Release 做不好,通常不是因为团队不会发版,而是因为“版本”只存在于会议纪要和几个人的脑子里:开发认为代码已合并,测试认为还有缺陷未回归,产品认为功能范围已经冻结,实施却还在等客户确认窗口。等到上线当天,大家才发现讨论的并不是同一个版本。我的判断是,版本管理从 0 到 1,首要工作不是引入一套复杂流程,而是让团队对“交付什么、何时交付、由谁确认、出了问题如何退回”形成同一份可追溯的承诺。
一、先讲结论:Release 管的是交付承诺,不只是版本号
1. Release 的最小定义
我把 Release 理解为一个有边界、有责任人、有验收条件、能追溯结果的交付单元。它可以对应一次产品发布,也可以对应一个客户项目的阶段性交付。版本号只是标识符;真正让它成为 Release 的,是范围、依赖、质量门槛、实施安排和发布结果都能被确认。
比如,“5 月 20 日上线 v2.3”听起来像计划,却缺少重要信息:哪些需求进入本次发布,数据库变更是否完成,客户是否确认停机窗口,缺陷达到什么标准才允许上线,失败时由谁决定回滚。若这些信息分散在不同群聊里,团队即使有版本号,也仍然没有可靠的版本管理。
2. 从 0 到 1,先建立五项最小能力
初建机制时,我不会先要求团队画一张覆盖所有场景的大流程图,而会先检查五个问题能否回答:本次交付范围是什么;交付物依赖什么;当前是否达到发布门槛;谁能批准上线;上线后如何验证和复盘。能稳定回答这五个问题,才算有了最小可用的 Release 管理。
- 范围:需求、缺陷、配置变更和不纳入本次交付的事项都可查。
- 责任:每个关键环节有明确负责人,避免任务落在“大家都知道”上。
- 门槛:测试、部署、数据备份、客户确认等条件有明确状态。
- 时间:冻结、候选版本、部署和验证窗口可被相关团队看到。
- 证据:决策、测试结果、审批和回滚结果留在可追溯的位置。
如果团队目前只能做一件事,我建议先把发布范围和发布门槛写到同一张版本记录里。因为很多线上争议并非技术能力不足,而是不同角色依据不同的“事实版本”行动。
3. 版本管理的目标不是零风险,而是风险可见
任何发布都有剩余风险。真正成熟的管理不是承诺“绝不出问题”,而是把风险提前暴露:影响哪些客户、是否有绕行方案、能否分批放量、回滚需要多久、哪些数据不能简单回退。风险被说清楚后,业务负责人才能做知情决策,实施团队也不必在上线现场临时扮演裁判。

二、背景和真实场景:为什么实施团队尤其容易被版本差异拖住
1. 实施交付往往不是单团队作业
在企业软件交付中,一个版本可能同时牵涉产品、研发、测试、运维、实施、客户管理员和业务用户。研发关注代码是否合入,测试关注质量是否达标,实施关注环境和数据准备,客户关注业务何时可用。每一方都可能在认真完成自己的任务,却因为对交付边界理解不同而产生整体失配。
我见过一种典型情形:实施人员按客户确认的需求清单准备培训材料,研发却根据后续补充的评审结论调整了功能。两份记录分别“正确”,但版本内容已经不一致。问题不在某个人没有负责,而在于变更没有回到同一个版本基线中。
2. 组织规模越大,沟通成本越容易隐藏在等待里
中大型企业以及 100 人以上的组织,往往有多个并行项目、多个产品团队和不同客户环境。此时,一个 Release 不仅要回答“做完没有”,还要回答“哪个环境、哪个客户、哪个配置、哪个时间窗口”。团队人数增加之后,靠口头同步的方式会逐渐失效:信息传递次数变多,确认链条拉长,版本之间的依赖也更难凭记忆维护。
对于这类组织,工具的作用不是替团队决定版本,而是把需求、缺陷、测试、发布计划和实施任务连接起来。以 PingCode 这类面向企业研发协作的管理平台为例,组织可以根据自身流程,将工作项、版本计划、状态和负责人集中管理。是否适合,仍要看团队能否建立清晰的字段定义和责任机制;单纯把表格搬进软件,并不会自动解决协同问题。
3. 多客户交付时,“同一个版本”未必意味着同一种上线
软件产品版本相同,不代表所有客户的上线条件相同。客户 A 可能使用标准配置,客户 B 需要数据迁移,客户 C 还要先完成网络白名单和单点登录联调。若实施团队只按产品版本排期,很容易漏掉客户侧的前置条件;若每个客户都另造一套版本记录,又会失去产品侧的整体视图。
我会将“产品 Release”与“客户部署批次”分开管理。前者描述软件交付内容和质量状态,后者描述谁在何时、以何种配置部署到哪个环境。二者通过版本号、部署记录和客户标识关联,但不混成一个字段。

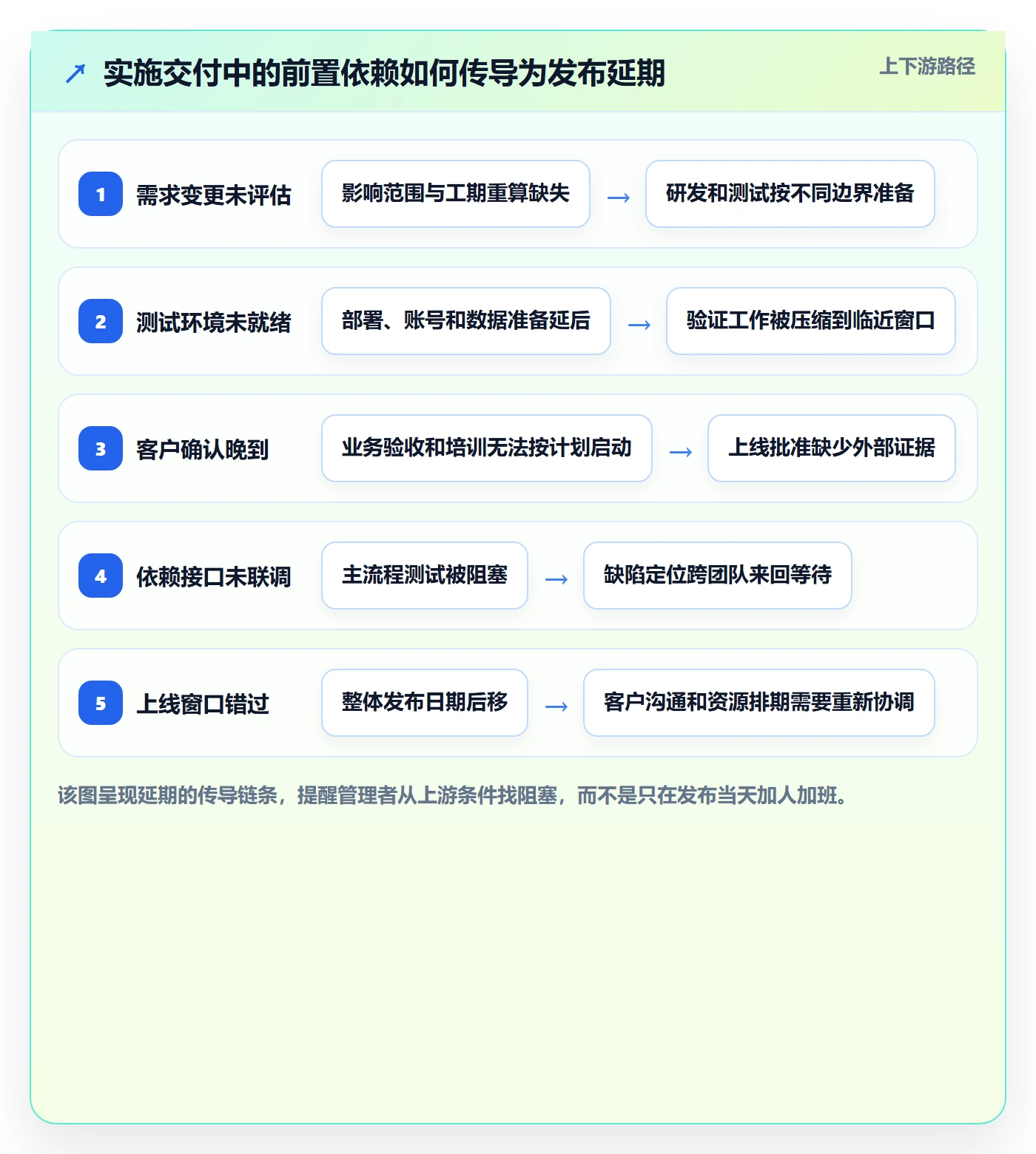

4. 发布延迟往往由前置依赖失控,而非最后一天效率低
当上线日期一再延期,团队通常先去追问“测试怎么还没结束”。但根因可能更早:需求范围一直变化,测试环境没准备好,第三方接口尚未联调,客户数据样本未提供,或者审批人直到上线前才看到风险。只盯着最后一个环节,会把系统性等待误认为某个岗位执行不力。

三、常见误区:流程看起来完整,交付仍然失控
1. 把版本号当作版本管理
版本号能帮助识别交付物,却无法解释交付物包含什么。团队若只有“v3.1.0”这一项信息,无法判断哪些需求已交付、哪些缺陷仍开放、是否需要客户配置变更,也无法回答这个版本是否适用于某个环境。版本标识必须关联内容清单和发布记录,才有管理价值。
我的建议是,版本记录至少包含版本目标、范围链接、计划日期、实际日期、责任人、发布状态和风险状态。涉及客户交付时,再关联客户、环境、部署批次与验收证据。
2. 把上线日期当作承诺,忽略进入日期的条件
“月底必须上线”是业务目标,不等于技术上已经具备上线条件。如果团队只记录日期,却没有写清冻结时间、测试完成条件和审批节点,临近日期时就会出现两种极端:一边是硬着头皮带风险上线,另一边是因为任何小问题都没有决策规则而无限延期。
更可靠的做法,是把日期拆成多个可管理节点,并为每个节点设置条件。例如,候选版本冻结后,新增需求必须经过影响评估;发布批准前,阻断级缺陷必须清零;上线后必须完成核心流程验证。日期仍然重要,但不再是唯一判断依据。
3. 把所有问题都定义成“阻塞”
如果一个低优先级文案问题和核心数据错误都被标记为阻塞,团队会很快失去对阻塞标签的信任。相反,如果所有问题都被降级为一般事项,重大风险又会埋在清单里。缺陷分级应当看业务影响、可绕行性、影响范围和恢复成本,而不是看提出人的职位或讨论声音大小。
| 判断维度 | 需要重点追问的问题 | 对 Release 的影响 |
|---|---|---|
| 业务影响 | 是否影响核心流程、财务数据或合规要求? | 决定是否阻止发布或限制发布范围 |
| 影响范围 | 影响所有用户、特定角色还是单一客户配置? | 决定是否能分批上线或定向规避 |
| 可绕行性 | 是否存在经过验证的临时处理方式? | 决定是否可在风险告知后继续发布 |
| 恢复成本 | 回滚需要多久,是否会产生不可逆数据变化? | 决定上线窗口、监控和审批强度 |
4. 把发布会开成状态播报会
如果会议上每个人轮流说“我做完了”“我还在测”,但没有人明确决策,会议就只是在重复看板。发布评审的价值应当是处理未决事项:哪些风险接受,哪些范围移出本次发布,哪些条件未满足,谁有权批准例外。
我通常会要求会前异步更新状态,会上只讨论红色风险、跨团队依赖和需要决策的例外。这样既减少重复汇报,也让会议纪要成为决策记录,而不是聊天摘要。
5. 认为上线成功就可以关闭 Release
部署完成不代表交付完成。系统可能已启动,但客户关键角色无法登录;页面可访问,但数据同步延迟;功能正常,却没有人确认业务流程。若没有上线后的验证窗口和结果记录,团队只知道“发布动作做过”,不知道“用户是否真正可用”。
关闭 Release 前,至少应确认部署结果、核心路径、监控状态、客户反馈和遗留问题归属。若有问题但不影响整体使用,也应记录接受人、处理期限和临时措施。
四、专业判断逻辑:把 Release 设计成一组可验证的关口
1. 先明确版本对象和管理边界
团队常把产品版本、项目阶段、客户上线批次和部署包都叫“版本”,这是后续混乱的源头。我会先给它们分别命名:产品版本说明交付内容;项目里程碑说明阶段目标;客户部署批次说明实施对象和时间;构建产物说明可部署的软件包或镜像。
只有边界明确,团队才知道某项信息应该写在哪里。比如,某客户的部署延期,不应自动改变产品版本的功能范围;某个产品补丁已经发布,也不意味着所有客户环境都已完成更新。

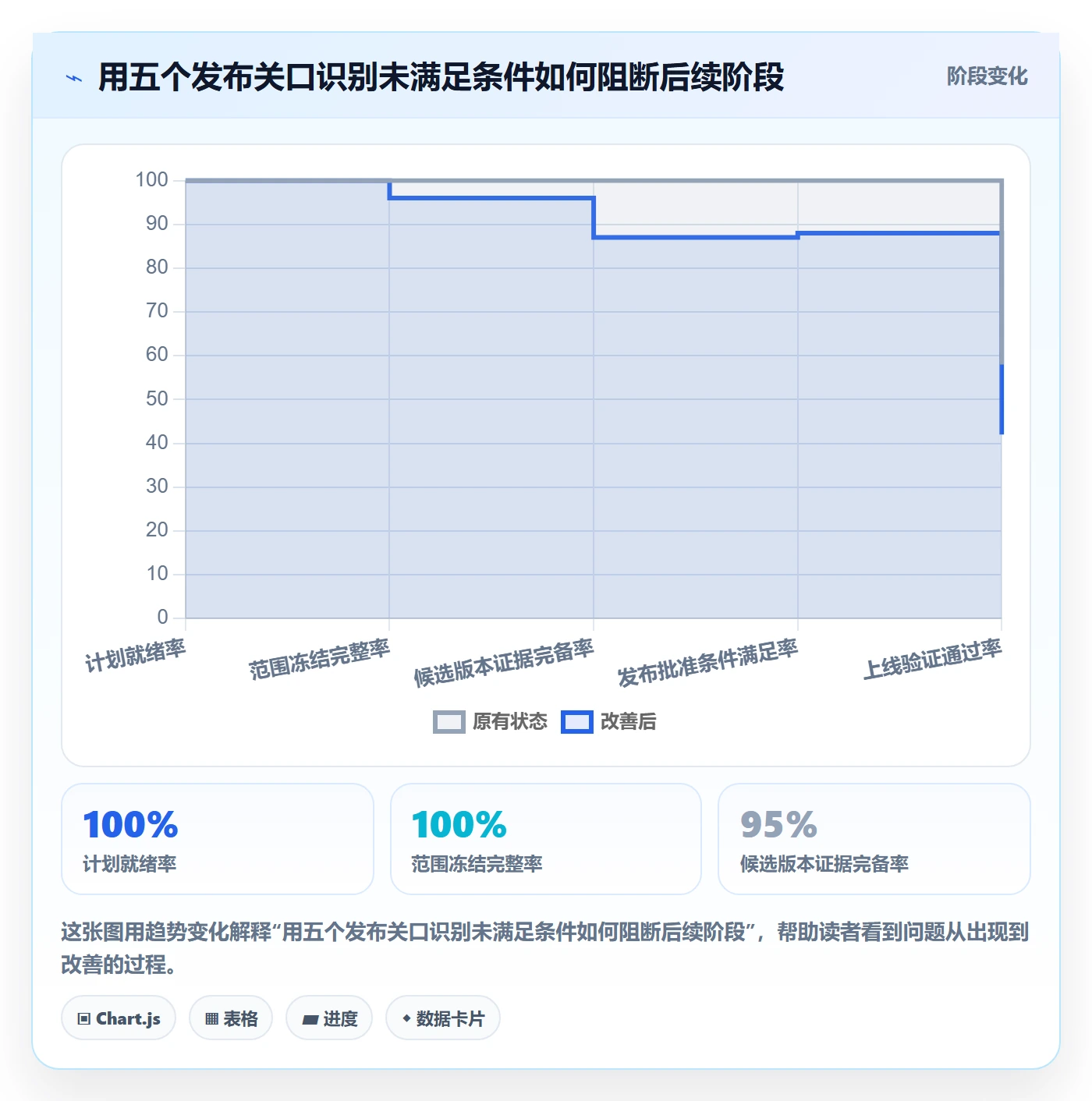

2. 用五个关口代替一张过度复杂的大流程图
我倾向于把发布管理拆成五个关口:计划、范围冻结、候选版本、发布批准、上线验证。每个关口都回答一个不同的问题,避免流程节点很多、实际无人判断。
- 计划:目标、负责人、依赖、目标日期和适用客户是否明确?
- 范围冻结:纳入与排除的内容是否清晰,新增事项是否经过影响评估?
- 候选版本:构建、测试、文档、部署说明和已知问题是否齐备?
- 发布批准:风险是否可接受,窗口、回退方案和客户通知是否落实?
- 上线验证:部署结果和核心业务路径是否通过,异常由谁接手?
小团队可以把五个关口放在同一张表里,不必为每一步设置审批流。复杂组织则可以在关键关口增加审批,但应当让审批基于证据,而不是形式化点击通过。
3. 设计进入条件与退出条件
状态名称本身不会形成控制。比如“测试中”不能说明测试是否已经覆盖关键场景;“待上线”也不能说明是否已完成客户确认。每个状态都需要进入条件和退出条件,否则看板只是漂亮的状态墙。
| 阶段 | 进入条件 | 退出条件 | 常见责任角色 |
|---|---|---|---|
| 计划中 | 目标、负责人、初步范围已登记 | 依赖和关键日期经过评审 | 产品负责人、项目负责人 |
| 范围冻结 | 需求和缺陷已关联版本 | 变更规则、排除项和验收条件明确 | 产品、研发、测试 |
| 候选版本 | 构建可用,主要开发项完成 | 测试证据、已知问题和部署说明齐备 | 研发负责人、测试负责人 |
| 待发布 | 质量门槛通过,客户准备基本完成 | 审批、窗口和回退策略确认 | 发布负责人、实施负责人 |
| 已发布 | 批准后开始部署 | 验证通过,异常有明确处置归属 | 运维、实施、业务代表 |
4. 风险判断采用“影响 × 概率 × 可恢复性”
风险评审不应只看缺陷数量。一个数量很少但可能导致数据错误的问题,可能比十个不影响核心流程的界面瑕疵更重要。我会用影响范围、发生可能性和恢复难度做结构化讨论,再把判断结果转化为行动:阻止发布、限制客户范围、增加监控、准备绕行方案,或在知情情况下接受风险。
这个判断不需要伪装成精确科学。团队可以用高、中、低三级做初筛,但必须说明“高”具体意味着什么。例如,高影响可以定义为核心业务不可用或数据完整性受损;高恢复难度可以定义为无法在既定窗口内回退,或回退会造成不可逆数据损失。
5. 依赖管理要看“最晚需要时间”,不只看任务截止日
任务截止日经常给人一种错觉:只要工作还没逾期,就没有风险。但测试可能需要在接口完成后两天开始,客户确认又必须在培训前完成。管理者真正要追的是每项依赖的最晚需要时间,以及晚到之后会影响哪个关口。
我建议将跨团队依赖记录为“提供方、接收方、交付物、最晚需要时间、验收人、逾期影响”。这比只写“等接口”更有用,因为它把模糊的等待转成可协商的承诺。

五、具体案例与数据观察:把“月底上线”拆成可管理的交付
1. 案例设定:一项面向多个客户的业务流程升级
下面用一个情景模拟说明。假设一支实施团队要为多个客户交付一项审批流程升级,涉及权限配置、历史数据迁移、培训和生产环境部署。团队总人数约 30 人,研发、测试和实施各有负责人,首批计划覆盖 6 家客户。这个案例用于演示管理方法,数字是样本推演,不代表某家企业的实际业绩或行业基准。
最初的做法是用一个共享表格记录客户名称和预计上线日期。研发在项目群里发版本说明,测试另存缺陷表,实施用自己的排期表追客户准备情况。表面上看,所有人都有记录;实际要回答“哪几家客户已经具备上线条件”,负责人需要逐个核对多个文件。
2. 第一步:把产品版本与客户批次拆开
团队先建立一个产品 Release,记录本次功能范围、构建版本、测试状态和已知风险;再建立 6 条客户部署批次,分别记录环境、配置、数据准备、培训、客户窗口和验收人。这样,某个客户因数据清洗延期,不会误导团队认为产品版本本身未完成;产品发现缺陷时,也能快速识别哪些客户批次受到影响。
这一步的关键不是多建记录,而是让每条信息只有一个可信来源。产品范围不应在实施排期表里重复维护,客户准备状态也不应只藏在研发版本描述中。
3. 第二步:用发布门槛判断“可上线”
团队将上线条件定为:核心流程测试通过;高影响缺陷为零;中低影响遗留问题有业务确认;客户环境检查完成;数据备份和回退步骤经过演练;客户负责人确认窗口和验收人。每家客户单独判断是否满足条件,而不是因为首家客户已上线,就推定其他客户也可部署。
情景推演中,6 家客户里有 4 家按计划完成准备,1 家因数据质量问题延期,1 家因外部接口白名单未配置而暂缓。此时团队可以分批发布,而不是把全部客户绑在一个日期上,也不必为了一个未就绪客户推迟其余已准备好的部署。
4. 第三步:用过程数据定位真正的等待来源
为了看清延期原因,团队连续两个发布周期记录阻塞时间。假设第一个周期中,范围确认和变更评估累计等待 4.5 个工作日,测试环境准备等待 3 个工作日,客户侧条件等待 5 个工作日;这些是模拟观察值。最明显的结论不是“测试速度慢”,而是客户准备和需求变更确认占据了更多等待时间。
第二个周期,团队提前锁定数据样本、接口白名单责任人和客户验收人,并设置范围变更评估时限。模拟观察显示,客户侧等待降至 2.5 个工作日,范围确认等待降至 2 个工作日,测试环境等待仍接近 3 个工作日。这说明改进应继续聚焦环境准备,而不是笼统要求所有角色“提高效率”。

5. 第四步:把发布结果与客户可用性分开看
团队同时记录部署成功率、核心流程验证通过率和客户验收完成率。假设首轮 6 个批次中,5 个部署成功,4 个核心流程一次验证通过,3 个客户当日完成验收。若只看“部署成功 5/6”,容易得出进度尚可的结论;但核心流程和验收数据说明,技术部署与业务可用之间仍有差距。
这类指标必须带口径:统计对象是客户批次还是单个部署动作?失败重试是否计入失败?“验证通过”覆盖哪些关键路径?没有口径的百分比很容易造成误判,也不适合作为团队绩效指标。

6. 案例带来的判断:先减少不可见等待,再谈提速
上述推演中,若团队只把“版本延期”作为总指标,所有原因都会被压扁成一个日期差。把等待时间按类别拆开后,管理者能看到哪些是流程设计问题、哪些是客户依赖、哪些是环境瓶颈。先提高可见性,再针对最大等待项做小幅改动,通常比一次性重建整套流程更稳妥。
实际组织不应照搬案例中的比例或门槛。应先积累 2 至 3 个发布周期的基线,再观察中位等待时间、延期原因和返工次数。样本量较小时,重点看趋势与具体阻塞事件,不要把偶然波动包装成确定结论。
六、不同情况下的行动建议:先按复杂度搭建,而不是按理想流程搭建
1. 10 人以内的小团队:先有一个可信的版本清单
小团队通常角色重叠、沟通路径短,过多审批会拖慢决策。建议先用一张共享看板或轻量管理工具管理版本范围、负责人、测试状态、计划日期、风险和回退说明。每周固定一次短评审,重点处理范围变更和未解决风险。
- 每个需求或缺陷都关联一个明确版本。
- 新增范围必须说明会替换什么或影响哪个日期。
- 发布前由研发、测试和业务代表共同确认关键条件。
- 上线后记录实际结果和遗留项,不以“已部署”直接关闭。
小团队不必追求复杂权限和多层审批,但要避免唯一负责人离职或休假后无人知道版本状态。至少要让关键决策和部署步骤可被另一位成员接手。
2. 100 人以上或多业务线组织:建立共同规则,保留团队差异
规模化组织需要统一最基本的定义,例如什么叫候选版本、阻断级缺陷、正式上线和完成验证。统一术语能减少跨团队翻译成本;但不宜要求所有团队使用完全相同的流程细节,因为不同产品的风险等级、客户类型和发布频率可能差异很大。
可以把机制分为两层:组织层规定数据口径、风险级别和必要证据;团队层决定审批人、部署策略、灰度方式和具体会议节奏。管理平台应支持关联工作项、版本、测试和部署记录,避免各团队在不同文档中重复录入后仍要人工对账。
3. 客户定制较多:管理“标准版本+差异项”
定制交付常见问题是每个客户都有一份独立版本说明,久而久之无法判断哪些能力是标准产品、哪些是客户专属改动。建议维护标准产品 Release,并把客户差异登记为独立工作项,明确适用客户、代码或配置影响、回归范围和后续维护责任。
如果差异改动会影响共享代码或核心数据结构,应提高评审等级;如果只是可配置参数,重点检查默认值、客户环境差异和迁移策略。差异越多,不代表越应该复制一套完全独立流程,而是越需要建立可比较的变更记录。
4. 高风险、强合规场景:把证据链放在速度之前
涉及资金、医疗、工业控制或强监管要求的系统,发布决策需要更完整的测试证据、审批记录、职责分离和回滚验证。此类团队不宜为了减少流程时长而取消关键检查,但可以通过提前准备评审材料、自动关联测试结果和固定变更窗口减少无效等待。
对不可逆数据变更,普通意义上的“回滚”可能并不存在。团队需要提前定义前向修复方案、数据校验点、备份恢复时间和人工核对责任。若无法证明数据恢复可行,就应把这一风险明确交给有权承担业务后果的人判断。
5. 高频发布团队:缩小单次变更范围,强化自动化信号
发布频率高时,逐次召开长时间评审往往不可持续。可以将低风险、可自动验证的变更纳入标准通道,把高影响变更留给人工评审;同时建设自动化测试、部署检查和监控告警。高频不等于低风险,关键是每次变更是否足够小、是否可观测、是否能快速止损。
若团队缺少可靠的监控和快速回退能力,不要为了追求“持续发布”而直接提高发布次数。先把部署状态、核心业务指标和异常升级路径做实,再逐步缩短发布间隔。
6. 管理平台选型:围绕真实协同断点验证
选型时不要只看功能列表里有没有版本、迭代、测试或审批模块。应拿一条真实的交付链路做试跑:从需求进入版本,到缺陷关联、测试证据、客户部署批次、上线确认和复盘,检查信息是否需要重复录入,权限是否符合职责边界,历史记录是否可追溯。
对中大型组织,像 PingCode 这样的研发协作平台可以作为候选方案之一,重点验证它能否适配团队现有流程、是否支持跨角色视图、数据能否按组织要求管理,以及实施成本是否可接受。选择工具时,我更关注“关键交付事实是否有唯一可信位置”,而不是界面上看起来有多少模块。
七、取舍与落地:用最少的控制换来足够的确定性
1. 不要在所有版本上投入同等管理成本
一条内部文案修正和一次核心数据库迁移,不应走完全相同的审批流程。可以按影响范围、数据风险、客户数量和恢复难度设置风险等级:低风险采用轻量确认,中风险增加专项验证,高风险要求正式评审与回退演练。
分级的好处是把管理资源集中到真正可能造成重大损失的发布上。坏处是分级标准需要维护,边界模糊时也可能发生争议。因此每个等级都要有可解释的判定条件,并定期检查是否出现“所有事情都被判成最高风险”的流程膨胀。
2. 统一口径与团队自治之间要有边界
统一太少,跨团队无法比较;统一太多,团队只能为了合规填表。我的建议是统一对象定义、关键状态、基本风险口径和结果指标,允许团队自主决定会议方式、内部拆分粒度和自动化程度。组织规则应该保护交付质量,而不是规定每个人每天如何操作。
3. 速度与质量不是简单二选一
当团队遇到交付压力时,最容易被削弱的是测试和评审。但如果因此产生返工、客户停摆或数据修复,表面上节省的几天可能会被后续处理成本抵消。更好的取舍是缩小发布范围、分批交付、先开放低风险能力,或者延期高风险项,而不是把未验证内容悄悄塞进同一个 Release。

4. 指标应帮助改进流程,而不是制造漂亮报表
从 0 到 1 的阶段,建议先跟踪少量能促使行动的指标:计划日期偏差、范围变更次数、阻塞等待时间、发布后缺陷、部署失败次数、核心路径验证通过率。每个指标都要写清统计口径和负责人,且要能导向一个可执行的问题。
| 指标 | 回答的问题 | 容易误用的方式 |
|---|---|---|
| 计划日期偏差 | 交付预测是否稳定,偏差集中在哪些阶段? | 把延期全部归咎于执行团队 |
| 范围变更次数 | 变更是否集中在冻结后,是否经过影响评估? | 简单压低变更数,导致必要修正无法进入 |
| 阻塞等待时间 | 等待来自内部依赖、客户准备还是环境问题? | 只统计总天数,不区分阻塞类型 |
| 发布后缺陷 | 哪些测试或验收环节没有发现关键问题? | 只看缺陷总量,忽略影响程度和客户暴露面 |
| 核心路径验证通过率 | 部署后业务流程是否真正可用? | 用大量低价值检查稀释关键路径失败 |
5. 用三个发布周期完成第一轮改进
与其一次性设计全年路线图,我更建议用三个周期建立基线、验证规则和固化有效做法。第一个周期记录现状,第二个周期只改最明显的一个阻塞点,第三个周期检查改动是否有效以及是否带来副作用。
- 第一个周期:记录范围、依赖、等待、延期原因和上线结果,不急着评价个人表现。
- 第二个周期:选取影响最大的一个问题,例如客户确认晚到,明确责任人、提前时间和升级规则。
- 第三个周期:对比同口径数据,判断等待是否缩短、缺陷是否增加、团队负担是否变重。
若某项规则只让表格更完整,却没有减少等待、返工或决策歧义,就应当考虑删减。版本管理的成熟度不由流程页数决定,而由团队是否能更早识别风险、更准确地承诺交付、在异常发生时更快止损来体现。
八、结语:从“按日期发版”走向“按证据交付”
1. Release 从 0 到 1 的真正起点
版本管理不是给工作贴上版本号,也不是把所有团队拉进一场发布会。它是让交付范围、依赖、质量状态、客户准备、发布决策和上线结果彼此关联,让任何关键角色都能基于同一组事实行动。
如果你正准备建立第一套机制,先挑一个即将发布的真实版本,不要从空白模板开始。把范围、阻塞、门槛和责任人逐项写清;发布后再对照实际发生的等待和异常,删除无效要求,补上真正缺失的控制。
2. 下一步行动
下一次版本评审前,先做三件事:确认纳入和排除范围;列出客户、环境和外部依赖;写明发布批准与失败止损条件。随后选取一个团队连续观察三个周期,用统一口径记录等待时间和发布后问题。
我最坚持的判断是:Release 管理的价值,不在于让所有发布看起来井然有序,而在于让团队在承诺之前看见代价,在上线之前看见风险,在出问题之后知道如何恢复。当这三件事逐渐变得可重复,版本管理才真正从 0 走到了 1。
常见问题解答(FAQ)
1. Release 管理从 0 到 1,第一步应该做什么?
我刚开始负责版本协同时,团队里有人按开发完成日期排期,有人按客户承诺日期排期,开会时连“这个版本”指的是哪一批需求都说不清。我想先把流程跑起来,但担心一上来就设计太多规则,反而没人愿意用。
先统一版本的定义和唯一标识,再讨论流程细节。可以先约定一个版本对应明确的交付范围、目标发布日期、负责人和状态,例如“产品线 A|2025.06|候选版”,并明确状态只使用计划中、开发中、待验证、已发布、已取消。试运行时不要急着覆盖所有项目,选一个近期要交付的版本,把需求、缺陷、任务和负责人关联起来。
判断规则是否够用,可以看团队能否在几分钟内回答三个问题:本版包含什么、目前卡在哪里、谁负责下一步。
2. 版本计划应该如何拆分,才能避免需求不断塞进来?
我遇到过版本范围在开发中途持续膨胀的情况:每个新增需求看起来都只占一点时间,最后却挤掉了测试和发布准备。我想知道,哪些需求应该进入当前版本,哪些应该留到下一版,最好有一套团队可以执行的判断方法。
为每个版本设置范围冻结点,并把新增内容作为变更评估,而不是直接加入。评估时至少记录业务价值、预计工作量、依赖项、风险和对测试时间的影响;如果新增内容会挤占回归或发布准备时间,就应明确选择延期其他事项、调整发布日期或移出新增需求,不能只增加范围不调整计划。
一个实用做法是每周查看一次版本范围变化:例如本周计划 20 项、已新增 4 项,就逐项确认变更原因和批准人。数字本身不是目标,关键是让范围变化可见、可追溯,并由有决策权的人承担取舍。
3. 开发、测试和产品团队如何围绕同一个 Release 协同?
我发现团队并不是没有任务,而是信息散在群聊、文档和个人看板里:开发说已经提测,测试却不知道对应哪个版本,产品也不清楚哪些需求还没验收。我想找一种不依赖反复追问的协同方式。
让每个交付项都关联到同一个版本,并约定跨团队交接时必须更新状态、负责人和阻塞原因。比如开发提交测试时,至少附上构建标识、变更范围、已知问题和验证说明;测试发现阻塞时,记录严重程度、复现条件和责任人;产品验收则确认需求结果是否符合验收标准。
可以用一张版本视图汇总各项状态,但不要把“状态已更新”误当成协同完成:真正有效的信号是下一环节能够据此行动,而不必再私聊确认关键上下文。
4. Release 发布前要检查哪些内容,发布后又如何复盘?
我曾经把“代码已经合并”理解成“版本可以发布”,后来才发现配置、迁移脚本、回滚方案和验收记录都可能遗漏。我希望有一份轻量的发布检查清单,也想知道发布后复盘应该看哪些数据,才不会只开会追责。
发布前检查应覆盖交付范围、测试结论、未解决缺陷、配置与数据变更、部署步骤、回滚方案、通知对象和发布责任人。对高风险变更,要求明确回滚触发条件,例如关键流程验证失败或核心错误率超过团队设定阈值;具体阈值应结合业务基线确定,不宜照搬通用数字。
发布后记录实际发布时间、发布异常、回滚或修复情况,以及承诺范围与实际交付的差异。复盘重点放在流程证据上:哪些问题本可提前发现、哪个交接信息缺失、哪条检查项需要调整。这样清单才会随真实故障改进,而不是越写越长、最后无人查看。
核心关键词
文章包含AI辅助创作:Release怎么做?实施团队协同管理:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/516772
读者评论
把产品版本和客户部署批次分开管理这点很实用。我们之前同一补丁分批给客户上线,产品侧显示已发布,实施侧却很难看出哪些环境还没更新,确实需要两类记录互相关联。
五个关口对小团队来说比较好落地,但每个状态都要更新证据,维护成本也不低。想知道实际执行时,哪些信息可以自动从测试或部署记录带出来,避免最后又变成手工填表。
回滚方案里提到数据是否可逆,这个细节容易被忽略。我们有次应用回退很快,但数据库迁移不能直接撤销,最后只能修复数据。发布前把恢复步骤和负责人演练一遍,比只写“支持回滚”更有用。
