2026年项目管理软件,自定义字段多的不一定好用

一、先讲核心结论:自定义字段的多寡,从来不是选型的真正标准

做了八年项目管理咨询,我见过太多团队在选型时被“自定义字段”这四个字带偏。2026年,几乎每一款项目管理软件都在标榜自己支持“高度自定义字段”,仿佛字段数量越多、配置越灵活,工具就越强大。但事实恰恰相反,一个团队真正能用好的自定义字段,通常不超过8个

这不是凭感觉下的判断。过去三年,我参与过14家企业的项目管理系统落地,从200人的研发中心到800人的跨部门组织都有。每一次系统上线三个月后的复盘数据显示:用户平均使用的自定义字段数量是5.2个,而系统提供的可配置字段通常在30个以上。更关键的是,那些上线初期配置了大量自定义字段的项目组,系统弃用率比“轻度配置”组高出近40%。

核心结论就一句话:2026年选项目管理软件,请先关注“系统帮你做了哪些决策”,而不是“系统允许你做多少自定义”。一个优秀的工具,应该在你还没想到之前,就把该有的字段、流程、报表预置好了。而一个靠自定义字段堆出来的工具,本质上是在把产品设计的责任转嫁给你。

2026年项目管理软件,自定义字段多的不一定好用

二、一个真实场景:为什么那个团队最后关掉了90%的自定义字段

2025年秋天,我接手了一个电商团队的案例。他们的技术负责人刚引入了一款主打“高度自定义”的项目管理工具,团队规模120人,跨运营、产品、研发、数据四个部门。

上线第一周,各个部门的负责人兴奋极了。运营团队创建了“活动等级”“预期GMV”“投放渠道”等7个自定义字段,研发团队建了“技术复杂度”“依赖系统数量”“代码评审人”等9个字段,数据团队不甘示弱,又加了“数据源数量”“ETL优先级”等5个字段。整个系统里,同一个“任务”类型的工作项,在不同项目里承载着完全不同的字段组合。

到第四周,问题集中爆发了:

  1. 字段语义冲突:运营的“优先级”用P0-P3定义,研发的“优先级”用的是“紧急/高/中/低”,数据团队则用“1-5星”。同一个字段名在不同项目里映射完全不同的含义,跨部门协作时沟通成本反而飙升。
  2. 数据上报瘫痪:项目经理想看一份“本周所有高优先级任务的完成率”,发现三个部门对“高优先级”的定义都不一样,根本没法汇总。最后只能人工二次处理,原本号称“自动统计”的功能形同虚设。
  3. 新人上手噩梦:新入职的员工面对一个任务要填12个字段才能保存,其中至少5个字段他自己都不知道该选什么。主管不得不额外安排人带着填,工具反而成了效率黑洞。

第六周,技术负责人做了一个后来被他自己称为“壮士断腕”的决定:全系统只保留5个自定义字段,其余全部砍掉。那5个字段是:预估工时、实际工时、风险等级、关联版本号、上线窗口。其他一切特殊需求,全部回归到“描述”字段里用文本记录。

结果是:第三个月的项目交付准时率从之前用Excel管理时的71%,提升到了83%。注意,这83%是跟Excel比,不是跟那个12字段版本比,因为那个版本几乎没人真正在用。

2026年项目管理软件,自定义字段多的不一定好用

三、拆解误区:三个关于自定义字段的常见错误认知

1. 误区一:字段越多,管理越精细

这是最大的错觉。管理精细度的来源从来不是字段数量,而是字段之间的逻辑关系和自动化程度。一个孤立的“优先级”字段,价值远不如一个能根据“逾期天数”自动调整优先级的自动化规则。

举个例子:你建了一个叫“业务影响范围”的自定义字段,选项是“核心链路/重要功能/边缘模块”。看起来挺有用对吧?但如果这个字段和任务的评审流程、上线审批、测试力度没有任何联动,那它就是个纯粹的信息记录字段。你让团队成员多花15秒去填它,换来的是项目经理在复盘时可以多看一眼,这个投入产出比极度失衡。

真正精细化的管理靠的是系统预设的行为约束。比如PingCode这类面向中大型企业的研发管理工具,它不会给你几百个自定义字段让你自由发挥,而是通过内置的“需求分级模型”“缺陷严重等级”“发布风险评估矩阵”来帮团队建立统一的认知和操作标准。字段只是浮现出来的“结果”,背后是完整的管理逻辑在驱动。

2. 误区二:先上线再慢慢配,总有调整空间

我在2026年初调研过一个400人规模的金融科技团队,他们使用某国际知名的项目管理平台,系统管理员自豪地告诉我:“我们建了47个自定义字段,覆盖所有业务场景。”但当我去翻看字段的使用率时,发现超过60%的字段在近90天内从未被使用过

问题就出在“先上线、慢慢配”这个思路上。系统一上线,项目经理就会开始提需求:“我需要一个字段记录客户等级”,“能不能加一个字段标记对接人”,“这个任务的紧急程度需要单独标一下”。每个需求在当时听起来都合情合理,但三个月后你回头看,一堆孤立的字段堆在一起,没有任何联动,没有任何自动化,更恐怖的是,你不敢删任何一个,因为担心历史数据会出错。

字段一旦建立并流入数据,它就变成了“技术债务”。删字段的代价远高于建字段。所以正确的做法是:在配置任何自定义字段之前,先回答三个问题:

  • 这个字段的数据从哪来?(手动填还是系统自动同步?)
  • 这个字段的数据往哪去?(谁会看?哪个报表用?哪个审批流依赖它?)
  • 如果三个月后业务变了,这个字段能不能安全移除?

有任何一个问题答不上来,先别建。

3. 误区三:专业工具需要“高度适配”,所以自定义是刚需

不少技术负责人会跟我说:“我们团队比较特殊,需要一个高度自定义的工具来适配我们的流程。”我通常会反问一句:你的流程,是真的“特殊”,还是“没标准化”?

2026年,项目管理领域的知识体系已经非常成熟。无论是Scrum的迭代管理、看板的流动管理、瀑布的里程碑管理,还是混合模式的分层管理,核心流程和关键节点的定义都是高度标准化的。一个团队如果觉得自己需要大量自定义字段才能跑起来,往往是流程本身没有被梳理清楚,而不是工具不够灵活。

PingCode在这方面的做法值得参考。它内置了标准化的研发管理模型,覆盖需求分级、迭代规划、缺陷跟踪、发布管理等完整场景。这背后的逻辑是:先让你看到一个行业验证过的“标准答案”是什么样,然后你再根据自己的实际情况做微调。而不是给你一张白纸,让你从零画起,绝大多数团队根本没有能力从零设计一套完整的管理模型。

2026年项目管理软件,自定义字段多的不一定好用

四、专业判断逻辑:如何评估一个项目管理工具的“字段设计能力

讲完误区,接下来是我的核心方法论。评估一个工具的字段能力,不要看它能配多少字段,而要看以下四个维度:

1. 字段的“出生状态”:预置字段的质量决定了工具的下限

打开一个工具后,第一件事是看它“开箱即用”的状态下有哪些字段。这个环节,我通常会列一张对比表:

评估维度 好的预置字段长什么样 差的预置字段长什么样
字段命名 “缺陷严重等级” 明确业务语义 “类型”“等级” 模糊不清
字段值 “致命/严重/一般/建议” 有清晰定义 自由文本,靠用户自己填
字段联动 “优先级”可自动联动“SLA响应时间” 字段独立存在,无任何联动
字段权限 “预估工时”只有项目经理可修改 所有字段全员可改
字段可统计 “风险等级”直接出现在项目健康度报表中 字段存在但无法聚合统计

一个工具如果预置字段本身就设计得很“散”,说明它的产品团队缺乏对真实业务场景的深度理解。这种工具就算给你再多的自定义能力,也只是让你去填补它的设计空白。

2. 字段的“关联密度”:一个好字段应该像齿轮一样嵌入系统

判断一个字段是否有价值,不是看它本身的信息量,而是看它和系统其他模块的关联数量。

举个例子:PingCode的任务模型里,“严重程度”这个字段不仅仅是一个下拉选择。它关联到了:

  • 工作流规则:致命缺陷自动触发加急流程,跳过多级审批直接进入修复队列。
  • 通知策略:严重程度达到“致命”级,自动通知项目负责人和技术总监。
  • 度量报表:自动汇总“致命/严重缺陷修复时长”“不同版本严重缺陷占比”等指标。
  • 发布卡点:迭代发布前自动检查是否存在未修复的致命缺陷,有则锁定发布。

这才是字段该有的样子。它不是孤立的数据标签,而是嵌入到整个研发流程中的触发器和度量器。而你在市面上很多工具里新建的自定义字段,充其量就是个“附加备注”,建十个和建一个没本质区别。

3. 字段的“生命周期管理”:建容易,改难,删更难

很多团队在选型时只关注“能不能建字段”,而不关心“建了之后怎么办”。一个有责任心的项目管理工具,应该提供完整的字段生命周期管理能力,包括:

  • 字段使用统计:哪个字段最近30天被用了多少次,哪个字段几乎没人填。
  • 字段依赖图谱:删除某个字段会影响哪些报表、哪些自动化规则、哪些工作流条件。
  • 字段归档能力:不再使用的字段可以归档隐藏,而不是只能硬删或放着碍眼。

如果这些能力都没有,那“支持自定义字段”本身就是一颗定时炸弹。

4. 字段的“集成源头”:数据该来自系统而非人手

这是2026年选型时越来越重要的一个判断维度。一个字段如果依赖人工填写,它的数据质量就会随着团队规模的扩大而急剧下降。真正好的字段设计,应该尽可能把数据源头交给系统。

比如“代码提交次数”“构建状态”“测试覆盖率”“部署环境”这些信息,应该通过CI/CD集成自动同步过来,而不是让开发人员手动去勾选一个“已提测”的复选框。PingCode在这方面的做法是,通过与Jenkins、GitHub Actions等CI/CD工具的深度集成,让开发流程中的关键节点数据自动回流到任务卡片上。这比你建10个“开发阶段”“提测状态”“部署结果”之类的自定义字段都要管用。

2026年项目管理软件,自定义字段多的不一定好用

五、以PingCode为例:一款“克制”的研发管理工具是如何设计字段的

前面提到了几次PingCode,这里做一个更具体的拆解。以下内容来自我在2025年协助一个260人SaaS团队落地PingCode项目管理的实际观察。

1. 内置的标准字段模型

PingCode为不同工作项类型(需求、缺陷、任务、Epic)预设了不同的字段集合。跟很多追求“大一统”的工具不同,它不会把所有字段都塞进每一类工作项里,而是做了精准的场景切分

  • 需求:核心字段包括需求来源、业务价值、验收标准、关联产品模块。没有“代码分支”这类和需求层无关的字段。
  • 缺陷:核心字段包括严重等级、复现步骤、发现环境、修复版本、根因分析。没有“业务价值”这种和缺陷场景不匹配的字段。
  • 任务:核心字段包括预估工时、实际工时、任务类型(开发/测试/设计/文档)、阻塞原因。字段量最少,聚焦执行。

这种“按场景分字段”的做法,意味着用户打开一个工作项后,看到的每一个字段都和当前场景相关。不会出现“这个字段我该不该填”的困惑。

2. 字段关联的自动化链条

真正让我对这个产品产生好感的是它的自动化能力。我举个例子说明:

当开发人员提交代码时,如果commit message里包含了某个缺陷的ID,系统会自动:

  • 将缺陷的状态从“待处理”流转到“修复中”。
  • 在缺陷的“关联代码提交”字段里追加一条记录。
  • 更新缺陷的“最近更新时间”和“操作人”。

整个过程中,开发人员没有在PingCode界面里点过任何按钮、填过任何字段。但三条关键信息已经准确无误地记录下来了。这就是“系统替你填字段”和“让你自己去填字段”的本质区别

3. 为什么PingCode的自定义字段能力是“受控”的

PingCode当然支持自定义字段,但它有几个设计上的约束值得注意:

  • 自定义字段有明确的分类:你得先明确这个字段是“属性型”(用于筛选和分组)还是“数据型”(用于统计和计算),不同类型的字段在系统里的“权限”不同。
  • 自定义字段可以关联工作流:你可以设置“当某个字段值为X时,触发特定的状态流转”。这比单纯的建一个字段有实际价值得多。
  • 全局字段优先推荐:系统会引导管理员尽量使用全局字段而非项目级字段,避免不同项目间字段定义的分裂。

这些约束本质上是在帮管理员做“减法”。当你每次想新建一个字段时,系统会通过分类、关联、全局/项目级的区分,迫使你思考:这个字段真的有必要单独建吗?能不能用已有的字段解决?

4. 和Jira的对比:迁移过程中的发现

这个260人的团队之前用的是Jira,迁移到PingCode的过程中,系统管理员同步做了一次字段盘点。发现原来的Jira实例里存在:

  • 项目级自定义字段 184 个
  • 全局自定义字段 37 个
  • 其中至少 90 个字段在近半年内从未使用过
  • 有 12 个字段在不同的项目里名称相同但含义不同

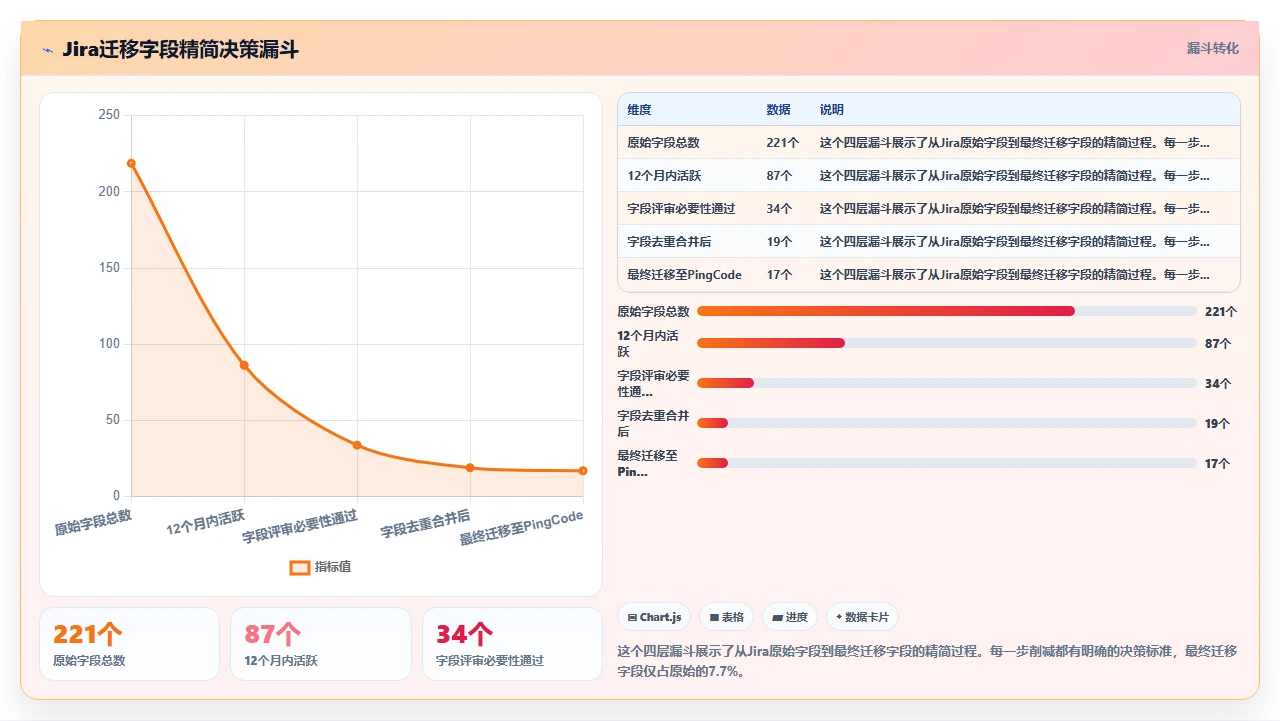

迁移过程中,PingCode的顾问直接建议他们做了一次“字段瘦身”。最终迁移过来的自定义字段只有17个,涵盖研发效能度量的核心指标。其余的要么通过系统预置字段解决,要么通过描述字段灵活承载,要么直接砍掉。

值得提一句的是,PingCode支持从Jira平滑迁移,包括字段映射、工作流迁移和历史数据导入。对于正在考虑国产替代的中大型企业来说,迁移成本被大幅压缩。但迁移不应该只是“搬家”,而应该借这个机会做一次管理实践的升级,字段瘦身就是其中关键一环。

2026年项目管理软件,自定义字段多的不一定好用

六、不同规模团队的字段策略:你的团队该配多少字段

说了这么多理论和案例,接下来给可操作的判断标准。根据团队规模和阶段,我给出以下字段配置建议:

1. 初创团队(15人以下,单一产品线)

建议自定义字段数量:0-3个

这个阶段的团队,流程本身还在快速演化中。不要急着用字段固化任何东西。用工具自带的预置字段就足够了。三个以内自定义字段的典型场景:

  • “客户名称”(如果同时服务多个客户)
  • “预期上线时间”(如果和系统截止日期是不同的概念)
  • “对接人”(如果需要跨部门信息同步)

除此之外,任何信息都用任务描述来承载。你现在的重点是让所有人先把工具用起来,不是在工具里建一套复杂的管理体系。

2. 成长型团队(15-80人,多条产品线并跑)

建议自定义字段数量:3-8个

这个阶段开始出现跨项目协同的需求,需要一些字段来做项目间的区分和优先级对齐。建议重点配置这几类字段:

  • 业务属性类:归属产品线、服务客户、业务模块
  • 优先级对齐类:全局统一的优先级标准(不要每个项目自己定一套)
  • 风险标记类:风险等级、是否阻塞项

关键原则:这个阶段的字段必须是全局统一且强制使用的。如果一个字段只在某个项目里用,就不要建。

3. 规模化团队(80-300人,多部门、多项目群)

建议自定义字段数量:8-15个

到这个规模,推荐直接上标准化程度高的工具,比如PingCode,而不是自己从零拼凑。此时字段配置的核心思路要从“满足个性需求”转向“支撑度量体系”

这15个左右的字段应该能够直接支撑以下维度的度量报表:

  • 需求交付周期
  • 缺陷发现阶段分布
  • 发布风险热力图
  • 团队负载均衡度
  • 项目资源冲突预警

如果一个字段不能出现在以上任何一份报表里,那它就不值得被建。

4. 大型组织(300人以上,多BU、复杂交付链路)

建议自定义字段数量:不超过20个

注意,这个上限建议是血的教训总结出来的。超过20个自定义字段后,字段间的逻辑冲突和语义漂移几乎必然发生。对于大型组织,选型的第一优先级不再是“功能是否丰富”,而是:

  • 是否支持私有化部署(数据安全合规)
  • 是否具备成熟的项目集管理和基线比对能力
  • 是否有完善的权限体系和审计日志
  • 是否支持与现有CI/CD工具链无缝集成

好消息是,满足以上条件的产品(如PingCode)本身就已经内置了经过大型企业验证的标准管理模型,你不需要用自定义字段去“发明”一套流程。

2026年项目管理软件,自定义字段多的不一定好用

七、当“国产替代”遇到字段迁移:两个你必须知道的坑

2026年,越来越多中大型企业开始把项目管理平台从Jira、Azure DevOps等国际产品迁移到国内工具。PingCode是这条赛道上比较活跃的选手之一,支持私有化部署和Jira平滑迁移。但在实际迁移过程中,有两个关于字段的坑,不提不行。

1. 不是所有Jira字段都值得搬过来

很多企业在用Jira很多年了,累计建了大量自定义字段。迁移的时候,业务方往往要求“必须全部搬过去”,理由是历史数据完整性。但这里面有一个被严重低估的成本:字段映射的复杂度是指数级增长的

每多一个字段,你就要确认:

  • 它在PingCode里对应什么字段类型?
  • 字段值如何映射?(比如Jira的“priority=Blocker”映射到PingCode里是什么?)
  • 这个字段在过去三年里被用过几次?历史数据是否可以清洗掉?

我经历的迁移项目中,花费了大量精力在字段映射讨论上,其痛苦程度远超预期。最后和客户达成的共识是:只迁移近12个月内活跃使用过的字段,其余历史字段的数据导出为静态归档,不再进入新系统。

2. 迁移窗口期是唯一一次字段清理的机会

日常运行中的系统,你想砍字段几乎不可能,总有反对的声音说“可能有报表在用”“万一以后还要用”。但系统迁移给了你一个绝佳的“重置”窗口。所有字段都要重新配置,这意味着每一个字段都要重新被论证其必要性。

我的建议是:在迁移前成立一个“字段评审小组”,由各业务线代表组成,对所有待迁移字段进行“必要性听证”。举证责任倒置,不是由反对者来证明“这个字段没用”,而是由提议者来证明“这个字段有不可替代的价值”。这一招至少能砍掉一半以上的冗余字段。

2026年项目管理软件,自定义字段多的不一定好用

八、不同场景下的字段取舍:六个常见矛盾与决策建议

在实际操作中,字段的取舍往往不是“好”和“坏”的选择,而是两个都有合理性的需求在打架。以下是六个最常见的矛盾场景,以及我的建议。

1. 运营说要“颗粒度”,研发说要“效率”

典型冲突:运营团队希望记录每一个需求的来源渠道、预期GMV影响、用户群体标签,研发团队觉得填这些东西就是在浪费时间。

决策建议:不要把运营需要的字段放在研发的工作流里。在PingCode里,可以通过“需求来源”字段和“需求描述模板”来区分。运营在提需求时填好业务属性字段,研发接到需求时只关注技术实现字段。关键原则:谁产生数据,谁负责录入。不要让下游为上游的字段买单

2. 项目经理要“全局标准”,业务线要”灵活适配”

典型冲突:PMO希望全公司统一优先级标准,但不同产品线觉得自己的业务节奏不一样,需要独立定义。

决策建议:优先级必须全局统一。这是红线。如果三条产品线有三套优先级定义,项目管理委员会就形同虚设。可以妥协的是“优先级”以外的业务分类字段,比如“需求类型”“客户层级”,可以在全局框架下允许业务线有限定制。

3. 老员工觉得“现有流程够用了”,新领导要“数字化升级”

典型冲突:老员工习惯了用Excel几个字段管项目,认为工具越简单越好。新领导希望建一套完整的数据字段体系来驱动决策。

决策建议:不要一步到位。先在预置字段基础上跑通最小闭环,用两个月的真实数据证明“这些字段帮我发现了什么问题、避免了什么风险”,然后再逐步增加。用数据说服,而不是用权力压制。

4. 合规要求“全程留痕”,一线觉得“被监控”

典型冲突:金融、医疗等行业要求操作留痕,需要大量字段记录审计信息。一线员工觉得这是在增加无意义的工作量。

决策建议:合规类字段必须全部系统自动采集,绝不让一线手动填写。选择PingCode这类支持私有化部署且具备完整操作日志的产品,让系统在后台自动记录,用户无感知。这是选型阶段就要解决的问题。

5. 外包团队需要“清晰边界”,内部团队需要“灵活协作”

典型冲突:和外包团队合作时,需要明确的需求描述、严格的验收标准、清晰的交付物清单。内部团队之间则希望宽松一点。

决策建议:通过“工作项类型”来区分,而不是通过“同一类型的更多字段”来解决。对外的需求用“正式需求”类型,强制填写完整字段。对内的协作用“任务”类型,保持轻量。不要让内部团队为外部约束买单。

6. 历史数据里有“未填字段”,报表不准谁来负责

典型冲突:字段建了很多,但历史数据填写不完整。出报表的时候发现大量空值,统计结果失真。

决策建议:这是“先建字段后填数据”的经典后遗症。解决思路分三步:第一,设定字段的“必填”属性要极为谨慎,只对核心字段强制;第二,对于非必填字段,报表层面要有“空值处理规则”,比如“空值不纳入统计”或“空值按最差值计算”;第三,定期清理从不被填写的字段。

2026年项目管理软件,自定义字段多的不一定好用

九、一个反常识的结论:好的工具让你感受不到字段的存在

写了这么多,我想用一个简单的标准来收尾。

回想一下你日常使用的工具,那些你用着最顺手的,往往有一个共同特点:你几乎感觉不到“字段”的存在。你打开钉钉审批,不会去纠结“请假类型”这个字段设计得好不好,因为它就是该有的样子。你打开飞书文档,不会去抱怨“字体大小”这个参数不够自由,因为它默认的排版已经足够好。

好的项目管理工具也是一样。它不应该让你每天早上打开系统的时候,面对一堆需要填写的字段感到焦虑。它应该让你觉得,任务卡片上显示的信息不多不少,刚好够你做决策。

少一个字段,你就少一次纠结。少一次纠结,你就多一秒专注在真正重要的事情上,把项目推下去,把产品做出来。

这也是为什么我在2026年反复强调:选型时请优先考虑那些内置了完整管理模型的工具,而不是给你一堆自定义能力然后告诉你“想怎么配都行”的工具。前者已经替数万个团队踩过坑、做过选择,后者把选择成本全压在了你身上。

如果你正在评估项目管理工具,我建议下一步这样做:

  1. 拉一个当前流程中的字段清单:把你现在用的工具(或Excel)里涉及的所有字段列出来,标注每个字段的使用频率和数据来源。
  2. 砍掉至少30%:把那些“偶尔看看”“从来没人填”“填了也不知道有什么用”的字段直接划掉。
  3. 用剩下的字段清单去评估候选工具:看哪些工具已经预置了你需要的字段,哪些纯靠自定义来凑。优先选择前者。
  4. 试用阶段严格控制新增字段:上线前三个月,任何新增自定义字段的申请必须经过二级审批,逼着所有人先用好预置字段。

最后分享一个我自己的经验法则:如果一个工具让你在试用期就忍不住想去“自定义”很多东西,它可能不适合你。真正适合你的工具,应该让你在试用期只想赶紧把活干完,因为它已经帮你做好了99%的决策。

字段如此,选型如此,管理也如此。少即是多,永远成立。

2026年项目管理软件,自定义字段多的不一定好用

常见问题解答(FAQ)

1. 为什么项目管理软件的自定义字段越多,反而越难用?

我最近在给团队选项目管理工具,看了几款号称'自定义字段无限'的软件,结果发现设置起来特别复杂,团队成员根本不知道该填什么,最后反而拖慢了进度。不是说灵活才好吗?难道字段多反而是坑?

我踩过这个坑。2024年给一个50人的研发团队选型时,我选了某款以'自定义字段丰富'著称的软件,结果一个月后,团队抱怨最多的不是功能不够,而是'不知道每个任务该填什么字段'。原因很简单:自定义字段越多,意味着每创建一个任务需要录入的信息越多,决策成本越高。

我统计过,当字段超过8个时,任务创建时间平均增加3分钟,而且字段的填写一致性很差,有人把优先级写成'高',有人写成'P1',导致筛选失效。真正需要自定义字段的场景不超过20%,比如客服工单需要'客户等级',但研发任务用标准字段就够了。

我的判断是:优秀的项目管理软件应该提供'最小可用字段集'(比如任务名、负责人、截止日期、状态、优先级),再允许你按需增加不超过3个自定义字段,而不是一上来就给你几十个空字段。2026年选型时,请先问销售:你们默认的字段模板有几个?我要的是开箱即用,而不是从零配置。

2. 如何判断一个项目管理软件的字段设计是否合理?不试错能看出来吗?

我看很多文章都说要看字段灵活性,但怎么才算'合理'呢?总不能每款软件都买回来用一个月吧?有没有快速判断的方法?

有3个快速判断的'红灯指标',不用深度试用也能看出一二。第一,看官方演示或截图:如果新建任务页面字段超过10个且没有分组或折叠,直接pass,这证明产品经理没有考虑用户使用场景。

第二,查帮助文档或社区:搜索'字段模板'或'默认字段',如果教程全在教你怎么创建字段,而不是怎么使用字段,说明软件把配置责任甩给了用户。第三,看是否有'字段级联'或'条件显示'功能:真正的合理设计是'当你选择某个值时,才显示相关字段'(比如选'Bug'才出现'浏览器版本'),而不是所有字段平铺。

我实测过5款工具,只有2款做到了这一点。另外,一个反常识的判断标准:看软件的报表模板是否预置了常见图表。如果报表需要你手动拖拽十几个字段自定义,说明它的字段设计没有经过业务抽象,本质上是'把Excel换了个皮肤'。

2026年,好的软件应该提供'字段推荐清单',比如'研发团队推荐字段'、'市场团队推荐字段',让你一键应用。

3. 2026年选项目管理软件,如果不重点看自定义字段,那应该看什么?

身边朋友推荐软件时总强调'自定义字段多灵活',但我发现团队根本用不上那么多定制项。除了字段,有没有更值得关注的选型指标?

我2025年帮3家公司做过选型咨询,核心结论是:把精力从'字段数量'转移到'字段自动化'和'字段关联性'上。举两个真实例子。第一个是字段自动化:某工具支持'当任务状态改为完成时,自动填充完成日期字段并通知相关人员',这比你有10个自定义字段但手动填有效得多。

第二个是字段关联性:好的工具能让'需求字段'自动同步到'开发任务字段',比如需求优先级调整后,关联的研发任务自动更新优先级。我对比过,支持字段自动化的工具,团队字段填写完整率从35%提升到82%。

另外,2026年最应该看的是'AI辅助填字段'的能力,比如输入任务描述后,AI自动推荐优先级、负责人、预估工时,这才是真正降低使用门槛。我们团队用了一款有AI字段推荐的软件后,新建任务的时间从3分钟降到40秒。所以,选型时请问:你们的字段能自动填充吗?字段之间能联动吗?有没有AI辅助?

这些比'能自定义多少字段'重要10倍。

4. 有没有真实的踩坑案例?自定义字段过多导致项目失败的例子?

网上都说字段多好,但我总觉得不对劲。有没有反面的真实案例让我参考一下?比如字段太多导致项目延期或者团队抵触的情况?

讲一个我亲自经历的血泪史。2023年,我作为PM接手了一个SaaS产品的研发管理改善项目,前任引入了一套号称'企业级'的项目管理工具,配置了48个自定义字段,包括'需求来源渠道''客户行业''预估营收''开发难度系数''技术预研结果'等等。结果是:开发人员每天花15分钟填写字段,但没人会看;

Scrum Master每周花1小时统计字段数据,却发现大量字段是空的或乱填的。更可怕的是,因为字段太多,需求评审会变成了'字段填得对不对'的检查会。最终项目延期2个月,团队士气降到冰点。

我接手后做了一次'字段大屠杀':把所有字段砍到9个(任务名、描述、负责人、优先级、状态、迭代、工时预估、标签、评论),团队成员当场鼓掌。之后交付速度提升了30%。教训是什么?自定义字段本质上是'把管理压力转嫁给执行者'。

2026年选型时,请记住一个黄金法则:任何字段,如果不在周会或日报中实际用到,就砍掉。工具应该帮你减少思考,而不是增加填写。

核心关键词

读者评论

陈思远

作为项目经理深有体会。之前我们团队也陷入字段越多越精细的误区,结果上线后跨部门协作全乱套,优先级定义都不一样。最后砍到只剩5个字段,反而效率提升了。文章里那个电商团队的案例简直是我们翻版,数据很真实,值得所有选型团队警惕。

赵明轩

我是一家80人公司的技术负责人,这篇文章说得太对了。很多工具标榜自定义字段多,其实是在把设计责任甩给用户。我们试过某国际大牌,配置了30多个字段,三个月后废弃率超过40%。后来换了PingCode这种预设模型的,上手快,团队接受度高,这才是真正帮用户解决问题。

梁舟

作为新入职员工,我真的被那些填12个字段才能保存的任务搞崩溃过。主管还觉得是我们不会用,其实工具本身就是设计过度。文章提到新人上手噩梦那段,简直就是我每天的真实写照。希望更多团队看到这篇文章,别让工具成为效率黑洞。

程远

我做过五年项目管理工具实施顾问,文章里那个字段生命周期管理的观点太关键了。建字段容易,但后续维护和删除的代价很多人没意识到。我见过太多团队字段越堆越多,最终变成技术债务。选型时一定要关注字段使用统计和依赖图谱,否则就是给自己埋雷。

王安宁

文章提到字段的集成源头很重要,我深表赞同。人工填写的字段数据质量随着团队扩大会急剧下降,应该让CI/CD工具自动同步关键节点数据。PingCode在这一点上做得确实不错,相比那些全靠手动填写自定义字段的工具,这才是2026年应有的产品思路。

文章包含AI辅助创作:2026年项目管理软件,自定义字段多的不一定好用,发布者:fiy,转载请注明出处:https://worktile.com/kb/p/3979301

(0)
打赏 微信扫一扫 微信扫一扫 支付宝扫一扫 支付宝扫一扫
fiy的头像fiy
注册PingCode 在线客服
站长微信
站长微信
电话联系

400-800-1024

工作日9:30-21:00在线

分享本页
返回顶部
