企业制定人力资源计划时,最容易出现的一种错误,是把员工人数直接换算成可用工时:假设一个部门有20名员工,每天工作8小时,一个月工作22天,那么这个部门每月就有3520小时的工作能力。但真正把任务分配下去后,管理者往往会发现,项目延期、关键岗位忙不过来、部分员工长期超负荷,而另一些员工却没有足够明确的工作安排。问题并不一定出在人手不足,而可能出在计划工时与实际可用工时之间存在系统性偏差。
人力资源计划可用工时(Available Working Hours)并不是简单的考勤时间,也不是员工每天在办公室停留的时间,而是企业在明确工作日历、人员配置、岗位职责、休假安排、日常管理活动和业务优先级之后,能够合理投入特定工作的时间资源。它连接着招聘计划、人员编制、项目交付、部门预算和组织效率。本文从企业管理者的实际决策视角出发,拆解可用工时的计算逻辑、数据来源、分析流程、预测方法和落地机制,并结合100人以上组织的项目管理场景,说明如何借助数字化管理平台建立可持续更新的人力资源工时分析体系。
一、先讲核心结论:人力资源计划可用工时究竟是什么
1. 可用工时不是法定工时,也不是考勤工时
我认为,企业在开展人力资源计划时,首先要区分三个概念:法定或制度规定的工作时间、员工实际投入工作的时间,以及能够分配给具体业务任务的有效工时。这三个概念虽然相互关联,却不能直接画等号。
制度工作时间用于确定企业工作安排的基本边界。以我国标准工时制度为例,《国务院关于职工工作时间的规定》明确职工每日工作8小时、每周工作40小时。企业制定人力资源计划时,需要结合适用的工时制度、法定节假日、休息日以及经批准的其他工时安排进行计算。可以参考国家行政法规库公布的《国务院关于职工工作时间的规定》。
实际投入工作时间,是员工在一定周期内真正用于履行工作职责的时间。它受到休假、培训、会议、内部协作、业务中断等因素影响。员工在考勤系统中显示正常出勤,并不代表这一天的全部时间都可以安排给项目任务。
可用工时则进一步考虑业务安排。它关注的是:在不突破合法工作时间、不牺牲必要管理活动和合理休息的前提下,某个员工、岗位或团队在特定周期内,能够承担多少明确的业务工作。
| 概念 | 核心含义 | 主要用途 | 不能替代什么 |
|---|---|---|---|
| 制度工作时间 | 依据适用工时制度确定的工作时间 | 排班、薪酬、合规管理 | 不能直接代表业务产能 |
| 考勤时间 | 员工出勤、缺勤及考勤记录 | 出勤管理、异常核查 | 不能直接代表任务投入 |
| 实际工作时间 | 员工实际用于工作的时间 | 劳动投入分析、效率研究 | 不能全部视为可分配工时 |
| 计划可用工时 | 扣除已知约束后可合理安排的工作时间 | 人员规划、项目排期、资源配置 | 不能替代岗位能力评价 |
| 有效业务工时 | 真正用于约定业务产出的时间 | 产能分析、交付预测、成本核算 | 不能单独代表员工价值 |
我的判断是:可用工时应该被视为一种经过约束校准的业务资源,而不是考勤数据的另一种展示方式。如果企业只知道员工每天工作8小时,却不知道其中有多少时间已经被其他任务、管理活动和休假占用,那么所谓的人力资源计划实际上只是人数统计。
2. 建立一套可用工时计算公式
对于大多数采用固定工作日历的企业,我建议先使用一套容易理解、方便核验的基础公式:
计划可用工时=计划工作人数对应的制度工时-休假及缺勤工时-固定职责占用工时-其他已确认的不可分配时间。
其中,计划工作人数对应的制度工时,是计算周期内员工按照适用工作日历能够提供的理论工作时间。休假及缺勤工时包括已知年假、调休、培训假以及其他依法或依制度不出勤的时间。固定职责占用工时则包括会议、管理职责、日常运营、必要的内部协作等。
如果企业已经通过历史数据获得了较为稳定的有效工作比例,也可以使用简化公式:
计划可用工时=计划工作人数×周期工作日×每日标准工时×有效工时系数。
不过,这两种算法不能同时重复扣减同一类时间。例如,已经通过有效工时系数扣除了会议和日常事务,就不能再把这些时间完整扣除一次。
对于需要区分任务类别的组织,我更建议采用第一种分项计算方式。它能够告诉管理者工时究竟消耗在哪里,而不是只得到一个无法解释的折扣比例。
3. 把可用工时转换为企业能够使用的管理指标
单纯计算部门每月有多少小时,并不足以支持经营决策。真正有价值的是把可用工时转化为能够观察、比较和预测的指标。
- 人均计划可用工时:部门计划可用工时除以计划参与人数,用于比较不同团队的资源条件。
- 工时利用率:已分配计划工时除以计划可用工时,用于观察资源分配程度。
- 工时偏差率:实际投入工时与计划投入工时的差额除以计划投入工时,用于判断估算准确性。
- 人员负载率:个人已承诺任务工时除以个人计划可用工时,用于发现超负荷和资源闲置。
- 岗位供需缺口:某岗位需求工时减去该岗位可提供的有效工时,用于支持招聘、调配和外部资源采购。
- 工时预测准确率:通过计划与实际投入的历史偏差评估未来预测模型是否可靠。
这些指标分别回答不同的问题。利用率高,不代表交付一定好;利用率低,也不一定意味着员工效率低。比如,一个研发团队可能因为外部审批迟迟没有完成,导致大量任务无法开始。此时人员负载不高,真正的瓶颈却是业务流程,而不是人员数量。
二、背景和真实管理场景:为什么企业必须计算可用工时
1. 人数增长不等于组织产能增长
在企业从几十人扩张到数百人时,人力资源计划通常会从简单的编制管理转向复杂的跨部门资源配置。初期,负责人可能凭经验就能知道谁负责什么;规模扩大后,一个人往往同时参与多个项目,一个项目也需要多个部门协作。
这时,传统的部门人数统计开始失效。某个部门看起来有30名员工,但其中可能有5人承担管理职责,4人负责日常运营,3人正在休假或培训,另外还有部分员工被其他项目长期占用。
如果直接按照30人计算产能,管理者就会高估部门的任务承接能力。更严重的是,这种误差可能逐层传递到招聘计划、项目承诺、交付周期和年度预算中。
我更倾向于把人员规模看作资源供给的起点,而不是最终的产能答案。企业真正需要管理的是不同岗位、不同能力和不同周期下的资源供给结构。
2. 跨部门协作让可用工时变得更加复杂
以一家拥有120名员工的科技企业为例,组织包括产品、研发、测试、设计、运营和职能管理等团队。公司同时推进三个业务项目,每个项目都需要产品经理、研发工程师、测试人员和运营人员参与。
表面上看,企业有足够的员工完成三个项目。但当项目经理分别制定排期时,可能都把同一位资深工程师安排成每周投入20小时。三个项目加起来就是60小时,实际上已经超过了这名员工在正常工作安排下能够提供的时间。
这就是典型的资源重复承诺。它通常不是员工执行力问题,而是企业没有建立统一的资源视图。
当各部门分别管理自己的工作计划时,员工的时间容易被多个负责人同时占用。最终表现为任务延期、需求频繁切换、临时加人以及管理者不断协调优先级。
3. 人力资源计划必须从人数预测转向工时供需预测
传统人力资源规划经常采用岗位编制法:先确定业务目标,再根据历史经验设置岗位人数。这种方式适合业务稳定、岗位职责明确的组织,但在项目制、矩阵式和多业务线并行的组织中,单纯按人数预测容易忽略工作量波动。
美国联邦人事管理机构发布的Workforce Planning Guide强调,劳动力规划需要同时分析未来需求、现有供给、岗位能力、人员组成和风险,并评估不同工作服务所需要的人员投入比例。这一思路对企业同样有参考价值。
因此,我建议把企业人力资源规划拆成两个相互关联的模型:一是人员数量模型,回答需要多少人;二是工时能力模型,回答这些人能够在什么时间、以什么技能组合,承担多少工作。
只有两套模型结合,招聘计划才不会停留在增加编制,而是能够明确说明为什么需要招聘、需要什么岗位、需要补充多少工作能力,以及何时应该完成补充。
4. 可用工时也是经营成本分析的重要入口
人力资源成本并不只有工资和社保,还包括招聘、培训、管理、办公以及员工离职带来的替换成本。对于项目型企业,员工时间还会进一步转化为项目成本。
假设某个项目投入了研发、测试和产品团队共计800小时。如果企业只知道项目人员名单,却无法核算每个岗位的实际投入,就很难判断项目预算是否合理,也无法识别哪些环节消耗了过多资源。
把工时和项目成本关联后,管理者可以进一步分析单位交付成本、岗位投入比例、返工工时和需求变更造成的资源损失。
可用工时的价值,不仅在于让企业知道有多少时间可以使用,更在于让企业知道时间应该投向哪里,以及投入之后产生了什么结果。
三、常见误区:为什么企业算出来的可用工时经常不准确
1. 把每天8小时直接当成8小时有效产能
这是最常见的计算错误。标准工时规定的是工作时间安排,不意味着每一小时都能直接转化为某项具体业务的有效产出。
以研发岗位为例,员工可能需要参加需求讨论、代码评审、技术沟通、故障处理和内部培训。这些活动都是正常工作的一部分,但并不一定能全部计入某个具体项目的交付工时。
如果企业将每天8小时全部分配给项目,员工就会陷入持续超额承诺。计划表看起来非常饱满,实际执行时却不断延期。
解决方式不是简单要求员工提高工作强度,而是先通过历史记录识别不同岗位的正常职责构成,合理确定可以分配给项目的时间。
2. 只扣除法定节假日,不扣除个人休假
有些企业按照月度工作日计算部门工时,却没有把个人年假、调休、培训和已知出差安排纳入计划。对于人数较多的团队,这种误差可能相当明显。
例如,某团队有20人,一个月有20个工作日,每天按8小时计算,理论工时是3200小时。如果其中有5人各安排2天休假,理论上还需要扣除80小时。
如果没有扣除这部分时间,项目经理就可能在员工已经休假的日期继续分配任务,导致排期不可靠。
更合理的方式是将企业工作日历和个人日历统一起来,按员工逐日计算,再向部门汇总,而不是先计算一个部门总工时,再用平均值代替每个人的真实情况。
3. 把会议时间全部认定为无效工时
会议确实会占用员工时间,但并不是所有会议都没有业务价值。项目评审、技术决策、客户需求确认和风险复盘,都可能直接影响交付质量。
如果企业为了提高可用工时,要求员工减少所有会议,反而可能增加信息不对称、返工和跨部门等待。
我更建议按照会议的业务属性进行分类。
- 必要交付会议:与需求确认、方案评审、质量验收直接相关,应该作为正常工作职责保留。
- 管理协调会议:用于同步进度、分配资源和解决依赖,应关注频次和参与人员。
- 低价值重复会议:缺少明确议题、决策结果和行动负责人的会议,应优先优化。
- 培训与知识分享:虽然不一定直接形成项目交付,但有助于提升长期岗位能力,不应简单删除。
管理者需要优化的是会议的必要性和组织方式,而不是把所有协作时间都视为浪费。
4. 用统一的有效工时系数计算所有岗位
这是比忽略会议更隐蔽的问题。企业可能发现某个部门每月能够用于项目工作的时间约占制度工时的75%,于是直接把75%作为全公司统一系数。
但不同岗位的工作结构存在明显差异。研发人员需要技术评审和代码协作,销售人员需要客户沟通和商机跟进,财务人员需要周期性结账,HR人员需要招聘、员工关系和制度管理。
这些岗位的时间构成不同,不能通过同一个比例准确描述。
我建议至少按照岗位族建立有效工时基线,并结合工作模式、项目类型和业务周期进一步调整。对工作结构高度不同的岗位,应独立建模,而不是强行追求一个全公司的统一数字。
5. 把工时利用率越高理解为组织效率越高
如果某团队的计划可用工时为1000小时,已经分配950小时,利用率就是95%。从表面看,资源利用非常充分。
但如果其中大量任务因为依赖未解决而无法启动,员工可能只是被安排了大量等待、沟通和重复工作。高利用率并没有转化成高产出。
反过来,一个团队利用率只有75%,也可能是因为企业有意保留了缓冲能力,用于处理线上故障、紧急客户需求和不可预见的业务变化。
我不会单独用利用率评价团队,更不会把100%利用率设为普遍目标。利用率必须与交付完成率、任务延期率、返工工时、质量问题和员工负载分布共同分析。
6. 只统计已经发生的工时,不做未来预测
工时统计主要描述过去发生了什么,而人力资源计划需要回答未来会发生什么。如果企业只在月底汇总工时,就无法及时发现下个月的岗位资源缺口。
比如,企业已经确定下季度有两个新项目上线。如果管理者等到项目正式启动后才统计人员投入,就很可能错过招聘和内部调配的最佳时间。
因此,可用工时必须从事后统计延伸到事前预测,形成计划、执行、反馈和调整的完整闭环。
四、专业判断逻辑:建立准确的可用工时计算模型
1. 先明确统计对象和计算周期
在开始计算之前,我会先确定统计对象。可用工时可以按照个人、岗位、团队、部门和整个企业五个层级进行统计,但不同层级的管理用途并不相同。
| 统计层级 | 计算重点 | 典型管理用途 |
|---|---|---|
| 个人 | 个人日历、岗位职责、任务承诺 | 工作分配、超负荷识别 |
| 岗位 | 技能结构、岗位需求、替代能力 | 招聘和岗位配置 |
| 团队 | 人员协作、项目负载、资源冲突 | 项目排期和人员调度 |
| 部门 | 部门目标、业务周期、管理职责 | 部门预算和编制规划 |
| 企业 | 整体供需、跨部门资源和成本 | 年度人力资源战略 |
计算周期则需要根据业务特点确定。月度适合工资预算、招聘预测和日常资源计划;周度适合短期任务安排;季度适合部门人员配置;年度适合战略编制规划。
对于项目制组织,我建议同时保留月度和周度两个视角。月度用于观察总供给和长期缺口,周度用于识别具体任务冲突。
2. 建立工作日历和理论工时基线
工作日历是可用工时模型的基础。它至少需要包含工作日、休息日、法定节假日、调休安排和特殊工作制度。
假设某企业某月有21个适用工作日,标准每日工作时间为8小时,那么一名全职员工在该周期的理论工时为168小时。
但这个168小时只是计算起点。不同员工可能存在入职未满整月、离职、兼职、跨地区工作和特殊排班等情况,需要按照实际适用的日历单独计算。
尤其需要注意,企业不能为了让业务计划看起来充足,就随意增加制度工时。延长工作时间涉及劳动法律法规规定的条件、程序和限制,应当与业务产能规划分开处理。
3. 识别员工不可分配时间
接下来,需要把不能分配给目标业务的时间单独列出来。这里有一个重要原则:只扣除能够明确识别、能够解释原因的时间,不要用随意设定的折扣替代真实分析。
我通常将不可分配时间分成四类。
- 休假类:法定休假、年假、调休、病假及其他依法或依制度不出勤的时间。
- 固定职责类:部门例会、管理工作、日常行政事务、固定运营工作。
- 能力建设类:岗位培训、技能学习、知识分享和必要的技术研究。
- 其他约束类:已确认的跨项目工作、特定值班安排以及其他不能用于目标项目的时间。
这里要特别区分两种情况:员工没有时间和员工有时间但缺乏相应能力。前者属于时间供给约束,后者属于技能供给约束。两者的解决方案完全不同。
4. 计算个人和部门的计划可用工时
当工作日历和不可分配时间确定后,就可以计算个人计划可用工时,再向上汇总。
例如,某员工在一个月内有168小时理论工时,已经确认休假8小时,固定职责占用20小时,培训安排8小时,那么可分配给目标业务的计划工时为:
168-8-20-8=132小时。
如果一个20人的团队中,所有员工的理论工时都是168小时,但每个人的休假、职责和培训安排不同,就应该逐人计算,不能默认每个人都有132小时。
部门可用工时等于所有员工个人计划可用工时之和,但还需要进一步考虑技能结构和资源可替代性。
例如,团队有1000小时可用工时,其中只有100小时来自具备特定数据库运维能力的员工。如果项目需要200小时数据库运维工作,团队仍然存在100小时的技能缺口。
5. 使用有效工时系数进行预测校准
对于人员规模较大、业务流程比较稳定的企业,可以建立岗位级有效工时系数,用于快速预测未来产能。
有效工时系数可以定义为某类岗位在统计周期内,实际用于目标业务活动的工时与对应理论工时之间的比例。必须明确统计口径,避免把休假扣减和任务投入重复计算。
例如,某研发岗位过去三个月的工作记录显示,扣除休假后,平均每周约有26小时能够用于具体项目任务。假设该岗位每周适用制度工时为40小时,那么其历史业务投入比例约为65%。
但这个比例并不意味着该员工只能工作26小时,也不意味着企业可以将剩余时间全部取消。它只是当前工作模式下的业务投入观察值,剩余时间可能用于沟通、管理、学习和其他职责。
对于新业务、组织调整或项目密集期,历史比例还需要进行情景调整。
6. 建立岗位技能约束,而不是只看工时总量
一个容易被忽略的问题是:不同员工的工时并不总能相互替代。
例如,企业有500小时研发可用工时,但其中需要数据库架构设计的工作有120小时,而具备对应能力的员工只能提供60小时。即使研发部门总体工时充足,关键岗位仍然会成为项目瓶颈。
因此,我建议把工时模型从单纯的数量模型升级为岗位能力模型。
具体需要同时记录岗位类别、技能标签、能力等级、可投入周期和任务所需能力。对于必须由特定资质或经验人员承担的工作,还应明确不可替代条件。
这样才能区分普通人员不足、特定岗位不足和特定技能不足,避免把所有问题都转化为招聘人数。
7. 将工时需求与人员供给进行匹配
计算出供给之后,下一步就是核算业务需求。企业可以按照项目、业务流程和岗位职责,估算每个周期需要多少工时。
基础供需公式为:
岗位工时缺口=岗位需求工时-岗位计划可用工时。
如果结果大于零,说明该岗位存在工时缺口;如果结果小于零,则说明当前预测下存在资源余量。但资源余量不一定代表人员过剩,还需要考虑业务优先级和未来需求变化。
在实际决策中,我会同时检查三个维度:
- 总工时是否满足需求,判断总体资源是否足够。
- 关键技能是否满足需求,判断人员能力结构是否匹配。
- 资源是否在正确时间可用,判断项目时间窗口是否冲突。
只有三个条件都满足,人员供需才算真正匹配。
8. 引入滚动预测和误差修正机制
可用工时不是年初计算一次就可以长期使用的数据。员工会入职、离职、休假,项目会调整,业务需求也会变化。
因此,企业应建立滚动预测机制。我建议每个月更新未来三个月的工时供需数据,并在每周检查未来两到四周的关键岗位负载。
每个周期结束后,将实际投入与计划数据进行比较,记录偏差来源。例如,是工作量估算偏低、需求变更、任务返工,还是外部依赖导致的等待。
经过连续几个周期的校准,企业就可以形成更符合自身业务特点的岗位工时参数,而不是长期依赖管理者的主观判断。

五、具体案例与数据观察:120人企业如何建立工时供需模型
1. 案例背景:人员不少,为什么项目依然频繁延期
为了说明模型如何落地,下面构建一家120人科技企业的模拟管理案例。企业同时推进产品升级、客户定制和平台稳定性三个项目,管理层发现研发资源频繁冲突,项目经理不断申请增加人员,但人力资源部门无法提供足够清晰的人员缺口证据。
经过初步盘点,企业发现问题主要集中在三个方面:一是项目计划使用了统一的理论工时;二是同一批技术人员被多个项目重复分配;三是缺乏岗位级工时供需分析。
为了建立基础模型,企业先将项目相关人员划分为产品、研发、测试、设计和运营五类岗位。以下数据均为示意性情景模拟数据,用于展示计算方法,不代表行业调查统计或某家企业的真实经营结果。
| 岗位类别 | 人数 | 月理论工时 | 人均计划可用工时 | 部门计划可用工时 |
|---|---|---|---|---|
| 产品 | 12人 | 2016小时 | 126小时 | 1512小时 |
| 研发 | 48人 | 8064小时 | 132小时 | 6336小时 |
| 测试 | 20人 | 3360小时 | 128小时 | 2560小时 |
| 设计 | 10人 | 1680小时 | 124小时 | 1240小时 |
| 运营 | 10人 | 1680小时 | 130小时 | 1300小时 |
| 其他职能及管理 | 20人 | 3360小时 | 按岗位职责单独核算 | 不纳入本次项目资源池 |
| 项目相关人员合计 | 100人 | 16800小时 | , | 12948小时 |
这组数据揭示了一个重要问题:虽然项目相关人员有100人,理论工时达到16800小时,但经过日历和岗位职责调整后,可分配工时只有12948小时,理论工时与计划可分配工时之间存在3852小时的差异。
如果企业按照16800小时承诺项目工作量,就相当于把并不存在的资源提前分配出去了。

2. 进一步分析:总工时充足,关键岗位依然可能短缺
企业随后对三个项目进行了岗位需求估算。假设本月项目合计需要产品1600小时、研发5900小时、测试2700小时、设计1100小时、运营1150小时。
将需求和计划供给放在一起后,结果如下。

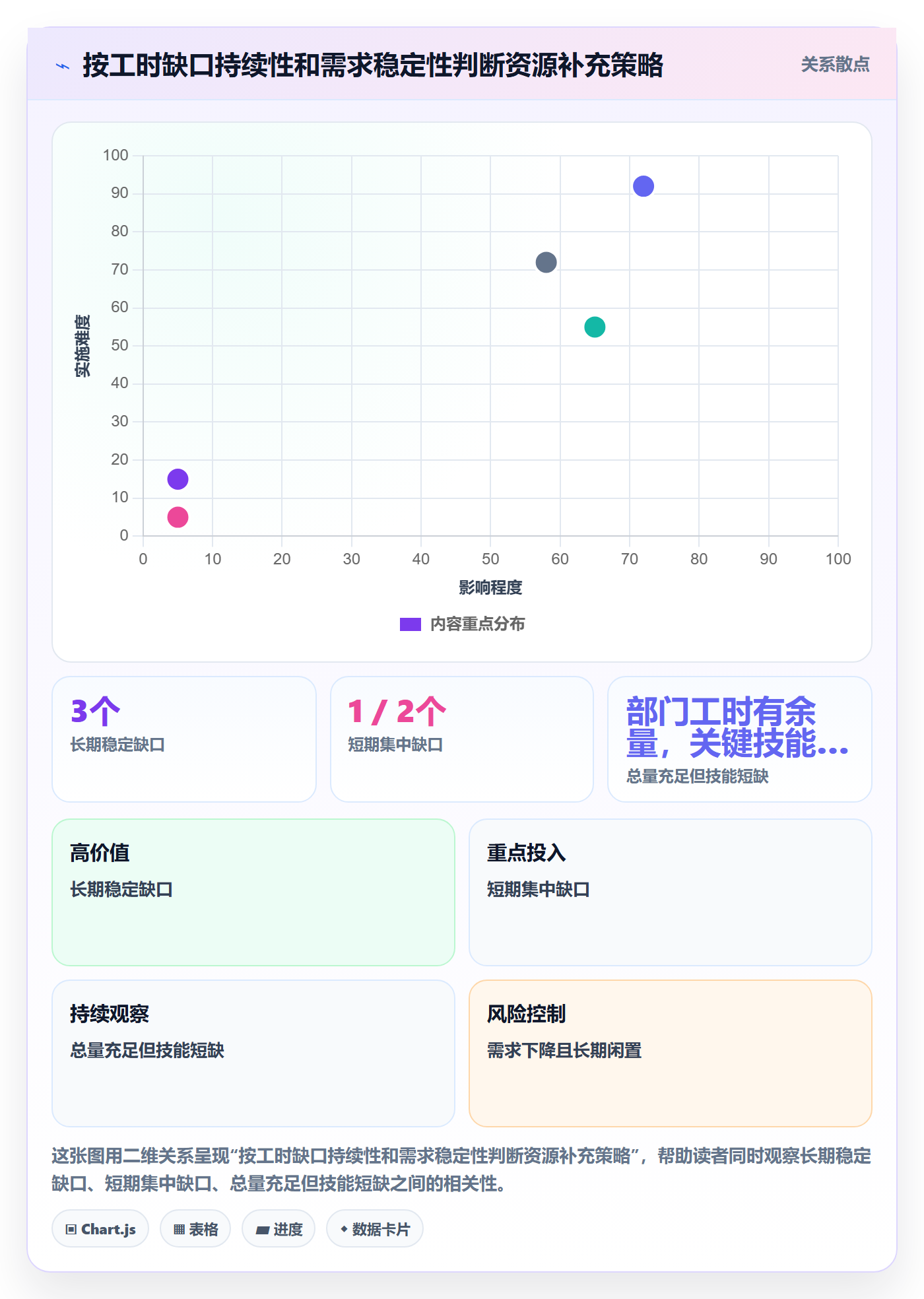

| 岗位类别 | 计划可用工时 | 项目需求工时 | 供需差额 | 判断 |
|---|---|---|---|---|
| 产品 | 1512小时 | 1600小时 | -88小时 | 存在缺口 |
| 研发 | 6336小时 | 5900小时 | +436小时 | 总量有余量 |
| 测试 | 2560小时 | 2700小时 | -140小时 | 存在缺口 |
| 设计 | 1240小时 | 1100小时 | +140小时 | 总量有余量 |
| 运营 | 1300小时 | 1150小时 | +150小时 | 总量有余量 |
从总量来看,研发、设计和运营都有一定余量,但产品和测试存在工时缺口。企业如果只看整体人员数量,很可能会得出不需要招聘的结论;如果只看部门需求,又可能直接要求测试和产品团队加班。
更合理的判断是先检查能否通过项目优先级调整、任务拆分和跨部门资源协调解决缺口。如果短缺持续存在,再考虑补充相应岗位。
这里还有一个关键细节:研发岗位的436小时余量不意味着所有研发人员都能承担测试工作。岗位之间存在技能边界,不能因为工时数字相近就直接调换。

3. 把岗位总量拆到个人,识别重复承诺
接下来,企业将研发岗位的5900小时需求拆解到具体人员。分析发现,部分核心工程师同时承担三个项目的关键任务,虽然研发部门整体有余量,但特定人员的负载率已经超过合理计划范围。
例如,一名高级工程师本月计划可用工时为132小时,却被三个项目分别安排了60小时、48小时和36小时,总计144小时。
该员工的计划负载率为144÷132×100%≈109.1%。这说明项目承诺已经超过可用工时,而不是员工需要进一步提高工作强度。
企业随后将重复承诺的任务重新分配,把部分非关键工作交给具备相应技能的其他成员,并对三个项目的优先级进行调整。经过资源协调,核心工程师的计划负载回到合理范围。
这个案例说明,部门级工时汇总只能发现总体供需情况,个人级资源视图才能真正识别冲突。对于多项目并行的企业,两种视角都不能缺少。
4. 将工时偏差转化为下一周期的预测参数

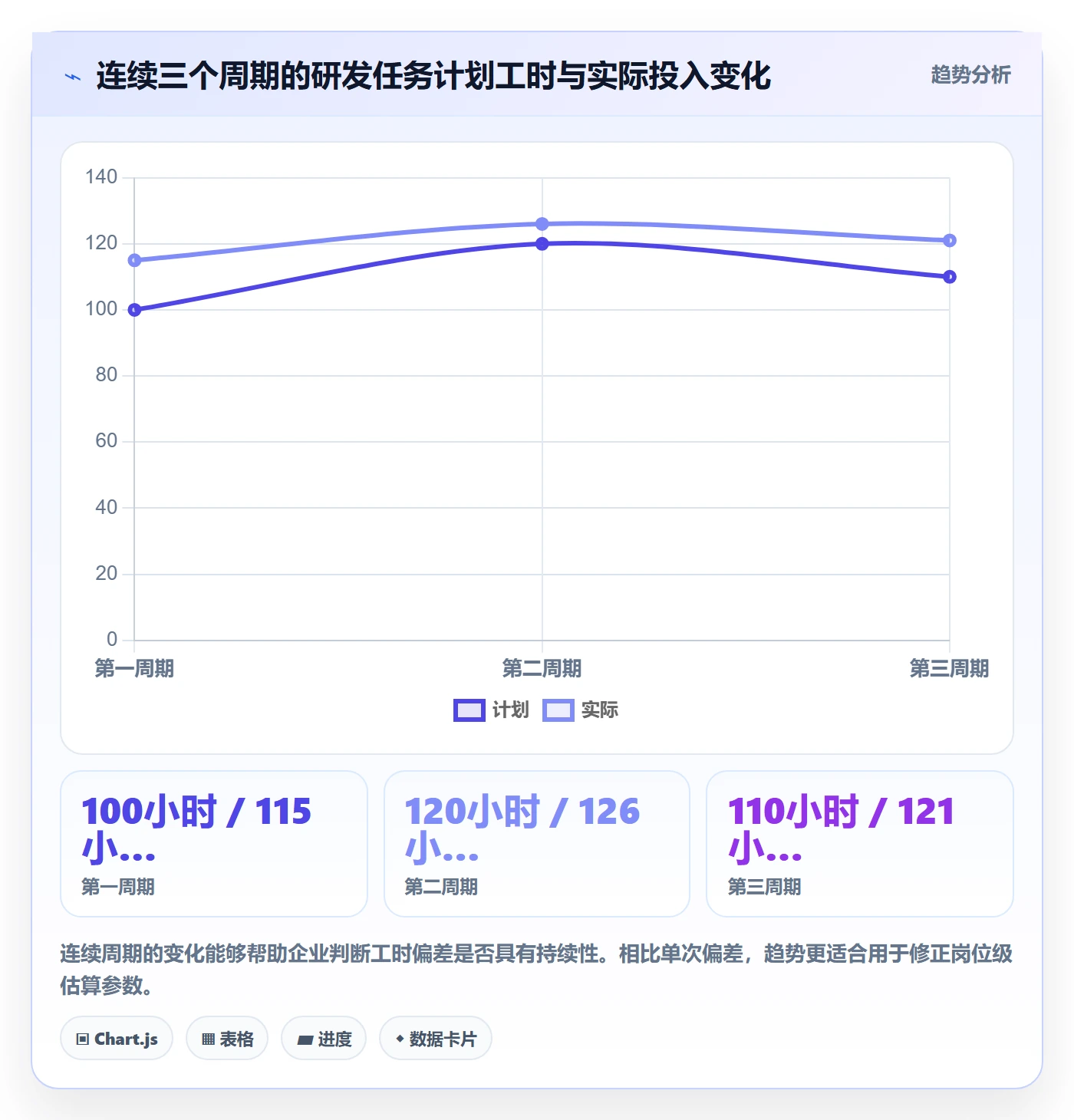

模拟企业在连续三个周期内记录了项目计划工时和实际投入工时。假设某类研发任务的计划工时分别为100小时、120小时和110小时,实际投入分别为115小时、126小时和121小时。
三个周期都出现了计划低估,说明原来的任务估算方法存在系统性偏差,而不是某一次偶然延期。
进一步分析后,企业发现任务评审和返工没有被完整纳入初始估算。于是,管理者将需求澄清、技术评审和返工风险分别纳入任务估算模型,而不是简单地给所有项目统一增加20%的时间。
这种处理方式能够保留不同任务类型的差异,让下一周期的预测更有解释力。

5. 通过项目管理平台建立工时管理闭环
对于100人以上、同时推进多个项目的企业,依靠电子表格维护所有人员的工作日历、计划工时、任务分配和实际投入,往往会逐渐失去可维护性。尤其当项目、人员和岗位职责持续变化时,多个版本的表格容易出现数据不一致。
这类组织可以考虑通过PingCode建立项目任务和工时数据之间的关联。PingCode主要面向中大型企业及100人以上组织,适合将需求、任务、项目进度、人员分配和工时记录放在统一的项目协作体系中进行管理。
需要强调的是,项目管理平台记录的工时不等于完整的人事考勤数据,也不能自动代替薪酬核算或劳动合规管理。企业应当根据实际系统能力,将考勤、人事和项目资源数据通过适当的接口或数据导入机制进行关联。
在具体实施时,可以围绕以下几个环节配置管理流程。
- 人员基础数据:维护组织、岗位、所属团队、技能标签和人员状态。
- 项目任务管理:将业务需求拆解为可以估算、分配和跟踪的具体任务。
- 计划工时记录:为任务设置预计投入时间,并明确负责人和计划周期。
- 实际工时记录:让成员按照任务登记实际投入,并区分开发、测试、评审和协作等工作类型。
- 资源负载分析:将个人任务承诺与计划可用工时进行比较,识别重复分配和超负荷情况。
- 管理数据看板:通过项目、部门和人员维度汇总计划与实际数据,辅助管理者调整资源。
例如,企业可以在项目任务中维护预计工时和剩余工时,并结合工时记录分析任务偏差。对于跨项目成员,管理者需要查看其全部项目任务,而不是只看某个项目中的局部排期。
我认为,数字化平台真正的价值不在于让员工多填写一张工时表,而在于让任务、人员、时间和交付结果建立可追踪的关系。如果录入数据不能帮助管理者改善决策,工时管理最终就会变成额外的行政负担。
六、不同情况下的行动建议:企业应该如何分阶段落地
1. 50人以下企业:先建立简单、统一的工时台账
小型企业不需要一开始就建立复杂的工时分析平台。对于岗位少、项目数量有限、管理链条较短的企业,最重要的是建立统一的统计口径。
建议先使用一张基础工时台账,记录员工、岗位、工作日、休假、固定职责、任务计划工时和实际工时。管理者每周检查一次人员负载,每月更新一次岗位供需情况。
这一阶段最重要的不是追求数据精细度,而是确保每个人都使用相同的计算逻辑。
2. 50至100人企业:建立岗位级工时模型
当组织出现多个部门和相对独立的业务线时,单纯依靠个人台账就不够了。企业应该按照岗位族建立工时基线,并识别不同部门的固定职责和项目投入结构。
建议先选择研发、销售、运营等业务量比较稳定的岗位开展试点,连续采集两到三个周期的数据,再逐步扩展到其他部门。
在这一阶段,企业还需要明确跨部门人员的归属规则。例如,员工属于研发部门,但本月有30%的工作时间投入客户项目,部门统计与项目统计必须能够相互解释,不能重复计算。
3. 100人以上企业:建立统一资源池和多项目负载视图
对于100人以上的企业,特别是产品研发、软件交付和多业务线并行的组织,我建议建立统一的资源管理机制。
其核心不是把所有员工集中到一个部门,而是让不同项目负责人能够看到经过授权的人员可用时间、岗位技能和已承诺任务。
企业可以按周更新资源计划,按月汇总供需情况,并建立项目优先级调整机制。对于关键岗位,建议设置明确的资源协调责任人,避免多个项目经理分别承诺同一批人员。
如果企业使用PingCode等项目管理平台,可以将任务预计工时、实际工时、剩余工时和项目进度关联起来,形成跨项目的资源分析基础。
4. 项目型企业:优先解决多项目资源冲突
项目型企业的业务需求往往随项目阶段变化。启动阶段需要产品和设计资源,开发阶段需要研发资源,验收阶段则可能集中消耗测试和交付资源。
因此,企业不应该只计算整个月的部门工时,还应该分析不同阶段的工时需求曲线。
建议在项目启动时完成岗位工时估算,在项目执行期间每周检查实际投入,在里程碑前重新评估测试、验收和交付岗位的资源供给。
如果某个岗位在未来三周出现持续缺口,应当提前调整任务优先级或补充资源,而不是等到项目临近交付才开始协调。
5. 业务稳定型企业:重点关注长期趋势和岗位配置
对于制造、财务共享、客服运营和常规行政管理等业务相对稳定的部门,可用工时分析可以与业务量预测结合。
例如,客服部门可以将工时需求与预计工单数量、平均处理时长和服务时段关联;财务部门可以将工时需求与结账周期、业务单据量和审计任务关联。
这类企业可以重点分析不同月份的工作量变化,识别旺季和淡季的资源差异,合理安排轮班、岗位培训和人员储备。
6. 人员流动较大的企业:重点管理动态供给
对于员工入职、离职和岗位调整比较频繁的企业,固定编制无法准确反映未来可用工时。
建议把入职日期、离职日期、转岗日期和培训周期纳入人员供给模型。新员工也不能在入职第一天就按照熟练员工的完整业务产能计算。
对于需要较长培养周期的岗位,可以设置阶段性能力系数。比如,新员工在熟悉业务、接受培训和独立承担任务的不同阶段,分别评估可承担的工作范围。
这一方法能够避免企业虽然已经招聘到人,但实际项目仍然无法及时获得所需能力的问题。
7. 建立90天落地计划
如果企业尚未建立可用工时体系,我建议不要一次性改造所有部门,而是用90天完成从基础统计到管理应用的过渡。
| 实施阶段 | 时间安排 | 核心工作 | 交付结果 |
|---|---|---|---|
| 第一阶段:口径统一 | 第1,15天 | 明确工作日历、岗位分类和工时定义 | 工时统计规则 |
| 第二阶段:基础采集 | 第16,30天 | 收集人员、休假、职责和项目任务数据 | 人员工时台账 |
| 第三阶段:模型建立 | 第31,45天 | 计算个人、岗位和团队可用工时 | 岗位供给模型 |
| 第四阶段:试点运行 | 第46,60天 | 选择重点项目进行计划与实际对比 | 工时偏差分析 |
| 第五阶段:资源优化 | 第61,75天 | 识别重复承诺、岗位缺口和任务冲突 | 资源调配方案 |
| 第六阶段:持续管理 | 第76,90天 | 建立月度预测、周度检查和复盘机制 | 常态化管理看板 |
这90天的目标不是让企业立即获得完全准确的工时数据,而是形成一套能够持续更新、发现问题并支持管理决策的基础体系。

七、不同情况下的取舍:招聘、调配、外包还是优化流程
1. 工时缺口持续存在时,什么时候应该招聘
招聘是解决人力资源供给不足的重要手段,但并不是所有工时缺口都需要招聘。
如果企业发现某岗位连续多个周期都存在稳定的工时缺口,而且业务需求具有持续性,就应该考虑增加正式人员。
例如,某测试岗位连续三个季度的预测需求都高于现有供给,且企业未来一年仍有相对稳定的产品交付计划,那么补充测试人员可能比长期依赖临时协调更合理。
但如果缺口只集中在某个项目上线前的两周,招聘一名正式员工可能并不经济。管理者需要比较需求持续时间、招聘周期、培训成本和未来工作量变化。
我的判断原则是:持续性需求优先考虑长期人员配置,短期波动优先考虑资源调配和项目节奏调整。
2. 总工时充足但关键岗位不足时,优先进行内部调配
如果企业总体工时充足,但个别岗位存在缺口,应先检查是否存在技能相近、能够经过短期培训承担部分任务的员工。
例如,某项目需要额外80小时测试工作,而团队内有部分研发人员具备自动化测试经验。企业可以在明确职责边界和质量责任的前提下,评估是否能够让其承担适当的自动化测试任务。
但不能因为工时有余量,就把不具备资质或技能的员工安排到关键岗位。跨岗位调配需要考虑能力、工作质量和培训成本。
3. 需求具有明显季节性时,考虑弹性资源
如果业务高峰集中在固定时间段,全年需求并不稳定,那么通过正式招聘解决全部高峰工时,可能导致淡季出现长期资源闲置。
例如,电商企业在大型促销期间需要额外的客服和运营支持,但平时业务量相对稳定。企业可以结合合法用工方式、业务外包和经过培训的弹性人员储备,解决阶段性需求。
不过,弹性资源并不意味着可以忽略劳动关系、工作时间和服务质量要求。企业需要提前明确服务标准、数据权限、交付责任和质量验收方式。
4. 工时长期消耗在重复工作上时,优先优化流程
有些企业发现某个岗位的实际工时长期高于计划,第一反应是招聘更多员工。但进一步分析后,可能发现问题来自重复审批、手工数据录入、信息反复确认或频繁返工。
如果每名员工每周都要花费数小时重复整理相同数据,那么招聘只会扩大重复劳动的总成本。
这种情况下,管理者应该优先检查业务流程、系统集成和职责分工,减少不必要的人工环节。
例如,将重复的数据汇总自动化、统一任务入口、减少多套表格重复登记,都可能释放部分可用于核心工作的时间。
5. 工时利用率偏低时,不要急于裁减人员
利用率低可能由多种原因造成:业务需求不足、任务分配不合理、员工技能与岗位不匹配、项目依赖等待或工作计划不够明确。
管理者应该先识别原因,再决定如何调整人员结构。
如果低利用率来自业务淡季,保留一定人员储备可能是合理选择。如果来自流程不顺,应优化协作机制。如果来自长期岗位需求下降,则需要进一步开展岗位调整、培训和组织设计分析。
只有在明确未来业务需求、岗位能力和人员配置之后,才能做出合理的人员调整决定。
6. 项目压力较大时,不能用提高负载率替代管理
当项目延期时,管理者很容易通过提高每个人的任务分配比例来追回进度。但如果团队已经处于高负载状态,继续增加任务通常会带来更多切换成本、错误和返工。
我更建议先做任务优先级排序,把有限的人员时间集中在最重要的业务目标上。
对于非关键需求,可以适当调整交付顺序;对于必须完成的工作,应明确资源责任和依赖条件;对于长期存在的能力瓶颈,则需要从岗位配置和流程设计上解决。
真正成熟的工时管理,不是把所有人的时间填满,而是让有限资源优先用于最有价值的工作。

八、数据分析进阶:从工时统计走向组织效率管理
1. 建立工时利用率与交付质量的联合分析
如果企业只看工时利用率,很容易把组织管理引向错误方向。我建议至少同时观察工时利用率、任务按期完成率和返工工时占比。
例如,两个团队的工时利用率分别为85%和95%。如果第一个团队按期交付率为92%,返工工时占比为6%;第二个团队按期交付率为78%,返工工时占比为15%,那么第二个团队虽然看起来更忙,实际交付表现却更差。
这说明高负载并不自动带来高效率。企业需要进一步检查任务切换、需求稳定性和质量控制。
需要注意的是,不同业务的交付质量指标不同,不能简单用一个指标对所有部门进行横向排名。
2. 分析任务类型,识别时间消耗结构
对于项目型组织,我建议至少把实际投入工时分成需求分析、方案设计、开发实施、测试验证、项目协调、返工处理和其他支持活动。
分类的目的不是要求员工记录每一分钟,而是帮助管理者理解团队时间主要消耗在哪里。
假设某研发团队一个月记录了4000小时,其中开发实施占2200小时,测试和验证占700小时,沟通协调占500小时,返工处理占400小时,其他支持活动占200小时。
如果返工处理持续占到总工时的10%,就值得进一步调查需求变更、质量标准和评审流程。企业可能通过改进前期需求确认,减少后续大量重复投入。
但不能直接将沟通协调工时视为低价值时间。跨团队协作有时是高质量交付的必要条件,应该结合实际产出进行判断。

3. 使用偏差分析识别预测模型的问题
工时偏差不能只看绝对差额,还需要结合任务规模、任务类型和发生原因。
例如,计划10小时、实际15小时的任务,偏差率为50%;计划100小时、实际105小时的任务,偏差率只有5%。虽然第二个任务多投入了5小时,但相对估算准确度明显更高。
企业可以同时保留绝对偏差和相对偏差,避免小任务的极端百分比掩盖大项目的实际成本。
还可以把偏差按原因分类:估算遗漏、需求变化、技术风险、返工、外部等待和资源中断。这样下一次复盘就能知道应该修正估算方法、改进业务流程,还是调整资源计划。
4. 识别资源负载的集中度
部门平均利用率有时会掩盖个人负载差异。一个团队平均负载率为80%,可能同时存在部分员工负载率超过110%,而另一部分员工只有50%的情况。
这种分布不均衡会带来两个风险:一方面,关键人员容易成为项目瓶颈;另一方面,其他成员可能因为缺少任务或技能不匹配而无法承担工作。
因此,企业应该观察人员负载分布,而不是只看平均值。可以按岗位、技能等级和项目角色进行分组,识别资源集中程度。
对于关键人员,尤其需要关注连续多个周期的高负载情况。短期高负载可能来自阶段性任务,但长期高负载往往意味着组织过度依赖少数员工。
5. 建立管理者真正需要的工时仪表盘
一个实用的可用工时仪表盘,不应该堆积几十个数字,而应该围绕经营问题组织信息。
我建议分成四个视图。
第一,整体供需视图。展示企业、部门和岗位的计划可用工时、需求工时及差额,帮助管理者判断总体资源是否充足。
第二,人员负载视图。展示个人已承诺工时、剩余可用工时和跨项目任务分配,帮助管理者发现重复承诺。
第三,工时偏差视图。展示计划与实际投入的差异、偏差趋势和主要原因,帮助企业持续修正估算模型。
第四,资源风险视图。展示关键技能缺口、未来休假、人员离职和项目高峰期的供给风险,支持提前调配。
这四类视图分别面向资源决策、任务分配、模型改进和风险预警。对于高层管理者,应优先展示趋势和缺口;对于部门负责人,应提供岗位与团队明细;对于项目经理,应提供具体人员和任务级数据。
6. 通过数据权限保护员工隐私
工时管理涉及个人工作记录、休假安排和岗位信息,企业必须明确数据使用范围。
管理者需要知道员工是否存在重复承诺和资源冲突,但不意味着所有项目成员都应该查看其他员工的完整个人记录。
建议根据岗位职责设置权限:普通员工查看自己的任务和工时记录,项目负责人查看项目资源,部门负责人查看部门负载,人力资源部门按照职责管理人员供给数据。
企业还应明确数据保留期限、异常核验机制和员工信息更正流程,避免将工时数据用于缺乏业务依据的个人评价。
九、实施中的风险控制:避免工时管理变成新的负担
1. 不要让员工为了填报数据而填报数据
工时管理最容易遭遇的抵触,是员工认为自己每天需要额外花费大量时间登记工作,而这些数据并没有改善实际工作环境。
因此,企业应该控制填报颗粒度。对于研发和项目岗位,可以按任务或工作类型进行日常登记,不必要求所有员工精确到每分钟。
如果某个部门的业务高度重复,可以通过批量登记、任务自动关联和合理的数据导入方式减少人工操作。
管理者应定期检查填报成本与管理收益。如果采集一项数据的成本明显高于它能够提供的决策价值,就应该调整采集方式。
2. 避免把工时数据直接等同于绩效数据
工时记录反映的是时间投入,不直接代表工作质量和员工贡献。
一个员工花费20小时解决复杂技术问题,可能比另一个员工花费40小时完成大量简单任务产生更高的业务价值。
如果企业将登记工时直接作为绩效排名依据,员工可能会为了增加记录时间而改变登记行为,甚至出现不必要的工时膨胀。
工时数据更适合用于工作量分析、项目成本核算、资源供需判断和流程优化。绩效评价还应结合交付质量、目标完成情况、协作贡献和岗位职责进行综合判断。
3. 防止不同部门使用不同统计口径
如果研发部门把会议时间计入项目工时,而产品部门将会议时间全部归入部门管理工时,那么两个部门的数据就无法直接比较。
这类问题并不一定需要所有部门采用完全相同的工时分类,但必须建立统一的定义、归属规则和汇总方式。
例如,项目评审会议可以按照参与者的实际职责分别归属项目工时,部门例会则归属固定管理职责。只要规则一致、记录可追踪,就能避免部门之间出现重复计算。
4. 防止计划数据长期不更新
有些企业上线工时系统后,最初几个月数据比较完整,但随着项目变化和人员调整,原有工作日历和岗位信息逐渐失效。
因此,需要为数据设置明确的维护责任。人力资源部门维护人员状态和岗位信息,项目负责人维护任务需求和优先级,员工及时更新实际任务投入,管理者负责审核异常。
同时,应当为休假、离职、转岗和项目变更建立触发更新的机制,确保未来工时预测始终基于最新信息。
5. 将工时预测与劳动合规分开管理
可用工时是一项经营管理指标,但企业不能将其作为突破工作时间规定的依据。
我国《劳动法》对延长工作时间的条件、协商程序和相关限制作出了规定。企业在采用特殊工时制度时,也需要依法履行相应审批或管理程序。具体实施应结合企业所在地政策、适用工时制度和实际用工关系进行核验。
例如,《中华人民共和国劳动法》第四十一条规定,因生产经营需要延长工作时间,一般每日不得超过一小时;特殊原因下,在保障劳动者身体健康的条件下,每日延长工作时间不得超过三小时,每月不得超过三十六小时。相关条款可以参考人力资源和社会保障部公布的《中华人民共和国劳动法》。
因此,企业应该把业务工时预测、实际考勤和加班合规核算作为相互关联但口径不同的管理事项,不能通过调整业务统计数据来掩盖实际工作时间问题。
十、企业管理者可以直接使用的可用工时分析模板
1. 基础人员信息表
企业可以先建立以下基础字段,为个人工时计算提供统一的数据来源。
| 字段名称 | 数据说明 | 管理用途 |
|---|---|---|
| 员工编号 | 企业内部唯一人员标识 | 关联人员和任务数据 |
| 所属部门 | 当前组织归属 | 部门供给汇总 |
| 岗位类别 | 研发、产品、测试、运营等 | 岗位级供需分析 |
| 技能标签 | 主要工作能力和专业方向 | 技能约束判断 |
| 入职日期 | 实际入职时间 | 核算周期内有效工作时间 |
| 人员状态 | 在职、离职、休假或转岗等 | 动态供给调整 |
| 工作日历 | 适用工作时间和休息安排 | 理论工时计算 |
| 固定职责 | 管理、运营及其他固定工作 | 可分配工时计算 |
2. 个人可用工时计算表
个人层面的计算建议保留完整的扣减过程,确保每个结果都能够追溯。
| 计算字段 | 示例值 | 计算说明 |
|---|---|---|
| 周期工作日 | 21天 | 依据适用工作日历确定 |
| 每日标准工时 | 8小时 | 以适用标准工时安排为例 |
| 理论工时 | 168小时 | 21×8 |
| 休假工时 | 8小时 | 扣除已确认休假 |
| 固定职责工时 | 20小时 | 扣除已明确的固定职责 |
| 培训工时 | 8小时 | 扣除已安排培训 |
| 计划可用工时 | 132小时 | 168-8-20-8 |
| 已分配任务工时 | 120小时 | 当前项目承诺工时 |
| 剩余可用工时 | 12小时 | 132-120 |
| 人员负载率 | 90.91% | 120÷132 |
这张表最重要的价值是保留计算过程。管理者不仅能够知道剩余12小时,还能明确理论工时为什么没有全部转化为任务工时。
3. 部门工时供需分析表
部门分析应该将岗位需求和岗位供给放在同一张表中,避免只看总人数。
| 岗位 | 计划供给 | 业务需求 | 差额 | 建议行动 |
|---|---|---|---|---|
| 产品 | 1512小时 | 1600小时 | -88小时 | 优化需求优先级,评估资源补充 |
| 研发 | 6336小时 | 5900小时 | +436小时 | 进一步检查关键技能分布 |
| 测试 | 2560小时 | 2700小时 | -140小时 | 评估测试排期与自动化支持 |
| 设计 | 1240小时 | 1100小时 | +140小时 | 评估跨项目资源安排 |
| 运营 | 1300小时 | 1150小时 | +150小时 | 保留运营突发事项缓冲 |
4. 月度管理复盘问题清单
企业每个月不应该只汇总数字,还应该围绕数据进行管理复盘。
- 本月理论工时与计划可用工时之间的差额是否能够解释?
- 哪些岗位连续出现工时缺口?这些缺口是否具有持续性?
- 是否存在同一员工被多个项目重复承诺的情况?
- 哪些任务的实际投入持续高于估算?偏差来自什么原因?
- 哪些工作消耗了大量工时,却没有形成相应的业务结果?
- 关键岗位是否过度依赖少数员工?
- 未来三个月的项目需求是否与人员供给匹配?
- 是否有能够通过流程优化、自动化或技能培训解决的问题?
- 是否存在需要提前招聘或外部资源支持的岗位?
- 工时数据是否存在重复登记、遗漏或统计口径不一致?
这些问题能够把工时管理从简单的数据统计转变为管理者的周期性决策工具。
十一、FAQ:人力资源计划可用工时的常见问题
1. 人力资源计划可用工时和标准工时有什么区别?
标准工时是依据适用工时制度确定的工作时间安排,可用工时则是在标准工作时间基础上,考虑个人休假、固定职责、培训和业务安排后,能够分配给特定任务的时间。标准工时是计算基础,可用工时是资源规划结果,两者不能直接等同。
2. 每天8小时是否意味着每天有8小时可用于项目?
不是。每天8小时是标准工时安排的示例,并不代表全部时间都能够用于某个项目。企业需要考虑员工的其他岗位职责、必要协作、培训和休假安排,计算合理的任务可分配时间。
3. 企业应该按照月度还是年度计算可用工时?
建议采用多周期结合的方式。年度数据适合人力资源预算和长期编制规划,月度数据适合岗位供需分析,周度数据适合项目资源调度。不同周期的数据应当使用统一的工作日历和统计口径。
4. 可用工时系数应该设置为多少?
没有适用于所有企业和岗位的统一系数。研发、销售、运营、财务和管理岗位的工作结构不同,应根据实际工作记录分别建立基线。对于没有历史数据的企业,可以先开展试点采集,明确标注初始参数属于情景假设,再根据实际投入持续校准。
5. 可用工时是否需要扣除会议时间?
需要根据会议性质判断。与项目决策、需求确认、评审和交付直接相关的会议,可以按照统一规则计入相应业务活动;固定管理会议则应归入固定职责工时。不能将会议时间一律视为无效时间,也不能在不同分类中重复计算。
6. 如何计算员工的工时利用率?
常用公式是:工时利用率=已分配计划工时÷计划可用工时×100%。例如,员工计划可用工时为132小时,已经分配120小时,则利用率约为90.91%。需要注意,利用率反映资源分配程度,并不直接代表员工绩效或实际工作效率。
7. 可用工时和实际工时有什么区别?
可用工时是事前经过日历和职责约束计算出来的计划资源,实际工时是事后记录的真实工作投入。前者用于安排工作和预测产能,后者用于核算项目投入、分析偏差和改进估算模型。企业需要同时维护两类数据。
8. 如何判断企业是否需要增加人员?
不能只根据某个月的工时缺口决定招聘。应结合未来业务需求、缺口持续时间、岗位技能要求、现有人员负载和招聘培养周期综合判断。如果关键岗位连续多个周期存在稳定缺口,而且内部调配和流程优化无法解决,才更适合考虑长期招聘。
9. 100人以上企业是否需要使用专业项目管理平台?
如果企业同时存在多个项目、跨部门人员共享和频繁的资源调整,专业项目管理平台通常能够降低数据分散和重复统计带来的管理成本。以PingCode为例,可以将项目任务、预计工时、实际工时和进度管理结合起来,为资源分析提供数据基础。但企业仍需要明确考勤、人事和项目工时的口径边界,并根据实际系统功能设计数据关联方式。
10. 工时记录越详细越好吗?
不是。记录精细度需要与管理用途匹配。对于项目成本核算,可以按照任务和工作类型记录;对于部门资源规划,可以使用岗位和周期汇总;对于简单重复业务,可以采用批量统计。过度精细的填报可能增加行政成本,反而降低数据质量。
11. 如何处理员工同时参与多个项目的情况?
建议建立统一的个人资源视图,将不同项目的计划投入合并计算。每个项目负责人都应该能够看到员工已经承诺的工作量,至少需要由资源协调负责人统一审核跨项目分配,避免多个项目分别承诺同一段时间。
12. 可用工时可以直接用于绩效考核吗?
不建议直接使用。可用工时和实际工时主要反映资源供给与时间投入,不能单独代表员工的工作价值。企业应结合任务复杂度、交付质量、目标完成情况和岗位职责进行综合评价,避免鼓励无效填报和单纯追求工时数量。
十二、总结:真正成熟的人力资源计划,管理的是时间背后的组织能力
回到最初的问题:为什么企业明明有足够多的员工,项目依然会延期?核心原因之一,是人数、制度工时和实际业务产能之间存在差异,而传统的人力资源计划往往没有充分识别这些差异。
我认为,企业管理者应该改变一个长期存在的思维习惯:不要把员工人数直接转换为工作能力,也不要把工作时间直接转换为业务产出。人员数量只是资源供给的起点,岗位能力决定资源能做什么,实际可用工时决定资源何时能够投入,而业务优先级决定资源应该投向哪里。
一套真正有价值的可用工时管理体系,至少需要具备四项能力。
- 准确计算:基于工作日历、个人休假、岗位职责和实际约束,形成可追溯的工时数据。
- 合理预测:通过历史投入、业务需求和岗位能力,预测未来人员供给与需求。
- 动态协调:识别跨项目资源冲突、关键岗位缺口和人员负载不均衡。
- 持续优化:通过计划与实际对比,发现估算误差、流程浪费和能力结构问题。
对于规模较小的企业,可以先从人员台账和月度工时计算开始;对于多部门协作的企业,应当进一步建立岗位级供需模型;对于100人以上、多个项目并行的组织,则应该逐步建立统一的资源池、个人负载视图和滚动预测机制,并通过PingCode等项目管理平台将任务、工时和交付数据关联起来。
我尤其想强调一个容易被忽视的观点:企业不应该追求把员工的每一小时都安排满,而应该追求让每一小时的投入都有明确的业务目的。一个始终保持100%负载的团队,未必比一个保留合理缓冲、能够应对变化的团队更有效率。真正成熟的组织,既要关注当下能够完成多少工作,也要保留应对未来不确定性的能力。
管理者下一步可以从一个具体动作开始:选择一个业务相对稳定的部门,按照个人工作日历计算未来一个月的理论工时和计划可用工时,再将其与已经承诺的任务工时进行比较。随后连续记录两个周期的实际投入,分析偏差来自休假、固定职责、任务估算还是资源冲突。
当企业能够解释每一项工时差异,并将这些差异转化为招聘、调配、流程优化和项目排期的依据时,人力资源计划才真正从人数预算升级为可量化、可预测、可执行的组织能力管理。
参考资料:
- 国家行政法规库:《国务院关于职工工作时间的规定》,用于核对标准工作时间制度。
- 中华人民共和国人力资源和社会保障部:《中华人民共和国劳动法》,用于理解工作时间、休息休假和延长工作时间的相关规定。
- U.S. Office of Personnel Management:Workforce Planning Guide,用于参考人员需求、岗位能力和劳动力供需分析方法。
- U.S. Bureau of Labor Statistics:How is productivity measured?,用于理解劳动投入和工作小时在生产率分析中的作用。
- International Labour Organization:Productivity Measurement and Analysis: A Guidance Note,用于参考劳动投入与生产率分析的统计方法。
- PingCode:项目管理中的工时计算与资源负载分析,用于参考项目工时、任务记录和资源负载管理实践。
注:文中120人企业、岗位工时、项目需求、投入比例及实施验收目标均为方法演示所使用的模拟数据,不属于公开行业统计或真实客户案例。企业应根据实际工作日历、岗位职责、业务流程和适用法律规定进行测算。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:人力资源计划可用工时全流程:企业管理者数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/627124
读者评论
我们团队以前按部门人数估算产能,排期经常偏乐观。后来把值班、售后支持和固定会议单独列出来,预测确实更接近实际。不过临时需求波动很大,固定系数只能作为基线,不能直接套用到每个月。
文章提到按岗位族区分有效工时,这点比较实用。财务结账、销售跟进这类周期性工作很难平均到每周,如果只看月度总数,可能发现不了某些关键日期的资源缺口。后续还需要结合技能和优先级,而不只是统计小时数。
我比较关心数据采集的可信度。工时填报如果依赖员工事后补录,容易出现估算偏差,也可能让大家产生被考核的压力。实际落地时,最好明确记录用途,并用任务完成、延期和返工等结果交叉验证,避免把填表本身变成负担。
