资源管理角色教程:管理层实操方法,避坑指南
资源管理失灵,往往不是因为团队“人不够”,而是因为没人有权决定谁先做、谁可以拒绝、冲突由谁裁决。一家有 120 名研发与产品人员的企业,即使把所有人的姓名和工时都录入系统,如果项目负责人、部门经理和管理层对“谁能承诺资源”没有一致答案,排期照样会失真。资源管理的第一步不是买工具或做排班表,而是把角色、权限、决策时限和升级路径定清楚。
一、先讲核心结论:资源管理先管决策权,再管工时
1. 资源管理不是把人填进项目表
我判断一套资源管理机制是否有效,不先看表格是否完整,而看三件事:需求是否能被比较、资源冲突是否有人裁决、承诺的容量是否接近真实可用容量。只有名单和工时,没有这三项,管理者看到的只是“谁被写进了计划”,不是“组织实际能交付多少”。
资源管理中的“资源”也不只是员工。它可能包括专业技能、测试环境、设备、预算、外部供应商、关键决策人的时间,以及某个必须经过的审批窗口。不同资源的稀缺程度和调度方式不一样,不能都用“人天”一个单位解决。
管理层要先建立决策规则,项目负责人要提交可比较的需求,职能经理要确认真实容量,团队成员要及时反馈负荷和风险。角色各自负责一段闭环,才不会把所有问题压给项目经理,也不会让职能经理被迫在信息不全时凭感觉分人。
2. 管理层需要管边界,而不是每天排每个人的工
高层的职责不是逐项批准每个人下周做什么,而是明确战略优先级、可接受的资源占用边界,以及冲突升级后由谁拍板。若高层亲自参与每个细节,短期看似响应迅速,长期会让一线不敢做日常判断,所有排期都变成等待老板回复。
在我看来,资源管理的成熟度可以用一个简单问题检验:出现两个同等紧急的跨部门需求时,团队是否知道比较什么、谁有最终决定权、多久内必须得到答复?如果答案是“看情况再说”,问题通常不在表格,而在治理设计。
3. 先统一五项规则,再决定使用什么系统
- 统一资源口径:按岗位、技能、团队还是个人管理;全职、兼职、外包和待入职人员如何区分。
- 统一容量算法:可投入时间如何扣除休假、会议、支持工作、学习和管理职责。
- 统一需求格式:每个需求至少说明目标、时间窗口、所需技能、投入比例、优先级和不做的影响。
- 统一冲突规则:冲突由谁评估、谁仲裁、几天内答复、答复后怎样记录。
- 统一变更机制:新任务插入时,必须同步说明被推迟、缩小或取消的事项。
如果企业正在评估管理软件,可以把工具当作规则的执行载体,而不是规则的替代品。对于中大型企业及 100 人以上组织,可结合 PingCode 这类项目管理平台考察需求、项目、迭代、团队协作和过程数据能否贯通;但角色权限、优先级机制和容量定义仍需由组织自己制定。系统能提高可见性,不能替管理层作出价值取舍。
二、背景和真实场景:资源冲突通常藏在跨部门接口里
1. 最常见的冲突不是“完全没人”,而是同一个人被重复承诺
一个产品经理可能同时参与战略项目、客户交付和日常需求;一名测试工程师可能还负责线上问题响应;部门经理又把同一批人安排在专项改造中。每个项目单独看都能找到“已确认”的人员,合在一起却超过了团队容量。
这类冲突特别容易出现在矩阵组织:员工归属职能部门,工作却由多个项目驱动。项目负责人看到的是交付节点,职能经理看到的是专业能力和团队稳定,管理层看到的是战略结果。三方观察角度不同,若没有共同口径,“资源紧张”就会变成互相指责。
2. 资源计划必须区分名义容量与可承诺容量
名义容量是员工合同工时或排班工时,可承诺容量则是扣掉固定会议、支持职责、休假、培训、管理工作和不可避免的协作成本后,真正能用于新增项目的时间。很多计划使用名义容量,结果不是团队效率低,而是计划从一开始就把隐性工作当成了零。
例如,某团队 10 人,每人每周按 40 小时计算,名义容量是 400 小时。但团队每周平均花 44 小时处理支持与运维、36 小时参加固定会议与协作,再加上 24 小时休假、培训和管理事务,实际用于计划项目的容量约为 296 小时。若管理者按 400 小时承诺项目,超出的部分并不会凭空消失,只会以加班、延期、质量下降或临时插队的形式出现。

3. 资源角色越多,越需要明确“谁提供信息、谁做决定”
成熟的治理不是让所有人都参与每个决定,而是让适当的人在适当的节点提供信息。团队成员最了解实际工作状态,职能经理最了解技能与人员安排,项目负责人最了解范围和节点,管理层最有权比较组织级优先级。把这四种信息混为一谈,常见结果是“开了很多会,却没人真正负责”。
以 PingCode 等项目管理平台为例,平台可以让项目需求、团队任务、负责人和进度更容易被查看;管理者仍需定义哪些人可以提出资源申请、谁能确认人员容量、哪些变更需要升级。否则,系统里有记录不等于形成了组织决策,更不等于冲突已被解决。
4. 角色设计要随组织复杂度变化
十几人的小团队,可以由负责人兼任资源协调和优先级决策;跨越多个职能、多个产品线之后,兼职安排就容易变成信息瓶颈。组织规模增大时,不必立刻设立繁复的资源办公室,但至少需要固定的资源评审节奏、明确的争议处理人和可追溯的决策记录。
我会特别关注“关键技能只有一个人掌握”的情况。团队名册看起来人数充足,实际上某个关键环节只有一名专家能够完成;此时人员总数无法反映真实交付能力。管理层需要把技能稀缺度、替代方案和培养周期纳入资源讨论,而不是只看人头数。
三、资源管理角色教程:把责任、权限与交付物对应起来
1. 管理层:设定优先级和仲裁规则
管理层负责确定组织级目标的顺序,明确哪些工作属于必须保障的法定、安全或客户承诺事项,哪些工作可以调整。管理层不应把所有项目都评为最高优先级,也不应只提出“资源不够时想办法”的要求。真正的管理决策必须包含取舍:多投入一个项目,就要说明另一个项目如何处理。
管理层还要设定冲突仲裁时限。例如,一般资源冲突由组合评审在每周固定窗口处理;涉及重大客户风险或安全事件的冲突可走快速通道。若没有时限,冲突会以“等待决定”的方式悄悄消耗关键路径时间。
管理层交付物:战略优先级、资源分配原则、风险容忍边界、重大冲突的决定记录,以及被推迟或取消事项的明确说明。
2. 资源负责人或职能经理:核实容量与专业匹配
资源负责人可能是部门经理、能力中心负责人或资源协调人,其核心职责是核实人员是否真的可用、是否具备所需技能、安排是否会破坏团队的日常运转。确认“某人有空”不能只看日历,还要查看其已有承诺、支持工作和必需的交接任务。
资源负责人不应单方面改变项目目标,也不应把人员全部留在部门内以降低自身风险。正确做法是提供可验证的容量信息,并提出可行替代方案,例如降低投入比例、调整起始日期、拆分阶段、安排备份人员或引入外部能力。
资源负责人交付物:容量估算、技能匹配意见、不可用原因、替代人选、人员调整对部门工作的影响。
3. 项目负责人:把需求说清楚,而不是只报一个人名
“我要一名高级工程师从下周开始全职投入”不是完整资源申请。项目负责人还需要说明要完成什么结果、最低技能要求、投入时长、时间窗口、是否可以拆分,以及延后会造成什么后果。资源申请越具体,管理层越容易比较不同项目的实际价值。
项目负责人也有义务更新需求。范围缩小、依赖变化或客户节点调整后,仍持续占着原有资源名额,会造成其他团队无法使用真实空闲容量。资源不是一旦申请就永久锁定,承诺应随项目状态动态更新。
项目负责人交付物:资源需求说明、工作拆分、关键依赖、实际消耗反馈、需求变更以及交付结果。
4. 团队成员:提供负荷、阻塞和技能发展信息
一线成员不是资源表中的可互换单位。他们最早知道任务切换、临时支持和技术风险是否正在侵蚀计划。成员需要及时报告负荷异常、依赖阻塞和不可持续的工作安排;管理者则要避免把报告问题变成“个人不够努力”的简单归因。
员工也应参与技能档案的维护,但不宜把技能等级设计成僵化的排名。一个人的技能可以按“能独立交付、能在指导下完成、正在学习、暂不适用”等实操维度记录,配合最近的项目证据更新,而不是只凭自评或一次主管印象定级。
5. 财务、人力与运营支持:提供约束,不替业务做优先级
财务可以提供预算约束、外包成本和投入产出信息;人力可以提供编制、岗位、入离职和休假等数据;运营或项目管理办公室可以维护评审流程和资源台账。但这些支持角色不应替业务负责人决定哪个项目更重要,因为优先级判断必须承担业务结果责任。
当组织将人力数据、项目数据与成本数据放在不同系统中时,治理者需要先约定数据口径和更新责任。比如“投入 50%”是每周工作时间的一半、整个阶段的一半,还是仅在需求高峰期的一半?不先定义,报表即使自动生成,也会把含义不同的数字放在一起比较。
6. 用责任矩阵避免“大家负责等于没人负责”
责任矩阵不必复杂,但要针对关键决定写清主责人。下表是一种适用于矩阵型组织的起点;企业可以按规模调整角色名称,但不要省略最终决定权和被通知对象。
| 事项 | 管理层 | 资源负责人 | 项目负责人 | 团队成员 | 运营支持 |
|---|---|---|---|---|---|
| 组织级优先级 | 最终决定 | 提供容量影响 | 提供业务价值与风险 | 提供执行约束 | 维护决策记录 |
| 资源申请 | 处理重大冲突 | 确认容量与技能 | 提出需求并说明理由 | 反馈实际负荷 | 检查信息完整性 |
| 个人工作安排 | 不介入日常排班 | 协调部门安排 | 安排项目内工作 | 确认任务可执行性 | 提供透明视图 |
| 资源冲突 | 按升级规则仲裁 | 提出替代方案 | 评估范围和节点影响 | 提供工作量事实 | 跟进时限与记录 |
| 需求变更 | 批准组织级取舍 | 重估可用容量 | 更新计划和申请 | 确认交接与新安排 | 同步资源台账 |

四、常见误区:看起来在管理资源,实际是在积累隐性风险
1. 误区一:所有人都按 100% 可投入计算
日历上没有会议,不代表人员能够全天投入一个新项目。维护任务、客户问题、代码评审、技术支持和任务切换都会消耗时间。若组织没有历史数据,可先做四到六周的轻量观察,区分项目工作、支持工作、会议协作和临时任务,再逐步形成可承诺容量范围。
不要把观察结果变成对员工的细粒度监控。资源管理需要了解团队层面的容量与工作类型,而不是要求每个人把每五分钟的活动都录入系统。过度追踪会产生高填报成本,还容易让员工优化“看起来很忙”的记录,而非交付结果。
2. 误区二:把资源冲突交给项目经理私下协调
项目经理之间私下协商,适用于低影响、短周期的临时冲突;但若冲突涉及战略排序、关键人员长期占用或客户承诺变化,就不应要求项目经理独自承担裁决压力。没有组织级规则时,协商往往变成谁更强势、谁先找高层、谁更会包装紧急程度。
如果管理层每次都让项目经理“自己商量”,表面上是授权,实质上是把取舍责任下放给没有相应权限的人。团队可以协商方案,最终优先级仍应由拥有业务责任的角色确认。
3. 误区三:把“关键人才”长期锁在多个项目里
关键专家经常被多个项目同时标为 20%、30% 或 50% 投入,数字相加似乎合理,日常却要在多个上下文之间反复切换。切换成本在资源表里通常不可见,却会影响专注度、交付速度和错误率。关键人才的安排应关注连续工作时间和切换次数,而不只关注总百分比。
对稀缺技能,管理层应比较四种选择:减少需求、错开时间、培养替补、购买外部服务。长期依赖单点专家,可能短期节省招聘费用,却让交付风险、人员流失风险和延期成本集中在一个人身上。
4. 误区四:把超负荷当作高绩效
短期加班可能是应对突发风险的合理选择,持续超负荷则不是稳定的资源策略。若团队长期满载,任何缺勤、线上故障或需求变更都会打破计划。缓冲并不等于浪费,它是组织应对不确定性的能力。
我会警惕“计划利用率越高越好”的指标。如果管理者用 100% 排满资源来证明效率,团队就失去吸收变化的空间。尤其在需求不确定、支持工作频繁或依赖较多的环境中,较高的账面利用率可能同时伴随更长等待时间和更多返工。
5. 误区五:用头数代替技能与约束分析
两个团队人数相同,不代表交付能力相同。一个项目可能需要特定领域知识、合规资质、历史系统经验或特定设备权限。只按部门人数分资源,容易把“看起来有人”误判为“具备交付能力”。
技能矩阵也不应变成静态档案。建议记录技能证据、最近使用时间、可独立承担的工作类型和替补情况,并在项目复盘或季度评审时更新。对于快速变化的技术领域,去年具备的技能未必能直接代表当前可用能力。
6. 误区六:工具上线后,默认流程就会自动形成
管理平台可以帮助团队共享计划、记录变更和查看工作负荷,但它不会自动解决“谁说了算”。如果系统允许每个项目负责人随意把人员加入项目,职能经理又在另一套表格里安排工作,两个信息源并存时,员工往往要自己判断哪个安排优先。
采用 PingCode 等平台时,我会先验证三个问题:资源申请是否有统一入口,人员容量是否能与项目计划关联,冲突决定是否保留负责人和时间记录。若这些流程还没有明确,先用小范围试点验证,再逐步扩展,通常比一次性配置大量字段和审批更稳妥。

五、专业判断逻辑:先算容量,再比价值,最后决定怎么留缓冲
1. 第一步:定义资源单位和时间粒度
管理知识工作时,不必一开始就把每项任务估算到小时。若工作不确定性高,可以用周或迭代周期估算技能容量;若涉及值班、设备或专业人员排班,则可能需要更细的日历粒度。关键是单位要和决策匹配:过粗会隐藏短缺,过细则增加填报负担。
人力资源的单位可以是可用人周、技能人周或投入比例;设备与环境可用时段表示;预算用金额和时间窗口表示;管理层审批时间则可以用可预约时段表示。不同资源不要为了方便统一成一个看似精确、实则误导的数字。
2. 第二步:计算容量区间,不要只报单点数字
受休假、支持请求、需求变更影响,容量通常不是确定值。可以先采用区间表达,例如团队未来四周每周可投入项目工作的容量为 260 至 300 小时,而不是承诺一个精确到个位数的 287 小时。区间能提醒决策者:计划有波动,需要预留调整空间。
如果组织有历史数据,可以按团队和工作类型统计过去若干周期的计划投入与实际投入差异。历史值适合校准估算,不适合不加判断地套用。发生过大规模故障、重大节假日或组织重组的周期,可能不代表正常运行状态。
3. 第三步:将资源需求与业务价值放到同一张决策桌上
比较项目时,我会要求每个申请至少回答:它服务哪个目标、延后有什么损失、最迟何时需要资源、是否有替代方案、投入多少以及结果如何验证。管理层不必使用过度复杂的评分模型,但要确保讨论对象可比较。只说“客户很重要”或“战略项目不能延期”,无法帮助判断先后顺序。
可采用简单的分档:法定与安全事项、已承诺的重大客户交付、组织级战略目标、效率改进、探索性工作。分档不是自动排名,同一档内部仍要讨论影响、紧迫性、依赖和资源稀缺程度。最重要的是把“延后会失去什么”说清楚。
4. 第四步:识别瓶颈资源,而不是平均分配每个人
瓶颈资源可能是某个技能、审批人、测试环境或供应商窗口。若关键测试环境每周只能开放两天,即使开发团队还有很多空闲,也不代表交付可以提前。管理者应从交付链条中找出最限制吞吐的资源,再判断增加其他资源是否会真正缩短周期。
对于关键人员,可记录其未来一段时间的项目数量、任务切换次数、预计连续专注时段和备份覆盖率。若某专家被安排在四个项目中,却每个项目都要求随时响应,所谓“总投入 100%”不能说明计划合理。
5. 第五步:将承诺设为有期限、可复核
资源承诺应带有有效时间和复核条件。例如,“某岗位每周投入两天,持续到阶段评审,若需求范围变化则重新确认”。这比“某人归这个项目”更清晰,也减少资源被长期锁住的情况。
当任务范围改变、优先级调整、人员请假或外部依赖延迟时,系统里的计划要同步更新。变更不是失败,而是计划管理的一部分。真正的问题是发生了变更,却仍然把旧承诺当成当前事实。
6. 第六步:用少量指标判断机制是否有效
资源管理指标应当服务决策,而不是为了做仪表盘。至少可以关注:关键技能冲突次数、资源申请决策时长、计划与实际投入偏差、紧急插单占比、项目延期中由资源因素导致的比例、资源空闲与积压同时出现的情况。
单一利用率容易被误读。资源利用率高,不代表交付价值高;计划偏差大,也可能是优先级频繁变化,而不是团队执行不力。指标要与背景一起解释,并区分需求变化、估算误差、技能错配和容量不足。

六、案例与数据观察:把一场跨部门冲突从争人变成选方案
1. 案例背景:三个项目同时争用同一类关键技能
以下案例是为说明决策方法构造的情景模拟,不代表某家企业的真实经营数据。某家 120 人规模的企业同时推进客户交付、平台改造和内部合规项目,三个项目都需要安全与测试方面的专业支持。项目负责人都认为自己的节点不可延期,职能经理则发现关键岗位未来四周已有多项承诺。
最初,各项目分别提交“需要一名专家若干周”的申请,没有说明投入是否必须连续、能否分阶段,也没有比较延后影响。管理层看到的是三个同样紧急的项目,只能继续追问“能不能多找一个人”。这其实把解决问题的范围缩窄成了扩编,没有先分析需求本身是否可调整。

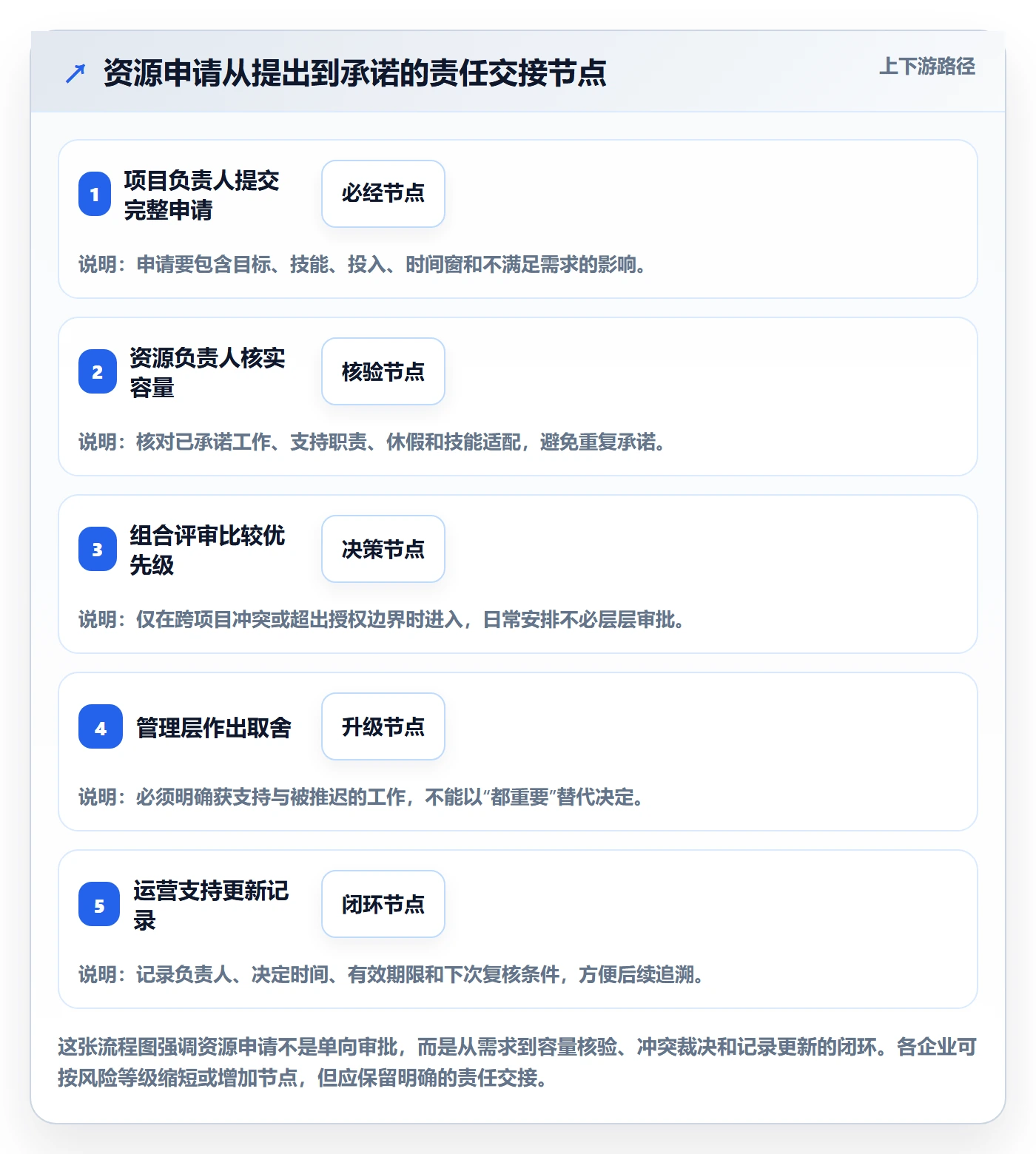

2. 先补齐决策信息,再讨论具体分配
资源负责人要求各项目补充四类信息:必须完成的结果、最迟时间、最低技能要求、替代方案。项目团队重新拆分后发现,客户交付需要专家在关键验收窗口集中投入;平台改造的评审工作可提前完成;内部合规项目则可以先由初级成员准备材料,再由专家进行短时复核。
这一步的价值不在于做了更多表格,而在于把“要一个人”改写成“要哪些工作、在哪个时间点、需要什么技能”。只有需求被拆开,管理者才能判断哪些活动需要稀缺专家亲自完成,哪些工作可以延后、授权或由其他人先行处理。

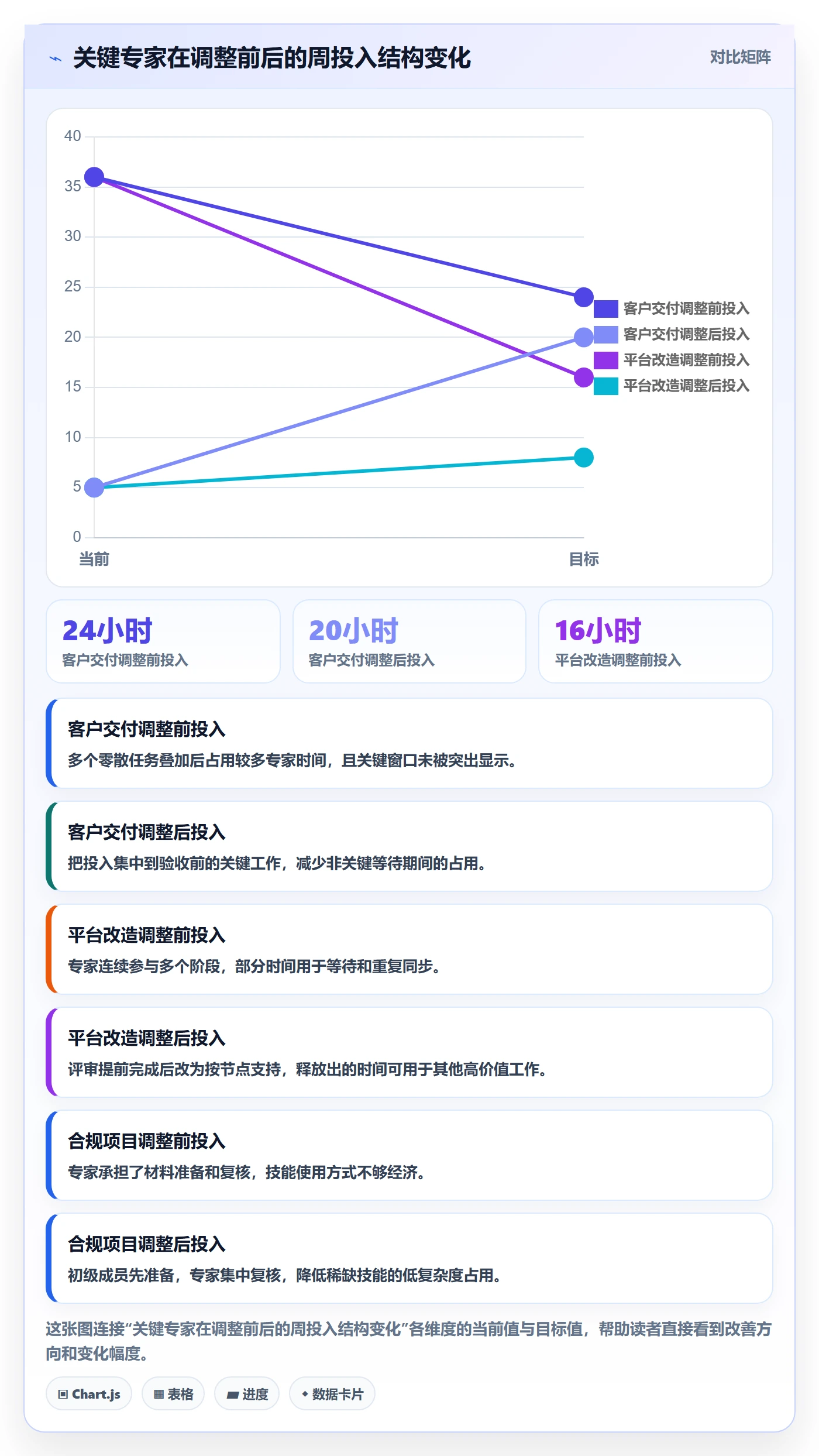

3. 做出取舍:保障关键窗口,降低非关键时段的专家占用
在这个模拟案例中,管理层决定优先保障客户验收窗口;平台改造的专家评审提前完成,后续等待阶段不再持续占用专家;合规项目由团队成员准备材料,专家按固定时段复核。没有项目被简单地宣布“不重要”,但每个项目的资源方式都发生了改变。
调整后,团队仍需跟踪客户需求是否变化、平台评审是否一次通过、合规材料是否需要返工。如果后续返工使原安排不再成立,项目负责人必须提交新的资源需求并重新评估影响。这个方案不是一次性分配,而是带有复核条件的资源承诺。

4. 如何判断调整是否成功
不能只看专家工时下降。至少还要检查客户验收是否按期、平台改造评审是否通过、合规材料返工率是否可接受,以及专家是否仍被频繁打断。若释放工时却造成风险上升,说明调整只是把成本转移到了后续环节。
对管理者更有价值的复盘问题是:资源冲突何时被发现?申请是否完整?裁决用了几天?替代方案是否真正减少瓶颈?如果冲突一直到交付前才暴露,说明问题可能在项目启动与容量核验阶段,而不是某个员工“配合不够”。
5. 大型组织可把工具作为协同证据,而非权力来源
对于中大型、100 人以上的组织,项目数量和协作关系通常比单团队更复杂。可以评估 PingCode 这类项目管理平台是否支持项目计划、工作项、团队协作、进度视图和变更记录的连贯管理,再根据组织权限设计资源申请与冲突记录流程。具体功能和配置方式应以产品当前版本及企业实际需求为准。
工具评估时,我会要求业务团队现场演示一次真实冲突:提交需求、查看已有承诺、识别技能缺口、提出替代方案、记录裁决、同步变更。若演示只能展示漂亮的负荷图,却无法说明数据由谁维护、冲突如何解决、变化如何回写,图表再丰富也不会带来治理改进。
七、不同情况下的行动建议:按组织阶段逐步落地
1. 小团队:先用简单规则降低协调成本
如果团队人数不多、项目依赖较少,不必先搭建复杂的资源委员会。指定一名负责人维护未来几周的容量和冲突,每周用固定时间检查新增需求、即将到期的承诺和关键阻塞即可。
- 把固定支持工作、常规会议和休假纳入每周容量。
- 每项新工作说明目标、负责人、预计投入和截止窗口。
- 出现冲突时,明确哪项工作先做、哪项工作暂停。
- 每两到四周复核一次估算与实际差异。
小团队的重点是速度和清晰,避免为了追求“管理成熟”而增加大量审批。只要新任务进来时能够明确说出被替换的工作,机制就已经比单纯口头分配更可靠。
2. 多项目组织:建立固定的组合评审窗口
当多个项目共享关键岗位或专业能力时,建议采用固定节奏审查资源冲突。评审会不是逐条朗读进度,而是集中处理跨项目取舍、瓶颈技能、临近节点和需要升级的问题。
- 会前由项目负责人提交结构化申请,并更新当前需求。
- 资源负责人确认容量、技能和已有承诺。
- 评审只讨论冲突与例外,常规安排授权给团队处理。
- 会议结束前记录获支持项目、调整项、责任人和复核日期。
若所有项目都要参加同一场长会,评审容易退化为信息汇报。可以按产品线或资源池分组处理,再由有权限的管理者解决跨组冲突。评审频率应根据工作变化速度和决策延误成本确定,而非固定追求会议次数。
3. 关键人才集中:优先降低切换与单点依赖
若少数专家承担大量跨部门工作,先画出其未来四到八周的承诺,并识别哪些任务需要其亲自完成。把可以文档化、培训或由其他岗位完成的部分拆出来,再安排影子参与和交叉培训。
对于无法短期培养替补的技能,管理层可采用预约窗口、轮值支持、外部顾问补充或减少并行项目等方式缓解风险。选择哪种方式,要比较交付风险、外部成本、知识沉淀和保密要求,而不是仅比较短期人力成本。
4. 需求高度不确定:采用短周期承诺和分阶段配置
探索性项目和产品早期需求变化大,不适合一次性锁定大量人员很长时间。可以先配置一个小型跨职能团队,完成关键假设验证后再按证据增加或缩减资源。这样既避免过度投入,也避免因为资源承诺过重而阻碍调整。
阶段门槛应写成可验证结果,例如关键技术可行性、用户反馈、合规路径或成本假设,而不是模糊的“进展顺利”。阶段结束后,管理层决定继续、调整、暂停还是终止,并释放原有资源安排。
5. 紧急事件:快速响应,但必须明确“临时”边界
安全、重大故障或关键客户事件可能需要快速打破原计划。可以设置快速通道,但必须定义触发条件、批准人、最长临时占用时间,以及被影响项目的通知要求。否则,所有需求都可能被包装成紧急事件,快速通道最终变成日常抢资源的入口。
事件处理后,应在一个约定窗口内复核临时安排:哪些任务被推迟、损失是否可接受、是否需要恢复原计划、是否需要补充人员。复盘重点不是追责谁“抢了资源”,而是验证快速机制有没有及时恢复组织的正常排序。
6. 组织正在引入管理平台:从一个资源池或业务线试点
不要一开始就要求全公司使用同一套复杂字段和审批路径。选择项目关系清晰、管理者愿意参与、数据质量相对可控的团队试点,先验证申请格式、容量口径、权限边界和变更流程,再决定推广范围。
试点应同时观察使用负担和决策收益:申请是否更完整、冲突是否更早暴露、协调时间是否缩短、计划是否更可信、员工是否需要重复填报。若平台让数据更集中却让一线工作量大幅增加,应简化流程而非继续叠加字段。
八、不同情况下的取舍:没有一种分配方法适合所有组织
1. 按项目集中配置,还是按比例共享人员
| 方式 | 更适合的情况 | 主要收益 | 主要代价 | 管理判断 |
|---|---|---|---|---|
| 项目集中配置 | 目标清晰、周期明确、任务依赖强 | 减少切换,责任和进度较清楚 | 短期可能造成其他团队容量紧张 | 优先用于关键路径明确、需要连续协作的工作 |
| 按比例共享人员 | 需求较轻、工作可拆分、支持窗口可预测 | 能在多个项目间复用专业能力 | 切换成本增加,日程容易冲突 | 应设置固定支持窗口,避免多个项目同时要求即时响应 |
| 轮值或服务队列 | 运维、客户支持、咨询类工作有持续请求 | 工作入口相对统一,主项目受干扰较少 | 需要服务级别和轮值交接机制 | 适用于可分类、可排队、响应时限可定义的需求 |
| 外部补充能力 | 短期峰值、专业缺口明确、交付边界可定义 | 可以快速补足有限能力 | 采购成本、知识转移、保密与管理成本上升 | 适合边界清楚的工作,不适合把核心能力长期外包后不做沉淀 |

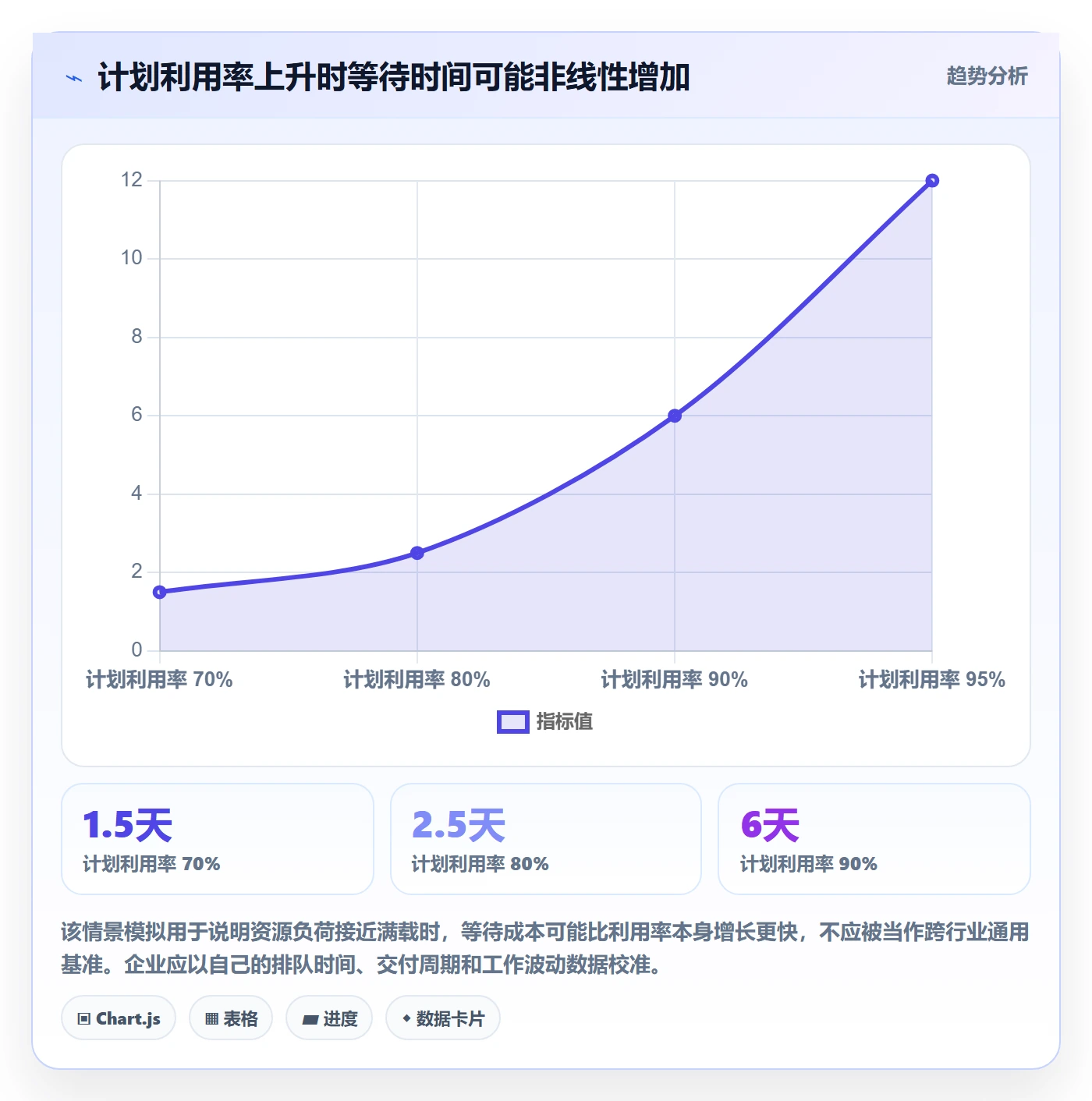

2. 追求高利用率,还是保留团队缓冲
若工作内容稳定、请求可预测、交付依赖较少,提高利用率可能有利于降低闲置。但在需求波动大、支持中断频繁、关键技能稀缺的环境中,保留缓冲更有价值。管理层不能把缓冲简单等同于浪费,需要比较闲置成本与延迟、加班、返工和故障响应成本。
判断时可以观察工作积压与空闲是否同时存在。如果某些岗位一直忙、另一些岗位却无法接手任务,问题可能是技能错配或流程瓶颈,而不是整体人数过多。此时单纯压缩缓冲,往往只会让瓶颈更堵。
3. 统一标准,还是让业务线自行调整
集团型组织需要统一最基本的术语、角色边界、数据口径和升级原则,否则无法横向比较。但不同业务线的工作节奏、风险约束和技能结构可能不同,排班粒度、评审频率和容量模型可以保留差异。
比较稳妥的做法是“统一底线,允许局部配置”:统一哪些数据必须记录、谁有决定权、冲突如何升级;允许各团队在不破坏口径的前提下选择评审节奏和具体表单。完全统一可能增加无效流程,完全自治则会导致资源数据无法汇总。
4. 精细填报,还是低成本估算
如果资源决策需要精确排班,例如值班、安全审核或设备时段,就应采用更细粒度记录。若项目早期需求高度不确定,按周估算、区间承诺可能更合理。数据精度应由决策价值决定,不应因为系统支持某种字段就要求所有团队填到同一精度。
每增加一个填报字段,都要问:它会改变哪项决策?如果没有具体用途,就可能只是增加维护成本。企业更需要及时、可解释的近似数据,而不是过期、精确但没人相信的数字。
九、避坑清单:用决策质量验收资源管理机制
1. 上线前先检查这些问题
- 每类资源由谁维护,数据更新频率是什么?
- 个人可用容量是否包含支持工作、会议、休假和管理职责?
- 资源申请是否说明目标、时间窗口、技能要求和延后影响?
- 职能经理、项目负责人和管理层的权限是否互相冲突?
- 资源冲突由谁最终裁决,通常多久必须回应?
- 需求变化后,谁负责释放或重新确认原有资源承诺?
- 关键技能的替补、培训和外部支持方案是否可见?
- 系统里的计划是否与员工实际接收的工作安排一致?
2. 运行中关注四种异常信号
申请长期待批:通常说明审批人不清楚、信息不足或评审节奏不匹配。先找出卡在哪个节点,不要马上增加更多审批层级。
多个项目都显示资源已确认:可能存在重复承诺、口径不一致或资源记录没有同步。应核对原始承诺和更新时间,不能仅凭单个项目视图判断。
计划看起来总是满载:可能是利用率目标设置过高,也可能是容量计算漏掉了支持与协作工作。结合加班、任务积压、延期和人员流动判断,不能只看一张负荷图。
资源冲突总在临近交付时暴露:说明需求预测或启动评审太晚。需要把资源核验前移到项目立项或阶段规划,而不只是加快最后一刻的协调。
3. 试点结束后,不只统计系统使用率
试点验收可以观察资源冲突提前发现的比例、申请决策时长、计划变更的记录完整性、实际投入与估算偏差、紧急任务对原有承诺的影响,以及一线维护数据所需时间。任何一个指标都不能单独代表成功,应结合团队反馈和交付结果判断。
例如,系统使用率提高但决策时长没有改善,可能只是大家更勤快地录数据;资源决策速度变快但项目延期增加,则可能是优先级判断或容量估算有问题。要追踪因果链条,而不是把“完成上线”当作管理改进的证据。
十、下一步怎么做:用四周建立一个可运行的最小机制
1. 第一周:盘点角色与关键资源
列出涉及的项目、团队、关键技能和共享资源,标明谁维护信息、谁提出需求、谁确认容量、谁处理冲突。先从重复被争用的岗位或设备开始,不必一次覆盖所有人员和工作。
2. 第二周:建立容量与申请口径
选取一种适合业务节奏的时间单位,估算可承诺容量,并明确支持工作、会议、休假和临时任务如何处理。同步准备一页式资源申请模板,要求项目负责人说明价值、时间、技能和替代方案。
3. 第三周:召开首次冲突评审
将真实需求放在一起比较,重点讨论跨项目冲突和瓶颈资源。管理层对重大取舍负责,职能经理提供容量事实,项目负责人解释范围与影响。会后记录决定、责任人和复核时间。
4. 第四周:复盘并决定是否使用或扩展工具
检查数据更新负担、冲突暴露时间、申请完整度和实际决策变化。如果团队已经形成可重复流程,再评估管理平台能否减少重复录入、提升可见性和追踪变更。可以考察 PingCode 等适用于中大型组织的项目管理平台,但应按实际需求验证权限、数据流和使用成本,不要只凭功能清单作决定。
我的核心判断是:资源管理的价值,不是让每个人的日历填得更满,而是让组织更早发现承诺之间的矛盾,并用透明、可追溯的方式决定放弃什么、保留什么。下一步,先挑一个反复发生冲突的资源池,写清角色、容量口径和仲裁时限,再用四周验证规则是否真正帮助团队作出更好的取舍。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:资源管理角色教程:管理层实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/618889
读者评论
我们团队以前也按每人每周40小时排计划,后来把值班、线上支持和评审时间单独统计后,真正能投入项目的时间少了不少。容量折扣不能一次性拍脑袋,最好用几周历史数据持续校准。
责任矩阵有帮助,但实际执行中最容易卡在“最终决定人”缺席。建议同时规定代理人和响应时限,否则跨部门冲突还是会停在等待审批上。
文中提到技能稀缺度很关键。我们曾因只有一名同事熟悉某套老系统而延期,后来开始记录备份人员和培养周期。只是技能等级如何客观更新,仍需要结合交付记录,不能只靠主管评价。
