技能落地方案:管理层开展资源管理的实操方法案例解析

管理层做资源管理,最容易犯的错不是“看不见谁很忙”,而是把忙碌误认为产出:团队的排期表上每个人都排到 100%,关键项目却仍然延期,临时需求不断插队,管理者还在月底追问“人都去哪儿了”。技能落地方案的核心,不是再做一张更精致的资源表,而是建立一套能把战略优先级、可用产能、技能供给和交付结果连起来的决策机制。本文用一组匿名化、情景模拟的中型企业案例,拆解管理层从盘点到调配、从试点到复盘的具体做法;

案例数字是用于演示决策方法的模拟值,不代表任何企业的真实业绩。

一、核心结论:资源管理要从“分人”转向“经营能力”

1. 管理层管理的不是人头,而是可兑现的能力

我判断资源管理是否有效,通常先看一个问题:管理层能否说清楚,未来一个季度里,哪些关键能力可以投入到哪些优先事项,投入多少,预计换回什么结果,以及出现偏差时谁有权调整。

如果答案只是“某部门有 20 个人”“某项目缺 3 个人”,管理者掌握的仍然是编制信息,不是经营信息。人数不能直接等同于产能:同样是 20 人,技能结构、上下游依赖、请假与会议占用、返工水平和任务切换成本不同,最终可交付的工作量可能相差很大。

资源管理的有效单位应是“能力 × 时间 × 优先级”,而不是单独的人数或工时。能力回答“能做什么”,时间回答“何时可用”,优先级回答“为什么先做它”。这三者缺一项,排期就容易变成一场以嗓门和职位高低为依据的谈判。

2. 把资源决策做成一条闭环

我建议管理层把资源管理拆成六个环节:目标排序、需求成形、能力盘点、供需匹配、执行调整、结果复盘。这里的关键不是多建六张表,而是让每次资源决策都能回答同一组问题:这件事为什么做、缺口是什么、方案牺牲了什么、谁批准、何时重新判断。

  1. 目标排序:把年度或季度目标转为有限的优先事项,明确哪些必须做、哪些可以延后。
  2. 需求成形:要求项目提交可评估的工作包、预计周期、依赖条件和所需能力,而非只提交“需要几个人”。
  3. 能力盘点:记录关键技能的可用容量、熟练度、替代人选和集中风险。
  4. 供需匹配:先比较优先级和能力缺口,再讨论调人、外采、降范围或延后。
  5. 执行调整:设置变更触发条件,避免任何临时需求都直接打乱原计划。
  6. 结果复盘:对比承诺与实际,识别估算偏差、等待、返工和切换造成的损耗。

这套闭环的价值,在于把“谁抢到了人”改成“哪个组合最符合组织目标”。管理层的职责也因此从反复协调单个任务,转向设置规则、处理冲突和承担取舍。

技能落地方案:管理层开展资源管理的实操方法案例解析

3. 先建立决策规则,再考虑工具

管理层常把资源问题归因于“没有系统”,于是先采购平台、导入表格或要求各部门填报工时。但如果优先级定义不一致、产能口径不同、项目负责人没有承诺边界,工具只会让模糊信息更快汇总,无法自动产出可靠决策。

我的建议是先确定最小规则集:资源以什么周期规划、什么工作算已承诺、临时需求如何进入、跨部门冲突由谁裁决、数据多久更新一次。规则稳定之后,再决定用表格、企业协作平台或专业资源管理能力承载。

二、背景与真实场景:资源冲突通常藏在部门墙和计划盲区里

1. 一个典型的中型企业场景

以下案例为匿名化情景模拟,取材于常见的产品研发与职能协作问题,数字仅用于展示分析方法。假设一家拥有约 240 名员工的企业,同时推进产品迭代、客户定制、合规改造和基础设施升级。管理层年初批准了 12 个重点事项,到了季度中段,团队实际并行的项目已增至 19 个。

表面上看,各项目都“有人负责”;实际情况却是,产品经理同时参加多个项目评审,测试资源集中在少数熟悉核心系统的员工身上,安全审查被安排在发布前,客户需求则通过销售、交付和管理层多个渠道插入。计划表里没有明显空缺,交付风险却持续上升。

如果继续按部门汇总人数,管理层很可能得出“整体人力够用”的结论;如果按照技能和关键节点拆开看,则会发现短缺不在总人数,而在少数关键能力的可用时间,以及需求进入后的优先级失控。

2. 资源问题在四个地方暴露

  • 时间维度:需求集中在季度末,关键评审、测试和上线窗口互相冲突。
  • 能力维度:多个项目同时依赖少数熟练员工,普通人数统计看不出替代能力不足。
  • 流程维度:临时事项无需经过统一入口,原计划被反复打断,却没有同步更新承诺。
  • 治理维度:项目负责人承担交付结果,却没有对范围和资源优先级作出取舍的权限。

这类问题的共同点是:冲突不一定表现为“没人干活”,而可能表现为等待、频繁切换、返工和决策滞后。资源利用率看起来很高,组织产出却不高,通常说明系统处于过载状态,而不是管理得更精细。

技能落地方案:管理层开展资源管理的实操方法案例解析

3. 先区分“资源不足”与“资源不可用”

这两种状态需要不同的处理方法。资源不足意味着工作量确实超过组织的可交付能力;资源不可用则意味着能力存在,但被错误的排期、审批等待、低价值任务或跨团队协调占用。

举例说,如果某项安全评审每月只有 40 小时可用,而需求折算为 70 小时,缺口是明确的,管理层需要缩小范围、调整期限或引入替代能力。如果评审人员名义上有 40 小时,却有 15 小时耗在反复补材料和排会,问题首先是流程,不是招聘。

诊断顺序应是先看损耗结构,再决定补人。否则企业可能一边扩编,一边保留制造过载的流程,新增人员很快也会进入同一条拥堵链路。

三、常见误区:看起来像管理,实际上会放大资源冲突

1. 用“人人满载”证明效率高

把所有人排满,容易给管理层一种资源利用率很高的安全感。但知识工作不是流水线,任务之间存在依赖、等待和不确定性。某位关键员工一旦没有空档,任何紧急问题都只能通过延后其他事项来解决;团队看似没有闲置,实际没有缓冲空间吸收变化。

资源计划的目标不是让每个人的日历没有空白,而是让组织在承诺范围内稳定交付。对高度依赖协作和探索的工作,预留缓冲不是浪费,而是为波动付出的合理成本。

2. 用工时登记代替资源决策

工时可以回答“时间大致花在哪里”,却不能独自回答“这件事是否值得做”“谁该优先投入”“能力是否匹配”。如果团队每周花大量时间补录工时,管理层却没有据此调整项目组合,那么数据采集只是增加行政负担。

工时记录应与具体问题挂钩。例如,企业需要确认成本归属时,记录成本中心可能有用;需要改善交付节奏时,等待时间、在制工作量和任务切换次数往往更接近根因。先定义决策,再采集数据;不要为了“数据完整”而收集没人使用的信息。

3. 只看项目人数,不看关键技能集中度

一个项目团队有 12 人,不代表任何关键工作都能由多人承担。若系统设计、数据迁移、合规评审或发布审批只有一人熟练掌握,名义上的团队规模会掩盖单点依赖。

管理层应至少识别关键能力的熟练度、可替代人选、交接成本和预计可用时间。技能盘点不是给员工贴标签,更不是简单评估个人价值,而是判断组织能否在人员变化或需求峰值时维持关键工作。

4. 把临时插单当成“必须立刻做”

临时需求有时确实涉及客户承诺、合规风险或重大故障,但“临时”不等于“自动优先”。若插单无需说明业务价值、截止条件和被挤出的工作,所有请求都会变成隐性承诺,原有计划则会失去可信度。

我建议把临时需求分为紧急故障、外部强约束、重要机会和普通新增需求,并规定不同的审批路径。任何进入计划的高优先级任务,都必须同步说明它替代或推迟了什么。

5. 以平均负荷掩盖峰值风险

团队季度平均负荷 85%,并不能证明没有风险。若某项工作需要在同一周完成设计评审、测试验证和客户验收,平均值会把短时间的峰值拥堵平滑掉。资源管理必须关注周期分布和关键窗口,而不只是平均数。

对管理者而言,峰值负荷的价值在于帮助提前安排顺序:错开里程碑、拆小工作包、调整承诺或增加短期支援。它不是要求每个部门都做复杂预测,而是把最可能造成链式延期的节点提前暴露出来。

6. 只追踪利用率,不追踪结果质量

如果团队每月忙碌程度提高了,交付时间却没有改善,缺陷或返工还在增加,那么利用率并不是成功指标。利用率需要与交付周期、按期完成率、返工比例、范围变更和员工负荷感受一起解释。

指标之间要互相制衡。例如,单纯提高“按期完成率”,可能导致团队缩小范围或把风险留到上线之后;单纯压低“闲置率”,可能降低处理突发事件的能力。有效管理看的是组合结果,而不是一个容易被优化到失真的数字。

四、专业判断逻辑:如何把资源需求变成可比较的决策

1. 先建立统一的需求描述

资源需求如果只写“需要两名工程师”,管理层无法判断能力是否匹配,也难以比较不同项目。一个可评估的需求至少包括:业务结果、交付边界、所需技能、投入周期、关键依赖、完成条件、失败代价和可调整空间。

例如,“需要两人支持三个月”可以改为:“在 10 周内完成支付链路改造,使核心交易路径支持新的校验规则;需要一名熟悉交易架构的工程师和一名测试工程师;依赖合规规则在第 2 周确认;如果资源不足,优先保留高风险场景,低频场景延后。”

第二种描述虽然更长,却能让管理层比较风险、价值和替代方案,也能减少项目启动后才发现资源要求与目标不匹配的情况。

2. 用“价值,风险,紧迫度,能力稀缺性”判断优先级

优先级不是把项目排成一列就结束了,还要说明顺序依据。我通常建议管理层使用四个维度进行讨论:预期业务价值、延期风险、时间约束强度、关键能力稀缺程度。各维度可以采用 1 至 5 级评分,但评分只用于引导对话,不能替代判断。

例如,某项目价值高但截止时间可协商,另一项目价值中等却面临法规生效日期,后者可能更应优先。若关键能力在多个项目间冲突,管理层还要判断是否能用范围调整、技能培养或外部支持降低稀缺性。

评分表不是自动分配器,而是分歧显性化工具。当两个部门对“价值”给出相反判断时,管理层应要求补充证据,而不是简单取平均分。

判断维度 需要回答的问题 常见证据 容易误判的地方
业务价值 完成后改变什么经营结果? 收入、成本、客户影响、战略目标 把“部门重要”当成价值证明
延期风险 延后一个周期会造成什么损失? 违约、客户流失、风险暴露、机会成本 只计算可见损失,忽视连带依赖
时间约束 截止日期是否真实且不可移动? 外部法规、合同、窗口期、发布计划 把内部期望日期误当硬期限
能力稀缺 是否只有少数人能完成关键环节? 技能覆盖、替补情况、交接时间 把团队人数误当成可替代能力

3. 用容量区间而非单点承诺做规划

知识工作中的可用容量存在波动,不宜把所有名义工时都当成能用于项目的有效时间。会议、支持、协作、休假和不可预期问题都会占用时间。不同岗位的实际比例差异较大,因此我不建议套用一个行业通用的固定折扣,而应使用企业自己的历史记录估算。

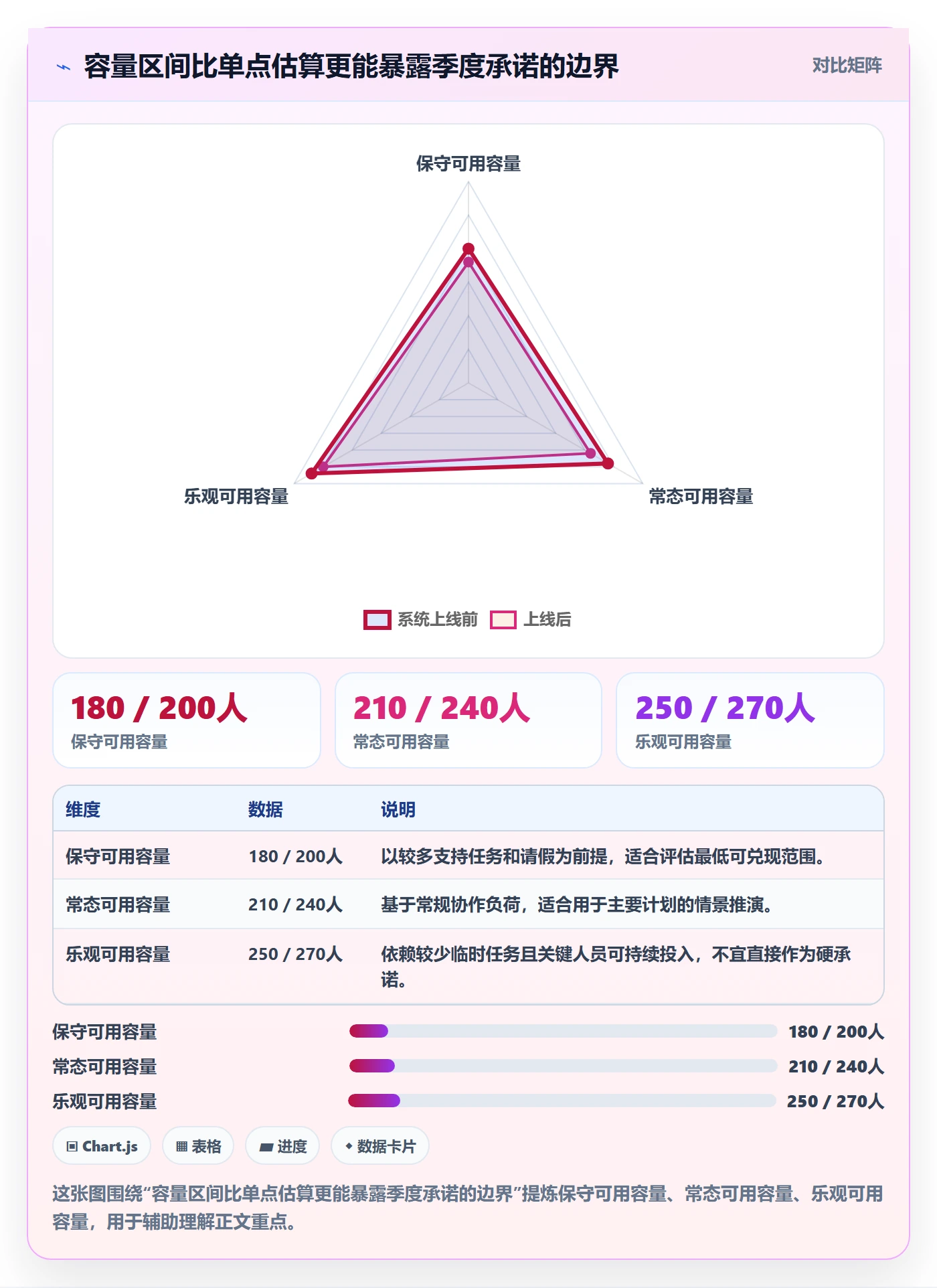

在数据不足的试点期,可以按区间做情景规划,例如“本团队每月可投入到重点项目的有效容量约为 65 至 80 人天”,并把区间变化的原因写清楚。区间不是降低承诺标准,而是避免用看似精确的单点数字制造虚假确定性。

有了容量区间后,管理层可以比较三种情景:保守容量下仍能完成的承诺、正常容量下可推进的计划、乐观容量下可额外启动的事项。只有在边界明确后,额外事项才不至于被误认为已承诺。

技能落地方案:管理层开展资源管理的实操方法案例解析

4. 同时看总量、结构和时间窗口

资源匹配至少要分三层检查。总量层看团队总体可用容量是否覆盖需求;结构层看需求所需技能是否匹配;时间层看关键能力是否在需要的窗口可用。总量充足不代表结构可行,结构可行也不代表时间安排没有冲突。

我会把重点事项拆成阶段,而不是只登记一个开始和结束日期。设计、实施、验证、上线和验收所需技能不同,投入强度也不同。阶段拆分后,团队可能发现真正冲突集中在测试或审批窗口,而非整个项目周期,从而避免不必要地长期占用人员。

5. 明确谁拥有哪一种决策权

资源冲突之所以反复升级,往往是因为决策权分散:项目负责人能提出需求,却无权调整范围;部门负责人能调人,却不承担项目组合结果;管理层要批准,却缺少统一的比较标准。

建议把权责拆开:项目负责人对需求完整性、交付方案和偏差预警负责;职能负责人对技能供给、能力培养和人员负荷负责;项目组合负责人或管理层对优先级和跨部门冲突负责。涉及重大范围变化时,由提出变更的一方说明机会成本,而不是把损失留给被调配的团队承担。

五、案例拆解:用一个季度把资源管理从救火拉回可控

1. 案例边界与基线

以下仍为情景模拟。假设上述 240 人企业在季度初选择 4 个重点项目试点,覆盖产品、研发、测试、信息安全和客户交付团队。试点不追求一次性管理所有工作,而是先解决高优先级项目的能力冲突与插单问题。

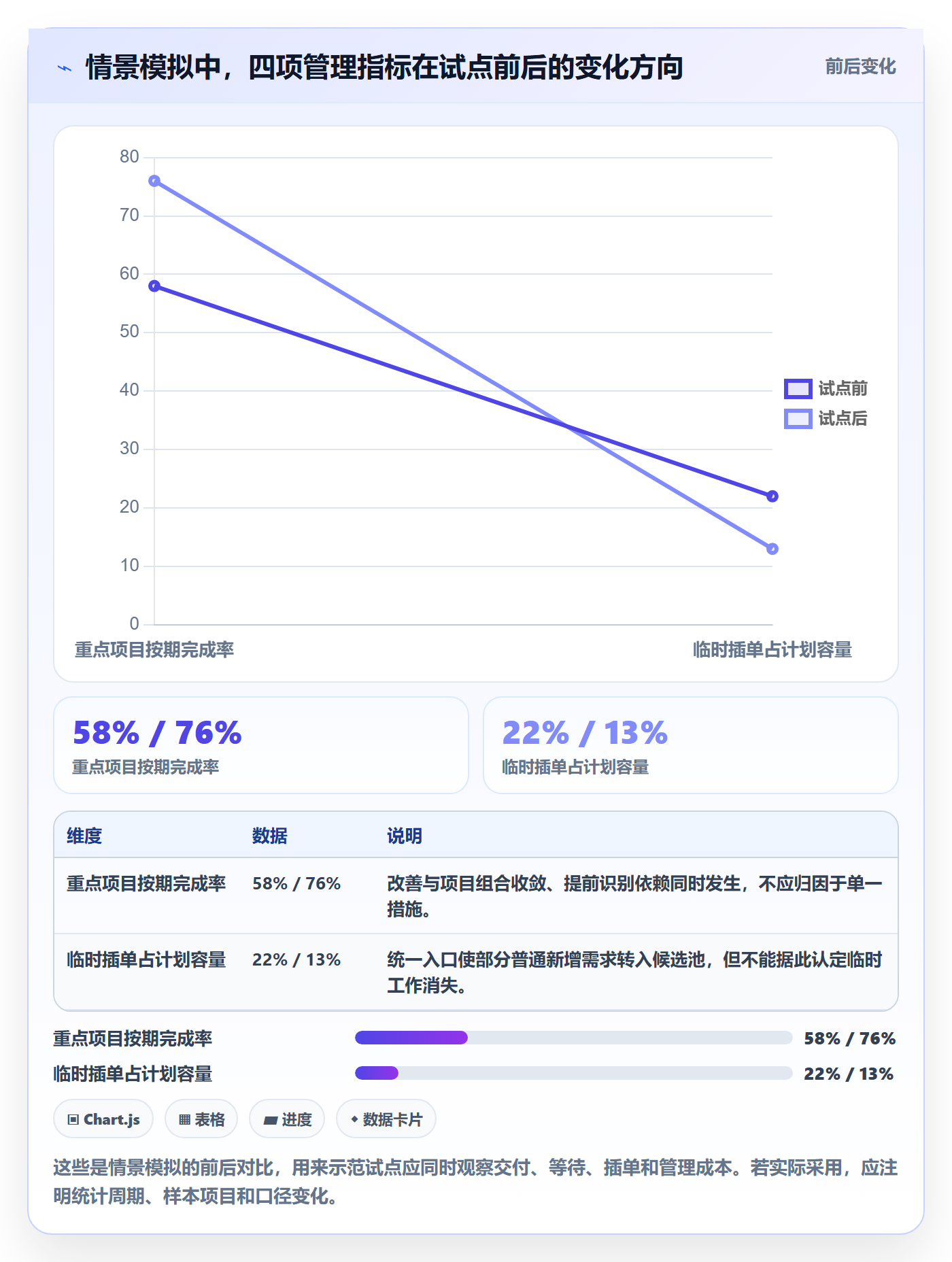

试点开始时,管理层整理出 4 个观察基线:重点项目按期完成率 58%;关键能力等待平均 9 个工作日;临时插单占团队计划容量约 22%;项目负责人每周花约 6 小时协调资源。以上数字都是情景模拟值,实际企业应以自身系统记录和访谈核验,不应直接作为行业比较结论。

2. 第一步:收敛项目组合,而不是先问谁能调来

管理层先把 19 个并行事项按业务价值、风险和时间约束分组。讨论中发现,有 5 个事项没有明确季度结果,有 4 个事项的交付边界不完整,另有 3 个项目在争用同一组关键技能。

在模拟方案中,管理层将事项分为“必须完成”“有条件推进”“暂缓观察”三类。暂缓并不等于否定,而是要求提出方补充收益依据、截止条件或能力替代方案。通过这一动作,团队不是突然获得了更多人,而是减少了同时启动的工作量。

这个步骤经常不受欢迎,因为部门负责人会担心项目被降级。但如果组织不愿明确什么可以不做,所有项目都只会争取更多资源,最终却没有人对组合层面的延期负责。管理层应当把“暂停”视为一种主动配置,而不是失败。

3. 第二步:把需求换算成能力和阶段

试点团队不再只报“需要几个人”,而是把每个项目拆成阶段工作包。以合规改造为例,需求被拆为规则确认、方案评审、代码修改、验证和上线支持,并标注每阶段需要的技能、依赖条件和预计时间。

拆分后,发现最稀缺的并非开发人力,而是规则确认和安全审查能力。若继续给项目增加开发人员,只会让更多任务在审查前排队。管理层因此选择先锁定规则确认时间,并安排具备基础能力的备选人员参与审查准备。

这类拆解的判断价值很高:它能区分真正需要专家亲自执行的工作,与可以通过模板、培训或预审分担的准备工作。专家时间应留给高判断密度的环节,而不是被低价值的信息收集占满。

4. 第三步:为临时需求设置入口和代价

企业为试点设立一个简化入口,要求临时需求写明提出人、业务影响、期望完成时间、不能延后的理由、所需能力,以及若进入计划将推迟哪项工作。紧急故障使用快速通道,但事后仍补录原因和影响。

管理层每周进行一次短周期审阅,只有涉及重大客户风险、合规时点或关键经营机会的需求,才能直接进入当前周期。其余事项进入候选池,在下一次计划调整时与既有工作一起比较。

这里的目标不是阻止变化,而是让变化显性化。只要新增工作意味着有人需要改变计划,就必须明确承担这一代价的人和被改变的承诺。

5. 第四步:采用轻量级资源看板观察风险

试点的资源视图只保留管理决策必需的信息:项目优先级、阶段、所需能力、可用容量区间、关键依赖、风险状态、负责人和下一次复核日期。个人层面的数据仅在授权范围内用于协调与负荷保护,不做公开排名。

对于拥有 100 人以上、多部门协作、项目数量较多的组织,可以用 PingCode 等项目管理平台承载项目、任务、计划和协作信息,但工具配置应服从管理规则。管理层应先验证平台能否支持需求入口、跨团队依赖、项目组合视图、权限管理和数据导出,再评估是否需要进一步整合工时、预算或人事系统。

我尤其不建议在试点初期追求复杂的自动排期。若需求质量不稳定、技能标签没有校准、历史周期数据不足,自动分配只会把错误假设包装得更像精确结果。先让管理者看见冲突、解释冲突、记录取舍,再讨论自动化。

6. 第五步:四周检查一次,而不是等季度结束

资源管理不是一次排好之后就不再改变。试点团队每周更新高风险工作,每四周由管理层复核优先级、容量假设、关键依赖和范围变化。复核重点不是逐条询问进度,而是检查原有承诺是否仍然成立。

若某项工作连续两次无法获得所需能力,管理层必须在三种动作中选择:调整期限、降低范围、增加可替代能力。继续维持原计划、同时要求团队“想办法”,不算一种有效决策,只是在把风险延后暴露。

技能落地方案:管理层开展资源管理的实操方法案例解析

7. 案例中最值得复制的不是数字,而是取舍顺序

案例里的改善幅度不应被视为承诺。不同企业的业务稳定性、技能结构、项目规模和数据成熟度差异很大,复制数字没有意义。真正值得复用的是顺序:先减少无依据的并行工作,再处理关键技能冲突,然后治理插单,最后评估工具和自动化。

如果一开始先要求员工更细致地填报,再做一张漂亮的资源热力图,却不调整项目优先级,管理层看到的只会是更清楚的拥堵。可视化能揭示问题,但不能代替组织做选择。

六、落地方法:从九十天试点到组织级机制

1. 第一个阶段:前两周确定范围和口径

试点应选择一个真实存在跨团队冲突、但影响范围可控的业务单元。不要同时覆盖所有职能,也不要只挑最容易成功的项目。选择标准可以包括:项目数量适中、至少涉及两种关键能力、有明确业务负责人、管理层愿意处理优先级冲突。

第一阶段要确定管理口径,而不是急着填满数据。包括什么算“已承诺工作”、项目计划按周还是按月更新、容量是否按人天或能力时段表达、临时需求如何审批、谁可以改变优先级、哪些信息需要对员工可见。

可以先为每个项目设置简短的需求卡片,用统一字段收集信息。试点期间如果字段过多,团队会把精力放在填表;如果字段过少,管理者又无法判断。应只保留足以做一次决策的信息,并在复盘时删掉无人使用的字段。

2. 第二个阶段:第三至第六周建立能力地图

能力地图不需要一开始做到全员、全技能、全精度。先从影响交付的关键能力入手,记录能力等级、可用时间、独立完成范围、备份人选和培养周期。熟练度可采用简单等级,例如“可协助”“可独立完成”“可指导他人”,并明确每一等级的行为定义。

能力评价应结合员工自评、主管判断和实际工作证据。不能只依赖简历或管理者印象,也不宜让员工填写过于细碎的技能清单。技能地图的目的,是发现替代能力和培养机会,而不是为绩效排名提供伪精确分数。

对于敏感岗位,管理者应保护个人信息,只向需要协调工作的人开放必要数据。资源透明不等于把每个人的负荷和能力无限公开,治理方式要兼顾公平、隐私和组织需要。

3. 第三个阶段:第七至第十周运行资源评审

资源评审会不应变成逐项目汇报会。它的议程应集中在三类事项:优先级冲突、关键能力缺口和已经偏离承诺的项目。能由项目团队自行处理的问题,不必升级到管理层。

  1. 会前更新重点项目的阶段、需求变化、风险和容量假设。
  2. 会议中只讨论需要跨团队裁决的问题,并记录被推迟或缩小的工作。
  3. 会后更新决定、负责人、期限和复核时间,避免口头决定成为新的信息孤岛。
  4. 下次会议检查上次取舍是否产生预期效果,不只检查是否完成动作。

评审频率要与业务变化速度匹配。稳定业务可按月评审,高变化产品或强客户交付环境可能需要每周看风险、每月做组合决策。频率过高会让团队长期处在计划变更中,过低则会错过调整窗口。

4. 第十至第十二周做阶段复盘

试点结束时,应比较基线与结果,也要检查数据口径是否一致。至少看四类指标:交付结果、资源流动、工作负荷和管理成本。若按期率提高,但团队加班明显增加,不能简单宣布试点成功;若协调时间下降,但关键风险被延后,也需要重新审视。

复盘应把改善和代价放在同一张桌面上。比如插单减少可能意味着组织更有纪律,也可能意味着入口设置过于严格;资源等待缩短可能源于提前安排,也可能是范围缩小。解释指标变化,比展示指标变化更重要。

观察层面 可用指标 需要配套检查 不宜单独得出的结论
交付 按期完成率、交付周期、范围变更次数 交付质量、上线后问题、客户影响 按期率提高就代表价值更高
资源流动 关键技能等待时间、跨团队依赖等待 工作是否被取消、是否转移给其他团队 等待下降就代表总产能增加
负荷 加班时长、并行任务数、临时任务占比 负荷分布、连续高压时段、员工反馈 利用率提高就代表效率提高
管理成本 协调时间、审批等待、信息重复录入 决策质量、例外处理成本、数据维护负担 会议减少就代表决策更快更好

5. 为技能培养设置可验证的回报

资源管理不能永远靠少数专家救火。若关键能力长期集中在一两个人身上,组织应该安排影子学习、结对执行、流程文档化或轮岗实践,并为培养留出容量。培训完成不等于能力已形成,应以员工能否独立完成具体工作作为验证。

能力培养的回报通常不是当月立刻增加产能,而是降低未来的排队风险和人员单点风险。管理层可以记录关键技能覆盖率、备份人选的实际独立完成情况、交接所需时间,并把它们纳入季度资源评审,而不是只统计培训课时。

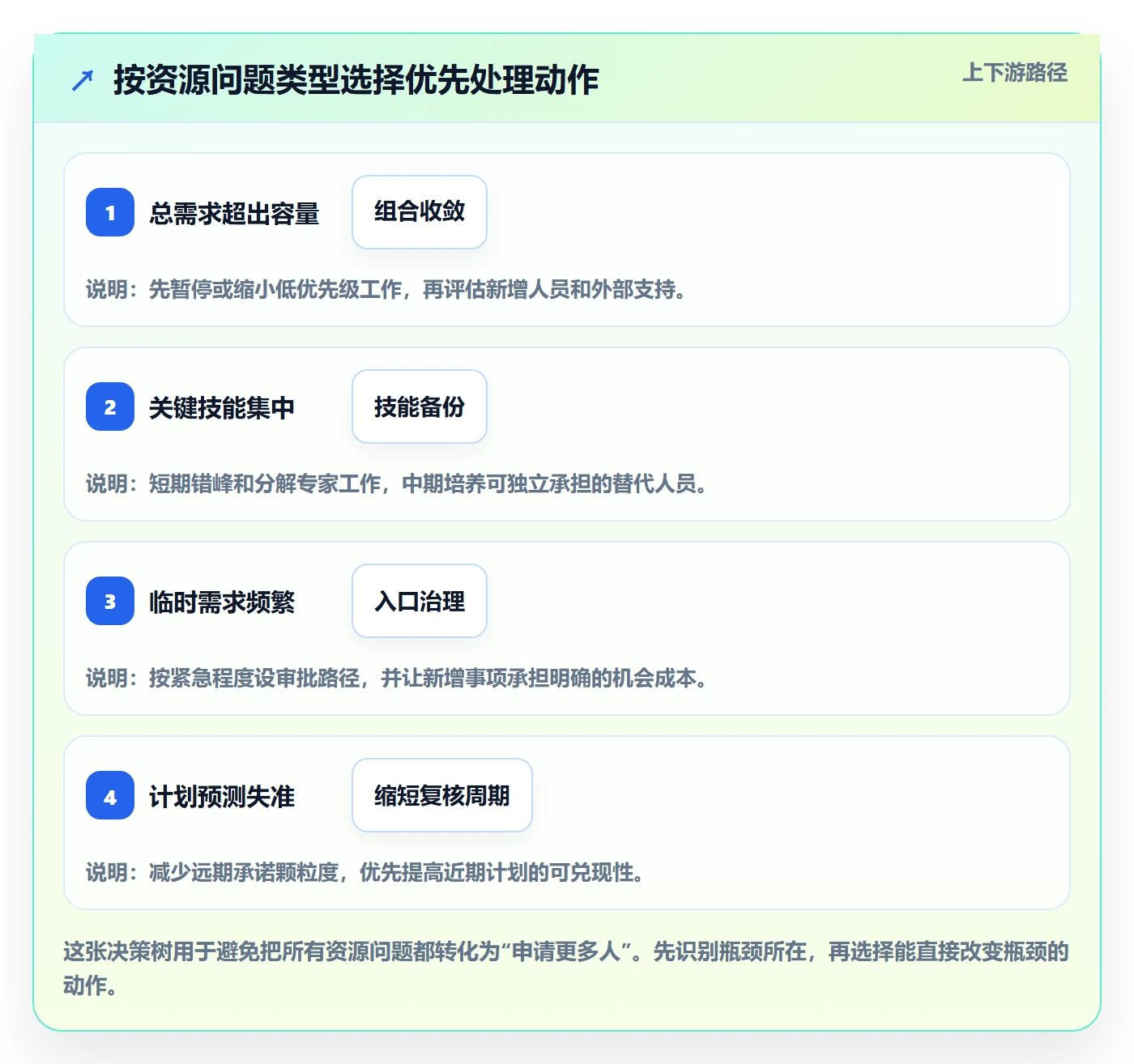

七、不同情况下的行动建议:先判断问题类型,再选办法

1. 总需求长期超过可用容量

如果每个周期的需求都持续高于可交付容量,先停止把计划建立在加班和理想状态上。管理层应重新排序项目组合,明确哪些工作暂停、降范围或延期,再判断是否需要招聘、外包或投资自动化。

招聘适用于需求持续存在、技能标准清楚且预计利用周期足够长的情况;外部支持适用于短期峰值或组织内部缺少专门经验的情况;范围调整适用于部分功能可以分阶段交付的情况。若需求本身价值不清,扩编只是把错误决策做得更贵。

2. 总人数充足,但关键技能排队

优先分析关键能力为什么集中:是技术复杂度高、知识没有沉淀,还是工作审批必须由特定角色完成。短期可以错开关键窗口、拆分专家工作、增加预审能力;中期则应通过结对、文档化和有监督的实际任务培养备份人员。

不要把“让专家再多承担一点”当成长期方案。专家每多承担一个并行事项,往往会增加沟通切换和决策等待。组织需要保护专家时间,把他们从可标准化、可委派的工作中释放出来。

3. 计划经常被临时需求打断

建立统一入口和分级规则,但不要把临时需求全部挡在门外。要区分真正紧急事项、强制性任务、客户机会和普通新增工作,并要求提出方说明影响和替代关系。

如果某类插单反复出现,就不应继续把它当作意外。将其纳入常规容量、单独设置支持轮值,或从产品和交付计划中预留合理空间,通常比每周争论一次“这次算不算紧急”更有效。

4. 项目很多,却说不清哪些最重要

管理层需要从项目清单退一步,回到经营目标。要求每个项目说明预期结果、衡量方式、最晚决策时间和不做的后果。无法说明这些内容的项目,可以暂缓进入正式资源承诺。

若不同部门对价值排序长期无法达成共识,应由拥有整体经营责任的角色作出裁决,并记录理由。追求全员满意通常会导致资源平均分配,结果是重要项目拿不到足够连续的能力,低价值工作却始终没有退出。

5. 组织处于快速变化期,预测经常失准

变化快并不意味着不需要计划,而是需要缩短计划周期、提高复核频率,并降低一次性承诺的范围。可以把长期方向保持稳定,把近期工作拆成更短的可验证阶段,以实际反馈调整后续容量。

在这种环境下,过度精细的个人排期很快失效。管理层更应该关注团队层面的能力带宽、关键依赖和决策窗口,避免把不确定事项伪装成确定日期。

技能落地方案:管理层开展资源管理的实操方法案例解析

八、取舍与边界:资源管理不是把所有事情都做到最好

1. 透明度与隐私之间要划边界

组织需要看见能力缺口和工作负荷,但不必把个人每小时做什么公开给所有人。过度公开可能让员工感到被监控,也可能诱发对利用率数字的操纵。建议共享到“谁能承担什么类型工作、何时有可用容量、有哪些关键约束”,个人敏感信息则按职责授权。

如果管理者无法说明某项数据如何影响决策,就不应因为“平台能记录”而默认收集。数据最小化不仅减少维护成本,也能降低员工对资源管理被用于不当评价的担忧。

2. 准确性与维护成本之间要取舍

资源地图越细,维护成本越高。把每个人所有技能、每周每小时都精确登记,可能得到一张很快过期的图。更实际的方法是先维护关键岗位、重点项目和未来数周的可用容量,定期更新,而不是追求全组织的实时精确。

在人员规模、项目数量或协作复杂度较低时,结构清晰的表格和固定评审会议可能足够。跨部门项目多、角色依赖复杂、变化频繁或需要审计追踪时,平台化管理的价值才会明显上升。

3. 利用率与韧性之间要平衡

团队如果长期满载,短期内可能显得资源使用充分,但一旦发生故障、客户升级或人员请假,整个组合会迅速失去弹性。缓冲容量应结合业务波动和恢复要求决定,而不是机械套用一个统一比例。

稳定且可预测的工作可以安排得更紧;高不确定性、强依赖或涉及突发支持的团队,需要更大的响应空间。判断是否缓冲过多,要同时看等待、交付周期和未完成工作,而不能只看日历空档。

4. 标准化与专业判断之间要平衡

统一字段和规则有助于横向比较,但不能把所有项目压进同一个评价公式。产品探索、法规改造、客户交付和基础设施建设的价值证据不同,管理层应允许项目用适合自身的指标说明结果,同时保留共同的优先级语言。

若评分模型给出看似明确的排序,却让管理者无法解释为什么某项必须延后,模型就已经超出辅助判断的边界。专业判断不是拒绝数据,而是承认数据的适用范围,并对例外承担解释责任。

5. 工具能力与管理成熟度之间要平衡

工具可以提高信息可见性、减少重复沟通、保留决策记录,但不能代替高层决定什么不做,也不能自动解决部门之间的权责冲突。若组织没有统一的需求入口和决策负责人,导入平台后很可能出现多套计划、多份口径和新的录入负担。

选工具时,我会先让业务团队演示三种真实场景:一个项目跨团队争用能力、一个临时需求进入并影响既有承诺、一个关键人员不可用后如何重新评估计划。与其比较功能清单,不如看工具是否能让这三类决策更快、更透明、可追溯。

九、管理层的检查清单与下一步行动

1. 用五个问题判断当前机制是否可用

  • 管理层能否列出本季度最重要的少数经营事项,并解释排序依据?
  • 重点项目是否写清能力需求、阶段、依赖和可调整范围,而非只报人数?
  • 关键技能是否有备份人选,且备份能力经过实际工作验证?
  • 临时需求进入计划时,是否同步说明被推迟或缩小的事项?
  • 资源评审是否同时检查交付结果、工作负荷、等待时间和管理成本?

如果其中三项以上无法明确回答,先不要扩大资源管理项目的范围。选择一个跨团队冲突最明显的业务单元,花两周统一优先级、需求和容量口径,再运行一个短周期的复核机制。

2. 一个可以从下周开始的四步动作

  1. 找出真实冲突:汇总近期延期、等待和插单案例,标记涉及的能力与决策节点。
  2. 确定试点对象:选择有明确业务负责人、跨团队依赖明显且管理层愿意裁决的事项。
  3. 建立最小视图:记录优先级、工作阶段、能力需求、容量区间、关键风险和下一次复核时间。
  4. 约定停止规则:明确哪些条件会触发调范围、改期限、增能力或暂停项目,避免风险长期挂账。

试点的成功标准不要写成“完成资源管理平台上线”或“所有人都录入数据”,而应写成可观察的经营变化:关键等待是否缩短,临时插单是否显性化,重点项目是否更可信地承诺,管理层是否更早作出取舍。工具上线可以是手段,不能代替这些结果。

3. 最终判断:好资源管理会让“暂时不做”更容易说清楚

我认为管理层资源管理的成熟标志,不是拥有一张能显示每个人忙闲的表,而是组织能够在资源有限时,公开说明为何投入、为何暂缓、怎样处理风险,以及何时重新评估。资源冲突不会因为信息更漂亮而消失,只会因为取舍规则更清楚而更早暴露。

下一步可以从一个季度、一个业务单元和几项关键能力开始,先把优先级、容量、技能和例外处理连起来,再根据实际决策需要扩大范围。先让组织做出一致的选择,再让工具帮助执行;先降低无效并行,再讨论如何提高利用率。这比单纯追求满载、增加报表或更换系统,更接近资源管理真正要解决的问题。

常见问题解答(FAQ)

1. 管理层开展资源管理,第一步应该做什么?

我发现团队里每个人都说忙,但项目还是不断延期,管理层也很难判断到底缺人还是优先级冲突。我不想一上来就买工具或要求员工填复杂报表,想知道怎样先摸清真实情况。

先盘点未来4至6周的工作,而不是急着统计全年工时。以一个有3个产品团队、共24名研发人员的示例为例,可以逐人记录已承诺任务、预计投入、截止时间和关键技能,再与可用工时对照。若每人每周按30小时计划性工作计算,24人每周约有720小时可分配;会议、支持和休假应先扣除,不能把名义工时当成可用产能。

盘点的重点不是追求精确到小时,而是识别重复占用、关键岗位瓶颈和未明确优先级的工作。

2. 怎样判断资源冲突是缺人,还是项目优先级没有排清?

我经常看到多个项目都被标成最高优先级,最后只能靠负责人临时协调。我担心团队把排期问题误判成编制不足,想知道有哪些信号能帮助管理层区分这两种情况。

先看冲突是否集中在少数技能或少数时间段。如果多个项目同时等待同一名架构师、测试负责人或数据工程师,且需求在排期前已确认,可能是技能容量不足;如果任务频繁插队、负责人各自承诺资源,或同一批人被安排在互相重叠的关键节点,通常首先是优先级和决策机制失灵。

可以比较连续4周的计划变更次数、关键岗位负荷和延期原因:若高负荷伴随大量临时插单,先由管理层砍掉或延后低优先级工作,再讨论增员。

3. 资源管理表应该记录哪些数据,才能避免变成形式主义?

我试过让团队填工时表,结果大家花时间维护数据,却没看出排期有什么改善。我想保留足够的信息支持决策,但又不希望统计细到每个人每天的每一分钟,应该记录什么?

建议只记录能触发行动的字段:人员或技能、项目、任务、计划投入、时间窗口、负责人、优先级、状态和风险原因。对管理层来说,按周汇总的负荷通常比逐日精确工时更有用;例如某岗位未来两周计划投入36小时,而可用容量只有30小时,已经足以触发重新排期。可先试运行两周,检查每条数据是否影响了取舍、调人或延期决策;

若某字段连续几次没有支持任何决策,就删掉或改为抽样收集。

4. 资源管理效果应该用什么指标评估?

我不想只用“利用率提高了”来证明资源管理有效,因为大家排得越满,似乎越容易出现加班和延期。我想知道管理层应该看哪些指标,才能判断资源安排确实改善了交付。

不要把利用率单独当成目标。可以同时观察承诺任务按期完成率、计划变更次数、关键岗位超负荷周数、跨项目等待时间和加班趋势。例如试点前后各观察4周:若按期完成率上升、临时插单减少、关键岗位超负荷周数下降,即使名义利用率略降,也可能说明团队留出了应对风险的缓冲。指标应结合项目复杂度解释,并用固定周期复盘;

若只看到利用率上升而延期、加班也上升,通常意味着计划过满,而不是资源管理变好。

核心关键词

读者评论

崔
崔泽宇

我们团队以前也把每个人排到满负荷,结果一遇到线上问题就只能整体延期。后来给关键岗位预留缓冲,交付稳定了一些。不过容量区间怎么根据历史数据校准,文章还可以再举个例子。

范
范清越

把临时需求分级并要求说明替代项,这个做法比较实用。实际执行中最难的是管理层自己能否遵守规则,很多插单仍会因为客户或高层要求直接绕过入口,工具本身解决不了这个问题。

孙
孙若溪

文中强调技能集中度很有价值,但技能熟练度的评估容易带有主观判断。我们尝试用独立完成任务、交接耗时和返工率等事实记录辅助判断,比单纯让负责人打分更可靠。

文章包含AI辅助创作:技能落地方案:管理层开展资源管理的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/618883
