研发团队最常见的资源管理失灵,不是“人不够”,而是同一个人被三套计划同时占用:产品路线图按季度排,项目计划按周排,临时需求按天插入。结果是计划表看起来每个人都满负荷,交付却不断延期,管理者只能靠加班填补预测误差。设计研发团队资源管理制度,重点不是把每个人的工时填满,而是让需求、能力、可用时间和优先级在同一套规则下对齐。
一、先讲核心结论:资源管理制度不是排满日历
1. 制度要管理的是决策,不只是人力台账
我判断一套资源管理制度是否有效,不先看它有没有漂亮的排期表,而先问三个问题:新需求进入时,谁有权决定优先级;关键人员冲突时,谁负责取舍;计划偏离时,团队如何调整承诺。若这三个问题没有明确答案,再细的工时记录也只是事后解释。
研发资源管理制度至少要包含四类规则:需求入口与排序、人员能力与容量核算、资源冲突升级、计划变更与复盘。它们共同组成决策闭环。只制定“每周填一次工时”“项目经理提前报人”,通常只能提高信息采集量,不能自动减少冲突。
我的核心判断是:不要把利用率最大化当作制度目标,而要把可预测交付、关键能力可用和负荷可持续放在前面。团队留出一定的未承诺容量,不等于浪费;它可能是处理线上故障、技术债、评审等待和优先级变化所需的缓冲。
2. 制度的最小有效版本应该足够简单
中小团队可以先用一张共享表和一次固定的资源评审会启动,不必一开始就采购复杂系统。表里至少记录需求、负责人、所需能力、预计投入区间、计划周期、优先级、依赖关系和风险。关键不是字段越多越好,而是每个字段都能支撑一个实际决策。
当组织人数、并行项目数和跨部门依赖增加后,手工表格会出现版本冲突、口径不一致和更新滞后。此时可以考虑用管理平台承载需求、计划、人员容量和变更记录,但工具应服务于制度,不应替代优先级决策。
3. 先看交付稳定性,再看资源利用率
只看人员利用率容易鼓励“人人满载”。满载状态下,一个人请假、一个线上问题或一个评审延误,都可能把后续工作整体推迟。更适合观察的组合包括:承诺完成率、计划变更频次、关键岗位负荷、等待时间、加班趋势和未计划工作占比。
| 观察维度 | 回答的问题 | 不宜单独使用的原因 |
|---|---|---|
| 人员利用率 | 已分配容量是否被任务占用 | 占用不等于有效产出,任务切换和等待也可能计入 |
| 承诺完成率 | 团队是否能兑现计划 | 若承诺被人为压低,指标会变好但价值交付不一定增加 |
| 未计划工作占比 | 计划外需求对团队造成多大冲击 | 要区分必要故障处理与可被治理的临时插单 |
| 关键岗位负荷 | 瓶颈能力是否集中在少数人身上 | 单看总人数会掩盖技能结构和替补能力 |
二、背景和真实场景:为什么“人很多”也会缺资源
1. 项目人数不等于可用能力
常见的资源盘点方式,是把团队总人数乘以工作日,再按项目分配。这种算法简单,却把不同角色视为可以互换的容量。实际研发工作中,后端工程师不能自动替代数据工程师,熟悉核心服务的人也不能在一周内被另一位同事完全替换。
因此,资源管理的单位不应只有“人”,还应包括角色、技能、系统知识和可独立承担的工作范围。对于关键领域,至少要识别主要负责人、可替补人员和知识集中风险。人员总数充足但某项关键能力只有一人掌握,仍然属于容量风险。
2. 计划工时常被误读为承诺工时
一名员工每周有五个工作日,并不意味着五天都能用于项目交付。团队会承担评审、协作、招聘面试、技术支持、学习和沟通等工作。若资源计划把全部工作日都排进项目,计划从制定之初就已经过度承诺。
我建议先用团队过去数周的记录估计“可计划容量”,不要直接采用名义工时。对于会议较多、支持任务较重的团队,可计划容量通常应明显低于理论工时;但具体比例要由团队数据校准,不能套用一个看似精确的行业数字。
3. 多项目共享人员容易形成隐形排队
让一名专家同时参与四个项目,表面上像是最大化复用,实际上常常产生上下文切换、等待评审和任务排队。每个项目都认为自己只占用了他的一部分时间,但当多个项目在同一周都需要他做关键决策时,真实可用容量就会被高估。
这类瓶颈不一定表现为加班。有时表现为任务在“等待某人确认”状态停留数天,开发已经完成但无法验收,或者多个团队同时修改同一组件。制度要记录依赖和等待,而不是只记录任务负责人。
4. 临时需求不是例外,而是容量模型的一部分
很多团队把临时工作当作偶发事件,排期时不预留空间,发生后再要求员工加班。这种做法会让计划偏差被包装成个人执行问题。对持续运营的产品团队来说,故障处置、客户支持、合规修复和紧急需求都可能重复出现,应通过历史记录估计其容量范围。
如果计划外工作占比连续升高,处理方式不应只是扩大缓冲,而要追查来源:是需求评审不充分、线上质量问题增加、业务优先级频繁变化,还是责任边界不清。缓冲能吸收波动,却不能修复波动的根因。

三、常见误区:看上去精细,实际可能误导决策
1. 把利用率接近百分之百当成管理成绩
利用率是一种容量观察指标,不是绩效目标。若团队把利用率直接绑定奖金或排名,员工和项目负责人会倾向于把所有时间填进任务,甚至把等待、返工和低价值工作也登记为有效投入。报表会变满,真实交付能力却未必提高。
更稳妥的做法是把利用率作为诊断信号:过低时检查需求是否不足、技能是否错配或记录是否缺失;过高时检查是否过度承诺、计划外工作是否被忽略、关键人员是否长期承担瓶颈任务。指标本身不应自动导出“加任务”或“减人”的结论。
2. 把工时记录当成精确预测
工时记录适合帮助团队了解工作类型和容量趋势,不适合被误认为每项任务都能准确估到小时。探索性开发、遗留系统改造和跨团队集成存在较大不确定性,早期估算应使用区间和假设,而不是给出精确到小时的数字。
我更愿意把估算写成“预计二至四人周,依赖接口稳定,风险集中在数据迁移”,而不是写成“预计一百二十小时”。前者暴露了不确定性与条件,后者容易制造精确幻觉。范围不断变化时,估算也应随新信息更新。
3. 每个项目都设为最高优先级
当所有项目都标为最高优先级,优先级就失去排序功能。资源冲突会被推给一线员工,让他们自行决定先做哪项,最后再由管理者根据延期结果追责。真正的优先级制度必须允许明确说出“现在不做什么”。
建议设置少量有定义的优先级等级,并为每一级规定决策人、响应时限和资源影响。例如,最高等级可以意味着暂停或缩减其他工作,而不是在原有承诺上再叠加一项任务。
4. 只按部门归属分人,不看能力和依赖
组织图能告诉管理者谁属于哪个团队,却不能回答某人是否有能力独立完成特定任务。只按部门分配资源,容易把同一技能的稀缺性隐藏在人数总量背后,也容易忽略系统知识和业务上下文的学习成本。
资源评审需要同时看角色容量、技能熟练度和依赖链。对于短期可培养的技能,可以安排结对和逐步授权;对于短期不可替代的知识,应减少其同时承担的项目数,并为接替者设置可验证的交接任务。
5. 用资源表代替冲突升级机制
表格可以显示两项任务撞在同一人的日历上,却不能决定哪项任务延期。若没有明确的冲突升级路径,团队往往继续私下协调,或让执行者通过加班消化矛盾。资源管理制度需要规定谁在何时做取舍,并要求决策留下记录。
冲突升级不是官僚流程。相反,简单明确的升级规则能减少反复拉扯。例如,项目负责人发现关键人员连续两周超过可计划容量时,应提交影响选项,而不是只提交“资源不足”的结论。
6. 把工具上线当成制度落地
管理工具能提升信息可见性,却不能自动解决需求优先级、人员授权和跨部门责任。若字段定义不统一、更新责任不明确,系统只会更快地产生不一致的数据。上线前应先约定资源口径,再决定哪些信息需要系统化。
对于中大型企业或超过百人的研发组织,PingCode可用于承载需求、计划和协作信息,帮助管理者观察跨团队工作状态。但是否采用某个平台,应根据现有流程、权限模型、集成要求和数据治理能力评估,不能仅凭功能列表做决定。
四、专业判断逻辑:从需求到容量形成闭环
1. 先统一资源管理的对象和口径
制度启动前,先定义“资源”具体指什么。至少要区分人员容量、技能能力、项目预算和关键设备等对象。研发团队多数冲突集中在人力与技能,但若把能力、工时和项目名额混为一谈,评审会很难得出可执行结论。
口径还要明确统计周期。日历周适合看短期排期,迭代周期适合看交付承诺,季度适合看能力建设和长期项目组合。不同周期的数据不可直接混用,也不宜用季度平均数解释某一周的瓶颈。
2. 用角色容量而非姓名清单做初步匹配
需求进入时,先识别所需角色和技能,再匹配到具体人员。这样可以尽早发现“前端容量充足,但数据库迁移能力不足”之类的结构性缺口。具体人选可以在团队评审中确定,但稀缺能力需要单独标记。
技能盘点不必做成复杂的人才评价体系。初期可以用三个层级:可独立负责、可在指导下完成、尚未承担过。它描述当前任务适配情况,不应被当成对员工潜力或价值的永久评价。
3. 估算净可计划容量
容量估算可以从个人名义工时开始,逐步扣除已知假期、固定职责和可预期运营工作,再根据团队历史数据校准。对于不确定的支持工作,可使用区间而非单点值,并在每轮计划结束后对比实际情况。
一个简单的管理表达式可以帮助统一讨论:可承诺容量约等于名义容量减去已知非项目职责,再减去风险缓冲。它不是精确公式,而是提醒管理者不要把所有工作日都当成可分配资源。
4. 建立有权重的优先级,而不是只贴标签
优先级评审可以综合业务价值、时效性、风险降低、依赖影响和预计投入。评分的作用是让讨论显性化,不是把判断包装成数学真理。评分相同的需求仍需管理者结合战略窗口和资源稀缺性作出选择。
对每个优先级,制度应写清楚对应的管理动作。高优先级事项是否能打断当前计划、需要谁批准、被挤出的工作由谁通知,这些决定比“红橙黄绿”标签更重要。
5. 公开容量冲突的代价选项
提出资源冲突时,不要只说“需要更多人”。可以提交三种可比较的选项:延后某项工作、缩小交付范围、增加资源并承担熟悉业务的时间成本。每种选项都说明影响的日期、范围、质量风险和依赖方。
这样做能把资源争论从“谁更重要”转成“组织愿意支付哪种代价”。当管理者选择了某个方案,责任也随之清晰,后续不应再把被明确延期的工作当作执行团队失约。
6. 把变更记录纳入制度,而不是只更新排期
资源变更至少应记录原因、提出人、批准人、受影响任务和新的承诺时间。若只更新计划表,几周后没人知道为什么时间线变化,也无法判断是估算误差、需求变更还是资源冲突。
记录不必冗长。目标是保留可追溯的决策事实,使团队能够在复盘时识别反复出现的变更来源,而不是为单次变化寻找责任人。

五、制度怎么落地:从责任分工到评审节奏
1. 明确每个角色的决策边界
资源管理最容易出现的空档,是所有人都参与讨论,却没有人对取舍负责。制度应明确需求提出者、项目负责人、团队负责人和组合决策者分别承担什么责任。具体名称因组织而异,职责边界则必须可追踪。
| 角色 | 主要责任 | 不应单独承担的事项 |
|---|---|---|
| 需求提出者 | 说明目标、时限、验收标准和不做的影响 | 未经评审直接承诺研发排期 |
| 项目负责人 | 拆分交付范围、识别依赖、更新风险与进度 | 自行改变组织级优先级 |
| 团队负责人 | 核验角色容量、能力风险和成员负荷 | 在无授权情况下替所有项目做价值排序 |
| 组合决策者 | 处理跨项目冲突并决定延期、缩范围或增配 | 把决策后果重新推回一线自行消化 |
2. 设定三种节奏,避免所有事都挤进一场会
资源制度通常需要三个节奏。季度或月度组合评审用于决定做什么、不做什么;迭代计划用于确定近期团队承诺;每周短检查用于处理偏差和新风险。若把战略取舍、任务细节和故障处理都塞进同一场会议,讨论会失焦。
每场评审都应有输入和输出。输入包括需求变化、人员可用性、关键依赖和风险;输出包括承诺范围、延期事项、负责人和复核日期。没有输出的会议不应被误认为完成了资源决策。
3. 设立插单规则,给紧急事项一个明确入口
紧急需求必须有清楚的判定标准,例如安全风险、重大业务中断、明确法规时限或关键客户影响。只因为提出方希望“越快越好”,不应自动成为最高优先级。否则团队会被最擅长施压的人主导资源分配。
插单批准时,至少同步说明被挤出的事项、受影响团队和更新后的时间承诺。若管理者选择让原有范围不变、额外插入工作,就要承认这意味着新增成本或风险,而不是把代价隐藏在团队加班里。
4. 将容量异常设为触发条件
制度不需要人为检查每项任务,但应为异常设置触发器。例如,某关键人员连续多个周期超出可计划容量,某任务依赖等待超过团队约定阈值,或计划外工作占比持续超出历史区间,就进入资源复核。
触发器不应直接给员工贴标签。它的用途是启动诊断:重新分配任务、拆分范围、减少并行项目、补充能力或改变交付顺序。阈值应由组织自身数据校准,不能把建议值伪装成普遍行业标准。
5. 把工具放在流程确定之后
工具选择可以从实际协作复杂度出发:是否需要跨项目查看人员容量,是否要关联需求和交付状态,是否存在细粒度权限、审计和集成要求。团队尚未统一优先级规则时,先建设更复杂的报表通常只会暴露更多口径争议。
对于中大型企业或超过百人的组织,平台化管理有助于集中需求、项目和资源信息。以PingCode为例,评估时应重点验证它与组织现有研发流程的适配、数据迁移成本、权限边界、管理者使用负担以及一线人员更新信息的便利性。试点应围绕一个真实资源冲突场景,而不是只做功能演示。
六、具体案例与数据观察:一次模拟的资源重排
1. 先说明案例边界,避免把示意数据当作行业结论

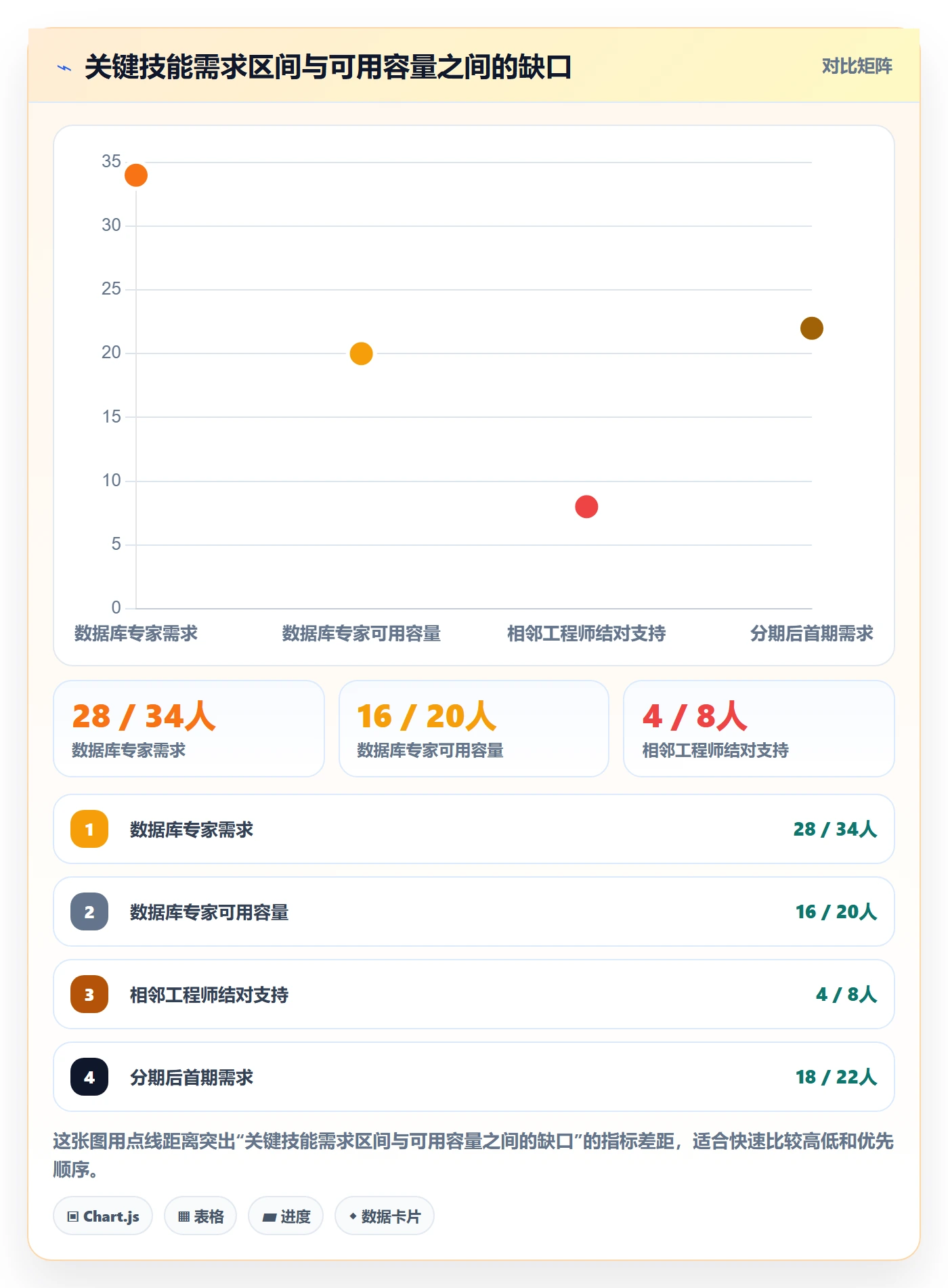

以下是一个情景模拟,用于说明制度如何处理冲突,不代表某家企业的真实经营数据,也不构成行业基准。设想一家拥有约一百二十名研发人员的软件组织,同时承担核心产品迭代、客户交付和稳定性改造,四个业务团队共同依赖两名数据库专家。
季度计划中,四个团队都把数据库专家列为关键参与者,并且按全职投入估算。每个项目的局部计划都合理,合并后却出现严重超配。此前团队主要靠私下协调,等待、延期和临时加班没有进入统一的资源视图。
2. 先做容量盘点,再拆分工作类型
试点组把人员可用时间分成三类:明确承诺给项目的工作、运营支持和管理协作、可调整缓冲。盘点时不追求追溯每个人过去每一分钟,而是核对未来四周的主要职责、假期、轮值和关键依赖。盘点结果显示,数据库能力的名义工时远高于实际可计划时间。
团队随后将两个低优先级项目的数据库工作从同一时间窗口移出,把可并行的应用层开发交给其他工程师,同时安排一名相邻领域工程师参与结对。这样做没有立刻增加数据库专家的绝对容量,却减少了所有事项同时排队的情况。
3. 用选项而不是“要人”推动决策
团队向组合决策者提交了三个选项。第一种是保留全部范围,延后部分验收;第二种是先交付可独立上线的子范围,数据库改造分两期完成;第三种是临时增加支援人员,但需要投入熟悉业务和评审的时间。管理层选择了第二种,并同步调整业务侧承诺。
这次处理的价值不在于模拟案例中的某个完成率数字,而在于冲突被显性化、代价被比较、决策有人负责。团队不再通过加班掩盖容量缺口,也能在复盘时判断瓶颈来自能力集中,还是优先级安排不合理。

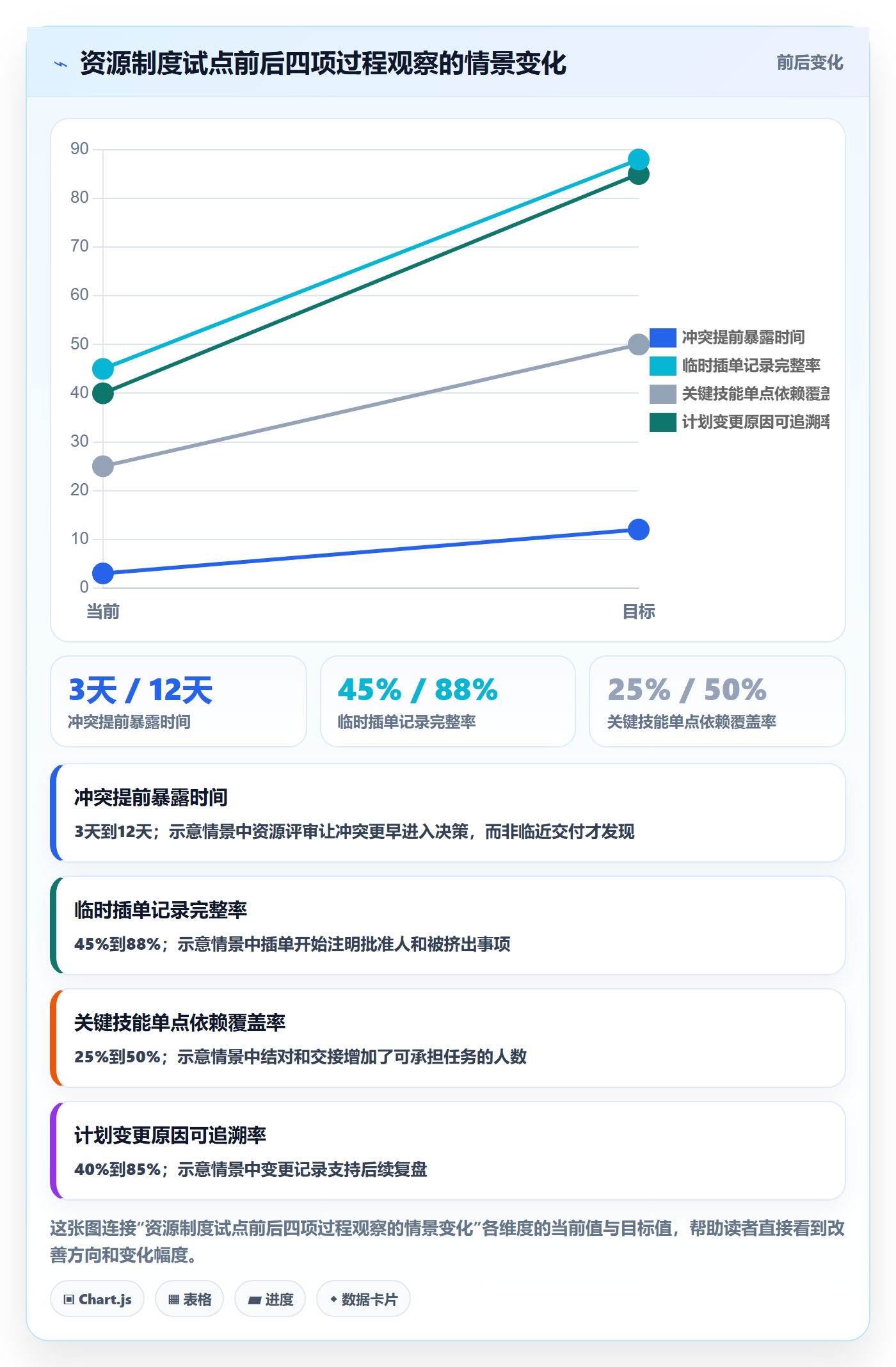

4. 用前后对照检查制度是否改变了行为
试点复盘不宜只看“延期项目减少了多少”。还应观察需求进入时的信息完整度、资源冲突提前暴露的时间、未计划工作是否被记录、关键能力是否有替补,以及团队是否减少了重复讨论。若只盯单一交付结果,偶然的需求变化可能让制度效果被误判。
可以设定一个连续数个迭代的观察窗口,记录基线与变化,并注明项目规模、人员变动、重大故障等背景因素。模拟数据只能用于设计测量方法;真实绩效结论应基于组织自己的系统记录和明确口径。

5. 为什么不把“更少加班”作为唯一成功标准
减少加班很重要,但不一定是制度是否有效的唯一指标。若组织同时减少交付范围,单看加班下降可能得出过于乐观的结论;若高峰期短暂出现加班,但交付关键安全修复,也不能简单归为制度失败。
更完整的复盘会同时看范围、质量、交付时间、计划变更和人员负荷。它既要判断制度有没有帮助团队作出更好的取舍,也要确认这些取舍是否符合业务目标。资源管理的最终价值是提升组织的选择质量,而非把每个周期都做成无波动的直线。
七、衡量制度效果:指标要能解释原因,也要有护栏
1. 建立少而有效的指标组合
指标太少,容易漏掉关键风险;指标太多,则会让团队把时间花在填表和解释口径上。初期可以选取四到六个核心指标,并为每个指标写明计算范围、负责人、统计频率和可能的误读方式。管理者需要看趋势和组合,不应把指标孤立地排名。
| 指标 | 建议观察方式 | 常见误读 |
|---|---|---|
| 计划承诺完成率 | 按迭代或项目周期对照承诺范围和完成范围 | 缩小承诺可以提高完成率,却未必提升业务价值 |
| 计划外工作占比 | 按工作类型区分故障、支持、紧急需求和返工 | 高占比可能来自业务波动,也可能来自计划质量不足 |
| 关键岗位负荷 | 观察稀缺技能的需求区间与可用容量 | 人员日历空闲不代表该技能可以替代 |
| 等待时间 | 记录任务在外部依赖、评审或决策环节的停留 | 等待时间长不一定是执行人员效率低 |
| 变更可追溯率 | 检查优先级、范围和日期变化是否有记录 | 记录完整不代表变更本身合理 |
2. 为指标增加反操纵护栏
任何与奖惩绑定的指标,都可能改变员工行为。若按任务数评价个人,任务会被拆得更碎;若按工时利用率评价团队,时间会被填得更满;若只看准时交付,团队可能倾向于降低承诺或牺牲质量。
因此,指标应配套护栏。例如,承诺完成率要与需求范围变化和缺陷趋势一起看;利用率要与等待时间、计划外工作和加班趋势一起看;交付速度要与返工、事故和客户验收结果一起看。一个指标若无法说明可能造成什么副作用,就不应单独用于管理奖惩。
3. 用趋势诊断,而非用一次波动定责
一个迭代的延期可能来自需求变化、外部依赖或偶发故障。判断制度效果,应至少观察多个周期,并把异常事件标注出来。趋势可以揭示重复模式,例如某类需求长期在评审后变更,或某项能力持续成为跨项目瓶颈。
复盘时可以从“发生了什么、为什么发生、哪些机制允许它重复、下一周期改变什么”展开。与其追问“谁估错了”,不如检查估算所依赖的信息是否充分、风险是否被纳入计划、变更是否有人批准。
八、不同组织情况的行动建议与取舍
1. 十人以内团队:先解决优先级和可见性
小团队不必建立多层审批。由团队负责人维护一份近期承诺清单,每周确认新增事项、被暂停事项和关键依赖即可。最重要的是规定临时需求不能绕过团队沟通,且每次插入都要明确挤出什么工作。
这类团队可以暂时不做复杂的工时统计,但要持续记录计划外工作的类别和来源。如果成员常被支持任务打断,至少要轮值或设定支持时段,避免所有人都被零散请求切碎。
2. 十至一百人团队:建立角色容量和跨项目评审
团队规模上升后,单个负责人很难掌握所有并行项目。建议建立月度或季度资源评审,并用技能矩阵识别关键能力。矩阵应服务于任务安排和风险识别,不应直接变成个人排名或薪酬评价工具。
此阶段可以试行统一需求入口、明确优先级等级和跨项目冲突升级机制。工具可以从轻量表格逐步转向协作平台,但要先统一字段与更新责任。资源评审会要有决策输出,不能只展示状态。
3. 超过百人的中大型组织:治理组合优先级和数据口径
规模较大的组织,主要挑战通常不是找不到数据,而是不同部门对“可用人力”“已承诺工作”和“紧急需求”的定义不同。需要建立跨团队的组合视图、统一核心口径,并明确谁有权改变资源承诺。
这类组织可以评估平台化管理,重点关注跨项目可见性、权限分层、审计能力、数据导出和现有工具集成。以PingCode为例,适合在试点中验证需求、计划和协作状态能否与组织流程匹配;中大型组织尤其要核算数据迁移、培训、权限配置和持续运营成本,不能只比较许可费用。
4. 产品探索型团队:优先管理假设和学习容量
探索型工作很难准确预估最终交付量。资源计划应围绕时间盒、验证目标和停止条件设计,而不是把尚未验证的方案拆成看似确定的完整任务。团队要明确每轮探索能回答什么问题,以及什么证据足以继续投入。
取舍在于探索速度和短期产出之间。若过度强调项目完成率,团队可能把未经验证的想法包装成进度;若完全不设边界,又容易让探索长期占用资源。更好的做法是阶段性复核继续、转向或停止。
5. 稳定性与运营压力较高的团队:保护支持容量
对线上服务或高支持负荷团队,计划内项目容量要先扣除轮值、故障响应和常规维护。历史上计划外工作波动较大时,可用区间规划,并设定达到一定风险条件时暂停新增项目承诺。
取舍在于预留容量会降低表面上的项目利用率,却能缩短故障响应时间,减少临时打断。若长期把运营工作挤到计划之外,组织得到的不是更高产出,而是无法解释的延期和累积风险。
6. 多团队共用专家:减少并行,建立替补路径
当多个团队共享架构师、安全专家、数据工程师或测试平台负责人时,重点不是让这类专家把日历填满,而是限制同时进入其关键决策阶段的工作数。可以通过固定答疑窗口、评审批次、文档化标准和结对培养减少重复打断。
取舍在于短期独立速度与长期替补能力。培养第二负责人会占用专家时间,也可能让部分任务短期变慢;但若所有知识长期集中在一个人身上,组织承担的是单点故障和排队成本。
九、制度设计中的几个取舍:没有一种方案适合所有团队
1. 统一口径与团队自治之间
企业需要统一指标和基本流程,才能比较资源需求、识别跨团队冲突;团队也需要保留对本地工作方式的调整空间。统一过度会让每种研发工作都被同一套模板束缚,完全自治则会导致数据不可比、资源难以协调。
比较稳妥的边界是统一少数关键概念:需求优先级、资源冲突、计划变更和角色容量;具体估算方法、开发实践和团队会议节奏则允许按工作特性调整。标准应规定“必须达到什么结果”,而不必规定所有团队“每一步都怎么做”。
2. 精细记录与低管理负担之间
越精细的记录越可能支持分析,但也会增加员工更新信息的成本。若团队每周花大量时间维护工时和计划,制度本身可能开始挤占研发容量。判断字段是否保留,可以问:它是否影响资源决策、风险识别或复盘结论?若答案长期是否定的,就应简化。
取舍并非“全面记录”或“完全不记”。常见做法是只记录足以解释容量变化的类别,对探索性工作使用估算区间,对稳定重复工作按团队历史数据校准,并避免要求员工为无法控制的等待时间承担个人责任。
3. 追求短期交付与建设替补能力之间
短期交付往往倾向让最熟悉系统的人直接完成任务;长期韧性则要求知识扩散、结对和交接。让新人参与会降低一部分短期速度,却可能减少未来的单点依赖。管理者要根据任务风险、时间窗口和知识集中度决定投入程度。
关键系统变更、频繁被依赖的基础能力和长期维护模块,通常值得安排知识共享;低风险、一次性且时间紧迫的任务,则不一定适合强行增加交接成本。制度应提供判断依据,而不是要求所有任务都采用同一种培养方式。
4. 预留缓冲与提高名义产出之间
缓冲容量会让计划表看起来没有那么饱满,却能吸收估算偏差和外部波动。完全不预留缓冲,团队只能通过加班、缩范围或反复改承诺消化不确定性。另一方面,缓冲也不能成为不透明的闲置空间,必须说明它用于何种风险,并在复盘时检查是否合理。
缓冲比例不宜照搬固定数字。稳定的内部产品、波动剧烈的客户交付和高可靠性服务,所需的缓冲逻辑并不相同。用自身历史数据分析计划外工作、故障和依赖等待,才能逐步校准容量。
十、下一步怎么做:用四周验证制度是否真正可用
1. 第一周:整理需求、角色和容量口径
列出当前在做和准备启动的需求,补齐业务目标、优先级、交付窗口、负责人和依赖。同步盘点团队角色、关键技能、固定职责和运营任务。不要追求一次性整理所有历史数据,先确保未来四周的资源信息能被团队共同理解。
2. 第二周:公开冲突并做一次真实取舍
把共享人员、稀缺技能和同时交付的项目放在同一视图中,找出超配、等待和单点依赖。至少针对一个真实冲突,提交“延期、缩范围、增加资源”三种选项,让有决策权的人作出选择并记录理由。
3. 第三周:运行一次计划外工作和变更复盘
记录本周临时插入的工作、来源、批准人、影响范围和被挤出的任务。若出现延期,不先按个人归因,而是检查需求变更、依赖等待、容量估算和优先级决策。复盘结果要转成下一周期可执行的调整。
4. 第四周:检查指标、删掉无效字段
核对计划承诺、变更记录、关键岗位负荷和计划外工作情况。问团队哪些字段帮助作出决策,哪些只是重复录入;哪些会议推动了取舍,哪些只是在汇报状态。根据反馈删减流程,再决定是否需要系统化工具。
5. 用一张制度卡片公开关键规则
制度不应只存在于管理者文档里。建议用一页说明需求入口、优先级定义、容量口径、插单权限、冲突升级人、变更记录和复盘频率。成员能快速查到规则,才有可能在日常协作中一致执行。
- 新需求从哪里提交,缺少哪些信息时不进入排期。
- 不同优先级由谁批准,批准后会影响哪些现有承诺。
- 人员容量如何扣除支持、会议、假期和其他固定职责。
- 资源冲突达到什么条件时升级,谁负责作出最终取舍。
- 计划变更记录哪些信息,多久复核一次制度效果。
十一、结语:好的资源制度,应该让“不做什么”也变得清楚
研发团队资源管理的关键,不是把有限的人力切成越来越细的格子,而是让组织能看见需求背后的能力约束、交付风险和机会成本。人数充足却交付混乱,往往不是员工不够努力,而是需求入口、优先级和资源承诺没有形成一致规则。
我更看重制度是否让冲突提前暴露、取舍有明确责任、变更能够追溯、关键知识不再集中于单点。利用率可以作为观察信号,但不应成为最终目标;工具可以提升可见性,却无法代替组织做艰难选择。
下一步不必从一套宏大的制度开始。先选一个跨项目资源冲突明显的团队,用四周跑通需求筛选、容量核验、冲突决策和复盘。若信息更透明、承诺更可信、加班不再是默认缓冲,再把有效规则扩展到更大的组织;若没有变化,就先检查规则是否真的改变了决策,而不是继续增加表格和审批。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:人员最佳实践:研发团队资源管理制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612635
