技能管理方法大全:PMO资源管理制度设计落地清单

技能管理最容易失真的地方,不是员工技能表缺了几列,而是表里的“熟练”无法回答一个具体问题:下个月关键项目需要两名具备数据治理经验、每周能投入三天的人,PMO能不能在两天内找到合适人选,并说明调配会影响哪些既有承诺?如果不能,技能管理就只是人才盘点;如果能把技能证据、资源容量、项目需求和决策权限连起来,它才是一套可执行的资源管理制度。

一、先讲结论:技能管理不是建技能库,而是把能力变成可调度的资源

1. 制度要解决的是“可供给、可验证、可调度”

我设计技能管理制度时,不会先从技能分类树开始,而会先问三个问题:业务要交付什么,交付需要哪些能力,组织怎样知道这些能力在什么时候可用。技能名称再精细,如果没有证据、没有可投入容量、没有调度规则,仍然无法支持项目决策。

因此,一套能落地的 PMO 技能管理制度,至少要打通四个对象:技能定义、人员能力证据、时间容量、项目需求。它们分别回答“需要什么”“谁能做”“何时能做”“做了会影响什么”。其中任何一项缺失,匹配结果都可能只是看起来合理。

我的核心判断是:技能管理的价值不在于给人打分,而在于减少关键任务错配,并让资源决策可以被追溯。制度应支持项目组合优先级、人员培养、外部招聘和交付风险预警,而不是变成另一套年度考核表。

2. 先规定决策场景,再决定采集哪些字段

如果 PMO 主要解决项目排期冲突,就应优先采集技能等级、可用时间、项目承诺和替补人选;如果主要解决能力建设,就要增加目标技能、学习计划、实践任务和复核日期。把所有可能的数据一次性收进来,往往增加维护负担,却不能让决策更快。

建议先选三类高频决策作为制度的“验收题”:新项目立项时能否识别关键技能缺口;项目发生延期时能否找到可替换资源;季度规划时能否判断培养、借调或招聘哪个更划算。答不出这三题,技能库做得再漂亮也尚未形成管理闭环。

管理对象 制度要回答的问题 最小可用信息 常见失效表现
技能 具体要完成什么工作? 技能定义、适用任务、边界 名称宽泛,同名异义
人员 谁能独立完成?证据是什么? 等级、案例、评估人、更新时间 只靠自评或职级推断
容量 何时能投入多少时间? 可投入比例、时间区间、既有承诺 把名义人数当成可用资源
需求 项目何时需要什么能力? 技能、角色、开始结束时间、优先级 只写岗位名称或人头数
决策 冲突由谁按什么规则处理? 权限、升级路径、记录理由 靠临时协调和口头承诺

这张表也说明了为什么技能制度不能脱离项目组合管理。PMO 如果只知道某人“会云平台”,却不知道他未来六周已被两个高优先级项目占用,就不能把他视为可调度供给。

技能管理方法大全:PMO资源管理制度设计落地清单

二、背景和真实场景:为什么 PMO 会在资源会上反复问“谁有空”

1. 项目资源问题常常被误判为人员不足

在中大型组织里,项目经理经常报告“缺人”,但把需求拆开后,真正的缺口可能是某项稀缺技能、某个时间窗口,或某个级别的独立交付能力。一个团队有十名工程师,不代表其中有人能在两周内接手遗留系统迁移;一个人技能符合,也不代表他能从当前关键路径项目中抽离。

我在设计资源评审流程时,会把“缺人”拆成四种情况:总容量不足、技能供给不足、时间错位、授权或协作条件不满足。前两种可能需要招聘或培养,第三种优先考虑排期调整,第四种则常通过明确责任边界、专家评审或短期支持解决。若不先分类,组织容易用招聘去解决排期问题,或用培训去解决眼前交付风险。

2. 技能数据的使用者不止 HR

HR 关注能力标准、公平性和发展机会;项目经理关心任务能否按期完成;职能经理关注团队稳定和专业成长;PMO 则需要在项目组合层面判断资源冲突。制度如果只由其中一方定义,往往会失去其他角色的信任。

所以我建议把数据职责和决策职责分开。员工及直属经理共同维护技能证据,职能专家维护专业标准,项目经理描述需求,PMO 汇总供需并主持冲突决策。HR 可以参与能力发展和人才机制,但不应被要求替代项目优先级决策。

3. 规模越大,人工记忆越不可靠

当团队人数少、项目少时,主管可能凭经验知道谁会什么、谁下个月能接活。随着跨部门项目增加,这种“脑内资源表”会受到人员流动、并行任务和信息不对称影响。制度的意义不是否定经验,而是让经验可以被校验、共享和复用。

以 100 人以上的组织为例,技能信息通常分散在简历、项目复盘、绩效记录、工时系统和主管记忆里。此时可考虑用统一的数据对象承载能力与项目需求。若组织使用 PingCode 管理项目工作,可以把项目任务、角色需求和交付记录作为技能证据来源之一;但工具本身不会自动证明员工能力,仍需明确评价口径、数据权限和审核责任。

尤其要避免把任务记录直接等同于技能等级。参与过一次数据库迁移,可能只是执行了文档整理;承担过一次迁移方案设计,才更能证明相应的判断能力。项目记录提供线索,能力评估仍需证据解释。

三、常见误区:表格完整,不等于管理有效

1. 把技能目录做成百科全书

技能目录过细,会带来命名不一致、维护成本过高和员工难以自评等问题。过粗则无法区分“了解概念”和“能独立交付”。我通常先围绕未来六至十二个月的项目组合,优先定义高频、稀缺、影响关键路径的技能,再根据实际需求扩展。

每个技能条目都应写清边界。例如,“数据分析”可以进一步限定为“能独立建立业务指标口径并解释异常波动”,而不是把 SQL、报表、实验设计和战略分析都塞进一个词条。目录不是越大越专业,能支持决策才是标准。

2. 用自评等级直接决定项目派工

自评适合发现兴趣和信心,不适合单独作为派工依据。员工可能低估自己,也可能高估经验的可迁移性;主管对熟悉成员判断较准,却可能不了解跨团队人员。单一来源的评分,既容易形成偏差,也很难解释为什么某人被安排或排除。

更稳妥的做法是为关键技能设置证据等级:自我申报、项目案例、工作样本、专家复核。不同等级对应不同用途,例如自我申报可以进入人才搜索范围,工作样本经过复核后才用于高风险任务的独立负责人遴选。

3. 把技能等级和绩效等级混为一谈

技能描述的是在特定条件下完成某类工作的能力,绩效描述的是一段时间内目标达成情况,两者相关但不等同。高绩效员工不一定掌握每项新技能,某项技能很强的人也可能因为项目依赖或目标变化而出现绩效波动。

如果技能等级直接绑定薪酬或晋升,员工会倾向于争取高分,评估人也会承受人情压力。制度应明确技能数据的用途边界,至少区分“资源匹配”“发展计划”和“正式人才决策”三种用途,并规定哪些场景需要额外复核。

4. 用培训完成率代替能力提升

课程出勤和测验通过只能说明完成了学习活动,不足以说明能在真实任务中独立应用。要评估培养效果,应观察实践任务是否完成、返工率是否下降、是否能独立承担更复杂的工作,必要时还要看技能保持时间。

建议把培养计划设计成“学习输入,实践任务,结果证据,复核”的链条。比如参加架构培训后,由员工在非关键项目中完成一段方案设计,再由两名评审者按统一量表复核。这样比单纯统计课程小时数更接近能力变化。

5. 把资源规划理解为“找一个空闲的人”

空闲并不等于适配。派工还要看技能匹配、级别要求、上下游依赖、工作负荷、地点或时区、连续投入时间以及替补安排。把一个人拆成多个项目的零碎时间,表面上提高利用率,实际可能增加切换成本和延期概率。

PMO 应将利用率视为约束指标,而不是唯一目标。过高利用率会压缩缓冲空间,让突发问题没有处理余地;过低利用率则可能暴露需求预测或项目优先级问题。真正要优化的是组合交付结果,而非让每个人每天都被排满。

误区 短期看起来的好处 长期代价 修正办法
目录越细越好 覆盖面广、显得完整 维护难、定义漂移 从关键项目需求反推目录
自评即可派工 采集快、成本低 能力误配、责任不清 关键技能增加证据与复核
技能等同绩效 方便打分和排名 员工防御、数据失真 分开定义用途与决策流程
培训完成即胜任 容易量化培训投入 无法证明工作迁移 安排实践任务和后续验证
满负荷就是高效 利用率数字好看 切换、返工、延期上升 设置容量缓冲并看组合结果

四、专业判断逻辑:怎样设计技能标准、证据和调度规则

1. 从工作成果定义技能,而不是从职位名称复制技能

岗位名称适合组织分工,不一定适合项目调度。同一个“产品经理”可能分别擅长企业级流程梳理、增长实验或平台产品规划。技能定义应描述可观察的工作行为和成果,避免“沟通能力强”“技术能力好”这类无法复核的标签。

我会用一个简单句式编写技能条目:“在什么场景下,能够独立完成什么工作,并达到什么质量要求。”例如:“在多系统集成项目中,能梳理接口依赖、识别数据边界并形成可评审的迁移方案。”这类描述既能被项目经理转成需求,也能被评估人寻找证据。

2. 采用四级能力锚点,减少等级解释漂移

不必一开始就追求十级量表。四级通常足以支持资源决策:了解基础、在指导下完成、能够独立交付、能够设计标准并指导他人。关键不是等级数量,而是每一级的行为边界清楚,评估者能用相似证据得出相近结论。

等级 可观察定义 可用于什么决策 不宜直接推断什么
1:基础了解 理解概念,能完成简单练习或按步骤执行 安排学习任务、作为协作成员 不能推断可独立负责
2:指导下完成 能按既定方法完成常见任务,复杂情况需支持 在低风险任务中承担明确子项 不能推断能处理未知问题
3:独立交付 能独立处理常见场景,识别风险并交付可验收成果 担任一般项目的执行负责人 不能自动推断具备组织级标准制定能力
4:设计与带教 能制定方法、处理复杂例外并指导他人 担任专家、评审者或能力建设负责人 不能只凭资历或职称认定

等级锚点应按技能类别调整。安全、合规和关键基础设施类技能,独立交付的证据门槛应更高;内部低风险工具使用,则可以采用较轻的评估。不要为了表格整齐,让所有技能套用完全相同的认证方式。

3. 建立证据等级,而不只是给分

每一条关键技能记录,都要能回答“为什么是这个等级”。证据可包括近期交付物、问题处理记录、代码或设计评审、客户反馈、模拟任务和专家面谈。证据不必全部公开,但至少要记录类型、时间、评估人和适用范围。

我会把证据分为三档:自我申报属于线索;有实际工作案例属于初步验证;经过结构化评审或多次稳定交付属于较强验证。对于高风险任务,还应查看证据是否新鲜、场景是否相似、个人贡献是否明确。五年前做过一次,不代表今天仍能独立承担。

4. 技能评估要有校准,而不是只靠统一表单

不同主管对“独立完成”的理解可能差异很大。校准会议的作用不是逼所有人打出相同分数,而是抽样对照证据,确认标准解释是否一致。可以每季度抽取一组技能记录,检查不同团队的评分分布、证据质量和等级升级理由。

若某团队的技能等级普遍偏高,不应立即认定存在评分造假;可能是团队任务更简单,也可能是标准解释较宽。先核对工作场景和证据,再调整锚点或补充样例。校准的目的在于提高可比性,而非制造新的排名压力。

5. 用时间容量计算真实供给

技能供给必须落到时间上。一个人每周工作时间中,可能有部分用于运维、管理、支持和休假,不能把全部名义工时算作项目容量。PMO 可以用团队约定的方式估算可投入比例,并在排期中预留合理缓冲。

举例来说,若某专家每周理论工作 40 小时,已有项目占用 24 小时,日常支持预计 8 小时,组织决定保留 4 小时缓冲,那么可新增承诺只有 4 小时,而不是 16 小时。容量估算不是精确到分钟的考勤,而是避免把不可用时间误当供给。

6. 匹配时同时看硬条件和软条件

硬条件包括技能等级门槛、时间窗口、地点或权限限制;软条件包括领域熟悉度、团队协作成本、成长机会和知识传递价值。先筛硬条件,再比较软条件,可以减少“熟人优先”或“谁先回复就给谁”的随意派工。

对于关键岗位,可设置主责人和备份人。备份不是简单列出第二名候选者,而是确认其具备必要能力、能接收交接,并预留一定接替时间。没有交接安排的“备份名单”,遇到人员变动时往往无法发挥作用。

技能管理方法大全:PMO资源管理制度设计落地清单

五、具体案例与数据观察:一次跨项目资源冲突如何被拆开处理

1. 案例设定:两个项目都需要同一类稀缺能力

以下是一个用于说明制度设计的情景案例,不代表某家企业的真实运营数据。某中大型组织同时推进客户数据平台升级和内部报表改造。两项工作都需要数据治理经验,但平台升级涉及数据迁移窗口,延误会影响后续系统切换;报表改造也有业务承诺,不过可分阶段上线。

项目经理最初分别提出“需要一名资深数据工程师全职支持”。如果 PMO 只按需求人数汇总,就会得到缺两人或需要立即招聘的结论。把任务拆到具体能力与时间后,发现平台项目需要一名可独立负责迁移方案的人每周投入三天,报表项目则需要两天的数据质量规则支持,其中部分工作可以由培养中的工程师在专家审核下完成。

2. 需求拆分后,供需差距不再是单一人头数

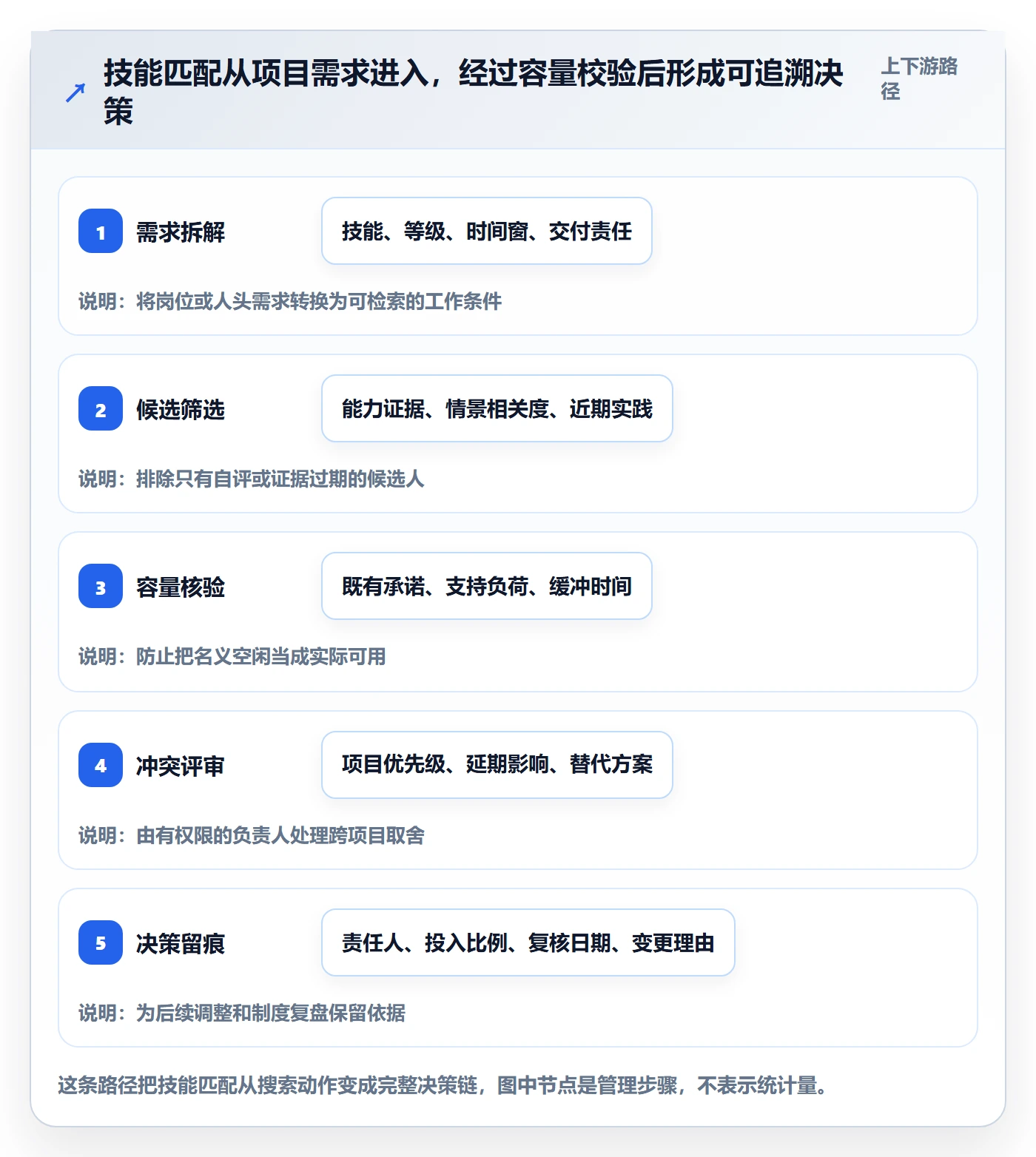

PMO 将需求拆成三项:迁移方案设计、数据质量规则配置、上线前复核。前两项需要不同的技能等级和投入节奏,第三项则集中在上线前一周。候选人评估显示,团队里有一名专家符合方案设计要求,但未来四周只能投入两天;另有一名具备独立配置能力的工程师可以承担规则配置,一名等级较低的工程师可以在复核清单和专家指导下参与。

决策不是让专家同时加入两个项目,而是将其两天投入优先给迁移方案和关键评审;报表项目先由独立交付者配置规则,培养中的工程师承担低风险子项;上线前复核则安排交叉评审。这样既没有虚构额外容量,也把培养活动放在可控风险的任务上。

3. 记录取舍,避免之后把临时安排误当永久承诺

资源决策记录应写明:为什么平台项目优先、专家投入上限、报表项目采用的替代方案、风险负责人以及复核时间。两周后,如果平台项目风险下降,PMO 再评估是否释放专家容量;如果迁移方案出现重大问题,则按预设升级路径重新分配。

这种记录不是增加审批文书,而是保护团队免于反复争论“当时答应了什么”。记录还让管理者能复盘预测质量:需求是否过早提出、技能证据是否准确、投入估算是否偏乐观、替代方案是否产生了额外返工。

4. 用示意数据展示制度上线前后的判断差异

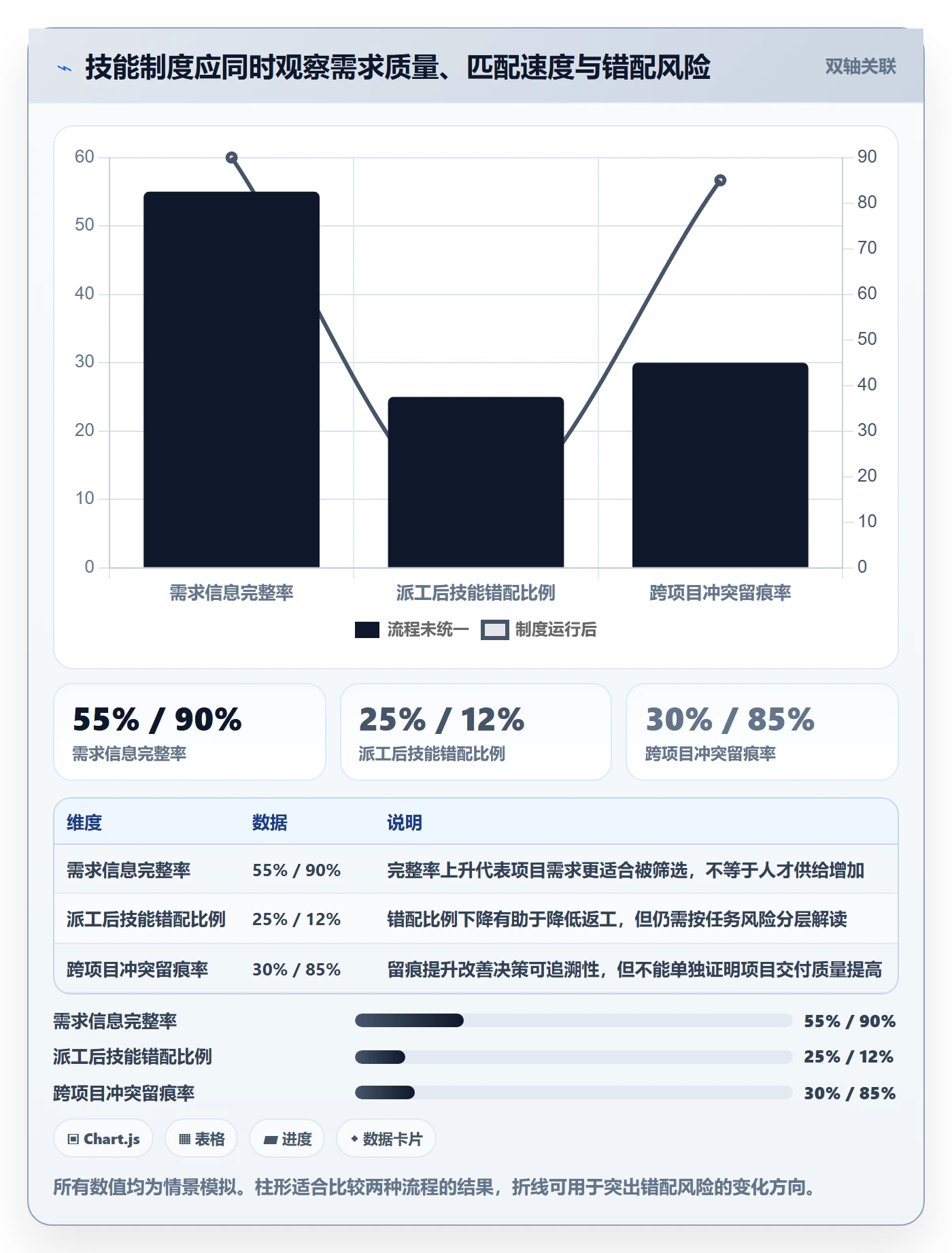

下表为情景模拟,假设一个季度内 PMO 处理 20 次关键技能需求。上线前,需求主要依靠会议口头确认;上线后,增加需求模板、证据等级、容量核验和决策留痕。数据只用于演示衡量方法,不能当作行业基准,也不应在未建立基线前作为绩效承诺。

观察指标 流程未统一时的情景值 制度运行后的情景值 如何解释
需求信息完整率 55% 90% 需同时具备技能、等级、时间窗和交付范围才计为完整
关键需求匹配周期 平均 8 个工作日 平均 4 个工作日 从需求确认到候选人及容量得到批准的工作日数
派工后发生技能错配的需求比例 25% 12% 以任务重新分配、明显返工或能力门槛不满足作为错配信号
跨项目冲突留痕率 30% 85% 记录冲突原因、优先级依据、责任人和复核日期的比例
技能记录复核及时率 45% 80% 关键技能在约定周期内完成证据更新的比例

这组模拟数据最重要的不是“周期减半”,而是说明应当同时看输入质量、过程效率、错配结果和治理留痕。若只看匹配速度,团队可能通过降低证据门槛来制造效率;若只看技能错配率,也可能因为不记录问题而显得数据很好。

技能管理方法大全:PMO资源管理制度设计落地清单

5. 复盘时追问原因,而不是只庆祝指标变好

季度复盘要检查指标变化背后的原因。如果匹配周期变短,是因为需求更清楚,还是因为 PMO 绕过了复核?如果错配比例下降,是能力评估更准确,还是高风险任务减少了?如果记录率提高,记录是否真的包含决策理由,而不是机械填表?

我会至少抽查一批已完成项目,核对需求版本、派工记录、工作成果和复盘结论。只有把数据与真实任务对照,指标才有解释力。管理者不应把示例基线直接写成全员目标,先建立组织自己的口径,再观察一个完整规划周期。

六、制度落地清单:从试点到运行,不要一步到位

1. 第一阶段:确定业务范围和治理边界

先选一个项目组合或职能域作为试点,例如数字化转型项目、产品研发组合或关键运营改造。不要一开始覆盖所有岗位,因为不同岗位的技能证据、工作节奏和评估风险差异很大。试点的目标是验证流程是否能支持决策,而不是追求全公司数据覆盖率。

  • 明确试点要解决的两到三个资源问题,例如关键技能冲突、跨团队借调或培养目标不清。
  • 指定制度负责人、技能标准负责人、数据维护者和资源决策人。
  • 列出技能数据的用途、可见范围、保存周期和更正渠道。
  • 确定试点项目与非试点项目之间的借调和升级规则。
  • 在启动前记录现状基线,包括匹配周期、错配案例和资源冲突处理方式。

治理边界尤其重要。技能数据属于员工相关信息,组织应遵循必要性原则,只收集支持明确管理目的的数据;访问权限按职责划分,敏感信息不应因为做了技能库就默认对所有项目成员开放。员工应知道数据为何被采集、如何复核以及怎样提出更正。

2. 第二阶段:选出少量关键技能并写清标准

试点技能不宜过多。可先从项目组合中挑出高频且容易形成瓶颈的 15 至 30 项,再由领域专家、项目经理和实际执行者共同校验定义。这个数量是便于管理的起步建议,不是通用标准;如果试点范围较小,技能项应相应减少。

每项技能至少包含名称、工作定义、适用场景、四级行为锚点、证据样例、更新周期和责任人。术语应尽量使用组织成员实际说的语言,同时保留必要的同义词映射,避免同一种能力被拆成多个重复词条。

3. 第三阶段:用结构化访谈和样本复核建立初始数据

首轮采集不建议只发一张自评问卷。可以先让员工填写技能线索和项目案例,再由直属经理复核,关键技能由领域专家抽样。访谈时询问“最近一次独立解决了什么问题”“交付物是什么”“遇到异常如何处理”,比询问“你觉得自己几级”更容易得到可判断的信息。

对暂时没有证据的人,不要强行补分。可以标注为“待验证”,再安排工作样本或低风险实践任务。允许数据保持未知,比把不确定性包装成精确等级更可靠。制度上线初期,诚实地标记证据缺口,反而能帮助组织识别培养和招聘优先级。

4. 第四阶段:把需求模板嵌入项目规划

项目经理提交资源需求时,至少填写技能、最低等级、工作成果、投入比例、起止时间、优先级和替代方案。若只写“需要高级工程师一名”,PMO 应退回澄清,而不是替项目经理猜测。需求模板设计得越接近项目计划流程,维护负担越低。

对于不同风险等级的任务,可设置不同证据门槛。高风险、法规敏感或不可逆操作需要经过验证的独立能力;低风险探索任务可以安排较低等级人员在明确指导下实践。这样既控制交付风险,也避免把所有学习机会都锁给少数专家。

5. 第五阶段:建立固定的资源评审节奏和升级路径

建议把资源评审嵌入既有项目组合会议,而不是另设一场长期重复的会议。会议前由 PMO 汇总技能缺口、容量冲突和备选方案;会议中只处理需要跨项目取舍的问题;会后记录决定、责任人、有效期限和复核条件。

  1. 项目经理提交完整需求并说明交付影响。
  2. PMO 核对技能证据、可用容量和项目优先级。
  3. 职能经理确认人员安排对日常运行和团队承诺的影响。
  4. 发生冲突时,由项目组合治理层按预设原则裁决。
  5. 资源责任人更新安排,项目经理确认接受的范围和风险。
  6. 到复核日期后检查安排是否仍适用,及时释放或重新分配容量。

升级路径要明确谁能做最终取舍。若 PMO 只能汇总信息,却没有主持决策的授权,资源会就容易变成信息通报。反过来,PMO 若绕开职能经理直接承诺人员,也可能破坏团队运行。制度应把协调权、专业判断权和优先级决策权区分开。

6. 第六阶段:设定指标并检查副作用

指标应分层,而不是只做一个综合评分。输入指标看需求完整率和证据更新率;过程指标看匹配周期、冲突解决时间;结果指标看错配、返工、关键岗位缺口和交付风险;治理指标看决策留痕、数据更正和员工申诉处理情况。

每个指标都要写清口径、分母、数据来源和例外情形。例如“匹配周期”是从需求提出还是从需求完整确认开始计算,会得到不同结果;“技能错配”也必须定义是重新派工、返工还是未达到验收标准。口径不清时,跨团队比较只会制造争论。

7. 第七阶段:定期清理过期数据与失效规则

技能会因实践中断、技术变化和岗位转移而变化。记录应有更新时间和失效提示,对关键技能可按风险设定复核周期,对变化快的领域缩短周期。复核不意味着每次都重新考试,可以通过近期项目证据、主管确认或抽样评审完成。

目录也要允许合并、拆分和退役。某项技能若长期没有项目需求,未必需要继续作为优先调度字段;新业务出现时,再按影响程度补充定义。技能体系是业务模型,不是一次建成后永不修改的档案。

七、不同情况下的行动建议:把制度做成适合自己的版本

1. 组织人数较少、项目种类有限

如果团队规模较小,成员之间本来就了解彼此能力,优先做轻量版本:列出少数关键技能、明确谁能独立交付、记录未来四至八周的容量和冲突。此时不必先采购复杂系统,也不必给每个人做全面测评。

轻量不等于口头化。仍应保留需求责任人、调配理由、时间承诺和复核日期。否则团队扩张或关键成员离职时,原本隐性的资源知识会一起消失。

2. 组织超过 100 人,跨部门项目较多

跨部门项目增多后,建议建立统一的技能词典、证据规则和资源评审节奏,并明确不同部门的维护责任。工具可以帮助集中项目需求、人员能力线索和工作记录;例如使用 PingCode 管理项目工作时,可考虑从交付任务、评审记录和项目角色中形成候选证据,再由责任人确认其含义,而不是把任务参与次数自动换算为能力等级。

这类组织要特别重视权限和数据质量。员工技能信息不宜变成无边界的“人才搜索名单”;项目经理看到的内容,应足以判断适配与可用性,但不必看到与任务无关的个人评价。系统实施前先统一业务口径,否则只是把分散的不一致搬到一个平台里。

3. 项目组合变动频繁、需求经常临时插入

如果业务需求波动大,不要追求很长周期的精确排期。采用滚动规划,区分已承诺、预测需求和探索性需求,并为关键能力设置容量缓冲。临时需求进入时,先说明其影响和优先级,再决定是否挤出原项目,避免把“临时”当成不需要取舍的理由。

对突发工作可建立快速调配规则:哪些任务允许短期借调,最长持续多久,谁批准,原项目如何补偿,什么情况下必须升级。没有退出条件的短期借调,往往会变成新的长期占用。

4. 技能稀缺且交付风险高

当某项能力只有一两名人员具备,优先处理连续性风险,而不是只把他们排得更满。可以同时采取关键知识文档化、结对工作、轮岗实践、外部备援和关键任务拆分等措施。外部供应商可补充短期容量,但应确认知识交接、访问权限和退出安排。

此时培养需要与交付风险平衡。让新人直接承担不可逆的关键操作,不是有效培养;让专家永远独自完成,也会让风险持续集中。可把任务拆成观察、协作执行、受控独立和最终独立几个阶段,并为每阶段设置检查点。

5. 组织正在调整岗位或转型方向

转型期的技能盘点容易被误解为人员筛选。应清楚解释盘点服务于哪些业务决策,并给员工提供更新证据和参与培养计划的机会。对新兴技能,初期证据有限,可以把“学习潜力”“相关经验”和“已验证独立能力”分开记录,避免把潜力标签误当成已具备能力。

若技能数据要用于岗位调整、招聘或晋升,应由相应人才治理机制另行审查,提供一致的评估方法和申诉渠道。资源管理记录可以提供事实线索,但不宜成为单一的人事决定依据。

八、不同情况下的取舍:效率、公平、精度不能同时无限提高

1. 追求准确还是追求速度

每项技能都做深度评估,准确性可能提高,但采集和维护成本也会上升。低风险、高频技能可以依赖近期工作记录和主管复核;高风险、低频但关键的技能,则值得投入结构化工作样本或专家评审。评估深度应与错误派工的损失成比例,而不是所有项目一律重审。

当项目紧急时,可以采用有条件派工:先确认最低能力门槛和指导人,再设定检查点;不能因为时间紧就忽略风险记录。紧急安排应有到期时间,避免临时例外逐渐变成制度漏洞。

2. 追求统一标准还是保留专业差异

完全统一的技能量表便于横向比较,却可能抹平不同领域的工作特点;每个团队自行设计,又会失去可比性。较好的折中是统一数据结构和等级原则,允许领域专家定义具体行为锚点、证据样例和复核方式。

例如,工程、数据、设计和运营可以共享“基础,指导下完成,独立交付,设计与带教”的等级框架,但证据不会相同。标准化的是怎么表达能力,不是强迫所有专业使用同一套作品或考题。

3. 追求高利用率还是保留组织韧性

把每个人的时间全部排满,会降低表面闲置,但组织应对突发事件的能力也会下降。缓冲并非浪费,它承担维护、知识共享、评审和意外工作的容量。缓冲比例应根据项目波动和运营负荷定期调整,不要直接照搬其他组织的数字。

判断缓冲是否过多,可以看未计划工作是否频繁侵入、关键任务是否持续延期、项目是否因人员切换增加返工。如果缓冲长期未被使用,可能是需求预测过度保守;如果缓冲总被突发事项吃掉,则应先治理需求入口,而不是继续削减缓冲。

4. 追求个人发展还是满足短期交付

资源分配不可能每次都同时满足项目最优和个人发展。可以把成长任务纳入明确的容量规划,而不是让员工在本职工作之外“顺便学习”。对业务关键技能,可安排受控实践并明确导师投入;对暂时不紧急的兴趣技能,可提供学习资源但不承诺马上获得项目机会。

公平不意味着所有人都获得相同任务,而是分配规则透明、机会与风险匹配、证据可复核。长期只让资深员工做关键任务,短期可能省心,却会加重单点依赖;一味轮换又可能牺牲交付质量。制度需要在任务风险、人员准备度和培养收益之间做显式权衡。

5. 统一平台还是保留工具组合

统一平台可以减少重复维护、提高检索和审计能力,但切换成本、数据迁移和用户接受度需要评估。组织已有项目管理、工时或人才系统时,先明确哪个系统是权威数据源,哪些数据通过集成获取,哪些仍由责任人确认。

工具选型要回到制度流程:能否表达技能定义和证据,能否关联项目需求与时间容量,能否记录决策和变更,能否控制访问权限,能否导出和审计。没有这些条件时,先用现有工具验证流程可能更稳妥;流程跑通后,再判断是否需要专门平台。

九、结尾:先让一次资源决策变得可解释

1. 技能管理的成熟,不看库有多大

技能管理做得好,不是每个人都填满所有技能,也不是 PMO 能随时给任何项目找到“完美人选”。现实中总会有证据不完整、能力稀缺、需求变化和时间冲突。成熟制度的标志,是组织能说清楚缺什么、为什么缺、当前有哪些选择、每种选择的代价由谁承担。

我更看重四种变化:项目需求从岗位名称转成可交付能力;能力等级从自我印象转成有时效的证据;人员供给从名义人数转成可用容量;资源冲突从私下协商转成有优先级依据的决策。四件事逐步发生,技能库自然会从静态档案变成管理基础设施。

2. 下一步先做一个可验证的小闭环

如果你正准备启动制度,不必先建立覆盖全公司的技能地图。找一个资源冲突真实、项目负责人愿意参与的试点,选少量关键技能,约定证据和容量口径,连续运行一个规划周期。结束后抽查具体项目,确认匹配是否更准确、决策是否更可追溯、维护成本是否在可接受范围内。

下一步可以从一张表开始,但验收标准不是表格填完,而是下一次项目资源冲突发生时,PMO 能在规定时间内提出有证据、有容量、有替代方案的决策建议。先把这一件事做成,再扩展技能目录、系统能力和组织覆盖范围,通常比一开始追求“大而全”更稳健。

常见问题解答(FAQ)

1. PMO设计技能管理制度时,应该先建立技能清单还是先盘点人员?

我准备推动团队做技能管理,但担心先做技能清单会变成一份没人维护的词汇表,先盘点人员又容易各自报各自的。我应该从哪一步开始,才能让这份制度真正服务项目资源配置?

建议先围绕项目决策建立一版精简技能清单,再用实际人员盘点验证它,而不是一开始就追求覆盖所有岗位。可先选取未来两个季度反复出现的项目类型,访谈项目经理和交付负责人,提炼出会影响排期、质量或风险的技能,例如需求分析、数据迁移、接口联调和安全评审。

每项技能明确适用场景、熟练度定义和可验证证据,再让人员进行自评,并由直属负责人结合项目记录校准。比如熟练度可分为“了解概念、可在指导下完成、可独立交付、可指导他人”四级,要求达到三级的人提供近一年独立完成任务的案例。

这样做的判断依据是:技能清单的价值不在于收集多少标签,而在于能否帮助PMO识别关键任务缺口、安排替补并减少项目临时借人的情况。

2. 技能熟练度如何分级,才能避免自评虚高或主管凭印象打分?

我遇到过同一项技能,有人觉得做过一次就算熟练,也有人觉得必须做过多个大型项目才算熟练。制度里如果只写初级、中级、高级,大家理解差异很大,我该怎样设计既可执行又不增加太多评审负担的标准?

不要只用“初级、中级、高级”这类没有行为描述的标签,应把等级写成可观察的工作表现,并为关键技能配套证据要求。以项目排期为例,二级可以是在既有模板和指导下完成任务拆解,三级是能独立识别依赖关系、估算工作量并解释主要假设,四级则要求能处理跨团队冲突或指导他人复盘偏差。

评审时可采用自评、直属负责人校准、项目案例抽查三步:普通技能每年校准一次,关键技能在项目启动或任命岗位时核验;抽查约一成至两成的高等级申报作为起步参考,再按争议率调整比例。判断时应看近期且与目标场景相近的证据,而不是累计工龄或培训证书。这样既能减少印象打分,也避免为了形式给每个人安排冗长考试。

3. PMO如何把技能数据用于项目资源分配,而不是只维护一张人员技能表?

我们已经收集了员工会什么、熟练度如何,但项目经理排资源时仍然主要问熟人,技能表更新也越来越慢。我想知道技能数据怎样进入项目启动和排期流程,才能让团队愿意持续维护?

把技能数据嵌入资源决策节点,通常比单独要求员工定期填表更有效。项目立项或排期评审时,PMO可要求项目负责人提交关键任务、所需技能等级、投入时间和必须到岗日期,再对照人员可用工时与已核验技能识别缺口。

举例来说,任务需要一名三级数据迁移人员投入四周,而唯一符合条件的人同期只有一半工时可用,系统或资源评审表就应显示缺口,而不是把技能匹配误当成完整的资源方案。匹配时还要同时看技能证据的新鲜度、项目经验相似度和实际可用容量;技能匹配分高但没有空闲时间的人,不能算可用资源。

为了让数据保持新鲜,可在项目结束复盘时更新关键技能证据,并对超过一定期限未验证的记录标注“待确认”,而不是直接删除。

4. 技能管理制度落地后,PMO用哪些指标判断它真的改善了资源管理?

制度发布后,我最担心的是大家完成了技能登记,汇报时看起来有数据,项目交付却没有变化。除了登记人数和技能条目数量,我还应该观察什么,才能判断制度是否值得继续投入?

优先看能否改善项目的资源决策,而不是看数据库有多大。可按季度观察四类指标:关键岗位技能缺口率、因关键技能不足造成的延期或外部采购比例、项目人员技能匹配后的实际到岗率,以及高风险技能是否有至少一名可用替补。建议先选两个到三个试点项目,记录制度实施前后的基线,再观察一个季度;

如果关键岗位缺口减少,但项目延期没有变化,就要进一步检查延期是否主要由需求变更或外部依赖造成,不能把所有结果都归因于技能管理。还可抽查少量项目,核对排期时采用的技能等级是否有证据、人员是否实际承担了对应任务。

判断标准应以可解释的业务变化为主:例如减少临时借调、缩短关键岗位补位时间或降低对单一专家的依赖,而不是单纯追求技能数据完整率。

核心关键词

读者评论

武
武静怡

我们团队以前也做过技能盘点,后来更新频率跟不上项目变化,排期时还是要挨个问主管。文中把证据和未来容量一起看比较实际,想知道小团队是否需要完整设置四级评估。

何
何梦琪

把技能等级和绩效分开这点很重要。若员工担心评估结果影响薪酬,证据质量可能也会打折;制度落地时,数据访问权限和用途告知恐怕要先说清楚。

孔
孔星宇

容量里计入日常支持和缓冲很有必要。我接触过的项目计划常按满负荷排人,临时问题一来就整体延期。不过缓冲比例如何确定,可能还得结合岗位和项目阶段动态调整。

文章包含AI辅助创作:技能管理方法大全:PMO资源管理制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/604833

赞 (0)
飞飞飞飞
资源管理岗位教程:PMO制度设计,避坑指南
上一篇 34分钟前
资源池管理指南:PMO如何做好资源管理,效率提升全流程
下一篇 33分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
