角色管理方法大全:项目经理资源管理风险控制落地清单

角色管理方法大全:项目经理资源管理风险控制落地清单

项目计划写着“后端工程师投入两周”,到了第二周却发现这位工程师同时支援三个项目、还要处理线上故障,这类延期往往不是排期算错,而是角色、责任和可用时间没有被真正管理。角色管理的关键,不是给每个人贴上“负责人”标签,而是让项目经理持续回答四个问题:谁对结果负责、谁有权做决定、谁实际有时间、谁能在风险发生时接手。

一、先讲核心结论:角色管理不是分工表,而是资源风险控制机制

1. 角色管理的目标,是减少责任真空和资源冲突

我判断角色管理是否有效,不先看岗位名称是否齐全,而看关键工作能否顺利通过三个检验:有人负责结果,有人拥有必要权限,有人在承诺的时间内可投入。如果三者缺一,团队就可能出现“有人做事、没人担责”“有人担责、无权决策”或“有人排进计划、实际上没有时间”的情况。

因此,角色管理至少要同时覆盖职责、决策权、投入量、交接关系和替代安排。职责回答“做什么”,决策权回答“谁能拍板”,投入量回答“什么时候能做”,交接关系回答“前后任务怎样衔接”,替代安排则回答“关键人员缺席时如何继续”。只写岗位职责,解决不了项目执行中的资源风险。

2. 先管关键决策与关键节点,再追求职责覆盖全面

项目经理容易把精力花在把所有任务都分到人,却没有优先识别最容易卡住的节点。我更建议先找出会影响进度、成本、质量或合规的决策点,例如需求冻结、架构评审、数据迁移、上线审批,再确定这些节点的责任人、批准人、执行人和备份人。

一个角色不一定只对应一个人,一个人也可能承担多个角色。真正需要控制的是:同一个关键决定是否存在多个互相冲突的最终负责人;关键任务是否只有一位掌握不可替代知识的人;责任人是否有权获取资源、确认范围或升级风险。

3. 资源管理应以可用产能为准,不以名义人数为准

排期中的“一个人”不是一个完整的资源单位。团队成员还要承担例会、评审、支持请求、缺陷处理、休假和其他项目任务。对项目经理来说,重要的不是组织图上有几个人,而是某个时间窗口内能稳定投入多少人天,以及投入是否具备连续性。

例如,一名工程师每周名义上工作五天,如果其中两天被其他项目占用,半天参与会议,剩下时间还需轮值支持,那么将其按五天满负荷排入关键路径就是高风险计划。项目角色表应记录承诺投入和实际可用时间,而不是仅记录姓名和岗位。

4. 角色管理的产出要能触发行动

一份角色管理清单不是项目文档的装饰。它必须能回答:出现冲突找谁协调,出现延期谁决定调整范围,关键人员离开谁接手,跨部门审批多久未反馈时如何升级。没有这些动作规则,表格即使填写完整,也无法降低执行风险。

管理对象 需要明确的内容 缺失时常见后果
职责 交付物、责任边界、完成标准 重复劳动或任务遗漏
决策权 批准范围、优先级、变更和例外的人 等待拍板,问题反复上报
可用产能 时间窗口、投入比例、已知冲突 计划看似可行,执行时持续延期
替代安排 备份人、知识材料、交接触发条件 关键人员缺席后工作停摆

角色管理方法大全:项目经理资源管理风险控制落地清单

二、背景和真实场景:为什么项目有了人,仍然缺资源

1. 人数充足,不等于关键能力可用

在跨部门项目中,“团队有十个人”常被误读为“十个人都能为项目工作”。实际情况可能是,产品人员只在需求阶段参与,安全专家每周只能评审半天,业务代表还要负责日常运营,技术负责人则同时承担多个项目的架构把关。团队人数看起来足够,但关键能力可能只在有限时间内出现。

这也是资源风险常常在中后期才暴露的原因:早期任务主要由核心团队推进,待进入安全评审、数据治理、采购、法务或业务验收阶段,项目才发现对应角色没有被提前预留。此时问题不一定是人员总量不足,而是能力供给与工作发生时间错位。

2. 角色冲突往往出现在接口,而不只在岗位内部

比如,产品经理负责确认需求,业务负责人负责验收,技术负责人负责评估实现成本,但需求变更时,谁能最终判断“必须做”还是“放入下一期”?如果没有约定,团队可能在每次变更时重复开会,或由最积极发言的人替代真正的决策人。

我会把这类问题称为接口风险:每个岗位看起来都有职责,但两个岗位之间没有写清交接物、确认标准和时限。接口越多,越不能仅依赖成员彼此熟悉。项目人员变化、并行任务增加或跨地域协作时,口头默契很容易失效。

3. 角色与资源风险存在不同时间尺度

职责不清通常会在具体任务启动时暴露;产能不足可能要到排期兑现时才暴露;替代人缺失则可能一直隐藏,直到核心成员休假、离职或被临时抽调。项目经理不能只在启动会上检查一次分工,而要分别识别即时风险、阶段风险和人员变动风险。

在项目评审中,我通常用三个时间窗口追问:未来两周,哪些工作没人明确负责?未来一个阶段,哪些角色的时间还没有获得承诺?整个项目周期内,哪些关键知识只掌握在一个人手中?这比单纯问“人够不够”更容易发现具体问题。

4. 工具能提高可见性,但无法替代组织承诺

对于一百人以上、跨团队并行项目较多的组织,某项目管理平台可以帮助集中记录角色、工作项、依赖关系和状态变化。以 PingCode 为例,它更适合作为协作信息的承载环境:项目团队可以按实际流程维护任务、责任人和进度,让跨团队成员看到同一份工作信息。

但工具不能替管理者承诺资源,也不能自动解决“部门经理不愿释放专家”“两个负责人争夺优先级”或“审批权没有下放”等组织问题。选型时,我会先验证角色模型、权限配置、跨项目视图、变更记录和报表是否符合组织流程,再讨论界面偏好。平台能让冲突更早可见,冲突的裁决仍然需要明确的治理机制。

三、常见误区:看起来有分工,执行时依旧失控

1. 把岗位名称当成责任定义

“产品负责需求”“技术负责开发”“项目经理负责进度”这样的描述太宽泛。它们没有说明交付物是什么、完成标准是什么、遇到分歧由谁决定。任务出现争议时,每个人都可能认为自己已经完成了职责。

更可执行的描述应该写成具体动作。例如,“业务代表在需求评审后两个工作日内确认验收口径;超期未确认由业务负责人升级处理”。这样的文字把责任、时点和异常路径连在一起,才可能成为管理依据。

2. 用 RACI 表格替代真正的决策规则

RACI(负责执行、最终负责、提供咨询、知会)适合梳理任务参与关系,但不能单独解决优先级冲突、资源争用和决策时限。某项工作标注了最终负责者,并不意味着这个人有权调动别的部门资源,也不意味着其他负责人接受其决定。

因此,我会把 RACI 当作起点,而不是完成状态。对关键事项还要补充决策边界、响应时限、升级对象和例外处理方式。尤其是高风险工作,应明确“谁负责做决定”与“谁负责提供专业意见”不是同一件事。

3. 把百分比投入当成精确承诺

“某专家投入项目百分之二十”听起来清晰,实际却可能意味着每周一天、每天临时处理,或只在评审时出现。这三种安排对依赖该专家的工作影响完全不同。若需要连续两天完成评估,分散的零碎投入无法满足需求。

投入比例要与工作节奏和任务窗口一起记录。对于关键路径任务,最好写明可投入的具体时段、需要的连续时间、已知冲突,以及冲突发生后的调整方式。百分比只是容量估算,不是完整排期承诺。

4. 把“唯一责任人”误解成“一人包办”

每项交付物有一个最终责任人,能减少互相推诿;但这并不意味着所有执行工作都由一个人完成。管理者需要区分结果责任、执行责任和专业支持责任。否则,责任人可能成为信息瓶颈,所有细节都必须等他确认,团队反而更慢。

我通常要求关键交付物有一位明确的最终责任人,同时把执行任务拆给具体成员,并为关键判断设置必要的评审机制。真正要避免的是多个最终责任人互相否决,以及没有人承担最终结果。

5. 只设主责,不设替代和知识交接

主责人很明确,却没有备份人,是一种被忽略的单点风险。关键人员突然请假或转岗时,团队会发现代码、业务规则、审批历史和未决事项都没有形成可交接材料。

替代人不一定要全程参与,但至少应能通过文档、记录和一次交接快速接手。对于关键岗位,交接清单应包括当前状态、待决问题、关键联系人、权限申请方式和最容易误判的事项,而不只是文件链接。

常见做法 为什么看起来合理 真正风险 更稳妥的替代
只按岗位分工 简洁,组织成员熟悉岗位 交付标准和决策边界模糊 写清交付物、验收条件和升级路径
一次性完成 RACI 能快速看到参与人 资源承诺和决策时限仍为空白 对高风险事项增加权限与时限字段
按人数排期 容易估算,也便于汇报 忽略并行工作和碎片时间 按可用人天及连续时间窗口排期
只设主责人 责任明确,管理成本低 关键人员缺席后任务停摆 为关键角色配置备份和交接材料

四、专业判断逻辑:把角色风险变成可验证的管理问题

1. 先按工作对象划分角色,而不是先按部门画组织图

管理项目资源时,我会从关键交付物和决策开始,再反推需要哪些角色。以产品上线为例,工作对象可能包括需求基线、技术方案、数据迁移、用户验收和发布批准。每个对象都要明确谁执行、谁作最终判断、谁提供专业意见、谁需要知情。

这种顺序比先复制组织架构更有效,因为组织架构告诉我们“有哪些岗位”,却不一定告诉我们“本项目需要谁完成什么”。如果项目跨部门,组织图容易让职责按部门边界分割,而交付链条却跨越多个部门。

2. 用“责任、权限、产能、连续性”四项做判断

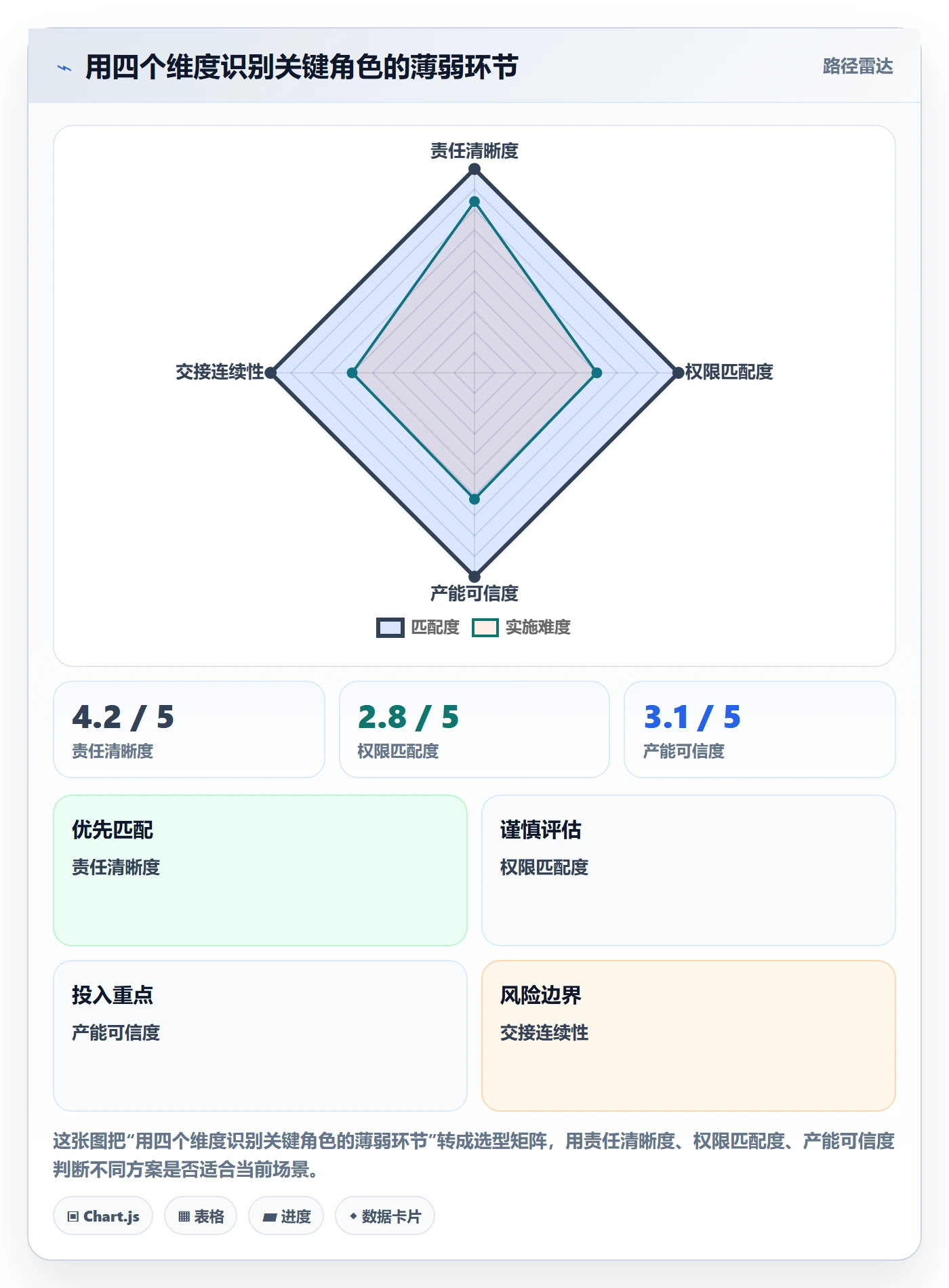

我会对每个关键角色分别评估四个维度。责任清晰度看交付边界是否明确;权限匹配度看责任人能否做必要决定;产能可信度看承诺时间是否与并行任务相容;连续性看该角色缺席时是否有人接手。

这四项不是为了制造一个看似精确的总分,而是为了定位薄弱环节。一个责任非常明确、但权限不足的角色,不能用“职责得分很高”抵消;一个产能充足、但没有备份的关键专家,也仍然存在单点风险。

3. 风险等级要同时考虑影响、发生可能性和暴露时点

风险评估不能只看后果严重程度。某个审批人缺席可能影响重大,但如果审批安排在三个月后,且有正式替代授权,风险等级可以低于近期就要开始、而专家尚未确认档期的任务。

实务上可以用简化公式帮助排序:风险优先级等于影响程度乘以发生可能性,再乘以暴露紧迫度。每项按一到五分估算,分数用于比较与讨论,不应冒充精确概率。分数最高的事项要优先安排控制措施,而非机械地把所有问题平均处理。

4. 责任边界应该与决策边界一并设计

如果项目经理承担进度责任,却无权协调跨部门资源,那么项目经理事实上只有报告义务,没有控制能力。类似地,产品负责人承担范围结果,却无权决定需求优先级,职责与权限就不匹配。此时应该升级组织治理问题,而不是要求责任人“更主动”。

我建议把关键决策分成三类:项目团队可直接决定、需要业务或技术负责人批准、必须升级到项目发起人或治理委员会。每类都应有最大响应时间和超时处理方式。这样可以避免所有事项都升级,也能避免重要事项长期悬而未决。

5. 用可观察信号而不是主观印象跟踪角色风险

“团队配合不错”“某专家应该有时间”都不是可靠的资源状态。可以追踪的信号包括:关键任务责任人未确认比例、连续等待审批时长、关键角色计划投入与实际投入偏差、单点知识任务数量,以及因资源冲突发生的任务改期次数。

这些指标的用途不是评价个人,而是判断项目机制是否稳定。若某个团队的等待时间持续上升,问题可能在决策链或接口;若计划投入总是偏高,问题可能在资源估算或组织承诺。管理者要用数据定位系统性原因,避免把结构性问题归咎于个人态度。

角色管理方法大全:项目经理资源管理风险控制落地清单

五、案例和数据观察:一份分工表如何变成可执行计划

1. 场景设定:一个跨部门系统升级项目

下面案例用于演示方法,不对应某家企业的真实业绩。假设一家组织进行内部系统升级,参与方包括业务、产品、研发、测试、安全和运营。项目计划十周完成,团队有九名核心成员,另有两名兼职专家提供安全与数据治理支持。

启动阶段的角色表写了每项工作的负责人,但没有记录兼职专家的可用窗口,也没有约定需求变更的最终批准人。前两周进展正常,第三周开始出现需求追加;第五周进入安全评审时,专家档期与另一项目冲突。项目团队原本估计评审只需两天,实际等待和补充材料累计占用九个工作日。

2. 诊断过程:把“专家忙”拆解成可处理的因素

如果项目经理只把问题记为“资源不足”,很难决定怎么处理。我会拆成四个问题:专家是否在计划时被正式预留;评审材料是否达到一次性提交标准;项目是否安排了可替代的预审人;评审延迟是否有范围调整或升级机制。

假设检查后发现,专家每周只预留半天,但项目需要连续两天审查;材料由不同团队分批提交,造成多次排队;团队没有预审角色;即使延期,也没有明确的升级对象。此时单纯催促专家加班,不会消除根因。更有效的措施是提前锁定评审窗口、指定材料负责人、设置预审清单,并约定超期升级路径。

3. 用估算区间避免把情景数据误当成承诺

项目评审可以对等待损失做区间估算。假设关键路径上有三项评审,每项等待时间分别按一至三天、二至五天和一至四天估算,潜在等待总量为四至十二个工作日。这个区间不是预测结果,而是提醒团队:如果审批角色没有排期,计划里就隐藏着近两周的波动空间。

更重要的是,等待时间不能简单相加后直接当作延期。如果三项评审可以并行,实际影响可能较小;若它们串行依赖,影响就会传递到上线日期。项目经理要结合依赖关系判断风险,而不是只看每个任务的工时。

4. 角色调整后,观察领先指标而非只看最终是否延期

调整后,项目团队可以观察三个周期:关键角色是否按约定时段到位,材料一次通过率是否提高,等待时间是否下降。如果只有最终日期没有延期,却靠临时加班和范围缩水实现,那么管理机制并不一定改善。

以下数据为情景模拟,用于示范如何设计观察口径,不应被引用为行业平均水平。上线前后的对比要保持统计范围一致,例如同一类型的评审、同样的流程阶段和相近的任务复杂度。

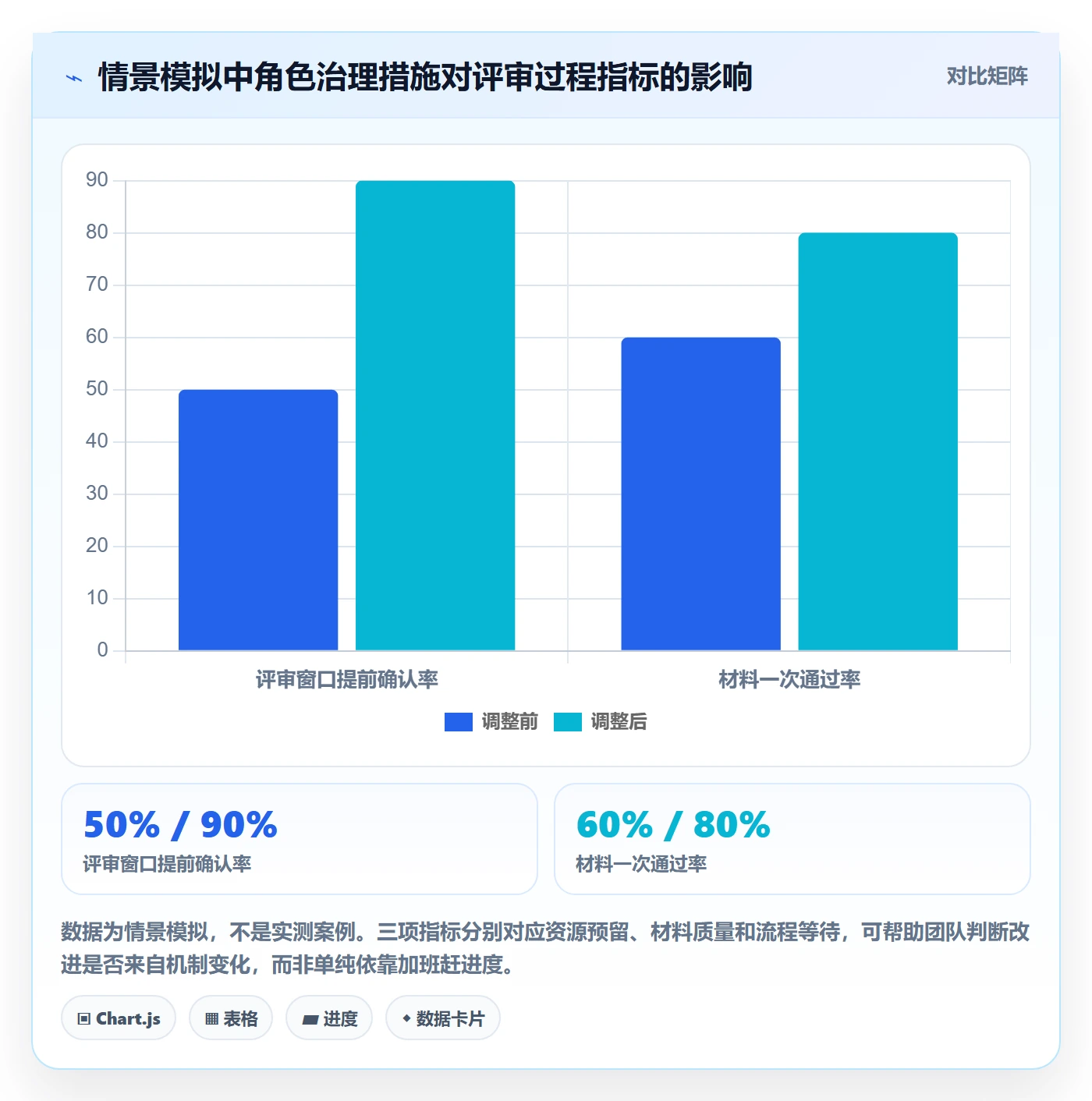

观察口径 调整前示例 调整后示例 解释
评审窗口提前确认率 50% 90% 反映资源是否在工作开始前被预留
材料一次通过率 60% 80% 反映角色接口和输入标准是否清楚
单次评审等待时间 4.5个工作日 2个工作日 反映排队和响应时限的变化
关键角色投入偏差 计划与实际相差约30% 相差约12% 反映资源承诺是否更接近实际

角色管理方法大全:项目经理资源管理风险控制落地清单

5. 案例的关键教训:先消除等待,再讨论加人

项目延期不总是因为执行资源不足。若任务长期等待决策、输入反复返工或审批窗口没有预留,增加执行人员可能只会让更多工作堆积在接口上。项目经理应先判断瓶颈属于执行产能、决策带宽、输入质量还是依赖顺序,再选择对应措施。

只有当工作已明确、依赖已处理、关键决策可及时获得,而执行任务仍持续超出可用产能时,增加资源才更可能有效。否则,先修复角色接口和排队机制,通常比盲目加人更具确定性。

六、落地方法:从项目启动到执行复盘的角色管理清单

1. 启动前:盘点关键交付物与角色缺口

启动前先不要急着填姓名。先列出关键交付物、里程碑、审批点和外部依赖,再逐项检查负责人、批准人、咨询者和知会对象。随后标记哪些工作依赖稀缺技能、组织授权或第三方响应。

  • 列出影响范围、进度、质量、成本或合规的关键交付物。
  • 为每个交付物指定一名最终责任人,并写明完成标准。
  • 明确必要的审批人、专业咨询者和受影响团队。
  • 标记跨部门接口、外部依赖和尚未确认的岗位。
  • 识别只有一人掌握的关键知识或操作权限。

2. 排期前:核实实际投入和时间连续性

让资源承诺落到日历或阶段窗口,而不是只写一个投入百分比。对每个关键成员核实其已承诺项目、日常支持职责、休假安排和固定会议。如果工作需要连续投入,就确认是否能提供连续时间,而不是把零散时间折算成总工时。

  • 记录角色的名义投入量和实际可用窗口。
  • 核对并行项目占用,避免重复承诺同一资源。
  • 区分连续性要求高的任务与可以碎片化完成的任务。
  • 对稀缺专家提前锁定评审或支持时间。
  • 为超过产能的排期准备削减范围、延后任务或增加资源等选项。

3. 执行中:把角色状态纳入例行检查

角色管理不需要每周重做整张表,但应定期检查关键岗位变化。项目例会可以只聚焦有变化的事项:谁的投入被调整、哪些审批等待超时、哪些任务出现责任转移、谁新增承担了关键工作。用变化驱动更新,比要求所有人重复汇报更有效。

  • 检查关键角色实际投入是否偏离承诺。
  • 记录任务等待的责任接口和等待时长。
  • 对责任人更换或范围变化更新相关决策关系。
  • 将反复发生的等待问题升级到资源或治理层。
  • 对重要变更保存决策原因,避免过一段时间后重新争论。

4. 关键人员变动时:按交接清单接管,而非临时打听

人员休假、转岗或被抽调时,项目经理应先评估其负责工作对关键路径的影响,再启动备份人和知识交接。交接不能只交文件链接,还应说明文件是否最新、哪些决定尚未完成、哪些联系人能够提供上下文,以及哪些操作需要单独授权。

  • 列明未完成任务、当前状态、下一步动作和截止时间。
  • 记录未决事项、决策历史和风险假设。
  • 确认系统权限、数据访问和审批权限是否可转交。
  • 安排一次面对面的交接或录屏说明关键操作。
  • 在接手后安排短周期复核,避免风险延迟暴露。

5. 复盘时:区分个人失误与角色机制失效

若某项工作延期,复盘不能停在“负责人没有及时跟进”。还要问:责任是否明确,人员是否有时间,权限是否匹配,输入是否完整,依赖是否提前确认,风险是否及时升级。只有把机制因素纳入复盘,才能避免下一项目继续复制同样的问题。

建议把复盘结论写成可验证的改进项,例如“所有关键评审至少提前五个工作日确认窗口”,而不是“加强沟通”。改进项要有负责人、截止时间和验证指标。否则,复盘只会产出态度要求,无法改变资源管理方式。

七、不同情况下的行动建议:按风险类型选择措施

1. 小型团队或单一项目:保持轻量,先把接口写清楚

团队人数少、工作关系稳定时,不需要为每个任务建立复杂角色矩阵。可以维护一份简化清单,保留交付物、最终责任人、审批人、预计投入和备份安排。项目经理应优先减少不必要的表格维护,避免管理成本超过实际风险。

即使是小团队,也要明确变更和验收的决策人。熟悉不等于永远没有分歧,尤其当项目涉及客户承诺、合规审批或关键上线决策时,口头默契不能代替明确授权。

2. 中大型组织或多项目并行:建立跨项目资源协调机制

一百人以上组织的难点通常不是缺少人员名册,而是资源信息分散在多个部门和项目中。关键专家可能被多个项目同时预约,管理者却无法看到总负荷。此时需要统一资源视图、固定的优先级裁决机制,以及跨项目的冲突升级路径。

某项目管理平台可以提高信息汇总和变更可见性,但流程设计要先于工具配置。以 PingCode 作为例子,组织可以评估其是否能承载自身的项目、工作项、责任关系和协作流程;同时要安排数据维护责任人,明确哪些字段必须更新,以及资源争议由谁最终裁决。

不要把“系统里已经分配了人”当成资源承诺已经完成。还需要确认职能经理或资源负责人认可这项安排,特别是稀缺专家、共享测试资源和跨部门审批人。

3. 高合规或高安全项目:把审批角色和证据责任前置

涉及隐私、安全、财务控制或监管要求的项目,应在计划阶段识别必须参与的角色,并明确需要保留哪些决策证据。不能等到上线前才临时找审批人,也不能把“已通知”误认为“已批准”。

这类项目要特别重视角色权限分离。例如,执行者、复核者和批准者是否需要由不同人员承担,要依据组织政策和适用要求确认。具体规则应由企业合规、法务或安全团队结合业务场景核实,不能用通用项目模板替代专业判断。

4. 外包或供应商协作:把责任边界写进交付与验收机制

供应商团队加入后,最常见的问题是双方都以为对方会负责接口工作。项目经理要明确需求输入由谁提供、技术问题由谁答复、缺陷如何分级、验收由谁签字,以及供应商人员替换时如何交接。

合同或采购文件中的责任约定要与项目中的实际任务分配一致。若合同只写“按期交付”,却没有写清验收口径和变更流程,项目团队仍会在范围争议中消耗时间。

5. 团队正在快速扩张:先标准化关键角色,再保留灵活空间

团队扩张时,完全依赖个人默契会越来越困难,但把所有工作都固化成繁琐审批也会拖慢执行。我的建议是先标准化高频、影响大的角色关系,例如需求批准、版本发布、数据访问和风险升级;低风险、低依赖任务仍可由团队自行协作。

标准化的对象应是边界与接口,而不是每个人的每一个动作。组织规模越大,越需要让成员知道哪些事项可以自主决策、哪些必须咨询、哪些必须正式批准。

八、不同情况下的取舍:速度、控制与管理成本如何平衡

1. 要速度还是要更多评审:按可逆性决定控制深度

决策可逆、影响范围有限的事项,可以下放给执行团队快速处理;一旦决策难以撤回、影响大量用户或牵涉合规,就应增加必要的评审和批准。角色管理的目标不是增加签字,而是把控制集中在不可逆、高影响的节点上。

如果每个小决定都上报,项目经理会成为瓶颈;如果所有决定都交给执行者,重大风险又可能无人把关。按影响程度和可逆性设置授权边界,通常比统一规定所有事项都走相同流程更合理。

2. 要单一责任人还是共同负责:结果责任单一,专业参与可以多人

跨职能交付常常需要多人共同完成,但最终结果最好只有一位明确责任人。这样既保留专业协作,也减少“大家都负责,所以没人最终负责”的情况。多人共同负责适合共同产出,单一责任人适合最终验收和决策闭环。

若某项工作确实需要联合决策,应写明决策规则,例如需要哪些角色达成一致、不同意见如何升级、超时由谁裁决。不要只写“相关方共同负责”,然后期待成员自行解决冲突。

3. 要全职投入还是共享专家:看工作连续性和排队成本

共享专家适合需求间歇、任务可预先安排、知识可复用的工作;当工作需要连续投入、响应窗口很短或中断代价高时,共享模式可能产生大量上下文切换和排队成本。是否全职投入,不能只比较人工成本,还要计算等待造成的关键路径损失。

如果全职专家成本过高,可以用阶段性集中投入、固定办公时段、预审机制或限时咨询来降低排队。但这需要团队提前准备材料,并让问题在专家到场时足够完整。

4. 要配置备份人还是减少单点:看故障影响与恢复时间

不是每个角色都必须设置一位完全平行的替代人。对低影响、容易恢复的任务,记录操作说明和联系人可能就足够;对关键发布、资金审批或核心架构判断,则应确保备份具备必要知识和权限。

可以用恢复时间来判断备份深度:如果关键人员缺席后,团队可以在一天内恢复工作,备份要求相对轻;若停摆一周就会影响上线或客户承诺,就应提前安排交叉培训、权限准备和实际演练。

5. 要使用工具还是人工维护:按规模和变化频率决定

单项目、少量成员、变化频率低时,表格和例会可能已经够用;多项目并行、跨部门依赖密集、人员角色频繁变化时,分散的表格会带来版本冲突和信息滞后。此时可以评估项目管理平台,但应把维护成本、权限治理、历史追踪和数据迁移一并纳入决策。

工具选择不要只看功能清单。真正的验收问题是:项目经理能否快速发现资源冲突,部门负责人能否看到合理的需求信息,成员能否在不重复填报的情况下更新状态,管理者能否追溯决策变化。如果这些工作仍需大量线下补表,平台并没有形成有效闭环。

决策情景 优先选择 需要接受的代价
任务可逆且影响较小 下放决策,减少审批层级 允许局部返工,但提高迭代速度
任务不可逆或高风险 明确批准角色和证据要求 增加前置准备与评审时间
工作负荷平稳、规模较小 轻量角色表和定期确认 依赖项目经理主动维护
多项目争用稀缺资源 共享资源视图与统一冲突裁决 需要组织层面的治理投入
关键知识集中在少数人 交叉培训、备份与恢复演练 短期占用专家和团队时间

九、项目经理可直接使用的落地清单

1. 启动阶段清单

  • 是否列出关键交付物、里程碑和审批节点?
  • 每项关键交付物是否有且只有一名最终责任人?
  • 责任人是否拥有完成工作所需的权限和资源?
  • 关键专家是否已确认具体投入窗口,而非仅填写百分比?
  • 跨部门接口是否规定输入物、验收标准和响应时限?
  • 关键角色是否存在备份人或可执行的交接方案?

2. 执行阶段清单

  • 关键角色的实际投入是否偏离计划?
  • 任务等待是否集中在某个审批人或接口环节?
  • 需求变更是否有明确的批准人和影响评估责任人?
  • 关键人员变动后,责任、权限和任务记录是否及时更新?
  • 风险升级是否有触发条件、对象和处理时限?
  • 团队是否在用数据识别系统性瓶颈,而非仅追问个人状态?

3. 结束与复盘清单

  • 哪些角色安排帮助项目减少了等待、返工或资源冲突?
  • 哪些岗位承担了未被计划识别的工作?
  • 哪些知识、权限或决策仍集中在单一人员手中?
  • 哪些职责描述过于笼统,导致了责任争议?
  • 哪些管理改进有负责人、期限和可验证的结果?

清单不是要求项目经理把所有风险都消灭,而是确保重要风险在发生前可见、发生时有人响应、发生后能够复盘。若某项问题暂时无法解决,也应记录接受该风险的责任人和条件,而不是把未决事项藏在计划表里。

十、结语:角色清晰的最终标准,是项目不靠猜测继续前进

我认为,角色管理最容易被低估的部分,不是职责描述,而是资源承诺的真实性和决策链条的可用性。写明“谁负责”只是起点;只有当责任人有权限、有时间、有必要的协作接口,并且关键人员缺席时项目仍能恢复,资源管理才真正进入风险控制。

下一步,项目经理可以先选一个近期最容易卡住的关键节点,检查它的最终责任人、审批人、实际投入窗口、替代方案和超时升级规则。若这五项中有两项说不清,就先修复这个节点,再逐步扩展到整个项目。好的角色管理不是让每个人多填一张表,而是让团队少等待一次、少争论一次,也少依赖一次临时救火。

常见问题解答(FAQ)

1. 项目经理做角色管理,应该先按岗位还是按项目阶段划分?

我在梳理团队权限时,发现同一个人既要负责需求确认,又要参与验收,按岗位给权限容易过宽,按阶段拆分又怕维护太复杂。到底怎样划分,才能让职责清楚又不增加太多管理成本?

先按“需要承担的责任”划分角色,再根据项目阶段调整具体权限,不建议只按岗位名称一刀切。比如一个 8 人团队可以先设项目负责人、执行成员、需求确认人和发布审批人;同一个人可以兼任角色,但关键动作要明确由谁负责、谁复核。

判断划分是否合理,可以检查三件事:每项关键任务是否有唯一负责人、审批权是否和执行权适度分离、角色变更后是否能及时回收旧权限。角色过细会增加维护负担;如果角色清单超过十余种,通常应先检查是否把临时任务或个人偏好误建成了长期角色。

2. 项目经理怎样管理成员资源,避免有人过载、有人闲置?

我做计划时通常能看到每个人分配了哪些任务,却很难判断这个人实际是不是已经超负荷。有些任务还没有明确工时,排期看起来很满或很空都不太可信,我该用什么方法校准资源安排?

不要只看任务数量,至少同时看预计投入、时间重叠和关键技能是否稀缺。可以每周做一次 20 分钟资源检查:将未来两周的任务按人汇总,比较承诺工时与可用工时,并标出依赖同一位关键成员的事项。

举例来说,成员每周可投入 30 小时,计划任务却合计 38 小时,超出的 8 小时应被视为风险,而不是默认靠加班消化。估时不准时,可先用区间而非单点值,例如 4-6 小时,并在完成后记录实际值;连续几周偏差较大,再调整估算口径。

3. 角色权限怎么设置,才能控制项目风险又不拖慢协作?

我担心权限开得太宽会有人误删、误发或擅自改计划,但审批环节太多又会让项目卡住。哪些操作值得设审批,哪些操作应该让团队成员直接处理?

按影响范围和可逆性设权限,比按职级设权限更实用。查看资料、更新本人任务进度等低风险且容易恢复的操作,可以开放给执行成员;删除关键资料、变更基线计划、对外发布或关闭项目等高影响操作,则应限定负责人或增加复核。可以用一个简单判断:操作一旦出错,是否会影响交付承诺、客户沟通或审计记录?

如果会,就设置审批或保留变更记录;如果影响局部且容易撤回,过度审批通常只会增加等待。权限上线前还应测试普通成员、负责人和访客三类账号,确认他们实际能看到和操作的范围。

4. 项目经理的角色管理落地清单应该包含哪些检查项?

我之前整理过责任分工表,但项目进行一段时间后,人员换了、职责也变了,表格很快就过期。有没有一套轻量的检查节奏,既能发现角色失效,也不需要每周开长会?

清单至少覆盖角色定义、任务责任、审批边界、权限回收和复核时间。启动时确认每个关键交付物有一位明确负责人,并标出协作人和最终确认人;每周检查新增任务是否有负责人、关键成员是否过载;发生转岗、离职或项目阶段切换时,及时调整权限;项目结束后回收临时权限并归档决策记录。

可以把复核控制在每周 10-15 分钟,重点看未分配任务、无人审批事项、权限仍属于离开成员的账号,以及计划与实际投入持续偏差的人员。若连续两周出现同类漏项,优先修正规则或交接流程,而不是只提醒个人更仔细。

核心关键词

读者评论

马
马明远

我们之前也遇到过专家名义上每周投入一天,实际时间被会议和临时支持切碎,关键评审总要往后挪。按具体时间窗口确认,比只填投入比例更有用。

钱
钱程

文中提到责任和权限要匹配,这点很实际。不过跨部门资源冲突时,升级对象即使写清楚了,如果没有响应时限或超时后的处理办法,最后还是容易卡在等待上。

杜
杜清越

给关键角色准备备份人是必要的,但备份不只是看过文档。我觉得还应安排一次实际交接或演练,否则遇到主责缺席时,备份人未必能马上接手。

文章包含AI辅助创作:角色管理方法大全:项目经理资源管理风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/604320

赞 (0)
飞飞飞飞
岗位落地方案:项目经理开展资源管理的风险控制案例解析
上一篇 1小时前
资源分配管理指南:项目经理如何做好资源管理,数据分析全流程
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
