跨部门团队每月都在报销,但管理层仍说不清“这笔钱花得值不值”,问题往往不在报销系统,而在费用从预算、申请、采购、使用到复盘之间断了链。费用最佳实践不是把审批层级加到最多,而是让每一笔支出都能回答三个问题:谁提出、为哪个目标花、结果如何验证。下面我会从流程设计、数据口径、常见误区和不同情境下的取舍,拆解怎样让跨部门成本管理既可控又不拖慢业务。
一、先讲核心结论:费用管理的效率,不等于审批更快
1. 把“管住报销”改成“管理完整的费用决策链”
很多团队把费用管理等同于财务审核报销单,导致控制点落在支出发生之后:员工已经订了差旅、部门已经采购了服务,财务才发现预算不够、科目不对或缺少业务依据。此时财务能做的通常只有退回、补材料或要求解释,无法真正改变支出决策。
我更建议把费用链拆成四个阶段:预算分配、支出承诺、费用发生、效果复盘。预算分配回答“可以花多少”;支出承诺回答“这笔钱准备花在哪里”;费用发生记录“实际花了多少”;效果复盘判断“是否产生预期价值”。只有前后阶段用同一项目、部门、活动或客户等业务标签串起来,费用才从单据变成管理信息。
2. 将控制前移,但不要把每笔小额支出都变成审批项目
前置控制不意味着每笔费用都要经过更多人同意。对于低金额、低风险、重复发生的支出,可以采用预算额度加事后抽查;对于金额较大、涉及长期承诺、跨部门分摊或合规风险高的支出,则应在采购或合同承诺之前审核。控制强度应与风险和不可逆程度匹配,而不是与单据数量成正比。
例如,团队差旅通常可以在出发前校验预算、出差目的和政策边界,返程后再核对票据与实际行程;大型外部活动则应在场地、供应商和制作费用确认前完成成本评估。花钱之前审“是否值得”,花钱之后审“是否合规”,两种判断不能互相替代。
3. 成本效率要同时看金额、时间和决策质量
只看费用总额,会把“少花钱”误当成管理改善。一个部门可能通过减少培训预算降低支出,却增加了交付返工;另一个部门可能增加客户活动费用,但带来更多有效商机。成本管理需要把金额与业务结果、处理时效和例外风险放在一起看。
实际管理中,我会至少观察四类指标:预算偏差、申请到批准的周期、报销退回率、关键费用的业务结果。它们分别反映计划质量、流程摩擦、数据质量和投入产出。若只优化其中一个指标,往往会把问题挤到另一个环节。

二、背景和真实场景:跨部门成本为什么特别容易失控
1. 一笔费用往往对应多个“责任人”
在跨部门项目里,费用申请人、预算所有者、业务受益方、合同签署方和最终付款方可能不是同一部门。例如,市场团队提出客户活动,销售团队提供目标客户名单,运营团队执行现场工作,采购团队负责供应商比价,财务团队负责付款和入账。每个人都参与,却可能没人对最终投入产出负责。
这不是单纯的流程缺陷,而是责任对象没有定义完整。若只在单据上保留“申请部门”,财务能知道钱由谁申请,却未必知道费用服务于哪个业务目标。若只记录“成本中心”,跨部门项目的真实成本又会被拆散在不同部门账上。费用归属至少要同时区分付款责任、预算责任和业务受益对象。
2. 费用发生时间与预算周期并不同步
年度预算按自然年制定,实际项目却可能跨季度;合同按年度付款,服务按月使用;差旅申请先占预算,报销时才产生实际金额。若团队只在付款时记录成本,就很难判断某个季度的资源承诺到底还有多少未兑现。
我会把“已发生金额”和“已承诺未发生金额”分开管理。前者是已经入账或待报销的实际支出,后者包括已签合同、已批准采购和已经锁定的活动费用。只看已发生金额,会让部门误以为预算余额充足,等发票陆续到来才发现可支配空间早已被占用。
3. 共同费用容易被平均分摊,却不一定公平
总部软件订阅、共享顾问服务、全员活动、公共空间等费用,经常需要跨部门分摊。最简单的方式是按人数平均,但人数并不总能代表使用量、受益程度或决策责任。某项工具若主要由研发团队使用,按全公司人数平摊可能让研发部门看不出真实成本,也让其他部门承担了不相关费用。
分摊方案不必追求理论上的绝对公平,但要满足三条:口径可解释、数据可获取、结果可重复。若使用量能被可靠记录,优先考虑实际使用量;若使用量采集成本高,才采用人数、席位数或固定比例等代理指标,并定期检查代理指标是否仍与受益关系一致。
4. 流程问题通常不是“财务不够严格”,而是输入信息不够好
当申请表只有金额、日期和费用类别,审批人就不得不通过评论追问目的、项目、供应商或预算来源。表面上看是审批慢,根因却是申请阶段缺少必要信息。相反,如果表单一次性要求大量无关字段,员工会填写敷衍内容,审核人员也会忽略真正重要的字段。
字段设计应从决策需要倒推:审批人要判断什么,财务入账需要什么,管理者复盘需要什么。三者重叠的内容应结构化采集;只有特定费用才需要的材料,应按场景出现,而不是让所有人填同一张复杂表单。

三、常见误区:看似加强控制,实际增加了隐性成本
1. 误区一:审批人越多,费用风险越低
审批链变长会增加等待时间,却不自动提高判断质量。若多个审批人都只看到同一张单据,大家可能重复检查金额和票据,却没人负责判断业务必要性。还有一种情况是审批人过多,最终形成“每个人都看过、没有人真正负责”的责任稀释。
我建议给每个审批节点定义唯一职责,例如预算所有者判断预算与优先级,业务负责人判断必要性,采购或法务判断供应商和合同风险,财务判断票据、税务和入账口径。一个节点对应一种判断,不要让审批链成为同一问题的重复确认。
2. 误区二:预算余额就是可花金额
预算余额如果没有扣除已承诺费用,只能说明账面上还没有发生支出,不能说明团队还有真实的可用空间。项目团队可能已经签了合同、锁定了活动场地或确认了服务采购,但相关款项尚未开票。此时继续按余额申请新支出,就容易在季度末集中暴露超预算。
更稳妥的做法是建立三段式视图:原始预算、已承诺金额、已发生金额。可用空间按“原始预算减已承诺金额和已发生金额”计算,具体是否把已发生金额包含在承诺口径中,应保证系统口径不重复扣减。关键不在公式长短,而在所有部门使用同一口径。
3. 误区三:费用类别越细,分析一定越准确
过细的科目容易造成员工不知道选哪一项,也让各部门对同类支出选择不同类别。最后出现几十种相似科目,财务只能在月末人工归并。科目越细并不代表信息越有用,尤其当管理者不会基于这些细目采取不同动作时,细化只增加录入和维护成本。
科目设计应采用“稳定的会计分类加灵活的业务标签”。会计科目服务于核算、税务和财务报表;项目、客户、活动、产品线等标签服务于经营分析。不要试图让一个科目字段同时承担会计核算和业务归因两种任务。
4. 误区四:要求员工先垫付,费用自然会少
员工垫付可能让小额支出更方便,但大额垫付会把公司的资金管理问题转移给员工,也可能影响员工体验、付款合规和供应商关系。垫付机制不能替代采购和付款流程,更不应让个人承担长期服务、设备采购或大额活动费用的资金压力。
适合垫付的通常是金额较小、临时发生、难以提前采购且凭证容易取得的费用。对于固定供应商、周期性服务和高金额支出,优先采用公司付款、采购订单或合同付款方式。政策要清楚规定额度、报销时限、例外审批和禁止垫付的类别。
5. 误区五:月末看总额,就能管好部门成本
总额只能说明发生了多少,不能说明哪项决策导致变化。比如差旅上涨,可能是出差人数增加、票价上涨、行程延长、临时改签增加,也可能是新项目带来的合理投入。若只把部门总额与上月对比,管理者容易把价格变化误判为行为变化。
至少要把支出拆解到可行动的驱动因素:数量、单价、频次、时长和业务范围。分析不必一开始做到复杂的成本模型,但需要能回答“变化来自哪里”和“谁能采取什么动作”。否则,报表会不断增加,管理决策却没有变化。

四、专业判断逻辑:建立一套既能控风险又不拖业务的机制
1. 先按金额、风险和可逆性划分控制强度
费用政策不应只有一个固定金额门槛。相同金额的支出,风险差异可能很大:一笔临时差旅可以在政策范围内快速审批,一项长期订阅则涉及续费和数据权限,一笔客户招待还可能涉及合规风险。可以将金额、风险、重复性和承诺周期作为四个维度,决定审批方式。
对金额小、重复性高、业务风险低的费用,适合设定标准额度和抽样复核;对金额中等、用途清晰的支出,适合预算所有者审批;对高金额、长期承诺或涉及敏感对象的支出,适合增加采购、法务或合规审核。重点是让升级审批有明确触发条件,而不是所有事项一律走最复杂的路径。
2. 把审批规则写成可以执行的判断条件
“合理、必要、节约”这类词适合作为原则,不足以直接指导审批。员工不知道什么情况算合理,审批人也会依赖个人经验。政策需要把原则翻译成判断问题,例如:是否有对应预算?是否存在重复采购?是否有指定供应商或必须比价?费用是否在规定周期内提交?例外情况由谁批准?
规则不可能覆盖所有边界,因此需要明确例外机制。例外不是流程失败,而是经营现实的一部分;真正危险的是例外没有记录原因、没有授权人、没有后续复核。每一次例外都应能回溯到业务理由,并在周期复盘中判断是否需要更新政策。
3. 统一关键数据口径,不强求所有部门使用同一套业务解释
跨部门管理最常见的摩擦之一,是同一个费用在不同团队被称为“项目成本”“市场活动费”或“客户支持费”。组织不必强迫所有团队使用完全相同的业务语言,但应统一最低限度的维度:成本承担部门、业务受益对象、项目或活动标识、费用类别、预算周期和供应商。
“最低限度”很重要。数据字段过多会损害填报质量;字段太少又无法分析。我的判断标准是:一个字段如果不能影响审批、核算、分析或后续追踪,就不应成为所有申请的必填项。确需多维度分析时,可以通过场景化表单和映射规则逐步增加,而不是一次性把复杂度压给员工。
4. 将预算预警分成预测、承诺和实际三种信号
只在费用超过预算后预警,属于事后提醒。更有用的做法是分别观察预算预测偏差、承诺额度和实际发生金额。预测偏差用于发现计划正在变化;承诺额度用于识别资金已被锁定;实际金额用于核算结果。三者出现不同步时,管理者才有机会在支出发生前采取行动。
预警阈值不必一刀切。长期稳定的部门可以关注较小的异常偏差;项目制团队则应结合里程碑、季节性和合同付款节点设定预警。若某部门每年第四季度都会集中发生活动费用,应使用滚动预测,而不是等到年度预算即将用完时才提醒。
5. 把复盘问题设计成能产生动作的问句
费用复盘不应以“本月花了多少”结束,而要回答:实际与计划差多少?差异由价格、数量、范围还是时间造成?差异是否经授权?业务结果是否达到预期?下一次要调整预算、供应商、政策还是执行方式?每个问题最好有责任人和完成时间,否则复盘很容易变成只供汇报的会议材料。
对无法量化的收益,也要建立最低限度的证据。例如培训可以记录覆盖人数、完成情况和后续能力应用;客户活动可以记录目标客户到场、有效跟进和商机阶段变化;外部顾问服务可以记录交付成果、采纳情况和内部工时节省。不要求所有费用都能精确归因,但要避免“没有任何结果证据”。

五、案例与数据观察:一个跨部门活动预算如何从“各自报账”变成可复盘
1. 案例边界:用示意数据说明问题,不冒充企业实测
以下是一个用于推演流程设计的模拟案例,不是某家企业的实际经营数据。设想一家有数百名员工的企业要开展面向重点客户的区域活动,涉及市场、销售、采购、财务和行政。活动原预算为60万元,场地、物料、差旅、外部服务和餐饮分别由不同团队执行。
原流程中,市场团队提出总预算,销售团队分别安排客户邀请,采购团队与供应商谈价,财务团队在报销时核对票据。部门能够汇总实际付款,却无法确认每笔差旅是否服务于活动、临时增加的物料由谁批准,或新增客户是否达成预期跟进目标。
2. 问题定位:不是费用类别不够多,而是缺少共享标识
在这个推演中,我会先为活动建立一个统一项目代码,并要求所有相关申请引用该代码。每笔费用再保留成本承担部门、费用类别、供应商和费用发生日期。活动目标、预算责任人和业务受益方则在项目层级维护,避免员工每次重复输入一段描述。
这样处理后,财务可以按会计要求记录费用,项目负责人可以查看活动总成本,部门主管可以识别本部门承担金额,销售团队可以回看客户跟进情况。重点不是把所有数据放进一张表,而是确保不同表单通过同一标识连接。
3. 流程调整:把审核放在不可逆决策之前
对活动预算,我会将审批拆为两个阶段。第一阶段确认活动目标、预算上限、费用类别和责任人;第二阶段针对高金额采购、场地合同和超预算变更进行事前审批。低金额、符合既定标准的物料和差旅,则按规则执行并进行抽查。
活动进行中若新增支出,不应只要求重新提交整份预算。申请人需要说明新增原因、金额、资金来源和影响范围。若新增费用可以由其他类别的节余覆盖,预算所有者应确认调整;若活动总预算要增加,则由原有授权层级重新判断。这样可以减少“先花后补批”,也避免小幅调整把整个流程推倒重来。
4. 结果观察:用偏差拆解代替单一超支结论

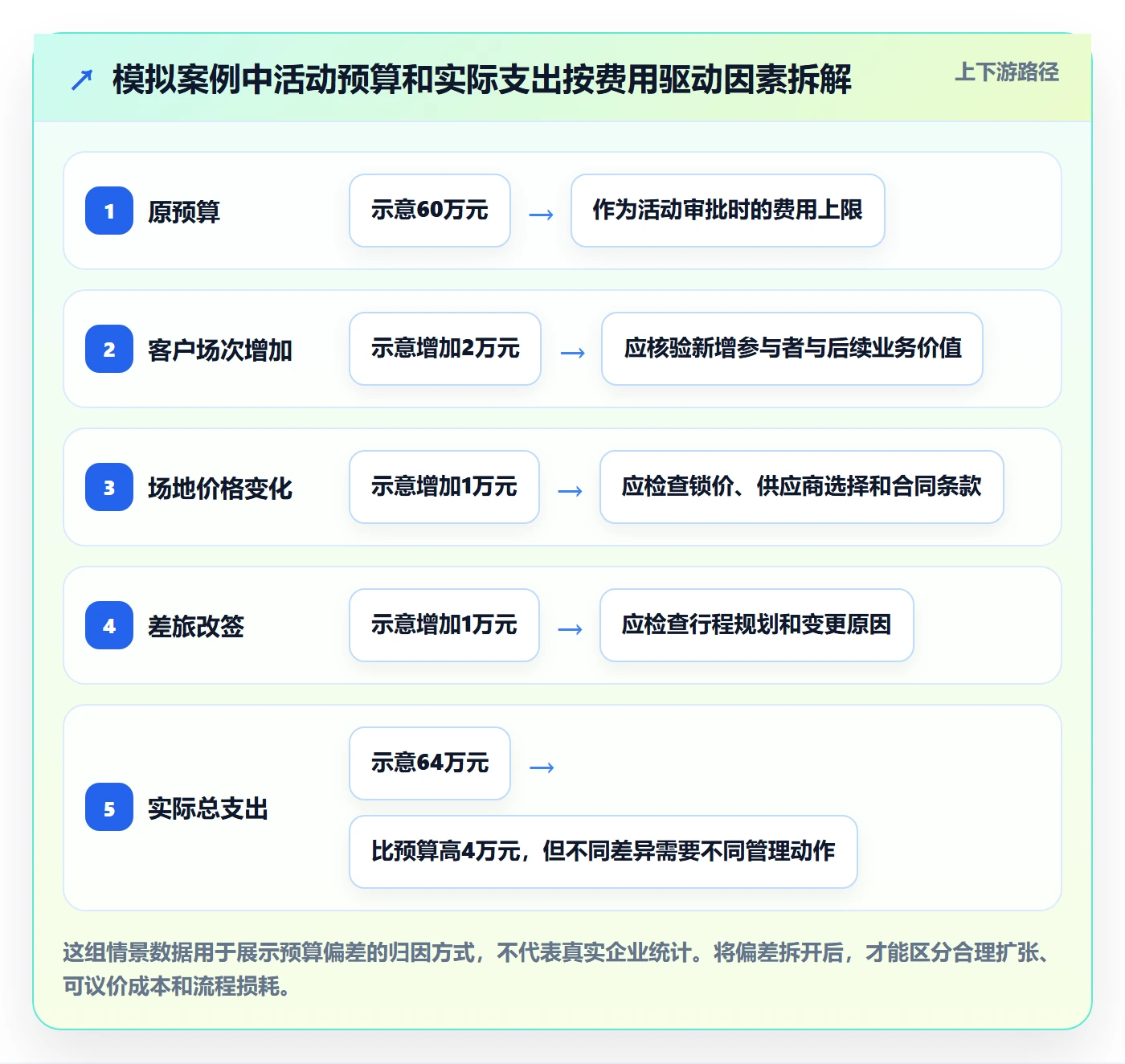

假设活动实际支出为64万元,超出预算4万元。只看总额,结论是超支;进一步拆解后,可能发现其中2万元来自临时增加的客户场次,1万元来自场地价格变化,另1万元是差旅改签。前三项的业务理由和审批情况不同,后续动作也应不同。
客户场次增加如果带来更多合格客户参与,可能属于合理变更;场地涨价则可能需要提前锁价或比较替代地点;改签费用若集中发生,可能说明行程规划或变更机制不成熟。把差异分解成可行动原因,比给部门贴上“超预算”标签更能改善下一次决策。
5. 关注处理成本:流程节省的时间也应计入管理收益
模拟测算中,若每月约有120笔跨部门活动相关单据,原流程每笔平均需要财务和业务各投入约12分钟核对,处理工时约24小时。若统一标识和场景化字段使每笔平均核对降至7分钟,单月可减少约10小时人工处理时间。这个数字只是基于假设的推算,实际结果需用企业自身的工时记录验证。
这类节省不一定直接减少费用支出,但能释放财务和业务人员的时间,用于预算预测、供应商分析和异常复盘。衡量流程改进时,建议同时记录人工处理时间、退回次数、审批等待时间和重复录入次数,避免只用“上线了自动化”作为成果。


六、不同情况下的行动建议:先解决最贵的摩擦点
1. 团队规模较小、单据量有限:先统一规则和台账
如果组织规模不大、跨部门费用种类有限,暂时不必先采购复杂系统。先建立一份统一的费用政策、预算表和例外记录,明确责任人、审批条件、预算口径、报销时限和必需凭证。表单字段控制在实际决策需要的范围内,避免把管理系统做成难以维护的字段集合。
小团队的优势是信息传递短,真正的风险通常是规则靠口头传达、数据散落在表格和聊天记录中。可以每月固定一次短复盘,检查预算承诺、超预算原因和重复费用。若单据量增长后出现频繁追单、版本冲突或跨表对账,再逐步推进自动化。
2. 组织有多个业务单元:先统一口径,再谈自动化
多业务单元常常使用不同预算周期、费用分类和审批习惯。若在口径没有对齐前直接搭建复杂流程,系统只会更快地产生不一致数据。建议先确定集团级最低标准,例如预算、承诺、实际三类金额的定义,成本中心编码规则,供应商主数据,以及哪些字段必须跨部门一致。
同时保留合理差异:区域、产品线或业务单元可以有本地化政策,但需要记录差异原因、有效期限和负责审批者。标准化不等于所有团队用同一张表,而是确保管理层可以把关键指标放在同一语义下比较。
3. 高度项目制:以项目为主线,部门为责任维度
项目制团队经常把费用分散在多个职能部门。如果只按部门看预算,项目负责人看不见完整投入;如果只按项目看,又可能无法追踪部门预算责任。建议使用双视角:项目视角观察总成本和里程碑投入,部门视角观察授权、政策遵循和资源使用。
项目预算应与阶段计划连接。项目延期、范围扩大或供应商变更时,预算预测要随之调整,并记录批准依据。对于尚未确定的工作,不应为了让预算看起来完整而伪造精确金额,可以使用区间估算和风险准备金,并明确估算置信度。
4. 差旅和招待占比高:重点治理频次、例外和提前规划
差旅费用通常受目的地、预订时间、行程变更和政策执行影响。管理者应分析每次出行的业务目的、预订提前量、改签率和平均成本,而不是简单削减出差次数。若出差与客户拜访、现场交付或关键决策相关,压缩差旅可能带来更大的业务损失。
招待和活动费用则要关注对象、场景、审批记录和合规边界。政策应明确可接受的范围、禁止行为、事前授权条件和凭证要求。若当地法规或行业规范有额外要求,应以相关法律法规和企业合规制度为准,不要仅依赖通用费用政策。
5. 供应商和订阅费用增加:把续费决策前移到合同周期之前
固定订阅和长期服务容易被忽略,因为每月金额看似稳定,累计后却可能占用大量预算。建议维护合同到期日、续费责任人、席位数量、使用情况、服务等级和取消窗口。续费评估应提前到合同到期前一个周期,避免自动续费或来不及比较替代方案。
使用量数据要谨慎解释。登录次数低不一定意味着服务没有价值,某些工具可能用于低频但关键的工作;反过来,席位数与采购量一致也不代表实际使用充分。续费决策最好结合业务依赖程度、替代成本、数据迁移成本和未来需求,而不是只看活跃人数。
6. 管理系统和自动化不足:先自动化重复判断,不自动化模糊责任
适合优先自动化的环节包括:预算余额校验、重复单据提示、政策规则校验、审批路径匹配、合同到期提醒和报表汇总。这些工作有明确规则,人工重复执行容易出错。对于业务必要性、项目收益和例外授权等判断,则需要保留清晰的责任人,不应把算法提示当成决策结果。
系统选型要从流程与数据需求出发,而不是从功能清单出发。重点检查是否支持预算占用、承诺金额跟踪、权限配置、跨部门维度、凭证关联、审计日志、数据导出和接口对接。试点时选择一个费用类型和两个以上参与部门,验证完整链路,再决定是否扩展。
七、不同情况下的取舍:效率、合规与业务灵活性如何平衡
1. 严格审批与授权额度:分别适用于不同风险
严格审批适用于大额、长期、不可逆或合规敏感的支出,优点是责任清晰、重大风险更容易暴露;缺点是等待时间较长,若审批人无法及时响应,业务机会可能错过。授权额度适用于标准化、低风险、重复发生的费用,优点是执行快;缺点是授权边界不清时,容易出现拆单或预算碎片化。
因此,不应在“严格”与“放权”之间二选一。可以对常规支出采用预授权额度,对超额、跨类别调剂、长期承诺和例外情形设置升级审批。权限表要规定授权人、金额区间、适用场景和不得转授权的边界,并定期检查权限是否仍与岗位责任匹配。
2. 细颗粒度数据与填报负担:选择能改变决策的字段
更细的数据可以帮助发现成本驱动因素,但也会增加员工填写时间和数据治理成本。若数据采集靠手工输入,字段越多,错误和空值可能越多。若系统能从合同、行程或项目记录中自动带出信息,则增加字段的边际成本较低。
我的判断方法是先问三个问题:管理者会据此采取什么行动?数据能否可靠取得?如果没有这个字段,是否会造成明确的风险或分析盲点?三个问题都没有答案时,不应把字段设为必填。对于需要分析但不影响审批的维度,可以考虑在事后补充或通过主数据映射生成。
3. 集中采购与部门自主:取决于规模折扣和业务差异
集中采购适合标准化程度高、供应商市场成熟、采购量能形成议价优势的品类。它能提高合同一致性和付款可见度,但可能牺牲部门响应速度,也可能用集团统一需求覆盖不了专业场景。部门自主采购适合差异化强、专业判断依赖一线的品类,但如果缺少供应商准入和支出记录,就容易形成重复采购和分散议价。
可以按类别设计采购策略:标准办公物资和通用订阅优先集中管理;专业咨询、研发工具或区域服务则由业务提出需求,采购负责合规和商业条款支持。集中管理的核心不是所有决定都由总部做,而是让组织知道谁买了什么、依据是什么、合同风险在哪里。
4. 按人数分摊与按使用量分摊:精确度要与采集成本匹配
按人数分摊容易执行,适合受益范围大致均衡、使用差异不显著的共享成本;按使用量分摊更接近真实消耗,适合软件席位、云资源或可计量服务,但需要可靠的用量数据和定期核对。若采集成本高于分摊带来的决策收益,精细分摊就可能得不偿失。
采用代理指标时,应公开解释其局限,并设定复核周期。例如,按人数分摊某项共享服务,若后来使用集中在少数部门,原有方法就需要重新评估。分摊方式不应被当成精确成本真相,而应被看作一种管理约定。
5. 即时预警与固定复盘:不要让通知取代判断
即时预警适合预算临近耗尽、合同即将续费、支出超出授权或材料缺失等需要快速动作的情形。固定周期复盘适合观察趋势、解释季节性变化和评估投入产出。若每个小偏差都触发通知,管理者很快会忽略所有提醒;若只做月末复盘,又可能错过可以干预的时间点。
建议将预警分级:阻断型用于违反明确规则或超过不可突破的授权边界;提示型用于可能发生的预算偏差;复盘型用于趋势异常。不同级别对应不同责任人和处理时限,并定期关闭无效预警。预警数量不是成熟度,能够减少误报、帮助及时行动,才是有效预警。
八、落地路线:用九十天建立可持续的费用管理闭环
1. 第一个阶段:梳理现状与统一定义
先不要从画审批流程开始。收集过去几个周期的费用类别、退回原因、预算偏差、审批时长和主要例外,访谈财务、业务负责人、采购和普通申请人。目标不是做一份宏大的制度,而是找出最常见的三到五种摩擦:字段缺失、口径不一、审批重复、承诺未登记或合同续费失控。
随后统一关键术语,尤其是预算、承诺、实际、已批准未发生和可用额度。把这些定义写进政策和报表说明中。若不同报表的“预算剩余”含义不同,任何流程改造都会被错误数据拖累。
2. 第二个阶段:选择试点场景并设计责任边界
试点应选择费用量足够观察、参与部门不止一个、风险可控且业务流程相对稳定的场景,例如差旅、市场活动或固定订阅。明确申请人、预算所有者、业务负责人、采购和财务分别负责什么判断,哪些事项能自动通过,哪些必须事前批准,哪些可以事后抽查。
试点前记录基线:每月单据数量、平均审批时间、退回比例、人工核验时间、预算偏差和例外数量。没有基线,上线后即使大家觉得“好像更快”,也难以分辨真实改进与主观印象。
3. 第三个阶段:上线规则、培训和异常反馈
上线不只是发布一份政策。员工需要知道什么情况下使用哪个申请类型,审批人需要知道如何处理例外,财务需要知道哪些字段用于核算、哪些用于经营分析。培训应使用真实但脱敏的案例,展示“一个合格申请长什么样”和“常见退回原因是什么”。
前四到六周要建立轻量反馈机制,每周整理一次问题:哪些字段没人理解,哪些规则导致重复提交,哪些例外无法匹配现有路径。调整时保留变更记录和版本日期,避免同一政策在口头、表格和系统中出现三个版本。
4. 第四个阶段:验证结果并决定是否扩展
试点结束后,不要只看费用是否下降。对比处理时长、退回率、预算偏差、承诺登记完整度、重复录入和员工反馈。如果费用金额下降但业务结果也明显受损,就不能认定管理改善;如果总额持平,但预算预测更准确、审批更快、例外更少,也可能是值得扩展的改进。
扩展前要确认数据质量和责任机制已经稳定。系统可以自动化规则,但不能替代预算所有者承担责任;模板可以统一字段,但不能取代业务负责人解释投入目的。先把一条链路跑通,再复制到其他费用场景,通常比一次性全公司铺开更容易发现真实问题。

九、衡量是否真正改善:别把“上线完成”当成管理成果
1. 用少量指标组成完整的诊断视图
成熟的费用管理看板不需要塞入几十个指标。建议选取能覆盖结果、过程和风险的少量指标:预算偏差率观察计划与实际差距;承诺登记完整度观察未来支出的可见性;审批中位时长和高分位时长观察流程摩擦;退回率观察输入质量;例外发生率观察规则适配度;关键项目复盘完成率观察投入产出链是否闭合。
指标必须配有口径、数据来源、统计周期和责任人。例如,审批时长从提交到最终批准,还是从材料完整后开始计算?申请人补材料期间是否计入?若口径不明确,各部门就可能通过不同算法得到看似相反的结论。
2. 关注分布和异常,不要只看平均值
平均审批时间可能掩盖少数极慢单据。若大多数申请几小时内通过,但少数复杂采购等待两周,单一平均数无法解释员工体验。除了平均值,可以看中位数、较高分位数、超时比例和不同费用类型的分布。
费用金额也不宜只看总数。应识别集中度高的供应商、异常高频类别、重复报销、季度末集中支出和预算持续偏差的部门。异常并不等于违规,筛查的目的应是找到需要解释的对象,再由责任人核验背景。
3. 用对照验证,而不是把变化全部归因于新流程
若条件允许,可在一个场景先试点,另一个相似场景暂时维持原流程,比较两边在相同周期内的审批效率、退回率和业务结果。若无法做对照,至少比较改造前后多个周期,并控制季节性、预算规模、业务量和政策变化。
一次性指标改善不代表长期机制有效。新流程上线初期,员工可能因为培训而更谨慎,几个月后又回到旧习惯;也可能因为市场活动减少,导致费用自然下降。应把结果与业务量、项目数量和支出结构结合解释。
4. 建立“异常,解释,动作,复核”的闭环
管理看板的价值不在于让数字更醒目,而在于异常出现后有人负责解释、有人决定动作、有人在下一周期检查结果。比如某类费用连续两个周期增长,负责人要说明是数量、单价还是范围变化;如果采取了比价、额度调整或流程优化,后续要检查是否真的改变了成本驱动因素。
若没有后续动作,异常报告就只是信息堆积。可以为重要问题设置责任人、完成日期和复核周期;对于无需行动的异常,也记录理由,避免下个月重复追问。这样既能保留管理判断,也能逐步形成组织自己的费用经验。
十、结论:费用管理不是把支出压低,而是让每一笔支出可解释、可选择
1. 真正有效的成本管理,关注的是决策质量
我对跨部门费用管理的核心判断是:成本失控往往不是因为审批不够多,而是因为预算、承诺、实际和结果没有被同一条业务线连接。组织如果只在报销阶段严查票据,就会错过更早的资源配置机会;如果只追求预算执行率,也可能鼓励部门为了花完额度而做低价值支出。
更好的机制应允许合理投入,也能识别低价值重复支出;既让低风险事项快速处理,也让重大承诺在发生之前被认真判断。其衡量标准不只是少花了多少钱,而是管理者是否更早发现偏差、员工是否少做无意义的补材料、财务是否能从核对单据转向解释业务差异。
2. 下一步先做三件事,而不是先做一场“大改造”
- 选一个费用场景:优先选择单据量较大、跨部门明显、问题容易观察的场景,避免同时改造所有流程。
- 统一三个口径:写清预算、已承诺金额和实际费用的定义,确保部门和财务看的是同一张账。
- 记录改造前基线:至少跟踪审批时间、退回率、预算偏差和人工核验时间,再用同一口径评估试点结果。
从这三步开始,组织就能判断下一项投资应该是完善政策、调整权限、改进数据字段,还是引入系统自动化。先找到最昂贵的管理摩擦,再选择相称的工具;先保证决策链完整,再追求流程速度。这比单纯压缩预算或增加审批层级,更可能带来长期、可复核的效率提升。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:费用最佳实践:跨部门团队成本管理效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594844
读者评论
我们之前也把审批人加到四五个,速度确实慢了,退回原因却还是集中在预算归属不清。后来先明确谁审业务必要性、谁核预算,才更容易定位卡点。
把已签合同和已批准采购纳入承诺金额很实用。不过实际执行时,取消订单、合同变更怎么及时释放额度?如果这部分更新靠人工,预算视图可能很快失真。
跨部门分摊确实不适合长期只按人数算。我们暂时用席位数分摊软件费用,操作简单,但共享账号和闲置席位会影响准确性,定期核对使用情况很有必要。
