成本管理里最容易被误判的一件事,是把“实际成本”当成财务月底的一张报表。项目已经延期、外包已经追加、需求已经变更,月末才发现成本超支,这时再把数字算得更精确,也无法让已经发生的支出消失。要把实际成本管好,关键不是多做几张表,而是让业务事件及时、完整、可追溯地进入成本记录,并让项目、采购、财务和交付团队围绕同一套口径采取行动。
一、先讲核心结论:实际成本管理要管住“发生、归集、解释、纠偏”
1. 实际成本不是“已经付款的钱”
我在梳理企业项目成本时,常先问一个问题:“你们说的实际成本,究竟是已经付款的金额,还是已经消耗的资源?”这两种口径经常被混为一谈。付款受账期、验收、发票和审批影响,资源消耗则可能早已发生。若只盯银行流水,采购已到货但尚未付款、员工已经投入但工资尚未结算的成本,就会被错误地留到后面。
管理实际成本时,建议把“已发生但未结算”的成本纳入估算,把“已结算”的成本作为确认结果,再把“已承诺未发生”的采购订单、合同余额单独列示。三者不应混在一个数字里,否则管理者无法判断超支究竟是已经发生、即将发生,还是仅仅存在付款时间差。
一个可执行的定义是:实际成本以资源消耗或义务形成的时间为管理时点,以财务凭证、工时记录、验收单、合同和采购单等证据完成核验。对外财务报告应遵循企业适用的会计准则和内部制度;项目管理看板则可以采用更及时的管理口径,但必须清晰标识“已确认、待确认、已承诺”状态,不能把管理估算冒充已入账金额。
2. 真正的管理闭环有四个动作
只统计“花了多少”不是成本管理闭环。一个完整的实际成本管理至少要回答四件事:成本在哪里发生、为什么发生、由谁确认、接下来如何处理。若某项支出出现异常,却没有责任人解释和后续动作,数据即使准确,也只是事后记录。
- 发生:识别人力、采购、外包、差旅、云资源、设备折旧等成本事件。
- 归集:把成本关联到项目、产品、部门、客户、阶段或成本中心。
- 解释:区分价格变化、工作量变化、范围变化、效率变化和时间差异。
- 纠偏:决定调整计划、控制范围、重新采购、变更预算或接受偏差。
我通常把管理目标概括为一句话:尽早发现偏差,尽可能在支出承诺形成之前采取行动。付款后才发现问题,往往只能复盘;采购下单前发现问题,才有谈判、替代和范围调整的空间。

3. 先统一口径,再谈提高精度
不同部门对“成本”的定义不同,常比计算误差更具破坏性。财务可能按凭证入账,项目经理按预算消耗,采购按合同金额,业务部门则按人天和交付范围评估。各自的数字单独看都可能合理,放在一起却无法回答“这个项目现在到底花了多少”。
因此,在上系统或做仪表盘之前,我会先要求团队写出一页成本口径说明:统计对象是什么、时间边界是什么、含税还是不含税、内部人力如何计价、共享费用如何分摊、未结算成本如何估算、历史数据如何追溯。口径不清时,自动化只会更快地产生互相矛盾的数字。
二、背景与真实场景:为什么跨部门成本数据总是慢半拍
1. 成本事实分散在不同业务动作里
一个研发交付项目的成本,通常不会整齐地出现在同一张表里。员工投入可能在工时或排期记录中,外包费用在合同和验收单里,云资源费用在账单中,差旅费用在报销系统里,设备费用则可能由资产部门按规则分摊。财务往往能看到凭证,项目团队能看到任务和工作量,采购能看到合同承诺,但没有一个团队天然掌握全貌。
这也是实际成本数据经常滞后的原因:不是没人做事,而是每种业务动作都在自己的流程里完成,成本关联字段却没有被同步维护。采购申请没有项目编号,工时记录没有成本阶段,发票没有合同关联,后续只能靠人手查找和猜测。
在中大型组织中,这类断点尤其明显。跨部门项目可能有多个产品线、多个成本中心和外部供应商,参与人员超过百人后,依靠项目经理记忆和财务月底询问,已很难稳定运行。若团队使用项目管理平台或财务系统,重点应放在字段、权限、流程和数据接口能否支持共同口径,而不是只看界面是否有“成本管理”菜单。
2. 一个常见的项目现场

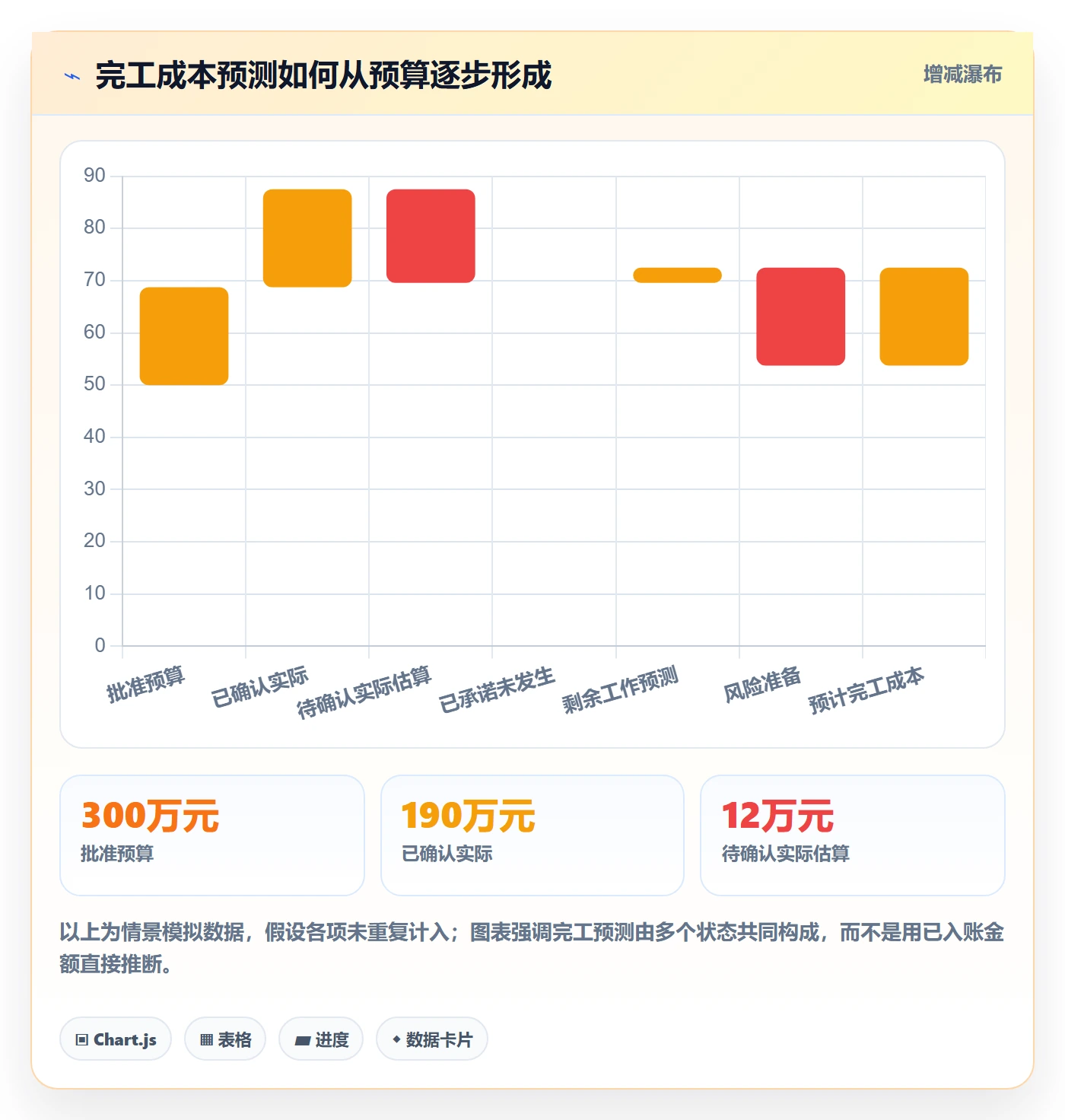

下面的案例是基于常见项目治理问题整理的情景模拟,不代表某家企业的真实披露数据。某企业为客户交付一套内部业务系统,预算为 300 万元,计划周期 6 个月。项目组在第 4 个月认为成本仍在预算内,因为财务已入账金额只有 190 万元;采购团队却已经签下 55 万元外包合同,尚未验收的云资源和差旅费用估算为 12 万元,项目团队还有部分工时未完成确认。
如果只看已入账金额,表面上还剩 110 万元预算;如果把已承诺和待确认成本加入预测,项目可用空间就明显缩小。问题不是财务算错,而是项目经理使用了“已入账金额”回答“预计还会不会超支”这个不同的问题。团队必须把账面实际、管理实际和未来承诺分开,才能做正确决策。
我会把这种场景拆成三个视图:财务视图看已确认金额,项目视图看已消耗资源,管理视图看已发生加已承诺后的预计完工成本。三者不是互相替代,而是回答不同问题。若把它们强行合成一个“实际成本”数字,表面简洁,实际会损害判断。
3. 角色之间缺少共同的“成本事件语言”
跨部门协作不顺,很多时候不是谁不配合,而是大家说的不是同一件事。项目经理说“外包已经做完”,采购说“尚未验收”,财务说“还没有发票”,业务负责人说“客户范围已经变更”。这四句话描述的是不同状态,却可能被放进同一列备注里,月底再由财务判断该记哪边。
更有效的做法是为每类成本事件设置状态流转。例如外包费用至少区分申请、合同已签、服务已发生、验收待确认、验收完成、发票待收、已入账。每个状态明确责任人和证据要求,避免让“已签合同”自动等同于“已发生成本”,也避免让“未开票”被误解为“尚无成本”。

三、常见误区:看起来在算成本,实际却在制造盲区
1. 把已付款金额当成实际成本
付款数据重要,但它主要反映现金流与结算进度,不足以单独代表项目资源消耗。供应商已经提供服务但尚未开票、员工已经完成工作但工资周期尚未结束、设备已经投入使用但折旧尚未计提,这些都可能造成“账上还没花、业务已经消耗”的错觉。
反过来,预付款已经支付,也不代表对应服务全部完成。若把预付款一次性压到某个月,可能使当月成本虚高、后续月份偏低。正确做法是区分现金付款、义务形成、资源消耗和会计确认,按照企业制度进行核算,并在管理报表中保留状态和时间维度。
2. 只比较预算与实际,不解释偏差来源
“预算 100 万,实际 120 万”只是差异,不是原因。若超出部分来自客户追加范围,管理动作可能是变更报价;若来自返工,应该关注质量和需求澄清;若来自供应商涨价,应评估合同条款或替代来源;若来自工期延长,则要判断延期是否造成持续的人力和云资源消耗。
我会要求偏差解释至少回答三问:差异由什么事件触发、影响多少金额或工时、是否会继续发生。只写“项目较复杂”“业务变化较多”,无法用于决策。好的解释能进一步改变计划,差的解释只是给超支换一个更体面的名字。
3. 用单一比例评价所有成本表现
成本消耗率很容易计算:实际成本除以预算。但单看它可能误导。一个进度落后的项目,成本消耗率低,不一定代表效率高,可能只是工作尚未完成;一个提前交付的项目,消耗率高,也不一定是失败。必须同时看交付进度、完成范围、质量、风险和剩余工作量。
如果团队采用挣值管理,至少要把计划价值、挣值和实际成本按一致的范围与时间口径记录。成本偏差和进度偏差应共同解释,不能仅凭一个比率给项目贴上“节约”或“失控”标签。对不具备成熟基线的团队,先建立可核验的里程碑和工作包,比生搬硬套复杂公式更有价值。
4. 把共享成本平均摊给所有项目
共享平台、管理人员、基础设施和公共服务往往需要分摊,但平均分摊未必公平。若一个项目消耗了更多云计算资源、支持工时或专用设备,平均摊销会掩盖真实驱动因素,也会导致高消耗项目被低估、低消耗项目被高估。
分摊规则要尽量对应成本驱动因素,例如按实际工时、调用量、存储量、服务单量或使用人数分摊。确实无法可靠计量时,可以暂用统一比例,但应明确标注为管理分摊,并定期评估它是否影响项目选择和团队行为。不要为了看似精确,给缺乏依据的分摊系数赋予小数点后两位。
5. 把所有偏差都当作“需要压缩成本”
成本超支不等于成本浪费。安全测试、质量保障、必要的合规投入和关键基础设施可能在短期内增加成本,却降低更大的运营风险。相反,压缩测试、减少必要维护或过度削减关键岗位,可能把成本推迟到事故、返工和人员流失阶段。
判断一项成本该不该削减,先看它是否创造交付价值、是否降低可量化风险、是否有成本更低的替代方案,以及削减后会不会产生更高的后续成本。成本管理的目标不是把数字压到最低,而是在明确的质量、时间和风险边界内提升资源产出。
四、专业判断逻辑:先分状态,再分原因,最后决定动作
1. 建立四层成本视图
我建议至少建立四层视图:已确认实际、待确认实际、已承诺成本和完工预测。已确认实际用于对账和历史分析;待确认实际用于揭示已经发生但凭证尚未齐备的资源消耗;已承诺成本用于观察已签合同、已下采购单但尚未完全履约的义务;完工预测则估计项目最终需要的总资源。
这里有一个重要边界:已承诺金额不一定全额等于最终成本,合同可能有取消条款、分阶段验收或未执行余额。待确认成本也不应长期停留在估算状态。每一项估算都需要估算方法、依据、责任人和预计核实日期,否则“待确认”会变成容纳不确定性的永久抽屉。
| 成本状态 | 主要回答的问题 | 常见证据 | 管理用途 |
|---|---|---|---|
| 已确认实际 | 已经核验或入账的成本是多少? | 凭证、发票、已批准工时、验收单 | 核对历史结果、分析已发生差异 |
| 待确认实际 | 已经发生但尚未完成核验的资源消耗是多少? | 工时草稿、服务完成记录、待验收单据 | 减少月底或项目结束时的成本盲区 |
| 已承诺成本 | 已经通过合同或订单锁定的未来义务是多少? | 采购订单、已签合同、批准的变更单 | 判断未来预算空间和可调整余额 |
| 完工预测 | 按当前进度和剩余工作,最终可能花多少? | 剩余工作量、单价、风险准备、趋势外推 | 提前决定范围、资源和预算调整 |
2. 偏差分析要拆成“量、价、范围、效率、时间”
单项成本的变化通常可以拆成几类原因。数量或工作量变化,可能来自新增需求或估算不足;价格变化,可能来自供应商报价、汇率或市场条件;范围变化,可能是合同和交付边界发生改变;效率变化,可能来自返工、等待、协作摩擦或技能不匹配;时间差异,则可能只是确认或付款落在不同期间。
对于人力成本,可以用“投入人时 × 人时费率”做管理分析;对于外包费用,可以拆为工作包数量、单位价格、变更工作量和验收状态;对于云资源,关注用量、单价、闲置资源和峰值容量。不同成本类别应使用不同的驱动因素,不要用一套统一的“超支百分比”解释所有问题。
当差异无法马上确定时,可以先标注为“待归因”,但必须设定调查期限和责任人。我的经验判断是,偏差解释越晚,越容易被记忆重写:团队会用当前印象替代当时的决策记录,导致复盘只剩下观点,没有可追溯的事实。
3. 用完工预测取代“预算还剩多少”的单一问题
“预算还剩多少”只说明已占用空间,不能说明项目能否按当前范围交付。管理者更应该询问:“按照已完成工作、剩余范围、当前单价和已识别风险,预计完工成本是多少?”这需要把已发生、已承诺和剩余工作量放在一起看。
一个简单的管理公式可以是:预计完工成本 = 已确认实际成本 + 待确认实际估算 + 已承诺未计入成本 + 剩余工作预测成本 + 风险准备。实际落地时要避免重复计入:如果某合同金额已经全部进入已承诺,后续验收确认时,就要从承诺余额转入实际,而不是两边都保留全额。
复杂项目可以采用分阶段预测。每个阶段用最新的工作量、交付进度和采购信息更新剩余成本,不必追求每天重算。对变化频繁的项目,按周滚动一次较有用;稳定、低金额的项目则可以按月更新。更新频率应由决策节奏决定,而不是由系统刷新按钮决定。

4. 风险阈值要与决策权限绑定
如果成本偏差超过 5% 只会变成红色,却没有触发任何动作,那么阈值只是装饰。有效的阈值要对应管理权限:谁能批准预算内调配,谁能批准范围变更,何种金额必须升级,哪些风险即使金额较小也需立即处理。
阈值可以按金额和比例双重设置。例如,小额项目设置更低的绝对金额阈值,大型项目关注偏差比例,同时对安全、合规和客户承诺设置不依赖金额的强制升级条件。数值应根据企业历史偏差、决策周期和风险承受能力校准,不应直接照搬其他公司的比例。
5. 数据质量要有可检查的规则
成本数据质量不是“填完了就算完整”。至少检查四件事:有没有归属对象、状态是否合理、金额与证据是否匹配、时间是否落在正确期间。比如采购单已经关闭但承诺余额仍非零,工时记录没有项目编号,已验收外包仍停留在待确认,都是可自动识别的数据异常。
我倾向于把数据规则写成可执行的校验,而非只写在培训材料里。没有项目编号的采购申请不能进入审批;超过一定周期未确认的待估算成本自动提醒责任人;合同取消后要释放承诺余额;工时和交付阶段不匹配时进入复核队列。规则越靠近业务动作,补录和追责成本越低。
五、案例与数据观察:把月底核算前移到项目运行中
1. 一个跨部门交付团队的情景模拟
以下仍是情景模拟,用来展示机制变化,不代表公开企业调查结果。某 120 人交付组织同时推进多个客户项目,项目经理维护预算表,采购使用独立订单流程,财务按月结账。过去,团队在月底集中收集费用,项目负责人常在结账后才知道外包验收、临时加班和云资源超用已经发生。
团队没有先大规模更换系统,而是先选取两个项目试点,统一项目编码、成本类别、状态字段和责任人。采购申请必须填写项目与工作包;工时按周提交;验收单关联合同和项目;财务导入凭证时保留项目编码和成本类别。每周由项目经理、采购和财务代表用 30 分钟处理异常项,超过约定时限的记录进入负责人升级清单。
试点的核心变化并非“自动化以后成本变低”,而是成本信息提前出现,团队有机会调整承诺。预算超支没有被技术性地消除,但部分问题在签单或范围变更阶段就被发现,项目负责人可以重新评估交付范围、采购批次和客户变更流程。

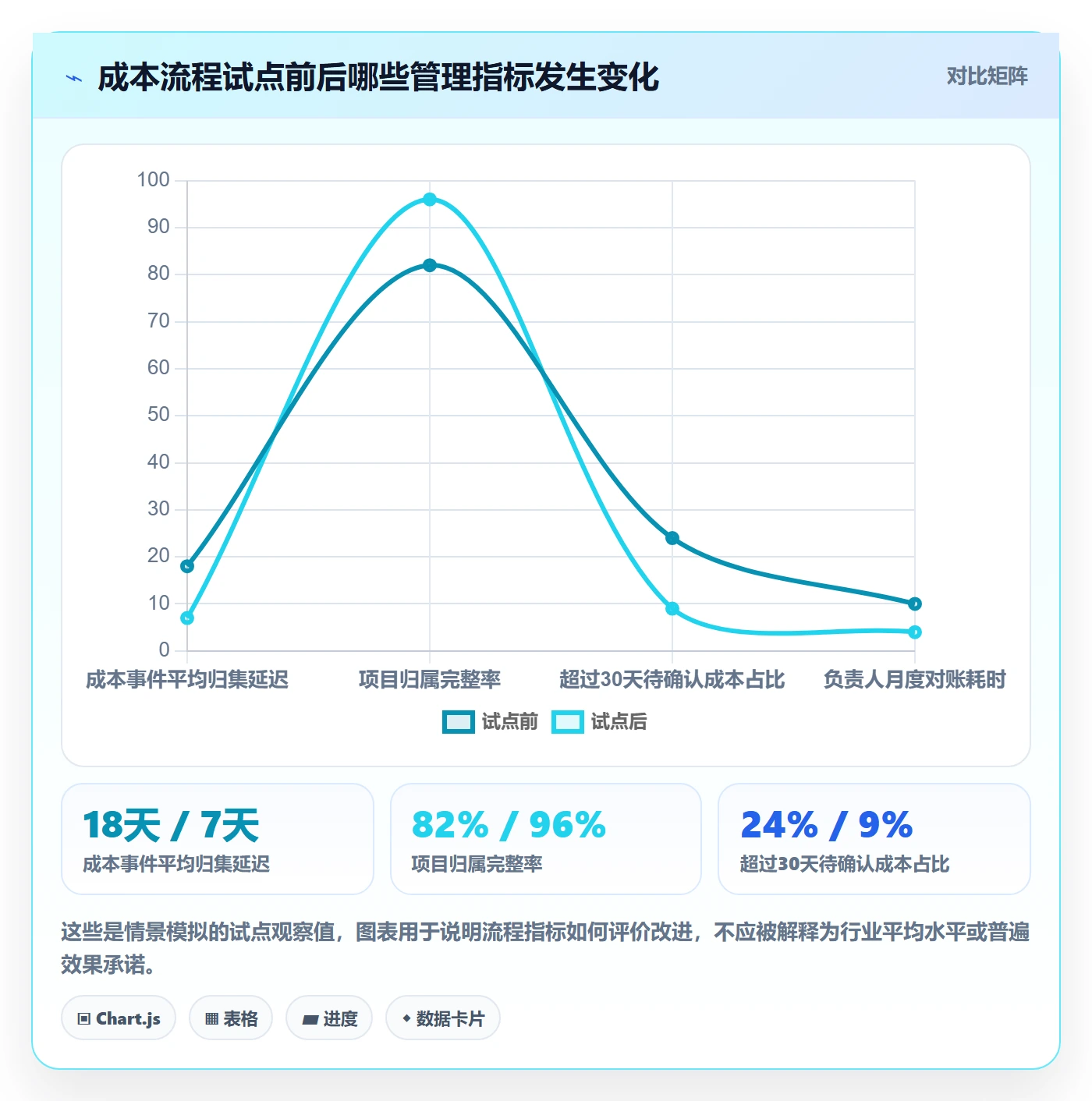

2. 用四项指标检验流程是否真的改善
评估成本流程时,我不会只看“节约了多少”。节约金额受到项目组合、市场价格和业务需求影响,无法直接归因给流程。更适合先看数据是否更快、更完整、更可解释,再观察成本偏差和返工是否随之变化。
下表中的前后数值均为示意性试点观察,设定为两个项目、连续三个核算周期的管理口径样例。企业实际使用时,应保留基线期、样本范围和计算方法,不能把小样本试点直接包装成普遍行业结论。
| 观察指标 | 试点前示意值 | 试点后示意值 | 解读方式 |
|---|---|---|---|
| 成本事件平均入账或归集延迟 | 18 天 | 7 天 | 说明业务事实更早进入管理视图,不等同于财务关账时间缩短。 |
| 成本记录项目归属完整率 | 82% | 96% | 关联字段改善后,项目维度分析更可信,仍需核查剩余异常记录。 |
| 待确认成本超过 30 天的占比 | 24% | 9% | 反映未核实事项积压减少,不能单独证明总成本降低。 |
| 项目负责人月度对账耗时 | 约 10 小时 | 约 4 小时 | 显示人工找数据和追问时间下降,需通过工时记录核验。 |

3. 效率提升来自减少返工,不是少填几个字段
团队通常担心增加成本字段会让流程更繁琐,这个担心有道理。字段太多、定义含糊、重复填写,会把管理成本转嫁给一线人员。我的做法是只保留能够驱动决策的最小字段集:成本对象、类别、金额或工作量、发生日期、状态、责任人、证据链接,以及必要的合同或变更关联。
若字段能从已有系统自动带出,就不应要求员工重复输入。项目编号可从任务或工单继承,供应商信息从采购记录关联,凭证编号从财务系统同步。人工只补充机器无法判断的内容,例如成本用途、异常原因和估算依据。这样才能把填写负担控制在合理范围内。
4. 如何看待管理平台与财务系统的分工
当组织使用项目管理平台时,它适合承接项目范围、工作包、责任人、进度和变更记录;财务系统适合承接凭证、科目、结算和账务控制。两者之间要明确主数据归属和同步方向,不能让项目团队维护一套“真相”、财务再维护另一套“真相”。
例如,项目编号由谁创建、成本类别由谁维护、合同金额何时同步、验收状态如何回传、已入账金额如何更新,都要在实施前写清。对于 PingCode 这类面向中大型企业和 100 人以上组织的项目管理平台,评估重点可以放在项目与工作项关联、权限和流程配置、数据接口、审计记录及跨团队可视化能力;它不应被默认视为财务核算系统,也不能替代企业的会计控制。
如果组织规模较小、项目少、成本类别简单,先用规范化台账和固定复核节奏也可能足够。是否需要平台,取决于跨部门协作复杂度、数据量、审计要求和现有系统接口,而不是人数本身或采购偏好。
六、具体操作步骤:从口径确认到每周纠偏
1. 第一步:选定试点对象和管理问题
不要一开始就覆盖全公司。先选一个成本结构复杂、负责人愿意参与、业务周期足够完整的项目或项目群。试点目标要具体,例如把成本归集延迟从某个基线缩短、提高项目归属完整率、减少长期未确认事项,或者提前识别超预算的承诺成本。
试点范围也要包括反例:挑一个稳定项目作对照,或至少记录不同项目的规模、供应商数量、工期和成本类型。这样可以避免把业务自然变化误判为流程成效。若项目中途发生大规模范围变更,应把它标记出来,而不是把所有波动都归因于管理机制。
2. 第二步:定义成本字典和状态口径
建立一份短小、能被一线人员读懂的成本字典。类别可以包括内部人力、外包、软件与云资源、设备、差旅、培训、共享服务等,但应根据企业真实成本结构裁剪。每个类别都写明示例、归集规则、证据类型和责任人,避免同一笔费用在不同项目中被归到不同类别。
状态定义要比类别更严格。建议明确待申请、已批准、已承诺、已发生待确认、已确认、已取消等状态的进入条件和退出条件。尤其要写清楚“已承诺”如何释放、“待确认”最长保留多久、“验收通过”是否意味着金额已经最终确认。
3. 第三步:给每个成本事件指定责任人
实际成本管理容易出现“大家都参与、没人负责”。每个事件至少要有一个提交责任人、一个业务确认人和一个最终核验角色。金额较小、风险较低的事项可以采用轻量审批;重大合同、变更和异常费用则应提升审批级别。
责任划分可以采用以下方式:
- 项目负责人:确认项目归属、范围变化、剩余工作量和完工预测。
- 采购负责人:维护供应商、合同、订单、承诺余额和采购变更。
- 财务负责人:确认凭证、会计期间、科目映射和账务口径。
- 业务负责人:确认需求变化、业务收益、优先级和交付边界。
- 系统或数据负责人:维护字段规则、接口映射、权限和异常校验。

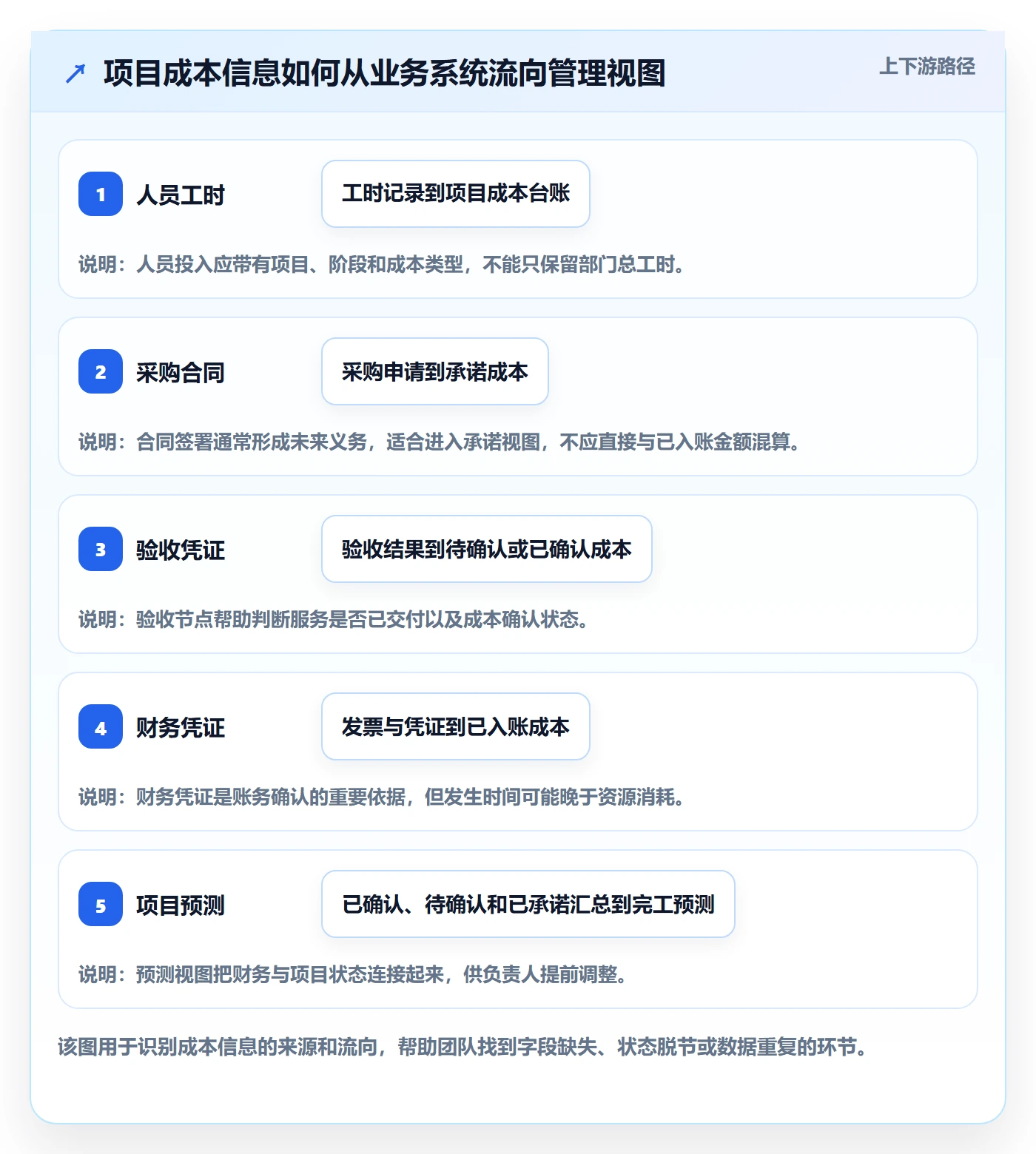

4. 第四步:把成本采集嵌入原有工作流
成本采集如果靠月底提醒,最终一定会形成补录。更可持续的方式,是在原有流程中收集必要信息:采购申请提交时选项目,工时周报提交时选工作包,验收时关联合同和交付物,需求变更批准时记录成本影响。让数据在事件发生时自然产生,而不是事后向员工追忆。
这一步要特别注意流程摩擦。若员工必须在多个系统重复填写同一字段,应先确认是否能通过接口或单点数据源减少重复。不能自动化时,至少提供清晰的填写说明、默认值和错误提示。字段本身不是管理能力,能形成稳定、及时的事件记录才是。
5. 第五步:建立预算基线和变更规则
预算基线必须关联交付范围和时间计划。没有范围依据的预算,只是一项金额目标。项目启动时,应记录预算版本、估算假设、单价依据、风险准备和审批记录;需求或供应条件变化时,区分“原基线偏差”与“批准后的基线变更”。
不建议为了让实际看起来正常而频繁重设预算。预算调整应留存理由、影响分析、批准人和新旧版本。历史基线仍应可查,才能判断初始估算准确度、变更规模和执行偏差。若组织只保存最新版预算,复盘就无法回答项目为何偏离最初计划。

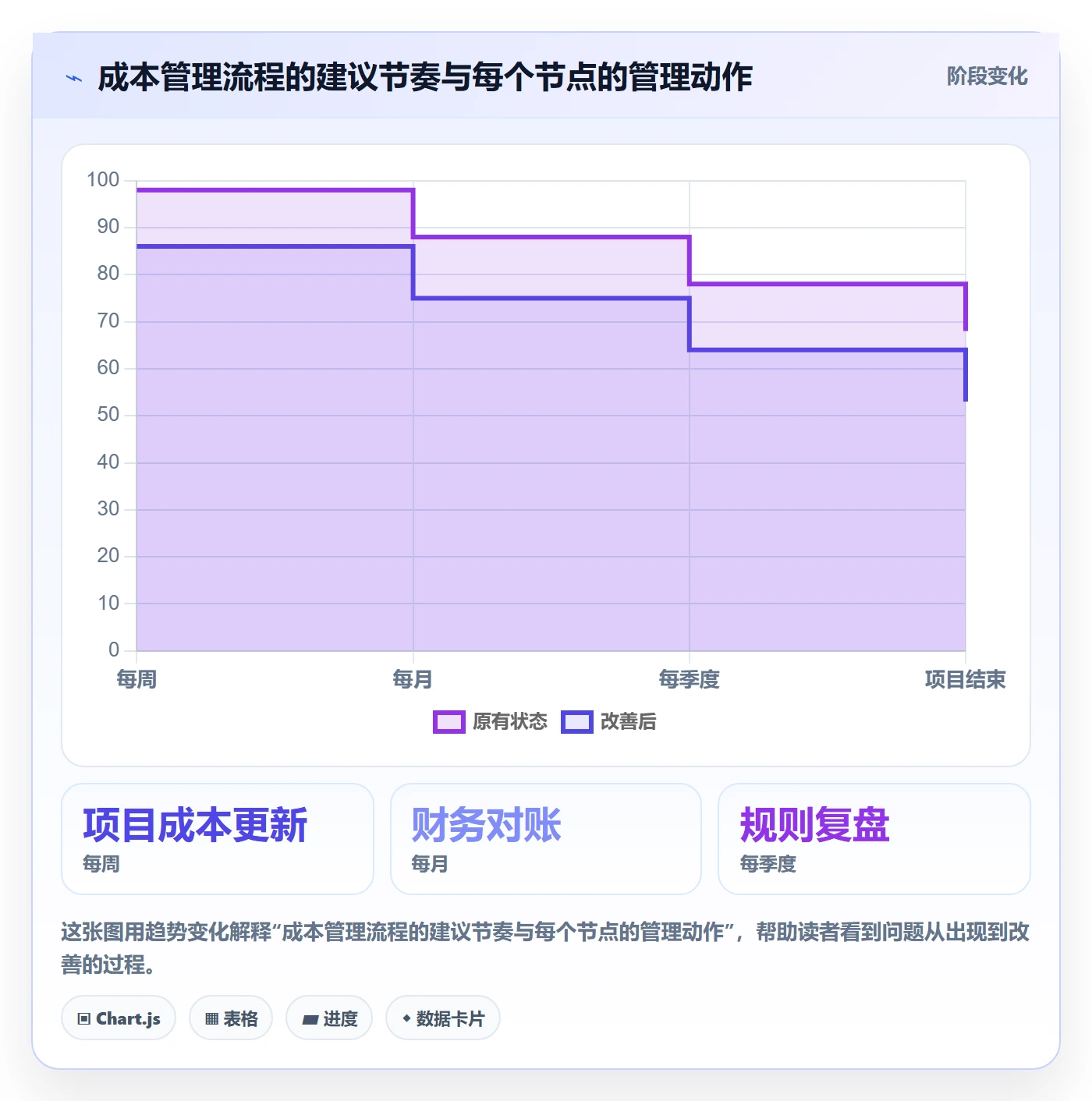

6. 第六步:按节奏更新已发生、承诺和预测
更新频率应匹配成本波动和决策速度。对外包、云资源使用较高或需求变化频繁的项目,可以每周更新;低风险、低金额项目可以每月更新。每次更新不只是刷新数字,还应确认三个问题:新发生了什么、未来承诺变化了吗、完工预测是否需要调整。
数据更新时间与财务结账时间可以不同。项目团队可以先更新管理估算,财务再完成正式核验;两者都要标注时点和状态。不要把估算数据塞进正式账务,也不要因为财务尚未关账而拒绝更新管理预测。
7. 第七步:每周召开短时成本例会
成本例会应围绕异常项,而不是逐条朗读所有费用。会前由数据负责人生成清单:预算偏差超过阈值、待确认成本逾期、承诺余额异常、项目归属缺失、完工预测变化较大的事项。会上明确决定、负责人和期限,会后追踪未完成动作。
一个 30 分钟例会可以按以下顺序进行:
- 核对上周承诺事项是否完成,确认关闭或重新设定期限。
- 查看新增成本事件和待确认事项,确定其归属、状态及证据。
- 解释完工预测变化,区分范围、价格、工作量、效率和时间原因。
- 决定是否控制新增承诺、申请预算变更、调整资源或接受风险。
- 记录责任人、截止日期和升级路径,避免会后再次口头追问。
8. 第八步:月末对账,季度复盘规则
月末对账负责让管理记录与财务数据对得上,检查重复计入、漏项、期间错配和待确认余额;季度复盘则负责判断规则是否有效,例如成本类别是否过细、分摊方式是否失真、阈值是否频繁误报、流程是否造成不必要等待。
月末发现的差异不能只做一次性修正。要追问差异从哪个流程节点产生,是否需要字段、权限、接口或培训调整。若某类成本连续三个周期都依赖人工补录,问题通常不在员工不够认真,而在流程设计没有把责任和证据放在正确的位置。

七、不同情况下的行动建议:先解决最影响判断的断点
1. 团队刚开始做成本管理
如果团队目前依靠表格和月底汇总,不要一开始建设复杂的成本模型。先固定成本类别、项目编号、状态、责任人和更新时间,再选择一个项目跑完整周期。第一个目标应是“成本有归属、状态说得清、异常有人处理”,而非实现所有费用自动化。
起步阶段建议把报表控制在少数核心指标:已确认实际、待确认实际、已承诺成本、完工预测、预算偏差、待处理异常数量。若连这几项都无法稳定更新,就先不要增加复杂的单位经济模型和跨项目排名。
2. 项目较多、跨部门协作频繁
当项目多、参与部门多、成本类别分散时,人工拼表的维护成本会上升。此时要优先做主数据治理和接口映射,确定项目、客户、部门、成本中心、供应商和合同之间的关联规则。还要设计权限:项目负责人能看哪些成本、采购能维护哪些承诺、财务如何核验、管理者如何查看汇总。
中大型组织可以评估项目管理平台与财务、采购、工时系统的协作能力,但要先列出真实的业务场景和数据流,再做产品验证。测试时用一个完整项目链路,从立项、任务投入、采购承诺、验收、入账到完工预测逐步演练,而不是只看演示环境里的一张漂亮仪表盘。
3. 成本主要由人力驱动
人力成本不能简单用名义工资乘工时。管理口径可能还涉及福利、奖金、用工成本、外包费率、不同岗位费率和公共时间分摊。企业应决定采用标准成本率、实际薪酬率还是混合口径,并说明用途:用于项目预测的标准费率,未必等同于财务核算的实际薪酬成本。
工时管理也不应变成逐分钟监控。对知识工作,投入时间只是成本驱动因素之一,还要观察交付产出、返工、等待和技能匹配。过度追求精确工时可能引发填报负担和行为扭曲,导致团队把时间填得“好看”,反而降低数据可信度。
4. 成本主要由采购和外包驱动
这类项目应把承诺管理放在优先位置。合同签署、采购下单、范围变更和验收结果必须尽早进入成本预测。重点关注合同剩余量、变更单、未验收服务、取消条件和付款节点。若供应商按阶段交付,建议将工作包、验收里程碑与费用计划关联。
也要注意最低价不等于最低总成本。供应商报价低但返工率高、响应慢或后续变更费用高,整体成本可能更高。评估时应比较总拥有成本和交付风险,并保留质量、服务等级与验收标准,不要为了短期节省牺牲关键交付条件。
5. 成本主要由云资源或基础设施驱动
先建立资源与业务对象的关联,明确每个账户、服务、环境、标签或应用归属哪个产品和项目。重点看用量、单位价格、闲置资源、峰值容量和异常增长,而不是只看账单总额。无法归属的资源应进入待治理清单,并设置负责人和清理期限。
削减资源之前,要确认是否会影响可用性、性能、备份和灾备要求。测试环境自动关停、过期资源清理和容量优化通常比直接降低生产配置风险更低。成本优化必须和服务质量指标联动,否则短期账单改善可能换来故障和恢复成本。
6. 预算已明显超支,项目仍在交付中
这时不要先急着冻结所有支出。先将差异按已发生、待确认、已承诺和剩余预测拆开,判断超支是一次性偏差还是持续性趋势。再评估范围是否可以分期、哪些需求可延后、哪些投入是安全与质量底线,以及客户变更是否有正式确认和商业补偿。
如果项目的业务价值仍成立,可以通过重新批准预算、调整范围、延长周期或重组资源继续推进;如果价值已不成立,及时止损可能优于继续投入。关键是把沉没成本与未来决策分开:过去已经花的钱无法通过继续花钱“追回”。
八、不同情况下的取舍:精度、速度和管理负担不能同时无限提高
1. 实时更新还是月度核算
高频更新适用于成本变化快、承诺金额大、决策窗口短的项目。它能更早暴露异常,但也要求业务事件记录更及时,增加数据维护和核验负担。稳定、低金额、低风险项目采用月度节奏可能更经济。
我的判断原则是:如果一周内可能发生足以改变资源或范围决策的成本变化,就值得提高更新频率;如果及时更新不会改变任何动作,实时化可能只是增加噪音。频率应服务于决策,而不是追求“越快越先进”。
2. 标准成本还是实际费率
标准成本便于预算和跨项目比较,也能减少薪酬数据的访问风险;缺点是与某个项目真正消耗的资源成本可能存在差距。实际费率更贴近真实成本,但维护敏感数据、处理人员变化和解释波动的负担更高。
不少组织适合采用分层方法:项目预测用岗位标准费率,财务核算按正式账务规则处理,管理分析再通过定期校准衡量二者差异。只要不同口径被明确标识,标准费率和实际费率可以并存;把它们混在同一张报表却不标注,才是问题。
3. 细分成本类别还是保持简洁
类别细,能帮助定位驱动因素,但也增加填报和维护成本;类别粗,容易让重要差异被淹没。是否拆分应看它能否改变决策。若外包和软件订阅需要不同审批或优化动作,就值得分开;若几个小类长期由同一流程处理且金额不大,可以合并。
一种可行做法是设置稳定的一级类别,再允许有限的二级分类,并规定新增类别必须说明用途、维护责任和报表影响。类别不应随着每个项目的临时需求不断膨胀,否则跨项目比较会变得困难。
4. 自动化程度与流程控制力度
自动化可以减少重复录入和手工汇总,但错误的规则也会更快传播。接口上线前,要先处理项目编码、供应商主数据、状态转换、重复记录和权限边界。先把流程跑通、异常列清,再自动化高频且规则明确的部分,通常比一开始追求全自动更稳妥。
对于金额高、风险大的成本事项,保留人工复核是合理的;对于高频、低金额、规则清晰的记录,则可以通过规则校验和抽样审核减轻负担。控制力度应按风险分层,而不是给所有费用套同一审批链。
5. 成本节省还是风险降低
某项投入是否该保留,要比较其成本与能够避免的损失。质量测试可能增加当期人力,却减少上线后的缺陷修复;备份可能增加存储支出,却降低数据丢失风险;供应商冗余可能增加采购成本,却提升关键服务的连续性。
这些判断不一定都能精确货币化,但至少要记录风险场景、影响范围、概率判断、替代方案和批准人。管理者可以接受某些高成本选择,但不能在不知道代价和风险的情况下被动承受。
九、落地检查清单:判断实际成本管理是否进入正轨
1. 口径与数据层检查
- 是否区分已确认实际、待确认实际、已承诺成本和完工预测?
- 项目、成本中心、合同和供应商是否有稳定的关联标识?
- 内部人力、共享费用和未结算成本的口径是否书面说明?
- 数据是否标明来源、更新时间、责任人和核验状态?
- 预算变更是否保留历史版本和审批依据?
2. 流程与责任层检查
- 采购、工时、验收、报销和财务凭证是否在业务发生时留下记录?
- 每类成本事件是否有明确的提交、确认和核验角色?
- 超阈值偏差是否会触发明确动作和升级路径?
- 待确认事项是否有截止日期,逾期是否有人跟进?
- 项目团队能否在付款前看到重要承诺和未来成本风险?
3. 管理结果层检查
如果一个项目在月末仍无法回答“当前已消耗多少、还有多少待确认、已锁定多少合同义务、按当前范围预计完工成本是多少”,实际成本管理就还没有真正建立起来。报表数量、系统功能和审批层级都不能替代这四个答案。
另一个有用的检查方式,是随机抽取三笔成本:一笔人力、一笔采购、一笔共享费用,沿着业务事件、项目归属、状态变化、核验证据和最终管理动作完整追踪。若每一笔都要靠多人回忆和私聊补充,系统呈现的“完整率”可能只是表面完整。
十、结语:把成本事实放到决策发生的时间点
1. 实际成本管理的独特价值
实际成本做得好,不是因为财务报表更厚,也不是因为所有员工每天填更多字段,而是因为成本事件能在产生时被正确归属,项目承诺能在形成时被看见,偏差能在仍有选择时被解释。真正的效率提升,来自减少月底追数、重复核对和迟到的纠偏,而不是单纯增加审批。
对管理者而言,最值得追问的不是“这个月花了多少”,而是“哪些资源已经消耗、哪些义务已经锁定、剩余工作还需要什么,以及我们现在能改变什么”。这组问题把成本从历史账目带回经营决策,也能帮助跨部门团队围绕事实而不是各自的表格协作。
2. 下一步怎么做
如果你准备开始,先选一个项目,用一页纸统一成本口径,再把已确认、待确认、已承诺和完工预测分开。接着挑三类最重要的成本事件,明确业务发生节点、字段、责任人和证据,运行一个月后复盘归集延迟、归属完整率、逾期待确认比例和对账耗时。
只有当这些基础指标稳定后,再扩大到更多项目、更多系统和更复杂的成本模型。不要先追求一张看上去完整的集团级成本大屏;先让一笔真实成本从发生到决策能够被追溯。这个顺序通常更慢一点,却更不容易把错误的口径规模化。
常见问题解答(FAQ)
1. 实际成本应该按什么口径计算?
我在做项目复盘时发现,财务账上的支出和项目团队填报的成本总对不上。实际成本到底应该看已付款金额、已入账金额,还是已经发生但尚未付款的费用?
先统一“实际成本”的定义:在约定统计周期内,项目为完成工作已经消耗或承诺消耗的资源成本。项目管理通常以权责发生口径作为分析基础,付款时间则用于现金流管理,两者不要混为一谈。比如团队已完成一项服务、供应商发票下月才到,若等付款后才计入,就会造成当月成本偏低、下月成本虚高。
建议每笔成本至少记录项目、任务或工作包、发生日期、金额、成本类别、责任部门和凭证状态,并明确已发生未开票费用的确认规则。
2. 人工成本怎样归集,才能避免估算失真?
我发现团队成员经常同时支持多个项目,只按月工资平均分摊,结果每个项目看起来都花了不少钱,却说不清钱花在了哪里。工时要记到多细,才能既可信又不让大家觉得是在增加负担?
不要一开始就要求逐分钟记录,先按可核对的工作包或任务记录工时,并与排期、交付物和负责人对应。计算时可用“确认工时 × 统一的小时成本率”,小时成本率应事先说明是否包含工资、福利和团队间接费用,避免不同部门各算一套。
举例来说,某成员本月投入项目甲 40 小时、项目乙 20 小时,若约定小时成本率为 200 元,则两项目分别归集 8000 元和 4000 元;这里的数字只是演示,实际费率应由财务和业务共同确认。若工时长期集中填在月末,或与任务进度明显不符,应先改进填报流程,而不是直接把数据当成精确事实。
3. 跨部门团队如何缩短实际成本核对时间?
我所在团队要等项目、采购和财务分别发完表格,才能拼出一版成本,反复确认字段和数字很耗时。有没有一种操作步骤,能减少来回追问,又不把审批流程做得过重?
把核对从“月底集中对账”改为“发生时留痕、定期复核”。可按四步执行:项目负责人建立统一的工作包和成本类别;采购或业务提交订单时关联项目与预算项;部门负责人每周确认工时、已收货未付款和变更事项;财务每月关账前核对凭证、入账状态和归属。
实际操作中,统一项目编号、成本类别和责任人,往往比增加审批层级更能减少返工。可先选一个项目试运行两周,统计缺少归属、重复登记和等待确认的条数,再针对最常见的错误调整字段或责任分工。
4. 实际成本超预算时,怎样判断是暂时偏差还是管理问题?
我看到项目花费超过计划后,第一反应是要求团队少花钱,但有时成本上升是因为范围变了,有时又确实是返工或采购失控。应该看哪些信息,才能决定是调整预算、纠正执行,还是接受偏差?
不要只比较累计实际成本和总预算,还要同时看已完成工作、剩余工作估算、范围变更及成本发生原因。举例来说,预算 10 万元的项目已完成约 80% 工作、实际花费 8.5 万元,若剩余工作预计还要 1.5 万元,最终预测约 10 万元;
若已完成 50% 却已花费 8.5 万元,则需要立即检查返工、资源投入或采购价格。这里的完成比例应依据可验收成果,不宜只凭主观进度。偏差来自已批准的范围变化时,更新预算和预测并保留变更依据;来自重复劳动、等待或未经批准的采购时,则明确负责人、纠正动作和复核日期。
核心关键词
文章包含AI辅助创作:成本管理如何做好实际成本?跨部门团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594863
读者评论
我们之前也把付款金额当项目成本看,外包验收晚一个月,项目经理一度以为预算还有余量。把已发生、待确认和已承诺分开后,预测更有用,但待确认金额最好设核实期限,不然容易长期挂账。
共享云资源按项目平均分摊确实省事,但用量差异大的项目会被算得不公平。实际落地时还得考虑账单标签是否稳定、分摊规则谁来维护,否则规则写得再细也难持续。
偏差拆成工作量、价格、范围和效率几类挺实用。我比较担心人力成本费率的准确性,内部人员的费率若只是统一估算,横向比较可能看起来很精确,实际解释力有限。
