成本管理成本教程:管理层落地方案,避坑指南

成本管理最常见的失效,不是预算做得不够细,而是公司把“成本管理”误做成了“费用审批”:差旅、采购、招聘逐项设限,月底费用看起来降了,交付延期、返工增加、客户流失和关键岗位空缺却没有进入同一张账。管理层真正要解决的,是在不损害收入质量、交付能力和长期竞争力的前提下,识别哪些成本值得投入、哪些成本应当停止,以及谁有权在什么条件下作出取舍。

一、先讲核心结论:管成本,不是把每一笔钱都压到最低

1. 成本管理的目标是提高资源回报,而不是追求账面支出最小

我判断一项成本是否该削减,通常先问三个问题:它支持了什么业务结果?如果取消,结果会怎样变化?这个变化什么时候能被验证?如果回答只有“大家都在用”“去年预算就这么批的”或“别的部门也在压”,这笔钱就还没有通过管理层审视。

成本可以分成维持运营所必需的支出、能够带来可验证产出的投入,以及暂时看不出业务价值的消耗。三类支出不能用一把尺子衡量。服务器费用可能是维持服务稳定的必要成本,也可能因资源长期闲置而有优化空间;培训预算可能短期看不出收入,却能降低关键岗位错误率;营销费用即使压低了,也可能让获客渠道萎缩。

核心结论是:成本管理要同时看金额、产出、风险与时间滞后。单看费用金额,会把“便宜但低效”和“贵但回报高”混为一谈;单看预算执行率,则容易奖励把预算花完、惩罚主动节省。

2. 管理层先统一四个口径,再讨论削减比例

在成本评审会上,我会先确认四个口径:成本归属按谁负责,成本对象按什么业务单元核算,产出按什么指标衡量,评估周期覆盖多长时间。口径不统一,同一笔费用可能在部门账上是成本,在项目账上却被遗漏;一个部门报告节省,另一个部门则承担了额外返工。

  • 归属口径:费用由哪个部门、项目、产品或客户承担,是否存在跨部门分摊。
  • 对象口径:分析的是固定成本、变动成本、直接成本、间接成本,还是全生命周期成本。
  • 产出口径:用收入、毛利、交付周期、质量、客户留存或风险水平中的哪些指标衡量。
  • 时间口径:看月度现金支出、季度经营结果,还是跨年度投资回报。

这四个口径并不要求所有成本都被精确分摊到最细。分得越细,数据维护成本也越高。我更倾向于先把金额大、决策影响强的成本分清,再逐步处理小额费用;对于低金额、低风险项目,使用合理的估算规则通常比反复追求账面精度更有效。

3. 管理层需要的是一套决策机制,不是一张节流清单

一张“压缩费用十项行动”容易发下去,却很难告诉团队哪些支出可以自主调整、哪些需要重新评估、哪些绝不能因短期压力而削减。落地方案至少需要目标、边界、责任人、审批规则、复核周期和反弹机制。

我建议把成本管理目标写成经营问题,而不是口号。例如,不说“所有部门削减百分之十”,而说“在不降低关键客户续约率和产品稳定性的前提下,降低单位交付成本,并将节省资金优先用于高回报项目”。前者只给出压力,后者同时交代了目标、约束和资源重新配置方向。

成本管理成本教程:管理层落地方案,避坑指南

二、背景和真实场景:为什么预算看似可控,经营结果仍然变差

1. 预算账回答“花了多少”,经营账还要回答“为什么花”

预算表通常能显示部门本月用了多少、与预算差多少,却未必能解释费用对应的业务量、服务质量和客户结果。销售差旅费用上升,可能是低效出差,也可能是销售团队在新区域开拓;客服人力成本增加,可能是排班不合理,也可能是产品故障增加导致工单激增。

如果管理层只看金额,就容易把业务增长带来的合理成本当成浪费,也容易忽略预算内发生的低效支出。预算控制的意义在于提供边界,不是自动证明支出合理。预算之内的支出仍需问价值,预算之外的支出也需要看紧急性、收益和风险。

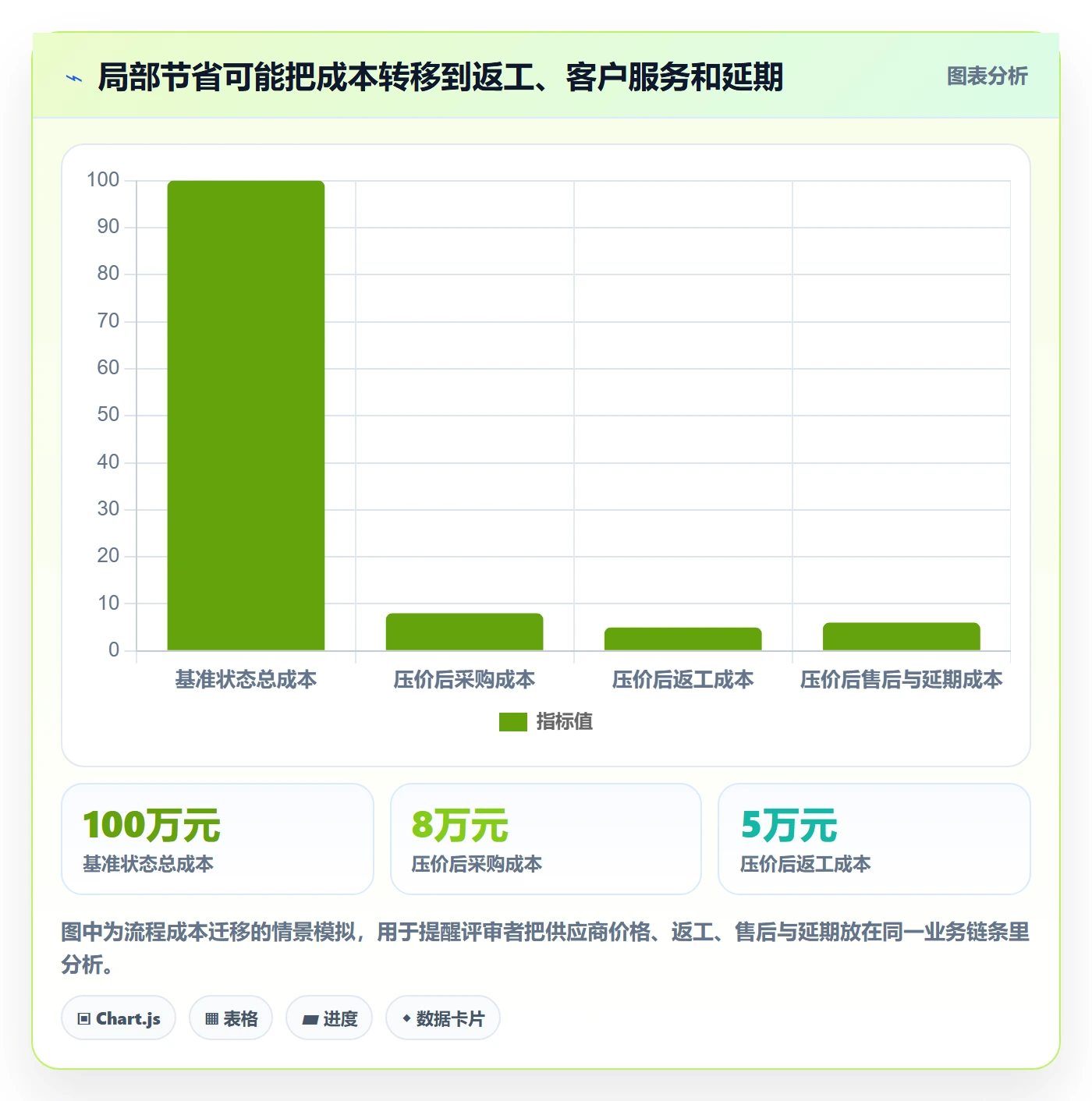

2. 成本会沿着流程转移,单部门节省可能只是把账单推给别人

采购部门压低单价,却买到更不稳定的材料,生产部门可能承担更多报废与返工;研发团队减少测试时间,质量部门可能承接更多缺陷,客户成功团队则面对更多投诉;减少客服排班,表面人力费用下降,实际可能增加等待时间、退款和客户流失。

因此,我会要求成本提案写清楚“成本转移路径”:支出减少发生在哪里,新增负担可能落到哪里,哪些指标能提前发现副作用。跨部门影响若没有被计入,局部节省很容易被误报为企业整体改善。

3. 现金流压力与长期效率目标,不能混为一个决策

企业面临现金紧张时,短期现金支出控制可能优先级更高;但这与长期单位成本优化并不是同一个问题。推迟设备维护或暂停关键招聘,短期能改善现金流,却可能抬高未来故障率、加班成本或交付风险。

管理层应区分“立即止血”和“结构性改善”。止血方案关注未来数周或数月的现金流和可逆性;结构性改善关注流程、产品组合、采购机制、组织能力以及长期产出。把两类行动放在同一张表里,可以避免拿长期投资的标准去否决紧急现金安排,也能避免把临时冻结包装成永久的效率提升。

4. 数据不完美并不意味着不能管理,但必须标注可信度

不少企业等着成本数据完全准确后才启动分析,结果项目迟迟无法开始。实际操作中,我更关注重要数据是否足以支持当前决策,而不是是否达到会计级别的绝对精度。金额较大的合同、人员投入和外包项目应尽量使用实际数据;低金额、分摊规则复杂的项目可以先估算,并标注估算来源和误差范围。

建议每项关键数据至少记录来源、责任人、更新时间和可信度。管理层看到“估算值”并不可怕;可怕的是估算数据被当作实际结果使用,导致错误决策还被精确地呈现出来。

成本管理成本教程:管理层落地方案,避坑指南

三、常见误区:看起来在控成本,实际可能损害经营能力

1. 误区一:一刀切削减,认为比例统一就代表公平

要求所有部门按同一比例压缩预算,执行简单,也容易向组织传递紧迫感,但它忽略部门成本结构、业务阶段与收入贡献差异。一个已成熟、流程稳定的部门可能有较多可优化空间;一个正在承担产品质量修复或关键市场开拓的团队,削减同样比例可能直接影响业务能力。

更稳妥的做法是将成本分成刚性底线、可调整支出和需重新论证的投入。刚性底线涉及安全、合规、客户承诺和业务连续性;可调整支出可通过效率改善降低;需重新论证的投入则要根据回报、替代方案和退出成本重新决策。

2. 误区二:只盯费用预算执行率,把“花完预算”当成管理能力

如果部门负责人知道预算剩余额度会影响下一年度预算,他们就可能在年末集中采购、提前续费或加快项目支出。这样一来,预算执行率看起来很漂亮,企业却可能获得了暂时用不到的库存、重复软件授权或尚未形成业务结果的投入。

预算是授权上限,不是必须完成的消费指标。复盘时应将未花预算分成主动节省、项目取消、执行延期和资源不足等原因,并分别处理。主动节省应受到认可;项目取消要评估沉没成本;执行延期要判断是外部阻碍还是能力不足。

3. 误区三:把裁员、冻结招聘和降薪当作通用成本方案

人力支出占比高,不等于人力成本都能通过简单缩编改善。若岗位职责重叠、需求频繁返工、审批层级过多,单纯减少人数可能让剩余人员承担更多协调和补救工作。短期工资账单下降,组织处理能力也可能同步下降。

评估人力成本时,应同步观察单位产出、关键岗位负荷、加班时长、离职率、交付质量和业务等待时间。若减少岗位后这些指标明显恶化,所谓节省可能只是把工资成本转成了延期、流失和重聘成本。

4. 误区四:把降价等同于采购优化

供应商报价降低,不一定意味着总拥有成本下降。合同中还包括交付周期、质量稳定性、售后响应、付款条款、切换费用、数据迁移和供应连续性。对关键物料或核心服务而言,最低报价可能伴随更高的停摆风险。

采购评审需要把报价拆成可比较的总成本项,并明确哪些成本已包含、哪些属于额外收费。若供应商切换存在认证、迁移或重新培训成本,也应纳入评估,而不能只比较合同第一页的单价。

5. 误区五:过度精细化核算,陷入数据成本高于管理收益

将每一小时、每一项耗材精确分摊到项目,听起来严谨,却可能需要大量人工维护。若分摊结果不影响任何决策,继续精细化只会增加记录负担。成本核算应遵循“重要性原则”:先把会改变管理决定的差异测清楚。

对于金额小、波动低、业务影响弱的成本,可以合并管理;对于客户盈利能力、产品毛利、长期合同、关键供应商和重大项目,则值得细分。判断标准不是“能不能算”,而是“算出来后会不会改变行动”。

6. 误区六:把短期削减成功当成结构性改善

临时冻结差旅、外包或招聘,确实可能迅速减少现金支出,但冻结结束后费用可能反弹。结构性改善通常需要改变流程、采购规则、产品设计、工作分工或需求管理方式,使单位业务量所需的资源持续下降。

我会要求每项节省注明有效期、复发条件和持续机制。例如,取消某个低使用率服务后,应明确谁审核新增需求;压缩外包后,应明确内部团队能否长期承接;合并采购后,应检查业务部门是否改用新的零散合同规避流程。

四、专业判断逻辑:用一套可复核的方法决定成本去留

1. 先确定成本对象,避免把不同业务混在一起

同一笔费用在公司整体层面可能占比不高,在某个产品、客户或项目中却可能决定盈亏。成本分析应先确定决策对象:是整个公司、某条产品线、某类客户、某个项目,还是一项具体流程。

对象选错,结论就会失真。比如,公司整体研发费用较高,并不能直接说明研发投入应减少;如果其中一款产品的维护成本远超收入贡献,问题可能出在产品组合,而不是研发部门整体效率。

2. 区分可避免成本、沉没成本与机会成本

可避免成本是采取行动后能够减少的未来支出;沉没成本是已经发生、无法追回的投入;机会成本则是把资源放在一个用途上后,放弃的最佳替代收益。三者在成本决策中扮演不同角色。

是否继续项目,应主要看未来增量收入、未来可避免成本、风险以及可替代用途,而不应仅因为“已经投了很多钱”就继续投入。反过来,已经签约但无法取消的费用,也不能被错误地算成当下立刻能够节省的金额。

3. 评估净收益,不把毛节省写成最终成绩

每个成本方案都应建立简单的收益桥:基准支出、计划减少、实施成本、转移成本、风险准备、净收益。若依赖未来收入提升,还要将确定性和实现时间写清楚,避免把乐观假设当作已实现收益。

对难以货币化的结果,可使用风险区间和业务指标替代单点金额。例如,服务稳定性可以看故障次数和恢复时间;人力效率可以看单位业务量工时;质量可以看返工率、投诉率和一次通过率。钱不是唯一指标,但任何非财务指标都必须能被观察和复核。

4. 把成本弹性与业务量变化分开

收入下降时,某些成本会自然下降,如按件计费的物流或交易手续费;另一些成本具有刚性,如租赁、固定工资和基础设施合同。观察费用变化时,应区分业务量效应和管理效率效应。

例如,单位成本上升可能是因为固定成本被更少的业务量分摊,并不一定意味着流程变差;总成本增加也可能只是业务规模扩大。比较时应同时看总额、单位成本和业务量,避免把规模变化误判为效率变化。

5. 给每个决策设置约束条件和停止线

成本方案不应只写“目标节省多少”,还要写“出现什么情况必须暂停或回滚”。例如,若交付延期率连续两期超过预设阈值,或关键客户投诉明显增加,则暂停进一步缩减相关资源并复核因果关系。

停止线不是为失败找借口,而是管理风险的机制。没有停止条件的节流目标,容易迫使团队在坏结果已经出现时继续执行,直到问题变成客户损失或合规事故。

成本管理成本教程:管理层落地方案,避坑指南

五、案例与数据观察:从费用削减转向单位交付成本改善

1. 案例设定:一家中型企业发现成本上升,但原因不在采购价格

以下是用于说明方法的情景模拟案例,不是对某家企业的实际业绩陈述。假设一家提供企业服务的公司,年度项目收入约为五千万元,交付团队、外部服务和客户支持相关成本逐年上升。管理层最初认为应优先压低外包价格,财务拆解后发现,问题主要集中在需求变更、返工和交接等待。

模拟基线中,全年完成一百个项目,交付相关成本共二千万元,平均每个项目二十万元。进一步拆分后,直接交付人工占一千一百万元,外部服务占三百万元,返工与补救占三百五十万元,项目等待和延期造成的内部协调成本约二百五十万元。后两项虽然不一定都在单一财务科目中,却对交付能力有实际影响。

2. 先追踪成本形成过程,再决定控制点

项目经理和财务负责人对照项目变更记录、工时填报、验收缺陷和供应商账单,发现部分返工来自启动阶段需求边界不清,部分来自跨部门评审延迟。外部服务报价并未显著高于市场可比范围,因此单纯砍价很难解决主要成本来源。

团队把改善措施拆成三项:启动时确认需求冻结点;对高风险变更实行影响评估;将返工原因按需求、设计、实施、验收分类。试点范围先限定在新启动项目,不强行把新流程套到已经进入后期交付的项目,以免迁移规则本身增加风险。

3. 用试点验证,而不是先承诺全年节省目标

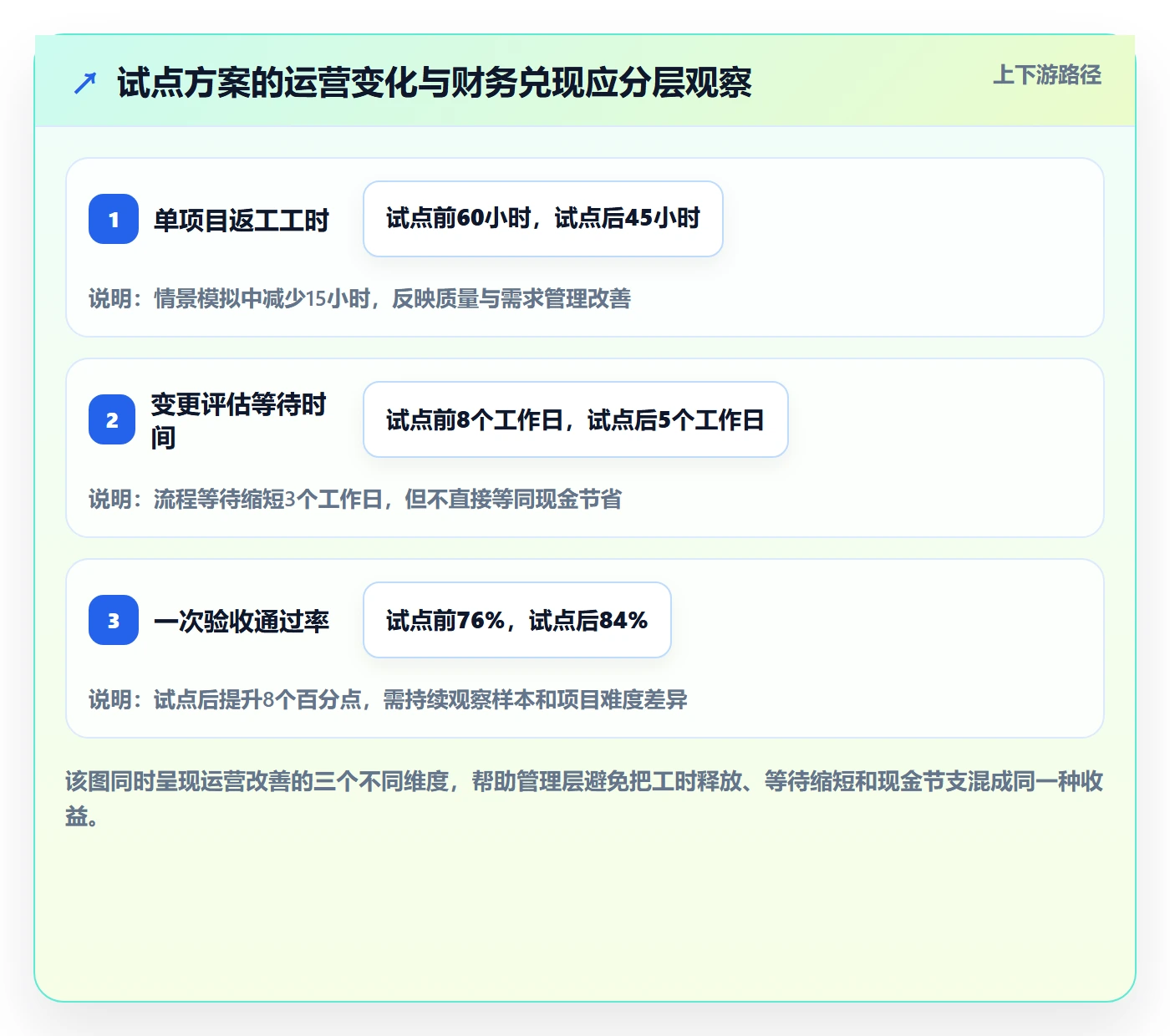

情景模拟中,试点持续十二周,覆盖二十个项目。试点组平均每个项目的返工工时从六十小时降至四十五小时,变更评估等待时间从八个工作日降至五个工作日,一次验收通过率从百分之七十六提高到百分之八十四。由于样本有限,这些变化只能作为继续观察的信号,不能直接外推为全年确定收益。

如果将返工工时按每小时二百元的综合人工成本估算,每个项目减少十五小时,相当于三千元的直接工时释放。二十个试点项目合计释放三百小时,折合六万元的理论人工容量价值。它不一定等同现金节省:如果团队没有减少加班、减少外包或承接更多有效项目,这部分首先是产能释放,而非财务报表上已经实现的节支。

4. 把结果拆成现金节省、产能释放和风险改善

成本复盘最容易出现的误报,是把“省下的时间”直接写成“省下的钱”。只有当工时减少带来加班下降、外包减少、招聘延期或新增业务承接时,产能价值才可能转化为可核算的财务结果。若只是让员工在同样工时内完成相同项目,改善仍然有价值,但应标为效率提升,而非已实现现金节省。

同样,验收一次通过率提升也不能未经验证就折算为收入。它可能降低返工、缩短回款周期或改善客户体验,但这些效果需要分别追踪。管理层可以先报告运营指标,再通过实际外包账单、工时、回款和客户续约数据验证财务影响。

成本管理成本教程:管理层落地方案,避坑指南

5. 用基线、对照和复核周期减少“改善归因”偏差

试点结果可能受到项目难度、客户配合度、人员经验和季节性影响。为了判断改善是否来自新流程,建议至少保留试点前基线,并尽量选择业务特征相近的项目作为对照。若无法建立严格对照,也应记录项目复杂度、团队规模和重大变更等影响因素。

不要只看试点结束时的平均值。还要看分布:是否少数容易项目拉高了平均表现,是否有少数极复杂项目导致整体变差;是否每个团队都受益,还是只有熟悉流程的团队表现改善。管理层需要知道方法在哪些条件下有效,而不只是一个好看的汇总数字。

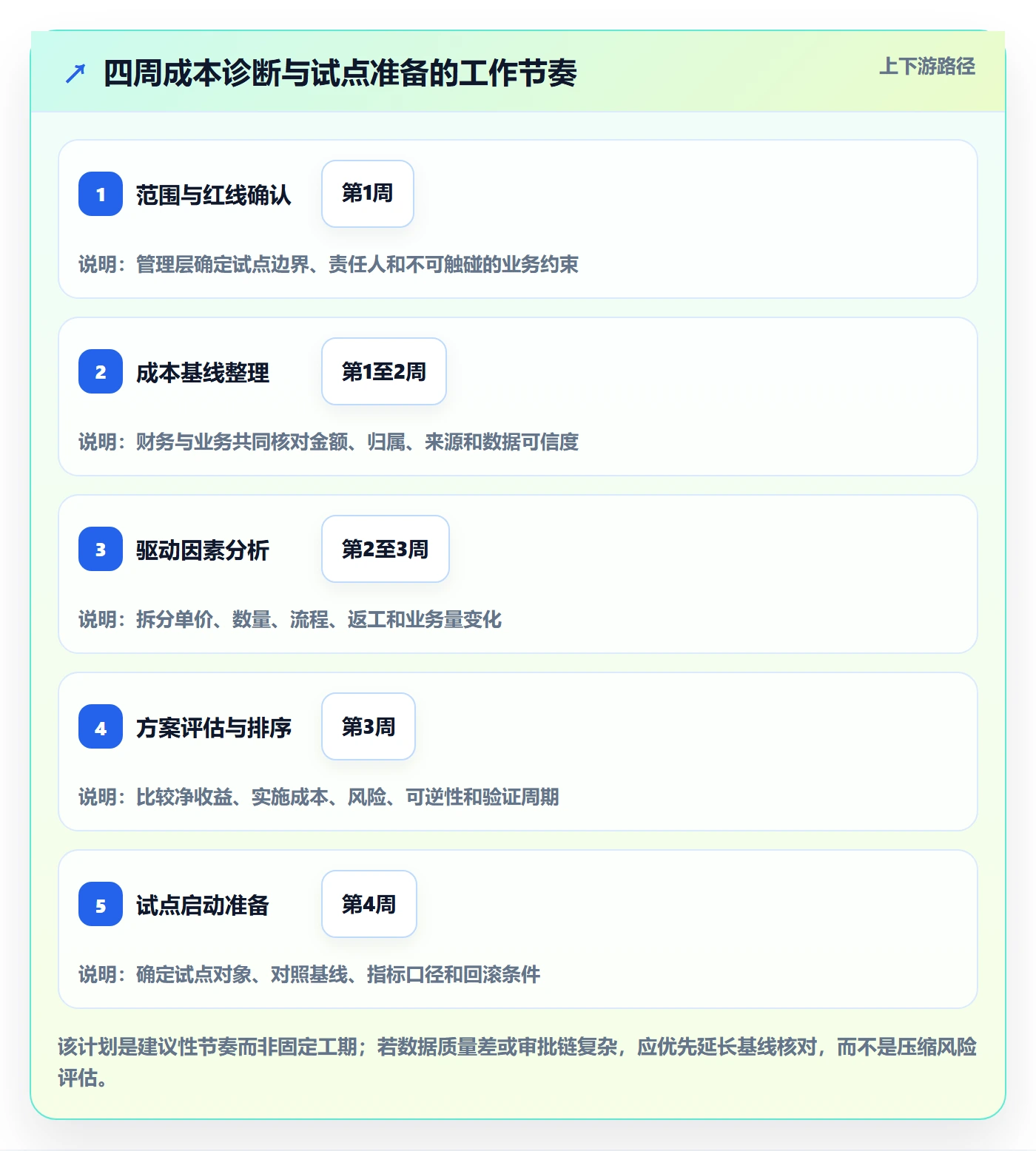

六、管理层落地方案:从四周诊断到持续复盘

1. 第一阶段:明确范围与红线

启动前由管理层确定本轮成本管理的范围、时间跨度和不可触碰的底线。范围可以是全公司,也可以是一个产品线、一个地区或一条业务流程。首轮若涉及面过大,团队容易忙于填表,无法形成可验证的改进。

红线应覆盖法定义务、客户承诺、数据安全、业务连续性、产品质量和关键岗位能力。每条红线都要明确指标、观察频率和负责人,而不是只写“确保业务稳定”。例如,某项成本优化若影响服务响应时间,就应预设响应时间的监测方式和回滚条件。

2. 第二阶段:建立简洁、可复核的成本基线

先收集总账、预算、采购合同、项目工时、订单量和必要的运营指标,不必一开始就追求所有数据自动化。第一轮重点识别金额大、波动明显、责任不清和跨部门影响强的成本项目。

基线表建议包含成本项目、金额期间、归属部门、成本对象、业务用途、驱动因素、数据来源、估算或实际、责任人和异常说明。对关键项目,还要记录对应产出以及相关风险,避免数据表只有金额,没有业务含义。

3. 第三阶段:开展成本驱动因素分析

费用增加时,要先拆解驱动因素:单价变化、数量变化、业务量变化、产品组合变化、流程效率变化、返工损失或合同结构变化。不同驱动因素需要不同方案,不能把所有成本增长都归结为部门执行不力。

例如,云资源费用上涨,可能源于活跃用户增加、存储保留策略不合理、资源闲置或流量结构变化。采购价格上涨应看市场和合同条件;人力费用上涨应看人数、技能结构、加班和业务量;交付成本上升则应看项目复杂度和返工情况。

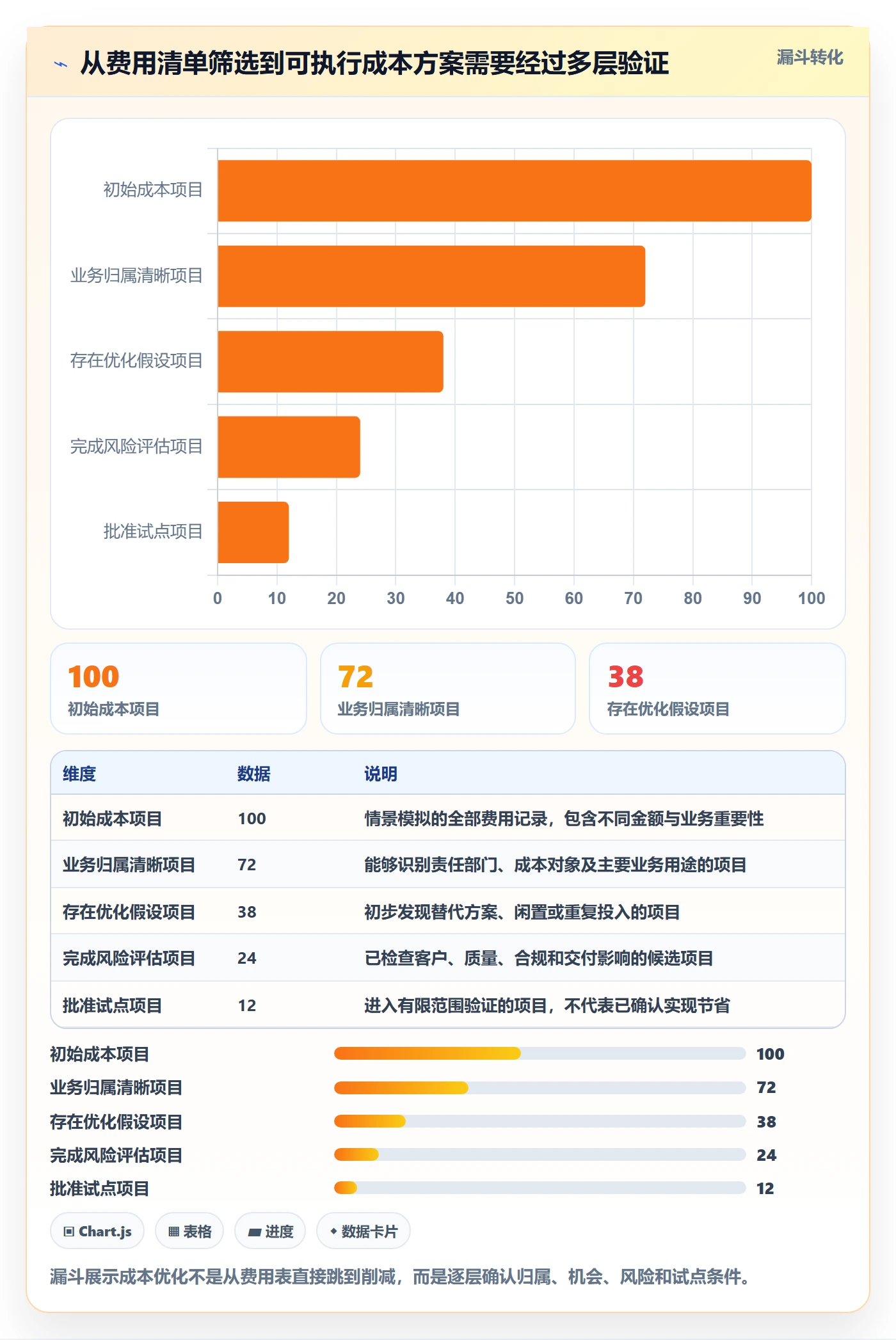

4. 第四阶段:形成方案池并按价值与风险排序

每项方案都应写明问题、措施、一次性成本、持续性收益、业务依赖、风险、责任人、验证指标和退出条件。方案不必全部是削减,也可以是合并采购、简化审批、减少返工、重新设计服务、调整产品组合或将资金转向更有效的渠道。

优先考虑容易验证、可逆性强、业务风险较低的行动。高影响、难逆转的方案,如关闭关键服务、退出重要市场或大幅调整团队结构,需要更充分的分析和管理层批准。不要只按预计节省金额排序,还要看成功概率、实施时长和副作用。

5. 第五阶段:小范围试点并规定复核节奏

能试点的方案先试点。试点设计至少写清对象范围、试行时间、成功指标、风险指标、对照基线和数据负责人。若方案涉及多个部门,试点负责人要能协调业务、财务、人力、采购和技术团队,避免各方只对自己的一段流程负责。

复核节奏可以分层:每周检查执行障碍与风险信号,每月检查财务和运营变化,每季度决定扩大、调整或终止。不同指标的变化速度不同,不应要求所有收益都在一个月内兑现;但也不能因为“长期效益”而没有任何阶段性证据。

6. 第六阶段:将已验证做法写入预算与流程

有效方案需要固化到日常管理中,如审批边界、需求入口、合同续费提醒、供应商评估、项目启动模板或成本异常预警。若只把节省额记入一次性总结,流程不变,支出通常会在新一轮预算或需求增加时重新出现。

预算调整也应反映真实经营变化。取消项目后释放的预算,不一定要全部从部门预算中永久扣除;若团队有更高回报的替代用途,可以在明确论证后重新配置。成本管理的最终目标是把资源转向更有价值的活动,而非制造“预算越少、管理越好”的错误激励。

成本管理成本教程:管理层落地方案,避坑指南

七、不同情况下的行动建议:先判断企业处于哪种经营状态

1. 现金流紧张:先保护生存能力,再优化结构

现金流紧张时,管理层要建立短周期的现金预测,优先审视可延期、可取消、可协商付款和低回报的支出。短期行动应明确截止日期和复核点,防止临时冻结在没有复审的情况下变成永久制度。

不要因现金紧张就暂停所有增长投入。应区分已验证回报、战略必要投入和未经验证的探索。前两类可以在收紧条件后保留,第三类则适合缩小试验规模或延后投入。关键是用现金承受能力而非情绪决定优先级。

2. 收入增长但利润下滑:优先检查单位经济性

收入增长而利润走弱,可能是折扣增加、低毛利客户比例上升、履约成本失控、获客费用回收期过长,或产品组合发生变化。此时全公司统一削减预算,可能压制增长而没有修复利润问题。

建议按产品、客户、渠道和地区拆解毛利贡献,观察每新增一单位业务带来的增量收入和增量成本。对低毛利业务,不一定立即退出,可以先调整价格、服务范围、交付流程或合同条件;但如果单位经济性长期为负且无法改善,就应认真评估退出。

3. 交付延期、返工增加:先处理流程损失,再压投入

如果成本上升伴随延期和返工,先检查需求质量、交接、审批等待、资源冲突和质量控制。减少团队人数或测试投入可能会放大问题,除非证据明确显示资源配置本身是瓶颈。

可以按项目类型统计延期原因和返工原因,区分偶发事件与系统性问题。针对高频原因做小范围流程试验,并同时观察质量、周期和团队负荷。只看到某项活动的工时下降,却没有交付和质量数据,不足以证明流程更高效。

4. 费用数据混乱:先建立最小可用基线

若成本归属和费用编码不一致,第一步不是立刻部署复杂系统,而是建立能够支持重要决策的最小数据口径。先覆盖金额大、重复发生、风险高的成本项目,再处理小额、偶发和分摊复杂的项目。

可以用一个统一模板管理基线与行动,但必须明确数据负责人和更新频率。模板不是控制本身;如果没人负责解释异常、确认业务用途和推动方案,表格越多,组织的管理负担越重。

5. 正在扩张或进入新市场:控制试错损失,不要过早压缩能力

扩张阶段的不确定性高,成本目标应帮助团队限定试错规模,而不是要求新业务立即达到成熟业务的效率。为每项实验设定预算上限、成功条件、复盘时间和退出规则,让团队可以在边界内学习。

新市场投入的回报可能存在时间滞后,因此应区分探索费用和常态运营费用。探索项目需要阶段门槛,达到证据标准后再增加投入;未达标则及时调整或退出。没有退出规则的探索容易持续消耗,过早追求成熟期利润率又可能让新业务失去验证机会。

6. 组织已经多轮削减:检查隐性负担与成本反弹

连续削减后,企业应检查加班、离职、错误率、客户等待和外包补位是否上升。若显性费用减少,但这些指标持续恶化,说明成本可能转移到了更难观察的地方。

此时比继续寻找新的削减比例更重要的是恢复流程能力、明确优先级和减少无效工作。管理层可以问团队:哪些工作长期做了却没人使用?哪些审批只增加等待?哪些指标互相冲突,迫使员工重复劳动?回答往往比再压一次预算更接近结构性改善。

八、取舍与边界:每一种节省都有适用条件

1. 快速削减与结构优化的取舍

快速削减适合现金流压力高、成本项目明确、业务风险可控且行动可逆的情况。它能迅速产生可见效果,但若不改变需求和流程,费用可能在之后反弹。

结构优化适合企业有一定经营缓冲、问题来源已经查明、愿意投入时间改流程的情况。它往往需要跨部门协作、试点和数据复核,短期不如冻结支出显眼,但更可能降低单位成本并形成长期能力。

2. 统一规则与业务自治的取舍

统一规则有助于建立透明、可比较的底线,例如合同审批、数据安全和大额采购要求;过度统一则会让不同业务线面对相同门槛,即使它们的风险、周期和经营阶段完全不同。

可采用“统一原则、分级授权”:全公司共享成本分类、数据口径和红线,具体预算权限根据金额、风险和业务责任分级。高风险和不可逆事项集中审议,低金额、可逆、已验证的日常决策则给业务负责人更大空间。

3. 现金节省与产能释放的取舍

现金节省直接减少支出,通常容易核算;产能释放则是同样资源完成更多有效工作,价值需要通过业务承接、减少加班或降低外包等后续结果体现。两者都重要,但不能混为一谈。

报告中建议分别列出“已实现现金节省”“已释放产能”“待验证收益”。这种分法不会削弱效率改善,反而能让管理层看清下一步需要什么条件,才能把产能价值转化为现金或收入。

4. 精确测量与快速决策的取舍

重大投资、长期合同和高风险项目值得投入更多数据核验;低金额、可逆的流程调整则可以采用短期试点。若所有决策都等待完美数据,机会成本可能超过分析本身带来的收益。

快速决策也不等于拍脑袋。至少要标注事实、假设、风险和验证期限。条件变化时,重新审视结论,而不是为了维护原有方案继续投入。

5. 供应商压价与供应稳定的取舍

对标准化、可替代、切换成本低的商品或服务,集中采购和价格谈判通常更有效;对关键系统、稀缺材料或需要深度协作的服务,过度压价可能削弱供应保障和问题响应能力。

选择供应商时,应按业务重要性设定不同评估权重。重要性低的项目可以重点比较价格和交付条件;关键供应商则应同时评估质量稳定性、替代来源、故障响应、数据安全和退出成本。

成本管理成本教程:管理层落地方案,避坑指南

九、管理层复盘看什么:从节省数字回到经营质量

1. 财务结果与运营结果分开报告

每月复盘至少分成财务结果、运营结果和风险信号。财务结果报告已实现支出变化和一次性成本;运营结果报告单位成本、周期、质量或产能变化;风险信号则说明客户、员工、供应和合规方面是否出现异常。

这种结构可以避免一个指标掩盖另一个指标。支出下降但质量恶化,不应被称为完整成功;单位成本下降但业务量骤减,也不能直接归因于效率提升。管理层需要看变化的因果链,而不是只看最后一列金额。

2. 将节省目标与质量底线同时纳入负责人评价

若负责人只因节省金额受到奖励,组织可能通过延后采购、转移科目、减少必要维护或把工作转给别的部门来完成目标。评价机制应同时考察净节省、业务结果、风险控制和数据真实性。

对跨部门成本项目,最好设置共同负责人或共同指标,避免成本承担部门和节省受益部门互相推诿。例如,采购节省与质量、供应稳定共同评估;流程优化由流程拥有者和业务结果拥有者共同确认。

3. 对未实现目标做原因分类,而不是简单追责

节省计划未实现,可能是原始估算过于乐观、项目范围变化、数据不准确、执行延迟、风险条件触发或方案本身无效。不同原因需要不同处理:估算偏差要改模型,流程障碍要明确责任,风险触发要考虑回滚,方案无效则应及时停止。

没有对失败方案进行复盘,企业会在下一轮重复同样的估算错误。管理层可以记录假设与实际差异,逐步形成自己的成本经验库,尤其是实施周期、一次性成本、收益兑现率和常见副作用。

4. 把节省的资源明确重新配置到哪里

成本管理如果只负责“拿走预算”,团队会把它理解为缩减能力;若节省资源能够被透明地重新配置到更高回报的项目,管理层就能展示成本纪律与增长投入之间的关系。

资源重新配置不意味着节省下来的金额必须立即花掉。可以先保留一部分作为风险缓冲,再对回报更明确的项目进行分阶段拨付。关键是说明资金去向、预期结果和复核条件,让组织看到节省不是终点,而是资源重新分配的起点。

十、结尾:先找到成本为什么发生,再决定它应不应该继续发生

我对成本管理最重要的判断是:真正的节省,不是把一笔支出从报表上删掉,而是让企业以更少的资源完成同等或更好的业务结果。如果成本下降来自需求减少、流程更顺、返工更少、采购更合理,且没有把风险转移给客户、员工或其他部门,这才是经得起复核的改善。

管理层下一步可以先选一条高金额、跨部门、反复出现的业务链路,用两周建立成本基线和驱动因素,再挑一项可逆、风险可控的方案进行小范围试点。试点前约定成功指标、风险指标和停止条件;试点后区分现金节省、产能释放与待验证收益。做完这一轮,再决定是否扩围,而不是先公布一个全公司统一的削减比例。

成本管理不需要从完美数据开始,但必须从清楚的问题开始。把费用背后的业务过程看明白,把节省的副作用纳入决策,把资源重新投入到更值得做的事情上,企业才有机会同时改善成本、效率与经营韧性。

常见问题解答(FAQ)

1. 成本管理落地时,管理层应该先建立什么样的成本核算框架?

我以前以为成本管理就是把各部门的费用加总,再和预算做对比,真正落地后才发现同一笔支出可能被不同部门重复统计。我想知道,管理层如何设计一套既能看总账、又能追溯到具体项目和责任人的核算框架?

我在推进项目成本管理时,最容易踩的坑是先买系统、先做报表,却没有先定义“成本到底归谁”。建议管理层先建立三层成本对象:第一层是组织成本,例如研发部、人力部、销售部;第二层是项目成本,例如某客户项目、产品迭代、内部建设项目;第三层是工作包或任务,例如需求分析、开发、测试、实施。

所有费用至少要能落到其中一层,关键项目则要落到第三层。实践中可以采用“直接成本+间接成本”的结构。直接成本包括项目成员工时、采购、外包、差旅和专属设备;间接成本包括办公场地、公共技术服务、管理人员和共享团队投入。直接成本按实际发生额归集,间接成本则提前设定分摊规则。

例如,一个月公共测试环境费用为60000元,三个项目实际占用时长分别为200小时、500小时和300小时,就可以按20%、50%、30%分摊,而不是平均分配。我建议管理层先做一张成本归属表,再配置某项目管理工具或财务系统。

表中至少包含“费用类型、成本对象、责任部门、归属规则、数据来源、确认周期”六列。经过实际对比,先定义规则再上工具的团队,首月报表争议通常集中在5至8个异常项;反过来,先上工具再补规则的团队,往往会出现数十条“无法归属”记录,最后仍靠人工修改。

判断核算框架是否合格,不是看报表有多少字段,而是看管理层能否在10分钟内回答三个问题:钱花在哪个项目、为什么花、由谁负责改进。

2. 项目成本预算应该如何制定,才能避免预算一开始就失真?

我过去做预算时,通常直接参考上一年度数据,再加一个增长比例,结果项目一变化,预算就完全失去参考价值。我想知道,管理层怎样把人员、工期、采购和风险真正拆进预算,而不是做一份看起来很完整的数字?

预算失真的根源通常不是计算错误,而是把“目标数字”误当成“资源计划”。我在项目复盘中发现,按历史总额加成的预算,最容易漏掉两类成本:一是隐性人力成本,二是延期带来的二次成本。因此,建议采用工作包预算,而不是部门总额预算。具体做法是先拆出工作包,再为每个工作包配置资源、单价和计划周期。

比如一个软件项目包含需求、开发、测试和上线四个工作包,开发需要4人投入3个月,人力月成本为25000元,则开发预算为300000元;测试需要2人投入1.5个月,人力预算为75000元;若外包接口开发报价为80000元,预计差旅和环境费用为30000元,基础预算就是485000元。

之后再单独设置风险储备,而不是把风险费用悄悄混入各项任务。我更推荐使用三档预算:基准预算、承诺预算和风险预算。基准预算代表按计划完成所需的正常成本;承诺预算代表已经签订合同或已经发生的支出;风险预算用于应对需求变更、人员替换和供应商延期。

以100万元基准预算为例,可以设置15万元风险储备,但这15万元不能被项目经理自由消费,必须通过变更审批释放。这样管理层既能看到项目真实需要多少钱,也能避免项目团队为了“花完预算”而提前消耗资源。预算制定完成后,至少做一次情景测算:正常交付、延期一个月、范围增加20%。

如果延期一个月只增加少量成本,通常说明预算漏计了人力或外部资源;如果范围增加20%却只增加5%预算,通常说明估算模型过于乐观。预算不是承诺一个精确数字,而是提前暴露资源消耗的逻辑。

3. 管理层应该用哪些指标判断项目成本是否失控?

我见过一些企业每个月都在看预算执行率,但项目明明已经延期、返工增加,报表却显示费用还没有超支。我想知道,除了预算使用百分比,哪些指标更能提前发现成本风险?

单看预算执行率很危险,因为项目可能“花钱不多,但已经做不完了”。我实际使用过一组更适合管理层的指标:成本偏差率、进度偏差率、完工成本预测、单位产出成本和返工成本占比。成本偏差率可以用“实际成本减计划成本,再除以计划成本”计算;进度偏差率则比较计划完成量和实际完成量。

例如,某项目计划本月完成50个功能点,实际只完成35个,完成率为70%;计划成本为200000元,实际成本为190000元,成本执行率只有95%。如果只看费用,项目似乎很健康;但结合产出看,单位功能点成本已经从4000元上升到5429元,实际效率下降约35.7%。

这类项目通常不是节省,而是进度落后或工作被推迟确认。我建议管理层每周关注异常趋势,每月关注预测结果。一个实用的预警组合是:连续两周进度完成率低于计划90%,单位产出成本上升15%以上,返工工时占总工时超过10%,或者预计完工成本超过批准预算8%。

满足其中两项,就应进入成本专项复盘,而不是等月底财务报表出来再处理。指标还要配合责任动作。成本偏差超过5%,项目经理说明原因;超过8%,提交纠偏计划;超过12%,由管理层决定缩减范围、增加资源或调整交付日期。不同企业阈值可以调整,但不能只有指标没有动作。

最有价值的成本指标不是告诉管理层“已经超支多少”,而是提前说明“继续按当前方式执行,最终会超支多少,以及现在改什么最便宜”。

4. 成本管理工具如何选择和落地,才能避免变成新的填表负担?

我在选项目管理平台时,最担心的是功能很多,但员工最后还是用表格登记工时、用聊天工具报采购、用财务系统记付款,管理层看到的数字彼此对不上。我想知道,应该优先看哪些能力,落地时又怎样降低一线人员的抵触?

我不建议企业先按功能清单采购,而应先找出成本数据最容易断裂的环节。通常断点有三个:人员没有及时填报工时,采购没有关联项目,财务付款没有回写到成本对象。只要这三处没有打通,工具界面再漂亮,最终也只是多了一层汇总工作。选型时我会把需求分成“必须实时、可以批量、可以事后核对”三类。

工时、任务进度和项目变更属于必须实时或准实时数据;供应商发票、差旅和采购合同可以批量导入;折旧、公共费用和管理分摊则可以按月核对。某项目管理工具至少要支持项目与任务的成本归属、人员成本率、预算版本、实际支出、审批记录和导出接口。

如果只能记录任务状态,不能保留预算调整前后的版本,就很难解释成本为什么发生变化。落地时不要一开始要求所有员工每天填写十几个字段。我测试过更容易执行的方式:一线成员只填项目、任务、投入时长和异常原因四项;项目负责人每周确认一次;财务每月导入采购和付款数据;管理层只看经过确认的汇总结果。

试运行四周后,再根据缺失率增加字段。实践中,字段从12项压缩到4项后,工时按时提交率通常会明显提升,而数据质量往往比强制填满表单更好。建议采用三阶段上线。第一阶段只覆盖一个项目组,验证成本对象、工时和采购关联;第二阶段接入财务数据,核对实际付款与项目归属;第三阶段再启用预测、预警和管理层看板。

验收标准不要只看“系统是否上线”,而要看三个结果:月度成本报表是否能在2个工作日内完成,无法归属的支出是否低于总支出的3%,以及项目负责人能否独立解释80%以上的成本异常。工具的价值不是替代管理,而是让成本责任和决策依据不再依赖某个会做表格的人。

核心关键词

读者评论

石
石静怡

我们之前也遇到过采购压价后返工变多的情况,单看采购部门的节省确实容易报喜不报忧。把后续质量和交付成本纳入复盘,实际执行时需要跨部门数据配合,这部分可能比定规则更难。

郑
郑云舟

成本数据不够准时,先标注估算值和可信度,比等一套完美数据更可行。不过责任人和更新时间如果没有固定下来,估算很容易长期沿用,最后被当成实际数。

高
高嘉宁

文中把现金止血和长期优化分开很有必要。实际操作里,临时冻结常常没有明确结束条件,之后又悄悄恢复;如果能给每项措施设复核日期和退出标准,会更容易判断它到底是过渡安排还是效率改善。

文章包含AI辅助创作:成本管理成本教程:管理层落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/593135
