预计成本最容易失真的时刻,往往不是项目超支之后,而是立项会上有人把“研发 20 人天、测试 5 人天、设计 3 人天”相加,直接写成一张看起来很精确的预算表。实际交付时,需求澄清、联调、返工、环境准备和上线保障都没有消失,只是没有进入估算。我的判断是:预计成本不是一次性报出一个数字,而是把范围、假设、资源、风险和偏差连成一条可复核的管理链。本文以产品经理常见的项目场景拆解这条链,并给出可复制的估算步骤、模板、校准方法与取舍建议。
一、核心结论:预计成本要管理的是假设,不只是金额
1. 先把“成本数字”拆成可验证的组成
在产品项目里,预计成本至少有三层:第一层是工作量,例如设计、研发、测试所需的人天;第二层是资源单价,例如不同岗位的人天成本、外部服务费用;第三层是风险与时间成本,例如需求变更、等待依赖、上线窗口和返工造成的增量。只填第一层,得到的通常是“工时估算”,还不是完整成本预测。
我更愿意把成本预测写成一条可追溯的计算链:预计成本=范围内工作量成本+外部直接费用+风险准备金+明确列示的运营或上线成本。每一项都要能回答“对应什么工作、依据是什么、由谁确认”。回答不了的数,通常只是会议上的心理预期。
产品经理不一定负责核算所有财务口径,但通常要负责让业务范围、交付工作和成本假设对得上。预算表不能替代估算过程;同样,估算过程如果没有版本、责任人和复盘记录,也很难形成组织经验。
2. 区分三个容易混为一谈的数字
我建议在项目沟通中明确区分目标预算、预计成本和已发生成本。目标预算回答“希望控制在多少”;预计成本回答“按当前范围与假设,可能会花多少”;已发生成本回答“截至某个日期,已经消耗多少”。三者用途不同,不能把预算上限直接当作预测结果。
| 数字类型 | 回答的问题 | 适合用于 | 不应被误用为 |
|---|---|---|---|
| 目标预算 | 组织准备投入多少资源 | 投资决策、预算审批 | 项目实际成本预测 |
| 预计成本 | 当前范围下,最终可能消耗多少 | 方案比较、滚动预测、风险预警 | 不可变更的承诺数字 |
| 已发生成本 | 截至统计日已经消耗多少 | 进度与成本偏差分析 | 最终完工成本 |
3. 用区间管理不确定性,用单点支持审批
早期需求不完整时,单点估算会制造虚假的确定感。我通常先记录低位、基准、高位三个情景,再根据决策需要提取一个审批值。低位代表条件顺利且范围稳定;基准代表目前最可能的执行情境;高位代表已识别风险发生后的成本。三种情景都应附带假设,而不是只给三个数字。
例如,基准估算为 30 万元,并不意味着项目“确定花 30 万”。它可能意味着:当前范围预计需要 40 人天,外部服务费 5 万元,另有 10% 风险准备金;如果接口文档延期,成本可能上升到 34 万元。把条件写出来,业务方才有机会改变条件,而不是在超支后争论估算是否准确。

二、为什么估算总在立项后失真:产品项目的真实场景
1. 需求文档里的功能,不等于交付所需的全部工作
产品需求常按用户可见功能组织:注册、搜索、下单、报表、权限。交付团队承担的工作却还包括需求澄清、交互状态、数据迁移、接口联调、异常处理、兼容性验证、监控埋点、发布回滚和运营培训。它们不一定出现在功能清单里,却会消耗资源。
我见过一种典型情况:业务方提出“增加一个筛选条件”,产品评估时只看到页面上多一个控件。研发拆解后发现,筛选条件还涉及历史数据补齐、查询性能、权限隔离、导出逻辑和旧报表兼容。功能本身看似很小,真正决定成本的却是数据结构和既有系统约束。
因此,估算前要先问“这个功能为了可用、可测、可运营,还需要哪些工作”,而不是只问“页面上要多什么”。这并不是刻意把预算做大,而是让交付边界完整可见。
2. 资源等待和跨团队协作也会形成成本
人天表容易漏掉协作等待。一个任务可能只需两天开发,但如果依赖另一个团队提供接口、测试环境或数据权限,日历周期会明显拉长。等待不一定全都能计入直接人力成本,却会影响资源占用、机会成本和项目节奏。
这类成本需要分口径记录。财务核算通常关注实际发生的人员费用、采购费用和外包费用;项目管理还要关注关键人员被占用多久、等待导致的排期影响。把两种口径混成一个“总成本”,容易造成财务和项目团队各自觉得数字不对。
3. 变更不是偶发噪声,常常是估算模型缺项的信号
项目中途发生变更并不自动说明前期估算失败。新政策、新业务机会、用户反馈都可能改变范围。真正需要复盘的是:变更来自外部条件变化,还是因为前期没有确认流程、数据口径和验收标准?两者的管理动作完全不同。
如果同一类问题反复以“临时补充需求”出现,我会把它当作需求澄清机制的缺口,而不再简单放进风险准备金。风险准备金用于不确定事项,不应该长期替代基础工作清单。否则项目看似有缓冲,团队实际上是在用预算掩盖流程缺陷。
4. 一个可复盘的情景模拟:小功能为什么超过原估算
以下是一个用于展示估算方法的情景模拟,不代表真实客户项目数据。某内部运营平台准备增加批量导入功能,初始会议只估了前端 3 人天、后端 4 人天、测试 2 人天,共 9 人天。产品经理复核后发现,估算只覆盖了“顺利导入”的主流程。
继续拆解后,团队补充了模板下载、字段校验、重复数据处理、失败记录导出、权限验证、历史数据回滚和大文件性能测试。基准工作量调整为 20 人天,另加 2 人天上线观察。这个调整不是因为团队突然变慢,而是把原本隐含的交付工作显性化。
| 工作项 | 初始估算 | 复核后基准 | 差异原因 |
|---|---|---|---|
| 需求与验收澄清 | 0 人天 | 2 人天 | 初始估算默认规则已完整确定 |
| 前端交互与状态处理 | 3 人天 | 4 人天 | 补充处理中、部分成功、失败下载状态 |
| 后端导入与校验 | 4 人天 | 7 人天 | 纳入重复记录、权限与异常处理 |
| 测试与性能验证 | 2 人天 | 5 人天 | 增加边界数据、大文件和回滚验证 |
| 上线观察与问题处理 | 0 人天 | 2 人天 | 增加发布窗口和上线后检查 |
| 合计 | 9 人天 | 20 人天 | 新增内容来自范围完整性,而非人为加码 |

三、常见误区:看起来有数字,实际无法用于管理
1. 误区一:用功能点数量直接推导成本
“有 10 个功能,所以大约 10 万元”不具备稳定的推导关系。不同功能的复杂度、系统影响、数据约束和验收风险差别很大。同样叫“报表”,一个可能只是固定字段列表,另一个可能要跨多个数据源、支持权限隔离和导出,成本不能按功能数量平均分配。
功能点数量可以帮助检查范围是否完整,却不能独立作为成本模型。更可靠的做法是把功能拆成用户路径、规则、接口、数据、异常和验收工作,再依据团队历史交付数据估算工作量。
2. 误区二:用“工程师一天多少钱”乘以人天就结束
人天单价可以用于把工作量换算为成本,但单价口径必须一致。内部全负荷成本、工资现金支出、供应商报价和财务分摊成本不是同一个概念。若一个项目使用含管理费用的供应商单价,另一个项目使用内部员工工资,结果不能直接横向比较。
如果组织没有统一的人天成本口径,可以先用“资源工作量”管理,再由财务提供转换规则。不要在项目会上临时拼凑一个看似精确的单价。精确到个位数的金额,若口径不清,只会让误差更难被发现。
3. 误区三:把历史平均值当成当前项目的答案
历史数据有价值,但需要先找可比项目。业务复杂度、技术栈、团队熟练度、外部依赖和质量要求不同,简单求平均会把结构差异压平。复用历史数据时,应当说明相似点、差异点和调整系数的依据。
例如,上一项目做过同类功能,并不代表当前项目可以照搬工时。如果这次要迁移十倍数据量,或需要兼容旧版本客户端,历史估算只能作为起点,不能作为结论。
4. 误区四:先报一个“好通过”的低数字,再靠变更补回来
刻意压低估算会带来两种后果:一是团队被迫在质量、范围或隐性加班中吸收差额;二是后续每一次调整都像是项目管理失控,业务方也难以判断究竟是新需求还是旧估算漏项。短期内预算容易获批,长期则会损害预测可信度。
如果目标预算确实低于合理预测,我会把差额转成一个明确的范围决策:先做哪个版本、哪些能力延期、哪些风险由业务接受。成本约束应该推动范围取舍,而不是推动团队隐藏工作量。
5. 误区五:只在立项时估一次,之后不更新
项目的已知信息会随设计、开发、联调和验收不断变化。立项估算是初始预测,不能自动成为整个项目的最终预测。若接口复杂度已经确认、关键风险已消除,却仍沿用最初高位估算,资源可能被无效占用;若风险明显上升,却不更新预测,则会错过调整窗口。
更新预测不等于随意改预算。每次调整都应保留旧版本、变化原因、影响范围和审批记录,才能区分“预测变了”与“基准被悄悄改写”。

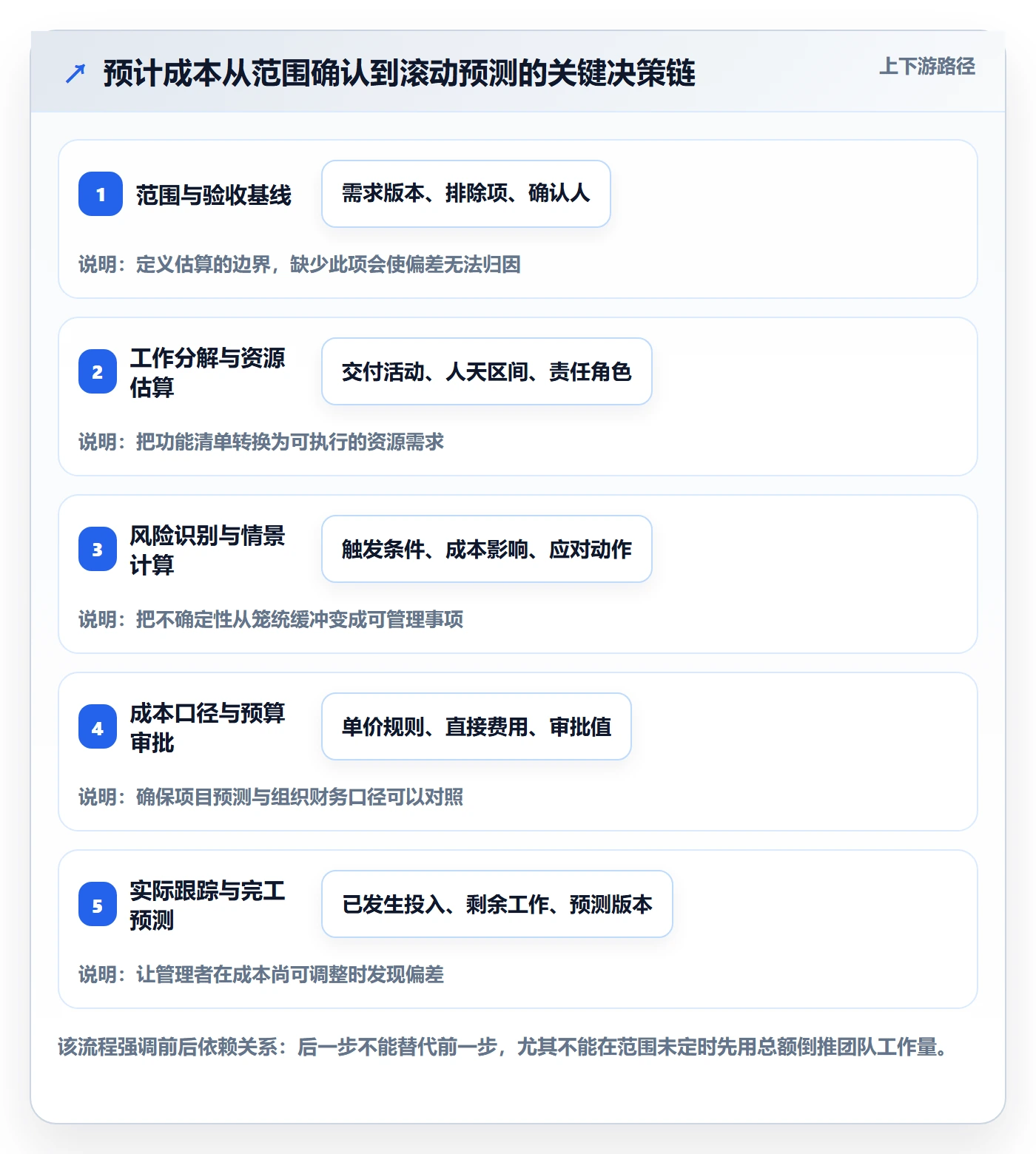

四、专业判断逻辑:从工作量到成本预测的六步流程
1. 第一步:冻结估算所依据的范围版本
估算必须绑定一个可识别的范围版本。记录需求清单、主要流程、验收口径、排除项和计划交付日期,至少要能回答“这笔钱对应哪个版本”。没有范围基线,之后发生偏差时就无法判断是工作量估错、范围变化,还是执行效率变化。
范围基线不是不允许变化,而是让变化可见。版本号可以很简单,例如“评审版、开发启动版、上线版”,关键是保留修改记录和确认人。对跨部门项目,我会特别记录不包含的事项,例如历史数据清洗、旧系统下线、额外语言支持,避免默认范围在执行中不断膨胀。
2. 第二步:按交付活动拆工作,不要只按职能拆人
估算表如果只写“产品 2 人天、研发 10 人天、测试 4 人天”,看不出工作量从哪里来。更有用的写法是先列交付活动,再标注负责角色和预计投入。交付活动可以包括需求澄清、体验设计、技术方案、开发、测试、数据准备、发布和运营移交。
按活动拆分能暴露跨职能的遗漏。某个任务即使由一个岗位主责,也可能需要其他岗位参与评审或验证。不要把评审、沟通和验收都机械地按固定比例加进去;先识别真实活动,再看团队历史记录中这些活动通常占多少。
- 列出用户可见功能及对应业务流程。
- 为每个流程补充规则、权限、数据、接口和异常场景。
- 补齐测试、发布、监控、培训和移交等非功能活动。
- 标注每项工作的负责人、协作方和前置依赖。
- 对无法估算的事项标记原因、验证动作与决策时间。
3. 第三步:采用三点估算,明确工作量依据
对不确定任务,可记录乐观值 O、最可能值 M、悲观值 P。简单团队可以用三点估算形成区间;若组织认可概率分布假设,可用期望值公式(O+4M+P)÷6 作为参考。公式本身不能消除偏差,关键是三项数值的定义一致、估算者知道边界。
以接口联调为例:接口文档完整、测试环境可用时估 2 人天;最可能情境为 4 人天;依赖延迟且需要多轮字段调整时估 8 人天。计算结果可作为讨论起点,但必须再问:环境延迟是否属于当前团队可控制范围?联调失败时是否要等待外部团队?这些问题决定风险应记入工作量、排期,还是风险准备金。
如果团队缺少历史数据,不必假装模型成熟。可以先用区间估算,并在项目结束时记录原估算、实际投入和差异原因。连续积累数个可比项目后,再逐步校准估算参数。
4. 第四步:把风险按“概率、影响、应对”拆开
风险清单不应只有“技术风险较高”这样的描述。每项风险至少记录发生概率、成本影响、触发信号和应对措施。概率与影响可以用低、中、高分级,也可以用区间金额估算;在数据不足时,分级通常比伪精确的百分比更诚实。
风险准备金不是对每个项目统一加 10%。成熟度高、接口稳定、团队有类似经验的项目,所需缓冲可能较小;数据迁移、外部审批、首次接入新技术或范围持续变化的项目,应该单独说明风险来源。金额和比例只是表达方式,风险的可解释性才是核心。
5. 第五步:将工作量换算为成本,并保持口径一致
换算前先确认成本口径:按岗位标准成本、项目实际资源成本,还是供应商合同金额。直接费用可单列,例如云资源、测试设备、外部服务和差旅。内部人员投入与外部采购尽量分开呈现,避免把不同性质的支出混成无法核对的总额。
一个实用的估算表达可以是:角色工作量乘以约定单价,加上直接费用,再加已识别的风险准备金。若单价暂不可得,就先保留人天和外部费用,不要把估算强行换算成精确金额。对决策者来说,明确的“工作量区间+费用口径”通常比来历不明的总价更有用。
6. 第六步:建立基准、预测和实际的滚动对照
项目启动后,至少按固定节奏更新预计完工成本。更新时区分已完成工作、剩余工作、已发生变更和未处理风险。已完成部分用实际投入或组织认可的成本口径记录;未完成部分仍要估算,不能简单把剩余预算当作剩余成本。
对照时重点看偏差的方向和原因:工作量偏高,是因为范围增加、生产率下降,还是前期漏项;费用偏高,是因为外采单价变化、资源类型变化,还是等待造成的额外投入。偏差只有转化为行动,才算完成管理闭环。

五、可直接使用的预计成本模板与填写说明
1. 项目级成本估算表
下面的模板适合产品经理在立项、评审和阶段复核时使用。团队可以删减列,但不要删掉估算依据、风险说明和版本字段。只保留“岗位、天数、金额”的表格,通常不足以支持后续复盘。
| 字段 | 填写内容 | 填写示例 | 复核重点 |
|---|---|---|---|
| 项目与范围版本 | 项目名称、需求版本、估算日期 | 批量导入功能,评审版,5月12日 | 后续变化能否对应到具体版本 |
| 工作项 | 可验收的交付活动 | 失败记录下载与校验 | 是否只写功能名,遗漏设计和验证工作 |
| 负责人及协作方 | 主责角色与依赖团队 | 后端主责,数据团队提供字段规则 | 责任是否明确,依赖是否可追踪 |
| 低位、基准、高位工作量 | 分别记录人天区间 | 2、4、7人天 | 情景差异是否有具体条件 |
| 成本口径 | 单价或费用核算规则 | 按岗位标准人天成本换算 | 不同项目间口径是否一致 |
| 外部直接费用 | 采购、云资源、服务等 | 测试环境资源费 0.8万元 | 是否已有报价或仅为待确认金额 |
| 风险与触发信号 | 概率、影响、应对措施 | 字段规则延期,可能增加2至4人天 | 风险是否有责任人和处理时间 |
| 审批值与预测区间 | 需审批金额及区间 | 审批上限、基准预测、较高情景 | 目标预算是否被误当成预测 |
| 变更记录 | 变化原因、影响、确认人 | 新增历史数据兼容,增加3人天 | 是否保留旧基线和调整时间 |
2. 轻量版模板:适合小团队快速估算
对于成本金额不高、依赖较少、周期较短的需求,不必搭建复杂的财务模型。可以用一张轻量表记录工作项、角色、人天范围、依赖、风险和负责人。轻量不代表省略关键假设,而是减少审批字段与流程成本。
| 工作项 | 负责人 | 基准人天 | 区间或风险 | 前置条件 |
|---|---|---|---|---|
| 需求澄清与验收规则 | 产品经理 | 2 | 若数据口径未确认,增加1至2天 | 业务负责人确认字段定义 |
| 交互与视觉设计 | 设计师 | 3 | 存在新交互模式时复核 | 流程评审通过 |
| 开发与自测 | 研发 | 8 | 依赖接口变更时重新估算 | 接口文档和环境可用 |
| 测试与回归 | 测试 | 4 | 兼容范围扩大时增加验证 | 测试数据准备完成 |
| 发布与观察 | 研发、产品 | 2 | 上线窗口变化时调整排期 | 回滚方案与监控项确认 |
3. 估算备注模板:避免数字脱离上下文
当估算要提交给管理层或跨部门评审时,我会要求在数字下方附一段简短说明,至少写清范围、假设、排除项、主要风险和下一次复核时间。这样,即使决策者不逐行查看表格,也能知道数字的适用条件。
- 估算范围:本次覆盖哪些功能、流程和交付物。
- 关键假设:依赖团队、数据、资源和审批在什么时间到位。
- 排除事项:哪些工作没有计入本次成本。
- 主要风险:最可能改变成本的因素及触发信号。
- 复核节点:何时基于新信息更新预测,谁负责确认。
六、用数据校准估算:从“估得像”走向“越来越可解释”
1. 先收集可比数据,而不是马上追求精密模型
很多团队希望找到一个能自动算出成本的公式,但最缺的通常不是算法,而是定义稳定、记录完整的项目数据。至少需要记录原始估算、实际投入、范围变化、等待时间、缺陷返工和外部费用。没有这些数据,复杂公式只会把未经验证的假设包装得更精致。
数据采集也要考虑团队负担。若要求成员把每十分钟的工作都记入系统,记录很可能很快流于形式。对多数产品团队,按交付活动或周记录主要投入和偏差原因,通常比追求极细颗粒度更可持续。
2. 用偏差分类找到模型该改哪里

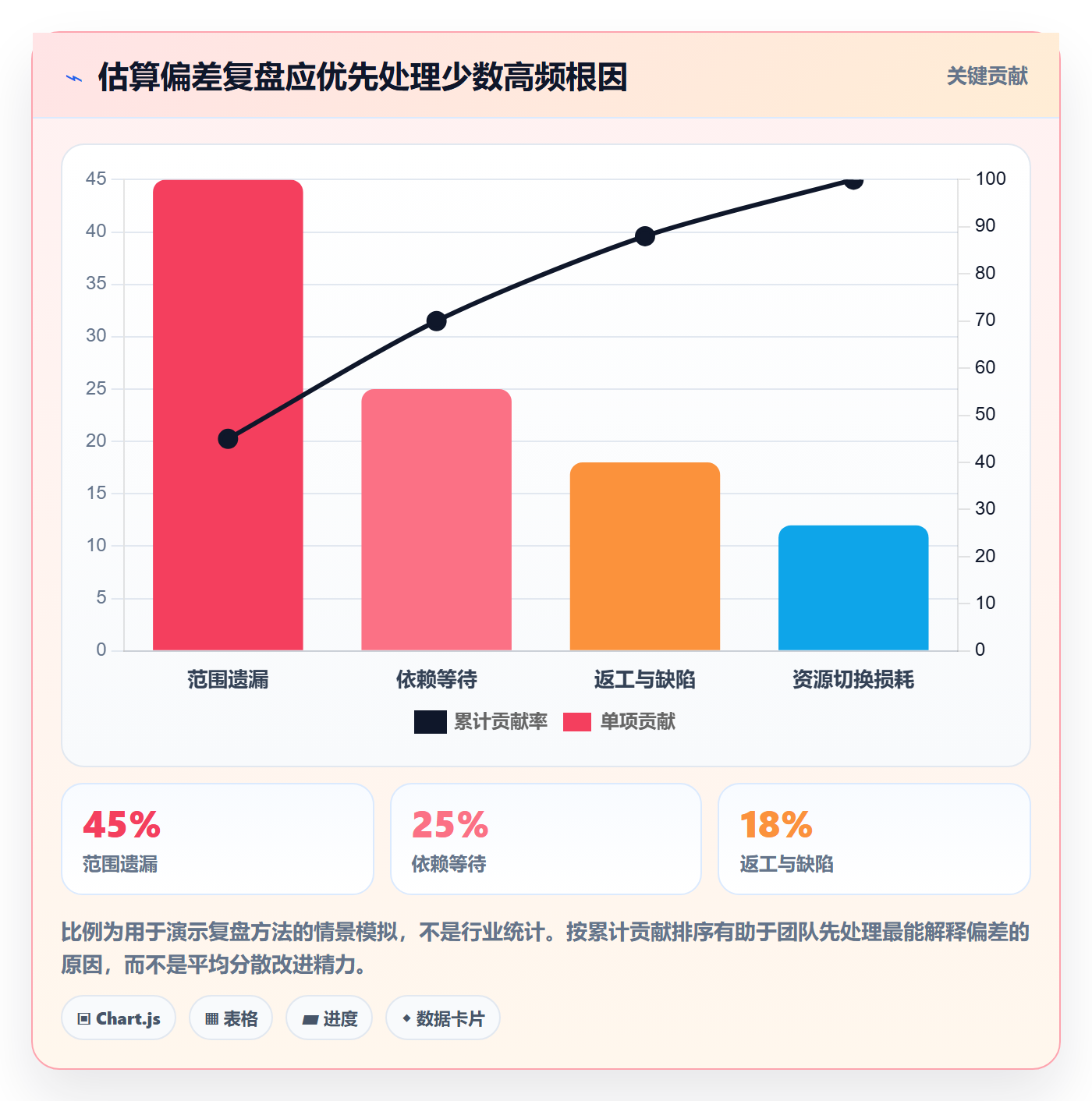

一个实用的偏差复盘框架是把差异分为范围偏差、工作量偏差、效率偏差、单价偏差、等待偏差和质量返工偏差。每类都对应不同的改进动作:范围偏差改需求流程,工作量偏差改拆解与历史参照,效率偏差检查资源切换和熟练度,单价偏差复核成本口径,等待偏差优化依赖管理,返工偏差回看设计与验收标准。
不要把所有差额都归到“估算不准”。这种说法无法指导下一步行动,也会让团队倾向于用更大的统一缓冲来掩盖结构问题。复盘的价值不在于找出谁报错了,而在于区分哪些偏差可以预防、哪些只能提前准备。
3. 参考 Earned Value 的思路,但不要机械套用术语
项目管理中常见的挣值管理思路,会比较计划价值、挣值和实际成本,用于观察进度与成本表现。产品团队可以借鉴其核心:把“完成了多少可验收工作”与“已经消耗多少资源”放在一起看,而不是只看用了几周或花了多少钱。
如果团队没有统一的工作完成度规则,不宜直接用主观百分比计算复杂指标。先把工作项定义为可验证状态,例如未开始、进行中、已验收;再为工作项设定合理权重,逐步形成稳定口径。使用指标之前,应先确认团队是否能一致地判断“完成”。
4. 识别预测变好的信号,不只盯最终金额

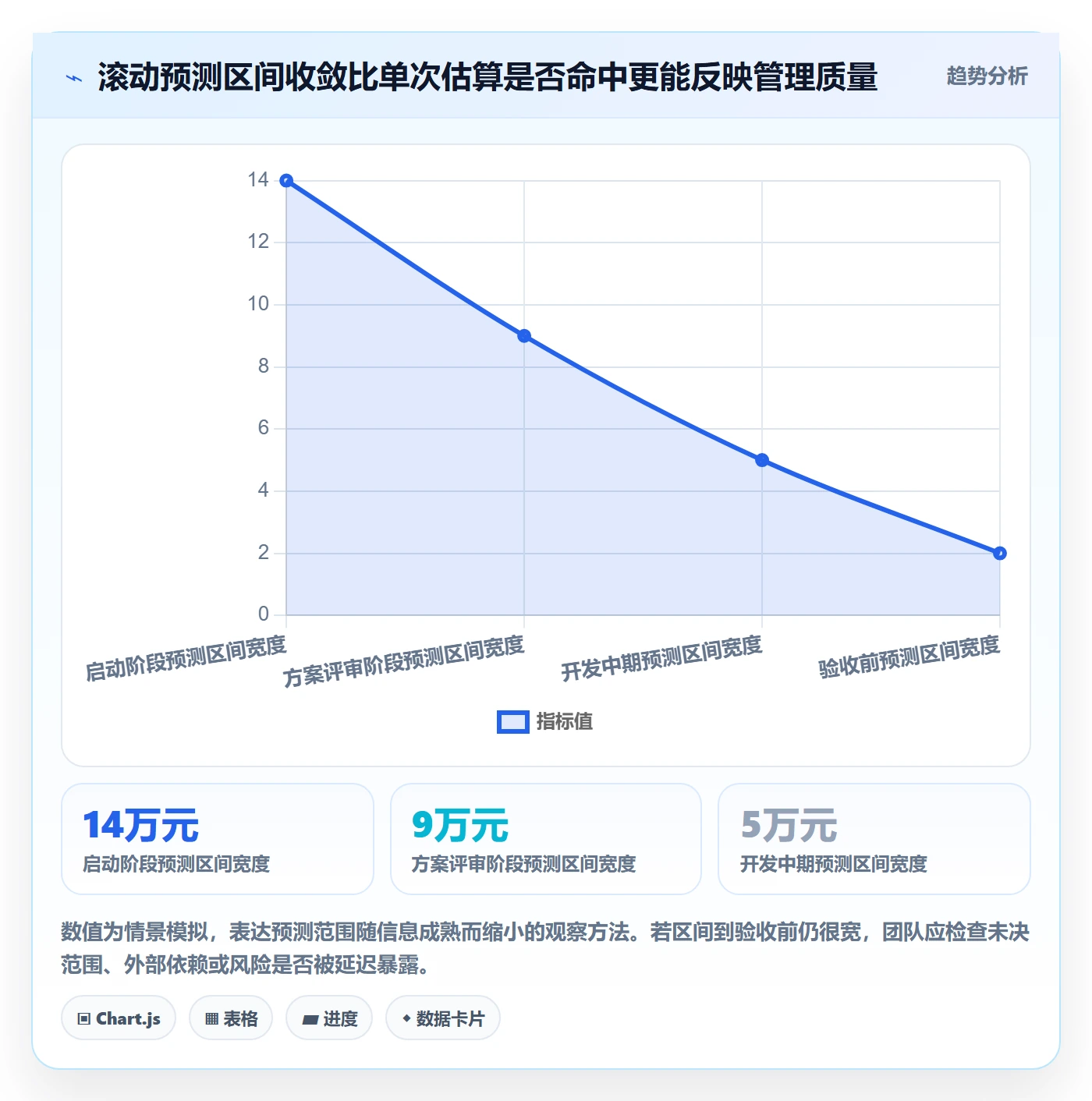

成本管理的改进信号包括:估算范围版本更清晰、未分配风险减少、变更影响更快确认、关键依赖有交付承诺、滚动预测与最终实际差异逐步收敛。它们比“某个项目没有超预算”更有诊断价值,因为项目恰好未超支,并不一定说明估算体系健康。
团队还可以观察预测区间收敛时间:项目启动后多久,预计成本从宽区间缩小到可用于资源决策的区间。若这个过程长期拖到项目后半段,通常说明早期澄清、方案验证或依赖确认不够及时。

七、不同项目情境下的行动建议
1. 新产品探索:先估验证成本,不要假装能准确预测完整产品
新产品或创新项目的不确定性来自用户需求、商业模式和技术路径。此时,产品经理更适合把资金和工作拆成验证阶段:用户研究、原型测试、技术预研、小范围试点、扩大交付。每个阶段设定明确的继续、调整或停止条件,避免一开始就为尚未验证的完整产品做精确预算。
探索项目可以把部分费用称为验证预算,但仍要明确要验证什么、需要多久、结果如何影响决策。若实验没有预设决策门槛,投入很容易从验证变成持续扩张,成本增加却没有带来更强的证据。
2. 需求相对稳定:建立工作分解和团队历史基线
对于流程成熟、需求边界稳定的项目,可以使用历史可比项目校准人天,按模块或工作类型建立基线。此时不必每项都重复从零估算,但要检查团队组成、技术条件和验收标准是否相近。稳定项目的优势在于有机会提高估算复用率,前提是历史数据具有可比性。
3. 跨系统集成:把接口、数据和等待列为重点对象
集成项目往往不是单纯的编码成本,而是协调成本和不确定性集中。产品经理应确认接口所有者、字段口径、测试环境、数据权限、异常责任和上线顺序。最好将依赖的交付日期和确认状态放入风险清单,不要只在备注里写“等待对方”。
如果外部团队无法承诺交付日期,可以设置阶段性决策点:在某日期前拿不到接口或样例数据,就切换到模拟数据、缩小范围或调整上线窗口。这样做不一定减少全部成本,却能减少不可控等待持续侵蚀排期。
4. 监管、财务或安全要求较高:把验证与审计工作显性估算
涉及隐私、安全、财务核对或审计的项目,验证活动不能作为“开发完成后再看”的附属工作。产品经理应尽早邀请相关责任人确认留痕、权限、数据保留和审批要求,并把测试、评审、证据整理和整改工时纳入范围。
高风险项目的估算应该分开报告基础交付成本和合规验证成本。这样能让决策者看清投入来自哪些约束,也方便在范围变化时判断哪些要求不可削减,哪些可以通过方案设计降低成本。
5. 多项目并行:把资源切换和关键人员容量纳入预测
团队同时承担多个项目时,单个任务的工时相加不等于真实周期。关键人员被频繁切换会产生上下文恢复和排队等待,项目成本也可能因为持续延期而增加。产品经理至少应确认关键角色的可用容量、并行项目数量和优先级冲突。
如果资源不足,选择通常不是“让所有项目同时开工”。更现实的选项是减少并行、调整顺序、缩小范围或引入外部资源。每种选择都可能改变成本结构,应结合延期损失、外部采购费用和质量风险判断。
八、成本、速度与范围的取舍:把选择摆到桌面上
1. 当预算已定,优先讨论范围和分阶段交付
如果预算上限固定,先把需求分成必须交付、可延后和可取消三类。这里的“必须”应由业务结果、合规约束或用户核心路径定义,不应只是因为某个部门已经提出。阶段性交付可以在有限预算内先验证核心价值,但要检查拆分后是否仍能形成完整可用的流程。
最不建议的方式是把所有范围都保留,再要求团队“想办法省一点”。这种要求没有说明省在哪里,最后常落到减少测试、压缩评审和延后处理技术问题,账面成本可能下降,实际风险却转移到上线之后。
2. 当上线时间固定,评估加资源的真实边际收益
增加人员不一定能线性缩短时间。新成员需要熟悉业务、代码和协作方式,关键任务也可能存在串行依赖。加资源前,应检查任务是否可并行、培训成本是否计入、增加人手会不会提高沟通负担。
当时间约束来自市场窗口或监管期限时,可以优先增加能够独立交付的工作单元,例如并行补充测试、数据准备或文档移交;对于高度耦合的核心开发,盲目加人可能只增加协调成本。
3. 当质量风险不可接受,不能用风险准备金替代必要投入
风险准备金适合应对尚未确定的波动,不适合替代已知必需工作。例如已知要做安全评估,却没有把评估费用列入基础成本,这不是风险,而是漏项。只有在已知工作之外,确实存在概率性影响时,才应把相应缓冲放入风险情景。
4. 方案比较要同时看开发成本与后续运营成本
某方案开发费用低,不一定全生命周期成本低。托管服务可能减少建设投入,却带来持续订阅费用;自建方案可能前期投入更高,但能满足定制和数据控制要求。比较时至少看建设、迁移、运维、扩容、退出和供应商依赖成本。
若缺少足够信息,不必强行做多年期精确预测。可以将确定性费用与假设性费用分列,并对使用量、用户规模和服务价格做敏感性分析。关键不是算出唯一答案,而是看清哪些条件变化会改变方案排序。

九、成本管理中的协作机制与工具选择
1. 产品经理负责串联信息,不必独自承担所有核算
预计成本的质量依赖多个角色共同提供信息:业务负责人确认价值和范围,产品经理维护需求与变更,研发和测试评估工作量,财务确认成本口径,采购或供应商管理人员提供外部费用,项目负责人维护节奏与风险。产品经理的关键职责是让这些输入在同一版本、同一范围下对齐。
若组织由 100 人以上团队协作,跨部门依赖、审批链和多项目资源冲突会明显增多。此时更需要明确数据责任人和更新节奏,而不是把所有信息都放进个人表格里。工具可以帮助留存任务、风险、变更和审批记录,但工具本身不能替团队定义“成本”的口径。
2. 选择工具时,优先检查追溯能力与协作成本
成本管理可以从电子表格开始。只要项目数量有限、协作者不多、审批路径简单,表格往往足够。需要升级时,优先检查工具能否关联需求版本、任务、工时、风险和变更,是否能导出审计记录,是否支持角色权限,以及维护数据的负担是否可接受。
对多项目组织,还要看是否能按项目、团队和时间维度汇总资源需求,能否发现关键人员过载,以及实际投入与预计成本是否能在一个可复核的流程中对照。不要只看仪表盘是否漂亮;如果底层数据依赖成员重复录入,长期准确性往往会下降。
3. 工具和流程的投入也要算进成本
引入管理系统会产生配置、培训、迁移和维护成本。选型时应比较这些投入与能减少的重复沟通、手工汇总、审批等待和偏差发现延迟。若团队目前只有少数项目,复杂系统的实施成本可能高于它带来的收益;若项目规模和协作复杂度不断增加,统一的记录机制则可能节省大量协调时间。
我通常建议先用一个真实项目做小范围试运行,记录每周维护数据所需时间、信息遗漏率、变更追踪耗时和报表准备时间。只有当试运行证明流程可持续,再逐步扩展到更多团队。先把字段和责任跑通,再扩大工具范围,通常比先购买系统再补流程更稳。
十、上线后的复盘:把一次估算变成组织能力
1. 项目结束时至少复盘四类差异
项目验收后,产品经理可以组织一次轻量成本复盘。重点不是追问谁估错,而是对照初始基线、变更后预测和最终投入,解释范围变化、工作量偏差、资源等待及返工分别造成了什么影响。
- 范围差异:哪些需求新增、删减或改变了验收口径。
- 工作量差异:哪些工作拆解不足,哪些估算明显偏高或偏低。
- 协作差异:哪些依赖、资源切换或审批等待影响了投入。
- 质量差异:哪些缺陷和返工可以通过更早验证避免。
2. 将复盘结果更新到估算参照库
复盘不能只留在会议纪要里。应把项目类型、关键特征、估算与实际差异、可复用工作项和适用边界整理成团队可以检索的参照。下次估算时,先找相似项目,再说明本项目与参照项目的差异。
参照库不必一开始就做成复杂数据库。稳定的命名规则、可搜索的项目摘要和统一的工作项分类,已经能减少大量重复讨论。定期淘汰失效数据也很重要,例如技术架构或团队规模发生变化后,旧项目的工时参考可能不再适用。
3. 将“估算准确率”与“预测质量”分开观察
单次估算偏差小,不足以证明团队的成本管理能力成熟。项目可能只是范围简单、风险较低,甚至是偶然命中。预测质量还包括风险是否提前暴露、变化是否及时记录、决策者是否在成本失控前获得信息,以及项目实际交付的价值是否与投入相称。
因此,我更关注三个问题:预测是否可解释,偏差是否可归因,团队是否根据偏差采取了行动。能够持续回答这三个问题的组织,未必每次都报出完全准确的数字,但通常更能避免突然超支和无效投入。
十一、常见问题:产品经理怎样把方法落到日常工作里
1. 需求还没定,是否应该先做成本估算?
可以估,但应将结果标注为初步区间,并列出当前未知项。此时的目标不是承诺最终金额,而是判断是否值得进入下一步验证、需要哪些资源,以及哪些信息会显著改变成本。若需求变化很大,先估算探索和原型验证成本,通常比估算完整产品更有决策价值。
2. 研发给出的工时差异很大,产品经理怎么处理?
先检查大家估算的范围是否一致,再比较技术方案、依赖假设和风险判断。差异往往不是谁算错,而是有人按主流程估算,有人把异常、兼容和部署工作也算进去了。可以让估算者分别说明低位、基准和高位情境,再由团队决定采用哪个情境作为计划基线。
3. 风险准备金应该按多少比例设置?
不存在适用于所有项目的固定比例。范围成熟、依赖可控、团队经验充分的项目,风险缓冲可以较低;新技术、跨系统、数据迁移和外部审批较多的项目,风险缓冲应依据已识别事项单独测算。若只能给比例,也要说明依据、适用范围和风险责任人。
4. 项目没有财务人员支持,还能做预计成本吗?
可以先管理工作量、直接费用和风险,不必等待完整的财务成本模型。把人天作为资源需求,把外部报价作为现金费用,再明确哪些单价尚未确认。等财务提供统一口径后,再转换为组织需要的金额口径。关键是不要把未知单价伪装成精确总额。
5. 项目已经超预算,第一步应该做什么?
先冻结新的预测版本并核实数据口径,再区分已发生费用、剩余工作量、已批准变更和未决风险。随后准备可选择的行动:减范围、延期、增加资源、改变方案或接受风险。只报告“已经超了多少”并不能解决问题,必须同时说明继续投入能换来什么结果。
十二、结语:预计成本的价值,是让团队更早做出更好的选择
我对预计成本管理的核心判断是:数字是否精确,取决于范围和假设是否清楚;预测是否有用,取决于它能否及时改变决策。产品经理不需要把每个项目都做成财务模型,但需要让功能范围、交付工作、资源投入、风险和变更之间建立可追溯关系。
下一步可以先挑一个正在立项或进入开发的项目,做三件事:冻结当前范围版本;补齐被遗漏的测试、数据、上线和协作工作;记录基准、风险情景与复核日期。项目结束后再用实际投入校准估算。比起一次性追求“算得很准”,这种持续收敛的方法更容易提升成本管理效率,也更能保护团队的交付质量。
常见问题解答(FAQ)
1. 产品经理如何拆解预计成本,避免只报一个总数?
我在做版本规划时,团队经常先给出一个总预算,但开发、测试和上线支持的工作量都没有说明。我想知道,怎样拆分成本既不会过度细化,也能让后续复盘找得到偏差来源?
建议按可交付的工作包拆分,而不是只按部门汇总。一个中等规模功能可以拆成需求与设计、开发、测试、发布准备和上线后支持,再分别估算人天、单价及外部费用。举例:需求与设计 5 人天、开发 20 人天、测试 8 人天、发布准备 3 人天,按每人天 1,500 元估算,直接人力成本为 54,000 元;
若另有 6,000 元云资源费用,基础预计成本就是 60,000 元。这个数字只是演示口径,实际单价应使用组织财务认可的成本标准。每项还应记录负责人、估算依据和不确定性,避免出现总数看似精确、组成却无法验证的情况。
2. 预计成本应该用人天、历史项目还是供应商报价来估算?
我发现同一个需求,不同人给出的工期和成本差距很大。有时团队参考历史项目,有时直接采用供应商报价,我不确定哪一种更可信,也担心把估算方法混在一起后无法解释。
不要只选一种来源,最好让不同来源互相校验:先用工作包和人天做自下而上估算,再找范围相近的历史项目做类比,采购或外包部分则以有效报价为准。判断历史项目是否可比时,至少检查团队规模、技术复杂度、复用比例和验收范围;不能因为名称相似就直接照搬总价。
若自下而上估算为 60,000 元,两个可比项目分别折算为 57,000 元和 68,000 元,应先解释差异,例如新项目多了数据迁移,而不是简单取平均。对尚未确认的需求,可给区间并注明假设,例如 60,000 至 72,000 元,待原型和接口范围确认后再收敛。
3. 怎样设置成本预留,才能应对风险又不把预算随意做大?
我做预算时常被要求预留风险资金,但没有明确标准,预留少了怕超支,预留多了又像是在给估算留余地。我想知道,预留金额应当怎样和具体风险对应起来?
把预留与已识别风险绑定,不建议统一给所有项目加一个没有解释的百分比。可以建立风险清单,记录发生概率、成本影响和应对措施;例如接口变更概率估为 30%,一旦发生预计增加 10,000 元,则该风险的期望影响约为 3,000 元。多个风险的期望影响合计后,再结合风险之间是否相关,确定预留额度。
这个方法不代表风险一定只会花掉期望值,因此高影响、低概率事件还要单独标注决策阈值。预算表中应把基础成本、风险预留和已批准变更分列,未发生的风险不能悄悄转成常规支出,复盘时也要记录预留实际使用情况。
4. 项目进行中发现预计成本超支,产品经理先调整范围还是先申请加预算?
我在项目中途看到成本消耗比计划快,但需求方仍希望按原范围交付。此时我不确定应该先砍需求、调整排期,还是直接申请追加预算,怎样判断才能避免只是在不同报表里挪数字?
先做偏差诊断,再比较范围、时间和预算三种约束的代价。把已发生成本、剩余工作量和最新单价放在同一口径下,估算完工成本;例如原预算 100,000 元,已花 60,000 元,剩余工作按当前效率预计还需 55,000 元,则完工预测为 115,000 元,预计超支 15,000 元。
随后检查超支来自需求增加、返工、资源单价变化还是估算偏差:若新增需求造成 10,000 元,应走变更评审;若返工造成 5,000 元,则应评估质量改进能否减少后续损失。只有当核心范围的收益足以覆盖新增成本,且资金来源和交付影响明确时,才申请加预算;
否则应提交可量化的范围删减或延期方案,而不是只报一个超支数字。
核心关键词
文章包含AI辅助创作:预计成本实操方法:产品经理提升成本管理效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590673
读者评论
我们团队以前只按开发和测试人天估算,联调、数据准备和上线观察经常漏掉。把这些工作单列后,预算确实更接近实际;不过风险准备金最好注明对应风险,避免变成笼统的加成。
区分目标预算、预计成本和已发生成本很有用,尤其是跨部门沟通时。实际执行中,内部人天单价往往难统一,我觉得先把工作量和财务成本分开记录,比临时凑一个总金额更容易复盘。
区间估算适合需求还没定型的阶段,但审批流程有时仍要求单一数字。我们会把基准值用于审批,同时保留高低情景和触发条件;想了解文中提到的滚动更新,具体建议按什么频率进行?
