周报工时最佳实践:产品经理工时表流程优化,常见问题

产品经理每周填了 40 小时,团队却仍说不清本周究竟有多少时间花在需求澄清、版本交付和线上问题上,这通常不是员工不认真,而是工时表把“记录时间”误当成了“管理工作”。我做周报工时流程设计时,最先检查的不是表格有几列,而是记录能否对应到真实任务、数据是否用于正确决策,以及填写和核对是否足够轻。本文从这三个问题出发,拆解产品经理工时表的设计、周报流程、常见误区和不同团队的取舍,并用明确标注的模拟数据说明如何验证改进效果。

一、先讲核心结论:工时表要服务决策,而不是制造填表工作

1. 工时管理的目标不是让每个人看起来都很忙

我判断一套周报工时流程是否有效,通常先问三个问题:管理者能不能看出工作投入去了哪里?产品经理能不能用记录复盘计划与实际的偏差?团队能不能据此调整优先级、资源配置或协作方式?如果三者都没有,工时表即使填写完整,也只是把忙碌转成了一列数字。

产品经理的工作常常跨越需求分析、方案设计、沟通协调、验收、数据观察和突发响应。同样是 8 小时,可能是集中产出了一份关键方案,也可能被十几次临时会议切碎。单看“工时合计”,无法判断产出价值;只看交付件,也无法解释为什么计划延期。工时记录的价值在于建立投入与任务之间的可追溯关系,而不是用时长替代绩效。

2. 建议采用“任务为主、分类为辅、周报做校验”的结构

我的建议是,日常只记录可识别的工作任务,分类用于汇总分析,周报用于说明偏差和风险。不要让员工在“写日报”“填工时”“写周报”三个入口重复描述同一件事。一个任务可以承载日期、投入时长、工作类型、所属项目和简短结果,周末再从这些记录中汇总出本周投入结构。

例如,“新会员首页改版”是任务,“需求分析”是工作类型,“增长平台”是项目,“周三评审后补充异常状态说明”是必要的结果备注。管理者既能看总量,也能追踪具体工作;员工不必每次都重新写一段长描述。

3. 先把最小可用口径跑通,再增加管理维度

工时表的第一版不需要追求复杂。建议至少包含人员、日期、任务或工作事项、项目、工作类型、投入时长、状态或结果说明。只有当团队确实要做成本核算、跨项目资源平衡或合规审计时,才逐步增加成本中心、客户、计费类型等字段。每增加一列,都意味着填写成本和口径争议同步增加。

下面的比较是用于方案讨论的情景模拟数据,不是行业统计。它展示的是字段增加后可能出现的取舍:字段越多,理论上可分析的维度越丰富,但员工操作时间和口径维护成本也会升高。

周报工时最佳实践:产品经理工时表流程优化,常见问题

4. 把工时数据当作团队诊断信号,而不是个人评分捷径

工时数据很容易被误读。某位产品经理本周会议投入高,可能是项目进入跨部门评审阶段;某位同事记录的需求分析时长较少,可能是工作被拆在多个临时沟通任务里,也可能是记录粒度不一致。没有任务背景、项目阶段和团队约定,单个数字很难说明个人效率。

我更愿意把工时用于发现系统性问题:某类会议是否长期挤压设计时间?线上问题是否反复吞噬版本规划?多个项目是否同时占用同一个关键角色?先用数据定位流程瓶颈,再由具体事实解释原因,远比按工时长短给人贴标签可靠。

二、背景和真实场景:产品经理为什么最容易把工时填成“看起来合理”

1. 产品经理的工作边界不稳定,记录对象经常被打断

产品经理的工作很少像流水线那样连续。一上午可能先讨论迭代范围,随后回复研发关于边界条件的问题,中途处理线上告警,下午参加评审,最后补齐原型说明。每一段任务都可能有价值,但如果工时系统要求每 15 分钟切换一次记录,实际结果往往是大家拖到周五凭记忆补填。

这类工作的特点不是“没有任务”,而是任务粒度、连续性和可预测性差。设计流程时,要接受短时沟通和紧急插入的存在,同时避免把每条即时消息都变成一条工时记录。否则工具看似记录精细,实际只是在鼓励形式主义。

2. 周报、任务管理和工时核算常常各自为政

不少团队同时维护项目任务、个人周报和工时表。项目任务写“完成结算流程评审”,周报写“推动结算流程方案”,工时表又写“需求沟通 3 小时”。三处描述相似却无法关联,管理者只能人工核对,员工则要重复解释。

我见过的流程问题通常不在于缺少表格,而在于每份表格都承担了对方不承担的职责:任务系统管交付状态,周报管结果和风险,工时表管投入。如果没有统一的任务标识或引用关系,就会出现“事情有记录,数据却无法互相验证”的情况。

3. 管理者想看产能,员工担心记录被用于评价

工时表的推行经常带有信任问题。管理者希望了解团队资源是否过载,员工担心“填少了显得没干活,填多了又被质疑效率”。如果团队没有提前说明数据用途,大家自然会采用对自己风险最低的写法:将任务描述写得模糊、把零碎工作合并,或者把估算时长填得更接近预期。

因此,流程上线前要明确数据的使用边界:用于项目复盘、资源规划和成本估算,还是会进入个人绩效评估?不同用途需要不同的证据标准。一旦把未经校验的工时直接用于个人排名,记录就会从观察工具变成博弈工具。

4. 中大型组织更需要口径治理,而不只是发一张模板

当组织超过 100 人,产品团队可能按业务线、平台团队和项目制小组分别运作。不同团队对“需求分析”“项目管理”“客户支持”的理解不完全相同。若没有词典、示例和负责人,汇总数据里的分类名称会不断膨胀,最后出现十几个近义选项。

例如,一个团队把方案评审计入“需求设计”,另一个团队计入“跨部门协作”;同一项工作在不同季度还可能被换成另一种叫法。这时,问题不是大家没有填,而是组织无法比较。中大型企业可以考虑用统一项目管理平台承载任务、时间记录和报表,但上线前仍要先确定数据口径,工具不能代替制度解释。

三、常见误区:表格填得越细,管理不一定越准确

1. 误区一:把每半小时都拆成独立记录

高频拆分看起来精确,实际会提高操作成本。产品经理经常被即时问题打断,强制记录到很细的时间片,会让人把注意力放在补表,而不是维持真实记录。更重要的是,精确到 15 分钟并不意味着误差只有 15 分钟,回忆偏差和分类争议仍然存在。

我通常建议按任务边界记录,而不是机械按时钟切割。连续投入超过一定时长时可以单独记录;短时、同类、同一目标的沟通可以合并成一条,并在备注中说明范围。团队可以先试行两周,再根据任务特征调整最小记录粒度。

2. 误区二:只有项目工作算工时,协调和维护工作不算

产品工作常见的隐性投入包括需求澄清、跨团队协调、数据核查、上线观察、线上问题复盘和知识库维护。如果这些工作不进入记录,报表就会系统性高估“新功能开发”占比,也会低估维护成本和协作成本。

但反过来,把每条聊天回复都独立计时也没有必要。合理做法是为高频、具有管理意义的非项目工作设定少量类别,例如“线上支持”“团队协作”“业务分析”“流程维护”。类别应帮助决策,而不是覆盖所有可能动作。

3. 误区三:把工时当作任务难度或工作质量的代理指标

同一任务耗时较长,可能代表范围复杂,也可能代表目标不清、等待依赖、返工较多或个人经验不足。单独看时长无法区分这些原因。任务难度需要结合范围、未知性、依赖关系和验收标准;工作质量需要结合交付结果、缺陷、用户反馈或决策影响。

我建议将“预计投入”和“实际投入”并列,观察偏差,再用原因标签解释,而不是直接把实际时长长短解释成效率高低。偏差分析的意义是找出估算、需求和协作环节的改进空间。

4. 误区四:周五一次性补记,仍然可以得到可靠数据

记忆并不适合复原一周内的任务切换。周五补录时,人容易记住重要会议,却漏掉短时支持;也容易把相似任务混在一起。记录越接近工作发生时间,通常越容易对应到具体任务、产出和阻塞原因。

但这不意味着要员工每完成一件事就打开表格。可行的折中是:当天结束前用几分钟补记未关联任务,周中设置一次轻量提醒,周五只做核对和周报总结。流程把回忆工作分散开,降低一次性补录的失真。

5. 误区五:用填写完整率证明工时制度成功

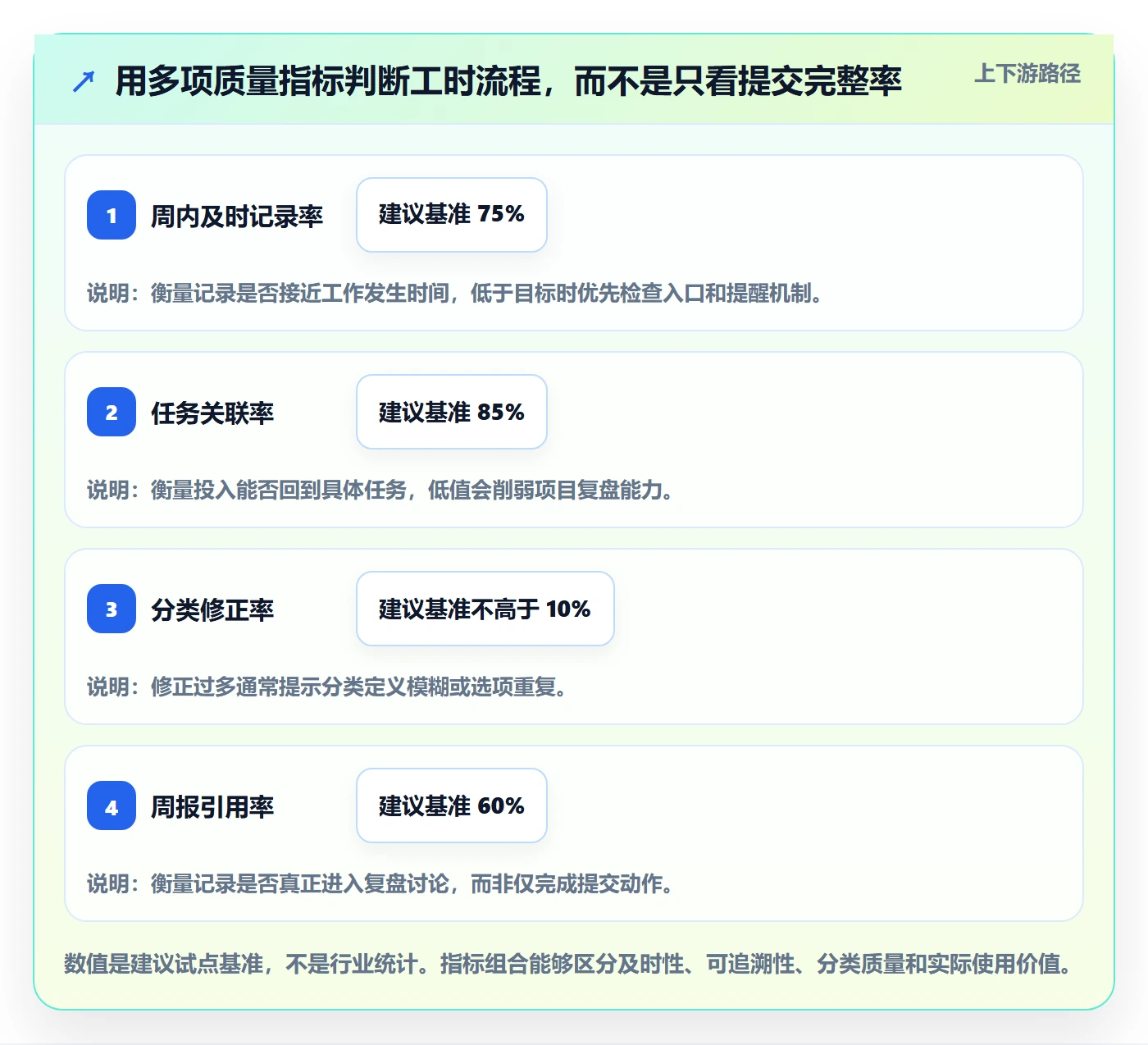

完整率只能说明字段被提交,不能说明内容准确,更不能证明数据对管理有帮助。员工可能按时填完,却把大量时间归入“其他”;也可能因为分类混乱而频繁修改。真正值得跟踪的指标应包括及时率、任务关联率、异常修正率、周报复盘使用率,以及填报耗时。

以下是用于流程评估的情景模拟基准。它不是外部行业均值,而是一组可供团队试运行时设定目标的指标。实际阈值应根据团队规模、工作节奏和合规要求调整。

周报工时最佳实践:产品经理工时表流程优化,常见问题

6. 误区六:通过增加分类解决所有分析需求

当报表无法回答问题时,直觉做法常常是新增分类。但如果每次业务讨论都新建一个选项,三个月后就会出现大量相似类别。团队不仅要记住它们,还要判断历史数据是否需要迁移,数据口径反而更难稳定。

新增分类前,我会先确认三个条件:这个问题是否需要长期追踪?是否有明确责任人解释数据?分类结果是否会改变资源或流程决策?如果答案是否定的,可以先用简短备注或临时分析处理,不必立刻写入固定字段。

四、专业判断逻辑:一条记录怎样才算对决策有用

1. 记录对象要对应可讨论的工作,而不是抽象状态

“忙需求”“沟通工作”“推进项目”都太抽象,难以复盘。更有用的写法是“梳理支付失败场景并补齐验收条件”“与研发确认灰度发布回滚边界”。它们描述了工作对象,也提供了后续核对的线索。

记录不必像任务说明一样写成完整文档。我的判断标准是:两周后,团队成员能不能看懂这段时间投入对应什么工作?如果答案是否定的,描述可能太泛;如果为了理解一条记录需要读一大段叙述,又可能写得过细。

2. 任务、分类和项目分别回答不同问题

项目回答“为了哪个业务目标投入”,任务回答“具体做了什么”,分类回答“这类工作属于哪种投入”。三者不能互相替代。把项目名称写在任务栏里,无法说明工作内容;把“需求分析”当成任务,也无法区分不同业务事项。

字段 回答的问题 合适示例 常见误用
项目 投入归属哪个目标或业务范围 会员体系升级 填写“日常工作”
任务 具体完成或推进了什么 补齐会员等级降级规则 只写“开会”“做需求”
工作类型 这项投入属于哪种工作 需求分析、交付支持 为每个项目创建一套同义分类
投入时长 本次任务实际投入多少时间 1.5 小时 将任务周期误填为个人投入
结果或备注 产出了什么,是否存在偏差 评审后新增两种异常状态 复制任务标题,不补充结果信息

3. 预计工时和实际工时要分开记录

如果团队希望改善估算,就必须保留“事前预计”和“事后实际”两个口径。事后才填写预计时长,会让复盘失去对照基础。计划值不必精确到小数点,但必须在工作开始前形成,否则团队容易用结果倒推计划,偏差看起来就会很小。

建议将预计工时用于团队级复盘,而不是把它当作个人承诺。需求范围、依赖条件和紧急插入都会改变实际投入。记录偏差时,重点不是谁“估错了”,而是偏差来自范围变化、等待依赖、返工还是外部响应。

4. 分类体系宜采用少量稳定类别,保留有限的异常解释能力

对多数产品团队,起步时可使用 6 至 9 个工作类型:需求研究、方案设计、项目协作、交付验收、数据分析、线上支持、团队管理或流程维护。类别并非固定答案,关键是彼此边界清楚,且能对应实际的资源决策。

如果“项目协作”和“需求沟通”经常混淆,先补充定义和例子,而不是继续增加选项。对于偶发的特殊工作,可以使用备注说明,并定期检查是否已经成为稳定工作类型。分类体系的维护目标是减少解释成本,不是追求对现实的无限切片。

5. 粒度要按使用场景设定,不要盲目追求精确

如果团队只做月度资源规划,按任务记录到半天或小时级别可能已经足够;如果需要客户项目成本核算,就可能需要更细的时间和项目归属;如果涉及法定工时或合同计费,还要遵守相应制度与审计要求。粒度不是技术问题,而是业务用途和治理责任的选择。

团队可以做一个简单的成本判断:单条记录带来的决策价值,是否大于录入、检查和纠错成本?如果某个细分数据从未被使用,也不能改变决策,就不应长期要求员工维护。

6. 异常数据要触发询问,不要自动判定为问题

一周投入超过常态、某项目占比突然升高、某类任务连续多周超出计划,都值得追问;但异常本身不是结论。它可能是版本冲刺、重大事故、团队缺员或业务优先级变化。管理者应先看上下文,再决定是调整资源、缩小范围还是接受阶段性波动。

一个稳妥的异常处理流程是:系统标记偏离趋势的记录,负责人核对任务背景,团队确认原因,最后决定是否采取行动。避免直接用红色提示、自动排名或公开点名替代解释,因为这会诱导员工规避异常记录。

五、具体案例与数据观察:从“周五补表”改为“任务闭环”

1. 案例设定:一个 12 人产品团队的周报流程诊断

下面的团队案例为样本推演,用于展示诊断方法,不代表真实企业统计。设定对象为 12 人产品团队,负责 3 条业务线,每周都提交周报。原流程要求员工周五在表格中填写工作事项和工时,但任务系统、周报和工时记录互不关联。

试运行前,团队观察 4 周,发现几个典型问题:记录集中在周五补填;“需求沟通”和“项目推进”两类口径混用;线上支持常被遗漏;管理者需要手工把周报与项目列表对照。这里最重要的发现不是某个人填得不认真,而是记录时点和任务入口都不利于形成可追溯数据。

2. 先测基线:记录及时性比“填满多少小时”更有诊断价值

为了避免只凭感觉判断流程问题,团队先选择几个能直接反映记录质量的指标:周内及时记录率、任务关联率、人工核对耗时和周报中的偏差解释率。基线数据按 4 周试点记录,由团队自行统计,属于案例情景模拟。

下表中的数值不应拿来与外部企业做横向排名。它们的用途是建立试点前后对照,让团队看出改变是否降低了补填和核对成本。

观察指标 调整前情景值 试运行目标 为什么值得观察
周内及时记录率 42% 达到 75% 判断记录是否从周五回忆转向工作过程中的轻量补记
任务关联率 58% 达到 85% 判断投入能否对应到真实任务和项目
每周人工核对时间 约 4.5 小时 控制在 2 小时以内 衡量管理者和项目负责人的重复整理负担
有原因说明的计划偏差 约 30% 达到 70% 观察团队是否从报数字转向解释范围、依赖或突发事件

3. 流程调整:减少重复输入,保留必要的周度判断

团队没有一开始就采购复杂系统,而是先改流程:任务先在统一的项目任务清单中创建;员工记录投入时尽量关联任务;周中安排一次轻提醒;周五由员工核对本周记录并填写结果、偏差和下周重点。对临时支持工作,允许用一条汇总记录,但要求写明影响范围。

如果组织已经使用项目管理平台,可以评估是否能把任务、时间记录、周报和报表放在同一工作流中,减少重复录入。面向中大型企业和 100 人以上组织,PingCode 可以作为这类工具评估中的一个示例;但选择工具前仍需先验证任务关联、权限、字段配置、报表口径和团队接受度。工具能缩短信息流转距离,却不能替团队决定“需求分析”与“项目协作”如何区分。

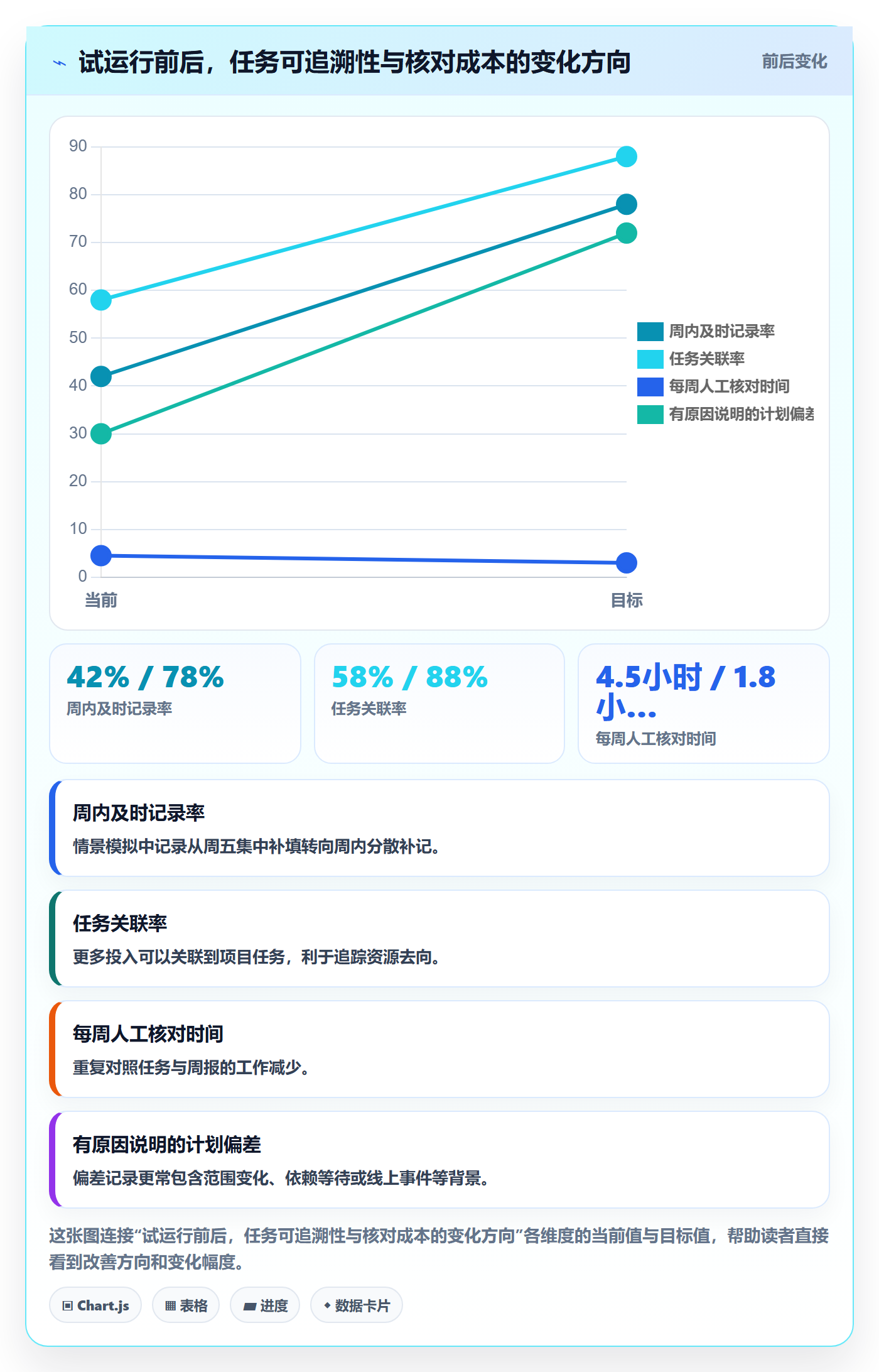

4. 观察结果:流程改进要看成本下降,也要看解释质量

下方数据仍是样本推演。它展示一种可能的变化路径:及时记录率与任务关联率提高,人工核对时间下降,偏差说明更加完整。若实际试点中提交率上升但核对耗时没有下降,就要检查分类设计、任务关联和报表自动化是否真正改善。

周报工时最佳实践:产品经理工时表流程优化,常见问题

5. 一个更值得关注的观察:未计划工作可能比加班总量更能解释延期

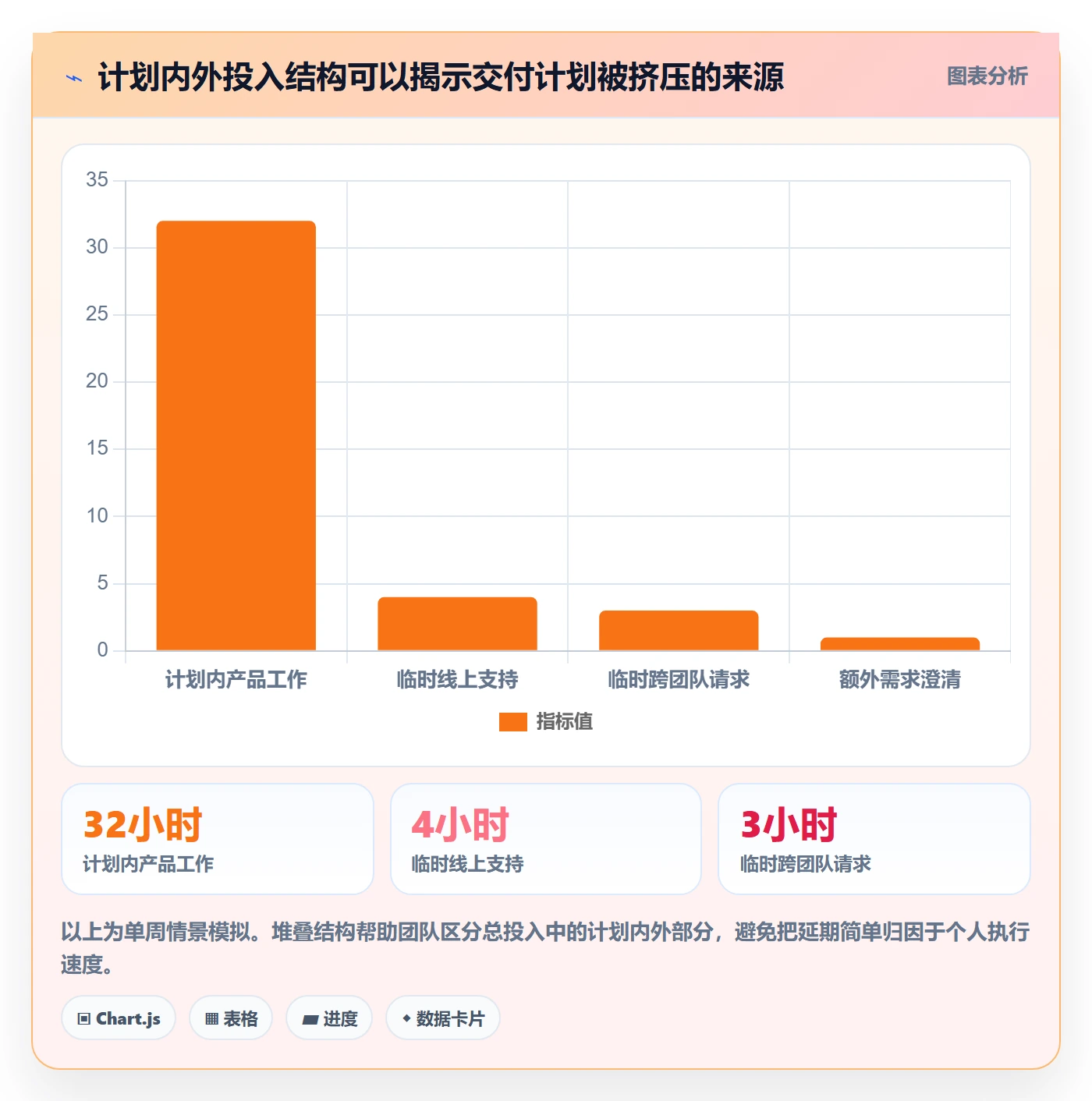

在产品团队复盘中,我会特别留意“未计划投入占比”,而不只关注周总工时。假设某团队一周计划工作为 32 小时,临时线上支持和跨团队请求占 8 小时,那么即便总工时仍是 40 小时,原计划也已经被挤压四分之一。若周报只写“本周完成 80%”,管理者很难判断为什么延期。

这类比例必须有清楚分母。这里的示例定义为:未计划任务实际投入时长除以当周记录的总工作投入。团队可以进一步区分线上故障、临时需求、依赖等待和管理性会议,但前提是这些区分能够导向不同的行动。

周报工时最佳实践:产品经理工时表流程优化,常见问题

6. 用任务偏差分布判断估算问题是否集中在特定环节

平均偏差容易掩盖不同任务的差异。若大多数任务都接近估算,但少数跨部门项目严重超时,团队应检查依赖和决策等待;若需求澄清类任务普遍超时,可能是输入质量或范围控制存在问题。将偏差按任务类型分组,通常比只看个人总时长更能指导行动。

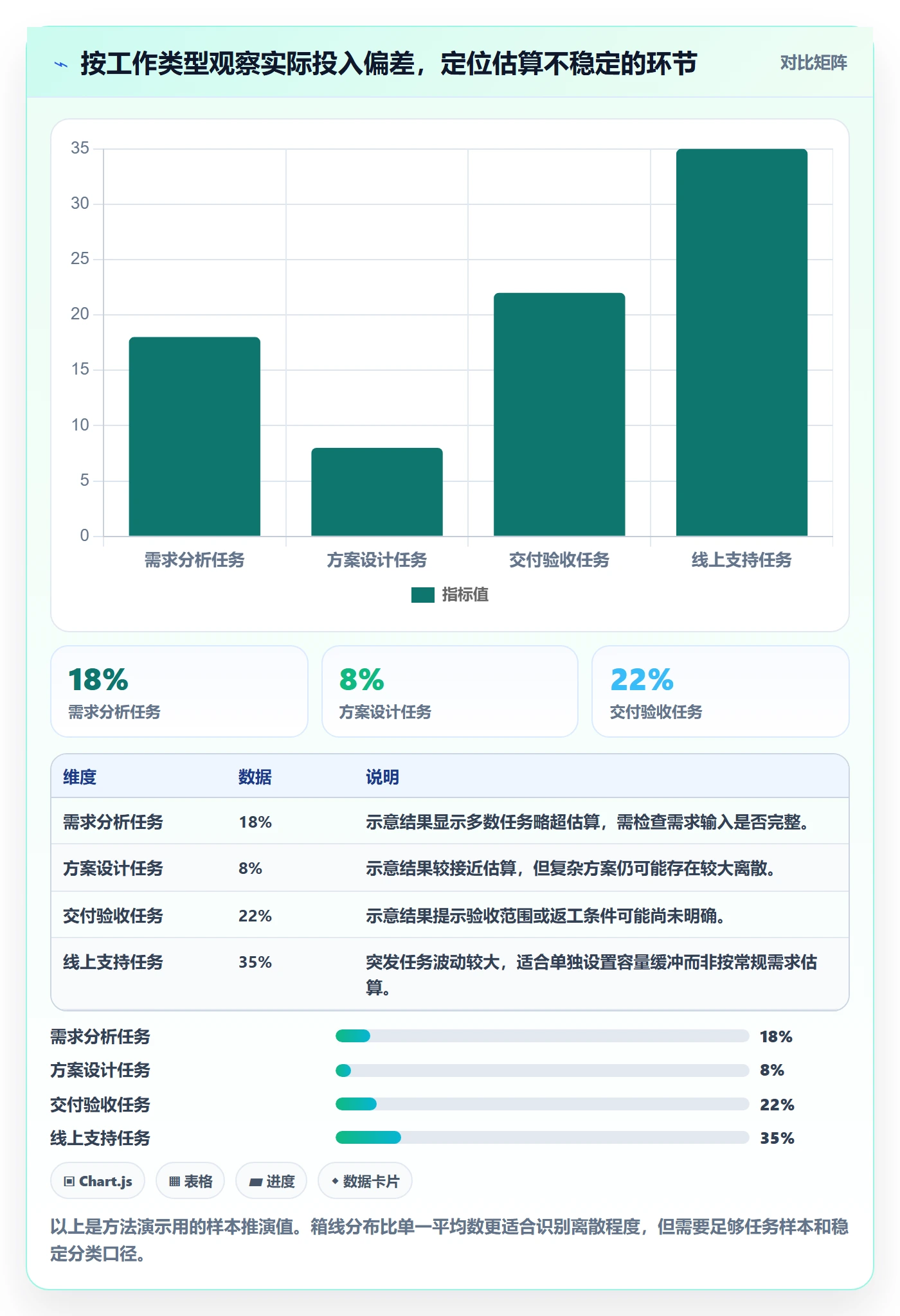

建议把分析窗口设为至少 4 至 8 周,避免单周偶然事件影响判断。样本少时,先看任务个案;积累足够记录后,再讨论稳定趋势。下图为说明分析方法的模拟分布,不应作为实际团队的预设结论。

周报工时最佳实践:产品经理工时表流程优化,常见问题

7. 如何把偏差转化为行动,而不是只写原因

偏差分析最后必须落到决策。若临时支持持续上升,可以为维护工作预留容量;若需求澄清普遍超时,可以在进入排期前补充业务目标、边界和验收条件;若跨团队等待占比高,可以明确决策人和响应时限。只有当工时数据改变了后续计划,它才真正进入管理闭环。

我会要求周报用短句回答四件事:计划是什么、实际完成什么、主要偏差由什么造成、下周准备如何调整。这样的周报不需要重复粘贴所有工时记录,而是对数据做判断。工时表提供证据,周报解释含义,计划调整体现行动。

六、工时表流程怎么设计:从记录入口到周报复盘的闭环

1. 第一步:确定用途、边界和数据使用规则

上线之前先写一页简短说明,明确记录用于哪些管理场景,不用于哪些场景。比如用于团队资源规划、项目成本估算和流程复盘;不将单周工时总量直接等同于个人绩效。若组织确实要用于计费或合规,应单独定义审批和审计流程,不要把日常产品周报口径直接套用。

同时指定数据负责人。这个角色负责维护分类、处理口径争议、检查报表逻辑,并定期清理无用字段。没有明确责任人的分类表,通常会随着业务变化逐渐失控。

2. 第二步:设计最小字段与填写示例

字段说明要配实例,不要只给字段名称。对“任务描述”写出好与不好的例子;对“投入时长”说明是实际投入还是任务周期;对“项目”说明跨项目协作怎么归属。团队常见的问题不是不愿填,而是不确定该怎样填才符合要求。

初始字段可以控制在 6 至 9 个。必填字段越多,越要说明它们将被谁使用。如果员工无法指出某字段与周报、排期或核算有什么关系,就要重新审视其必要性。

3. 第三步:让任务创建成为记录的上游入口

凡是预计投入明显、需要跨职能配合或会影响项目计划的工作,尽量先建立任务,再关联工时。临时支持可以采用轻量记录,不必为了每次短沟通都创建任务。重要的是给“哪些工作必须有任务”设定一致边界。

当任务已经存在时,优先选择关联,而不是重新打字描述。若系统支持从任务生成时间记录或周报汇总,可以减少重复输入;若不支持,也可以先统一任务编号和命名规则,降低人工匹配成本。

4. 第四步:在周内分散记录,不把填报压力都留给周五

团队可以选择每天结束前花 3 至 5 分钟补记,或在工作日中段设置一次轻提醒。提醒不应要求逐项实时计时,而是帮助员工尽早补上任务和时长。对于工作切换频繁的角色,允许按相近任务合并,但要保留足够的说明。

记录节奏应根据团队实际试行,而不是由管理者凭直觉设定。若每天记录让人不断中断工作,就改成每两天或周中加周末核对;若周末补录仍大量依赖回忆,则要减少距离或改善入口。

5. 第五步:周报只补充判断,不重复抄写清单

一份有效的产品周报可以由三部分组成:本周关键结果、投入或计划偏差、下周风险与安排。工时表负责提供任务和投入明细,周报负责提炼影响。不要要求员工把所有任务逐条复制到周报,再从周报手工转回工时表。

如果团队希望周报更易阅读,可以将成果写成“完成了什么、对项目产生什么影响、仍有哪些未解决问题”。例如,不只写“完成支付方案”,还说明“确认退款失败后重试边界,减少下一轮联调中的规则争议”。

6. 第六步:管理者抽样核对,不做全量逐条审讯

管理者可以抽查任务关联、分类一致性和异常说明,重点关注持续性模式,而不是要求每位员工逐项证明每分钟去向。若发现记录模糊,先检查模板是否允许模糊填写、任务入口是否顺畅、类别是否过多,再决定是否需要个人辅导。

全量核对会让管理成本快速上升,也可能营造不信任氛围。对小团队,可以每周抽查少量记录;对多团队组织,可以通过规则识别缺失、异常波动和无关联任务,再由负责人核实背景。

7. 第七步:每月复盘一次流程本身

工时制度也需要被复盘。每月可以检查填报耗时、分类修改次数、任务关联率、异常记录处理时长和报表使用情况。若团队长期不看某个报表,就要问它是否真的有价值;若某类别长期没人使用,也可以考虑合并或删除。

分类变更应有版本记录,避免同一季度的历史数据因名称修改而失去可比性。必要时保留旧类别映射,并说明口径生效时间。数据可比较性不是天然存在的,而是靠稳定治理维护出来的。

七、不同情况下的行动建议:先处理最影响决策的那一层

1. 小团队、项目少:先从共享任务表和轻量周报开始

人数较少、项目稳定时,不必一开始建设复杂审批。用统一任务清单关联投入,明确几种工作类型,每周通过短复盘观察计划偏差,通常足以发现主要问题。小团队的优势是沟通直接,重点应放在维持一致口径,而不是引入过多管理层级。

如果每周填表时间已经明显超过复盘收益,先减少字段和重复填写。只有当人工整理成为稳定负担,或资源分配开始跨团队、跨项目复杂化,再评估系统化方案。

2. 多项目并行:优先治理项目归属与资源占用

当一位产品经理同时支持多个项目,最先要解决的是工作归属。可以约定跨项目任务按主受益项目归属,或按实际投入拆分;不要让每个团队各自重复计入同一段时间。对跨项目平台工作,最好单独定义共享服务或平台类别。

管理者应关注角色容量被多少项目占用,而不是只比较每个项目的工时总和。项目组合看起来都有人支持,不代表关键角色没有被过度切换。连续多周出现大量小额分散投入时,可能需要减少并行项目,而非要求个人提高速度。

3. 线上支持频繁:把不可预测容量从常规计划中分开

若线上问题每周都发生,把它们当作偶发事项会让排期长期失真。建议单独记录支持时长与事件类型,观察趋势后为维护工作预留容量。预留比例不应直接照搬其他团队,可以先按 4 至 8 周数据估算,再滚动调整。

如果线上支持集中在少数产品或版本阶段,还要进一步区分事故处置、日常咨询和上线观察。三者需要的机制不同:事故处置关注响应和复盘,咨询关注知识沉淀,上线观察关注发布计划和监控窗口。

4. 需要做成本核算:增加精度之前先明确核算对象

成本核算场景要求更严格的项目归属、时间口径和审批留痕。团队要先确认核算的是客户、合同、产品线还是内部成本中心,并规定跨项目投入如何分配。若这些定义不清,记录再精确也只是把不确定性写得更详细。

核算场景还要考虑权限、数据保留、修订记录和审计责任。日常周报可以采用较轻流程,计费数据则应有专门复核机制。不要让一套表格同时满足所有目的,却不给不同用途设置不同证据标准。

5. 处于产品探索阶段:少做“计划精确”,多记录假设验证投入

早期探索工作往往存在高不确定性,任务边界和产出形式都可能变化。此时工时适合帮助团队了解研究、用户访谈、原型验证和实验分析的投入结构,不适合用严格的计划偏差考核个人。

可以用研究问题或产品假设作为任务主线,记录投入后补充验证结果。若某个方向投入很多却没有带来有效决策,值得复盘的是假设质量、验证设计和决策机制,而不是简单要求缩短研究时间。

6. 团队已经有管理平台:先验证数据链路,再谈自动化报表

平台选择时,我会优先测试四个实际流程:能否快速关联任务,能否对不同业务线配置清晰分类,能否导出或查看团队所需的报表,能否控制不同角色的数据访问权限。演示环境里看起来完整的功能,未必适配团队真实的任务结构。

建议选一个代表性小组试运行 2 至 4 周,覆盖常规需求、临时支持、跨项目协作和周报复盘。试点期间记录员工填报耗时、管理者整理时间、数据修正次数和用户反馈。若平台只是把原来的重复输入搬到另一个页面,自动化并没有解决根因。

八、不同情况下的取舍:记录精度、管理信任与分析能力如何平衡

1. 追求精细核算,还是追求低摩擦记录

精细记录适用于明确的计费、合规和成本分摊需求,但会增加员工操作、分类维护和异常复核成本。低摩擦记录适合团队资源复盘和周报管理,数据未必达到分钟级,却更容易被持续使用。关键是为不同用途分别选择精度,而不是把最高精度强加给所有人。

如果需要兼顾两者,可以让日常记录保持任务级,只有特定客户项目或核算周期进入更严格的审批流程。这样能避免普通周报被复杂核算规则拖慢,也能为确有需要的场景保留证据链。

2. 统一分类,还是允许业务线自定义

统一分类有利于组织级比较,但可能无法表达各业务的特殊工作;完全自定义则更贴近一线,却容易让汇总数据无法横向对照。适合多数组织的折中方案是“核心分类统一、少量业务标签可选”。核心分类负责跨团队分析,标签负责特定业务解释。

如果两类分类的边界会导致汇总口径冲突,就不要同时强制填写。先通过试点确认哪些差异真的需要独立分析,再决定是否添加标签。

3. 公开团队数据,还是仅向负责人开放

适度共享团队级投入结构,有助于识别资源不均和重复协作;公开个人明细却可能让员工担心被比较。权限应该与管理用途相匹配:团队成员可以查看共同项目的汇总,直属负责人可查看必要的任务详情,涉及核算或敏感事项时再设定更严格的访问范围。

权限设计不是上线后的补丁。员工需要知道谁能看数据、保留多久、修订如何留痕、数据会进入哪些报告。解释越清楚,记录质量通常越容易稳定。

4. 用工时评价个人,还是用工时调整系统

如果团队把工时直接用于个人效率排名,数据会很快受到策略性影响:复杂任务更容易被拆分,协作和思考更容易被低估,员工也可能避免承担难以预测的工作。它不一定能提高产出,反而会改变人们选择任务的方式。

如果用于系统诊断,工时则能帮助识别计划缓冲不足、会议过多、依赖等待、需求变更频繁和支持工作缺乏容量等问题。个人表现当然需要管理,但应结合交付质量、协作反馈、决策影响和角色责任,不能由工时单项决定。

5. 自动提醒到什么程度,才不会变成新的干扰

提醒太少,记录容易拖到周末;提醒太密,员工会忽略甚至关闭通知。较稳妥的方法是设置一个团队约定的轻提醒节点,并观察逾期记录、补填比例和反馈。若提醒增加后及时率没有改善,说明问题可能在任务入口、字段复杂度或制度信任,而不是提醒次数不足。

6. 周报是否需要覆盖全部工作,取决于读者做什么决策

高层需要的是项目风险、资源趋势和决策请求;项目负责人需要任务进展和依赖;产品经理个人需要计划、实际和反思。一个周报模板强行覆盖所有层级,往往会变成很长的材料,却很难快速定位重点。

建议把周报正文控制在能支持行动的范围内,详细工时明细留在记录系统或附件视图中。管理者若只需要看团队趋势,就不应要求每个人写一篇详尽的工作流水账。

九、周报工时表模板与复盘问题:把方法落到日常动作

1. 产品经理工时记录的推荐字段

以下字段可以作为试点模板。具体团队可根据用途删减,但应保留任务、日期、时长和归属关系。若使用系统自动带出姓名、项目或任务信息,就不必再要求员工重复填写。

字段 建议填写方式 示例
日期 记录实际投入发生日期 周二
项目或业务线 选择统一项目名称 订单体验优化
任务 描述具体工作对象和动作 补充退款失败后的提示与重试规则
工作类型 从稳定分类中选择 需求分析
实际投入 记录本次实际工作时长 1.5 小时
结果或偏差 说明产出、阻塞或范围变化 评审后增加一种重复退款状态
是否计划内 区分原计划与临时插入 计划外

2. 周报复盘的四个问题

  • 本周最重要的结果是什么?写对项目或用户产生的变化,不要只列动作。

  • 计划与实际的主要偏差是什么?说明范围变化、依赖等待、线上支持或估算误差。

  • 哪些投入值得保留、减少或调整?用记录说明资源结构的变化,而非只给主观评价。

  • 下周需要谁做什么决策?把风险和行动写清楚,避免周报只汇报状态、不推动下一步。

3. 发现异常后的排查顺序

当某项目投入突然升高时,先看项目阶段和范围变化,再检查临时工作、依赖等待和返工;当某类任务连续超出估算时,核对分类口径和任务样本;当员工记录大量集中在周末时,检查提醒、入口和工作节奏。把排查顺序固定下来,可以减少凭第一印象归因。

如果数据反映出真实过载,行动应落到优先级和容量安排,例如暂停低优先级需求、指定支持轮值或减少并行项目。不能一边识别超载,一边继续把所有工作都视作必须按期完成。

4. 试点验收清单

  • 员工是否知道每个字段的定义,并能用示例正确填写?

  • 工时能否关联到任务、项目和工作类型,且不需要多处重复录入?

  • 周报是否能基于记录说明关键结果、偏差原因和下一步行动?

  • 填报和核对成本是否下降,还是只是转移到另一种表格?

  • 管理者是否用数据改善排期、资源分配或协作机制?

  • 员工是否清楚数据权限、用途和个人评价边界?

十、下一步怎么做:先用两周验证流程,再决定要不要扩张

1. 第一周:定口径、删字段、选试点团队

选一个工作类型相对完整、项目数量适中、负责人愿意复盘的团队试点。列出当前周报和工时表中的重复字段,明确任务、项目、工作类型和投入时长的定义。先删除无法对应决策用途的字段,不要在第一周就追求完整的组织级报表。

2. 第二周:运行真实流程,记录填报和纠错成本

按团队约定的节奏完成任务关联、周中补记和周报复盘。除了观察记录质量,还要实际测量员工花了多久填写、负责人花了多久核对、哪些分类最容易被误用。员工反馈要转化为具体流程问题,例如“找不到任务”或“临时支持不知道归哪类”,而不是只问满意不满意。

3. 试点结束:比较基线,决定保留、修改或停止

将试点前后的及时记录率、任务关联率、修正次数、核对时间和周报行动质量放在一起看。若数据更完整但管理决策没有变化,先检查报表是否回应真实问题;若填报负担升高而核对时间不降,就应该简化流程或重新选择工具。

扩展到更多团队之前,最好把分类定义、异常处理、权限规则和负责人写成简明规范。每个业务线可以有少量差异,但核心字段和关键口径需要稳定,避免组织规模扩大后才发现历史数据无法比较。

4. 最终判断:一张好工时表,应该让“为什么”比“多少”更容易回答

周报工时的独特价值,不是把每个人的一周切割成精密的数字,而是让团队看见投入如何流向任务、计划为何偏离、哪些工作正在持续挤压重要目标。数字告诉我们发生了什么,任务上下文解释为什么发生,复盘行动决定之后是否会改善。

下一步可以从一个小团队、一个稳定口径和两周试点开始:减少重复字段,让记录靠近任务发生时间,用周报解释偏差,并且只保留能改变决策的数据。当员工少花时间证明自己很忙,管理者多花时间调整工作系统,工时表才真正从填报要求变成产品团队的管理工具。

常见问题解答(FAQ)

1. 产品经理周报应该记录哪些工时,才不会变成流水账?

我每周都要填工时,但把会议、沟通、写文档逐项记下来后,周报看起来很细,复盘时却看不出时间花在哪了。我该记录到什么粒度,才能兼顾真实和可分析?

建议按“工作事项+所属项目或目标+实际投入时长”记录,而不是只填“开会 2 小时”或“处理需求 3 小时”。例如写成“支付流程改版:需求评审与方案调整,1.5 小时”,既能看出时间投向,也能对应工作产出。粒度以能帮助下周做决策为准:同一目标下连续发生的零散沟通可以合并,不必精确到每封邮件;

但跨项目、跨目标的工作应分开。可以先试行两周,检查是否能回答“哪个目标占用最多时间”“临时事务挤掉了什么”,若不能,就调整分类,而不是继续增加填报字段。

2. 产品经理工时表是每天填写,还是周末集中补填更可靠?

我常常忙到下班才想起工时表,周五补填时只能凭印象回忆,感觉数字不太准。有没有一种不会明显增加日常负担、又能减少漏记的流程?

更稳妥的做法是当天用一两分钟记下主要事项和时长,周末只做核对,不从零回忆。若工作被频繁打断,可以在日历或任务记录中保留开始与结束时间,午间或下班前汇总成几条,而非每次切换任务就打开表格填一行。流程上可设两个轻量检查点:每天结束前确认当天记录,周五核对本周总时长、未归属事项和异常峰值。

判断记录质量时,不必追求分钟级精确;重点是能否区分计划工作、临时支持和等待协调等主要耗时来源。

3. 产品经理周报中的工时,应该按项目分配还是按工作类型分配?

我同时负责多个项目,也做需求分析、跨团队沟通和线上问题跟进。只按项目统计会看不清工作性质,只按工作类型统计又看不出哪个项目最占时间,我不知道应该怎么设计分类。

通常不必二选一,可以用“项目或目标”作为主维度,再用少量“工作类型”作辅助标签。例如某周投入 40 小时,其中项目甲 18 小时、项目乙 12 小时、团队协作与支持 6 小时、其他事务 4 小时;项目甲内部再标记需求分析、评审和跟进。

若表格只能保留一个维度,优先选择能直接支持当前管理决策的维度:要判断项目投入是否失衡,就按项目;要识别会议或救火是否挤占产品工作,就按类型。分类控制在团队能持续一致使用的范围内,过细的标签往往会带来更多填报误差,而非更好的分析。

4. 怎样用周报工时发现流程问题,而不是把工时表变成员工考核工具?

我担心工时数字被拿来比较谁忙、谁效率低,所以团队可能会倾向于填得好看,而不是填得准确。工时数据怎样使用,才能真正帮助产品流程优化?

先把工时用于识别流程阻塞,而非直接给个人排名。观察团队或项目层面的趋势,例如连续三周“等待确认与返工”占投入的比例是否上升、临时支持是否持续挤占规划工作;单周数字只能提示问题,不能单独证明某个人效率低。发现异常后,结合任务记录和讨论了解原因:如果需求评审平均多次往返,改进重点可能是补齐验收条件;

如果大量时间花在临时响应,可能需要明确值班或需求入口。建议在团队内说明数据用途、统一填报口径,并定期删除无法驱动行动的字段。只有当记录能促成流程调整,工时表才值得继续维护。

核心关键词

读者评论

石
石安琪

我们试过把工时拆到半小时,结果大家周五集中补录,数据看着细,实际更难核对。后来改成按任务边界记录,确实省事一些,但临时沟通怎么合并,最好也给出统一例子。

尹
尹依诺

文中强调不把工时直接用于个人评分,我觉得这是能否推行的关键。团队还可以明确谁能查看明细、数据保留多久,否则即使口头说用于资源规划,员工也可能不放心。

付
付可欣

任务关联率和周报引用率比单看提交率更有参考价值。不过这些建议基准还是要结合团队情况调整:线上支持多、工作切换频繁的团队,分类修正率偏高未必全是口径设计问题。

文章包含AI辅助创作:周报工时最佳实践:产品经理工时表流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/581492

赞 (0)
飞飞飞飞
审批落地方案:产品经理开展工时表的流程优化案例解析
上一篇 3小时前
日报工时管理方法大全:产品经理工时表流程优化落地清单
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
