审批落地方案:产品经理开展工时表的流程优化案例解析

不少团队把工时表审批做成了“填报,直属主管确认,财务汇总”,上线后却发现:员工每周花半小时补工时,主管仍要逐条追问,项目负责人拿到的数字也无法解释延期。问题通常不在表格工具,而在审批对象、填报口径和异常处理没有被设计成一套闭环。本文以一个中大型产品研发团队的流程优化情景为例,拆解如何让工时表从“留痕表单”变成可用于项目判断的管理数据;案例数字均为情景模拟,不代表任何企业的真实业绩。

一、先讲核心结论:审批优化不是多加一道审核

1. 把审批目标从“签字留痕”改成“识别偏差”

我判断工时审批是否有效,不先看审批链有几级,而先看它能否回答三个问题:工时记到了哪个项目或工作项,填报是否符合团队口径,异常能否在下一次计划决策前被处理。若主管只是点击“通过”,系统既不校验项目归属,也不提示超额或漏报,那么多一级审批只会增加等待时间。

工时表至少承担三种不同职责:记录实际投入、核对项目成本或资源占用、辅助团队发现计划与执行偏差。三种职责的字段和责任人并不完全相同。把它们混成一张“谁填、谁批”的表,常见结果是填报者觉得麻烦,审批者觉得信息不足,管理者又把数字误当成精确产能。

我的核心建议是:先明确数据用途,再定义最少必要字段;先设自动校验,再安排人工审核;先处理例外,再考虑扩大审批范围。对于产品经理,重点不是把每个小时都追到分钟,而是让投入能与需求、迭代、支持事项等工作对象建立可解释的关系。

2. 先确定四个设计原则

  • 可归属:员工填写的时间能映射到项目、迭代、需求、缺陷、客户支持或明确的内部工作类别。
  • 可核验:规则能识别漏填、超额、无效工作项、重复记录和审批逾期等异常。
  • 可解释:管理者知道工时数据的统计口径、限制和用途,不把记录时长简单等同于价值或绩效。
  • 可行动:异常出现后有人处理,并能反馈到排期、资源协调或工作项拆分,而不是只留下红色提示。

这四条原则也决定了流程的边界。工时记录并不能单独衡量产品经理的产出:一次复杂需求澄清可能投入不多却影响重大,长期协调工作则可能耗时较长但难以直接映射为交付物。把工时用于成本估算和投入观察,通常比把它当成个人绩效排名更稳妥。

3. 审批链越短不一定越好,越长也不一定越严

审批链的合理长度取决于谁能判断记录是否正确。直属主管通常能判断工作安排是否合理,却未必知道每条记录对应哪个需求;项目负责人理解项目上下文,却不应替代职能主管处理出勤或组织规则。若两人都在审核同一件事,流程只是重复劳动;若各自审核不同风险,才有分工价值。

因此,我更倾向于把审核拆成“规则校验、项目归属确认、例外人工判断”三个层次。常规记录尽可能自动通过或批量确认,只有规则无法判断的部分才进入人工处理。这样既保留责任边界,又避免把所有人的每一条工时都变成人工审批任务。

审批落地方案:产品经理开展工时表的流程优化案例解析

二、背景和真实场景:工时表为什么会从记录工具变成摩擦来源

1. 情景案例:产品研发团队的周报数据“看起来齐全”

以下案例采用匿名化的情景模拟,目的是展示流程设计方法,不是对某个企业的实测结论。设想一支约 120 人的产品与研发组织,包含产品、设计、开发、测试和项目管理角色,多个小组并行推进版本交付,同时还要处理线上问题、客户支持和跨团队协作。

团队最初使用每周工时表,员工按项目填写投入,周五提交,直属主管周一审批。财务每月导出数据做项目成本归集,项目经理则用它回看投入。表面上,填报率达到 95%,看起来制度已经运行;深入检查后却发现“其他”“产品工作”“项目支持”等模糊类别占比偏高,且同一类工作在不同小组的解释不同。

更麻烦的是,工时表同时服务于项目成本、资源规划和个人绩效讨论。员工于是倾向于填写“安全数字”,把难以归属的沟通、评审和临时支持塞进宽泛类别。主管看到总时长后无法判断是否存在计划外工作,只能在审批意见里写“请补充说明”。审批记录很多,信息增量却很少。

2. 症结在数据生成过程,而不是员工“不配合”

当员工不知道工时将如何使用时,填报质量会受到激励机制影响。若表格既用于项目成本,又被拿去比较个人忙闲,员工就会担心低填报意味着不努力、高填报意味着效率低。管理者即使没有明确提出“按工时考核”,只要频繁追问个人时长,团队也可能形成这种预期。

另一类问题来自工作对象设计。产品经理的工作常跨需求调研、方案评审、数据分析、上线跟踪和临时协调;如果系统里只有项目名称,没有需求、活动类别或统一的内部工作项,填报者只能在多个不精确选项里猜。后续再要求其“准确归类”,等于把结构缺陷转嫁给填报人。

第三类问题是记录周期与记忆偏差。要求员工月末一次性回填,容易把零碎会议、支持请求和短时协作遗漏,或凭印象补成整齐的数字。相比之下,工作发生后短时间内记录,通常更利于回忆;但要求每完成一个任务就立即登记,又可能打断工作。因此周期要在数据质量与操作负担间取舍。

3. 产品经理需要的不是“小时数”,而是投入解释能力

产品经理看工时表,最有价值的观察往往不是“某人本周用了 37 小时”,而是投入分布和变化原因。例如,需求澄清时间突然上升,可能是范围不清;线上支持占比增加,可能是发布质量或客户问题变化;跨团队协调长期占用较多时间,可能说明决策链路存在阻塞。

这些只是待验证的信号,不能直接当作结论。工时数据需要与需求变更、缺陷趋势、版本计划、支持工单和人员可用性结合分析。若仅凭一张表就断言团队效率下降,很容易把计划调整、不可控事件或不同任务复杂度误判为个人表现。

对于百人以上、角色较多、项目并行度高的组织,可以把工时表放进项目管理平台的工作流中,关联项目、需求、迭代和缺陷等对象。以 PingCode 为例,讨论这类平台时,重点应放在它能否承载工作项关联、权限分工、审批规则和报表口径,而不应只比较表单界面是否好看。工具适不适合,最终取决于现有流程能否被清晰表达并稳定执行。

审批落地方案:产品经理开展工时表的流程优化案例解析

三、常见误区:看似严格,实际上让数据更难用

1. 误区一:审批人越多,数据就越准确

审批人数增加,只会增加审核触点,不会自动增加判断能力。若部门主管、项目经理和财务都要求逐条查看同一条记录,却没有规定各自核对什么,员工会收到重复问题,审批人则可能依赖前一位的判断快速点击通过。

更合理的做法是按责任拆分:填报者负责记录事实;项目负责人负责确认工作项归属及项目相关性;直属主管负责处理周期、组织安排和明显异常;财务或运营人员负责统计口径和成本规则。并非每条记录都要由所有角色审核。

2. 误区二:把“填报率”当成流程成功率

填报率只能说明有多少人提交,不能证明数据可用。若员工提交了大量无法归属的记录,填报率再高也无法支撑项目复盘。反过来,某周期出现少量延迟,也可能是系统权限、节假日或临时任务造成,应先看原因再看比例。

我建议至少分开观察提交及时率、有效归属率、异常关闭时长和重复退回率。它们分别描述员工是否按时提交、记录是否能用于分析、异常是否被处理,以及填报规则是否清楚。把这些指标合并成一个“工时管理得分”,会掩盖真实问题。

3. 误区三:字段越细,管理颗粒度越好

表格字段过多会抬高操作成本。要求员工逐项填写开始时间、结束时间、预计时长、实际时长、任务难度、产出说明、影响范围和复盘结论,看似信息丰富,实际上每个字段都可能成为新的猜测题。尤其是产品工作,很多任务以讨论、分析和迭代推进,未必适合拆成精确到分钟的活动。

字段设计应从决策需要反推。若管理者只需按项目汇总投入,就不必强迫每个人填写无法稳定复核的“产出价值分”。若要识别需求变更造成的额外工作,记录变更事项和工作项关联,可能比记录精确开始时间更有用。

4. 误区四:工时越细,绩效判断越客观

工时记录描述投入,不直接描述贡献。任务难度、协作质量、复用价值和决策影响都不能由小时数单独表达。若把工时排名用于绩效,团队容易优化“看得见的时长”,而不是优化真正重要的结果;一些高价值但短时间完成的工作,也可能被低估。

工时数据可以作为绩效讨论的背景材料,但应与目标达成、交付质量、业务结果、协作反馈等证据共同使用,并明确数据局限。对产品经理而言,工时表更适合帮助解释资源流向、识别计划外工作和改进流程,不适合单独回答“谁更优秀”。

5. 误区五:先上线系统,再统一口径

系统可以固化规则,但不能替团队决定“一个工作项算不算项目投入”。如果各部门对会议、支持、研究、培训的定义不同,软件只会把差异稳定地记录下来。上线前至少要形成分类字典、归属原则、补录规则、异常边界和数据用途说明。

工具选型也不应只看审批功能。需要检查工作项是否能与项目对象关联、权限是否能按角色配置、历史数据是否可导出、规则调整是否可追踪,以及报表是否能区分实际投入与估算投入。对中大型组织,跨团队一致性和可治理性,往往比单个表单的灵活程度更重要。

常见做法 表面收益 隐性代价 更好的替代方案
所有记录逐条审批 看起来审核严格 队列变长,审批疲劳,低风险记录挤占注意力 自动校验常规项,人工处理异常项
强制填写大量字段 报表维度增加 填报时间上升,字段含义不一致 按决策问题保留最少字段
用工时做个人排名 容易横向比较 诱发数字游戏,忽略任务复杂度 用于投入解释,不单独用于绩效定论
上线后再补规则 启动速度快 历史数据口径混乱,后续迁移成本高 先试点分类字典和异常规则

四、专业判断逻辑:先定用途,再定口径、角色和规则

1. 第一步:把管理问题写成可回答的问题

在设计表单前,我会让发起方把“我们要管工时”改写成几个具体问题。例如:某项目投入为什么高于估算?计划外支持占用了多少资源?哪些需求反复变更?月度成本统计需要按项目还是阶段归集?不同问题需要的数据字段可能不同,不能默认一张表要解决所有管理诉求。

随后区分“必须回答”和“希望观察”。必须回答的问题决定必填字段和审批责任;希望观察的问题先作为试点分析维度,不要一开始全部变成填报义务。这样可以避免在需求尚未验证时,把复杂度一次性压给全体员工。

2. 第二步:确定记录粒度和周期

记录粒度要与工作组织方式匹配。若团队以迭代和工作项协作,可以按日或周将时间汇总到工作项;若工作高度碎片化,要求每次切换都即时记录,成本可能超过收益。产品经理常见的合理折中是按工作日记录主要活动,并保留少量统一的临时支持类别。

周期也要兼顾回忆准确性和操作负担。每周提交通常比每月集中回填更利于记忆,但会增加提醒频率。团队可以先用两到四周试点观察实际填报耗时、迟交原因和类别使用情况,再决定是否缩短周期。不要把“周填”当成普遍答案。

3. 第三步:定义归属规则和分类字典

分类字典不是为了穷尽所有工作,而是为了减少同一件事被不同人写成不同名称。建议优先定义高频类别,并为难以归属的事项设置暂存入口及处理期限。暂存类别不能变成永久垃圾桶;应定期查看其内容,判断需要新增类别、调整工作项结构,还是加强填报说明。

归属规则应写清楚边界。例如,需求评审时间记录在需求工作项还是项目协同类别;线上故障支持是否关联缺陷或事件;跨项目会议按参会时长分摊,还是统一归入管理协作。选择不一定只有一种正确答案,但同一组织必须保持一致,并说明统计时如何处理。

4. 第四步:把审批设计成风险分层

我通常将异常分为三层:可自动判定、需要业务上下文、需要管理授权。必填缺失、日期超出开放周期、工作项已关闭等问题,适合自动提示或阻止提交;工作项归属是否准确,需要项目负责人判断;显著超出团队规则、跨项目调整或特殊补录,则需要主管确认。

规则阈值应经过试运行校准。比如“单日记录超过可用工时”通常是明确异常,但“某项目投入超过预估 20%”未必意味着记录错误,也可能是范围变化。系统提示应区分“数据错误”和“管理信号”,否则员工会把合理变化误认为需要解释的违规行为。

5. 第五步:明确数据使用边界

工时数据的使用说明要在上线前讲明白:谁能看个人明细,谁只能看团队汇总,数据保存多久,是否用于项目成本,是否进入绩效讨论,误填后如何更正。没有透明边界,员工很难判断填报风险,数据质量也会受影响。

我建议将“记录事实”和“评价表现”分开。审批者确认数据记录符合规则,不等于认可该员工的效率或产出;管理者查看投入趋势,也不等于可以仅凭工时做人员调整。明确这一点不是形式上的安抚,而是减少行为扭曲、提升数据可信度的治理措施。

审批落地方案:产品经理开展工时表的流程优化案例解析

五、案例拆解:把产品经理工时流程改造成异常优先的闭环

1. 试点范围:先选一个稳定团队,而不是全公司铺开

在情景方案中,我会先选择一个成员构成相对稳定、项目边界较清晰、主管愿意参与复盘的产品研发小组。试点周期设为四周,覆盖需求推进、版本交付和一定比例的线上支持,避免只选工作最规整的团队而高估方案效果。

试点不是为了证明新流程“成功”,而是要暴露定义不清的地方。开始前记录基线:每人每周填报耗时、迟交比例、无法归属记录比例、平均审批等待时间、重复退回次数,以及管理者实际使用数据做了什么决策。若没有基线,后续即使报表变漂亮,也无法判断流程是否真正改善。

2. 字段设计:保留决策所需信息,减少重复描述

情景中的必填字段包括日期、工作对象、工作类别、投入时长和记录人;按需要增加简短说明,但不要求每条都写长篇成果描述。工作对象优先从项目或工作项列表选择,避免自由文本造成同一项目多种拼写。对无法立即确定归属的事项,使用暂存类别并要求后续补全。

对于产品经理,工作类别可以从需求研究、方案设计、评审协调、数据分析、上线观察、客户或业务支持、团队事务等高频类型起步。这里的分类不是标准答案。若某团队的工作结构不同,应通过试填和访谈调整,而不是直接复制模板。

时长输入方式也要审慎。允许按合理时间单位记录即可,不必追求分钟级精度。若团队的成本核算确实需要更细粒度,应先验证员工能否稳定记录,以及细粒度数据是否会改变决策;否则精度只是表面精确。

3. 流程设计:常规数据快速通过,例外数据进入队列

  1. 员工记录:按工作日或约定周期将投入关联到有效项目或工作项,无法归属的事项进入临时类别。
  2. 系统校验:检查日期、必填项、工作项状态、重复记录及超出可用时间等规则,提交时立即反馈可修正问题。
  3. 项目确认:项目负责人只处理需要确认项目归属或工作内容的记录,不重复审查已通过的基础字段。
  4. 主管处理:直属主管查看周期异常、补录申请和资源安排信号,不逐条审核所有普通记录。
  5. 运营复盘:每周查看未归属类别、退回原因和逾期队列,修订规则或补充说明。
  6. 月度分析:按统一口径汇总项目投入、计划外支持和变更相关工时,并与交付和质量信息交叉验证。

这套流程的关键是把“批准”与“确认”区分开。项目负责人确认事项归属,并不一定代表对员工工作表现作出评价;主管审批特殊补录,也不等于要查看每一条日常记录。角色名称和操作按钮可以因工具不同而变化,但责任定义不能缺失。

4. 情景数据观察:效率改善必须同时看负担和质量

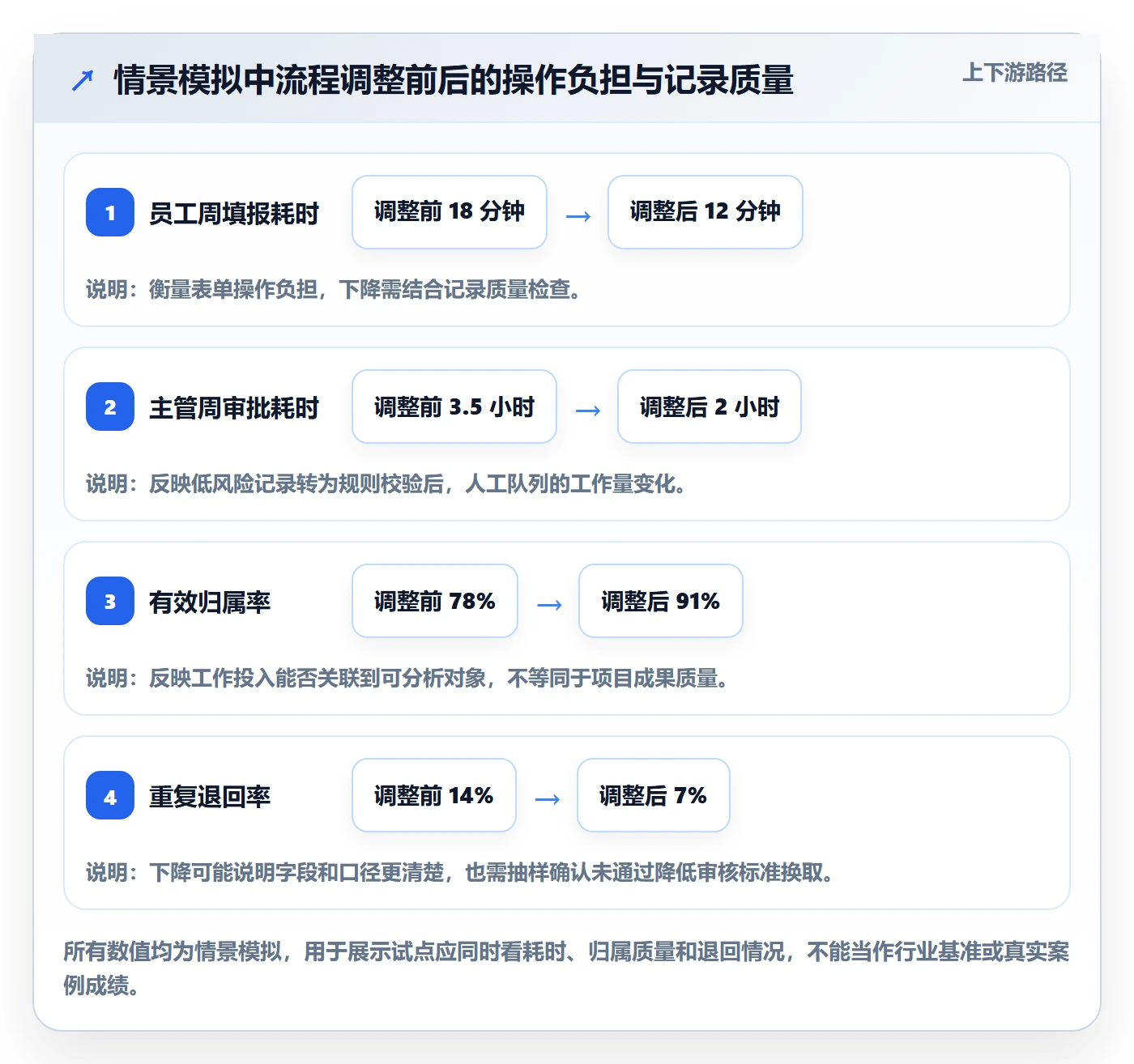

以下数字是用于说明评估方法的情景模拟。假设试点前每位员工每周填报耗时 18 分钟,主管每周处理审批队列约 3.5 小时;试点后填报耗时降至 12 分钟,主管处理时间降至 2 小时。与此同时,有效归属率从 78% 提升至 91%,重复退回率从 14% 降至 7%。这些变化只有在口径一致、样本稳定时才有比较意义。

不能只挑改善的数据汇报。若某周有效归属率提升,但未归属事项被强制塞进“其他”,指标改善并不代表信息质量提高。因此还要抽样检查记录内容,核对项目工作项关联是否合理,并访谈填报者是否理解分类规则。

审批等待时间也应拆开看。整体平均值可能被少数超长异常拖高,掩盖常规记录已经很快的事实。建议同时观察中位处理时间、超过约定时限的比例和不同异常类型的处理时长。管理者才能判断瓶颈是审批人负载、规则不清,还是工作项本身缺失。

审批落地方案:产品经理开展工时表的流程优化案例解析

5. 看趋势而不是追求一次性达标

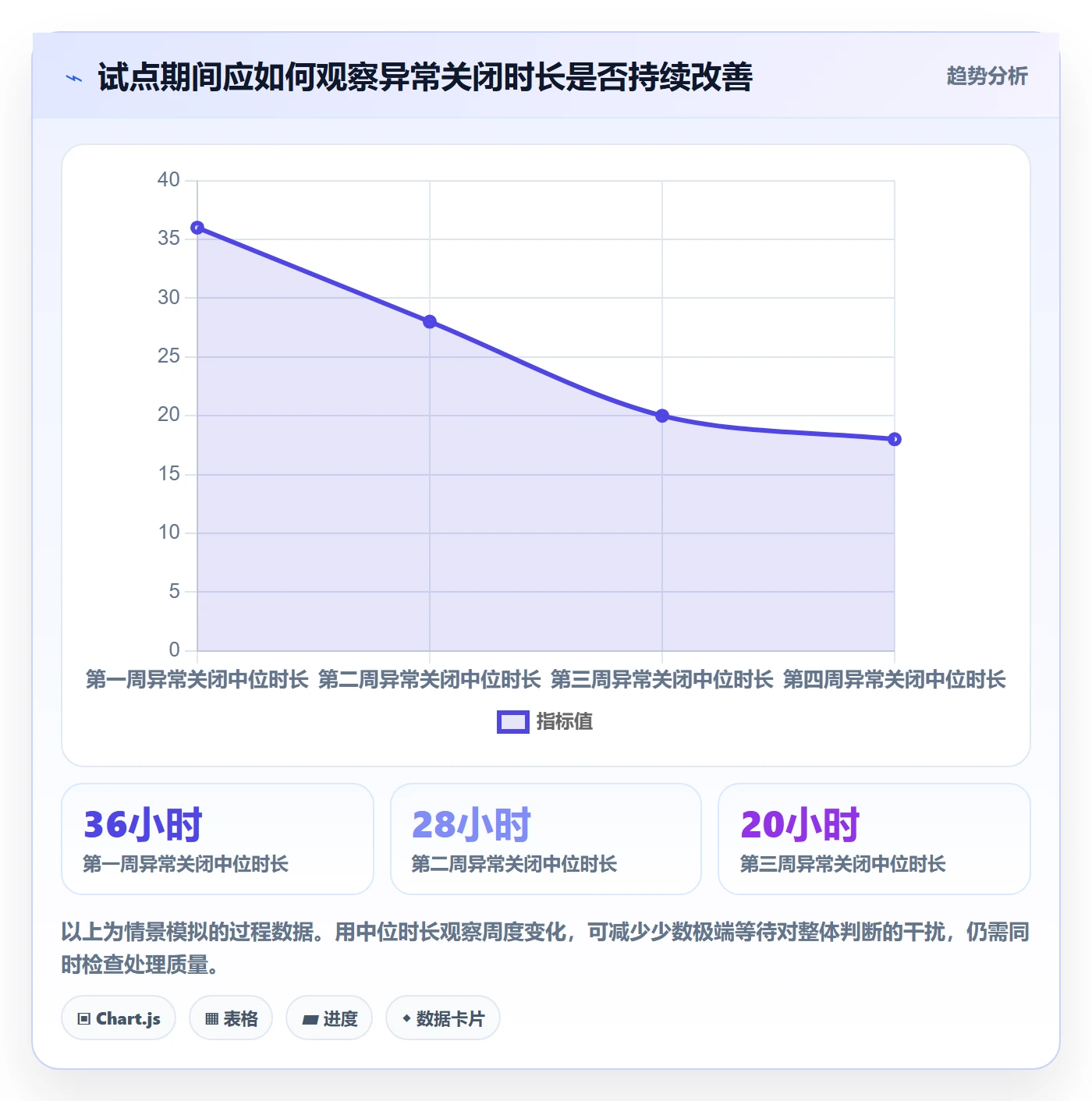

四周试点中,我会重点看每周变化是否稳定。例如,首周退回较多,可能是规则新旧切换造成;第二周下降,可能来自员工熟悉;第四周又上升,则要检查项目新增、工作项关闭或主管缺席等因素。单周数字不适合直接证明机制有效。

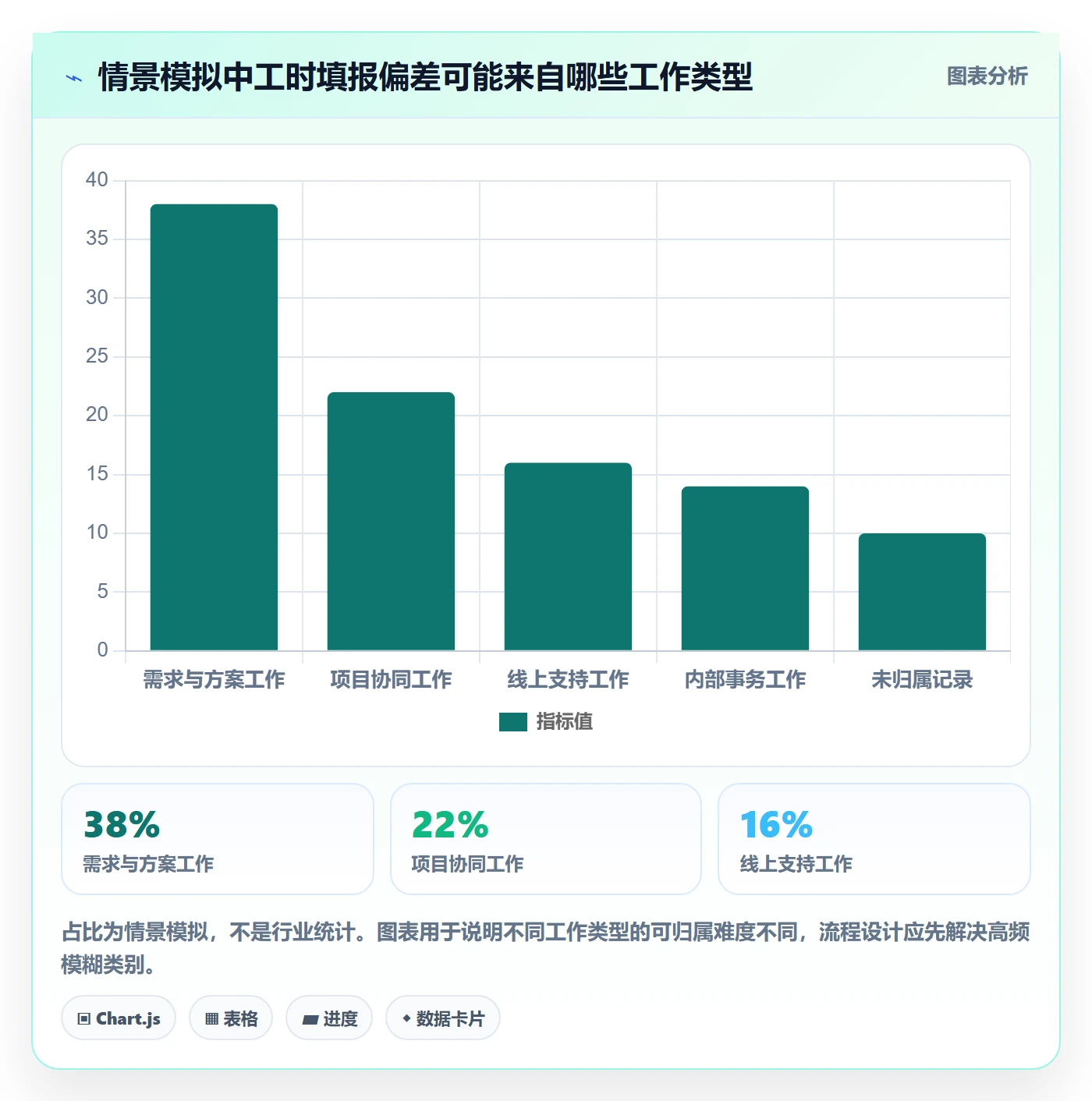

还要看异常的构成是否变化。若“无法归属”下降,却出现大量“项目协同”记录,说明问题可能只是从一个宽泛类别转移到另一个宽泛类别。分类占比本身不是目标;目标是管理者能解释投入为什么发生、是否符合计划,以及是否需要调整资源或工作方式。

6. 把月度复盘变成管理动作

月度复盘不应只展示项目工时排名。对产品和研发负责人更有帮助的输出,通常包括计划内与计划外投入比例、需求变更相关投入、支持事项占用、跨项目协作负担和高频未归属原因。每项发现都要能落到行动:调整范围、补充人力、改进需求评审、优化线上问题处理机制,或修正工作项结构。

如果某项目投入高于估算,先核对范围变化、返工、外部依赖和统计口径,再讨论效率问题。如果线上支持占比持续升高,应查看问题类型和版本质量,而不是要求员工减少记录。工时表的价值,在于让隐藏的工作显影,而非把复杂问题简化成“谁用了多少小时”。

六、落地实施:从规则草案到稳定运行

1. 用两周完成流程梳理和口径对齐

落地前先访谈填报者、主管、项目负责人和财务或运营人员。访谈不要只问“想要什么字段”,而要追问他们最近一次使用工时数据做了什么判断、缺少什么信息、哪些记录最难归属。随后把高频工作类型、数据用途和审批责任整理成一页口径说明。

此阶段还要盘点已有数据源:项目与工作项如何创建,员工和项目成员如何维护,计划投入是否已有独立记录,成本统计由谁负责。若基础对象没有维护责任人,工时表上线后会不断出现“找不到项目”“工作项已关闭但仍需补录”等问题。

2. 用两到四周验证填报体验和异常规则

试点期间不要立刻把流程结果用于个人评价。团队需要时间理解口径,规则也需要根据真实记录调整。每天或每周收集少量具体问题,例如某类会议应如何归属、跨项目支持如何分摊、临时故障如何补录,形成问题清单并明确处理人。

试点规则可以先从少数高置信度校验开始:必填字段、日期范围、无效工作项、重复提交和明显超出个人可用时间。对投入超过估算、单个类别占比异常等管理信号,先提示和观察,不要一开始自动退回或阻止提交。

3. 用一到两个月完成推广和治理机制搭建

扩大范围前,应确认试点团队的指标没有依赖特殊人员手工兜底。若运营人员每周花大量时间替大家修正分类,说明规则还没有真正落地。推广后建立分类字典维护人、审批规则维护人、报表口径负责人和权限审查人,避免系统配置长期无人负责。

对跨部门组织,推广时可保留共同底层分类,同时允许少量业务特有类别,但要定义映射关系。否则集团层面汇总时会把不同含义的类别相加,形成看似可比、实际不可比的数据。平台能力可以支撑流程和权限,但治理责任仍属于组织本身。

4. 建议建立一组互补指标

指标 观察的问题 常见误读 建议用法
按期提交率 团队能否按周期完成记录 高提交率就代表数据准确 与有效归属率和抽样质量一起看
有效归属率 记录是否关联到可分析对象 所有记录都必须归入项目 区分项目工作与必要的内部事务
异常关闭时长 问题能否及时得到责任人处理 越短就代表审批质量越高 按异常类型分别观察,并保留判断依据
重复退回率 规则是否清楚、反馈是否可执行 退回越少就越好 抽样检查是否出现审核过松或记录质量下降
计划外投入占比 资源是否被临时事项持续占用 计划外工作一定是低价值 结合事件、需求变更和业务优先级判断

审批落地方案:产品经理开展工时表的流程优化案例解析

七、不同组织情况的行动建议与取舍

1. 团队小、项目少:优先轻量,不必复制大组织流程

如果团队人数较少、工作对象简单、成本核算要求不高,工时表可能只需要周度汇总和少量异常检查。此时不宜为了“流程完整”建立多级审批。可先统一项目名称、临时工作类别和补录规则,由一位负责人周期性抽查。

取舍是牺牲部分细颗粒度,换取更低填报成本。若数据只用于团队复盘,不需要强制每条记录绑定复杂层级的工作项;但要明确“其他”类别的边界,并定期检查是否正在膨胀。

2. 百人以上、多项目并行:优先对象治理和权限分工

中大型组织的难点通常不是表单功能,而是项目、人员、工作项和统计口径能否保持一致。此类组织应优先建立统一分类字典、角色权限、异常处理队列和跨项目报表口径,再逐步扩展分析维度。以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,评估时应验证它能否把工时记录关联到实际工作对象,并支持不同角色按职责处理,而不是只看是否提供审批按钮。

取舍是前期治理投入更高,但后续横向分析和项目复盘更可控。若基础数据维护责任缺位,即使平台功能丰富,也可能出现项目结构不一致、权限边界模糊和报表解释困难。工具选型必须与流程责任人一起讨论。

3. 强监管或成本核算要求高:优先审计轨迹和更正机制

在需要审计、客户计费或严格项目成本归集的场景,记录更正不能只覆盖原值。系统应保留修改人、修改时间、修改前后内容和理由,审批结果也应可追溯。对补录和跨周期调整,应设置明确的授权边界,避免月底集中改数却无法解释。

取舍是流程会更严谨,提交和更正可能更慢。此时不应简单压缩审核步骤,而要把审核集中在涉及计费、合规或重大成本变化的记录上。常规内部工作仍可采用较轻的确认方式,避免把高风险流程扩展到所有数据。

4. 工作高度探索、任务变化频繁:优先保留合理的不确定性

产品探索、用户研究和早期方案验证往往难以在开始时准确拆分工作项。若强制事前指定唯一项目和精确预算,员工可能为了满足字段要求而制造虚假精确。此时可以先按研究主题或探索阶段记录,阶段结束后再整理投入与决策结果。

取舍是短期归属精度较低,但更符合真实工作过程。管理者应重点观察探索投入是否形成有效决策、是否及时停止低价值方向,而不是用小时数判断探索是否“超时”。

5. 组织准备不足:先做口径试点,不急于采购或全面上线

如果管理层尚未说清数据用途,项目负责人没有维护工作项的责任,员工也不知道谁能查看个人明细,那么先上线系统不会自动解决分歧。更稳妥的做法是拿一张简单表单试运行两周,收集真实记录,检验分类是否可用、审批是否有必要、管理者是否会根据数据采取行动。

取舍是短期内自动化程度较低,但能避免把不成熟规则固化进系统。试点完成后,再判断需要的是更强的项目关联、权限治理、报表能力,还是仅仅一份更清楚的口径说明。先识别问题,再决定工具,通常比先选工具再找用途更省成本。

6. 什么时候不该继续加规则

若员工填报耗时持续增加、异常队列长期积压、主管只能批量点击、报表无人使用,就不应继续增加校验项。新增规则前先确认:它能否阻止明确错误,能否让某个角色采取行动,预计减少的风险是否大于新增操作成本。

规则应该有生命周期。上线时为了控制风险而设置的强校验,可能在组织流程成熟后变成无意义的阻塞;反过来,原本可自动通过的事项,也可能因审计要求变化而需要更严格确认。每季度回看规则命中率、人工误判和员工反馈,及时删除低价值规则。

审批落地方案:产品经理开展工时表的流程优化案例解析

八、下一步怎么做:用小范围试点验证管理价值

1. 先完成一页流程决策说明

开始配置之前,把以下内容写成一页:数据要回答的问题、适用人员范围、记录周期、工作对象和类别、审批角色、异常边界、个人数据访问权限、数据使用限制。若其中任何一项仍由不同负责人给出互相冲突的答案,先解决口径,不要急着上线。

2. 选一个可复盘的团队,建立前后对照

试点团队应有真实项目、有一定临时工作,也愿意反馈问题。上线前记录填报耗时、有效归属率、异常关闭时长和重复退回率;上线后使用相同口径比较,并抽查记录内容。若只有提交率改善,其他指标没有变化,就要继续检查流程是否只是催得更勤。

3. 让每个异常都有责任人和处置结果

异常队列里每条记录都要能回答:谁处理、何时处理、依据什么口径、结果是什么。若异常只是被退回给员工,却没有说明需要补什么信息,流程会形成来回循环。退回意见应给出可操作的修正方式,并把重复问题纳入规则或培训改进。

4. 让工时数据进入一个真实决策

在试点复盘会上,至少选一个具体问题用数据验证。例如,某个版本计划外支持增加,是否与线上故障、需求变更或跨团队等待有关;某类产品工作长期被记为内部事务,是否需要调整工作项结构。若数据不能影响任何讨论或行动,就要重新审视收集它的必要性。

5. 最后的判断:工时表的成功标准不是“填满”

我会用三个问题判断方案是否值得扩大:员工是否能以可接受的时间完成记录;管理者是否能区分数据错误、业务变化和资源信号;团队是否据此改变过排期、范围、协作方式或支持机制。三个问题都能回答,工时表才从行政动作变成管理工具。

真正有效的审批落地,不是让每个人证明自己一直很忙,而是让组织看见投入从哪里来、为什么变化、下一步该怎么调整。下一步可以从一个团队、一个周期和四项指标开始:按期提交率、有效归属率、异常关闭时长、重复退回率。跑完试点后,再决定是简化字段、增加规则,还是引入能连接项目工作对象的管理平台。先让数据能够解释,再谈自动化和规模化。

常见问题解答(FAQ)

1. 产品经理的工时表审批流程应该怎么设计,才能减少反复退回?

我负责的产品团队每周都要填工时表,但经常出现负责人退回、成员补填、再次提交的情况。想优化流程,又担心审批环节太少导致数据不可信,应该从哪里改起?

先把“填写、校验、确认、归档”分开,不要让审批人承担发现所有错误的责任。一个适用于小型产品团队的流程是:成员按工作项记录工时,系统检查必填项和异常值,项目负责人确认项目归属,部门负责人只处理超出规则的例外。

比如某产品经理一周申报42小时,其中一个工作项填了18小时,系统可以提示核对,但不必自动判错,因为连续评审或上线支持可能确实占用较多时间。优化前先统计退回原因;如果多数是项目选错或漏填,就应改字段提示和提交前校验,而不是再增加一级审批。

判断流程是否有效,可比较连续四周的首次通过率、平均审批时长和退回原因分布。

2. 产品经理填写工时表时,记录到什么粒度最合适?

我现在不确定应该按任务、需求还是项目填工时。记得太粗,复盘时看不出时间花在哪;记得太细,又会让团队每天花很多时间维护,最后大家开始估数。

建议以“能支持决策的最小工作项”为粒度,通常是一个需求、一次用户研究、一轮评审或一项上线支持,而不是每个零碎动作。可以用两周试运行验证:如果一个工作项平均只记录几十分钟、频繁切换类别,说明粒度过细;如果一个条目覆盖整周且无法解释偏差,则过粗。

实际落地时,可要求成员在工作项结束或当天收尾时记录,单条描述能回答“做了什么、服务于哪个目标”即可。不要把工时表变成逐分钟监控工具;它更适合发现产品工作的结构性投入,例如需求交付、用户研究、跨团队协调和线上问题处理各占多少。

3. 工时表审批中,哪些异常应该退回,哪些应该直接确认?

我担心审批标准不一致:有的负责人看到加班就退回,有的只要总时长对得上就通过。有没有一套既不把审批变成挑错、又能识别数据问题的判断方法?

把规则分成硬性校验和业务判断。硬性校验可包括日期范围、项目归属、必填说明,以及同一时段重复申报;这些问题应阻止提交或要求修改。业务判断则包括某项工作耗时偏高、临时支持占比增加等,适合要求补充说明后确认,而不是直接认定错误。

以每周40小时为参考时,不应把超过40小时自动判退,因为法定工时、团队制度和实际排班可能不同;更稳妥的做法是按组织规则设定阈值,并把超限记录送入异常队列。审批人只处理有依据的异常,普通记录尽量批量确认,才能兼顾可追溯性和效率。

4. 怎么判断工时表流程优化真的有效,而不只是审批更快了?

我准备推动工时表改版,但担心最后只看到审批时间变短,团队却觉得填报负担更重,或者数据质量下降。上线后应该观察哪些指标,观察多久才有意义?

至少同时看效率、质量和负担,不能只看审批速度。可建立上线前后的基线:首次通过率、从提交到确认的中位时长、退回率、漏填率,以及成员每周填报所需时间。比如试点团队连续记录四周,如果审批中位时长从两天降到半天,但退回率上升、填报时间明显增加,就不能算完整成功;需要检查是否把工作转移给了填写者。

还应抽样核对工时记录与项目任务、迭代记录是否大致一致,而不是追求每小时都能精确对应。建议先在一个团队试行,再根据退回原因和访谈反馈调整字段与权限,确认指标稳定后再推广。

核心关键词

读者评论

石
石婉清

我们试过按周填报,最大的麻烦不是提交频率,而是临时支持和跨项目沟通该归到哪里。先把分类说明写清楚,比增加审批人更有用。

许
许静怡

赞同工时不宜直接用于个人排名。不过项目负责人查看投入时,最好能同时看到需求变更或线上支持记录,否则异常数字仍然很难解释。

蔡
蔡依诺

自动校验能减少主管逐条确认,但规则维护也需要有人负责。尤其项目和工作项经常调整时,过期选项若没及时清理,填报错误可能反而增多。

文章包含AI辅助创作:审批落地方案:产品经理开展工时表的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/581489

赞 (0)
飞飞飞飞
工时表如何做好项目工时?产品经理流程优化与操作步骤
上一篇 2小时前
周报工时最佳实践:产品经理工时表流程优化,常见问题
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
