工时表上线后,最先失控的往往不是填报率,而是审批:员工提交了,主管退回了,项目经理又改了项目归属,月底财务仍无法确认哪些工时可以进入成本核算。审批落地方案的关键,不是多加几级签字,而是先定义“什么工时需要谁确认、确认依据是什么、异常如何处理”。本文以一个明确标注为情景模拟的中大型企业案例,拆解 PMO 从制度设计、流程配置到数据复盘的做法,并说明如何避免把工时审批变成新的行政负担。
一、核心结论:审批要为数据可信服务,而不是为流程完整服务
1. 先定义审批要解决的决策问题
我判断一套工时审批是否有效,通常不先看审批层级,而先问三个问题:这份数据将用于什么决策?谁有能力判断它是否可信?发现错误后,组织能否在可接受的成本内修正?如果这三个问题没有明确答案,审批按钮配得再完整,也只会把模糊责任搬进系统。
PMO 开展工时表,常见目标包括项目成本核算、项目投入与计划对比、资源负荷判断、客户计费依据和组织能力分析。这些目标需要的字段和审核标准并不相同。用于项目成本的工时,重点是项目、工作包、人员和日期是否匹配;用于客户计费的工时,还要确认合同约定、可计费属性和交付证据。
我的核心判断是:工时审批应按数据用途拆成校验规则,而不是按管理层级堆叠签字。只让“主管审批”却不告诉主管核验什么,审批人最终只能凭印象点击通过;反过来,如果系统能先校验缺失字段、异常时长和项目状态,主管就能把注意力留给真正需要判断的例外。
2. 将审批设计成“规则校验加例外判断”
可落地的流程通常分为两层。第一层是提交前的规则校验,例如必填字段、日工时上限、项目成员资格、日期范围和工时类型;第二层是提交后的业务判断,例如工作内容是否与任务匹配、客户计费是否有依据、异常加班是否经过授权。
这两层不能互相替代。规则校验适合处理大量重复、可明确判断的情况;人工审批适合处理需要业务背景的判断。若把所有基础校验留给主管,审批队列会被低价值问题占满;若把所有判断都交给系统,又会把复杂场景强行套进僵硬规则。
在某项目管理平台中,可按项目、人员、日期和工时类型采集数据,并将提交、退回、修改、复核等状态留下记录。工具本身并不能自动产生可信数据,PMO 仍需定义字段、角色、异常口径和纠错责任。以 PingCode 为例,中大型企业可以把工时填报与项目、工作项及团队协作信息关联,再由 PMO 设计审批规则;是否适用,仍取决于组织现有流程、权限模型和集成条件。
3. 先把管理目标与审批成本放在同一张账上
审批不是免费的。审批人需要理解项目上下文,员工需要填写和补充说明,PMO 需要维护规则并处理异议。一个覆盖面很广、但没有明确用途的流程,可能产生更多管理工时,却未必提升数据质量。
因此,试点时至少同时观察三类结果:数据质量是否提高、异常是否及时闭环、流程是否增加了不成比例的等待和人工处理。只看填报率,容易把“人人按时点提交”误读成“组织已经获得可信数据”。
| 判断维度 | 要回答的问题 | 可观察信号 |
|---|---|---|
| 数据用途 | 这份工时将进入哪项管理决策? | 项目成本、资源分析、计费或能力规划有明确口径 |
| 判断责任 | 谁能核验项目归属和工作内容? | 审批人具备业务上下文,责任边界有记录 |
| 规则质量 | 哪些错误可以在提交前自动拦截? | 缺字段、超范围、无权限等重复问题减少 |
| 流程成本 | 新增审批消耗多少时间? | 等待时间、退回率和人工处理时长可追踪 |
下图数据是方案评估用的情景模拟,不代表行业统计。它说明同一个流程不能只追求通过率;若通过率很高,却伴随大量退回和长等待,可能意味着填报规则不清或审批人过载。

二、背景与真实场景:PMO 为什么会在工时表上卡住
1. 工时数据横跨多种责任边界
工时看起来是个人每天记录的数字,实际上同时牵涉员工、直属主管、项目经理、交付负责人、PMO、人力资源和财务。员工最了解自己做了什么,项目经理最了解任务是否属于项目,主管最了解人员安排,财务最关心数据能否用于成本或结算。没有一个角色天然掌握全部事实。
这也是工时审批容易出现“谁都要看一眼”的原因。组织试图通过增加审批人覆盖所有角度,但每多一层,就多一个等待节点,也多一次责任转移的可能。真正应该做的是拆分判断:谁确认发生事实,谁确认项目归属,谁确认业务规则,谁使用汇总结果。
2. 一个可复用的情景模拟:四百人、多个项目、三类用途
以下案例为情景模拟,用于解释方案设计,不是某家企业的实测数据。设定一家约 420 人的软件交付与产品组织,PMO 同时管理 26 个在研项目,成员跨项目协作。公司希望用工时支持项目投入分析、内部资源协调和部分客户计费核验。
上线前,员工通过表格按周填报。字段包括日期、项目、工作内容、工时和备注,但项目名称由员工自由填写,工作描述没有统一标准。月底由项目经理汇总,PMO 再追问缺失数据。由于同一项目出现简称、旧名称和部门内部称呼,汇总时需要人工合并。
问题不是员工“不愿意配合”这么简单。系统缺少项目与成员的有效名单,审批人也没有统一的审核标准;有些主管只看总小时数,有些项目经理逐条核对任务,有些人默认不退回。员工无法预测什么情况下会被退回,于是倾向于月底集中补填。
3. 从表格迁移时,先识别四种数据风险
第一种是身份和项目风险:工时记到了错误项目,或者项目成员名单已经变化但系统没有更新。第二种是时间风险:集中补录导致日期、实际工作和记忆产生偏差。第三种是分类风险:会议、研发、支持、培训等活动被放进不同类别,横向分析失去一致口径。
第四种是用途风险:同一条记录同时被拿去评估个人绩效、测算项目成本和核对客户账单。三个用途的容错程度不同,把同一字段和审批规则强行复用,容易造成争议。PMO 应先区分“管理分析数据”和“合同或财务依据”,再决定是否需要更强的证据链。
4. 数据最容易失真的地方往往在流程交界处
员工提交之后,信息可能经历主管确认、项目经理复核、PMO 汇总、财务抽查。每个交界点都可能出现不同解释:主管认为总时长合理,项目经理认为任务归属不对;PMO 将其计入项目投入,财务却认为缺少客户确认依据。
因此,流程设计要明确每个状态意味着什么。“已审批”是主管确认员工确实投入,还是确认项目编码正确?“已复核”是确认可计费,还是只确认分类完整?如果状态名称含糊,后续使用者会把它理解成比审批人实际确认范围更宽的结论。
针对这类风险,建议建立一张责任矩阵,在制度发布前让各角色逐项确认。矩阵不需要复杂,但要清楚区分事实确认、项目归属、规则合规和财务用途,避免同一个“审批通过”承担多个含义。
| 角色 | 主要确认事项 | 不宜单独承担的事项 |
|---|---|---|
| 员工 | 工作日期、内容、实际投入和初始分类 | 替组织判断客户计费政策 |
| 直属主管 | 投入是否与人员安排、团队工作相符 | 替项目负责人确认全部任务归属 |
| 项目经理 | 项目、工作包、交付活动及项目状态 | 替财务确认合同可计费性 |
| PMO | 口径一致性、异常趋势和流程质量 | 逐条替代业务负责人审核日常记录 |
| 财务或合同负责人 | 成本规则、可计费政策和凭证要求 | 判断员工具体执行了哪项任务 |
三、常见误区:看似严格,实际降低数据可信度
1. 把审批层级等同于控制强度
增加一级审批,看起来像增加了一道控制,实际可能只是增加一个等待队列。如果第二位审批人没有新增信息,也没有不同的判断责任,他往往会复用前一位的结论。这样的重复审批,既不能有效发现错误,也让责任看起来分散。
我会要求每一级审批都能回答一个独立问题。例如主管确认人员安排是否合理,项目经理确认项目工作是否匹配,财务抽查确认计费属性是否有凭证。若两个角色回答的是同一个问题,就应考虑合并,或把其中一个改为抽查。
2. 只设“每周必须填满”,忽略数据质量
以填报率作为唯一目标,容易鼓励员工按时补齐数字,而不是及时记录实际工作。特别是月底集中填报时,员工可能记得自己大致参与过项目,却记不清每一天的分配。表格完整不等于事实准确。
可以将及时率与异常率、补录率结合观察。及时率回答“是否按节奏提交”,补录率反映“是否在事后追记”,异常率帮助判断项目归属和时长规则是否存在问题。对管理成熟度较低的团队,应先降低填报摩擦,再逐步收紧时间窗口。
3. 用过细分类制造精确感
PMO 常希望把活动拆得很细,例如把研发、需求讨论、评审、沟通、支持、返工、维护再细分多个子类。分类越多,分析看起来越精细,但员工越难稳定理解边界,审批人也越难一致判断。最终得到的可能是大量看似精准、实际不可比的数据。
我建议先从决策需要反推分类。若管理层只需要区分项目交付、内部投入和非项目活动,就不必一开始把所有工作活动拆成十几类。只有当某类差异能触发具体行动,例如调整项目计划或重谈支持范围,才值得增加细分字段。
4. 把工时数据直接用于个人绩效排名
工时记录描述投入时间,不直接代表产出价值。复杂问题解决、技术方案设计和跨团队协调,可能需要较少可见工时,却产生高价值结果;重复返工或低效沟通,则可能消耗大量时间。若组织把“填得多”当成“贡献大”,员工会优化记录,而不是优化工作。
如果需要把工时用于绩效讨论,应限定其用途为辅助线索,并与交付质量、目标完成情况、职责范围和团队协作证据结合。还要明确员工如何查阅、纠正和申诉,避免未经解释的工时数据成为单一评价依据。
5. 先买工具,后补制度与数据口径
工具可以帮助采集、提醒、路由和留痕,但无法替组织决定项目定义、可计费标准或审批责任。如果字段设计与流程口径没有先统一,系统只会更快地复制混乱;如果权限映射不准确,自动路由反而会把记录送到错误的人手里。
部署前应先完成字段词典、项目名单维护责任、角色权限表、异常规则和例外处理流程,再评估系统配置。对于中大型组织,工具选型还要关注组织架构变化、项目成员同步、历史记录追溯、导出与接口能力,以及不同业务线的配置差异。
| 误区 | 表面收益 | 隐性代价 | 修正方向 |
|---|---|---|---|
| 增加审批层级 | 看起来控制更严格 | 等待变长,责任重叠 | 为每个角色定义独立判断问题 |
| 只考核及时填报 | 提交率快速提升 | 补录数据仍可能失真 | 同时追踪补录率、异常率和纠错时间 |
| 过度细分活动类别 | 报表维度增加 | 分类不一致,员工负担上升 | 仅为能触发行动的差异增加分类 |
| 按工时排名个人 | 得到直观数字 | 诱发行为扭曲,忽略结果质量 | 限定为辅助信息并建立申诉机制 |
四、专业判断逻辑:从用途、风险和成本推导审批结构
1. 先用用途矩阵确定数据强度
工时用途不同,所需证据强度也不同。内部资源趋势分析,通常可以接受团队汇总和抽样纠错;项目成本核算需要稳定的项目编码、人员归属和时间口径;客户计费通常还需要合同规则、可计费分类和交付证据。不能因为“工时”是同一类数据,就默认三种用途可共用完全相同的审批。
我会把每类用途写成“决策、关键字段、责任角色、错误后果、纠正期限”五项。比如内部资源分析可以允许一定比例的类别误差,但项目编码错误会影响资源判断;客户结算则可能要求更严格的记录周期和凭证。这样的定义能让审批严谨程度与风险相称。
| 用途 | 关键字段 | 建议控制方式 | 主要风险 |
|---|---|---|---|
| 资源趋势分析 | 项目、团队、周次、活动大类 | 规则校验加周期抽查 | 分类不一致导致趋势误读 |
| 项目成本核算 | 人员、日期、项目、工时、成本口径 | 项目经理确认归属,PMO 检查异常 | 项目投入被错误归集 |
| 客户计费核验 | 合同项、可计费属性、任务、交付记录 | 业务确认加财务或合同抽核 | 无依据计费或漏计收入 |
2. 根据可自动化程度分配机器与人工
审批方案应将问题分成三类。第一类是明确规则,例如必填项、项目状态、日期边界和权限名单,适合系统自动拦截。第二类是需要业务上下文的问题,例如工作内容是否符合项目任务,适合责任人审核。第三类是低概率、高影响或难以逐条判断的问题,例如异常集中补录、重复记录和长期偏离计划,适合风险抽查。
不要把所有规则都变成强制阻断。对于低风险、可事后纠正的异常,可以提醒后允许提交;对于无项目权限、明显超出组织规则的记录,则应阻止提交或转入例外处理。规则强度应由错误后果决定,而不是由“系统能不能设置”决定。
3. 用风险分层取代人人逐条复核
逐条人工复核看起来最稳妥,但规模扩大后通常不可持续。更合理的做法是把记录分为常规、关注和高风险三档:常规记录通过自动校验和负责人确认;关注记录增加解释或抽样核验;高风险记录进入人工复核,例如连续多周集中补录、单日时长异常、项目已关闭仍持续记工时,或计费属性与任务类型冲突。
风险分层需要可解释。员工应知道哪些情况会触发额外核验,以及如何提供补充信息。否则,风险规则会被理解成任意拦截。PMO 还应定期检查误报:若大量正常记录触发规则,说明阈值、字段含义或项目数据维护出了问题。
4. 为审批设置服务时限和替代路径
审批流不能只规定员工何时提交,也要规定审批人何时处理。没有服务时限,流程的等待成本会被推给员工和月底汇总人员。试点时可以为普通记录设定一个工作日到数个工作日的目标窗口,再根据实际工作节奏调整;紧急交付、审批人休假和组织调整都应有替代路径。
替代路径不是“自动通过一切”。可选做法包括代理审批、超时提醒、升级至团队负责人,或先标记待复核并限制其进入特定用途。对于影响客户账单或正式财务结算的数据,不应仅因审批超时就默认获得同等效力。
5. 将退回设计成可学习的纠错闭环
退回理由要具体到员工能采取行动。“信息不准确”不是有效理由;“项目编码与当前成员名单不匹配,请确认是否应归入项目甲”才有帮助。可将退回原因分成项目归属、日期或时长、活动分类、说明不足、凭证缺失和其他,并允许审批人补充文字。
PMO 每月汇总退回原因。如果同一字段持续成为退回高发项,优先检查规则和界面,而不是把责任简单归为员工疏忽。一个好的审批流程会随着退回数据减少摩擦,而不是不断新增提醒邮件。
以下流程图表数据为情景模拟,用来呈现审批节点的时间消耗分布。它的重点不是证明某个组织应该达到特定天数,而是提醒 PMO 记录每个节点的等待,而不要只看总审批时间。

五、案例拆解:从表格填报到可复核的审批闭环
1. 试点范围:先选业务差异明显、但能控制风险的团队
情景模拟中的组织没有一次性要求 420 人全部上线,而是先选择三个团队:一个以产品迭代为主,一个以客户交付为主,一个承担跨项目支持。这样的组合能暴露不同用途对字段和审批的要求,又不会让 PMO 同时处理全组织的所有例外。
试点前,PMO 与团队负责人确认试点目标:验证记录能否按周提交、项目归属是否清晰、异常是否能在规定时间内处理,以及财务需要的字段是否能稳定产出。试点不把“员工是否喜欢工时表”作为唯一判断,而是同时评估数据价值与执行成本。
2. 字段设计:让每个字段都有用途和责任人
字段不应因为“以后可能有用”就全部放进表单。每增加一个必填项,就增加一次理解和输入成本,也增加数据口径不一致的机会。建议先列出最小字段集,再将非必要信息设为条件字段或由系统带出。
| 字段 | 填写或维护责任 | 校验方式 | 设置理由 |
|---|---|---|---|
| 工作日期 | 员工填写或从日历选择 | 限制在开放周期内,提示补录 | 支持时间趋势与异常识别 |
| 项目或非项目类别 | 员工选择,PMO维护名单 | 只显示有效项目和授权范围 | 防止自由文本造成归集混乱 |
| 工作项或任务 | 员工关联,项目负责人维护任务结构 | 按项目成员权限展示 | 为项目归属判断提供上下文 |
| 投入时长 | 员工填写 | 检查单日上限、异常值与重复记录 | 支持成本和资源分析 |
| 活动大类 | 员工选择 | 提供定义和示例,控制分类数量 | 区分项目交付、支持与内部投入 |
| 计费属性 | 按项目规则默认或由授权角色确认 | 与合同或项目配置联动 | 不能仅由员工自行决定客户计费 |
如果使用某项目管理平台,项目、工作项、人员和审批状态可以关联,减少手工重复录入。以 PingCode 作为中大型组织的示例,PMO 可评估其与现有项目流程、团队权限和工时管理要求的匹配程度;在选型时应实际验证字段可配置性、数据导出、历史留痕、审批路由及与其他系统的集成,而不是把产品名称当作方案本身。
3. 审批路由:按记录性质分流,而不是所有人走同一条线
试点流程可以采用“员工提交,主管确认,项目负责人核验”的基础路径,但不是每条记录都必须经过完全相同的节点。若组织架构和项目责任重叠,需明确主审批人;若同一条工时涉及多个项目,最好拆分记录并分别归属,避免一个审批人替其他项目作判断。
对内部非项目活动,可以由直属主管确认类别和团队安排,必要时由 PMO 抽查。对项目交付工时,由项目负责人核对工作项和项目归属。对客户可计费记录,再由授权的交付或财务角色核验计费条件。审批状态应清楚表达其确认范围,避免“已批准”被误认为所有用途都已验证。
4. 异常规则:先处理高价值问题,再逐步细化
试点初期不宜一次配置几十条规则。优先选择影响最大的异常:项目不存在或已关闭、人员不在项目范围内、日期超出填报周期、单日时长超过组织设定上限、记录高度集中补录、同一时间重复记入多个项目。每条规则都应标明提示、阻止或转人工核验的处理方式。
阈值应结合工作制度和业务节奏确定,不要直接把情景模拟中的数字当成标准。例如,加班高发团队和正常工作节奏团队可能需要不同的观察方式;集中培训、上线支持或现场交付也会形成短期异常。异常识别的目的在于要求解释或复核,而不是自动推断员工违规。
5. 四周试点:用观察窗口判断规则是否可执行
第一个周期主要观察字段理解和填报时间,不急于处罚逾期。第二个周期开始记录退回原因,找出最常见的规则冲突。第三个周期试运行风险抽查与代理审批。第四个周期评估数据是否能支持预定决策,并让员工、主管、项目经理和财务分别确认缺失信息。

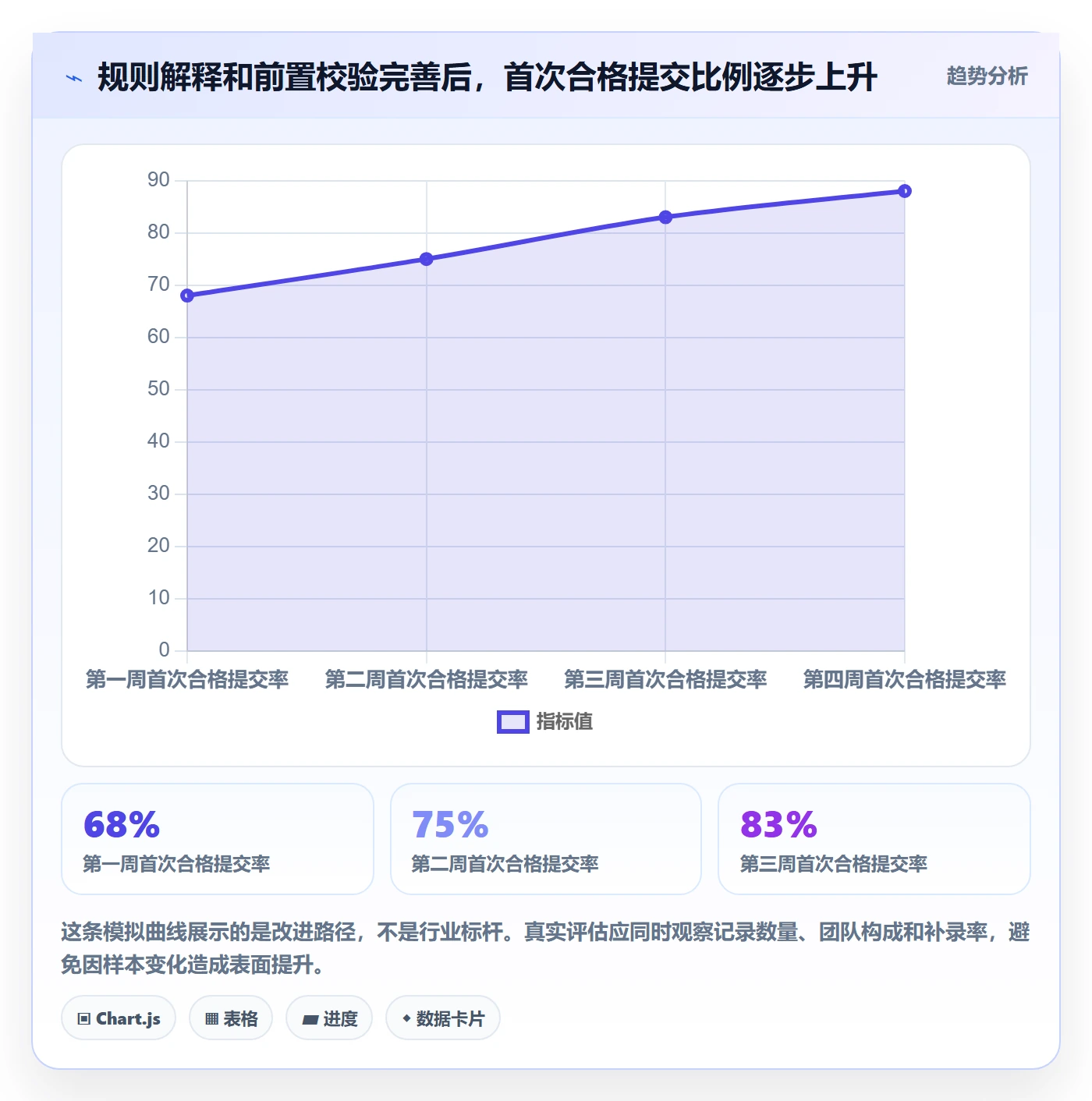

以下数据是情景模拟,用于说明一个试点周转过程中可能观察的变化,不是企业实测成果。模拟设定为逐周优化字段说明、增加项目成员校验并明确退回理由。实际组织应建立自己的基线,再判断变化是否来自方案调整或业务季节性。

6. 复盘重点:不要只问“上线了吗”
试点结束时,PMO 应确认四类问题。第一,数据能否按预期用途导出或汇总;第二,退回是否集中在少数可修复的字段或规则;第三,审批人是否能在目标时限内完成判断;第四,员工是否知道如何查询、修改和申诉记录。
若通过率上升,但项目归属错误没有下降,说明审批可能只是更快地通过了记录;若错误减少,却需要大量人工追问,说明规则或表单仍有较高摩擦;若审批耗时下降,但员工转向月底集中补录,则流程效率并未真正改善。复盘要把质量、成本和行为变化放在一起看。
六、上线行动建议:按准备、试点、扩展和运营分阶段推进
1. 准备阶段:先统一口径,不先做大规模配置
上线前建议 PMO 组织一次短周期的流程盘点,邀请项目、团队、财务和人力相关角色确认用途和边界。盘点的输出不是一份冗长制度,而是可以被配置和测试的字段词典、角色责任表、审批路径、异常规则和例外处理办法。
- 列出数据用途。区分资源分析、项目成本、客户计费和其他场景,明确各自可接受的错误范围。
- 清理基础数据。核对项目状态、成员名单、组织关系和权限映射,指定后续维护责任人。
- 精简字段。为每个字段写明定义、示例、来源和使用者;没有明确用途的字段先不设为必填。
- 定义状态含义。区分已提交、主管确认、项目核验、财务复核、退回和作废,避免状态被过度解释。
- 准备例外路径。覆盖审批人休假、项目跨团队、补录、项目关闭后修正及争议申诉等情况。
准备阶段最容易被忽略的是数据维护责任。如果项目成员名单由没人负责的共享表格提供,工时系统很快就会出现“员工无法选择正确项目”的问题。系统配置可以交付,基础数据却需要长期运营,必须明确更新频率和负责人。
2. 试点阶段:测试真实工作节奏,不只做演示
试点应覆盖真实的周度或月度节奏,并观察不同类型团队。演示环境里流程通常很顺,因为没有临时调项目、人员休假、紧急交付和历史记录修正。试点期间要保留问题记录,区分产品配置问题、制度口径问题、数据质量问题和培训问题。
- 记录提交时间、审批开始时间、审批结论时间和退回原因。
- 抽样访谈员工,确认字段是否易懂、填报是否重复、提醒是否过多。
- 让审批人说明每条审核规则对应的业务判断,找出“看了但不知道看什么”的节点。
- 用实际样本验证汇总结果,确认项目编码、人员归属和活动类别能否支持预定报表。
- 评估例外处理量,确认 PMO 是否能在不逐条代审的情况下完成管理。
3. 扩展阶段:采用分批推广,保留回退机制
试点达成基本条件后,再按团队或业务线扩展。扩展不是把同一套规则复制给所有部门,而是保留统一的核心字段和状态定义,同时允许有业务依据的差异配置。例如,客户交付项目可能需要计费属性和交付证据,内部研发项目可能更关注工作项归属与版本计划。
建议给扩展设置明确门槛:基础数据责任人已确定,关键角色完成培训,异常规则已验证,报表口径通过业务确认,且有处理高峰期审批积压的方案。任何一项未就绪,都可以先扩大试点而不是强行全员上线。
4. 运营阶段:用月度复盘维护规则,而非持续加码
上线后的运营重点是让规则保持适用。项目结构会变化,组织会调整,合同政策也可能更新。PMO 可按月查看退回原因、审批时长、补录率、超时积压和异常误报;按季度检查字段是否仍服务于决策,以及哪些报表被实际使用。
如果某项字段从未被用于分析,也没有法规、合同或控制要求支撑,可以考虑删除或改为按需填写。若某条规则频繁误拦截,则应检查阈值和上下文,而不是不断增加例外名单。运营的目标是降低无效摩擦,同时保持关键数据可信。
5. 指标体系:把质量、效率、行为和治理分开看
建议不要把所有结果合成一个“工时管理成熟度分数”。一个综合分数可能掩盖严重短板:例如及时率高,但补录率也高;审批时间短,但人工代填比例上升。分层指标更利于定位问题,也方便不同责任人采取行动。
| 指标类别 | 建议指标 | 指标能说明什么 | 主要使用者 |
|---|---|---|---|
| 数据质量 | 首次合格提交率、项目归属错误率、必填缺失率 | 字段设计和前置校验是否有效 | PMO、项目负责人 |
| 流程效率 | 中位审批时长、超时记录占比、每条记录处理时长 | 等待集中在哪个节点,审批成本是否过高 | 团队主管、流程负责人 |
| 填报行为 | 按期提交率、补录率、集中补录比例 | 填报节奏是否符合实际工作方式 | PMO、团队负责人 |
| 治理质量 | 异常误报率、申诉改判率、项目名单更新时效 | 规则、公平性和基础数据治理是否可靠 | PMO、组织管理角色 |
| 业务价值 | 成本核算可用率、资源冲突识别数量、计费核验差异 | 工时数据是否支持实际管理决策 | 项目管理、财务和业务负责人 |
图中数据仍为情景模拟,旨在说明指标之间的权衡:审批变快并不必然代表质量提升;若人工处理时长下降,同时数据质量恶化,就要检查是否过度放宽了校验。企业应以自己的基线和风险承受能力设目标。

七、不同组织情况下的行动建议与方案取舍
1. 小团队:优先保持低摩擦和可纠错
小团队成员少、项目关系相对透明,未必需要多级审批。可采用员工按周提交、直属负责人集中确认、PMO 定期抽查的方式。重点是让项目归属明确、字段少而清楚,并保留修改痕迹。
这种方案的优势是成本低、反馈快;代价是对负责人熟悉业务的依赖较高,跨项目核验能力有限。若团队开始快速扩张、项目成员频繁变动,或工时用于正式结算,就应逐步补充名单维护和分用途审批,而不是继续依靠口头默契。
2. 中大型组织:优先统一核心口径,再允许受控差异
百人以上组织通常存在多个项目类型、部门边界和管理用途。此时不能只靠一个表单和一条固定审批流,也不能让每个部门自行定义所有字段。较稳妥的做法是统一核心字段、状态语义、基础指标和数据治理责任,再对有明确业务依据的流程差异进行配置。
例如,产品研发团队可能更需要工作项关联与计划偏差观察;客户交付团队可能要区分可计费与不可计费活动;共享服务团队可能需要内部服务类别。差异应有明确目的、责任人和维护周期,不能变成每个团队的自定义报表语言。
这类组织可以评估某项目管理平台是否支持团队权限、项目关联、流程配置、历史记录追溯和数据导出。以 PingCode 为例,它可以作为中大型企业评估项目与工时协同能力的选项之一;在采购前,仍应通过真实场景验证其与现有组织架构、项目流程和数据规范的适配度,重点查看能否支持业务需要,而非只比较功能清单。
3. 以客户计费为主:加强证据链,但避免重复签字
当工时直接关联客户结算,审批强度应高于内部资源分析。至少应明确哪些工时可计费、哪些活动需要客户或交付负责人确认、合同变更如何处理,以及记录更正后如何保留版本。记录与任务、交付物或客户确认之间的关联,通常比增加一位没有额外信息的审批人更有价值。
取舍在于控制成本和业务速度。每条记录都要求客户侧确认,证据强度可能提高,但客户体验和交付效率也可能受影响。可以按合同条款、金额风险和项目阶段分层:高价值或争议较高的项目加强核验,低风险、规则稳定的项目采用抽样检查,但要让财务和合同负责人批准这一风险策略。
4. 以资源规划为主:重视趋势一致性,不追求逐分钟精确
若目标是判断团队是否过载、项目投入是否偏离计划,周度或项目阶段级别的稳定记录通常比虚假的分钟级精确更有价值。组织应关注趋势是否可比、项目之间口径是否一致,以及异常变化能否得到解释。过度追求精细颗粒度,会让员工花更多时间描述工作,却不一定提高管理判断质量。
这种方案的取舍是允许一定汇总误差,但必须避免系统性偏差。例如,长期把支持工作归入项目交付,资源图表就会高估项目投入;若不同团队对会议和维护活动分类不同,组织横向对比就不可靠。PMO 应定期校准定义,并将不可比的业务线分开分析。
5. 组织成熟度较低:先建立稳定习惯,再提升控制强度
如果员工从未按周期记录工作,项目编码也不稳定,第一阶段应降低理解门槛:减少字段、提供示例、采用固定提醒节奏,并对补录原因进行观察。此时强制所有记录经过多层审批,往往会让员工把流程看成额外负担,审批人也难以承受。
当按期提交和项目基础数据趋于稳定后,再针对高风险用途加入更严格的核验。逐步成熟的路径比一次性全量管控更容易形成习惯,也给 PMO 留出修正规则的时间。组织不能把“没有退回”直接当成流程成熟,可能只是审批人没有认真检查。
6. 组织成熟度较高:将治理重点转向异常和决策闭环
成熟组织通常已有相对稳定的项目编码、权限和数据分析能力。此时继续追求更多字段和审批层级,边际收益可能很低。更值得投入的是异常分析:资源计划与实际投入持续偏离的项目、非项目工作挤占交付的团队、长期存在的支持负荷,以及审批时长异常的业务单元。
成熟度高并不意味着可以完全自动化。自动规则依赖准确的数据基础,也需要处理规则变更、组织重组和特殊场景。PMO 应保留抽查、申诉和规则审计,关注模型或规则的误报与漏报,确保自动判断不会长期固化不合理的管理假设。
7. 方案取舍矩阵:选择与风险相称的控制方式
| 组织或用途 | 适合的审批重点 | 不宜优先选择 | 主要取舍 |
|---|---|---|---|
| 小团队、内部分析 | 简单提交、负责人确认、定期抽查 | 多层逐条审批 | 效率高,但更依赖负责人熟悉业务 |
| 多项目中大型组织 | 核心字段统一、按项目与用途分流 | 各团队完全独立定义口径 | 治理一致性与业务灵活度需要平衡 |
| 客户计费场景 | 合同规则、交付证据、授权复核 | 只凭员工填报直接结算 | 证据更完整,但需管理核验成本 |
| 资源规划场景 | 趋势一致性、周期比较、异常解释 | 追求无业务意义的细粒度 | 减少填报负担,但接受有限颗粒度 |
| 基础数据不稳定 | 先清理项目名单和责任边界 | 先上线复杂规则 | 上线速度稍慢,后续返工风险更低 |
八、落地边界与风险:哪些问题不能靠工时表解决
1. 工时记录不是产出评价的替代品
工时可以帮助理解投入结构,却不能单独衡量工作价值。PMO 应在制度中明确数据用途,禁止将单一工时总量直接解释为效率、贡献或绩效排名。若管理层需要评估效率,应结合交付质量、目标进度、返工情况、工作复杂度和团队依赖关系。
同时要关注员工对数据用途的知情权。谁可以查看明细、保存多久、用于哪些管理场景、如何更正错误,都应有清晰说明。数据采集越细,组织越需要解释其必要性和使用边界。
2. 自动规则不能代替制度判断
系统可以发现超出阈值的记录,但不能仅凭数字判断异常原因。临近发布的集中测试、重大故障处理或客户现场支持都可能产生高工时。自动规则应触发解释、复核或抽样,不应未经人工判断就作出纪律或绩效结论。
规则上线前要做历史样本回放,观察误报和漏报。如果缺乏历史数据,先以提醒方式运行一个周期,记录触发原因,再决定是否升级为阻断。对影响个人权益或正式结算的规则,应有人工复核和申诉路径。
3. 数据留痕与访问权限需要同步设计
审批记录应保留关键变更信息,包括谁提交、谁修改、修改前后内容、审批意见和时间。权限则要遵循业务需要:员工可以查看自己的记录,项目负责人查看授权项目,PMO查看必要的管理范围,财务访问与结算相关的数据。
若所有管理者都能访问全员明细,虽然报表制作方便,却可能超出实际需要。若历史数据可被无痕覆盖,也会削弱核算和争议处理的可信度。权限和留痕不是系统上线后的补丁,而应与字段和审批路径一同设计。
4. 先验证数据是否被使用,再持续扩展采集范围
工时项目常见的长期风险,是采集了大量数据,却没有形成实际决策。PMO 可以按季度盘点:哪些报表被会议引用,哪些异常触发了资源调整,哪些字段从未被使用。若数据长期没有用途,应重新评估采集必要性,而不是以“以后可能用到”为理由无限扩张。
图表适合帮助读者看到不同方案的代价,不适合替代组织内部的基线测量。以下示意数据比较三种治理方式,展示审批强度提高后,人工成本和证据完整度可能同步变化的方向。真实差异取决于组织规模、项目类型和工具配置。

九、结论:审批落地的关键,是让每次确认都对应一项真实判断
1. PMO 可以从三个动作开始
如果组织准备开展工时表审批,我建议先做三件具体的事。第一,写清工时数据的用途,区分资源分析、项目成本和客户计费。第二,画出责任边界,让员工、主管、项目负责人、PMO 和财务各自确认不同事项。第三,选择具有代表性的团队做试点,同时采集质量、等待、补录和人工处理成本。
完成试点后,不要只凭“大家都提交了”决定全量推广。要核对数据是否支撑了预定决策,审批人是否完成了有意义的判断,员工是否能理解退回原因,PMO 是否可以在合理成本内维护规则。若其中任何一项不成立,应先修正流程或基础数据。
2. 最重要的取舍不是“严格还是宽松”,而是“风险与成本是否匹配”
高风险用途需要更强证据,低风险分析不必复制同等审批负担;规则明确的问题适合自动校验,需要业务上下文的问题应由真正了解项目的人判断;常规记录可以快速处理,异常记录则进入透明的复核路径。
工时审批真正的价值,不是让每条记录多盖一个章,而是让组织知道哪些数据可信、可信到什么程度、可以用于什么决策。下一步,PMO 可以先选一个业务团队,完成用途矩阵和责任矩阵,用一个完整填报周期验证流程,再依据退回原因、审批时长和数据使用情况决定是否扩展。这样建立的不是一张更复杂的表,而是一套能够解释、复核和持续改进的数据治理机制。
常见问题解答(FAQ)
1. PMO推行工时表审批,第一步应该怎么做?
我们团队准备把工时填报纳入项目管理,但担心一上来就要求所有人每天填,会引发抵触。是先统一表格和审批规则,还是先选几个项目试运行?我也想知道,试点要观察哪些指标,才不至于只是在收集表格。
建议先选2,3个项目试运行两到四周,不要一开始就全员铺开。试点应覆盖不同工作类型,例如研发项目、实施项目和内部运营项目,因为它们的工时颗粒度与确认方式并不相同。PMO先统一最小字段:人员、日期、项目或任务、工时、工作说明、是否可计费;审批规则则明确填报人、任务负责人和项目经理各自负责什么。
判断试点是否有效,不看提交了多少张表,而看按时提交率、退回率、补填比例,以及项目负责人能否用数据解释计划偏差。比如试点期间按时提交率达到90%,但一半记录都被要求补充说明,说明字段或填报口径仍不清楚,暂时不宜扩大范围。
2. 工时表审批应该设置几级,谁来审批比较合理?
我遇到的问题是,员工填完工时后,项目经理、部门主管和PMO都想看,最后每条记录要过好几道审批,月底还经常卡住。审批层级到底应该按组织架构设置,还是按谁能判断这项工作是否真实、是否归属正确来设置?
审批不宜按“所有相关管理者都签字”设计,而应按判断责任设置。通常由任务负责人或项目经理确认工作内容和项目归属;只有涉及跨部门调配、超出预算、加班或客户计费争议时,才增加部门主管或财务等角色。PMO更适合负责规则、异常监控和抽样复核,不必逐条审批每个人的日常工时。
一个可操作的判断标准是:每增加一级审批,都要说明它能发现哪类前序审批无法发现的问题。若一条普通工时记录需要三人依次确认,而退回原因大多只是项目名称选错,说明问题应通过项目字段校验解决,不应靠增加审批人解决。
3. 如何避免员工为了完成填报而随意填写工时?
我担心工时表最后变成形式主义:有人把一天的时间平均分摊到几个任务,有人月底集中补录,数字看起来齐全,却不能用于项目复盘。除了提醒大家按时填写,PMO还能通过哪些规则识别不可信的数据,又怎样避免把填报变成监控员工的工具?
先把工时数据的用途讲清楚:用于项目负荷、成本和计划偏差分析,不用于单独评价个人效率。规则上可设定每日填报、每周确认和月底锁定,并把补录标记出来;系统可对单日超过可用工时、连续多日填写相同说明、任务关闭后仍持续报工等情况提示复核,但提示不应自动等同于违规。
建议每月抽查少量高风险记录,并由负责人结合交付物、会议记录或任务状态核对。比如一个20人团队试运行四周后,发现约18%的记录集中在周五补填,与其先处罚,不如检查填报入口是否难用、任务是否拆得过粗,以及负责人是否及时维护任务。数据质量通常是流程设计问题,不只是员工态度问题。
4. 工时表审批上线后,怎样判断这套方案值得长期保留?
我们已经收集到工时数据,但管理层对它的价值有不同看法:有人觉得能看出项目成本,有人认为只是多了一项行政工作。上线一个月后应该看哪些结果,才能判断流程是在改善决策,还是只增加了填报负担?
用上线前后的同口径数据评估,而不是只看填报率。建议跟踪四项指标:按时提交率、平均审批时长、退回或补填率,以及工时数据实际支持的管理决策数量,例如是否据此调整资源、重估排期或识别超预算风险。
可以设一个四周基线:若审批中位时长从3天降到1天、补填率从25%降到10%,并且项目经理能用工时分布解释延期原因,流程就有继续优化的价值;若提交率很高,却没有任何资源或项目决策使用这些数据,应先删减无用字段、减少审批环节。工时表的成功标准不是“人人填了”,而是管理者能据此采取可验证的行动。
核心关键词
文章包含AI辅助创作:审批落地方案:PMO开展工时表的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/581325
读者评论
我们试行时把主管和项目经理都设为必审,月底确实更堵了。后来明确主管看人员安排、项目经理看项目归属,重复退回少了不少。
把工时用于客户计费和内部资源分析,审核标准确实不该完全一样。实际操作里,合同规则变更后由谁维护系统口径,也需要提前说清楚。
认同不要用工时直接给个人排名。不过员工能否看到记录被修改的原因、如何申诉,往往比制度里写了申诉机制更影响大家是否愿意认真填。
