工时表里写着“本周投入 40 小时”,项目却连续两周延期;成员填报很完整,项目负责人仍说不清时间花在需求变更、缺陷返工还是会议等待上。这类矛盾通常不是成员不肯填表,而是组织把“记录工时”误当成“管理工时”。我认为,工时统计流程的价值不在于把每个人的时间加总,而在于让计划、执行、偏差解释和后续决策形成闭环。
一、核心结论:工时管理不是填表,而是建立可解释的决策闭环
1. 先把工时统计的目标说清楚
我判断一套工时管理是否有效,首先不看报表有多少张,而看管理者能否用它回答三个问题:工作量为何偏离计划、偏差由谁或什么环节造成、接下来该调整范围、资源还是交付时间。只统计“某人本月投入多少小时”,通常只能得到成本记账结果,不能直接支撑项目决策。
因此,工时数据至少要连接四类信息:成员、项目或工作项、投入时间、工作结果。若没有工作项关联,数字很难解释;若没有计划工时或估算基线,偏差无从比较;若没有状态和变更记录,投入变化也无法追溯。
我的核心判断是:工时统计的最小有效单元,不是“一个人一天”,而是“一个角色在一个工作项上、于某个时间区间内的实际投入”。组织规模越大,越要把这种记录规则与项目计划、工作流和权限口径统一起来。
2. 把统计结果分成管理、经营和个人三个层次
项目层需要看计划与实际差异、剩余工作量、阻塞等待和返工投入;部门层需要看资源负荷、跨项目占用和能力缺口;经营层才会进一步关心成本、毛利或客户合同预算。将三个层次混在一张报表里,常见结果是部门拿项目数据考核个人,项目负责人又用人员利用率代替交付判断。
- 项目管理:关注偏差原因和预测交付,不以单纯加班时长评价项目。
- 资源管理:关注未来负荷、技能匹配和关键岗位冲突,不只看过去的工时总量。
- 经营核算:关注成本归集口径、可计费规则和财务确认周期,避免将项目估算值直接当作实际成本。
3. 用闭环而不是填报率衡量流程
填报率是必要的流程健康指标,却不是最终成效。即使 98% 的工时都按时提交,如果负责人不看偏差、不采取行动,流程仍然只是增加了行政动作。更可靠的判断方式,是追踪工时异常从发现到确认、从确认到纠偏的完整链路。
以下是用于说明管理逻辑的情景模拟数据,不是某个企业的公开实测结果。它展示了为何要同时看时效、解释能力和行动闭环,而不应只看填报率。

二、背景与真实场景:为什么工时数据越多,管理者有时越迷茫
1. 规模扩大后,口径差异会比漏填更难处理
十几人的团队通常可以靠口头沟通补足信息;团队扩展到多个项目、多个部门后,同一个“8 小时”可能代表完全不同的事情:有人填实际工作时间,有人按计划分配;有人把会议算入项目,有人放进部门事务;有人按自然日填报,有人按工作日补录。
如果口径未统一,汇总报表会把不同含义的数字加在一起。结果看似精确,实际上无法比较。管理者会在月末追问“为什么这组人投入更多”,但没人能确定差异来自真实工作量、计时规则还是填报习惯。
2. 多项目并行时,个人工时与项目负荷并不等价
一个成员同时参与三个项目,名义上每个项目各分配三分之一时间,并不意味着他每天可以无损地切换三次。上下文切换、临时支持、等待评审和跨团队沟通都会产生实际占用,却未必会体现在工作项耗时里。若只看项目工时,会低估协作成本;若把所有碎片时间都强行归入项目,又可能制造虚假的精确度。
我通常把工时数据分为“执行投入”“协作投入”“等待或阻塞时间”三类进行诊断。并不是所有组织都需要把三类都精确记到每小时,但至少要知道当前的统计口径覆盖了什么、遗漏了什么。
3. 管理软件能帮助统一流程,但不能替组织定义口径
对 100 人以上、项目并行度高的组织,使用项目管理平台统一工作项、计划、实际投入和权限,通常比依靠个人表格更容易建立可追溯记录。以 PingCode 这类面向中大型企业的项目管理平台为例,组织可以围绕项目、工作项、成员与工时记录建立关联,并按角色配置查看和审批范围。
但平台能承载规则,不会自动替代规则。若企业没有定义“计入项目的时间是什么”“补录多久需要说明”“谁有权修正记录”,上线后的系统只是把旧的口径混乱搬到了新界面。选型和配置之前,先梳理一份工时字典,往往比先做复杂报表更有价值。
4. 先界定数据适用范围,避免把管理数据当成精确计时器
工时记录适合用于估算、趋势分析、资源协调和偏差复盘,不适合直接推断每个人的工作价值。对研发、设计、咨询等知识工作而言,时间投入与产出质量通常不是线性关系。一次复杂问题定位可能耗时较长,却避免了后续大规模返工;一次短时间修改也可能改变产品关键路径。
数据来源应明确标注。公开的行业研究可以帮助建立背景,但并不能替代本企业的项目数据。下文出现的数字案例均标注为情景模拟或建议基准;组织实际执行时,应从项目系统、工时记录和审批日志中抽取数据,并保留口径说明。
三、常见误区:工时制度为什么容易变成形式主义
1. 把“填满 8 小时”误认为真实记录
要求每天都刚好填满固定时长,容易诱发补齐、摊派和事后回忆。成员面对临时沟通、内部协助或任务切换时,会把时间凑到最熟悉的项目上。表格看起来整齐,结果却损害了数据可信度。
我更建议把“应投入时间”和“实际工作时间”分开理解。前者是排班或可用容量,后者是对具体工作的记录。法定工时、休假、培训和内部事务也应按组织需要设定独立类别,不要要求所有时间都归进客户项目或研发任务。
2. 只看利用率,把忙碌当成效率

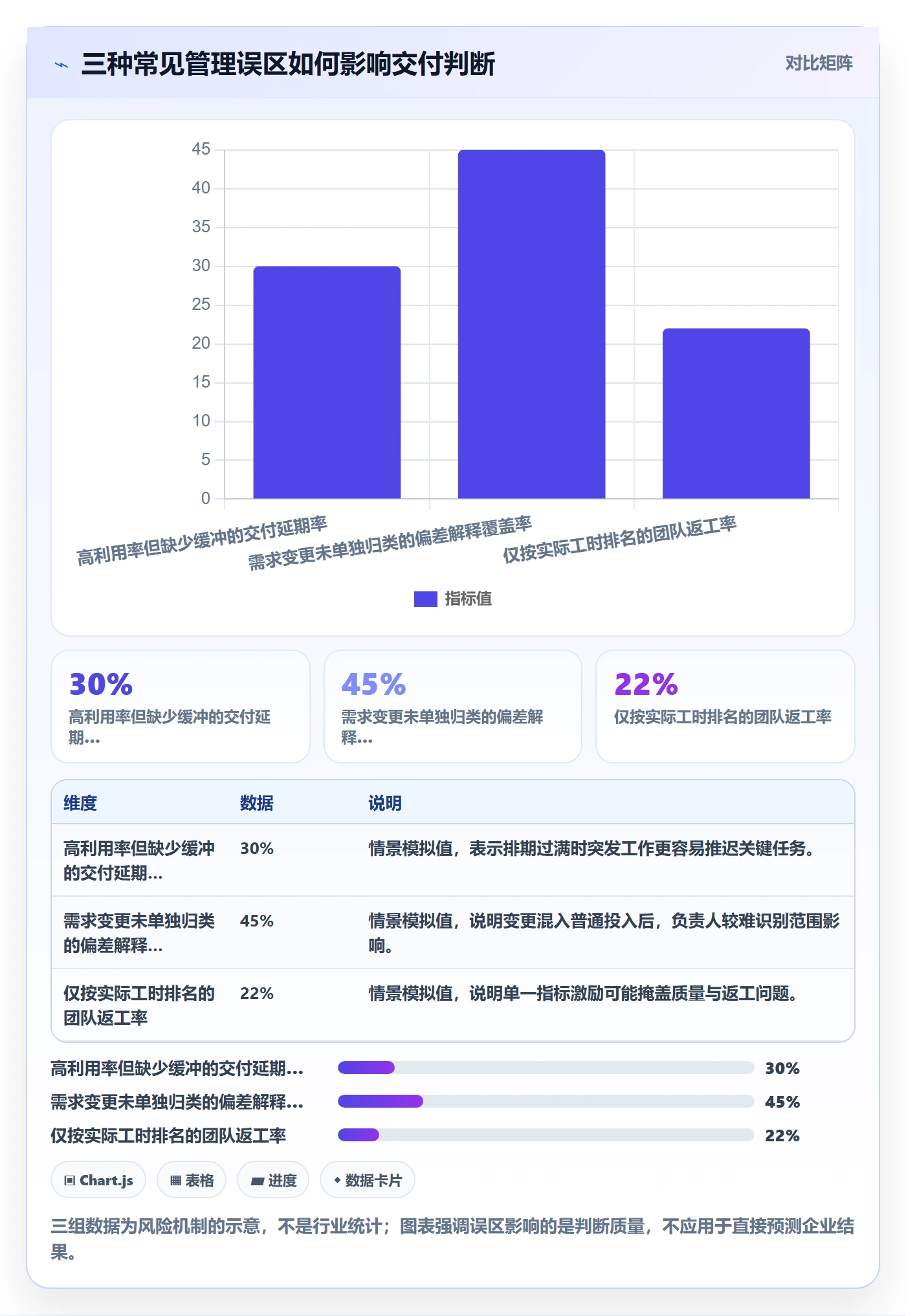

利用率高不等于交付效率高。若成员长期接近满负荷,团队可能没有缓冲应对缺陷、需求变更和突发支持;短期看起来资源充分,实际容易形成排队和延期。对于高度不确定的工作,预留容量可能比把计划塞满更理性。
因此,利用率要与交付结果、返工率、等待时间和预测准确性一起看。若利用率上升,交付周期同时拉长,说明瓶颈可能在评审、依赖或决策,而不是成员投入不足。
3. 把加班时长直接解释为工作量增加
加班可能来自范围扩大,也可能来自计划失准、技能不匹配、等待后集中赶工或审批链过长。若只将加班归因于“任务太多”,管理者可能追加人手,却没有处理真正的瓶颈。新增成员还会增加沟通与交接成本,短期内甚至让项目更慢。
复盘时应将加班记录与变更单、缺陷、阻塞项、评审等待和人员安排交叉核对。若加班集中在某个里程碑之前,且与返工同步上升,优先检查需求澄清和质量门禁,而不是立即调整所有人的排期。
4. 过度细化记录粒度,导致维护成本高于信息价值
按 5 分钟记录每次切换,可能适用于有明确计费要求的专业服务场景;对多数内部研发团队,这种粒度会让记录成本过高,并增加回忆误差。精细不等于准确,尤其是成员在一天结束后回填大量碎片任务时。
工时粒度应由决策需要决定。如果团队只需要识别项目级别的月度投入,按工作项或半天粒度可能已经足够;若客户合同按小时结算,则需要更严格的计时、审批和证据留存。不能因为系统允许很细的粒度,就默认所有人都应该采用。
5. 用工时排名代替绩效评价
公开个人工时排行榜,会让成员意识到“时间越长越安全”,从而鼓励低效忙碌和过度记录。工时可以成为工作量与容量的证据之一,却不能单独说明贡献大小。不同角色的工作方式、任务难度和质量责任并不相同,直接横向排名会把差异掩盖成数字。
建议把个人明细限定在必要的管理权限内,把团队层面的趋势用于流程改进。若组织确需用于薪酬、计费或合规,应提前明确目的、访问权限、纠错申诉机制和数据保存期限。

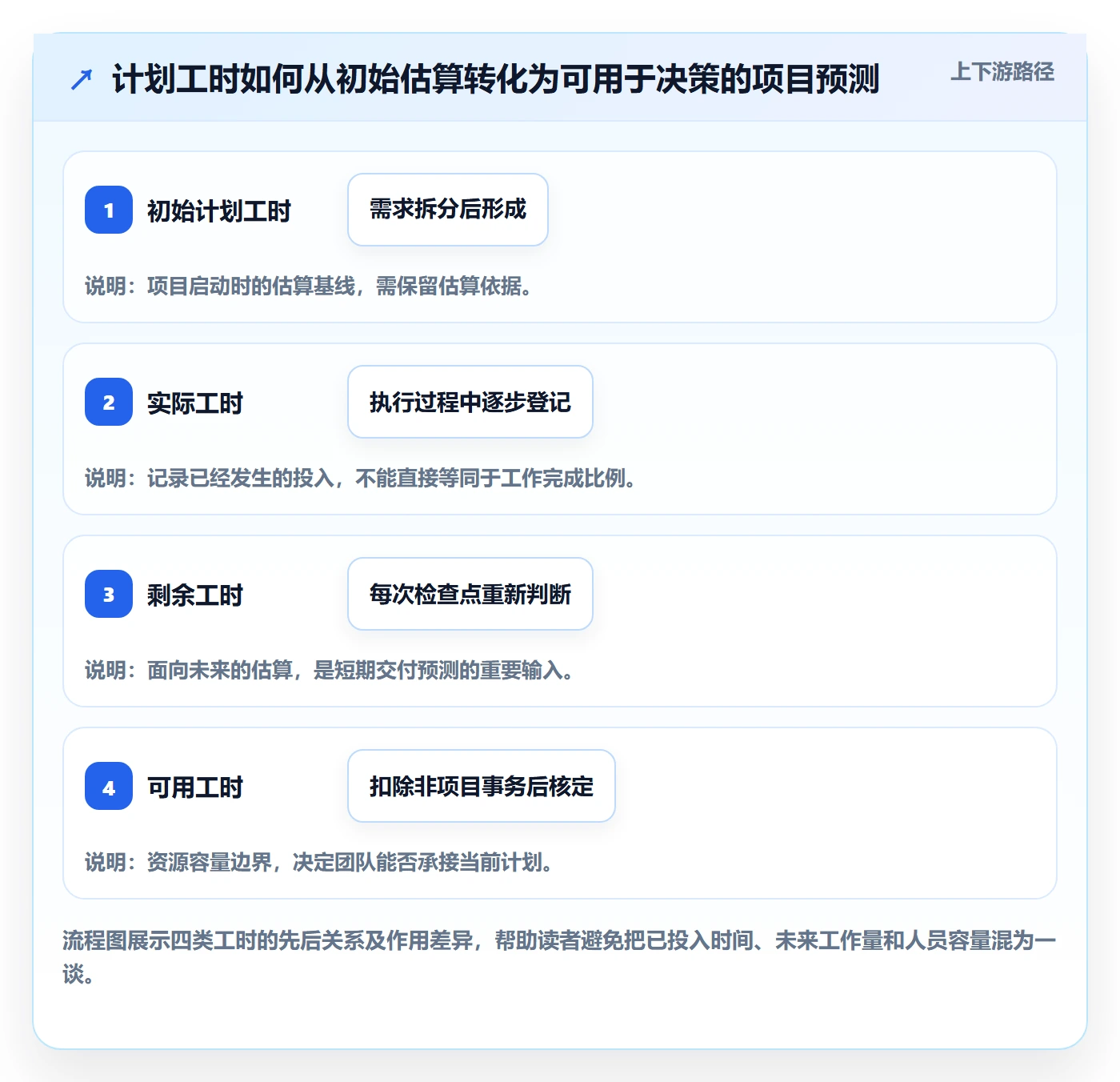

6. 把估算工时、剩余工时和实际工时混为一谈
估算工时是计划或预测,剩余工时是当前对未完成工作的判断,实际工时是已经发生的投入。三者回答的问题不同。实际投入持续增加,不代表剩余工作量必然减少;发现新问题后,剩余工时上升可能反映信息变充分,而非执行效率下降。
报表字段、导出模板和培训材料都应明确这三类数据的定义。特别是在冲刺或里程碑复盘中,必须同时展示初始估算、当前剩余和累计实际,才能解释计划偏差的形成过程。

四、专业判断逻辑:从口径、粒度到行动,逐层搭建规范
1. 先建立工时分类字典
我建议先用少量类别覆盖主要工作,而不是从一开始就设计几十种细分标签。分类必须能帮助组织作出决策;如果一个标签从未被用来分析或调整,就要考虑合并或取消。
| 分类 | 常见内容 | 适用判断 |
|---|---|---|
| 项目交付 | 需求、设计、开发、测试、部署 | 需要分析项目投入和阶段偏差时使用 |
| 项目协作 | 评审、跨团队沟通、项目会议 | 协作成本对交付影响显著时单独记录 |
| 运行支持 | 线上故障、客户支持、值班响应 | 支持工作会挤占计划产能时单独识别 |
| 组织事务 | 培训、招聘、内部会议、行政事务 | 需从项目容量中剥离非项目时间时使用 |
| 等待与阻塞 | 等待外部依赖、环境、审批或决策 | 需要定位流程瓶颈时记录时长或事件 |
需要注意,等待时间未必适合在所有团队里按小时逐条填报。若成本太高,可以改为记录阻塞开始、解除时间和原因类别,再用系统时间戳计算持续时长。这通常比让成员事后估计“等了 1.5 小时”更可靠。
2. 明确记录粒度和补录边界
记录粒度需要平衡可解释性和填报成本。日级记录易于执行,但难以解释一天内多个任务的切换;极细粒度有更高维护负担。我的做法是先设定建议粒度,再根据业务用途和抽样复核结果调整,而非一刀切。
- 项目预测和容量管理:优先按工作项或半天粒度记录。
- 客户计费或合同结算:依据合同要求确定时间粒度,并增加审批与凭证。
- 高度碎片化的支持工作:可按事件、工单或值班时段归集,避免逐次手工录入。
- 补录规则:规定可补录天数、超期说明要求和审批人,保留更正前后的记录。
3. 把计划、实际和剩余三类数据放在同一条工作链上
工时条目如果无法关联到项目工作项,就很难把投入变化还原到执行过程。工作项至少应有负责人、所属项目、状态、计划或估算信息;实际工时要能关联成员、日期和具体工作对象;剩余工时则应保留更新时间和判断人。
这样做的目的不是增加字段,而是支持追问:原始估算何时确定?范围何时改变?实际投入从哪一天开始偏离?剩余工作量为何被重估?若系统不保留历史版本,管理者就可能只看到最新值,无法区分计划失准和事后修改。
4. 设计轻量而稳定的统计节奏
统计周期应与项目管理节奏匹配。每日填报可以减少回忆偏差,但管理者不必每天审查每条记录;每周汇总适合发现项目偏差;月度复盘适合资源和经营分析。关键是数据入口及时、异常处理明确、复盘有责任人。
- 工作发生时:成员将投入关联到已有工作项;若没有合适对象,先按临时类别记录并在周期内补齐。
- 周期结束前:成员核对遗漏、分类和日期,提交本周期记录。
- 负责人复核:重点检查异常、跨项目重复、无工作项关联和超出计划区间的记录,不逐条机械审批。
- 项目复盘:比较估算、实际、剩余和交付状态,记录偏差原因及后续动作。
- 流程迭代:定期分析补录、驳回和纠错数据,判断是否是规则难懂、系统配置不合理或组织负荷过高。
5. 把异常规则写成可执行的判断条件
“工时异常”不应仅凭管理者感觉。可以设置若干触发器,再由负责人结合上下文判断。例如,连续多日超出日容量、单项实际明显高于估算、工作项已关闭却持续新增投入、某类支持任务突然增长,都值得复核。
阈值不是通用标准。对开发任务而言,估算偏差超过一定比例可能值得复盘;对探索性研究,初始估算本来就不确定,过早触发红色预警可能产生噪声。建议先运行一个观察周期,统计误报率,再调整阈值。
6. 做好权限、隐私和数据纠错
工时涉及个人工作记录,权限应遵循必要原则。成员需要能查看和修正自己的记录,项目负责人需要看项目所需数据,部门管理者需要看资源与项目分布;并非所有管理者都需要查看每个人的完整明细。
纠错流程也应可追溯。错误记录应通过更正或冲销方式处理,而不是无痕覆盖;超期补录要说明原因;对争议记录应提供复核路径。对于个人工作数据的保存期限、用途和访问范围,应由组织结合当地法律、合同和内部制度审查。

五、案例与数据观察:怎样从一张月报找到真正的偏差原因
1. 案例设定:一个 120 人组织的项目工时复盘
下面以一个情景模拟案例说明分析方法。某软件团队有 120 名成员,多个项目并行,月初估算某交付项目需要 1,600 小时,月底累计实际投入 1,920 小时,超出 20%。如果只看到总量,容易得出“团队执行效率下降”的结论;但总量只能说明偏差存在,不能说明偏差来自哪里。

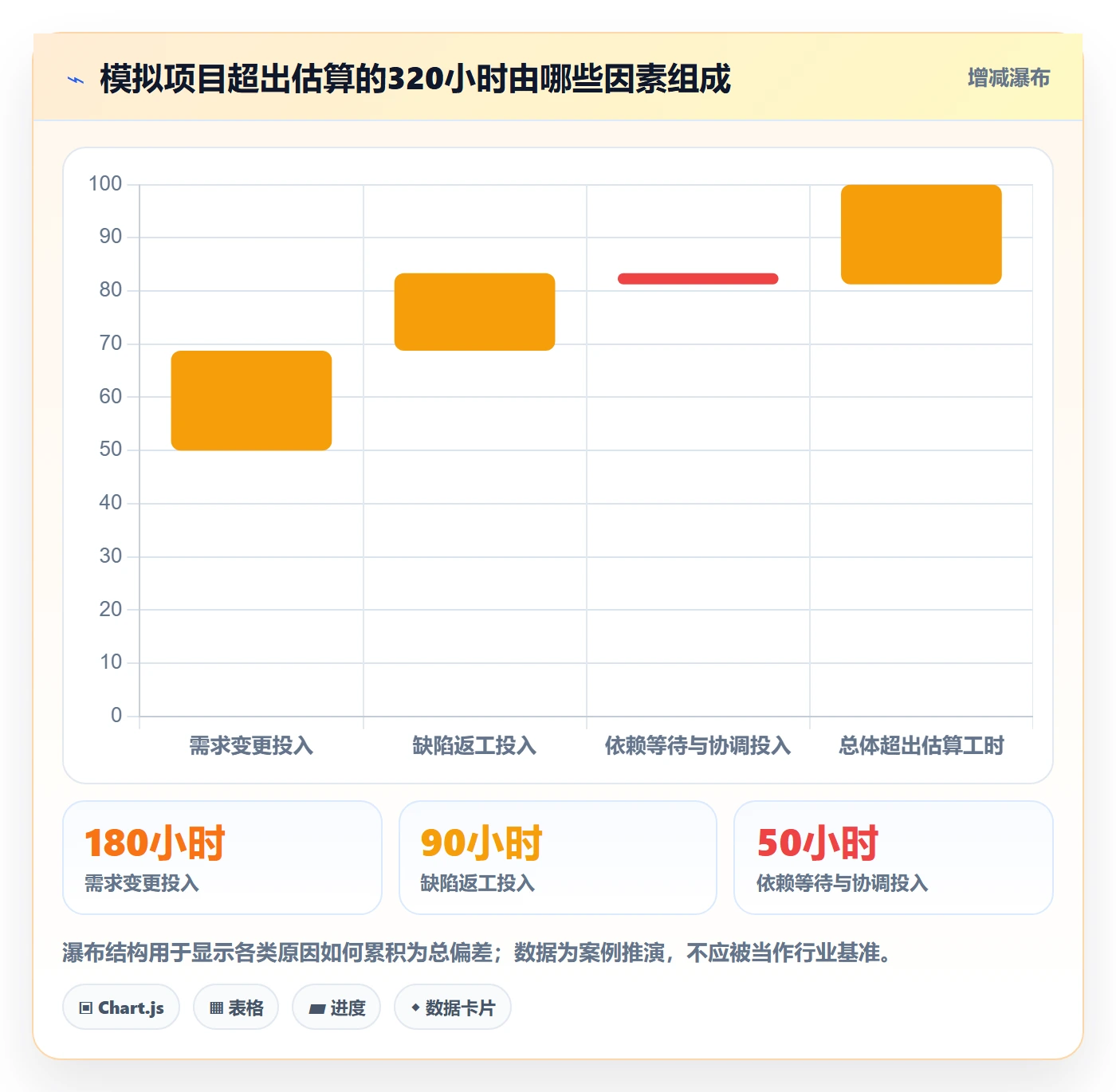

进一步按工作类型拆分后,模拟结果如下:需求变更相关投入 180 小时,缺陷返工 90 小时,外部依赖等待与协调 50 小时。三类合计 320 小时,与总偏差相等。此时可以提出更具体的判断:偏差主要与范围变化有关,同时存在返工和依赖成本,需要分别验证,而不是简单要求所有成员提高速度。
| 偏差来源 | 模拟投入 | 占超出工时比例 | 下一步核查 |
|---|---|---|---|
| 需求变更 | 180 小时 | 56.3% | 核对变更时间、审批记录和估算调整 |
| 缺陷返工 | 90 小时 | 28.1% | 核对缺陷来源、阶段分布和重复缺陷 |
| 依赖等待与协调 | 50 小时 | 15.6% | 核对阻塞时长、责任团队和决策等待 |
| 合计 | 320 小时 | 100% | 将三类原因分别进入改进计划 |
2. 先验证口径,再解释数字
上述拆分有意义的前提,是分类可靠。若所有成员把会议时间都填入“需求变更”,数据会夸大范围变化;若缺陷返工只记录修复时间、不记录定位与验证,质量成本又会被低估。复盘前应抽样查看工时条目、工作项状态、变更单和缺陷记录,确认数字含义一致。
我建议至少抽样检查高投入工作项、异常补录和偏差最大的项目阶段。抽样不是为了抓个人错误,而是验证数据质量。如果分类错误集中在某个团队,优先修订说明和界面提示,而不是先追责。
3. 从实际偏差追到计划变化和过程节点
接下来要把投入按周或阶段展开。如果偏差在需求确认前就出现,说明估算基础可能不足;如果变更发生后投入阶梯式上升,则要检查变更是否及时进入计划;如果投入主要在测试阶段增加,则可能是质量门禁、环境稳定性或交付节奏存在问题。
不同原因对应不同动作。范围变化导致的超支,要提高变更评估和重新基线的及时性;缺陷返工导致的超支,要处理缺陷来源、验证覆盖和质量责任;依赖等待导致的超支,要明确跨团队服务时限和升级路径。单纯压缩工时目标,只会把这些问题推迟到下一周期。

4. 观察预测误差,而非只评价事后准确率

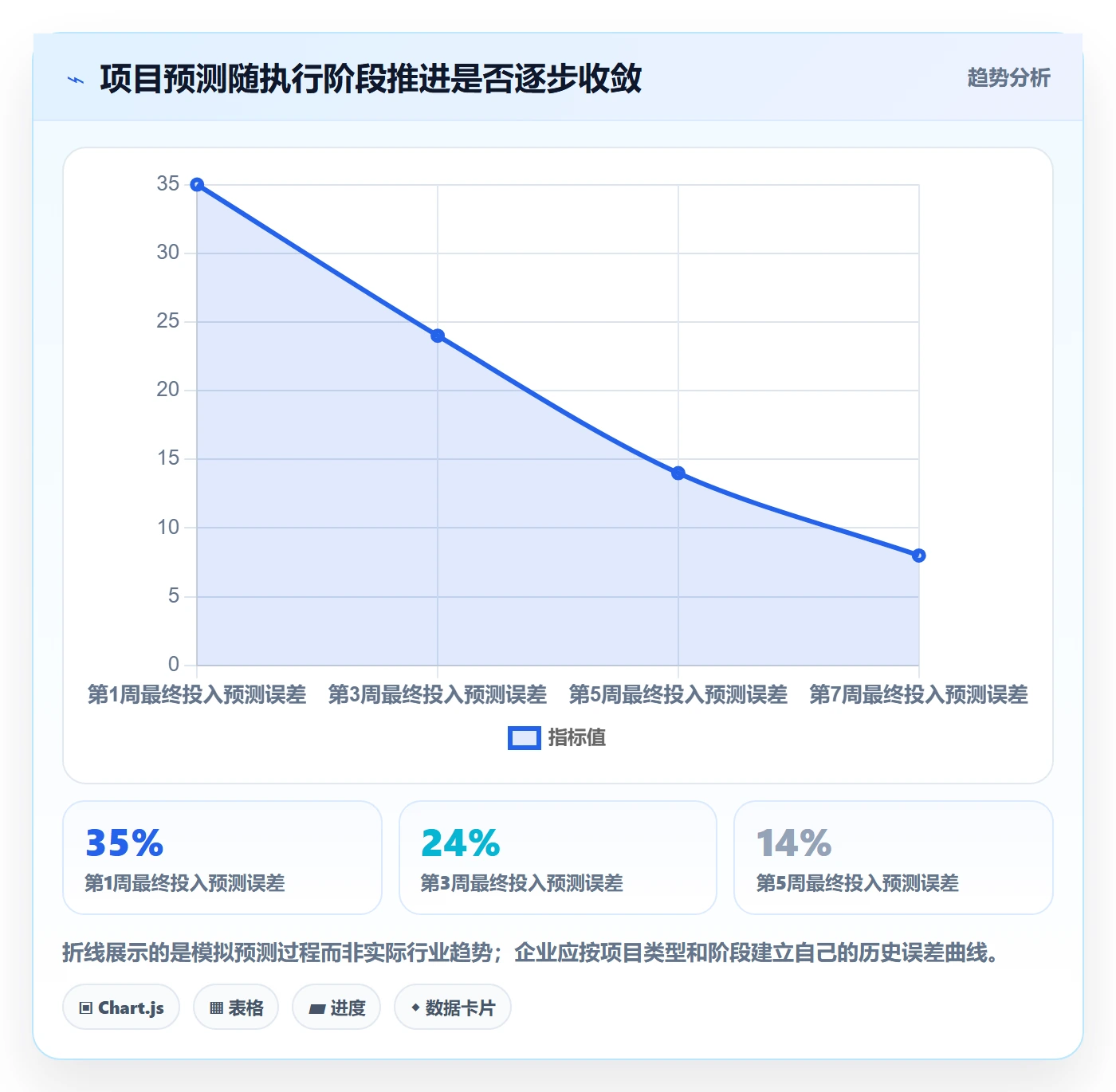

项目估算不可能一次就准确。更有用的观察是预测随信息增加是否逐步收敛:计划是否按时更新、范围变化是否同步更新、剩余工时是否比实际更能预测最终投入。若项目早期估算误差大,但每周根据新信息修正并保持稳定交付,未必比一个早期数字漂亮、后期突然大幅跳变的项目更差。
可以用“阶段预测误差”观察这一点:每周记录预计最终投入与最终实际投入的差异,并区分项目类型。探索型项目、维护型项目和固定范围交付项目不宜混在一起比较。相同误差比例,在不同不确定性和合同约束下,管理意义可能完全不同。

5. 关注中位数与分布,避免平均数掩盖极端情况
项目平均工时容易受到少数大型项目影响。若一个部门有几十个工作项,平均投入上升可能只是少数复杂任务拖长;中位数、分位数和长尾分布更能揭示典型工作项与极端事项的差异。对管理者而言,长尾任务往往值得检查拆分质量、依赖复杂度和估算假设。
例如,若 80% 的工作项都在估算区间内,另 20% 集中超出很多,问题可能不是全团队都低效,而是工作项拆分或风险识别存在系统性缺口。反之,如果大多数任务都略微超出,可能是组织普遍低估协作、评审或质量验证投入。
六、不同情况下的行动建议:把数据转成具体管理动作
1. 小团队刚开始记录工时
小团队不必一开始就引入复杂审批和多级分类。先明确记录目的,建立少量工作类型,要求工时关联任务,并固定每周复盘一次。最初阶段的目标是形成一致习惯和可解释数据,不是追求统计模型的复杂程度。
- 先试运行 4 至 6 周,观察填写耗时、漏填和分类争议。
- 只保留能支持决策的字段,避免把每一种活动都拆成独立类别。
- 选择一两个项目复盘偏差,确认数据是否能回答实际问题。
- 试运行后再决定是否增加审批、成本归集或自动提醒。
2. 多项目并行,资源冲突明显
多项目组织应把未来容量和历史实际分开管理。历史工时说明过去投入,排期和资源计划说明未来承诺;将两者混为一谈,会让项目负责人把“过去投入多”误解为“未来也有容量”。建议按周查看关键角色的计划负荷、已承诺工作和临时支持需求。
当一个成员被多个项目同时安排到接近满负荷时,不要先要求他提高利用率,而应由组合负责人决定优先级、降低并行度或调整交付承诺。多任务并行的成本通常不会体现在单项工时之中,需要结合等待、切换和阻塞情况判断。
3. 客户计费或合同项目需要较强审计能力
计费场景要求更严格的记录与审批,但“严”不等于让成员无差别填写更多字段。应先确认合同计费规则、可计费活动范围、舍入方法、证据要求、客户确认周期和争议处理机制。所有规则都应在项目启动时向成员说明。
对于计费工时,建议保留提交、审批、修改和导出的审计记录,并区分内部成本投入与客户可计费投入。两者可能存在差异,不能为了让账面匹配而把内部管理活动强行变成可计费活动。
4. 研发和探索类工作不确定性较高
探索型工作往往会随着调查推进不断改变问题定义。此时,工时适合用来观察投入分布、识别假设验证成本和评估容量,而不适合用单一估算偏差给团队定性。应允许估算更新,并保留更新原因与时间点。
如果研究任务长期没有可验证产出,可以结合阶段目标、实验结果、风险消除和决策记录进行复盘。工时数据告诉我们投入了多少,却不直接说明是否产生了有价值的信息。
5. 组织已经有系统,但数据质量差
此时不宜先增加强制审批。先看问题究竟是漏填、错填、关联不上、分类混乱,还是管理者不使用数据。不同问题对应不同措施:漏填需要降低录入阻力和优化提醒;错填需要调整口径和培训;关联不足需要改善工作项设计;数据不使用则需要重构复盘机制。
可以通过每月抽样检查和工时纠错记录建立质量反馈。不要只公布某个团队的“准确率”,还要说明如何抽样、错误如何定义、成员如何申诉。否则,质量指标本身会变成新的填报压力。
6. 需要把工时与成本或经营结果关联
在经营分析中,工时只是成本模型的一项输入。还需要明确角色成本率、分摊规则、可计费比例、项目收入确认方式和间接费用边界。未经财务确认的工时金额,不应被当作正式利润结论。
项目负责人可以先用工时趋势识别资源结构和投入变化,再与财务共同确认成本口径。若工时记录用于合同报价,应将历史数据按项目类型、角色、复杂度和交付方式分组,避免拿少数项目的平均值套用所有业务。
七、不同情况下的取舍:制度严格、记录轻量与管理透明如何平衡

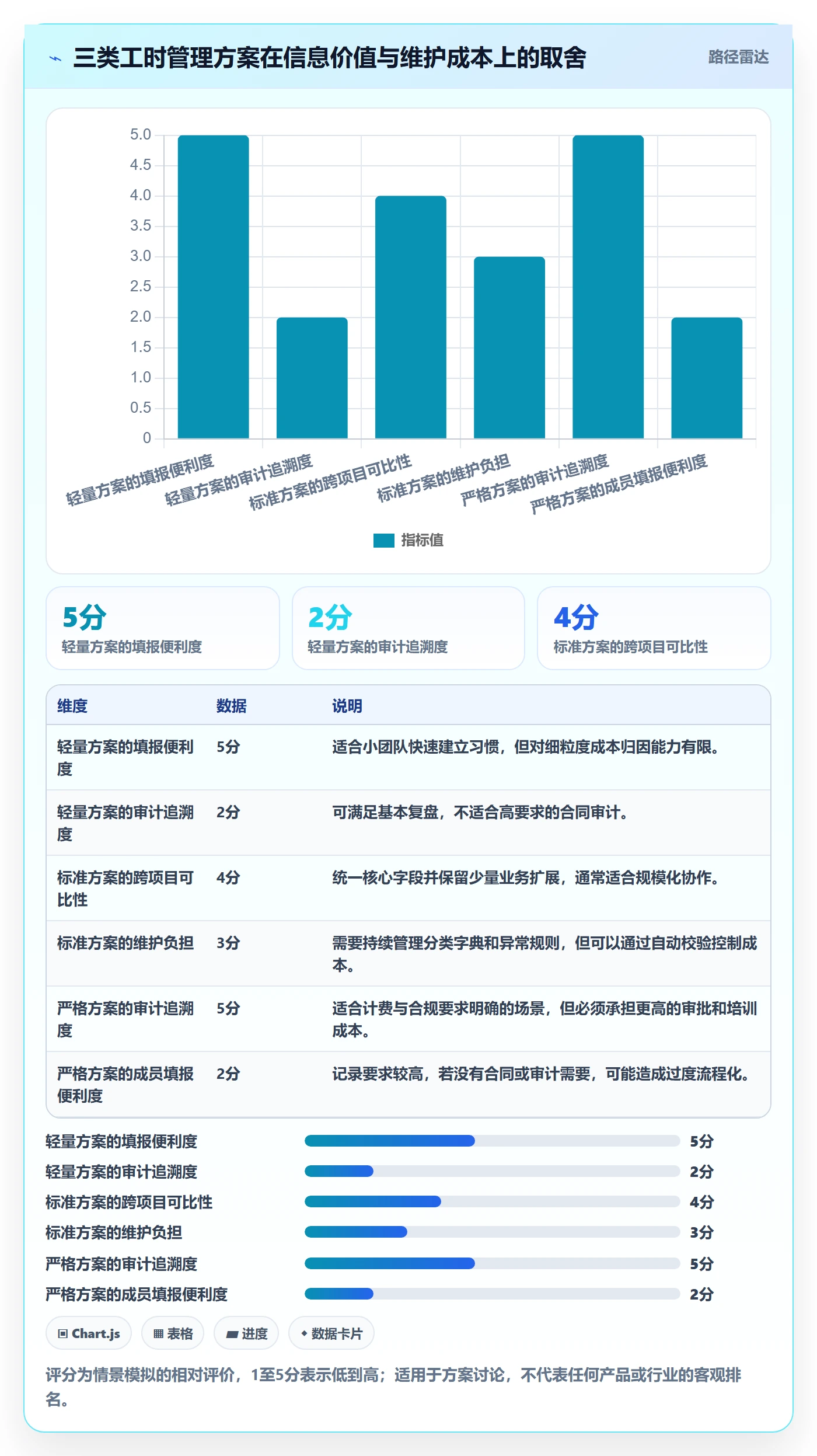

1. 记录精细度与成员负担之间的取舍
更细的记录带来更强的追溯能力,也会增加填报和复核成本。若新增的细节无法改变资源、成本或流程决策,就没有必要要求成员持续维护。组织可以先问:这项数据将由谁使用、在什么会议中使用、可能触发什么行动?答不出来的字段,通常不值得保留。
| 方案 | 优势 | 代价 | 适用场景 |
|---|---|---|---|
| 日级或工作项级记录 | 维护成本较低,易于推广 | 对细粒度计费和短期切换解释不足 | 内部项目管理、容量趋势 |
| 半天或小时级记录 | 可解释性更强,适合阶段分析 | 回填负担和分类错误风险上升 | 多项目并行、客户服务复盘 |
| 分钟级或事件级记录 | 可支持精细计费和审计 | 维护成本高,容易产生形式化记录 | 合同有明确计时要求的服务业务 |
2. 自动化与人工判断之间的取舍
自动计算适合处理汇总、阈值提醒、缺失检测和重复记录检查;人工判断适合解释范围变化、复杂依赖和质量返工。把异常完全自动化,会把特殊情境误判为违规;完全依赖人工,又会让管理负担随着项目数增长。
比较稳妥的做法是“机器筛选、负责人解释、流程记录动作”。系统提出需要关注的项目,负责人结合业务情境确认,最终将原因和措施记录下来。要通过日志定期检查误报和漏报,并根据使用结果调节规则。
3. 透明度与隐私之间的取舍
透明不意味着所有人看所有人的详细工时。团队可以共享项目整体投入、偏差原因和改进动作;个人明细则按职责开放。组织应避免公开个人排名,也要解释数据用途,尤其要说明工时数据是否用于考核、计费、合规或容量预测。
如果数据用途发生变化,例如从项目估算转向个人绩效,组织应重新评估口径、权限和成员沟通。旧数据通常不是为新用途设计的,直接复用会产生误读和信任问题。
4. 统一标准与团队差异之间的取舍
跨部门比较需要统一最低口径,但不同工作类型也需要保留必要差异。可以统一人员、日期、项目、工作项、实际投入等基础字段,再允许研究、客户支持、产品研发等类型使用不同的辅助分类。
如果追求完全统一,特殊工作容易被错误归类;如果每个团队都自建口径,跨项目和跨部门汇总又失去可比性。我的建议是统一数据骨架、明确局部扩展边界,并要求新增分类说明业务用途和负责人。

八、落地清单:先运行一个周期,再用证据调整制度
1. 第一步:写清目的和不适用场景
制度开头应明确数据用于什么,以及不用于什么。例如,工时用于项目估算复盘、容量规划或合同计费;若不直接用于个人绩效,就应明确写出,避免成员自行猜测。目的越清楚,分类和权限越容易设计。
2. 第二步:定义最小字段与分类字典
建立能够支持复盘的最小字段集:成员、日期、项目、工作项、投入时间、活动类别、记录状态。若需要计费,再增加客户、可计费状态或合同任务等字段。每增加一个字段,都要说明其用途和维护责任。
3. 第三步:选取代表性团队试运行
试点不要只选最愿意配合的团队。至少包含一个常规交付团队、一个多项目并行团队;如果组织有客户计费业务,还应选择一类计费场景。试运行 4 至 8 周,观察真实填报耗时、异常类型、数据修正量和复盘使用情况。
4. 第四步:用少量指标判断流程是否健康

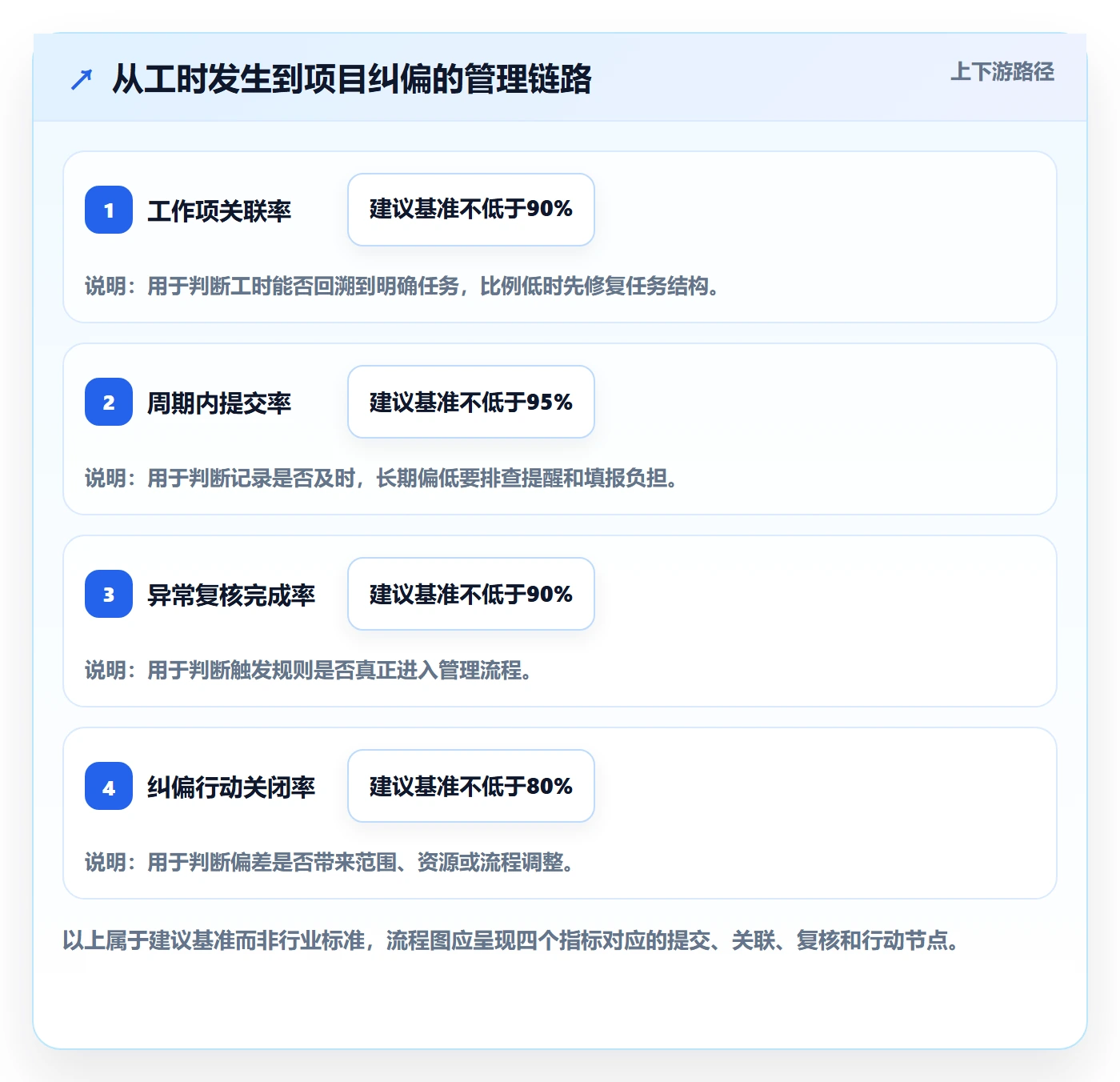

建议从五类指标开始:周期内提交率、工作项关联率、异常复核完成率、纠偏行动关闭率、每人每周维护工时。不同团队的基线可能不同,不要在试点初期直接设成硬性绩效指标。应先观察趋势和误差来源,再设目标。
要特别关注“维护工时”。若管理工时所花的时间已经明显影响交付,说明记录粒度或审批机制可能过重。制度设计的目标不是无限增加数据,而是用合理成本换取更可靠的决策信息。
5. 第五步:把复盘结论变成规则更新
每个周期复盘结束后,记录三类变化:哪些分类被频繁误用、哪些异常提醒没有产生行动、哪些决策确实因为工时数据变得更及时。对前两类问题调整规则,对第三类结果保留有效机制。制度更新应有版本记录,避免不同团队使用不同解释。
如果使用管理软件,应检查它是否支持工作项关联、按角色授权、历史变更追踪、异常提醒和导出复核。以 PingCode 等项目管理平台为例,选型评估不应停留在“有没有工时模块”,还要验证实际工作流能否覆盖组织规则,数据能否按项目、团队和时间维度追溯,以及权限是否适配企业管理边界。
九、结语:好的工时制度让偏差更早被看见,而不是让表格更整齐
1. 重新定义工时管理的成功标准
我不把“每个人都按时填满工时”视为成熟度终点。更值得追求的是:计划变化能够被及时记录,异常投入能够被解释,跨项目冲突能够被提前发现,复盘结论能够改变下一轮安排。工时统计的价值,最终体现在它是否改善了决策。
一个组织完全可以从简单规则开始:统一工时口径、关联工作项、按周期复核、用少量数据复盘偏差。等这些动作稳定后,再逐步增加成本归集、容量预测和自动化提醒。先有可信数据,再谈复杂分析;先有管理闭环,再谈精细制度。
2. 下一步怎么做
如果目前只有表格,先选一个项目,把估算、实际、剩余、变更和返工按同一口径记录四周;如果已经有平台,先抽样检查工作项关联率、补录比例和异常处理时长;如果工时用于计费或考核,则先确认合同、权限、纠错和合规边界。
最重要的判断是:不要问“怎样让所有人填得更细”,先问“我们准备依据这些数据作出什么决定”。当每一项记录都能回到一个具体问题,工时管理才从行政负担变成组织的学习机制。
常见问题解答(FAQ)
1. 项目成员工时应该按什么流程填报和确认?
我们团队之前要求大家月底统一补工时,结果经常有人记不清某项任务做了几天,负责人也很难判断记录是否可信。想把流程改得轻一些,但又担心每天填报会增加负担,究竟怎样安排更合适?
建议采用“任务发生时记录、每周核对、周期末确认”的流程,而不是月底集中回忆。成员在任务上记录日期、投入时长和简短说明;负责人每周检查缺失、异常和任务归属,项目负责人在周期结束时确认汇总。比如一个 5 人团队每人每周核对一次,通常比月底逐条追问更容易发现遗漏。
规则上要明确工时记录的是实际投入,不是任务计划时长,也不要把请假、等待和会议默认计入开发工时;若需要统计这些时间,应单独设置类别。
2. 工时填报精确到什么粒度,才不会变成形式主义?
我不确定工时应该精确到分钟、半小时,还是按天估算。粒度太粗,数据好像没法分析;粒度太细,成员又会花很多时间维护记录,甚至为了填表而频繁切换任务。
对多数知识型项目,建议从 0.5 小时或 1 小时作为最小记录单位试行,并按实际工作节奏调整,不必追求分钟级精确。判断标准是:记录成本是否显著增加,以及数据是否足以支持排期复盘。若一项任务只投入十几分钟,可按团队约定合并到同类任务,但不能长期把零散工作记到一个无关的大任务下。
试行两到四周后,比较补录比例、退回次数和成员反馈;如果小数值记录大量增加审核成本,就应放宽粒度,而不是继续追求表面精细。
3. 项目工时统计最值得关注哪些指标?
我看过团队只展示总工时的报表,但总数高低似乎不能说明项目是否健康。想知道除了投入总量,还该看什么指标,才能发现延期风险或估算偏差,而不是把工时变成考核成员的排名。
总工时只能说明投入规模,不能单独代表效率或产出。建议至少同时看计划与实际工时偏差、按任务类型拆分的投入、未归属任务的工时比例,以及工时与里程碑完成情况的关系。例如某阶段计划 200 小时、实际 260 小时,偏差为 30%;这时应进一步检查需求变更、返工或任务拆分不足,而不是直接认定成员效率低。
指标用于发现项目问题,不宜用单人总工时排名替代绩效判断,因为复杂任务、协作和等待时间都会影响数字。
4. 怎样减少漏填、补填和工时归属错误?
我们遇到过成员把工时记到项目上,却没关联具体任务;也有人临近结算时一次补录一周记录。负责人不想天天催,但又需要数据能用于成本复盘,有没有一套低摩擦的校验办法?
先把记录入口和规则做简单:任务开始时确认归属,结束或当天收尾时补记投入;每周设置固定核对时间,并由系统或表格提示未填日期、超出工作日常范围的单日工时、没有任务关联的记录。异常提示应触发核实而非自动判错,因为加班、跨项目支援等情况可能合理。可以连续观察四周的及时填报率和退回率;
若多数问题集中在任务找不到或分类不清,优先改任务结构和类别说明,而不是增加催报频率。
核心关键词
文章包含AI辅助创作:工时统计流程与规范:项目成员工时管理协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/572128
读者评论
我们团队试过按天细分到多个任务,后来发现成员每天花在补录上的时间不少,数据却未必更准。改成按工作项和半天记录,再每周抽查异常,执行阻力小了很多。关键还是提前约定哪些会议、支持和等待时间单独归类。
做客户计费项目时,实际工时确实不能只靠成员填报,还要结合工单、交付记录和负责人审批。尤其是补录和修改,如果没有保留痕迹,月底很难解释账单差异。文章提到区分估算、剩余和实际,这一点对结算复盘很有帮助。
我比较关注个人工时数据的使用边界。以前公司把工时排名和绩效直接挂钩,结果大家倾向于多填、少报等待时间,项目数据反而失真。若用于资源分析可以看团队趋势,但涉及个人评价时,最好明确权限、申诉和纠错机制。
