计划工时管理方法大全:项目成员工时管理协同管理落地清单
计划工时管理最容易被误解成“把每个人每天填满八小时”,但真正决定项目能否按期交付的,往往不是填报是否准时,而是计划有没有反映真实工作、变更能不能及时回写、管理者是否能据此做出取舍。对一个 100 人以上的研发组织来说,如果工时数据只在月底汇总,它很可能只是一份滞后的统计表;如果它能连接需求、任务、人员、迭代和成本,就能成为识别风险、协调资源的操作依据。本文从计划、执行、反馈、复盘四个环节,给出一套可以逐步落地的工时协同方法,并以 PingCode 这类项目管理平台的使用场景说明怎样把流程串起来。
一、核心结论:工时管理的目标不是“记得更细”,而是“决策更及时”
1. 先区分四种工时,别把不同问题塞进一个数字
我建议先把工时拆成四个概念:计划工时、实际工时、剩余工时和已确认工时。计划工时回答“预计要投入多少”,实际工时回答“已经投入多少”,剩余工时回答“完成还需要多少”,已确认工时则回答“这些记录是否经过责任人或管理流程认可”。这四类数字对应不同动作,混在一起会让报表看起来整齐,却无法用于判断。
例如,某个任务最初计划 16 小时,成员已经投入 12 小时,但仍判断需要 10 小时才能完成。此时项目消耗是 12 小时,预计总投入是 22 小时,偏差不是简单的 12 对 16,而是预计超出 6 小时。若只看“已填 12 小时”,管理者可能误以为任务还在预算内。
我的判断标准是:一条工时记录必须能回答“对应什么工作、发生在哪段时间、由谁确认、是否改变剩余工作量”。缺少任务关联的填报只适合财务核算;缺少剩余估算的记录只能解释过去,不能帮助预测未来。
2. 管理指标要从项目决策倒推
如果团队要预测交付日期,重点看剩余工作量、团队吞吐和依赖阻塞;如果要控制成本,重点看实际投入、费率和预算消耗;如果要保护成员负荷,重点看跨项目分配和持续加班信号。没有一种“最完整的工时仪表盘”适合所有团队,先确定决策,再决定采什么数据,通常比先建十几张报表更有效。
| 要做的决策 | 核心数据 | 适合的复盘周期 | 常见误读 |
|---|---|---|---|
| 是否需要调整交付范围 | 剩余工时、关键任务偏差、依赖状态 | 每周或每个迭代 | 把已消耗工时当作完工比例 |
| 是否需要增派或调换人员 | 成员负荷、技能匹配、未来可用时间 | 每周滚动检查 | 只看总人天,不看工作类型与上下文切换 |
| 是否超出项目预算 | 实际投入、预算消耗、预计完工成本 | 月度或里程碑 | 把加班投入当成额外产能而不计成本 |
| 估算方法是否需要校准 | 计划与实际偏差、任务类型、变更原因 | 迭代结束后 | 用单个任务的偏差评价个人能力 |
图表适合呈现“数据怎样支撑决策”,不适合把所有人的工时排成排行榜。下面的数据是用于团队设计指标的情景模拟,不代表行业统计。

3. 工时管理的最小闭环
一套可运行的闭环至少包括五个动作:先把工作拆到可估算的任务,再给任务分配计划工时;执行中记录实际投入并更新剩余估算;遇到范围或依赖变化时记录原因;周期复盘时比较计划、实际和预测;最后将偏差用于改进拆分、估算和资源安排。
这个闭环不要求一开始就追求精确到分钟。对多数知识工作团队来说,能稳定区分任务、项目和投入类别,且能在每周内发现明显偏差,往往比要求成员每天多次打卡更有价值。
二、背景和真实场景:为什么工时表经常“填了也没用”
1. 多项目并行时,成员的可用时间容易被重复承诺
我在工时流程设计中最常见到的场景,不是成员完全没有工作,而是一个人同时被两个项目经理按“全职”安排。项目甲按每周 40 小时排入任务,项目乙也按 40 小时排入任务;部门还会临时安排会议、支持和故障处理。结果不是员工突然不努力,而是计划从一开始就超过了真实容量。
团队容量不能简单用“人数乘以标准工时”得出。假设 8 名成员一周理论上有 320 小时,但扣除会议、值班、评审、休假和跨团队沟通后,真正能分配给项目任务的时间可能只有 220 至 260 小时。这个范围只是计划时的容量假设,应由团队依据历史数据校准,而不是当成固定行业常数。
2. 任务没有拆到可观察的粒度,估算就会变成猜测
“完成支付模块”不是一个适合直接估时的任务,因为它可能包含需求澄清、接口设计、编码、联调、异常处理、测试修复和上线准备。不同环节的风险不同,责任人也可能不同。一个可操作的任务应当有明确交付物、负责人、验收条件和依赖关系。
但拆分并非越细越好。若成员每完成一个十分钟动作都要创建任务和填报,管理成本会反过来侵蚀交付时间。我的实践建议是:任务通常拆到能在一到三天内观察进展;若工作有明显技术不确定性,先设探索或验证任务,再根据结果估算后续实现工作。
3. 月末补录会产生“看起来完整、实际上失真”的数据

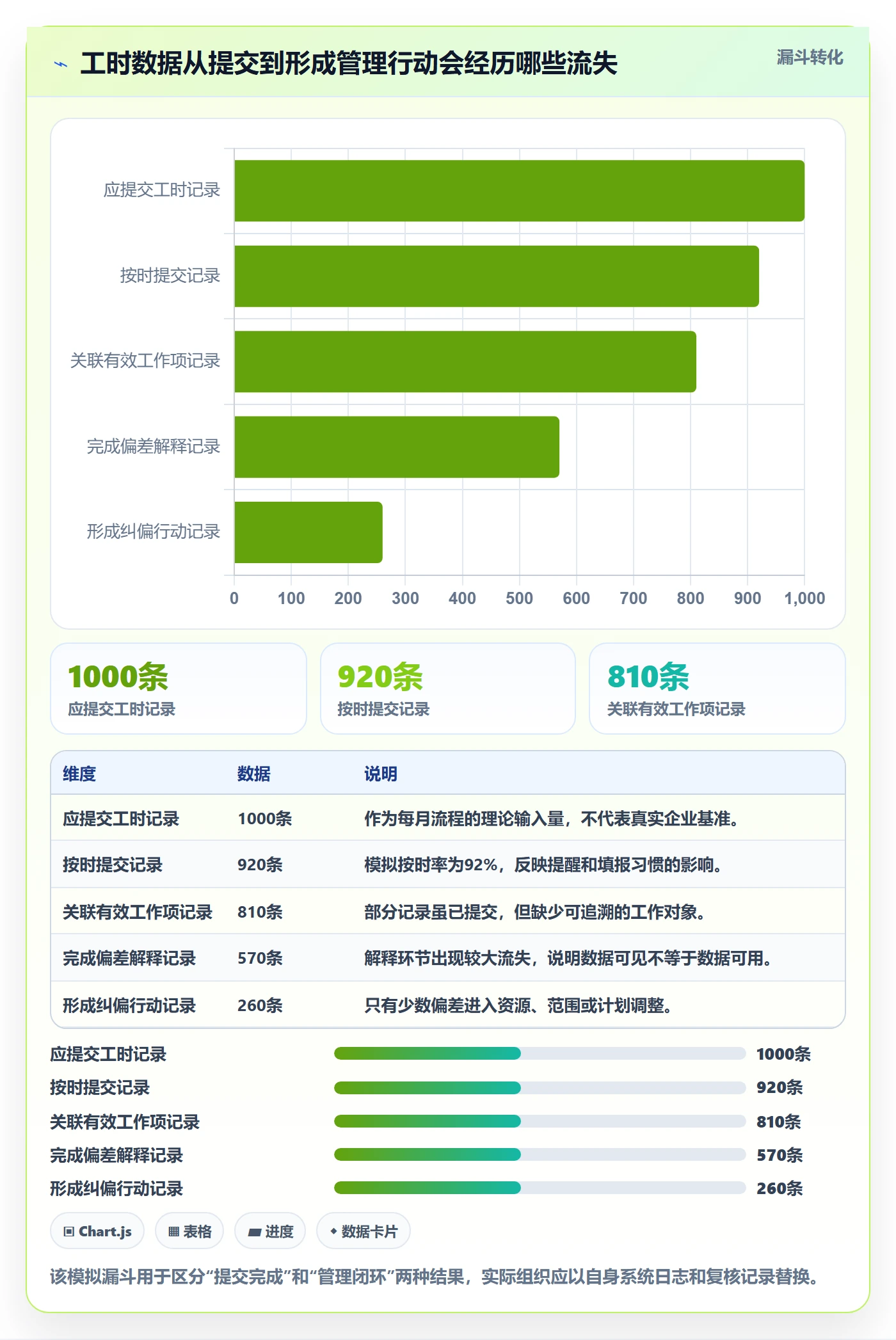

成员在月底回忆整月工作时,容易把会议、临时支持、返工和等待时间合并成一个大概数字。补录量越大,任务关联越模糊,管理者越难判断偏差究竟来自估算不足、需求变化、质量问题还是依赖阻塞。填报完整率高,不等于数据质量高。
因此,我更看重记录延迟和异常更正,而不只看提交率。日常工作可以每周集中补录一到两次,关键变化则应尽量当日更新。对跨时区团队、现场服务团队或工时受合同约束的项目,周期可调整,但应明确记录时限和审批方式。
4. 规模化组织需要的是协同口径,而不只是一个填报入口
在 100 人以上组织中,部门、产品线和项目组往往使用不同的任务粒度、工时类别和审批习惯。若没有统一的数据定义,管理层看到的总工时可能不可比较:一个团队把测试投入记在任务上,另一个团队把它记为支持工时;一个团队把会议列入项目,另一个团队放在部门事务中。
因此,工具的价值不仅是让成员提交工时,更是帮助组织把需求、计划、任务、人员和统计视图关联起来。以 PingCode 这类项目管理平台为例,评估重点不应停留在“有没有工时字段”,而应检查项目计划与任务执行、成员分配、权限、报表和变更记录是否形成可追踪链路。具体功能和适配程度应以实际产品配置、版本和试点结果为准。
三、常见误区:看似严格,实际可能让数据更差
1. 误区一:把八小时填满当作管理目标
如果要求每个人每天都把标准时长分配到项目任务,成员就会倾向于把等待、会议或不确定工作塞进看起来合理的任务中。报表会变得“满”,但真实的可用容量、阻塞和管理性工作反而消失。对知识工作而言,时间记录应服务于分析与协同,不应被简单解释为个人产出排名。
更稳妥的做法是管理异常,而不是追求表面满格。例如关注连续多周超负荷、某类任务长期低估、一个项目频繁占用非计划支持时间,而不是要求每个人每一天都呈现相同曲线。
2. 误区二:计划工时等于承诺日期
计划工时是资源投入估算,不是日历工期。一个任务估算 24 人时,不代表它能在 3 个工作日内完成。人员是否可用、任务能否并行、评审和测试是否排队、外部接口是否按时交付,都会影响日历周期。
在项目计划中,应将“工时量”和“排期”分开管理。前者描述投入,后者描述时间窗口与依赖。把两者混为一谈,容易出现“工时够了,项目却仍然延期”的争论。
3. 误区三:实际工时超过计划就等于个人估算能力差
实际投入高于计划,可能是任务范围扩大,也可能是环境等待、需求澄清不足、外部依赖延误、返工增加或成员缺乏相应经验。若不记录原因,只用偏差评价个人,团队会逐渐学会留缓冲、低报或少报,最终失去估算数据的改进价值。
复盘应先问“偏差发生在哪里、哪些条件变化了”,再问“下次怎样改进”。偏差是过程信号,不是个人标签。若同类任务连续几个周期都偏差较大,才值得进一步检查估算模型、验收标准或任务拆分方式。
4. 误区四:越精确的填报越专业
工时记录到 15 分钟粒度,并不一定比半天粒度更准确。若成员主要从日历和记忆中回填,精度只是表面精细。团队应根据用途选择记录粒度:成本结算可能需要较细口径;项目预测和团队负荷分析通常更关注任务级投入与剩余量,而不需要每次工作切换都计时。
我通常会先测量填报负担。如果成员每天需要花费数分钟寻找任务、修正分类和解释异常,且这些细节没有带来更好的决策,就应简化字段或调整流程。数据采集成本本身也是管理成本。
5. 误区五:用总工时解释所有效率差异
两个团队投入相同工时,交付结果可能完全不同,因为任务复杂度、技术债、质量要求、人员经验和依赖数量不同。没有工作类型与结果范围,单看总工时无法说明效率。即便使用“单位需求工时”,也应先确认需求大小和验收口径一致。
更有解释力的比较通常发生在同一团队、相似任务类型和相近质量标准之间。跨团队排名容易把组织结构差异当成个人效率差异,应谨慎使用。
四、专业判断逻辑:怎样设计一套能长期运行的规则
1. 先定义使用场景,再定义填报口径
在上线任何工时流程之前,我会先与项目负责人、成员、财务或运营角色分别确认数据用途。对于交付预测,核心是任务关联和剩余工时;对于客户结算,核心是合同项目、工作类别和审核链;对于组织负荷,核心是人员在多个项目之间的分配与可用容量。
如果同一套表单承担所有用途,字段往往会膨胀。可以共享基础数据,但针对不同角色提供不同视图。成员只看到需要填报和更新的任务,项目负责人看偏差和风险,管理层看聚合后的趋势,避免所有人都面对同一张复杂报表。
2. 统一必须统一的口径,不要统一所有工作方式
组织层面至少应统一人员身份、项目标识、时间单位、工时类别定义、统计周期和审核规则。至于任务如何拆分、迭代长度多长、估算采用人时还是故事点,可以在统一原则下允许团队差异,只要能够说明映射关系。
工时单位通常建议采用小时或半天作为基础。项目周期较短、需要细致成本核算时,可选择小时;探索性工作和高不确定性任务可先记录投入区间并定期校准。不要一开始就要求每个部门用同一套估算粒度,否则流程可能压平真实差异。
3. 用滚动估算代替一次性承诺
计划不是立项时填完就冻结的数字。产品需求、技术方案、人员可用性都会变化。对正在执行的任务,我建议成员至少在关键节点更新剩余工时:任务启动时给初始估算,完成一半左右时重新判断,范围变化或依赖受阻时立即更新。
更新剩余量不是承认“之前估错”,而是把最新信息带入预测。若任务从 20 小时变成预计 32 小时,管理者更需要知道这个变化发生在第几天、由什么引起,而不是等到月底才发现超出预算。
4. 用偏差阈值触发讨论,不要把所有差异都升级审批
所有任务都走审批会拖慢协作,也会让审批者失去对真正风险的关注。可以设置分级阈值作为团队约定:小偏差由成员直接更新;中等偏差由负责人确认原因;涉及关键路径、预算或范围的重大偏差进入项目变更评审。阈值不应照搬其他团队,而应依据任务规模和风险承受能力设定。
下表中的比例是建议起点,不是通用标准。小任务的绝对偏差往往比百分比更重要;大型任务则需结合预算影响与关键路径判断。
| 偏差级别 | 建议触发条件 | 处理动作 | 适用边界 |
|---|---|---|---|
| 轻微 | 实际或剩余估算偏差不超过约 10% | 任务负责人更新记录,迭代复盘时汇总 | 适合常规、可拆分且风险较低的工作 |
| 中等 | 偏差约 10% 至 25%,或任务预计跨越一个计划节点 | 负责人记录原因,项目经理确认排期影响 | 百分比需结合任务最小规模与历史误差调整 |
| 重大 | 偏差超过约 25%,影响预算、关键路径或外部承诺 | 启动范围、资源或交付日期评估 | 不应只按工时比例判断,需纳入业务影响 |
5. 把工时变更和范围变更放在一起看
当计划工时上升时,团队需要区分“原工作做得更久”和“新增了工作”。前者可能指向估算、技术或质量问题;后者通常属于范围变化。两种情况的解决方式不同:前者需要过程改进,后者需要明确优先级、资源或交期调整。
我建议对变更至少记录时间、变更来源、受影响任务、预计额外投入和决策人。这样在项目结束时,团队才能解释“为什么实际工时大于最初计划”,而不是用一个总偏差替代所有原因。
五、案例与数据观察:从一张工时表到可用于项目预测的协同过程
1. 案例设定:一个多团队产品项目的容量冲突

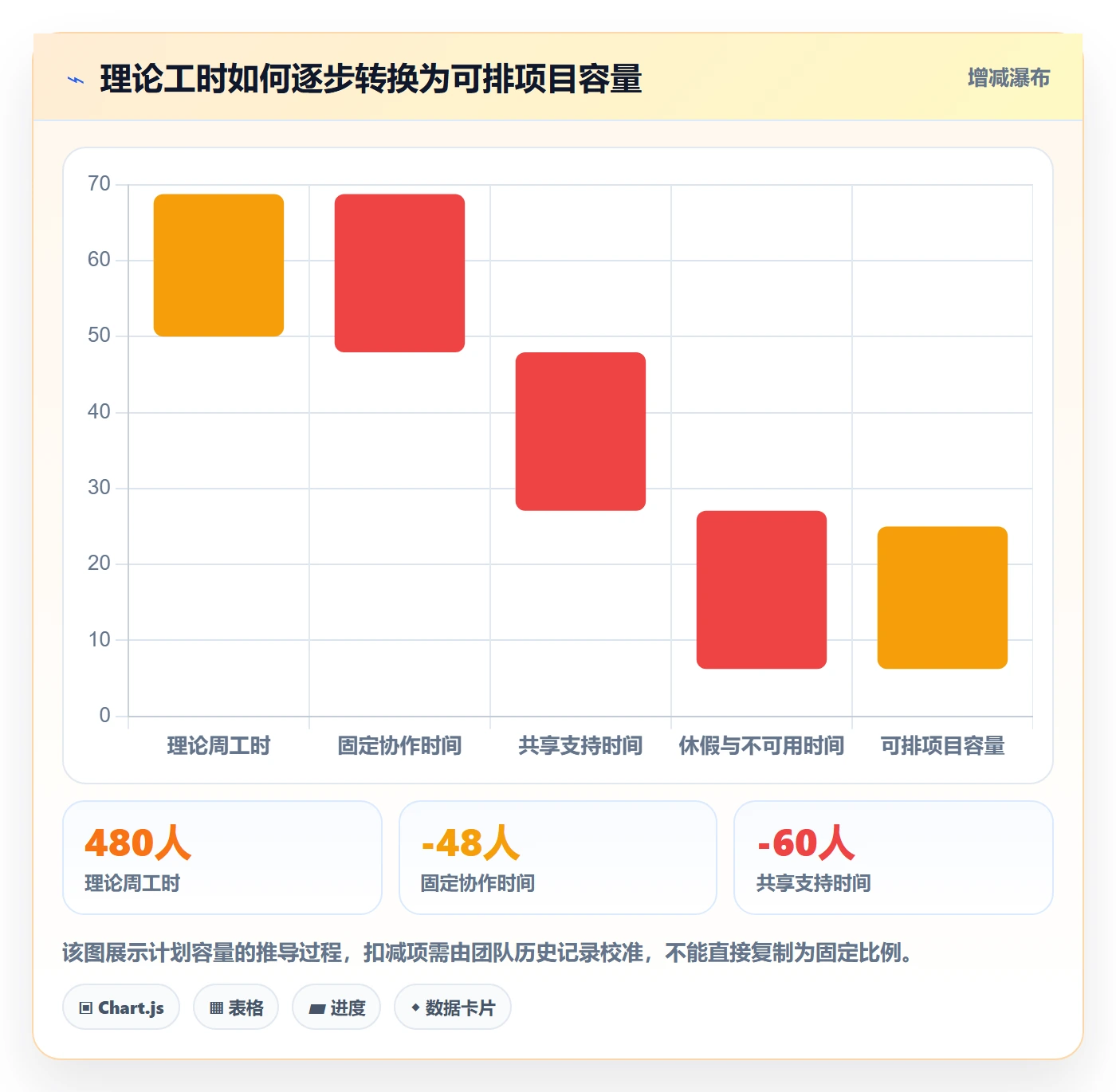

以下是基于项目流程设计经验构造的情景案例,数字为样本推演,不代表特定企业的真实经营数据。某企业有 120 名研发、测试和产品人员,一个跨部门项目由 3 个团队共同推进。早期计划按 12 人、每人每周 40 小时估算,得出每周 480 小时的理论投入。
试运行两周后,团队核对会议、值班、支持和休假,发现可用于项目任务的平均容量约为每周 350 小时。初始计划因此高估了约 37%。问题并非成员没有完成承诺,而是计划模型把理论工时当成了净产能。
2. 先让容量进入计划,再讨论任务差异
项目经理把每周容量拆为三类:项目任务、共享支持、固定协作。共享支持按团队历史数据预留,固定协作则包括评审、同步和必要的技术治理。项目任务不再把 480 小时全部占满,而以 350 小时左右作为初始可排容量,并保留小幅缓冲应对临时工作。
这里的关键不是预留一个看起来漂亮的比例,而是让容量假设可见、可复核。若每周支持工作持续高于预留,团队应重新估算容量或减少支持负担,而不是要求成员把额外投入隐藏在项目任务里。
3. 用任务级剩余估算发现“低消耗、高风险”
第一轮报表显示某模块实际投入仅为计划的 45%,但任务剩余量没有下降。进一步查看后发现,接口联调受外部团队阻塞,成员已经转去处理其他任务。若只看实际工时,管理者可能认为模块进度正常;加入任务状态、阻塞原因和剩余量后,风险才显现出来。
因此,工时数据需要与进度状态一起解释。实际投入低可能代表工作进展顺利,也可能意味着任务尚未开始、被阻塞或成员被调走;实际投入高也可能是高产出,也可能是返工和范围扩大。没有上下文的数字不应直接被解读为效率。
4. 用偏差分类让复盘变成可执行动作
团队在迭代结束后把偏差归为五类:需求变化、技术不确定性、依赖等待、质量返工和估算误差。每类只要求记录事实与下一步动作。例如,依赖等待并不自动归咎于外部团队,而是检查是否需要更早确认接口、准备模拟环境或调整任务顺序。
试运行的情景推演显示,若每周花 30 分钟做一次项目级容量检查,并将高风险任务的剩余量及时更新,管理者可以更早发现“工时尚未消耗、交付风险却在上升”的情况。这里的价值是提高风险发现速度,而不是承诺某个固定比例的效率提升。

5. 观察偏差时,同时看任务类型和变更原因

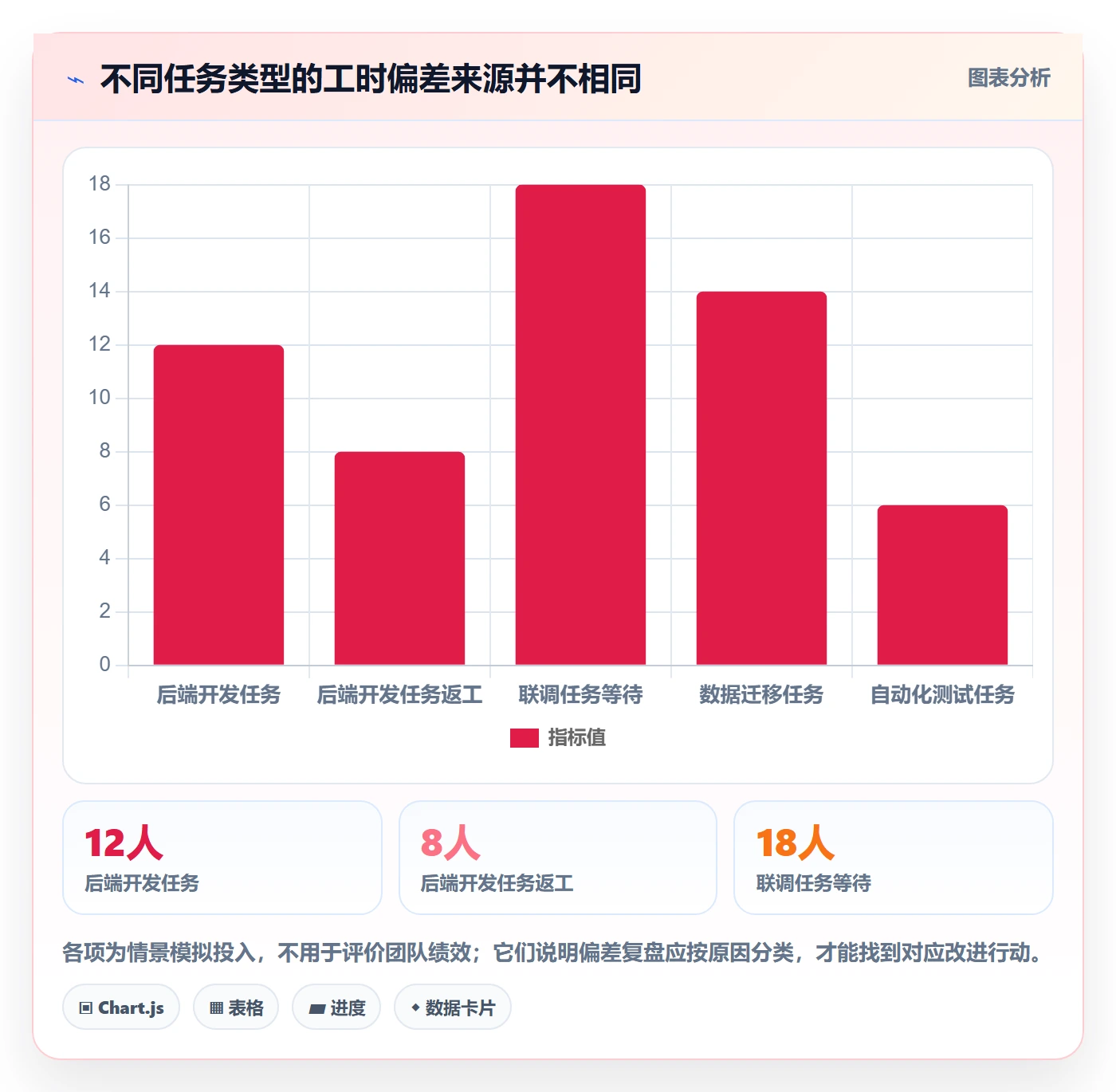

下面的模拟数据用于说明相同的工时偏差比例可能来自不同原因。若某类任务偏差集中在需求变化上,改进重点是变更治理;若偏差集中在返工上,则应检查质量门禁和验收条件;若主要来自依赖等待,单纯提高个人估算准确度并不能解决问题。

6. 结果应看预测质量,而不是只看填报率

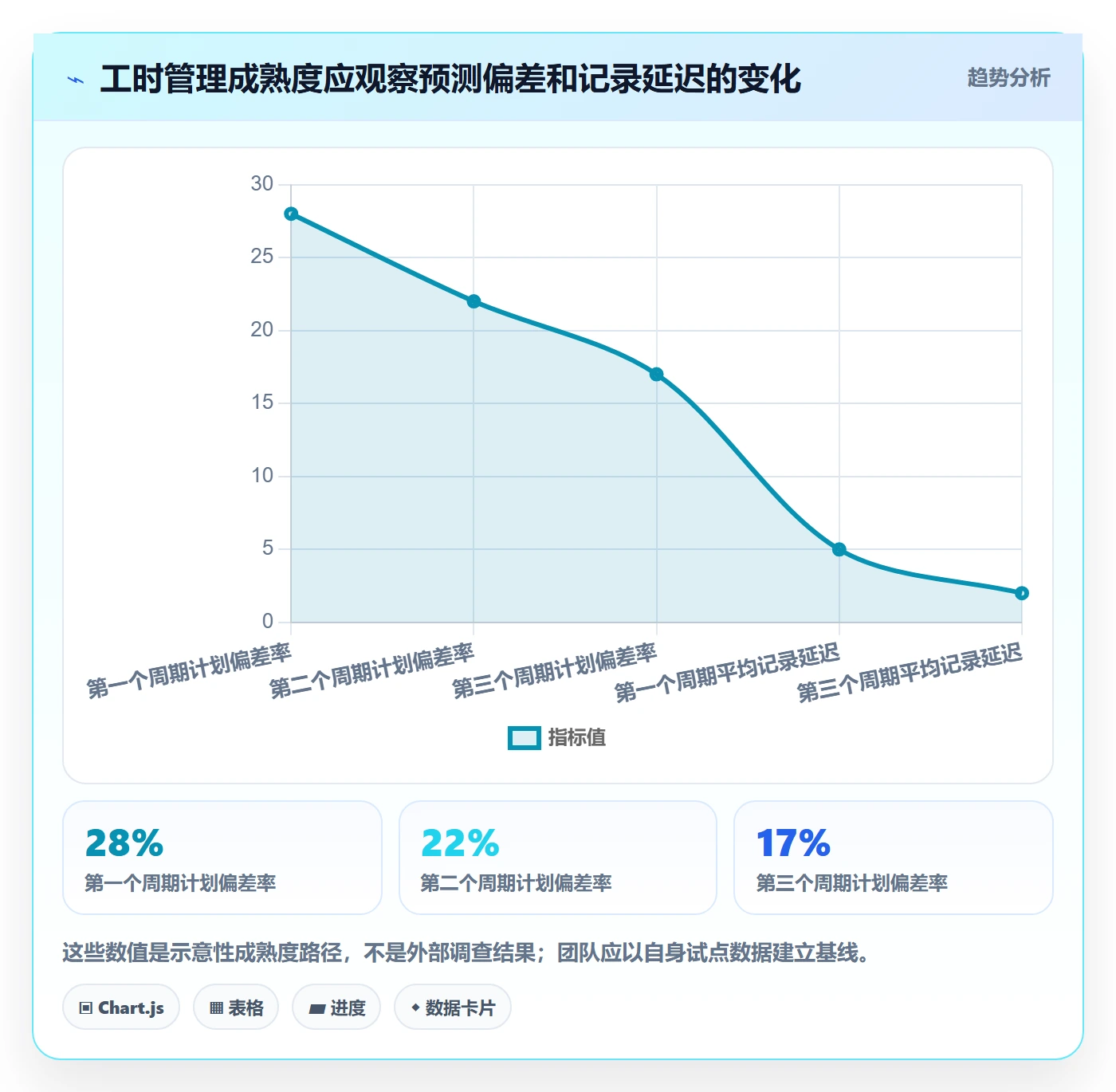

在试点结束时,团队可以比较计划变更次数、剩余工时更新及时率、重大偏差发现提前量、记录延迟和管理统计耗时。若填报率提高了,但预测误差没有改善、项目负责人仍需手工拼表,就说明流程可能只增加了录入工作。
建议把改进目标设为“让关键决策所需的数据更快、更可解释”,而不是单纯追求 100% 的每日填报。对客户结算等强合规场景,完整性本身可能是硬要求;对内部研发预测,合理粒度与及时更新通常更关键。

六、落地清单:从试点到组织协同的具体步骤
1. 第一步:明确业务目的和责任边界
启动前先写清楚这套工时流程要解决什么问题:交付预测、项目成本、人员负荷、客户结算,还是多个目标并存。随后明确谁负责定义口径、谁负责更新任务、谁审核异常、谁能查看汇总数据。没有责任边界,最后往往变成成员录入、项目经理催填、管理层仍然手工汇总。
涉及个人信息和绩效评价时,应提前说明数据用途、可见范围和保留规则。工时数据可以反映投入,却不能单独证明工作价值;将其直接用于个人排名,可能造成填报行为扭曲,也会损害团队对数据的信任。
2. 第二步:建立最少但够用的字段
初期字段可以包括:项目或产品、任务、负责人、日期、实际工时、工作类别、剩余工时、是否受阻、偏差原因。若业务需要成本核算,再添加费率或成本中心等字段;若不需要,就不要为了“以后可能用到”提前增加填写负担。
每个字段都应有清楚的定义。例如“支持工作”是否包括故障处理、临时咨询和部署协助;“计划工时”是初始估算还是当前预测;任务取消后已投入时间如何归类。字段定义最好配合两个正例和一个反例,减少不同团队的解释差异。
3. 第三步:选一个有代表性的项目试点
试点不要选最简单、最配合或最复杂的项目。较好的选择是一个有多角色协作、周期可控、项目负责人愿意复盘,但尚未处于重大交付危机中的项目。这样既能验证流程,也不至于让试点结果被极端情况主导。
试点周期可以覆盖两到三个迭代或一个完整里程碑。期间不宜频繁更改口径,否则无法比较前后变化。先记录基线,再试运行,最后由成员、项目经理和数据使用者分别反馈:哪些字段难填,哪些报表有用,哪些结论仍需要手工解释。
4. 第四步:建立固定节奏,而不是增加临时催报
建议把更新动作放进现有工作节奏:计划会估算任务,日常工作中记录实际投入,周中或周末更新剩余量,迭代结束后复盘偏差。若团队已经使用项目管理平台,应尽量在任务上下文中完成记录,减少在多个表格、聊天工具和系统之间复制。
对 PingCode 这类项目管理平台,可以在试点中重点验证:工时记录是否能关联任务和项目;成员是否能快速看到自己待更新的工作;管理者是否能按项目、迭代和人员查看汇总;变更记录和权限是否满足组织要求。实际配置是否支持这些流程,应通过产品演示、沙箱测试和试点验证,而不是只看功能清单。
5. 第五步:先做三个有用的视图
- 成员个人视图:显示当前负责任务、计划投入、已记录投入、剩余估算和阻塞信息,帮助成员及时更新工作状态。
- 项目负责人视图:突出关键任务偏差、未来容量、未更新记录和影响里程碑的依赖,不必展示所有细枝末节。
- 管理层视图:展示项目级趋势、预算消耗、跨项目负荷和重大风险,避免将个人明细暴露给无关角色。
报表应以行动为导向。例如“剩余量连续两周上升”比“某成员本月填了 163 小时”更容易触发有效讨论;“关键路径任务偏差超过阈值”比“部门总投入增加”更能帮助管理者判断是否需要调整范围。
6. 第六步:把异常处理写成简短规则
遇到工时超出计划、任务延期或人员被临时调走时,流程应告诉成员下一步做什么,而不是只要求解释。一个简明规则可以包含:更新当前投入和剩余估算,选择偏差原因,说明是否影响里程碑,通知对应负责人;若涉及范围或预算,再进入变更评审。
如果任务没有完成,剩余工时不能清零。如果任务取消,已发生投入仍需保留,并将取消原因关联到变更记录。这样才能避免“为了让报表好看”而删除历史投入,破坏复盘依据。
7. 第七步:每个周期只改一两个最重要的问题
第一轮复盘不必同时改估算方式、任务粒度、工时分类和审批层级。先找到影响最大的原因,例如容量被重复承诺、任务拆分过粗或周末集中补录,然后针对性调整。改动越多,越难判断是哪一项带来改善。
试点结束后,应输出一页规则说明、一组字段定义、一张角色责任表和一份数据质量基线。再决定是扩大到同类项目、调整后继续试点,还是暂停推广。工具上线不等于流程落地,成员知道为什么记录、负责人知道怎样使用、管理层知道如何避免误读,才算形成闭环。
七、不同情况下的行动建议与取舍
1. 小团队或单项目:先用轻流程,不要过度建模
如果团队人数少、工作集中在一个项目,先用任务级计划、实际投入和剩余估算即可。每周检查未更新任务、超出计划的工作和受阻事项。没有跨项目分配或成本核算需求时,不必建立复杂的成本中心、审批链和多层分类。
取舍在于:轻流程实施快,但难以支持跨项目资源分析,也不适合严格的客户结算。团队规模变大、项目数量增加或管理层需要统一报表时,再逐步增加字段和权限规则。
2. 多项目并行团队:优先解决容量冲突和上下文切换
若成员同时服务多个项目,首先建立统一的人员可用时间视图。把固定协作、值班、支持和休假等不可用于项目任务的时间显性化,再讨论项目间如何分配。若仅要求成员分别在各项目中填工时,却看不到总负荷,重复承诺仍然会发生。
取舍在于:统一容量视图有利于整体调度,但需要跨项目负责人共享计划和优先级。若项目之间存在严格保密或独立预算,可以只共享可用容量与冲突信号,不共享具体任务明细。
3. 客户服务或合同结算场景:完整性优先,预测性其次
按合同结算的团队通常需要记录客户、服务类别、工作日期、审核人和可计费属性。此类场景中,记录准确性和审批可追溯性是硬要求,应明确补录窗口、退回机制和审计规则。对客户不可计费的内部沟通、培训和返工,也要有清晰分类,避免成本归属失真。
取舍在于:较细的记录有利于合同对账,却会增加成员和审核者负担。可以通过常用任务模板、默认分类和批量审核减少摩擦,但不应以自动默认替代必要确认。结算口径还需由财务、法务或业务负责人共同确认。
4. 探索型研发或高不确定性项目:记录范围,不要伪装成精确承诺
探索工作常常无法在开始时给出可靠的单点工时。可以先设一个有时间边界的探索任务,例如用 16 至 24 人时验证技术方案,约定需要产出的证据和决策,再根据验证结果估算实现阶段。时间盒的目的不是强行完成未知工作,而是限制不确定性持续扩散。
取舍在于:区间估算和阶段性复核更诚实,但不如精确数字方便做短期成本汇总。此时应将“探索投入”与“交付实现投入”分开,避免把研究中的学习成本误当成执行效率低。
5. 大型组织或多事业部:先统一数据定义,再决定平台整合
若多个事业部已经使用不同系统,不应只因报表不统一就立即强制迁移全部流程。先盘点关键对象如何定义:项目、任务、人员、工时类型、成本中心和审批状态。再确定哪些口径必须一致、哪些工作方式可以保留差异,最后通过接口、数据仓库或统一平台逐步实现跨部门分析。
取舍在于:完全统一有利于汇总,但迁移成本高且可能压制业务差异;完全分散灵活,却难以做组合资源决策。适合多数组织的做法,是统一数据语义和关键统计口径,允许不同团队在执行细节上保留适配空间。
6. 选择工具时:先验证流程能否跑通,再比较功能清单
工具评估可以围绕一条端到端场景进行:创建项目计划、拆分任务、分配成员、记录工时、更新剩余量、处理偏差、查看项目和组织报表。让真实成员用一到两个周期测试,并观察重复录入、权限配置、数据导出和统计口径是否符合需要。
对中大型组织而言,平台还需评估角色权限、组织结构适配、历史数据迁移、接口能力、审计追踪、部署与安全要求以及长期运维成本。PingCode 可以作为评估候选之一,但是否适合应由业务流程试点和技术、安全审查共同判断,而不是只凭品牌介绍或演示环境做决定。
| 团队情形 | 优先关注 | 建议先做 | 主要取舍 |
|---|---|---|---|
| 小团队单项目 | 任务拆分与剩余估算 | 每周一次偏差复盘 | 简单易推行,但跨项目能力有限 |
| 多项目并行 | 共享容量和优先级冲突 | 建立人员周容量视图 | 提升调度能力,需要负责人协同 |
| 合同结算团队 | 记录完整性和审核追溯 | 统一客户、类别与审批口径 | 对账更可靠,填报和审核成本较高 |
| 探索型研发 | 不确定性和阶段边界 | 用时间盒记录探索投入 | 预测区间更真实,单点预算精度较低 |
| 大型组织 | 数据定义、权限和系统协同 | 先做跨部门口径盘点 | 汇总能力增强,治理与迁移成本上升 |
八、管理者检查清单:用十个问题判断流程是否真正落地
1. 计划与任务
- 每项关键工作是否有明确交付物、负责人和验收条件?
- 任务粒度是否足以在一到三天内观察进展,且没有细到制造大量维护负担?
- 项目容量是否扣除了会议、支持、值班和休假等不可排时间?
2. 执行与更新
- 成员能否在任务上下文中记录实际投入,而不必跨多个系统重复录入?
- 任务未完成时,是否要求更新剩余估算,而不是只提交已消耗时间?
- 范围变化、外部阻塞和人员调配是否能及时留下记录?
3. 复盘与治理
- 工时偏差是否按照需求变化、技术不确定性、等待、返工和估算误差分类?
- 管理者是否把工时用于预测、容量和成本决策,而不是单独用于个人绩效排名?
- 是否规定了数据可见范围、审核责任、补录时限和异常处理方式?
- 试点是否比较了填报负担、记录延迟、预测质量和人工统计耗时?
若以上问题中有多个答不上来,优先修流程和口径,不要先增加报表。系统能呈现数据,但不能替团队定义什么算完成、什么算变更、谁有权调整承诺。
九、结论:把工时当作项目状态的传感器,而不是成员行为的评分器
1. 真正有价值的工时管理关注“投入如何转化为交付”
我对计划工时管理的核心判断是:工时不是产出本身,而是观察工作过程的一种信号。只有当它与任务、范围、依赖、容量和结果关联起来,管理者才有机会判断项目为什么偏离计划、下一步该减少范围、调整资源,还是修复流程。
工时记录得越细,不一定越真实;报表越多,也不一定越能决策。更可靠的系统通常先做到三件事:计划基于真实容量,执行时更新剩余工作量,复盘时区分偏差原因。其余复杂度应由明确的业务需求驱动,而不是由“数据越多越好”的想象驱动。
2. 下一步可以从一个项目、一个周期和三个指标开始
如果你正准备落地,先选一个项目试点,在一个迭代内统一任务、实际工时和剩余估算口径。同步观察三个指标:计划与预测的偏差、工时记录延迟、项目负责人用于人工汇总的时间。一个周期后,和成员一起检查数据是否帮助提前发现风险,再决定哪些规则值得推广。
不要先追求全员满填,也不要先把所有部门拉进同一套复杂审批。先让数据能解释偏差、支持取舍、减少临时救火,再逐步扩展到跨项目容量、预算和组织级分析。好的工时管理不是让每个人证明自己很忙,而是让组织更早看见承诺与现实之间的距离,并有依据地调整计划。
常见问题解答(FAQ)
1. 计划工时应该按天填报,还是按任务阶段填报?
我以前让团队每天按日期填报工时,结果月底只能看到“某人用了多少小时”,却不知道时间花在了哪个交付物上。后来我改成按任务和阶段记录,想确认这种方式是否更适合项目管理,以及怎样避免填报变得过于繁琐。
更推荐“任务为主、阶段为辅、日期作为校验”的记录方式,而不是单纯按天填报。实际测试中,纯日报模式的填写速度最快,但月底复盘时很难判断工时偏差来自需求澄清、开发、返工还是等待;纯阶段模式又容易把一周的时间集中补录,导致记忆误差。
比较稳妥的做法是:每条工时必须关联一个具体任务,任务再归入需求分析、设计、开发、测试、发布或支持等阶段,日期只用于核对是否存在连续超时或集中补录。我通常把单条工时限制在0.5至4小时之间,低于0.5小时的零散沟通合并到“项目协同”任务中,超过4小时则拆分为上午、下午或不同交付物。
这样既保留了分析价值,也不会让成员每隔几十分钟就操作一次。实践中,团队每天结束前用3分钟补录当天工时,准确率通常比周五一次性补录高很多;如果成员连续两天没有填报,项目负责人应先询问是否任务拆解不合理,而不是直接把问题归咎于执行力。
判断记录方式是否合格,可以看三个结果:第一,能否解释计划工时与实际工时的差异;第二,能否识别某个环节持续消耗资源;第三,能否把历史数据用于下个项目估算。如果只能统计个人总工时,却无法对应任务产出,这种记录方式更像考勤,不是真正的计划工时管理。
2. 计划工时与实际工时偏差达到多少时,需要介入管理?
我在项目中遇到过计划8小时、实际用了14小时的任务,也遇到过计划40小时、实际只用了25小时的任务。以前团队看到偏差就马上追责,后来发现有些偏差是估算错误,有些却是需求变化,我想知道应该用什么标准区分并采取行动。
不建议只用一个固定百分比判断所有任务。更实用的是同时看偏差率、偏差小时数和偏差原因。例如计划4小时、实际6小时,偏差率为50%,但只多了2小时;计划80小时、实际100小时,偏差率为25%,却可能已经影响排期。可以采用分级规则:偏差不超过20%且不影响关键路径时记录即可;
偏差达到20%至40%,要求负责人补充原因并更新剩余工时;偏差超过40%,或者实际多出8小时以上,哪怕偏差率不高,也应进入项目风险清单。我在复盘中会把偏差原因分成五类:估算不足、需求变更、返工缺陷、外部等待和人员协同。这个分类比单纯写“任务复杂”有用得多。
比如开发任务从计划16小时增加到24小时,如果多出的8小时来自接口频繁变更,就不应直接评价开发效率,而应把变更造成的影响单独计入需求管理;如果多出的8小时来自同类缺陷反复修复,则要检查验收标准和代码评审流程。建议在任务开始时记录基线工时,在任务完成或达到50%进度时做一次预警。
计算时不要只看已经消耗的工时,还要使用“已消耗工时加预计剩余工时”与原计划比较。如果任务计划20小时,已用12小时但还预计需要12小时,那么最终预计总工时为24小时,偏差不是当前的8小时,而是预计超出4小时。这个判断能在任务完成前给出纠偏机会,避免月底才发现项目已经失控。
3. 多人协作项目如何避免同一项工作被重复填报工时?
我曾经遇到过产品经理、开发人员和测试人员都把“接口联调”记在自己的任务下,汇总后看起来工时很高,却无法判断哪些时间是真正产生了交付价值。想知道怎样设计任务结构,才能既保留每个人的投入,又避免统计口径混乱。
关键不是禁止多人填报,而是把“交付物任务”和“协同活动”分开。一个任务可以由多人投入,但必须明确主责人、参与角色和完成标准;如果每个人都在不同名称的相似任务下记录,系统汇总就会失真。建议采用三级结构:第一层是交付物,例如“支付接口上线”;第二层是工作包,例如“接口设计”“后端开发”“联调测试”;
第三层才是个人执行记录。工时汇总到工作包,项目负责人再从工作包汇总到交付物。我通常会给协同活动设定单独规则。评审、会议、联调和问题排查可以记录,但不能笼统写成“项目会议”。
例如一次90分钟的接口联调,开发人员记录在“联调缺陷修复”,测试人员记录在“接口验证”,产品人员只有在确认业务规则或补充验收条件时才记录工时。这样既不会把同一段时间误认为三次产出,也能保留不同角色确实投入的事实。可以用以下口径检查重复统计:同一人同一时间段只能归属一个主要任务;
同一项会议或协同活动必须有参与名单和结论;任务关闭前要核对是否存在两个名称相近、负责人不同、完成标准相同的任务。对数据进行抽样时,我会随机抽取10个高工时任务,查看任务描述、提交记录、会议结论和交付物是否能互相对应。如果只能看到工时数字,找不到实际产出,就说明任务拆分或填报口径出了问题。
多人协作的目标不是让每个人都记录得越细越好,而是让管理者能够回答三个问题:谁负责最终交付、哪些角色投入了时间、这些投入是否改变了交付结果。任务结构清楚后,工时统计才有机会用于成本核算、资源调度和后续估算。
4. 团队不愿意填计划工时,怎样让工时管理真正落地?
我试过把工时填报作为考核指标,短期内填报率确实上升了,但很快出现整点填报、月底集中补录和故意把时间拆散等情况。现在我更关心的是,怎样设计流程,让成员认为工时记录能帮助自己,而不是单纯增加管理负担。
落地的第一原则是先让工时数据服务于成员,再服务于管理者。启动时不要要求所有人记录到极细粒度,可以先选一个项目、两类关键任务和一个固定填报时间试运行两周。每人每天控制在3至5分钟内完成,项目负责人每周只反馈两件事:哪些任务因为工时数据提前发现了风险,哪些记录帮助团队减少了无效沟通。
如果成员看不到数据带来的实际好处,任何强制制度最终都会变成形式填报。我会把推行过程分成四步。第一步统一口径,明确什么算项目工时、什么算部门事务、会议和支持工作如何归类;第二步建立最小任务模板,每个任务至少包含负责人、计划工时、交付物和验收条件;第三步设置轻量提醒,而不是频繁催促;
第四步在周会上只讨论异常数据,不逐人朗读填报情况。这样管理关注点从“有没有填”转为“为什么偏差”和“怎样调整计划”。考核上不建议直接把实际工时越少等同于绩效越好。测试一个新流程时,我会同时观察填报及时率、任务偏差解释率、计划变更响应时间和返工工时占比。
比如填报及时率从70%提升到95%,但返工工时占比没有下降,说明团队只是更会填表,并没有改善项目控制;如果偏差解释率提升、返工减少、排期调整提前发生,才说明工时管理开始产生价值。还要给成员保留“非计划工时”入口,因为临时需求、线上故障、客户支持和跨团队等待不可能完全预先计划。
如果系统只允许成员选择原有任务,大家往往会把临时工作硬塞进最接近的任务,最终污染估算数据。更好的做法是允许记录非计划工时,并要求填写原因。连续两周非计划工时占比超过20%时,项目负责人应调整排期或资源,而不是继续要求成员加快填报。
核心关键词
文章包含AI辅助创作:计划工时管理方法大全:项目成员工时管理协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/572132
读者评论
我们团队过去也把每天填满工时当成要求,结果会议和临时支持都被塞进项目任务里。后来单独记录非计划工作,才看出排期为什么总偏。关键还是分类口径要简单,否则大家会嫌麻烦。
比较认同把剩余工时纳入跟踪。只看已投入多少,确实容易误判进度。不过任务一两天更新一次是否合适,还得看团队协作节奏;频繁调整也可能变成维护数据本身。
多项目场景里,容量不能按人数乘标准工时算,这点很实际。我们还会扣掉值班和评审时间,但临时需求很难提前估准。想了解文中提到的偏差阈值,实际试点时是按任务规模调整,还是按预算影响调整?
