Sprint管理方法大全:管理层迭代管理流程优化落地清单

很多团队的 Sprint 按时结束,管理层却仍然答不出三个问题:承诺的业务结果有没有实现,延期究竟发生在哪个环节,下一轮应该减少什么风险?这通常不是团队“执行力不够”,而是迭代管理把计划、交付和复盘做成了三套彼此脱节的活动。真正有效的 Sprint 管理,不是把会议排满,也不是要求每个人报进度,而是建立一条从目标到证据、从偏差到决策的管理链路。

Sprint管理方法大全:管理层迭代管理流程优化落地清单

一、先讲结论:管理层要管理结果系统,而不是逐项催办

1. Sprint管理的核心是让承诺可验证

我判断一个 Sprint 管理流程是否有效,不先看会议开得是否完整,而先看团队能不能在迭代开始前回答:本轮要改变什么业务状态?用什么可观察结果证明改变发生了?如果没有这两个答案,团队通常只能用“完成了多少任务”代替“交付了什么价值”。

管理层不必每天介入任务细节,但必须确保目标、范围、能力和风险之间有明确关系。团队可以自主决定技术实现方式,管理层则负责减少跨团队依赖、确认优先级、及时处理资源冲突,并接受基于事实的范围调整。

一句话概括:Sprint 是一个有时间边界的验证周期,不是一个把待办事项塞进日历的容器。它既要交付可用增量,也要检验团队对工作量、依赖和质量的判断是否可靠。

2. 管理流程要同时看四类结果

  • 业务结果:目标用户是否完成关键动作,业务指标是否出现预期变化。
  • 交付结果:计划内工作有多少真正完成并达到验收标准。
  • 质量结果:缺陷、返工、线上风险和未完成的质量工作是否可控。
  • 组织结果:依赖是否及时解决,决策是否有明确责任人,团队负荷是否可持续。

这四类结果不能互相替代。交付率高,不代表用户价值已经实现;发布成功,也不代表质量成本合理;团队很忙,更不代表流程有效。管理层应把指标当作诊断信号,而不是给团队排名或施压的单一依据。

3. 先建立最小闭环,再谈复杂治理

我建议多数团队先把管理闭环压缩到五个动作:确定目标、确认容量、拆解验收、处理偏差、复盘改进。五个动作都能留下可追溯记录后,再考虑引入跨团队组合规划、预测模型或自动化报表。过早增加仪式和看板,往往只会让信息维护成本上升。

管理问题 应观察的证据 不应直接替代的证据 管理层动作
目标是否清楚 目标、用户场景、验收信号相互对应 故事点总数 要求补齐结果定义,不代替团队拆解方案
计划是否可信 历史完成能力、可用工时、依赖与风险 管理层期望的工作量 调整范围或资源,不用口头承诺掩盖容量不足
交付是否健康 验收状态、缺陷趋势、阻塞时间 任务状态颜色 清除阻塞,明确决策时限和责任人
流程是否改善 多轮次变化、返工原因、团队反馈 单次迭代的偶然波动 选择一个可验证的改进假设持续观察

二、为什么迭代计划经常失真:典型场景与流程断点

1. 目标写成了工作清单

常见的 Sprint 目标是“完成接口开发、页面改版、埋点接入”。这类表述说明团队准备做什么,却没有说明做完后业务或用户状态会如何改变。结果到了评审会,团队展示了代码和页面,管理者仍然不知道这轮投入是否值得。

更好的写法是把工作与结果连起来,例如:“让新用户可以独立完成首次配置,并能从事件数据中识别配置失败环节。”后续工作项可以包含页面调整、接口开发和埋点,但它们服务于同一个可验证目标。若某项任务与目标没有关系,就需要解释它是必要的风险控制、技术债处理,还是被误放入本轮。

2. 计划只看工作量,不看真实容量

一个六人团队并不意味着整个迭代都拥有六个人的完整产能。评审、值班、请假、支持其他团队、线上故障和临时合规任务都会消耗时间。若计划容量默认每个人每天都能专注交付,预测从第一天起就已经偏离现实。

管理层容易把容量折算成统一的个人效率指标,但不同岗位、不同迭代和不同任务之间存在显著差异。容量预测更适合作为团队集体的规划工具,不适合作为个人绩效的直接代理。历史记录要用于发现系统性偏差,而不是简单比较谁“做得少”。

3. 依赖被当成备注,而不是计划条件

跨团队依赖如果只写在任务备注里,很容易直到开发中途才被看见。真正影响计划的依赖,应当具备提供方、接收方、交付物、需要日期、验证方式和升级路径。没有这些信息,所谓“已对齐”通常只是一次谈话,而不是可管理的承诺。

管理层的价值在于让依赖尽早暴露并缩短决策时间。若接口、数据或审批在本轮开始前尚未准备好,团队就要判断是否能先做不依赖的部分、替换工作项,或降低目标范围。把风险推迟到 Sprint 中段,通常会增加返工和等待成本。

4. 会议完成了,信息却没有闭环

计划会讨论很多任务,但没人记录目标、取舍和未解决问题;每日同步逐人汇报,却没有形成阻塞处理;评审展示功能,却没有业务方验收;复盘收集意见,却没有负责人和下次检查时间。这些情形表面上流程齐全,实际没有形成决策链。

我会把每场会议都对应到一个明确产物:计划会产出本轮目标与范围,日常同步产出阻塞和行动项,评审产出验收结论与反馈,复盘产出少量改进实验。没有产物的会议,不应因为“敏捷流程规定如此”而自动保留。

5. 用速度指标驱动团队,容易制造反作用

故事点、速度和燃尽图有助于团队理解工作变化,却不能直接回答商业价值。若管理层把速度设成硬性目标,团队可能拆大任务、抬高估点、减少技术工作,或者把未完成工作挤进下一轮而不重新评估。

速度适合团队内部做容量参考,特别是在工作类型相对稳定时。它不适合用于跨团队排名,也不适合直接换算成个人产能。若团队成员、工作结构或估算规则改变,历史速度的可比性会下降,应及时重新建立参考区间。

Sprint管理方法大全:管理层迭代管理流程优化落地清单

三、管理层的专业判断:计划、偏差和风险怎么读

1. 先问偏差来自哪里,再决定是否调整

当计划内工作未完成时,我不会先问“为什么进度落后”,而会先把偏差分成几类:需求理解变化、估算误差、依赖等待、质量返工、容量减少或优先级插入。相同的未完成结果,背后的处置完全不同。若是需求持续变化,应改善变更入口;若是外部等待,应治理依赖;若是返工,则要检查验收和工程质量。

只看完成率会把这些原因压成一个数字。更有用的做法是记录偏差原因及其影响范围,例如延期天数、受影响工作项、是否影响 Sprint 目标,以及是否重复发生。这样管理层才能判断这是一次偶发事件,还是流程上的系统性问题。

2. 用“目标风险”替代“任务颜色”做升级

红黄绿状态容易制造虚假的确定感。任务标绿可能只是开发者认为代码写完了,未必已经通过测试、验收或发布验证。建议把升级标准绑定到目标风险:阻塞是否会影响关键路径,是否超过团队能够自行解决的时限,是否需要跨部门决策。

可采用简单的升级规则:阻塞超过一个工作日且影响关键目标,负责人应说明解决方案和需要的决策;超过两个工作日仍未解除,升级给有资源协调权的管理者。具体时限应结合团队时区、发布窗口和业务风险调整,不宜机械套用。

3. 用多轮趋势判断流程,不对单轮波动过度反应

单个 Sprint 的完成率可能受到假期、线上事故或重大需求变化影响。管理层如果只凭一轮结果调整考核,很容易把偶然波动误判为能力问题。我更关注连续数轮的变化:目标完成情况是否稳定、阻塞时间是否缩短、返工是否下降、未计划工作是否持续挤占计划。

团队规模或工作类型发生改变时,趋势比较也要谨慎。一次组织调整可能让交付曲线暂时变差,但这并不自动意味着流程退化。需要结合变化背景解释数据,并把判断写进复盘记录,避免后续使用者脱离上下文解读数字。

4. 区分“预测承诺”和“业务承诺”

团队在计划会上对工作量的承诺,本质上是基于现有信息的预测,不等同于对业务结果的保证。业务结果还受市场、用户行为、外部审批和发布环境影响。管理层应要求团队解释预测依据,同时为范围调整留出机制,而不是把估算值变成刚性合同。

如果目标本身不可轻易调整,管理层应提前降低其他工作优先级,提供必要资源,并明确风险接受人。不能同时要求范围不变、时间不变、资源不变,还假设不确定性会自动消失。

5. 管理层关注四个阈值,别追求一个万能数字

我通常建议团队先约定四类阈值:目标偏离阈值、阻塞持续时间、未计划工作占比和质量风险阈值。阈值不是行业标准答案,而是团队触发讨论的信号。例如,连续两轮未计划工作明显增加,管理层应调查需求入口和支持负荷,而不是直接要求团队加速。

信号 建议检查的问题 可采取的行动
目标连续未达成 目标是否过大、依赖是否漏识别、范围是否频繁插入 缩小目标、调整依赖计划、限制临时变更入口
阻塞时间上升 决策是否迟缓、等待是否集中在少数接口或审批 建立责任人和升级时限,优先治理关键依赖
未计划工作增加 线上支持、销售承诺或紧急需求是否没有容量预留 设支持轮值或预留容量,明确插入工作的替换项
缺陷与返工增加 验收标准、自动化测试、代码评审是否不足 减少并行工作,补足质量门槛和反馈环节

四、迭代管理流程:从准备到复盘的落地步骤

1. 迭代开始前:先确认问题和约束

规划不应从“这轮能做多少需求”开始,而应先明确业务问题、目标用户、期望变化和不可妥协的约束。目标如果需要多团队协作,要先核对关键依赖是否有负责人和日期。对于尚未验证的需求,优先安排能降低不确定性的研究或实验,而不是直接承诺完整建设。

  • 确认产品或业务目标,写出本轮要验证的结果。
  • 检查需求是否具备验收条件,识别未决决策。
  • 盘点成员可用时间、支持任务、休假和固定会议负担。
  • 列出外部依赖、风险责任人、需要日期和升级方式。
  • 确定本轮不做什么,避免范围边界只存在于口头承诺。

2. 计划会:用目标约束范围,而非用容量填满时间

计划会要让团队形成共同理解,而不是由管理者逐项分配任务。先讨论目标和验收,再估算工作和风险,最后根据容量选择范围。如果目标不能通过当前容量实现,优先切分结果、降低范围或调整优先级;不要把过量工作全部放进承诺,再期待团队靠加班补齐。

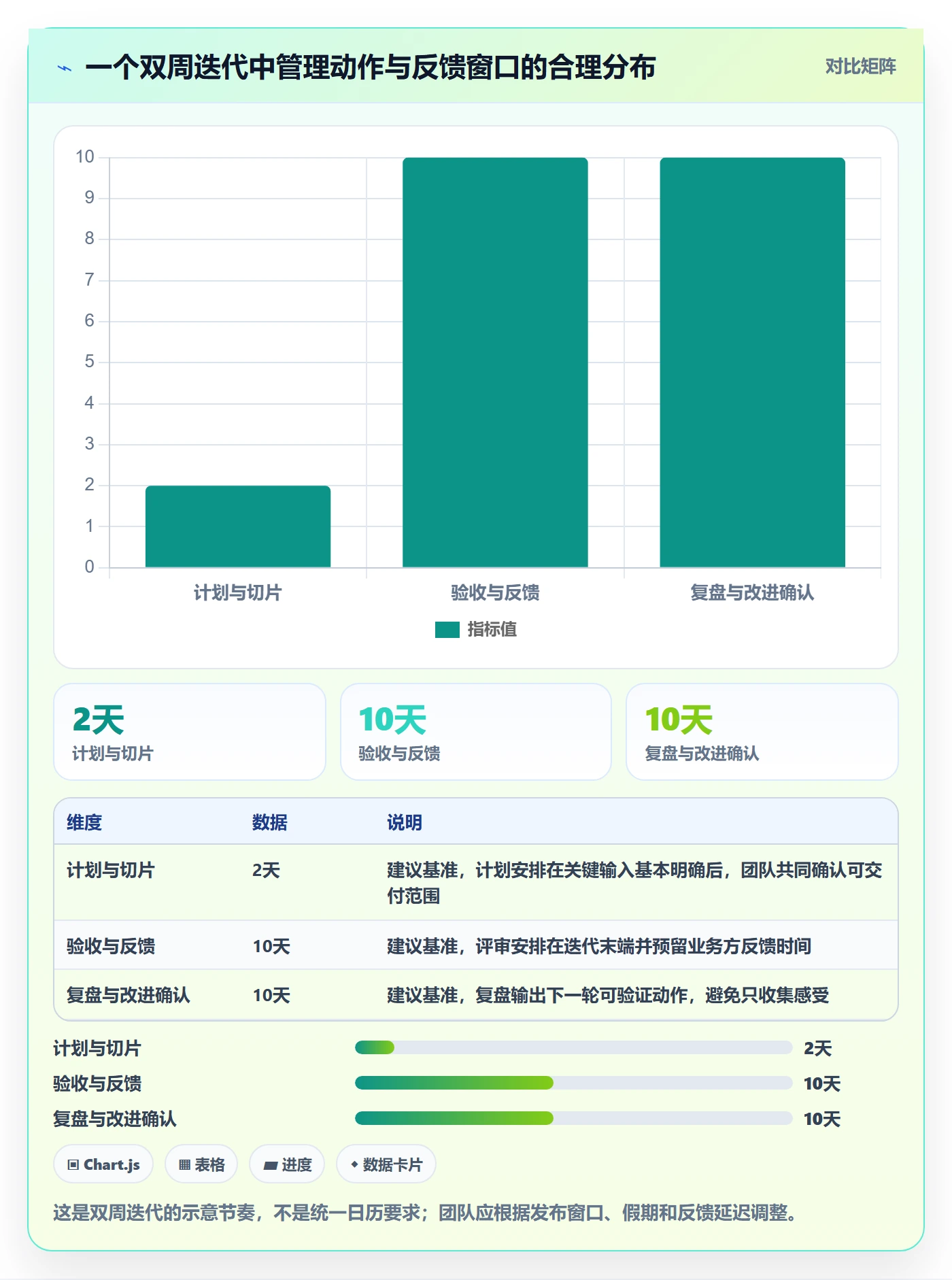

对每项重要工作,至少说明负责人、验收条件、依赖、风险和预计完成路径。估算不必精确到小时,但要让不确定性可见。大任务如果无法在一个迭代内获得有意义的反馈,应拆成能够独立验证的垂直切片,而不只是按技术层分割。

3. 迭代中:让阻塞尽早暴露并快速处置

日常同步不必让每个人轮流背诵昨天、今天和困难。更有效的顺序是先看 Sprint 目标及其风险,再看阻塞和关键路径,最后决定是否需要调整。任务状态更新应服务于协作,团队成员不应为了填报状态重复维护多个系统。

管理层不需要参加每一次团队同步,但要提供明确的响应窗口。当团队提出资源冲突、审批延迟或优先级变化时,管理者应给出决定、责任人和时间点。只回复“再看看”会把决策负担重新推回团队,也会让阻塞在报表里长期存在。

4. 评审:验收增量,并记录业务反馈

评审不是演示会,也不是庆祝完成任务的仪式。团队应展示可运行的增量,说明哪些验收条件通过、哪些未通过、产生了什么业务观察,以及用户或业务方提出了什么新信息。若结果还需要上线后才能验证,要明确后续负责人、观察周期和数据口径。

管理层要避免在评审现场临时增加需求并默认挤进本轮。新想法可以记录进入后续排序,但若确需插入,应明确被替换的工作和受影响的目标。这样既尊重业务变化,也让范围调整具备透明成本。

5. 复盘:只选少数能检验的改进动作

复盘应从事实出发,避免变成责任追究。团队可以检查计划与实际的差距、等待和返工来源、沟通方式是否有效,以及本轮最值得保留的做法。随后只选一到两个改进实验,写清负责人、验证方式和下次检查时间。

例如,“提升需求质量”太宽泛;“下轮所有高优先级工作在计划会前补齐验收条件,并记录因需求不清造成的返工次数”则可以验证。改进动作如果没有负责人和复查时间,通常会在下一轮被新任务覆盖。

阶段 主要责任人 最低产物 检查问题
准备 产品负责人、交付负责人、依赖团队 目标草案、候选工作、依赖清单 问题是否明确,未决事项是否提前暴露
计划 跨职能团队 目标、范围、验收条件、风险记录 范围是否匹配容量,工作是否服务目标
执行 团队成员、阻塞责任人 状态、阻塞、决策记录 关键风险是否及时处理,范围是否透明变化
评审 团队、业务方、用户代表 可验收增量、反馈、后续观察项 交付是否通过验收,结果如何进一步验证
复盘 团队及必要的管理者 原因分析、改进实验、复查时间 改进是否能被验证并持续执行

Sprint管理方法大全:管理层迭代管理流程优化落地清单

五、数据观察与案例:从“完成多少”转向“为什么完成或未完成”

1. 用情景模拟展示同一团队的管理盲点

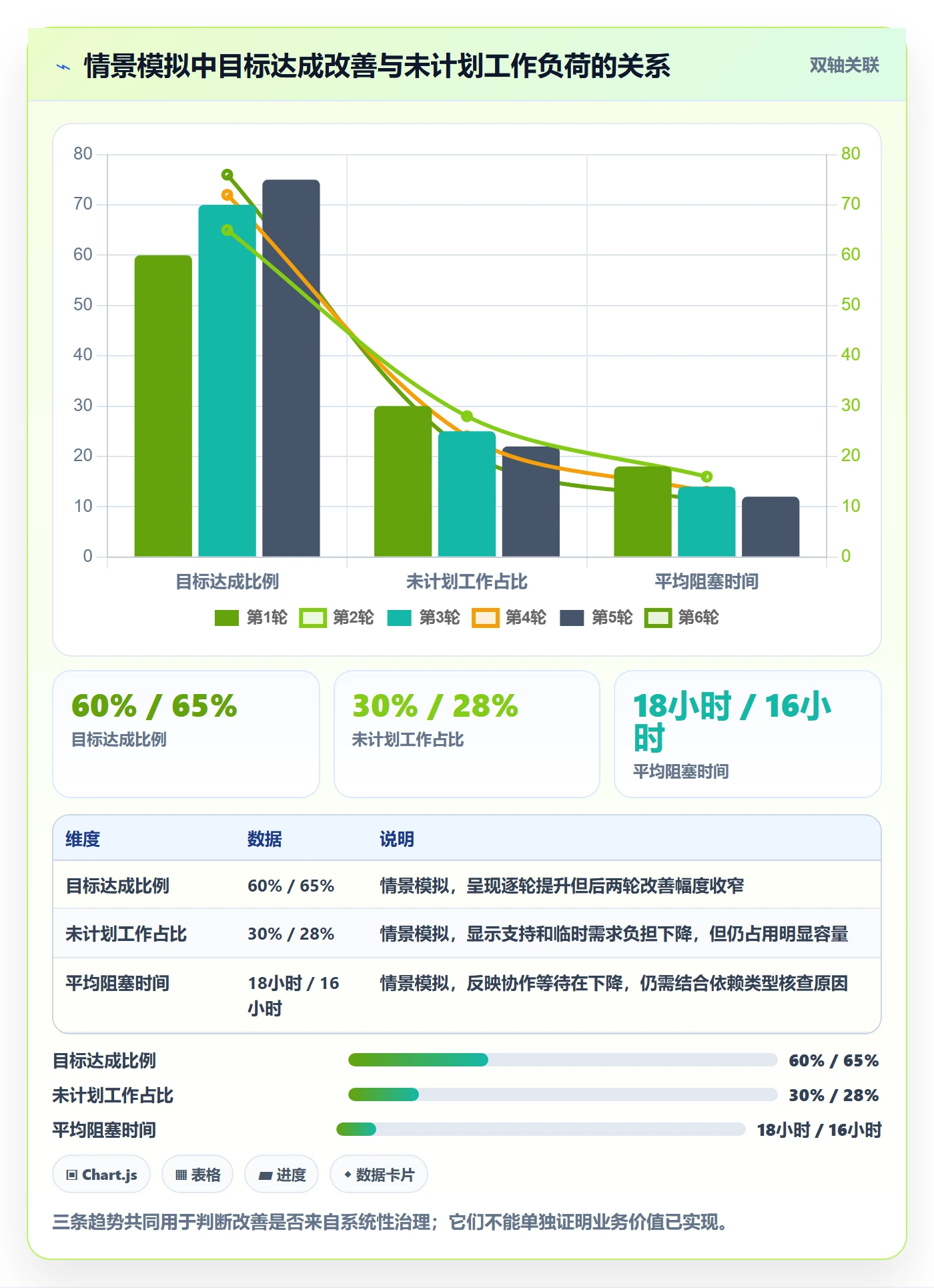

下面的数据是为了说明诊断方法而构造的情景模拟,不代表某家企业的实测结果,也不是行业基准。假设一个跨职能团队连续记录六轮迭代,计划内工作完成比例看起来逐步改善,但未计划工作占比和阻塞时间仍然偏高。

迭代轮次 目标达成情况 未计划工作占比 平均阻塞时间 返工工作占比
第1轮 约60% 约30% 约18小时 约22%
第2轮 约65% 约28% 约16小时 约20%
第3轮 约70% 约25% 约14小时 约18%
第4轮 约72% 约24% 约13小时 约17%
第5轮 约75% 约22% 约12小时 约16%
第6轮 约76% 约21% 约11小时 约15%

单看目标达成情况,团队确实改善了;但第六轮仍有约五分之一容量被计划外工作占用,说明计划稳定性问题尚未解决。若只奖励完成比例,团队可能会把目标订得更小,而不是治理支持任务入口。阻塞时间下降也值得继续追问:究竟是依赖解决更快,还是记录方式发生变化?

2. 组合观察比单指标更能发现原因

当目标达成情况上升、未计划工作占比下降、阻塞时间缩短,且返工没有反弹时,才更有理由认为流程正在改善。如果目标达成率变好,但缺陷和返工同步增加,团队可能只是把质量工作推到了迭代之后。管理者应避免只看一个漂亮的数字。

对每项指标,要先定义口径。例如,阻塞时间是从标记阻塞到解除的工作时间,还是自然时间?返工是指缺陷修复、需求重做,还是重复开发?口径不清时,图表上的变化可能来自统计方式,而非真实流程。

Sprint管理方法大全:管理层迭代管理流程优化落地清单

3. 工具价值在于减少信息断层,不在于制造更多状态

当组织规模变大,工作分散在多个团队、产品线和系统里,管理层很难仅靠会议掌握目标、依赖和风险。此时,工具应帮助团队形成统一的工作记录和决策视图,而不是要求每个人在不同表格、群聊和看板重复录入。

以 PingCode 为例,它面向中大型企业及 100 人以上组织,适合讨论跨团队项目管理、需求与迭代协作等场景。企业评估时可以重点验证:目标与工作项是否能关联,依赖和阻塞是否可追踪,权限与审计是否满足治理要求,管理视图能否按产品线或项目组合查看。

对于有数据边界要求的组织,PingCode支持私有化部署;对于正在从 Jira 迁移的团队,厂商提供平滑迁移能力。是否适合国产替代,不能只看功能清单,还要实际验证数据完整性、工作流映射、权限模型、插件替代方案、接口兼容、历史记录迁移和迁移后的运维责任。“支持迁移”不等于“无需验证”,采购决策应以试迁移结果和业务验收为准。

建议先挑一个包含真实依赖、复杂权限和历史数据的项目做试点,按需求、任务、评论、附件、状态流转、用户权限逐项抽样验收。若试点只选了最简单的项目,得到的迁移结论很可能无法代表正式切换风险。

验证项 试点做法 通过信号 常见遗漏
数据迁移 抽取不同类型工作项和历史附件试迁移 字段、关联关系、评论和关键历史可核验 只检查数量,不检查内容和关系
流程映射 挑选复杂工作流做状态与权限验证 审批、转交、关闭规则符合实际治理要求 把旧流程原样复制,却不清理无效状态
管理视图 让项目负责人和管理者分别完成常用查询 不同角色能快速获得所需的依赖与风险信息 只验证管理员视角,忽略团队日常体验
运维与安全 演练备份、恢复、权限审计和升级流程 责任边界、恢复方案和运维成本明确 只讨论部署方式,不评估长期维护负担

六、不同组织条件下的行动建议与取舍

1. 小团队:优先减少仪式,保留可验证目标

如果团队规模小、依赖少,使用一张共享看板和简短计划讨论就可能足够。不要为了看起来规范,强行安排多层审批和复杂报表。保留目标、验收、阻塞和复盘记录,其他活动能异步完成就异步完成。

小团队的主要风险往往不是缺工具,而是角色集中、信息依赖口头沟通。关键决策和范围变化需要留下记录,尤其当产品负责人、开发者或业务决策者兼任多个角色时。流程轻量不等于没有治理。

2. 多团队组织:优先治理依赖和共同节奏

多个团队共享平台、数据或发布窗口时,单团队计划会掩盖系统级冲突。管理层应维护跨团队依赖图,明确提供方、交付日期、验证方式和风险升级路径,并尽量减少不同团队之间过多的同步周期。

这类组织的取舍是:统一规则有助于跨团队协作,但统一到每个团队的工作方式,会损害局部效率。建议统一目标定义、依赖字段、关键状态和风险口径;允许团队根据工作类型自行选择估算、拆分和日常协作方式。

3. 高合规或高风险团队:质量证据要进入迭代定义

金融、医疗、基础设施或涉及敏感数据的团队,不能把安全、审计和验证当作迭代完成后的附加事项。计划阶段就要说明所需评审、测试、审批和留痕工作,并把它们纳入范围与容量评估。

这种情况下,流程可能更重,但重量应集中在风险控制点,而不是每项工作都增加无差别审批。过多重复签字会拖慢反馈,却未必降低风险。应定期检查每一道控制是否有明确风险依据和可审计价值。

4. 需求变化频繁的团队:保留容量,明确替换规则

支持业务运营、客户问题或市场响应的团队,计划外工作难以完全消除。与其假设临时任务不会发生,不如根据历史观察预留容量,并建立插入规则。紧急工作进入本轮时,必须说明由什么工作让位、谁批准、影响了什么目标。

预留容量过少,团队会频繁失信;预留过多,可能让关键项目长期推进不足。可以先按实际记录试行几个迭代,再结合临时工作类型和波动情况调整。不要把某一次的支持峰值直接固化成永久比例。

5. 正在更换管理工具:先迁移治理模型,再迁移数据

工具更换是流程重整的窗口,但也容易把旧系统里所有混乱原样带过去。迁移前先清理过期状态、无主工作、重复字段和失效权限;再定义目标系统中的工作流、报表和责任边界。否则即便数据全部搬完,团队仍需在新工具里重复承受旧流程的复杂度。

取舍上,保留完整历史有利于审计和追溯,但迁移范围越大,验证和切换成本越高。应根据合规要求、查询频率和业务连续性决定哪些数据在线迁移、哪些只读归档。涉及跨系统替换时,安排回滚方案和并行验证窗口,不要把“按计划切换”当成唯一成功标准。

Sprint管理方法大全:管理层迭代管理流程优化落地清单

七、管理层落地清单:用四周建立可运行的闭环

1. 第一周:盘点现状,不急着换流程

先抽取最近三到六轮迭代记录,检查目标、计划范围、完成结果、未计划工作、阻塞和返工。若历史数据口径不一致,不要硬算趋势,应先确定统一定义,再记录一个基线周期。同步访谈团队和业务方,了解哪些会议有决策价值,哪些只是状态转述。

  • 选定一个业务目标作为流程试点,不同时改造所有团队。
  • 确定目标达成、未计划工作、阻塞和返工的统计口径。
  • 列出最常见的三类计划偏差及其实际影响。
  • 确认管理层能提供的资源、决策和依赖协调支持。

2. 第二周:简化工作入口,补齐目标与验收

清理需求入口,把紧急支持、产品规划、技术治理和合规工作区分记录。为高优先级工作补齐问题背景、验收条件和依赖。若一个工作项太大,不要只按开发环节拆分;优先切成能够独立验收、尽早获得反馈的结果片段。

这一周的重点不是填满模板,而是检查模板能否减少计划会上反复澄清。若团队仍然需要在会议中花大量时间猜测需求,说明上游准备还不充分,应该调整进入迭代的条件。

3. 第三周:按新规则运行一次,并记录偏差

执行新流程时,团队要把范围变化、阻塞和决策及时记录下来。管理层需要兑现响应承诺,尤其是跨部门依赖、资源冲突和紧急插入。不要在试点刚开始时就用完成率评价成败;先确认流程是否真正运行、数据是否可靠。

试点期间如果发现规则不适用,允许调整,但记录调整原因和影响。频繁变更规则会让团队无法判断结果;完全不允许调整,又可能把形式置于工作事实之上。关键是让变化有记录、有边界、有复查时间。

4. 第四周:复盘证据,决定扩展、修改或停止

比较试点前后的目标清晰度、未计划工作、阻塞、返工和团队负担,同时收集业务方对反馈速度和验收质量的观察。若指标改善但维护成本明显增加,应检查是否存在重复录入、冗余会议或过度审批。

扩展流程的门槛不是“大家都觉得不错”,而是团队能说明哪些问题变少、哪些风险仍在、什么条件下适用。若试点目标未达成,也不必立即宣布失败;先判断是设计假设错误、执行不足,还是外部条件改变,再决定是否调整。

检查项 达标信号 未达标时的处理
目标定义 目标能对应用户或业务结果,并有验证方式 减少目标数量,补充结果信号与验收责任人
容量规划 计划考虑休假、支持、依赖和必要质量工作 重新校准容量,不以加班填补长期估算偏差
范围治理 插入工作有替换项、决策人和影响记录 设置入口规则,区分真正紧急与普通优先级变化
阻塞处理 阻塞有责任人、处理期限和升级路径 将跨团队问题升级到有协调权限的管理层
持续改进 每轮有少量行动项,且下轮检查执行结果 缩小改进范围,避免同时启动太多流程改革

八、最后的判断:流程优化不是把不确定性藏起来

1. 适合立即优化的信号

如果团队目标经常变化却没有范围替换,依赖问题总在最后几天暴露,评审无法确认验收结果,复盘行动长期无人跟进,这些都是值得立即处理的流程断点。先选一个断点做小范围试验,比同时引入一整套复杂制度更容易看到因果。

2. 不适合立即追求精细指标的情形

如果团队工作类型刚发生改变、数据口径不一致、任务状态维护负担很重,或者管理层尚未承诺及时处理跨部门阻塞,就不适合马上把指标用于考核。此时先建立可信记录和责任机制,再讨论预测和优化。精确的错误数据,不会比粗略但诚实的数据更有管理价值。

3. 取舍的底线是保护反馈速度和质量

更严格的计划可能提高可预测性,但也可能压缩实验空间;更细的跟踪有助于风险可见,也会增加维护成本;更强的标准化有利于组合管理,也可能削弱团队自治。每项治理措施都应回答:它减少了哪种风险,付出了什么成本,何时重新评估?

管理层不应以“流程更完整”作为目标,而应让重要信息更早出现,让关键决策更快发生,让交付结果更容易被验证。流程如果不能帮助团队更快发现错误、调整范围或保护质量,就需要被简化。

4. 下一步从一个真实问题开始

下一个工作日,管理者可以找一支团队,抽取最近一轮 Sprint,围绕一个具体问题做复盘:最重要的目标是什么、实际完成了什么、偏差发生在哪、偏差如何影响业务、下一轮准备改变哪一个做法。把答案落在一页可追溯记录里,再用一轮迭代验证改进。

Sprint 管理的独特价值,不在于让每轮看起来都按计划运行,而在于让组织能够解释偏差、承担取舍,并持续缩短从发现问题到采取行动的时间。先把这条链路跑通,再扩大流程和工具的覆盖范围,才是更稳健的落地路径。

常见问题解答(FAQ)

1. 管理层如何判断 Sprint 是否真正改善了交付效率?

我看团队每个迭代都按时结束,管理层汇报也很顺利,但延期和返工似乎没有减少。我想知道应该看哪些指标,才能避免只用完成数量评价 Sprint。

不要只看完成的需求数或工时,应连续观察至少 3 个迭代的承诺完成率、周期时间、未完成工作比例和缺陷返工情况。若承诺完成率上升的同时周期时间缩短、返工没有增加,才更能说明交付效率改善;若只是把未完成事项移出统计,指标变好并不代表流程变好。

2. 管理层介入 Sprint 计划时,怎样避免频繁改变团队承诺?

我经常遇到业务负责人在迭代开始后提出紧急需求,团队为了配合只能调整计划。我想知道管理层既要保证响应速度,又不想让 Sprint 变成随时插单的待办清单,该怎么处理。

先约定迭代中的变更规则:新增事项必须说明业务影响、紧急程度和不做的代价,再由产品负责人评估是否替换同等工作量的事项。记录每次插入的原因、影响和决策人;如果插单持续挤占计划容量,应在迭代复盘中调整需求优先级或预留应急容量,而不是默认团队无限加班。

3. Sprint 目标和管理层的季度目标冲突时,应该以哪个为准?

我负责跨团队项目,季度目标通常已经确定,但迭代中会发现技术依赖或需求范围不现实。我担心坚持原计划会损害交付质量,调整目标又会让管理层觉得团队失控。

季度目标用于确定方向,Sprint 目标用于说明本迭代要验证或交付的结果,两者冲突时应先评估影响,再由产品负责人和相关管理者共同调整范围、顺序或时间。保留变更前后的目标、依据及风险,不要通过隐瞒未完成工作来制造按计划交付的表象。

4. Sprint 复盘后,管理层怎样确认流程优化措施真的落地?

我参加过不少复盘,大家提出了减少会议、细化需求等建议,但过几周问题又重复出现。我想找到一种简单的跟进方式,既不增加一堆管理表格,也能确认改进是否有效。

每次复盘优先选 1 至 2 个可验证的改进项,为每项指定负责人、截止时间和衡量口径,例如“未来两个迭代中,因验收标准不清导致的返工次数下降”。下次复盘先检查措施是否执行,再对照基线判断结果;没有改善时,应检视假设或做法,而不是只把事项重新列入清单。

核心关键词

读者评论

沈
沈晓彤

我们之前也遇到过计划完成率不错、上线后却说不清效果的情况。把验收信号和后续观察责任人写进计划,确实能减少评审后无人跟进的问题。

齐
齐悦

依赖按责任人、交付物和需要日期管理很实用。不过跨部门协作时,依赖方未必接受迭代节奏,升级时限最好结合实际审批流程设置。

张
张静怡

文中强调速度不用于个人考核,这点认同。想补充的是,容量记录本身也容易变成填表负担;如果不能减少重复维护,团队可能只是在多做一份报表。

文章包含AI辅助创作:Sprint管理方法大全:管理层迭代管理流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562707

赞 (0)
飞飞飞飞
迭代管理如何做好迭代目标?管理层实操方法与操作步骤
上一篇 3小时前
迭代计划怎么做?管理层制度设计:迭代管理从0到1
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
