迭代管理如何做好迭代目标?管理层实操方法与操作步骤

迭代管理如何做好迭代目标?管理层实操方法与操作步骤

很多团队的迭代计划看起来很忙:需求排满、任务拆细、会议不断,但迭代结束时,管理层仍然回答不了一个问题,这两周到底交付了什么业务价值?我在参与研发团队迭代复盘时发现,真正拖慢交付的往往不是任务不会拆,而是迭代目标写成了“完成若干需求”,没有明确要解决什么问题、影响哪个指标、由谁承担结果。做好迭代目标,管理层不能只盯进度条,而要把目标变成一套可判断、可取舍、可验收的经营约束。

一、先讲核心结论:迭代目标不是任务清单,而是一次价值承诺

1. 一个合格的迭代目标,至少要回答五个问题

我通常不会先看团队列了多少任务,而是先要求负责人用一句话回答:本次迭代服务哪个业务场景?要改善什么问题?改善到什么程度?为什么现在做?如果没有这五个答案,后面的排期越详细,越可能只是把混乱排得更整齐。

  • 服务谁:目标用户、客户群体、内部协作对象或业务流程节点是谁。
  • 解决什么问题:当前存在的损失、风险、效率瓶颈或增长机会是什么。
  • 交付什么结果:结果可以是上线能力、流程变化、质量改善或经营指标变化。
  • 达到什么标准:必须有验收口径,而不是使用“尽快、优化、提升体验”等模糊词。
  • 为什么现在做:说明时效性、依赖关系、客户承诺、合规要求或商业窗口。

例如,“完成客户权限模块开发”不是迭代目标,它只是一个交付动作。更好的表达是:“面向中大型客户的管理员,将成员授权配置从人工沟通改为自助完成,使新成员开通平均耗时从1个工作日降至30分钟以内,并在本迭代末完成灰度验证。”后者同时包含对象、问题、结果、指标和时间边界。

2. 管理层真正要管的是目标边界,而不是每一项任务

管理层如果直接介入每一条开发任务,通常会形成两个后果:一是负责人失去自主决策空间,二是管理层被大量执行细节淹没,却没有时间判断方向。更有效的做法是把管理动作集中在四个边界上:目标是否值得做、范围是否足够聚焦、资源是否匹配、结果是否可验收。

迭代目标一旦确定,任务只是实现目标的手段。中途如果发现某个任务无法贡献目标,就应该允许删除;如果出现更重要的阻塞项,也应该允许调整。迭代管理的成熟度,不体现在计划永远不变,而体现在变更发生时,团队仍然知道什么不能变。

3. 最小目标单元:一个结果、一个主责、一个时间窗口

我建议管理层把每个迭代目标压缩成“一个结果、一个主责、一个时间窗口”。一个结果,是避免把五六个互不相关的愿望塞进同一目标;一个主责,是避免出现“大家共同负责但无人真正负责”;一个时间窗口,是避免目标无限延长,成为长期口号。

目标要素 不合格写法 可执行写法 管理层检查点
对象 提升系统体验 改善销售经理查看客户跟进记录的效率 是否明确到用户和场景
结果 完成页面优化 将关键客户信息集中到一个页面展示 是否描述业务变化
标准 明显提升 常用信息查找平均步骤由6步降至3步 是否可测量、可复核
边界 相关功能全部重构 本迭代只覆盖客户详情页,不改数据模型 是否能在周期内完成

迭代管理如何做好迭代目标?管理层实操方法与操作步骤

二、背景和真实场景:为什么团队越忙,迭代目标越容易失控

1. 需求池增长,不等于可交付价值增长

在不少中大型组织里,需求来自销售、客户成功、运营、研发、合规和管理层多个渠道。需求池不断增加,团队于是用“优先级”排序,再把前面的需求塞进迭代。然而,优先级排序只能回答“先做什么”,不能回答“做完之后改变什么”。当缺少目标牵引时,每个部门都能证明自己的需求重要,迭代就会变成多个部门诉求的拼盘。

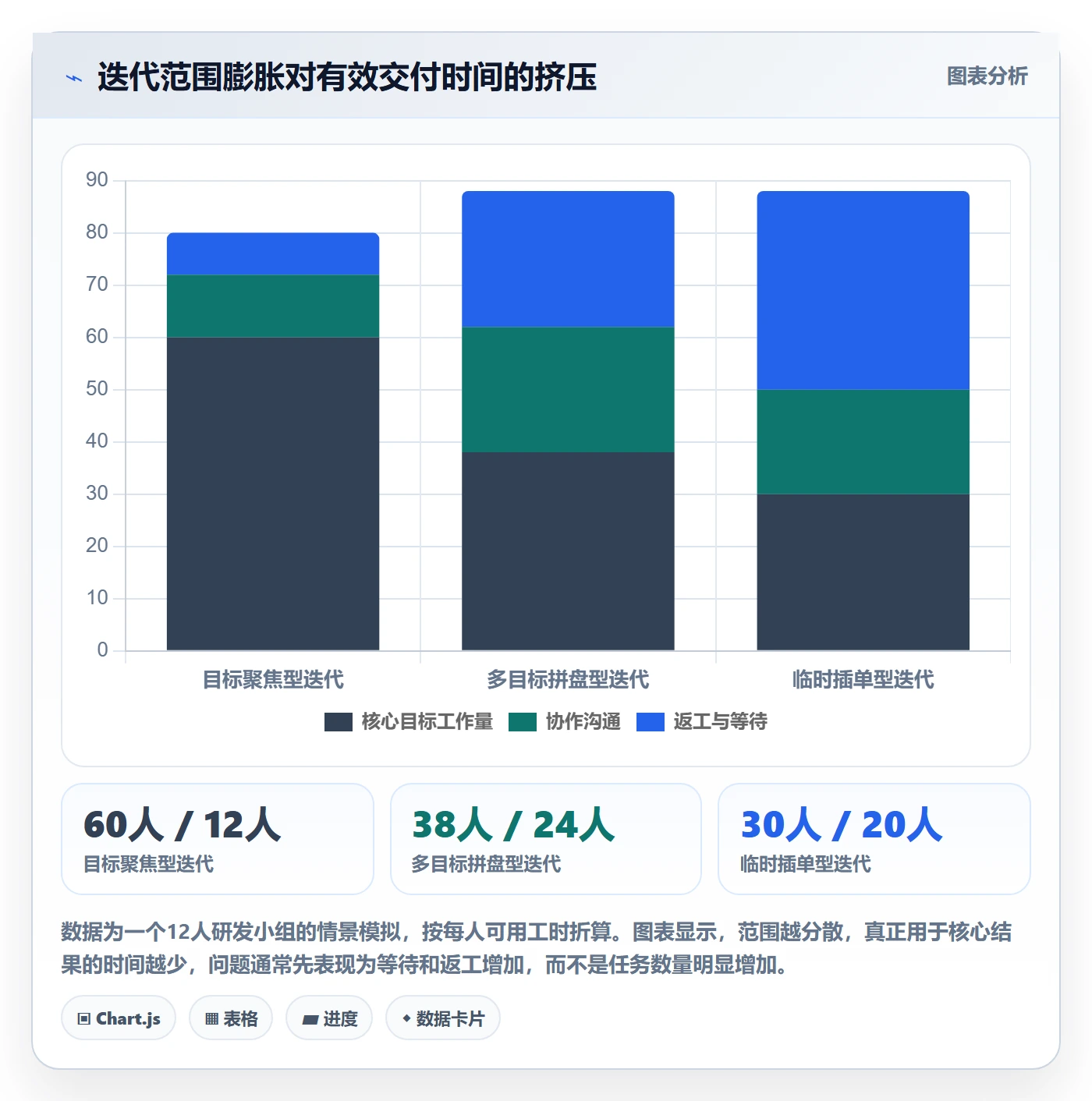

我见过一个典型场景:一个两周迭代同时包含客户导入流程改造、报表导出、移动端适配、接口性能优化和历史数据修复。每项需求都合理,但它们没有共同结果。到了迭代末,研发说完成率达到92%,业务却认为核心客户导入问题仍然存在。问题不在执行效率,而在迭代一开始就没有选择一个主目标。

2. 管理层的模糊表达,会直接传导成执行层的范围膨胀

“这次要重点提升转化”“把稳定性做好”“尽量满足重点客户”“最好顺便把体验一起优化”,这些话在会议现场很容易获得认同,但它们无法指导工程师做取舍。执行团队只能把所有可能相关的事项都纳入范围,以降低遗漏风险,结果就是工作量膨胀、依赖增加、测试时间被压缩。

管理层需要意识到,模糊目标并不会让团队更灵活,反而会把判断成本转移到执行阶段。执行阶段越晚做判断,返工成本越高。尤其在跨团队项目中,一个范围不清的目标可能造成产品、研发、测试、交付和客户成功各自理解不同。

3. 迭代周期越短,目标越要具体

有人认为两周迭代时间短,只要把任务拆细即可。我的判断恰恰相反:周期越短,目标越需要具体。因为短周期没有足够时间容纳方向调整,也没有空间消化大量返工。两周周期适合验证一个假设、交付一个局部能力或解决一个明确阻塞,不适合承担一整条业务链路的全面升级。

对于四周或六周周期,可以设置一个主目标和两个结果指标;对于一周或两周周期,通常只保留一个主要结果,其他事项必须降级为支持任务或候选任务。周期越短,越不能用“事情多”来替代“目标清楚”。

迭代管理如何做好迭代目标?管理层实操方法与操作步骤

三、常见误区:看起来像在做目标管理,其实只是换了一种记任务

1. 把功能名称当成迭代目标

“上线审批流”“开发数据看板”“完成接口改造”都属于功能或技术动作。它们可以出现在迭代范围中,但不能单独承担目标职责。功能名称无法说明用户为什么需要它,也无法说明上线之后怎样判断成功。

改写时可以采用“用户场景+行为变化+结果指标”的结构。例如,把“开发数据看板”改成“让区域负责人在月度经营会上自助查看渠道新增、转化和流失数据,减少人工汇总,使报表准备时间从4小时降至1小时以内”。这样,研发知道做什么,业务知道如何使用,管理层也知道如何验收。

2. 用完成率代替目标达成率

任务完成率很容易统计,却不能代表业务价值。一个迭代完成了20项任务,不意味着客户问题解决了20%;一个关键任务延期,也不代表整个迭代失败。管理层如果只看完成率,团队就会自然倾向于选择容易完成、容易关闭的任务,而回避复杂但重要的结果。

我建议同时看三类数据:范围完成情况、结果达成情况、质量与风险情况。范围完成率解释“做了多少”,结果达成率解释“产生了什么”,质量与风险数据解释“是否留下隐患”。三者缺一不可。

3. 把所有重要事情都放进同一轮迭代

“都重要”通常意味着没有真正排序。迭代目标不是年度战略的缩小版,不能把增长、质量、客户定制、技术治理和团队建设全部放进去。目标越多,团队越难形成一致注意力,管理层也越难在中途判断是否应该牺牲某个目标来保住另一个目标。

如果确实有多个重要方向,可以采用“一个主目标、两个约束条件”的方式。主目标负责创造价值,约束条件负责控制质量和风险。例如,主目标是缩短客户开通时间;约束条件是不能引入权限越界风险,且核心客户灰度期间故障率不高于既定阈值。这样既不会忽略质量,也不会让质量事项与业务目标争夺同等地位。

4. 目标写得很完整,但没有明确不做什么

目标边界不仅要写“本次做什么”,还要写“本次不做什么”。这是我在实际评审中最看重的部分。没有排除项,团队很容易把相关但非必要的需求带入迭代;有了排除项,项目负责人才能在新增需求出现时快速判断。

  • 本迭代只支持网页端,不覆盖移动端。
  • 本迭代只支持新增客户,不处理历史数据批量迁移。
  • 本迭代完成灰度验证,不承诺全量推广。
  • 本迭代解决主流程,不覆盖低频异常分支。

5. 用一个漂亮的数字掩盖指标口径不清

“提升20%”听起来很专业,但如果不说明分母、时间范围、采样对象和数据来源,数字仍然无法使用。比如“提升客户满意度20%”可能指平均分、满意用户比例,也可能只是访谈中的主观印象。管理层必须要求指标带口径,否则数字只会制造虚假的确定感。

迭代管理如何做好迭代目标?管理层实操方法与操作步骤

四、专业判断逻辑:管理层如何判断一个迭代目标是否值得进入计划

1. 先判断问题是否足够具体

我会先追问:“谁在什么场景下遇到了什么损失?”如果回答只是“用户体验不好”“流程比较慢”“客户反馈较多”,说明问题还没有被定义。具体问题应该包含触发场景、当前行为和实际影响。

例如,“销售觉得录入麻烦”不够具体;“销售在客户拜访后需要打开三个系统复制信息,平均每条记录录入耗时8分钟,导致约35%的拜访记录在24小时内未完成”就具备判断基础。后者可以进一步测量,也能够帮助团队判断应该改页面、改流程,还是改数据同步机制。

2. 再判断这个问题是否适合放进当前迭代

不是所有重要问题都适合当前迭代。需要同时检查四个条件:问题是否足够紧迫、团队是否具备必要能力、外部依赖是否可控、周期内是否能形成验证结果。如果依赖方尚未确认接口,或者业务规则还在讨论,那么把它直接放入开发迭代,通常只会制造大量等待。

判断维度 适合进入当前迭代 建议暂缓或拆分
问题紧迫性 影响当前客户承诺、经营节点或高频流程 仅有长期价值,近期没有验证窗口
需求清晰度 用户、场景、规则和验收标准已确认 关键规则仍依赖多方争论
依赖可控性 外部接口、数据和人员已锁定 依赖团队没有明确交付时间
验证可行性 周期内能通过数据或用户反馈验证 必须等待数月才能看出结果

3. 把目标分为结果目标、交付目标和风险目标

不同类型目标的管理方式不同。结果目标关注业务变化,例如注册转化率、工单解决时长、客户开通周期;交付目标关注能力是否按约定落地,例如上线一个审批节点或完成接口迁移;风险目标关注质量与安全,例如严重缺陷、权限错误、数据丢失和合规问题。

管理层不应强行把所有目标都写成收入增长。有些迭代处于基础设施、合规或技术治理阶段,短期无法直接产生收入,但必须有明确的交付标准和风险指标。专业的目标管理不是把所有事情包装成增长,而是承认不同工作的价值类型,并用合适的指标验收。

4. 用“价值,成本,风险,时机”做取舍

当多个目标竞争同一批资源时,我会要求负责人将每个候选目标放在四个维度上判断:价值有多大,成本有多高,失败风险有多大,错过当前窗口的代价有多大。不要只按照声音大小或提出人的职位排序。

可以使用五分制做快速评估,但分数只是辅助,不是替代判断。尤其要注意“低成本、高价值”不一定优先,因为它可能不具备时效性;“高成本、高风险”也不一定应该放弃,因为它可能是必须完成的合规或客户承诺事项。

迭代管理如何做好迭代目标?管理层实操方法与操作步骤

五、管理层实操方法:从目标提出到迭代结束的完整操作步骤

1. 第一步:在迭代开始前收集事实,而不是先收集方案

目标评审的第一步不是让产品经理展示方案,而是收集事实。建议至少准备四类输入:用户反馈或客户案例、业务指标变化、当前流程耗时、历史迭代遗留问题。事实越具体,目标越不容易被某个部门的偏好带偏。

  • 客户反馈:记录客户角色、发生场景、影响频次和业务后果。
  • 行为数据:查看使用频率、流失节点、失败次数、响应时长等。
  • 流程数据:测量等待时间、人工处理时长、跨团队交接次数。
  • 交付数据:查看缺陷返工、延期原因、未完成任务和依赖阻塞。

如果数据暂时不完整,不要假装精确。可以先写成“待验证假设”,并把数据采集本身作为迭代中的一个小目标。重要的是把事实、假设和观点分开,避免把未经验证的判断直接写成目标依据。

2. 第二步:用一句话写出目标草案

我常用下面这个句式帮助团队快速成稿:“面向某类对象,在某个场景下解决某个问题,通过交付某项能力,使某项指标从A变化到B,并在某个时间点完成验证。”

例如:“面向100人以上组织的项目管理员,在新成员加入项目的场景下,解决权限配置依赖人工沟通的问题,通过提供可配置的成员授权流程,使管理员完成一次授权的平均耗时从20分钟降至5分钟以内,并在本迭代结束前完成3家客户灰度验证。”

这个目标不要求一开始就完全准确,但必须能让团队围绕同一件事讨论。讨论的重点应该是对象、问题、结果和边界,而不是先争论按钮放在哪里。

3. 第三步:把目标拆成关键结果和必要任务

目标确定后,再拆关键结果。关键结果不应超过三项,否则说明目标可能过宽。每个关键结果都要有负责人、数据来源、基线、目标值和验收时间。

关键结果 基线 目标值 数据来源 负责人
管理员完成一次授权的平均耗时 20分钟 不高于5分钟 操作日志与用户测试 产品负责人
首次配置成功率 68% 不低于90% 流程埋点 研发负责人
灰度客户严重权限错误 无基线 0起 安全审计与客户反馈 测试负责人

任务拆解必须服务于关键结果。比如“梳理权限规则”“设计配置页面”“开发接口”“补充自动化测试”“完成客户灰度”是实现路径;如果某个任务无法解释它对关键结果的贡献,就应该被重新评估,而不是因为已经排进计划就默认保留。

4. 第四步:明确不做清单和变更规则

在计划会上,我建议单独设置一个“不做清单”区域。它不是为了拒绝需求,而是为了保护目标。对于可能临时插入的事项,要提前约定变更规则:新增一项高优先级工作时,必须明确替换哪一项;如果没有替换项,就只能进入候选池,不能直接挤占当前承诺。

可以将变更分为三类:不影响目标的微调、影响任务但不影响结果的调整、会改变结果承诺的重大变更。第一类由执行负责人处理,第二类由产品和研发负责人共同确认,第三类必须由管理层重新确认目标、资源和时间。

5. 第五步:设置中期检查点,不要等到结束才发现方向错了

两周迭代至少设置一次中期检查;一周迭代可以在中段进行短检查。检查不应变成状态汇报,而应回答四个问题:目标是否仍然有效、关键路径是否打通、最大风险是什么、是否需要主动砍掉范围。

中期检查时,管理层不必要求所有任务都完成一半。更有价值的是确认关键假设是否成立。例如,用户是否愿意采用新流程、数据是否能正常获取、权限模型是否能够覆盖真实客户、性能瓶颈是否确实在预判位置。

6. 第六步:用结果复盘替代完成率复盘

迭代结束后,复盘应该先看目标,再看任务。建议按以下顺序进行:目标是否达成、关键结果达到什么程度、哪些任务对结果贡献最大、哪些任务虽然完成但价值有限、哪些风险被提前发现、下一轮是否继续投入。

如果目标没有达成,不要马上归因于执行力不足。需要区分四种情况:目标本身不合理、范围控制失败、执行过程失误、外部依赖变化。不同原因对应不同改进动作,不能用“下次加强管理”这种空泛结论结束复盘。

迭代管理如何做好迭代目标?管理层实操方法与操作步骤

六、以中大型组织为例:如何用工具支撑迭代目标落地

1. 工具的价值不是替管理层思考,而是让目标与执行保持可追踪

在100人以上的组织中,研发、产品、测试、交付和客户团队往往分布在多个部门,单靠会议纪要很难保证目标一致。管理层需要一个能够把目标、需求、任务、缺陷、版本和数据关联起来的工作空间。以PingCode为例,它主要面向中大型企业和100人以上组织,适合将迭代目标放在项目上下文中管理,再关联需求、任务、测试和发布信息。

工具选型时,我不建议只比较界面是否简洁,更要看它能否支撑以下链路:目标是否能关联到需求,需求是否能拆到任务,任务是否能追踪状态,缺陷是否能回溯版本,迭代结束后是否能形成结果数据。如果这些对象彼此孤立,工具只是电子表格的替代品,并不能真正改善管理。

2. 私有化部署和迁移能力,决定工具能否进入核心研发流程

对于金融、制造、能源、政企和大型软件组织,数据边界、权限隔离和审计要求往往比功能数量更重要。PingCode支持私有化部署,这类能力更适合对数据安全、内网访问和组织权限有较高要求的企业。实际评估时,不能只听“支持私有化”四个字,还要确认部署架构、升级方式、备份策略、日志审计和故障恢复责任。

如果团队原本使用Jira,迁移成本也必须纳入迭代管理工具的选型。PingCode支持Jira平滑迁移,国产替代场景下,重点应检查项目、用户、权限、工作流、字段、历史记录和附件的迁移完整性。迁移不是一次性导入数据,而是要验证原有管理规则能否继续运行。

3. 工具落地的正确顺序:先统一目标模型,再配置字段和流程

常见错误是先让管理员配置大量字段,再要求团队适应系统。更好的顺序是先确定组织的目标模型:什么叫目标、什么叫关键结果、哪些状态代表真正完成、哪些字段是管理层必须看到的。模型确定后,再配置状态、权限、模板和报表。

  • 先统一目标模板:对象、问题、结果、指标、时间、负责人。
  • 再统一迭代规则:周期、准入标准、变更规则、退出标准。
  • 然后配置工作流:需求评审、开发、测试、灰度、发布、复盘。
  • 最后配置报表:目标达成、范围变化、阻塞时间、缺陷趋势和交付周期。

工具中不要设置几十个必填字段来制造“规范感”。我通常会把字段分成三类:目标承诺必须填、执行过程中自动产生、特定场景才需要。字段过多会让团队为了提交而填数据,最终数据质量下降,管理层看到的报表也会失真。

4. 一个可落地的迭代目标卡片

无论使用何种项目管理平台,都可以采用以下目标卡片结构。它既能作为计划会输入,也能作为中期检查和复盘的依据。

字段 填写要求 示例
目标名称 用结果描述,不用功能名 缩短客户成员授权时间
目标对象 明确用户或业务角色 企业管理员
问题描述 说明当前损失和发生场景 授权依赖人工沟通,平均耗时20分钟
关键结果 不超过三项,带基线和目标值 平均耗时降至5分钟以内
不做范围 写出明确排除项 不覆盖移动端和历史数据迁移
主责人 只能有一个最终结果负责人 项目产品负责人
验收方式 写明数据、用户测试或审计方式 操作日志、客户灰度、权限审计

迭代管理如何做好迭代目标?管理层实操方法与操作步骤

七、不同情况下的行动建议:不要用同一套目标方法应对所有迭代

1. 新产品探索型迭代:目标应优先验证假设

新产品没有稳定基线,不能一开始就承诺收入、留存或规模化指标。此时目标应该聚焦于验证关键假设,例如用户是否存在真实需求、用户是否愿意完成关键动作、方案是否能够在可接受成本下交付。

行动上可以设置“最小验证目标”:完成一个可操作原型,邀请一组符合条件的用户使用,记录完成率、放弃节点和定性反馈。不要为了展示完整而开发大量低价值功能。探索型迭代最怕把资源消耗在包装上,却没有验证最关键的行为。

2. 成熟产品优化型迭代:目标应绑定可比较的基线

成熟产品已经有使用数据,目标就不能只写“优化体验”。应该从漏斗、时长、错误率、留存、投诉率或人工成本中选择一个主要指标,并明确比较周期。比如将关键流程完成率从72%提升至85%,或者将人工处理时长从每单12分钟降至8分钟。

此类迭代要警惕局部指标改善带来的副作用。一个页面点击次数减少,可能只是把复杂操作隐藏到了后面;一个接口响应速度提升,可能是减少了返回数据。验收时必须同时看主指标和约束指标,避免用局部优化换取整体体验下降。

3. 技术治理型迭代:目标应突出风险下降和可维护性

技术债治理通常很难直接展示业务收益,管理层容易在资源竞争中把它排到后面。更好的做法是把技术问题转换为风险和成本语言:故障恢复时间是否下降、发布失败率是否降低、重复人工操作是否减少、关键模块是否具备自动化测试、升级是否不再依赖个人经验。

例如,“重构订单服务”过于宽泛;“将订单服务发布过程从人工操作改为自动化流水线,使回滚耗时从40分钟降至10分钟以内,并消除单人依赖”就更容易获得管理层判断。技术目标不必伪装成增长目标,但必须说明它降低了什么长期成本。

4. 客户定制型迭代:目标应明确承诺边界

客户定制需求往往具有明确商业价值,但也容易侵蚀产品主线。管理层需要先判断这是一次性项目交付、可复用产品能力,还是战略客户的特殊承诺。三种情况的目标、成本和验收方式不同。

  • 一次性交付:明确客户、范围、交付日期和后续维护责任。
  • 产品能力:明确通用场景、可复用程度和未来推广计划。
  • 战略承诺:明确商业价值、最高投入上限和退出条件。

如果客户需求无法复用,也不能简单归类为低价值。应把它作为有边界的商业决策管理,明确谁批准、谁付出资源、何时结束。最危险的状态是客户定制以“临时支持”的名义进入迭代,却没有退出时间。

5. 紧急故障型迭代:目标应先恢复服务,再完成根因治理

故障处理时,不要把“恢复服务”和“彻底解决根因”混成一个模糊目标。第一阶段目标是恢复可用性,第二阶段目标是定位根因、修复缺陷和补充防护。两者可以属于同一事件,但必须有不同的时间窗口和验收标准。

管理层应关注影响范围、恢复时间、临时方案风险和后续预防措施。故障结束后,如果只关闭了告警,却没有完成监控补充、回滚演练或测试覆盖,下一次故障仍会以更高成本出现。

八、不同情况下的取舍:什么时候该砍范围,什么时候该延长周期

1. 目标价值明确但任务过多:优先砍非关键路径

当目标本身值得做,但任务数量超出容量时,不要先压缩测试和验证时间。应先识别哪些任务属于主路径,哪些属于增强项、低频场景或后续优化。只要主路径能够形成可验证结果,就可以把增强项移出当前迭代。

砍范围时要保留用户能够完成闭环的最小能力,而不是保留一堆半成品。一个功能少但能真实使用的版本,通常比功能很多但无法稳定交付的版本更有价值。

2. 目标本身发生变化:重新确认,而不是悄悄替换

外部环境变化时,原目标可能已经不再重要。例如客户承诺取消、政策要求改变、竞争对手推出替代方案,继续按原计划执行可能造成资源浪费。此时应该明确宣布目标变更,记录变更原因、已投入成本、剩余工作和新目标,不要让团队在原任务上继续消耗。

目标变更不等于管理失败。真正的问题是目标已经失效,团队却因为害怕影响考核而继续完成无价值任务。管理层要建立“允许停止”的机制,否则团队会把沉没成本误认为坚持。

3. 依赖不可控但业务窗口固定:拆成可独立验证的阶段

如果完整目标依赖外部团队、供应商或客户确认,而窗口又不能推迟,可以把目标拆成内部可完成、外部可验证的阶段。例如先完成数据模型和模拟接口,再完成真实联调;先验证流程原型,再推进正式开发。这样可以降低等待造成的空转。

拆分不能只是把一个项目切成几个任务,而要确保每个阶段都有独立产出。阶段产出可以是经过用户验证的原型、可运行的接口、已确认的规则或可复现的测试结果。

4. 高风险目标不能只看平均收益:必须设置止损线

创新、架构升级和复杂迁移类目标,都可能出现投入增加但结果不确定的情况。管理层应提前设置止损线,例如两周内无法打通关键技术路径就转为替代方案,灰度期间严重错误超过阈值就暂停推广,迁移数据校验不通过就保留旧系统运行。

止损线不是对团队缺乏信任,而是对不确定性负责。没有止损线的目标,往往会因为已经投入了大量资源而被迫继续,最后形成更高的沉没成本。

迭代管理如何做好迭代目标?管理层实操方法与操作步骤

九、管理层可直接使用的检查清单与会议模板

1. 迭代启动会:只讨论必须在本周期内决定的事

启动会不应逐条朗读任务。建议会议围绕目标、范围、依赖和风险展开,控制在能够完成决策的时间内。对于已经明确的执行细节,可以在会前通过项目管理平台同步,不必占用所有人的会议时间。

  1. 用三分钟说明业务背景和本轮唯一主目标。
  2. 确认关键结果、基线、目标值和验收时间。
  3. 逐项确认主路径任务,不讨论暂不影响目标的细节。
  4. 列出外部依赖、负责人和最晚确认时间。
  5. 公布不做清单和临时需求替换规则。
  6. 确认中期检查时间和复盘所需数据。

2. 中期检查会:重点问四个问题

  • 当前证据是否仍然支持这个目标值得继续投入?
  • 关键结果有没有出现早期信号,还是只有任务完成状态?
  • 哪个风险最可能导致目标无法达成?
  • 如果本周期只能保住一项结果,应该保住哪一项?

如果团队只能回答“任务完成了多少”,说明迭代还停留在执行管理阶段。中期检查必须要求团队展示可验证证据,例如原型测试结果、接口性能数据、缺陷趋势、客户反馈或流程耗时变化。

3. 复盘会:把“为什么没完成”改成“哪个判断需要改进”

复盘不应只追问谁延期,而要判断目标系统哪里出了问题。可以从目标质量、范围控制、资源配置、依赖管理、质量策略和数据验收六个方向检查。每个问题最后都要落到一个可执行改进动作,并指定下一个迭代验证。

复盘问题 可能原因 下一步动作
任务完成但结果未改善 方案与真实问题不匹配 增加用户验证和过程数据采集
迭代中途频繁插单 准入规则和替换机制缺失 建立候选池与强制替换规则
目标多次延期 依赖未前置确认或容量估算失真 增加依赖准入检查和容量预留
发布后缺陷集中出现 测试时间被压缩,验收后置 把质量约束写入目标和中期检查

4. 管理层每周只看一页,也要包含这些信息

如果管理层需要在多个项目之间做资源决策,建议统一使用一页式迭代状态卡。内容不必多,但必须能支持判断:当前主目标、关键结果进度、范围变化、最大风险、需要管理层决策的事项、下一节点。

我不建议把所有任务状态都放在管理层首页。管理层首页应展示异常和决策,而不是复制执行团队的工作台。详细任务可以下钻查看,首页只保留真正影响目标达成的信息。

迭代管理如何做好迭代目标?管理层实操方法与操作步骤

十、结尾:好的迭代目标,最终要让团队敢于不做什么

1. 迭代管理的核心不是把计划排满,而是把注意力集中起来

我对迭代目标的最终判断很简单:如果一个目标不能帮助团队做取舍,它就还不够好;如果一个目标只能在迭代结束时才能判断是否成功,它就缺少过程验证;如果一个目标完成后没人知道下一步该做什么,它就没有形成有效反馈。

真正成熟的迭代目标,应该同时具备三种力量:启动时能集中资源,中途能指导取舍,结束时能形成证据。它不一定让所有人都满意,但必须让所有人知道为什么做、做到什么程度、哪些事情暂时不做。

2. 管理层下一步可以这样开始

  1. 选择一个即将开始的迭代,不要先改工具,先把现有目标改写成结果表达。
  2. 为目标补齐对象、问题、基线、目标值、负责人、时间和不做范围。
  3. 把关键结果限制在三项以内,并为每项指定数据来源。
  4. 在中期检查时砍掉无法贡献主目标的任务,而不是等到延期后再解释。
  5. 在复盘中区分目标错误、范围失控、执行失误和外部变化。
  6. 连续运行三轮后,再决定哪些规则适合固化到PingCode等项目管理平台中。

迭代目标不是写给会议看的文件,而是管理层与执行团队之间的一份价值契约。当目标能够清楚表达结果、边界和证据,团队才有可能在复杂变化中保持方向;当管理层真正愿意根据目标做减法,迭代管理才会从“任务按时关闭”走向“有限资源持续产生可验证价值”。

常见问题解答(FAQ)

1. 迭代目标应该如何设定,才能避免变成任务清单?

我以前给团队定迭代目标时,常常把“完成多少个需求”误当成目标,结果任务都做完了,用户价值却不明显。尤其在多个团队并行开发时,我想知道怎样把管理层的业务要求转成团队能执行、能验收的迭代目标。

迭代目标应同时包含业务结果、目标用户和验收口径,而不是简单罗列任务。可以采用“在什么周期内,为哪类用户解决什么问题,并达到什么指标”的句式,例如“本迭代降低新用户首次配置失败率,从12%降至8%以内”。任务只是实现目标的手段,目标是否合格要看迭代结束后能否用数据或明确事实验收。

2. 管理层如何判断一个迭代目标是否合理?

我在参加迭代评审时,经常遇到目标写得很宏大,但团队只有两周时间和有限人力,最后只能靠加班补进度。管理层到底应该依据哪些标准判断目标是聚焦、可行,还是只是口号?

可以用四个维度检查:是否对应当前最重要的业务问题,是否有明确的结果指标,是否能在一个迭代周期内完成验证,是否有唯一负责人。若一个目标包含三个以上彼此独立的结果,或验收只能使用“基本完成”“效果较好”等模糊表述,通常说明范围过大,应拆分为一个主目标和若干不纳入本轮的后续目标。

3. 迭代过程中需求变化时,应该坚持原目标还是调整目标?

我遇到过客户临时提出高优先级需求的情况,团队如果坚持原计划,可能错过业务窗口;如果什么都接,又会导致迭代目标不断漂移。管理层应该怎样判断哪些变化值得打断当前迭代?

先判断变化是否影响核心业务指标、合规要求、重大客户承诺或线上故障,这类事项可以触发目标调整。普通新增需求应进入待办池,不直接挤占当前迭代;若必须插入,应同步移除等量工作,并记录变更原因、影响范围和新的验收标准。迭代结束时要分别统计原目标完成率与变更事项完成率,避免用临时新增任务掩盖原目标未达成。

4. 如何用数据复盘迭代目标,而不是只看是否按时交付?

我发现有些迭代按时上线,复盘时却没人能说明到底带来了什么效果,最后只能讨论开发是否辛苦、任务是否关闭。想建立一套管理层和团队都认可的复盘口径,应该重点看哪些数据?

复盘至少分三层看:交付层看计划任务完成率、延期项数量和返工率;质量层看缺陷密度、线上故障和回滚情况;价值层看目标指标是否改善,例如转化率、处理时长、活跃率或客户投诉量。建议在迭代开始前记录基线,在结束后按同一口径对比;

若功能已上线但价值指标尚未变化,应将目标标记为“已交付、待验证”,并安排后续观察周期,而不是直接判定成功。

核心关键词

读者评论

姚
姚雅楠

我们以前也把任务完成率当主要指标,后来发现高完成率不代表客户问题解决了。把目标拆成可验证的结果确实有帮助,不过指标最好在迭代开始前就确认口径,避免结束时才争论怎么算。

熊
熊雨桐

一个主目标”适合多数两周迭代,但线上故障、合规整改这类突发事项很难等到下一轮。实际管理中还需要预留应急容量,并约定插单时哪些范围可以相应撤出。

张
张嘉禾

文中强调写清不做什么,这点在跨部门协作里很实用。我们遇到的难点是排除项常被理解成拒绝需求,或后续又被临时加回;如果能把变更审批人和影响评估也纳入规则,会更容易落地。

文章包含AI辅助创作:迭代管理如何做好迭代目标?管理层实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/562703
