资源负载表里出现“空闲”,并不等于这个人现在可以接活。项目负责人最容易踩的坑,是把计划工时中的空白直接当成可分配产能:任务看起来排得下,实际却被会议、交接、技能不匹配、需求变更和恢复时间挤掉,最后形成“表上有空、交付仍然延期”的悖论。我的判断是,空闲资源管理不是把人填满,而是把可用时间识别准确、把决策责任放到正确位置,并让每次调配都能被复盘。本文用一组明确标注的情景模拟,拆解负责人制度、识别口径、操作步骤和不同规模组织的取舍。
一、先讲结论:空闲资源不是空白格,而是有条件的供给
1. 空闲时间不等于可交付产能
在资源负载管理中,“空闲”至少有四种含义:计划上没有任务、短期可以安排、技能上可以承担、跨团队协调后可以投入。它们不是同一个状态。一个工程师下周没有排期,但正在处理线上问题、承担代码评审,或需要两天完成上下文切换,就不能按五个工作日的完整产能出售给新项目。
我建议把资源状态拆成“可见空档”和“可承诺产能”。前者来自排期表,后者还要扣除固定运营工作、会议、休假、支持职责、必要缓冲以及技能匹配成本。项目负责人据此做承诺,才不会把数字上的空闲误读为交付能力。
核心判断可以压缩成一句话:先确定谁有权确认资源,再定义什么时间可以承诺,最后才讨论把资源分配给哪个项目。如果制度只要求团队成员更新工时,却没有明确资源确认人、冲突仲裁人和变更留痕人,表格再完整也只是事后记录。
2. 负责人制度的核心是决策边界
“项目负责人制度”不应被理解为由负责人单方面决定所有人的去向。项目负责人负责提出需求、说明优先级和交付结果;职能负责人或资源负责人确认人员能力、可用窗口与团队影响;项目组合或业务决策人负责处理跨项目优先级冲突。三方各自负责不同问题,才不会让资源安排变成谁催得急、谁声音大的竞赛。
对于 100 人以上、项目并行较多的组织,我通常建议把“资源可用性确认”与“项目需求排序”分开。前者回答“这个人何时能投入、能投入多少”;后者回答“组织是否值得把这段产能给这个项目”。把两者交给同一个人,容易产生局部最优:单个项目看似被满足,整体关键路径却被打断。
3. 管理目标不是把利用率推到极限
资源负载管理常被误解为追求每个人每天都有任务。利用率过低确实可能意味着资源配置不合理,但利用率越高越好并不成立。高负载会减少处理突发问题和高优先级工作的余量,也会放大估算偏差,让原本可以通过短期调整解决的问题变成连续延期。
我更看重三个结果:承诺的资源是否真的可用,优先级变化是否能及时重排,关键技能是否有替补。利用率可以作为观察指标,但不能单独作为个人绩效指标,更不能用“空闲时长”直接推导个人贡献不足。

二、背景和真实场景:资源为什么看起来空闲,项目却仍然缺人
1. 计划视图和实际工作之间存在时差
不少团队的资源表按周更新,项目却按天变化。周一确认的空档,到周三可能已经被线上故障、客户答疑、临时评审和需求澄清占用。如果制度要求每次变化都即时填写,维护成本会很高;如果只在月初更新,信息很快失真。问题不在于成员“不配合填表”,而在于数据更新频率没有匹配决策速度。
因此,资源信息至少要区分稳定事项与短期事项。稳定事项包括固定支持、长期项目和已批准休假,可以提前进入计划;短期事项包括待澄清需求、故障处理和临时协作,适合通过缓冲额度或滚动周会管理。把所有工作都要求提前精确预测,既不现实,也会诱使团队填入没有依据的数字。
2. 技能稀缺比总人数不足更常见
一个项目可能“有五个人”,但真正能完成架构评审、数据迁移、合规检查或某类关键模块的人只有一位。资源盘点若只按人数或总工时统计,就会把技能瓶颈藏在平均值里。项目组合看起来产能充足,关键节点却因单点依赖停住。
我会把资源看成“能力、时间窗口、可替代性”三项共同约束。能力决定能不能做,窗口决定什么时候做,可替代性决定这个安排是否会制造新的单点风险。对关键角色来说,安排 0.5 人的投入不一定比安排 1 人更省成本,因为上下文切换可能让两边都无法形成有效产出。
3. 多项目组织中的空闲往往是局部空闲
某成员在项目甲的计划里没有任务,不代表他在部门层面没有责任。他可能要参加值班、指导新人、处理遗留缺陷,或完成部门级技术债治理。相反,一个成员在部门排期中显示满载,也可能有低优先级工作可以暂停,为更重要的项目腾出窗口。
因此,资源负责人不能只看单个项目计划,而应同时查看项目组合、职能任务和运营负担。项目负责人则应说明新需求的业务价值、最迟开始时间和不投入的后果。没有这些信息,资源协调会退化成“谁先提申请谁先拿人”。
4. 场景模拟:三个人的空档,为什么不能直接拼成一个人月
下面是一组用于说明方法的情景模拟,不是某家企业的实测数据。某业务团队计划在两周内完成一个客户验证功能:一位后端工程师每周显示空闲 16 小时,一位测试工程师显示空闲 12 小时,一位数据工程师显示空闲 8 小时。表面上合计 36 小时,似乎足够支持一个小需求。
进一步核验后,后端工程师第一周有 6 小时线上支持,第二周有 4 小时版本发布;测试工程师的空档集中在第二周,而功能需要第一周完成接口联调;数据工程师虽有时间,却缺少目标系统的访问权限,预计需要半天申请与熟悉。按原计划直接承诺,资源总量看似够,关键路径却不成立。
更稳妥的安排是先让业务方确认功能最小范围,再由后端负责人确认连续窗口,测试负责人把验收准备前置,数据工程师只承担边界明确的数据验证。此时团队可能只承诺一个可验证版本,而不承诺完整范围。这不是资源不足时的妥协,而是把不确定性从排期表转移到可控的范围决策中。

三、常见误区:看似提高效率,实际制造隐性排队
1. 把空闲率当作绩效排名
如果管理者按“谁空闲多”判断谁贡献少,成员会倾向于把工作拆得更碎、填得更满,甚至不愿意暴露真实空档。短期看,资源表似乎饱和;长期看,团队失去重新分配产能的信号,低价值工作也更难暂停。
空闲不是天然的浪费。有时它是等待决策造成的,有时是交付后必要的恢复时间,有时是团队为线上风险预留的容量。制度要追问“这段时间为什么未投入”,而不是先追问“为什么这个人没干活”。
2. 用百分比制造精确错觉
“本月负载 80%”听上去可比较,但如果不同团队的口径不同,数字没有横向意义。有人把会议计入项目工时,有人不计;有人按 40 小时标准周计算,有人扣除了休假和支持职责;有人记录估算工时,有人记录实际工时。未经统一定义的百分比,越精确越容易误导。
我建议先定义分母和统计周期。可用容量应说明是否扣除休假、固定运营和培训;需求占用应区分已承诺、待确认和不确定工作;统计频率要能匹配项目决策。只有口径一致,团队之间的比较才有参考价值。
3. 把每个人切成很多小比例
把一位专家同时分配给四个项目,每个项目各占 25%,表面上实现了满负载,实际可能产生频繁切换、排队等待和责任模糊。尤其是需要连续专注的设计、研发、分析工作,碎片化配置会让任务启动成本被低估。
对关键技能人员,我通常先问“能否集中一个连续窗口完成关键任务”,再考虑比例分配。如果必须并行,应约定工作批次、响应时限和优先级,而不是只在表里写 0.2、0.3、0.5。负载比例是计划语言,不是交付保证。
4. 只在项目延期后才做资源盘点
延期时才发现资源冲突,往往已经错过成本最低的调整窗口。负责人应在项目启动、关键里程碑前和优先级变化时检查资源,而不是每月例行导出一次报表就算管理完成。资源审查应与决策节点绑定,而不是与报表周期绑定。
5. 只记录投入,不记录等待与阻塞
工时能够说明投入了多少时间,却不能单独说明产出为何没有推进。需求等待、权限审批、环境不可用、评审排队和外部依赖都可能消耗日历时间。如果团队只看人力负载,很容易把系统性阻塞误判成个人效率问题。
资源管理至少要能区分“正在做”“等待输入”“等待决策”“暂不可用”和“可重新安排”。这些状态无需无限细分,但必须足以指导下一步动作。否则管理者看到的是一张满表,却不知道工作为什么停住。
6. 认为工具上线就会自动解决责任问题
管理软件可以提高信息可见性,减少重复汇总,但它不能替团队决定业务优先级,也无法替职能负责人确认某项技能是否可替代。若责任边界、状态定义和冲突升级机制尚未建立,工具只会更快地展示互相矛盾的数据。
中大型组织可以用 PingCode 等项目管理平台承载项目、团队、需求和资源视图,但应先确定口径与审批责任,再配置流程。工具负责让信息有据可查,组织仍要负责做出取舍。

四、专业判断逻辑:先判断资源是否可用,再判断是否值得分配
1. 用四层筛选代替单一利用率阈值
我会依次检查时间、技能、连续性和优先级。时间回答“哪几天有窗口”;技能回答“能否独立完成”;连续性回答“投入是否足以形成有效交付”;优先级回答“这个项目是否应该获得资源”。只要其中一项不成立,空闲就不能直接转为承诺。
这四层不是为了增加审批,而是为了把错误决策拆开定位。时间不匹配,调整开始日期或范围;技能不匹配,寻找替代能力或安排辅导;连续性不足,改变任务切片方式;优先级冲突,交给有权排序的人裁决。把问题归到正确层级,才能避免让资源负责人背负业务取舍。
| 判断层 | 要回答的问题 | 常见证据 | 不通过时的动作 |
|---|---|---|---|
| 时间 | 窗口是否真实存在且覆盖关键节点? | 已确认任务、休假、支持值班、发布日 | 改期、缩小范围或寻找替补 |
| 技能 | 成员是否具备完成任务所需的经验和权限? | 相似任务记录、技能矩阵、系统访问权限 | 拆分任务、配对辅导或调整方案 |
| 连续性 | 投入时长是否足以减少切换和等待? | 任务粒度、依赖顺序、上下文切换次数 | 集中排期、合并工作批次或换人 |
| 优先级 | 这项工作是否优先于现有承诺? | 业务价值、截止时间、延期影响、风险等级 | 由组合决策人排序并记录被延后事项 |
2. 定义“可承诺产能”,不要追求假精确
适合管理的产能口径不必精确到每小时,但应明确计算方法。可用下面的思路做起点:标准工作时间,减去已知休假、固定运营职责、已承诺项目、预计支持工作,再减去与任务不确定性相匹配的缓冲。结果是供排期使用的区间,不是对个人产出的保证。
我倾向于用“区间加置信等级”,而不是一个看似准确的数字。例如,未来两周可投入 12 至 16 小时,确认度为中;已批准的项目窗口为高;尚待业务决策的工作为低。负责人因此知道哪些安排可以直接承诺,哪些只能作为暂定计划。
计算方式也应跟任务类型有关。稳定、重复、依赖少的工作可以使用较窄区间;创新探索、跨部门依赖和新技术验证则需要更宽的缓冲。相同的 20 小时,在固定配置任务和未知问题排查中,含义完全不同。
3. 给空闲状态设定可操作的分类
- 已确认可用:排期窗口、技能和优先级均已核实,可以进入资源承诺。
- 暂定可用:时间大致存在,但仍等待需求澄清、权限或其他项目释放。
- 运营预留:保留给值班、缺陷响应、客户支持等责任,不应当作可自由调配产能。
- 受限可用:时间存在,但需配对、培训、授权或连续窗口才能承担任务。
- 不可用:已承诺工作、休假或关键路径冲突已确认。
状态分类的价值不在于名称,而在于每个状态都对应一个负责人和下一步动作。比如,“暂定可用”必须标明等待谁确认;“受限可用”必须标明解除限制的条件。没有责任人的状态字段,很快就会变成新的信息垃圾。

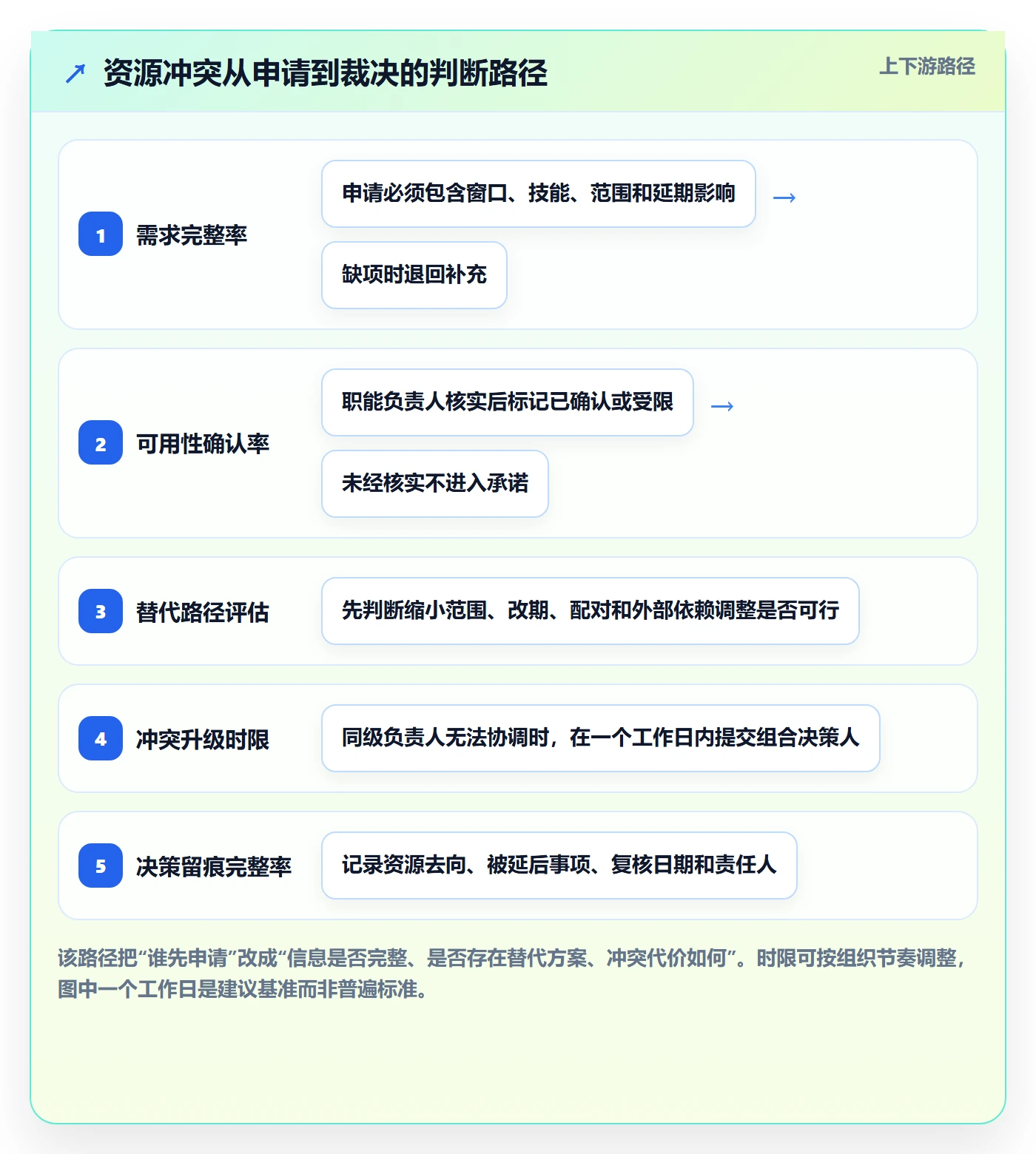

4. 用风险而不是均分原则处理冲突
两个项目都需要同一位专家时,不能把资源简单切成一人一半。应比较延迟影响、不可逆成本、关键路径、客户承诺、合规风险以及是否存在替代路径。若某一项目的任务可以延后,另一项目却有固定发布窗口,平均分配不一定公平,也不一定理性。
我会要求申请方同时说明“获得资源的价值”和“未获得资源的后果”。只写重要、紧急不足以排序;应说明延误会造成多少影响、是否可通过缩小范围避免、是否有其他角色可以承担。这样,决策人能比较不同项目的真实代价,而非比较申请文案的气势。

五、负责人制度怎么设计:让申请、确认、裁决和复盘各有其人
1. 明确四类角色,不把所有责任压给项目负责人
项目负责人负责提出资源需求,说明业务目标、交付范围、开始与结束窗口、依赖条件以及不投入的后果。项目负责人不能只提交“需要一名高级工程师两周”,还要解释为什么需要、哪些部分可以拆分、什么条件下可以接受替代方案。
职能负责人或资源负责人负责核验技能、现有承诺、运营职责、休假和可投入窗口,并提出可替代人员或调度风险。其责任不是无条件满足所有项目,而是确保资源信息真实,并解释为什么某个请求不能按原方案承诺。
项目组合决策人负责跨项目优先级冲突。当两个负责人无法自行协商时,由拥有业务授权的人决定先后次序,并明确被延后的事项。这一角色可以是业务负责人、项目组合委员会或授权管理者,不一定需要新设一个层级。
团队成员负责及时更新影响可用性的变化,并报告阻塞、工作量异常和切换成本。成员不应单独承担资源承诺责任,也不应因报告空档或负载风险而受到惩罚,否则数据会被系统性美化。
2. 建立授权矩阵,减少反复拉会
| 情形 | 建议决策人 | 处理原则 |
|---|---|---|
| 同一团队内,低风险、短期调配 | 职能负责人 | 确认不影响已有承诺后直接安排 |
| 跨团队但不改变里程碑 | 相关职能负责人共同确认 | 明确投入窗口与交接边界,书面留痕 |
| 跨项目争用关键技能 | 项目组合决策人 | 按业务影响排序,并记录被延后事项 |
| 调配会影响客户承诺或合规要求 | 业务授权人及相关风险责任人 | 先评估承诺变更和风险,再决定是否调配 |
| 成员不同意工作量或安全风险评估 | 职能负责人升级处理 | 复核估算依据,不以职位高低替代事实判断 |
授权矩阵的作用是让低风险决定快起来,让高风险决定有依据。若所有小调整都要委员会审批,制度会被绕开;若跨项目冲突都靠负责人私下协商,资源弱势项目往往没有公平的升级渠道。
3. 设定清晰的升级规则
制度要明确哪些事项可以在团队内解决,哪些必须升级。可采用三类触发条件:资源冲突持续超过约定时限;调配会影响已对外承诺的里程碑;关键岗位没有替补且风险超过团队授权范围。满足任一条件,就由指定决策人裁决,不再无限重复协调。
升级材料不应是一份长篇汇报。至少应包含需求摘要、两个以上可行方案、各方案影响、被挤压工作的后果和建议选项。决策人真正需要比较的是代价,不是更多背景材料。
4. 设定反悔和变更机制
资源承诺后,计划仍可能变化。制度应说明需求方何时可以撤回、资源方何时可以因紧急事件重新分配,以及变更需要通知哪些受影响方。没有变更规则,成员会同时收到两个“最高优先级”,最后只能靠临时加班消化冲突。
我建议将每次变更记录为“原承诺、变更原因、受影响里程碑、替代方案、批准人、复核日期”。这不是为了增加文书,而是让组织识别反复发生的需求波动。若同一类项目频繁撤回资源,问题可能在需求准备度,而不是资源表不够灵活。

六、操作步骤:从需求提出到复盘形成闭环
1. 第一步:把资源需求写成可决策的申请
项目负责人提出需求时,至少填明:要解决的问题、期望结果、任务范围、所需能力、目标窗口、预计投入区间、依赖条件和可接受的替代方案。若需求尚未澄清,应标记为探索性需求,不要伪装成确定的工时申请。
我会要求申请人回答一个反事实问题:“如果这段资源拿不到,最小可行结果是什么?”这个问题可以迫使项目团队区分真正关键的能力与理想配置,也能揭示哪些工作可以延后、外包、自动化或由其他角色承担。
2. 第二步:由资源负责人核验现实约束
资源负责人核对成员未来数周的已承诺任务、固定运营工作、休假、技能匹配、权限条件和连续窗口,并把结果分为确认、暂定、受限或不可用。核验结果要写明原因,不能只回复“没资源”或“可以支持”。
如果数据来自不同系统或人工表格,应标注更新时间。超过约定时效的数据不能自动视为准确。对于变化频繁的团队,关键人员的短期窗口可每周滚动确认;稳定团队则可以更低频更新,但遇到里程碑和优先级变化时必须重新核验。
3. 第三步:比较需求与现有承诺的机会成本
资源有空档时,仍要判断是否值得安排。项目负责人要说明预期价值和延误代价;资源负责人要说明现有承诺被打断后的影响;决策人则比较两边风险。若一项新工作价值较低,却会打断临近发布的关键任务,维持原承诺可能更合理。
这个步骤应避免把沉没成本当成唯一依据。一个项目已投入很多工时,不代表必须继续;但若临近交付且剩余工作明确,随意抽走关键人员也可能造成更大损失。决策应基于未来可避免的损失与新增价值,而不是过去投入多少。
4. 第四步:选择调配方案,并约定交接条件
通过资源核验后,至少考虑集中投入、分阶段投入、配对交付、范围缩小和改期五种方案。选定方案后,写明起止时间、每周投入上限、交接人、优先级变化时的处理方式和验收结果。资源承诺不应停留在“某人支持项目乙”这种模糊描述。
对于跨团队调配,交接成本要显式化。原团队需要知道哪些事项由谁接手,新团队需要准备环境、文档和权限。否则资源虽然“到岗”,却先花几天寻找上下文,名义投入与有效产出之间会出现明显落差。
5. 第五步:滚动检查,而不是等月底算账
滚动检查的频率应由变化速度决定。开发团队可以每周检查未来一到三周的关键角色;依赖较少、节奏稳定的运营团队可以双周检查;临近发布、事故响应或业务优先级变化时,则需要临时复核。固定频率只是底线,触发条件比日历更重要。
检查时不需要逐人朗读排期。重点看新增冲突、需求变更、已承诺工作偏差、关键任务阻塞和无法替代的能力。会后只保留决策、责任人和截止时间,避免资源会议变成重复查看报表。
6. 第六步:复盘预测误差,修正制度而非责怪个人
项目结束后,比较预计投入、实际投入、等待时间、切换次数和变更原因。若偏差主要来自未预料的支持工作,应调整运营预留;若主要来自需求反复,应改进申请门槛;若主要来自技能判断错误,应更新能力矩阵或增加配对计划。
复盘的对象是预测过程和组织约束,不是为了给成员贴上“估算不准”的标签。一个成熟团队并不要求预测永远准确,而是要求偏差来源逐渐可见,重复出现的问题能进入制度改进。
- 提出:项目负责人提交目标、范围、窗口、能力要求和替代方案。
- 核验:资源负责人确认时间、技能、运营责任与连续性。
- 比较:评估新增价值、现有承诺影响和延期代价。
- 决策:按授权矩阵批准、调整、拒绝或升级。
- 执行:明确投入窗口、交接方式、变更机制和验收点。
- 复盘:分析预测偏差、等待与切换成本,更新口径和流程。

七、案例与数据观察:把“负载率”改成可解释的管理信号
1. 情景模拟:百人以上组织的跨项目资源争用
以下仍是情景模拟,用于展示制度如何落地,不应被引用为某家企业的真实案例。设想一个 120 人的产品与技术组织,同时维护客户交付、平台建设和内部效率项目。三类工作共享架构、数据和测试等关键角色,项目负责人各自按里程碑排计划,职能团队则承担线上支持和技术治理。
在第一轮盘点中,团队仅按项目排期计算,显示未来一个月有 18% 的计划时间没有项目任务。管理层据此认为存在明显空闲产能。但把固定支持、评审、休假、权限准备和关键技能集中度加入后,可直接承诺的时间明显减少;剩余空档又分散在不同人员和不同周次,无法简单合并成一个完整项目小组。
制度调整后,组织没有追求把空档全部填满,而是把请求分成三类:已确认的交付需求、待业务决策的需求、团队运营预留。每周只处理未来三周内的高影响冲突;低风险调配授权给职能负责人;跨项目关键岗位由组合决策人排序。这样做的直接目标不是让报表更漂亮,而是让承诺建立在已经核验的窗口上。
2. 示例指标:用预测偏差和等待时间补足负载率
我不建议只看“负载率”。至少要同时观察资源承诺兑现率、计划与实际投入偏差、关键角色等待时间、跨项目切换次数和需求变更比例。每个指标都要写清口径、观察周期和适用范围,避免不同团队拿不可比的数据做排名。
| 观察指标 | 情景模拟中的首月 | 情景模拟中的第三月 | 管理含义 |
|---|---|---|---|
| 资源承诺兑现率 | 68% | 84% | 已确认窗口内能够按约定投入的请求比例 |
| 投入预测偏差中位数 | ±35% | ±22% | 项目预计投入与实际投入差异的中位水平 |
| 关键角色等待时间 | 7 个工作日 | 4 个工作日 | 从申请提交到关键角色可开始工作的日历时间 |
| 每人每周跨项目切换次数 | 4.2 次 | 2.8 次 | 情景样本中人员在不同项目间转换的平均次数 |
这些数字是情景模拟,不是行业基准,也不能据此承诺某种工具或制度必然带来相同改善。它们展示的是更合理的观察方向:如果兑现率提高,但切换次数也显著上升,管理可能只是把风险转移给了成员;如果等待时间下降,但预测偏差恶化,则可能是过度承诺。

3. 观察方法:指标必须能触发具体动作
如果关键角色等待时间持续上升,先检查技能集中度和需求入口,而不是要求负责人加快填表;如果预测偏差持续偏大,检查任务是否过早进入承诺、运营工作是否被遗漏;如果切换次数升高,尝试集中窗口或减少并行项目;如果兑现率下降,则区分成员临时被调走、需求方变更和估算错误。
只有能对应行动的指标才值得长期保留。仪表板上显示十几种数字,不如三到五个能回答“下一步改什么”的指标。建议先运行一个月,确认数据采集不会给团队带来过重负担,再决定是否扩展。
八、工具和数据:让信息可见,但不把系统当裁判
1. 先定义最小数据模型
资源负载工具至少要能呈现人员或角色、技能标签、计划窗口、已承诺工作、运营职责、资源状态、申请项目、确认人和更新时间。若组织无法稳定维护这些基础字段,先不要急着增加复杂的可视化看板。
对中大型组织而言,平台价值在于把项目计划、需求变更、工作状态和资源申请连接起来,减少不同团队反复复制同一份数据。PingCode 适用于需要覆盖多团队、多项目协作的组织场景;但是否适合具体团队,仍要看现有流程、权限模型、数据治理要求和系统集成条件。
2. 区分事实字段和判断字段
事实字段包括休假日期、已分配任务、项目里程碑、支持班次和审批状态;判断字段包括技能匹配度、投入置信度、延期影响和优先级建议。事实应尽量来自系统记录,判断则应显示填写人、更新时间和理由。不要让一个看似客观的“负载评分”掩盖主观假设。
组织可以把资源状态和申请审批流程放在协作平台中,但仍应保留原始依据与决策痕迹。资源状态发生变化时,相关项目负责人要能看到变化原因,而非只看到颜色从绿变红。透明不是公布每个人所有时间,而是让必要的协作方看懂决策依据。
3. 逐步自动化,优先自动提醒而非自动分配
比较安全的自动化顺序是:先提醒资源数据过期,再提醒计划冲突,然后提示可用替代窗口,最后才考虑规则化分配。自动系统可以发现两个项目同时占用同一角色,却不一定理解哪个项目对客户承诺更重要,也不一定知道某位成员能否承担高风险任务。
我不建议在初期让系统自动把“低负载者”分配给“高需求项目”。这类规则容易忽略技能、连续性和上下文切换。更合理的做法是让系统提供候选方案,由授权负责人确认;通过长期复盘积累稳定规则后,再把低风险、可逆的调度逐步自动化。
4. 做好权限和隐私边界
资源管理数据可能涉及个人排期、休假、负载和工作安排。管理者应只收集调配需要的信息,不应把个人日历细节无差别开放给所有项目成员。项目层面通常需要知道“何时可用、可投入多少、是否有冲突”,而非成员所有私人安排的具体内容。
同时要避免把负载数据用于未经说明的个人排名。若数据被用作绩效判断,就应有单独的口径、申诉机制和上下文说明。否则成员会为了保护自己而降低数据质量,最终损害资源决策本身。

九、不同情况下的行动建议:不要用一套流程处理所有空档
1. 小团队、项目少、成员技能重叠
小团队通常不需要复杂的资源委员会。由项目负责人和团队负责人每周快速确认未来一到两周的窗口即可,重点记录已承诺工作、支持职责和关键依赖。成员技能重叠时,可以通过任务切片与结对安排减少单点风险。
此类团队最应避免的是过度建模。若团队只有几个人,手工维护大表的成本可能高于协调本身。采用共享排期、简短同步和清晰的优先级规则,往往比引入多层审批更有效。
2. 多团队并行、同一技能被多个项目争用
当项目数量增加、资源跨团队流动时,应建立职能资源负责人和组合级冲突仲裁机制。每个项目必须提交相同格式的需求信息,跨项目争用必须说明被延后工作的后果。不要让各团队用不同口径申报“人天”,否则决策人无法比较。
对稀缺技能,建议建立能力替补计划,而不只是记录谁是专家。可以通过配对工作、轮岗、文档化和逐步授权,让关键能力从单点转为小规模梯队。短期内这会占用一部分产能,但能降低未来资源争用的脆弱性。
3. 客户交付或外部承诺明确
客户承诺明确时,资源重排不能只在内部完成。任何会影响合同范围、验收日期或合规责任的调配,都要同步核验对外影响。项目负责人应准备替代方案,例如缩小首期范围、分批交付或调整内部工作顺序,而不是等资源冲突暴露后再被动通知客户。
如果客户需求不断变化,资源制度还要把变更成本显性化。频繁插单却不重新排序,会让团队承担看不见的加班和延期风险。每次新增高优先级需求,都要回答“哪项现有承诺因此让位”。
4. 工作高度不确定、探索性任务占比较高
探索项目不适合按完整工作量一次性锁定资源。更稳妥的方法是分阶段:先投入一段短窗口验证关键假设,再根据证据决定是否继续。此类任务的产能应以阶段目标和决策点管理,而不是要求负责人提前给出一个精确到小时的总数。
探索工作需要预留退出条件。若关键假设被证伪,及时释放资源是正常的项目治理,不应被视为失败;若验证成功,再申请下一阶段的连续窗口。这样可以避免“因为已经排了人,就必须把项目做到底”的沉没成本陷阱。
5. 运营支持负担高、突发工作频繁
如果团队长期承担线上支持,先按历史数据估算运营预留,而不是把支持工作当作偶发噪声。观察至少覆盖多个完整周期,并区分常规处理与异常峰值。若支持负担占用持续增长,问题可能需要通过稳定性治理、自动化或服务边界调整解决,而不是不断压缩项目缓冲。
面对无法预测的突发任务,可以设置明确的响应角色或轮值机制,避免所有成员都被随时打断。轮值人员负载可能看起来较低,但其职责是吸收波动、保护其他成员的连续工作时间。评价这类安排时,应看团队整体交付和故障响应,而非只看轮值人员的项目工时。
6. 组织刚开始做资源管理,数据质量较弱
先选一个项目组或一个关键技能池试运行,不要一开始覆盖全公司。用最少字段记录申请、确认、冲突、变更和实际结果,连续观察几个周期后再调整。若团队连当前工作都无法可靠列出,先解决工作可见性和责任边界,别急着讨论精细化负载率。
试点期间要让成员知道数据的用途、谁能查看、多久更新和是否用于绩效。数据用途不清会导致填报保守或过度乐观,试点结果也就无法用于制度设计。

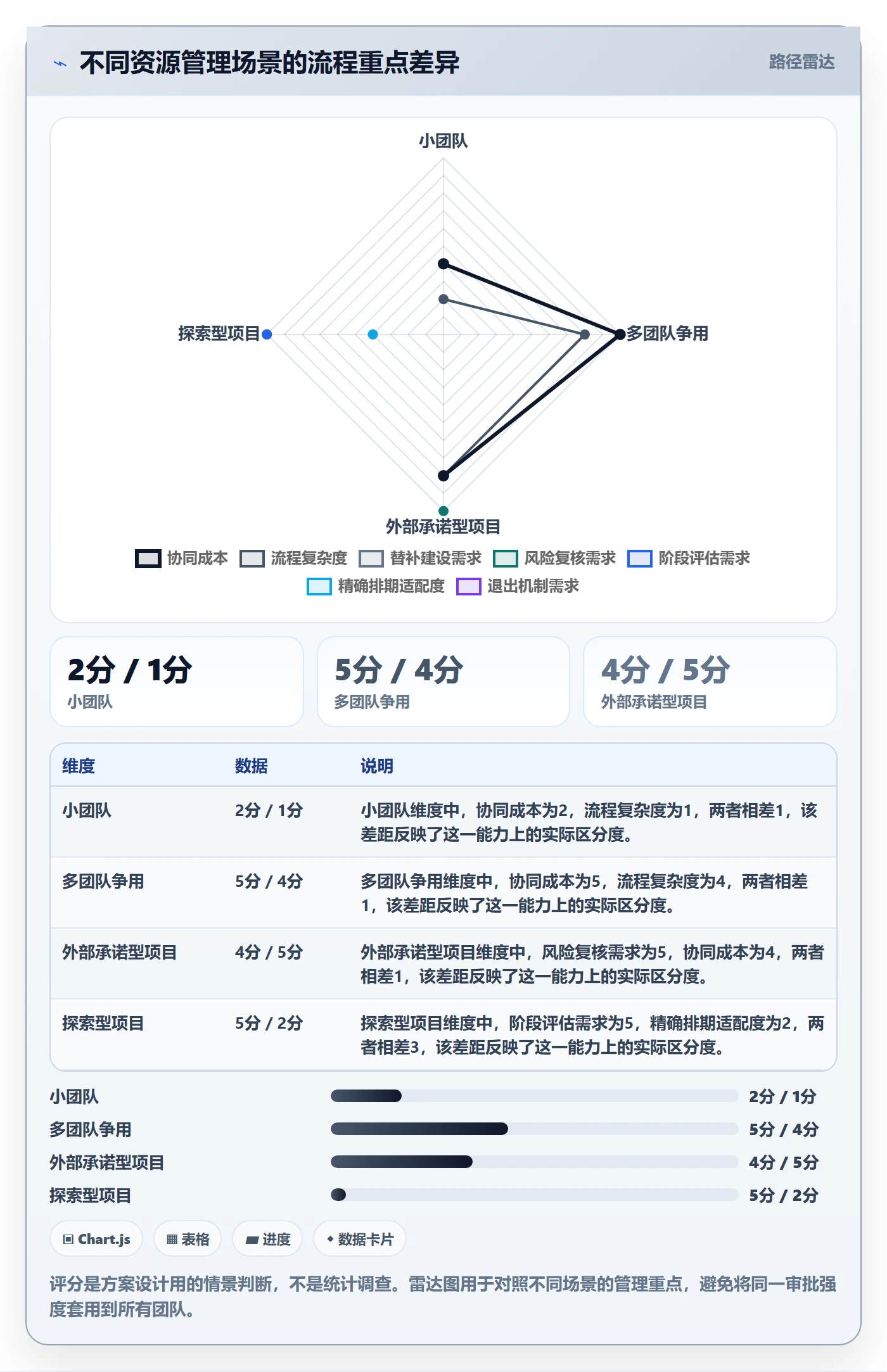

十、不同情况下的取舍:效率、弹性、公平和可预测性无法同时最大化
1. 高利用率与抗波动能力之间的取舍
高利用率有利于把可用时间投入已知工作,但会压缩突发缓冲;较多缓冲能提高应对变化的弹性,却可能让短期产能看起来没有充分使用。没有适用于所有组织的统一比例,合适水平取决于需求波动、故障责任、交付期限和替补能力。
需求稳定、依赖少、工作可拆分的团队可以接受更紧的排期;承担线上支持、客户响应或高不确定项目的团队则应保留更多机动空间。不能把后者的缓冲简单解释为效率低,也不能把前者的高利用率当作全组织目标。
2. 专家集中投入与知识扩散之间的取舍
让专家集中投入能更快解决当前关键任务,但也可能继续强化单点依赖;安排配对或培养替补短期会降低直接产出,却能提高未来调度弹性。紧急项目可以先集中专家解决关键路径,同时明确后续交接与替补培养窗口。
如果组织永远以当期交付为由取消知识扩散,稀缺技能只会越来越稀缺。反过来,若每个任务都要求培养新人,关键项目也可能失去必要的速度。负责人应根据风险水平选择:高风险任务优先保证质量,低风险或重复任务更适合用于能力扩散。
3. 中央协调与团队自主之间的取舍
中央协调可以提高跨项目资源分配的整体性,但会增加决策等待;团队自主响应快,却可能只优化本团队指标。较实用的做法是分层授权:低风险、可逆、团队内的调配由团队处理;跨项目、高影响、不可逆的决策上收。
授权不是不管理,而是先说清边界、条件和升级路径。每个决定都集中审批,通常会造成队列;所有决定都下放,则容易产生优先级冲突。合理的制度让决策层级与影响范围匹配。
4. 精细排期与维护成本之间的取舍
按小时精确排期适合短周期、重复性强的工作,却不适合高度不确定的研究和探索任务。粒度过粗会掩盖短期冲突,粒度过细则会消耗大量维护时间。按周规划、对关键里程碑按天核验,通常比为所有成员维护逐小时计划更可持续。
精细程度应由决策需求决定。若管理者需要判断未来三周的关键角色是否冲突,没必要追踪每个人每天的全部工作;若涉及值班、切换窗口或安全操作,则可能需要更细的时间安排。
5. 透明度与隐私之间的取舍
项目协作需要足够透明,以便识别冲突和安排交接;个人隐私则要求限制不必要的信息暴露。可以公开资源状态、可用窗口和责任人,但不必公开与工作无关的私人日程细节。透明范围应围绕决策目的设计,而不是默认所有人都能查看所有数据。
| 组织特征 | 优先保障 | 可接受的取舍 | 不建议做法 |
|---|---|---|---|
| 需求稳定、工作可拆分 | 计划效率与短期兑现 | 降低部分缓冲,保留明确应急机制 | 把高利用率直接等同于高绩效 |
| 需求波动、运营支持多 | 响应弹性与连续工作时间 | 接受部分产能不提前分配 | 把所有空档提前填满 |
| 关键技能高度集中 | 质量、替补培养与风险控制 | 短期让出部分直接产出用于配对 | 无限拆分专家时间而不计算切换成本 |
| 项目众多、跨团队依赖强 | 统一优先级和决策留痕 | 接受高影响冲突的升级等待 | 让项目负责人私下争抢资源 |
| 探索性任务占比高 | 阶段验证和及时退出 | 接受投入估算区间较宽 | 用精确工时伪装不确定性 |
十一、负责人可以直接采用的检查清单与落地节奏
1. 每次资源申请前,先问六个问题
- 这项工作要达成什么可验证结果?
- 所需能力是否必须由特定人员承担,还是存在替代角色?
- 要求的时间窗口是否来自真实依赖或外部承诺?
- 成员现有的运营职责、休假和项目承诺是否已核验?
- 如果资源拿不到,能否缩小范围、改期、分阶段或改变实现方式?
- 若这个请求获批,哪项现有工作会被推迟,谁有权确认这一取舍?
这六个问题能过滤掉不少“想要资源,但没有准备好做决策”的申请。尤其是最后一个问题:如果需求方不愿意说明谁的工作让位,说明优先级仍未真正确定。
2. 每周资源检查只看关键变化
每周会议可限制在四个议题:新增的高影响需求、未来窗口冲突、关键技能缺口、已承诺资源发生变化。没有变化的排期无需逐项重读。会议结束时只确认决定、负责人、完成时间和需要通知的项目。
如果团队规模较小,可以把这项检查放在项目例会中;如果资源跨多个业务线,则应由资源负责人汇总事实,组合决策人只处理冲突。这样既不让所有人参加所有会议,也不会让跨团队决定在私聊里失去记录。
3. 首个周期先建立基线,不急着排名
落地初期先观察数据质量和资源变化原因,不急着拿不同团队比较。第一个周期重点记录申请是否完整、资源状态是否过期、冲突如何解决、计划与实际差异从哪里来。等口径稳定,再决定是否需要设置目标值。
若一开始就公布团队排名,团队很可能优化数字而非交付:把会议移出统计、把工作转成不记录的支持任务,或者降低估算以提高兑现率。先建立可信的过程记录,比先制定漂亮的目标更重要。
4. 用三个月形成最小闭环
第一个月统一字段与角色,选定试点团队,建立基线;第二个月运行申请、核验、冲突升级和变更记录,重点检查制度是否造成不必要等待;第三个月复盘预测偏差、等待成本和资源兑现情况,删掉无用字段,补上反复出现的决策缺口。
三个月不是固定标准,而是一个便于安排的试运行节奏。若组织项目周期更长、数据更新更慢,应以完成至少数轮资源申请和复盘为准。制度是否有效,要看团队能否更早发现冲突、更清楚地表达代价,而非只看表格填写率。

十二、总结:好的空闲资源管理,是有依据地保留选择权
1. 把空闲从“人没事做”改写为“组织还有可选产能”
空闲资源并不是等待被填满的空白,也不是可以随时拿走的个人时间。它是组织面对需求变化时保留的选择权。只有当时间、技能、连续性和优先级都经过核验,这份选择权才可能转化为可靠交付。
负责人制度的价值,也不是把所有调配集中到一个人手里,而是让每个判断有明确责任:项目负责人说明价值与范围,资源负责人核验现实约束,组合决策人处理优先级,成员及时反馈变化。权责分开,空闲才不会成为互相推诿的灰色地带。
2. 下一步先做三件事
- 选一个项目组或关键技能池,统一“已确认、暂定、运营预留、受限、不可用”五类资源状态。
- 明确谁核验可用性、谁决定跨项目优先级,并为高影响冲突设定升级时限。
- 连续观察资源承诺兑现率、关键角色等待时间和预测偏差,先找原因,再决定是否设置目标。
我的独特判断是:资源负载管理的成熟度,不看团队能否把每个人排到满格,而看组织能否在不制造隐性加班和单点风险的前提下,及时把真正可用的能力投向最值得做的事情。如果下一周只能做一步,就从清理“看起来空闲、实际上不可承诺”的资源记录开始;它往往比再加一张利用率报表更能改善项目决策。
常见问题解答(FAQ)
1. 空闲资源应该如何定义,避免把短期等待误判为可调配产能?
我在做团队排期时,常看到成员日历上有半天空档,但他们其实还要处理线上问题、评审和临时协作。我不确定这类时间能不能算作空闲资源,也担心把人排满后反而影响原项目。
不要只看日历上有没有任务,而要把空闲拆成可用时段、可用技能和可承诺期限。一个实用口径是:成员未来两周内,扣除固定会议、值班、已承诺任务和必要缓冲后,仍可用于新工作的时间,才计入可调配容量。
比如每周工作40小时,固定会议与支持约占10小时,已承诺任务占24小时,另留4小时处理突发事项,则可承诺容量约为2小时,而不是日历上看起来的6小时。试运行时可按周更新,并把“可立即投入”“需在一周内释放”“仅适合短任务”分开标记;若实际可用时间连续两周低于预估,就下调该岗位的容量系数。
这样既减少虚报空闲,也避免为了利用率把所有缓冲都填满。
2. 项目负责人制度怎样设计,才能让资源调配有人负责又不形成单点瓶颈?
我想给每个项目指定负责人,但担心负责人既要交付项目,又要协调人员,最后什么决定都集中到一个人手里。我该怎么划清项目负责人、部门经理和资源协调人的权限?
建议把交付责任与资源决策权拆开。项目负责人对范围、优先级、阶段目标和需求变更负责;职能负责人判断人员技能、工作负荷和绩效安排;资源协调人维护跨项目容量视图,并组织冲突决策。小团队可以由同一人兼任多个角色,但每类决定仍要明确由谁拍板。
例如,临时借调不超过两天可由双方负责人确认,影响关键里程碑或超过一周的调整则提交组合评审。制度是否有效,不看岗位名称有多少,而看出现延期、冲突或人员超载时,团队能否在一个工作日内找到决策者。若所有资源申请都必须等待某一位负责人逐项审批,说明制度已经成为瓶颈,应设定授权阈值和代理人。
3. 发现空闲人员后,按什么步骤把资源匹配到合适项目?
我曾遇到有人看起来有空,却因为技能不匹配,接手任务后需要大量返工。我想知道资源调配应该先看项目急不急,还是先看人员会不会做,以及怎样降低临时调人的成本。
可以按“核实容量,确认任务边界,匹配技能,检查切换成本,试派,复盘”的顺序操作。先确认空闲时段是否真实,再把项目需求拆成可在一至两周内验收的工作包,并标注必需技能、交付物和最晚启动时间;随后优先匹配能独立完成核心工作的人员,而不是只比较谁最闲。
调配前还要评估上下文切换成本:如果原项目正处于发布或验收阶段,短期借调可能造成的损失高于新增产出。可先安排一周试派,约定投入比例、接口人和退出条件。以一个示例团队为例,若新任务预计40小时,匹配者每周只能稳定投入8小时,就应按五周排期评估,而不是把任务标成一周完成;
试派后再比较计划工时、实际工时和返工量,决定是否延长。
4. 如何衡量空闲资源管理是否有效,而不是只追求人员利用率?
我担心团队为了提高利用率,把每个人都排到接近满负荷,结果一有紧急需求就只能延期或加班。我应该关注哪些数据,才能判断资源调度确实改善了交付?
利用率只能作为诊断指标,不能单独作为绩效目标。至少同时观察容量预测偏差、资源申请响应时间、临时调配后的里程碑达成率、加班时长和任务返工率。举例来说,某团队利用率从78%升到92%,但加班增加、延期变多,说明它可能只是把缓冲挤掉了;
另一团队保持在80%左右,却能更快响应高优先级需求,整体交付反而更稳定。建议按月复盘:比较预测空闲与实际可用工时,记录调配原因和结果,并区分长期闲置、技能错配、需求等待与必要缓冲。若空闲持续集中在某一技能岗位,优先检查需求预测和技能结构;
若各岗位都频繁出现短暂空档,则优化任务拆分与排期节奏,而不是简单削减人员。
核心关键词
文章包含AI辅助创作:资源负载如何做好空闲资源?项目负责人制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/558062
读者评论
我们团队也遇到过排期里有空档、临时支持却占掉半天的情况。把支持值班单独列出来确实更接近实际,不过缓冲时间怎么定,可能还是得按团队过去的突发频率定期校准。
技能和时间窗口分开核验这点很实用。之前项目里几个人的工时加起来够用,但测试介入太晚,接口问题一直等到第二周才暴露。现在我更倾向于先排依赖顺序,再看总工时。
不把空闲率直接当绩效指标,我认同。实际落地时还要注意成员是否敢报真实空档;如果报出来就被塞满,大家很快会把计划写得保守,资源表反而失去参考价值。
