资源负载表上每个人都没有超过 100%,项目却仍然连续延期,这并不矛盾。一个人可能同时承担三个项目的关键任务,名义负载只有 85%,但三项工作都要求他在同一周完成评审;另一个人看似有 40% 空闲,却没有完成关键工作的权限。资源平衡真正要解决的,不是把每个人的工时填满,而是让关键能力在正确时间出现在正确任务上,并且把冲突升级、调整和复盘变成可重复执行的制度。
一、先讲结论:资源平衡首先是决策制度,不是排期技巧
1. 负载率是预警信号,不是管理目标
我判断资源是否平衡,通常不会先问“每个人忙不忙”,而会先问三个问题:哪些交付目标受到资源约束?哪些岗位或技能是不可替代的?冲突发生时,谁有权决定延期、降范围或调人?如果这三个问题没有答案,再精细的工时表也只会把冲突显示得更漂亮。
资源负载可以定义为某个周期内,某人或某类能力被承诺的工作量,除以可用于项目工作的有效容量。比如,一个工程师每周名义工作 40 小时,扣除例会、支持、休假与固定协作后,项目有效容量可能只有 27 小时。若任务已承诺 30 小时,负载率不是 75%,而是约 111%。口径不一致,是许多“看起来有余量、实际交不了付”的起点。
我的核心判断是:制度要管理承诺,而不只是统计投入。项目经理可以提出资源需求,职能负责人可以判断能力与可用性,项目组合层面的决策者则要对优先级和跨项目冲突负责。没有最后一个角色,所谓平衡往往退化成项目经理之间互相协商,谁更强势,谁就先拿到资源。
本文中的企业案例为匿名化的情景推演,所有人数、周期与改善幅度均为示意数据,不代表公开行业统计,也不应被理解为某家企业的真实经营结果。它的价值在于展示制度如何从容量口径、冲突规则、会议节奏到系统记录逐步闭环。
2. 把目标从“满负载”改成“可兑现交付”
团队负载并非越高越好。一个团队长期排到 95% 以上,任何线上故障、客户变更、关键人员休假都会变成延期;反过来,长期把负载压在很低水平,也可能意味着需求没有被优先排序、计划粒度太粗,或者团队能力没有被有效利用。合理目标应当是给不确定性留出缓冲,同时让关键里程碑的资源承诺可信。
因此,我建议将资源管理目标拆成四项:关键里程碑按期率、关键技能冲突次数、计划变更后的恢复时间、容量预测误差。负载率仍然要看,但它应该服务于解释和预警,不能直接成为绩效指标。把负载率和个人绩效绑定,通常会诱发“把工时填满”的行为,反而让团队更难诚实暴露风险。

二、制度为什么会失灵:典型场景中的资源冲突
1. 多项目共享稀缺角色,冲突被延后暴露
设想一家约 180 人的企业,有产品、研发、测试、交付和客户支持团队。三个项目同时进入发布前阶段,都需要同一位安全架构师评审;资源表上,这位架构师分别被三个项目登记为每周投入 20%、30% 和 25%。表面合计 75%,似乎仍有余量,但三个评审都集中在周四之前,实际时间窗口重叠,任何一个项目都无法靠“本周还有 25%”得到保证。
这类问题的根源不是计算错误,而是把“总量”当成“时点可用”。任务有截止时间、前置依赖和连续性要求。一个人本周尚有 10 小时,并不意味着这 10 小时能落在任何项目需要的时段。资源制度必须同时表示容量、时间窗口、能力匹配与任务优先级。
另一个常见场景是关键专家被大量隐性工作占用。团队排期只记录项目任务,却没有记录故障支持、方案答疑、跨部门评审和临时售前。到月末看起来项目投入不足,管理者容易误判为执行力问题;实际情况可能是专家每周被 12 小时临时事项打断,却没有任何机制将这些工作计入容量。
2. 计划会开得很勤,决策却没有留下来
不少组织每周都开资源会,但会上的讨论停留在“这个人很忙”“能不能先帮一下”“项目都很重要”。会后没有记录谁做出取舍、被牺牲的交付是什么、风险由谁接受,下一周同一冲突再次出现。会议频繁不等于治理成熟,真正有用的会议必须形成可追踪的决定。
我会把资源冲突定义为:在同一决策周期内,两个或多个已承诺事项争用同一稀缺容量,且无法在既定容量和时间窗内同时满足。只有达到这个定义,才进入正式升级流程。否则,团队容易把普通排期波动都升级为管理层问题,造成会议拥堵。
3. 为什么 100 人以上组织更需要明确规则
团队规模扩大后,资源信息会分散在项目计划、部门排班、邮件、会议纪要和个人工作清单中。一个项目经理能直接问到的资源,未必是组织真正可调度的资源;一个部门负责人看到的负载,也未必包含其他部门的交付承诺。组织规模带来的主要难题不是人多,而是信息口径和决策权限逐渐分离。
在这类环境中,PingCode 可用于承载项目计划、工作项、人员分配与进度状态等管理信息,但工具本身不能决定跨项目优先级。若组织使用 PingCode,建议先明确资源对象、容量周期、状态定义与审批责任,再配置视图和提醒;不能把“上线了资源视图”误认为制度已经建立。

三、拆解常见误区:看似精细,实际削弱交付
1. 误区一:把负载率做成个人绩效分数
当管理者要求每个人的负载率都达到某个高数值时,团队会自然地把小任务拆得更碎、把不确定工时估得更满,或者把支持工作藏到项目之外。数字变好看了,计划却变得不可信。资源负载是对承诺与容量关系的观察,不是评价一个人价值的尺度。
我更愿意把负载率用于团队和角色层面的风险识别。例如,某类岗位连续四周高于可承诺容量,说明需求优先级、人员配置或工作方式需要被审视;单个员工某一周偏低,则可能是任务切换、等待依赖或短期安排所致,不能直接得出“效率低”的结论。
2. 误区二:平均分配工时,就叫资源平衡
均匀分配不等于合理分配。资深工程师与初级工程师不能只按工时互换;架构评审、数据迁移、客户验收等工作往往存在经验门槛。把任务从一个人转给另一个人,可能降低表面负载,却增加返工和交接成本。
资源分配必须至少考虑四个维度:技能是否匹配、任务是否可拆、交接成本有多高、替代者能否在所需时间窗内独立完成。只有将这些条件一起审查,“有空的人”才可能成为真正可用的人。
3. 误区三:计划排到每个人每一天,代表控制力强
精细到小时的排期适合短周期、重复性强且输入稳定的任务,不适合高度不确定的探索工作。把整个季度排到日级,会产生一种错觉:每一小时都有归属,计划就可控。实际上,需求变更、缺陷修复和外部依赖会不断改写计划,维护日级表格的成本可能超过它带来的决策价值。
我的经验判断是:管理粒度应与工作的可预测性匹配。短期交付窗口可以细到天,季度级资源规划适合按周或按月,研究型任务则更适合管理里程碑、阶段预算和退出条件。不要为了统一报表,把所有工作压进同一种时间颗粒。
4. 误区四:只统计已分配任务,不统计未计划工作

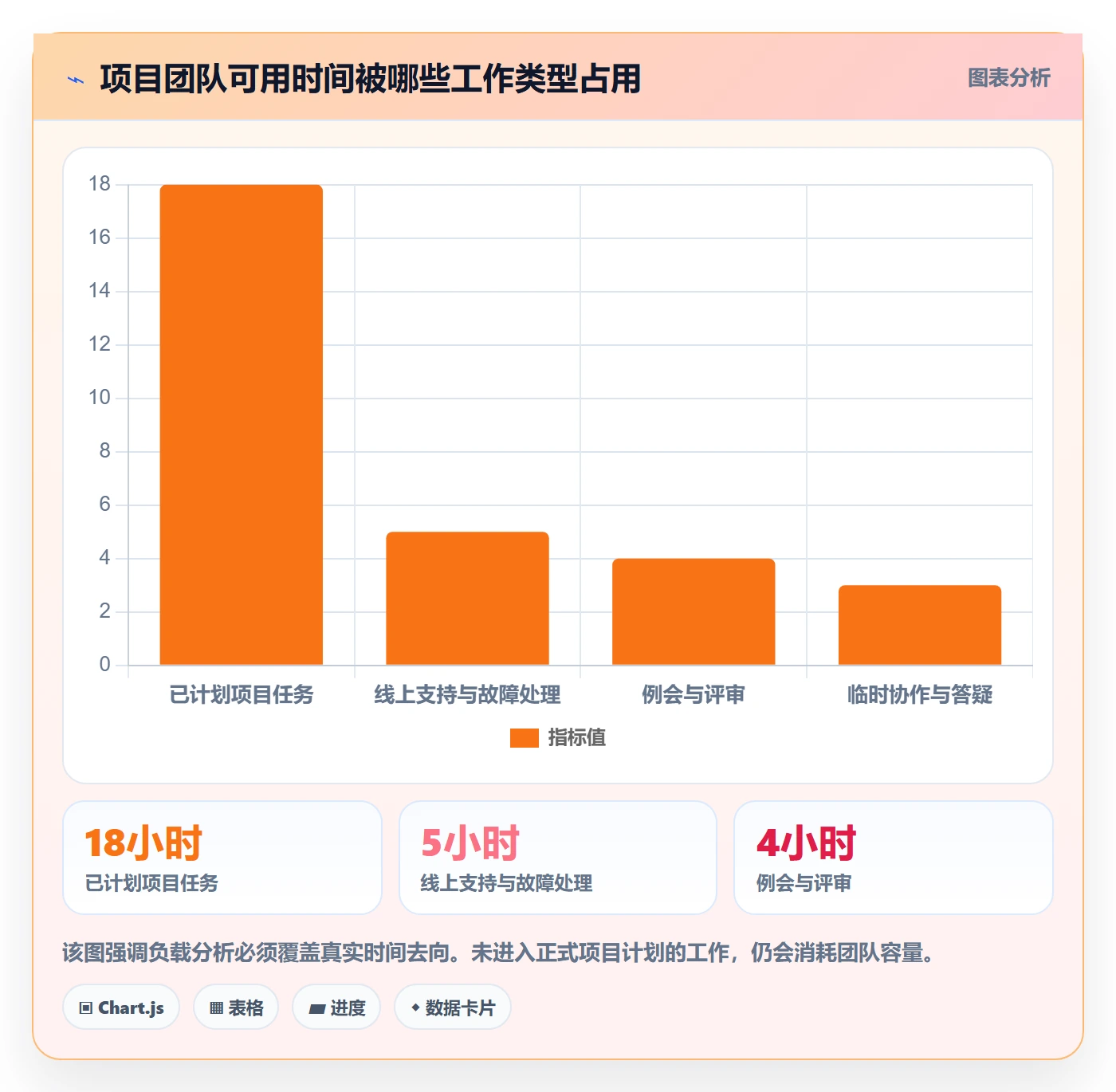

临时支持、售前协助、合规审查、故障响应和内部技术债,都可能消耗关键角色的真实容量。如果这些工作长期不进入资源视图,计划团队就会高估可用产能,并把延期归因于个人估算不准。正确做法不是要求所有碎片工作都预先精确,而是为高波动工作建立类别、记录实际消耗并定期修正缓冲。
5. 误区五:看到超载就立刻加人
增加人手不一定能立刻增加交付能力。新成员需要熟悉系统、流程和业务背景,资深成员还要承担培训与评审;若任务切分不当,新人加入的头几周甚至会提高关键人员负载。补人适用于持续性、可分解、需求稳定的容量缺口,不适合解决短期且高度耦合的瓶颈。
如果超载集中在某一位专家,先检查是否可以减少审批层级、建立替补、把知识沉淀为模板,或将部分判断下放。只有当需求稳定、瓶颈持续、任务可并行时,招聘或外部支持才更可能带来净收益。
四、专业判断逻辑:从需求到可兑现容量
1. 先定义容量口径,再讨论负载阈值
制度文件首先要写明“一个资源单位”是什么。对个人资源,常用口径是每周可承诺工时或标准人天;对技能池,可以按某一能力组的有效人天统计;对外部供应商,则要明确合同时间、可交付产能、响应时段和替补约束。不同口径不能直接相加。
有效容量可以用一个简单模型估算:理论工作时间,减去已知休假、固定会议、值班支持和组织性事务,再减去风险缓冲。缓冲不是浪费,而是承认计划无法覆盖全部不确定性。对工作稳定的团队,缓冲可较低;对发布密集、外部依赖多或线上支持频繁的团队,缓冲应提高。
为了便于执行,我建议同时保留两套数字:一套是名义容量,供人力规划和预算参考;另一套是可承诺容量,供项目排期和优先级决策使用。项目负责人不能用名义容量承诺交付,部门负责人也不应把缓冲误读成“闲置人力”。
2. 再识别瓶颈:稀缺技能比总人数重要
资源平衡的分析单位不应该总是“人”。当一个团队有 20 名工程师、2 名测试专家和 1 名架构师时,总人力看似充足,真正决定项目速度的可能是架构评审窗口或集成测试环境。把所有角色折算为统一人天,会掩盖技能结构和依赖关系。
我通常用“任务所需能力,可用角色,替代条件”做三栏核对。任务需要什么能力,当前由谁承担,是否有能够在期限内接替的人。如果没有替代者,就标记为关键资源,并为它设定更严格的承诺规则,例如限制并行项目数、预留评审窗口、设置备份人选。
3. 用三层视图区分计划、预测和承诺
资源数据经常争议不断,是因为不同人把不同状态混成了一个数字。计划表示“当前假设下准备怎么做”;预测表示“根据最新信息可能发生什么”;承诺则表示“组织愿意为这个交付承担责任”。这三者需要分开记录,不能把草案直接当成承诺,也不能把尚未确认的人员口头支持算成已分配容量。

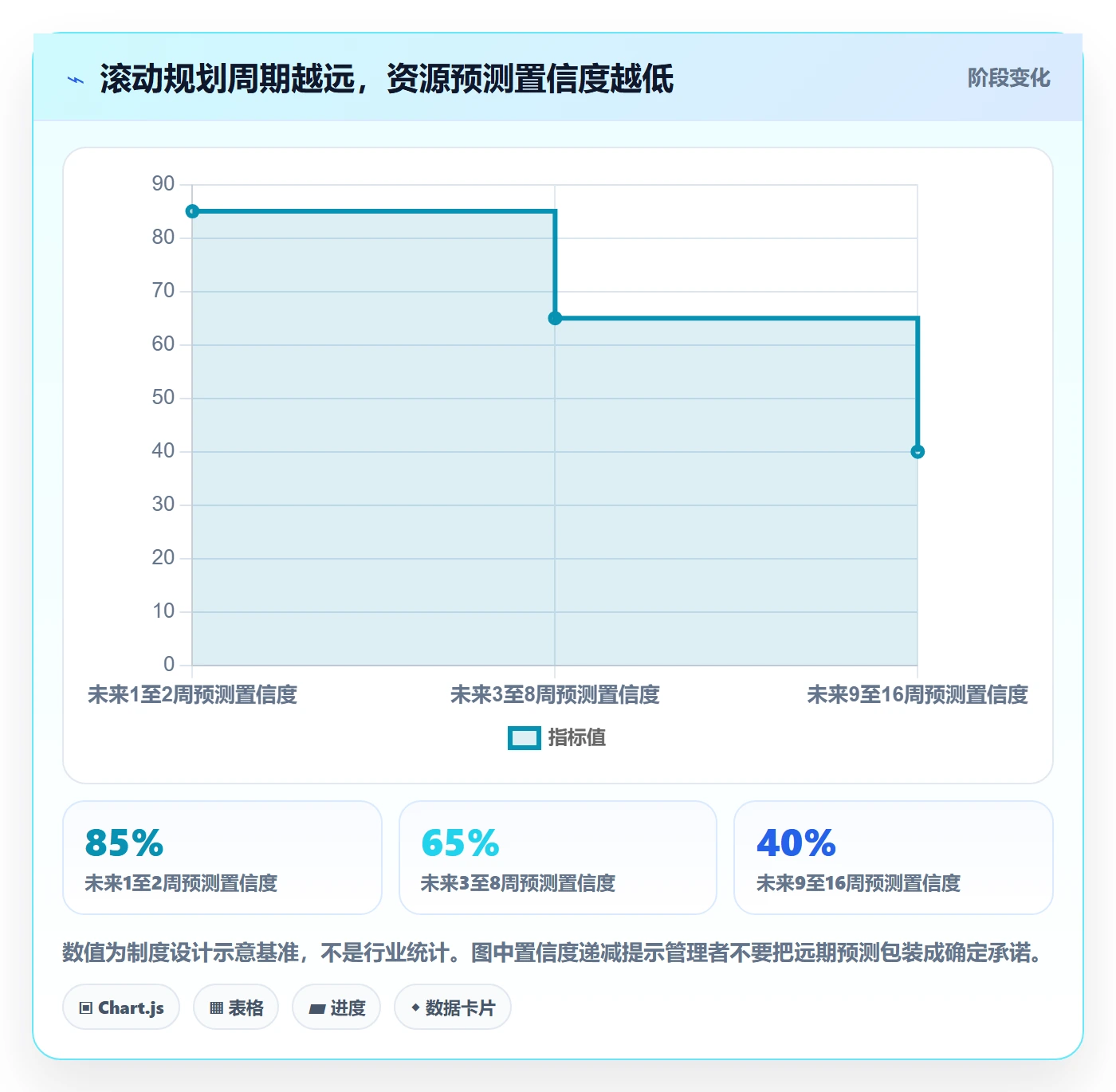

我建议在项目组合层面使用三层视图:未来 1 至 2 周作为短期执行区,资源分配尽量具体;未来 3 至 8 周作为滚动预测区,记录区间和置信度;更远周期作为能力需求与情景规划区,不做虚假的个人级精确排期。周期可以按企业交付节奏调整,重要的是明确不同时间范围的数据可信度不同。
4. 设定预警线,但让阈值触发讨论而非自动惩罚
阈值的作用是让组织更早看见风险。比如,短期负载持续超过可承诺容量,或关键技能连续多个周期没有替补,应触发复核;长期低于合理区间,则检查需求不足、任务等待或能力错配。阈值不应直接生成绩效结论,更不应让系统自动把任务从一个人转给另一个人。
一个可执行的预警机制应区分轻度偏差、明确冲突和红色风险。轻度偏差由项目负责人调整顺序;明确冲突进入跨项目协商;关键里程碑受到影响、且不能在团队内化解时,再升级到组合决策人。这样既避免每个波动都上升到管理层,也避免真正的冲突在基层反复拖延。

五、制度设计案例:让冲突有入口、有裁决、有复盘
1. 案例边界:先找出资源冲突发生在哪一层
以下情景设定为一家约 180 人的企业,研发与交付团队同时支持多个客户项目。试点覆盖 4 个项目组、约 60 名成员,重点观察架构评审、测试验证和客户交付三类资源。试点周期设为 12 周,目标不是马上重做组织架构,而是验证一套轻量制度能否减少重复占用和临时救火。
在初始盘点中,试点团队发现三种表象:项目计划里记录的工时与成员实际工作不一致;关键专家在多个项目中被重复承诺;跨项目调人需要逐级私下沟通,往往到里程碑前一周才升级。由于这是情景推演,后续数字用于展示如何设定观察指标,不是宣称某企业确实取得了相同结果。
2. 第一项制度:把资源请求写成可裁决的申请
资源申请不能只有“需要一个人支持两周”。申请应当回答:需求对应哪个交付目标、需要什么能力、在哪个时间窗投入、估算依据是什么、如果资源无法提供会影响什么、可接受的替代方案有哪些。这样,审批者才有条件比较需求,而不是只比较项目经理的表达力度。
我建议申请表至少包含以下字段:
- 交付关联:关联里程碑、验收条件或业务结果,避免无目标的资源占位。
- 能力要求:写清楚技能等级、领域经验和必要权限,不用含糊的岗位名称代替。
- 时间窗口:注明开始、结束、峰值周及不能错过的决策节点。
- 工作量区间:提供基准估算与上下界,标出估算置信度。
- 替代方案:说明延期、降范围、拆分、外包或由替补承担的可能性。
- 冲突后果:量化对发布日期、客户承诺、质量风险或合规责任的影响。
资源申请不应要求项目经理精确预测数月后的每一天。更有效的做法是把确定信息与假设分开:已确认的工作量形成基准,依赖未定的部分写为区间,风险事项标记为条件。信息的不确定性本身就是决策输入,不能靠填一个精确数字掩盖。
3. 第二项制度:明确三类角色的边界
项目负责人对交付目标、需求顺序和项目内任务调整负责;职能负责人对人员技能、容量口径、替补培养与工作质量负责;项目组合决策人对跨项目优先级、资源冲突裁决和重大交付取舍负责。三种责任可以由不同的人承担,也可能在小型组织中部分重叠,但必须明确最终裁决权。
不建议让项目负责人自行“预订”他并不管理的人员,也不建议由职能负责人单独决定所有项目的先后顺序。前者会形成资源重复承诺,后者容易忽视业务价值和外部期限。组织需要一个明确的跨项目裁决点,并要求每次裁决留下理由和影响范围。
4. 第三项制度:按冲突等级确定响应时限

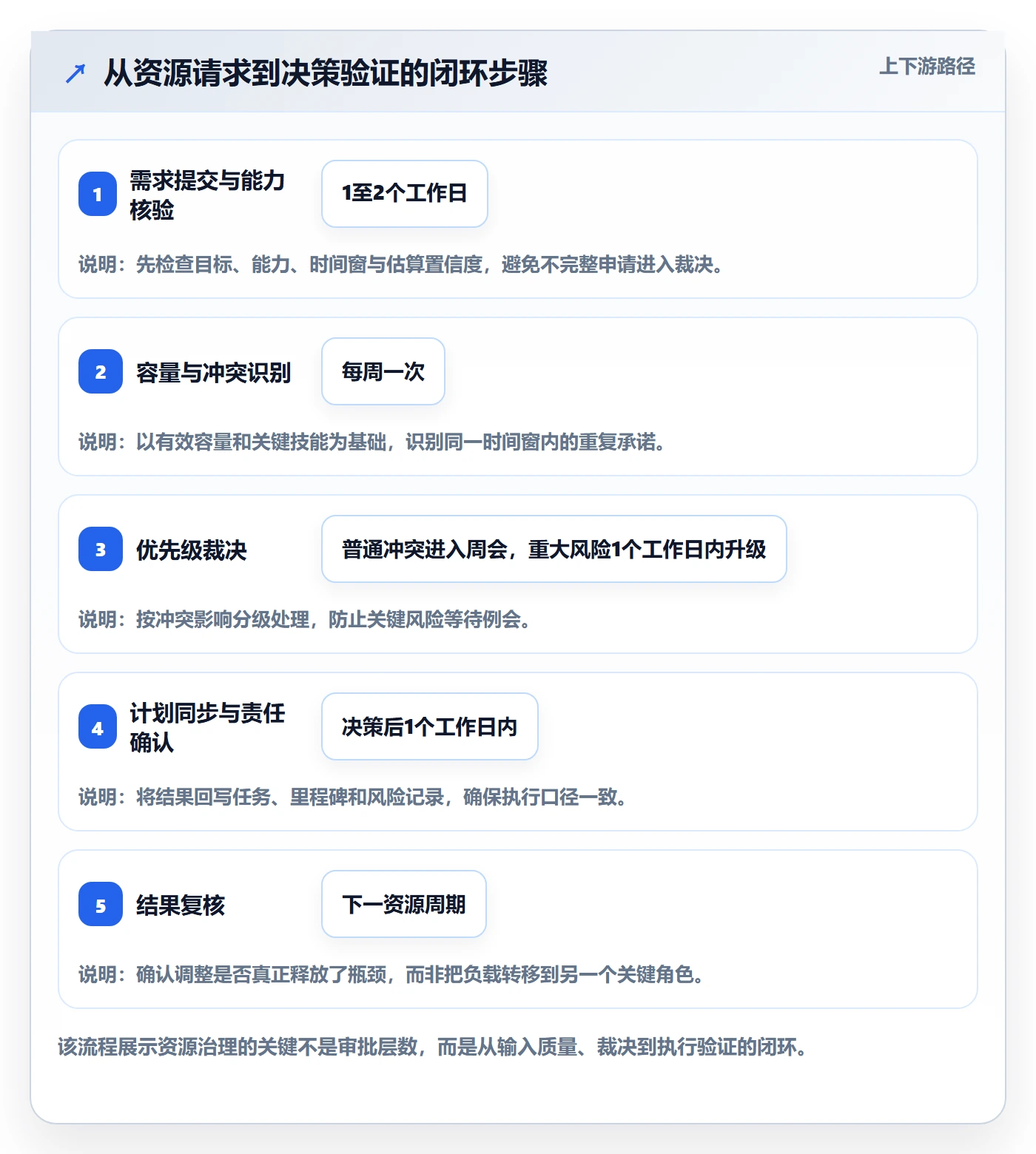

冲突不是都需要同一速度处理。若任务可以在团队内换序、且不会影响外部承诺,项目负责人应在短周期内自行解决;若两个项目争用同一关键能力,应进入跨项目评审;若冲突威胁客户里程碑、合规期限或重大收入节点,则需要快速升级,并允许决策人直接选择延期、降范围或临时调配。
情景推演中采用以下响应目标:一般资源疑问在 2 个工作日内确认归属,明确的跨项目冲突在每周资源例会上裁决,关键里程碑风险在 1 个工作日内升级。实际组织可以按业务节奏调整,但要避免“等下次例会再说”成为重大风险的默认处理方式。
| 冲突等级 | 典型情形 | 处理责任 | 建议动作 |
|---|---|---|---|
| 团队内可调 | 任务可换序,且不影响外部里程碑 | 项目负责人 | 调整顺序,更新计划并记录假设 |
| 跨项目冲突 | 两个项目同时争用同一稀缺技能 | 项目组合决策人会同职能负责人 | 比较价值、期限和替代成本,形成明确优先级 |
| 关键交付风险 | 客户承诺、合规节点或重大里程碑可能失守 | 授权决策人 | 评估延期、降范围、增援或接受风险,并记录责任人 |
5. 第四项制度:用固定节奏维护资源事实
制度不需要每天开会,但需要规定数据何时更新、冲突何时检查、重大变化怎样升级。试点可以采用每周一次短周期资源检查、每月一次项目组合评审、每季度一次能力缺口回顾。会议时长不是核心指标,决策是否闭环才是。
每周检查聚焦未来两周:新增任务、资源变化、关键技能重叠、实际支持工作是否挤占计划。月度评审聚焦未来一到两个月:项目优先级变化、容量峰值、关键岗位替补。季度回顾则看结构性问题:需求总量是否长期超过容量、是否需要调整团队结构、哪些工作可以标准化或自动化。
会上不逐人念工时表,而是只讨论达到预警条件的例外项。每项例外要形成四条记录:冲突是什么、采取了什么决定、谁负责落实、何时验证结果。例外管理能缩短会议,也能防止所有人都陷入维护大量低价值数据的工作。
6. 第五项制度:把决定同步到工作系统
裁决如果只留在会议纪要里,项目计划很快会与资源安排脱节。决策确定后,应更新相关任务、负责人、时间窗、里程碑预测和风险状态;若改变了优先级,也要同步记录被延后的工作及其影响。系统不是制度的替代品,而是制度决定的共同事实来源。
采用 PingCode 等项目管理平台时,可以将工作项、责任人、计划时间、依赖关系和风险状态关联起来;再按角色配置项目视图和跨项目视图。具体字段应尽量少而明确:过多自定义字段会提高填写负担,过少字段又无法支持裁决。试点阶段应先验证数据是否能回答真实决策问题,而不是追求配置复杂度。

六、案例中的数据观察:用指标验证制度是否有效
1. 先设基线,避免把“改善感受”当结果
试点开始前,先连续记录 4 周基线。观察项包括:关键资源重复承诺次数、因资源原因造成的里程碑滑动天数、资源计划与实际投入的偏差、冲突提出到裁决的时间、临时插单占用的容量。基线不必完美,但要有统一定义,否则试点前后无法比较。
建议将结果指标与过程指标配对。按期率是结果指标,冲突响应时间是过程指标;返工和质量问题是结果指标,关键技能替补覆盖率是过程指标。只有结果没有过程,组织无法判断为何改善;只有过程没有结果,团队可能把流程执行得很完整,却没有提升交付表现。
2. 设定示意性的试点目标,而非预先宣布成功
在情景推演中,可以把试点目标设为:减少重复承诺、缩短资源冲突裁决时间、降低资源原因导致的里程碑滑动,同时不明显增加团队的计划维护时间。目标不是“每个人负载都接近某个百分比”,而是让计划更可信、冲突更早显现、管理层更快作出取舍。
如果试点后冲突数量上升,不必马上认为制度失败。可能是过去的冲突没有被记录,现在被看见了。此时要比较冲突从提出到决定的时间、被识别的提前量,以及是否减少了临近交付才救火的情况。透明度提高的初期,问题数上升有时是治理改善的先兆。
以下数值仅为情景模拟,用来说明如何构造对照,不是外部行业基准。实际组织应使用自身基线,按相同定义、相同周期测量。

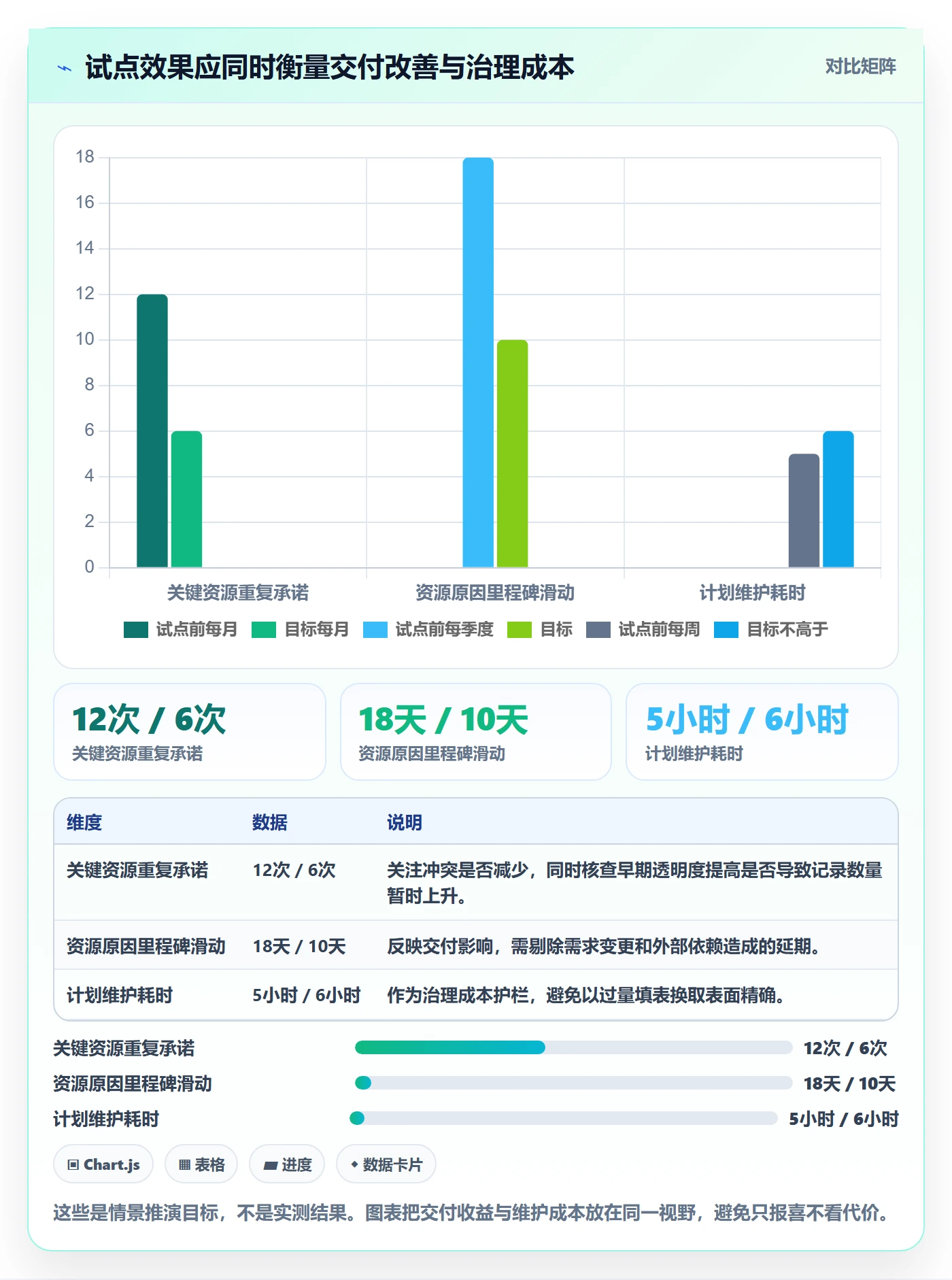

| 观察指标 | 试点前示意值 | 试点后目标示意值 | 解释重点 |
|---|---|---|---|
| 关键资源重复承诺 | 每月12次 | 每月6次以内 | 看冲突是否提前暴露,不以单纯减少记录数判断效果 |
| 资源冲突平均裁决时间 | 6.5个工作日 | 3个工作日以内 | 看决策链是否缩短及重大风险是否被优先处理 |
| 资源原因导致的里程碑滑动 | 每季度累计18天 | 每季度累计10天以内 | 应结合需求变更和外部依赖排除其他影响因素 |
| 资源计划维护耗时 | 每周约5小时 | 每周不高于6小时 | 防止治理机制带来过高的数据维护成本 |
3. 看分布和原因,不只看平均值
平均裁决时间可能掩盖少数极端延误。如果大多数冲突当天就解决,但少数关键争议拖了三周,平均数未必能清楚揭示风险。除了均值,还应观察中位数、最长处理时间和按冲突等级分组的结果。资源治理面对的是尾部风险,不能只优化平均体验。
同样,里程碑滑动必须记录原因分类:资源容量不足、技能不匹配、需求变化、外部依赖、估算偏差、质量返工等。只有资源原因占比真实且持续上升时,增加资源或调整制度才是对症;如果主要原因是需求变更,单纯压负载不会解决问题。
4. 用维护成本检验系统方案是否合适
资源视图越细,维护成本越高。项目经理可能要频繁更新预计工时,成员可能重复填写多套系统,职能负责人则要解释每项偏差。应当将“计划维护时间”作为成本指标,并问每个字段是否支持某个具体决策。若字段无人使用、不会触发行动,就应考虑删除或自动化。
对于 100 人以上的组织,跨团队状态可见性通常很重要,但不代表每个成员都需要看到所有项目细节。通过 PingCode 等平台设置与职责相匹配的视图、权限和提醒,可以减少信息噪声;不过,权限模型仍须由组织治理规则决定,不能为了方便而让敏感项目数据无边界暴露。

七、不同情况下的行动建议:从轻量规则到组合治理
1. 团队小、项目少:先建立最低可用规则
如果团队人数较少、共享资源有限,暂时不需要复杂的资源委员会。先统一有效容量口径,明确谁能承诺人员,建立每周短会和冲突记录即可。管理者重点检查关键工作是否同时压在同一个人身上,以及临时支持是否长期没有进入计划。
小团队不必追求完整的技能矩阵或复杂审批流程。可以用一个共享表或现有项目系统记录资源请求、时间窗、冲突、决定和负责人。只有当跨项目争用开始频繁出现,或者项目之间的优先级不断被私下改变时,再升级制度层级。
2. 多项目共享专家:优先保护关键技能容量
如果架构、数据、安全、测试或客户交付等能力明显稀缺,先为关键角色设立容量池和固定支持窗口。项目不能仅凭口头承诺占用专家;申请需关联交付目标,并尽早暴露时间窗。必要时建立轮值、替补和标准化评审材料,减少专家被低价值重复咨询打断。
对于这类组织,单纯提高平均利用率通常是错误方向。应先衡量关键能力的等待时间、并行项目数、审批积压和替补覆盖率。若资源总量并不紧张,但某一能力反复成为瓶颈,投入培训与知识转移可能比新招通用人力更有效。
3. 需求波动大、客户插单多:设置可见的应急容量
客户支持、线上运营和快速交付团队常遇到不可预测工作。若每周都把容量全部排满,任何插单都会把原有计划变成隐性加班。应将历史实际支持量作为容量假设,建立应急缓冲,并明确超过缓冲时由谁决定暂停哪些承诺。
应急容量不是无限制的“随时可用”。如果缓冲连续多个周期被用尽,说明需求规模已经改变,应重新谈判服务范围、响应等级或人员配置。组织不能长期把偶发机制当作稳定产能来源。
4. 专业工作高度耦合:先拆依赖,再谈分摊
当工作需要紧密协作、上下游强依赖或高领域知识时,跨项目切换的成本可能很高。此时不宜把专家切成每天几个小时分散支持多个项目,而应尽量设置连续工作块、明确评审批次,减少上下文切换。资源分配的优化目标是缩短端到端交付时间,不是让日历看起来均匀。
若任务无法拆分,优先级裁决通常比多项目平摊更诚实。组织应选择先完成哪个工作,并明确其他工作何时恢复。看似公平的 20% 分配,可能使所有项目都无法得到连续注意力,最终形成普遍延期。
5. 组织已经使用管理平台:先治理口径,再扩展自动化
若企业已经使用项目管理平台,不应从大规模改字段和流程开始。先选一个业务单元,验证容量定义、任务状态、资源对象和冲突升级规则是否一致,再观察数据是否足以支持决策。只有当输入质量稳定,自动预警才有意义。
在 PingCode 中落地时,可以先把项目工作项和负责人、计划周期、依赖关系及风险状态关联起来,再建立面向项目负责人与职能负责人的不同视图。对于尚未形成稳定口径的组织,先用轻量字段和人工复核;待数据质量达标后,再考虑自动提醒或汇总分析。工具上线的成功标准,应是决策更快、更可追踪,而不是页面上出现更多图表。
八、不同情况下的取舍:速度、公平、精度与成本
1. 追求快速响应,还是坚持完整评审
重大客户风险和合规期限通常需要快速响应,完整评审流程可能来不及;普通内部优化则可以等待固定资源会议。我的做法是分级授权:低风险调整由项目负责人处理,中等级别冲突进入常规评审,高风险事件允许授权负责人先作决定,随后补齐影响记录和复盘。
这种做法牺牲了一部分程序上的统一,换取重大风险的响应速度。它的前提是授权范围写清楚,并且事后必须复核。否则,“紧急”会成为绕过优先级管理的万能理由。
2. 追求分配公平,还是最大化业务价值
公平不等于每个项目拿到相同资源。不同项目的价值、期限、风险和合同义务可能不同,按项目平均分配资源有时会损害整体结果。真正需要维护的是规则公平:使用一致的评估维度,要求决策者说明取舍理由,并让被延后的项目知道影响和补救安排。
如果组织只强调业务价值而不解释决策,团队容易认为资源分配取决于关系和声量;如果只强调平均分配,则可能无法保障高价值关键工作。应公开裁决标准,而不是承诺每个项目得到相同份额。
3. 追求数据精确,还是降低维护负担
数据越细,越容易支持局部排期;数据越粗,越容易维护。关键在于当前要解决的问题需要多精确。如果只是识别未来一个月的稀缺角色冲突,按周估算可能足够;如果是发布窗口内的每日值班安排,就需要更细的时间粒度。
我会优先保留能改变决策的精度。例如,某关键角色在周三前必须完成评审,这个时间约束应精确;远期某普通任务究竟投入 14 小时还是 16 小时,未必值得反复维护。精度的价值取决于能否降低决策错误,而不是数字的小数位数。
4. 选择内部培养,还是临时外部支持
外部支持适合期限明确、任务边界清晰、交接成本可控的缺口;内部培养适合长期反复出现、涉及核心知识或业务判断的能力缺口。若外部人员需要长期依赖内部专家指导,账面上的新增容量可能被培训与审核成本抵消。
取舍时应把总成本列全:采购费用、入场时间、权限与安全审查、知识交接、质量复核、后续维护。只比较外部人员单价和内部工时,会高估临时外援的净收益。
| 选择情境 | 优先方案 | 需要承担的代价 | 验证信号 |
|---|---|---|---|
| 短期、边界清楚的容量缺口 | 临时外部支持或短期借调 | 交接、权限和质量复核成本 | 内部关键人员投入下降,交付仍满足质量要求 |
| 长期重复出现的稀缺能力缺口 | 内部培养、替补覆盖或正式招聘 | 培养周期及短期产能投入 | 关键任务不再集中等待单一专家 |
| 多个项目争用同一不可拆任务 | 明确优先级并分阶段交付 | 部分项目必须接受延期或降范围 | 整体关键里程碑风险下降,而非所有项目同时失速 |
| 高波动支持工作长期挤占计划 | 设置服务容量与应急缓冲 | 可用于新项目的名义容量减少 | 临时工作被显性计入,计划偏差逐步收敛 |
九、落地时最值得提前设定的防错机制
1. 防止资源申请被当成抢人竞赛
要求每个申请关联业务目标与不提供资源时的后果,能让需求从“我很忙”转变成“这项交付面临什么风险”。评审时使用统一标准,例如价值、期限、风险、依赖和替代性,并记录裁决理由。否则,制度看起来正式,结果仍由声音大小决定。
2. 防止缓冲被误读为闲置
容量缓冲应有明确用途,例如应对故障、需求变更、跨团队协作或估算不确定性。每个周期都应比较缓冲计划与实际使用,判断缓冲是否过多、过少或被某类工作长期吞噬。只设缓冲、不复盘使用情况,容易让管理者认为团队在保留“空闲人力”。
3. 防止调人只把瓶颈转移给别人
每次资源调整都要检查下游与相邻角色。工程师被调入后,可能造成测试排队;测试资源增加后,也可能发现需求澄清成为新瓶颈。资源调整的影响不是局部的,应观察端到端的等待时间和交付流程,而不是只看被调动成员的负载变化。
4. 防止平台数据失真
系统中的资源安排要标明状态,例如草案、待确认、已承诺和已完成。项目经理的需求不能自动变成团队承诺,过期计划也不能一直留在汇总中。定期清理未确认分配、重复任务和失效里程碑,往往比增加复杂报表更能提升资源数据可信度。
5. 防止制度变成额外填表工作
每项数据都应对应明确用途:谁会查看、什么时候查看、看到后可能采取什么行动。没有决策用途的数据,通常不值得长期维护。试点时可以追踪每周数据维护时间,并采访项目负责人和成员,了解哪些更新是真正帮助计划、哪些只是为了满足报表。
十、结尾:下一步先做一次资源冲突盘点
资源平衡最容易被误解成“把每个人的时间排满”。我更愿意把它理解为一种组织兑现承诺的能力:关键能力是否被识别,资源请求是否有质量,冲突是否有明确裁决人,决策是否同步到计划,结果是否按统一口径复核。
下一步不必先买系统或重做组织架构。先选一个存在共享资源问题的业务单元,用四周时间盘点有效容量、关键技能、重复承诺、临时工作和里程碑滑动原因;再选三项最影响交付的冲突,试行申请模板、升级规则和决策记录。试点结束后,用交付结果和维护成本共同判断是否扩大。
制度是否有效,不看表格有多细,而看冲突能否更早被看见、取舍能否更快被作出、承诺能否更可信。如果团队只留下一个行动,我建议从“资源冲突发生后由谁在多长时间内裁决”开始写清楚。它往往比再增加一张负载图,更能改变项目的实际结果。
常见问题解答(FAQ)
1. 资源负载制度应该从哪里开始设计?
我负责的项目总是临近交付才发现关键岗位超负荷,平时看排期却觉得大家都有空。我想建立资源平衡制度,但担心一上来就要求所有人填工时,反而增加负担,应该先抓什么?
先从“关键岗位、明确周期、可执行动作”三件事起步,不要先追求全员精确填报。比如一个有 6 个并行项目、约 20 名成员的团队,可以先选开发、测试等瓶颈岗位,按周统计未来 4 周的已承诺工作量。制度规定每周固定一天更新负载;单人计划负载超过可用工时的 85% 时,由项目负责人说明原因并提出调整方案;
超过 100% 时,不得默认通过,必须由资源负责人确认延期、减范围或调人。85% 是预警线而非效率指标,因为会议、协作和突发问题会占用工时。先运行 4 周,再根据实际偏差调整阈值,比直接铺开复杂的工时制度更容易落地。
2. 资源负载应该按人、按角色还是按项目统计?
我现在用表格排资源,按项目看每个人的任务似乎都合理,但同一个测试人员可能同时被几个项目排满。我不确定制度应该以哪个维度为准,才能既看出冲突,又不把统计做得过于复杂?
建议以“人”为底层核算单位,以“角色”为预警汇总单位,以“项目”为责任追踪单位。排期时记录具体人员和每周投入,汇总时查看某角色的总需求与可用产能,复盘时再追溯是哪几个项目造成冲突。
例如 1 名测试人员一周可用于项目工作的时间按 30 小时估算,项目甲安排 18 小时、项目乙安排 16 小时,总需求 34 小时,角色视图能及时暴露 4 小时缺口;只看项目视图则可能误以为两边都已排妥。注意可用产能要扣除休假、固定会议和运维值守,不能把合同工时直接当作项目工时。
3. 项目负责人发现资源超载后,应该按什么顺序处理?
我遇到过一个关键开发同时支撑两个交付节点,两个项目负责人都说自己的任务更急,最后只能靠临时加班顶过去。我想知道资源超载时有没有比“谁催得急就先做谁的”更公平、也更能保护交付的处理顺序?
先核实冲突是否真实,再按影响和可替代性处理,而不是按声音大小分配。可以依次检查任务是否重复计入、截止日期是否刚性、延迟会影响哪些下游工作、是否有人能在合理时间内接手。一个可操作的规则是:先保护已确认的外部承诺和关键路径任务;对非关键任务评估延期或缩减范围;
只有任务确实不可延后且无替代人员时,才升级到资源负责人裁决。裁决结果要同时记录被延后的事项、责任人和新日期。若超载连续两周仍未解除,应重新评估项目优先级或产能,而不是把加班当作默认缓冲。
4. 怎样判断资源平衡制度是否真的有效?
我们团队以前也做过资源表,刚开始填得很认真,几周后就没人更新,最后表格和实际情况脱节。我担心新制度也会变成形式工作,应该看哪些指标,才能判断它是在改善交付,而不是只增加管理动作?
不要用“表格填写率”单独判断效果,应同时看数据及时性、预测准确性和交付结果。试运行 6 至 8 周,可每周记录计划负载与实际投入的差异、超载项解除所需时间、因资源冲突造成的里程碑延期次数,以及更新一次负载信息所需时间。
例如计划与实际差异持续超过 25%,通常说明任务拆分太粗或需求变更没有及时进入排期;超载项很多但解除时间不断变长,则可能是优先级裁决机制缺位。若更新耗时显著增加而延期和冲突没有下降,应简化字段或缩小统计范围。制度的价值不在于数据更满,而在于能否更早做出延期、调配或减范围的决定。
核心关键词
文章包含AI辅助创作:资源平衡落地方案:项目负责人开展资源负载的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/558063
