项目负责人最容易误判的超负荷,不是“大家每天都很忙”,而是关键任务的需求量超过了团队在关键时段真正可用的能力。一个常见信号是:排期看上去每个人都只有八成工作量,到了联调周却同时出现代码评审排队、测试等待环境、业务方临时插单,最后项目负责人靠加班把计划“救回来”。我处理这类问题时,通常不先问谁效率低,而先查需求是否进入同一时间窗口、工作是否被重复承诺、能力是否被错误地按满勤计算。
本文把超负荷管理拆成一套可以在两周内启动的流程:先识别瓶颈,再定义可用容量,继而限制在制工作、明确插单规则,最后用滚动复盘验证改善。文中的团队数据均为情景模拟,用来演示计算与决策,不代表行业基准或任何组织的实测结果。
一、先讲核心结论:超负荷不是排得不够细,而是承诺没有边界
1. 先管需求进入速度,再谈提高个人效率

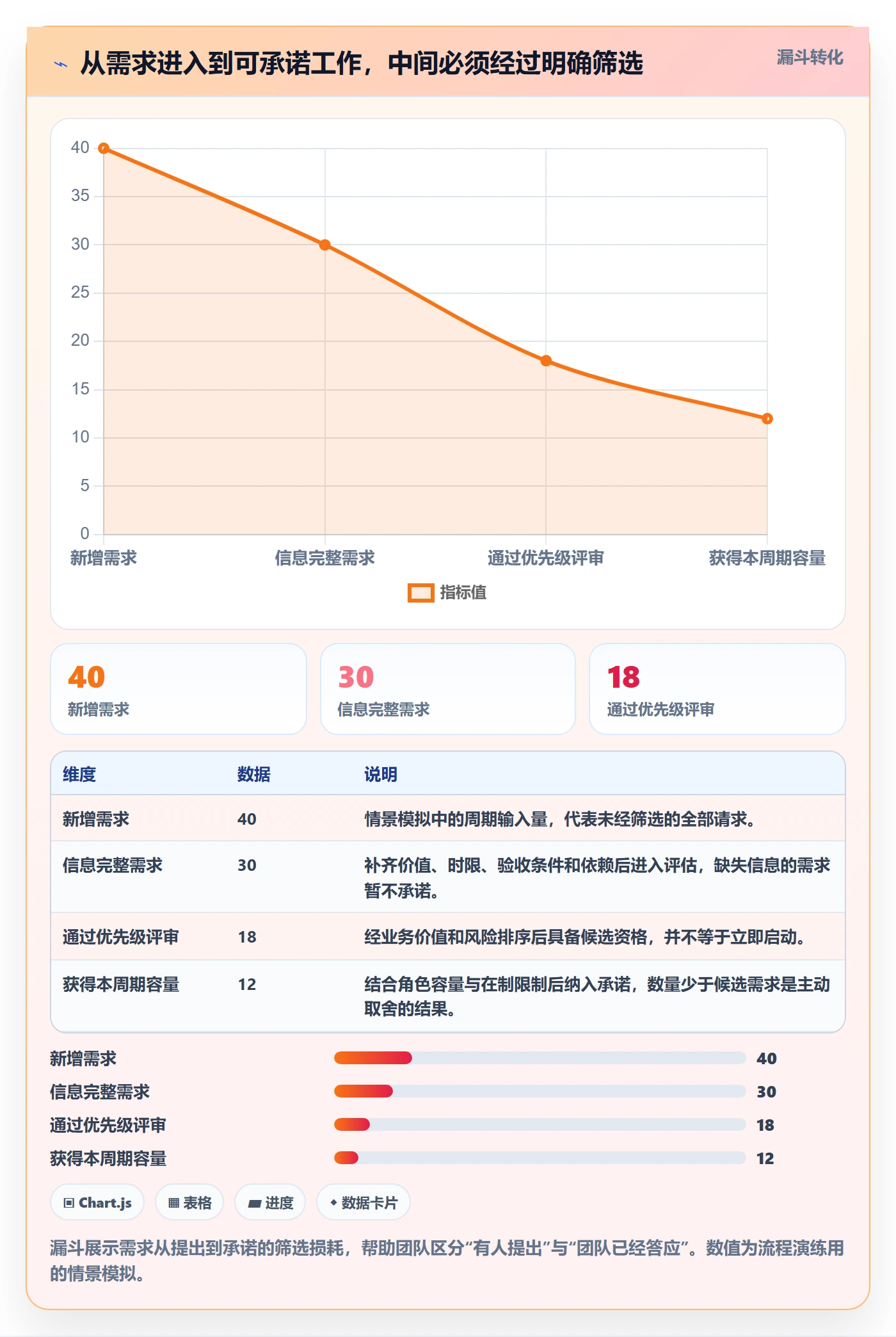

如果团队每周接收的工作量长期高于可交付能力,优化会议、催进度、细化甘特图都只能改变拥堵发生的位置。超负荷管理的第一件事,是建立一个明确的入口:哪些工作可以进入本周期,谁有权改变优先级,新增需求需要挤掉什么。
我会把管理目标从“让每个人看起来更忙”改成三个可观察结果:关键角色的负载峰值下降、在制工作减少、承诺日期的可信度提高。三者必须一起看。只压低工时可能导致工作被隐藏;只减少任务数可能把大任务拆成更小的卡片;只追求按期完成则可能靠长期加班换来。
核心判断:超负荷不是个人态度问题,而是需求、能力、依赖关系和决策权没有在同一张图上对齐。个人加速可以解决短期波动,只有调整工作进入方式和资源分配,才能处理持续性拥堵。
2. 用四个数字定义“超负荷”
我建议团队先选同一统计周期,例如按周观察,避免把月度总量与某一天的峰值混在一起。最小可用的四个数字是:有效可用工时、已承诺工时、在制任务数、等待时间。
- 有效可用工时:扣除休假、固定会议、支持值班和已知行政事务后,能投入项目的时间。
- 已承诺工时:本周期已经明确接受的工作,不把“可能会做”混入统计。
- 在制任务数:已经开工但尚未完成的工作,包括等待评审、测试、审批或外部输入的任务。
- 等待时间:任务处于阻塞或排队状态的时长,特别关注关键角色和关键路径上的等待。
若团队只有一个指标可以先做,我会先记录在制任务和等待时间,而不是先争论每个任务估算是否精确。很多团队表面上是工时不足,实际却是工作开得太多、切换过于频繁,导致大量时间花在恢复上下文和等待决策上。
3. 把容量目标设为“可承诺范围”,而不是满载上限
项目计划通常把人力当作可完全调用的数字:某人每周五天,就按五天排满。这个算法忽略了沟通、支持、评审、突发缺陷和跨项目协作。我的做法是把容量拆成“已知占用、计划工作、缓冲”三部分,并为高不确定性工作留出更大的缓冲。
对于稳定、重复、依赖少的工作,团队可以逐步用历史完成量校准;对于新领域、外部依赖多或需求尚未澄清的工作,不应假装估算精确。此时给出范围和触发条件,比报一个看似准确的单点日期更诚实。

二、背景和真实场景:为什么“人人都忙”仍然交付变慢
1. 超负荷通常先表现为队列,而不是加班
我见过的典型场景是:产品需求已经拆成任务,开发人员也都在做事,项目状态看似持续更新。但测试人员同时等多个分支,架构师每天被拉去处理不同项目的设计问题,业务负责人则要在几个临近上线的方案之间反复确认。每个人都有产出,项目整体却在关键节点前积累等待。
这类问题的根源通常是资源集中在少数角色上。一个人可能只承担部分工作,却负责所有设计评审;另一个人名义上只有一个任务,却必须依次完成多个团队的上线审批。按“任务数量”看不出风险,按“角色容量与交付窗口”看,瓶颈就会显现。
因此我会把负载至少拆成三个层次:个人负载、角色负载、系统负载。个人负载回答“某人是否超出可用容量”;角色负载回答“某类能力是否供不应求”;系统负载回答“工作是否在团队内部形成长队”。三者不能互相替代。
2. 为什么项目计划中的 100% 利用率并不等于 100% 交付效率
任务之间存在切换成本。一个工程师上午写核心功能,下午临时排查线上问题,傍晚参加另一项目评审,表面上每项工作都分到时间,实际却要多次重新加载上下文。工作越并行,切换越频繁;任务越依赖同一专家,队列越容易在专家处堆积。
这不意味着利用率越低越好,而是要区分“合理利用”和“没有恢复空间”。当系统没有缓冲时,一个小故障就会把原定计划推迟;团队随后通过加班补回日期,下一周期又把全部容量排满,最终形成持续的救火循环。
在资源管理中,我更愿意问:“关键路径上有多少任务同时依赖同一个人?”而不是只问:“这个人本周有多少小时被安排?”前一个问题揭示结构性瓶颈,后一个问题只描述排期结果。
3. 中大型组织的挑战往往是跨项目争用,而非单项目排期
当组织有多个并行项目时,单个项目负责人往往只看到自己的需求,却看不到同一位专家在其他项目中的承诺。项目 A 计划周二评审,项目 B 计划周三验收,项目 C 还把该专家列为紧急支持人。每个计划单独看都合理,合并后却形成不可执行的日程。
在 100 人以上的组织中,资源信息散落在项目计划、团队看板、会议纪要和人员日历里并不罕见。此时工具的价值不在于自动“算出正确答案”,而在于让需求、依赖、容量和优先级变得可见。若组织采用 PingCode 这类面向中大型企业的项目管理平台,可以先从统一需求入口、跨项目资源视图和状态口径入手;但流程规则仍需由组织自己定义,平台不会替管理者做资源取舍。

三、常见误区:看起来在管负载,实际上在放大波动
1. 误区一:把所有人的名义工时当成项目产能
“团队有十个人,每人每周四十小时,所以有四百小时产能”是最常见的错误起点。它把会议、维护、休假、协作和跨项目支持都当成可用时间,还假设每个人的技能可以互换。实际项目中,开发、测试、产品、数据、安全等能力并不能简单相加。
改进方法是以角色为单位测算容量,再映射到具体人员。若一项工作需要高级安全评审,即使团队里有多位工程师,也不能把他们的总工时当成安全评审能力。容量表至少要记录技能类别、可投入时段、已知占用和替补人选。
2. 误区二:靠加班吸收长期需求缺口
加班可以处理短期、可控、边界明确的突发事项,例如一次性生产事故或最后阶段的必要修复。但它不适合作为需求入口失控的常规补偿。若连续数周都需要加班才能完成原计划,问题更可能是承诺超过容量、工作拆分不合理或优先级频繁变更。
我会把加班时长作为风险指标,而不是表扬指标。加班增加的当周产出,可能伴随后续疲劳、错误和返工。更重要的是,加班会让管理者误以为计划仍然可行,从而延迟真正需要的范围调整。
3. 误区三:只按任务数平均分配工作
把十个任务平均分给五个人,每人两个,看上去公平,却未必合理。一个任务可能需要两小时,另一个可能跨越多个系统;一个任务可以独立完成,另一个则要等外部团队确认。任务数量不是负载的可靠替代指标。
我会至少同时看估算区间、复杂度、依赖数量和等待状态。估算不必追求精确到小时,但应足以区分“小而清楚”“大而不确定”“依赖多且风险高”。特别是后两类任务,需要更早拆解或安排阶段性检查点。
4. 误区四:发现冲突后先要求个人“再想办法”
当某个关键角色被多项目争用时,要求该员工自己协调,往往只是把组织层面的优先级决策下放给没有决策权的人。员工可以提供工作量和技术风险,但项目之间谁先谁后、范围是否缩减、日期是否调整,应由拥有组合优先级权限的人决定。
如果负责人只让执行者“自己排一下”,常见后果是每个项目都被口头承诺,冲突被延后到验收或上线时爆发。处理冲突的正确顺序应是:确认事实、识别影响、列出取舍选项、由授权人拍板、同步变更。
5. 误区五:买了工具就认为流程已经优化
工具可以汇总数据、提供视图和保留变更记录,但不能自动判断某项需求是否值得插队,也不能替代管理者承担范围缩减的责任。流程定义含糊时,系统只会更快地传播含糊信息。
选择项目管理平台前,我会先确认组织需要统一什么:需求状态、人员技能、任务粒度、优先级规则,还是跨项目容量。若字段堆得很多,却没人维护,报表只会产生“看起来完整”的错觉。工具配置应追随管理决策,而不是先配置一堆字段再寻找用途。
四、专业判断逻辑:从信号识别到资源决策
1. 先区分四种不同的负载问题
同样表现为延期,处理方式可能完全不同。我会先将问题分为需求过量、能力错配、流程拥堵和优先级漂移。把它们混成一个“人手不够”,容易造成盲目加人或盲目压缩计划。
| 问题类型 | 典型信号 | 优先处理动作 | 不宜先做的事 |
|---|---|---|---|
| 需求过量 | 承诺工作持续高于可用容量 | 限制入口,明确延期或减范围选项 | 要求全员长期加班 |
| 能力错配 | 总工时似乎足够,关键技能岗位排队 | 调整任务顺序,培养替补或引入专业支持 | 把无关人员工时相加 |
| 流程拥堵 | 任务大量处于等待、评审或测试状态 | 减少在制工作,缩短反馈周期 | 继续启动更多任务 |
| 优先级漂移 | 任务反复插入、暂停、重启 | 建立变更授权和替换规则 | 只更新计划日期而不记录原因 |
2. 建立“可用容量,承诺负载,风险缓冲”三段式视图
负载率可以作为早期信号,但不能单独作为绩效评价。一个简单的团队层面计算方式是:计划负载率等于本周期已承诺工作量除以本周期有效可用容量。若按角色计算,更能发现稀缺技能的拥堵;若只按全团队合计,可能把某个关键岗位的超载掩盖掉。
例如,某角色本周有效容量为 24 小时,已承诺工作 30 小时,负载率为 125%。这并不自动意味着要加人。还要问:其中多少是关键路径工作?是否能延后低优先级任务?是否存在等待造成的虚假并行?如果这 30 小时中有 10 小时依赖输入,实际工作顺序也需要重新安排。

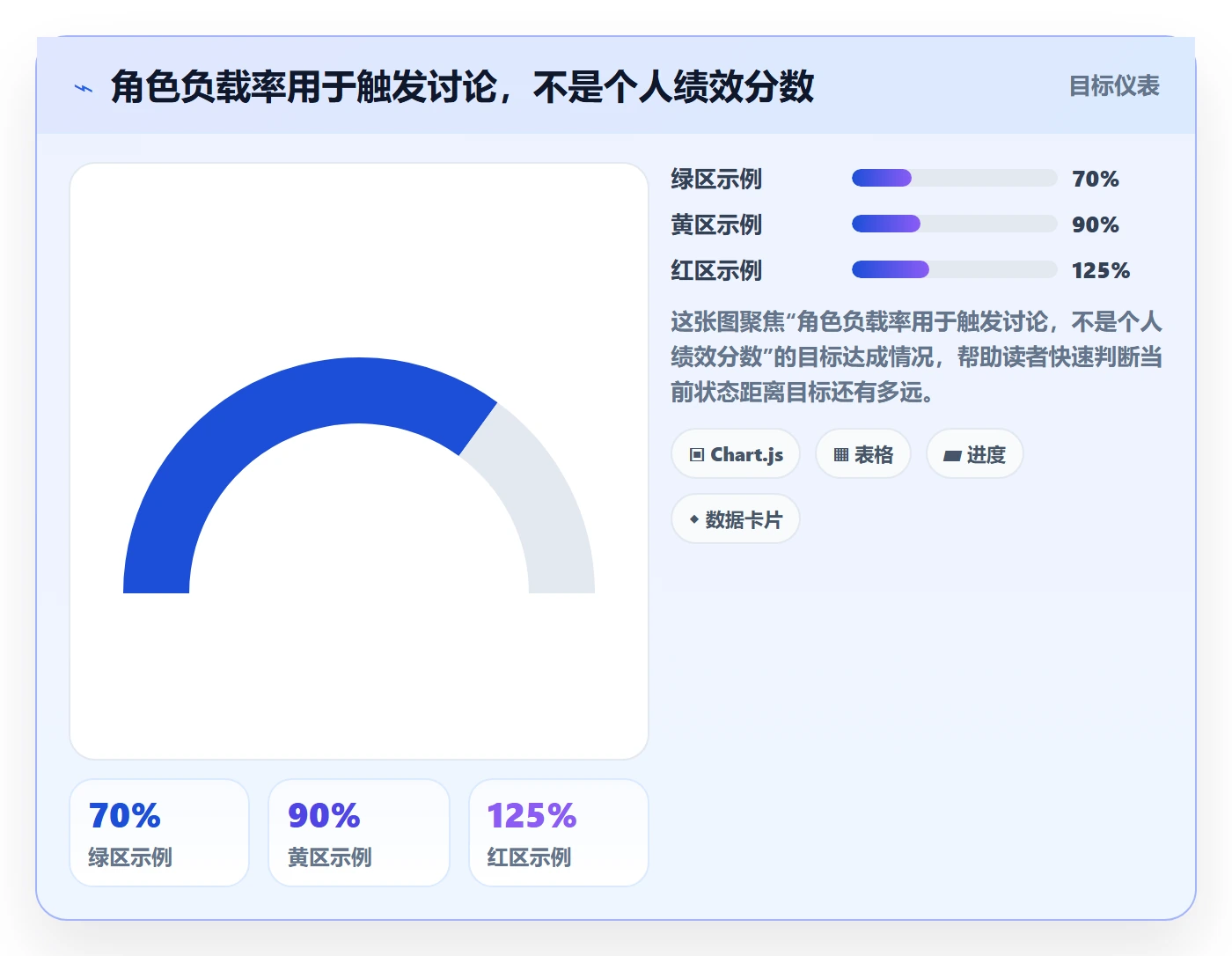

建议把负载率当成触发讨论的阈值,而不是机械红线。团队可以先用情景模拟设置绿、黄、红区,再通过几轮实际交付验证。举例来说,低于 80% 可能仍需关注任务是否拆分过细;80% 至 100% 需要检查依赖与缓冲;超过 100% 则需要在承诺前明确删减、延期或增援方案。具体区间应根据工作稳定性调整,不能伪装成通用行业标准。

3. 把关键角色从“某个人”转成“能力池”管理
如果一类工作永远只有一个人能做,团队不仅面临超负荷,也承担单点故障风险。短期应明确这个人的可投入容量和优先级;中期应规划结对、文档化和替补培养;长期则要决定该能力是内部建设、外部采购还是通过架构简化降低需求。
我不会为了追求表面公平,把高风险工作平均分给不具备能力的人。能力池管理的目的不是让每个人都做所有事,而是让稀缺技能的需求可见、接替路径明确,并且不让多个项目同时把同一位专家当作无成本资源。
4. 用服务等级而不是“所有任务都最优先”处理插单
插单不可避免,关键是定义什么情况可以插、由谁批准、插入后挤掉什么。可以把需求分成生产事故、法规或安全要求、明确的商业窗口、普通优化等类别。每类对应响应时限和授权人,避免每个需求都被描述成“紧急”。
我要求每个插单至少回答三个问题:不做会造成什么可验证损失?最迟何时处理仍能避免该损失?为了腾出容量,当前哪项承诺要被暂停或延期?如果提单方无法回答第三个问题,通常说明组织尚未完成真正的优先级决策。
五、具体案例与数据观察:一次跨职能团队的负载重排
1. 情景设定:计划看似可行,瓶颈却集中在测试与审批
下面是一个情景模拟:一个 12 人的产品交付团队,包含产品、开发、测试、设计和项目协调角色,计划在四周内完成一个客户侧功能发布。原计划按人均周工时排满,团队整体每周承诺 360 小时;但扣除固定会议、维护和值班后,可用项目容量估算为 300 小时。
首周复盘发现,开发工作启动较多,但测试排队和外部审批等待明显。团队有 48 个在制任务,其中 17 个处于等待状态;同一名测试负责人同时支持三个项目。项目状态报告仍显示“整体进度基本正常”,因为尚未到最终验收节点。
这里的关键判断不是“测试负责人效率不高”,而是团队把多个项目的测试需求压在同一时间窗口,且启动工作没有受到在制数量约束。若此时继续加快开发启动速度,测试队列只会变长,已完成开发的功能也会更久不能形成可交付结果。
2. 采取的动作:先减少并行,再做资源重排
团队没有立即增加人手,而是先把 48 个在制任务重新分类:已可继续、等待输入、重复拆分、暂不应启动。项目负责人和业务负责人共同确认,保留影响发布主路径的工作,暂停一部分低优先级增强项,并把两个测试窗口错开。
- 统一入口:所有新增工作进入同一需求清单,临时消息不再直接形成执行承诺。
- 设定排序:由产品负责人和交付负责人每周确认优先级,涉及跨项目资源的冲突提交组合负责人决定。
- 限制在制:测试环节先设一个试行上限,旧任务未完成或明确阻塞前,不继续向该环节推入大量新工作。
- 释放瓶颈:安排一名开发与测试负责人结对完成回归准备,减少测试人员反复补充环境信息的时间。
- 保护缓冲:每周预留一部分容量处理线上支持和缺陷,不提前承诺给新增功能。
- 复盘变更:任何插单都记录发起原因、批准人、挤出的工作和日期影响。
这里的“限制在制”不是让任务停摆,而是控制同一时刻进入关键环节的数量。团队先处理阻塞,再接新工作。若阻塞来自外部依赖,则标记责任方和下一次检查时间,不把等待任务误记成已完成容量。
3. 模拟观察:改善来自减少排队,不是把每个人排得更满

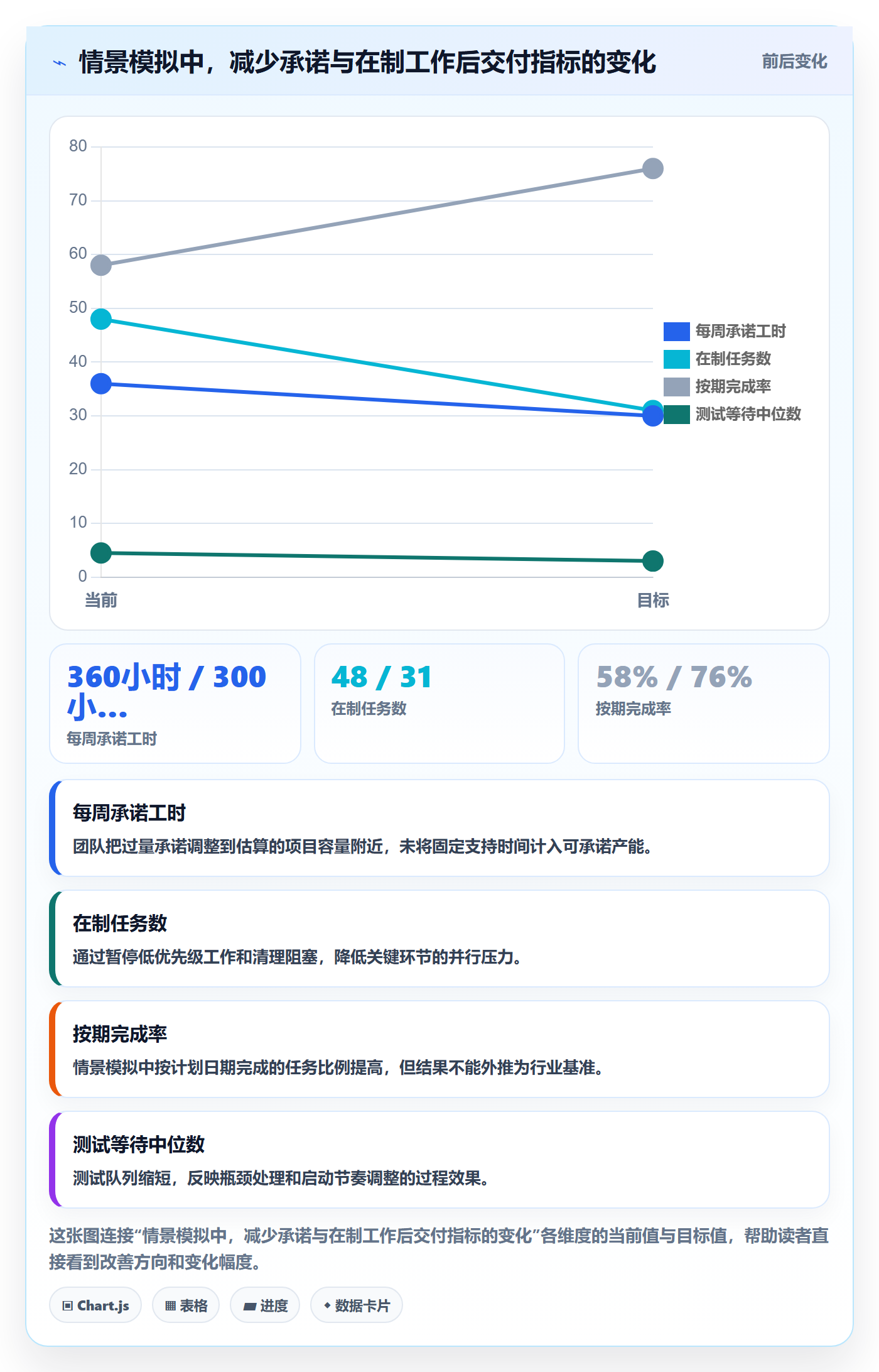

在情景模拟中,四周后团队将每周承诺量从 360 小时调整到约 300 小时,并把在制任务从 48 项降到 31 项。按期完成率从 58% 提高到 76%,测试等待中位数从 4.5 天降到 2.5 天。这个变化不证明所有团队都能达到相同结果;它只说明,在该情景里,减少过量承诺和测试排队比提高个人名义工时更有效。
需要同时看副作用:部分增强项被推迟,业务方需要接受范围调整;结对投入也占用了开发时间。若只展示完成率而不展示被延期的需求和投入成本,就会把真实取舍包装成“无代价提效”。

4. 怎样判断改善是真的,而不是统计口径变了
开始行动前要固定口径:什么算开始、什么算完成、阻塞时间是否单独记录、取消任务如何处理、跨周任务如何归属。若团队把任务拆小,完成数量可能增加,却不代表交付价值提升;若把等待状态从看板移除,等待时间也可能“变好看”,但实际瓶颈仍在。
我会同时记录结果指标、过程指标和代价指标。结果指标包括按期完成率、交付周期;过程指标包括在制数量、等待时间、返工次数;代价指标包括加班时长、延期范围和支持工作被挤出的数量。只有结果改善且代价没有不可接受地上升,才能认为调整值得保留。
5. 每周复盘使用同一套五问
- 本周哪些任务实际完成,哪些只是状态被更新?
- 等待时间最长的任务卡在哪个角色、决策或外部依赖?
- 哪些临时工作进入了计划,谁批准,挤出了什么?
- 估算误差来自范围不清、技术不确定,还是支持工作遗漏?
- 下周要减少哪一类并行工作,或者补足哪一种能力?
复盘的重点不是追责,而是把“为什么没有按计划完成”转成下周能改变的条件。若每次复盘都只得到“大家要加强沟通”,说明问题还没有被拆到可行动的层面。
六、落地流程:用两周建立可执行的超负荷管理机制
1. 第一步:选一个真实瓶颈,不要一开始重做全公司流程
先选一个范围可控的团队、项目组合或关键角色,例如测试、数据分析、架构评审、客户支持。选择标准是:近期反复延期、等待明显、多个项目争用,且负责人能够取得基本任务数据。不要一开始就试图建立覆盖所有岗位的复杂能力矩阵。
明确试点周期和边界:例如观察两个迭代,只调整需求入口、在制限制和每周资源冲突决策。把试点目标写成可验证的变化,例如“降低关键角色等待中位数”,不要写成“提升协同效率”这类无法判定成败的口号。
2. 第二步:收集最小数据集,避免先做繁重填报
最小数据集建议包括任务名称、负责角色、计划周期、优先级、状态、阻塞原因、预计投入区间、外部依赖和最近更新时间。若数据采集成本明显高于决策收益,先删字段;如果关键冲突仍无法判断,再补充数据。
工时记录不一定需要精确到每十五分钟。对于许多知识工作团队,按周记录“计划区间、实际区间、等待原因”已足以揭示容量误差。若组织已有时间填报要求,可以复用,但需要区分项目工作、支持工作和非项目占用,否则汇总数难以用于排期。
3. 第三步:建立角色容量表和技能替补表
容量表按周更新,至少包含人员或角色、有效可用时间、固定占用、已承诺任务、待确认工作和缓冲。技能替补表记录哪些工作只有单点专家能够完成、谁可以在指导下接手、培养替补需要多少时间。
对于共享资源,不要把一个人的全部容量分配给多个项目后再期待项目负责人自行协调。应设置一个统一的决策窗口,例如每周由组合负责人确认优先顺序,并把未获得资源的需求明确标记为候选而非承诺。
4. 第四步:设置任务入口、变更授权和替换规则
入口规则要简短到一线团队能记住。普通需求进入待排序队列;高风险生产问题走紧急通道;法规、安全或合同窗口事项由对应授权人确认。每一种通道都要定义谁能批准,以及新工作进入后哪些原工作自动重新评估。
我倾向于采用“新增一项,明确挤出一项”的原则。它不代表所有工作都必须一对一替换,而是要求管理者在资源不变时公开承担取舍。若新增任务可以由独立增援完成,也要说明增援的能力、到位时间和交接成本。
5. 第五步:每周举行短而有决策权的负载会议
负载会议不应复述所有项目状态。会议只处理三类事项:容量超过阈值的角色、关键路径上的阻塞、需要跨项目排序的冲突。参会人应包括能提供事实的人和有权作出取舍的人;如果决策人不在场,会议很容易变成问题登记会。
每个冲突都以决策记录结束:选择了什么、放弃了什么、影响日期或范围是什么、谁负责通知受影响方、何时复查。会后只更新相关计划,不必为所有任务重复填报相同信息。
6. 第六步:用四周滚动复盘校准规则
流程上线后,不要因为第一周数据不漂亮就频繁改规则。至少观察几个周期,区分一次性波动和持续性问题。若某项规则增加大量行政工作,却没有改善等待、交付或风险透明度,就应简化或撤销。
每四周检查一次:负载峰值是否下降、关键角色等待是否缩短、插单是否有记录、预测日期是否更可信、团队加班和返工是否出现异常。若交付改善主要来自范围长期缩水,要把范围取舍作为管理结果呈现,而不是宣称整体生产效率提升。

七、不同情况下的行动建议:不要用同一套办法处理所有团队
1. 小团队、单项目、需求相对稳定
小团队不需要先上复杂的资源管理系统。可以从共享看板、简单容量表和每周一次的优先级确认开始。把在制工作限制在团队能够同时反馈和验收的范围内,重点观察关键角色是否被频繁打断。
如果成员承担多个职责,按角色统计比按部门统计更有用。例如同一位成员既负责开发又负责生产支持,就应把支持容量预留出来,不要把他整周都排入开发计划。简单规则持续执行,往往比一开始建设庞大的数据模型更有效。
2. 多项目并行、共享专家明显
这类组织要优先建立跨项目资源视图和统一优先级决策机制。每个项目经理单独优化自己的排期,无法解决系统层面的专家争用。资源池负责人或组合负责人需要定期查看未来数周的冲突,而不是等到延期发生后才临时协调。
可按关键角色绘制未来四到八周的负载热区,但不要把热图当作最终决策。热区只说明哪里可能冲突;是否调整顺序,还要结合业务价值、法规时限、依赖关系和延期成本。大型组织可考虑使用项目管理平台汇总跨项目数据,但必须先规定数据责任人和更新时间。
3. 工作以响应式支持、运维或客户请求为主
不要把所有支持需求都塞进固定迭代承诺。先区分可预测的维护、紧急事故和普通咨询,并统计每周实际流入量。如果流入波动大,可采用轮值、专门支持容量或分级响应,减少全员被随机打断。
当支持工作长期挤压项目交付,应把它纳入正式容量模型,并由业务负责人决定支持服务水平与项目范围之间的平衡。若组织承诺即时响应,就必须接受可用于计划项目的时间减少,不能同时要求支持无上限、项目日期不变。
4. 工作高度不确定、探索性强
探索型工作不适合用固定工时承诺来制造确定感。先安排短周期验证,定义停止条件和下一次决策点;当关键假设被验证后,再扩大投入。评估时看学习速度、风险消除和决策质量,不只看完成了多少任务。
对不确定任务,可以用区间估算和阶段性容量预留。若团队无法说明工作完成的验收方式,先投资于澄清问题,而不是把不确定性隐藏在一个具体日期后面。
5. 处于上线冲刺或重大事件窗口
短期集中资源可能合理,但需要清楚定义开始和结束日期、允许的加班边界、上线后的恢复安排,以及哪些日常工作暂停。冲刺结束后复盘加班、缺陷、回滚和被推迟事项,确认代价是否可接受。
如果每个发布周期都要靠冲刺救火,冲刺已经不是例外,而是计划机制失效的信号。此时应回到需求入口、测试准备、环境稳定性和决策等待时间检查,不能无限延长高压状态。
八、不同情况下的取舍:加人、延期、减范围还是改流程
1. 什么时候应该加人
加人适用于需求相对稳定、工作可拆分、能力匹配且交接成本可控的情形。若瓶颈是某位专家的审批、系统权限或关键决策,加更多一般资源通常不能立刻解决问题。新成员还需要熟悉领域,短期内可能增加现有成员的辅导负担。
决策前要回答:新增人员何时能独立产出?任务能否并行?是否有清晰的负责人指导?新增成本由谁承担?如果答案不清楚,先调整优先级和工作边界,可能比马上招聘或借调更稳妥。
2. 什么时候应该延期
当交付日期是固定约束,但工作范围可协商时,可以讨论延期或分阶段交付。延期并不天然代表管理失败,隐瞒延期风险、直到最后一刻才通知相关方,才会破坏信任。
我会尽早给出预测范围、影响因素和复查日期,而不是用一个未经验证的精确日期安抚干系人。若延期会造成合同、法规或商业窗口损失,需要把这些损失量化或至少明确等级,交由真正有权衡能力的人决策。
3. 什么时候应该减范围
如果产品价值可以分阶段释放,减范围通常比压缩所有工作时间更有弹性。先保留能验证核心价值、满足安全与质量要求的部分,将低价值或低确定性功能移到后续阶段。减范围必须同步更新验收标准和沟通对象,不能只是从任务板上删除项目。
警惕把质量保障、风险评估和必要测试当作“可删范围”。这种做法可能短期维持日期,却把成本推到上线后。应该删的是经过业务确认的功能或体验层级,而不是无声削减底线控制。
4. 什么时候应该改流程
如果团队多次出现相似的等待与返工,增加人手往往只能扩大排队规模。此时检查审批层级、环境准备、需求澄清、跨团队交接和测试反馈周期。流程改进的目标应是减少等待和返工,而不是增加更多状态字段或会议。
每次只试一到两个变更,设置明确的观察窗口。例如先把评审材料提前一天提交,观察返工和等待是否下降;若没有效果,再分析原因。一次同时改变组织结构、工具配置、任务定义和审批规则,最终很难判断什么真正起作用。
| 决策选项 | 更适合的条件 | 主要收益 | 主要代价或风险 |
|---|---|---|---|
| 增加人员 | 工作可并行,技能可匹配,交接成本可控 | 扩大中长期交付能力 | 培训和沟通短期占用容量 |
| 调整日期 | 范围或质量约束较强,延期损失可接受 | 减少隐性加班和质量风险 | 影响商业窗口与外部承诺 |
| 缩减范围 | 价值可分阶段交付,功能优先级明确 | 保留核心价值并控制交付窗口 | 需要重新确认验收与预期 |
| 改进流程 | 重复等待、返工或审批拥堵明显 | 减少系统性浪费,改善长期流动 | 效果需要观察周期,不能保证立刻见效 |
| 组合使用 | 需求超量且流程瓶颈同时存在 | 同时处理容量缺口与拥堵来源 | 需要明确变更顺序和责任人 |
九、衡量成效:少看“忙碌程度”,多看流动与代价
1. 指标要覆盖结果、过程和健康度
我会将指标分为三类。结果指标看是否更可靠地交付,例如按期完成率和交付周期;过程指标看工作如何流动,例如在制数量、等待时间和返工次数;健康度指标看这种交付是否可持续,例如加班时长、关键人员负载峰值和支持工作挤出量。
不能把所有指标都设成增长目标。减少在制任务不一定总是好事,可能是团队不再接工作;降低加班也不一定代表改善,可能是工作被转移到外包或隐形加班。每个指标都要配套解释口径和反向检查。
2. 建议采用的指标及其边界
| 指标 | 建议口径 | 能回答的问题 | 容易误用之处 |
|---|---|---|---|
| 角色负载率 | 已承诺工作量除以角色有效容量 | 关键能力是否超出可承诺范围 | 不能直接用于个人绩效排名 |
| 在制任务数 | 统计已开始但未完成的任务 | 并行工作是否过多 | 任务粒度变化会影响数量 |
| 等待时间 | 从进入等待状态到解除阻塞的时间 | 瓶颈位于哪个环节 | 需统一阻塞状态定义 |
| 按期完成率 | 周期内按原承诺日期完成的工作比例 | 计划承诺是否可信 | 频繁修改日期会掩盖延期 |
| 加班时长 | 按人或团队记录额外工作时间 | 交付是否依赖持续超时投入 | 漏记和隐性工作会造成低估 |
| 返工率 | 因需求、质量或交接问题重复处理的工作比例 | 负载是否被返工进一步放大 | 要区分合理迭代与无效返工 |
3. 用趋势而不是单周排名做判断
单周数据受假期、上线窗口、事故和外部依赖影响很大。建议看连续数周的趋势,并在图表上标注重大事件。若团队规模或任务口径变化,也要明确断点,不能把前后数字直接当成同一条件下的比较。
对于跨团队对比,先确认工作类型、风险等级、依赖复杂度和任务拆分习惯是否相近。不同团队的完成数量不能简单排名。数据更适合用于发现差异和提出问题,而不是脱离背景地判断谁做得更好。

十、结尾:超负荷管理的本质,是把隐性取舍变成显性决策
1. 先做一次容量与承诺的对账
真正有效的超负荷管理,不是把每个人的日程填满,而是让组织知道自己承诺了什么、真实容量在哪里、瓶颈由谁决定、变更会挤掉什么。加人、延期、减范围和改流程都可能是正确选择,关键在于依据清楚、责任明确、影响公开。
下一步可以从本周开始:选一个最常发生冲突的角色,列出未来两周的有效容量与已承诺工作;标记等待时间最长的任务;把新增需求分成紧急与普通两类;在周会中要求每个插单说明替换对象。先跑两个周期,再决定是否需要扩大到跨项目资源池或配置项目管理平台。
我的最终判断是:超负荷不是靠更努力消失的,而是靠更少的隐性承诺、更短的等待队列和更清楚的取舍被管理。如果团队只能记住一条规则,就记住“新增承诺必须说明容量来源”;如果只能看一个风险信号,就看关键角色的在制工作与等待时间是否持续上升。
常见问题解答(FAQ)
1. 项目负责人如何判断团队是真超负荷,而不是短期任务集中?
我团队有两周任务突然堆在一起,大家都说忙,但有些任务后来又延期了。我该看哪些信号,才能区分临时峰值和持续超负荷?
不要只看成员说“忙不忙”,而要同时看未来两周的承诺工时、任务切换次数和延期趋势。可先用一个简化口径:每人每周可承诺工时按实际可工作时间的70%,80%估算,剩余时间留给沟通、评审、故障和临时需求;若连续两个排期周期都超过这个区间,且关键任务延期或加班增加,就应按持续超负荷处理。
举例来说,成员一周名义上有40小时,但固定会议和支持工作占去12小时,实际可用于项目的时间约28小时;若排入32小时任务,超出的4小时不能靠“提高效率”稳定消化。这个判断比单看任务数量可靠,因为一个任务可能只需半小时,也可能需要数天。
2. 资源负载表应该按什么粒度统计,才不会变成没人维护的报表?
我想给团队做资源负载表,但担心填得太细会增加负担,填得太粗又看不出问题。究竟应该按人、按天还是按任务统计?
优先按“人×周”统计,再把关键任务关联到负责人和预计投入,不必一开始就精确到每天。每周更新一次即可,只有临近发布、跨团队依赖密集或生产风险较高的工作,才细化到天。表里建议保留可用工时、已承诺工时、临时支持工时、风险事项四项;
当承诺工时超过可用工时的85%,标黄并检查范围,当超过100%时必须明确删减、延期或增援,不要把超额部分默认为加班。维护成本也要纳入判断:如果一次更新要超过十分钟,通常说明字段太多,或任务没有及时拆分。
3. 发现某个成员超负荷后,项目负责人应按什么顺序调整任务?
我发现一个关键成员手上有多个紧急事项,但每个需求方都不愿意让步。我怕随便调任务会影响交付,也不知道先协调谁。有没有可执行的处理顺序?
先冻结新增承诺,再核对任务的截止时间、业务影响、依赖关系和替代人选;之后由负责人推动需求方做取舍,而不是把协调压力留给超负荷成员。优先保护有外部承诺、不可逆节点或会阻塞多人工作的任务;低影响、可拆分或等待反馈的工作则考虑延后、缩小范围或转交。
调整时一次只变更明确事项,并记录“原负责人、接手人、交接内容、完成标准、复核日期”。如果一个任务只能由某位成员完成,应把它视为单点风险,而非继续把更多工作压给此人;先安排结对、文档补齐或拆出可转交部分。
4. 怎样验证资源负载流程优化真的有效,而不是只把加班藏起来?
我准备推行新的排期和负载检查流程,但担心表面上延期少了,团队却靠晚上补工时。上线后应该观察哪些指标,多久复盘一次?
建议先选一个团队试行四周,记录调整前后的计划完成率、加班小时、临时插单数、任务切换次数和延期原因,并同时观察返工或缺陷是否上升。不要只用“按期完成率”评估:如果按期率提高但加班持续增加,说明流程把压力转移给了个人;如果加班下降但高优先级工作频繁延期,则可能是容量估算或优先级规则失真。
每周进行一次15分钟负载复核,第四周比较趋势并抽查任务记录。有效的改善通常表现为承诺更接近实际产能、临时插单有明确取舍、超载能在交付前暴露,而不是所有指标都必须同时变好。
核心关键词
文章包含AI辅助创作:超负荷管理方法大全:项目负责人资源负载流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/557999
读者评论
我们团队以前只看每个人排了多少任务,后来把评审、支持值班和等待时间也记下来,才发现瓶颈主要集中在少数角色。文章把个人、角色和系统负载分开看,这点挺实用。
插单规则确实关键,但落地时最难的往往不是登记需求,而是让有权限的人及时决定挤掉什么。若决策一直拖着,统一入口也可能只是多了一道等待。
容量按周统计对稳定工作比较好用,但临时支持波动大的团队,单周数据容易失真。我们会结合几周的实际记录看趋势,也把休假和跨项目协作单独列出来。
