项目计划里写着“研发投入 20 人天”,资源表却显示团队已有 130% 负荷;负责人仍按原日期承诺交付,三周后才发现关键测试人员同时被三个项目占用。这类延期常被归因于执行力,真正的问题往往更早出现:组织没有说清楚负荷怎么算、谁有权调整、冲突如何升级,以及项目负责人对资源到底负什么责任。资源负载管理不是把人名填进甘特图,而是建立一套可持续的需求、供给、决策和反馈制度。
一、先讲核心结论:资源负荷是治理问题,不只是排期问题
1. 负荷率必须有明确分母
最常见的公式是“计划投入工时 ÷ 可用工时”,但如果分母没有统一口径,负荷率就只是一个看起来精确的数字。有人用每周 40 小时,有人扣除了会议、支持和休假,有人把加班也算成可用时间;不同口径下,团队的 80% 负荷可能代表完全不同的现实。
我建议先把可用容量定义为:在一个固定周期内,某角色实际可用于项目工作的标准工时。会议、例行运维、客户支持、培训、休假和组织事务,应当按团队实际情况扣除或单独建账。关键是口径一致,而非追求一个放之四海皆准的数字。
例如,某工程师一周标准工时为 40 小时,其中固定会议 5 小时、轮值支持平均 4 小时、团队事务 2 小时,可规划容量就不是 40 小时,而是 29 小时。若项目计划安排 32 小时,按 40 小时算负荷率是 80%;按可规划容量算则约为 110%。第二个数字更接近管理者需要处理的风险。
2. 项目负责人负责提出需求,不应单方面“占用”资源
项目负责人应对需求质量、优先级建议、计划假设、风险暴露和调整方案负责;职能负责人或资源管理角色则应对能力供给、技能匹配、人员发展和跨项目协调负责。高层或项目组合治理机制负责解决无法在团队层面达成一致的优先级冲突。
资源责任不是把人从职能部门“借走”,而是让需求、供给和取舍有明确的决策者。如果项目负责人可以直接承诺任何资源,职能负责人只能事后补人,资源制度就会退化为抢人制度。
3. 负荷管理应围绕滚动预测,而非一次性排满
资源计划不是年度初做一次、项目启动时做一次就结束。需求会变,人员会请假,故障会插队,任务估算也会修正。合理的制度应在短周期内调整执行安排,在中周期内识别角色瓶颈,在更长周期内影响项目组合和能力建设。
我通常建议把负荷观察分成三个窗口:未来 1 至 2 周用于兑现任务和处理突发;未来 3 至 8 周用于识别冲突并调整计划;更长窗口用于发现持续性能力缺口。窗口长度要随业务节奏调整,不能把示例周期当成硬性标准。

二、背景和真实场景:冲突通常从“看起来都合理”开始
1. 三个项目同时需要同一个稀缺角色
常见场景是多个项目各自都很重要,但都依赖同一位架构师、数据工程师、测试负责人或合规专家。项目计划分别显示该角色投入 30%、40% 和 50%,单看任何一个项目都不夸张,合计却达到 120%。如果计划只由项目团队各自维护,冲突通常要等到交付节点才暴露。
更棘手的是,稀缺角色的工作并不总能按比例切分。架构评审可能需要连续半天,故障排查需要即时响应,合规审阅则可能受外部窗口约束。把这些工作简单折算成“每周 0.2 人”会掩盖时间窗口和上下文切换成本。
2. 共享人员并不等于共享容量
一名员工在组织图上属于某团队,不代表其他项目能随时使用其全部时间。实际可分配容量受到技能、地点、时区、值班安排、审批流程、任务连续性和知识转移成本影响。若资源表只登记姓名和百分比,不记录这些约束,项目组合看似平衡,执行时仍可能处处卡顿。
尤其要注意“局部满载、整体等待”。开发人员可能任务排满,但任务等待测试、设计确认或业务验收;此时继续给开发人员加任务,并不能提高交付速度,只会增加在制品和返工风险。资源负荷必须与任务流动、前置依赖和瓶颈角色一起观察。
3. 中大型组织的困难在于跨部门决策
当组织超过百人、项目和职能线并行增长时,资源信息通常分散在项目计划、工时系统、团队看板和部门表格中。各团队可能都拥有自己的“真实版本”,却没有共同的容量口径。于是管理会议花大量时间对数字,而不是讨论选择:哪个目标延后、哪个范围缩小、哪里需要外部支持。
以服务中大型企业及 100 人以上组织的 PingCode 为例,项目管理平台可以作为需求、计划、任务和协作记录的承载层,帮助不同团队共享状态;但平台本身不会替组织设定负荷上限,也不会自动裁决项目优先级。工具能降低信息汇总成本,制度仍要回答谁确认数据、谁批准变更、冲突升级到哪里。
4. 先查明瓶颈发生在哪个环节
资源问题并不总是人数不足。计划偏差可能来自估算不一致、临时插单、关键技能稀缺、审批等待、需求反复或任务颗粒度过大。若把所有问题都写成“缺人”,组织容易不断扩编,却没有改善交付速度。
诊断时,我会沿着需求进入、资源确认、任务执行、等待阻塞、验收退出这条链路找证据。看任务在哪一步停留、哪个角色的待办持续增长、计划变更来自哪里,再决定是调资源、改优先级、减范围,还是重做流程。
三、常见误区:数字更精细,不等于决策更可靠
1. 把 100% 负荷当成理想状态
如果所有人的每个工作时段都被排满,团队就没有空间吸收需求澄清、故障处理、评审返工和任务切换。看板上的“满负荷”可能只是计划模型假设没有留白,而不是组织效率达到极限。
但这不代表所有团队都应统一预留相同余量。稳定、可重复的运营工作与探索性研发的波动不同;关键是用历史数据识别不确定性,并为变动留出容量。预留量应是管理假设,定期根据实际偏差修正,而不是固定比例的教条。
2. 把工时录入等同于资源管理
工时记录可以帮助回顾投入,但它不是预测,也不是优先级机制。过去花了多少小时,不能自动说明下一阶段需要多少容量;更不能说明这段投入创造了什么结果。若只用录入完整率评价个人,容易得到精确但不具决策价值的数据。
工时数据更适合用来校准估算、观察工作类型分布和发现长期偏差。若具体工作无法可靠按小时预测,可使用相对规模、容量区间或任务完成率,但要避免把不同团队的点数直接横向比较。
3. 把每个人的负荷率平均后判断团队健康
团队平均负荷 85% 可能掩盖一个关键岗位持续 140%、其他岗位只有 65% 的情况。平均数会把瓶颈冲淡;而交付通常受制于少数关键角色、审批节点或外部依赖。
管理者至少要同时看角色级负荷、人员级风险和任务等待时间。人员级指标用于保护个体和安排工作,角色级指标用于识别能力短缺,等待时间用于判断资源配置是否真正改善流动。
4. 把高负荷等同于高绩效
高负荷可能代表需求很多,也可能代表工作分配不均、职责边界不清或组织没有拒绝机制。忙碌程度不是价值交付。若一个团队持续加班,交付质量下降、缺陷返工增加、关键人员流失风险上升,那么“利用率更高”可能是在透支未来容量。
更值得追踪的是承诺兑现率、交付周期、返工、未计划工作占比和关键角色连续过载时长。负荷数据应帮助组织做取舍,不应用来给个人贴标签。
5. 把资源冲突留给项目负责人私下协调
项目负责人之间私下谈妥,短期可能解决问题,长期却容易造成信息不对称:谁让出了资源、谁承担了延期、决策依据是什么,往往没有记录。更危险的是,强势项目拿到资源,战略优先级较高但表达弱的项目反而被挤压。
冲突必须有升级路径和记录格式。至少要记录受影响项目、关键角色、冲突时间段、预计后果、备选方案、决策人和复核日期。这样不是增加行政负担,而是让组织为取舍负责。

四、专业判断逻辑:从工作需求推导资源决策
1. 先定义资源对象,再讨论容量
资源不应只指“人”。项目需要的是可用能力,包括角色技能、设备、预算、供应商服务、审批权限和可用时间窗口。某些工作虽然有足够人手,却缺少生产环境权限;有预算,却没有合适的外部供应商;有人能做,却没有可连续投入的时间段。这些都属于资源约束。
资源台账应至少区分人员、角色、技能、组织归属、可用时间、固定职责、限制条件和数据责任人。对不适合公开到个人层级的信息,应采用团队容量或角色容量,不要为了“精确”而扩大敏感数据范围。
2. 统一口径:把可承诺容量与名义工时分开
我建议把每个周期的容量拆成三层:标准工作时间、固定业务占用和可规划项目容量。标准工时只作起点;固定占用包括值班、例会、支持和已确认的非项目工作;余下容量才进入项目组合分配。
还要分清“已承诺容量”和“可机动容量”。已承诺容量对应有明确优先级和交付责任的工作;可机动容量用于吸收不确定需求。两者都要记录,但不能把机动容量预先全部分配,否则它就不再是缓冲。
3. 以角色和关键技能做约束分析
计算总工时只能回答“理论上有多少时间”,不能回答“这些时间能否完成任务”。因此应为关键任务标注所需角色、技能等级、依赖关系和所需时间窗口,再与真实可用供给匹配。
当某个角色出现持续缺口,可按顺序评估:能否重新排序、能否减少范围、能否调整交付批次、能否培养替代者、能否借调或采购外部能力。招聘往往是必要选项,但通常不是最快的救急手段,也未必解决知识集中和需求波动。
4. 采用区间预测,不制造假精确
对于需求稳定、任务重复的工作,可以给出较明确的工时估算;对于探索性强、依赖尚未澄清的任务,应使用范围和置信度。比如将下一阶段需求描述为 18 至 26 人天,并注明上下限来自哪些假设,比写“22.5 人天”更诚实,也更便于管理者讨论风险。
区间不是推卸责任。项目负责人仍需说明最可能发生的情景、低估会造成什么影响、需要何时重新评估。预测越不确定,检查点就应越近,而不是越早锁死承诺。
5. 用风险触发条件驱动调整
制度要规定什么时候必须复核,而不能只写“定期关注”。可设置触发条件,例如关键角色连续两个周期超过团队设定阈值、未计划工作突然增加、里程碑前置依赖逾期、负荷区间上界超过容量,或关键人员不可用。
阈值应由组织根据历史波动和风险承受能力确定。某团队把 90% 设为预警线,另一个团队可能需要更低;重点是阈值一旦触发,就有责任人、决策时限和处理选项,而不是红色标记越多越好。
6. 把计划可信度纳入评审
资源表不能只显示“排了多少”,还要说明依据有多可靠。可用高、中、低置信度标记估算质量:需求已澄清、人员已确认、依赖已落实,置信度较高;需求有待验证或人员尚未批准,则不应包装成确定承诺。
这能避免项目组合会议把所有计划当成同等可靠。管理者可以先解决高影响、低置信度的资源冲突,而不是把时间花在逐项核对所有任务。

五、案例与数据观察:一个共享测试角色如何暴露制度缺口
1. 案例背景与口径说明
下面是用于说明方法的情景模拟,不代表任何企业的真实经营数据。某中大型产品组织有 120 名员工,三个并行项目共同依赖一个测试角色小组。小组每周名义容量为 120 小时,扣除例会、值班与固定支持后,可规划容量为 84 小时。
三个项目分别计划占用 36、30 和 24 小时,合计正好 90 小时。按名义容量计算,利用率只有 75%;按可规划容量计算则达到约 107%。团队因此在计划表上显得有余量,到了执行阶段却出现测试排队和临近发布集中返工。
2. 先查工作流,而不是先要求加班
复盘发现,问题不只是超配。一个项目在开发完成前没有稳定验收标准,导致测试人员反复确认预期;另一个项目把发布回归集中到同一周;第三个项目则有一部分测试工作可以在需求阶段提前进行。相同的 90 小时需求,实际上包含了不同时间窗口和不同可前置程度。
团队将测试任务拆分为需求评审、自动化准备、功能验证和发布回归四类,重新安排可提前开展的工作,并把发布窗口错开。项目组合负责人对必须并行的范围做了优先级确认,未能同时保障的部分则调整交付批次,而不是要求测试人员用加班填补计划缺口。
3. 变化应同时看结果、过程与副作用
在情景模拟中,调整后的可规划容量仍为 84 小时,但同一周期内安排给该角色小组的需求降到 76 小时;通过提前准备和错峰发布,等待时间也有所下降。若只报告“负荷率从 107% 降到 90%”,仍不足以证明制度有效,还应观察返工、延期和未计划工作是否同步改善。
| 观察项 | 调整前 | 调整后 | 管理含义 |
|---|---|---|---|
| 可规划测试容量 | 84 小时/周 | 84 小时/周 | 供给没有凭空增加,改善来自需求安排和工作前置 |
| 计划测试需求 | 90 小时/周 | 76 小时/周 | 通过调整范围、顺序和批次减少同期冲突 |
| 关键角色负荷率 | 约 107% | 约 90% | 按可规划容量计算,避免使用名义工时稀释风险 |
| 测试等待时间 | 情景基线 8 个工作日 | 情景目标 5 个工作日 | 需用任务系统记录实际等待,目标不是已验证结果 |
| 发布前集中返工 | 情景基线 14 项 | 情景目标 9 项 | 需要结合缺陷与变更记录验证前置测试是否有效 |
表中的调整后数值是情景目标,用于展示应如何设计验证口径,并非已发生的真实改善。正式试行时,应在组织内记录至少数个周期的实际基线,并注明需求变更、人员缺席和重大事件,否则前后对比容易把外部变化误认为制度效果。

4. 用一个可复用的复盘模板检验变化
资源负荷复盘不应止于“这次解决了”。我会要求团队回答:当初预测的容量是多少、实际消耗多少、偏差来自哪里、哪些工作被插入、哪个角色造成等待、采取了什么调整、调整带来什么副作用。至少要区分需求变化、估算偏差、人员不可用和流程等待四类原因。
若同一角色连续多个周期出现高负荷,且等待、延期和返工指标同步恶化,才更有依据讨论长期供给不足。若需求波动大但平均容量尚足,优先解决排程和变更治理,可能比招聘更有效。
六、制度设计全流程:把规则嵌入日常管理
1. 明确适用范围与资源分类
制度首先要说明哪些工作进入资源计划:战略项目、客户交付、产品研发、运维支持、合规任务是否都纳入?如果只纳入“项目”,但大量支持工作不登记,项目容量必然被高估。
建议为工作建立统一分类,但不要分类过细。分类的用途是帮助解释容量被什么占用、哪些工作可预测、哪些需要缓冲,不是为了让员工每天花大量时间选标签。
2. 设定角色与决策权
| 角色 | 主要责任 | 不应单独决定的事项 |
|---|---|---|
| 项目负责人 | 提出需求、维护计划假设、报告风险和备选方案 | 未经确认占用跨部门资源或擅自改变项目优先级 |
| 职能负责人 | 确认能力、安排人员、识别技能缺口和发展替代能力 | 单方面改变组织级项目优先级 |
| 项目组合负责人 | 比较项目价值、时机、依赖和组织容量,推动取舍 | 忽略实际技能与时间约束,只按总人数分配 |
| 团队成员 | 及时反馈实际可用性、阻塞、估算偏差和工作风险 | 自行承担未被批准的长期超负荷 |
| 数据管理员 | 维护口径、字段、质量检查和报表权限 | 替代业务负责人解释优先级或绩效表现 |

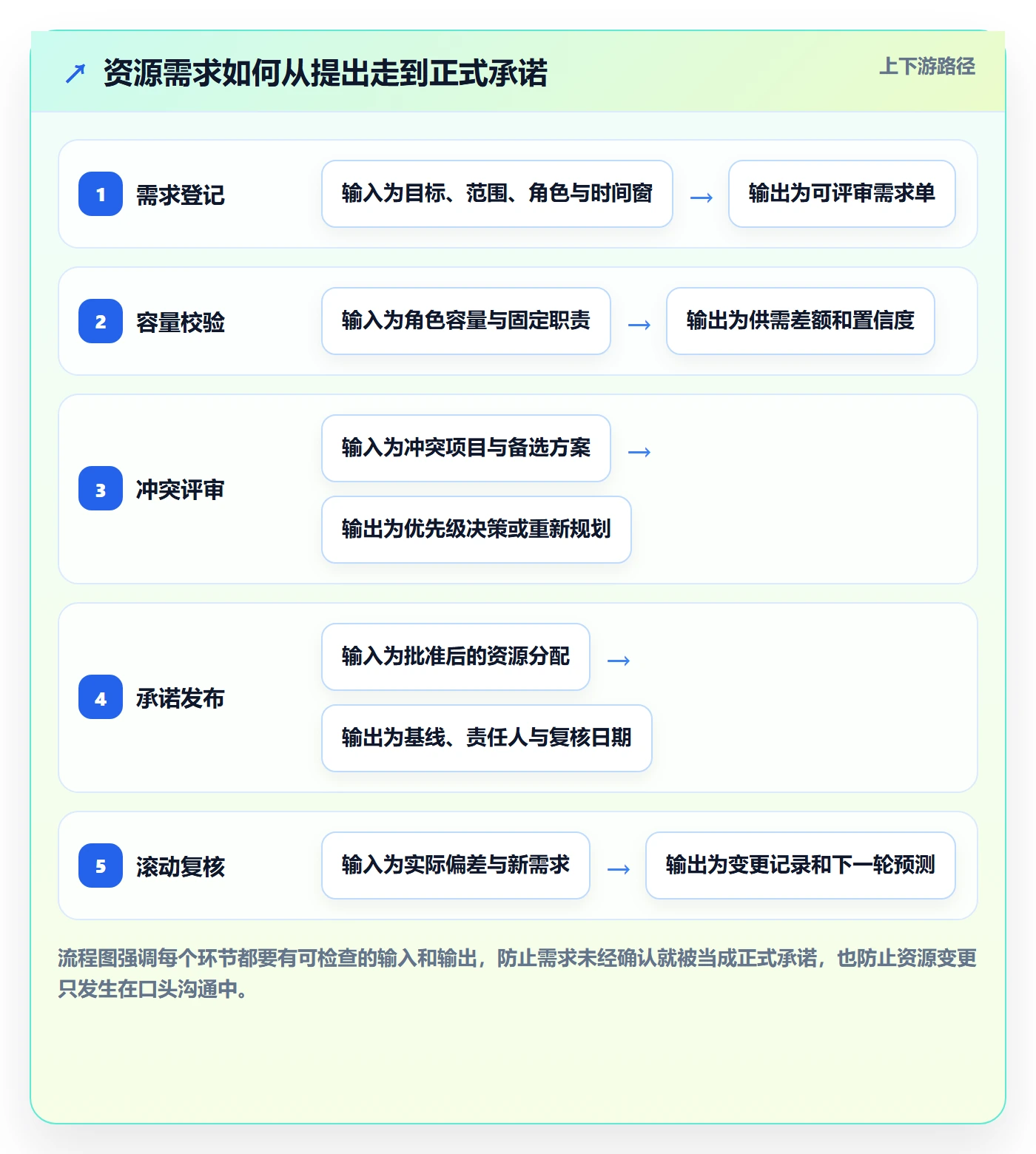

3. 建立从需求登记到变更关闭的闭环
- 登记需求。项目负责人提交工作目标、预期结果、需要的角色与技能、时间窗口、估算区间、依赖和优先级建议。
- 校验容量。职能负责人核对固定职责、休假、值班、现有承诺和可用技能,明确供需差额及估算置信度。
- 比较方案。对冲突需求提出可执行选项,例如错峰、缩小范围、改变交付批次、培养替代者、引入外部能力或延后低优先级工作。
- 作出决策。在授权范围内由项目和职能负责人协商;超出权限或影响多个项目时,提交项目组合层决策并记录理由。
- 发布承诺。更新资源计划、任务负责人、基线日期、关键假设和复核时间,避免口头确认后多份计划各自变化。
- 滚动复核。按约定周期比较计划与实际,若触发阈值就重新评估,保留变更历史而非覆盖原计划。
- 关闭与学习。项目结束后回看估算偏差、资源瓶颈和能力建设机会,把经验反馈到容量模型和流程规则。
4. 让会议处理决策,而不是现场抄表
资源评审会的目标不是逐个项目汇报工时,而是解决无法通过日常协调处理的冲突。会前由数据责任人准备角色级供需差额、变更、风险和备选方案;会上聚焦对交付结果影响最大的少数决策;会后记录决定、责任人和复核日期。
如果同一冲突每周重复出现,说明会议机制只是在处理症状。应回到优先级规则、角色容量或需求入口,查明为什么冲突持续产生。资源会议不应成为项目负责人争取“多分一点人”的竞技场。
5. 配置系统时先约定数据责任
项目管理平台可以让需求、计划、任务、依赖和状态在同一工作流中关联起来,也可以减少多人维护多份表格带来的版本差异。以 PingCode 这类面向中大型企业的项目管理平台为例,组织可以考虑用项目和任务记录工作需求,用角色字段和计划数据辅助跨团队查看,再通过权限设置控制个人信息可见范围。
但工具实施要先回答几个问题:谁更新任务状态?谁确认人员可用?插单如何记录?容量字段由谁维护?哪些内容属于计划、哪些属于实际?如果没有这些规则,把表格搬到系统里只会让旧问题更快地被复制。
6. 设计指标,避免单指标驱动错误行为
- 负荷率:用于发现供需差额,必须明确容量分母和周期口径。
- 计划稳定度:观察基线变更频率,判断承诺是否反复被打断。
- 未计划工作占比:识别插单与支持工作的容量侵蚀。
- 任务等待时间:发现瓶颈和交接问题,避免只看人员是否忙碌。
- 承诺兑现率:结合范围变化解释交付结果,不能脱离变更背景排名团队。
- 返工与缺陷趋势:检查高负荷是否以质量和后续维护成本为代价。
这些指标应成组解读。例如负荷率下降,但等待时间和交付周期上升,可能表示任务被延后而非能力改善;兑现率提高,但返工增加,也可能是团队以质量换日期。指标的职责是提出问题,不是自动给出答案。
七、不同情境下的行动建议:先解决真正的约束
1. 小团队、项目少、角色重叠明显
小团队通常不需要复杂的资源治理委员会。使用一张共享容量表即可,按周记录固定职责、项目承诺、休假和关键依赖。每周短会只处理下一至两周的冲突,重点是确认谁做什么、哪些任务暂缓。
团队成员多帽子兼任时,不要假装存在精确的角色分工。可以按工作类型估算可用容量,并明确某些工作优先级高于其他任务。随着项目数量增加,再逐步引入跨项目视图和升级机制。
2. 中大型组织、跨部门项目多
组织规模扩大后,应建立共同的角色目录、容量口径、项目优先级规则和资源冲突升级路径。先选择一组跨部门项目试点,覆盖真实的共享角色和依赖,不要一开始就要求所有团队一次性录入全部工作。
试点重点不是展示仪表盘,而是验证四件事:数据能否及时更新、容量口径是否可解释、冲突是否能找到决策者、决策是否改变实际排期。如果这四项未成立,继续扩展系统字段和报表只会增加维护成本。
3. 需求高度不确定、探索性工作多
对于新产品探索、技术验证或需求频繁变化的项目,不适合过早把每个人排到具体日期。可采用短周期容量预留、阶段性目标和决策门槛,明确每阶段投入上限与继续投入的证据条件。
管理者要关注学习结果、假设验证和阶段出口,而不只是估算是否命中。若早期证据表明方向不成立,及时停止或调整本身就是资源管理成果。
4. 稳定运营、服务支持和应急任务占比高
运营团队应区分基础服务容量和项目改进容量,并按历史需求波动设置应急空间。值班、故障、客户支持若长期不纳入计划,项目承诺必然虚高。若运营需求高度季节性,可按月份或业务周期建立不同容量模型。
这类团队的重点不是消除所有波动,而是让波动可见、可分类、可复盘。每次重大故障都可以临时改变计划,但应记录影响范围、被推迟的工作和恢复条件。
5. 关键技能集中在少数人手中
短期做法是保护关键人员的连续工作时间,减少无关会议和频繁切换;中期要安排结对、文档、轮岗和替代者培养;长期则评估招聘、外部服务或架构改造。只给关键人员加更多任务,会加深单点依赖。
关键技能风险可以用“影响范围、替代难度、恢复时间、知识集中度”来评估。某个人的负荷率不高,也可能承担无法替代的审批或上线责任,不能只凭工时判断风险轻重。
6. 组织正从表格转向项目管理平台
先稳定制度和数据定义,再迁移工作流;不要以“系统上线”作为资源治理成熟的证明。可先迁移项目、任务、依赖、责任人和变更记录,再逐步增加角色容量视图。员工个人工时、绩效评价和资源规划属于不同用途,应有清楚的权限与使用说明。
平台选型应关注是否支持组织真实的协作方式、跨项目可见性、权限管理、历史追踪和数据导出。也要评估维护责任:字段越多、流程越复杂,持续治理成本越高。能长期维护的简单模型,通常好过上线时看起来全面、半年后无人更新的模型。

八、不同情况下的取舍:没有一种资源策略能同时最优
1. 满负荷利用率与交付稳定性之间
提高利用率可能减少闲置,但会压缩应对变化的空间。对需求稳定、任务可替代的工作,可以更积极地提高排程密度;对研发探索、客户突发支持和关键路径角色,应保留更大的机动能力。取舍依据应是延迟和故障的代价,而不是单纯追求每个人都“有活干”。
2. 集中配置与团队自主之间
集中资源管理有利于跨项目比较和减少局部抢人,但可能让审批变慢,管理者也未必了解一线工作的细节。团队自主响应更快,却容易出现优先级不一致。常见折中方式是:团队在明确容量范围内自主排程,跨团队、跨周期或超阈值冲突再升级。
3. 精细记录与维护成本之间
记录到每个员工、每个小时,可能提高局部可见性,却带来录入成本、虚假精确和隐私疑虑。记录到角色和周容量,维护更轻,但对短期排班帮助有限。应从决策需要反推粒度:若讨论的是项目组合,就先用角色级容量;只有确实需要安排具体任务时,再下钻到个人。
4. 招聘扩编与需求治理之间
招聘适用于长期、稳定且有业务价值的能力缺口,但招聘周期、培训成本和组织协调成本都不能忽略。如果压力来自范围膨胀、优先级混乱或临时插单,再增加人员可能只会增加沟通和交接负担。
可以采用一个简单判断:缺口是否持续多个规划周期?需求是否有明确优先级和资金支持?工作是否可以被新成员接手?若答案多数为否,应先处理需求与工作流;若多数为是,再比较招聘、外部服务、内部培养和范围调整的成本。
5. 标准化与业务差异之间
全组织需要统一的核心定义,例如容量分母、计划变更记录和决策责任;但不必统一所有团队的估算方式、节奏和可视化形式。把标准化集中在“如何解释数字、如何做决定”,把执行细节留给团队适配,通常更容易落地。
6. 工具自动化与人工判断之间
系统可以提醒超负荷、汇总跨项目需求、保留计划变更和显示角色缺口,却无法理解一个项目的战略意义、客户风险和时间窗口价值。自动化适合发现异常、减少重复汇总;资源取舍仍需明确授权的负责人结合上下文判断。
如果组织把“系统显示红色”当成自动拒绝资源,可能错过重要机会;若系统报警无人处理,预警又只是装饰。每一种自动化规则都要有负责人、处理时限、例外机制和事后复核。
九、结尾:先让组织看见真实约束,再要求它承诺
1. 资源治理的核心不是把每个人排满
我对资源负荷的判断可以浓缩为一句话:负荷管理不是提高每个人的忙碌程度,而是让组织在承诺之前看见约束,在冲突发生时有能力做取舍,在交付之后能够修正预测。负荷率只是入口;真正决定制度质量的是容量口径、需求透明度、决策权和反馈闭环。
2. 下一步从一条关键角色链路开始
如果你要开始改进,不必先建设复杂的全公司模型。选一个反复卡住交付的角色或团队,整理其可规划容量、已承诺工作、临时支持和等待任务;连续记录几个周期,找出偏差主要来自需求、技能、流程还是优先级。
随后确定一条清晰规则:谁提出资源需求、谁确认容量、谁裁决冲突、什么情况必须升级、多久复核一次。用真实项目试运行,再根据误差和维护成本调整字段与流程。先把决策链跑通,再扩大覆盖面;先让数字可解释,再让系统自动化。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:资源负载负荷全流程:项目负责人制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/558008
读者评论
我们团队以前按每周40小时算容量,后来把值班和固定会议扣掉,预测确实更接近实际。难点是支持工时波动大,平均值容易低估突发,最好定期用实际记录校准。
关键角色超配时,项目负责人往往没有权限决定哪个项目延期。文中提到升级机制很重要,但还需要明确决策时限,否则冲突即使被记录,也可能一直停在会议里。
我比较认同不把100%排满。我们试过给计划留缓冲,但缓冲经常被临时需求占掉,最后仍无法处理故障。可能还得给机动容量设使用规则,并记录是谁批准了占用。
