企业资源负载表上写着“团队利用率 92%”,项目却连续延期,关键岗位还在排队等人,这并不矛盾。负荷流程分析真正要回答的,不是员工是否足够忙,而是需求在什么时间进入、由谁承接、经过哪些等待、消耗了多少有效产能,以及负荷失衡最终怎样影响交付、质量与现金流。管理者若只盯一个利用率百分比,往往会把排队误判成人手不足,把加班误判为产能充足。
一、先讲核心结论:负荷分析要看流动,不只看忙碌
1. 管理者最该判断的不是“有多忙”,而是“忙在哪里、卡在哪里”
我判断一套负荷分析是否有管理价值,通常先看它能不能回答四个问题:需求是否超过可用产能;负荷集中在哪些岗位、项目或时间段;人力投入有没有转化成可验收成果;出现偏差后,团队采取了什么调整。回答不了这些问题的数字,即使展示得很精细,也可能只是另一种形式的工作量报表。
企业管理者常把“负荷”理解为员工任务数量,实际应当把它视为一段供需关系:一端是需求,另一端是经过工作时间、技能、休假、协作和突发任务折算后的有效产能。两端之间,还夹着优先级判断、排队、交接、等待反馈和返工等过程。只测任务数,就像只看仓库里有多少订单,却不看订单是否能出库。
核心判断是:平均负荷适合做总量预警,瓶颈负荷适合做资源决策,交付结果适合验证决策是否有效。因此,至少要同时观察需求量、有效产能、负荷分布、等待时间和结果质量。把这些指标放在同一条流程上,才能判断“忙”究竟是必要投入,还是流程堵塞的表象。
2. 先建立一条可复核的指标链
建议企业从“需求进入,评估,排程,执行,验收,复盘”六个环节取数,而不是从某个软件里的工时字段开始。每个环节要有明确的时间戳、责任角色和状态变化,避免把计划日期、实际开始日期与关闭日期混为一谈。只有指标口径稳定,跨部门对比才有意义。
| 环节 | 关键问题 | 建议指标 | 管理用途 |
|---|---|---|---|
| 需求进入 | 需求是否有完整信息,优先级是否明确 | 需求到达量、需求完备率、紧急需求占比 | 判断入口质量与需求波动 |
| 评估排程 | 承诺是否基于真实产能与技能 | 评估周期、计划负荷率、排程变更率 | 判断计划可信度 |
| 执行协作 | 时间花在执行、等待还是返工 | 在制任务数、等待时长、返工工时占比 | 识别流程瓶颈 |
| 验收交付 | 投入是否转化为可用结果 | 按期交付率、一次验收通过率、周期时间 | 验证负荷安排效果 |
| 复盘调整 | 偏差是否带来资源或流程调整 | 预测偏差、调整响应时间、异常关闭率 | 判断管理闭环是否成立 |
这条指标链的价值在于,它能把“人员忙”拆成不同来源。例如,需求完备率低可能造成反复澄清;在制任务过多可能让员工频繁切换;验收等待长则可能让已完成工作迟迟不能关闭。它们看起来都是负荷问题,真正的治理动作却完全不同。

3. 先区分预警指标、诊断指标和结果指标
预警指标用于提前发现风险,比如未来两周计划负荷率、关键岗位排队量;诊断指标用于解释风险来源,比如等待时间、返工工时占比、任务切换频次;结果指标用于验证改动是否有效,比如按期交付率、一次验收通过率和延期天数。把三类指标混在一起,管理者容易看到结果变差,却不知道该改变计划、流程还是资源配置。
例如,按期交付率下降是结果信号,不是原因。若同时发现需求变更率上升、关键评审人等待时间拉长,优先动作可能是收紧变更入口和设置评审服务时限;若交付率下降但等待稳定、实际执行工时持续超出估算,则需要检查任务拆分、技能匹配或估算方法。指标之间要形成解释关系,而非并列堆放。
二、背景与真实场景:负荷失衡通常藏在平均值背后
1. 总体有余量,不代表关键岗位有余量
在多项目并行的企业里,管理层经常会看到整体人力尚有空闲,于是判断“团队还有空间”。但一个部门的总工时并不能自动转化为另一个岗位的交付能力。项目可能缺的是某类审批、架构评审、测试环境维护或客户验收能力;其他岗位空出来的时间,无法直接填补这个瓶颈。
例如,某季度有四个项目同时进入验收阶段,测试人员的计划负荷率达到 118%,而需求分析岗位只有 76%。若只看部门平均负荷率是 91%,管理层可能不调整资源;但这 27 个百分点的差异,意味着瓶颈岗位在不断积累排队任务。真正的资源决策单位应是“技能,角色,时间窗口”,而不只是部门总人数。

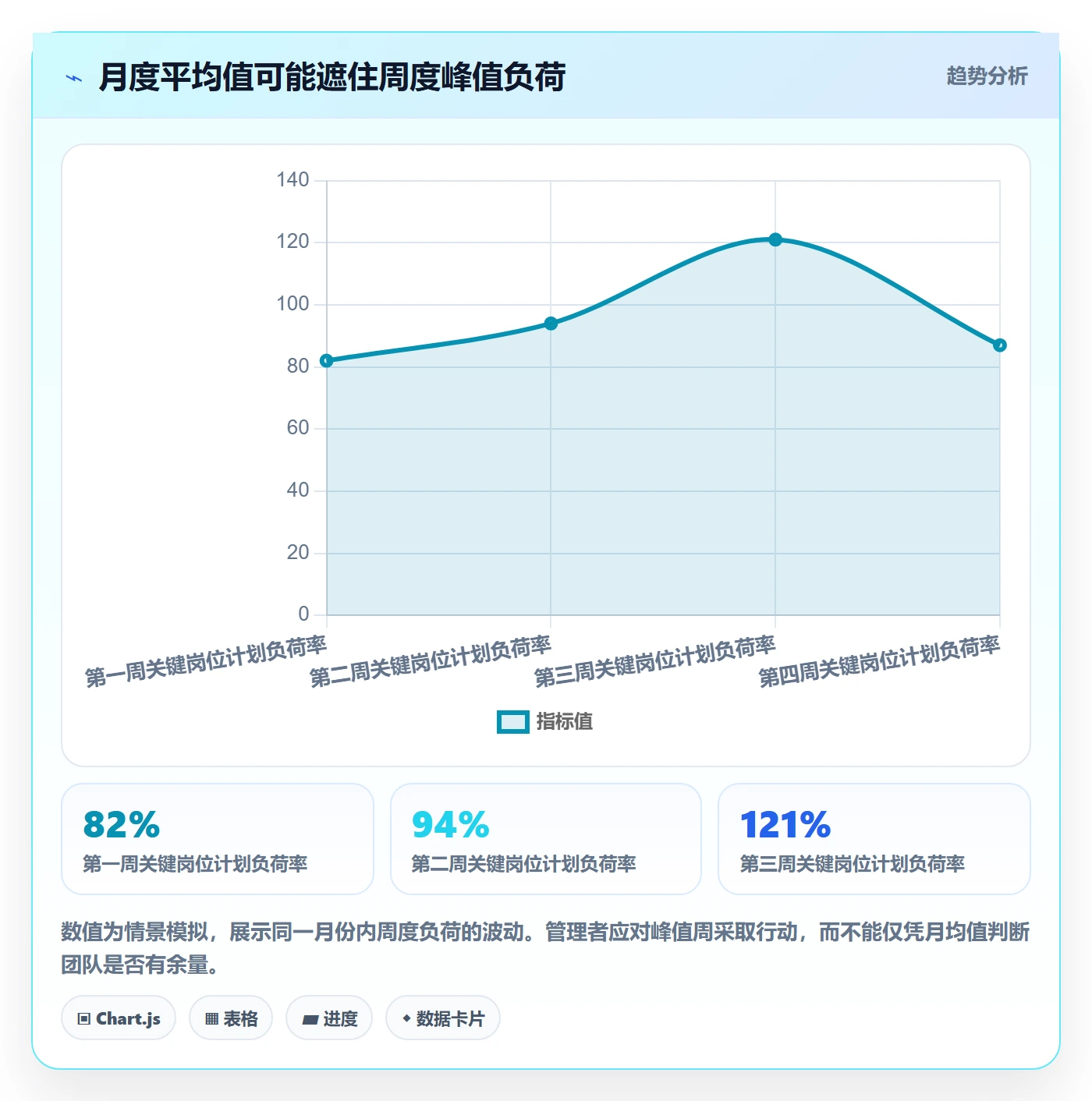

2. 需求波动会让月度平均数产生错觉
月度报表适合看趋势,却容易遮住周内和阶段内的峰值。若团队在月初负荷平稳、月末集中验收,月均负荷率可能落在合理区间,但最后一周仍会发生加班、漏测或审批堆积。对交付型工作,建议至少同时看月度趋势和未来一至四周的滚动预测。
我更愿意把负荷图拆成“已承诺工作”和“尚未承诺需求”两层。前者是已经进入排程、具备负责人和计划窗口的工作;后者包括候选需求、临时请求和概率性工作。若把两者混在一起,团队可能因过度乐观而虚构空闲,也可能因把所有潜在需求都当成确定任务而过早冻结资源。
3. 组织变化会改变指标的含义
指标不能脱离组织阶段解释。新团队磨合时,任务完成速度可能较慢,但协作机制正在建立;产品上线前,支持与缺陷处理需求可能阶段性抬升;合规审查期间,审批负荷会集中到少数责任人。相同的负荷率,在稳定运营团队和重大交付冲刺期,代表的管理风险并不一样。
因此,我会要求每个指标附带三个背景信息:统计对象、统计窗口、适用阶段。比如“计划负荷率 105%”必须说明是哪个岗位、未来几周、是否包含例行工作与休假调整。缺少这些口径,数字看似精确,实际无法用于公平比较,也无法作为调配资源的充分依据。

4. 资源负荷是流程问题,不应被简化成员工表现
当任务长期排队或交付延期,管理者很容易先问“谁没有跟上”。但如果需求入口频繁变更、任务没有明确验收条件、审批责任人同时承担多个项目,那么个人执行速度并不是首要变量。把系统性拥堵归咎于个体,会让员工更倾向于报低风险、藏起等待时间,最终削弱数据可信度。
负荷流程的管理对象,是工作如何流经组织,而不是给员工贴上“高效”或“低效”的标签。个人投入数据可以用于发现工作模式和资源需求,但不应未经背景校正就用于排名、绩效定级或加班合理性判断。数据一旦被用于惩罚性考核,最先消失的往往不是低效,而是真实记录。
三、常见误区:数字看似清楚,决策却可能走偏
1. 把工时填满当作资源利用充分
高利用率并不等于高产出。知识工作需要沟通、评审、学习、故障处理和不确定性缓冲;如果把每个工作日都排到接近满格,任何需求变更都会挤压原计划,形成连续延期。系统里显示“人人有任务”,并不能证明任务具有同等价值,也不能证明团队正在交付正确结果。
尤其要区分计划负荷率和实际负荷率。前者表示计划工作相对于可用产能的占比,后者来自实际投入或实际处理量。实际工时高于计划,可能是估算偏差、需求扩张、返工或加班;如果仅把实际投入视为“完成得更多”,就可能奖励低质量流程。
2. 用一条通用阈值判断所有岗位
“负荷超过 80% 就危险”这类说法方便传播,却不能直接当作企业标准。可预测、重复性高的运营工作,负荷安排可以相对稳定;探索性研发、复杂咨询、紧急支持等工作,必须预留更多应变空间。不同岗位的波动性、交接成本和任务颗粒度不同,阈值也应不同。
我通常建议先用企业自己的历史数据建立基线,再结合延期、返工、加班和缺陷等结果校准阈值。样本不足时,可以先把区间作为“管理提示”,而不是绩效红线。只有当一个负荷区间持续与某类风险相关,而且口径稳定,才适合升级为正式预警规则。
3. 把个人利用率简单相加,推断团队产能
一项工作往往要经过多个角色。需求分析完成得再快,如果设计评审排队,整体交付周期仍会被评审环节限制。由此可见,局部岗位利用率总和不能直接代表系统产能。流程吞吐量通常受最慢或最稀缺的节点影响,而不是由每个人平均忙碌程度决定。
团队产能还会受到任务依赖、并行上限和交接损耗影响。十个人各自处理十项工作,不一定比五个人分两批完成更快;在制任务过多时,切换成本和等待成本会持续上升。管理者要同时看岗位负荷与在制工作,避免把“多开任务”误当成“加快交付”。
4. 只看工时,不看等待和返工
工时记录能反映投入,却不能单独解释周期。一个任务投入 12 小时,历时却有 18 天,意味着大部分时间可能花在等待澄清、排队评审、等待外部反馈或被其他优先事项打断。只看投入会误以为任务简单,实际交付却可能一直受制于流程节点。
返工同样不能被隐藏在总工时里。若需求反复变化导致多次重做,团队投入增加并不代表产能提高。建议至少区分执行、等待、返工和协作四类时间;无法精确记录时,可以先按任务抽样访谈,找出最主要的时间损耗,再决定是否需要更细的系统采集。
5. 把可视化看板当作管理闭环
仪表盘可以让问题显眼,却不会自动让问题消失。管理闭环至少要包含指标口径、触发阈值、责任人、可执行动作、复核时间和结果记录。若图表显示红色负荷,但没有人负责调整优先级,也没有决策权限,那么看板只会增加焦虑。
我会把每个预警指标绑定一个动作,而不是只绑定一个颜色。例如,关键岗位未来两周负荷超过预设上限时,要求项目负责人在两个工作日内选择缩小范围、调整承诺日期、借调具备资质的资源或暂停低优先级需求。具体动作的选择权与代价,也要在流程里明确。

四、专业判断逻辑:从口径、产能到瓶颈逐层分析
1. 先定义“有效产能”,不要直接用合同工时

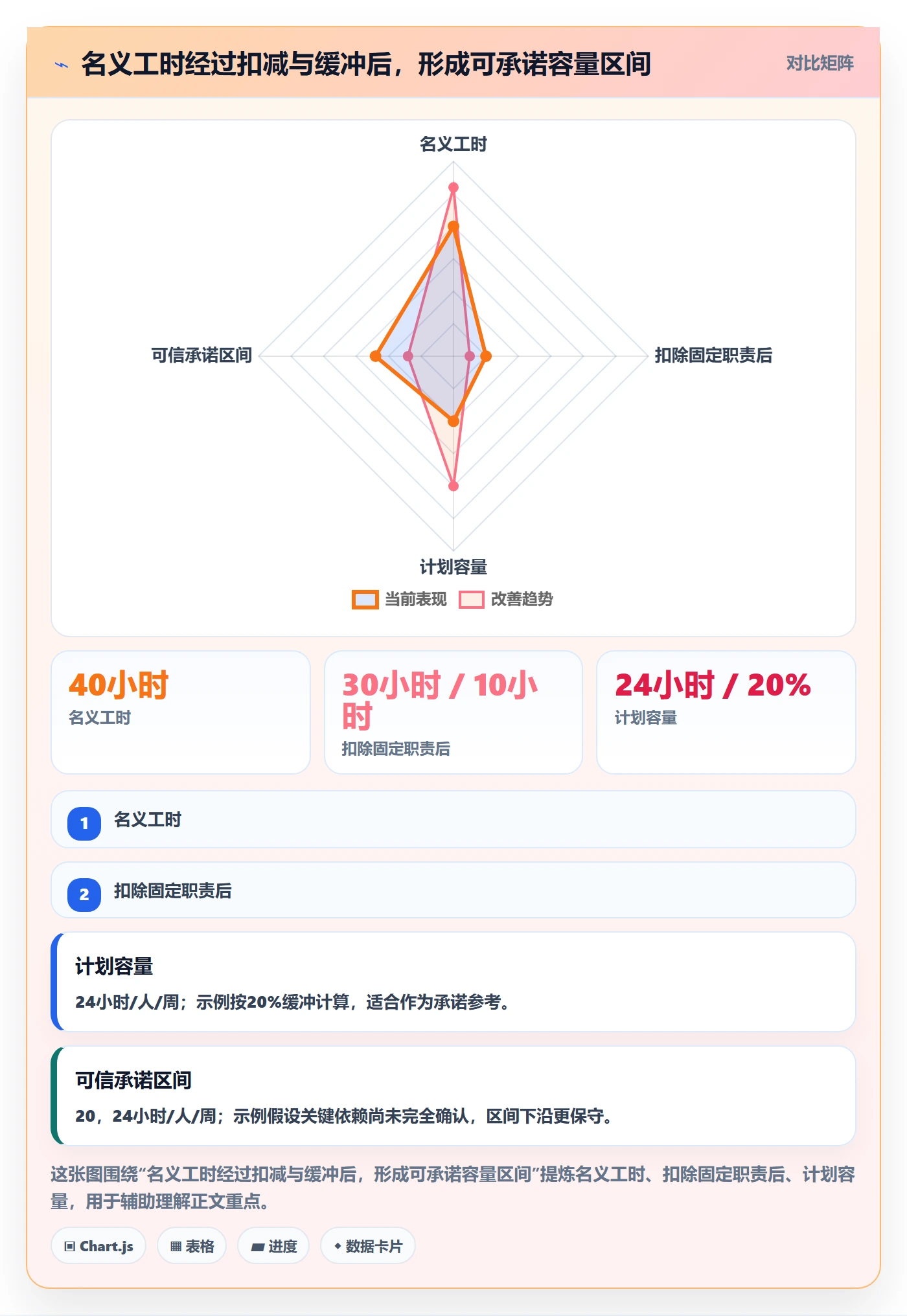

合同工时是制度口径,不等于某岗位在一个时间窗口内能投入特定任务的全部时间。员工还要参加例会、培训、值班、请假和跨项目协作。将每周可用时间按角色和工作类别拆分后,得到的才是更接近决策用途的有效产能。
一套可操作的估算方式是:先以排班或工作日计算理论工时,再扣除固定的例行工作、已批准休假、值班和不可避免的协作时间,最后对不确定需求预留缓冲。预留比例不要照搬行业数字,应通过过去一段时间的突发工作、计划变更和延期记录校准。数据不足时,先做情景区间,不要伪装成精确预测。
有效产能也不是鼓励企业把所有剩余时间排满。保留缓冲可以吸收真实存在的波动,降低因小幅变更造成整体计划崩塌的概率。缓冲的大小应随需求不确定性、任务依赖和恢复成本变化,而不是被当作员工“闲置”。

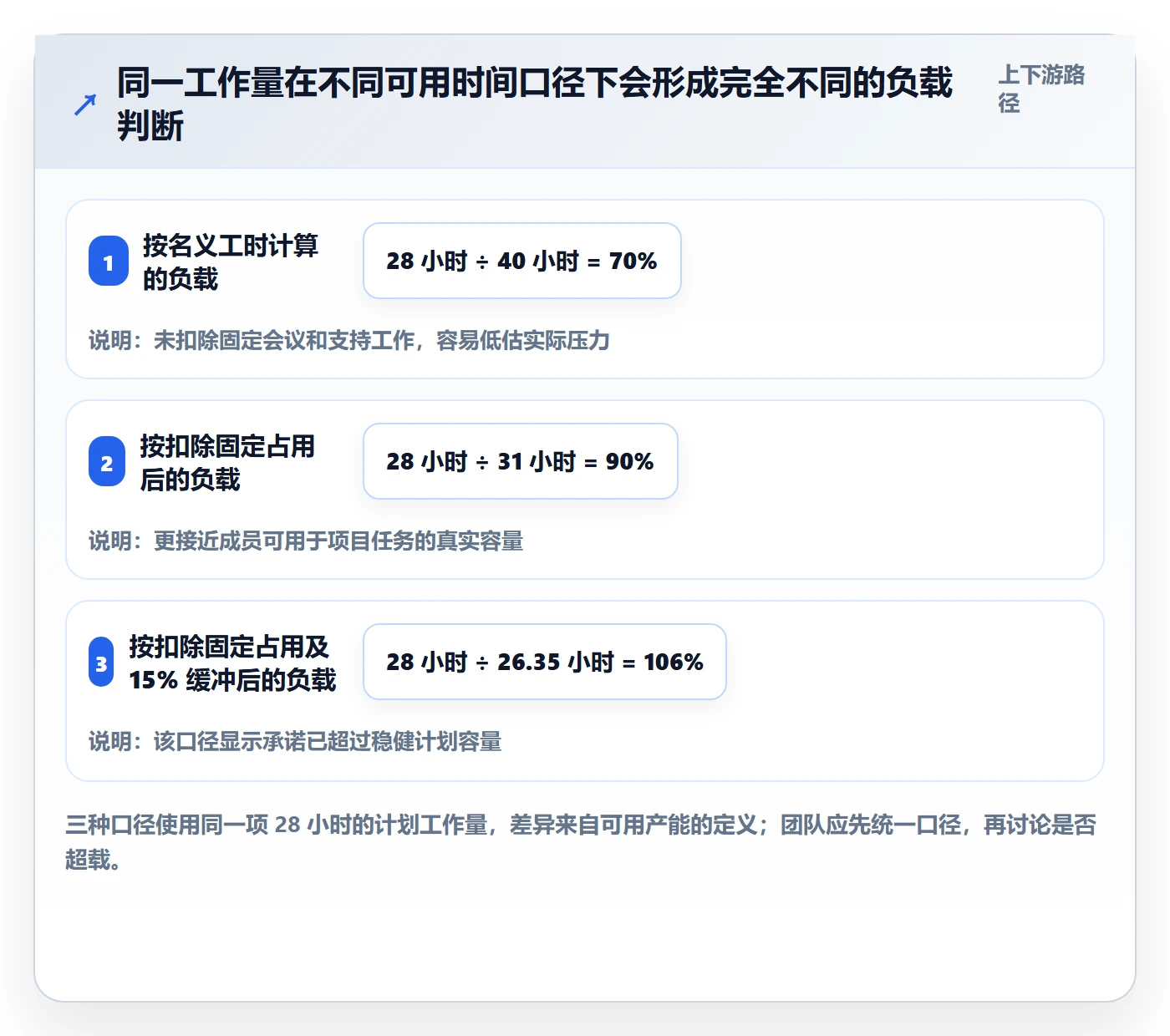

2. 计划负荷率要与时间窗口、角色颗粒度匹配
常用的计划负荷率可以表示为:已排定工作量除以该角色在同一时间窗口内的有效产能。这里的关键是分子与分母必须使用一致单位,并且纳入相同类别的工作。如果分子是人天,分母却是名义工时;或者一边包含支持工作、一边不包含,得到的比率没有可比性。
建议至少分成三个观察层次:未来一周用于日常调度,未来四至八周用于项目承诺,季度视角用于招聘、外包与能力建设。短周期关注突发压力,中周期关注项目冲突,长周期关注能力缺口。用季度平均负荷来处理下周的岗位拥堵,反应会太慢;用下周高峰决定全年招聘,也容易过度扩编。

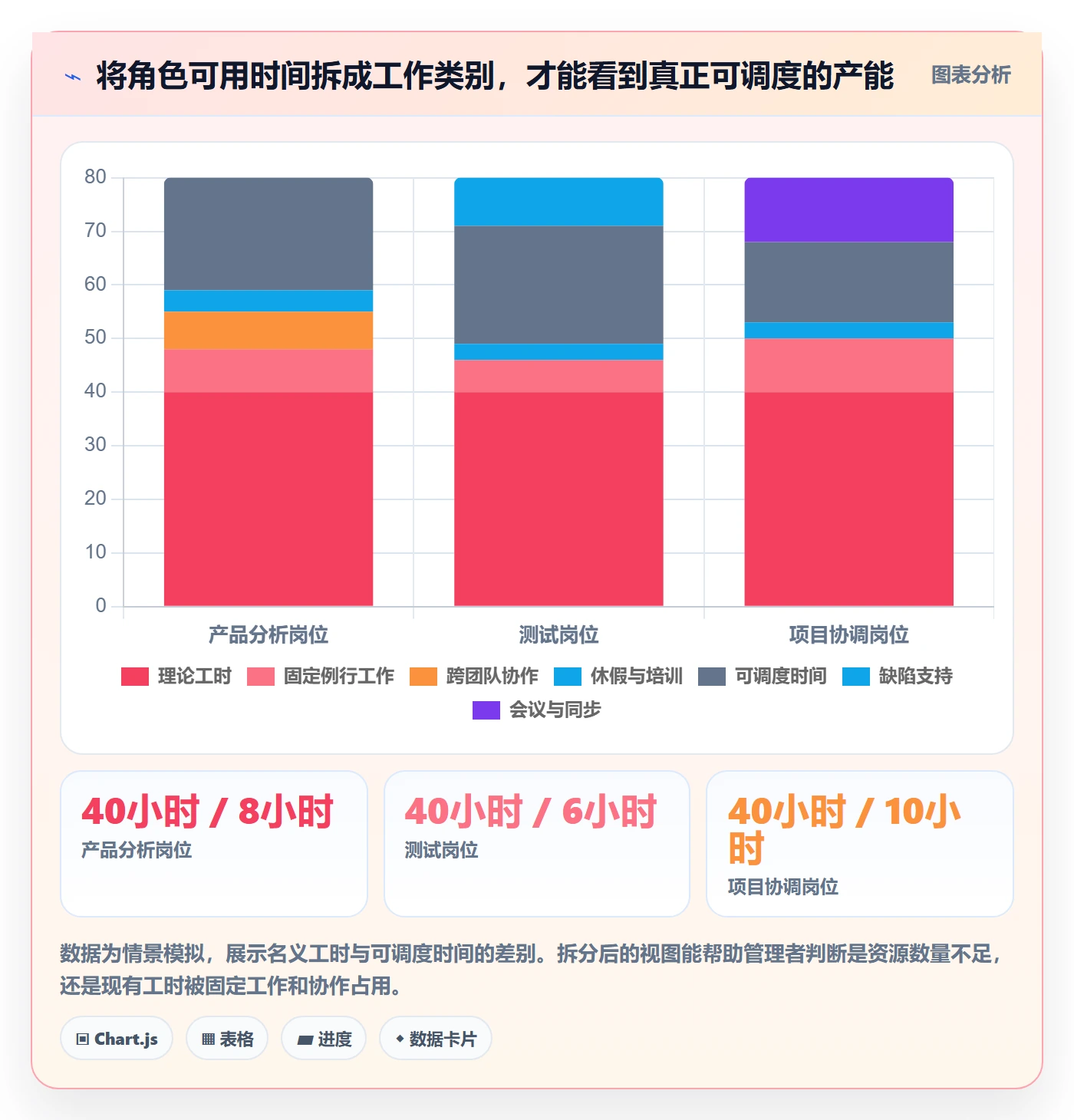

3. 把负荷拆到“技能,角色,时间”,而非只到姓名
个人视角有利于确认责任与排班,组织决策则更需要能力维度。若某项工作需要具备特定资质的审核者,任务不能因为其他同事有空就直接转交。技能矩阵能够帮助企业判断瓶颈究竟是人数不足、能力覆盖不足,还是经验集中在少数关键人员身上。
在实践中,可以将工作按主要技能分类,再记录每个角色在未来时间窗口内的有效产能和已承诺工作。人员信息只在必要的排班层面开放,管理层趋势看板则优先呈现团队或岗位聚合结果。这样既能保留调度所需的颗粒度,也能减少把数据用于不恰当个人比较的风险。
4. 用排队、周期和吞吐量共同识别瓶颈
当某岗位的排队任务持续增加,而其完成量基本不变,说明需求进入速度超过处理能力。若排队量暂时上升但很快消退,可能只是短期波动;若排队量与等待时间连续数个周期上升,就需要检查能力、优先级或流程规则。单看任务数而不看到达量与完成量,很难区分积压和短期峰值。
吞吐量是单位时间内完成并通过验收的工作数量,周期时间是从工作开始到完成所经历的时间。两者应和在制任务量一起看。若增加在制任务后吞吐量不变、周期却上升,继续并行接单通常不是解决方案;若吞吐量和质量稳定上升,才有证据表明资源安排或流程调整真正提高了交付能力。
需要注意,任务大小差异很大时,单纯数任务会失真。可以按工作类别分组,或用相对稳定的规模等级辅助分析,但不要把不同复杂度的工作硬折算成一个看似精确的点数。量化的目的,是让决策更好,而不是制造一种不必要的精确感。
5. 用“先解释,再决策”的顺序管理异常
当负荷触发预警,我会先核实数据,再解释成因,最后选择动作。核实包括任务是否重复、取消是否未更新、休假是否计入、工时单位是否一致;解释包括需求突增、技能稀缺、计划变更、等待或返工;决策才是调资源、改范围、改时间或改善流程。
- 确认信号:检查异常是否连续出现,确认统计口径和时间窗口没有变化。
- 定位节点:找出负荷集中在哪个角色、流程阶段和工作类别。
- 核实成因:对照需求变化、等待记录、返工记录和实际投入,避免凭感觉归因。
- 选择干预:在范围、日期、资源、优先级和流程规则中明确取舍。
- 设定复核:规定复核日期,并观察交付结果与副作用是否改善。

6. 预测偏差要回到假设,而不是只追究执行
计划与实际不一致并不自动说明员工执行不力。偏差可能来自估算偏低、需求范围变化、依赖方延迟、临时支持任务,或任务拆分过粗。建议将偏差原因分类记录,并按工作类别观察几个月;当某一类工作持续低估,才调整估算系数或资源缓冲。
预测能力也不应只看“最后有没有赶上日期”。若团队为了按期交付大量加班、压缩测试或取消必要评审,表面上计划达成,实际上可能把成本转移到质量风险和后续维护。预测准确度要与质量、返工和加班共同评估,避免用单一日期结果奖励不可持续的方式。
五、案例与数据观察:以中大型组织的多项目协作为例
1. 案例边界:观察流程,不把示意数字说成行业统计
下面用一个情景化案例说明分析方式。它不是任何企业的公开经营数据,也不代表软件平台的实测效果;数字仅用于演示如何从负荷现象推导管理动作。设想一家拥有 180 名员工的企业,同时推进产品迭代、客户交付和内部系统建设,多个团队共享测试、架构评审与项目协调能力。
企业原来用电子表格汇总各项目工作量,部门负责人每月收集一次。表格能看出每个人大概承担多少任务,却缺少统一的需求入口、等待状态和验收记录。管理会议上,经常出现“项目组说人不够、职能部门说还有余量”的争论,原因在于双方使用的时间窗口和资源口径不同。
企业先选择两个关键岗位和四个项目做八周试点,把已承诺需求、例行工作、休假、等待审批、返工和实际验收记录分开。试点不要求所有员工逐分钟填报,而是要求任务状态变化有记录、工时按工作类别汇总,并由负责人每周核对异常。这样可以减少采集负担,也能先验证数据是否足以支持决策。
2. 发现:缺口不在团队总工时,而在能力与时点
试点中,团队平均计划负荷率约为 89%,乍看仍有空间;但测试岗位未来三周的计划负荷率达到 116%,架构评审岗位达到 109%。与此同时,需求澄清等待时间中位数为 3.5 个工作日,部分高优先级任务因评审排队而无法进入测试。数字提示的是岗位与时间的错配,而不是全体员工都需要加班。
进一步查看任务记录后,团队发现约四分之一的延期任务至少经历过一次范围变更;多个项目把“等待反馈”期间的工作仍标记为进行中,导致在制任务显得很多,却看不出真正的卡点。还有一部分缺陷支持工时没有进入项目计划,造成测试团队的实际可用时间被高估。
这里最重要的管理判断是:先把看似空闲的工时还原成真实容量,再识别排队和范围变化。若管理者一开始就要求各团队提高利用率,可能只会让更多工作并行进入瓶颈,进一步拉长周期。
3. 调整:先保护关键路径,再增加资源
管理团队采取了四项调整。第一,对进入排程的需求增加信息完备度检查,资料不齐的需求先回到补充状态,而不是直接占用评审和测试容量。第二,把未来三周的关键岗位容量预留给已承诺的高优先级交付,新增需求必须明确替换哪一项已有工作。
第三,将评审从集中批次改为固定服务窗口,并让具备资格的第二人接受交叉培训,降低单点依赖。第四,把线上缺陷支持单独列入容量计划,不再假设它可以在既有项目安排之外“顺手完成”。这些动作没有立即增加员工人数,而是减少了需求进入的随机性,增加了瓶颈岗位的可预测性。

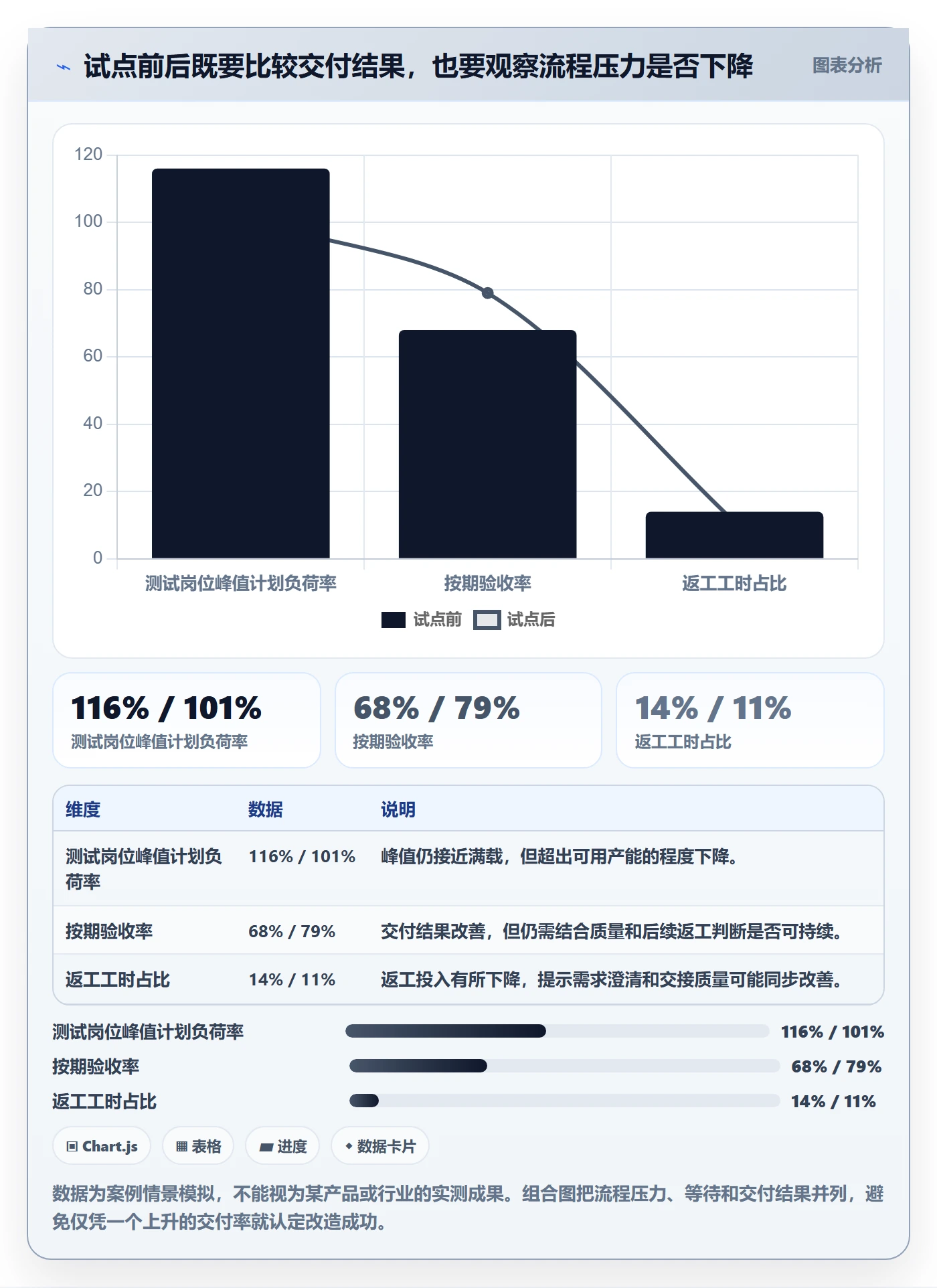

八周后,情景数据中测试岗位的峰值负荷从 116% 降至 101%,需求澄清等待中位数从 3.5 个工作日降至 2.1 个工作日,按期验收率从 68% 提升到 79%。这些数字说明流程改善可能有效,但不应被理解为只要实施同样动作就能复制相同结果;不同组织的工作类型、技能结构和外部依赖差别很大。

4. 为什么不立即招聘:先判断缺口是持续还是短期
试点阶段没有立即扩编,是因为高峰集中在特定岗位与时间窗口,且需求入口和支持工作尚未纳入同一容量计划。若只按峰值招聘,可能在峰值过去后出现结构性闲置;若经过连续多个周期后仍有稳定积压,且通过范围治理、交叉培训和流程改善仍无法消化,招聘或外部采购才有更强依据。
这不代表招聘应被无限推迟。若瓶颈技能培养周期长、业务损失与延期成本显著,或者关键岗位长期依赖个别人,管理者应同步评估招聘、外包、伙伴支持与能力培养的组合方案。判断重点不是“现在忙不忙”,而是缺口持续多久、业务后果有多大、替代能力建立需要多长时间。
5. 工具如何进入流程:以 PingCode 为例看管理边界
对于 100 人以上、存在多个项目和跨职能协作的组织,需求、任务、排期、状态和验收若分散在不同表格里,管理者很难持续维护统一口径。PingCode 可以作为项目协作与工作流管理的一个例子,用于承载需求、任务、责任人、状态和时间记录;但工具本身不会自动产生正确的资源决策,业务口径仍需企业自己定义。
我会先用工具固化流程事实,而不是先追求复杂仪表盘:需求有什么必填信息、谁有权调整优先级、状态何时变更、哪些时间属于等待、如何记录验收与返工。之后再将任务数据按角色和时间窗口汇总,形成计划负荷、积压、等待和交付结果视图。若字段设置过多、记录责任不清,员工只会把系统当作额外填表负担。
工具适配也要看组织复杂度。团队规模较小、工作类型单一时,结构清楚的共享表格或轻量任务工具可能已经足够;当组织存在多项目依赖、跨团队资源冲突、权限分层、审计要求或复杂工作流时,系统化管理的收益才更容易覆盖配置和治理成本。选型要从流程问题出发,而不是从功能清单出发。
六、不同情况下的行动建议:按风险性质选动作
1. 需求持续超过产能:先做范围与承诺管理
若多个周期都出现需求到达量高于完成量,且积压持续增长,问题不是临时排班可以解决的。管理者应先区分必须交付、可延期和可取消的需求,再与业务负责人明确优先级。所有新增工作都应说明替代什么已有工作,避免出现“每项都重要,因此所有项目同时延期”的结果。
当需求长期超过产能,资源扩充可能必要,但要同时看任务类型和所需技能。若新员工到岗后仍需长期培训,短期瓶颈未必缓解;若工作标准化程度高,可以考虑内部轮岗、外包或自动化;若高度依赖组织知识,则内部培养和知识沉淀通常比临时补人更稳妥。
2. 平均负荷正常、个别岗位过载:做技能与时间窗口调度
当部门平均值正常但个别岗位长期过载,应先识别瓶颈技能、可替代能力和任务依赖。短期可以调整承诺顺序、设置集中评审时段、让具备资质的员工分担部分工作;中期可安排交叉培训,降低关键工作对单点人员的依赖。
调度时不能只看“谁现在有空”。还要确认接手人是否具备完成任务的权限、经验和上下游信息。错误的转交可能让工作在交接中损失更多时间。对高风险任务,宁可减少并行数量、明确单一负责人,也不要为了表面利用率频繁换手。
3. 负荷率不高、交付依然慢:检查等待与在制工作
若负荷率看起来正常,但周期时间很长,重点检查等待、交接、审批和外部依赖。可以把任务状态按“正在执行”“等待内部输入”“等待外部反馈”“等待验收”拆开,并记录停留时间。最常见的改进机会不是让执行者更快,而是减少工作在状态之间停留的时间。
同时检查团队是否同时开启过多任务。若每个人都在多件事情之间切换,表面上利用率不低,实际有效推进时间可能被碎片化。可以通过限制某类工作的在制数量、优先完成已经开始的任务来提升吞吐量,但限制规则应按工作类型设计,并设置紧急事项的例外路径。
4. 实际工时长期高于估算:先校准分类与估算机制
当实际投入持续高于计划,不要先假设员工普遍效率低。应按工作类别比较估算与实际,检查需求是否变更、任务粒度是否过大、返工是否被重复计入、例行支持是否遗漏。偏差若集中在某类工作,就调整该类工作的方法或估算区间,而不是统一给所有员工加一个折算系数。
估算数据更适合用于规划和学习,不宜直接变成员工速度竞赛。不同人员、任务复杂度和协作条件不同,短期比较容易产生错误结论。团队可以用历史分布而非单点承诺来做预测,并在复盘时记录“当时不知道什么”,帮助后续判断不确定性。
5. 突发任务频繁:显式预留缓冲并设定入口规则
如果紧急请求经常打断计划,企业需要把紧急工作作为一种真实需求来管理,而非默认为“额外工作”。明确什么情况可以进入紧急通道、谁有权批准、预计占用多少容量,并在每周或每月复盘实际突发量。若紧急任务长期占据大量资源,应重新评估业务支持模式和常规计划,而不是继续把缓冲当作无限资源。
缓冲也不等于所有团队都留出同一比例。可以从历史突发工作分布估算不同岗位的波动区间,并按风险设置不同安排。关键是让管理层看得到缓冲被什么消耗、是否可以减少突发来源,而不是把未排满的时间简单认定为浪费。
6. 数据质量不足:先做小范围试点,避免全面填报
若任务状态经常滞后、工时分类难以统一或项目之间口径不一致,先不要建大型资源仪表盘。选择一两个高频场景,明确最少必要字段,跑过几个工作周期,再评估数据是否稳定、采集成本是否可接受。试点的目标是证明决策价值,不是让数据看起来完整。
可以优先采集系统自动生成的状态时间戳、责任人和计划窗口;对等待、返工等需要人工判断的分类,提供简短定义和示例。每个字段都应对应一个具体决策问题。若一个字段长期没有人查看、没有引发行动,应该考虑删除或合并。
七、不同情况下的取舍:效率、弹性与可控性不能同时最大化
1. 高利用率与交付弹性之间如何选择
排程越满,短期看起来越有效率;但当需求存在波动、任务依赖复杂或故障成本高时,留出缓冲可以避免小问题演变为全链路延误。企业应比较额外缓冲的成本与缺少缓冲时的延期、加班、质量损失和客户影响,而不是把“空闲时间”本身当成唯一成本。
对稳定、重复、可预测的工作,可以提高排程密度;对探索性工作、关键岗位或高不确定交付,则应保留更强的调节空间。取舍不是追求一个适用于所有团队的最佳利用率,而是明确哪些工作值得优先保障弹性,哪些工作可以用更紧凑的计划换取效率。
2. 精细数据与采集负担之间如何选择
分钟级工时追踪看起来颗粒度高,但对许多知识工作而言,记录成本和分类争议可能超过管理收益。按任务类别、工作阶段或周期抽样,往往足以发现主要损耗。只有当成本核算、法规要求或服务计费需要更细粒度时,才有理由承担更高的记录负担。
选择采集方式时,应比较三件事:这项数据会改变什么决策、采集需要多少时间、员工是否能理解记录目的。无法改变决策的数据,越精细越可能变成负担;能显著改善项目承诺或成本预测的数据,才值得投入治理资源。
3. 集中化调度与团队自主之间如何选择
集中化调度有利于发现全局冲突,也能防止多个项目同时占用同一关键岗位;但调度中心若不了解工作细节,可能造成新的审批瓶颈。团队自主更贴近现场,却可能忽略其他团队的依赖和共同资源冲突。
较稳妥的做法是分层决策:团队决定日常任务顺序和执行方式,跨团队稀缺资源由组合层协调,重大范围和承诺变化由业务负责人决策。权限边界要清楚,并规定升级条件,例如关键岗位连续超载、项目承诺冲突或需求优先级无法达成一致时,进入跨部门协调。
4. 招聘、外包、自动化与流程改善如何取舍
招聘适合应对持续、可预测、需要长期沉淀的能力缺口;外包适合边界清楚、成果可验收、知识风险可控的工作;自动化适合重复性高、规则稳定且人工处理成本持续累积的环节;流程改善适合等待、返工、重复审批或交接损耗占比较高的场景。
这些方案也可以组合使用。例如,企业可以先简化审批规则,同时招聘稀缺岗位,并用短期外部支持覆盖交付高峰。决策时要比较总成本而非单一人力单价,包括招聘周期、管理成本、知识迁移、质量责任、退出成本和长期维护负担。
| 方案 | 更适合的缺口 | 主要收益 | 主要代价与风险 |
|---|---|---|---|
| 招聘 | 长期、稳定且不可替代的能力需求 | 积累组织知识,增强持续供给能力 | 招聘周期较长,固定成本增加,培养期内产能有限 |
| 外包 | 边界明确、验收标准清楚的阶段性工作 | 较快补充容量,便于应对短期峰值 | 交接与质量控制成本,核心知识外流风险 |
| 自动化 | 规则稳定、重复频繁、处理量大的工作 | 降低重复劳动,释放可持续时间 | 初始建设和维护投入,规则变化后需更新 |
| 流程改善 | 等待、返工、重复审批或信息缺失明显 | 不必先扩编即可释放现有有效产能 | 需要跨团队协作,收益依赖执行纪律 |
| 范围与优先级调整 | 需求总量超过能力且业务价值有差异 | 迅速降低无效并行与超额承诺 | 需要业务负责人接受明确的延期或取消 |
5. 个人可见性与组织透明度之间如何选择
资源调度需要知道具体责任人,组织规划却未必需要展示每个人的全部细节。管理看板可按岗位、团队和工作类型聚合,具体个人视图只向有排班职责的管理者开放。将访问权限、保留期限和使用目的写清楚,能降低数据被误解或滥用的可能。
企业还应明确不把单一工时、任务数或利用率直接用于个人排名。若需要评价个人贡献,应综合工作复杂度、协作质量、交付结果、风险处理和角色职责,并结合具体情境判断。负荷数据首先是资源规划材料,不是评价人的万能尺子。
八、落地规范:把指标、权限和复盘固化成日常流程
1. 写清楚口径字典
每个指标应有名称、计算方式、数据源、统计周期、排除项和责任人。例如,“按期验收率”要说明按原始承诺日期还是经批准调整后的日期计算,取消需求是否纳入,部分交付如何处理。不同团队可以有不同补充口径,但核心定义应可追溯。
建议在指标字典中标出指标类型:预警、诊断或结果;也标注使用边界,比如适用于哪类工作、能否用于跨团队比较。每次修改口径都保留变更记录,避免趋势图把统计方式改变误认为业务表现变化。
2. 设定预警等级与对应动作
预警不必一开始就追求复杂。可以先设置观察、关注、行动三个等级:观察代表需要留意;关注代表需要核实原因;行动代表必须在限定时间内做出资源或范围决策。等级应结合企业历史波动确定,并定期复核,不能因为颜色更醒目就认为阈值更科学。
- 观察:单个周期出现异常,负责人检查数据与计划变化。
- 关注:连续周期出现偏差,项目与职能负责人共同分析瓶颈。
- 行动:关键岗位持续超出有效产能,业务负责人确认范围、日期、资源或优先级取舍。
3. 建立周度调度与月度治理两种节奏
周度调度关注未来一至四周的关键岗位冲突、需求变更和突发任务。会议应围绕少量异常做决定,而不是逐人汇报全部任务。每项决定记录责任人、完成时间和复核方式,避免同一问题连续几周被重复讨论却没有行动。
月度治理则看需求到达、完成量、周期、返工、加班和预测偏差的趋势,讨论流程和能力建设。若一个问题每周出现,可能需要月度层面的制度改动;若月度指标变差但周度执行正常,则要追查需求结构、季节因素或跨部门依赖。
4. 把异常复盘转成组织学习
复盘不只问“为什么没按时完成”,还要问“哪个假设没有成立、何时能发现、下次如何提前识别”。例如,评审等待连续超出预期,是否需要替代评审人;需求经常在执行中变更,是否需要更严格的入口条件;支持工作经常插入计划,是否应建立轮值容量。
复盘行动要有负责人和期限,并在下一周期验证。没有后续验证的复盘结论,容易成为一份解释过去的材料;而真正的管理闭环,是把一次异常变成口径、流程、能力或优先级规则的调整。

九、最后的判断:负荷数据不是为了让每个人更忙
1. 用三条原则检查分析是否真正有用
第一,数据能否解释流程,而非仅仅描述忙碌程度;第二,指标能否引出清晰动作,而非停留在报表展示;第三,决策是否同时考虑交付、质量、人员可持续性和成本。若三条中有两条答不上来,企业很可能还处于“采集更多数字”的阶段,尚未形成真正的负荷管理。
负荷分析的终点不是把计划排满,而是让重要工作在可承受的波动中稳定流动。高负荷有时是合理的阶段性投入,低负荷有时是必要的风险缓冲;两者都必须放在需求质量、技能结构、在制工作和交付结果中判断。脱离流程谈一个百分比,无法回答管理者真正关心的问题。
2. 下一步从一个瓶颈岗位和一个时间窗口开始
企业不必一开始为全组织建立复杂模型。选择一个经常发生排队或延期的岗位,观察未来四周的需求、有效产能、在制任务、等待时间和验收结果;统一字段和口径,连续运行几个周期,再决定是否扩展到其他团队。
我建议管理者先做三件事:明确有效产能如何计算;把等待、返工和临时需求从普通执行投入中区分出来;为每个负荷预警指定一个有权限的人,在约定时间内做出范围、日期、资源或优先级决策。只要这三件事落地,企业就能从“大家都说很忙”,转向“知道工作卡在哪里,并能采取行动”。
负荷数据最有价值的用途,不是证明员工是否足够忙,而是揭示组织承诺是否超过系统承载能力。当管理者把需求入口、有效产能、瓶颈等待和交付结果连成一条可复核的流程,资源配置才不再依赖会议上的印象,也不再被一个平均值牵着走。
常见问题解答(FAQ)
1. 企业分析资源负载时,最该先看哪些指标?
我在看团队负载报表时,常发现每个人都有一串工时数字,却很难据此判断项目是否会延期。我应该优先看哪些指标,才能分清“忙”是因为任务确实过多,还是因为计划和数据口径出了问题?
建议先看四项:计划负载率、实际负载率、可用工时和超载持续时间。计划负载率可按“已分配计划工时÷扣除休假、会议等后的可用工时”计算;实际负载率则用实际投入工时替换计划工时。举例来说,某员工本周可用工时为32小时,计划任务为40小时,计划负载率为125%,这代表计划已超出容量,但不等于实际一定加班。
还要结合超载持续时间判断:偶尔一周达到110%可能是交付高峰,连续三周超过100%则更像结构性资源缺口。不要只用“任务数”判断负荷,不同任务的复杂度和工时差异很大。
2. 资源负载率超过100%,是否就意味着必须增员?
我看到报表里有人负载率达到120%,第一反应是团队缺人,但也担心数据只是把任务估时得太宽,或者同一个人被多个项目重复占用。我该怎样判断是需要补资源,还是先调整计划和数据?
负载率超过100%是风险信号,不是增员结论。先核对三件事:任务是否重复分配、工时估算是否长期偏离实际、员工可用工时是否扣除了休假和固定会议。然后观察超载持续时间与交付结果:若连续数周高于100%,同时延期、返工或加班增加,且任务已无法通过调序或缩减范围解决,才有较强的补充资源依据。
若计划负载率为120%,但实际投入长期只有80%,更应先检查任务是否尚未启动、估时是否虚高或优先级安排是否失真。
3. 如何建立一套可靠的资源负载分析流程与数据规范?
我想让多个部门用同一套负载报表做决策,但担心有人按计划工时填报、有人按实际工时填报,最后数字看起来统一,含义却完全不同。有没有一套从数据采集到复盘的流程,能减少这种口径偏差?
可以按“统一口径,定期更新,异常核验,管理复盘”建立流程。先规定计划工时用于容量预测、实际工时用于执行复盘,两者分字段记录;明确可用工时的计算规则,例如工作日工时扣除已批准休假和固定职责时间。每周固定截止时间更新任务负责人、预计工时、优先级和计划日期,并抽查估时偏差较大的任务。
月度复盘时比较计划与实际的偏差率,若某类任务连续多月实际工时高于估算,就修订估时规则,而不是简单要求员工“填得更准”。
4. 资源负载数据怎样转化为管理决策,而不是只做报表?
我手里已经有按员工和项目汇总的负载图,但开会时大家往往只是指出谁的数字最高,之后并没有明确行动。我应该怎样把指标和排期、优先级、跨团队调配这些决策连接起来?
让每个指标对应一个可执行动作,并设置触发条件。例如,未来两周计划负载率连续高于110%,先检查任务优先级并暂停低价值工作;关键岗位负载率超过100%且存在不可替代任务,则评估跨团队借调或调整里程碑;负载率偏低但项目仍延期,则排查依赖阻塞,而不是继续分配任务。
复盘时记录“指标,判断,动作,结果”,比如将某项低优先级任务后移一周后,关键交付是否按期、团队加班是否下降。这样报表才能验证管理措施是否有效,而不只是展示谁最忙。
核心关键词
文章包含AI辅助创作:负荷流程与规范:企业管理者资源负载数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/556347
读者评论
我们团队以前也把利用率当成主要指标,后来发现测试和审批岗位经常排队,其他成员的空闲时间并不能解决问题。现在会按技能和时间窗口拆分负荷,判断准确不少,但数据维护成本确实增加了。
等待和返工时间很难持续准确记录,尤其是跨部门协作时,很多延误没有明确责任人。若企业没有统一的时间戳和状态规则,指标再细也可能只是估算,建议先从少数关键流程试点。
我比较认同不要把负荷数据直接用于个人排名。实际工作中,需求频繁变更和验收滞后都会拉长周期,单看工时容易误判。不过文章对不同岗位如何确定合理缓冲比例,仍需要更多可操作的案例。
