空闲资源怎么做?管理层风险控制:资源负载从0到1

资源表上有 12 个人显示“空闲”,项目负责人却不敢把其中任何一个人承诺给新项目,这并不矛盾。前者通常是排期系统里的空白,后者担心的是技能是否匹配、交付是否确定、临时需求会不会插队,以及出了问题谁承担责任。空闲资源管理真正要解决的,不是把利用率推到 100%,而是让管理层看清闲置背后的原因、可调度边界和决策风险,再把一部分可控的空白转化为有价值的工作。

一、先讲核心结论:空闲不是浪费,失控的空闲才是风险

1. 管理目标不是“填满”,而是让每一段空闲都有解释

我判断一项资源管理机制是否有效,首先不看报表上的利用率,而看管理层能否回答三个问题:这段空闲为什么出现?它能否被另一项工作使用?如果现在承诺出去,最可能在哪个环节出问题?如果这些问题答不上来,把空闲时段填满,可能只是把不确定性藏进排期表。

在知识工作和项目型组织里,空闲状态至少有四种不同含义:已知的项目间隔、技能供需不匹配、等待外部依赖、以及计划数据没有及时更新。它们看起来都是“没有任务”,处理方式却完全不同。把四类情况一律交给部门负责人“想办法安排”,往往会把资源问题变成新的协调成本。

我的核心判断是:资源负载从 0 到 1,第一步不是派活,而是建立可解释、可验证、可撤销的资源决策机制。只有先把资源状态说清楚,管理层才能在短期交付、团队能力建设和风险缓冲之间做取舍。

2. 用四个维度替代单一利用率

利用率可以提示忙闲,却不能说明忙的是否是正确的事。一个人连续三周满负荷,可能是在做高价值交付,也可能是在处理重复返工;一个团队利用率只有 65%,可能是需求不足,也可能是为高风险上线留出了必要缓冲。

我建议至少同时观察以下四个维度,并明确它们的口径。组织可以按自身业务调整阈值,但不要把阈值伪装成行业定律。

  • 可解释性:空闲时段是否有原因代码、责任人和预计结束时间。
  • 可调度性:资源是否具备接手任务所需的技能、权限、上下文与时间窗口。
  • 交付风险:调度后是否会挤占关键项目缓冲,或形成未经确认的交付承诺。
  • 价值回报:调度产生的交付、能力提升、风险消减或流程改善,能否被验证。

这四个维度不是一个可以随意加权的总分。它们用于识别“是否适合调度”,而不是给员工贴上高低标签。比如,可调度性很高但交付风险也很高时,正确动作可能是拒绝临时插单,而不是继续提高负载。

空闲资源怎么做?管理层风险控制:资源负载从0到1

3. 从 0 到 1,先做到“看得见、说得清、敢承诺”

如果一个组织还没有统一的资源数据,不必一开始就建设复杂的预测模型。最小可行做法是让资源状态能够被稳定记录,让需求能够被统一评估,并让每一次调度都有明确的责任人、期限和退出条件。

这意味着管理层要先接受一个事实:资源负载不是员工个人的单项绩效指标。它是需求质量、计划准确度、技能供给、管理决策和外部依赖共同作用的结果。只按个人利用率问责,容易诱发任务拆小、工时填满、风险不报等行为,反而降低真实交付能力。

二、背景和真实场景:空闲资源为什么会变成管理层风险

1. 项目型组织的“空闲”往往不是同一种状态

在中大型企业中,资源需求通常来自多个项目、产品线、职能部门和临时专项。排期表上看似有空档,实际可能存在未录入的支持工作、跨部门评审、上线值守、客户问题处理,或已口头答应但尚未形成正式计划的工作。

因此,我在诊断资源问题时,不会先问“谁有空”,而会先问“系统记录覆盖了哪些工作”。如果系统只记录项目任务,却漏掉运维、售前支持、合规审核和管理协作,那么利用率的分母与分子都不完整。报表再精确,也可能精确地描述了一个不完整的世界。

第二类常见情况是技能错配。一个团队有空余的开发时间,不代表能够直接补上测试、数据分析或行业合规工作。表面上是资源富余,实质上是需求结构与能力结构不一致。若管理层只看人数,就可能一边让某些岗位长期等待,一边继续采购稀缺技能。

第三类情况是项目阶段造成的周期性空档。项目启动前,团队可能在等待需求确认、环境准备或外部审批;项目结束后,人员需要交接、复盘和恢复上下文。把这些间隔一概当成可售卖产能,会把阶段性空档误判为永久闲置。

2. 一次临时调度可能同时影响三条交付链

假设一名数据分析师预计下周从项目甲释放,项目乙希望立即借用两周。若只看日历,调度似乎没有问题。但项目甲可能仍需该分析师完成验收解释,项目乙的需求范围可能还未冻结,而分析师本人又是唯一熟悉某套数据口径的人。此时真正的风险不是“有没有空”,而是知识转移、承诺边界和关键人依赖。

类似的隐性冲突在管理层视角里容易被低估:资源借出是一个显性动作,原项目的验收尾项、返回时间、上下文切换和责任归属却常常没有被写进计划。之后一旦出现延误,两个项目经理都可能认为对方承担责任。

因此,资源调度应同时记录“借出什么”和“放弃什么”。如果管理层只批准新增任务,不批准相应的优先级调整,组织实际上是在要求团队用加班、返工或质量风险填补计划缺口。

3. 工具能呈现状态,但不能替管理层承担取舍

项目管理工具可以帮助组织汇总成员、项目、阶段、工作量和时间窗口,减少人工追问。以 PingCode 为例,面向中大型企业及 100 人以上组织时,管理者可结合项目计划、团队协作与工作进展,观察需求和资源安排是否一致。它适合帮助管理者把分散信息放到同一决策视野中,但工具本身不会自动判断某项空闲是否可调度。

我会把工具定位为“决策证据的组织者”,而不是“自动分配资源的权威”。如果计划口径不统一、状态更新滞后、任务估算没有复核,再丰富的看板也只是在展示组织的输入质量。上线工具前,应先明确数据责任:谁更新、何时更新、哪些工作必须进入计划、出现冲突由谁裁决。

4. 资源负载从 0 到 1 的最小闭环

一个可运行的起点不需要覆盖所有复杂场景,但至少要形成“识别,评估,决策,跟踪,复盘”闭环。没有复盘,组织只知道派了多少任务,不知道调度是否减少了风险;没有退出条件,临时任务就会长期占用资源;没有责任人,空闲原因会停留在模糊判断。

  1. 识别:记录项目计划、非项目工作、已知支持事项和预计空档。
  2. 评估:核对技能、依赖、可投入时间、优先级和资源缓冲。
  3. 决策:明确接收任务、拒绝任务或暂缓任务,并记录取舍依据。
  4. 跟踪:检查实际投入、交付结果、风险变化和计划偏差。
  5. 复盘:判断调度是创造了价值,还是把成本转移到了其他项目。

三、常见误区:看似提高负载,实际可能放大风险

1. 误区一:把利用率越高等同于管理越好

利用率高不等于组织效率高。系统里安排了 95% 的工时,不代表每个人都能稳定产出 95% 的计划工作;会议、评审、突发支持、学习和上下文切换都会占用能力。组织如果把每一小时都排满,就会失去吸收变化的空间。

在不确定性较高的项目中,缓冲不是浪费,而是为需求变动、缺陷修复和跨团队等待预留的风险容量。真正需要追问的是:缓冲是否有明确用途,是否与风险等级相匹配,是否定期调整,而不是把所有未分配时间都视为管理失败。

我不会用“满负荷”作为成熟度目标。我更关注计划负载与实际投入的偏差是否可解释,以及团队能否在不牺牲质量和承诺的情况下处理变化。利用率可以是诊断信号,不能单独成为奖金或绩效的直接依据。

2. 误区二:把空档直接交给主管“自行消化”

让主管自行安排看似灵活,却可能导致资源被局部优化。某个部门为了提高本部门负载,安排成员做低优先级整理;与此同时,另一个团队仍然缺少关键技能。没有跨团队的需求视图和裁决机制,资源不会自然流向组织价值最高的地方。

这不意味着所有调度都要集中审批。日常小任务可以授权给团队负责人,但涉及关键项目、跨部门借调、客户承诺、合规风险或核心技能单点依赖时,应升级到有权调整优先级的人。授权的边界要写清楚,不能只把责任下放而不给决策权。

3. 误区三:把“有技能”理解为“能立刻接手”

技能标签过于粗糙,是资源匹配失败的常见原因。某人具备某项技术经验,不代表熟悉当前业务规则、数据权限、部署流程和客户背景。能力匹配至少要区分熟练度、近期实践、可独立交付程度和所需支持。

我倾向于把匹配状态分成“可独立承接”“有指导可承接”“需要先培训”“当前不可承接”四档。这样做比给技能打一个抽象分数更利于排期,因为管理者能看出要投入多少带教成本,也能判断任务期限是否允许能力爬坡。

4. 误区四:用短期工时填补长期能力缺口

当一个岗位长期出现空闲,另一个岗位长期超载时,表面上似乎只要调人就能解决。但如果技能差异显著,短期借调可能只能处理边缘工作,无法替代核心能力。反复临时调配会让两边都付出上下文切换成本,却没有解决招聘、培养或工作设计问题。

资源调度适合处理波峰波谷,不适合掩盖结构性短缺。连续几个周期都出现同类缺口,就应评估是否需要培养梯队、调整流程、引入外部支持、重新规划项目组合,或明确减少某类需求。

5. 误区五:把任务分配出去,就认为风险已经转移

任务有人接,不等于责任清楚。若任务没有验收标准、完成期限、输入条件和依赖责任人,新增负载只会增加“看起来有人做”的错觉。项目负责人应说明交付物,资源负责人应确认投入窗口,业务负责人应承担优先级冲突的决策责任。

我尤其警惕“先帮忙做一点”的口头安排。它容易绕过正式排期,也容易让支持工作持续扩张。可以允许紧急支援,但必须记录支援对象、工时上限、结束日期和转正式需求的条件。

6. 误区六:报表越细,决策就越准确

字段数量不是管理成熟度。要求成员每天填大量细碎工时,却不拿这些数据解决排期冲突,会增加记录负担并降低数据质量。对于资源决策来说,通常先需要可信的周粒度计划、主要工作类型、技能状态和风险标记,而非一开始就追踪每个细小动作。

数据粒度应与决策频率匹配。若管理层每两周做一次资源调整,按小时滚动维护所有成员的远期计划,成本很可能高于收益;若是生产值守、严格成本核算或法规要求,则更细的记录可能必要。先问“谁会用这个字段做什么决定”,再决定是否采集。

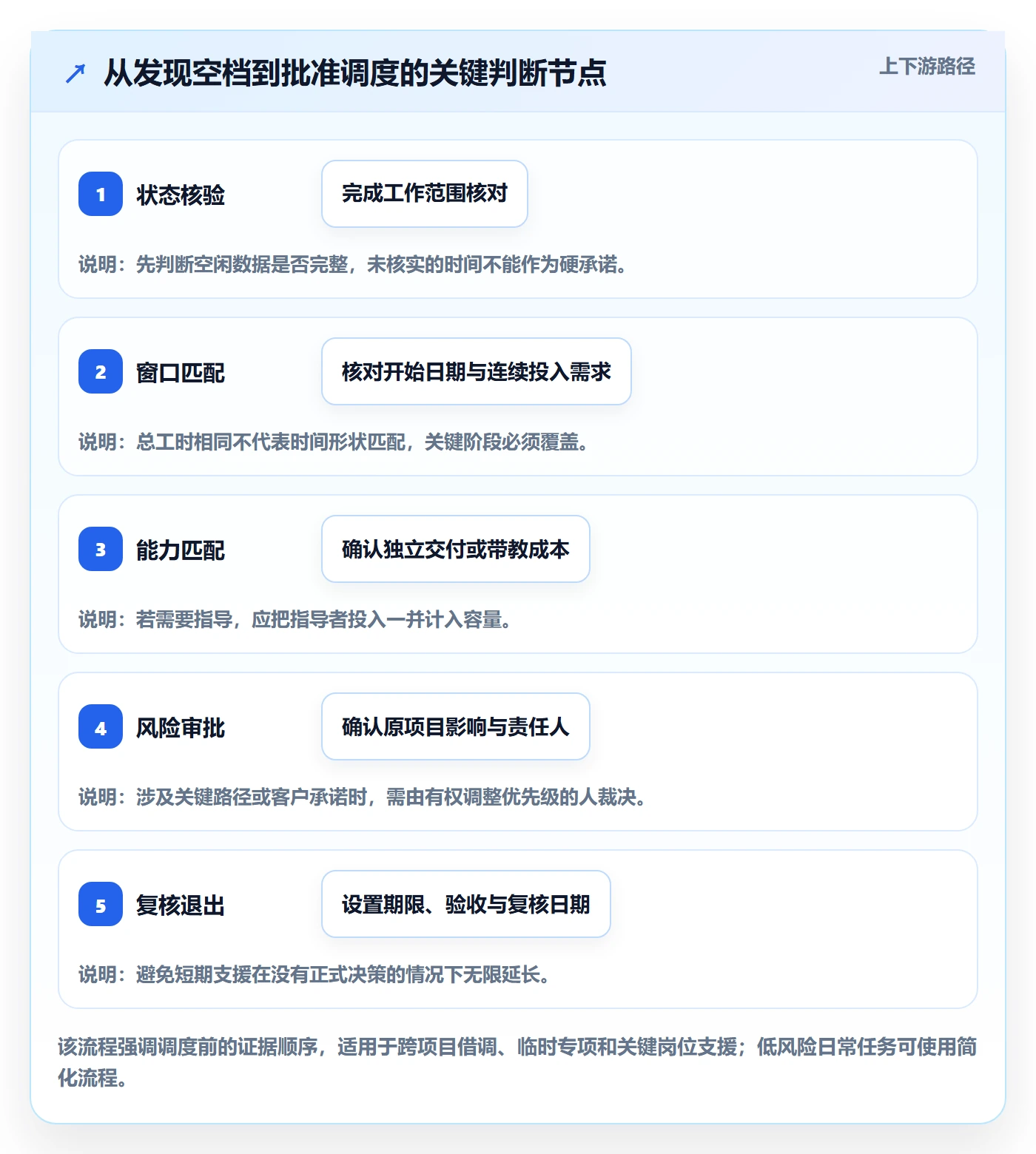

四、专业判断逻辑:怎样判断空闲资源能不能调度

1. 先确认空闲是真空闲,而不是计划盲区

调度前应先核对资源状态的完整性。至少要检查正式项目任务、运维和支持工作、会议评审、已承诺的临时事项、休假培训,以及尚未录入系统的口头承诺。若团队的实际工作有相当部分游离在计划之外,资源表只能用于发现线索,不能直接用于承诺。

我通常建议先做一轮短周期的基线核对,而不是立刻要求全员永久增加填报。抽取一个代表性团队,连续观察两至四周,将计划记录与实际工作按类别对照,找出最常漏记的工作类型。观察期不是统计学意义上的普遍基准,而是帮助组织发现数据盲区的试点设计。

核对完成后,要把“未知”单独标出。未知不等于空闲;缺乏证据时,管理层应谨慎承诺。把未知状态强行改成可用状态,会把数据不确定性转化为交付风险。

2. 再判断空闲的时间窗口是否与需求窗口匹配

资源调度不仅要看总工时,还要看时间形状。任务需要连续五天深度工作时,分散的每天一小时并不能满足需求;一个人月底释放,也无法解决下周就要完成的工作。资源容量应当按时间窗口表达,而不是简单求和。

对于短期调度,我会核对最早开始时间、连续投入要求、预计结束时间、不可用日期和返回原项目的时间。涉及跨项目借调时,最好约定“保护期”:在保护期内,接收方获得明确的投入容量;超出期限必须重新评估,而不是默认续期。

如果需求无法准确估算,优先采用小批量试做或短周期验证,并设置停止条件。这样可以在不作长期承诺的情况下,验证资源匹配是否成立。

3. 然后评估技能、上下文和依赖成本

技能匹配需要同时看任务复杂度与人员的独立交付能力。如果需要资深员工带教,那么被调度的资源不止一人:带教者的容量也被占用。只把新人登记为“已投入”,会低估真实成本。

还要评估上下文切换。任务切换并非每次都产生固定时长的损失,团队也不应随意套用未经验证的统一比例。但如果某项工作涉及复杂领域知识、频繁切换多个项目,管理者就应观察切换后返工、等待和沟通是否增加,并据此调整任务批次和连续投入安排。

依赖也要显性化。例如环境、数据权限、业务确认或供应商交付尚未就绪时,资源即使被分配,也可能处于等待状态。此时真正的瓶颈不是资源数量,而是输入条件。继续把资源塞入计划,可能只会制造更高的在制品数量。

4. 最后评估调度后产生的风险转移

每次新增任务都要回答:谁的工作被延后?哪个交付承诺改变?原项目的验收、稳定性或客户响应是否受影响?如果没有明确答案,说明调度决策还没有完成。

我建议为高影响调度设置简短的风险检查,而不是复杂审批表。至少记录原任务、拟调任务、冲突项目、可能影响、决策人和复核日期。若新增任务会改变对客户或管理层的承诺,必须由有权重新排序的人确认。

可以用下表作为初步判断框架。它不是自动审批规则,而是帮助管理者把“感觉可以”拆成可讨论的证据。

判断维度 可调度信号 需谨慎信号 建议动作
计划可信度 主要工作已记录,更新责任明确 存在大量口头承诺或漏记支持工作 先核实状态,不做硬承诺
时间窗口 资源可用期覆盖需求关键阶段 只能零散投入,或释放日期不确定 拆分任务或调整交付时间
技能和上下文 可独立完成,所需权限与输入已具备 依赖带教、领域知识或尚未开放的权限 计算带教成本,先做小规模验证
原项目影响 原计划有明确缓冲,负责人已确认 会影响关键路径、验收或客户承诺 升级做优先级取舍,不能暗中挤占
退出机制 有期限、交付物和复核节点 任务范围模糊,借调默认持续 设定上限和结束条件

空闲资源怎么做?管理层风险控制:资源负载从0到1

五、具体案例与数据观察:用一个试点验证负载是否真的改善

1. 案例背景:16 人产品交付团队出现“忙闲并存”

以下是一个用于说明方法的情景模拟,不代表某家企业的真实经营数据,也不应被当作行业基准。某中型产品交付团队共有 16 人,季度初资源表显示 4 人在未来三周内有较大空档;与此同时,项目负责人反馈测试、数据整理和客户问题复现持续排队。

初步访谈后发现,所谓“空档”并不完全等于可用产能:一人等待外部接口确认,一人刚结束项目但仍负责交接,一人缺少新项目的业务背景,另一人确实具备一周左右可调度时间。与此同时,排队工作里有一部分是等待输入,另外一部分才是人手不足。

如果管理层直接把四个人都派到排队事项上,可能会出现三种浪费:把等待外部输入的人派去反复追进度;让负责交接的人中断知识转移;让缺少业务背景的人从头理解复杂问题。团队真正适合试调度的,只有经过核验后的一部分容量。

2. 先建立试点口径,不追求第一周就“满载”

试点把计划工作分为四类:项目交付、运营支持、学习与交接、暂不可调度。团队每周更新未来三周的容量区间,项目负责人同时提交任务优先级、验收条件和依赖状态。管理层在周会上只处理跨团队冲突和高风险事项,普通任务仍由团队负责人安排。

在这个示意案例中,首轮核验发现,4 人名义空档对应的可调度容量约为每周 1.6 人周,而不是 4 个完整人周。团队将 1 人周用于缺陷复现与测试准备,0.4 人周用于数据整理;其余容量用于交接、等待外部输入和计划缓冲。

这个数字的意义不在于精确到小数点,而在于揭示一个重要差别:“有四个人暂时没排满”与“有四个人可以立即投入”是两种完全不同的管理事实。前者是排期观察,后者是经过技能、时间和风险核验后的调度结论。

3. 追踪过程指标,而不只看最终利用率

试点期间,团队记录四类指标:空闲原因完整率、调度后任务按期完成率、原项目计划变更次数、临时支援的平均持续时间。另记录管理者复核工时,避免因流程过重而把“治理成本”藏起来。

下表为情景模拟数据,仅用于演示如何组织观察口径。实际试点应由企业基于自己的项目记录计算,并明确统计周期、任务范围和数据责任人。

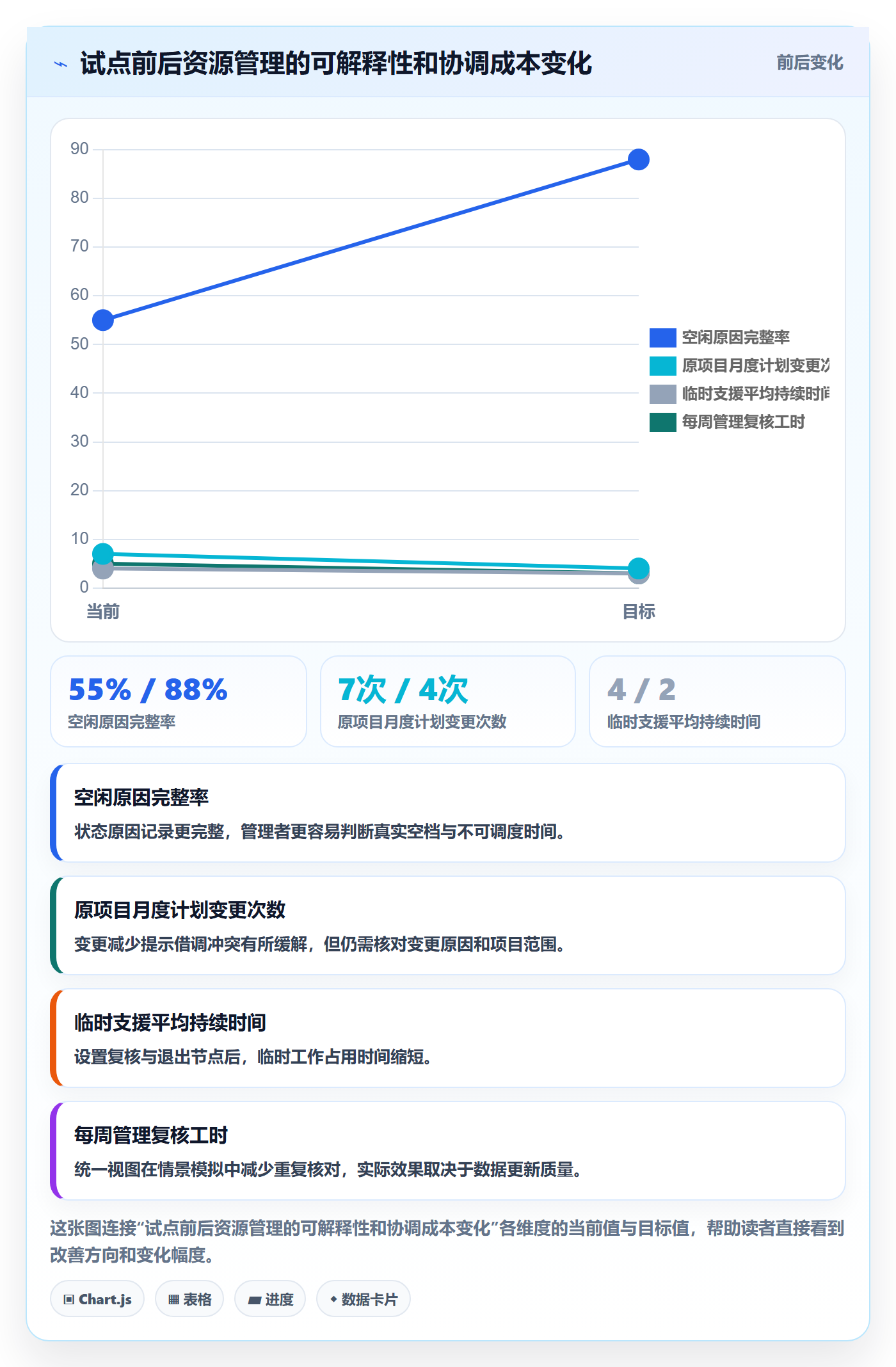

观察指标 试点前示意值 试点后示意值 解释与边界
空闲原因完整率 55% 88% 表示已记录原因的空闲时段占被识别空闲时段的比例;不代表这些时段都能调度。
调度任务按期完成率 未单独统计 80% 只统计试点范围内有明确验收和截止日期的任务;样本少时波动较大。
原项目计划变更次数 每月 7 次 每月 4 次 观察资源借出是否导致原项目频繁改期;变更减少不等于交付质量自动改善。
临时支援平均持续时间 约 4 周 约 2 周 时长缩短来自试点设置了结束节点;仍需检查支援是否只是改名后继续。
管理复核工时 每周约 5 小时 每周约 3 小时 模拟数据假设统一视图减少重复询问;若数据录入成本上升,应重新评估流程。

空闲资源怎么做?管理层风险控制:资源负载从0到1

4. 结果判断:负载上升不一定代表组织改善

如果试点后利用率提高,但项目延误、返工或临时支援时间也上升,就不能把结果称为成功。相反,如果可调度容量没有全部投入,却让原项目风险更早暴露、减少临时插单,也可能是有效的管理改进。

我会把结果拆成三层看。第一层是输入质量:计划覆盖是否改善,空闲原因是否可解释。第二层是过程质量:任务是否匹配技能、依赖是否就绪、跨团队决策是否及时。第三层才是结果:交付是否按期、质量是否稳定、资源成本是否下降或能力是否提升。

这也是为什么我不建议用单一“上线前后利用率”证明资源管理有效。利用率上升可能来自真实需求增加,也可能来自更完整的记录、过度排期或把学习交接挤出计划。没有分层指标,结论很容易被管理者想要的答案带偏。

5. 试点设计:小范围验证,比全公司推广更可靠

可以选择一个资源冲突明显、负责人愿意配合、工作类型相对可描述的团队开展试点。试点周期可覆盖数个计划与复核周期,具体长短由项目节奏决定。重点不是追求统计显著性,而是验证字段是否可维护、决策流程是否可执行、风险是否能被及时发现。

  1. 试点前记录当前的排期方式、主要冲突和数据盲区。
  2. 约定资源状态口径、空闲原因分类和更新时间。
  3. 选取有限范围的调度请求,记录审批、投入、产出和退出情况。
  4. 每周复核跨项目冲突,每个试点周期结束后做一次原因复盘。
  5. 根据实际使用情况删除无人决策的字段,补上真实影响决策的缺项。

试点结束后,不要只问“大家觉得好不好用”。还要核对:管理者能否更快发现冲突?资源负责人是否减少重复沟通?新增任务是否有更明确的验收?空闲原因是否能追溯?如果答案是否定的,优先改流程和数据口径,不要先增加更多看板。

六、不同情况下的行动建议:按风险和成熟度选择路径

1. 资源数据几乎没有:先做状态盘点

当组织没有统一排期、工作大量通过聊天和会议分配时,先不要直接追求预测能力。选择一个团队,梳理未来数周的主要承诺、非项目工作、技能要求和不确定事项。目标是建立可讨论的事实底稿,而不是一次性把所有人的每小时安排精确到分钟。

在这个阶段,最值得投入的动作是统一工作分类和更新责任。用几个清晰类别覆盖主要工作即可,例如项目交付、运营支持、交接学习、休假不可用、待确认需求。分类过细会增加填报负担,分类过粗又无法支持决策,应在试点中逐步调整。

管理层要特别保护“未知”状态。数据没有核实时,不要让团队因报表空白而被要求立即接单。先把未知转化为可检查的事项,再决定是否可调度。

2. 有排期但跨团队冲突频繁:建立资源评审机制

如果每个项目都有计划,但多个负责人不断争抢同一批人,问题通常不是“缺一张总表”,而是缺少统一优先级和冲突裁决机制。可以建立固定频率的资源评审,集中处理关键角色、关键路径、客户承诺和跨部门借调。

评审会议应围绕明确的决策问题展开:哪些需求必须同时满足?哪些需求可以推迟?如果资源不能增加,哪项工作停止或降级?没有明确取舍的会议,只会把冲突从私下聊天搬到会议室。

对普通工作保留团队授权,对影响组织级承诺的事项集中裁决。这样既避免所有安排都上升到管理层,也避免部门负责人各自优化、相互透支。

3. 经常出现临时需求:设置容量缓冲和快速通道

若业务变化快、客户问题多,完全固定的计划不现实。可以为团队设置有明确边界的应急容量,并定义哪些情况能使用、谁能批准、达到什么条件后转为正式项目。缓冲不是一张可以随意占用的空白支票,而是需要按实际突发需求复盘的资源。

快速通道也要设置上限。如果所有需求都被标记为紧急,机制就失去区分能力。管理者可以要求申请方说明业务影响、截止时间、延后代价和所需技能,并由具有优先级决策权的人确认。

对持续出现的紧急工作,不能永远靠缓冲解决。连续多个周期都占用应急容量,说明需求计划、产品稳定性、支持模式或人员配置可能存在结构性问题,应安排专项分析。

4. 有明显技能错配:把培养纳入资源计划

如果空闲集中在某类岗位,瓶颈集中在另一类岗位,短期可用交叉培训和结对工作建立能力迁移路径。培训需要安排真实任务、指导者和可验证的能力目标,不能只把“学习”写成一项没有边界的空闲消化活动。

在排期时同时记录学习者和指导者投入。若指导者本身承担关键交付,就需要给带教安排可持续的容量,或缩小学习任务范围。否则组织只是用资深人员的隐性加班补贴能力建设。

对需要长期积累的专业技能,应比较培养周期、外部招聘成本、供应商支持和业务需求的持续性。并不是所有技能都适合靠内部培养,也不是所有短期缺口都值得招聘一个全职岗位。

5. 受合规、客户或生产风险约束:先保护关键路径

在金融、医疗、公共服务、基础设施或生产系统等高风险场景,资源是否可用还要看权限、审计要求、职责分离和环境认证。不能因为某人有时间,就让其越权处理敏感工作;也不能把审批、复核和上线职责随意合并以提高利用率。

管理层应把合规与安全条件设为硬约束,再在约束内优化负载。对于关键服务岗位,明确值守覆盖、备份能力、交接标准和升级路径,比提高账面利用率更重要。

6. 团队规模较小:使用轻量规则而不是复杂系统

小团队可能不需要完整的跨部门容量模型。负责人可以用简单的周计划、明确的工作优先级和固定复盘机制管理资源。但即使团队只有十来个人,也应记录跨项目冲突、临时任务来源和决定者,避免所有安排都依赖某一个人的记忆。

当项目数量、角色复杂度和协作范围增长到人工协调难以维持时,再考虑工具化。工具的价值在于让状态更容易更新、冲突更容易识别、决策更容易追溯,而不是替团队制造更多流程。

七、不同情况下的取舍:把管理成本和交付风险放在同一张桌上

1. 提高利用率与保留缓冲之间的取舍

提高利用率可以减少可见闲置,但会降低吸收意外变化的能力。保留缓冲会让某些时段看起来没有直接产出,却可能降低延期、加班和临时调度的成本。选择哪一边,取决于需求波动、交付周期、失败代价和外部承诺。

稳定、重复、可预测的工作,可以提高计划紧密度;依赖多、需求变化快、失败代价高的工作,则需要更谨慎地保护缓冲。不要为全公司设一个机械统一的目标值,而应说明不同团队为何采用不同的负载边界。

更稳妥的管理目标不是“每个人都一样忙”,而是“关键约束有保障,需求变化可吸收,闲置原因可解释”。

2. 集中调度与团队自治之间的取舍

集中调度有利于看到组织全局,但可能增加审批等待;团队自治响应快,却容易出现局部最优。适合的做法通常是分层:普通、低风险任务由团队自主安排;跨团队资源冲突、关键技能调度和承诺变更由更高层级裁决。

边界不清时,组织容易出现两种极端:一是所有事情都等高层审批,导致决策堵塞;二是所有主管都自行决定,导致资源被重复承诺。可以用影响范围、持续时间、客户承诺和关键路径影响定义升级条件。

3. 详细填报与低负担维护之间的取舍

更细的数据有机会支持成本核算和预测,但采集与维护需要时间,也可能让员工把精力放在填报而非工作本身。选择字段时,应优先保留会改变决策的内容,例如预计可用窗口、工作类别、技能要求、计划信心和主要依赖。

对不会触发任何管理动作的字段,不要因为“以后可能有用”就要求全员长期维护。可以先在试点中验证用途,再决定是否扩大采集。数据治理的质量不靠字段数量,而靠定义一致、责任明确和使用闭环。

4. 内部调度与外部补充之间的取舍

内部调度适合短期波峰、相邻技能迁移和已有上下文的任务;外部支持适合需求明确、周期有限、内部技能短缺且合规允许的事项。招聘更适合持续、关键、难以通过流程改造消除的长期缺口。

比较方案时,不能只看外包报价或员工空余工时。还要计算交接成本、知识沉淀、管理协调、质量责任、权限风险和未来需求的不确定性。内部资源看似免费,但若它被从关键项目抽走,真实成本可能很高。

方案 适合场景 主要收益 主要代价与风险
内部短期调度 短期波峰、技能相邻、工作边界清楚 启动快,保留业务知识 可能挤占原项目,需明确期限与优先级
内部培养或结对 需求长期存在,技能可迁移 形成内部能力,减少长期单点依赖 短期产能下降,需要指导者和实践任务
外部专业支持 需求明确、时间有限、内部缺乏专门经验 补足稀缺能力,适合阶段性工作 有交接、权限、质量责任和知识留存成本
招聘或组织调整 持续性需求、关键岗位长期短缺 更适合稳定供给和长期业务建设 投入周期较长,招聘后仍需融入与管理
缩减或延期需求 优先级不足、资源成本超过业务收益 避免用加班掩盖资源不足 需承担机会成本,并明确沟通影响

5. 自动化推荐与管理者判断之间的取舍

自动化可以按技能、时间窗口和任务优先级筛选候选资源,但推荐结果只能作为线索。系统通常难以完整理解团队关系、未记录承诺、个人专长的细微差别和外部依赖。越是高风险决策,越应保留人工核验与责任签署。

可以从规则明确的低风险任务开始自动化,例如识别未来几周的计划空档、提醒未更新状态、显示技能和依赖缺项。涉及关键路径、绩效评价、人员调动或客户承诺时,不应让算法输出直接成为最终决定。

八、落地清单:用 30 天建立可运行的第一版机制

1. 第一周:统一“空闲”和“可调度”的定义

组织先约定:空闲是计划状态,还是实际状态?哪些非项目工作必须纳入?未确认需求如何标记?可调度容量以周、人天还是时间窗口表达?每个问题不必一次找到完美答案,但要让同一张表里的人使用同一套定义。

建议至少区分“已确认可用”“可能可用”“等待条件”“不可调度”和“未知”几类状态。将未知与可用分开,是减少过度承诺的重要起点。

2. 第二周:选择试点团队并建立基线

选择有真实资源冲突的团队,而不是只选数据最整齐的团队。记录工作类型、空闲原因、需求来源、计划变更和管理协调时间。基线数据不必完美,但要注明统计范围与缺失情况,避免试点后把记录改善误读成业务改善。

试点开始前,先与团队解释用途:数据用于改进资源决策,不用于简单排名个人。若员工认为填报会直接变成绩效惩罚,常见结果是数据被美化,管理者就失去了判断依据。

3. 第三周:执行有限调度并设置护栏

先挑选边界清楚、风险可控、验收标准明确的任务。每项调度都记录接收人、投入窗口、原计划影响、依赖条件、完成定义和复核日期。对于未经确认的需求,允许先做有限验证,不要默认接受完整交付责任。

若调度导致原项目受影响,必须同步调整优先级、范围或时间。不能把这种影响留给执行者用加班自行消化。

4. 第四周:复盘机制成本和实际效果

试点复盘应至少检查四件事:空闲原因是否更清楚;调度是否落在正确的技能和时间窗口;原项目风险是否增加或降低;为维护机制付出的时间是否合理。结果不理想时,先定位是数据、流程、决策权限还是能力供给的问题。

如果机制有效,再逐步扩大到相邻团队;若复核会议变长、字段长期没人更新、调度后返工增加,就应简化流程或暂停推广。资源治理不是一次性上线项目,而是持续修正组织如何承诺工作。

5. 每月复核的管理问题

  • 哪些空闲原因最常出现?它们是正常项目周期,还是需求计划失真?
  • 哪些岗位反复过载,哪些岗位反复出现无法调度的空档?
  • 跨团队调度是否导致原项目改期、返工或质量风险?
  • 临时支援是否按期结束,还是逐渐变成长期隐性职责?
  • 哪些工作可以通过流程改进减少,而不是继续增加人员?
  • 哪些关键技能存在单点依赖,需要培养、招聘或调整工作设计?
  • 当前使用的数据字段是否真的影响了管理决策?

九、结尾:从填满日历,转向管理承诺与风险

1. 空闲资源管理的核心,是让组织更诚实地承诺

空闲资源并不天然意味着浪费。它可能是项目间隔、能力建设时间、必要缓冲,也可能是技能错配、计划盲区或需求不足。管理层真正需要做的,是辨认这些状态,避免用一张满载日历掩盖组织无法兑现的承诺。

我的独特判断是:资源负载从 0 到 1,不是把资源从“无任务”推到“有任务”,而是把每一次投入从模糊安排变成可解释的承诺。要能说明为什么做、由谁负责、会影响什么、何时结束,以及如何判断值得。

2. 下一步先做一件小而关键的事

本周可以先选一个团队,抽取未来两至三周被标记为空闲的资源,逐项核对原因、技能、时间窗口和原项目影响。把“未知”单独留下,把真正可调度的容量与名义空档分开,再挑一项低风险任务进行有限试调度。

如果调度后交付更清楚、原项目没有被暗中透支、管理者也能说清楚数据边界,就已经迈出了有效的第一步。先让空闲变得可解释,再让调度变得可控,最后才讨论利用率是否应该提高。

常见问题解答(FAQ)

1. 空闲资源应该立即分配给新项目吗?

我手上有几个人当前没有明确任务,管理层希望尽快把利用率拉起来。我担心马上塞进新项目会让团队看起来很忙,却把关键岗位的应急空间也占掉,应该怎么判断?

不要把“当前没排任务”直接等同于“可立即承诺”。先区分可调度产能、必要缓冲和技能不匹配:查看未来4至8周的已承诺工作、请假与关键交付节点,再确认空闲人员是否具备新任务所需技能。可用一个简单口径做初筛:可承诺产能=可工作时数-已承诺工作-必要缓冲。

比如某团队每周可工作200小时,已承诺160小时,预留20小时处理支持与突发事项,则最多先承诺20小时,而不是把表面上的40小时全部分配出去。这个数字只是示例,缓冲应根据需求波动和交付风险调整。

2. 怎么判断资源闲置是排期问题,还是技能与需求不匹配?

我看到团队里有人有空,但项目仍在等待交付,单看工时表似乎说不清原因。我想弄清楚这是负责人没把任务排出来,还是任务需要的能力和空闲人员并不匹配,该从哪里查?

把资源按技能和可投入时间拆开看,而不是只看总利用率。建议逐项核对未来两周的任务需求、所需技能、人员熟练度、依赖条件和负责人;如果有可用工时却没有匹配任务,可能是需求不足或排期滞后;如果任务积压而对应技能无人可用,更可能是能力瓶颈。

可以每周记录“可用工时、待分配工时、因技能不匹配而等待的工时”三项,并抽查等待原因。不要仅凭一个利用率百分比评价个人,否则团队容易把时间填满,却未必减少项目等待。

3. 管理层怎样用空闲资源数据做风险控制,而不是追求满负荷?

我需要向管理层解释为什么不能把每个人都排到接近满载,但只说“要留缓冲”好像缺少依据。我希望用一套简单、可复查的数据说明空闲产能的价值,以及什么时候应该干预。

用“负载、缓冲、交付风险”一起看,避免把高利用率误当成低风险。按周汇总已承诺工时与可用工时,并标出关键岗位覆盖、逾期任务和突发支持占用;例如连续两周关键岗位负载超过可用产能的85%,同时积压任务增加,可触发管理层复核,但85%应按团队历史波动校准,不是通用红线。

还要检查缓冲是否集中在少数人身上:总量看似充足,关键技能缺人时仍可能无法救急。管理决策应优先处理瓶颈、依赖和交付风险,而不是要求每个人都填满日历。

4. 从零开始建立资源负载管理,先做哪些事才不会增加无效填报?

我所在团队过去没有统一的资源负载数据,现在想从零开始建立管理方式。我担心一上来就要求大家每天填工时,最后数据很多,却无法帮助排期或做决策,怎样设计一个轻量起步方案?

先选一个团队和一个短周期试运行,不必一开始追踪所有人的每小时去向。第一周收集人员可用时间、已承诺事项、任务所需技能和预计结束日期;第二周对比计划与实际,记录偏差原因,如需求变更、依赖阻塞或估算偏差。每周只复核三类问题:未来是否有过载或空档、关键技能是否存在单点依赖、哪些承诺需要调整。

若数据没有触发排期、招聘、培训或范围调整等行动,就先删减字段。衡量试运行是否有效,应看风险是否更早暴露、承诺是否更可靠,而不是表格填得是否完整。

核心关键词

读者评论

余
余宇轩

我们以前也把空档直接当可用工时,后来发现不少时间其实被售前支持和评审占着。先补齐工作记录,再谈调度,确实更靠谱。

郑
郑婉清

文中提到记录借出资源的同时也要记录放弃什么,这点很实用。跨项目借人时,如果不明确原项目的优先级变化,后面很容易变成两边都催。

刘
刘俊杰

两到四周基线核对适合试点,不过团队规模和工作类型差异挺大,观察期结束后还得定期复查,不然计划口径变了,空闲数据也会失真。

文章包含AI辅助创作:空闲资源怎么做?管理层风险控制:资源负载从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/555706

赞 (0)
飞飞飞飞
资源负载产能教程:管理层效率提升,避坑指南
上一篇 1小时前
超负荷管理指南:管理层如何做好资源负载,风险控制全流程
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
