资源负载产能教程:管理层效率提升,避坑指南

资源负载产能管理最容易犯的错,不是算错了一个工时,而是把“看起来很忙”误当成“能够交付”。当管理层看到团队利用率达到 95%,很容易认为资源配置高效;但如果关键岗位被会议、返工和临时需求切碎,真正用于交付的时间可能远低于账面数字。本文给出一套从需求、能力、负载到交付验证的管理方法,并用明确标注的情景模拟说明:怎样识别瓶颈,怎样避免把产能表变成更精致的加班表。

一、先讲核心结论:产能管理不是把每个人排满

1. 产能的核心是可兑现的交付能力

我判断一个团队是否具备可管理的产能,不先看每个人的排期是否填满,而是看组织能否回答四个问题:在指定周期内,哪些工作已经承诺;这些工作需要哪些技能;关键岗位的有效可用时间是多少;如果需求变化,哪些交付会受影响。

这四个问题都能用可信数据回答,资源负载才有决策价值。反过来,如果计划只列了“某人每周 40 小时、已分配 36 小时”,却没有区分会议、支持、返工、休假和技能适配,那么 90% 的利用率只是表格中的一个比例,不是对交付能力的证明。

管理层需要优化的不是个人忙碌度,而是系统的可预测交付能力。系统要为协作、学习、突发问题和质量检查留出空间。团队长期满载,短期看似没有闲置,实际会失去吸收变化的能力;一旦关键人员请假或需求返工,计划便会连锁失效。

2. 把“可用工时、负载、产能、利用率”分开

这几个词常被混用,导致管理层拿不同口径的数据做比较。我建议在正式讨论前先固定定义,并让每个团队用同一套口径报数。

  • 名义工时:日历工作时间,例如一名全职员工一周 40 小时。
  • 可用工时:扣除休假、固定会议、值班、培训和必要协作后,可分配给计划工作的时间。
  • 计划负载:已经承诺或预计要投入的工作量,须注明估算范围和工作类型。
  • 有效产能:在既定质量标准下,团队稳定交付的工作能力,不能简单等同于可用工时。
  • 利用率:计划工作占可用工时的比例。它适合观察资源是否紧张,不应单独作为绩效目标。

例如,工程师每周名义工时为 40 小时,扣除 6 小时例会、4 小时支持轮值和 2 小时必要协作,可用于项目计划的时间是 28 小时。若再把 28 小时全部排满,计划看似合理,却没有为代码评审、需求澄清和临时故障留下任何余量。

3. 管理效率来自少做错误承诺

资源负载图的价值不是告诉管理者“谁最忙”,而是让团队更早识别承诺与能力之间的缺口。发现缺口后,管理者可以调整优先级、拆分交付、补充技能、延后低价值事项,或改变范围。越早做取舍,协调成本越低。

我更愿意用“承诺可信度”检验产能管理:计划交付日期是否稳定,变更是否有明确原因,关键岗位是否持续超载,返工是否被纳入估算,临时工作是否挤占了已经承诺的事项。与其追求每周都满负荷,不如让计划在正常波动下仍能兑现。

二、背景和真实场景:为什么管理层常常看到假性高效

1. 忙碌数据和交付数据不是一回事

在项目型组织里,工作通常跨越产品、研发、测试、数据、设计、实施和运维等角色。每个部门看起来都有充足的任务,但工作一旦经过跨团队交接,就可能排队等待。某位工程师的任务完成了,不代表测试资源已经空闲;某个需求进入开发,也不代表产品决策已经完整。

这就是局部利用率与端到端交付之间的差异。一个角色持续满载,可能不是高效,而是形成了瓶颈;其他人可能因为等待该角色确认、评审或处理依赖,出现“任务很多、完成很少”的情况。只看人员排期,容易把系统问题归咎于个人速度。

我通常先画出工作经过的关键环节,再确认哪些环节有排队、返工或等待。若需求在评审前平均等待一周,而研发实施只用两天,继续给研发增加人手通常不能缩短端到端周期。此时更该处理的是评审能力、决策时限或输入质量。

2. 资源计划里最容易被遗漏的时间

计划中常见的工时遗漏,往往不是复杂的统计问题,而是“不好意思写进表格”的日常工作。比如临时咨询、生产支持、方案评审、跨团队同步、环境排障、缺陷回归和需求澄清。

这些工作若没有单独分类,管理者会误以为团队按计划执行能力差。实际情况可能是团队一直在完成计划外工作,只是计划没有记录。若每周都出现这种偏差,问题在于资源模型和需求入口,而不是每个人都需要更努力。

还有一种遗漏更隐蔽:工作虽被分配给某个人,但所需技能与该人的经验并不匹配。一个熟悉系统架构的人去处理陌生模块,表面上仍只占 8 小时,实际可能因为学习、沟通和返工占用两倍时间。按人数或工时汇总,无法识别这种技能错配。

3. 中大型组织需要同时管理资源和依赖

当组织超过 100 人,团队间依赖、岗位稀缺性和优先级冲突会显著增加。管理者不仅要知道某个部门还剩多少人天,还要知道关键技能集中在哪些人身上、不同项目是否在争用同一资源,以及这些资源的实际投入是否与业务优先级一致。

这种情况下,使用 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,可以把项目计划、工作项、负责人和进度信息关联起来,帮助管理者建立跨团队的工作视图。但平台本身不会自动修正错误估算,也不会替管理层做优先级决策。工具能改善信息流,不会替代管理判断。

选用平台时,我会重点确认:工作项是否能按团队、技能和项目筛选;数据是否有统一口径;临时支持和非项目工作能否纳入;计划变化是否有记录;管理者能否从汇总数据下钻到造成偏差的具体原因。若这些问题没有先定义,换系统只会把不一致的数据搬到新界面上。

三、常见误区:为什么排得越满,交付反而越不稳

1. 把 100% 负载当作效率目标

如果每个岗位都被排满,计划没有吸收波动的空间。此时一个 2 小时的故障、半天的需求澄清,或一次关键评审延期,都可能推动后续任务整体顺延。

满载还有一个容易被忽略的代价:人员无法及时响应更高价值的新信息。管理层一旦发现新的业务机会或必须处理的风险,只能通过加班、插队或牺牲质量来腾挪。账面上的“无闲置”可能降低了组织的响应速度。

我不把所有未分配时间都称为浪费。对于高不确定性工作,保留缓冲是一种有意的容量配置。缓冲并非鼓励低效,而是为变化、协作和质量活动提供真实空间。重点是解释缓冲的用途,并定期用实际数据校准。

2. 用工时利用率替代交付质量

利用率只能说明某种时间分配状况,不能说明产出是否有价值。一个团队可以保持高利用率,同时出现返工率上升、缺陷积压、交付周期拉长和客户验收延迟。若管理者只奖励利用率,团队就可能倾向于把时间填满,而不是优先完成最重要的工作。

更稳妥的做法,是将利用率与至少三类结果并看:交付周期、承诺完成率和质量信号。对于研发团队,还应观察变更失败、线上缺陷或返工趋势;对于实施团队,应观察验收、问题关闭和客户等待时间。指标选择要符合业务,不能为凑齐仪表盘而堆数据。

3. 把人天当作完全可互换的资源

“缺 20 人天”并不意味着任意增加两个人就能补足。资源的技能、上下文熟悉度、权限、地域和协作关系都可能影响实际产出。短期增加人员还会引入沟通和交接成本,尤其当任务高度耦合时。

资源规划至少要从“人数”深入到“技能组合”。同样是 5 人的团队,若只有一位具备关键领域经验的人,团队的真实交付能力可能由这个单点决定。管理者应把稀缺技能、替补能力和知识集中度作为约束,而不只统计总工时。

4. 用月度总量掩盖每周的峰值冲突

某个岗位当月总共只承担 120 小时,看起来低于其月度可用时间;但若这些任务集中在同一周,仍可能产生严重冲突。月度汇总适合看大方向,不适合处理紧邻的交付依赖。

对于需要协同的工作,我会至少检查未来 2 至 6 周的周度负载,并把近期计划看得更细、远期计划看得更粗。过早把数月后的工作排到个人每天,容易制造虚假的确定性;完全不看远期,又会错过招聘、外包和能力培养的准备窗口。

5. 把估算误差归咎于执行者

估算偏差不一定是员工不认真。需求不清、依赖未知、环境不稳定、历史数据不足,都可能让估算失真。若管理者只在任务超期后追问“为什么没按计划做完”,团队就会倾向于报更宽的估算、隐藏风险,或减少计划透明度。

有效复盘应区分输入误差、技能不匹配、排队等待、任务中断、返工、外部依赖和执行偏差。归因越具体,改进越可操作。比如“测试延误”不够具体;“测试环境在三次交付窗口中两次不可用,共造成 14 小时等待”就能支持明确的行动。

6. 用单一看板制造“数据真实”的错觉

所有任务集中到一个看板,不意味着数据天然可信。如果团队对“开始”“完成”“暂停”“阻塞”的定义不同,汇总出来的周期和负载就无法横向比较。看板是信息载体,不是数据治理。

建立可用的管理视图之前,先把分类字典、估算口径、更新责任和例外处理方式讲清楚。字段越多,维护成本越高;我会先保留能支持资源决策的最少字段,再根据实际问题逐步增加,而不是一开始要求每个任务填几十项信息。

四、专业判断逻辑:从可用时间推导可兑现产能

1. 先算可用容量,不直接套名义工时

一个简单的周期容量估算可以从名义工时开始,再扣除稳定发生的非项目工作。公式如下,适合做初步计划,不应伪装成精确预测:

周期可分配工时 = 名义工时 − 固定会议 − 值班支持 − 休假 − 培训与必要协作

举例来说,某成员每周名义工时为 40 小时,固定会议 5 小时,支持工作平均 4 小时,协作与评审 3 小时,则初步可分配工时为 28 小时。如果团队历史上还需要为临时问题预留约 4 小时,计划时就不应把这 4 小时再次分配给确定性任务。

关键是不要把所有非项目工作都当成损失。值班、评审和知识传递本身可能是团队交付所必需的组成部分。容量模型的目的,是让真实工作显性化,而非把必要工作压缩成“效率损耗”。

2. 将技能和依赖纳入负载模型

团队总可用工时只是一个上限,不能直接代表某类工作的有效能力。对每个关键工作类型,至少要识别所需技能、具备该技能的人数、替补覆盖率和当前负载。

可用一张技能供需表做初步判断。技能等级不必设计得过于复杂,团队可以采用“可独立负责、可在支持下完成、暂不具备”三个层级,并由团队负责人定期校正。不要把自评等级直接当作能力事实,最好结合近期交付、代码评审或项目复盘证据。

当某项技能只有一人能独立负责时,管理层看到的不是“团队有 1 人可用”,而是“存在单点约束”。这时的措施可能是安排结对、文档化、培养替补,或调整交付顺序;简单把该员工的排期压到 100%,并不能消除风险。

3. 用滚动窗口控制计划精度

远期计划不应该和近期计划使用同样的精细程度。未来一两周,任务可以细化到负责人和预计投入;再往后,先明确项目阶段、技能需求和关键节点;更远的周期则重点管理需求优先级和容量区间。

我建议把计划分成“已承诺”“已准备但未承诺”“待评估”三层。已承诺事项要有明确范围、责任人和验收定义;已准备事项代表团队已具备启动条件,但仍需根据容量确认;待评估事项不应提前占用具体个人的时间。

这种分层有助于避免远期排期被误读为合同式承诺。管理层也能看见未来需求量,却不会因为一张过细的甘特图而误以为每个任务都已经具备开工条件。

4. 结合流动效率识别系统瓶颈

如果团队工作以任务流转为主,我会同时观察周期时间和等待时间。周期时间是工作从开始到完成经过的总时间;等待时间是其中没有实际推进、被排队或卡在依赖上的时间。两者差距过大,通常说明问题不只在执行速度。

例如,一项工作历时 12 个工作日,实际处理约 4 天,其余时间在等待决策、环境或评审。给执行者再加任务,未必能改善交付;先缩短决策等待和评审排队,可能更有效。这个判断要基于可核查的时间戳,而不是会议上的印象。

对任务规模差异很大的团队,单看平均周期容易被少数超大任务拉偏。可以结合中位数、分位数和按工作类型分组的周期数据。数据样本不足时,明确标注不确定性,比报一个看似精确的单一数字更专业。

5. 为负载设置预警区间,而非统一红线

利用率预警不应对所有团队设成同一数值。工作稳定、依赖少、可预测性高的团队,与长期处理线上故障、客户请求或探索性任务的团队,所需缓冲并不相同。

管理者可以先用历史数据建立团队自己的参考区间:比较计划负载与实际投入、临时工作比例、交付偏差和质量信号,再设定预警阈值。阈值是触发检查的信号,不是自动判定某个人表现不佳的依据。

如果持续多周期超过预警区间,先检查需求是否超过容量、关键技能是否集中、计划外工作是否漏记、估算是否系统性偏低。只有排除结构性因素后,才进一步讨论个人或团队的执行问题。

五、具体案例与数据观察:一支跨职能团队如何找出真正瓶颈

1. 案例口径:用情景模拟讲清方法,不把示意值伪装成实测

以下是一个情景模拟,用于展示分析方法,不代表某家企业的真实经营数据,也不是行业基准。设定一个 24 人的产品交付团队,包括产品、研发、测试、设计和实施支持,按 6 周周期评估负载与交付风险。

团队最初的管理报表显示,平均计划利用率约为 92%,但周期承诺完成率只有 68%。管理层一度认为主要问题是执行效率。进一步拆分后发现,计划外支持和需求变更没有统一记录,测试资源在发布前两周高度集中,另外有两名成员掌握唯一的关键领域知识。

这类案例的关键不是某一个数字,而是数字之间的关系:高计划利用率没有带来高承诺完成率,说明负载模型或流动过程存在问题。下一步不是立即追责,而是把计划、实际投入、等待和返工放在同一个时间窗口里核对。

2. 观察一:名义工时比实际可分配工时高估

情景模拟中,24 人团队按每人每周 40 小时计算,6 周名义工时为 5,760 小时。扣除假期、例会、轮值支持、培训和固定协作后,可用于计划工作的时间约为 4,320 小时。若管理层仍按 5,760 小时承诺交付,起点就多算了约三成容量。

这并不表示团队要把全部差额从效率目标中扣除。要进一步区分哪些是稳定必要活动、哪些是可优化浪费、哪些是突发需求。只有分类后,组织才知道应该增加人员、改变流程,还是减少低价值会议。

在资源计划中,我会分别记录“名义容量”和“净计划容量”,并在每个周期结束后比较估算与实际。若固定会议占用一直稳定,可以纳入容量模型;若临时支持每周波动很大,则应保留范围或情景,而不是用一个精确数值掩盖不确定性。

3. 观察二:平均负载掩盖了岗位级峰值

团队整体平均利用率即使低于警戒值,也可能有岗位已经超负荷。情景模拟中,开发角色的负载相对平稳,测试岗位在发布前出现集中峰值,架构评审则依赖少数人。按部门平均值观察,会把这些局部约束稀释掉。

因此,容量应至少按“团队、技能、周期”三个维度切开。管理层看总体趋势,负责人看岗位供需,执行者看近期任务和依赖。不同层级使用不同粒度,既避免高层陷入个人排期,也避免团队只收到模糊的“提高效率”要求。

4. 观察三:返工和等待必须分开记

情景模拟的 6 周观察中,计划外支持、需求变更、等待依赖和返工分别占用了不同的时间。它们看起来都像“计划偏差”,但解决方式不同:支持工作需要设置容量;需求变更需要治理入口;等待依赖需要缩短响应链路;返工则要检查需求质量、验收标准和测试反馈。

把这些原因合并成一个“效率损失”指标,会让管理者看见总量,却不知道该改什么。我更推荐将偏差归因控制在团队能采取行动的范围内,分类不要过度细碎,但至少让不同成因不会落进同一个桶里。

观察项目 情景模拟数据 对应判断 优先行动
名义工时 5,760 小时 / 6 周 日历容量上限,不等于可承诺容量 不要直接作为项目排期基数
净计划容量 约 4,320 小时 / 6 周 扣除固定活动后的初步容量 继续校准支持和临时工作的影响
计划利用率 约 92% 账面排期偏满,缓冲有限 检查高风险岗位和临时工作入口
承诺完成率 约 68% 计划负载不能稳定转化为交付 复盘等待、变更、返工和估算偏差

这组模拟数据提示一个重要判断:不能因为利用率高,就认定人手不足;也不能因为承诺完成率低,就直接认定团队执行不力。只有把两者与工作类型、岗位峰值和偏差原因结合,才可能找到真正的管理杠杆。

资源负载产能教程:管理层效率提升,避坑指南

5. 从数据到行动:先改善系统,再判断是否缺人

如果计划外支持长期占用大量时间,首先应评估是否需要轮值、服务等级或专门支持容量。如果测试工作集中在发布前,先看测试是否过晚介入、环境是否不稳定、验收标准是否不完整。如果关键知识集中在少数人身上,则要制定知识扩散和替补培养计划。

只有当工作入口、优先级、依赖和技能配置已经较清楚,团队仍持续出现可验证的容量缺口,增加人员才更可能有效。否则新成员可能先加入沟通链条,短期内反而增加资深成员的辅导负担。

这也是管理平台的价值边界:例如在 PingCode 这类平台中,把项目工作、负责人、状态和依赖放在可追踪的工作流里,有助于定位负载来源和变更轨迹。管理者仍需先统一工时口径、工作分类和责任边界,再用平台数据观察变化。

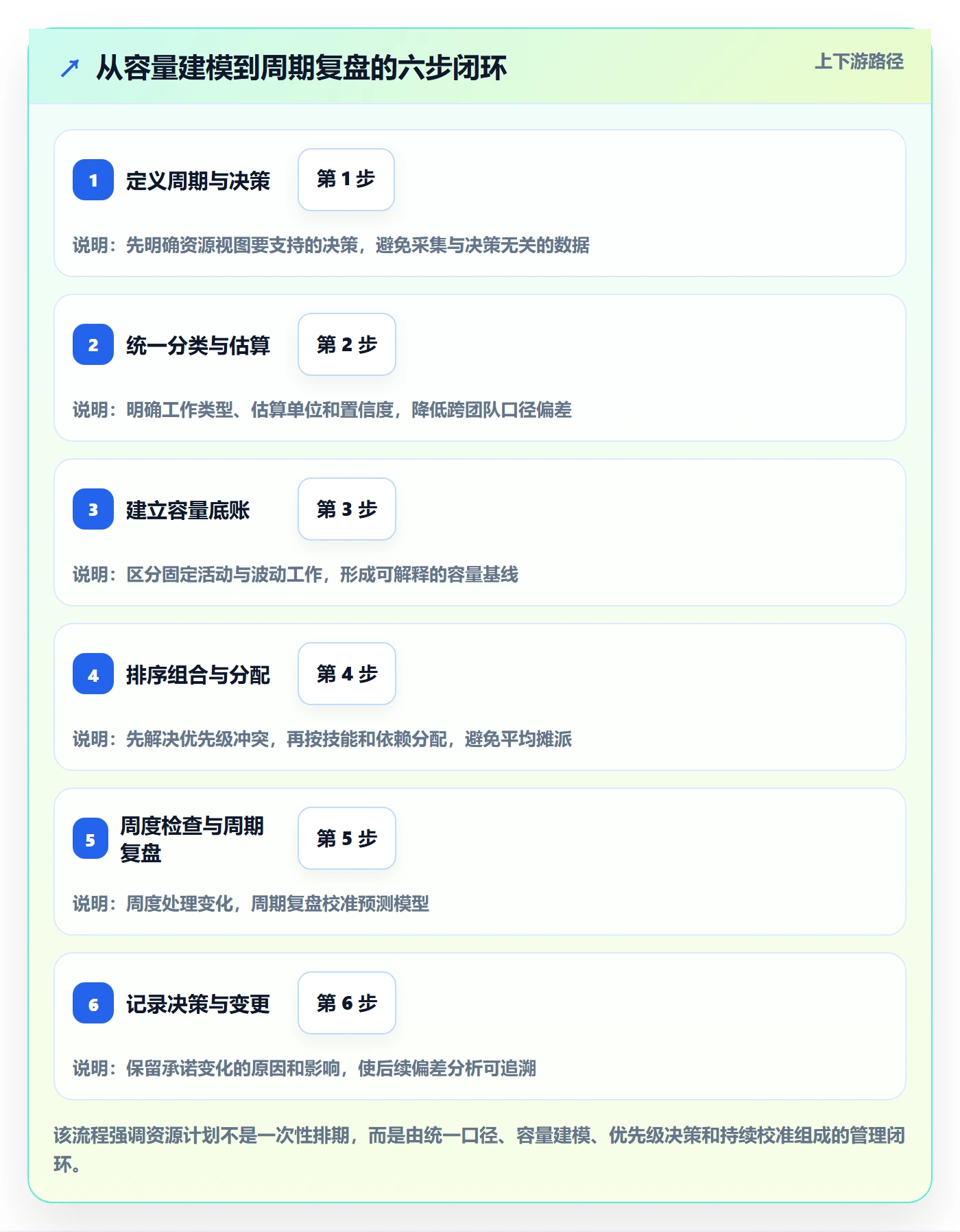

六、落地教程:从零搭建资源负载与产能管理闭环

1. 第一步:明确管理对象和决策周期

不要一上来就要求所有人填每小时的时间表。先明确这套管理机制要支持什么决策:是季度项目组合取舍、月度人员配置、两周迭代承诺,还是未来一个月的发布风险管理。不同决策需要的数据粒度不同。

若目标是季度资源配置,重点是技能需求、项目优先级和容量区间;若目标是近期开工和交付,才需要到团队和个人层面核查近期负载。数据越细,维护成本越高。只有当细节能改变决策时,才值得采集。

建议先选一个跨团队、交付节奏相对稳定的业务单元做试点,周期至少覆盖几次计划与复盘。试点的目的不是证明系统成功,而是发现口径漏洞、使用成本和实际决策价值。

2. 第二步:统一工作分类和估算口径

先建立少量且明确的工作分类,例如产品交付、客户支持、技术治理、质量改进、会议协作和学习培养。各分类必须有边界说明,避免同一类工作被不同团队填成不同字段。

估算单位也要统一。可按小时、人天、故事点或区间估算,但不要把互不相同的单位混在一张资源表中。团队若使用相对估算管理开发工作,可以另行保留历史流量或周期数据,不能直接把故事点换算成固定人时,除非有经过验证的转换模型。

工作量估算还要说明信心水平。比如“预计 2 人天,低置信度,因外部接口未确认”,比“预计 2 人天”更适合管理决策。精确数字没有不确定性说明,容易让管理层误以为计划比实际更确定。

3. 第三步:建立容量底账

每个周期更新一次人员可用情况,包括休假、轮值、固定职责、技能覆盖和已承诺工作。人员信息不宜无限扩展,只保留影响排期和风险判断的字段。对于敏感的人事信息,应遵守企业的数据权限与隐私制度,避免把资源管理变成对个人行为的过度监控。

容量底账要区分固定扣减和弹性扣减。固定会议、计划中的休假较易提前确认;临时支持、故障响应和需求变更具有波动,应使用历史范围或情景模拟处理。用一个固定比例假装所有团队波动相同,往往会低估不确定性。

4. 第四步:先做工作组合,再分配到个人

分配个人任务之前,管理层应先确认项目组合和工作优先级。若业务部门提出的事项总量超过组织净容量,问题不是排期工具不够精细,而是需要做取舍。没有优先级的资源计划,最后通常由最容易协调的人承接最多工作。

完成组合排序后,再按技能、依赖和团队边界分配。分配时不只看“谁有空”,还要看谁具备完成任务所需的上下文、谁是关键路径上的瓶颈,以及是否能通过结对或拆分降低单点风险。

5. 第五步:每周检查偏差,每个周期复盘模型

周度检查要聚焦变化:新增了哪些工作、哪些任务阻塞、负载峰值出现在哪里、承诺是否需要调整。不要把周会变成逐人汇报工时的仪式。若数据已经在平台中更新,会议应讨论例外和决策,而不是重复念表。

周期复盘则检查预测质量:计划工时与实际投入差异多大;高估和低估分别集中在哪类工作;计划外工作是否漏记;某岗位是否长期排队;质量问题是否抵消了表面产出。模型应根据这些观察调整,而不是把偏差归结为“下次估准一点”。

6. 第六步:把决策和变更记录下来

资源管理最有价值的记录不是“某人本周 38 小时”,而是“为什么这个高优先级事项挤占了另一个已承诺工作”。当管理层改变优先级、推迟项目或增加资源时,记录决策时间、影响范围和预期结果。

有了变更记录,复盘才能区分执行偏差与管理决策带来的结果。否则管理层一边持续插入新工作,一边要求原计划不变,团队会被迫承担无法同时满足的承诺。

资源负载产能教程:管理层效率提升,避坑指南

七、管理层效率提升:把资源视图变成决策工具

1. 从“谁有空”转向“哪里需要调整”

管理层会议不应只围绕个人是否忙碌展开。更有价值的问题是:哪个关键工作类型已经超过可承载范围;哪些高优先级任务竞争同一技能;哪些项目的承诺依赖尚未确认;哪些计划外工作正在吞噬容量;有什么低优先级事项可以暂停。

这种讨论把资源视图从监控工具变成决策工具。管理者要能够明确说出取舍:若增加一个需求,哪一项工作推迟;若不补充关键技能,哪项风险继续存在;若暂缓某项工作,节省的容量能否投入更重要的目标。

2. 建立例外管理,而不是层层审批所有任务

如果每一项工作都要经过高层审批,资源管理会迅速变成流程负担。可以设置明确的决策边界:常规工作由团队负责人调整;影响跨团队依赖、关键日期或既定优先级的变化,才升级到组合层面。

例外触发条件可以包括:关键岗位负载连续超过团队预警区间、承诺交付日期发生变化、计划外工作超过约定容量、多个高优先级项目争用同一技能。阈值应在试点中验证,不能直接照搬其他组织。

3. 管理层看趋势,负责人看原因,团队看行动

管理层需要看到组合层面的容量趋势、关键技能风险、承诺变化和资源取舍;部门负责人需要看到岗位供需、依赖等待和工作分类;团队则需要知道接下来要做什么、哪些工作可以停止、阻塞由谁解决。

一张图表不可能同时满足所有层级。过于宏观的图无法指导执行,过于细碎的个人排期又会让高层迷失在细节里。好的管理视图允许逐层下钻,但每一层都围绕不同的决策问题。

4. 把管理收益落到可验证结果

资源管理机制是否有效,不靠“大家觉得更清楚了”来证明。可以在试点前后追踪同一组口径,例如承诺完成率、周期时间、计划外工作占比、瓶颈岗位等待时间、返工占比和预测误差。

比较时需要控制工作类型和周期差异。如果试点期间业务需求突然下降,交付速度改善不一定来自资源机制;如果同时上线了自动化工具或调整了组织结构,也应说明这些变化。严谨的管理复盘应分清相关性与因果关系。

资源负载产能教程:管理层效率提升,避坑指南

八、不同情况下的行动建议:按问题类型采取不同策略

1. 需求量持续高于净容量

如果每个周期的高优先级需求都明显超过净容量,首先在项目组合层面做取舍。列出必须完成、可延后、可缩减范围和可取消的事项,再评估是否有足够证据支持扩编或外部采购。

不要用“全都重要”代替决策。若所有项目都要按原范围、原日期交付,所谓资源计划只是把冲突推给一线。管理层必须明确成本、时间、范围和风险之间的选择,并对选择结果承担责任。

2. 总容量充足,但关键岗位持续过载

这是技能结构问题,不是总人数问题。短期可以调整交付顺序、限制同时开工数量、引入有经验的支持;中期应培养替补、建立知识共享和拆分依赖;长期再评估招聘画像和岗位配置。

如果外部招聘不能在业务需要的时间内到位,单纯把招聘计划当作解决方案并不充分。可以先用结对、评审轮换和小范围接手降低单点风险,并确认这些安排不会让关键人员同时承担过多辅导工作。

3. 计划外工作占比很高

先按来源拆分计划外工作:客户请求、线上问题、内部咨询、需求变更或管理层临时任务。不同来源应有不同处理机制。支持工作可以配置轮值或容量池;需求变更应经过影响评估;故障响应则需要明确优先级和升级路径。

不要把所有计划外工作都要求填写复杂工时记录。可先记录类型、影响周期和大致投入区间,确认数据对决策有用后再提高精度。采集负担过重,团队会漏填,最终得到更详细但更不可信的报表。

4. 负载看起来合理,交付依然频繁延期

检查工作是否被过早分配、依赖是否完成、验收标准是否明确、任务是否切得过大、评审是否排队。若任务从开始到完成历时很长,但实际处理时间较短,优先治理等待和交接。

还要确认数据是否存在口径失真。例如任务状态长期不更新,会让系统显示“正在进行”;实际工作可能早已停滞。管理者应以抽样核验与工作流证据改善数据质量,而不是再增加一轮无目的汇报。

5. 组织刚开始做产能管理

从最小可行模型开始:只选少数关键团队,观察未来 4 至 8 周;只记录工作类型、预计投入、负责人或技能组、计划状态和偏差原因;每个周期复盘是否真的支持了资源决策。

初期不要追求覆盖全部员工、全部项目和全部指标。先证明这套视图能帮助管理者做出更好的优先级取舍,再逐步扩展。否则投入大量时间建立复杂模型,却没有人依据模型改变计划。

6. 组织已有项目管理平台和协作流程

先盘点现有平台能否承载工作分类、负责人、依赖、周期和变更记录,再决定需要补充配置还是替换工具。采用 PingCode 等平台时,可以先用一个业务单元验证工作流与资源视图是否匹配,再评估跨团队推广所需的权限、字段、报表和培训成本。

要特别检查数据治理:谁负责更新任务状态,估算是否有统一口径,历史数据是否能解释,管理视图能否区分承诺与预测。若团队只是被要求“把所有工作都录进去”,却不知道数据会用于什么决策,系统很容易变成负担。

九、不同情况下的取舍:效率、弹性、精度和管理成本

1. 高利用率与风险缓冲如何取舍

高利用率适用于工作稳定、任务边界清楚、人员可替换、突发需求较少的场景。缓冲空间更适合需求变化频繁、关键岗位稀缺、外部依赖多或线上响应要求高的团队。两者没有适用于所有组织的固定比例。

团队可以使用情景模拟比较:在不同缓冲水平下,承诺交付、等待、加班和风险暴露可能怎样变化。模拟结果必须标明假设,不要把预测曲线当成实际效果。决策重点是组织愿意为响应能力支付多少容量成本。

2. 工时估算与流量估算如何取舍

工时估算适合对人员投入、跨职能预算和外部成本有明确要求的工作,但估算误差可能很大;流量指标适合观察稳定团队的历史交付节奏,却不一定适用于新团队、工作类型变化很大的团队。

我不会要求组织只选一种。可以在项目组合层面使用人天区间评估资源需求,在团队执行层面用历史周期和完成量观察流动;但必须把两类口径分开,不能把流量单位直接换算为个人工时。

3. 个人排期与技能组容量如何取舍

个人排期适合近期、依赖清楚、负责人已经明确的工作;技能组容量更适合远期、需求变化大、任务尚未拆解的工作。越远的计划,越不应假装知道每个人将在哪一天做什么。

实践中可以设置“近期个人化、远期技能化”的规划方式:最近一两周明确负责人和具体任务,更远时间按团队能力和关键技能管理。这样既能支持执行,也不会把远期不确定性硬塞进个人日历。

4. 更精细的数据与更低维护成本如何取舍

精细数据能帮助定位原因,但采集和维护会占用团队时间。若某个字段不会影响任何排期、优先级或改进决策,就不应仅仅因为系统支持它而要求填写。

我建议通过抽样核验而非无限扩大字段来提高可信度。每个周期抽查若干任务,比较记录与实际情况,找出误差最大的口径,再针对性修正。数据质量不是靠字段数量堆出来的,而是靠定义、责任和反馈形成的。

5. 内部培养与外部补充如何取舍

内部培养保留业务上下文,适合长期能力建设;外部补充可以更快引入稀缺经验,但存在招聘周期、融入成本和知识传递风险。对于短期关键路径,可考虑外部支持;对于长期核心能力,仍要建设内部覆盖。

成本比较不能只看薪酬或供应商报价。还要估算辅导时间、交接、质量保障、权限管理和人员离开后的知识留存。任何方案都应回答:投入何时开始产生能力,谁来验收效果,如何降低单点依赖。

十、避免把资源管理做成监控:边界、治理与沟通

1. 资源数据应服务于工作决策

资源负载数据可以帮助组织判断容量、依赖和优先级,不应被直接等同于个人价值。若管理层把利用率当作个人绩效排名,员工会有动机把工作时长填满、避免承担不确定任务,或把复杂问题拆成更多可计数的事项。

应明确数据使用边界:哪些数据用于项目组合决策,哪些用于团队改进,哪些不适合用于个人评价。涉及人员信息时,应遵循内部隐私和数据访问规则,并向团队解释数据采集目的。

2. 允许预测修正,但要求说明变化原因

计划不是承诺一成不变。业务环境变化时,管理者可以调整范围、优先级和交付日期,但需要说明变化原因及影响对象。允许修改预测,不等于允许没有记录地改变口径。

当团队知道风险可以提前暴露,且变更会以透明方式处理,计划数据才更可能真实。若任何风险暴露都会被视为失败,团队自然会隐藏不确定性,最终让管理层在最晚的时间发现问题。

3. 将指标用于提问,而不是直接下结论

一个指标出现异常,应该触发调查。例如,计划完成率降低,可以追问需求是否变化、工作是否更复杂、依赖是否延误、估算是否偏差、质量门槛是否调整。指标提供线索,不会自动给出原因。

管理者可以规定每个关键指标的解释责任:谁维护定义、谁核查异常、谁决定采取行动、何时复盘行动效果。没有责任机制的仪表盘,通常只能让问题看起来更清晰,无法让问题更快解决。

十一、启动前的检查清单与下一步

1. 先检查模型是否足以支持决策

  • 是否明确了资源管理要支持的业务决策和规划周期?
  • 名义工时、净容量、计划负载和有效产能是否使用不同定义?
  • 计划外支持、会议、返工和等待是否能被识别,而非混在一个数字里?
  • 是否能看到关键技能的供需和替补覆盖,而不只是部门人数?
  • 是否区分近期承诺、远期预测和待评估需求?
  • 管理层是否有权且愿意做范围、日期或优先级取舍?
  • 指标是否同时覆盖交付、质量和负载,而非只看利用率?

2. 用四周试点验证,而不是一次性全面铺开

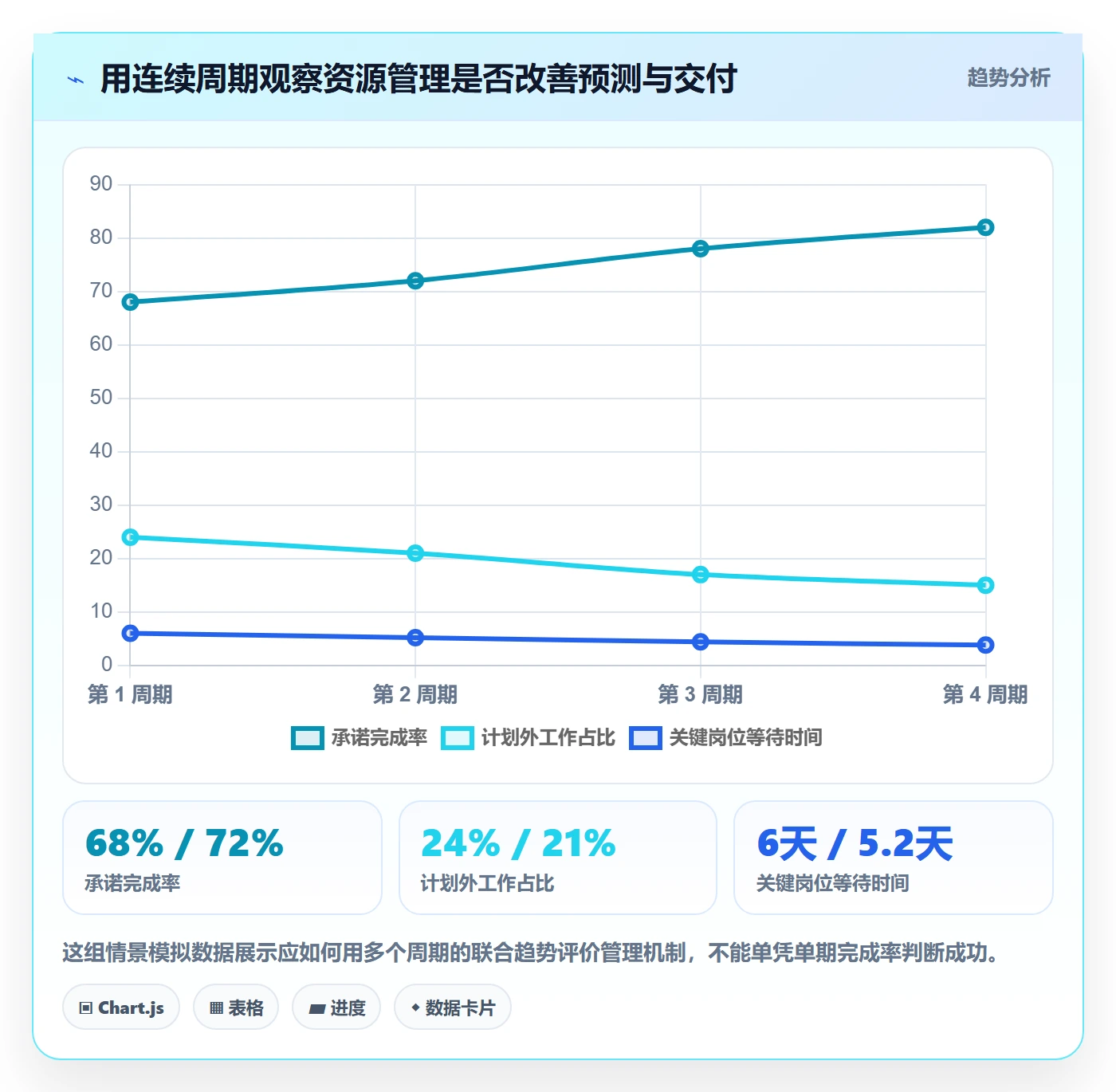

组织可以先选一个有明确交付节奏的团队,连续四周记录计划容量、计划外工作、关键岗位负载和偏差原因。第一周重点统一口径,第二至第三周观察数据和流程,第四周进行复盘并决定是否扩大范围。

试点期的成功标准不应是数据填报率达到某个漂亮数字,而应看是否出现了更好的决策:是否更早发现冲突;是否减少了没有记录的插单;是否将某个瓶颈从个人身上转化为团队能力建设;是否能更准确地解释延期原因。

3. 试点后做三类决定

保留:对决策有帮助、维护成本可控、定义清楚的指标和视图。它们可以进入常规管理节奏。

调整:能提供价值但口径不稳定、录入负担过高或容易被误读的数据。应先简化字段、明确边界,再继续观察。

停止:长期无人使用、不会改变决策、容易诱发错误行为的统计项。删除无效数据不是降低管理水平,而是把注意力还给真正影响交付的因素。

如果组织已有项目管理平台,可以用试点结果判断是完善现有配置还是引入新能力。重点评估数据关联、工作流适配、跨团队视图、权限治理和持续维护成本,不要只依据界面丰富程度或功能清单做决定。

十二、结语:真正的产能管理,是管理承诺而不是填满日历

资源负载和产能管理最重要的改变,是把“人还剩多少时间”升级为“组织能稳定承诺什么”。管理层需要同时看到容量、工作类型、技能约束、依赖等待、质量风险和变更成本,才能做出可信的优先级取舍。

我最坚持的一条判断是:如果一份资源计划只能证明所有人都很忙,却不能解释哪些工作会被推迟、为什么推迟、管理层有哪些可选动作,它就不是管理工具,只是一张排得很满的表。

下一步不必先买工具,也不必先做复杂模型。选一个跨团队试点,统一容量口径,记录计划外工作,识别一个关键瓶颈,用连续几个周期验证预测与交付是否改善。等数据能够支持真实取舍,再扩展到更多团队和项目。

常见问题解答(FAQ)

1. 资源负载和产能应该怎么计算,才不会把“看起来很忙”误判成产能不足?

我想用资源负载表判断团队是否需要增员,但有人把每个人每天 8 小时都算成可分配工时,也有人直接按任务数量估算。我该用什么口径,才能区分真实超载和排期虚高?

先算可用于项目工作的净产能,不要把合同工时直接当产能。一个便于排期的起点是:每人每周可用工时=工作日工时-例会、支持、行政等固定占用,再乘以专注系数。例如每周 40 小时,固定事务占 10 小时,专注系数按 0.8 估算,则计划产能约为 24 小时,而不是 40 小时。

专注系数应根据团队自己的历史记录校准,不宜直接套用统一比例。负载率=已承诺工作量÷计划产能。若某人下周承诺 30 小时、计划产能 24 小时,负载率为 125%,这提示需要调整,但不等于已经确定要加人:先核对任务估算、优先级和临时支持占用。

建议连续观察至少 4 周,并把“估算工时”和“实际工时”分开记录;只有负载持续偏高、延期或加班也同步增加,才更像真实产能缺口。

2. 管理层看资源负载报表时,应该关注哪些指标,才能避免只盯着利用率?

我准备给管理层做一张资源看板,担心大家看到利用率低就要求继续塞任务,看到利用率高又马上要求招聘。我该把哪些指标放在一起看,才能解释数字背后的风险?

不要单独用利用率评价团队。建议至少并列展示计划负载率、关键角色的可用工时、逾期工作量、加班或临时插单,以及估算与实际工时偏差。利用率高但交付稳定,可能是排期合理;利用率接近满载,同时逾期和加班上升,则更可能是在透支缓冲。反过来,利用率偏低也可能是任务尚未拆解、依赖未到位,而非人员闲置。

例如,一个团队连续 3 周负载率在 95% 以上,但逾期任务从 2 项升到 7 项,且每周临时插单约占产能的 15%,管理动作应优先是限制插单、重排优先级或调整承诺,而不是立刻要求团队提高利用率。看板最好按角色和时间窗口展示,不只按个人排名;

否则容易把跨项目协作、辅导新人和支持工作这些必要活动误认为低效。

3. 资源负载表应该按人、按角色还是按项目统计?

我在整理排期时发现,按项目看总工时似乎够用,但开发和测试总在同一周撞车;按个人统计又很难看出瓶颈究竟来自哪类工作。我应该从哪个维度开始建表?

排期时最好同时保留“人”和“角色”两个维度:按角色识别系统性瓶颈,按人确认具体冲突。项目总工时能回答“总量够不够”,却回答不了“测试是否集中在同一周”或“某个关键岗位是否只有一人能承担”。

如果团队规模较小,先按周统计角色产能和需求,再把超载角色映射到具体人员,通常比一开始做复杂的个人工时追踪更容易维护。例如,某周开发需求为 120 小时、可用产能 150 小时,整体看似有余量;但测试需求 48 小时、可用产能只有 32 小时,仍会形成 16 小时缺口。

此时应考虑错开交付、提前测试、调整范围或培养备份人员,而不是因为项目总工时尚有空间就继续加任务。角色口径要在团队内统一,避免同一项工作被不同项目重复计入。

4. 资源负载和产能管理中,最容易踩的坑是什么?

我打算把资源负载表纳入每周排期,但担心它最后变成填表和追责工具。我该怎样设定规则,才能让数据帮助管理决策,而不是让团队为了好看修改数字?

最常见的坑有三个:把 100% 利用率当成目标、把估算工时当成考核承诺,以及忽略临时工作和跨项目支持。前两种会诱发保守估算或隐瞒风险,后一种则会让计划看似可行、执行时不断延期。资源数据更适合用于判断承诺是否合理、瓶颈在哪里,不宜直接拿单周利用率给个人排优劣。

可以先试运行 4 周:每周记录计划工时、实际投入、临时插单和延期原因;复盘时只讨论偏差最大的几项,并把偏差归为估算、依赖、优先级变化或产能不足。若实际投入长期高于计划,不要简单要求“下次估准一点”,而要检查任务是否拆得过粗、支持工作是否漏算。

试运行结束后再调整专注系数、缓冲比例和排期粒度,通常比一次性制定精细但没人维护的规则更可靠。

核心关键词

读者评论

田
田依诺

我们团队之前也把排期填满当作效率高,结果支持工单一来,项目承诺就不断延期。把支持时间单独记账后,偏差原因清楚多了,不过估算口径统一起来比想象中难。

朱
朱泽宇

按周看负载确实比看月度总量更能发现冲突。想请教一下,历史数据积累不够的小团队,预留缓冲通常怎么定,才能避免完全凭负责人经验?

向
向明远

文中把等待时间和实际处理时间分开看很有启发。我们常把评审排队算成执行慢,后来发现瓶颈在决策环节;但时间戳记录若增加太多,也容易变成额外填表负担。

文章包含AI辅助创作:资源负载产能教程:管理层效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/555694
