研发团队的负荷表看起来很满,不代表团队真的能按期交付;看起来还有空档,也不代表可以继续塞需求。我在设计研发资源负载方案时,最先检查的不是“每个人排了多少工时”,而是计划工时是否包含评审、联调、线上支持和返工,需求是否有明确优先级,以及负荷数据能不能在决策发生前更新。负荷流程与规范的关键,不是把人填满,而是让团队尽早发现承诺超出能力、关键岗位形成瓶颈、计划与实际持续偏离,并据此调整范围、顺序或资源。
一、先讲核心结论:负荷管理不是填满工时,而是管理承诺风险
1. 先定义负荷,再谈利用率
“负荷”在不同团队里经常被混为一谈。有人说的是排入计划的工作量,有人说的是实际投入时间,也有人用工作量除以工时,直接称为利用率。三者有关联,但不能互相替代。若定义不清,月度报表即使计算精确,也可能让管理者误判团队是否有能力接单。
我建议至少区分四个概念:可用产能是团队扣除休假、会议、值班等占用后真正能用于交付的时间;计划负荷是已承诺任务所需的预计工作量;实际投入是成员在任务上的实际耗时;完成产出则是符合验收标准、可以交付或上线的工作。它们分别回答“有多少时间”“安排了多少事”“实际花了多少力气”“最后交付了什么”。
如果只看计划负荷除以可用产能,团队可能显得安排合理,却仍然延期:估算漏掉了联调和验收,需求中途变更,或关键评审人同时被多个项目占用。因此,负荷率只能作为预警信号,不能单独作为绩效分数,更不能据此要求成员把每个工作日都填到百分之百。
2. 核心指标应覆盖计划、过程、结果和风险
一套可执行的指标体系,至少需要四层。计划层看需求量、可用产能和预测负荷;过程层看在制工作、阻塞时间和计划变更;结果层看按期完成、交付周期和返工;风险层看关键岗位集中度、超载成员比例与未确认工作量。
我通常把“团队总负荷率”放在仪表盘的第二屏,而不是第一屏。第一屏应该先回答:未来两周是否超出可用产能,哪些任务没有明确负责人,哪些关键依赖还未确认,谁是当前唯一的审批或集成瓶颈。总量指标适合发现趋势,具体风险才决定下一步行动。
| 指标层 | 核心问题 | 建议指标 | 适合采取的动作 |
|---|---|---|---|
| 计划 | 承诺是否超过真实能力 | 可用产能、计划负荷率、需求覆盖率 | 调整范围、顺序或承诺日期 |
| 过程 | 工作是否顺畅流动 | 在制任务数、阻塞时长、计划变更率 | 清除依赖、限制并行、升级决策 |
| 结果 | 计划是否转化为交付 | 按期完成率、交付周期、返工占比 | 复盘估算、验收及质量问题 |
| 风险 | 局部瓶颈是否被总量掩盖 | 超载成员比例、关键岗位集中度、未确认负荷 | 重新分工、补位、降低单点依赖 |
团队可以先用这四层构建最小指标集,再按实际问题扩展。指标多并不等于管理成熟;如果每项指标都没有对应的触发条件和负责人,仪表盘只会更复杂,不会更有用。

3. 负荷数据必须服务于决定
每个指标都应能对应一个管理动作。若未来两周预测负荷率超过团队阈值,谁来决定削减范围?若关键测试岗位的负荷超限,谁能协调其他团队支援?若任务连续两周未更新,项目负责人是追踪状态,还是重新估算?如果这些问题没有答案,指标再精确也只是记录,不是管理流程。
我会把指标定义写成一张简短的“指标卡”,至少包括计算口径、更新频率、数据来源、责任角色、触发阈值和触发后的动作。这样能够减少一种常见争论:有人按自然日计算,有人按工作日计算;有人把会议时间算入计划,有人认为那是额外时间。口径统一,才能讨论改进。
二、背景和真实场景:总量不超载,关键岗位仍可能失速
1. 团队负荷通常存在结构性不均衡
一个研发组织可能有数十人甚至数百人,但决定交付节奏的,往往是少数共享角色:架构评审人、数据库专家、发布负责人、测试环境维护者、特定模块的核心开发者。组织层面的总工时看起来有余量,并不意味着这些岗位有余量。只要关键节点被同一名成员控制,团队整体负荷率就可能低估真实风险。
例如,三个项目各自都只安排了一名资深工程师投入少量时间,却在同一周需要这名工程师完成设计评审、疑难问题排查和上线审批。项目经理看到的是三个项目都“只占一点资源”;工程师看到的却是互相冲突的责任。负荷管理必须从团队总量进一步拆到角色、技能和时间窗口,才能发现这种隐性冲突。
2. 计划负荷要匹配工作的不确定性
研发工作并非每项都能像标准化流水线一样提前估准。修复边界明确的缺陷、迁移成熟模块、探索陌生技术、处理外部接口变更,估算误差通常不同。把它们都换算成同一种“人天”,容易产生精确但不可靠的数字。
我会至少给工作项增加一个不确定性标记,例如低、中、高,并说明判断依据。低不确定性任务可以按团队历史中位数估算;高不确定性任务则先安排短周期探索,输出验证结果后再估后续工作量。不确定性高时,应该管理承诺区间,而不是装作估算精确。
3. 100 人以上组织需要处理跨团队资源边界
对于超过 100 人、多个产品线并行的组织,资源负荷通常不只是项目组内部排期问题。共享平台、基础架构、安全、数据、测试和发布团队,可能同时服务多个业务单元。若每个项目只在自己的计划表里记录“等待支持”,而没有统一的需求入口和服务能力视图,最紧张的角色就会被多个项目重复预订。
这类组织可以用 PingCode 等项目管理平台承载需求、迭代、任务和跨团队依赖信息,但工具不能替代资源规则。应先明确哪些资源由项目团队自主安排,哪些属于共享能力中心,谁负责接受需求、确认优先级和反馈可交付时间。平台的价值在于形成可追踪的共同事实,而不是自动替管理者做取舍。
4. 负荷变化往往早于延期显现
延期通常不是某一天突然发生的。更常见的路径是:临时需求插入,未完成工作继续堆积;成员切换增加,任务停留在“进行中”;联调或审批等待时间变长;随后原计划日期失去可信度。若只在迭代结束后统计完成率,团队看到的是结果,错过了提前干预的窗口。
因此,负荷监控的时间尺度不能只有月度。对交付频繁的团队,至少要有周度滚动视图;对重大版本或跨部门项目,还应跟踪关键里程碑、依赖到期日和共享角色容量。更新频率不必越高越好,但必须早于问题失控的速度。

三、常见误区:看似量化,实际可能误导决策
1. 把 100% 利用率当成理想目标
如果可用工时已经按每个人的日历扣除假期和固定会议,再要求计划负荷填满全部剩余时间,团队就没有空间处理评审、突发故障、协作答疑和估算误差。现实研发工作不是每小时都能独立切片,也不是所有任务都能无缝交接。短期把空闲全部填满,常常换来更长的等待和更高的延期概率。
高利用率与高吞吐量不是同义词。团队里的某个角色一旦完全占满,其他工作就可能排队等他;队列时间增长后,任务从开始到完成的周期也会拉长。应该追问的不是“这个人还有没有空”,而是“限制整体交付的瓶颈是否持续排队,以及新增工作会带来多少等待”。
2. 用实际工时直接评价个人贡献
实际工时适合用于理解工作模式和估算偏差,不适合单独作为个人产出排名。任务难度、系统熟悉度、代码复用程度、协作责任和线上支持负担都不同。一个人处理复杂故障耗时较长,未必比快速完成熟悉任务的人贡献低;记录时间多,也不等于交付价值高。
如果组织把工时记录与绩效分数直接绑定,成员会自然调整记录行为:把协助他人的时间记到某个任务里,拆分工作项以增加可见产出,或低报时间以避免被认为效率低。指标被当作奖惩对象后,数据质量往往会下降。工时应当用来改进计划,不应被误用为价值的替代指标。
3. 只看团队平均数,忽略分布和峰值
团队平均负荷率为 75%,并不说明每个人都在合理范围。可能多数成员在 60% 至 70%,少数关键人员已经连续数周超过团队设定的风险线。平均数会把极端值抹平,也会掩盖某类技能供给不足。
至少应同时检查成员分布、角色分布和时间序列。成员级视图适合安排工作与发现过载;角色级视图适合识别单点依赖;时间序列适合发现峰值是否连续、是否与版本发布或业务活动相关。查看这些信息时,应优先讨论系统约束,不要把“谁超载”直接变成对个人的责备。
4. 把估算偏差都归因于成员不准确
估算偏差可能来自需求不完整、验收标准变化、外部依赖延迟、代码质量问题、测试环境不稳定,也可能来自估算方法本身。只对个人说“下次估准一点”,没有区分这些来源,通常不会改善结果。
我更关注偏差的方向和条件:哪些类型的任务持续低估?偏差发生在需求澄清之前还是之后?计划外工作占了多少?返工来自实现缺陷还是验收变化?只有把误差归类,团队才能决定是调整估算系数、补齐需求定义、改善测试环境,还是重设变更流程。
5. 只在迭代开始时排一次资源
静态排期假设需求、人员和依赖都不会变化,而研发项目通常不满足这个假设。人员请假、线上故障、审批延迟和市场优先级变化都可能改变可用产能。若团队只在迭代启动会确认一次计划,之后只在延期发生时处理,排期就变成一张过期快照。
更实际的做法是使用滚动预测:本周确认执行中的工作,未来一到两周检查容量和依赖,较远周期只保留方向性范围。承诺越近,信息应越具体;距离越远,计划越应表达为区间或情景,而非虚假的精确日期。

四、专业判断逻辑:从产能底数到可执行负荷规范
1. 先算可用产能,不用名义工时替代现实
计算可用产能的起点是团队日历,而不是合同工时。可以按人、角色或小组统计某一周期的工作日,再扣除已知休假、培训、固定值班、必须参与的例会以及明确安排的支持工作。计算结果不是要求个人必须产出的时间,而是用于判断团队能否承担计划工作的资源上限。
例如,某成员一个两周迭代有 10 个工作日,每天按 8 小时计算,名义工时为 80 小时。若已知休假 8 小时、轮值支持 8 小时、固定会议与培训合计 10 小时,则剩余可安排时间为 54 小时。若团队历史上还存在未归类的临时支持,就应在团队层面保留缓冲,而不是把全部 54 小时继续排满。
计算时需要避免重复扣减:如果每日可用工时已经通过历史数据折算了会议和支持,就不应再次扣除同类项目。最好将口径写在指标说明中,并保留几期数据验证实际预测误差。公式简洁并不代表口径简单,口径透明比小数位精确更重要。
2. 再评估需求工作量和不确定性
计划负荷不能只统计已经进入开发的任务。已承诺但尚未拆分的需求、跨团队审批、上线准备、迁移和回归测试,都可能占用同一批人员。对没有明确验收条件的需求,记录为“未确认负荷”通常比硬填一个看似精确的工时更诚实。
我建议任务进入迭代计划前,至少具备负责人、验收条件、依赖说明、估算范围和风险等级。若不确定性高,可采用区间估算,例如 2 至 4 人日,并明确后续通过技术验证收窄区间。预测时可以分别计算基准情景与高风险情景,管理者据此决定是否需要缩小范围或增加缓冲。
3. 以瓶颈岗位和关键路径校验总量
团队容量不是简单把所有人天相加。不同技能之间不能随意互换,某位工程师有空余,并不意味着他能替代数据库专家完成评审;测试能力充足,也不能自动消除产品决策等待。关键岗位要单独核算,并把任务依赖映射到时间窗口。
一个实用检查方式是逐项问:哪些工作只有一个人能完成或批准?这些任务是否集中在同一周?前置条件是否确定?若前置任务延期,后续资源是否会空等?这样可以把资源视图与项目关键路径连起来,避免只统计“做事的人”,却漏掉决定工作能否流动的等待节点。
4. 用滚动预测替代一次性承诺
滚动预测不是反复改目标,而是把不同确定性的计划分开管理。近期工作可以按细化任务和已确认容量做承诺;中期工作基于团队历史吞吐和依赖状态做预测;远期工作则用范围、优先级和情景表达。变化发生时,团队可以说明是范围变了、产能变了,还是对未知因素的认识变了。
建议至少保留三个时间窗口:执行窗口覆盖当前迭代,协调窗口覆盖接下来一至两次计划周期,方向窗口覆盖后续里程碑。窗口长度应由团队交付节奏、需求波动和依赖周期决定,而不是机械套用某个固定天数。
5. 把阈值设计为触发行动的信号
阈值不是行业真理,而是团队的风险偏好。一个稳定维护团队,可能能够承受较高的计划确定性;一个探索性项目需要更多验证时间,适合保留更大的空间。建议先使用历史数据建立基线,再由团队设定观察线、预警线和行动线,并说明每条线对应的决策。
可以采用这样的管理逻辑:观察线触发核查任务估算与依赖;预警线触发削减低优先级工作、确认共享资源;行动线触发负责人重新协商范围或日期。阈值不应自动导致加班,也不应被解释成“成员必须达到的利用率”。它的用途是让管理者更早作出取舍。

6. 建立例会节奏和异常处理闭环
负荷规范需要嵌入日常管理节奏,而非只在季度规划时使用。周度检查可以关注新增需求、任务阻塞、成员和角色容量变化;迭代计划会确认近期承诺;月度或版本复盘则分析负荷预测准确性、返工和计划外工作来源。
异常处理要有明确的升级路径。任务阻塞一天或两天是否需要协助,取决于依赖类型和周期;超过团队约定时间后,应由谁协调、是否影响里程碑、需要谁做范围决策,都应预先约定。没有升级路径的“风险标记”,只能提醒大家焦虑,不能帮助团队解决问题。
五、具体案例和数据观察:同一组容量,三种排法会产生不同风险
1. 用一个模拟团队展示计算方法
以下案例是情景模拟,用于说明计算逻辑,不代表某家企业的真实经营数据或行业基准。假设一个 12 人研发小组开展两周迭代,每人名义上有 80 小时,团队名义工时合计 960 小时。扣除已知休假、值班、固定会议及必要支持后,可安排产能为 690 小时。
团队计划纳入 610 小时已估算工作,另有 70 小时尚未澄清的候选需求。仅看已估算工作,计划负荷率为 610 除以 690,约为 88.4%。若把候选需求也视作可能进入周期的输入,情景负荷率则约为 98.6%。两个结果相差超过 10 个百分点,说明“未确认需求”不能在报表中消失。
再把 610 小时按角色拆开:开发计划负荷 380 小时、可用产能 420 小时;测试计划负荷 110 小时、可用产能 120 小时;架构与发布支持计划负荷 70 小时、可用产能 60 小时;产品与设计协作计划负荷 50 小时、可用产能 90 小时。团队整体并未超过总产能,但架构与发布支持已经超出容量,存在局部瓶颈。

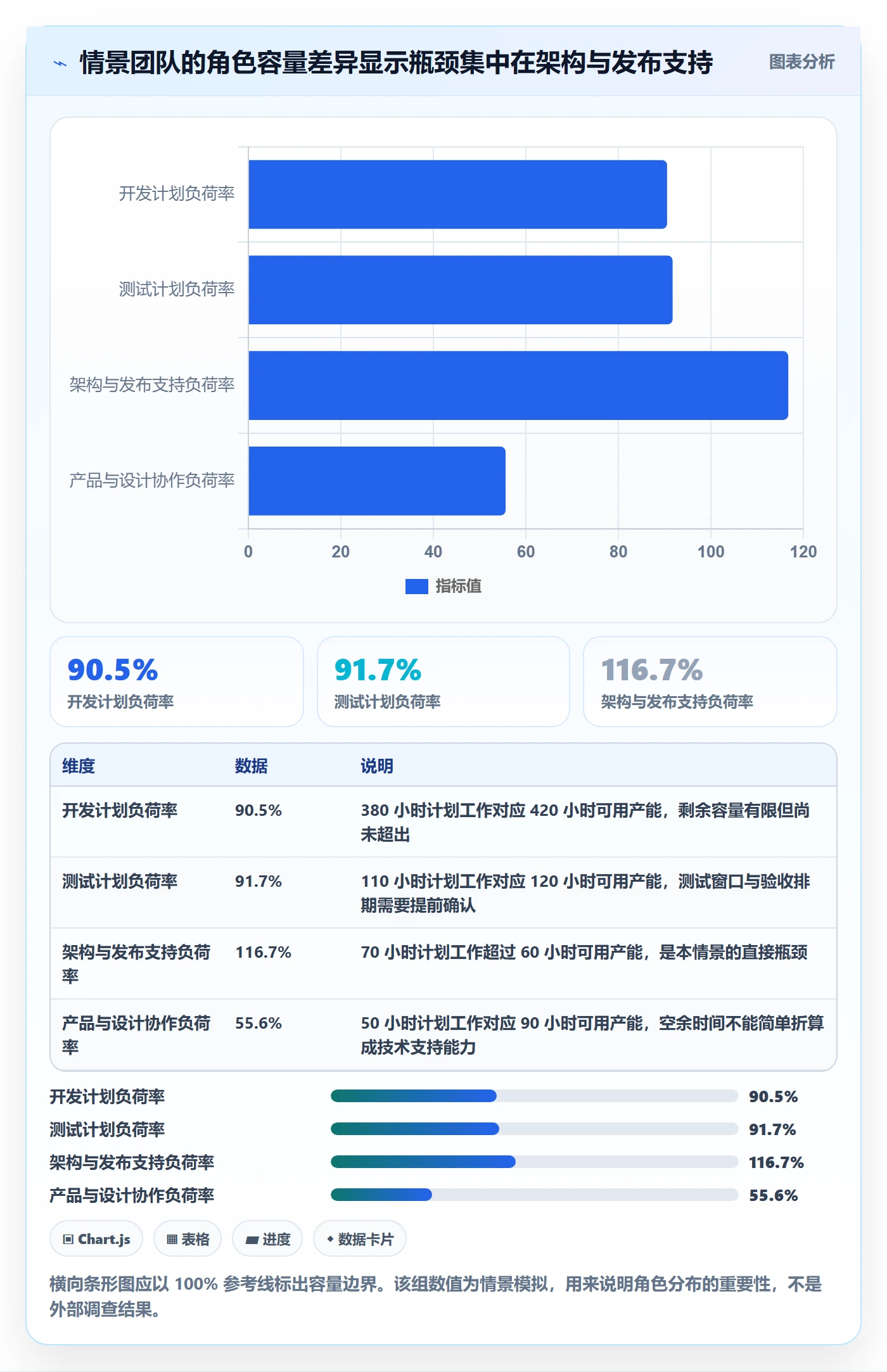

| 角色 | 计划工作量 | 可用产能 | 计划负荷率 | 判断 |
|---|---|---|---|---|
| 开发 | 380 小时 | 420 小时 | 90.5% | 余量较少,需关注临时支持与返工 |
| 测试 | 110 小时 | 120 小时 | 91.7% | 接近容量上限,应提前安排验收窗口 |
| 架构与发布支持 | 70 小时 | 60 小时 | 116.7% | 明确超载,需重新排期或补充可替代支持 |
| 产品与设计协作 | 50 小时 | 90 小时 | 55.6% | 尚有空间,但不能直接替代技术岗位产能 |
这个例子说明,团队总量只能回答“合计是否够”,不能回答“关键工作能否按时完成”。如果架构评审和发布审批都集中在同一名负责人手上,真正的调整可能是提前评审、培养备份、缩小本轮范围,或把发布窗口拆开,而不是继续往团队里平均分配工时。

2. 观察三种排法的差别
在相同的 690 小时可用产能下,管理者可以选择不同方案。方案甲按 610 小时排入已确认工作,暂不接受未澄清需求,并预留应对返工与突发事项的空间;方案乙把 70 小时候选需求也先写入计划,表面上更积极,实际接近满负荷;方案丙不增加工作总量,但通过提前安排评审、培养第二发布联系人,把架构与发布岗位的一部分工作分散到其他周期或合格备份。
方案甲的优势是承诺边界清晰,代价是部分候选需求暂时不进入周期;方案乙能提高短期需求覆盖面,却把不确定性转嫁给后续执行;方案丙需要提前投入交接和能力建设,但有机会降低长期单点风险。选择哪一种,不取决于哪一组负荷率看起来更漂亮,而取决于业务优先级、风险容忍度和岗位可替代性。
| 方案 | 计划工作量 | 占可用产能比例 | 主要收益 | 主要代价 |
|---|---|---|---|---|
| 甲:仅承诺已确认工作 | 610 小时 | 88.4% | 边界清晰,便于验证预测与复盘 | 候选需求需要等待澄清或进入下周期 |
| 乙:连同候选需求一并计划 | 680 小时 | 98.6% | 表面覆盖需求更多 | 几乎没有余量,且共享岗位已超载 |
| 丙:限制承诺并分散关键岗位 | 610 小时,另安排交接投入 | 需按角色重新计算 | 有机会降低单点依赖和排队风险 | 短期交接会占用资深成员时间 |
3. 负荷预测要和实际完成一起校准
情景模拟只能说明该怎样算,不能证明某个团队使用某个负荷率就一定能按期交付。要建立适合自己的参考线,团队应积累至少若干个相对可比的周期数据,记录计划工作量、可用产能、计划外工作、阻塞、完成情况和返工,再按任务类型或角色拆分观察。
比如连续几个周期都出现“总负荷未超限,但测试任务在最后两天集中排队”,问题可能不是团队总工时不足,而是开发交付节奏与测试容量没有对齐。若预测工作量经常低于实际投入,还要区分估算偏差、临时支持和返工,不要把三者混成一个“效率差”。
对使用 PingCode 等项目管理平台的组织,可以把需求、迭代、任务、负责人、计划时间和状态变化关联起来,再通过统一字段分析计划与实际差异。平台中记录的工时和状态依旧需要规则约束:谁负责更新、何时更新、哪些工作必须进入系统、数据用于什么决策。否则工具收集到的可能只是更大规模的噪声。
4. 数据观察应说明来源和限制
本节案例数据明确属于模拟推演,不能当作行业平均水平引用。正式落地时,建议把数据来源标注为团队任务系统、工时记录、排期会议纪要或人工抽样,并注明统计周期与口径。例如“按最近六个迭代统计,工作日口径,排除法定假日,未分类支持单独记录”。
如需对外引用行业数据,应核对原始报告、样本范围、调查年份和指标定义。尤其要谨慎使用“研发人员平均利用率”“最佳负荷率”这类看似权威的数字:不同企业对可用产能、实际工时和交付完成的定义并不一致,脱离口径比较容易制造错误结论。
六、分场景行动建议:先解决最贵的负荷问题
1. 小团队:先把计划外工作显性化
人数较少的团队不必一开始就搭建复杂的资源模型。先记录每周新增需求、线上故障、支持协作和评审投入,并与计划工作分开。小团队最常见的问题不是数据维度不足,而是关键成员同时承担开发、运维、评审和客户支持,计划表只记录了其中一部分。
每周用半小时核对三件事:正在进行的工作是否过多,谁被多个任务同时依赖,计划外工作是否持续挤压原承诺。把最常见的支持事项纳入容量估算,比要求每个人填报每小时活动更省力,也更容易得到真实数据。
2. 多项目组织:建立共享资源的统一入口
多个项目同时争用安全、架构、测试平台或发布岗位时,不能让各项目经理各自私下预约。建议设置统一需求入口,要求提交目标、所需技能、期望时间、工作量范围、前置条件和业务优先级。资源负责人按全局优先级确认窗口,不以“谁先发消息”决定所有资源分配。
共享资源日历应展示时间窗口与承诺状态,而不是只列一张长名单。对于无法准确预估的支持需求,可约定服务级别或容量配额;例如每个周期预留一部分时间处理紧急请求。预留比例应通过本组织的历史数据校准,不能把示意值直接当作通用标准。
3. 交付稳定但需求不断变化:把插单设成显式决策
如果业务需要频繁插单,应承认这是一种运营模式,不要假装原计划仍然有效。每次新增高优先级工作时,都应明确被延后、移除或降级的工作,并记录决策人、原因和影响范围。否则计划会不断增加,但没有任何承诺被正式撤回,最后团队只能靠加班补偿组织层面的取舍缺失。
可以每周汇总插单工作量占比与其来源,区分线上事故、合规要求、客户承诺和管理层临时请求。不同来源对应不同改善方式:事故占比高,要看质量和运维;需求变更多,要看产品决策和需求澄清;审批频繁超时,则要处理流程等待,而非一味增加开发资源。
4. 探索性项目:用短周期验证控制承诺
探索项目的主要风险是未知,不是成员安排不够饱满。把技术验证、用户研究和架构探路强行拆成大量精确任务,容易制造虚假的确定性。更好的做法是设定短周期验证目标、时间上限和决策门槛,例如在一个明确周期内确认关键技术路径是否可行,再根据结果决定继续投入、缩小范围或停止。
这类项目的负荷视图应突出验证事项、假设、证据和下一步决策,而非只统计完成了多少小时。对探索工作而言,“及时证明某条路线不可行”可能是有价值的结果;如果指标只奖励工时利用率和任务关闭数,团队就可能拖延暴露坏消息。
5. 维护与应急团队:单独核算服务容量
维护团队常被不断出现的缺陷、客户问题和内部咨询打断。若把这些工作都视为“计划外”,团队每个周期都会显示偏差,却无法解释容量消耗。可以把服务请求分级,分别统计处理量、紧急程度、等待时间和复发率,并为已知的支持类型预留容量。
应急工作发生后,仍需记录其对原计划的影响。若某类问题反复出现,应将其从临时消耗转为改进项目,安排根因修复。否则团队会持续用应急劳动抵消系统性缺陷,短期响应指标看起来不错,长期可用产能却越来越少。

七、取舍与边界:哪些事情应该标准化,哪些不该统一
1. 统一口径,不统一所有团队的目标值
组织应统一“可用产能”“计划工作量”“计划外工作”“完成”的定义,否则跨团队数据无法比较。但不应要求不同类型团队使用同一利用率目标。平台团队、探索团队、维护团队和功能交付团队的工作不确定性、服务方式和质量门槛不同,适合的容量缓冲也不同。
可以比较趋势、偏差和风险结构,但跨团队排名要非常谨慎。一个团队计划外工作多,可能是服务职责不同;一个团队交付周期长,可能承担更多复杂迁移或合规验证。比较前先解释工作类型、依赖和质量要求,否则排名会诱导团队优化表面数字。
2. 记录越细,不一定越有效
逐小时记录能帮助某些成本核算或合同项目,但对许多研发团队而言,记录和维护的成本可能超过它带来的决策价值。若团队缺乏稳定的任务拆分、更新纪律和数据用途说明,增加填报颗粒度只会增加抵触和低质量记录。
可以从任务级估算和周期级实际偏差开始,观察这些数据能否改善计划。只有当某个具体决策需要更细粒度信息时,再增加记录要求。例如需要区分现场支持与产品开发时间,就增加对应类别;不要先收集所有数据,再期待未来总能找到用途。
3. 缓冲不是浪费,过量缓冲也不是答案
容量缓冲用来吸收不确定性、突发支持和估算误差,不是鼓励团队闲置。若缓冲长期大量未使用,可能说明估算过于保守、需求输入不足或人员分工不合理;若缓冲每周期都被提前耗尽,则可能说明团队没有识别计划外工作,或优先级机制无法控制插单。
团队应定期观察缓冲的实际消耗,并按风险来源调整。对波动高的维护团队,缓冲可能是必要运营容量;对需求稳定、交付流程成熟的团队,可以通过历史表现逐步缩小预测误差。缓冲应该来自证据,也应该随着证据变化。
4. 人员机动与专业深度之间需要平衡
培养备份能降低单点依赖,但不是所有工作都能通过短期培训实现替代。让资深人员同时承担交付、带教和救火,也可能在短期内增加其负荷。能力建设应进入计划,明确投入时间和预期收益,不要把“培养备份”写成额外任务,却不从其他承诺中腾出空间。
对低频、高风险、知识高度集中的岗位,至少要有可访问的文档、演练过的流程和明确的升级联系人。对核心系统,则要通过代码评审、轮岗、联合值班和知识分享逐步扩大可承担范围。目标不是让所有人都能做所有事情,而是避免一次请假或离职就让关键路径停摆。
八、落地步骤:用六周建立可复盘的负荷闭环
1. 第一周:统一定义和数据边界
召集研发、产品、测试、项目管理和共享资源负责人,确定计划周期、工作量单位、可用产能扣减项、计划外工作分类、完成标准和状态更新时间。先选一个团队或项目试行,不必一次覆盖整个组织。
同时明确数据用途:负荷数据用于预测、容量协调和流程改进,不直接等同于个人绩效。若不先说明用途,成员可能会把记录理解为监控,数据质量和参与意愿都会受影响。
2. 第二周:补齐需求输入和角色容量
盘点近期候选工作,标出负责人、验收条件、依赖、估算范围和不确定性。对共享角色,记录实际可支持的时间窗口,并明确谁有权确认资源。找出没有明确负责人的任务和只有单一执行者的关键环节。
这一阶段不要急着追求所有估算精确。优先识别空白、重复预订、冲突窗口和未澄清输入。未知本身就是有价值的风险信息,先让它可见,再决定是否投入更多分析。
3. 第三周:开展一次容量评审
以角色和时间窗口检查计划负荷,确认团队总量、共享资源和关键路径是否匹配。对超出容量的部分明确取舍:减范围、移日期、换顺序、补技能或接受风险。每项决定都要有负责人和复核时间。
避免在会上只说“大家再想办法”。“想办法”不是资源决策。若确实要压缩交付时间,应说明质量边界、依赖条件和风险承担者;若不接受风险,就必须相应调整范围或日期。
4. 第四至第五周:按固定节奏更新并处理偏差
每周更新任务状态、计划外工作、阻塞和容量变化。对未更新的数据设置提醒和责任人,但不要为了追求系统完整而让成员重复填报。优先把信息采集嵌入已有计划会、站会或项目评审。
发现偏差时,记录原因类别和采取的行动。例如需求变化导致工作量增加,就更新范围决策;共享岗位等待导致延期,就调整预约机制;返工增加,就检查验收和质量流程。偏差需要带来学习,而不是只留在一份报告里。
5. 第六周:复盘预测质量并调整阈值
对比预测工作量与实际完成,检查计划外工作占比、阻塞、角色瓶颈、任务在制情况和周期偏差。重点不是评判团队“准不准”,而是找出哪些输入条件最影响预测。根据观察结果更新估算参考、缓冲规则和升级阈值。
试点复盘后再决定是否扩展到其他团队。扩展时保留统一的核心定义,同时允许各团队按工作性质补充分类。成熟的负荷规范不是一张全组织完全相同的表,而是一套可比较、可解释、能驱动行动的管理规则。

九、最终判断:负荷管理的价值在于更早、更公平地做取舍
1. 用一个检查清单判断方案是否可落地
在正式发布负荷规范前,我会检查以下问题。如果其中多个问题没有答案,建议先完善流程,而不是继续增加图表和计算字段:
- 可用产能是否按休假、会议、值班和支持工作统一计算,是否避免重复扣减?
- 计划负荷是否区分已确认工作、候选需求和高不确定性工作?
- 团队总量之外,是否能看见关键角色和共享资源的容量?
- 计划外工作是否有分类、来源和对原承诺的影响记录?
- 阈值是否对应明确的复核、协商或升级动作?
- 负荷数据是否用于系统改进,而非简单等同于个人绩效?
- 团队是否定期比较预测与实际,并据此调整口径和缓冲?
2. 下一步先做一次小范围容量校准
如果你现在只能做一件事,我建议不要立刻采购新工具,也不要先追求全员精确填报。挑选一个近期要交付的项目,把接下来一个周期的可用产能、已确认工作、未确认需求、共享角色和关键依赖放在同一张视图里,检查一次计划是否成立。
在周期结束时,补记计划外工作、阻塞和返工,再比较预测与实际。两三轮之后,团队通常就能看出最主要的问题是需求输入不稳、共享岗位排队、估算偏差、临时工作过多,还是交付流程等待。这个诊断比照搬一个所谓“最佳负荷率”更有价值。
3. 把负荷率当作信号,不当作目标
负荷流程的核心不是把每个人排满,而是把有限产能分配给最重要、最确定、最具交付价值的工作,并尽早暴露不能同时满足的需求。真正成熟的团队,不会用一个漂亮的平均负荷率掩盖局部超载,也不会把计划偏差都归咎于执行者。
我的判断标准很简单:如果负荷数据能让团队更早发现瓶颈、更诚实地调整承诺,并减少临近交付才爆发的意外,它就在创造价值;如果它只让报表更满、成员更忙、管理者更晚听到坏消息,就需要重新设计。下一步,从一个团队、一个周期和一套透明口径开始,让每个数字都对应一个真实决定。
常见问题解答(FAQ)
1. 研发团队资源负载落地时,最先应该建立哪些关键指标?
我所在的研发团队以前只看任务数量,结果同样是10个任务,有人连续加班,有人却没有明确工作。我想知道,资源负载到底应该用哪些指标衡量,才能反映真实压力,而不是做出一张看起来很完整、实际不能指导排期的报表?
建议先建立“有效产能、计划负载率、关键角色负载率、延期风险、上下游等待时间”五类指标,而不是直接统计每个人名下有多少任务。我们在一次约30人的研发项目中做过两周校准:先记录每人每天可用于项目工作的小时数,再扣除会议、值班、沟通和临时支持,得到有效产能。
以每天8小时为例,扣除2小时固定会议、0.5小时沟通和0.5小时事务后,真正可用于计划工作的时间只有5小时左右。负载率建议按“计划工作量÷有效产能”计算。低于70%通常有余量,70%到85%适合正常排期,85%到100%需要关注风险,超过100%则不应继续堆任务。
更重要的是要单独查看关键角色负载率,例如测试、架构、数据分析和发布负责人,因为团队平均负载为75%时,某个测试负责人可能已经达到125%,这类瓶颈往往比平均值更能预测延期。落地时可以设置一组最小指标:个人周有效产能、个人周计划工时、负载率、未完成工作量、阻塞时长和临近节点任务数。
我的判断是,负载报表不需要一开始就追求几十个字段;只要能回答“谁超载、超载多久、影响哪个节点、应该调整什么”,就已经具备管理价值。
2. 如何制定研发团队资源负载流程,避免资源表沦为形式?
我曾经参与过一次资源盘点,团队花了两天填表,最后项目经理仍然不知道谁能接新需求。大家填写的工时都很精确,但任务状态、优先级和依赖关系没有同步,所以我想知道,一套真正能运行的负载流程应该怎样设计?
资源负载流程最好固定为“需求拆解,工作量估算,资源映射,冲突检查,调整确认,周度复盘”六步,并且每一步都要有明确产物。需求拆解阶段不能只写“完成接口开发”,而应拆成接口设计、编码、联调、异常处理和测试支持;只有拆到可交付工作包,工时估算才有意义。
我们在实际试运行时,将所有超过16小时的任务拆成更小工作包,并要求任务同时绑定负责人、计划开始时间、计划结束时间和前置依赖。第一次排期时,团队提出的总工时比可用产能高出约22%;经过删除重复沟通、调整低优先级需求、把联调前置条件补齐后,超载降到6%。
这说明资源管理的主要价值不是“把人填进表格”,而是暴露计划中的隐性浪费和依赖错误。建议设置三个固定检查点:排期前检查需求是否可估算,排期中检查关键角色是否冲突,执行中检查实际耗时是否持续偏离估算。每周复盘时不要只追问谁延期,还要区分估算偏差、需求变更、等待依赖和人员被临时抽调四种原因。
若连续两周出现同类偏差,就应该修改流程或估算规则,而不是要求成员单纯提高填报准确率。
3. 研发资源负载率达到多少时应该调人、降范围或调整优先级?
我经常看到团队把负载率超过100%直接标成红色,但负责人接下来还是让大家按原计划推进,导致红色指标长期存在。我想知道,负载率达到不同区间时,管理者应该采取什么动作,而不是只做预警展示?
负载率不应被当成单一的报警线,而应结合持续时间、任务紧急程度和角色稀缺度判断。以周为单位看,70%到85%通常是较健康区间;85%到100%说明缓冲正在减少,需要确认是否存在依赖风险;100%到115%可以作为短期冲刺,但最好不超过一周;
连续两周超过115%,通常应当降范围、换人、延后节点或增加支持资源,不能继续用加班掩盖计划失真。我更看重“超载量”和“超载持续时间”。例如某工程师有效产能为30小时,计划工作量为36小时,负载率是120%,表面上只超出6小时;
但如果这6小时属于发布前的关键缺陷修复,实际影响可能大于另一名成员超出10小时的低优先级优化工作。因此建议在表中增加“关键路径标记”和“可延后标记”,并采用以下决策顺序:先移除低价值工作,再调整任务顺序,然后寻找同技能替代者,最后才考虑增加人员。增加人员也不是最快的解法。
我们曾遇到一个后端团队连续超载,后来发现瓶颈并非编码能力不足,而是测试环境每天只能完成一次部署。补充一名开发人员反而让等待更严重。最终通过增加自动化部署和提前准备测试数据,交付周期缩短了约18%,这说明资源调整必须针对瓶颈位置,而不能只看哪个人最忙。
4. 没有专职计划经理时,如何用某项目管理平台持续跟踪资源负载?
我们团队没有专职资源管理员,项目经理还要负责需求、会议和上线,最担心的是负载数据需要每天维护,最后因为维护成本太高而放弃。我想知道,怎样设计字段、规则和提醒,才能让工具真正服务排期,而不是增加一套填报工作?
没有专职计划经理时,关键不是把所有管理动作都搬进某项目管理平台,而是只保留会影响决策的数据。建议强制维护负责人、剩余工作量、截止日期、优先级、依赖关系和任务状态六项字段;详细工时可以按风险抽样填写,不必要求所有人每天记录到分钟。任务状态变化、截止日期临近和负载超过阈值时,再由系统自动提醒相关负责人。
我们曾做过一次简化配置:普通任务每周更新一次剩余工作量,关键路径任务每两天更新一次;当任务连续两次未更新,或剩余工作量在截止日前仍超过可用产能时,自动进入风险清单。这样一来,项目经理每周只需查看三类异常:个人负载超过100%的任务、关键依赖未完成的任务、实际进度明显落后于计划的任务。
相比要求全员每天填写完整工时,维护时间从每周约4小时降到1小时以内。工具配置还应区分“计划数据”和“事实数据”。计划数据包括预计工时和计划日期,事实数据包括已完成工作、实际耗时和阻塞原因,不能让成员为了让报表好看而反复修改原计划。
我的判断是,资源负载管理是否成功,取决于异常是否能在会议前被发现,而不取决于系统里有多少字段。先用少量规则跑通四周,再根据误报率和漏报率调整阈值,通常比一次性建设复杂模板更容易坚持。
核心关键词
文章包含AI辅助创作:负荷流程与规范:研发团队资源负载落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554701
读者评论
我们团队以前按名义工时排计划,值班和评审经常被漏掉。改用个人日历核算可用产能后,排期确实更接近实际;但临时支持怎么估算,还是需要积累一段时间的数据。
关键岗位的负荷比团队平均值更值得关注,这点很有共鸣。想请教的是,共享专家同时服务多个项目时,优先级由业务负责人协调,还是由专家所在团队统一分配?
把工时用于校准计划、而非直接评价个人,比较符合实际。我们遇到的偏差不少来自需求反复调整,如果只统计按期完成率,不把计划变更率一起看,复盘容易把问题归到估算不准。
