资源负载工作负载全流程:研发团队流程优化与一文讲清

研发团队谈“资源负载工作负载”,常见的误判是:看见每个人的排期都排满了,就以为资源利用率很高;项目延期后再加人,又发现交接、评审和返工让进度更慢。真正需要管理的不是日历上有多少空格,而是需求进入后如何转换成可交付工作、工作如何占用技能与时间、负载如何影响交付风险,以及团队何时应该拒绝、拆分或重新排序任务。

一、核心结论:负载管理不是把人排满,而是让承诺与能力匹配

1. 先区分资源负载与工作负载

“资源负载”描述的是团队可用能力被占用了多少,通常按人员、技能、时间段或团队核算;“工作负载”描述的是待完成工作及其复杂度、依赖、优先级和不确定性。两者相关,却不能互相替代。一个人本周排了 40 小时,不代表手里的工作只需要 40 小时;一个团队显示有 20% 空闲,也不代表这些空闲时间刚好能承接关键岗位的任务。

我更愿意把资源负载管理看成一条决策链:先确认真实可用能力,再把需求转换为可估算的工作项,随后识别技能与依赖约束,最后根据交付风险调整承诺。单看“人有多忙”,只能看见表象;把工作量、技能结构、在制品和不确定性放在一起,才有机会判断团队能否兑现计划。

2. 计划的目标是可交付,不是满负荷

如果团队每个人都按 100% 排期,任何评审延迟、线上故障、需求澄清或病假都会把计划推向延期。对知识工作而言,排满工时并不等于增加产出,因为很多工作无法切成互不干扰的整块时间。频繁切换会消耗注意力,也会让任务等待反馈的时间变长。

我建议把“承诺负载”与“理论产能”分开记录。理论产能是排除休假、会议、值班等因素后的可用时间;承诺负载则是在此基础上,结合工作复杂度、依赖和风险后,团队愿意接受的工作量。二者之间应留出缓冲,而不是把缓冲视为浪费。

3. 先管理流动,再讨论利用率

如果团队同时启动太多需求,开发、测试、产品和安全评审之间会堆积大量等待中的工作。此时个人看上去都很忙,交付周期却可能越来越长。判断流程是否健康,我会优先观察在制品数量、等待时间、阻塞时间和交付周期,再看利用率,而不是反过来。

一个实用的管理顺序是:先减少过多并行,再解决关键技能瓶颈,随后提高估算和需求拆分质量,最后才讨论是否需要增员或调整长期产能。增员有时必要,但如果问题根源是输入过量、依赖拥堵或决策等待,单纯增加人数只会扩大协作成本。

资源负载工作负载全流程:研发团队流程优化与一文讲清

二、背景与真实场景:为什么“大家都很忙”,项目仍然会延期

1. 研发工作并不是同质工时

同样是 8 小时,修复一个有明确复现步骤的缺陷,与排查跨服务偶发故障,风险和产出并不相同;同样是开发任务,熟悉代码的维护者与刚接手模块的人,完成时间也可能差出数倍。资源表格通常把工作压成小时数,但真实交付还受上下文熟悉度、协作成本、反馈速度和不可预见问题影响。

在不少团队里,最紧缺的不是“总人天”,而是某一类能力。例如,开发人手充足,能独立完成发布配置审查的人却只有一位;测试资源不少,但掌握关键业务流程的测试人员被多个项目争抢。此时把工作平均分配给所有人,只会让表面负载变平,实际瓶颈仍然存在。

2. 典型场景:季度项目和线上维护互相挤占

以一个多团队研发组织为例,季度初往往同时有新功能、技术改造、客户问题和例行发布。项目计划可能预留了开发与测试工时,却没有把值班、代码评审、跨团队接口确认、数据迁移验证和临时故障算进去。计划看上去合理,执行几周后,负责关键模块的工程师开始被多个项目同时召集。

问题不只是“某个工程师太忙”。关键人员被多条工作流共同占用,会造成需求澄清、代码评审和故障处理都排队。其他成员即使有空闲,也无法越过权限、知识或责任边界替代关键工作。于是团队出现一种典型错觉:总人力够,项目却卡在少数节点。

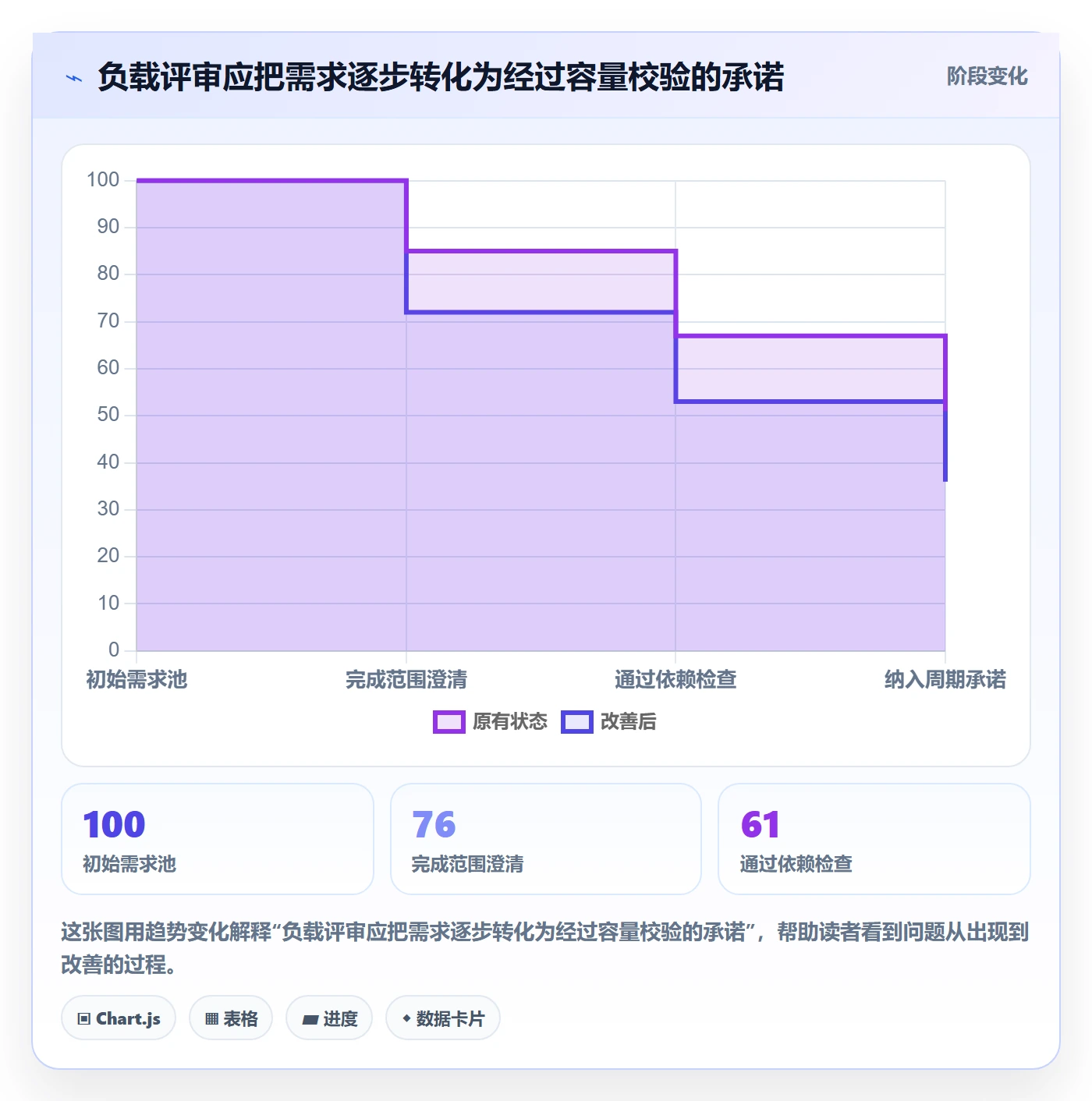

3. 计划与执行之间存在一条容易被忽略的漏斗

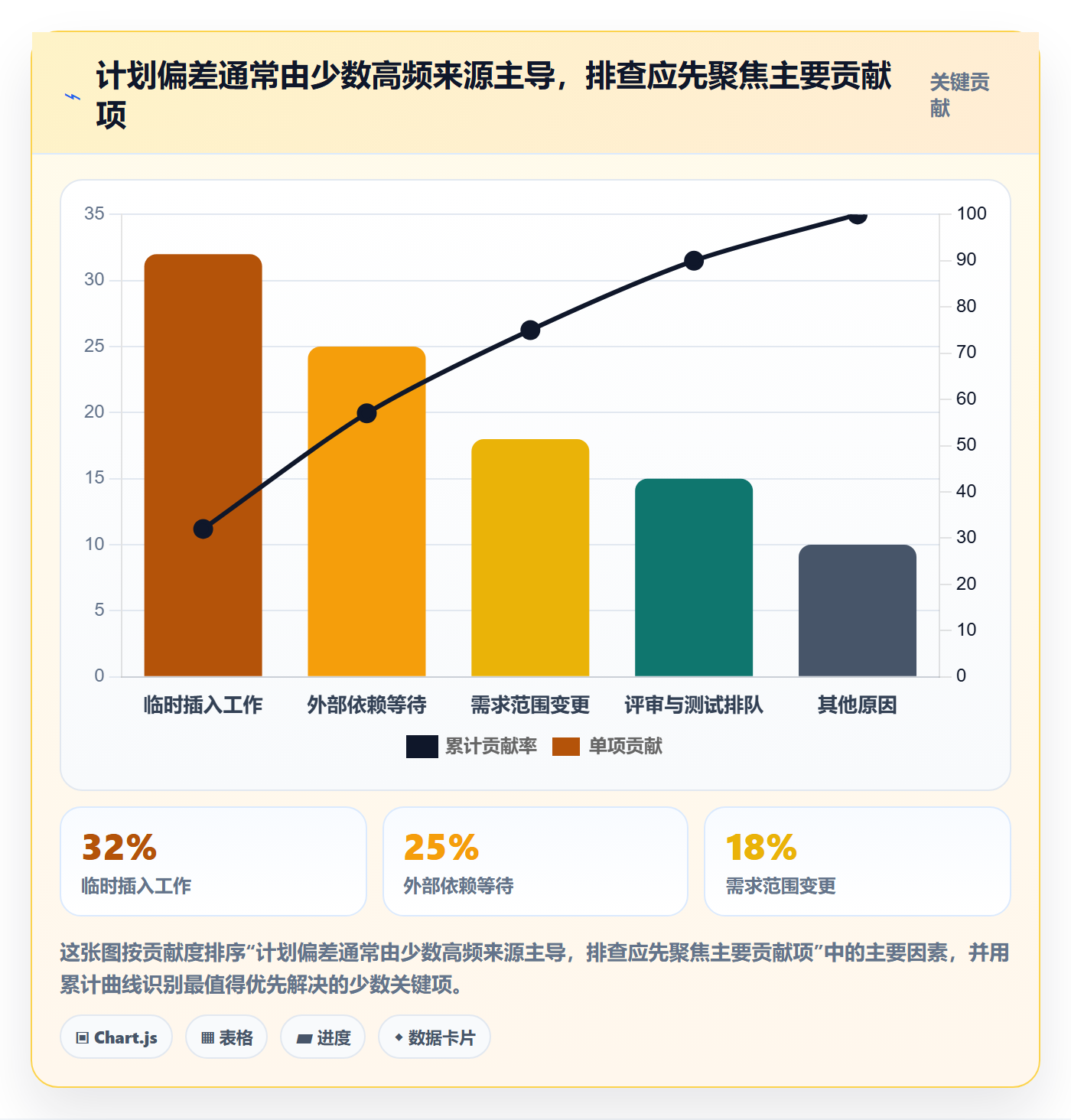

需求被提出,不等于可以马上进入开发。它需要澄清范围、补齐验收条件、确认依赖、分解任务,并经过优先级决策。进入执行后,也会经历开发、评审、测试、修复和发布。资源负载若只统计“已分配工时”,就会忽略需求准备不足和阶段转换造成的等待。

我通常会追问三个问题:任务开始前是否具备足够信息?等待外部输入时是否仍被算作正在执行?任务是否存在一个人才能完成的关键步骤?这三个问题往往比“还有几个人没排满”更能解释为什么计划不断偏离。

现象 表面解释 更值得验证的原因 建议观察的数据
开发任务按期完成,整体里程碑仍延期 开发人员效率不够 评审、测试、发布或外部依赖等待过长 阶段等待时间、阻塞天数、端到端交付周期
多数人负载不高,关键任务持续排队 团队人数太少 技能分布不均,工作集中在少数专长人员 关键技能覆盖率、单点依赖数、任务等待人数
周计划经常被临时事项打断 成员执行力不足 维护与突发工作没有纳入产能基线 非计划工作占比、插入任务次数、计划变更率

资源负载工作负载全流程:研发团队流程优化与一文讲清

三、常见误区:几种看起来精细、实际上会误导决策的做法

1. 把 100% 利用率当作最佳状态

利用率高可以说明资源被充分安排,却不能说明价值交付更快。若每个人都没有可用空间,新增事项只能打断已有工作;一旦需要澄清或返工,原计划就会连锁延迟。更重要的是,研发工作有大量依赖和不确定性,预留时间是应对变化的运营设计,不是对成员工作态度的怀疑。

我不建议给所有团队套用一个固定的“理想利用率”。维护型团队、探索型团队、稳定迭代团队的突发工作比例差异很大。对长期故障响应团队而言,预留较多容量可能合理;对范围明确、依赖较少的短周期工作,计划负载可以相对更高。真正要问的是:这个缓冲是否由历史数据支持,是否能覆盖常见波动。

2. 用工时相加代替工作量判断

工时适合回答“某类任务大致占用了多少时间”,却不一定能准确预测知识工作何时结束。不同人员的经验、任务熟悉度、评审轮次和系统复杂度,都会改变实际投入。若估算精度不足,却把小时数当成硬承诺,成员会被迫把不确定性隐藏在加班和返工里。

对比较成熟的团队,我更关注多轮迭代中的吞吐、周期分布和工作类型,而不只看个人填报的小时。对尚未形成稳定历史数据的团队,工时仍可作为讨论起点,但应明确估算区间、假设条件和风险,不应伪装成精确预测。

3. 把任务平均分给每个人

平均分配听起来公平,却容易把任务拆得过细,增加沟通和集成成本。一个需要端到端理解的改造,若被拆给多个缺乏上下文的人,可能带来更多接口确认、代码冲突和重复测试。负载平衡的目标不是人人手里都有相同数量的卡片,而是关键路径上工作能稳定推进。

分配之前,我会先识别工作之间的耦合程度、关键知识和交付边界。能够独立并行的任务再分散;强耦合任务则优先保持责任清晰,并通过结对、评审或文档降低单点依赖。平均化是形式,流动性和责任闭环才是判断标准。

4. 把所有空闲都解释为可接新活

日历空白不一定是可用产能。成员可能正在处理未登记的技术支持、准备发布、参加跨团队决策,或者需要完整时间段完成高认知负荷工作。管理者如果把这些空白直接当成剩余产能,计划表会越来越漂亮,执行过程却越来越脆弱。

我会把“可用”拆成几个问题:可用时间是否连续?是否具备所需技能?是否有足够上下文?是否要承担响应职责?如果答案不明确,就先把它记为待确认容量,而不是立即承诺给新需求。

5. 只看个人负载,不看工作流负载

个人视角有助于发现过载,但并不能说明工作在系统中如何流动。某人任务少,可能是前置输入没有到位;某人任务多,可能是团队把所有决策和评审集中到他身上。要找到根因,需要同时看个人分配、团队在制品、等待状态和端到端周期。

还要避免把负载数据用作简单的个人排名。数据一旦与惩罚性考核直接绑定,成员就会倾向于拆细任务、填满工时或少报风险,最终使资源模型失去可信度。负载数据首先是流程决策工具,其次才是讨论能力配置的参考。

资源负载工作负载全流程:研发团队流程优化与一文讲清

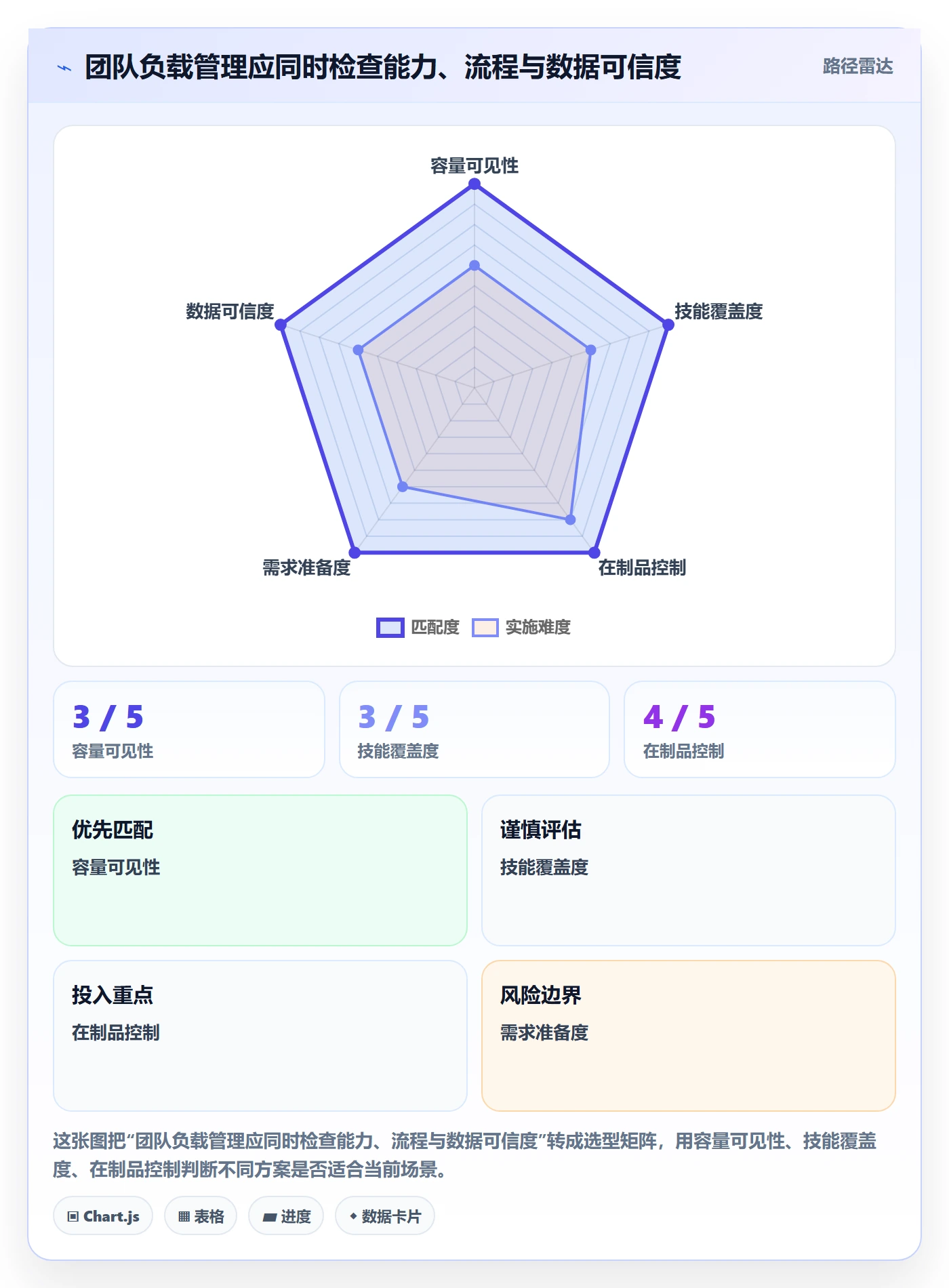

四、专业判断逻辑:从可用能力到交付承诺,按顺序建立模型

1. 先算真实可用能力,而不是合同工时

团队的名义工作时间只是计算起点。要估算一个周期的真实可用能力,应扣除休假、法定假期、值班、固定会议、培训和已承诺的运营职责。之后再按工作类型留出合理的变动空间。需要特别注意,会议时间不能一概算成损耗:有些决策会议是工作必需,但它们确实会减少可用于连续开发的时间。

可采用下面的简化口径:周期净能力 = 名义工时 − 休假与固定职责 − 已知运营工作 − 预留缓冲。这个公式不是精确预测器,而是让团队把过去常被遗漏的成本明确摆出来。若外部突发事项历史上频繁发生,就应把它作为容量假设,而不是每次都当作意外。

2. 再按工作类型识别需求容量

不要把功能开发、缺陷修复、技术改造、客户支持和探索验证混成一个总数。它们的紧急程度、可预测性、技能要求和完成定义不同。按工作类型拆分,有利于比较实际消耗与计划假设,识别团队是否长期把技术债务或维护工作挤到计划之外。

对新项目,我会先基于范围和风险给出区间估算,并明确关键假设;对重复性较高的工作,则可以借助历史吞吐和周期分布预测。估算的价值不在于证明“我们能精确到小时”,而在于暴露哪些因素尚未确定、哪些输入需要先补齐。

3. 将技能矩阵与时间负载放在同一张决策图里

单纯按成员统计负载,无法发现团队能力是否覆盖关键环节。技能矩阵可以记录某项能力的覆盖人数、熟练程度、近期可用性和替补方案。它不必变成复杂的人员评级表,重点是识别“只有一人能做”的任务,以及团队是否有计划降低这种脆弱性。

例如,一个发布流程只有一位成员熟悉时,不能因为其他人日历有空就判定容量充足。更合理的做法是把培训、结对和文档维护计入短期容量,以换取未来更稳定的交付能力。短期看,这会减少可直接投入项目的时间;长期看,它降低关键人缺席时的停滞风险。

4. 用在制品上限约束并行,而非靠催促加速

团队可以为不同阶段设置在制品上限,例如开发中、待评审、待测试和待发布的工作数量。一旦某阶段超过上限,就暂停继续向下游推送新工作,优先清理阻塞和完成已有任务。上限不是惩罚性指标,而是让瓶颈更早显现的信号。

如果所有阶段都不断接收新任务,团队很难看清真正的吞吐能力。减少并行后,成员可能短时间内显得“不够忙”,但交付流通常更容易形成闭环。是否有效,应看周期、返工、阻塞和客户价值,而不是看看板上是否每个人都有任务。

5. 让负载评审成为决策会议,而不是报表朗读

有效的负载评审不应逐项念任务名称,而应回答几个具体问题:哪些承诺在当前能力下不可行?哪些工作被关键技能卡住?哪些事项可以延后、拆分或取消?遇到突发工作时,谁有权决定替换哪项承诺?如果会议没有产生这些决策,负载表通常只会成为另一个需要维护的表格。

可以将每次评审的输出压缩为四类:保持承诺、调整顺序、减少范围、增加或转移能力。每项调整都要记录原因、影响对象和复查时间,避免同一问题反复讨论,却没有留下可验证的决策轨迹。

资源负载工作负载全流程:研发团队流程优化与一文讲清

五、案例与数据观察:一次容量复盘如何改变季度计划

1. 案例口径:这是用于推演的团队样本,不冒充普遍统计

为了说明判断方法,下面使用一个情景模拟:某产品研发团队有 12 名成员,计划一个 4 周周期,名义工作时间按每人每周 40 小时计算。团队同时负责功能迭代、线上维护和发布支持。以下数据是示意推演,不是任何组织的真实经营数据,也不应被当作行业基准。

名义时间合计为 1,920 小时。扣除已知休假 96 小时、固定会议与协作 240 小时、轮值和常规支持 288 小时,再预留约 15% 的不确定性缓冲,团队可用于新增计划工作的容量大约为 1,100 小时。若仍按 1,920 小时排项目,就会把已知职责和风险缓冲重复透支。

2. 发现问题:总容量看起来够,瓶颈岗位却被重复占用

第一次排期时,团队按照任务估算总量约 1,050 小时,表面上低于 1,100 小时的可用容量。但进一步按技能拆分后,代码评审、数据迁移验证和发布协调集中在少数成员身上。总人时的余量并不能转化成这些关键岗位的即时能力,多个任务因此共享同一组关键人员。

复盘还发现,待评审任务长期积压,测试开始时间比计划晚,部分开发虽然完成了自己的子任务,整体需求却没有进入可交付状态。若只比较个人工时,会把问题误判为测试效率不够;追踪工作流后,真正的问题包括评审瓶颈、输入不完整和在制品过多。

3. 调整方案:少开工、先清障、把替代能力纳入计划

团队将 12 个候选需求分成三组:本周期必须完成的 6 个、可以拆分后交付的 3 个、应等待下一周期重新评估的 3 个。对关键评审岗位,安排一名成员结对学习并承担部分低风险任务;对依赖尚未确认的需求,延后正式承诺;同时限制开发中和待评审阶段的在制品数量。

调整后,团队没有增加人员,也没有要求大家延长工时,而是减少并行需求、降低关键岗位被重复预约的情况。代价是部分需求延期,收益是团队可以更早识别风险,避免周期末集中暴露未完成项。这个取舍比“所有需求都先开始”更诚实,也更便于与业务方讨论优先级。

4. 观察结果:用多项指标验证,不用单个数字讲故事

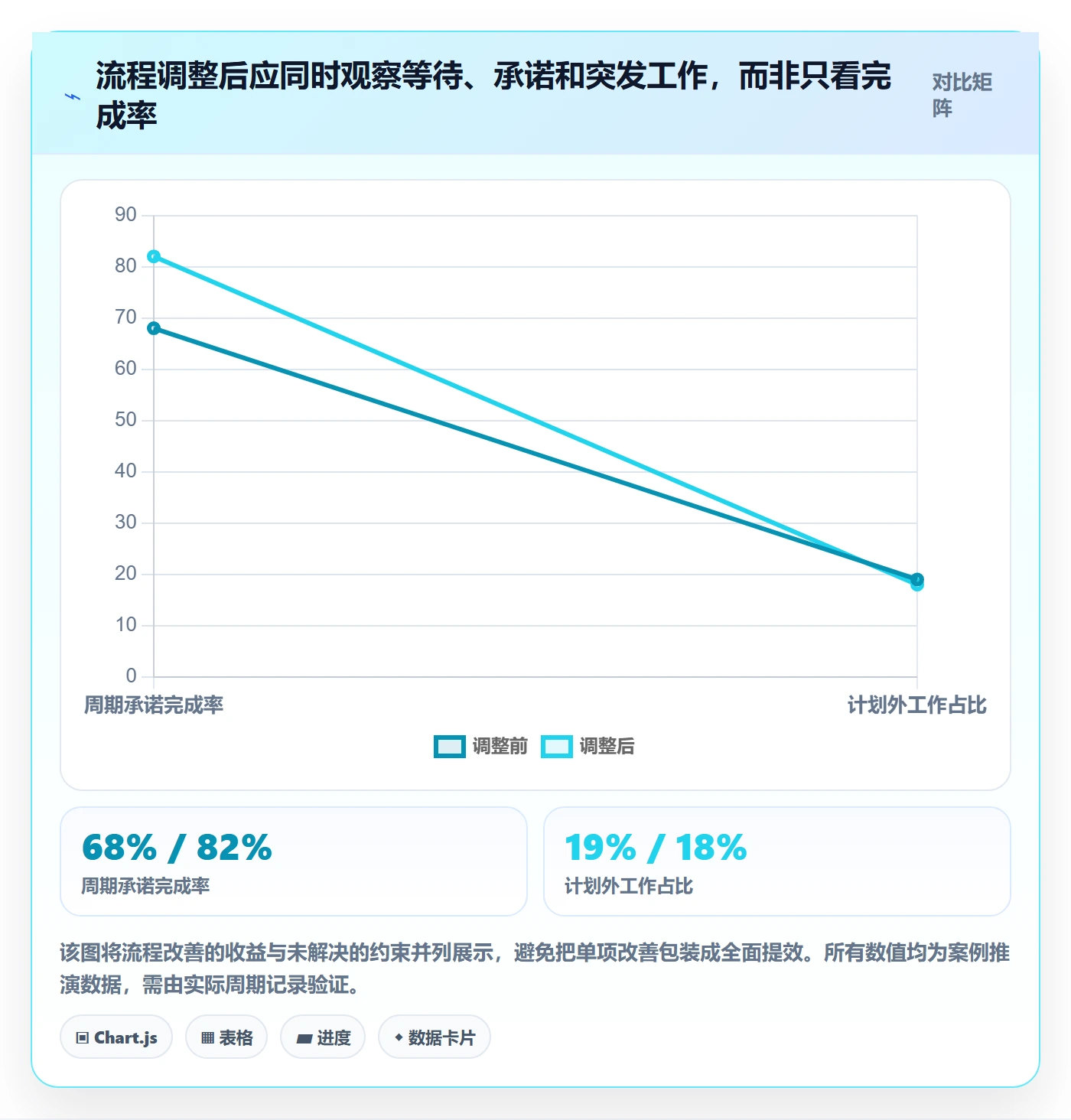

在情景模拟的后续周期里,团队将评审等待时间、任务端到端周期、周期内计划外工作占比和承诺完成率一起观察。假设评审等待时间由 4.5 个工作日降至 2.8 个工作日,周期内承诺完成率由 68% 升至 82%,计划外工作占比仍在 18% 左右。这说明流程改善可能有效,但突发负载并没有消失,后续仍要继续调整维护容量。

重要的是,不要因为承诺完成率上升,就认定团队整体效率已被证明提高。样本只有一个周期时,需求难度、外部依赖和发布窗口都可能影响结果。至少连续跟踪多个周期,并分开看工作类型、难度和阻塞来源,才能判断变化是不是稳定趋势。

观察指标 调整前示意值 调整后示意值 解读方式
评审等待时间 4.5 个工作日 2.8 个工作日 检查评审岗位集中度是否缓解,同时确认评审质量未下降
周期承诺完成率 68% 82% 与需求难度、变更率一起看,不能单独用于评价个人
计划外工作占比 19% 18% 变化不大,说明维护与突发工作仍需单独纳入容量规划
待评审在制品 11 项 6 项 数量下降需结合周期与缺陷率验证,防止以降低评审换取表面速度

资源负载工作负载全流程:研发团队流程优化与一文讲清

5. 工具如何帮助团队形成可信的共同视图

当团队规模较小、工作流简单时,轻量表格可能足够;当组织拥有多个研发团队、共享专业岗位和跨项目依赖时,手工维护的负载信息容易出现口径不一致。此时项目管理平台的价值,不是自动给出正确结论,而是让需求、责任人、估算、状态、依赖和实际进展能在一个可追溯流程中被关联起来。

以 PingCode 这类面向研发协作的管理平台为例,评估重点应放在组织是否能把需求与迭代、任务、缺陷和交付过程连接起来,是否支持团队按统一规则维护状态与责任,以及管理者能否从项目视图识别跨团队依赖。中大型企业或 100 人以上组织还应检查权限、团队边界、数据治理和落地成本,不能只看演示时的看板是否直观。

我不会仅凭工具名称推断它能解决负载问题。选型时应要求供应方用团队真实流程演示:一项需求怎样进入准备阶段,怎样被拆分和估算,关键人员如何被识别,突发任务如何影响原计划,周期结束后又如何回看偏差。若工具只能展示“谁有多少任务”,却无法解释任务为何等待、哪些承诺被替换,管理价值就有限。

资源负载工作负载全流程:研发团队流程优化与一文讲清

六、行动建议:按团队成熟度与工作类型选择落地路径

1. 小团队:先统一口径,不急着上复杂模型

人数较少、工作关系紧密的团队,第一步不是建立庞大的技能数据库,而是统一几个基础定义:什么算可用时间,什么算已承诺,什么状态表示阻塞,突发任务怎样记录。每周用 20 至 30 分钟回看计划与实际差异,通常比要求每个人每天精确填报工时更有价值。

建议先连续记录 4 至 6 个周期的工作类型、承诺数量、实际完成、插入任务和主要阻塞。这个样本未必足以形成严谨预测,但可以帮助团队识别“我们总是漏算什么”。如果维护工作长期占计划外时间的大头,就把它变成容量假设;如果评审等待反复出现,就先改评审流程而不是责怪开发估算。

2. 多团队组织:先解决共享资源与依赖冲突

多个团队共同使用安全、架构、数据或发布资源时,团队各自排满计划,合起来可能超过共享岗位的真实容量。此时需要在团队计划之外建立共享能力视图,明确申请入口、优先级规则、响应时限和替代方案。否则每个团队都可能认为自己的需求“只占一点时间”,合计后却形成关键岗位过载。

对于中大型组织,平台化管理可以降低信息分散和状态口径不一致带来的成本,但前提是先定义管理规则。若流程尚未厘清就直接配置大量字段、审批和报表,工具会放大流程复杂度。建议先在一个跨团队项目中试运行,确认哪些视图能支持决策,再逐步扩展到其他团队。

3. 维护型团队:为不可预测工作留出容量

承担线上支持、故障处理或客户问题的团队,不宜用完全固定的迭代承诺规划全部时间。应根据历史数据单独统计突发工作占比、故障严重度和响应时间,设置明确的值班责任与计划容量。若突发工作远超预期,团队需要与业务方重新排序,而不是把所有影响隐藏为加班。

维护团队还应区分“响应时间”和“解决时间”。快速响应不代表问题已解决,短期缓解也不等于根因关闭。把问题分级、回顾重复故障、推动自动化和知识沉淀纳入工作负载,才能逐渐减少未来的突发容量。

4. 探索型团队:用阶段性投入控制不确定性

新技术验证、产品探索和复杂问题攻关,往往无法像标准需求一样稳定估算。对此可设定时间盒和阶段门槛:先投入有限周期验证关键假设,再根据证据决定继续、调整或停止。不要把探索任务伪装成精确工时计划,也不要因为结果不确定就让它无限期占用关键人员。

探索阶段的成果不一定是功能上线,也可能是风险排除、技术边界确认或原型验证。负载评审应明确这一阶段的学习目标和停止条件。若时间盒结束后没有可复用结论,应检查假设是否可验证、任务是否过大,而不是简单延长投入。

5. 负责人:把每次调整写成可复查的承诺变更

当计划被打断时,管理者需要明确“新增什么、替换什么、影响什么”。如果新增工作不替换任何已有承诺,团队就会被迫承担隐形加班或降低质量。把取舍记录下来,业务方才有机会看到成本,团队也能在周期结束后评估优先级判断是否合理。

建议每次重大调整至少记录:触发原因、被推迟或缩小的工作、受影响的技能岗位、预计风险、决策人和复查时间。这样做不是为了增加文书,而是避免口头变更在多个项目间传播,最终无人知道哪项承诺已经失效。

  1. 列出未来一个周期的候选需求,并标明工作类型、价值、验收条件和主要依赖。
  2. 扣除休假、固定职责、维护支持和已知会议,估算团队真实可用能力。
  3. 按技能与关键岗位拆分容量,识别单点依赖和共享资源冲突。
  4. 先选择能够满足启动条件的工作,再限制各阶段在制品数量。
  5. 每周检查阻塞、计划外工作和承诺变化,必要时替换范围而非叠加任务。
  6. 周期结束后按工作类型复盘预测偏差,更新下一周期的容量假设。

资源负载工作负载全流程:研发团队流程优化与一文讲清

七、取舍与边界:什么情况下该加人,什么情况下不该加

1. 适合增加资源的情况

如果需求优先级经过确认,工作量长期超过可用能力,关键岗位已经持续过载,而且团队的流程等待与返工没有明显改善空间,那么增加人力或引入外部支持可能是合理选择。特别是新增工作具有清晰边界、能拆分并行,并且有人员能够完成知识交接时,新增资源更可能转化为交付能力。

还要把招募和上手成本纳入判断。新成员不会在入职第一天就拥有完整产能;如果系统复杂、文档欠缺、现有人员已过载,培养成本可能进一步挤占短期容量。决策时应比较“增加人员的未来收益”与“短期交接对关键路径的影响”,而不是把新增人数直接等同于即时产能。

2. 不宜只靠加人的情况

如果工作主要卡在业务决策、接口依赖、评审排队或频繁变更,增加开发人员未必能缩短交付周期。团队甚至可能因为沟通人数增加、责任边界不清而产生更多协调成本。此时应先处理需求入口、责任分配、等待环节和在制品,再评估是否仍存在真实的能力缺口。

若团队无法说明过去几个周期的计划偏差来自哪里,也很难判断增加哪类能力最有用。盲目扩编可能只让总人力数字上升,却没有改善最关键的瓶颈。先把问题分类,不是拖延招聘,而是让招聘更接近真实需求。

3. 自动化与人工弹性之间的取舍

自动化可以减少重复测试、部署和数据整理工作,但不适合为了追求“少填表”而自动推断所有工作状态。自动生成的负载预测若依赖过时数据,容易制造虚假的精确感。关键决策仍需要负责人确认范围、风险和优先级,工具适合提供证据,不应替代责任判断。

人工弹性则适用于变化快速、工作难以标准化的团队,但过度依赖经验会让判断无法复查,也难以在团队扩张后维持一致。比较稳妥的做法是让工具自动汇总重复信息,让人工集中处理优先级冲突、技能约束和不确定性较高的事项。

4. 统一规则与团队自治之间的取舍

大型组织需要统一部分口径,例如工作状态、计划周期、关键指标定义和跨团队依赖记录;但各团队的工作类型、突发比例和交付方式并不完全相同。若要求所有团队用同一利用率目标和同一缓冲比例,统一就可能变成形式主义。

可以统一数据定义与复盘问题,把容量参数留给团队按历史证据校准。管理层需要的是可比较的决策信息,不是让每支团队看起来一样。团队自治也不意味着没有约束:当共享资源冲突或组织级承诺受到影响时,优先级和升级机制必须明确。

决策情形 优先考虑的动作 主要收益 需要接受的代价
需求持续超出真实产能,优先级明确 评估增员、外部支持或缩小范围 扩大长期交付能力 招聘、交接和培养会占用短期容量
工作集中在评审、测试或发布瓶颈 限制在制品、培养替补、调整责任分布 改善流程流动并降低单点风险 短期需要投入培训与流程调整时间
突发维护长期挤占计划 单列维护容量、分级响应、减少重复故障 降低计划被隐形打断的程度 可承诺的新功能范围可能减少
需求范围频繁变化 补足准备条件,建立变更替换规则 提高承诺透明度与可预测性 前期澄清时间增加,部分需求延后启动

八、总结:负载数据的价值,是让团队更早做出诚实的取舍

1. 把“忙不忙”改成“工作能否流动”

资源负载工作负载管理,不是把每个成员的日历填满,也不是追求一个看起来漂亮的利用率数字。它要回答的是:团队有多少真实能力,哪些工作值得占用这些能力,关键技能是否覆盖,工作卡在哪里,以及改变计划时谁来承担取舍。

我认为最值得坚持的判断原则是:任何负载数字都要能追溯到工作流,任何新增承诺都要说明替换了什么,任何效率结论都要经过多个周期和多项指标验证。只有这样,负载管理才会从排期工具变成组织决策能力。

2. 下一步从一个周期开始

如果团队目前还没有可靠数据,不必一开始就搭建复杂模型。先选一个周期,记录真实可用时间、工作类型、计划外事项、关键岗位等待和承诺变化;周期结束后,用事实回答:最主要的偏差来自哪里?哪些工作应该提前准备?哪些负载是假满?哪些人或技能正在成为单点?

把答案转化为下一周期的一个具体改动,例如减少并行需求、单列维护容量、为评审岗位培养替补,或建立新增任务替换规则。一次只验证少数关键假设,持续复盘,再决定是否需要更复杂的工具或组织调整。真正有效的资源管理,不是预测得毫厘不差,而是让风险更早暴露,让承诺更可信,让团队有能力在变化中保持交付。

常见问题解答(FAQ)

1. 研发团队如何把资源负载和工作负载统一管理?

我现在同时用需求清单、迭代计划和成员排期,三个地方的数字经常对不上。想知道从需求进入到任务完成,怎样设计一条能持续更新的流程,而不是每周重复填表?

先统一“工作量”和“资源负载”的口径:工作量是任务预计需要的投入,资源负载是某人在某段时间内已承诺投入的工作量。可以按“需求评审,拆分任务,估算工时,分配负责人和时间段,检查容量,执行中更新,复盘偏差”串起来。

举例:一名开发本周可用于项目工作的时间是30小时,已安排任务24小时,另预留6小时处理评审、沟通和突发问题,计划负载为80%。如果把40小时都排满,表面利用率是100%,实际却没有缓冲,任何线上问题都可能造成延期。

流程的关键不是多维护一张表,而是让任务、负责人、预计投入和时间范围有同一数据来源,并规定变更时同步更新。

2. 工作负载应该按人天、工时还是任务数量估算?

我发现同样写着“完成一个接口”,不同成员估出来的时间差很多;如果只数任务,又会把大小任务当成一样。团队应该用什么单位,才能让排期既能比较,也不制造虚假的精确感?

计划阶段建议使用团队统一的工时或人天口径,任务规模较大时先拆分,再估算;不要把任务数量直接当作负载。比如,一个接口任务若包含鉴权、异常处理、联调和测试,拆成若干可验收的小项后,估算会比单写“开发接口”更可讨论。估算不是承诺精确到小时,而是用于发现容量冲突和比较计划偏差。

可连续记录4至6个迭代的预计与实际投入:若某类任务实际耗时经常高于预计,就调整估算规则或补齐隐藏工作,而不是要求成员把数字报得更乐观。跨团队比较时还要谨慎,不同团队的会议、支持和维护占比不同,单看工时利用率容易得出错误结论。

3. 发现某个成员负载超过容量时,应该怎样调整才不只是把任务转给别人?

我经常在迭代中途才发现关键成员已经排满,临时转交任务又会增加沟通成本,甚至拖慢整体进度。有没有一套判断顺序,能分清该减范围、改优先级,还是重新分配人员?

先确认超载是否真实:检查任务是否重复计入、预计投入是否包含评审和联调,以及成员是否承担了未进入计划的支持工作。确认后,按“降低低优先级范围,调整交付顺序,拆分可独立交付的任务,转交任务并安排交接,重新评估日期”的顺序处理。

假设一名成员本迭代可用30小时,却承诺了38小时,超出的8小时不应靠加班自动消化;先判断其中是否有可延后的4小时低优先级需求,再看其余任务能否拆给有上下文的同伴。转交前要明确验收标准、依赖和交接时间,否则只是把个人超载变成团队的返工。

调整后同步更新负责人、投入和时间,避免计划表显示已解决,实际风险仍然存在。

4. 用什么指标判断研发团队的资源负载管理是否有效?

我看到有些团队把成员利用率当成核心指标,数字越高越像管理得好,但迭代延期和临时加班并没有减少。除了利用率,还应该追踪哪些信号,怎样避免指标诱导大家把计划排满?

不要用单一利用率评价团队。更有判断力的组合包括:计划投入与实际投入的偏差、承诺工作按期完成比例、迭代中新增工作占比、阻塞等待时间,以及关键成员的连续超载情况。例如连续3个迭代都出现预计投入低于实际投入,说明估算或隐性工作统计有问题;

若按期率下降且临时插入任务增加,优先检查需求入口和优先级机制,而不是催成员提高利用率。可以每个迭代复盘一次,并按工作类型区分开发、缺陷、支持和会议投入。数据用于发现流程瓶颈,不宜直接作为个人绩效排名,因为高利用率可能意味着没有处理突发问题的空间,甚至掩盖了过度承诺。

核心关键词

读者评论

万
万承宇

我们之前也按个人工时排计划,结果评审和线上支持总被漏掉。把这些固定占用单独记下来后,计划没那么满,临时插单时反而少了些连锁延期。

于
于文博

在制品上限确实能暴露瓶颈,但如果团队没有明确的阻塞处理责任,卡片只是从一个队列挪到另一个队列。落地时最好同时约定谁来协调依赖和多久升级。

于
于嘉禾

技能矩阵有帮助,不过熟练度很难靠表格准确衡量。我们更常用结对和轮岗验证替补能力,再看关键任务是否真的能在主负责人不在时继续推进。

文章包含AI辅助创作:资源负载工作负载全流程:研发团队流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/554241

赞 (0)
飞飞飞飞
资源平衡管理指南:研发团队如何做好资源负载,流程优化全流程
上一篇 1小时前
超负荷怎么做?研发团队流程优化:资源负载从0到1
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
