资源负载看起来像一张“谁有空、谁超载”的表,真正难的是判断:一个人每周被排满 40 小时,究竟代表产能充分利用,还是代表计划已经失真?我在 PMO 资源盘点中反复看到,团队最初以为缺人,拆开工时后才发现,真正的问题往往是关键岗位被多个项目重复预订、任务估算没有包含协作成本,以及管理层把“可用时间”误当成“可交付产能”。
Capacity 管理不是把日历塞满,而是把有限的能力放进经过优先级排序的承诺里。本文给出一套从口径、数据、评审到纠偏的 PMO 落地方法,并用明确标注的情景模拟展示计算过程。文中的模拟数据用于说明方法,不代表任何企业的实际统计结果;团队可以替换为自己的项目数据,复算出适合本组织的容量边界。
一、先讲核心结论:Capacity 管理不是“把人排满”
1. PMO 需要管理的是可兑现产能
我建议先把 Capacity 定义为:在给定周期内,扣除假期、固定职责、必要协作和风险缓冲后,团队能够对项目承诺的工作量。它不是劳动合同里的总工时,也不是资源日历上的空白时间,更不是所有项目经理提交的需求量之和。
如果团队每人每周名义上有 40 小时,PMO 就把 40 小时全部分给项目,排程表看起来很完整,实际交付却很容易出现延期。因为评审、沟通、故障处理、跨团队依赖和临时事务并不会消失,只会被挤到计划之外,最后以加班、延期或质量问题的形式回到项目里。
Capacity 的目标不是最大化利用率,而是提高承诺的可信度。利用率是观测指标,不能单独当成管理目标。若为了让利用率变高而持续压缩缓冲,组织获得的可能不是更多产出,而是更大的返工和延期风险。
2. 先统一“容量、需求、负载、利用率”四个词
资源评审会常常争论“到底缺不缺人”,本质上是每个人用不同口径描述同一个问题。PMO 应在项目组合评审前明确四个概念,避免把需求、排期和可用产能混成一张表。
- 容量 Capacity:某个角色或团队在指定周期内可以承接的工作量,通常以人天、工时或标准工作单元衡量。
- 需求 Demand:经优先级排序后,项目希望占用的工作量。尚未批准的项目需求应单独标识,不能直接算成已承诺负载。
- 负载 Load:已经分配给资源的工作量,包括已承诺项目和经批准的固定职责。
- 利用率 Utilization:负载除以可用容量。超过 100% 表示计划超额,不表示团队能靠加班自然补齐缺口。
我会把“需求超过容量”与“已承诺负载超过容量”分开看。前者是项目组合的优先级问题,后者是履约风险问题。两者混在一起,管理层容易把所有未批准的想法都当成资源缺口,PMO 则失去排序和拒绝的依据。
3. 用三条原则建立管理边界
- 先按角色看缺口,再按个人看排程。先判断缺的是后端开发、测试、数据分析还是业务专家,再决定具体由谁承担。否则资源讨论很容易退化为“把某个人借给某个项目”。
- 先保留固定职责,再承诺项目工作。运维值守、合规审查、团队管理和技术治理等工作若长期存在,就必须进入容量基线,而不是每次被当作意外。
- 先确定优先级,再讨论加人。若同一个稀缺专家同时被五个项目争抢,单纯增加普通资源未必能解决问题。先明确哪项工作先做,往往比要求所有项目同时加速更有效。
对 PMO 来说,最有价值的输出不是一张颜色丰富的资源热力图,而是一份可追溯的决策记录:哪些承诺被接受、哪些被推迟、哪些容量被保留,以及谁批准了例外。
二、背景和真实场景:为什么资源表看起来没问题,项目仍然延期
1. 多项目组织的“隐形超售”
在 100 人以上的组织里,项目数量增加后,资源关系不再是一对一。一个架构师可能同时参加多个项目的方案评审,一名测试负责人可能在不同项目的上线窗口中承担关键审批,还有资深业务人员需要既做日常运营,又支持需求澄清。
每个项目经理单独看自己的计划,可能都认为资源安排合理;把项目放在一起,关键角色却被重复预订。常见情况是每项计划只给某位专家安排 20% 到 30% 时间,合并后却达到 140%。由于单项比例并不醒目,这类超售常常直到交付节点才暴露。
因此,资源负载管理的观察单位不能只有“项目”,还必须包含“角色”和“时间窗口”。项目计划回答谁要做什么,组合视图回答组织到底有没有能力同时兑现这些承诺。
2. 名义工时与有效容量不是一回事
以每周 40 小时为例,员工实际用于某一个项目的时间,通常还要扣除例会、需求澄清、评审、辅导、内部协作及不可预见事务。不同岗位的扣减结构差别很大:专职开发和一线支持人员不能使用同一套默认比例,管理者和技术负责人也不能按纯执行岗位的日历工时计算。
我更愿意把容量拆成两层。第一层是日历容量,用于扣除休假、法定假日、培训和长期固定职责;第二层是交付容量,再从日历容量中留出合理的协作与变化空间。前者相对客观,后者需要用历史数据和团队约定校准。
如果企业还没有稳定的历史记录,不要假装能精确到小时。可以先用人天或半天粒度,连续记录 6 至 8 周,再逐步调整估算模型。精度不够时,诚实地标注“不确定”,比展示两位小数的伪精确结果更可靠。
3. Capacity 管理要跟项目组合决策相连
资源计划如果只在项目启动时做一次,很快就会过期。新项目插入、需求范围改变、员工休假、故障响应和项目延期都会改变容量与需求。PMO 需要建立固定的滚动评审节奏,让容量预测成为项目组合治理的一部分,而不是每次延期后临时找人。
对中大型企业而言,可以参考 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台来承载项目、团队与工作项信息,但工具本身不会自动解决容量定义和决策责任问题。上线前仍要先明确角色目录、估算单位、需求优先级和变更规则,再决定如何配置平台视图及数据流程。
下面的容量结构是一个示意数据,用于展示名义工时如何逐层收敛为可承诺产能。团队应以真实假期、固定职责和历史交付记录替换这些数值。

三、常见误区:看上去量化,实际让计划更不可信
1. 把 100% 利用率当成优秀目标
如果团队把每个角色的计划填到 100%,意味着任何临时缺陷、紧急需求、依赖延迟或估算偏差都没有空间。计划一旦发生变化,所有后续任务都要重新挤压,最终表现为多项目同时延期。
我不建议在没有长期稳定工作流的团队里,将 100% 作为持续目标。对于产品研发、业务变革等不确定性较高的工作,预留缓冲通常比追求满载更有管理价值。具体缓冲比例应由历史偏差来决定,而不是从其他公司复制一个固定数字。
2. 只看总人数,不看关键角色瓶颈
“团队有 20 个人”无法说明团队能否按时完成项目。如果多个交付都依赖同一位安全专家、数据架构师或业务审批人,其他岗位再空闲,也无法消除关键路径上的排队。
PMO 应建立角色容量视图,先把需求按角色归类,再识别缺口。尤其要区分可替代工作与单点依赖工作:可替代工作可以通过调配或培训释放产能,单点依赖则需要考虑范围调整、顺序调整、知识转移或外部支持。
3. 把任务估算直接当作资源需求事实
项目计划里的 80 人天,可能来自历史数据,也可能只是负责人先填了一个看起来完整的数字。若没有统一估算单位、范围边界和置信度,数字相加并不会自动变成可靠需求。
我会把需求至少标注为“粗估、已拆解、已确认”三个状态。粗估需求用于组合层面做情景比较,不应直接用于个人排期;已拆解需求可以进入团队容量评审;已确认需求才适合形成正式承诺。
4. 用个人工时追踪替代产能管理
记录每个人每小时做了什么,不等于掌握了团队容量。过细的工时采集可能提高填报负担,却没有增加项目决策价值。尤其当数据被用于个人绩效排名时,员工更可能优化填报行为,而不是如实暴露阻塞与估算偏差。
容量管理应优先回答组织问题:哪类工作占用了容量、哪些角色出现排队、承诺何时超限、偏差来自哪里。只有当工时数据确实用于成本核算、合规或合同结算时,才有必要采集到更细颗粒度,并明确用途、权限和保留周期。
5. 把团队成员设成可无限切换的“通用资源”
一个人名义上可以同时支持多个项目,但切换上下文会产生损耗。任务越复杂、依赖越多、切换越频繁,计划中的有效产出越可能低于简单相加的工时。若资源表只显示百分比,管理者可能误以为 30% 加 30% 加 40% 等于 100% 的有效工作。
对深度设计、架构、复杂开发等需要长时间专注的工作,我倾向于评估任务块和切换次数,而不只看工时占比。无法避免并行时,应优先安排固定的工作窗口,并减少同一关键人员同时进入过多项目。
6. 把外部供应商或临时人员当作即插即用容量
新增人力不一定立即转化为交付产能。新成员需要熟悉业务、系统、规范和团队协作方式;供应商还可能受合同范围、权限和交接条件约束。若将其到岗日期直接当作满产日期,短期预测很容易过度乐观。
容量模型应区分“可用日期”和“达到预期产出日期”。若新人有明确的导师投入、环境权限和任务边界,爬坡期可以缩短;如果关键知识都掌握在少数成员手中,增加人员反而会先占用资深员工时间。
四、专业判断逻辑:从工作日历到可信承诺
1. 先确定管理单位:角色、团队和个人分层观察
第一层用角色容量做组合决策,判断本季度研发、测试、架构、分析、运营等能力是否匹配;第二层用团队容量确定项目交付窗口;第三层才用个人排程处理具体任务和休假安排。
如果一开始就盯个人,讨论会很快变成谁被借调、谁该加班。先看角色层面,能够让管理者看见更真实的结构性问题,例如测试能力不足、业务审批排队或某类专家需求集中在同一时间段。
2. 用净容量公式,而不是名义工时直接除法
团队可以从一个简单公式开始,再依据自身数据逐步细化:
周期净容量 = 可工作天数 × 单日标准工时 − 假期与培训 − 固定职责 − 已确认的非项目工作 − 风险预留
其中,“风险预留”不是拍脑袋藏出来的闲置时间,而是为历史上反复出现、但无法准确排期的工作留出的容量。若团队没有历史数据,可以先记录每周计划与实际的差异,按月复盘,再把频繁发生的事务纳入基线。
要特别避免双重扣减。例如,团队日历已经扣除了固定值守时间,就不能再从项目容量中重复扣一次;如果某项例会已经计入项目工时,也不应再次作为非项目工作扣除。PMO 的口径说明中应明确每个扣减项在哪一层处理。
3. 对不确定性建立分层,而不是伪装成精确估算
每项需求可以按估算可信度分层。早期概念项目适合用范围区间,例如 20 至 35 人天;需求澄清后可以收窄为 24 至 28 人天;进入迭代计划后再拆到团队可执行的任务单位。
决策时要同时看工作量和置信度。一个估算为 100 人天、置信度很低的项目,不应该和一个估算 100 人天、已有拆解依据的项目被当作相同承诺。PMO 可以为低置信度需求设置探索阶段或容量上限,避免粗估数字挤占确定性工作。
4. 用负载区间设置行动信号
资源容量不是只有“够”或“不够”两种状态。更有用的做法是设置观察区间,并把每个区间关联到行动。以下阈值是建议起点,不是普适行业标准;团队应结合交付波动、工作类型和历史延期情况校准。
| 负载区间 | 管理判断 | PMO 建议动作 |
|---|---|---|
| 低于 70% | 可能存在空闲,也可能是需求未拆解或工作未进入计划 | 核对工作是否遗漏,确认空闲是否为刻意预留,不要立即追加低优先级工作 |
| 70% 至 85% | 多数情形下有一定调整空间 | 继续监控依赖与变化,按团队实际交付稳定性确定是否接纳新增需求 |
| 85% 至 100% | 计划对变化的承受能力下降 | 要求项目经理说明新增需求的替代项、延期影响或明确的容量来源 |
| 超过 100% | 存在超售,已承诺工作无法在现有容量内全部兑现 | 升级组合决策,调整优先级、范围、时间、资源或依赖,不把超额排程当作解决方案 |
这组区间的核心作用不是给团队贴标签,而是触发不同层级的讨论。低于 70% 也不一定意味着浪费,可能是团队为突发支持、探索和知识传递保留空间;超过 100% 则必须指出哪些承诺要改变,不能只在表格里把颜色标红。
5. 将容量风险连到关键路径与交付概率
总负载超过容量并不意味着所有任务都同等危险。若超载发生在非关键、可延期工作上,影响可能有限;若集中在关键路径、上线审批或单点专家上,即使超载比例不高,也可能导致整体交付延期。
因此,PMO 不应只汇总负载百分比,还要问三个问题:缺口落在哪个角色?它是否影响关键路径?是否有明确的替代方案和最迟决策日期?这三项比单独看一个总利用率数字更能预测真正的交付风险。
五、具体案例与数据观察:一个 100 人以上组织如何拆解超载
1. 案例背景与计算口径
以下是一个情景模拟,不是来自特定客户或公开调查。假设某企业有 120 名研发与交付相关人员,同时运行 8 个项目。PMO 在季度规划时发现,项目团队都提交了资源计划,但架构评审、测试验收和业务分析几个角色的计划出现明显重叠。
团队将容量统一为“人天”,以四周为一个滚动窗口。每个角色先按工作日历扣除休假和固定职责,再保留变化缓冲。项目需求按优先级分为已承诺、候选和待澄清三类;只有已承诺需求进入正式负载,候选需求用于情景分析。
示例中的 8 个项目并非同等重要。PMO 与业务负责人将其中 3 个列为必须按期交付,2 个允许调整范围,另 3 个仍处于需求澄清阶段。通过区分承诺等级,团队没有把所有需求一股脑儿算作当前负载。
2. 先看角色缺口,而不是团队总量

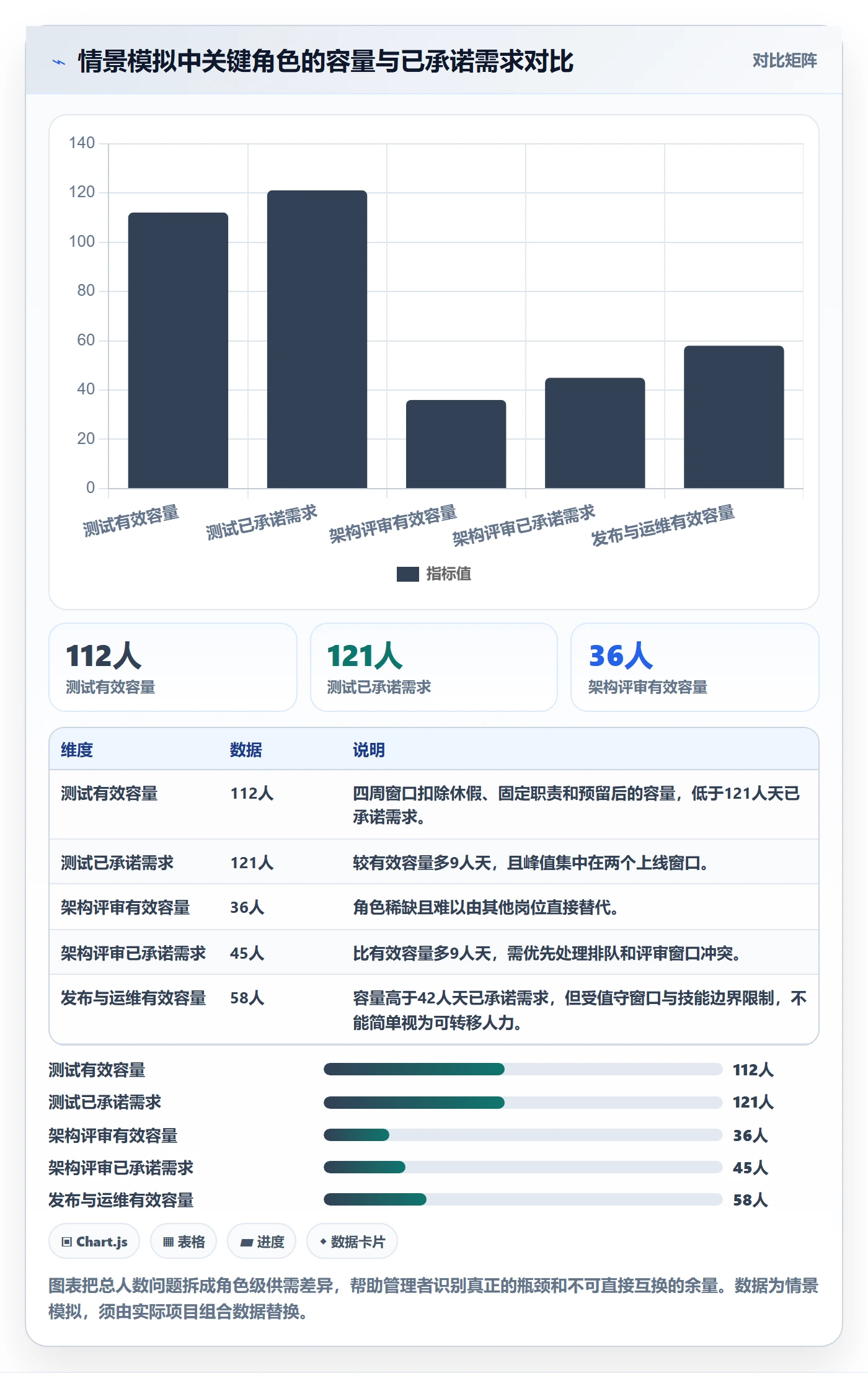

下表是四周窗口内的情景模拟容量。有效容量指已经扣除休假、固定职责和预留后的可承诺工作量;需求则分为已承诺需求和候选需求,候选需求不应被误读为已经批准的任务。
| 角色 | 有效容量(人天) | 已承诺需求(人天) | 已承诺负载率 | 候选需求(人天) | 主要观察 |
|---|---|---|---|---|---|
| 后端开发 | 320 | 286 | 89% | 54 | 已承诺工作接近高负载区,候选需求需排序 |
| 测试 | 112 | 121 | 108% | 26 | 已出现超售,集中在两个上线窗口 |
| 架构评审 | 36 | 45 | 125% | 12 | 单点瓶颈明显,其他角色空闲无法直接补位 |
| 业务分析 | 74 | 68 | 92% | 31 | 当前可承诺空间有限,需求澄清仍是重要输入 |
| 发布与运维 | 58 | 42 | 72% | 20 | 整体有余量,但窗口期和值守要求限制调配 |
从这组模拟数据看,团队总人数并不能解释问题。测试和架构评审的已承诺需求已经超过容量,后端开发也接近高负载区,而发布与运维仍有一定空间。若只看“120 人、整体有空闲”,容易得出可以继续接项目的错误结论。
还要注意,发布与运维的空余容量不能直接挪给架构评审。岗位技能、权限和责任边界不同,资源调配必须有可执行的培训、授权或工作拆分方案。纸面上的空闲不是自动可转移的产能。
3. 再找出超载来自哪里
PMO 进一步把测试超载拆开,发现 121 人天的已承诺需求中,约 34 人天集中在两个同期上线窗口,约 22 人天来自多个项目重复安排的回归验证,剩余部分才是各项目自身新增范围带来的需求。这个分解改变了处理方式:问题不是简单地“再找一个测试人员”,而是计划窗口、重复工作和范围控制同时失衡。
架构评审的 45 人天需求中,部分工作只是等待同一位专家参加会议,另一些则需要真正的设计判断。PMO 与技术负责人将可异步审阅的内容前置,统一评审材料模板,并将非关键项目的评审窗口错开。对必须由资深专家决策的事项,则保留明确责任人,避免以流程优化掩盖专业判断需求。
这一轮分析说明,Capacity 不是机械分配人天。只有把负载拆到工作类型、时间窗口和依赖关系,才能判断缺口应通过加人、改顺序、减范围还是改流程解决。
4. 用情景模拟比较不同处理方案

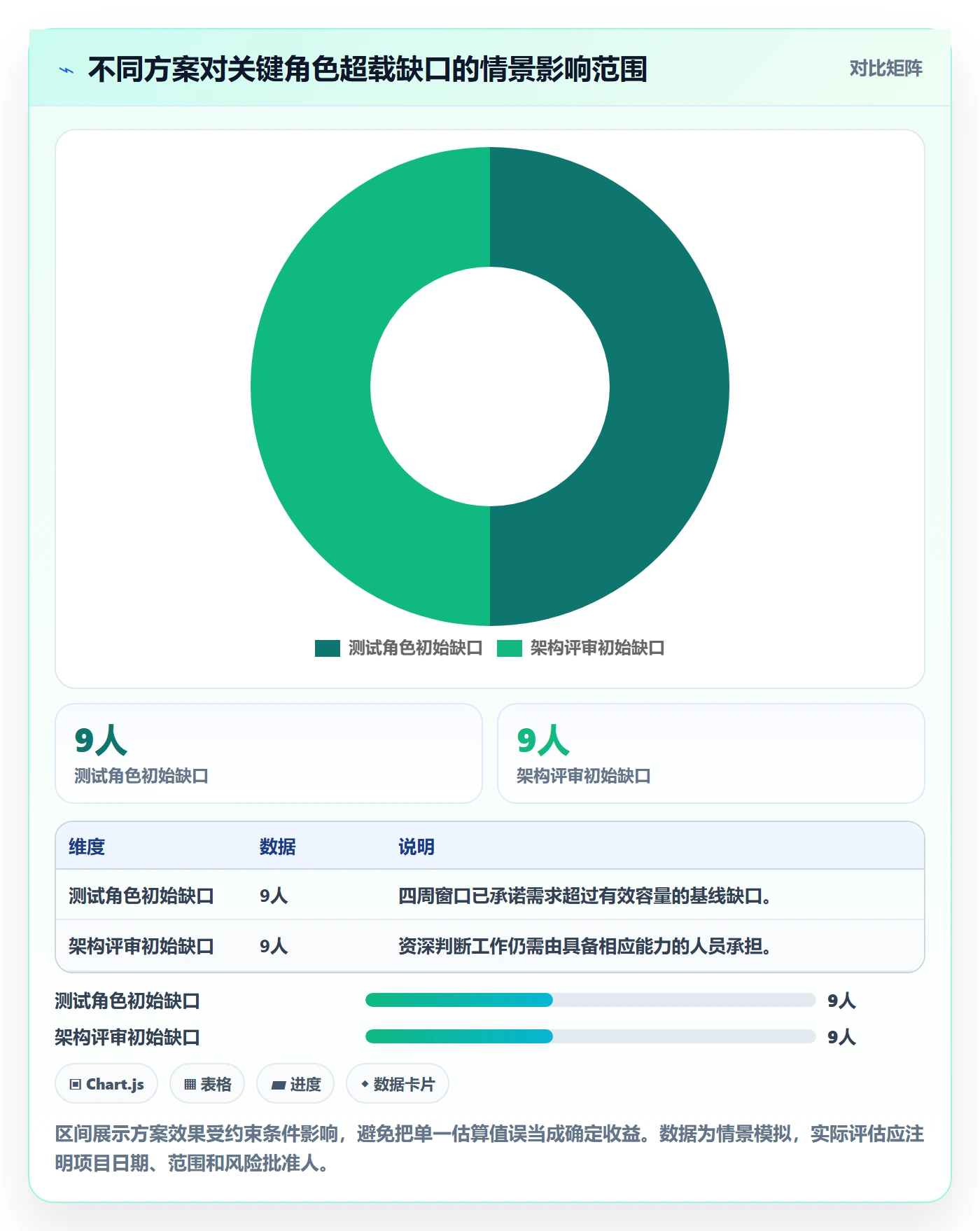

下表仍为情景模拟,用于说明方案比较方法。假设测试角色原始超载 9 人天,架构评审原始超载 9 人天;方案的结果必须结合项目优先级和实际技能约束确认,不能把模拟数据当作对任何组织的保证。
| 方案 | 测试缺口变化 | 架构评审缺口变化 | 决策代价 | 适用条件 |
|---|---|---|---|---|
| 错开两个项目的验证窗口 | 示意减少 6 人天峰值冲突 | 无直接变化 | 可能延后一个项目的验收日期 | 项目优先级允许调整,外部依赖没有锁定窗口 |
| 减少重复回归范围并共享测试证据 | 示意减少 4 人天重复工作 | 无直接变化 | 需要质量负责人确认风险边界 | 多个项目确实存在共享组件和可复用测试 |
| 将低优先级项目评审顺延 | 无直接变化 | 示意减少 5 人天当期需求 | 候选项目启动时间后移 | 评审对象尚未进入不可逆实施阶段 |
| 安排副手参与并完成知识转移 | 无直接变化 | 当期帮助有限,后续窗口逐步释放容量 | 短期占用资深专家时间 | 工作可拆分,且有稳定的文档与复核机制 |
方案比较时,我会要求每项行动都写清楚“释放多少容量、什么时候释放、由谁确认、会引入什么风险”。只写“加强协同”“提升效率”不算容量方案,因为无法验证是否真的消除了缺口。
5. 复盘结果时看趋势,不只看单次利用率
项目组合执行四周后,PMO 应比较计划容量与实际消耗,检查预测偏差来自需求变化、估算不准、固定职责遗漏还是执行阻塞。若每周都出现类似偏差,说明容量基线或估算规则需要调整;若偏差只发生在个别项目,则更可能是项目治理问题。
在模拟案例里,团队不把“负载率降下来”作为唯一成功标准,而是观察超售的角色数量、关键窗口冲突、变更后的承诺稳定性和延期原因是否减少。若负载下降只是因为工作被延迟但风险没有降低,PMO 仍然没有解决问题。


六、PMO 落地方案:建立可执行的容量治理机制
1. 定义数据口径与责任人
启动阶段先确定谁维护什么数据。项目经理负责提交需求、优先级、估算和时间窗口;职能负责人负责确认角色能力、固定职责和可用人员;团队负责人负责校准任务拆分与实际工作方式;PMO 负责口径、汇总、异常识别和决策升级。
不要要求 PMO 独自“猜出”每个团队的真实容量。容量数据必须由了解工作的人确认,PMO 的职责是让数据可比较、变化可追踪、决策有记录,而不是替业务负责人承担资源取舍。
2. 建立角色目录和能力等级
角色目录不必一开始做得很复杂,但必须足以区分真正不同的能力。例如,把所有技术人员统称为“研发”,会掩盖架构、后端、客户端、数据和安全能力的差异;把所有业务人员统称为“分析”,也可能无法反映审批权限、领域经验和系统知识差异。
组织可以采用两到三级的能力分类,并明确哪些能力可以互相替代、哪些只能通过培训逐步获得。对稀缺角色,还应记录单点依赖、替代人选、知识转移计划和授权边界。
3. 设计滚动周期和冻结窗口
Capacity 预测通常不适合只做年度静态计划,也不宜每天重排。PMO 可以设置季度容量视图、月度组合评审和每周短周期确认:季度视图识别结构性缺口,月度评审处理项目优先级与阶段变更,每周检查关键资源和近期窗口。
同时设定适度的冻结窗口。冻结窗口不是拒绝变化,而是要求临近交付时发生的变更必须说明影响、批准人和替代工作。没有冻结机制,资源计划就会被随时插入的高优先级任务持续冲刷。
4. 让计划数据具备版本和变更原因
资源计划每次修改都应保留时间、调整人、调整前后数值和变更原因。否则季度末只能看到“计划变过”,无法判断偏差到底来自需求变化、资源流失、估算错误还是管理层临时插单。
容量变更原因建议使用有限分类,例如新增范围、人员休假、故障支持、依赖延迟、优先级调整、估算修正和组织变动。分类不宜过度细分,否则维护成本过高;也不能过度宽泛,否则复盘无法找到规律。
5. 把资源评审会改成决策会
资源评审会的输入应提前准备,会议不应花大部分时间逐行朗读资源表。PMO 可以在会前提供角色缺口、关键窗口冲突、低置信度需求和已超售承诺的摘要,并为每项异常准备可选方案。
会议中重点讨论四类问题:哪些承诺必须保护;哪些工作可以顺延或缩范围;哪些容量能通过流程、自动化或跨技能支持释放;哪些缺口必须升级到投资、招聘或外部支持决策。会议结束后形成明确的决策记录和行动负责人。
6. 选择系统时先验证工作流,再看仪表盘
工具选型不应从“有没有资源热力图”开始,而要先验证数据是否能贯通:项目需求能否标识优先级和置信度,角色与团队能否映射,计划和实际是否能对比,变更是否可追溯,权限是否符合组织结构。
像 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,可以作为承载项目、团队和工作项协同的候选方案之一。评估时仍应通过试点验证平台能否支持本组织的容量口径、项目组合视图、审批流程与报表导出;不要仅凭功能清单就假定上线后会自动形成治理能力。
如果企业已经有多个系统,也不必为了 Capacity 管理立即替换全部工具。可以先定义主数据来源和同步频率,再决定哪些数据在现有平台内管理、哪些通过数据仓库或接口汇总。关键是避免同一指标在不同系统中出现多个互相矛盾的版本。
七、操作步骤:从试点到稳定运行的 90 天路径
1. 第 1 至 2 周:先做口径,不急着买工具
- 选定一个项目组合试点,例如研发产品线、数字化项目群或共享服务团队。
- 确定容量单位,优先采用人天或半天,不要在数据基础薄弱时追求小时级精度。
- 列出假期、培训、值守、会议、管理职责等固定扣减项,并明确每项只扣一次。
- 确定角色目录、需求状态、优先级规则和估算置信度标记。
- 说明数据用途、访问权限和保存范围,避免团队误以为工时数据会被直接用于个人绩效排名。
这一阶段的目标不是形成漂亮的模型,而是让项目经理、职能负责人和 PMO 对“容量是什么”达成一致。如果口径不统一,后续做出的仪表盘只会更快速地放大分歧。
2. 第 3 至 4 周:建立基线和第一版预测
- 收集未来 8 至 12 周的项目需求、团队日历和已知固定职责。
- 把需求分为已承诺、候选和待澄清,避免低确定性工作直接占满容量。
- 先按角色汇总需求与容量,再分析项目和个人排程。
- 识别超过阈值的角色、关键路径资源和同期高峰窗口。
- 把缺口分为流程可释放、优先级可调整、技能可培养和必须新增资源四类。
第一版预测不需要完全正确,但必须保留原始假设。随后每周或每两周更新一次,让团队逐渐知道哪些假设最容易偏离。以经验猜测的数字只有经过持续校准,才能成为可用的容量基线。
3. 第 5 至 8 周:执行滚动评审和偏差复盘
- 每周检查未来两至四周的关键角色负载和不可移动的交付窗口。
- 每月评审未来一至三个周期的项目组合供需与优先级。
- 将临时插入任务记录为容量变化,不允许只改日期、不记原因。
- 比较计划与实际消耗,识别估算偏差、范围变化和固定职责遗漏。
- 为超售项目确定明确动作,例如顺延、减范围、换序、补技能或增加资源。
复盘不应以追责为起点。如果员工担心如实记录临时支持会影响评价,数据质量会迅速下降。PMO 应关注系统性偏差,区分无法预测的外部变化与可改进的计划纪律,再决定要修正口径还是流程。
4. 第 9 至 12 周:稳定规则并扩展范围
- 检查角色目录是否过细或过粗,合并使用价值低的分类,补齐关键稀缺能力。
- 根据预测与实际差异调整缓冲,而不是为了达成利用率目标随意压缩预留。
- 总结每类超载的来源,确认哪些可由流程改变解决,哪些需要长期招聘或能力建设。
- 把试点中有效的评审节奏、字段和审批边界写成轻量规则。
- 再扩展到相邻团队,检查新团队的工作方式是否适用同一口径,不照抄所有参数。
扩展时要特别留意组织差异。共享服务团队可能受工单波动影响,研发团队可能受复杂任务和技术债影响,咨询交付团队则可能受客户合同与驻场安排约束。可以共享同一治理框架,但容量参数不应被强行统一。
5. 用一组能驱动决策的指标,而不是追求仪表盘丰富
建议从少量指标开始,先保证定义清楚、可行动,再逐步扩展。下面这些指标是管理框架示例,具体阈值需要通过试点和历史数据校准。
| 指标 | 定义建议 | 它能帮助回答的问题 | 常见误读 |
|---|---|---|---|
| 角色负载率 | 已承诺工作量 ÷ 角色净容量 | 哪些能力在指定周期内超售 | 把所有候选需求都放入分子,会夸大已承诺风险 |
| 预测偏差 | 实际消耗与计划消耗的差值,按统一口径计算 | 容量基线和估算是否需要校准 | 偏差高不必然是员工效率低,也可能是范围变化 |
| 临时插入工作占比 | 周期内临时工作量 ÷ 实际工作量 | 团队是否被计划外工作持续打断 | 压低该比例不应以漏记故障和支持工作为代价 |
| 关键角色冲突次数 | 同一关键资源在同一时间窗被重复承诺的次数 | 是否存在资源重复预订和单点依赖 | 只看总次数可能忽略冲突是否影响关键路径 |
| 承诺稳定性 | 周期内未被撤回或重新排期的承诺比例 | 项目组合计划是否能经受变化 | 稳定不代表永不调整,必要变更应及时记录 |
如果指标不能触发具体讨论,就没有必要为了“管理数字化”增加采集负担。PMO 可以先问:这个指标变化后,谁会做什么决策?如果没人能回答,说明该指标可能只是展示数据,而不是管理工具。
八、不同情况下的行动建议:先诊断缺口类型,再决定怎么做
1. 短期峰值超载,但季度总量基本匹配
这类情况通常出现在上线、验收、结算或集中评审窗口。优先考虑错开时间、拆分交付批次、前置准备工作或调整项目顺序,不要立刻将短期峰值当作长期编制缺口。
但错峰并非没有代价。若外部合同、监管期限或客户窗口不可调整,延后可能引发违约或业务影响,就需要在批准前量化风险,并评估短期支持、加班安排或范围缩减是否更合适。
2. 某个角色长期超载,其他角色持续有余量
先确认空余角色是否具有可转移技能,而不是看岗位名称相近就直接调配。若工作可以拆分,可将资料整理、测试准备、数据清洗等部分任务交由受训人员承担,让稀缺专家聚焦决策和高难度工作。
若能力差异无法短期弥合,则应同时评估培养副手、自动化、外部支持和招聘。长期靠一个人支撑关键路径,既是容量风险,也是知识集中与连续性风险。
3. 每周都有大量临时工作打断计划
此时应先区分临时工作的来源:生产故障、用户支持、管理插单、需求变更,还是项目估算遗漏。若故障响应长期存在,就应设立轮值或专门容量;若是临时插单频繁,则需要明确优先级授权和工作替换规则。
临时工作不能被悄悄塞进原计划。每次插入都应回答:它取代了什么?推迟了什么?谁批准?如果没有替代项,所谓“优先级更高”只是让团队承担更多工作,而不是完成真正的取舍。
4. 需求大量未澄清,但管理层要求先锁资源
不要为低置信度需求预留与正式项目相同的容量。可以为探索、原型、需求澄清设置有限容量上限,并在完成关键验证后再进入详细排程。这样既保留决策空间,也避免粗估项目长期占住稀缺专家。
如果必须提前锁定外部窗口或稀缺角色,应将其作为明确的容量期权,记录有效期、取消条件和机会成本,而不是在资源表里把它伪装成已确认项目。
5. 组织处于高不确定性或快速变化阶段
缩短预测周期,使用区间而非单点估算,并将容量更多放在可调整的团队级工作池中。预测周期越长,越要减少伪精确;越接近执行,才越需要细化到具体团队和任务。
不过,短周期滚动不等于频繁改变所有人的工作。应区分“预测更新”和“承诺变更”:前者可以高频发生,后者仍应遵守优先级、影响评估和审批规则。
九、不同情况下的取舍:资源缺口没有无成本答案
1. 加人还是延后项目
加人适合需求具有持续性、工作可拆分、培训与权限准备充分,且新增资源能在关键窗口前形成有效产出。若工作即将结束、知识高度集中或项目范围不稳定,增加人手的短期收益可能低于带教和沟通成本。
延后项目适合项目优先级较低、窗口可调整、延期代价可接受的情况。代价是机会成本和相关方预期管理。PMO 应将延后项目的业务影响写清楚,而不是把“延期”当成简单的排程操作。
2. 减范围还是接受交付风险
减范围适合项目目标明确、非核心功能可分阶段交付,且风险与质量标准不会被破坏的场景。删减内容应由业务负责人确认价值排序,不能让团队私下通过降低测试覆盖或跳过必要审查来制造表面上的按期。
接受风险只有在风险被识别、责任人明确、影响可承受且有应急方案时才是合理选择。若风险只是没有被写出来,延期并不会因为管理层选择“不讨论”而消失。
3. 提高并行度还是减少切换
若工作颗粒度小、切换成本低、依赖明确,适度并行可以提高资源响应能力。若工作需要深度专注、上下游复杂或等待反馈时间长,减少并行项目往往比把更多任务同时塞给同一人更有效。
我通常会先检查关键人员同时参与的项目数和切换频率,再判断是否需要调整。一个专家在五个项目中各承担少量职责,表面上分配均衡,实际上可能没有足够连续时间完成任何一项深度工作。
4. 提升利用率还是保留缓冲
稳定、重复、波动较小的工作,可以提高计划利用率并缩短反馈周期;探索性工作、复杂研发和外部依赖较多的项目,则需要保留缓冲以吸收变化。关键是预留必须有说明和复盘,而不是无条件保留,也不能被随意拿走。
如果持续追求满载,组织将很难处理故障、变更和学习活动;如果缓冲过大且没有使用记录,管理层也无法判断资源是否配置合理。最好的做法不是选一个永远正确的比例,而是用历史数据校准缓冲,定期检验其是否覆盖了真实波动。
5. 统一管理规则还是允许团队差异
统一定义有助于跨团队比较,例如容量单位、需求状态、优先级等级、变更原因和超载升级规则应尽量一致。工作节奏、预留比例、估算方式和评审频率则可以按团队类型调整。
完全统一会忽略不同工作的风险结构;完全自治又会让组合视图失去可比性。PMO 应统一“如何解释数据、如何做决策”,而不是强迫所有团队用同一套看似精确的工时参数。
十、结尾:Capacity 的本质是让组织敢于做取舍
资源负载管理做得好,不是每个人每天都有满满的任务,也不是所有项目都能同时按原计划启动。真正成熟的 Capacity 机制,能够让组织在承诺之前看见稀缺能力,在变化发生时知道谁有权调整,在延期风险出现时尽早做出范围、顺序和资源取舍。
我最看重的判断标准是:当计划超过容量时,组织能不能指出超载落在哪个角色、哪段时间、哪条关键路径;能不能说明有哪些选项以及各自代价;最后能不能记录谁做了决定。若这三件事做不到,再精细的利用率图表也只是装饰。
下一步可以从一个项目组合开始:统一容量口径,按角色整理未来 8 至 12 周的已承诺需求,标出低置信度候选项和关键窗口,再召开一次只处理超载与优先级的评审会。先把一处真实缺口处理清楚,随后用计划与实际的偏差校准模型,逐步扩展到更多团队。Capacity 不是算出一个永远正确的数字,而是建立一套能随着事实修正、也能支撑艰难取舍的管理机制。
常见问题解答(FAQ)
1. 资源负载如何定义Capacity,才能避免PMO只看人天不看交付风险?
我在做项目组合管理时发现,同样是80%的人力负载,有的团队还能稳定交付,有的团队却频繁延期。到底应该把Capacity定义成可用工时、有效产能,还是按角色和技能拆分计算?
Capacity不应直接等于“团队人数×标准工时”,而应定义为某个周期内、某类角色能够用于目标项目并且可被交付验证的有效产能。建议先用公式建立基线:有效Capacity=工作日总工时-固定会议-休假培训-支持运维-不可避免的跨项目切换损耗,再乘以历史交付效率系数。
例如,一个5人研发小组在两周内理论工时为400小时,扣除例会40小时、值班与运维48小时、休假16小时、需求澄清和跨项目沟通32小时,剩余264小时。若过去三个迭代的实际完成量只有计划工时的85%,可承诺Capacity应按224小时左右计算,而不是直接填400小时。
这样做的好处是,计划表里的数字开始接近真实交付能力。我通常会把负载分成三层:理论工时、可计划工时、可承诺工时。理论工时适合做年度预算,可计划工时适合排期,可承诺工时才适合向业务承诺。经验上,知识型团队长期维持在可承诺Capacity的85%至90%已经接近上限;
超过95%时,任何一个紧急需求都会把延期风险放大。PMO应优先推动团队记录连续4至6个周期的数据,再反推效率系数,而不是一开始就套用统一的80%规则。
2. Capacity规划应该按人数计算,还是按角色、技能和关键岗位计算?
我曾经遇到过项目总人数看起来充足,但接口开发、测试和数据分析仍然排不上期的情况。为什么总人力没有超载,项目却依然卡在某一个岗位上?
Capacity规划必须从“人头容量”升级为“技能容量”。项目能否按期交付,通常由最稀缺的关键技能决定,而不是由总人数决定。一个项目需要前端、后端、测试和数据分析各20人天,即使团队总共还有40人天空闲,只要测试岗位只剩8人天,整体Capacity仍然不足。我建议建立“角色,技能,周期”三维清单。
角色解决谁负责,技能解决能不能做,周期解决什么时候可用。例如,后端开发可能有6人,但真正熟悉支付接口的人只有2人;测试人员可能有4人,但只有1人能执行性能测试。此时应把能力拆成普通开发、支付开发、自动化测试、性能测试等可分配单元,而不是只统计“开发”和“测试”两个大类。
实际操作中,可以给每个技能设置稀缺度:可替代技能记为1,具备少量替代者的技能记为2,单点技能记为3。规划时优先检查稀缺度为3的岗位,再看总Capacity。一个简单判断是:如果某项技能的未来4周需求量超过可用量的90%,即使团队总负载只有70%,也应标记为红色风险。
PMO还应同步制定替代方案,例如提前培训、外部采购、降低范围或调整交付顺序。否则,资源表会显示“有余量”,项目现场却会持续等待。
3. 项目组合中出现资源冲突时,PMO应该用什么规则决定先做哪个项目?
我在多个项目同时抢同一批核心人员时,最初采用“谁先提需求谁优先”,结果经常导致高价值项目被低优先级工作挤占。除了领导临时拍板,有没有一套可解释、可复盘的Capacity分配方法?
资源冲突不能只按提交时间解决,建议建立“价值、紧迫性、延迟成本、战略约束、资源可替代性”五项评分,并把分数与Capacity缺口一起判断。一个项目价值很高,但如果延迟一周只损失很少收入,未必应该优先于一个价值中等但存在合同违约风险的项目。
我在组合评审中通常采用100分制:战略价值30分,收入或成本影响25分,延迟损失20分,合规与客户承诺15分,资源可替代性10分。资源可替代性越低,风险越高,得分越高。然后再计算每个项目的关键岗位缺口。例如项目甲综合得分82分,缺口为高级后端12人天;项目乙得分76分,缺口为普通测试20人天。
如果高级后端只能释放8人天,最合理的动作可能不是让项目甲全面开工,而是先完成架构和高风险接口,把剩余工作延后,同时给项目乙安排测试资源。关键是把“优先级”与“投入比例”分开。优先级第一,不代表必须一次性占满全部资源。
PMO可以采用70%主投入、20%阶段性投入、10%缓冲的分配方式,避免项目一旦排到第一位就吞掉所有稀缺资源。每周只调整未来2至4周的滚动计划,并记录调整原因、释放了多少Capacity、造成了什么影响。这样,资源决策才不会变成一次性的会议结论,而会形成可复盘的管理数据。
4. PMO如何把Capacity管理真正落地,而不是只维护一张资源表?
我见过不少资源负载表,颜色很丰富、字段也很完整,但项目经理仍然不知道下周谁能接任务,管理层也无法判断延期究竟是资源不足还是范围失控。Capacity管理到底应该嵌入哪些日常动作,才能持续产生价值?
Capacity落地的核心不是做一张漂亮的表,而是建立固定的“预测,确认,执行,复盘”节奏。建议按周执行轻量更新、按月进行趋势评审、按季度调整基线。周度关注未来两周的岗位缺口,月度关注负载趋势和延期风险,季度再决定是否补招、外包或改变团队结构。具体步骤可以分为五步。
第一步,项目经理提交未来4至8周的需求,必须按角色和技能拆分,并标明需求确定性,例如已承诺、较大概率、探索中。第二步,职能负责人确认每个人的真实可用工时,扣除休假、值班、固定支持和已有承诺。第三步,PMO计算需求Capacity与可用Capacity的差额,并生成绿、黄、红三级预警。
第四步,红色缺口必须形成动作,例如调整范围、替换人员、拆分里程碑或采购外部能力。第五步,在周期结束后比较计划Capacity、实际投入和实际产出,修正下一周期的效率系数。我建议至少追踪四个指标:预测准确率、关键岗位利用率、Capacity缺口关闭率、因资源原因造成的延期占比。
一个试运行案例中,团队连续8周把预测准确率从约60%提升到82%,关键岗位超过95%负载的情况从每月9次降到3次;但这并不意味着利用率越低越好,因为过度保留缓冲会降低产出。真正有效的判断是:高负载是否持续、是否集中在单一技能、是否已经影响里程碑。若只是某一周短暂达到92%,不必立刻扩编;
若同一岗位连续4周超过90%,就应启动结构性解决方案。
核心关键词
文章包含AI辅助创作:资源负载如何做好Capacity?PMO落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/553367
读者评论
我们团队以前也把每周40小时直接当项目工时,结果排期总是比实际快。后来按角色区分会议、值守和协作时间后,预测确实更接近现实,但缓冲比例需要持续用历史数据校准,不能一次设定后长期不变。
按角色而不是只看个人负载,这个思路比较实用。实际项目中最容易卡住的往往是架构、测试或业务审批岗位,普通成员还有空闲也解决不了问题。建议评审时同时记录替代方案和预计排队时间,方便后续做范围或顺序调整。
文章对粗估、已拆解和已确认的区分很有启发。不过落地时还要注意数据维护成本,若每周都要求成员填报过细工时,容易变成形式工作。我更倾向于先用半天或人天粒度,只有出现明显偏差时再追查具体原因。
