产能落地方案:PMO开展资源负载的协同管理案例解析

PMO做资源负载管理,最容易出现的误判,不是把某个人排得太满,而是把“计划上有空”当成“实际能投入”。在我参与复盘的一类中大型研发组织里,项目计划显示关键工程师未来两个月平均负载只有约 75%,但多个项目仍同时延期;进一步拆分后才发现,会议、支持、缺陷处理和技能不匹配吃掉了大量可用时间。资源负载的落地方案,因而不能止于一张人力热力图,而要把需求、能力、优先级、承诺和变更放进同一套协同机制。

一、先讲结论:资源负载不是排满人,而是管理承诺

1. PMO要管理的是“可兑现产能”,不是名义工时

我判断资源负载体系是否有效,通常先问三个问题:项目需求是否经过拆解,团队可用时间是否扣除了非项目工作,资源冲突是否有明确的决策人。如果这三项没有答案,系统里显示的负载率再精确,也只是把未经验证的假设计算得更漂亮。

可兑现产能,是扣除休假、例会、运维支持、临时任务、学习带教等因素之后,团队在某一周期内真正能分配给项目工作的时间。它不是固定比例,也不应全年不变。产品发布期、财务结算期、客户交付高峰期,团队的可用产能可能明显不同。

资源负载管理的目标不是让每个人达到百分之百忙碌,而是让关键工作在正确时间由具备相应能力的人完成。因此,负载率只是诊断信号,决策还要结合任务优先级、技能匹配、依赖关系、交付风险和调整成本。

2. 先建立四个共同口径,再谈工具和看板

不同部门对“资源”“工作量”“优先级”和“完成”经常有各自理解。PMO如果没有先统一口径,业务负责人会认为自己提交的是完整需求,职能经理会认为资源只是借出几天,项目经理则可能把估算人天当成承诺人天。

我建议至少统一以下四个口径:资源按团队、角色还是具体人员统计;工作量按人天、工时还是相对规模估算;负载按周、双周还是月观察;需求进入排期前需要提供哪些信息。没有统一口径的数字不能直接拿来比较,也不能据此考核团队。

  • 资源口径:区分具体人员、角色产能和团队产能,不能把三者混为一谈。
  • 工作量口径:明确估算包含开发、评审、测试、部署、沟通中的哪些部分。
  • 时间口径:统一规划周期,并定义滚动预测与正式承诺的区别。
  • 优先级口径:区分战略优先级、客户紧急度和实际排期顺序。

3. 负载率应该用于发现风险,而非制造利用率竞赛

如果组织把高负载率当成优秀表现,团队会倾向于把所有时间都先报出去,预留缓冲反而被视为“闲着”。结果通常是临时事项一来,原有承诺集体失真;项目延期后,大家再通过加班补偿计划缺陷。

我更愿意把负载看成一组风险信号:持续超载说明承诺与能力不匹配;持续低载可能意味着需求不足、能力配置不对或工作被遗漏;负载剧烈波动则可能代表需求入口和变更治理薄弱。单一负载率不是绩效指标,负载变化的原因和后果才是管理信息。

观察信号 可能原因 PMO应追问的问题
连续多个周期高于可用产能 需求过多、估算偏低、临时工作未入账 哪些承诺可调整,哪些工作可以延后或缩减?
计划负载低但交付仍延期 关键技能瓶颈、依赖等待、会议与支持未计入 瓶颈是总人力不足,还是特定角色和节点不足?
每周负载大幅变化 需求反复、资源频繁借调、计划更新不及时 变更由谁批准,影响是否回写到项目计划?

二、背景与真实场景:为什么“看起来有空”仍然交付困难

1. 典型组织环境:项目多、资源共享、需求变化快

以下案例来自我整理的中大型产品研发组织常见场景,组织规模和数据经过脱敏与情景化处理,不代表某一家企业的审计结果。案例组织约有 320 名研发、测试、产品和设计人员,多个业务线并行推进版本迭代、客户定制、平台升级和合规改造。

组织原先使用项目计划表收集资源需求,各项目经理每月报一次人天,职能负责人通过会议协调冲突。表格能列出“某位后端工程师在某项目投入 10 天”,却没有说明这 10 天是否包括值班、评审、线上故障支持,也没有记录这项投入与其他项目承诺是否重叠。

问题通常在交付前才显现:两个项目都认为自己优先级最高;关键测试人员在同一周被多个项目预约;业务临时插入客户需求,但没有同步调整原计划。管理层看到的是“资源已经分配”,项目团队面对的却是“资源并没有真正可用”。

2. 资源冲突不是一种问题,而是四类问题叠加

我在复盘资源冲突时,会先将其拆成需求、供给、能力和治理四类。这样做的好处是避免一开始就把所有问题归结为“人不够”,因为扩招只能解决其中一部分。

  • 需求问题:需求拆得不完整,估算不含测试、上线或跨团队协作,导致工作量持续上浮。
  • 供给问题:团队确实缺少时间,或者排期高峰与休假、发布窗口、运维值守冲突。
  • 能力问题:总人数足够,但特定技术栈、业务知识或审批权限集中在少数人手中。
  • 治理问题:冲突没有明确的升级路径,项目经理各自争取资源,变更也没有同步更新承诺。

这四类问题可能同时发生。比如一个平台项目延期,表面原因是开发人手不足;深入后发现,业务需求每周变化,架构评审只由一位专家负责,线上支持又占掉团队可用时间。单纯增加开发人数,未必能缩短关键路径。

3. 把“占用”与“产出”分开看

资源表常记录某人被分配给项目的比例,却很少记录这段时间实际推进了什么。一个人本周被标记为投入 80%,如果其中一半时间在等待接口、参加重复会议或处理未登记故障,项目并没有获得 80% 的有效产出。

我不建议PMO把工作时间追踪做成逐分钟监控。更实用的做法,是记录足以解释计划偏差的类别,例如项目交付、产品支持、运维与缺陷、会议协作、请假培训。数据颗粒度要能支持决策,但不能让记录成本高于管理收益。

在一些团队试点中,我们把非项目工作单独列为“容量扣减项”,让团队负责人按周校准,而不是要求每个人每天提交复杂工时。通常两到三个规划周期后,组织就能识别出被忽略的固定负担,计划准确性也比单纯增加资源表字段更有改善空间。

4. 先识别关键岗位瓶颈,再看全组织总量

总体上有 30 人空闲,并不意味着关键项目能按期交付。如果这 30 人没有所需的安全测试、数据迁移或行业配置能力,资源总量对关键路径没有直接帮助。PMO需要从“人数视图”进一步走向“技能与依赖视图”。

我会关注三类集中度:关键技能由多少人掌握,关键审批或架构决策由多少人承担,关键任务是否在同一时间窗口排队。只要其中一项过度集中,团队就可能出现看板上不拥挤、交付链条却卡住的现象。

三、常见误区:数字变多,不代表协同变好

1. 误区一:把百分之百负载当作理想状态

理论上,100% 代表所有可用时间都被安排。但在实际工作中,任务切换、沟通等待、突发缺陷和依赖延期都存在。若计划没有任何缓冲,少量扰动就会造成连锁延期;团队随后靠加班追赶,组织却误以为问题只是执行不够努力。

我更关注负载是否连续高于团队可持续阈值,而不把某个固定百分比当成跨组织标准。研发团队、客户支持团队和合规运营团队的工作中断模式不同,合理预留也不同。较好的做法是用历史实际投入、计划偏差和突发工作占比校准缓冲,而不是照搬行业“最佳值”。

2. 误区二:把资源表做得更细,就认为预测更准

表格能细到人、周、任务,并不等于输入可信。若需求仍在探索期,人员还没有确认投入,估算依据也不一致,那么细颗粒度只是把不确定性包装成精确数字。PMO要区分“需求预测”“团队容量预留”和“正式承诺”,不能把三种状态放在同一列里。

我通常建议使用状态标识:待评估、容量预留、已承诺、执行中、已完成或已取消。早期机会可以进入预测,但必须标注置信度;只有经过范围确认、资源负责人确认和优先级决策的工作,才进入正式承诺。

3. 误区三:只按人头调配,不看技能和上下文切换

把三位工程师的空闲时间相加,不能直接抵消一位关键专家的缺口。技能并非完全可替换,熟悉业务规则、系统边界和客户历史也需要时间积累。临时把人从一个项目切到另一个项目,可能同时损失交接、恢复上下文和建立信任的成本。

当资源冲突出现时,我会先问是否可以调整范围、顺序或交付方式,再讨论人员调动。尤其在短周期工作中,频繁换人可能让名义投入增加,实际产出反而下降。团队稳定性也是产能的一部分。

4. 误区四:让PMO替业务部门决定所有优先级

PMO可以建立规则、暴露冲突、提供影响分析,但不应替业务负责人承担价值取舍。某个项目应该保留客户承诺还是延后内部优化,涉及收入、风险和战略判断,最终需要有权衡责任的业务决策人。

如果PMO只能把冲突放到会上,却没有明确谁拍板、何时拍板、决定如何回写,协调会议就会反复讨论同一问题。PMO的价值不是“替所有人分配资源”,而是让决策所需的事实、选项和代价清晰可见,并追踪决策是否落实。

5. 误区五:将工具上线当成机制落地

资源管理工具能帮助整合项目、人员、时间和状态,但工具不会自动创造可信估算,也不会替组织解决授权不清的问题。工具上线后如果每个部门继续维护自己的表,系统就会成为额外录入渠道,而非共同事实来源。

对于超过百人的组织,使用具备项目、团队、需求和数据视图的管理平台,可能比维护大量互不相连的表格更容易形成协同。例如在评估 PingCode 这类面向中大型组织的项目管理平台时,我会优先验证项目数据能否与团队容量、需求变化和交付状态形成可追溯关联,而不是只看是否有资源甘特图。

四、专业判断逻辑:从需求到承诺的协同闭环

1. 先定义资源负载的计算边界

资源负载的计算应从分母开始。若团队每周名义工作时间为 40 小时,不能默认 40 小时全部可用于项目。组织需要依据实际情况扣除固定会议、支持值守、休假、培训和其他持续性工作,再得到可规划容量。

一个便于起步的计算方式是:周期可规划容量 = 名义工作时间 − 已知不可用时间 − 经确认的固定非项目工作。某任务负载率则为计划投入除以对应周期可规划容量。这个比率用于暴露偏载,不是对个人进行分钟级产出评价。

举例来说,一位工程师某周名义工作 40 小时,预计有 5 小时团队例会、4 小时轮值支持、3 小时培训,那么初步可规划时间是 28 小时。如果项目计划仍排入 36 小时,负载率约为 129%;这比单看“本周分配到项目 90%”更接近现实。

2. 将需求分成三个成熟度层级

需求成熟度决定了预测可信度。探索中的需求可以用于判断中长期容量,但不能与已确认的交付承诺混在一起。对每个需求,PMO应记录范围边界、预期时间、负责人、估算来源和不确定因素。

  • 机会预测:业务价值与大致时间已知,范围仍变化,适合做情景规划,不适合锁定具体人员。
  • 容量预留:价值和窗口相对明确,主要工作量有初步估算,可以先预留团队容量并标记风险。
  • 正式承诺:范围、依赖、验收条件和资源负责人已经确认,才进入明确的交付基线。

如果领导要求“先把人留出来”,PMO可以做容量预留,但应明确这并不等同于承诺按期交付。这样既能支持前瞻规划,也能避免未成熟需求挤占已承诺工作的资源。

3. 使用分层视图,而不是只给一张全员热力图

一张面向全组织的热力图可以提示哪里可能过载,却很难解释原因。PMO应按决策层级提供不同视图:管理层看项目组合的需求与供给缺口;职能经理看团队与技能容量;项目经理看里程碑、角色和依赖;执行团队看近期工作与变更。

视图之间需要共享同一数据定义,但不必给所有人相同的细节。高层不需要阅读每个任务的工时,执行人员也不应该被要求理解完整的投资组合模型。信息设计的目标,是让不同角色能在自己的责任范围内采取行动。

4. 建立冲突处理的决策顺序

当需求超过容量时,PMO不应立即把问题转化为“再找几个人”。我会用固定顺序检视选项:先确认需求是否必要,再看能否调整范围或拆分交付;其次调整先后顺序和窗口;再评估跨团队借调或能力培养;最后才把招聘、外包或延期作为显式决策。

  1. 确认工作是否必须在目标周期内完成,避免低价值需求挤占关键产能。
  2. 检查范围能否拆分,以较小可交付结果降低一次性资源峰值。
  3. 调整项目顺序和关键路径,减少多人同时争抢同一角色。
  4. 评估借调、结对、培训或外部支持,并计入交接成本与质量风险。
  5. 若仍无法满足容量,提交业务负责人选择延期、缩范围或增加投入。

这套顺序的重要性在于,它把“资源不足”从一句笼统抱怨,转换成可比较的方案。管理层可以看到每种选择的代价,而不是只在会上争论哪个项目更重要。

5. 把变更回写到基线,而不是只在会议纪要里记录

新增需求、资源借调或里程碑变化发生后,应同步更新容量预测、项目承诺和风险状态。若变更只留在会议纪要里,团队就会继续按旧计划被多方预约,直到延期发生后才发现各方使用的不是同一版计划。

我建议每项重要变更都记录四个信息:变更来源、影响范围、批准人、被替代或延期的工作。最后一项尤其关键,因为组织很容易记录“新增了什么”,却不记录“因此放弃了什么”。

6. 将工具选择放在流程验证之后

选工具前,我会先用一两个典型团队跑通最小闭环:需求如何进入,估算由谁确认,容量如何计算,冲突由谁决策,变更如何回写。工具需要支持这些角色之间的协作,不一定需要一开始配置复杂的全组织模型。

评估 PingCode 等项目管理平台时,可以关注项目与迭代数据是否可关联、资源视图是否支持团队与角色层级、权限是否适合跨部门协同、历史变化能否追溯,以及报表能否区分预测和承诺。对中大型组织而言,导入成本、权限治理和既有流程适配,通常比演示环境里的功能数量更影响长期采用。

五、案例与数据观察:从冲突清单到可执行的容量决策

1. 案例边界与数据说明

下面的案例是根据多个项目治理场景抽象出的匿名化情景推演,用来说明分析方法,不代表某家企业的真实经营数据或工具效果。组织有 6 个业务项目,跨研发、测试、产品和平台团队协作;最初以月度表格汇总资源,随后改为双周滚动预测、月度组合决策。

试点前,团队报告的平均计划负载约为 92%,但关键里程碑按期率只有 61%。复盘发现,表中的负载没有扣除平均约 15% 的支持与临时工作;此外,测试、安全评审和数据迁移等关键角色被多个项目重复预约。数字表面上并不显得异常,真正的问题藏在口径和瓶颈分布里。

2. 第一步:将总负载拆到团队和角色

PMO先把工作量按团队、角色和周拆分,并区分已承诺工作、容量预留和机会预测。结果显示,整体资源并非全面不足:普通开发角色在部分周期存在余量,但测试和平台架构角色在发布窗口集中超载。若只按部门总人数招聘,既无法及时填补瓶颈,也可能增加其他周期的闲置。

角色类别 名义容量指数 需求峰值指数 识别出的主要风险
业务开发 100 106 轻度峰值,部分需求可错峰或拆分
质量测试 100 138 发布窗口集中,测试准备过晚
平台架构 100 132 决策集中在少数专家,评审排队
产品与分析 100 91 总体容量可用,但需求澄清时点不均

指数以该角色的名义容量为 100,仅用于展示需求相对供给的差异,不代表真实人数或工时。这个视图改变了讨论方式:团队不再泛泛地说“研发资源不够”,而是能指出哪些角色、哪些周、哪些项目构成瓶颈。

产能落地方案:PMO开展资源负载的协同管理案例解析

3. 第二步:追踪负载偏差来自哪里

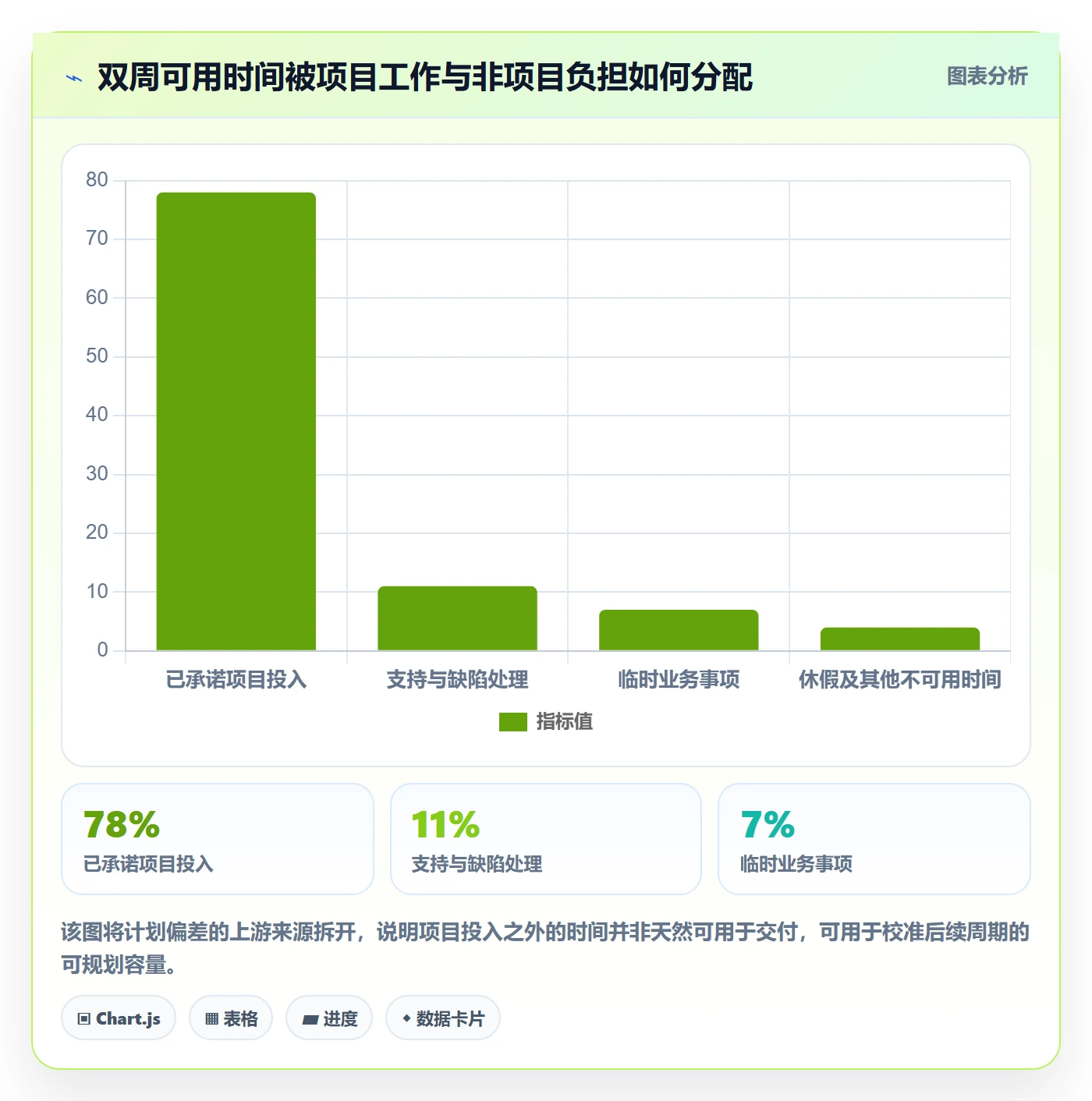

团队接下来对连续四个双周周期的计划与实际投入做分类复盘。情景数据中,已承诺项目投入占计划可规划时间约 78%,支持与缺陷处理约 11%,临时业务事项约 7%,休假及其他不可用时间约 4%。原计划把后面三项大部分当作零散例外,因此名义上可排入项目的时间被高估。

这一步的重点不是让每个人填报更多工时,而是找出可预测的固定负担。支持工作若每个周期都存在,就不应继续以“突发”名义从容量中消失;临时事项若集中在特定团队,也应通过业务入口纳入排期,而不是事后要求项目团队自行消化。

产能落地方案:PMO开展资源负载的协同管理案例解析

4. 第三步:用决策选项替代“全都要”的冲突会议

试点期间,两个项目同时要求平台架构专家在同一双周完成评审。PMO没有先让专家加班,而是整理出三种选择:保留两项完整范围但将其中一项延期;把其中一项拆成先完成风险评估、后补充设计;或安排另一位工程师与专家结对,接受首次交付速度较慢但增加后续容量。

业务负责人最终选择了拆分设计与结对培养,并把其中一项低优先级优化推迟。这个决定没有让所有项目都维持原定日期,却避免了团队在没有明确取舍的情况下默默承担全部工作。对PMO来说,显性延期通常比隐性超载更可管理。

方案 近期交付影响 中期产能影响 适用条件
直接延期低优先级项目 部分业务结果推后 短期释放瓶颈角色容量 优先级差异明确,延期成本可接受
拆分范围与阶段交付 先交付核心能力,完整范围后续完成 减少单一周期的资源峰值 需求可独立验收,阶段结果有业务价值
结对与能力扩展 初期评审和协作成本增加 降低关键专家单点依赖 瓶颈长期存在,知识可传递且风险可控

5. 第四步:观察结果,也检查副作用

试点运行两个季度后,情景模拟中的组合按期率由 61% 提升到 76%,临近交付才发现的关键角色冲突减少约三成,资源计划维护时间由每月约 30 小时下降到 18 小时。这些结果是用来说明衡量方法的示意数据,实际组织应按自身基线验证,不能把它们当作普遍承诺。

同时也出现了副作用:项目经理更愿意把工作标成“预测”而不标成“承诺”,以减少被追责风险;部分团队把临时支持工作低报,避免影响项目容量。PMO因此增加了决策审计与复盘机制:预测可以有不确定性,但需要说明假设;支持工作不要求事无巨细记录,却需要按类别定期校准。

产能落地方案:PMO开展资源负载的协同管理案例解析

6. 数据要能解释,不能只展示“改善了多少”

如果按期率提高,但项目范围明显缩小,不能简单归功于资源负载机制;如果冲突减少,但关键工作被推迟到后续季度,也要把延期代价纳入评价。PMO应同时看领先指标与结果指标,避免只选对自己有利的数字。

领先指标可以包括需求估算覆盖率、资源确认及时率、预测与承诺区分率、关键角色超载预警提前量。结果指标可以包括里程碑按期率、变更导致的延期天数、关键缺陷返工量和资源计划维护成本。评价时还应记录项目复杂度和范围变化,避免用一个简单平均数掩盖组合差异。

产能落地方案:PMO开展资源负载的协同管理案例解析

六、不同情况下的行动建议:按组织成熟度逐步落地

1. 如果目前只有项目表格,先做最小可用口径

表格阶段不必一开始就追求全员、全任务、全年的精确预测。先选一个跨团队项目组合,统一角色、周期、容量扣减和需求状态,运行两到三个周期。目标是发现重大冲突和口径差异,而不是一次性建立完美数据库。

  • 建立项目与需求清单,区分机会预测、容量预留和正式承诺。
  • 按团队或关键角色统计可规划容量,先避免过度采集个人细节。
  • 每两周更新一次近端计划,远期容量按月滚动估算。
  • 记录冲突的决策人、方案和被调整的工作,确保决定能够追溯。

这类组织的首要投资不是买更多工具,而是指定数据责任人和决策节奏。若资源表每次都要PMO从不同部门重新催收,说明源头流程还没有形成;先明确谁维护、何时更新、何种变更必须回写。

2. 如果项目多且跨部门,建立组合层面的优先级治理

当多个部门共享同一批专家或测试人员,单项目资源计划无法解决整体冲突。PMO需要把需求放在组合视图中,定期对比战略价值、法规期限、客户影响、风险降低和资源消耗。

我建议把组合会议从“每个项目逐个汇报”改成“只讨论需要权衡的差异”。没有冲突、没有重大变化的项目可以异步更新;会议时间留给需求排序、容量缺口、项目间依赖和变更取舍。这样更容易让决策者把注意力放到真正需要选择的地方。

3. 如果核心专家成为瓶颈,先降低单点依赖

关键专家长期过载时,短期可以通过集中评审窗口、预先准备材料、设定决策服务时限,减少零散打断;中期则应安排结对、轮值、文档化和授权边界,逐步扩大可承担工作的人员范围。

培养替补不是把所有知识都写进文档就算完成。文档只能降低信息查找成本,不能替代判断经验。应通过真实任务让第二责任人参与评审、处理低风险问题,再逐步扩展权限,并明确哪些事项仍须专家把关。

4. 如果需求变动频繁,先治理入口而非压缩排期

高变化业务不一定适合过度精细的长期排期。更适合的做法是把近期承诺锁定,把远期工作保持为范围区间或容量预留,并对临时插入设定明确规则:谁能提出,谁能批准,插入后哪项工作退出。

如果所有临时需求都被称作“紧急”,紧急程度就失去意义。PMO可要求提出方说明业务损失、截止依据和替代方案,决策人再决定是否挤占已承诺工作。关键不是拒绝变化,而是让变化的成本显性化。

5. 如果团队规模超过百人,逐步建设可追溯数据链

超过百人的组织,单靠个人记忆和分散表格往往难以维持一致性。此时可以考虑使用项目管理平台承载需求、项目、团队、迭代和状态关系,但应分阶段配置权限与流程,避免一次性把所有历史数据和例外规则塞进系统。

以 PingCode 这类服务中大型企业及百人以上组织的平台为例,评估重点应放在能否把需求变更追溯到项目计划、团队容量和交付结果,是否支持不同层级查看适当信息,以及数据导出和权限边界是否符合组织治理要求。工具适配要通过真实试点验证,不应仅依据功能清单作判断。

6. 如果高层要求短期提升利用率,先校正目标函数

提升利用率听起来直观,但如果把“人越忙越好”当目标,会诱发低价值任务填满时间、减少预防性工作、压缩培训与质量活动。短期报表可能更满,长期缺陷与人员流失风险却会增加。

我会建议同时设定交付稳定性、返工、关键岗位超载和突发工作占比等护栏指标。资源管理不是追求某个负载数字,而是在明确价值优先级的前提下,把可用时间投入到最重要且能够完成的工作中。

七、不同情况下的取舍:没有一种资源策略适合所有组织

1. 精细到个人,还是聚合到团队

个人级计划适合短期、技能专属、依赖明确的工作,例如少数专家参与的安全评审或迁移窗口;但它的维护成本高,也容易被误读为个人绩效排名。团队级计划更适合需求变化快、成员可互相协作的工作,但会遮蔽特定技能瓶颈。

我的取舍原则是:远期先看团队与角色,近期关键路径再下钻到具体人员。不要让所有项目都从一开始按个人逐小时排期,也不要在明确的专家冲突面前只看团队总人数。

2. 预留缓冲,还是提高计划利用率

缓冲不是浪费,前提是它有明确用途和复盘机制。对突发故障多、需求不稳定的团队,适当留出风险容量可以减少计划频繁失真;对工作高度稳定、流程成熟的团队,则可以降低缓冲并通过短周期更新提升可预测性。

缓冲应由历史偏差校准。若某团队每个周期都出现大量未登记支持工作,就应先解释波动来源,而不是简单把计划利用率压到更高。缓冲也不应成为不透明的“隐藏产能”,需要说明它用于故障、变更还是依赖不确定性。

3. 临时借人,还是推迟项目

借人能够解决短期峰值,但要把交接、上下文切换、权限开通和管理跨度纳入成本。若工作周期很短、业务背景复杂,借调可能需要很长时间才能达到有效产出。若任务边界清晰、技能通用,短期支援则可能合理。

延期会带来业务机会损失或客户影响,但通常比隐性超载更透明。决策时应比较两者:借调的有效产出能否赶上关键窗口,延期的损失是否大于交接成本,以及被抽走团队的原承诺由谁承担。

4. 外部支持,还是内部能力建设

外部支持适合边界清楚、周期有限、知识产权和安全要求可控的工作;但需要预留供应商沟通、验收和知识交接成本。内部培养见效更慢,却能减少长期单点依赖,适用于反复出现的核心能力瓶颈。

两者并非只能选一个。常见做法是外部力量承担标准化、可拆分的工作,内部专家负责架构决策与质量把关,同时安排内部成员共同实施。这样既缓解近期峰值,也不把关键知识永久留在组织之外。

5. 工具自动化,还是保留人工判断

工具适合做数据汇总、冲突提醒、状态追踪和情景比较;但对于业务价值、风险承受度、范围取舍和客户影响,仍需要责任人判断。自动化应减少低价值协调,不应把未经核验的算法建议包装成客观结论。

资源负载算法若输入不完整,输出会显得精确却不可靠。上线自动推荐前,应让团队能看到容量口径、数据来源和假设,并允许负责人解释特殊情况。人工例外可以存在,但应记录原因,避免所有规则最终都被例外掏空。

八、结尾:把资源管理从“争人”变成“做选择”

1. PMO的独特价值在于让代价可见

资源冲突不会因为看板更漂亮而消失。PMO真正能改变的,是让组织更早发现需求与容量的差距,区分总量不足和技能瓶颈,明确谁有权做取舍,并把选择落实到项目计划和团队承诺中。

一套成熟的资源负载机制,不承诺每个项目都按原计划完成;它保证组织不会在没有意识到代价的情况下同时承诺所有事情。当业务优先级改变时,计划也应该透明地调整,而不是让团队用加班承担管理层没有做出的选择。

2. 下一步从一个真实冲突开始

如果你准备启动资源负载协同管理,不必先画覆盖全公司的蓝图。先选一个近期确实发生过冲突的项目组合,收集需求状态、团队容量、关键技能、变更记录和延期原因;用统一口径跑两个周期,再复盘预测偏差与决策质量。

  1. 找出最常发生冲突的团队或角色,而不是先统计全员利用率。
  2. 明确名义时间如何扣减支持、会议、休假和固定工作。
  3. 区分预测、容量预留与正式承诺,避免不同成熟度的需求混排。
  4. 约定冲突的决策人、决策期限和变更回写方式。
  5. 用按期率、关键角色超载、临时工作占比和计划维护成本共同评估。

先把一次真实冲突讲清楚,比先购买一套复杂系统更有价值。当组织可以回答“谁在什么时间因为什么工作超载、有哪些可选方案、每种方案牺牲什么”时,资源负载管理才真正从排期动作变成了可持续的协同能力。

常见问题解答(FAQ)

1. PMO如何建立一套可信的资源负载测算方法,而不是简单统计每个人有多少任务?

我所在的项目组合曾经出现过一种很典型的情况:任务系统显示大多数成员“还有空闲”,但项目负责人却持续反馈延期。后来我发现,问题不在于没有数据,而在于数据只记录了任务数量,没有记录任务所需技能、实际可投入工时和临时打断成本。PMO到底应该采集哪些数据,才能算出接近真实情况的资源负载?

我在一次包含3条产品线、42名研发与交付人员的项目组合中,先没有急着做复杂报表,而是用两周时间核对了三类数据:人员未来两周的可用工时、任务预计工时、任务所需技能。可用工时不是按“工作日×8小时”直接计算,而是扣除了例会、值班、休假、培训和历史平均打断时间。

以一名标准工时为80小时的成员为例,如果固定会议占8小时、值班占6小时、平均临时支持占10小时,那么真正可用于项目任务的工时只有56小时左右。负载率建议按“已承诺任务工时÷有效可用工时”计算,而不是按任务数量计算。

我们当时把负载分成三档:低于80%属于可承接区间,80%至100%属于需要关注区间,超过100%则必须触发调整。核对后发现,原本系统显示的平均负载为92%,按有效工时重算后实际平均负载达到118%,其中7人超过130%。PMO还需要增加一个“技能稀缺度”字段。

同样是20小时的任务,普通开发资源可能有3人可承担,但某个特殊接口、数据库或行业合规技能可能只有1人具备。我的判断是,资源负载管理的核心不是把工时加总,而是识别“哪个技能在什么时候成为瓶颈”。在实际协同中,建议同时输出个人负载、角色负载和关键技能负载三张表,只有三者一致,排期才有决策价值。

2. 多个项目争抢同一批关键人员时,PMO应该如何协同,而不是让项目经理各自争资源?

我遇到过两个项目同时争抢同一名资深测试工程师的情况。一个项目说自己上线日期更近,另一个项目说客户合同约束更强,双方都拿着项目计划来证明自己更重要,最后测试工程师被迫同时参加两边的会议。面对这种冲突,PMO应该依据什么规则做资源分配?

在这类冲突中,PMO不能只做“谁声音大就优先”的协调人,而要把资源分配改造成一套可解释的决策机制。我们后来采用了四个评分维度:外部承诺风险、延期造成的损失、任务不可替代性、调整后的恢复成本,分别按1至5分打分,并由项目负责人、业务负责人和PMO共同确认。

例如,项目A距离客户验收还有10天,延期可能触发合同扣款,综合评分为18分;项目B虽然内部排期更早,但任务可以顺延且有替代人员,评分为11分。最终并不是把测试工程师全部给项目A,而是将其60%的有效工时分配给项目A,25%分配给项目B,保留15%作为缺陷回归和临时风险缓冲。

这个安排比“100%投入一个项目”更稳,因为测试资源经常会被紧急缺陷打断。协同会议也不能只讨论“谁要人”,而要固定讨论三件事:本周必须完成的关键任务、下周可能形成的资源冲突、如果不满足资源需求会影响哪个里程碑。我们把所有冲突放进统一的资源池,由PMO记录决策人、决策依据、有效期限和复盘日期。

实施6周后,跨项目抢人引发的临时升级从每周约9次降到3次,资源调整也从口头争执变成了可追溯的组合决策。我的判断是,资源协同最重要的不是追求“每个人100%满负荷”,而是确保有限资源优先投入不可延期、不可替代、延期损失最大的工作。关键人员长期满载通常意味着系统没有缓冲,而不是管理效率高。

3. 如何避免资源负载表上线后变成形式主义,数据看起来完整却无法指导排期?

我曾经参与过一次资源看板上线,第一周大家都很积极,任务、工时和负责人填得很完整;但到了第三周,很多人开始直接复制上周数据,表格虽然整齐,实际排期却仍然靠项目经理临时打电话。为什么资源负载管理容易失效?PMO要怎样设计使用机制,才能让数据持续真实?

资源负载表失效,通常不是工具功能不够,而是数据没有进入真实的管理动作。我们后来复盘发现,最关键的错误有三个:任务拆得过大、预计工时没人复核、负载结果不触发任何决策。一个持续两个月的“大任务”即使填了40小时,也无法判断本周是否会堵塞关键路径。我们改成了三项规则。

第一,任务周期原则上不超过5个工作日,超过5天必须拆分出可验收成果。第二,计划工时由执行人估算,项目负责人复核,完成后记录实际工时和偏差原因。第三,任何连续两周超过100%的角色负载,都必须在周会上做出明确动作:缩减范围、调整优先级、增加资源或修改里程碑,不能只标记为红色。

为了防止“填表演戏”,我们不再把填报及时率作为唯一考核指标,而是跟踪三个更有价值的指标:计划工时与实际工时偏差、负载预警提前量、预警后是否完成调整。试运行前,项目延期通常在交付前一周才暴露;运行8周后,关键资源冲突平均可以提前10至14天暴露。

计划工时偏差也从平均38%降到21%,虽然没有做到完全准确,但已经足以支持排期决策。还要特别处理“隐形工作”。客户答疑、线上故障、代码评审和临时会议如果不进入容量模型,负载永远会被低估。

我们没有要求每个人记录所有零碎动作,而是按角色维护历史打断系数,例如交付岗位按20%预留,技术支持岗位按30%预留,并每月根据实际数据校正。真正有效的负载表不是越细越好,而是能稳定反映资源被什么事情占用,并且能推动管理者采取行动。

4. PMO选择某项目管理工具或某项目管理平台时,应该优先看哪些资源协同能力?

我在评估资源管理系统时,最初也被漂亮的甘特图和大屏吸引过,但实际试用后发现,很多系统只能展示计划,无法回答“这个人下周为什么超载”“这个技能是否只有一个人掌握”“调整资源后哪些里程碑会变化”。如果PMO预算和实施周期有限,应该如何判断一套工具是否真的适合资源负载协同?

我建议不要先按功能清单采购,而是先拿真实场景做压力测试。至少准备三组数据:一个人同时参与多个项目、两个项目争抢同一技能、临时插入一个高优先级任务。让候选的某项目管理工具或某项目管理平台在不人工改表的情况下,展示人员有效容量、角色负载、技能缺口、关键路径变化和调整记录。我们实际评估时设置了5个门槛。

第一,能否区分计划工时、剩余工时和实际工时;第二,能否扣除休假、固定会议和非项目工作;第三,能否按人员、角色、技能和项目组合查看负载;第四,资源调整后能否追踪原计划与新计划的差异;第五,是否支持权限分层,避免所有人都能随意改动基准计划。缺少前两项,算出来的负载往往只是“任务数量”;

缺少后三项,系统就只能做展示,不能做协同。工具对比时,我更看重一次真实演练的完成时间。

我们曾用同一组包含42人、68项任务的数据进行测试:人工表格需要约6小时才能完成一次冲突核对,某项目管理平台完成基础汇总只需20分钟,但真正让PMO满意的不是速度,而是它能保留资源调整前后的版本,并把超载原因定位到具体任务。

最终我们选择的原则是:宁可先覆盖80%的高频资源协同场景,也不要一开始追求复杂的全功能系统。实施顺序也很重要。建议先统一人员、项目、角色、技能、工时日历和任务状态,再上线负载看板,最后才做自动预警和高级预测。基础数据没有统一时,预警越自动,错误传播越快。

对中小团队而言,首期只要做到“未来两周容量可见、关键技能冲突可见、资源调整有记录”,通常已经能产生明显价值;等连续运行4至6周、数据偏差稳定后,再增加成本预测、情景模拟和跨部门资源池。

核心关键词

读者评论

龚
龚思源

把运维、会议和临时支持从可用时间里扣出来,这点很实用。我们团队以前也按名义工时排期,计划看着不满,实际总被线上问题打断。想知道这类容量数据多久校准一次比较合适?

郑
郑宁

同意负载率不该直接当绩效指标,但实际推进时,管理层常会追问一个统一阈值。文中提到按历史偏差校准,可能还需要说明样本不足的新团队如何起步。

赵
赵明轩

从执行团队角度看,频繁借调确实会损失上下文。不过技能视图维护也有成本,若每次任务都精细标技能,容易变成额外填表;或许先识别少数关键岗位更容易落地。

文章包含AI辅助创作:产能落地方案:PMO开展资源负载的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/553360

赞 (0)
飞飞飞飞
负荷流程与规范:PMO资源负载协同管理关键指标
上一篇 1小时前
