负荷实操方法:PMO提升资源负载效率的落地方案方法与模板

在一次资源盘点中,PMO把全年可用工时除以项目需求工时,算出团队负荷率只有78%;但项目经理仍在会上报告“关键岗位已经忙不过来”,两项判断都可能成立。原因是平均负荷掩盖了角色、技能、时间和优先级的错配。负荷管理真正要解决的,不是让每个人的日历填满,而是在交付承诺、人员能力和风险余量之间做可解释的取舍。

一、先讲核心结论:负荷管理不是把人排满

1. 用“可交付能力”替代“工时占用率”

我把资源负荷定义为:在一个明确时间窗口内,某类人员的有效需求与可交付能力之间的关系。这里的“有效需求”不是项目计划表上的全部工时,而是经过范围确认、角色匹配、时间校准和优先级排序后的工作量;“可交付能力”也不是合同工时,而是扣除休假、会议、运营支持、培训和必要缓冲后真正可用于交付的能力。

因此,负荷率只是一个信号,不是绩效目标。某团队负荷率达到95%,可能代表交付计划严密,也可能代表没有应对缺陷、客户变更和人员缺席的空间。反过来,某团队负荷率只有70%,也可能并不宽松:如果剩余能力集中在初级人员,而工作需要资深架构师承担,组织依然存在瓶颈。

PMO的核心任务不是证明每个人都忙,而是让组织知道哪些工作需要谁、何时需要、为什么优先,以及超出能力后由谁决定延后、增援或减范围。

2. 把管理闭环拆成六个动作

我建议把负荷实操做成一个短周期闭环,而不是年初排一次、季度末再复盘。它包含六个动作:统一数据口径、估算有效能力、拆分需求、按角色和时间窗口识别冲突、形成决策、跟踪偏差并校正。

  1. 统一口径:明确负荷看人、角色、技能还是团队;明确统计周期是周、月还是季度。
  2. 算清能力:从标准工时出发,扣除不可用时间和必要缓冲。
  3. 拆解需求:把项目工作拆到角色、时间和交付物,不用一个总工时代替资源需求。
  4. 识别冲突:关注关键角色的峰值、重叠和不可替代性,而不只看平均值。
  5. 推动决策:为冲突提供可比较的选择,而不是只报一个“资源不足”。
  6. 复盘预测:比较计划与实际,逐步校准估算、缓冲和能力参数。

其中最容易被忽略的是第五步。PMO如果只做统计、不把冲突转成决策选项,负荷表最终会变成一张每周更新、却不改变任何事情的表。

3. 建议同时看三种负荷

仅用总负荷率判断资源状况,通常会漏掉瓶颈。我在实践中会并列看三种视角:总量负荷、角色负荷和峰值负荷。总量负荷判断总体供需是否失衡;角色负荷定位稀缺能力;峰值负荷显示某个时间窗口内是否有不可同时满足的承诺。

观察视角 回答的问题 常见误判 适合的处理动作
总量负荷 团队整体需求是否超过可用能力? 平均值正常,就认为没有风险。 调整项目总量、阶段节奏或团队容量。
角色负荷 哪些角色或技能供需不匹配? 把开发、测试、数据等人员合并成一个总人数。 技能补位、内部培养、外部支持或更换方案。
峰值负荷 冲突是否集中在特定周或关键里程碑? 月度均值平稳,忽略某几周的超载。 错峰、拆分交付、前移工作或明确优先级。

负荷实操方法:PMO提升资源负载效率的落地方案方法与模板

二、背景和真实场景:为什么负荷表总是“看起来很准,实际上难用”

1. 资源计划通常在项目启动后才暴露缺口

很多组织的项目立项流程先确认目标、预算和日期,资源需求则在项目经理开始排计划后才逐渐清晰。立项时只写“需要产品、研发、测试支持”,没有写清楚各角色投入比例、关键技能和需求时间。等到进入开发阶段,几个项目才发现都需要同一位技术负责人做方案评审,冲突此时已经从表格问题变成了交付承诺问题。

这类延迟暴露的根因不是项目经理不会排人,而是组织把资源分配当成项目内部事务。只要人员跨项目共享,项目间就存在依赖关系。一个项目的延期可能是另一个项目占用了关键角色,也可能是多个项目在同一时期集中进入评审、测试或上线阶段。

2. 计划工时和可用工时之间有一道“能力折损”

合同工时不等于项目交付工时。以每周40小时为例,如果某人每周固定花6小时参加例会、4小时处理线上支持、2小时用于培训和行政事项,那么在没有其他限制时,理论项目时间已经只剩28小时。再考虑任务切换、临时问题和不可预见的协作成本,可承诺给项目的时间还要进一步折算。

我不建议把所有团队统一设成一个固定折损比例。产品运营团队、研发团队、客户交付团队的工作形态不同;新项目、维护项目和紧急故障支持的波动也不同。PMO应先把主要损耗拆成可解释项目,再根据历史记录校准,而不是一开始就追求看起来精确的小数点。

3. 负荷问题常被误认为“人手不足”

当项目负责人说缺资源时,背后至少可能有四种不同问题:确实缺少总人数;关键技能稀缺;工作安排撞期;需求不确定导致反复返工。这四种问题的解决方案并不相同。盲目增加人数可能对技能瓶颈无效,延后项目也未必解决需求反复的问题。

因此,PMO收集“缺人”反馈时,最好追问四件事:缺的是哪种技能,发生在哪个时间窗口,具体影响哪个交付物,若不补位会产生什么后果。能回答这四件事,资源讨论才从感受进入可决策的信息。

4. 适合先做负荷治理的组织信号

  • 关键人员同时出现在多个项目的关键路径上。
  • 项目计划频繁因同一类资源冲突而变更。
  • 团队加班增加,但承诺日期仍持续滑动。
  • 项目负责人对资源优先级各自有一套说法,缺少统一决策规则。
  • 有人员闲置反馈,但同时存在其他岗位长期排队。
  • 管理层每月都在讨论缺口,却无法说清缺口来自需求、能力还是排期。

负荷实操方法:PMO提升资源负载效率的落地方案方法与模板

三、常见误区:看似提高效率,实际可能放大交付风险

1. 误区一:把100%负荷当成理想状态

如果负荷率的分子是已计划项目工时,分母是可用工时,那么100%意味着所有可用时间都已经被工作占用,几乎没有空间处理评审意见、缺陷、客户变化和突发支持。短周期冲刺中,某些团队接近满负荷可能合理;把这种状态当成长期目标,则会把偶发波动变成系统性延期。

我更愿意把负荷率看成区间,而不是单点目标。低于某个阈值可能说明需求未充分规划,处于合理区间表示有计划且留有弹性,持续超出能力则必须触发行动。区间应由组织自己的历史偏差和工作类型决定,不能直接照搬别家公司的阈值。

2. 误区二:把工时平均分配给所有人

平均分配容易产生“表格公平”,却不一定产生交付效率。一个高级工程师每周安排十小时做架构决策,可能比安排四十小时处理低复杂度任务更合理;一个新加入的测试人员也不应按资深人员的独立产能计算。资源分配必须考虑技能等级、熟悉度、工作上下文和协作成本。

如果组织只记录姓名和工时,无法判断人员是否具备任务所需能力。最小可用的维度至少包括角色、技能标签、熟练程度和可投入时间。技能信息不必一开始做成庞大的人才数据库,但必须覆盖当前资源冲突最明显的岗位。

3. 误区三:只看月度总量,不看周度峰值

月度100小时需求分布在四周,可能每周25小时;也可能集中在最后两周,每周50小时。两种情况的月度总量相同,项目风险却不同。测试窗口、上线审批、数据迁移和客户验收常常形成集中需求,月度汇总会把峰值平滑掉。

我的建议是用月度视角做组合规划,用周度视角找交付冲突。时间粒度不宜过细:对半年以上的组合计划,按月滚动更易维护;对接下来四至八周的执行计划,再细化到周。若所有项目从立项到收尾都按天填工时,维护成本通常会超过数据价值。

4. 误区四:把“计划投入”当成“实际产出”

某位顾问被计划投入某项目80小时,不代表项目获得了80小时有效成果。任务等待、跨团队沟通、环境故障和返工都会造成计划投入与有效产出之间的差异。PMO如果只比较工时,可能错误地把延误归咎于个人效率,而忽略系统性阻塞。

工时数据适合用于判断能力和需求的量级,不适合单独用于个人绩效排序。做个人横向比较之前,必须先确保任务复杂度、角色责任、依赖环境和统计规则可比。否则精细的统计只会让偏差显得更精确。

5. 误区五:看到超载就立即招人

招聘是长期能力决策,不是所有短期资源冲突的即时解法。若问题来自同一月份的阶段性峰值,错峰安排或短期外援可能更合适;若缺口来自稳定增长的工作量,且技能需求持续存在,才更接近结构性招聘问题。若需求尚未确认,提前扩编还可能把计划不确定性转化为固定成本。

现象 应先验证什么 优先尝试的动作 不宜直接采取的动作
某岗位连续数月超载 需求是否稳定、工作是否可标准化 评估招聘、培养或岗位调整 继续用加班填补长期缺口
单个里程碑前短期峰值 工作能否前移或错峰 调整批次、短期支援、范围拆分 仅因一个峰值永久扩编
人员看似充足但交付仍慢 依赖、返工、决策等待和技能匹配 移除阻塞、明确决策时限 继续增加计划工时

四、专业判断逻辑:从数据到决策,不能跳过的五层

1. 第一层:先定义统计对象和时间窗口

负荷管理开始前,先决定管理对象。你要分析的是个人、角色、技能、团队,还是项目组合?如果组织人员跨项目流动,单看项目团队可能遗漏共享资源;如果岗位技能差异很大,只看部门人数又会掩盖关键技能瓶颈。

时间窗口应与决策周期一致。项目组合月会通常需要未来三到六个月的月度视图;近期交付协调会则适合查看未来四到八周的周度视图。窗口太短,看不到人才培养和招聘影响;窗口太长,需求不确定性会让数字失去解释力。

2. 第二层:按组织实际计算有效能力

可以从标准工作日开始,逐项扣除不可用于项目交付的时间。一个便于落地的计算框架是:

个人有效能力 = 标准工时 − 休假与法定假期 − 固定运营支持 − 会议与行政事项 − 明确保留的应急缓冲。

如果以月为窗口,可以把每项折算成小时或人天,但全组织必须统一单位。工作日口径应说明是否包含节假日、是否按个人日历扣除休假、兼职或外包资源如何计量。对跨地区组织,还需要注意不同地区的假期与工作安排差异。

第一轮建模不必追求逐人精确。可以先按角色估算固定损耗,再用实际数据抽样校正。若团队的支持工作变化很大,应把支持容量单独建模,而不是把它藏在一个模糊的折损系数里。

3. 第三层:把需求拆成“角色,时间,工作包”

项目总工作量无法直接支持排资源。至少应把需求拆为角色、时间窗口和工作包。比如“项目需要研发80人天”是不够的;更可用的描述是“后端工程师在第2至第5周约需30人天,数据工程师在第3周需要8人天,测试工程师在第6至第7周需要12人天”。

当需求不确定时,不要把估算伪装成确定数字。可以用区间和置信程度表达,例如“预计8至12人天,需求澄清后收敛”。在组合层面,把高不确定需求标为暂估,并设置复核日期,比将一个未经验证的精确数字塞进计划更诚实,也更利于决策。

(1)推荐的最小需求字段

  • 项目或工作包名称。
  • 责任人和决策人。
  • 所需角色与关键技能。
  • 需求开始和结束时间。
  • 估算工作量及估算区间。
  • 优先级、业务价值和必须完成的约束。
  • 需求可信度、依赖项和更新时间。

4. 第四层:区分总量缺口、局部冲突和结构性短缺

判断资源问题时,我会把需求与能力放到同一角色、同一窗口里比较。若整体需求持续超过整体能力,这是总量缺口;若只有某一角色超载而其他角色有余量,这是结构性匹配问题;若仅在特定几周冲突,则可能是阶段性峰值;若计划显示有能力,实际却无法完成,则要追查依赖、返工或产能假设。

进一步判断需要看持续时间。持续一周的超载和连续三个季度的超载,处理方式不同。前者可能通过错峰和短期支援吸收;后者则需要调整组合规模、培养人才、改变流程或招聘。PMO应在会议材料中明确“观察到什么”“判断是什么”“还有哪些不确定性”,而不是只给一个红色告警。

5. 第五层:把冲突转成可选方案

一个可执行的负荷报告,不应只写“测试资源不足20人天”。它还要提供至少两种方案及其代价,例如:维持日期但缩小首批范围;维持范围但延后两周;购买短期外部支持并承担交接成本。决策人需要看到不同方案影响的目标,而不是让PMO代替业务方做取舍。

我通常把选择整理为四类:调整优先级、调整范围、调整时间、调整能力。每种方案都要说明影响对象、成本、风险、决策截止时间和退出条件。若项目之间存在战略优先级差异,PMO的职责是让差异显性化,而不是通过私下协调让资源被最早提出需求的人占走。

负荷实操方法:PMO提升资源负载效率的落地方案方法与模板

五、案例与数据观察:用一个组合项目演示负荷判断

1. 案例边界:以下数字为情景模拟

下面用一个中大型产品研发组织作演示。组织有120名项目相关人员,接下来六周并行推进三个项目:核心产品升级、客户数据迁移和合规整改。项目组合会上,团队总量看起来可承载,但架构设计、数据迁移和测试验证集中在第3至第4周。

说明:案例中的人数、工时和比例均为情景模拟,用于展示计算方法,不代表任何企业的实际经营数据或行业平均水平。真实使用时,应以组织的项目记录、工作日历、支持工单和交付偏差数据替换。

2. 先看角色层面的需求与能力

角色 六周有效能力 计划需求 负荷率 初步判断
产品经理 360小时 300小时 83% 总量可承受,但需求评审集中在第2周。
资深架构师 240小时 276小时 115% 出现能力缺口,且需求集中在不可替代的评审节点。
后端工程师 1,440小时 1,320小时 92% 整体接近满载,需保留缺陷处理余量。
测试工程师 720小时 810小时 113% 六周总量超载,超额主要落在第4周验收前。
数据工程师 480小时 456小时 95% 总量接近边界,数据迁移方案尚有不确定性。

如果只看总人数,这组数据可能会被总结为“120人团队可以支持三个项目”。但真正需要讨论的不是总人数,而是资深架构师和测试工程师的短缺,以及后端工程师接近满载后的缓冲空间。角色总量一旦错配,其他岗位的闲置能力不一定可以直接转化为交付能力。

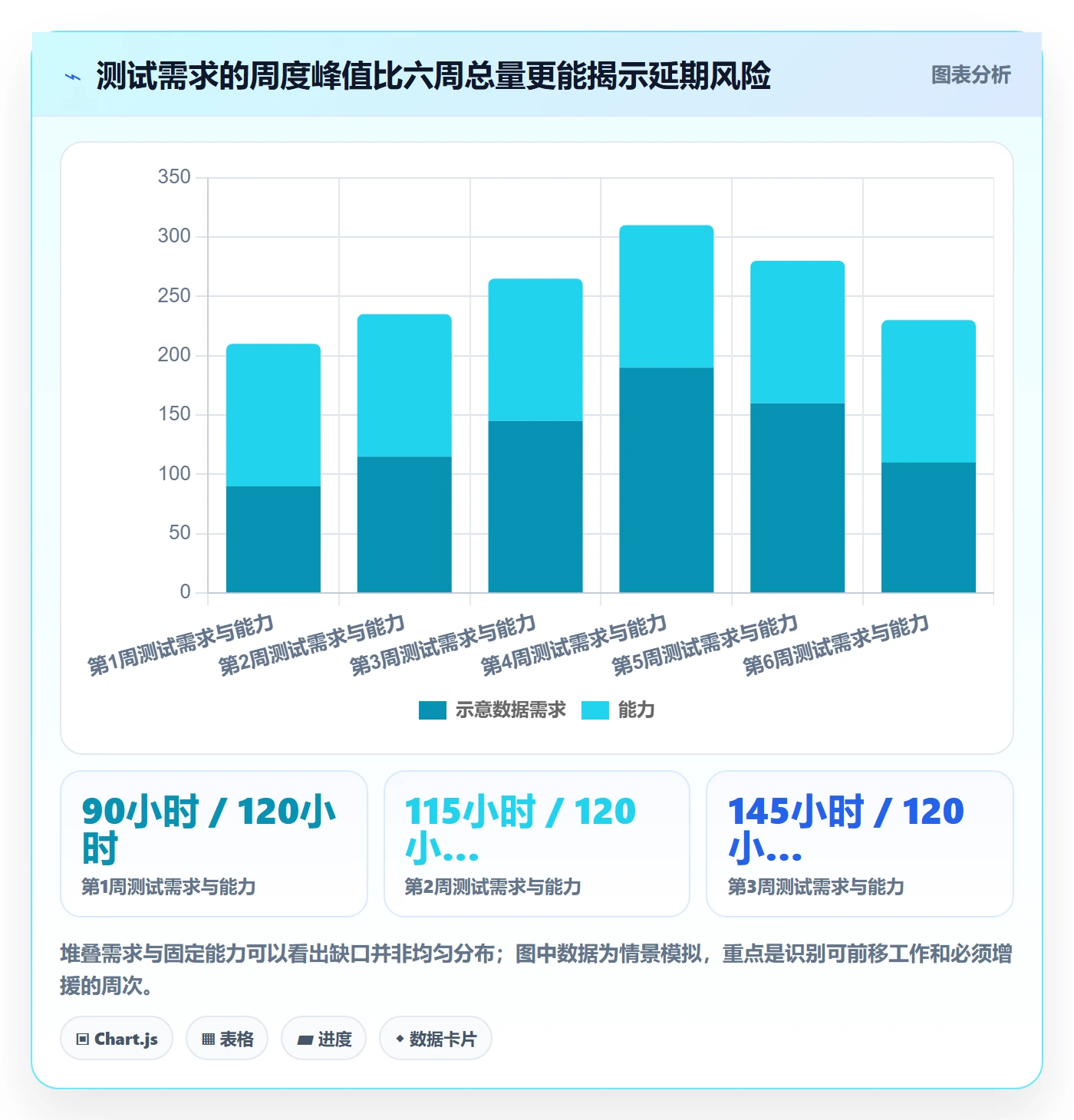

3. 再看时间分布:平均数掩盖了关键周冲突

测试工程师六周有效能力为720小时,需求810小时,平均超出约13%。不过,周度分布显示第4周的需求为190小时,能力只有120小时,单周缺口达到70小时;第1周需求仅90小时,尚有30小时余量。若只安排招聘或增加总量,反应可能太慢;先把可提前的测试工作前移,往往能更快缓解峰值。

这也是PMO需要区分“总缺口”和“时间错位”的原因。若有30小时的测试准备工作可以在第2至第3周完成,另有20小时可由熟悉产品的工程师在指导下承担,剩余缺口再通过短期外援处理,方案可能比整体推迟所有项目更精确。

负荷实操方法:PMO提升资源负载效率的落地方案方法与模板

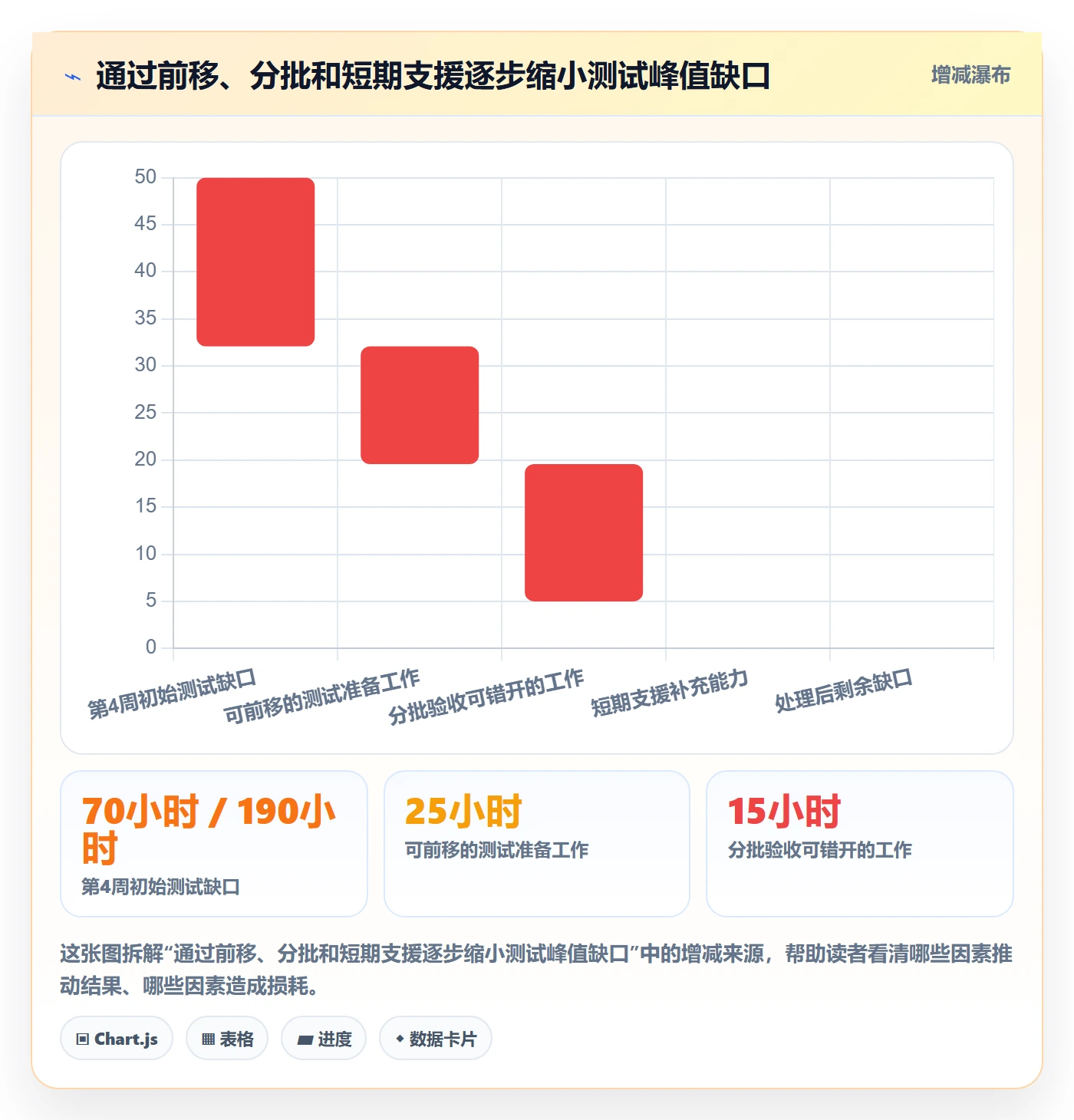

4. 比较三种处理方案,而不是只报告缺口

方案A:维持范围和日期,安排短期测试支援。可以较好守住验收节点,但会增加外部人员交接、环境熟悉和质量复核成本。只有测试用例、验收口径和环境足够稳定时,这个方案才值得优先考虑。

方案B:把非关键测试准备前移,并分批验收。它能把部分工作从第4周挪到前两周,减少局部峰值,成本通常低于临时增援。但前提是开发提测质量可靠,测试环境能提前准备;否则只是把排队时间从后段转移到前段。

方案C:缩小首批上线范围,延期低优先级功能。它直接减少需求,但需要业务负责人确认哪些功能可以后置,且要评估拆分后的回归成本。对承诺日期刚性、功能可分阶段交付的项目,范围取舍可能比增加人力更有效。

最终可采用组合方案:第2周前移测试设计与数据准备,针对第4周关键验收节点安排短期支援,同时把非关键功能切到后续批次。这个选择没有让每个人的负荷率变得漂亮,而是把稀缺能力投向风险最高的交付窗口。

5. 观察结果时,别只记“是否按期”

复盘需要同时看结果和机制。结果指标可以包括关键里程碑按期率、返工工时、计划变更次数和临时加班;机制指标则包括需求更新及时率、预测误差、冲突提前发现周期和方案决策时长。若项目按期但依赖长期加班,组织并没有真正改善负荷效率。

情景模拟中可设定一个验证目标:把第4周测试缺口从70小时降到20小时以内,同时将临时加班控制在每人每周不超过4小时,并跟踪回归缺陷是否上升。目标不能只写“负荷下降”,还要确认交付质量和人员可持续性没有因此恶化。

负荷实操方法:PMO提升资源负载效率的落地方案方法与模板

六、落地方法与模板:让负荷盘点进入固定运营节奏

1. 第一步:确定治理范围,不要一开始覆盖所有人

试点应选择跨项目共享明显、交付周期较短、资源冲突可观察的团队。不要先把全公司所有部门都拉进来。范围太大,字段争议和数据清理会迅速增加,PMO还没有形成决策机制,就先被报表维护拖住。

试点至少覆盖两个项目、一个共享关键角色和一个完整滚动周期。试点的成功标准不是数据录入率达到100%,而是能否提前发现真实冲突、是否形成了有记录的取舍、预测与实际偏差是否逐步收敛。

2. 第二步:制定一页纸口径

把统计口径写成一页说明,至少包括单位、时间窗口、有效能力算法、需求状态、估算规则、更新频率和责任人。对“已承诺”“暂估”“待澄清”设置不同状态,避免把所有需求都当成同等确定。若没有口径说明,同一张表里的数字可能来自不同假设,横向比较就失去意义。

PMO可以先用表格、共享工作区或现有管理系统进行试点。若组织有100人以上、多人跨项目协作且需要持续追踪依赖,资源数据通常需要与项目计划、任务状态和人员日历关联。此时可评估像PingCode这类面向中大型团队的项目管理平台是否能支持统一协作;但选型时应以角色容量、数据权限、组合视图和历史留痕等实际需求为准,而不是只看“有没有资源模块”的宣传描述。

3. 第三步:建立资源负荷模板

下面的模板字段适合用作起点。它不是要求每位员工每小时填报,而是要求项目负责人按固定节奏更新需求,资源负责人维护能力和不可用时间,PMO负责口径、冲突分析与决策记录。

字段 填写说明 示例 维护责任
统计窗口 填写周或月份,组合计划与近期执行可采用不同粒度。 2025年5月第3周 PMO统一规则
项目与工作包 写明实际占用能力的交付工作,不只写项目大名。 客户迁移,数据校验 项目经理
所需角色及技能 说明岗位和关键技能,必要时标注熟练程度。 数据工程师,迁移脚本 项目经理、职能负责人
需求工时或人天 统一计量单位;不确定时填写区间。 12至16小时 工作包负责人
需求置信度 标注已确认、暂估或待澄清,并写复核时间。 暂估,周五复核 项目经理
有效能力 扣除休假、固定支持和批准的应急缓冲。 本周可承诺24小时 职能负责人
冲突及影响 指出受到影响的里程碑、质量或业务承诺。 影响迁移验收,可能延后一周 PMO与项目经理
处理方案与决策 记录选项、决策人、决定时间和代价。 前移校验;负责人确认 决策人、PMO

4. 第四步:设置滚动周期和更新触发条件

常见做法是每周更新近期四至八周的需求,每月复核未来三至六个月的组合能力。周度更新不应变成每个人重复填报所有事项;只有需求、能力、优先级或关键依赖变化时,才要求项目负责人更新受影响部分。

建议明确触发条件:关键岗位需求变化超过预设阈值;里程碑前后移动;人员休假或离岗影响关键路径;高优先级新项目进入组合;实际工时连续偏离计划;需求置信度发生变化。触发更新比固定要求所有人重复填写,更能降低维护负担。

5. 第五步:按决策层级组织资源会议

资源会议不宜逐人念表。项目层处理工作拆分和近期调度;部门层处理技能安排、支援与培养;组合层处理跨项目优先级、预算和承诺日期。只有需要改变优先级或牺牲某个目标的冲突,才升级到具有授权的决策人。

  1. 会前由PMO锁定数据版本,标出高风险角色和时间窗口。
  2. 项目负责人确认需求变化、范围约束与可错峰任务。
  3. 职能负责人确认能力、技能匹配和替补人员。
  4. 会议逐项讨论冲突选项,不重复审核低风险、无变化事项。
  5. 记录决策、责任人、完成日期、代价和复核条件。
  6. 下次会议只复核未完成事项及新增重大变化。

6. 第六步:建立预测误差复盘

负荷预测的价值不在于第一次就算对,而在于逐步解释偏差。每个周期可以比较预测工时与实际投入,按角色、项目阶段和需求状态分类。若误差长期偏高,可能是估算过于保守,也可能是实际有大量未登记工作;若误差偏低,可能是支持工作没有建模,或返工风险被忽略。

可以把预测偏差定义为:绝对值(实际需求−预测需求)÷预测需求。对接近零的预测值,不应直接使用百分比,应结合绝对工时或人天判断。复盘时要避免追责式提问,重点是定位误差来自范围变化、依赖等待、角色错配、估算经验还是数据漏记。

负荷实操方法:PMO提升资源负载效率的落地方案方法与模板

七、不同情况下的行动建议:问题不同,动作也要不同

1. 总量长期超载:先决定组织承诺是否过多

如果多个角色在连续周期都超过有效能力,且需求来自已承诺项目,说明问题可能不在排班,而在项目组合规模或交付承诺。此时应由有授权的组合决策人决定暂停低优先级工作、减少范围、延后日期或增加长期能力。

不要让PMO通过重新分配表格上的数字“解决”总量缺口。能力总量不会因为换了项目归属就增加;只把工作从一个人移到另一个已超载的人,等于把问题从一个单元格搬到另一个单元格。

2. 个别技能超载:培养、备份和任务分级

若只有架构、数据治理、安全评审等稀缺技能持续超载,应先把工作按风险和复杂度分级。必须由资深人员决策的事项与可以由中级人员按标准执行的事项,应清楚分开。通过模板、评审清单、结对和授权边界,可以逐步释放稀缺专家的时间。

培养不是立刻扩充产能的魔法。短期内带教会占用资深人员时间,因此计划要把培养成本计入能力,并设置阶段目标,例如先让替补人员独立完成低风险评审,再逐步承担常规工作。若关键能力无法培养或需求即将长期增长,再评估招聘与外部合作。

3. 短期峰值冲突:优先错峰、拆批和前移

如果缺口集中在少数几周,先检查任务之间是否真的存在先后依赖。可以提前准备数据、测试方案和环境,拆分交付批次,调整评审顺序,或将非关键任务移出峰值窗口。错峰的前提是工作本身可以独立,不要为了平滑资源图表而制造额外返工。

短期外援适用于工作边界明确、交接成本可控、质量标准稳定的任务。涉及核心架构、敏感数据或复杂业务决策的工作,外援不一定能快速替代内部关键角色,必须先评估权限、知识转移和复核负担。

4. 需求不确定:先买信息,不要先买人力

如果负荷缺口来自尚未澄清的需求,先安排短周期探索、原型验证或范围澄清,减少错误投入。比如数据迁移项目还未完成源系统质量盘点时,直接承诺精确工时容易导致后续不断追加资源;先做样本盘点、确认异常比例和清洗规则,通常能让估算范围更可靠。

这里的“买信息”不是无限延长分析,而是给不确定性设置边界:用多少时间完成验证,输出什么证据,达到什么条件后进入正式计划。若探索超过约定时间仍无法收敛,应由业务决策人决定继续验证、缩小范围还是承担不确定性。

5. 实际投入持续高于计划:排查隐性工作和返工

如果计划负荷正常,但工时和加班持续增加,不要第一时间调整个人产能参数。先检查未登记的线上支持、重复沟通、需求返工、等待审批和环境故障。对工作量大的隐性任务,应建立单独类别;对可消除的等待和返工,应采取流程措施,而不是长期把损耗折进一个统一比例。

对过度加班要设置健康边界。即使加班短期提高了可用工时,也可能提高缺陷、离职和后续恢复成本。PMO应把持续加班视为风险指标,而不是“团队投入度”的证明。

八、管理软件与数据治理:工具应放大决策能力,而不是制造填报

1. 先定决策,再选功能

选择工具前,先列出组织必须做出的资源决策:哪些项目可以并行,谁有权调整优先级,关键技能如何识别,冲突如何留痕,人员日历和项目需求如何关联。若这些问题没有答案,系统功能越丰富,越可能只是把未定义的规则电子化。

对100人以上、多个团队跨项目共享资源的组织,通常需要关注项目组合视图、角色容量、时间窗口、依赖关系、权限控制、变更留痕、报表导出和数据集成。可把PingCode作为候选平台之一进行流程验证,尤其要用真实场景测试“同一角色服务多个项目”“需求调整后能否看到冲突变化”“决策和责任是否可追踪”。产品是否适配仍取决于组织流程、部署要求、权限模型和集成成本。

2. 试用时用真实冲突做验收

不要只用演示项目验证平台。选一段已发生过资源冲突的历史周期,把项目需求、人员可用时间、角色能力和实际变更导入试验环境,检查系统能否复现当时的冲突,以及能否回答“提前一周发现会有什么不同”。如果工具只显示人员工时,却不能呈现需求可信度、替代方案或变更原因,仍然需要补充治理流程。

(1)试用验收清单

  • 是否能按角色、技能、项目和时间窗口查看需求与能力。
  • 是否能区分已承诺需求、暂估需求和待澄清需求。
  • 资源变化后,是否能追溯变更人、变更时间和影响项目。
  • 是否能同时查看组合总量和关键角色峰值。
  • 是否支持不同管理层级的数据权限与必要的个人隐私保护。
  • 报表能否导出并与现有财务、人员或项目数据流程衔接。
  • 团队维护数据所需时间是否低于管理决策带来的收益。

3. 防止把个体数据变成简单排名

人员负荷数据涉及个人工作安排,应遵循最小必要原则。管理层需要的是能力、需求和冲突信息,并不意味着所有人都应查看每位员工的详细日程。岗位容量与个人日历的可见范围应按职责设计,并明确数据用于计划、协同和风险管理,不可未经充分校准就用于简单的个人绩效排名。

工具可以提高数据连接和可追溯性,但不能替代优先级决策、管理授权与跨团队协商。没有决策机制时,自动告警只会增加通知;没有数据责任人时,仪表板也不能保证数据真实。

九、不同方案的取舍:效率、弹性和成本不可能同时最大化

1. 高利用率与交付弹性之间的取舍

提高利用率可能降低闲置成本,但也会减少处理波动的空间。需求稳定、工作重复性高的团队,可以追求相对紧凑的排程;面对高不确定性、客户变化多或线上支持压力大的团队,应保留更大缓冲。组织不能只问“还有多少空闲”,还要问“没有缓冲时,一次变化会造成什么影响”。

2. 内部培养与外部支援之间的取舍

内部培养有助于沉淀能力和降低长期单点依赖,但短期会占用专家时间;外部支援可以更快扩充某些执行能力,却可能带来交接、合规、知识沉淀和退出成本。若工作是重复、边界清晰且可标准化的,外援更容易落地;若工作包含核心决策、隐性知识和长期产品责任,内部能力建设通常更有价值。

3. 维持日期与维持范围之间的取舍

日期固定并不代表范围不可调整,范围完整也不代表日期必须不变。对阶段交付成熟的产品,可以通过首批范围控制守住关键时间;对必须完整验证的合规或安全工作,压缩范围空间可能有限,延期或增加能力更现实。决策材料应把影响讲清楚,不要用“需要资源”掩盖项目目标之间的冲突。

4. 细粒度准确性与维护成本之间的取舍

按天、按任务、按个人记录更细,理论上能提供更多信息,但维护成本也会提高。只有当这些数据会改变重要决策时,细粒度才值得。对于远期预测,按月按角色可能足够;对于临近上线的共享测试资源,按周甚至按日排程才有意义。

选择方向 收益 代价或风险 更适合的情况
提高资源利用率 减少计划内空闲,短期提高投入密度。 应急空间下降,计划稍有变化就可能超载。 需求稳定、交付流程成熟的工作。
保留更多能力缓冲 更能应对变化、缺陷和突发支持。 短期利用率较低,需解释缓冲的用途。 不确定性较高或故障影响大的工作。
招聘或长期培养 形成持续能力,降低长期单点风险。 成本高、见效慢,需求预测错误会造成冗余。 缺口持续且与战略需求一致。
短期支援或外部合作 快速覆盖阶段性峰值。 交接、权限、质量和知识沉淀成本。 任务边界明确、峰值有期限。

十、结尾:负荷效率的关键,是让牺牲变得可见

1. 用四个问题检验方案是否落地

第一,计划中的能力是否扣除了真实不可用时间?第二,需求是否拆到角色、时间窗口和工作包?第三,冲突是否被转成有代价、有责任人的选择?第四,复盘是否能解释预测与实际的差异?如果这四个问题都能被回答,组织才开始具备持续管理负荷的能力。

我认为负荷管理最值得坚持的原则,不是追求某个漂亮的利用率,而是让稀缺资源的使用依据透明,让项目之间的取舍有记录,让预测错误能被解释和修正。人不是可以无限切分的时间块,资源也不是一张表格里可以随意移动的数字。

2. 下一步:用一个小范围周期验证方法

建议从一个共享关键角色和两个并行项目开始,选定未来六周作为试点窗口。第一周统一口径并测算能力,第二周拆分项目需求,第三周识别峰值并做方案比较,随后按周更新冲突和决策。周期结束时,复核预测偏差、临时加班、里程碑变化和数据维护成本。

先解决一个真实冲突,再扩展模板;先证明数据能帮助管理者做出更好的选择,再扩大工具范围。PMO提升资源负荷效率的成果,不是所有人都满载,而是组织知道为什么这样安排、代价是什么,以及条件变化时该如何调整。

常见问题解答(FAQ)

1. PMO如何准确计算团队资源负荷,而不是简单看工时利用率?

我以前把资源负荷直接定义成“已分配工时÷可用工时”,结果看板显示团队利用率达到92%,项目却持续延期。后来我才发现,会议、沟通、返工和技能不匹配都会让这个指标失真,想请教一套更接近实际交付能力的计算方法。

我建议把资源负荷拆成三层计算,而不是只看一个百分比。第一层是计划负荷率,公式为“已承诺工时÷有效可用工时”;第二层是交付负荷率,公式为“预计完成工时÷有效可用工时”;第三层是风险负荷率,公式为“关键任务工时、并行项目数量和不确定性系数的综合结果”。

其中,有效可用工时不能直接用出勤天数乘8小时,我通常会先扣除固定会议、行政工作、培训和历史平均返工时间。比如一名员工每周理论工时40小时,固定会议5小时、支持性工作4小时、平均返工3小时,则有效可用工时只有28小时。

如果他被安排了25小时的项目任务,真实计划负荷率已经达到89.3%,而不是按40小时计算出的62.5%。我在一次研发项目中用这个口径重算后,发现表面负荷低于70%的测试岗位,实际上连续三周超过100%,延期主要就发生在这个环节。

判断标准可以先设为:低于70%表示有缓冲,70%至85%表示正常,85%至100%表示需要关注,超过100%表示必须调整范围、优先级或人员。还要增加“并行任务数”这个修正项,因为同时处理5个项目的人,通常比专注处理2个项目的人产生更多切换损耗。

PMO真正要管理的不是满不满,而是有效产出是否被上下文切换和等待时间吞掉。

2. 资源负荷管理需要采集哪些数据?如何设计一份真正能用的负荷登记模板?

我试过让团队每天填非常细的工时表,结果大家只填了两周就开始敷衍,PMO拿到的数据看似完整,却无法支持排期。现在我更关心的是,哪些字段必须保留,哪些字段可以删掉,才能让数据足够准确又不会增加一线人员负担。

一份可执行的负荷模板,核心不是字段越多越好,而是每个字段都能对应一个管理动作。我建议至少保留以下信息:人员或角色、任务名称、所属项目、任务类型、预计工时、已投入工时、剩余工时、计划开始与结束日期、任务优先级、依赖状态、所需技能、置信度。

任务类型建议区分交付、支持、会议、返工和等待,原因是同样的8小时,交付工时增加产出,等待工时却可能暴露流程瓶颈。实际使用时,我会把填报频率设为每周一次,要求成员只更新“剩余工时”和“预计完成日期”,而不是每天补录所有细节。

模板中还应增加“置信度”字段,例如高、中、低三档:高代表任务边界清晰,中代表存在少量依赖,低代表需求或技术路径尚未确认。排期时,可以将低置信度任务的预计工时乘以1.3至1.5的风险系数。举例来说,某功能预计需要16小时,置信度为低,资源计划中应按21至24小时占用,而不是机械地按16小时排入日历。

为了验证数据质量,我通常连续四周比较“期初预计剩余工时”和“期末实际消耗”,如果偏差长期超过20%,说明模板不是问题本身,任务拆分或估算机制才是问题。最小可用模板可以写成:人员|项目|任务|优先级|预计工时|剩余工时|截止日期|技能要求|依赖状态|置信度|负荷处理动作。

这个模板既能支持PMO做资源平衡,也能让项目经理知道应该调整什么,而不是只看到一张红色报表。

3. PMO如何把负荷看板落地到每周资源调度,而不是做成没人使用的报表?

我们曾经做过一套很漂亮的资源看板,能展示部门、项目、人员和利用率,但周会上大家看完数字就结束了,下周仍然重复出现同样的超负荷。我的疑问是,负荷看板到底应该如何嵌入管理节奏,才能真正推动调人、调优先级和调范围?

负荷看板必须绑定固定的决策会议和处理时限,否则它只是信息展示。我的做法是建立“周一采集、周二校验、周三决策、周五复盘”的节奏。周一由项目负责人更新未来两周的剩余工时和交付日期;周二PMO检查三类异常:单人未来两周负荷超过90%、关键技能连续两周不足、任务依赖未解除但仍被计入近期产能;

周三资源会议只讨论异常,不逐项汇报所有项目。每个异常必须产生一个明确动作,例如转移任务、拆分交付、延后低优先级事项、增加外部支持或调整截止日期,并指定责任人和完成日期。看板最好同时展示“人员视角”和“技能视角”。

人员视角能发现某个人被多个项目争抢,技能视角则能发现整个测试、架构或数据岗位存在结构性短缺。一次我在一个多项目团队中做过这种切换,人员负荷平均值只有78%,但接口开发技能负荷达到116%;如果只看部门平均值,管理层会误以为资源充足。

经过两轮优先级调整,将三个低优先级需求延后一周,并把一名具备相近技能的成员转入接口开发,关键路径上的延期任务从7项降到2项。建议看板中的每个红色指标都绑定处理规则:超过85%进入关注清单,超过100%必须形成调度方案,关键路径任务连续两周超过90%则必须由项目委员会决定是否改范围或改日期。

这样,负荷数据才会从“汇报材料”变成“资源交易凭证”。

4. 遇到关键岗位长期超负荷时,应该优先加人、降范围,还是重新排期?

我在项目中遇到过一个核心工程师连续六周负荷超过110%的情况,团队一开始选择加班,短期看似保住了里程碑,后来却因为返工和离职风险造成更大损失。面对这种情况,我想知道有没有一套可以量化比较的决策方法,而不是凭项目经理的经验拍板。

我建议先判断超负荷属于短期峰值、结构性短缺还是计划失真,再决定措施。短期峰值通常持续不超过两周,且任务边界清晰,可以通过临时支援、任务拆分或调整并行顺序解决;结构性短缺是某类技能连续三周以上超过90%,这时单纯加班几乎无效,应考虑培养替补、采购外部能力或重新设计任务;

计划失真则表现为任务长期延期、剩余工时反复上升,重点应放在需求澄清和返工控制。决策时可以建立一个简单的四项评分:对关键路径的影响、延误成本、外部支援成本、交接风险,每项按1至5分评估。比如加人方案的延误影响为2分、外部支援成本为4分、交接风险为3分,总分9分;

降范围方案的延误影响为1分、成本为2分、交接风险为1分,总分4分,那么降范围通常更合理。还要区分“增加人数”和“增加有效产能”,新成员若需要两周熟悉业务,短期产能可能只有标准产能的30%至50%,在关键路径即将到期时,盲目加人反而会增加沟通成本。

我通常会先做一个两周情景模拟:方案A维持范围,预计关键岗位负荷112%,延期概率约60%;方案B增加一名支援人员,前两周有效产能增加约12%,延期概率降至35%;方案C砍掉低价值功能,关键岗位负荷降至86%,延期概率降至15%。如果项目目标是按期交付,方案C往往比加班和临时加人更稳。

PMO的职责不是替业务选择某一个方案,而是把每种方案对日期、成本、质量和团队风险的影响摆出来,让决策者看见“继续硬扛”本身也是一种高成本选择。

核心关键词

读者评论

刘
刘佳宁

我们团队以前也只看月度总工时,直到测试集中在上线前两周才发现排不开。按周看峰值确实更有用,不过需求估算经常变,想知道实际执行中多久更新一次比较合适。

谭
谭梦琪

有效工时里把会议、支持和缓冲分开列,这点很实用。我们试过统一扣除固定比例,但不同岗位差异太大,最后数字反而失真;按角色抽样校准可能更容易开始。

任
任文博

文章提醒不要把负荷率用于个人绩效比较,我认同。实际项目里,等待决策和返工很难算到个人工时里。资源冲突会上除了报缺口,最好也记录最终选择和原因,后续复盘才有依据。

文章包含AI辅助创作:负荷实操方法:PMO提升资源负载效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/553372

赞 (0)
飞飞飞飞
资源负载如何做好Capacity?PMO落地方案与操作步骤
上一篇 58分钟前
空闲资源流程与规范:PMO资源负载落地方案关键指标
下一篇 58分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
