一个项目团队在表格里显示还有 480 小时可用工时,并不意味着它能在下个月交付 480 小时的有效工作。假设其中 120 小时被例会、支持任务和休假占用,另有 60 小时来自尚未确认的成员安排,那么真正可承诺的容量可能只有 300 小时。可用工时计划最容易出错的地方,不是算术,而是把“在岗时间”误当成“可交付能力”。
本文讨论的可用工时,是项目负责人用于制定近期承诺、识别资源缺口和滚动调整计划的工作容量估算,不是对员工个人价值的衡量,也不是把每个人的工作时间填满。我的核心判断是:可靠的人力资源计划必须同时说明工作容量、技能适配、时间窗口和不确定性;单独报一个工时总数,没有决策价值。
一、先讲核心结论:可用工时不是日历工时
1. 计划要回答四个不同的问题
项目负责人做工时计划,不应只问“团队有多少小时”。至少还要回答四个问题:这段时间里实际能投入多少工作时间;哪些工作必须由特定技能的人完成;这些人是否在正确的时间窗口可用;计划中的容量有多少已经被承诺、预留或受风险影响。
这四个问题对应四种常被混淆的数字:名义工时、净可用工时、技能可用工时和可承诺工时。名义工时是工作日乘以每日工作时长;净可用工时扣除了假期、固定会议、支持职责等已知占用;技能可用工时进一步限制到匹配任务所需技能的人员;可承诺工时则会留出不确定性缓冲,避免把全部容量都卖给计划。
例如,一个 6 人团队在未来 4 周有 20 个工作日,每人每天按 8 小时计算,名义工时为 960 小时。但如果休假、固定会议、生产支持与跨项目分摊合计占 240 小时,净可用工时就降到 720 小时;若其中只有 400 小时来自具备关键技能且时间窗口匹配的成员,那么关键工作真正可用的容量只有 400 小时,而不是 960 小时。
| 容量口径 | 计算方式 | 适用用途 | 常见误用 |
|---|---|---|---|
| 名义工时 | 工作日 × 每日标准工时 × 人数 | 粗略判断规模与上限 | 直接当成交付承诺 |
| 净可用工时 | 名义工时 − 已知休假、固定职责与会议占用 | 团队层面的初步排期 | 忽略技能和任务时间窗口 |
| 技能可用工时 | 净可用工时中,满足任务技能及时间要求的部分 | 关键路径与专项工作估算 | 把团队总量平均分给所有技能 |
| 可承诺工时 | 技能可用工时 − 风险缓冲 − 未确认占用 | 对外承诺和迭代计划 | 为提高利用率而把缓冲全部取消 |
2. 计划目标是提高承诺质量,而不是提高利用率
把每个人排到 100% 看起来像资源利用充分,实际上通常意味着没有空间处理评审返工、突发支持、需求澄清和人员交接。团队的工作具有依赖关系,一个任务延期可能让后续人员等待;此时单纯提高个人忙碌程度,反而会增加在制工作和排队时间。
因此,我会把可用工时计划的目标定义为:在明确假设的前提下,让团队对近期工作作出可验证的承诺,并能在偏差出现时及时重新分配。它不是预测每个人每小时做什么,也不是绩效排名表。
3. 总量够,不代表关键岗位够
总工时容易掩盖瓶颈。团队可能还有 300 小时容量,却只有 24 小时高级测试能力;也可能工程师充足,但架构评审人只有一位,关键决策被其日程限制。项目负责人应分别看总容量、关键技能容量和关键人员的时间窗口,不能用一个总数代替资源结构。

二、背景和真实场景:为什么计划常在开工后失真
1. 表格里的满员团队,现实中常是多项目共享团队
不少团队的成员并不只服务一个项目。一个开发人员可能同时负责版本升级、客户问题和技术债;一个测试人员可能在几个项目之间切换;业务专家则经常被临时拉去确认规则。组织图上,这些人属于同一个部门;项目计划里,他们却不是可以随时调用的整块容量。
这类团队最容易发生“重复计算”:项目甲按 60% 把某人计入容量,项目乙也按 60% 把同一人计入,部门计划再把他作为 100% 可用。三个计划单独看都能自洽,合在一起却超过一个人的实际时间。问题不在估算公式,而在缺少统一的占用视图和优先级裁决机制。
2. 计划失真通常从四个入口进入
- 需求入口:任务范围尚未稳定,估算却被当成确定值,后续拆分与返工没有反映在容量里。
- 人员入口:成员的休假、值班、培训和跨团队支持没有进入项目日历。
- 工作入口:例会、代码评审、环境维护、缺陷处理等隐性工作没有归属到容量口径。
- 决策入口:多人共享资源没有明确的优先级负责人,冲突暴露后只能靠临时协调。
如果这些信息都靠项目负责人每周询问一次,计划会迅速变成过期快照。可用工时不是录入一次就结束的表格,而是一个有更新时间、责任人、来源和变更规则的管理对象。更新频率不必很高,但必须能覆盖计划所依赖的关键变化。
3. 中大型组织的难点在于口径统一,而非单个公式
在 100 人以上的组织中,项目、产品线和职能部门往往各自维护计划。某团队把“可用”解释为扣除休假后时间,另一个团队把会议也扣除了,还有团队把支持工作按历史比例估算。即使每个团队都认真填写,横向汇总仍然不能直接比较。
这时需要先统一定义,再谈工具。对于服务中大型企业的计划协作平台,例如 PingCode,若组织考虑使用这类平台承载计划,关键价值应放在跨项目的资源视图、权限边界、变更记录和任务关联上,而不是期待软件自动替负责人判断容量。工具可以减少重复录入和信息滞后,不能替代业务优先级、技能判断与管理责任。
4. 先做一份“容量词典”,比先买软件更重要
我建议在导入系统或重做表格之前,先用一页文档定义组织口径。至少写清标准工作日、法定假期如何处理、会议是否扣减、支持工作按实际还是比例估算、跨项目投入由谁确认,以及容量数据是按人、角色还是团队汇总。
口径词典不需要写成制度长文,但必须明确争议场景。比如“固定周会是否计入项目工时”,如果不同团队答案不同,汇总结果就没有意义。真正有效的统一,是让不同项目对同一类时间使用相同规则,而不是要求所有团队拥有完全一样的工作方式。
三、常见误区:看上去精确,实际更容易误导决策
1. 用标准工时乘人数,直接得到项目容量
“5 人 × 8 小时 × 20 天 = 800 小时”适合估算日历上的理论上限,不适合直接承诺交付。成员的职责、技能、会议负担、上下游等待和并行工作不同,平均数会把关键约束抹平。尤其当工作依赖少数专家时,团队总工时越大,数字越容易给管理者造成虚假的安全感。
更稳妥的做法是先计算总量,再按角色或关键技能拆开。对于低依赖、任务可并行的工作,可以使用团队容量;对于安全评审、架构决策、数据迁移等依赖特定人员的任务,应以关键角色的可用窗口为准。
2. 把每周 40 小时都当成项目工时
劳动时间不是纯粹的项目执行时间。即使成员全职在岗,工作周内也可能包括团队会议、招聘面试、辅导新人、代码评审、运营支持和组织沟通。若这些职责长期存在,却没有进入容量计划,项目延期时团队会被误判为“执行效率低”,真实原因却是计划从一开始就超配。
我倾向于将可预测的固定职责单列,而不是套用一个人人相同的折扣比例。工程经理可能固定承担较多招聘和协调工作,资深架构师可能承担大量评审;对两者一律减去 20%,容易掩盖角色差异。
3. 用历史利用率反推未来容量,却不检查工作类型
历史数据有价值,但不是可直接套用的常数。过去一个月团队投入 70% 时间在项目任务上,并不代表下个月也可以按 70% 计划。发布周期、客户支持量、人员变动、需求成熟度和任务复杂度都会改变有效容量。
我会把历史记录当作校准证据,而不是预测答案。先看最近几个周期的计划与实际偏差,再找出差异来源:估算偏小、临时工作偏多、等待时间被算入执行时间,还是任务定义不完整。只有来源稳定且口径一致的指标,才适合用于新计划的先验基线。
4. 以工时颗粒度制造精确感
把计划细化到每个人每天 30 分钟,看起来很精确,却可能给团队增加大量维护成本。需求稍变,日历就要重排;成员花时间维护计划,反而减少真正的执行时间。对于数周以上的计划,小时级精度常常超过输入信息所能支持的精度。
精度应匹配决策周期。近期、依赖清晰的任务可以按小时或半天管理;一个月以上的工作更适合按人天、角色容量或区间估算。项目负责人需要知道何时应该更新,不需要假装能提前精确预测一个月后的每个工作时段。
5. 把工时计划变成绩效监控
如果成员认为填报工时会用于比较谁“更忙”、谁“效率更高”,他们就会倾向于填满计划、隐藏空档或把支持工作塞进项目任务。数据表面上更完整,实际更不可信。工时计划的用途应限定为资源协调、范围取舍、风险识别和预测校准,不应仅凭投入时长评价个人产出。
投入时间是成本与容量信息,不等于价值。同样一小时,处理关键缺陷、辅导新成员和等待外部审批的结果完全不同。管理者应把投入数据与交付成果、质量、等待原因一起解释,不要把数字从上下文中抽离。
6. 认为工具上线就会自动解决容量冲突
工具能显示冲突,但不能替组织确定谁优先。若项目甲和项目乙同时需要同一位专家,系统可以标出超配,却无法在没有规则的情况下判断哪个承诺应该改变。没有资源决策机制,系统里只会留下更整齐的冲突记录。
选择工具时,应先确认组织是否有清晰的资源负责人、优先级升级路径、跨项目分配规则和数据维护责任。否则,即便采用适合中大型团队的管理平台,数据也可能因为责任不明而迅速过期。
四、专业判断逻辑:建立可解释、可更新的容量模型
1. 先确定时间窗口,再选计算粒度
容量计划必须绑定具体时间窗口。一个团队本季度有多少人,不等于未来两周有多少可用时间;成员下月调岗、轮值或休假,都会改变短期容量。建议至少分成近期承诺窗口、滚动预测窗口和远期资源情景三层。
- 近期承诺窗口:通常覆盖当前迭代或未来 2 至 4 周,输入信息相对确定,适合落实到角色、任务和人天。
- 滚动预测窗口:常覆盖未来 1 至 3 个月,需求和人员安排仍可能变化,应使用区间、情景或角色级容量。
- 远期资源情景:用于季度以上的人员与预算讨论,重点是关键岗位、招聘周期、外部依赖和能力建设,不宜伪装成精细工时表。
时间越远,细节越应该减少,假设越应该显式化。若有人要求半年后的计划精确到个人每天,项目负责人应先确认这份精度是否真能支持决策,还是只是在制造确定感。

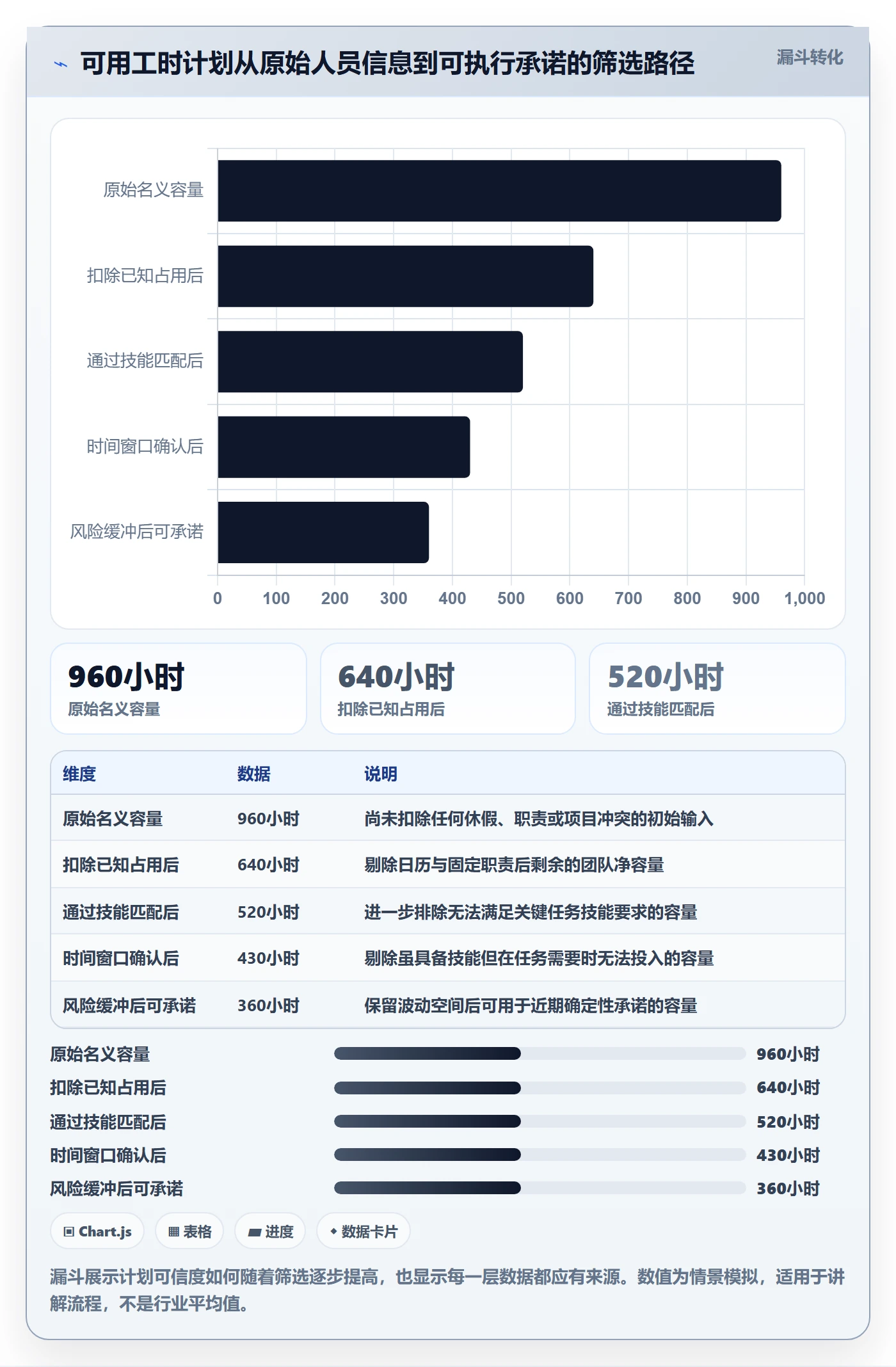

2. 使用分层容量公式,不把未知项藏起来
一个实用的基础公式是:净可用工时 = 名义工时 − 已知休假 − 固定职责 − 已确认的非项目占用。再计算技能匹配后的容量,最后扣除缓冲和未确认占用,得到可承诺容量。
建议把每一项都保留来源和状态。例如休假是已批准还是暂定,支持投入是实际记录还是历史估计,跨项目分配是项目负责人确认还是资源经理估算。数据的可信度不同,就不应该在报表里显示得同样确定。
(1)名义工时
按组织的工作日历计算,不要简单按自然日折算。若不同国家、地区或雇佣安排使用不同日历,应分别计算,避免把公共假期差异藏在平均数里。
(2)已知占用
休假、培训、值班、固定例会和已承诺的其他项目工作应尽量显式记录。对长期存在但无法逐次登记的职责,可以采用经团队确认的周期性比例,并定期用实际情况校准。
(3)技能与时间窗口约束
不只检查“谁会做”,还要检查“谁能在需要的时间做”。某项工作必须在设计评审后立即进入开发,若专家只能在评审结束两周后参与,技能存在但时间窗口不匹配,仍然是容量风险。
(4)不确定性缓冲
缓冲不是任意加上的安全数字,也不是所有项目固定预留相同比例。应根据需求成熟度、外部依赖、历史返工、支持波动和关键路径暴露来确定,并说明由谁管理、什么情况下可以使用。
3. 用情景而不是单点数字处理不确定性
对尚未确定的工作,给一个单点估算会隐藏风险。更透明的做法是用低、中、高三种情景表示工作量或容量,再标注触发条件。例如“高情景”可能对应接口变更或迁移数据质量较差,“低情景”则要求需求冻结、测试环境按期就绪。
区间不意味着不负责任。相反,它让决策者看见承诺依赖什么条件。项目负责人可以对外承诺中情景,也可以在高风险项目里以保守情景做预算,但必须讲清楚:哪个变量一旦变化,计划需要重新评估。
4. 把风险拆成可管理的容量类型
我建议把容量至少分成“已承诺工作”“基础运营”“风险缓冲”和“未分配空间”。基础运营包含维护、支持和值班;风险缓冲用于吸收难以提前分配的扰动;未分配空间则可能用于新需求或关键故障。四者混成一个“空闲”数字,会让人误以为所有剩余时间都可被项目占用。
尤其要避免把缓冲理解成闲置。缓冲的价值是吸收波动,若每次排期都先把它分完,组织就等于没有缓冲。若一个项目长期使用全部缓冲,也应回头分析其需求质量、故障负荷或估算机制,而不是每次都把超时归因于个人效率。
5. 设置计划可信度,而非只报一个容量值
容量数字应附带可信度标签。一个简单做法是分为已确认、估算和待确认三类,并明确各自的负责人和更新时间。比如休假已批准属于已确认;每周支持投入按近三个月记录推算属于估算;外部专家是否参与尚未回复属于待确认。
可信度不是数学上精确的概率,但能帮助管理者辨认哪些数字可以直接用于承诺,哪些数字需要在决策前补齐。若组织积累了稳定的计划与实际记录,也可以建立基于历史偏差的统计区间,但应保证样本口径一致。
| 信息状态 | 例子 | 计划处理方式 | 管理动作 |
|---|---|---|---|
| 已确认 | 批准休假、已签署的跨项目安排 | 直接纳入容量扣减 | 变更时更新版本和责任人 |
| 估算 | 依据近几个月推算的支持投入 | 保留估算区间或基准值 | 定期用实际记录校准 |
| 待确认 | 外部专家投入、尚未批准的人员调配 | 不作为确定承诺的唯一依据 | 设置确认日期和替代方案 |
五、案例与数据观察:用 6 人团队验证计划是否可执行
1. 案例设定:总量看似充足,专项容量却卡住
下面是一个用于演示计算方法的情景案例,不代表任何企业的真实统计。某产品团队 6 人,计划未来 4 周完成一次重要版本:2 名开发、1 名测试、1 名产品、1 名设计、1 名技术负责人。每人按 20 个工作日、每天 8 小时计算,名义容量为 960 小时。
进一步核对日历后,团队有 56 小时休假与培训、96 小时固定会议与协调、120 小时支持与维护、48 小时已确认的其他项目投入。净可用工时为 640 小时。若项目任务估算为 610 小时,表面上还有 30 小时余量,但这并不能说明计划安全。
拆开角色后,测试任务需要 150 小时,测试人员扣除休假、会议和值班后只有 112 小时;技术评审需要 36 小时,而技术负责人在窗口内只有 28 小时。团队总容量仍然够,但两个关键角色都不够。此时继续要求全员提高利用率,无法消除瓶颈,只会让工作排队或把质量风险推迟到后期。
2. 用容量表而非单个总数呈现约束

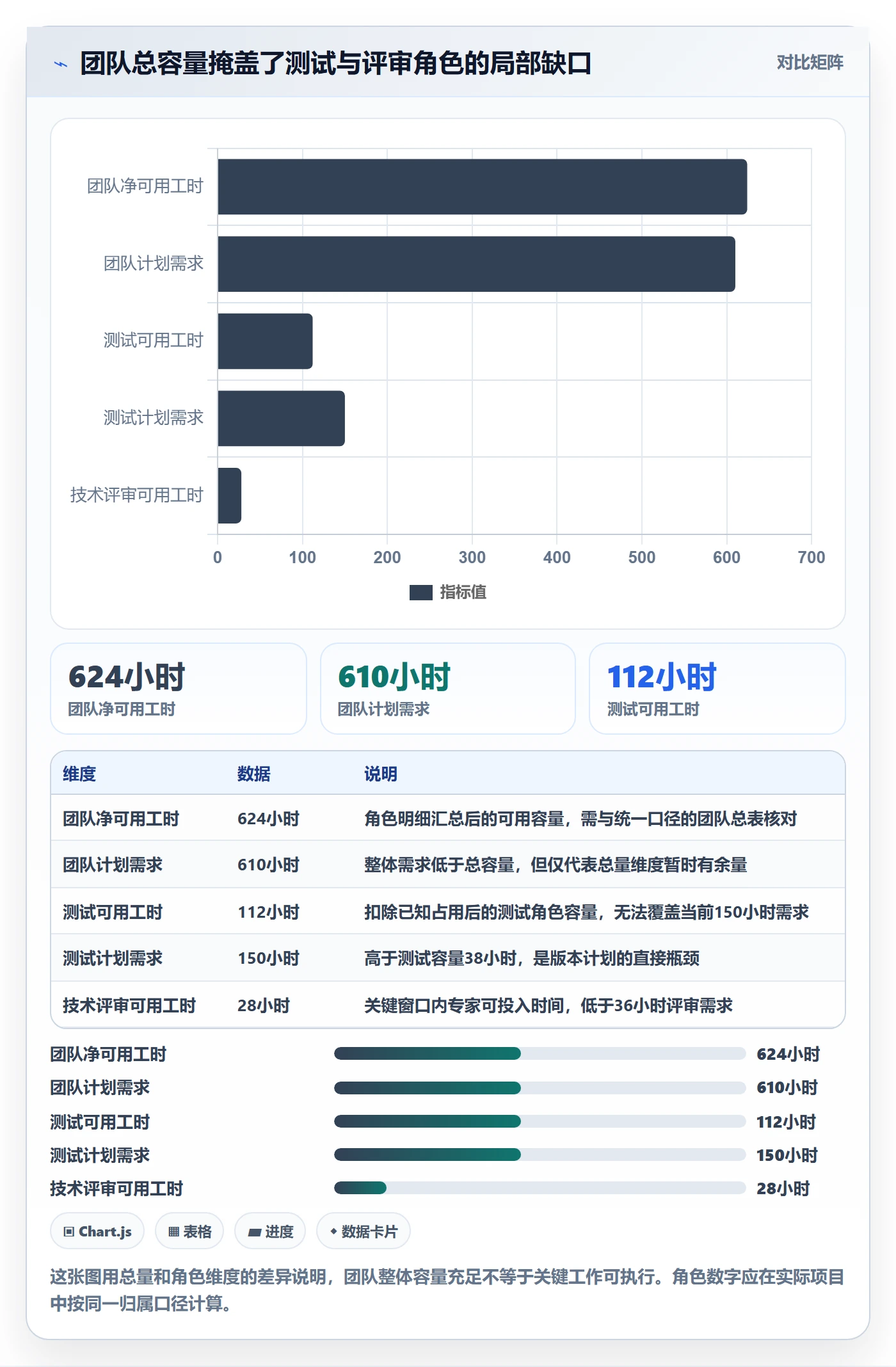

| 角色 | 名义工时 | 已知占用 | 净可用工时 | 当前计划需求 | 差额 |
|---|---|---|---|---|---|
| 开发 | 320 | 96 | 224 | 210 | +14 |
| 测试 | 160 | 48 | 112 | 150 | -38 |
| 产品 | 160 | 56 | 104 | 84 | +20 |
| 设计 | 160 | 64 | 96 | 92 | +4 |
| 技术负责人 | 160 | 72 | 88 | 74 | +14 |
| 合计 | 960 | 336 | 624 | 610 | +14 |
表中合计与前述净容量 640 小时存在差异,是因为角色拆分口径把跨角色协调时间分配到角色行后,采用了更细的归属方式。实际计划中应避免这种口径不一致:表格总量必须能与团队层面的计算勾稽。这里特别保留这一类常见错误,提醒负责人校验“人员口径、工作类别和汇总规则”是否一致;若口径不一致,应先修正数据,不可直接据此承诺。
在真实计划表中,推荐增加“来源”和“更新时间”字段,并确保每一项占用只归属一次。若某项工作无法明确归属,先作为待确认项呈现,而不是把它悄悄从团队总量里扣除或重复扣除。
3. 处理容量缺口,优先改变工作结构
案例中测试缺口为 38 小时,技术评审缺口为 8 小时。可选动作并不只有加人:把非关键功能移出版本、调整测试顺序、让开发承担部分自动化准备、提前完成设计评审、借用有经验的临时支持,或将版本拆成两个可交付批次。每个动作都改变了不同的风险,应分别讨论。
例如,若通过缩小范围减少 24 小时测试需求,再从相邻团队借入 16 小时具备项目背景的测试支持,测试缺口可被覆盖;但若临时支持人员需要大量熟悉时间,名义 16 小时不等于净增加 16 小时。项目负责人应把交接成本、环境权限和业务学习时间一并纳入方案。
技术评审缺口更适合通过提前安排关键时段或指定具备授权的替补处理。把评审拆成可并行的准备工作,减少专家会议中的信息整理时间,往往比临时增加一个不熟悉背景的人更有效。
4. 观察计划偏差,不追求看似漂亮的利用率
对于情景模拟,可用以下观察指标:计划容量兑现率、临时工作占比、关键技能缺口、任务等待时间和计划外返工时长。它们比“每个人是否满载”更接近计划健康状况。项目负责人可以每周观察趋势,但应避免根据单周波动直接给团队下结论。
如果连续几个周期出现计划任务完成率偏低,同时计划外支持占比升高,优先检查支持工作是否被低估;如果任务完成率正常但关键工作持续排队,可能是技能瓶颈;若工时投入增加而返工也增加,则应检查需求清晰度、评审时点和测试策略,而不是继续加大排期。

5. 用偏差追溯改善估算,而不是惩罚填报者
每个周期结束后,项目负责人可以对比计划与实际,但不要只记录“多花了 40 小时”。更有用的是标注偏差原因:范围新增、需求澄清、外部等待、缺陷返工、支持事件、人员缺席或估算口径问题。原因分类要足够少,方便团队持续使用;若分类超过十几种,填报负担会明显增加。
当某类偏差反复出现,就把它转化成计划规则。例如,如果每次版本都需要额外安排接口联调,就不应继续把联调当作意外;如果上线期间支持工作稳定增加,应在发布窗口单独预留容量。历史数据的价值,不是证明谁估错了,而是让下一次计划少依赖猜测。
六、落地方案:从资源清单到滚动校准的六步流程
1. 第一步:明确项目边界与计划用途
先写清计划是为了什么:近期迭代承诺、季度资源协调、预算测算,还是项目风险评估。不同用途需要不同精度。近期承诺要能落到具体人员或角色;预算测算可能只需要角色级人天;远期规划则应表达情景与关键假设。
同时明确范围冻结点。若需求仍在持续变化,计划表应标出估算日期与版本,而不是让所有人把它当成不变承诺。范围变化后,应重新评估容量,而不是只把新增任务塞进原有安排。
2. 第二步:建立人员与技能资源清单
资源清单不需要收集敏感的个人信息,只需记录计划所需的工作属性:角色、可投入时间窗口、关键技能、负责的固定职责、共享项目和替代人选。技能记录要服务于任务匹配,不应变成对员工能力的简单排名。
技能标签应采用可操作的粒度。例如“数据库”过于宽泛,可以根据项目需要区分“数据迁移设计”“性能排查”“权限模型评审”。标签越多不一定越好;只有能影响任务分配或风险判断的技能,才值得维护。
3. 第三步:收集日历与已知占用
把已批准休假、轮值、培训、固定会议和跨项目承诺纳入同一周期。对于尚未确定的占用,不要当作零,而应标为待确认,并设置确认日期。项目负责人要知道数据从哪里来、谁有权修改、发生变更后如何通知相关项目。
跨项目安排最好由资源负责人或职能负责人确认。项目经理单方面给成员分配 50% 时间,却没有获得其他项目和管理者认可,不能算真实容量。若组织暂时没有统一资源治理机制,至少要建立每周一次的冲突协调会,并指定能作出取舍的人。
4. 第四步:按任务需求匹配角色容量
将工作拆到足以判断技能和时间窗口的粒度。无需把每个任务拆成微小步骤,但至少应能看出谁执行、谁评审、何时需要输入,以及任务是否依赖外部团队。对关键路径任务,单独标记所需角色和最迟开始时间。
当计划需求超过容量,先区分是总量不足还是结构性不足。总量不足可能需要缩减范围、延长周期或增加资源;结构性不足则可能通过调整顺序、培养替补、改变评审方式或借用专业支持解决。两类问题的处理方式不同,不能统称为“缺人”。
5. 第五步:做风险审查并形成决策记录
计划评审时,建议逐项检查:关键角色是否超配;未确认资源是否被当成已确认;缓冲是否被提前花完;支持工作是否遗漏;跨项目承诺是否重复;外部依赖的等待时间是否算进交付窗口;范围变更是否有重新估算机制。
每次容量冲突都应记录决策,而不仅是更新数字。记录“为什么先做某项目、哪些工作延期、由谁接受风险、何时复查”,能够减少同一争议反复发生。若决策只是口头沟通,数周后团队很难判断计划改变的原因。
6. 第六步:按触发条件滚动更新
不需要每天重做整张计划。可以采用固定节奏加事件触发:每周更新一次近期窗口;当范围、人员、优先级或外部依赖发生重大变化时,立即重新评估受影响部分。更新只应覆盖变动相关的容量和任务,避免无意义地重写全部数据。
建议设置几个触发条件,例如关键角色可用时间减少超过一成、计划外工作超过缓冲、重要依赖晚于约定日期、范围新增影响关键路径。具体阈值应由团队结合历史偏差确定;没有历史数据时,先采用临时阈值,运行几个周期后校准。

7. 用合适的系统承载流程,但不让系统代替管理判断
小团队可以从共享表格开始,重点是保持字段一致、变更可追溯和责任人清楚。跨项目较多、角色复杂或需要权限隔离的组织,再考虑把资源、任务、日历和项目视图放在同一协作平台中。选择时应实际验证是否能看到同一人员在多个项目中的冲突,而非只看单个项目里的资源分配。
中大型企业评估 PingCode 这类项目管理平台时,我会重点检查四件事:能否按项目和角色查看容量;能否保留人员安排的确认状态;任务与计划变更能否追溯;管理层能否看到汇总而不越权查看不必要的个人信息。演示时最好用一个真实但脱敏的跨项目场景,而不是只看供应商预设的理想流程。
上线前先选一条业务线或一个项目群试行。试点的目的不是证明工具“功能齐全”,而是验证数据责任是否明确、冲突能否更早暴露、更新成本是否可接受。若试点仍然需要大量线下表格补录,应先解决流程与数据口径,再扩大范围。
七、不同情况的行动建议与取舍
1. 需求稳定、团队单一:优先做轻量计划
如果团队规模较小、成员主要服务一个项目、需求边界稳定,先用角色容量表和简化日历即可。按周或迭代更新,重点检查休假、固定职责和关键任务依赖。此时引入复杂的资源系统可能增加维护成本,收益未必抵得上学习与配置投入。
这类场景的取舍是:接受较粗的容量预测,换取低维护成本。只要计划用于近期协调,而非跨部门预算承诺,过度细化反而会降低团队执行意愿。
2. 多项目共享人员:优先建立统一资源裁决
若成员频繁跨项目,最优先的不是增加工时填报,而是指定资源冲突的决策者和升级路径。每个项目都需要一个清楚的优先级来源;资源负责人则需要看见全部承诺,不能只根据单一项目的局部计划分配人员。
这类场景的取舍是:统一视图会增加协调成本,但可以减少重复承诺和临时抢人。若管理层不愿意承担优先级决策,任何资源工具都只能把冲突显示出来,不能真正解决冲突。
3. 技能稀缺、关键人员集中:优先降低单点依赖
当项目成败依赖一两名专家时,短期可以锁定关键时段、减少无关会议、提前做决策材料;中期应培养替补、建立可复用文档和评审机制;长期则要将关键能力纳入招聘与组织能力建设。仅仅把专家工时排满,通常会让风险进一步集中。
这类场景的取舍是:培养替补会消耗当期产能,但能降低未来的等待成本和人员离开风险。如果项目周期短且机会窗口明确,可能优先购买外部支持;若核心能力关系到长期产品竞争力,内部培养更值得投入。
4. 需求变化频繁:缩短承诺窗口,保留滚动空间
在探索型项目或需求快速变化的业务中,远期任务细化容易过期。建议将近期工作做实,远期保留角色容量和情景区间;每次需求变化后,优先重新评估关键路径、已承诺工作和风险缓冲,不要机械地重排所有人员。
这类场景的取舍是:减少远期承诺的确定性,换取调整能力。若利益相关方需要预算数字,可以提供范围和条件,而不应为了报一个精确值而编造并不存在的确定性。
5. 支持工作波动大:设独立容量池或轮值机制
如果团队承担线上支持、客户问题或运营响应,建议把这类工作与项目交付分开管理。可以设轮值人员、按历史区间预留容量,或使用专门支持池。项目负责人应观察支持请求的数量、处理时长和峰值窗口,而不是等到项目延期后才发现支持负荷增加。
这类场景的取舍是:设支持池会减少名义上可用于项目的时间,却能降低项目计划被频繁打断的成本。若支持量非常低且稳定,可以用历史均值;若波动极大,则更适合情景区间和应急响应规则。
6. 组织数据成熟度低:先少字段、强责任,再逐步自动化
如果人员安排经常变化、记录来源不一致,不要一开始就要求每个人填大量工时字段。先建立最小数据集:计划窗口、角色、已知占用、容量状态、更新时间、责任人。运行几个周期,确认数据能够用于决策后,再补充偏差原因和历史校准。
这类场景的取舍是:短期分析能力有限,但更容易建立可靠的基础数据。复杂报表依赖持续、同口径的数据输入;如果输入不可靠,自动化只会更快地产生误导性的结论。
| 场景 | 优先动作 | 暂时不必做的事 | 主要取舍 |
|---|---|---|---|
| 单项目、需求稳定 | 按周更新角色容量与日历 | 复杂的全组织资源模型 | 预测较粗,但维护成本低 |
| 多人跨项目共享 | 统一视图并指定冲突裁决者 | 只优化单个项目的排期 | 协调成本增加,重复承诺减少 |
| 技能高度稀缺 | 保护关键时段并培养替补 | 把专家排到满负荷 | 短期产能下降,长期韧性提高 |
| 需求持续变化 | 缩短承诺窗口,使用情景预测 | 精细排定数月后的个人日程 | 远期确定性降低,调整空间增加 |
| 支持负荷波动 | 设置支持容量池或轮值 | 把支持工作视为零 | 项目名义容量减少,计划稳定性提高 |
八、常见问题:工时计划如何避免走向形式主义
1. 可用工时应该按小时还是人天计算?
取决于计划期限和任务性质。未来一两周、任务明确且依赖精细时序时,可以使用小时;超过数周的计划,通常按人天或角色容量更实用。若外部合同、成本核算或法规要求小时级记录,应把“实际工时记录”和“容量预测”分开管理,两者用途不同。
2. 一个成员同时服务多个项目,容量如何分配?
先确认整体可投入时间,再由有权负责资源优先级的人进行分配。不要让各项目分别自行假设比例后再简单相加。若投入比例会变化,应标注有效期和确认状态;变更发生后,相关项目负责人应同步更新承诺,而不是只更新其中一个项目。
3. 会议时间要不要从可用工时中扣除?
已固定、可预测且与项目执行无关的会议,建议扣除或单列;项目评审、设计讨论等直接服务于项目的会议,可以按组织口径计入项目工作。关键不是所有会议都采取同一种算法,而是口径一致、能解释并且避免重复扣除。
4. 计划缓冲应该留多少?
没有适用于所有团队的固定比例。需求稳定、依赖少、历史偏差小的团队,可以保留较低缓冲;外部依赖多、支持波动大、需求尚未收敛的项目,需要更高的风险空间。初期可根据历史偏差设定暂行区间,再按实际偏差逐周期调整,并明确缓冲的使用条件。
5. 团队计划完成率低,是不是估算能力差?
不一定。先看计划外工作、范围变化、依赖等待、缺陷返工和人员变动,再判断估算问题。若任务范围稳定、资源可用、外部依赖如期,但持续出现同类低估,才应重点校准估算方法。把所有偏差都归结为估算差,会错过真正的系统性原因。
6. 是否应该追踪每个人的实际工时?
只有在明确用途、合规要求和数据治理规则后,才考虑个人级实际工时记录。对于容量计划,角色级或团队级数据可能已经足够。若收集个人数据,应说明谁能查看、保存多久、用于什么决策,并避免将时长直接等同于绩效。
7. 工具里显示有空档,能否立刻安排新任务?
不能仅凭空档安排。先检查它是实际可用、技能匹配、时间窗口合适,还是因信息未更新而形成的假空档;再确认是否属于风险缓冲或预留支持容量。只有明确属于未分配容量时,才适合进入新任务评估。
8. 可用工时计划多久更新一次?
近期承诺通常每周检查一次,固定迭代周期则可以在迭代规划时更新;人员、优先级、范围或依赖发生重大变化时,应触发即时复核。滚动预测不必每周重新做全量细算,关键是更新受变化影响的部分,并保留上一次计划的变更记录。
九、结语:把容量当作约束与选择,而不是填满日历的任务
可用工时计划最有价值的产物,不是一个看起来精确的总小时数,而是团队能解释的选择:哪些工作承诺了,哪些工作暂缓了,哪些关键技能可能成为瓶颈,哪些假设一旦变化就需要重新排期。计划越接近真实决策,越不需要假装精确。
我建议项目负责人下一步先做三件事:统一名义工时、净可用工时和可承诺工时的定义;选择未来 2 至 4 周的一个项目窗口,按角色核对休假、固定职责、共享投入和关键技能;再记录一次计划与实际的偏差原因。运行两个或三个周期后,再决定是否需要更复杂的平台或自动化。
一个健康的计划,不是让每个人都没有空档,而是让关键工作在正确的时间由合适的人承担,并且在变化发生时,组织知道该牺牲什么、保护什么。
常见问题解答(FAQ)
1. 可用工时应该按每周多少小时规划?
我第一次做项目人力计划时,直接把团队人数乘以每周40小时,结果排期看起来很充裕,实际却不断延期。会议、支持工作和临时任务都没有被算进去,想请教可用工时到底应该怎么估,才不至于把计划做成纸面数字?
不要把合同工时直接当成项目可用工时。可以先按角色和人员计算,再扣除固定会议、值班支持、休假以及已承诺的其他工作。例如,一名每周工作40小时的工程师,固定会议6小时、支持轮值8小时、其他项目占用10小时,理论上只剩16小时;再预留约20%的变动缓冲,适合纳入本项目计划的工时约为13小时。
这里的比例不是通用标准,应根据过去4至8周的实际记录校准。我的判断是,计划精度首先取决于是否把真实占用项摊开,而不是工时数字算得有多细。
2. 项目负责人怎样把人力资源计划落到每周安排?
我做项目排期时遇到过一种情况:计划表里每个人都分配了任务,但到了周中才发现关键人员同时被多个负责人预约。人力资源计划应该细到什么程度,才能既能执行,又不变成每天反复维护的表格?
建议以“人员或角色,任务,周”为基本粒度,而不是一开始就排到每小时。每周确认三件事:谁负责交付、预计投入多少小时、依赖什么前置条件。例如,接口开发需要工程师投入12小时,但测试环境周三前未就绪,那么这12小时不能视为确定产能。
可用工时表每周更新一次,只有临近发布、跨团队交接或关键路径任务才进一步细化到日。这样既能暴露资源冲突,也减少维护成本。判断计划是否可执行,可以检查每人的周计划总量是否超过其可用工时,以及关键任务是否有明确负责人和依赖项。
3. 多人同时争用同一位关键成员时,应该怎么分配工时?
我曾看到关键工程师在几个任务里都被按满额排期,表面上每个任务都有负责人,实际上谁都拿不到完整时间。遇到这种资源冲突,应该平均分配,还是优先保障某个项目?有没有可操作的判断依据?
不要先平均切分,先判断任务对交付日期、业务影响和后续阻塞的影响。可把任务分为必须按期完成、可调整范围、可延后的工作,再由项目负责人和相关职能负责人共同确定优先级。例如,某成员每周只有20小时可用,三个项目分别申报12、10、8小时,总需求30小时;
若其中一个任务位于关键路径并影响外部验收,应先保障其必要投入,再协商另外两个项目缩小范围或调整日期,而不是把20小时切成三份后让三个任务都延期。决策要记录取舍和复核日期,避免临时口头承诺反复改变分配。
4. 可用工时偏差多大时,需要调整项目计划?
我不确定工时估算出现偏差后,是应该马上改排期,还是先观察一段时间。若每周都因小幅波动改计划,团队会失去稳定性;但等到延期明显时再处理,又可能来不及,有没有适合项目负责人的预警方法?
不要用单周偏差直接判断计划失效,先看偏差是否持续以及是否影响关键路径。可以每周比较计划工时与实际工时:若连续两周实际投入比计划低20%以上,或关键任务累计偏差已消耗掉原定缓冲,就应检查原因并重估剩余工作。
比如原计划两周投入40小时,实际只完成相当于28小时的工作,先区分是需求增加、外部等待、估算偏低还是人员被抽调;原因不同,措施也不同。需求增加要重新确认范围,等待问题要推动依赖方,估算偏低则重算剩余任务。调整时优先更新剩余工作量和交付预测,不要为了让报表好看而改写历史实际工时。
核心关键词
文章包含AI辅助创作:可用工时最佳实践:项目负责人人力资源计划落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/552102
读者评论
我们团队以前只按人数乘工作日算容量,几个项目都把同一位测试人员排满了,直到临近发布才发现冲突。按技能和时间窗口拆开看确实更有用,不过跨项目占用由谁最终确认,实际执行中还是很容易扯不清。
把会议、支持和值班单独列出来,比统一打个折扣更贴近实际。但这些零碎事项如果每周变化很大,维护成本也不低;我觉得先抓固定占用和关键岗位,可能比追求全员精确填报更可行。
工时计划不用于个人绩效这点很重要。我们试过要求每天细填,后来大家花不少时间补记录,数字看着完整,预测却没明显变准。按近期和远期采用不同颗粒度,应该更适合滚动调整。
