项目计划里写着“研发投入 3 人、测试投入 1 人”,听起来清楚,到了第三周却发现测试还没到位、关键工程师被临时借走,负责人只能一边推迟里程碑,一边解释为什么最初的工期估算失效。人力资源计划人员投入教程真正要解决的,不是把名字填进表格,而是把工作量、技能、可用时间、依赖关系和变更机制连成一套可执行的决策方法。
一、先讲核心结论:人员投入计划不是排人头
1. 先计划工作,再讨论由谁来做
我判断一份人员投入计划是否可信,通常先看它能不能回答三个问题:项目需要完成哪些可验收的工作;每项工作需要什么能力、多少有效工时;这些能力在什么时间段可以实际投入。若计划只有“某岗位几人”,却没有工作包、交付物和时间区间,它更像组织愿望,而不是资源计划。
“两名开发、一个测试”并不等于团队有足够产能。两名开发可能都不熟悉遗留系统;测试人员可能要同时支持多个版本;需求负责人可能只在评审阶段参与。人数相同,技能结构、可用时段和协作成本不同,最终交付能力也会不同。
我的核心判断是:人员投入应以工作包为单位估算,以角色能力为约束,以实际可用容量为上限,以交付结果和偏差反馈为校准。先把这四件事做好,再考虑使用表格、排期工具或管理平台。
2. 把“投入”拆成四种不同口径
项目沟通中,“投入”经常被混用。有人说的是团队人数,有人说的是总人天,有人说的是某个岗位的百分比,还有人说的是日历周期。它们彼此有关,却不能互相替代。
- 人数:某时间段内参与工作的人员数量,不能直接表示产能。
- 工作量:完成任务所需的有效工时或人天,是估算和复盘的基础。
- 投入比例:人员在指定期间用于项目的工作时间占比,例如每周投入 40%。
- 日历周期:从开始到结束经过的自然时间,包含等待、评审、依赖和非工作日。
例如,一个工程师需要 10 人天完成一项工作,如果每周只有两天能投入该项目,日历周期不可能简单写成两周。需求澄清、环境准备、评审等待和其他任务切换,都可能让周期继续拉长。计划里把“10 人天”直接写成“10 个工作日”,是常见的口径错误。
3. 人员计划必须连接项目范围与交付节奏
人员计划不是孤立的人力表。它至少要与项目范围、里程碑、依赖事项、成本边界和质量要求相互对应。范围变了,工作量可能变;交付时间压缩,可能需要并行作业或减少范围;关键技能缺口不能靠增加不相关岗位解决。
我会要求每项投入都能追溯到某个工作包或交付物。例如“后端开发投入 12 人天”要能说明对应哪些接口、服务或迁移工作;“测试投入 6 人天”要能说明测试范围、环境准备及回归边界。不能解释对应什么工作的投入,通常也无法在偏差发生时做出正确调整。
下表给出一个可用的计划口径。它不是行业标准,而是便于团队对齐的示例模板。
| 计划维度 | 应回答的问题 | 常用表达 | 容易误用的方式 |
|---|---|---|---|
| 工作量 | 完成工作需要多少有效劳动 | 人时、人天、工作量区间 | 把人天当作日历天 |
| 人员容量 | 某人或某角色实际能投入多少时间 | 每周可用工时、投入比例 | 按满负荷 100% 排期 |
| 技能匹配 | 现有人员是否能完成指定工作 | 技能、经验、权限、熟悉度 | 只按职级或岗位名称分配 |
| 日历安排 | 工作何时开始、依赖什么、何时验收 | 起止日期、里程碑、等待时间 | 把总人天直接换算成周期 |
二、背景与真实场景:为什么“看起来够人”仍会延期
1. 多项目组织里,人员可用性是动态的
在 100 人以上的组织中,员工往往同时承担项目、产品维护、线上支持、内部协作和临时专项。项目负责人看到的“团队编制”不等于“项目可用容量”。一个名义上投入 50% 的工程师,如果每周固定参加多场会议,又需要处理生产问题,实际可用于项目的连续工作时间可能更少。
这也是中大型企业采用统一工作项和资源视图时,最容易遇到的管理边界:工具可以汇总计划,但不能凭空创造可用时间。以 PingCode 这类面向中大型企业及 100 人以上组织的管理平台为例,项目负责人可以尝试把项目工作项、负责人、迭代计划和进度状态关联起来,便于识别冲突;但仍需要团队约定数据更新责任、工时口径和跨部门确认机制。若基础信息不准,系统只会更快地展示错误。
所以我会把人员计划看作“供需匹配问题”,而不是名单整理问题。需求侧是工作包、技能、交付窗口;供给侧是人员日历、技能熟练度、其他承诺和可替代性。两侧任何一边缺少信息,计划就只能以假设为基础,必须明确记录假设及其验证时间。
2. 计划失真的常见起点是“先承诺日期,再凑人员”
很多项目在立项时已经对外承诺一个发布日期,随后才开始拆工作和找人。此时负责人容易把计划做成“日期不动、范围不动、质量不动”的三不变方案,然后把压力全部转嫁给团队。实际执行时,未决需求、审批、外部接口和验收延迟都会把风险推迟暴露。
我更建议先拿到一版粗粒度范围和关键约束,再做区间估算。若业务必须先给日期,也要把它标注为目标日期而非承诺日期,并同时列出实现该日期的前提条件。例如,需求冻结时间、关键岗位确认时间、环境开通时间以及业务验收人员的可用窗口。
下面的图展示的是一个情景模拟:人员计划失真的风险往往不是由单一因素造成,而是估算偏差、并行任务冲突、等待时间和技能错配叠加。数据用于说明风险传导逻辑,不代表行业调查结果。

3. 角色、技能和可用性不能只看岗位名称
同样叫“测试工程师”,有人擅长接口自动化,有人主要做手工验收;同样叫“产品经理”,有人负责需求澄清,有人承担业务决策和跨部门协调。若项目只按岗位标签分配工作,容易出现名义上角色齐全、关键能力却无人承担的局面。
我在计划评审时会追问三个细节:此人是否具备交付该工作所需的技能;该技能是否有权限、环境或业务知识等额外要求;如果这个人不可用,是否存在能接手的备份人选。最后一项尤其重要,因为很多团队把关键任务分给唯一熟悉系统的人,直到该人休假或被调走才发现没有替代方案。
4. 建立一个可持续的计划基线
人员投入计划不是一次性提交的审批材料,而是随着需求、能力和可用性变化持续更新的工作基线。基线的价值不在于从不变化,而在于变化发生时能够说明:原来假设是什么、现在变化在哪里、调整会影响什么、谁有权决定。
建议至少保留计划版本、变更原因、影响范围和决策人。对小团队而言,可以用共享表格维护;对多项目、多角色、跨部门依赖较多的组织,可以考虑借助管理平台统一维护工作项和资源信息。选工具时先看数据口径与工作流程能否落地,再看仪表盘是否漂亮。
三、常见误区:投入表做得细,不等于计划可靠
1. 误区一:把人员数量当作产能
增加人员数量并不总能让任务更快完成。需要培训的新成员会占用熟练成员的时间;复杂工作存在协调成本;有些工作受限于串行审批或单一专家。若任务依赖关系没有变化,单纯增加人数可能只会增加沟通和返工。
负责人应先判断瓶颈属于“人手不足”“关键技能不足”“等待阻塞”还是“范围不清”。例如,需求审核平均等待一周,给开发团队再加两个人,通常不能解决审批等待。调整投入前先诊断约束,比先申请增员更省成本。
2. 误区二:把每周 40 小时全部排满
理论工作时间不等于可用于项目的净时间。会议、支持、培训、代码评审、沟通和突发问题都要占用容量。不同组织的净可用时间差异很大,不宜假设每个人每周都能投入固定的满负荷工时。
我不主张为了显得保守,所有项目都套用同一个利用率比例。更好的办法是先用近几周的实际日历和任务记录估算净容量,再区分常规工作、支持轮值和不可避免的协作时间。数据不足时可以先设一个团队假设值,运行两到四周后用实际情况校准。
3. 误区三:把百分比投入直接换算成精确工时
“投入 50%”便于管理层快速沟通,却不意味着这个人每天都能稳定切出一半时间。碎片化的半天往往无法完成需要连续专注的复杂任务。对需要长时间上下文切换成本的工作,应同时标注投入比例和可用时间块。
例如,设计人员每周投入两天,若两天固定且连续,可能比每天零散投入几个小时更有效;反过来,线上支持岗位如果需要随时响应,也不适合简单按百分比认定为可用产能。计划必须表达工作形态,而不仅是数量。
4. 误区四:把估算当成承诺
估算是基于当前信息的判断,不是对未来的保证。需求不清、技术未知、外部依赖未确认时,精确到小数点的工时会制造不必要的信任错觉。我更倾向于早期使用区间,例如 8 至 12 人天,并列出区间宽度背后的未知因素。
随着原型验证、需求澄清和技术试验推进,再逐步收窄区间。如果管理层要求单一数字,可以给出当前最可能值,同时保留风险范围与置信前提。单点数字可以用于决策沟通,但不能抹去估算的不确定性。
5. 误区五:只看计划工时,不看等待与返工
人员投入表经常只记录执行工时,漏掉需求确认、环境申请、审批、数据准备和返工。项目总周期因此被低估,管理者又把延期归因于“团队效率低”。实际要分开看有效工作量、排队等待、返工和协调成本,才能找对改善对象。
如果一项工作预计 6 人天,前置审批平均需要 4 个工作日,那么工作量仍可能是 6 人天,但交付周期并不是 6 天。把这两种量拆开记录,团队才能判断究竟应增加执行资源,还是改善流程等待。
6. 误区六:关键人员被多个项目“同时全额占用”
跨项目冲突在管理层视角里不总是可见。一个技术负责人可能在三个项目计划中都被写成 50%,表面总计 150%;也可能每个项目都认为自己优先,导致实际优先级由临时消息决定。资源计划必须跨项目核对,而不能只在单个项目内部看起来完整。
当关键角色被重复承诺时,应由有权协调资源的管理者确定优先级,或调整交付范围和时间。项目负责人不应通过把投入比例偷偷改小来掩盖冲突,因为这会让风险延后暴露。
7. 误区七:把工具上线当作治理完成
管理平台能帮助记录、汇总和追踪,但无法自动判断某人是否真的有能力做某项工作,也无法替管理者协调两个项目之间的优先级。工具的效果取决于数据更新频率、责任边界和决策流程。
如果任务状态长期不更新,人员日历没有维护,跨团队借人没有确认,图表再精细也只是在可视化过期信息。工具应被视为计划机制的载体,不是计划机制本身。上线前应先明确谁填、谁核、谁批、多久更新一次,以及发生冲突时由谁裁决。
四、专业判断逻辑:从工作量推导到可执行的人员计划
1. 第一步:把范围拆成可估算的工作包
我建议把项目拆到能够明确责任、交付和验收边界的工作包,而不是拆成过细的操作清单。工作包过大,无法判断技能和风险;过小,维护计划的成本会超过收益。通常一个工作包应能在短周期内完成,并有清晰的完成定义。
拆分时可以按交付物、功能模块、阶段或专业活动组织,但不要只按部门划分。若工作跨越产品、研发、测试和业务验收,应把依赖关系写出来,不要把所有责任揉成一个“项目团队负责”的大任务。
- 列出主要交付物和验收条件。
- 识别为完成交付物必须进行的分析、设计、实施、验证和发布活动。
- 标记外部依赖、审批点、环境条件和业务参与要求。
- 为每个工作包指定主要技能、责任角色和可替代角色。
- 在信息不完整处记录假设、风险和下一次核实时间。
2. 第二步:用区间估算,不用伪精确数字
对相对成熟、重复度高的工作,可以参考历史数据;对新技术、新流程或需求不清的工作,应明确不确定性。估算可以采用乐观、最可能和悲观三点,或采用低、中、高区间。重要的是说明依据,而不是让算法替代判断。
如果团队有历史项目,可以按类似工作包查找实际耗时中位数、偏差范围和返工情况。注意比较时要确认口径一致:有没有包含评审、缺陷修复、发布支持和等待时间?把不同口径的历史记录混在一起,会得到看似客观、实际不可用的平均值。
对新项目,先做小范围探索往往比争论估算更有效。例如安排 1 至 3 天的技术验证,确认接口、数据质量或性能边界,再重新评估后续工作。探索投入应单独记录,不要悄悄塞进正式实施任务。
3. 第三步:从工作量换算有效容量
容量换算要先定义工作日、工时和非项目占用的口径。以下公式可以作为简化模型,但结果只是规划起点,需结合团队历史数据修正:
项目可用容量 = 计划工作时间 − 已知非项目承诺 − 必要协作时间 − 风险预留
假设一名员工某月有 20 个工作日,已有 4 天用于支持轮值,3 天用于固定内部职责,项目协作与评审预计占 2 天,则理论上剩余 11 天可用于项目计划。若其中还有未确认需求和临时事务风险,负责人不应把这 11 天全部排满,而要决定保留多少机动空间。
可用容量不必用统一百分比解决。核心岗位、运维支持岗位、跨项目专家和稳定执行岗位的工作特征不同。对经常被打断的角色,按连续可用时段计划;对依赖评审的角色,按阶段安排,而不是从项目头排到项目尾。
4. 第四步:检查技能覆盖和单点依赖
做技能矩阵时,不必给员工贴复杂标签。只要能回答“具备、可在指导下承担、暂不具备”三个层次,通常就足以发现风险。对高风险工作,还应标记是否需要特定权限、业务知识、系统经验或供应商支持。
我会把没有替代人选的关键工作视为计划风险,而不是默认它一定能按时完成。替代方案可以是安排结对、提前文档化、培养备份、调整顺序,或与相关团队签订明确的支持窗口。不同方案成本不同,但不能把“关键人员有空”当成唯一保障。
5. 第五步:把依赖和等待纳入日历网络
工作量估算回答“需要做多久”,依赖关系回答“什么时候能做”。若开发工作必须等待业务规则确认,测试必须等待环境开通,发布必须等待安全审核,那么计划就需要把这些节点纳入日历,而不是把它们藏在任务描述里。
对高风险依赖,我会设置最晚确认日期和升级路径。依赖方没有按期提供输入时,应及时评估对后续里程碑的影响,并决定压缩范围、调整顺序或重新承诺。若计划只记录最终发布日期,团队会在延期已经不可避免后才发现前置条件失效。
6. 第六步:以滚动周期更新计划,而非频繁推翻基线
计划更新需要节奏。过度频繁地改变任务分配,会让团队不断重排优先级;更新太慢,又会让资源冲突积累。较实用的方式是:近期计划细化到周或迭代,中期计划保留区间,远期计划只保留关键岗位和里程碑假设。
每次更新时,区分三类信息:已完成的事实、当前预测、尚未确认的假设。避免用预测伪装成事实,也避免把风险描述成已经发生的问题。这样管理层才能看懂计划变化究竟来自范围、估算、资源还是外部等待。
7. 第七步:用偏差来改进估算,而不是寻找责任人
实际投入高于计划,不一定意味着个人效率低。可能是范围变化、隐性工作、环境问题、返工增加,或估算遗漏了沟通和验证。复盘时应先把偏差分类,再判断哪些因素能够通过计划改进,哪些属于外部约束。
我通常关注三类偏差:工作量偏差、日历周期偏差和容量偏差。工作量偏差说明实际做事比估算多或少;周期偏差说明等待、依赖或并行关系改变;容量偏差说明原计划可用的人实际没有那么多。将三者分开,行动建议才会准确。
五、案例与数据观察:一个八周项目怎样从“人头表”变成可执行计划
1. 案例背景:计划看似完整,关键依赖却没有人负责
下面是一个情景模拟案例,用于展示计划推导方式,不是某家企业的真实经营数据。某中型企业要在八周内完成内部业务流程改造,涉及需求梳理、接口开发、权限调整、测试和业务验收。初版方案写着两名开发、一名测试、一名业务代表,目标日期固定。
评审时发现,业务代表每周只能投入半天,测试人员还需要支持另一个版本,接口授权由外部团队审批,且只有一名工程师熟悉旧系统。原方案没有记录这些限制,导致团队以为人手足够,实际上关键工作存在技能单点和审批等待。
我把项目范围重新拆成五类工作包,并给出人天区间。区间用于表达不确定性;最终排期还需要按实际容量和依赖窗口校准。
| 工作包 | 主要技能 | 工作量估算 | 关键约束 | 计划动作 |
|---|---|---|---|---|
| 需求与流程确认 | 业务分析、流程设计 | 6 至 9 人天 | 业务代表每周可投入半天 | 提前锁定两次集中评审 |
| 接口与服务开发 | 后端开发、旧系统知识 | 12 至 18 人天 | 关键经验集中在一人 | 安排结对和技术文档 |
| 权限与环境配置 | 平台配置、权限管理 | 3 至 5 人天 | 外部审批未确认周期 | 尽早提交申请,设置升级点 |
| 测试与缺陷修复 | 功能测试、接口测试 | 7 至 11 人天 | 测试人员跨项目支持 | 确认测试窗口,分层验证 |
| 业务验收与发布 | 业务验收、发布协同 | 4 至 7 人天 | 验收人和发布窗口受限 | 预订验收时段并设回退方案 |
2. 观察一:总人天增加不多,周期却可能变化明显
把等待和可用时间纳入计划后,关键变化不是把每项工作都加上大幅缓冲,而是把依赖提前暴露。接口审批若需要五个工作日,提前提交可以与需求确认并行;若等到开发结束才申请,项目日历就会额外增加一段无法通过加人消除的等待。
这也是我做计划时最看重的区分:工时不足可以考虑加人、减范围或调整优先级;等待不足以靠增加执行人员解决,通常要提前启动依赖、缩短审批链条或争取明确服务窗口。把所有延期风险都解释成“人不够”,会让组织用错资源。

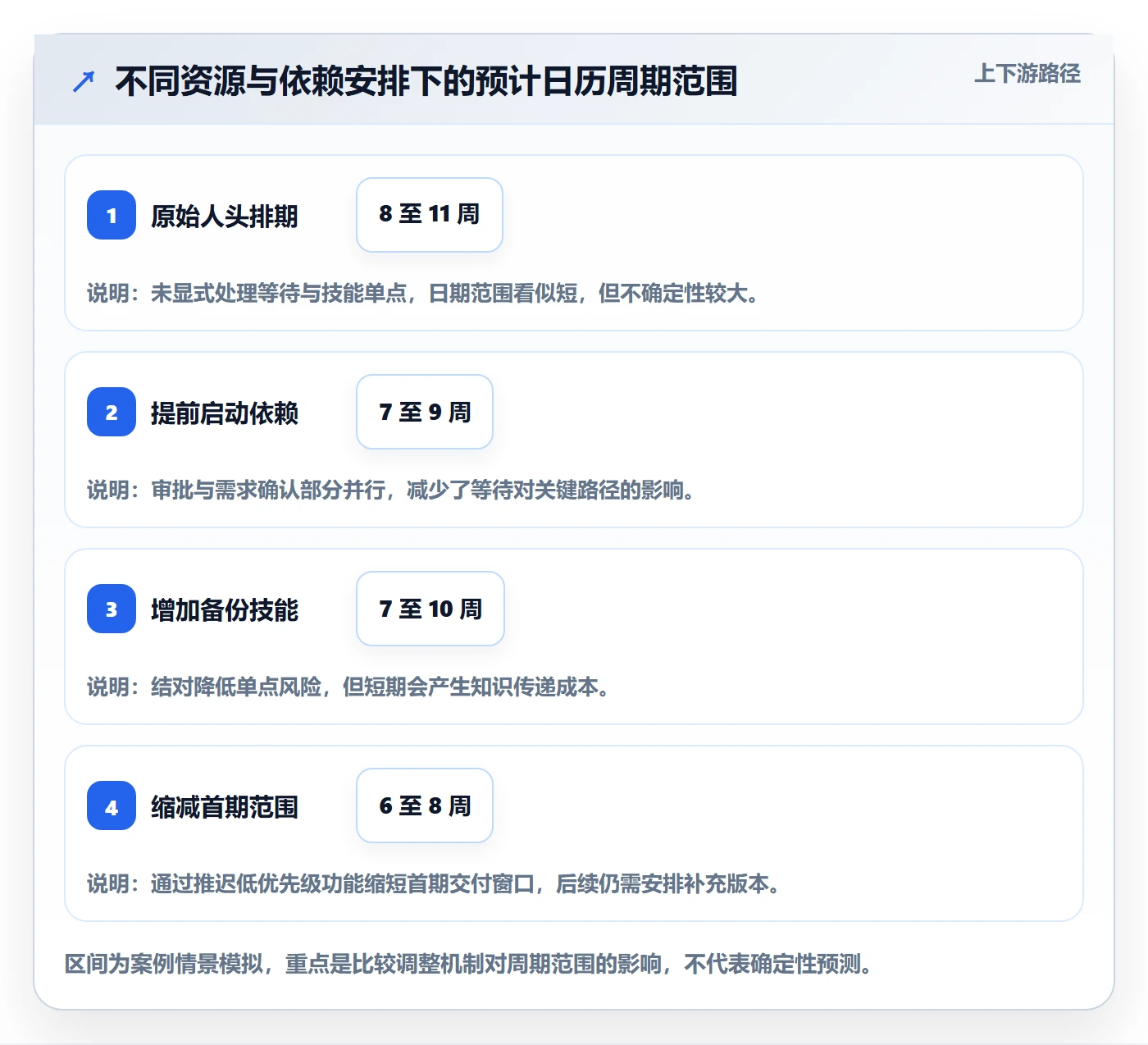

下图是案例计划中的情景推演,展示三种安排对项目日历周期的可能影响。数值为示意数据,假设范围基本稳定、团队技能可用,不能直接套用到其他项目。

3. 观察二:备用人员会降低单点风险,但不是免费的
给关键工程师安排备份,通常需要结对、代码走读、权限配置和文档整理。短期内这会占用熟练人员容量,所以不能简单说“多一个人就更快”。但当项目周期较长、系统复杂或关键人员不可替代时,提前投入知识转移可能显著降低中途停摆的风险。
判断是否值得做备份,可以看三个条件:关键工作是否集中在一人;该人员未来是否有高概率被其他任务打断;替代人员是否能在短时间内接手。如果三个条件同时成立,备份成本往往比临近交付时临时找人更可控。
4. 观察三:测试资源的错峰安排比笼统加人更有效
案例中的测试人员跨项目支持,整段投入无法保证。负责人可以把测试活动拆成测试设计、接口验证、系统回归和业务验收,分别预约时间窗口。开发阶段同步准备测试数据和验收条件,减少测试人员到场后才发现环境或用例不完整。
这种安排并不意味着测试可以被压缩到最后几天。相反,越是人员紧张,越应该让测试尽早参与高风险工作。对于回归范围较大的版本,可优先自动化稳定、高频、价值明确的用例;对仍在变化的流程,不应为追求自动化覆盖率而投入大量维护成本。
5. 如何记录经验数据,避免一次性案例变成错误基准
项目结束后,建议记录工作包类别、估算区间、实际投入、等待时间、返工原因、人员熟悉度和范围变化。仅记录“预计 20 人天,实际 30 人天”还不够,因为无法分辨多出的 10 人天究竟来自需求变更,还是估算方法有问题。
数据积累要注意可比性。不同团队的审批流程、系统成熟度、技术栈和质量门槛不同,不能直接拿一个项目的平均值要求另一个团队。更稳妥的做法是先在同类任务中建立团队自身基线,再观察偏差趋势。
六、落地步骤:从一张表开始建立资源计划闭环
1. 先定义计划范围、版本和责任人
在整理人员投入前,先写清楚计划覆盖哪些项目阶段、哪些岗位、哪些团队,以及计划更新周期。一个计划没有责任人,通常会变成无人维护的静态文件;一个计划没有版本,变更发生后也无法解释为什么日期和投入变了。
项目负责人负责组织信息和提出调整建议,职能经理或资源负责人确认人员容量与优先级,工作负责人维护估算和进度,业务方确认需求与验收窗口。不同组织角色可以合并,但决策权不能含糊。
2. 建立最小可用的资源计划表
不必一开始就设计几十列字段。最小计划表应让团队能看懂工作、责任、技能、投入、时间、依赖和风险。字段过多会让更新变成行政负担,字段过少则无法支持判断。
| 字段 | 填写要求 | 用途 |
|---|---|---|
| 工作包与交付物 | 说明要完成什么及如何验收 | 避免投入与成果脱节 |
| 责任角色与负责人 | 区分最终负责、执行和协作角色 | 减少“大家都负责”等于无人负责 |
| 技能要求与备份 | 写明关键能力及替代安排 | 识别技能缺口和单点风险 |
| 工作量区间 | 标注低值、最可能值或高值及依据 | 表达估算不确定性 |
| 可用时间与投入比例 | 说明实际窗口和其他承诺 | 发现跨项目容量冲突 |
| 前置依赖与最晚日期 | 记录输入方、交付时间和升级方式 | 减少等待导致的日历延期 |
| 风险、假设和状态 | 区分已确认事实与待验证事项 | 支持更新与决策追溯 |
3. 按工作包确认估算,不按职务高低拍数字
组织估算会议时,建议让实际执行者参与。管理者可以提供预算、日期和业务优先级约束,但不应把这些约束伪装成工作量结论。若不同成员估算差异明显,先查清楚他们假设的范围是否相同,而不是直接取平均数。
对差异最大的工作包,优先补充信息或安排验证。估算讨论的目标不是让大家说出一个看起来整齐的数字,而是找出风险最大的未知事项,让团队知道哪些条件一旦变化就必须重新计划。
4. 做一次跨项目容量校验
单项目负责人无法独立保证人员容量真实。应将关键岗位在同一时间段内的全部承诺放在一起核对,尤其是架构、数据、安全、测试、业务验收和共享服务岗位。校验时要看投入比例是否超过可用容量,也要看任务是否被过度切碎。
若暂时没有统一资源系统,可以先用共享日历和每周资源会议解决最明显的冲突。项目数量增加后,再评估是否需要更完整的资源视图。选择 PingCode 或其他项目管理平台时,建议先试点一个真实跨部门项目,验证人员信息、任务关系和实际更新流程,而不是只按功能清单做演示验收。
5. 设定变更触发条件和决策顺序
计划不可能不变,但变更应有规则。可预先约定:范围变化超过一定程度、关键人员可用性下降、前置依赖逾期、估算区间明显扩大或关键缺陷增加时,必须重新评估投入和日期。触发条件应符合组织实际,不需要为了显得严谨而设置过多审批门槛。
发生冲突时,我建议按以下顺序做判断:
- 确认变化是事实、预测还是尚未验证的假设。
- 评估对关键路径、质量风险、成本和业务价值的影响。
- 比较调整范围、调整顺序、增加技能资源和延后日期的代价。
- 由有决策权的人选择方案,并记录理由与后续复核点。
- 将批准后的变化同步到工作项、日历和相关团队。
6. 每周看偏差,每个里程碑看假设
每周例会不应逐行朗读任务表。负责人应聚焦变化:哪些工作已完成,哪些预测发生变化,哪些依赖逾期,谁的容量出现冲突,下一步需要谁做决定。信息能影响行动,就值得同步;只为了填满状态栏而更新,不会改善计划。
到里程碑时,再集中检查早期假设是否成立。例如业务需求是否稳定、接口审批是否按期、旧系统风险是否被验证、测试环境是否可用。假设被推翻时及时重估,比把旧基线维护得看起来稳定更有价值。
七、不同情况下的行动建议:同一套方法,不同的落地力度
1. 小团队、单项目:先解决口径和优先级
人数不多、沟通距离短的团队,往往不需要复杂的资源管理体系。先把范围拆清楚,明确每个人实际可投入的时间,标出关键依赖和唯一技能人员。使用共享表格或看板即可,关键是每周更新一次,并确保所有人使用同一套人天和投入比例口径。
小团队容易忽略的是临时支持和负责人自己的管理工作。项目负责人不能一边按全职执行者排期,一边承担大量协调、评审和汇报。管理工作本身也要占用容量,否则计划会把负责人的时间重复计算。
2. 多项目并行:先做资源冲突治理
多项目组织最优先的不是提高估算精度,而是解决跨项目优先级和共享岗位冲突。对于关键角色,明确资源负责人和冲突裁决机制;对于低优先级项目,允许范围或时间发生调整,不要让每个项目都以为自己拿到了全额资源。
可以每周或每两周做一次跨项目资源审查,只聚焦未来数周内的关键冲突。不要把每位员工每天的时间都做成精细排班,除非业务确实需要高精度调度;否则维护成本会很高,计划变化也会让数据快速过期。
3. 需求不确定、探索性强:把人员计划做成阶段性投资
探索型项目不适合过早把全部人员锁定到细粒度任务。先配置小型跨职能团队进行验证,设置明确的阶段目标,如需求验证、技术试验、原型反馈或风险关闭。阶段结束后再决定是否扩大投入。
此类项目应保留较大的估算区间,并把探索工作与正式交付工作分开。若验证结果否定原方案,及时停止或转向不是失败,而是避免继续在错误假设上投入。计划的价值也包括帮助组织决定何时不再投入。
4. 固定发布日期:明确必须交换的约束
如果发布日期确实不可移动,项目负责人应把范围、人员、质量和外部条件摆在同一张决策桌上。若日期和质量要求都不可妥协,就必须讨论范围取舍、并行方案或额外资源,而不是只把压力传递给执行人员。
压缩时间有时会增加返工、缺陷和后续维护成本。评估加人时应考虑上手时间和协调成本;评估削减测试时应明确风险承担方和回退方案。对高影响变更,不应仅以“团队承诺加班”作为计划依据。
5. 关键技能稀缺:优先保护瓶颈,而不是平均分配
稀缺技能人员常被不同项目轮流借用,结果每个任务都在等待。可以集中安排固定工作窗口、减少切换、先完成最关键的技术决策,并在可行时安排结对培养备份。必要时采用外部支持,但要把知识转移和交接成本计入计划。
若某项工作必须由唯一专家完成,还应设置明确的可用时段和替代决策流程。没有替代人选时,不要把此项任务排到项目末尾,因为它一旦延误,可能直接阻塞测试、验收和发布。
6. 人员突然离岗或被调走:先保护交接,再重算计划
关键成员离开项目时,第一反应不应是把其任务均摊给剩余人员。先确认未完成工作、技术决策、权限、外部沟通和风险状态,再判断哪些任务能继续、哪些必须等待接手人熟悉。快速交接的质量决定了实际损失,不只是交接文档是否存在。
之后重新评估容量和里程碑,区分可以并行转移的任务与必须串行处理的任务。若替代人员需要学习时间,应把这段投入记录下来,而不是把它隐藏在“正常开发”里。
7. 需要上管理平台:先确认流程,再决定配置范围
当项目和协作方增多,表格难以维护版本、依赖和跨团队状态时,平台化可能有价值。选择时建议先确认:工作项是否能连接交付物;资源和进度是否可按团队权限查看;变更是否可追溯;报表口径是否能与实际管理节奏一致;数据能否方便导出和复核。
不要一开始就追求所有部门、所有流程、所有指标一次性上线。先挑选一条真实的项目链路,确认从工作拆分、人员确认、执行更新到复盘记录能跑通,再逐步扩展。对于中大型组织,PingCode 可以作为候选平台之一进行适配评估,但采购判断应以业务流程、权限、集成、数据治理和总拥有成本为准,而非只看演示功能。
八、不同情况下的取舍:要快、要稳、要省,决策并不相同
1. 精细度与维护成本之间的取舍
精细计划有助于发现冲突,但计划粒度越细,更新成本越高,面对频繁变化时也越容易过期。稳定执行阶段可以细化近期工作;远期探索阶段保留工作包和区间即可。计划应细到足以支持当前决策,而不是细到看起来无所不知。
如果团队每周花大量时间维护资源表,却很少根据数据调整范围、顺序或资源安排,说明计划粒度可能超过管理价值。此时应删减字段和更新频率,把注意力放回关键约束与决策。
2. 高利用率与交付韧性之间的取舍
把每个人排得越满,账面上的利用率越高,但团队应对突发事项的空间越小。若存在高频线上支持、需求变化或审批不确定,完全满载会让任何小问题都传导成延期。保留缓冲不是浪费,而是为不确定性付出的成本;缓冲大小应根据历史波动和项目风险设定。
反过来,若工作稳定、需求清晰、依赖可靠,过多缓冲也会增加成本或降低资源使用效率。负责人需要根据风险选择缓冲,不能把“永远留很多”当成稳妥,也不能把“全部排满”当成高效。
3. 专家亲自完成与培养备份之间的取舍
让专家独立完成通常在短期内更快,适合时间极紧、任务边界明确且风险可控的情况。结对和知识转移会增加前期投入,但适合周期较长、关键人员容易被抽调、后续维护责任明确的场景。
做选择时,应看项目结束后是否还需要维护、关键知识是否仅由一人掌握、团队是否有后续类似工作。如果只追求本次最短工期,组织可能用未来的不可替代性换当前的短期速度。
4. 增加人手与缩减范围之间的取舍
增加人员适用于工作可以合理并行、技能供给充足、交接成本可控的情形。若工作主要受单点决策、审批或串行依赖限制,新增人员收益有限。缩减范围则适用于部分需求价值较低、可后续交付、首期目标仍能成立的项目。
我通常要求方案比较至少包含四个维度:目标日期、一次性交付范围、关键风险、后续维护成本。不要只比较“加人要多少钱”和“延期要多久”,还要估算新增协作、培训和缺陷修复的潜在代价。
5. 表格与平台之间的取舍
表格的优势是启动快、灵活、成本低,适合小团队、稳定项目和低频协作;短板是版本管理、跨项目冲突、权限和变更追踪。管理平台适合多团队、多项目、关系复杂且需要持续复用数据的组织,但导入、配置、权限治理和用户习惯都需要成本。
决策不应以“是否使用了先进工具”为标准,而应比较总拥有成本:订阅或采购费用、实施配置、培训、系统集成、数据维护和流程调整。若组织尚未统一工作量口径,先花时间解决口径,往往比先买平台更有收益。
九、负责人可以直接使用的复核清单
1. 计划建立前的复核
- 项目范围、交付物和验收条件是否已初步明确?
- 关键工作是否拆成可估算、可分配的工作包?
- 每个工作包是否标注了技能要求和主要依赖?
- 估算是否有历史依据、验证计划或不确定性说明?
- 人员可用性是否扣除了其他项目、支持和固定职责?
- 关键工作是否存在唯一人员或唯一审批路径?
2. 计划执行中的复核
- 实际工作量与原估算的差异来自哪里?
- 日历延期是执行时间增加,还是等待时间变长?
- 人员是否被临时调走,是否仍按原容量计算?
- 需求和验收标准是否发生变化?
- 跨项目冲突是否已经由有权限的人协调?
- 下一阶段是否需要调整范围、顺序、资源或日期?
3. 项目结束后的复核
- 哪些工作包的估算最接近实际,原因是什么?
- 哪些隐性工作、等待或返工没有进入初版计划?
- 关键人员缺位时,备份安排是否真正有效?
- 哪些数据适合沉淀为同类工作的团队基线?
- 哪些数据因口径不同,不应直接用于横向比较?
- 下次项目应保留、删除或改进哪些计划字段与会议?
十、结语:好计划不是把变化消灭,而是让变化有代价、有路径
1. 把人员投入重新定义为一组可验证的假设
我不把一份优秀的人力资源计划理解为“所有人都已经排好、日期再也不会变”。它更像一组可验证的假设:工作量基于什么信息,人员在什么时间可用,技能缺口如何处理,外部依赖何时确认,偏差出现后谁来决定。
当这些假设清晰,计划变更就不再等于计划失败。负责人能判断变化是局部调整,还是需要重新讨论范围、优先级和日期;团队也不必在隐性冲突中靠加班维持表面稳定。
2. 下一步先做三个动作
如果你正在为项目制定人员投入方案,不必先购买工具或填写复杂模板。先选一个近期项目,完成三个动作:把范围拆成工作包;按技能和可用时间核实人员容量;列出关键依赖、单点风险与下一次复核日期。
然后用真实执行数据校准,而不是用一次计划会议证明计划正确。人员计划的专业度,不取决于表格有多满,而取决于它能否让负责人更早看见冲突、更准确地交换约束,并在变化发生时做出有依据的取舍。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:人力资源计划人员投入教程:项目负责人落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/552123
读者评论
我们团队之前也把人天直接当成日历天排,后来发现审批和环境准备的等待才是主要拖延点。现在会把执行工时和等待周期分开看,复盘时更容易找到问题。
跨项目占用确实很难只靠项目负责人解决。即使计划表显示投入比例,关键人员临时被借走时也需要有明确的优先级裁决人,否则表格更新再及时也改变不了实际安排。
用工作包拆得太细,维护计划本身也会变成负担。我们通常只拆到能明确交付物、责任人和主要依赖的程度,再对不确定任务留区间,实际执行起来更可持续。
