敏捷项目延期,往往不是因为团队没有站会,也不是因为迭代周期不够短,而是因为团队把“按时交付任务”误当成了“持续交付价值”。我做敏捷落地诊断时,通常先追问三件事:需求为什么进入本次迭代、谁能决定优先级、上线后如何判断结果。如果这三个问题没有明确答案,再完整的 Scrum 仪式也可能只是把瀑布式计划切成两周一段。本文从实施团队的实际协作出发,拆解敏捷项目从准备、试点、迭代到扩展的完整路径,并说明不同规模、约束和成熟度下应如何取舍。
一、先讲结论:敏捷不是会议制度,而是决策与反馈机制
1. 先建立一条从问题到结果的闭环
我判断一个团队是否真正敏捷,不先看它有没有每日站会,而看一项工作能否沿着“用户问题,产品假设,可交付切片,真实反馈,优先级调整”连续流动。只要这条链路断在需求澄清、跨团队等待、测试排队或上线决策中的某一处,团队就会出现看似忙碌、实际价值迟迟不能验证的情况。
因此,敏捷实施的第一目标不是让团队更快地开始工作,而是缩短从发现问题到验证结果的时间。团队可以先用两周迭代,也可以采用看板连续流;关键是每一项工作都有清楚的价值假设、完成标准和反馈路径。形式应服从工作流,而不是反过来。
2. 把改进目标写成可观察的指标
“提升敏捷成熟度”“加强协作”都不是足够具体的目标。更可执行的写法是:把需求从确认到上线的中位周期从 28 天降到 20 天;把迭代中途新增工作占比从 35% 降到 20%;或把高优先级缺陷的平均修复时间缩短到一个工作日以内。指标不必一开始就很完美,但必须可以被团队共同理解和复核。
我通常把指标分成三组:交付流动指标、质量与稳定性指标、业务结果指标。只盯交付速度容易鼓励拆小任务、牺牲质量;只盯业务结果又可能忽略产品假设和外部市场变化。三组指标互相校验,才能避免团队为了数字而优化数字。
3. 先试点一个完整价值流,再考虑推广
敏捷转型不宜从全员培训和全公司统一改流程开始。更稳妥的做法,是选一个有明确用户、稳定团队、可控依赖的业务价值流,让产品、研发、测试、运维或业务代表共同完成至少三个迭代。团队在真实交付中暴露的问题,比课堂上讨论流程更有决策价值。
试点不是为了证明某种方法绝对正确,而是为了回答本组织的具体问题:需求入口是否太多、审批是否拖慢交付、架构依赖是否无法拆分、业务负责人是否能持续参与。只有这些问题得到实证,后续推广才有依据。

二、理解落地背景:不同团队卡住的地方并不一样
1. 小团队通常不是缺流程,而是缺清晰边界
十人以内的团队常见情况是产品、设计和开发沟通很直接,问题却集中在需求不断插队、负责人频繁改变方向,以及“谁都能提需求、没人负责排序”。这类团队增加复杂角色、审批层级或过多度量,往往会把原本的沟通优势消耗掉。
小团队更适合从单一待办队列、明确的优先级负责人和轻量验收规则开始。每日同步可以控制在十分钟左右,讨论阻塞而不是轮流汇报;迭代回顾则要落到一两项下周期可验证的改进,而不是列一长串没人跟进的建议。
2. 中大型组织的主要难题是跨边界协作
当一个产品涉及多个研发团队、共享平台、合规部门和外部供应商时,局部团队按时完成工作,不代表端到端需求能按时交付。等待接口、环境、数据权限、架构评审或安全检查的时间,可能远远超过实际开发时间。此时只优化团队内部的编码效率,通常无法显著改善用户等待。
中大型组织需要先画出价值流:需求从提出到上线经过哪些角色、队列和审批,哪些工作可以并行,哪些依赖必须前置。跨团队计划应围绕可集成、可验证的成果展开,不能只把各团队的故事点相加,再把总和当作交付承诺。
3. 受监管或强依赖项目需要把约束纳入敏捷设计
金融、医疗、政务及大型企业内部系统,常有审计留痕、权限隔离、变更审批、数据安全和发布窗口等约束。这些条件并不自动意味着不能敏捷,但意味着“完成”的定义必须包含证据、审核和发布准备,不能把合规工作留到项目末尾集中补材料。
我会将强制性控制点纳入工作流,而不是绕开它们另建一套影子流程。例如在需求阶段标注数据等级,在开发中关联代码审查和测试证据,在发布前明确责任人和回滚方案。这样既保留反馈频率,也降低合规检查变成末端惊喜的概率。
4. 工具只是协作载体,不会替团队做决策
项目管理工具可以帮助团队管理需求、缺陷、迭代、权限、工作流和报表,但无法替代产品负责人判断优先级,也不能自动消除组织中的资源冲突。工具上线后,如果团队仍在聊天记录、表格和会议纪要之间重复维护同一事项,工具只会增加录入负担。
当组织规模扩大、项目关系复杂、权限和审计要求提高时,平台能力才会显著影响管理成本。选型时应验证真实业务链路,而不是只看功能清单。以 PingCode 为例,它面向中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移;是否适合具体团队,仍需通过迁移演练、权限验证和真实迭代试点来判断。

三、拆解常见误区:流程看起来敏捷,结果仍然迟缓
1. 把站会变成逐人汇报
站会的目的不是让管理者检查每个人昨天做了什么,而是让团队快速协调当天工作、暴露阻塞和调整协作顺序。如果每个人只对着经理汇报,其他成员不参与问题解决,站会就只是缩短版的状态会议。
更有效的讨论方式是围绕迭代目标和工作板进行:哪些工作已经接近完成,什么阻塞了下一步,是否需要改变协作顺序。具体技术问题可以会后由相关人员继续讨论,不必让所有成员旁听。
2. 把故事点换算成个人产能
故事点用于团队估算相对工作量,不是个人绩效单位,也不是跨团队生产率排名。把故事点绑定奖金、人员考核或团队比较,通常会诱发点数膨胀、任务拆分失真和估算保守化,最后数字越来越漂亮,预测能力反而越来越弱。
如果管理层需要判断交付能力,建议观察团队自身在一段时间内的吞吐量、周期时间、未完成工作和质量变化。跨团队比较前必须确认工作类型、粒度、质量标准和依赖条件相近;否则看似公平的排名会误导资源决策。
3. 把“迭代结束”误认为“价值交付”
一个故事在迭代末尾完成编码,却还没经过测试、业务验收、发布审批或真实用户使用,不能简单视为已经交付价值。如果团队的完成定义只写“开发完成”,迭代速度会被高估,未完成工作则被推到下一阶段继续堆积。
团队应共同定义可核验的完成标准,至少说明代码、测试、文档、安全检查、验收和发布状态如何处理。某些工作无法在迭代内向所有用户开放,也可以通过受控发布、内部试用或功能开关获得反馈,但必须明确反馈对象和决策时间。
4. 把敏捷理解为“需求随时可以变”
敏捷允许团队根据新信息调整方向,不等于任意时间插入任务,也不代表不需要规划。每一次插队都会占用容量、打断上下文,并可能让迭代目标失去意义。若突发工作持续出现,应该把它作为系统问题来观察,而不是把团队无法完成目标归咎于执行不力。
可采用容量预留、紧急通道或服务等级规则处理突发事项。关键不是完全禁止变化,而是让变化有入口、有影响评估、有取舍记录,并能在回顾中判断其来源是否可以通过改善上游流程减少。
5. 把工具上线当成敏捷转型完成
配置了看板、迭代和报表,不代表团队已经建立了有效协作机制。若字段设计复杂、状态过多、权限规则不清,工具反而会增加维护成本。上线前应先梳理工作流,再配置必要字段;先解决重复录入和信息断点,再考虑高阶自动化。
工具迁移尤其容易出现“旧流程照搬、新平台再建一套”的情况。对于从 Jira 迁移的组织,不能只验证项目和工单是否导入,还要测试历史评论、附件、权限、工作流、报表口径和团队日常操作。迁移是否平滑,最终要看用户能否继续工作、管理者能否追溯,而不是导入成功率一项数字。
四、专业判断逻辑:先诊断瓶颈,再选方法和度量
1. 先问工作类型,再决定迭代还是连续流
以产品探索和功能研发为主、需要定期共同规划的团队,可以从固定节奏迭代开始。需求经常以紧急工单进入、优先级每日变化、工作项大小差异明显的支持团队,则可能更适合看板和在制品限制。两种方式都可以敏捷,关键是它们是否匹配工作到达方式与团队协作节奏。
如果团队不知道需求到达频率、工作类型占比和阻塞时间,先观察两到四周通常比立刻争论框架更有价值。记录并不要求复杂系统:只要能区分计划工作、突发工作、缺陷、依赖等待和返工,就能发现当前最值得处理的瓶颈。
2. 用一组互相制衡的指标避免局部优化
DORA 的公开研究长期关注软件交付与运行表现,常用指标包括变更前置时间、部署频率、变更失败率和服务恢复时间。它们适合帮助团队观察交付流与稳定性,但不是用来给不同背景的团队贴标签。具体定义、时间范围和数据采集口径应在组织内部保持一致。
团队还需要业务结果指标,例如目标用户是否完成关键任务、试点客户是否减少人工操作,或新功能是否带来可观察的留存和转化变化。上线量增加并不自动代表业务成功;如果质量指标恶化、用户行为没有改善,团队应重新检查问题定义和产品假设。
3. 先看分布和趋势,不要迷信单一均值
平均周期时间容易被少数极端长尾掩盖,也可能让团队误判典型工作速度。我更倾向同时观察中位数、较高分位数和阻塞原因:中位数说明常见工作体验,较高分位数揭示最难交付的部分,阻塞分类则帮助解释改善应该从哪里开始。
同理,单次迭代没有完成目标,不足以证明方法失败;一次上线顺利,也不代表系统性能力已经建立。至少连续观察多个周期,结合工作量变化、人员变化、质量事件和依赖情况,再判断改进是否稳定。
4. 以可逆的小实验处理流程争议
当团队对是否增加评审、是否缩短迭代、是否设置专门缺陷通道存在分歧时,先把争议写成可验证的问题。例如:“需求评审加入测试代表后,需求进入开发后的返工是否下降?”设定试验周期、基线、观察指标和停止条件,避免把意见冲突升级成方法论之争。
实验应尽量一次只改变少数变量,否则结果很难解释。若变化无效或成本过高,及时回退不是失败,而是避免把未经验证的流程固化成组织负担。

五、完整落地流程:从试点准备走到持续改进
1. 第一步:明确业务问题和试点边界
试点启动时,先明确希望改善的用户问题、业务结果和交付范围。不要用“全面敏捷化”作为项目目标,因为它既难验收,也容易让团队把精力放在流程形式上。明确谁是目标用户、谁能做产品决策、哪些团队参与、哪些系统依赖无法绕开。
试点边界也要覆盖不做什么。例如不在第一阶段重构整个组织架构,不同时更换所有工具,不把所有部门拉进同一套会议。边界越清楚,越容易在有限周期内观察方法是否有用。
2. 第二步:组建稳定团队并明确决策权
敏捷团队应具备完成工作所需的主要能力,并在试点期间尽量稳定。产品负责人负责排序和价值判断,团队负责估算、实现和质量,相关业务代表提供场景与验收信息。管理者需要提供资源、处理组织级阻塞,而不是频繁改变团队的日常优先级。
角色名称不是重点,决策权才是重点。需要提前约定谁能确认需求、谁能接受交付、紧急事项由谁批准、技术风险由谁升级。如果关键人长期无法参与,试点计划就应把这个限制摆在台面上,而非期待团队靠加班弥补决策缺位。
3. 第三步:建立一个可排序、可验收的待办列表
待办列表应按价值、风险、依赖和时效排序。需求条目要说明用户场景和验收条件,尽量拆成可以独立验证的小切片。用户故事不是必须套用的格式,真正重要的是团队能理解为什么做、做到什么程度算完成,以及哪些问题仍未确定。
待办列表不应成为所有想法的永久仓库。定期清理过期、重复和没有决策依据的事项,避免团队把大量时间耗在维护已经不会实施的需求上。对于高风险事项,可优先做技术验证或用户调研,再决定是否投入完整开发。
4. 第四步:建立迭代节奏和工作约束
首次迭代可以选择一到两周作为实验周期,但不要把周期长度当成普遍答案。团队需在迭代开始前确定目标、可用容量和重点风险;周期中限制随意加入工作;周期末完成评审与回顾,并记录未完成事项的原因。
采用看板的团队可以设置在制品限制,防止所有人同时开工、没有事项真正完成。限制不是为了制造空闲,而是促使团队更早协作解决阻塞。若某列长期堆积,应先调查队列原因,而不是简单提高该阶段的人员投入。
5. 第五步:把质量活动前移到每日工作中
测试不应在迭代末尾才开始,安全、性能、可访问性和合规检查也不应只在发布前集中暴露。每项工作都应尽可能在实现过程中完成必要验证,并把自动化测试、代码审查和环境准备纳入团队日常工作。
如果测试环境不稳定、数据准备缓慢或发布流程依赖少数个人,团队要把这些能力缺口记为工作系统问题。敏捷不意味着靠更频繁的会议来解决技术债务;一些瓶颈需要投资自动化、平台能力和架构解耦。
6. 第六步:评审真实成果,而不只汇报完成数量
迭代评审应展示可运行的成果,邀请真实用户或业务代表试用,并收集下一步决策需要的信息。若成果暂时不能公开发布,也要说明限制、风险和验证替代方式。只汇报完成了多少故事点,无法帮助业务判断价值是否成立。
评审结束后,产品负责人应根据反馈调整优先级。团队则记录用户反馈、技术风险和实际结果,避免演示会变成庆功会或责任追究会。好的评审允许大家发现假设不成立,并及时停止低价值投入。
7. 第七步:回顾系统,选少量改进项持续验证
回顾会议要讨论系统条件,而不只是个人表现。可以从一次需求返工、一个长时间阻塞或一项线上事故入手,追问信息在哪个环节丢失、哪个规则导致排队、为什么相同问题再次发生。讨论中应区分偶发事件和重复模式。
每次回顾选一至两项改进,并指定负责人、验证方式和复查时间。若行动项多到无法跟进,团队很容易在下一次回顾中重复相同讨论。改进是否有效,要看流程变化和结果指标,而不以会议纪要写得多完整为准。
8. 第八步:完成试点复盘,再逐步复制
试点至少观察几个完整周期,复盘业务结果、交付流、质量和团队负担。若某项指标改善但团队加班显著增加,不能简单宣布成功;如果流程按计划执行但用户结果未改善,也应重新审视价值假设,而不是为了维护方法而延长试点。
推广时复制可复用的原则和数据口径,不机械复制每个团队的会议安排。不同产品、团队依赖和合规要求,可能需要不同节奏。组织级扩展的重点是共享接口、依赖治理、资源决策和知识传播,而非统一所有团队的每一个操作细节。

六、具体案例:一个 120 人研发组织如何从局部试点找到瓶颈
1. 案例背景与口径说明
下面是依据常见企业交付问题构造的匿名化情景案例,数值用于展示诊断方法,不是某家企业的公开业绩,也不应被当成行业基准。案例组织约有 120 名产品、研发、测试和平台人员,多个团队共同维护一款面向企业客户的业务系统,原有需求、缺陷和发布信息分散在不同渠道。
管理层最初认为问题是研发效率不高,希望统一迭代周期并提升任务完成率。试点团队先观察交付链路,发现不少工作在进入开发前缺少验收条件,跨团队接口等待较长,且临近发布时才暴露测试环境和权限问题。由此,团队没有先追求更高的迭代承诺量,而是把目标改为缩短需求到可验证交付的时间。
2. 试点如何推进
试点选择一个业务边界相对清楚的产品模块,由一名产品负责人、开发与测试成员以及平台支持人员共同参与。团队先统一工作项状态、阻塞原因和完成定义,再把需求拆成可独立验收的切片。每周检查新增突发工作和跨团队等待,不把等待时间误算成编码时间。
试点期间,团队把无法在一个周期内完成的工作拆分或延后,把发布准备提前到需求评审和开发过程中。对紧急任务设定明确入口,由业务负责人确认优先级,并记录被挤出的计划工作。工具配置只保留支持日常决策所需的字段,避免每个人重复填写状态。
3. 观察结果与解释边界

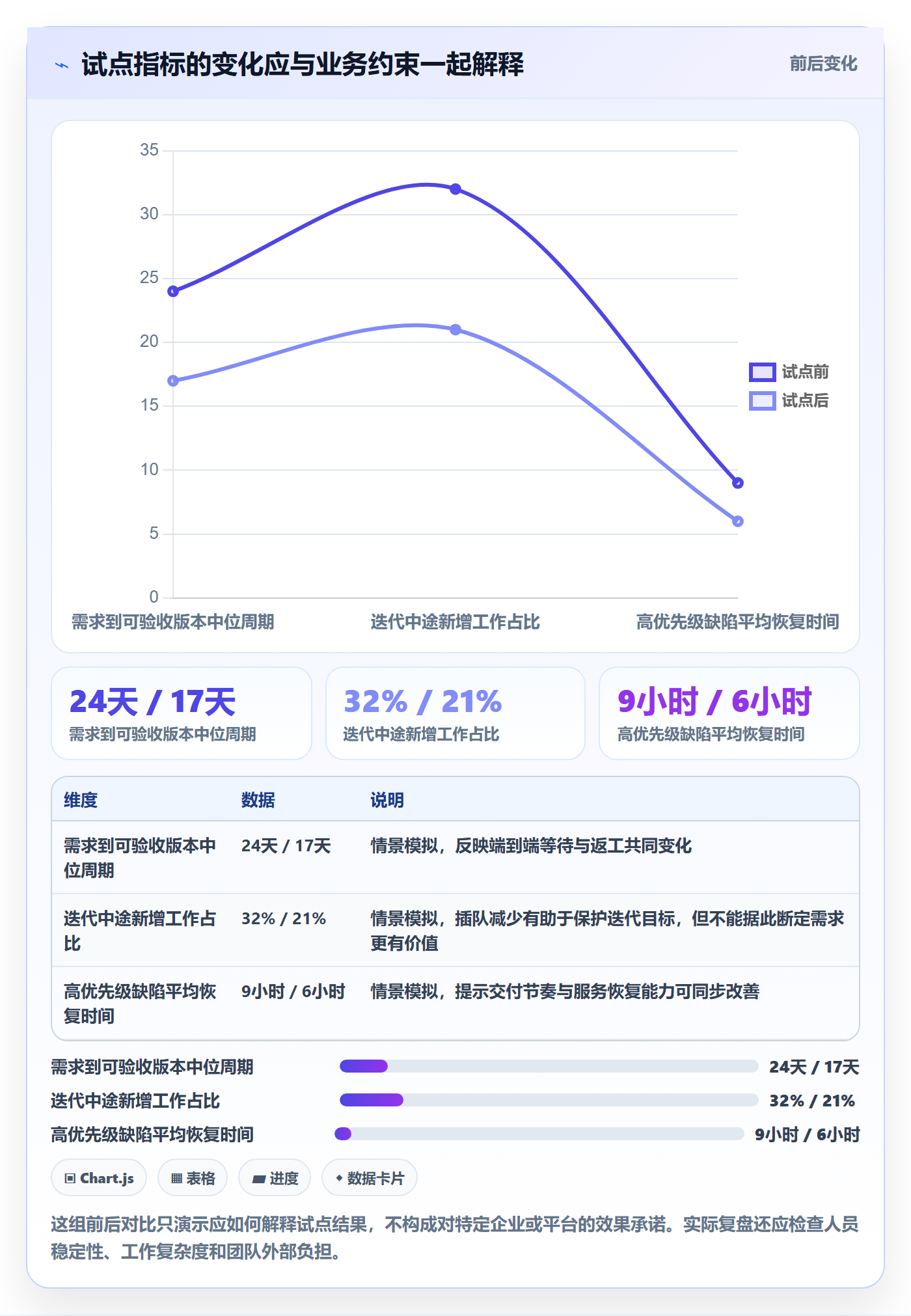

在这个情景模拟中,试点前的需求到可验收版本中位周期为 24 天,三个迭代后降至 17 天;迭代中途新增工作占比由 32% 降至 21%;高优先级缺陷的平均恢复时间由 9 小时降至 6 小时。改善并非来自单一仪式,而是需求拆分、依赖提前确认和发布准备前移共同作用。
但这组结果不能证明“所有团队三轮迭代都能提速”。试点期间团队人员相对稳定,产品负责人参与度较高,且组织允许平台团队预留支持容量。如果其他团队缺少这些条件,直接照搬数值预期会造成误判。更重要的是,试点仍需继续观察较长周期和业务结果,确认改善不是把工作转移给其他团队。
4. 工具与流程如何配合
对 100 人以上、多团队协作的组织,项目管理平台需要支撑团队日常工作、跨项目视图、权限管理、流程配置和审计追溯。使用 PingCode 这类平台时,我建议先验证一个真实价值流:从需求进入、迭代规划、缺陷处理到发布记录,检查是否能减少重复录入并保留必要历史信息,而不是先追求覆盖所有部门。
如果组织有数据边界要求,需把私有化部署的安全架构、运维责任、升级策略和备份恢复纳入评估。若从 Jira 迁移,建议先选取一个代表性项目进行演练,抽样比对工单字段、评论附件、权限、工作流和报表结果,再决定批量迁移计划。所谓平滑迁移,必须由实际用户完成日常操作验证,不能只看数据导入完成提示。

七、按团队情境给出行动建议与取舍
1. 如果团队小、决策链短,先做轻量试验
小团队可先确定唯一优先级负责人、建立可视化待办列表、写清完成定义,并每两周复盘一次。工具不必复杂,重点是团队成员能够看见当前工作、阻塞和即将完成的事项。若需求插队频繁,先统计插队来源,再与业务方约定紧急事项规则。
这类团队的取舍是少做流程治理,多保留沟通弹性。只有当项目数量、依赖关系或合规要求增长到现有方式无法支持时,再增加角色、自动化和管理报表。不要因为大企业采用复杂流程,就预先把复杂度搬进小团队。
2. 如果团队多、依赖重,先治理跨团队队列
中大型组织应把重点放在统一需求入口、依赖可视化、接口约定和跨团队决策节奏上。每个团队可以保留适合自己的迭代或看板方式,但对共享平台、共同发布目标和关键依赖,需要明确负责人、准备时间和升级路径。
取舍在于组织级标准化与团队自主性的平衡。统一数据口径和关键安全要求通常有价值;统一所有字段、会议时长和估算方式则未必。平台应提供必要的组合视图,但不要让管理层以汇总报表代替与团队讨论工作系统的真实问题。
3. 如果业务变化频繁,优先建立容量与优先级机制
产品方向变化本身不是错误,未经评估的变化才是交付风险。为紧急事项设置明确入口,记录其业务理由、影响范围和被推迟的工作;定期观察突发事项比例。如果比例长期偏高,说明需要处理需求治理、客户承诺或运营机制,而不是不断扩大迭代容量。
这种情况下的取舍是响应速度与计划稳定性。预留容量能提高对突发事件的承接能力,但预留过多会降低计划工作吞吐;完全不留容量则容易导致每个紧急事项都破坏整体目标。应根据历史数据滚动调整,而不是把一个固定比例当成通用答案。
4. 如果合规要求严格,把证据链嵌入流程
对强审计场景,需求、变更、测试结果、审批和发布记录应具备可追溯关系。应尽早让安全、合规和运维代表参与关键工作,不要把他们当作临门一脚的签字人。必要控制可以成为完成标准的一部分,并通过自动化减少重复检查。
取舍在于控制强度与交付摩擦。所有变更都套用同等审批,可能把高风险与低风险事项混在一个队列中;完全依赖事后审计,又可能增加事故和返工。按风险分级设计控制,并定期复核哪些检查能前移或自动化,通常更合理。
5. 如果正在迁移工具,先证明迁移能改善工作
迁移前先列出必须保留的历史信息、权限规则、工作流和报表口径,选取包含常规需求、缺陷、复杂审批和跨项目关联的样本项目进行演练。除了管理员,还要安排产品、研发、测试和管理者分别完成日常任务,记录迁移后新增的步骤和信息丢失情况。
取舍在于一次性切换与分阶段迁移。一次性切换管理边界清晰,但风险集中、培训和支持压力较大;分阶段迁移风险较可控,却可能在一段时间内维护双系统。选择哪一种,应看团队数量、数据复杂度、停机容忍度和并行维护成本,而非只看计划日期。
6. 如果指标变好但团队负担增加,应先停止扩张
若交付周期缩短是靠持续加班、压缩测试或推迟技术债务实现,指标改善就不可持续。复盘需要同时查看加班、返工、缺陷、值班负担和团队成员反馈。必要时缩小承诺范围,先补足自动化、平台支持或人员配置,再恢复扩张节奏。
敏捷的价值不在于让团队永远加速,而在于能更早看见系统的代价,并及时调整投入。把隐性成本转移到运维、客服或下一迭代,并不是真正的效率提升。
八、行动清单与结语:先让一个团队形成可信闭环
1. 接下来四周可以这样启动
-
第一周:诊断现状。选定一个价值流,记录需求入口、等待节点、突发工作、质量问题和当前交付周期。先统一统计口径,不急着追求精美报表。
-
第二周:明确目标和约束。确认目标用户、业务问题、试点边界、负责人和完成定义,选出两到三个能反映流动与质量的观察指标。
-
第三周:启动小范围试点。建立可排序的待办列表,选择迭代或连续流,明确紧急事项入口和依赖升级方式,记录工作实际经过的每个主要阶段。
-
第四周:回顾并调整。对照基线检查交付周期、突发工作和质量变化,访谈团队及业务代表,选择少量改进项继续验证,而不是立即宣布全面推广。
2. 用三个问题检验是否值得扩大
第一,用户或业务方是否更早获得可验证的成果?第二,团队是否更容易发现阻塞,并且能在问题扩大前处理?第三,交付改善是否没有以质量下降、过度加班或把负担转移给其他团队为代价?三个问题都能用事实回答,才说明试点提供了足够的扩展依据。
3. 最后给管理者的判断
我对敏捷落地最核心的判断是:不要先问团队用了哪套框架,先问组织能否让价值流动起来。需求有明确责任人,团队能看见优先级,工作可以切小并持续验证,质量与合规在过程中完成,反馈能够改变下一步决策,敏捷才真正进入了日常工作。
下一步不必全公司启动转型。选一个问题真实、团队相对稳定、业务负责人愿意参与的价值流,建立基线,跑过至少几个完整周期,再决定保留什么、改变什么、是否扩展。敏捷不是把计划做得更频繁,而是更快获得可信信息,并据此做出更好的下一步选择。
常见问题解答(FAQ)
1. 实施团队的项目适合采用敏捷管理吗?
我接手的项目需求经常变化,但交付时间和人员又比较固定,所以不确定敏捷是否适用。我担心团队只是增加会议,却没有更快交付价值。
可以先看两个条件:需求能否拆成可在一到四周内验证的增量,以及业务方是否能定期参与优先级和验收。如果两者基本具备,可选一个范围可控的项目试行两到三个迭代;若需求长期无法拆分或业务方无法及时反馈,先改善协作和验收机制,再扩大敏捷实践。
2. 敏捷项目的迭代周期和每次计划会该怎么定?
我第一次组织迭代时,不确定周期设多长才合适,也怕计划会开成逐项分配任务的长会。团队规模和任务复杂度不一样,我想找到能及时发现问题又不增加负担的做法。
可先采用两周一个迭代,连续运行三轮后依据交付稳定性调整;工作高度不确定时可试一周,跨团队依赖较多时则需加强迭代间协调。计划会先明确迭代目标,再按团队历史完成量选取工作,逐项确认验收条件和负责人;会议结束时,每个人都应能说明目标、范围及主要风险。
3. 迭代进行中需求不断变化,团队应该如何处理?
我遇到过业务方在迭代中途提出紧急需求,直接插入会影响原计划,不处理又可能耽误重要事项。我想知道怎样区分真正紧急和只是临时想法。
先由产品负责人评估影响、时限和不处理的代价,并与团队确认是否必须立即处理。若确属高优先级,可协商用等量工作替换迭代内任务,或终止当前迭代重新规划;其余需求进入待办列表,按价值和时效重新排序,不宜在不调整范围的情况下持续加任务。
4. 实施团队怎样判断敏捷落地是否有效?
我担心团队把完成会议和看板更新当成敏捷成果,却没有改善交付。我想用一组不复杂的指标判断试点是否值得继续,同时避免指标变成个人考核。
以团队和产品为单位观察趋势,不用单一指标评价个人。可每个迭代记录计划完成率、从开始到交付的周期、缺陷返工情况和业务验收结果,并与试点前的基线比较;例如连续三轮按期交付比例上升、周期缩短且缺陷没有明显增加,才说明流程可能在改善,还应结合复盘确认变化原因。
核心关键词
文章包含AI辅助创作:敏捷管理指南:实施团队如何做好敏捷项目,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546058
读者评论
我们团队以前也把站会开成逐人汇报,后来改成只谈阻塞和协作事项,确实省时不少。不过如果优先级负责人经常变,光调整会议形式还是解决不了插队问题。
周期时间看中位数和长尾比只看平均值更有用,尤其跨团队等待很难从开发工时里看出来。想请教的是,工作类型差异较大时,团队怎样划分统计口径才不至于越分越复杂?
文中把合规控制点纳入日常工作流这点比较实际。我们试过在发布前集中补审计材料,返工很明显;但前置记录也会增加维护量,最好定期清理不再必要的字段和检查项。
