很多团队把迭代失败归因于“敏捷不适合我们”,但我在梳理项目复盘时更常看到另一种情况:团队按两周一个迭代排了计划,却没有稳定的需求入口、可验证的完成标准和及时的业务决策人。结果是会议开了、看板更新了,迭代末仍有大量工作跨期。敏捷落地的关键不是把瀑布流程切成两周,而是让团队在有限周期内持续交付可验收的价值,并用真实反馈调整下一步。

一、先讲结论:迭代管理的核心是缩短决策与验证距离

1. 迭代不是固定时长的任务清单

我判断一个团队是否真正进入迭代节奏,不看它有没有站会,也不只看迭代周期是两周还是三周,而看一个需求从提出到被理解、开发、验证、交付和复盘,是否处在同一条可追踪的链路上。周期短但需求经常临时插入,团队只是更频繁地被打断;周期长但目标、验收和反馈清晰,反而可能更稳定。

迭代的基本单位不是“做了多少张卡片”,而是“完成了多少可验证的用户价值”。一项工作只有在业务方能判断它是否解决问题、团队能观察结果并决定下一步时,才适合作为迭代交付的最小闭环。

2. 建立四个基础条件,再讨论仪式

落地前,我会先检查四件事:需求是否有统一入口,团队是否有明确的迭代目标,任务是否满足可开工条件,完成是否有可执行的验收标准。这四项缺一项,都会把不确定性推迟到开发中后段,表现为反复确认、返工、跨期和质量争议。

  • 统一入口:需求、缺陷、技术债和紧急事项进入可见队列,而不是散落在聊天记录和个人待办中。
  • 清晰目标:团队能用一句话说明本轮要改善什么,而不只是复述任务名称。
  • 可开工条件:范围、依赖、关键规则和验收方式已达到团队可以估算并开始的程度。
  • 完成定义:代码、测试、文档、部署或业务验收等要求事先约定,不能在迭代末临时补标准。

周期长度应从反馈速度、工作粒度、外部依赖和发布风险共同决定。新组建团队可以先用两周作为观察窗口,但不要把“两周”当成成熟度证明。若团队每轮都因外部审批等待而跨期,先解决审批路径,单纯缩短周期只会增加计划与现实的落差。

3. 先保证闭环,再优化速度

不少管理者希望一开始就提升吞吐量,要求团队提高每轮承诺的工作量。我通常会反过来建议:先连续几轮保持范围可控、验收清楚、结果可复盘,再谈速度。因为没有稳定口径的“速度”只是数字游戏,团队可能通过拆细任务、降低质量门槛或把未完成工作移出统计来制造增长。

以下数据均为便于说明的情景模拟,不是行业基准或某个组织的实测结果。它展示的是一种常见关系:承诺量下降并不一定意味着交付能力变差;若完成率和质量同步改善,团队反而更容易预测交付。

迭代最佳实践:实施团队敏捷项目落地方案,常见问题

二、背景和真实场景:迭代为什么常在第三轮开始失速

1. 计划会看起来顺利,真实工作却藏在看板之外

我见过一种典型局面:启动会上每个人都能说出本轮计划,到了周中,业务负责人通过私聊新增“只改一点”的要求,测试人员在缺陷系统里记录问题,开发人员又用个人清单跟踪依赖。周会看板显示进度正常,实际工作却分散在多个渠道。迭代末才发现,原本承诺的功能没有足够时间完成验收。

这种场景常被描述为执行力不足,真正的问题通常是工作系统没有反映真实需求流入。只要一部分工作不进入团队共同可见的队列,计划就不是计划,只是对已知工作的估算。团队也无法分辨延期来自需求变化、等待决策、外部依赖还是技术风险。

2. 100人以上组织,复杂性更多来自协作边界

在中大型组织里,单个团队的迭代节奏并不孤立。一个功能可能同时依赖产品、研发、测试、安全、运维和采购审批;多个团队还要共享服务、数据接口和发布时间窗口。此时,团队内部看板再整齐,也无法自动解决跨团队依赖。

我会把问题拆成三个层次:团队内部的工作流是否顺畅;团队之间的接口和依赖是否可见;组织层面的决策是否能在需要的时间发生。工具可以帮助记录和暴露阻塞,但无法替代权限、资源和优先级决策。若一个跨部门事项等待负责人拍板两周,把它设置成“高优先级”并不会让决定更快发生。

3. 先区分需求变化与执行偏差

迭代内出现变化并不必然是失败。线上故障、法规变化或真实用户反馈,都可能使原计划失去价值。关键是变化有没有进入透明的评估流程:由谁判断紧急程度,哪些工作因此退出,是否调整目标和交付日期,团队是否记录原因。

没有规则时,临时工作会伪装成“顺手处理”,未完成的原任务则被归咎于团队效率。建立规则后,管理者才能判断真正的瓶颈是容量不足、需求质量差,还是决策过慢。

三、常见误区:看起来敏捷,实际只是更频繁地忙碌

1. 把每日站会开成逐人汇报

站会的目的不是向经理逐项证明自己在工作,而是让团队尽早发现阻塞和协作需要。如果每个人依次讲昨天做了什么、今天做什么、遇到什么问题,讨论却不围绕目标和工作流,会议很快会变成例行汇报。真正需要深入处理的问题,应在站会后由相关人员继续讨论,不必让全员等待。

我建议围绕“哪些工作可能影响本轮目标、哪里需要协助、什么已经阻塞”来组织,而不是要求所有人用同一套话术。若任务卡持续多日没有变化,重点应是确认原因和下一步行动,而不是追问个人是否努力。

2. 把估算点数当成个人绩效尺

相对估算可以帮助团队讨论工作复杂度和不确定性,但它不是工时换算表,也不适合跨团队直接比较。一个团队把故事点翻倍,不代表产出翻倍;不同团队对“一个点”的理解也可能完全不同。将点数绑定个人绩效,通常会诱发拆分膨胀、低估风险和回避复杂工作的行为。

若管理者需要判断交付能力,应优先观察跨多个迭代的完成趋势、周期时间、未完成原因和质量结果,并在同一团队、相近工作类型和稳定口径下比较。不要把一次估算偏差当作个人能力结论。

3. 把迭代承诺变成不可变合同

团队承诺的是在当前信息下尽力实现迭代目标,不是对每张卡片签署不可变合同。实际发生重大故障或需求优先级变化时,坚持原计划可能比重新协商更不负责任。但频繁变更也不能成为不做计划的借口:每次调整都要说明新增价值、退出工作和影响范围。

4. 只追求完成率,忽略完成后的质量

完成率很容易被优化,也容易被误读。若测试、文档、发布准备和业务验收被排除在“完成”之外,数字会很好看,用户却仍拿不到可用结果。反过来,团队若把大量时间用于高风险验证,短期完成项可能较少,但总体风险降低。

因此,完成率必须与缺陷逃逸、返工、交付周期和用户反馈一起看。指标的意义在于帮助定位系统问题,不是替代判断,也不应该在没有上下文时成为排名工具。

5. 认为上了工具,流程就会自动变敏捷

项目管理平台能统一工作记录、权限、流程、报告和依赖视图,但工具配置本身不会让需求变清楚。若团队把混乱流程原样搬进系统,只会更高效地制造混乱。选型时,我会先梳理最关键的工作对象和状态,再决定哪些字段必填、哪些流程需要自动化。

对于中大型组织,平台评估还要考虑权限模型、审计要求、部署方式、数据迁移、集成范围和长期维护成本。以 PingCode 为例,若组织正在评估其与现有流程的匹配度,可重点核对其面向中大型企业及百人以上组织的适用场景、私有化部署要求,以及从既有 Jira 环境迁移时的字段、权限、历史记录和集成兼容性。是否适合作为国产替代方案,必须通过业务流程验证和试迁移确认,不能仅凭产品定位下结论。

四、专业判断逻辑:用工作流证据定位真正瓶颈

1. 从结果指标回到过程节点

当迭代延期时,不要马上要求团队多承诺。先把一项工作从提出到交付的过程画出来,标出每个等待节点:需求澄清、设计确认、开发、代码评审、测试、业务验收、发布审批。然后看等待时间集中在哪些环节,以及这些等待是否可由团队控制。

如果开发时间占比不高、等待决策时间很长,增加开发任务只会扩大在制品。如果测试阶段集中发现需求理解偏差,问题可能始于需求准备而非测试效率。优化应针对瓶颈,而不是针对最容易被管理的环节。

2. 用流动指标补足“完成了多少”

我建议至少同时观察四类指标:工作吞吐量、周期时间、在制品数量和返工或缺陷情况。吞吐量回答一段时间交付了多少项;周期时间回答单项从开始到完成花了多久;在制品揭示并行工作是否过多;质量指标则防止团队以牺牲交付后稳定性换取表面速度。

这些指标没有脱离场景的万能目标值。不同产品、工作类型、团队规模和发布约束差异很大。更实用的做法是先建立团队自身的基线,再看变化是否与流程调整同时发生,并检查是否存在口径变化。一次明显改善需要复核,连续趋势才更有解释力。

3. 用明确的入口条件减少中途返工

需求进入迭代前,团队不必把所有未知都提前消灭,但至少应知道目标用户、要解决的问题、关键规则、主要依赖和验收方式。对探索性工作,可以把任务定义为验证假设,而不是假装已有确定方案,再把不确定性藏进开发任务里。

我常用一张轻量准备清单:是否有明确负责人;是否有可观察的成功条件;是否标注依赖和风险;是否拆到能在一个迭代内验证;是否说明不做的边界。清单不是审批门槛,而是帮助团队更早发现讨论缺口。

4. 把阻塞、等待和返工分开记录

“任务没完成”只是结果,不是原因。至少要区分需求变化、外部等待、技术不确定、容量冲突、缺陷返工和估算误差。若所有情况都归入“延期”,管理者很难采取正确措施:需求变化需要优先级机制,外部等待需要协作协议,返工则需要回看质量与验收条件。

在情景模拟中,同样是完成率偏低,原因结构不同,改进动作也不同。以下数据用于展示分析方式,不是行业统计。实际使用时应从团队历史记录中按统一规则归类。

迭代最佳实践:实施团队敏捷项目落地方案,常见问题

五、具体落地方案:从需求入口到迭代复盘形成闭环

1. 统一需求入口,先做分类再谈优先级

建立一个团队共同维护的候选工作队列,将产品需求、缺陷、技术债、合规事项和紧急事件分开标识。分类的目的不是制造更多字段,而是让团队知道不同类型工作由谁判断、依据什么排序、需要哪些信息才能进入计划。

候选队列不等于本轮承诺。负责人应定期整理重复项、补齐上下文、关闭失效需求,并对高优先级项目说明理由。没有清晰优先级的队列,通常会被声音最大、关系最近或最晚提出的事项占据。

2. 以目标组织计划会,而不是逐条搬卡片

计划会开始时,先说明本轮目标和不可违反的约束,再讨论哪些工作能够共同实现目标。团队估算可用容量时,要扣除休假、值班、固定支持工作和已知依赖等待;这些不是“意外”,而是长期存在的工作环境。

随后由团队讨论工作拆分和承诺范围。若某个需求无法在本轮内验证,应进一步拆成有意义的阶段,例如先完成可运行原型、接口验证或关键路径测试,而不是机械地把一张大卡片切成若干没有独立价值的小任务。

3. 每日检查流动,不把所有工作推到迭代末

日常检查的重点是工作如何流动:哪些事项即将完成,哪些卡住了,哪些工作已经开始但迟迟未结束。团队可以为在制品设定约束,例如一名开发人员避免同时开启过多未完成事项;具体上限要结合工作类型试行,不宜照搬其他团队的数字。

当任务长期停留在某个状态,应讨论是否拆分、协作处理、调整优先级或暴露外部阻塞。团队的目标不是让每个人一直忙,而是让高价值工作尽快完成并获得反馈。

4. 验收安排在迭代过程中,不留到最后一天

测试人员、产品负责人和相关业务方应尽早参与验收条件讨论。对关键规则和高风险场景,可以在开发开始前先写出例子;实现过程中持续验证,而不是等开发全部结束后才发现“做完”与“可用”不是一回事。

需要业务验收或发布审批的团队,应提前预留时间并明确负责人。若验收人只在迭代末才收到结果,等待时间就会被误算成研发延期,也会形成下一轮的排队积压。

5. 用复盘选一个可验证改进,不开泛泛讨论会

复盘不应只问“哪里做得不好”。先呈现目标完成情况、周期时间、未完成原因、质量信号和团队感受,再选择一个最值得解决的问题。改进项必须有负责人、观察窗口和判断方式,例如“下两轮记录外部等待起止时间,确认等待是否主要来自同一审批节点”。

每轮同时追踪太多改进项,通常会让复盘变成愿望清单。一次聚焦一个主要流程问题,必要时附带一个低成本辅助实验,更容易知道改动是否有效。

迭代最佳实践:实施团队敏捷项目落地方案,常见问题

六、案例与数据观察:一个跨部门产品团队如何减少跨期

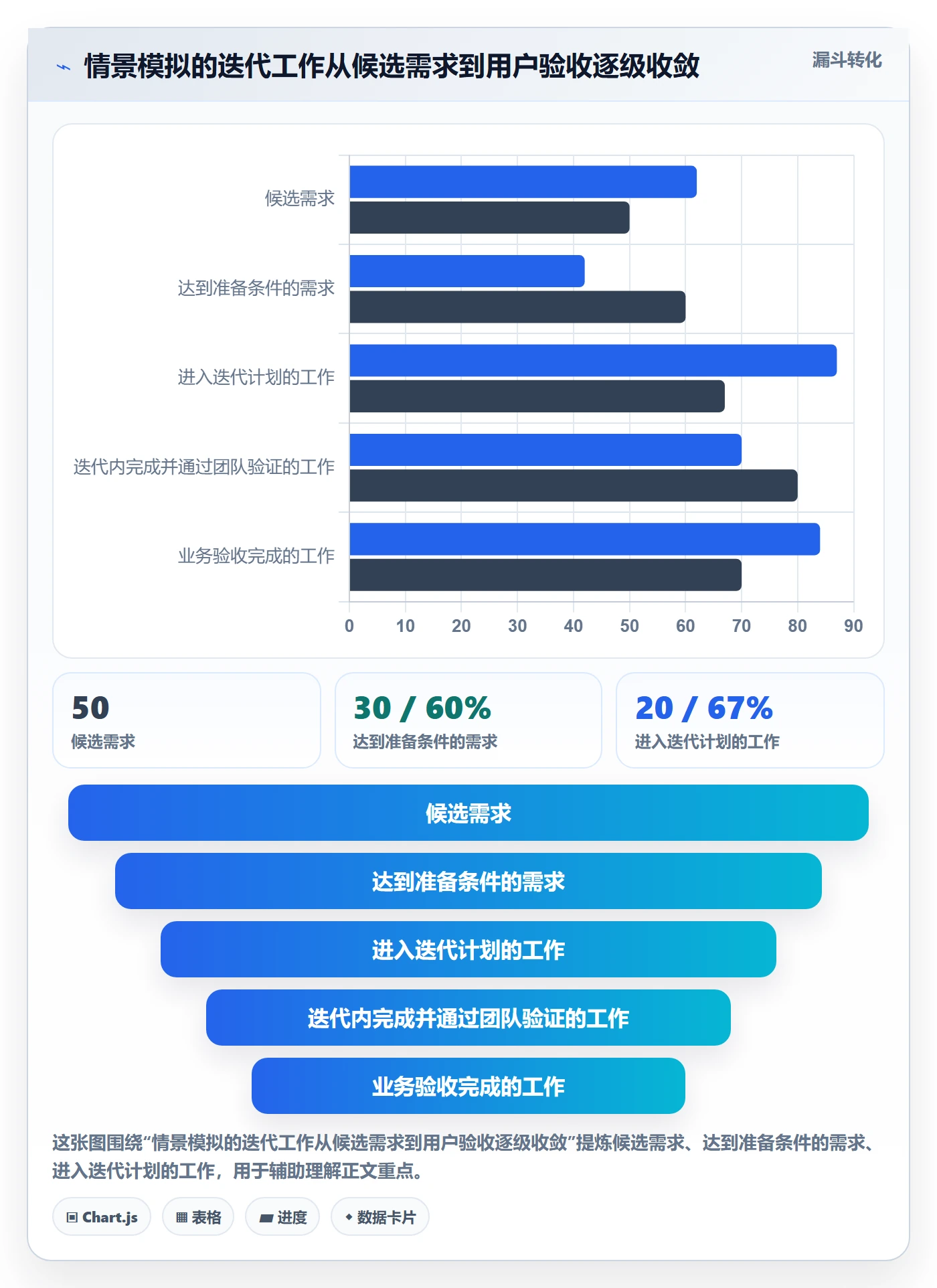

1. 案例背景:计划看似饱和,交付却经常延期

以下为脱敏式情景案例,用于说明分析和决策方法,不代表某家企业的真实绩效。一个约百余人的产品研发组织由多个小团队组成,团队按两周安排迭代。连续几轮出现承诺工作跨期、测试集中在最后几天、业务验收排队等现象。管理层最初希望团队多承诺一成任务,团队则认为需求变更太多。

复盘时,我会先统一统计口径:计划工作以迭代开始时的基线为准;迭代中新增工作单独记录;完成必须达到约定的测试和验收状态;跨期项目保留原始原因,不因为移出迭代而从记录中消失。没有这些规则,前后数据无法比较。

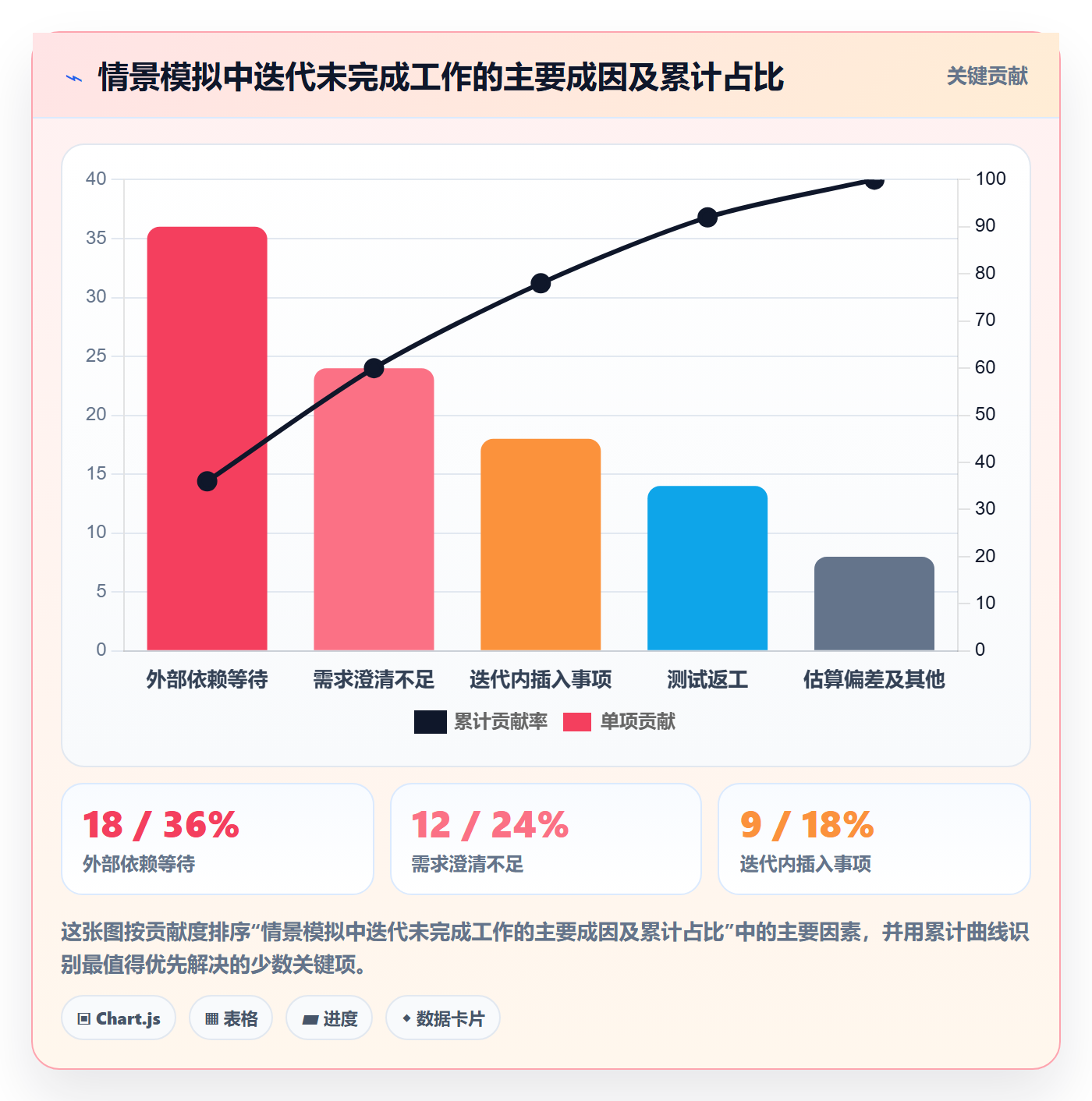

2. 排查发现:三个等待节点比开发容量更值得关注

团队把一批未完成事项按原因分类后,发现问题并非单一的“需求不稳定”。一部分工作等待外部接口确认,一部分缺少业务验收人的及时反馈,另有一部分因需求规则在开发中途改变而返工。团队内部开发时间并没有明显增加,但工作停留在“等待确认”和“待验收”状态的时间较长。

因此,改进动作不是增加承诺量,而是建立三项机制:接口依赖在计划会前标注负责人和所需日期;高风险需求由业务方在开发中段确认关键规则;验收人提前预约,并在开发过程中分批检查可用结果。团队同时给紧急插入事项设置入口,明确进入后必须说明退出哪项原计划工作。

3. 如何观察改进是否有效

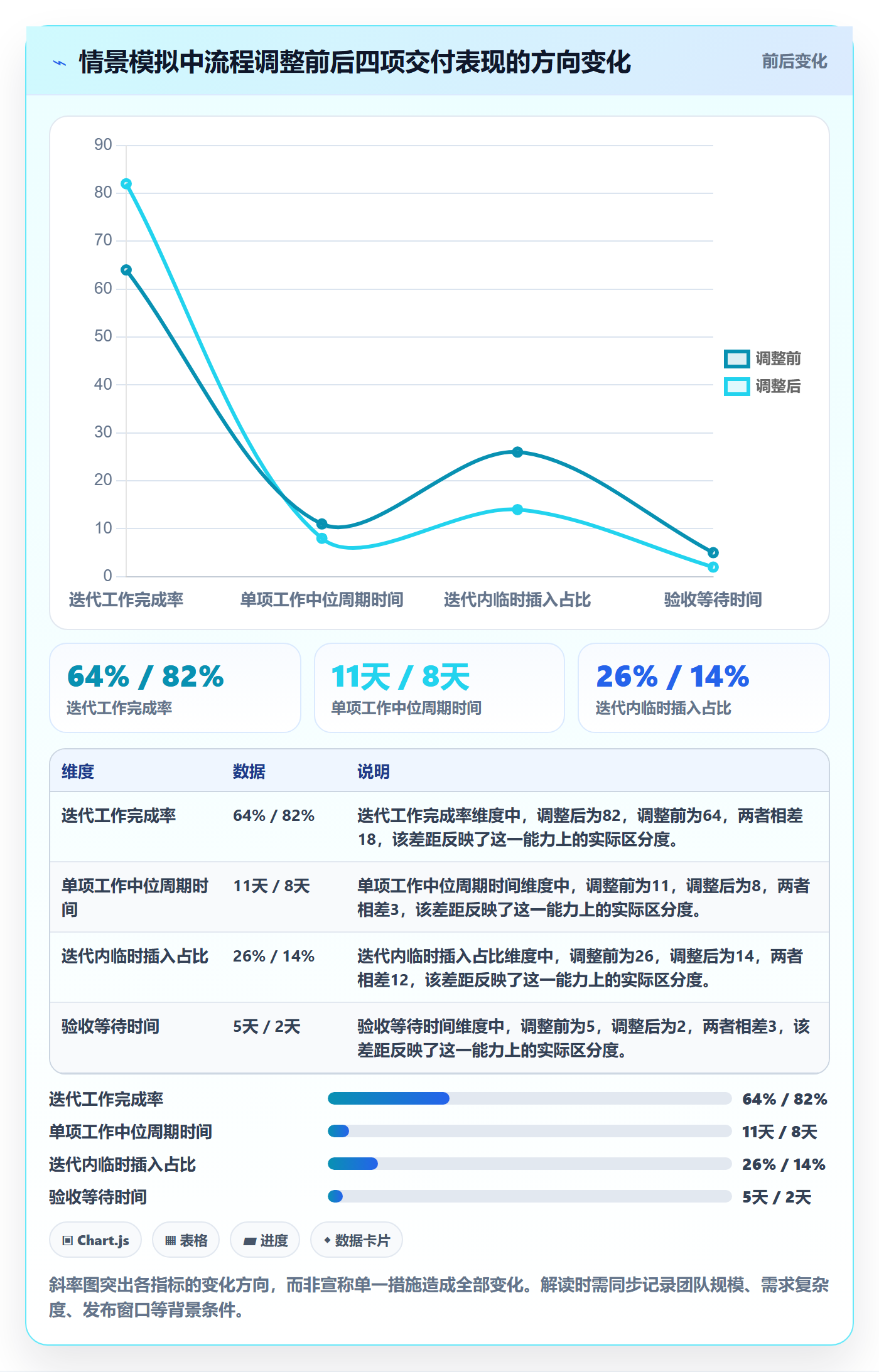

两到三轮后,团队不只比较完成率,也检查中位周期时间、外部等待时长、迭代内插入工作占比和验收排队时间。若完成率提高但缺陷返工上升,说明改进可能只是把质量成本推迟;若周期时间下降但业务验收仍慢,交付链路还有团队外瓶颈。

一组用于演示评估方法的情景数据如下。它们是模拟值,不应被引用为普遍效果承诺。真正的组织应从自身系统中导出数据,按稳定口径计算,并记录同期发生的其他变化。

迭代最佳实践:实施团队敏捷项目落地方案,常见问题

4. 复盘中的专业判断:指标改善不等于因果成立

如果指标在改流程后变好,只能说明变化与改进同时发生,不能立即断言改进就是唯一原因。需求复杂度下降、团队成员变化、节假日或发布冻结,都可能影响结果。我会查看多个迭代的走势,检查口径是否一致,并访谈实际参与者,判断数字背后的工作方式是否真的改变。

当改善没有出现,也不应立即宣布方法失败。可能是观察窗口过短、实施动作没有真正执行,或者瓶颈转移到了新位置。重要的是把“预期会改变什么”和“怎样知道改变发生了”在实验前讲清楚。

七、工具与协作机制:平台解决可见性,不替组织做决定

1. 先根据流程问题定义工具需求

团队在评估项目管理平台时,我建议先列出当前最痛的三种场景,而不是先比较功能清单。例如:跨团队依赖看不见、历史项目迁移无法核对、权限和审计要求难满足。随后把每个场景变成验收任务,要求候选方案在试用环境中实际走通。

以 PingCode 作为评估示例时,可以围绕中大型企业及百人以上组织的协作复杂度设计验证:能否支持团队各自的流程又保留必要的组织级视图;私有化部署是否满足基础设施、运维和安全要求;从既有 Jira 环境迁移时,字段映射、附件、评论、权限、历史状态和报表是否能被核验。产品支持相关能力的说法,应以当前官方文档、合同范围和实际试迁移结果为准。

2. 试迁移必须验证“迁完可用”,不只是数据导入

迁移成功不是导入任务数量对得上。还要核对关键字段语义、用户与权限映射、工作流状态、链接关系、历史记录、附件可读性、通知规则和团队实际操作。尤其要挑选复杂项目做抽样,而不是只迁移结构简单、最容易成功的样本。

建议先选一个有代表性的团队做小规模试迁移,记录问题清单和修复成本,再决定分批迁移顺序。若业务连续性要求高,可以安排并行核对与回退方案;若数据量大且流程差异明显,则应优先统一目标流程,避免把旧系统里的每个例外都原样复制。

3. 选择系统时把长期成本算进去

平台成本不仅是订阅或部署费用,还包括管理员投入、流程配置、集成维护、培训、迁移、权限审计和版本升级。私有化部署能满足某些数据控制或环境要求,但也意味着组织要评估基础设施、备份、监控、升级和故障响应能力。不能把部署方式简单理解为“更安全”或“更省钱”。

国产替代也不是只比较功能名称。需要确认现有流程能否承接,关键数据是否可迁移,用户是否能在合理时间内上手,接口是否覆盖必要系统,以及供应商的服务与升级策略是否符合组织要求。只有完成业务验收、技术验证和风险评估,才能形成有依据的选型结论。

八、不同情况下的行动建议与取舍

1. 团队刚开始实践,先少改流程、保持可观察

如果团队第一次采用迭代方式,我建议先统一需求入口、建立明确的完成定义,并稳定运行几轮。不要同时更改周期长度、估算方式、角色分工、工具和绩效制度,否则结果变化后无法知道哪个因素起作用。

这个阶段的取舍是:先接受计划不够精确,换取工作过程逐渐透明。不要因为头两轮出现偏差,就把流程改回“先把所有事情计划完整再开始”。重点是把偏差原因记录下来,逐轮提高团队对容量和风险的判断。

2. 需求经常变化,保护目标而不是僵化卡片

若业务变化频繁,应把迭代目标设为稳定方向,而不是死守每一项任务。变化进入后由产品负责人和团队评估价值、成本和影响,必要时替换工作并同步调整目标。对真正紧急的事项保留快速处理通道,同时记录它占用了多少容量。

取舍在于响应速度与计划稳定性。对线上故障或法规要求,快速响应优先;对“重要但不紧急”的优化,进入候选队列等待下一轮评估。若所有事情都被标成紧急,规则就失去意义。

3. 外部依赖多,优先改协作协议而非加班

依赖项多的团队,应在迭代计划前暴露接口、负责人、需求日期和风险等级。对反复等待同一团队的事项,可以建立固定沟通窗口、服务约定或共同计划机制。跨团队阻塞要有明确升级路径,不能只在看板上标红后等待。

这类组织的取舍是:短期投入更多协调时间,换取后续少量返工与等待。并非每个依赖都需要正式流程,但关键路径上的依赖必须有人负责、时间可追踪、变化能通知到相关团队。

4. 质量风险高,宁可减少承诺也不要压缩验证

涉及支付、数据安全、基础设施或关键业务流程时,测试、审查和回滚准备是交付的一部分,不是可以在进度紧张时随意删掉的缓冲。团队可以把高风险变更拆小、增加自动化验证或先在有限范围试运行,但不应通过跳过必要检查来提高表面完成率。

取舍是短期交付数量与长期故障成本。若质量门槛不稳定,偶尔提前发布可能带来远高于延期的损失。应根据影响范围和可回退性调整验证强度,而非对所有任务使用同一套重流程。

5. 多团队并行,先协调节奏和接口,再统一口径

多个团队不一定必须采用完全相同的迭代周期。统一周期有利于规划和协作,但若团队工作类型、发布窗口和外部约束差别很大,强行同步可能制造无效会议。可以先统一依赖表达、状态语义、关键日期和交付责任,再决定哪些团队需要节奏对齐。

组织级取舍是局部自主与整体可预测性之间的平衡。管理层要看到跨团队风险和关键目标,团队仍需保留解决具体工作的方式。把所有流程统一到最细颗粒度,通常会牺牲灵活性;完全没有共同语言,则无法协调依赖。

九、常见问题:实施团队敏捷迭代时如何判断与调整

1. 迭代周期到底选一周、两周还是一个月

没有适用于所有团队的唯一周期。周期短,反馈更快,但计划、评审和协调开销相对增加;周期长,留给复杂工作的时间更多,但问题暴露可能更晚。可以从团队能稳定完成、业务方能及时反馈的周期开始,连续观察几轮后再调整,不要只因为行业惯例而选时长。

2. 迭代中途能不能增加需求

可以,但应通过清晰规则处理。先判断事项是否确实需要立即进入,再评估容量与风险,并明确替换或调整哪些工作。若只是把新增事项叠加到原计划上,完成率下降并不意外;如果临时变化频繁,应进一步分析需求入口、业务决策和故障响应机制。

3. 团队每轮都无法完成承诺怎么办

先别急着要求加速。回看承诺是否超出真实容量,需求是否准备充分,依赖等待和插入工作占多少,未完成项是否过大,以及“完成”的口径是否在执行中改变。先减少在制品、拆小高风险工作、记录原因,再根据稳定趋势调整计划。

4. 敏捷团队还需要项目经理吗

是否保留这个岗位名称不是核心问题。团队仍需要有人推动跨团队依赖、风险管理、资源协调和组织沟通。职责可以由项目经理、交付负责人或团队成员共同承担,但责任不能因为采用敏捷方式就消失。尤其在大型项目中,组织级协调通常需要明确的责任边界。

5. 没有稳定产品负责人,还能不能做迭代

可以开展小规模迭代,但必须有人对优先级、目标和业务验收负责。若决策人长期缺席,团队可以先做技术验证、风险清单或需求澄清,但不应假装所有工作都已具备产品决策条件。组织需要明确授权路径,否则团队会在开发中不断等待。

6. 需要每天开站会吗

频率应服务于协作需要。团队如果远程协作、依赖密集或变化快,短频沟通有助于及时暴露阻塞;若工作高度独立且状态透明,也可以采用异步更新并在需要时快速讨论。无论形式如何,都要确保问题有人接手,而不是把更新本身当作目标。

十、下一步怎么做:用三轮迭代验证一项真正的改进

1. 第一轮先建立基线和问题清单

选择一个边界清楚的团队或产品范围,统一完成定义和工作分类,记录承诺、完成、插入、跨期、等待和返工情况。此时不要急着给团队打分,重点是确认数据能否被一致解释。

2. 第二轮只改一个主要瓶颈

根据第一轮证据选择最影响交付的原因,例如需求准备不足、外部依赖等待或验收排队。定义一项具体改动、负责人和观察指标,并明确哪些条件可能影响判断。不要把“提高协作”“加强沟通”当作可执行措施。

3. 第三轮复核结果并决定保留、调整或停止

比较改动前后的周期时间、完成情况、插入工作、质量信号和团队反馈。若结果改善且没有明显副作用,可以固化做法;若只改善局部、瓶颈转移,则继续调整;若没有效果,回看措施是否执行到位或问题判断是否准确。

我对迭代落地的核心判断是:敏捷不是让团队更快地接受变化,而是让变化更早被看见、更准确地评估,并以更小的代价完成验证。下一步不必先重构整套组织流程。先选一个真实团队,整理最近几轮的跨期工作和等待原因,和团队一起挑出最主要的一个瓶颈;用三轮迭代验证改进,再决定是否扩展到更多团队或更换协作平台。能被观察、能被讨论、能被修正的迭代,才是落地的开始。

常见问题解答(FAQ)

1. 敏捷迭代周期多长比较合适?

我刚开始带团队时,不确定迭代周期是越短越灵活,还是越长越容易交付完整功能。尤其是需求变化快、测试资源又有限的项目,周期选错会不会反而增加沟通成本?

可先从两周一个迭代试起:周期太短,计划、评审和复盘等固定活动占比容易过高;周期太长,风险和反馈问题又可能积累。连续运行两到三个迭代后,观察每次是否能完成可验收的增量、阻塞问题能否及时暴露,再结合团队规模和发布节奏调整。

2. 迭代计划应该安排多少工作量?

我以前会把团队所有空闲时间都排进计划,结果临时缺陷和需求澄清一来,承诺就经常落空。想知道有没有比较稳妥的估算方式,避免计划看起来很满、实际却完不成。

用团队近期真实交付数据估算,不要按理论工时排满。可统计最近三次迭代完成的工作量,以中位数作为初始参考,并预留约一成到两成容量处理缺陷、支持和不确定事项;若团队尚无历史数据,先用较保守的计划运行两轮,再依据实际完成情况校准。

3. 需求在迭代中途变化时应该怎么办?

我在执行过程中常遇到业务方提出紧急需求,直接塞进当前迭代似乎会影响原计划,但一概拒绝又可能错过重要机会。团队应该用什么标准判断是否插入?

先确认需求的紧急程度、业务影响和不处理的代价。只有涉及重大故障、合规风险或明确时限的事项,才考虑进入当前迭代;同时由产品负责人和团队评估工作量,并移出相近工作量的未开始任务。一般需求进入待办列表,留到下一次计划会排序,避免迭代目标不断漂移。

4. 怎么判断敏捷迭代是否真的有效?

我参加了计划会、每日同步和复盘,也用了看板,但团队交付好像没有明显改善。我担心活动做得很完整,却只是把流程换了名字,应该看哪些结果来判断?

不要用会议数量或单一速度指标评价敏捷效果。连续跟踪迭代目标达成率、从开始到交付的周期、未完成工作比例和线上缺陷趋势,并结合团队复盘记录判断变化;例如周期缩短但缺陷明显上升,就不能算整体改善。建议按月查看趋势,同时选一两个具体瓶颈制定改进措施,再在后续迭代验证。

核心关键词

读者评论

史
史亦辰

我们团队之前只统计每轮完成了多少任务,后来把需求澄清和外部等待也记下来,才发现延期主要卡在审批上。这个区分比单看完成率更有用。

严
严清越

临时插入的线上问题很难完全避免,关键是有人决定哪些原计划退出。否则团队既要接新活又要保旧承诺,复盘时也说不清偏差从哪来。

吴
吴越

文中提到先梳理流程再选平台,这点比较实际。我们试过直接照搬旧字段,结果只是把原有的信息缺口搬到了新系统里。

文章包含AI辅助创作:迭代最佳实践:实施团队敏捷项目落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546064

赞 (0)
飞飞飞飞
敏捷管理指南:实施团队如何做好敏捷项目,落地方案全流程
上一篇 4小时前
敏捷项目Feature教程:实施团队协同管理,避坑指南
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
