敏捷项目Scrum全流程:实施团队落地方案与一文讲清

敏捷项目Scrum全流程:实施团队落地方案与一文讲清

不少团队的Scrum看起来很忙:每天站会、每两周迭代、看板上任务不断移动,到了发布时却仍然延期,验收时才发现需求理解不一致。Scrum的落地难点通常不在于“会不会开会”,而在于团队能否把产品目标、可交付成果、质量标准和反馈节奏连成一个闭环。本文从实施顺序、角色边界、工件与会议、度量和组织条件出发,给出一套可以试运行、检查并调整的团队方案。

一、先讲核心结论:Scrum不是会议日历,而是交付与反馈系统

1. 先用一个迭代验证团队能否形成闭环

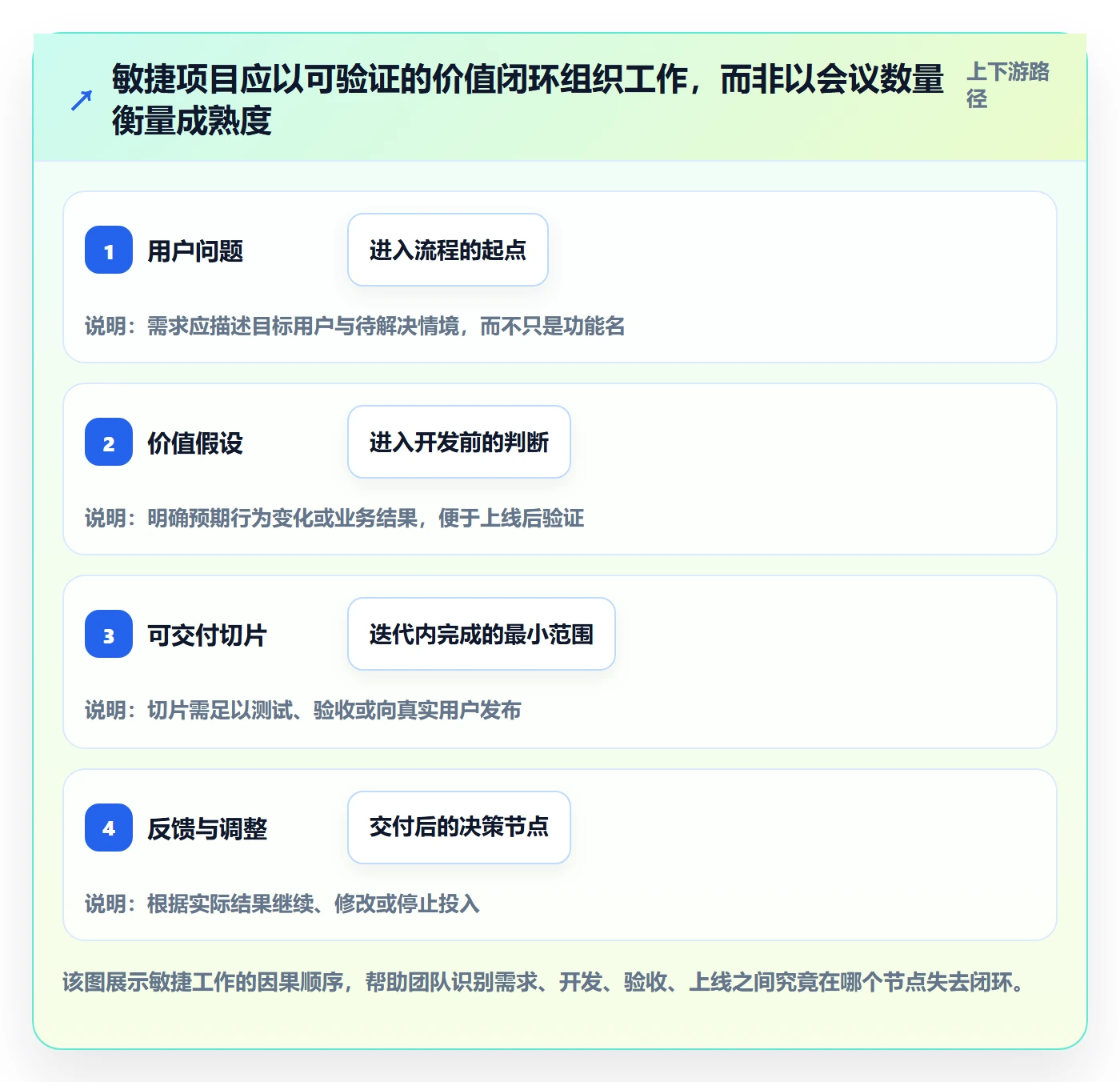

我判断一个团队是否真正开始Scrum,不看它是否按时开了站会,而看一个迭代结束时能否回答四个问题:这次迭代为什么做这些事?团队交付了什么可验证成果?成果满足什么质量标准?下一轮计划因哪些新信息发生变化?如果只能回答“任务做完了”,却说不出用户价值和验证结果,团队可能只是把原有工作流程换了名称。

因此,落地的第一个目标不应是全面改造组织,而是让一个稳定团队完成至少一个端到端迭代:从明确目标、细化待办、计划工作,到开发、测试、评审、回顾,再把新发现带回待办列表。这个闭环跑通后,才有依据讨论迭代长度、指标和工具配置。

2. 把成功定义为可验证的成果

Scrum中的“完成”不等于开发人员把代码提交了,也不等于任务卡片被移动到完成列。团队应提前约定完成定义,例如代码已合并、自动化测试通过、关键路径回归完成、文档更新、部署方式明确,并且成果能够在评审环境中展示。不同产品的要求会不同,但必须在迭代开始前让团队理解一致。

我的判断标准是:一个迭代的产出必须能被观察、被验证,并能帮助团队做下一步决策。如果成果只能通过口头汇报证明,或者还依赖另一个团队未来数周的工作才能使用,就要重新检查切分方式和依赖关系。

3. 先稳定边界,再追求速度

初次落地时,团队最容易把“提高速度”当作目标,随后开始比较每个成员做了多少故事点。这样做常常会放大估算误差,却没有改善价值交付。比起追求更高的速度,我更建议先固定团队成员、迭代时长和工作规则,观察交付是否可预测,再处理阻塞、返工和跨团队依赖。

判断维度 Scrum有效运行的表现 仅有仪式的表现
目标 迭代目标描述要解决的用户或业务问题 目标只是若干任务的汇总
交付 结束时有可演示、可验证的增量 任务状态变成完成,但无法集成或验收
反馈 评审结论影响后续优先级和方案 评审是汇报会,反馈不进入待办
改进 回顾会形成负责人、期限和验证方式 反复讨论老问题,没有后续检查

二、背景和真实场景:为什么“照着流程开会”仍然会失效

1. 需求变化并不会自动变成敏捷

我在团队辅导和项目复盘中反复看到一种情况:业务方随时提出新需求,团队也随时插入工作,大家于是认为自己“很敏捷”。但如果新需求没有明确取舍,团队的原计划不断被打断,质量检查被压缩,最后只是把计划失控包装成了灵活响应。

敏捷不代表所有工作都可以随时插队。它代表团队在较短周期内检验假设、获取反馈,并基于证据调整优先级。真正的调整需要显式决策:新增工作意味着移除或延后什么?影响当前迭代目标的风险是什么?谁有权确认改变?如果这些问题没有答案,团队只是在承受变化,而不是管理变化。

2. 常见的三类落地场景

新产品探索团队面对的是不确定性:用户是否需要某项能力、方案是否可行、数据是否支持假设。此时迭代目标应聚焦于验证关键假设,不宜把需求清单提前排满几个季度。

成熟产品的持续迭代团队通常同时处理功能、缺陷、技术债和运营响应。关键不在于把所有工作都叫作故事,而在于让不同类型的工作透明化,并为未计划工作设置容量边界。

大型组织中的跨团队项目则容易受共享服务、架构审批、发布窗口和外部依赖影响。单个团队即使完成得很快,整体成果仍可能卡在接口、测试环境或发布流程上。此时要把依赖管理纳入规划,而不是等到迭代末尾才暴露。

3. 100人以上组织需要额外处理的约束

当组织规模扩大,团队之间的接口数量、权限边界和报告需求会增加。仅靠每个团队各自开会,无法自动解决跨团队优先级冲突。组织需要明确产品边界、团队责任范围、共同的质量约定,以及跨团队问题的升级渠道。

工具也会影响执行成本,但工具不能替代产品决策。对于中大型企业和100人以上组织,评估项目管理平台时,除了看迭代看板,还应检查权限管理、审计留痕、跨项目视图、数据导出、部署与集成方式。若企业正在评估PingCode,可将私有化部署能力、Jira平滑迁移支持、需求到测试的协同链路纳入验证清单;“国产替代不二选择”属于产品宣传表达,实际选型仍应以本企业试点结果、合规要求和迁移验证为准。

三、拆解常见误区:流程形式正确,不代表交付机制有效

1. 误区一:每日站会是逐人汇报

站会的核心不是向经理证明自己忙碌,而是让团队共同检查当前工作如何推进迭代目标。按成员轮流汇报昨天做了什么、今天做什么、遇到什么问题,容易演变成状态播报,其他人只是在等待轮到自己。

更有效的做法是围绕迭代目标和看板推进讨论:哪些工作接近完成?哪些卡住了?是否有人能协助解除阻塞?如果问题需要深入讨论,就在会后由相关人员继续,不让全体成员陪听细节。站会也不必机械要求所有人回答固定三问,关键是协调下一步工作。

2. 误区二:把故事点当作个人绩效

故事点是团队用于估算相对工作量的辅助尺度,不是个人产能单位。不同团队的故事点定义不同,不能拿一个团队的每迭代速度与另一个团队直接比较。更不能将故事点绑定奖金或排名,否则成员会倾向于报大点数、拆分有利任务,数据逐渐失去规划价值。

如果管理者想了解交付表现,应同时观察目标完成情况、周期时间、未完成工作比例、缺陷趋势和用户反馈。任何单一指标都可能被误读:速度上升可能来自任务变简单,也可能来自测试和文档被推迟。

3. 误区三:迭代计划等于把待办列表装满

计划会不是一次性承诺所有细节,而是团队根据迭代目标、历史交付能力、成员可用时间和已知风险,选择合理范围并制定初步方案。把所有可做事项塞满迭代,会让请假、线上故障、需求澄清和集成问题都变成“意外”。

团队应为不确定性留出空间。容量不是简单按人数乘工作日计算,还要扣除休假、会议、支持工作和已知依赖。对于经常承担线上响应的团队,可以回看过去几个迭代的非计划工作占比,以历史观察为依据留出缓冲,而不是每次都假设突发事件不会发生。

4. 误区四:回顾会只收集情绪,不形成改进实验

回顾会不是追责会,也不是把所有抱怨写在白板上就算完成。讨论应从具体事实出发:哪个环节造成等待?返工在哪个节点出现?哪些做法帮助团队稳定交付?随后选出少量可执行改进,明确负责人、完成时间和验证标准。

如果团队一次列出十几项改进,却没有一项进入下一次检查,问题通常不是成员不重视,而是改进数量超过团队可执行容量。每轮先选择一至两项,验证后再决定保留、调整还是撤销,通常比列出宏大改革清单更有效。

5. 误区五:工具上线就等于流程落地

工具能减少重复录入、提供可见性,却不能替团队决定谁有优先级、怎样算完成、哪些工作允许插入。流程规则没有达成共识时,工具只会把不一致的做法同时记录下来。

落地前应先用一张真实工作流验证字段和状态:从需求提出到验收,是否能看出责任人、优先级、验收条件、阻塞原因和变更记录?如果团队必须维护电子表格、聊天记录和管理报表三套不同的数据,先解决数据入口和责任归属,再讨论增加新功能。

四、专业判断逻辑:从产品目标到团队改进逐步落地

1. 第一步:确定产品目标与团队边界

先明确团队服务的用户、产品范围和责任边界。团队边界过窄,常常只负责某个技术环节,无法对可交付成果负责;边界过宽,则可能承担过多产品和运维责任,计划难以稳定。边界不必追求永久不变,但要足够清楚,让团队知道哪些决策能自行做出,哪些需要外部协商。

产品目标应描述方向和预期影响,而非把季度工作清单改写成一句话。比如,“减少新用户完成首次配置所需的操作时间”比“完成配置页面改版”更适合指导优先级,因为前者允许团队比较多个解决方案。

2. 第二步:建立产品待办列表的优先级规则

待办列表由产品负责人维护,团队共同澄清和估算。优先级不应只由提出需求的人职位决定,可以结合用户影响、业务价值、风险降低、依赖关系、时效性和实现成本进行讨论。评分模型可以帮助暴露分歧,但不应假装能把判断变成客观真理。

我建议团队在条目准备进入迭代前,至少确认问题背景、用户或业务对象、预期结果、验收条件和主要依赖。没有这些信息的事项可以保留在待办列表中继续探索,但不宜为了让计划看起来充实而提前承诺。

3. 第三步:细化工作并切成可验证的增量

如果某项工作需要多个迭代才能看到结果,应检查是否可以按用户旅程、业务场景或风险验证点切分。只按技术层次拆成“前端完成、后端完成、测试完成”,往往会让每个迭代都没有完整可用成果。

切分的目标不是把卡片变得越小越好,而是尽早暴露关键风险并获得反馈。对于外部接口不确定的需求,可以先做小规模联通验证;对于用户流程不清晰的需求,可以先用原型或受控试点验证关键环节,再决定是否投入完整开发。

4. 第四步:计划迭代并明确迭代目标

迭代计划通常从产品负责人说明优先事项开始,再由团队讨论目标、容量、候选工作和实现方式。最终选取的内容必须支持一个共同目标,而不是把彼此无关的事项拼成一篮子任务。

团队可以参考近期交付记录,但不应机械复制上个迭代的工作量。若当前迭代有新人加入、集中休假、复杂依赖或大型发布任务,就应调整承诺范围。计划时还要确认测试环境、数据准备、设计资源和业务验收人是否可用。

5. 第五步:执行中保持透明,及时处理阻塞

迭代期间,团队每天检查目标是否仍然可达,并调整实现协作。产品负责人可以澄清需求和取舍范围,但不能绕过团队直接指定每个人的工作方式。开发人员共同负责交付质量,测试和设计也应尽早参与,而不是等开发结束后才接手。

遇到新需求时,先判断它是否属于必须立即响应的紧急事项。如果确需插入,团队应讨论对迭代目标和现有工作的影响,并由有权决策的人确认取舍。被移出的事项应回到待办列表重新排序,避免在看板之外形成隐性承诺。

6. 第六步:评审成果,再做回顾改进

迭代评审聚焦已完成的成果和反馈,不是每个成员逐项汇报。展示时要尽量使用真实可运行的产品、数据或流程,让相关方直接反馈。未完成内容应如实说明原因,不应通过降低验收标准来制造“全部完成”的表象。

评审之后进行回顾,讨论流程和协作,而非重复评审内容。团队可以从一个具体事件开始,追问原因、影响和可控改进点。每项改进都要有负责人和复查时间,下一次回顾时检查效果。

7. 第七步:定义质量标准与度量口径

完成定义应覆盖代码、测试、集成、文档、安全或合规要求中与产品相关的部分。不同类型事项可以有补充规则,但核心标准应透明且稳定。若标准在迭代结束前才被提出,问题通常来自需求准备或质量约定不足。

指标要服务于判断,而不是制造压力。可以组合观察周期时间、迭代目标达成情况、缺陷逃逸、未计划工作占比和用户结果。先说明每个指标的计算口径、采集边界和适用范围,再讨论变化意味着什么。

下面的阶段数据是用于团队试点规划的情景模拟,不是行业基准。它展示的不是“用了Scrum必然变快”,而是先建立透明度、再稳定切分和验收之后,团队可能追踪的过程变化。

敏捷项目Scrum全流程:实施团队落地方案与一文讲清

五、具体案例与数据观察:用试点验证流程,而不是承诺万能提升

1. 情景案例:一个跨职能产品团队的试点设计

下面是匿名化的情景案例,用来说明如何设计试点,不代表某家企业的真实业绩。团队由产品、设计、开发和测试成员组成,工作中既有新功能,也有线上问题和跨部门依赖。原先每月集中发布,需求在开发中反复澄清,测试集中在末尾,临近发布时才发现接口和验收口径不一致。

试点没有一开始就调整所有部门流程,而是选取一个产品边界相对清晰、能获得用户反馈的团队,采用两周迭代。团队先共同定义完成标准,将发布前的测试与集成活动前移,并为线上支持预留容量。第一轮重点不是提高速度,而是记录阻塞来源和返工原因。

2. 试点前后比较要看过程指标和结果指标

假设团队在试点前连续记录四个迭代的周期时间、需求返工、缺陷逃逸和未计划工作;试点后继续用相同口径记录。只有口径一致,前后比较才有意义。若试点期间人员变化、发布策略变化或需求难度差异明显,应在解释结果时标注这些影响,不能把所有变化都归因于Scrum。

以下为示意数据,用于演示复盘方式。它不是公开调研结果,也不代表所有团队都能取得同样变化。真实团队应把本表替换为自己的基线数据,并至少说明样本周期、统计对象和异常事件。

观察项 试点前情景值 试点后情景值 应如何解释
平均需求周期时间 24天 17天 检查等待和返工是否减少,也要排除需求难度降低。
迭代末未完成工作占比 32% 19% 检查计划容量和条目切分是否改善,不能靠少承诺粉饰。
验收后发现的高优先级缺陷 每月9个 每月5个 确认统计范围一致,并观察是否有缺陷被延后登记。
非计划工作占比 28% 24% 改善幅度有限时,可能需要处理支持入口或依赖问题。

解读时,我会优先追问“变化由什么过程造成”,而不是立刻宣布成功。周期时间变短可能是任务变小,也可能是团队跳过了测试;缺陷减少可能说明质量改善,也可能说明发现渠道变少。指标必须回到具体工作样本和用户反馈中核对。

3. 观察工作流瓶颈比单看速度更有价值

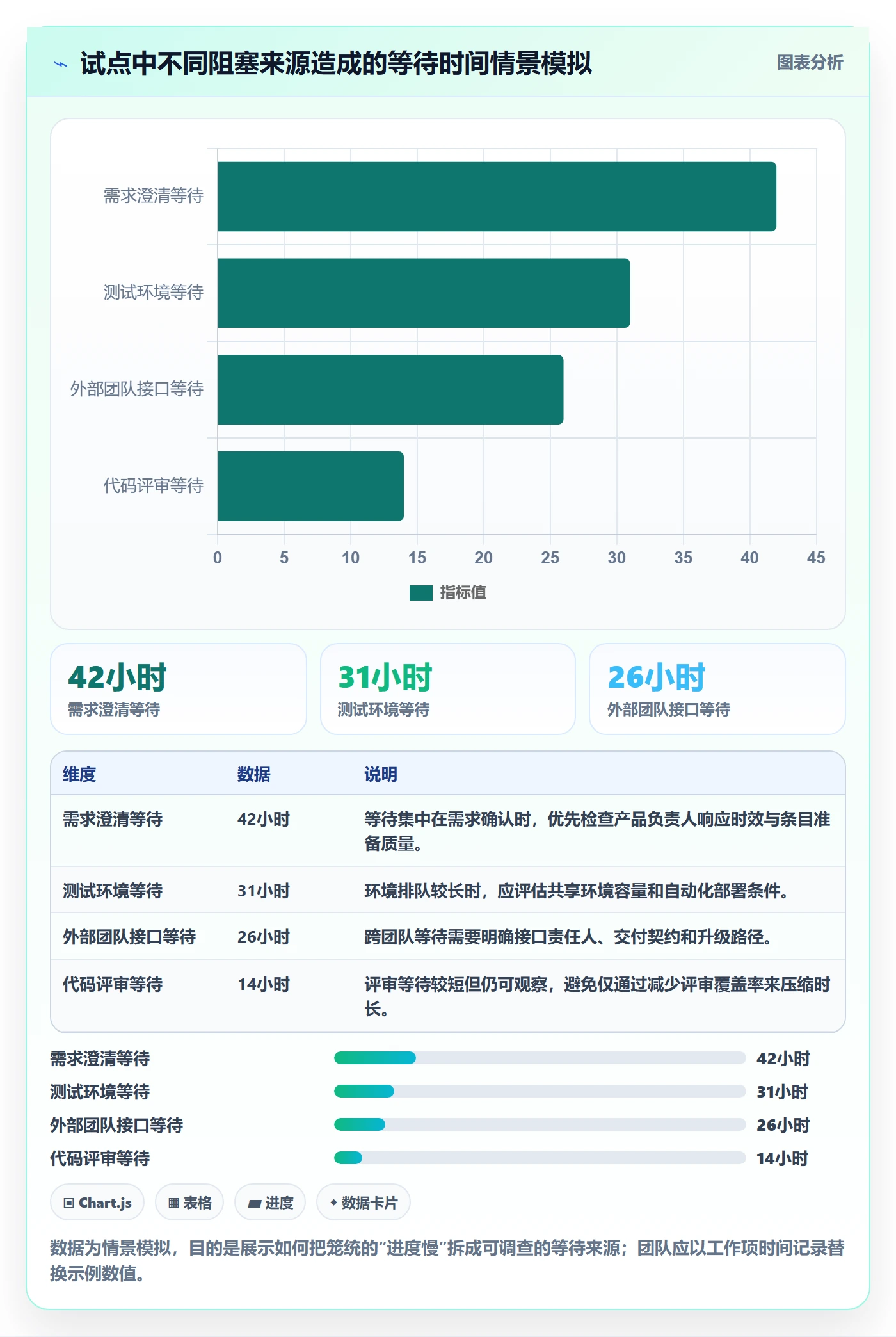

若任务大多停在“待测试”,问题可能是测试资源在流程末端集中排队;若很多任务长期处于“等待澄清”,则需求准备或决策响应存在瓶颈;若工作都已开发完成,却无法集成,问题可能在分支策略、环境稳定性或共享组件责任上。

因此,团队要记录阻塞开始与结束时间,并标明阻塞类别。开始时不必建设复杂数据仓库,一张含有工作项、阶段、阻塞原因和解除时间的记录就能帮助团队识别主要等待来源。只要分类标准稳定,几轮迭代后通常就能看出改善应从哪里开始。

敏捷项目Scrum全流程:实施团队落地方案与一文讲清

4. 规模化工具要支持治理,也要保留团队自治

团队数量增加后,工具需求会从单团队看板扩展到跨项目视图、权限治理、审计、集成和数据分析。但“全公司用同一套状态”未必是最佳答案。可以统一关键字段和汇总口径,同时允许团队在不破坏组织级可见性的前提下保留必要的工作流差异。

评估平台时,我建议用真实迁移样本做演练,而不是只看演示环境。挑选一批包含需求、缺陷、测试用例、附件、评论、用户权限和历史状态的数据,核查迁移后关联关系、审计记录和查询结果。若评估PingCode或其他平台,应在合同和试点前确认私有化部署边界、Jira数据迁移范围、接口限制、升级机制与运维责任,避免把“支持迁移”误解为所有定制字段都能无损自动转换。

六、不同情况下的行动建议:先解决最影响交付的约束

1. 新团队:先建立最小可运行节奏

新团队不要一开始就叠加复杂估算、全套指标和大量审批。先明确产品负责人、开发团队和Scrum Master等职责,选定稳定迭代长度,建立待办列表、迭代目标、完成定义和基本看板。第一个迭代的核心任务是让工作透明、完成一次评审和回顾。

新团队尤其要避免把“熟悉流程”变成长期前置条件。先挑选边界清楚的小范围工作,用实际协作暴露问题。若团队连一个可展示增量都无法形成,就先检查需求切分、环境和依赖,不要急着增加会议。

2. 需求频繁变化:设定插入规则和容量观察

如果业务需求经常变化,先区分真正紧急的线上事件、时效性机会和普通新增需求。紧急事项可走明确的快速决策路径,普通需求进入产品待办列表重新排序。每次插入工作都要记录被挤出的范围和迭代目标影响,经过几轮后再判断团队是否需要预留固定支持容量。

若插入频率极高,固定时长迭代可能不适合所有工作类型,但这不意味着应取消透明规划。团队可以评估更短的反馈周期或采用持续流动的工作方式,同时保留定期检查优先级、质量和改进的机制。选择框架应由工作到达模式决定,而非流行程度决定。

3. 跨团队依赖多:把依赖从个人记忆变成显式约定

依赖应记录提供方、接收方、所需成果、期望时间、接口验收标准和风险升级人。计划会上识别高风险依赖,并在迭代中提前验证接口,避免最后几天才发现对方无法交付。对于长期共享服务,组织层面还需明确排队规则和优先级冲突的仲裁机制。

如果多个团队都围绕同一产品目标工作,应建立轻量的跨团队同步机制,讨论接口变化、集成风险和共同发布计划,而不是复制所有团队的每日站会。同步的目标是解决协作问题,不能变成新的层级汇报。

4. 质量问题突出:先把质量活动前移

当缺陷集中在迭代末尾出现,优先检查验收条件是否清晰、代码是否小批量集成、测试是否提前参与、测试数据是否可用。可以为高风险路径增加自动化测试,但不要盲目追求覆盖率百分比。测试覆盖率较高不必然意味着关键业务风险已被覆盖。

若质量标准与发布日期冲突,团队需要让风险显式化,说明哪些验证未完成、影响范围和补救方案。把未测试的成果称为完成,只会让风险延迟暴露,最终以生产故障或紧急返工的形式付出更高成本。

5. 组织以工时和个人产出考核:先改变管理对话

Scrum团队需要一定自治空间,但组织不必放弃经营管理。管理者应把对话从“每个人今天做了几项任务”转向“目标是否推进、主要风险是什么、需要解除什么组织障碍”。个人绩效仍可通过岗位职责、协作表现和专业成长综合评估,而不应由故事点或关闭卡片数量替代。

如果考核机制要求每个成员持续证明忙碌,团队就很难主动暴露低估、等待和返工。管理者可以先在试点团队约定:不以估算点数排名、不把速度横向比较,并定期检查指标是否诱发不良行为。

七、不同情况下的取舍:Scrum能解决什么,不能替组织解决什么

1. 固定迭代还是连续流动

当工作可以按目标组织、需要定期向利益相关方展示成果,且团队能保持相对稳定的节奏时,固定迭代有助于形成规划和反馈边界。若工作主要是高频、随机到达的支持请求,且很难提前组成短周期目标,连续流动方式可能更适配。

无论选择哪种方式,都要控制在制品数量、管理等待时间、明确优先级和检查质量。切换工作方式不能成为不做回顾、不做需求排序或不记录阻塞的理由。团队可以先做有限试验,再按周期时间和响应效果决定是否保留。

2. 统一流程还是团队差异化

大型组织需要统一一些底层规则,例如安全、审计、质量底线、跨团队接口和关键数据定义;但不同产品的探索程度、发布风险和工作类型不同,完全统一每个状态和会议细节会产生额外负担。

我更倾向于“底线统一、执行自治”:组织明确不可妥协的约束,团队根据工作特性调整流程,并说明调整依据。若团队差异导致跨项目数据无法比较,先统一指标口径和数据定义,不一定要强迫所有团队采用相同的任务状态。

3. 先改流程还是先换工具

若团队目前最大问题是目标反复变化、角色边界不清或验收标准缺失,换工具通常不能解决根因。先用现有工具跑通一个小范围流程,验证角色、字段和状态确有必要,再决定是否升级平台。

若现有工具无法满足权限、合规、部署、迁移或跨项目追踪要求,则应把工具评估纳入落地计划。采购决策应以实际流程样本、数据迁移测试、集成验证和运维评估为依据,而不是单纯依赖功能列表或单次演示。

4. 追求可预测性还是探索空间

成熟产品的维护和计划型功能,通常更重视交付稳定性;新产品探索则需要为实验和假设验证留出空间。若用同一套“按期完成率”评价两者,探索团队可能为了数字好看而回避高不确定性工作。

指标应与工作性质匹配。探索团队可以观察假设验证周期、实验覆盖和决策速度;稳定交付团队则可关注周期时间、缺陷趋势和承诺达成。任何指标都应与定性复盘结合,明确它不能代表什么。

八、团队可直接采用的30天落地计划

1. 第1周:诊断现状,找出一个可控试点

先访谈产品、开发、测试和业务相关方,画出当前工作从提出到上线的实际路径,标出等待、返工、审批和交接。不要只看流程文档,要抽查最近完成和延期的工作项,确认问题是否真实存在。

选择一个边界清晰、团队成员相对稳定、能够获得反馈的试点范围。记录试点前基线,包括周期时间、未计划工作、缺陷、等待原因和验收返工。若数据采集成本很高,先选择少量关键指标,不要为了“数据完整”增加大量手工填报。

2. 第2周:建立角色、待办和完成标准

确认谁负责产品优先级,谁负责团队协作与障碍处理,谁共同承担交付。角色可以由组织中的不同人员承担,但职责不能因为头衔存在就被默认完成。团队共同整理近期待办,明确目标、验收条件和主要依赖。

在启动迭代前,写出完成定义并用真实工作验证。若团队成员对“测试完成”“可发布”“验收通过”理解不同,先协商统一最关键的底线。记录仍未统一的例外情形,避免把模糊标准留到迭代末期。

3. 第3周:运行迭代,观察而不急于评判

团队按约定节奏规划、协作和检查工作。每天关注目标、在制工作和阻塞,不要求成员为了记录而重复汇报。产品负责人及时澄清,但新增需求必须经过明确取舍。管理者帮助清除组织障碍,不在迭代中随意绕过团队安排个人任务。

试点期间记录工作流变化和实际事件,例如需求等待、环境不可用、外部接口延迟、测试返工。第一次运行时出现计划偏差并不意外,重要的是知道偏差从哪里来,而不是急于通过延长工时弥补。

4. 第4周:评审成果、复盘数据、决定下一步

评审时展示完成成果并收集相关方反馈。回顾时对照基线,讨论哪些变化可能来自流程调整,哪些可能由需求难度、人员变动或外部事件造成。挑选一至两项改进,设置负责人、检查时间和预期信号。

月底不要只用“团队喜欢不喜欢Scrum”作结论。更有用的问题是:成果是否更早可验证?等待和返工是否更透明?计划偏差是否能解释?团队是否获得更多用户反馈?基于这些证据决定继续、调整或停止试点。

九、结尾:把Scrum做成团队持续学习的工作系统

1. 最值得坚持的不是形式,而是反馈闭环

Scrum最有价值的地方,不是固定会议数量,也不是看板颜色,而是让团队在短周期中把目标、交付、反馈和改进连接起来。团队能更早发现需求误解、依赖阻塞和质量风险,组织也能基于真实进展调整优先级,而不是等到项目末期才面对结果。

我的独特判断是:Scrum落地的第一性指标不是团队“跑得多快”,而是错误和不确定性被多早暴露,并且组织是否愿意据此做取舍。如果一个团队更快地发现自己在做错事,并及时停止低价值工作,它可能比一个每轮都按计划完成、却从未验证用户价值的团队更敏捷。

2. 下一步从一项可检验行动开始

如果你准备在团队试行Scrum,先别从采购工具或调整组织架构开始。选一个适合试点的团队,记录当前工作流,明确一个产品目标和完成定义,运行一个短周期,再用实际成果、阻塞记录和用户反馈复盘。把每轮改进控制在团队能完成的范围内。

当试点证明工作方式有效,再逐步扩展到更多团队;当试点暴露出组织级瓶颈,就把问题带到相应决策层处理。真正可持续的落地,不是要求每个团队复制同一套仪式,而是让每个团队都能透明交付、及时学习,并对自己的改进结果负责。

常见问题解答(FAQ)

1. Scrum团队应该按什么顺序完成一个迭代?

我第一次参与Scrum时,最困惑的是需求讨论、计划会和每日同步到底该怎么衔接。我担心会议开了不少,团队却还是不知道每天该交付什么。

通常按“梳理产品待办列表,迭代计划会,每日站会,迭代评审,迭代回顾”的顺序推进。计划会要明确迭代目标,并把选入的待办拆成团队能在数小时至一天内推进的任务;每日站会围绕目标检查进展和阻塞,不做逐人汇报;评审检查可运行的成果,回顾则选出一两项下个迭代要改进的做法。

2. Scrum中的产品负责人、Scrum Master和开发团队分别负责什么?

我所在的团队曾把Scrum Master当成项目经理,所有任务分配和进度催办都交给一个人。实际协作时,我发现职责混在一起后,需求优先级和交付承诺反而没人真正负责。

产品负责人负责产品目标、待办列表排序及需求价值说明;Scrum Master负责帮助团队理解并实践Scrum、识别协作障碍;开发团队共同决定如何完成工作,并对交付质量负责。不要把这些角色简化为单向派活关系;可在团队约定中写清谁决定优先级、谁处理流程障碍、谁对迭代成果作出承诺。

3. Scrum迭代周期设多长比较合适?

我在团队里遇到过两周和一个月两种迭代安排,短周期让计划和评审更频繁,长周期又容易让问题拖到后面才暴露。我想知道该依据什么选,而不是只照搬其他团队的做法。

可先选两周作为试行周期,再根据需求变化速度、交付与测试能力调整;常见周期为一至四周,关键是保持固定节奏并在每个迭代结束时形成可检查的增量。若团队经常无法完成目标,先检查待办拆分、依赖和临时插单,而不是直接延长周期;连续数个迭代都能稳定交付且反馈节奏合适,才说明周期设置较匹配。

4. 如何判断Scrum实施后是真的有效,而不只是会议变多?

我曾看到团队按时开完所有Scrum会议,但发布仍频繁延期,缺陷也没有减少。复盘时我想找一组指标,既能看交付情况,也不至于让团队为了数字而赶工。

同时观察结果、流动和质量信号,例如迭代目标完成情况、从需求开始到交付的周期、未完成工作量及线上缺陷趋势,并结合评审反馈判断用户价值。连续记录数个迭代的基线后再看变化,不用单次速度或个人任务数评价成员,也不要把速度当作跨团队排名指标;

若会议增加但交付周期、质量和目标达成没有改善,应检查阻塞处理及待办准备是否有效。

核心关键词

读者评论

王
王悦

我们团队站会以前确实变成了逐人报进度,改成围绕看板上的阻塞和迭代目标讨论后,时间短了些。不过跨部门依赖还是很难在团队内部解决,文中提到升级渠道这点值得提前明确。

黎
黎云舟

比较认同不要把故事点当个人绩效。我们试过横向比较不同小组的速度,结果大家估算口径越走越偏。想请教的是,团队成员变动较大时,目标达成率还能怎么用于复盘?

夏
夏书瑶

回顾会每次列太多改进项,后来基本没人跟进。现在我们只挑一两件,并约定下次检查,效果更实际。文中的模拟数据也提醒得不错,指标变化不一定就代表用户价值提升。

文章包含AI辅助创作:敏捷项目Scrum全流程:实施团队落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546053
