敏捷项目如何做好Backlog?PMO协同管理与操作步骤

敏捷团队的 Backlog 里有 300 条需求,不代表团队有 300 个可执行选项;如果其中 120 条没有明确验收条件、40 条重复表达同一诉求、另有几十条已经失去业务时效,那么这份清单更像一座无人维护的仓库。做好 Backlog,关键不是把需求全收进来,而是让业务、产品、研发、测试和 PMO 对“先做什么、为什么做、做到什么算完成”形成可追溯的共同判断。

一、先讲核心结论:Backlog 管理不是排队,而是持续做决策

1. Backlog 的质量取决于决策质量

Backlog 通常被翻译为待办事项列表,但在企业项目中,它并不是一张静态清单。它是需求进入团队、接受澄清、比较价值、评估成本、拆分交付、获得反馈后,不断改变状态的一条决策链。

我判断一份 Backlog 是否可用,通常不先看条目数量,而看三个问题:团队能否在几分钟内解释优先级依据;排在前面的事项是否已经具备启动条件;需求变化后,谁能判断哪些承诺需要调整。

因此,Backlog 的目标不是“清零”,而是让近期工作足够清晰、远期工作足够灵活。越靠近当前迭代,条目越需要具体;越远的事项,越应保留假设和调整空间。把未来半年每一项需求都拆成任务,通常不是精细,而是过早把不确定性伪装成计划。

2. 先分清三层工作对象

企业里常见的混乱,来自把不同粒度的事项塞进同一层清单。战略目标、产品能力、用户故事、缺陷和技术债同时排队,团队很难用一把尺子比较。我的做法是先区分三层,再明确各层之间的关联。

  • 目标层:描述要改变的业务结果,例如缩短客户开户周期、降低人工核验比例。
  • 产品或项目层:描述实现目标所需的能力、项目主题或关键交付物。
  • 团队执行层:描述可以在短周期内完成、验证和反馈的用户故事、缺陷或技术工作。

这三层不是为了增加管理表格,而是为了避免团队只追踪“做完了多少条”,却无法回答“这些工作对目标有什么贡献”。如果管理层只看目标,团队没有执行颗粒度;如果团队只看任务,管理层看不到价值链路。两者都需要通过明确的关联关系连接起来。

3. PMO 应治理决策规则,不替团队承包需求

PMO 在 Backlog 管理中的价值,主要是建立跨团队可比较的规则、暴露依赖和容量冲突、推动决策留痕,而不是代替产品负责人给每条需求排序,更不是要求所有团队使用完全相同的迭代节奏。

我更倾向于把职责边界写清楚:业务方说明问题和收益假设;产品负责人维护产品优先级;开发团队评估复杂度、依赖和可交付性;Scrum Master 或敏捷教练推动协作与改进;PMO 负责组合视角、规则、升级路径和执行数据。角色可以兼任,但决策责任不能模糊。

角色 主要责任 不宜替代的工作
业务代表 描述业务问题、目标用户、收益假设及时间约束 直接把未经评估的方案指定为团队承诺
产品负责人 维护顺序、做价值取舍、确认需求边界 独自估算开发工作量或绕开团队容量
交付团队 评估技术方案、拆分工作、识别风险并完成交付 对没有业务目标的事项盲目承诺
PMO 管理组合视图、依赖、规则、数据口径和升级机制 把排序权收归中央,替代产品团队日常决策

敏捷项目如何做好Backlog?PMO协同管理与操作步骤

二、为什么大组织的 Backlog 容易失控:需求多只是表象

1. 入口太多,信息质量不一致

一个 100 人以上的组织,需求可能来自销售承诺、客户成功、业务部门、合规审计、技术团队和管理层。若每个入口使用不同表单,有的写业务影响,有的只写“希望增加一个按钮”,产品负责人就得把大量时间花在补信息,而不是做判断。

这类问题常被误判为“产品经理不够积极”。实际原因往往是组织没有规定最低输入要求,也没有说明紧急事项如何进入、谁有权插队、插队后由谁接受容量被挤占的后果。入口不治理,清理工作就会变成不断返工。

2. 团队局部排序,组合层面互相冲突

单个团队可以把自己的 Backlog 排得很整齐,但企业同时经营多个产品、项目或区域时,依赖往往跨越团队边界。一个团队把接口改造排在下个月,另一个团队却把依赖它的业务上线排在本周;两个团队的局部计划都合理,整体交付仍然会失败。

PMO 需要补充的不是一张更大的任务清单,而是共同的依赖视图:哪些事项共享专家、哪些交付有先后关系、哪些目标争用同一段容量。只有在组合层识别冲突,团队才能避免到迭代中后段才发现等待。

3. 需求变化频繁,固定计划反而让信息失真

敏捷并不意味着“计划无用”,也不意味着“需求随时可以免费改变”。需求变化有成本:已经投入的工作可能作废,测试范围可能扩大,外部依赖可能需要重新协调。若组织只记录新增事项、不记录被挤出的工作,报表就会显示团队“按时完成了新需求”,却遮住了原承诺被取消的事实。

我会要求变更记录至少回答三个问题:变更来自什么新信息;它对目标或风险有什么影响;为了纳入它,哪些事项被延后或取消。这样做不是限制业务,而是让变化的代价可见,帮助负责人作真实取舍。

4. 会议很多,不等于澄清充分

需求评审开了两小时,若会议结束后仍没有责任人、验收条件和决策结论,这场会议只是把模糊问题从一个人的脑子搬到一群人的会议纪要里。会议的质量应由决策产出衡量,而非参会人数或时长。

对持续重复的问题,我更愿意把结论沉淀成字段、模板或规则。例如“紧急”必须关联法规期限、重大客户影响或生产故障等级;“高价值”必须写明受影响用户或可衡量结果。规则沉淀后,团队才能减少反复解释。

三、常见误区:看起来规范,实际会削弱判断

1. 用条目数量代表管理成熟度

Backlog 有 500 条,不必然比 80 条更完整;待办少,也不必然说明团队管理得好。数量本身没有业务含义,除非同时说明统计范围、状态口径、重复处理方式和过期清理规则。

如果条目持续增长,而完成、取消和归档没有对应机制,列表最终会变成“信息债”。团队不敢删旧项,担心被追责;又不愿意更新条目,认为更新没有收益。结果是每次排序都要重新读一遍历史记录。

2. 把估算分数换算成精确工期

相对估算适合团队比较工作复杂度,不适合被机械地换算成工时承诺。一个团队把 5 个故事点解释为 5 天,另一个团队把 5 个故事点解释为 2 天,跨团队比较速度就会产生错误结论。

我建议把估算用于团队内部规划和风险识别,周期预测则结合历史交付、在制工作和人员可用性。故事点不是人的绩效单位,也不是供应商报价单位。若管理者需要日期,应讨论范围、置信度和约束,而不是把点数包装成看似精准的日历。

3. 用 RICE 或 MoSCoW 替代讨论

RICE、MoSCoW、加权评分等方法可以让决策依据更显性,却不能替团队判断数据质量。若影响人数是猜测、信心分数没有定义,公式只会把主观判断变成小数点。

我会先问:这个方法能否区分当前真正有争议的事项?关键参数是否有可信来源?分数变化是否会改变排序?如果答案是否定的,就不值得增加打分流程。模型的用途是促成讨论,不是把责任转交给表格。

4. 把“待细化”误当作不合格

远期事项不可能和下周启动的故事一样细。要求所有需求都补齐验收标准和技术方案,既增加维护成本,也会让团队过早锁定方案。更实用的办法是按时间距离管理细节:近期事项准备充分,远期事项保留目标、假设、影响和待验证问题即可。

精细化不是越多越好,而是细节刚好足以支持下一次决策。如果一个远期主题已经投入大量时间拆成几十个故事,却还没有客户反馈或技术验证,通常应该先做实验,而非继续扩写清单。

5. 把所有工作放进同一优先级队列

用户功能、生产故障、合规要求、技术债的评价维度并不相同。把它们硬塞进一个从 1 到 100 的排名,表面上统一,实际可能导致不同风险被错误比较。

更稳健的做法,是先设定不可突破的约束和风险等级,再在同类事项中排序。例如法规期限和重大生产问题先进入约束通道,之后再比较产品机会;技术债则要说明它降低了什么交付风险或运行成本,避免长期没有资源。

四、专业判断逻辑:如何决定什么先做、什么继续观察

1. 先判断是否值得解决,再判断方案优先级

不少需求评审一开始就讨论“按钮放在哪里”,却没有确认问题是否真实存在。我的判断顺序是:问题是否明确;目标人群是否存在;影响是否有证据;不处理的后果是什么;是否有比新增功能更简单的办法。

证据不一定必须是大型调研。它可以是客户工单、操作日志、客服记录、现场观察、法规条款或小规模原型测试。关键是把观察到的事实与推断分开写,避免把某位客户提出的方案直接当成全体用户的共同需求。

2. 用价值、时效、风险、成本和信心构成判断框架

我常用五个维度辅助讨论,但不会把它们伪装成万能公式。业务价值说明预期改变什么;时效说明延迟会产生什么损失;风险说明不处理可能带来什么后果;成本说明实现和维护负担;信心说明我们对前述判断有多确定。

判断维度 需要回答的问题 常见证据
价值 哪个用户或业务结果会改善? 转化、处理时长、留存、收入或服务质量观察
时效 推迟一个周期会发生什么? 合同节点、市场窗口、业务季节性、外部期限
风险 不做会增加哪类损失或暴露? 故障记录、审计发现、依赖风险、容量瓶颈
成本 实现、验证、发布和维护需要多少投入? 团队估算、技术方案、跨团队工作量
信心 关键判断有多大把握? 数据覆盖、样本质量、原型结果、专家评审

当价值高但信心低时,优先动作可能不是开发,而是验证;当价值一般但法规期限明确时,优先级由约束决定;当成本很高且收益不确定时,应拆成更小的实验或阶段交付。这样的判断比一张精确到小数的综合分更能帮助团队行动。

敏捷项目如何做好Backlog?PMO协同管理与操作步骤

3. 近期准备、远期探索,采用不同的就绪标准

在滚动规划中,我通常把事项分成近期候选、后续候选和探索主题。近期候选需要目标用户、验收条件、依赖、风险和粗略估算;后续候选需要问题与价值假设清楚;探索主题只需要说明方向、未知项和下一步验证方式。

这不是要求所有组织照搬固定时间窗口,而是提醒团队让准备成本与决策时点匹配。若团队每两周迭代一次,可以把一到两个迭代内可能启动的事项准备得更具体;更远的内容定期复核,不必现在就写成详细执行计划。

4. 设定准入条件,也设定退出条件

很多流程只定义“怎样进入”,却没有定义“什么时候删除、合并或暂停”。结果是新需求不断进入,旧需求始终占位。每条事项至少应允许进入已实现、取消、合并、暂缓或待验证等明确状态,并记录变更原因。

退出条件不等于随意删需求。超过约定周期没有业务确认、目标已经改变、方案被新证据否定、重复事项已有统一条目,都是可讨论的退出理由。清理之后,关键不是删除记录本身,而是保留为什么取消的解释,便于以后追溯。

五、PMO 协同管理的操作步骤:从入口规则到反馈闭环

1. 绘制需求入口与决策路径

先盘点需求从哪里来、谁能提交、谁负责初筛、哪些情形需要快速升级。不要一上来就设计复杂审批链。通常先把入口统一到一个可追踪渠道,再根据需求类别设不同路径,比要求所有事项走同一套签字流程更有效。

  1. 列出业务、客户、研发、运营、合规和管理层等现有入口。
  2. 确认每类需求的责任人、响应时限和必要信息。
  3. 标记必须升级的情形,例如重大生产事件、明确法规期限或关键客户风险。
  4. 规定插队时必须说明被挤占的事项及其影响。
  5. 每月检查入口是否有遗漏渠道和重复提交。

2. 建立最低可用的需求模板

模板应帮助提交者说清问题,而不是把填写负担推给业务人员。我会先保留少量必填项:问题描述、受影响对象、期望结果、紧迫原因、已有证据和提出人。技术方案、详细验收条件等可以在澄清后补充,不必要求所有人首次提交就写成完整用户故事。

一个可操作的描述是:“客服在处理批量退款时,需要逐笔核对订单状态;在高峰日平均耗时约两小时,且容易遗漏异常订单。希望减少人工核对时间。当前依据是近四周的客服记录,仍需确认不同订单类型的差异。”它先说清问题与证据,不预设解决方案。

3. 设置分类与分流规则

初筛的目标不是决定全部优先级,而是把事项送到合适的决策路径。建议至少区分业务机会、生产缺陷、合规事项、技术改进、研究验证和重复请求。每一类都要定义责任人、最低信息和升级条件。

  • 生产故障:先按影响范围与恢复紧急程度处理,再补充复盘和后续修复项。
  • 合规事项:记录依据、适用范围、截止日期和责任部门,避免仅以口头“必须”推进。
  • 业务机会:说明目标、受影响人群、收益假设和验证方式。
  • 技术改进:关联可见的可靠性、交付速度、维护成本或风险变化。
  • 未知问题:优先设计研究或小实验,不直接扩大为完整功能承诺。

4. 组织定期精炼,不把会议办成逐条念清单

Backlog 精炼的价值在于形成共同理解、降低近期交付风险。会议前由产品负责人筛选值得讨论的事项,团队提前查看背景;会上重点处理争议、依赖、验收边界和估算分歧;会后记录决策、未决问题和责任人。

若一场会议连续讨论二三十条事项,通常说明筛选和异步准备不足。与其强行压缩讨论时间,不如减少进入会议的条目,让关键事项获得足够的上下文。具体频率由团队节奏决定,重点是让近期候选持续保持可执行,而不是追求形式上的固定会议次数。

5. 用容量和依赖校验排序

优先级是“做什么”的顺序,容量决定“能做多少”,依赖决定“能否按顺序完成”。PMO 应推动团队在组合层面暴露共享专家、共用平台、数据接口和发布窗口等约束。只看条目顺序,不看依赖图,计划很容易出现纸面上合理、执行时排队等待的情况。

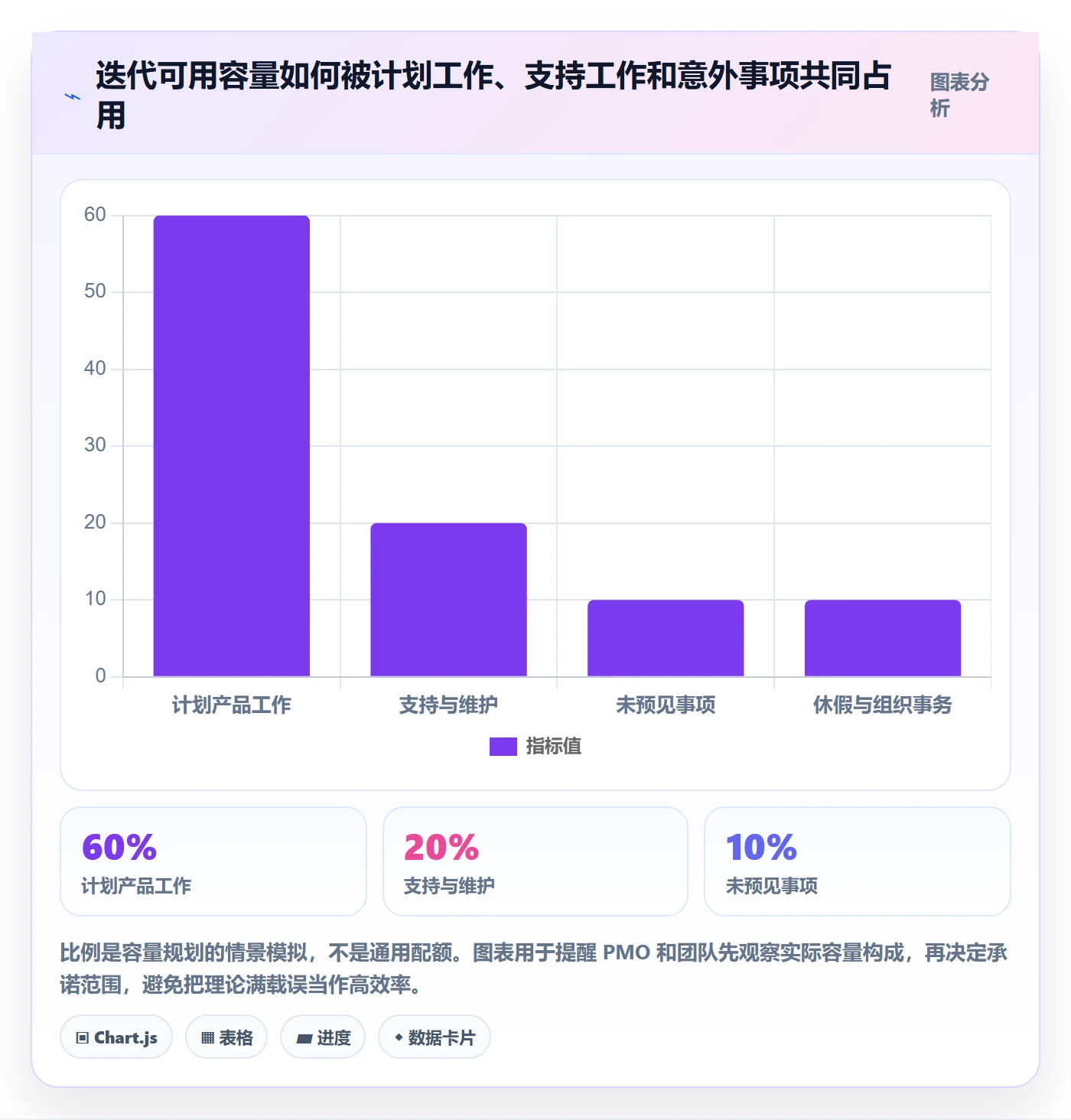

容量判断要扣除休假、值班、支持工作、会议和已承诺事项。对于团队没有稳定历史数据的情况,可以先按近期实际可用工时做粗估,记录偏差,再逐步调整。不要拿理论工时填满计划;缓冲不是浪费,而是对不确定性的现实承认。

6. 让每个迭代承诺都能回到目标

团队选择迭代事项时,应能解释它服务于哪个目标、依赖是否满足、验收由谁确认。若一个故事无法关联任何目标,也说不清为什么现在做,应重新检查它是否只是历史遗留任务。

每次迭代结束后,不只看完成比例,还要检查交付是否被使用、验收是否通过、预期问题是否改善。功能上线并不等于价值实现;有些工作需要经过真实使用周期才有结论。对这类事项,应提前定义观察指标和复盘时间。

7. 做版本化的复盘,而不是只追责延期

延期并不总是团队执行不力。原因可能是需求不清、依赖失约、紧急插入、技术风险低估或范围变化。PMO 应推动团队按原因分类,观察重复发生的系统性问题,而不是只统计哪个团队没有按日期交付。

复盘至少应形成一项可执行改进,例如减少无准备的插队、提前确认外部接口、把高不确定性工作拆成验证阶段。若每次复盘都产生十几条行动项,却没有负责人和检查时间,复盘本身也会变成新的待办负担。

敏捷项目如何做好Backlog?PMO协同管理与操作步骤

敏捷项目如何做好Backlog?PMO协同管理与操作步骤

六、具体案例与数据观察:一次“需求很多”的改造,重点其实是删减

1. 案例背景:跨部门运营平台的需求积压

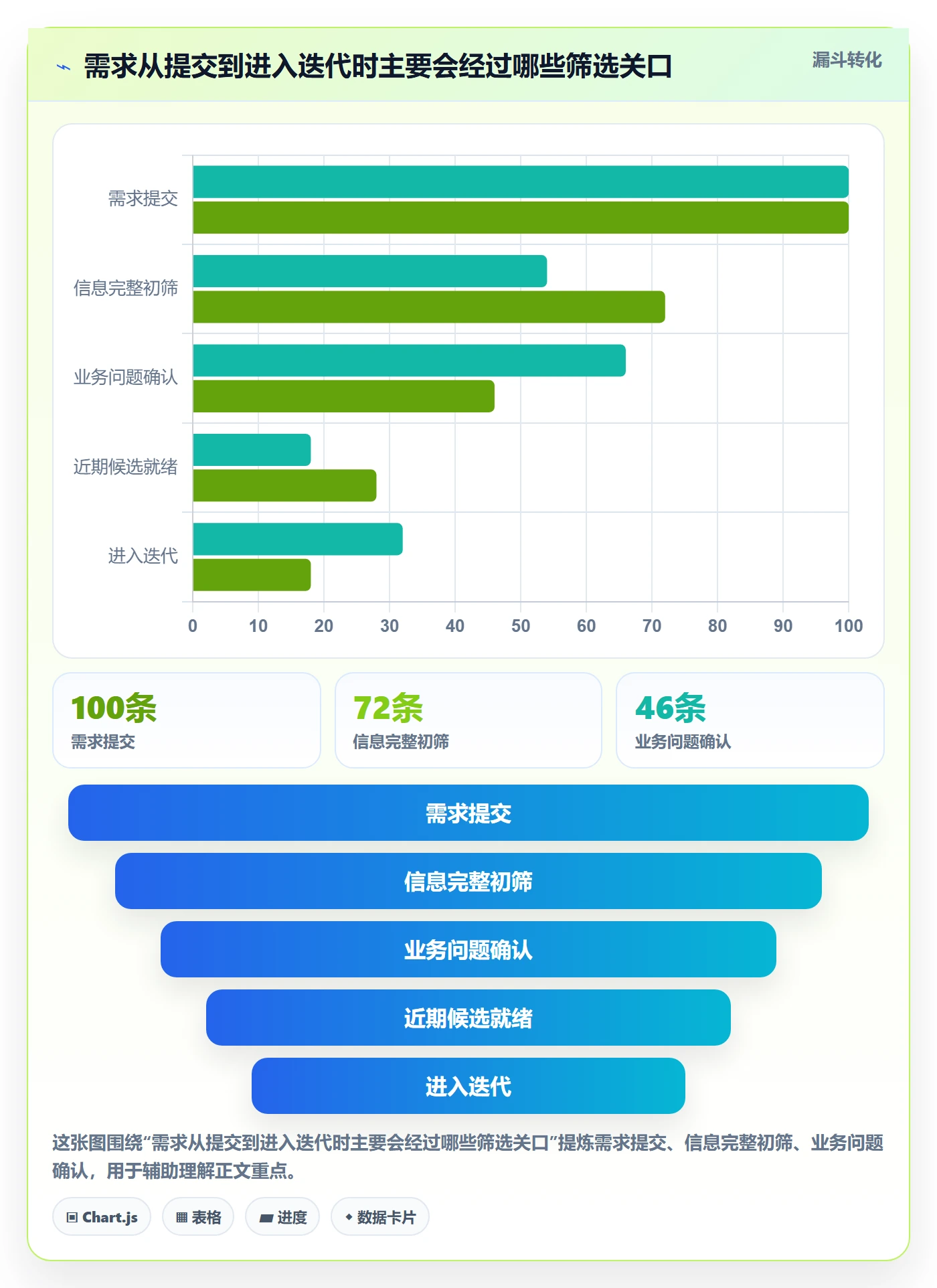

以下是匿名化的情景案例,数字用于展示管理方法,不应理解为行业基准。一个 120 人左右的数字化交付组织,服务多个业务部门,最初把所有新想法直接放入统一清单。产品负责人每月收到约 90 条新提案,但提交信息不完整,多个部门还会重复描述同一问题。

团队最初以“需求池太大”为由,希望增加人手清理。我们先抽样检查 120 条存量事项,没有急着建新流程。结果发现,有些条目已被新方案替代,有些没有明确负责人,还有一部分仅表达解决方案,没有写目标用户和业务问题。

抽样观察项 情景样本结果 管理含义
缺少明确问题或目标用户 约 31% 的条目 入口模板需要引导描述问题,而不只是收集功能名称
与其他条目内容高度重叠 约 18% 的条目 需要合并需求,并保留不同提出方的影响证据
超过两个季度没有复核 约 27% 的条目 需要设定复核和退出规则,避免历史事项永久占位
已具备近期讨论条件 约 24% 的条目 近期候选应单独维护,不能让它淹没在长期主题中

这组样本揭示的重点不是团队“管理能力差”,而是清单混合了不同成熟度、重复程度和时间范围的事项。把 120 条都当成同一类工作去排序,只会把问题推迟到每次评审会上。

2. 采取的动作:先做低成本治理,再观察交付

团队没有立即采购新工具或强行重排全部事项,而是先做三项轻量改动:统一提交入口;把需求分为近期候选、后续候选和探索主题;为超过两个季度未复核的事项安排责任人确认。对生产故障和明确合规期限,则保留快速升级路径。

产品负责人每周安排一次短时精炼,讨论近期候选;跨团队依赖由 PMO 在组合例会上检查;每次插队都必须写明影响目标和被延后的工作。团队还把“完成”与“验收”“上线”“结果观察”区分开,避免一个状态字段承担所有含义。

3. 观察结果:完成速度之外,更要看返工与积压质量

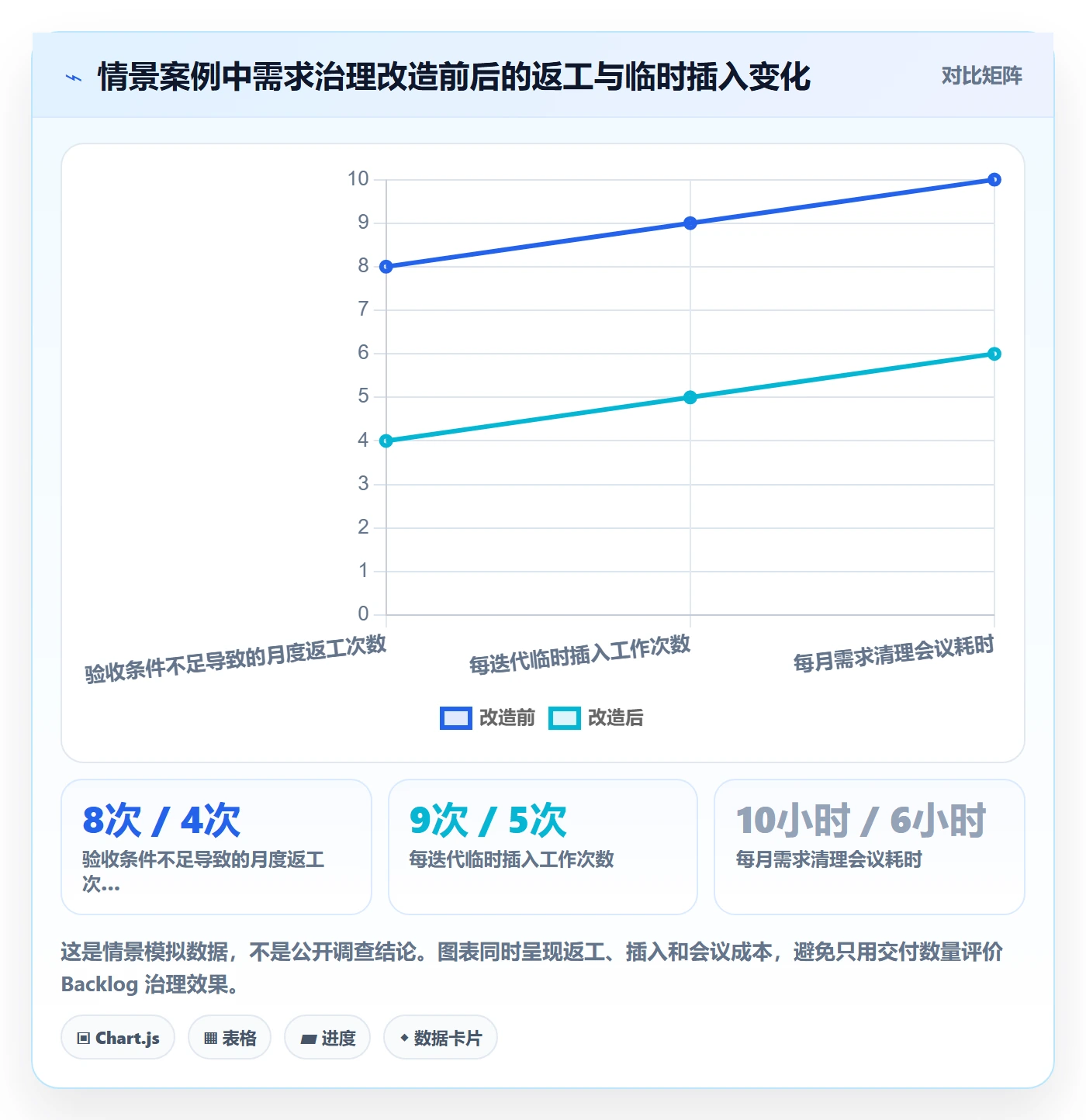

经过两个规划周期的观察,近期候选的准备情况更容易被团队讨论,未澄清事项不再默认进入迭代承诺。示例数据可设为:因验收条件不足导致的中途返工,从每月 8 次降至 4 次;临时插入工作,从每迭代 9 次降至 5 次;需求清理会议耗时,从每月约 10 小时降至 6 小时。

这些变化不能单独证明流程改造造成了全部改善。团队人数、业务波动和技术环境都可能影响结果。因此我会把数据作为观察信号,同时记录样本口径和同期变化,避免把相关变化直接说成因果关系。

敏捷项目如何做好Backlog?PMO协同管理与操作步骤

4. 为什么不只看速度或故事点

如果团队只盯着每个迭代完成多少故事点,可能通过拆小任务或降低验收标准制造“速度提升”。如果只看准时率,也可能让团队拒绝合理变化。对 Backlog 治理,我更关注一组互相制衡的信号:近期事项准备质量、临时插入比例、依赖等待时间、验收返工、取消或合并原因,以及目标结果是否改善。

数据应该帮助提出问题,而不是自动给团队排名。不同团队的工作类型、支持负担和技术复杂度不同;除非口径一致且背景可比,否则跨团队比较故事点、吞吐量或速度很容易造成错误激励。

七、工具与数据:大规模协同需要可追溯,不是字段越多越好

1. 工具应支持完整链路和清晰权限

当团队规模扩大到 100 人以上,单靠个人表格和聊天记录往往难以维持跨团队可见性。此时需要的不是一屏塞满所有信息,而是能够追踪需求来源、责任人、优先级变化、关联交付、依赖和复盘结果的工作环境。

选择工具时,我会先看它能否支持组织实际的协作方式:不同团队是否可以保留适合自己的流程;管理者能否查看组合视图而不破坏团队工作;权限和审计是否满足要求;历史记录能否追溯;数据是否能导出或连接现有系统。流程先定义清楚,再配置工具,通常比先买工具再寻找用法更稳妥。

2. 大型组织关注的不是功能清单,而是治理边界

对于中大型企业,工具评估还应覆盖部署方式、身份管理、权限模型、数据迁移、系统集成和运维责任。若组织有私有化部署要求,需要明确升级维护、备份恢复、容量规划和安全责任由谁承担;若从既有系统迁移,则应先梳理字段映射、附件、评论、用户身份和历史状态的处理规则。

以 PingCode 为例,企业在评估其是否适合组织时,可以重点核对项目协同、需求跟踪、跨团队可见性及部署治理等实际场景。它面向中大型企业及 100 人以上组织,并支持私有化部署和 Jira 平滑迁移;是否适合作为迁移或国产替代方案,仍应通过真实流程试点、数据迁移验证、安全评审和总拥有成本比较来判断,不宜仅凭功能介绍下结论。

3. 先定义指标口径,再做仪表盘

我建议先用少量指标回答具体管理问题,而不是为每个状态都做图。PMO 可以观察需求从提交到决策的等待时间、近期候选准备率、插入工作占比、依赖等待天数、验收返工次数和过期条目复核率。

指标必须写明计算方式。例如“准备率”可定义为近期候选中同时具备目标、验收条件、依赖和责任人的比例;“插入占比”应说明按事项数量还是工作量统计。没有口径,仪表盘只是漂亮的分歧制造器。

敏捷项目如何做好Backlog?PMO协同管理与操作步骤

4. 数据治理需要防止“指标反向塑造行为”

当完成率成为唯一考核,团队可能减少探索和技术债;当需求数量成为绩效,提交者会把一个问题拆成多条;当准时率被过度强调,团队可能隐藏变更或提前降低范围。任何指标都应与一项反向检查配对。

例如,交付量要同时看验收质量;准时率要同时看范围变化和取消原因;需求关闭数要同时看业务结果;插入比例要与重大故障和合规事件分开。这样做不是增加复杂度,而是降低单一指标引发的行为扭曲。

八、不同情况下的行动建议与取舍

1. 小团队:优先清晰,暂缓复杂治理

如果团队人数较少、依赖关系简单,通常不需要建立多层审批和组合委员会。先明确一位最终排序负责人、统一需求模板、固定精炼节奏和取消规则,就能解决大多数问题。

小团队的取舍是:少做跨部门报表,多做面对面澄清;少追求完整分类,多确保近期工作可执行。只有当需求入口、依赖或合规要求明显增加时,再逐步补充组合治理。

2. 多团队组织:优先解决依赖和口径一致性

多个团队并行时,PMO 应先建立共享目标、依赖登记和容量冲突的升级机制。各团队可以保留不同的迭代长度或估算习惯,但需求状态、目标关联和依赖风险等组合信息需要有共同定义。

取舍在于“统一什么”。应统一风险表达、决策记录和组合可见性,不必强迫所有团队采用同一套工作法、同一估算单位或同一种会议节奏。表面统一容易,真正有用的是信息可比较而不是动作完全相同。

3. 合规或高风险项目:优先可追溯和变更控制

涉及法规、安全、资金或关键生产系统时,Backlog 需要保留需求来源、适用条款、评审意见、测试证据、发布记录和变更历史。快速交付不能以牺牲可追溯性为代价。

此类项目的取舍是接受必要的审查成本,但避免把每项日常工作都升级为审批。应按风险分级:高风险事项增加复核和证据要求,低风险事项保持轻量通道。风险等级应有明确判定依据,不能只靠提出者自称“重大”。

4. 需求高度不确定:先验证,不要急着填满迭代

面对新市场、新用户行为或技术路线不确定的事项,优先安排访谈、原型、技术验证或小范围试点。验证工作也要进入 Backlog,但应标明它要减少哪类不确定性、何时决定继续或停止。

取舍是短期产出可能少一些,却能降低大规模错误投入的概率。若验证后没有得到支持原假设的证据,应允许团队停止,而不是为了“已经做了研究”继续开发。

5. 老旧清单:先分批治理,不要一次性大扫除

如果积压多年,逐条重写所有历史事项会非常昂贵。可以先按近期、存在外部承诺、可能影响合规或生产、长期未更新等条件筛选,再分批确认。对无人认领、目标失效和明显重复的事项,设置公开的确认期限。

清理时不要把“删除条目”当成目标。真正需要的是恢复可信度:团队能相信排在前面的事情有人负责,能相信取消有原因,能相信长期事项不会无声地占据优先级。一次清理之后,还要有持续维护的责任人和节奏。

组织情况 优先解决的问题 适合的管理力度 主要取舍
小型单团队 需求描述不清、近期工作频繁返工 轻量模板、固定精炼、明确排序负责人 避免为了规范增加不必要的审批
多团队协作 跨团队依赖、容量冲突、口径不一致 组合视图、依赖升级机制、共同指标定义 统一信息标准,不强制所有团队动作一致
高风险交付 变更可追溯、验证证据和责任边界 风险分级、审计记录、针对性复核 为高风险事项接受更多治理成本
高不确定性探索 假设未验证、投入过早扩大 研究任务、小实验、阶段决策 接受短期交付数量较少,换取更低误投风险

九、结尾:先让清单可信,再让它变快

Backlog 管理最容易走偏的地方,是把“清单更满、字段更多、会议更频繁”误认为管理更成熟。我更看重的是清单是否可信:近期事项有清楚目标和验收,远期事项保留必要弹性,优先级变化有理由,依赖风险有人处理,取消和延后也能说清楚。

PMO 的独特价值,在于让团队自主决策与组织级约束同时成立。它不替产品负责人决定每一项先后,也不把敏捷变成无规则插单;它建立共同的决策语言,让价值、容量、风险和依赖能够被讨论、追踪和复盘。

下一步可以从一周内完成的三个动作开始:抽样检查当前 Backlog 中 30 条事项;识别缺少目标、重复或长期未复核的比例;选一个团队试行统一入口、近期就绪标准和插队记录。一个月后,再比较准备质量、返工、等待和临时插入的变化。先建立自己的基线,再决定要加哪些规则;先让决策变清楚,效率才有可靠的提升路径。

常见问题解答(FAQ)

1. 敏捷项目的 Backlog 应该如何排序?

我以前以为把需求按提出时间排队就够了,后来发现高价值事项常常被零散需求挤到后面。尤其多个业务部门同时提需求时,我该依据什么规则让排序更透明?

由产品负责人对最终顺序负责,建议综合用户价值、紧急程度、风险降低效果、依赖关系和实施成本排序。可用“价值与紧急度评分÷估算工作量”做初筛,但不要把公式当成自动决策;每次调整都记录理由,并优先处理高价值、风险高且依赖少的事项。

2. PMO 在 Backlog 管理中应该承担什么职责?

我所在的团队既要保持敏捷,又需要向管理层说明进度和资源使用情况。实际协作时,我不确定 PMO 应该推动流程,还是直接决定哪些需求进入迭代。

PMO 更适合建立跨团队规则、依赖与风险视图、度量口径和升级机制,不宜替产品负责人决定单个产品需求的优先级。可以由产品负责人维护需求价值与顺序,团队负责估算和交付,PMO 汇总跨团队依赖、容量及风险,并按约定周期推动决策。

3. Backlog 条目进入迭代前需要满足哪些条件?

我遇到过迭代开始后才发现需求缺少验收标准,团队只能反复找提出人确认。为了减少这种返工,我想知道需求细化到什么程度才适合承诺。

为候选条目设定明确的就绪检查:目标用户和问题清楚、验收条件可验证、主要依赖已识别、团队能估算且条目足够小。可将条目拆到通常能在一个迭代内完成;未满足条件的需求留在待澄清区,不把不确定事项包装成确定承诺。

4. 如何判断 Backlog 管理是否有效?

我做过不少需求梳理会议,但会议变多不代表交付更顺畅。复盘时我想用哪些指标分辨流程真的改善了,还是只是记录更完整了?

同时观察需求就绪率、迭代中途新增或变更的工作比例、条目从提出到完成的周期、未完成工作量及返工情况,并按团队和时间段比较趋势。比如连续几个迭代中途变更比例上升且周期变长,通常说明优先级不稳定或前置澄清不足;不要只用完成条目数评价团队,以免诱发拆分或挑选简单任务。

核心关键词

读者评论

林
林景行

我们团队以前按故事点排跨团队优先级,后来发现各组估算口径不同,比较结果没什么意义。把估算留给团队内部、另看依赖和容量,确实更实际。

黄
黄梓萱

清理过期需求时,最难的不是判断它们旧了,而是找到业务负责人确认是否还有效。文中提到退出条件,但实际执行还得给确认设置时限,否则待确认状态也会长期堆积。

郝
郝明远

近期和远期采用不同细化标准很有帮助。不过紧急事项的准入规则最好也明确记录,尤其要写清插入后挤掉了什么,不然团队容量还是会被不断透支。

文章包含AI辅助创作:敏捷项目如何做好Backlog?PMO协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542871

赞 (0)
飞飞飞飞
Epic流程与规范:PMO敏捷项目协同管理关键指标
上一篇 2小时前
Story落地方案:PMO开展敏捷项目的协同管理案例解析
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
