人力资源计划人员投入全流程:研发团队协同管理与一文讲清

研发团队的人力计划,最容易失真的时刻,往往不是年度预算会上,而是项目已经承诺、关键岗位还没到位、团队却仍按“满编”计算产能的时候。人力计划不是把岗位数乘以人均成本,也不是把每个人的日历填满;它是一套把业务目标、交付范围、技能供给、人员成本和风险变化连起来的滚动决策机制。本文从需求提出、产能核算、方案审批、人员配置、过程跟踪到复盘调整,讲清楚研发团队如何协同管理人员投入,并用明确标注的情景模拟数据说明哪些数字值得看、哪些数字容易误导。

一、核心结论:人力计划管理的是产能与不确定性

1. 计划的单位不是“人数”,而是可用产能

“需要 10 名研发人员”听起来很明确,实际却不足以支撑决策。10 人可能包括刚入职的新人、只投入半个季度的借调人员、承担线上保障的工程师,也可能包含无法承担关键模块的通用开发。人数相同,能够交付的工作量、承担的风险和形成的成本都可能不同。

我更建议把人力计划拆成四个可核对的问题:需要完成什么结果、何时需要哪些能力、这些能力从哪里获得、需求变化时如何调整。计划要记录岗位或技能、投入比例、起止时间、成本口径、责任人和不确定性,而不只是人数与部门。

核心判断是:人员投入要与可交付范围匹配,而不是与项目愿望匹配。如果目标范围、可用时间和人员能力没有同时确认,那么看似完整的编制表也只是预算愿望清单。

2. 先算容量,再谈缺口;先辨缺口,再谈招聘

需求方提出“增加 3 名后端工程师”,并不等于招聘就是最佳解法。缺口也可能来自需求排期过密、跨团队依赖等待、线上轮值挤占、技能错配,或者项目优先级没有真正取舍。直接招聘只能补充人员供给,不能自动消除这些结构性问题。

我通常先把项目需求按时间和技能拆开,再核对团队现有产能、已承诺工作和不可避免的保障任务。只有在确认缺口持续存在、内部调配和范围调整仍不能解决后,才将招聘作为方案之一,与外包、借调、培训或延期等选项共同比较。

以下数据是为了演示核算方法而设计的情景模拟,不代表行业基准,也不是任何单一组织的真实统计。团队每月名义工作时间按 20 个工作日测算,扣除例会、支持、休假和协调成本后,可用于计划工作的时间另行估算。

人力资源计划人员投入全流程:研发团队协同管理与一文讲清

3. 人力计划要能滚动更新,不能只在预算周期里有效

年度计划适合做方向和预算边界,不适合替代季度、月度的资源决策。研发项目的需求、技术风险、招聘周期和生产支持负荷都可能在一个季度内变化。若计划半年不更新,表格越精细,失真的细节往往越多。

我建议把年度、季度、月度和周级管理分开:年度规划定能力建设方向与成本范围;季度规划确定重点项目及主要岗位供需;月度更新人员投入和交付风险;周度只处理显著偏差、关键依赖和临时调度,不把人员计划变成逐日盯人。

二、背景与真实场景:为什么研发团队的投入计划容易失真

1. 研发工作有多个时间尺度

研发团队的工作通常同时包含路线图项目、客户需求、技术治理、故障响应、合规任务和团队建设。路线图可能按季度审批,产品需求按周变化,线上问题可能当天出现,招聘却需要数周乃至更长时间。它们的时间尺度不同,却争用同一批专业能力。

因此,单看某个月的部门人数,无法解释某个项目能否按时交付。一个团队可能总人数充足,但唯一熟悉核心服务的工程师同时承担故障响应和架构评审;也可能整体负载不高,却缺少能在关键节点完成安全审查的人。计划的关键不是“有没有人”,而是“何时有具备适配能力的人”。

2. 需求和资源分属不同管理视角

产品负责人关注用户价值和交付日期,研发负责人关注架构质量、工程风险和团队容量,项目负责人关注依赖与里程碑,财务关注预算和成本,HR 关注招聘、岗位与人才发展。每个视角都合理,但如果没有统一口径,就容易发生“需求已承诺、资源未确认”或“预算已批、技能未到位”。

协同管理不意味着所有人维护同一张巨大表格,而是建立一套共同的决策对象:项目范围、优先级、岗位技能、投入期间、成本和风险。各角色可以维护自己的专业信息,但关键变更必须能追溯到同一个决策链。

3. 人员投入常被“满负荷”假设抬高

计划中把每个人都按 100% 项目投入,是一种看起来高效、实际很脆弱的计算方式。研发人员需要设计评审、代码审查、缺陷处理、技术沟通和生产保障;管理者还需要招聘、辅导与绩效沟通。若这些工作没有进入容量模型,它们不会消失,只会以延期、加班或质量问题的形式出现。

容量估算也不应机械地使用统一折扣率。平台团队的支持任务可能较多,基础架构团队的依赖协调可能较重,新组建团队的磨合成本也会高于稳定团队。更可靠的做法是从历史工作记录和团队访谈出发,区分稳定负担、季节性负担和临时风险,并定期校准。

4. 计划经常停留在“申请,审批”,缺少兑现追踪

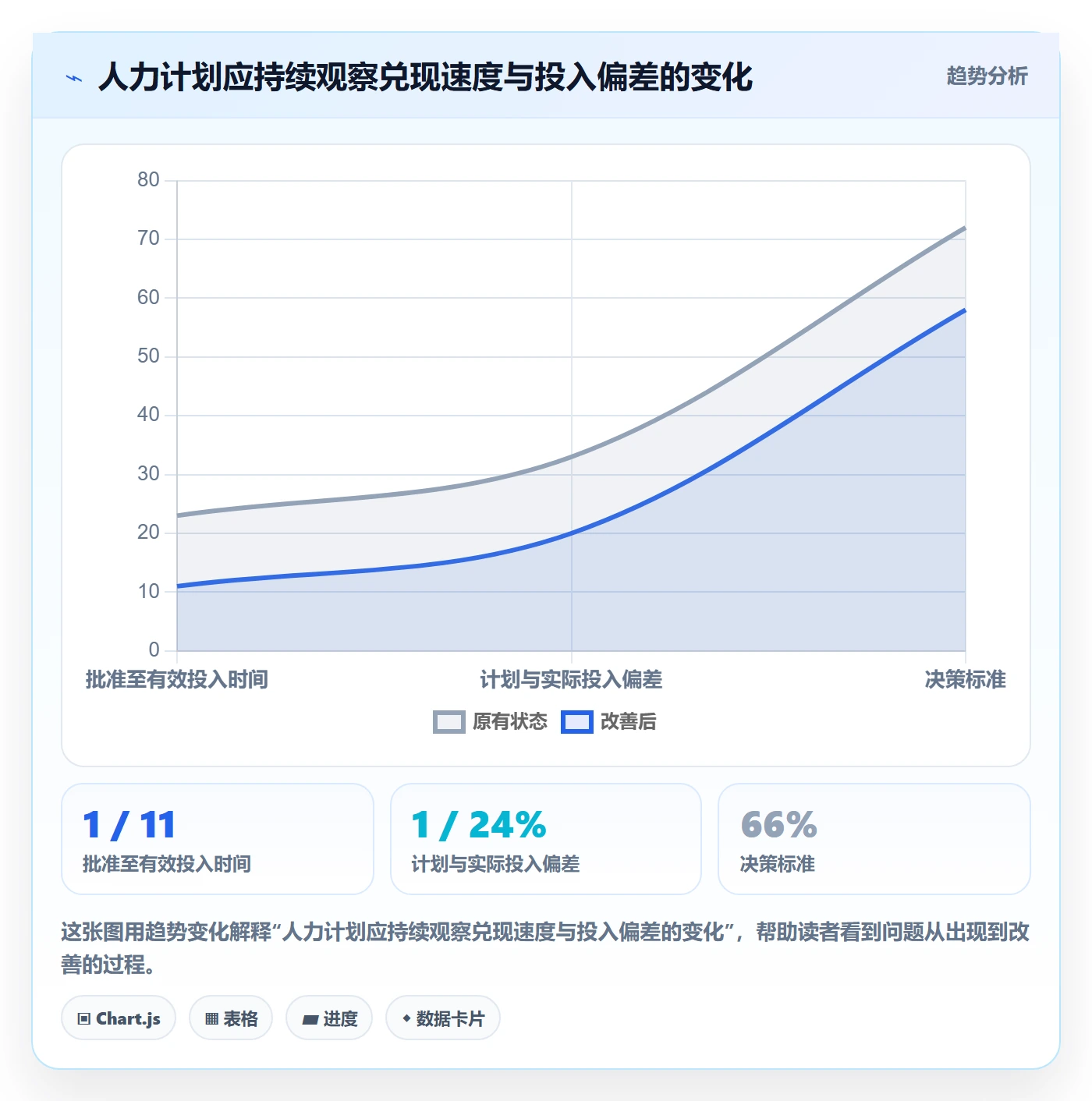

一些组织的流程在审批通过时就算结束:项目拿到了编制,招聘需求发出,表格状态更新为“已批准”。但批准不等于人员到岗,到岗也不等于获得了所需技能,更不等于其投入时间没有被其他任务占用。

完整的人力计划必须覆盖审批后的兑现过程。应追踪计划人数与实际到岗的差异、人员投入与任务优先级的差异、需求变化与交付范围的差异。只有把这些差异带回下一轮决策,计划才会越来越接近真实运行状态。

三、常见误区:看起来精确,实际上无法指导决策

1. 把编制数当成产能数

编制是组织配置的上限或预算单位,不是团队当期可用产能。有人正在交接,有人只投入部分时间,有人负责值班或管理工作,空缺岗位还可能尚未招聘到位。把在编人数直接转换成项目人天,会系统性高估交付容量。

解决办法不是给所有团队套一个固定折扣,而是至少分出“名义人数、当期可用人数、可计划人天、关键技能覆盖”四个口径。组织可以先用近三到六个月数据估算基础负担,再通过季度复盘校准。样本不足时应标明不确定性,不要伪装成精确值。

2. 把工时填满误认为管理得好

利用率越高不一定越有效。工作被排到接近满载时,任何需求插入、缺陷返工或关键依赖延迟都会造成连锁延期。团队若没有缓冲,人员可能很忙,项目却更难准时完成。

对于依赖多、需求变化快的研发工作,管理者应关注承诺是否稳定、关键路径是否存在单点依赖、待办工作是否不断堆积,而不是追求每个人的时间表都没有空白。适当的容量缓冲不是闲置,而是承接不确定性的能力。

3. 只按岗位名称分人,不看技能与交付阶段

同样是“后端工程师”,有人擅长高并发服务,有人熟悉数据迁移,有人能承担安全敏感模块,有人需要较多指导。岗位名称可以用于招聘和组织管理,却无法完整表达项目匹配度。

人力计划至少应把关键岗位进一步拆成能力要求和任务阶段。例如,项目初期可能需要系统设计和数据建模能力,中期需要稳定的功能开发能力,发布前则需要测试、运维、安全审查和迁移经验。需求描述越笼统,资源错配的可能性越高。

4. 用“招聘人数”掩盖优先级冲突

当两个项目都要求同一位专家时,增加一名一般岗位人员不一定能解开冲突。若组织不愿意判断项目优先级,就会用“再招人”推迟真正的选择,形成多个项目同时启动、关键人员处处被借用的局面。

我会要求每个新增需求同时回答三个问题:不投入会造成什么业务影响?推迟或缩减范围是否可接受?如果资源不足,组织明确保护哪个目标?若这三个问题无法回答,通常说明项目优先级还没有决策,而不是人力需求已经论证充分。

5. 把工具上线当成流程完成

平台可以提高信息可见性,但不能替组织判断优先级,也不能自动保证每个角色及时更新数据。若岗位定义不一致、项目状态长期不更新、实际投入没有反馈,再好的系统也只会更快地展示不一致。

例如,面向中大型企业及 100 人以上组织的研发管理平台 PingCode,可以作为协同记录和项目过程管理的一个例子:团队可结合自身配置,用项目、迭代、任务、责任人和计划时间等信息支持交付协同。它不能替代专业的人力资源系统、薪酬核算或组织审批制度;具体能否覆盖某项流程,应以当前产品能力、部署方式和企业配置核实为准。

四、专业判断逻辑:从业务目标逐层推导人员投入

1. 先把业务目标翻译成可核对的工作范围

人力计划的起点不是岗位申请,而是业务结果。先将目标拆成可交付成果、验收条件、时间约束和依赖关系。比如“提升客户留存”还不是可直接估算的研发任务;需要进一步明确要改哪些流程、影响哪些系统、是否包含数据迁移、上线后如何评估。

我通常要求需求方说明“必须交付”和“可延期”的范围。若所有功能都被标成最高优先级,资源计算就没有决策价值。把范围分层,才能在人员不足时讨论缩减内容,而不是把压力直接转嫁给团队。

2. 把工作拆成技能需求和时间窗口

确定范围后,把工作映射到专业能力、投入阶段和外部依赖。技能可以是前端、后端、测试、数据、平台运维、安全、架构等,也可以继续细分到特定技术或领域经验。不是每项任务都需要细分到个人,但关键路径和稀缺技能必须足够具体。

时间窗口比总人天更重要。某项工作需要 20 人天,不代表任意时间安排一位工程师都能完成;如果它必须在设计冻结前结束,且依赖其他团队先提供接口,那么其可执行窗口可能很窄。计划时要记录最早开始、最晚完成和前置条件。

3. 按个人可用性核算容量,不用团队平均数掩盖冲突

团队总容量可以帮助发现整体供需趋势,却不能替代个人或技能层面的核对。若团队有 100 人天余量,但其中唯一具备数据库迁移经验的人已经满载,那么关键任务仍然没有可行资源。

核算时可把容量分成基准产能、已承诺工作、保障与支持、不可用时间、弹性缓冲。每一类都要有明确口径。基准产能是估算起点,不是承诺;实际承诺要在人员、技能、日期和责任人都确认后形成。

4. 把不确定性显式化,而不是藏在一个“预留系数”里

研发工作存在需求不确定、技术不确定和资源不确定。它们的来源不同,处置方式也不同:需求不确定可以通过探索和范围分阶段控制;技术不确定可以安排原型验证;资源不确定则要检查招聘、调配或外部依赖的时间风险。

把所有风险压缩成统一的 20% 缓冲,既不容易解释,也很难复盘。更好的做法是逐项写出风险事件、发生概率的判断依据、影响范围、触发信号和应对动作。概率无法精确测量时,可以使用高、中、低等定性等级,并说明判断依据。

5. 将方案比较聚焦在“何时获得什么能力”

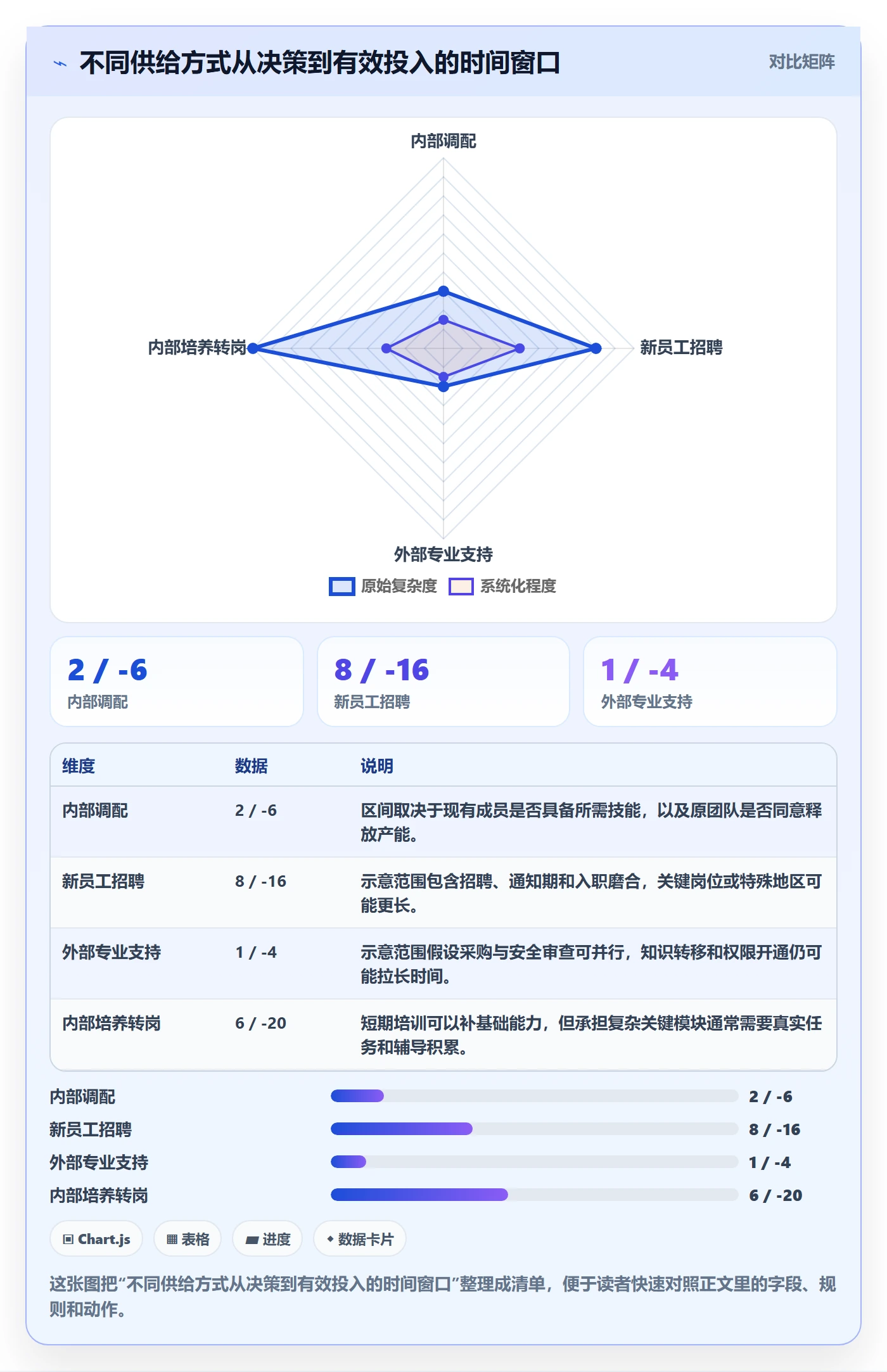

当需求大于供给,至少比较范围调整、内部调配、招聘、外部采购和能力培养五类方案。比较维度应包括生效时间、交付质量、总成本、知识沉淀、管理负担和退出难度。不同方案往往解决不同时间尺度的问题,不能只按月薪或单价判断。

例如,紧急发布窗口可能适合短期借调已有经验人员;长期稳定的核心能力缺口更适合招聘和培养;边界明确、可验收的非核心工作可以评估外部支持;如果业务价值低于成本,则应讨论缩减或延期。每种选择都要写明责任人和复核日期。

人力资源计划人员投入全流程:研发团队协同管理与一文讲清

五、全流程拆解:从需求提出到复盘调整

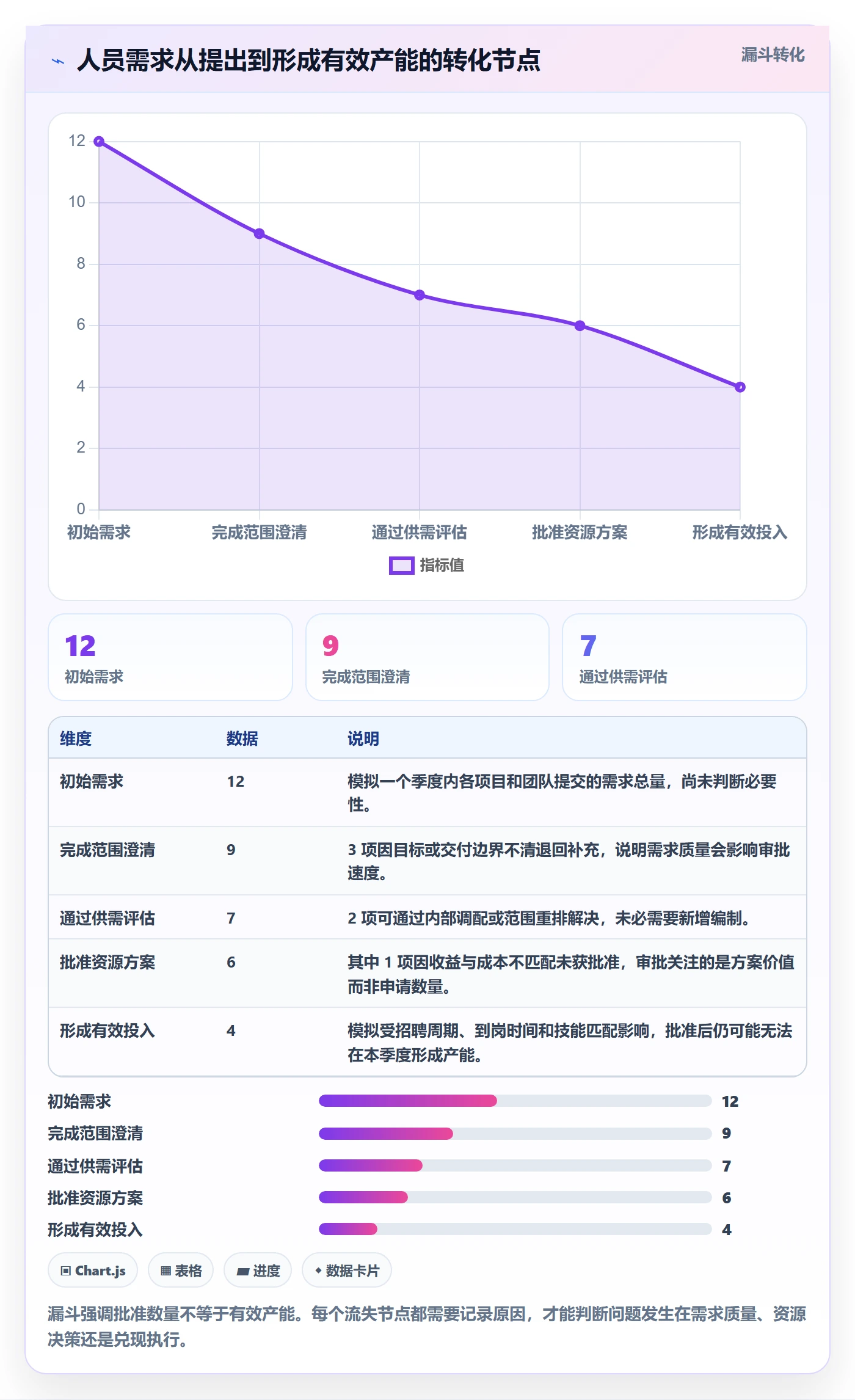

1. 需求登记:先建立统一入口

每一项人员需求都应有明确的提出人、业务目标、对应项目、所需技能、需求时间、预计持续期和影响说明。临时紧急需求可以走快速通道,但不能因此失去记录;事后补录时,要保留为什么紧急、影响了哪些原计划任务。

入口设计要足够轻。过度复杂的表单会让需求方绕开流程,过于简单则无法支持判断。建议先要求填写六类必需信息:业务结果、工作范围、岗位技能、投入窗口、预算来源、需求责任人。成熟后再增加风险和方案字段。

2. 需求澄清:区分新增工作与已有承诺变化

人员需求上升不一定意味着总工作量上升。有时只是原计划低估了复杂度,有时是范围扩大,也可能是优先级变化造成原项目被挤压。需求澄清时要与现有承诺对照,识别新增、替换、延期和取消四类变化。

如果工作范围改变,必须同步讨论交付日期、人员投入和验收标准。只增加任务、不调整日期和资源,实际上是在把未决的管理选择交给执行团队承担。

3. 容量评估:把名义资源变成可用资源

团队负责人需要核对人员的实际可用日期、已承诺事项、轮值、休假、管理职责及关键依赖。对于同一人被多个项目重复计入的情况,要以一个统一计划窗口进行冲突检查。不要把“预计可借用”当成已确认;未获得原团队负责人同意的容量,应标注为待确认。

对于重点项目,可以采用保守、基准和乐观三个情景。保守情景用于评估风险下限,基准情景用于常规承诺,乐观情景只有在关键条件满足后才能使用。这样比写一个看似精确的完成日期更能帮助管理者理解选择。

4. 方案审批:审批的是取舍,不只是人数

审批材料不应只写“申请两名工程师”。更有效的提案会说明要解决的业务问题、人员到位前后的交付差异、替代方案、成本区间、风险和退出条件。审批者需要作出的不是形式上的同意,而是明确接受哪种方案以及放弃什么。

对于持续性岗位,预算审批应与岗位级别、招聘周期和长期组织能力建设相连;对于短期项目支持,则应明确开始、结束和知识交接时间。不同性质的投入不宜混在同一项申请里,否则后续无法判断投资是否兑现。

5. 人员配置:将岗位需求落实到责任和起止时间

配置人员时,应记录实际投入比例、责任范围、所属团队、投入期间和汇报关系。若是矩阵式协作,还应明确谁安排工作、谁评估专业质量、谁决定优先级冲突。没有这些约定,人员虽被“分配”,但项目仍可能拿不到实际产能。

关键岗位最好设置主责与备份,尤其是系统上线、数据迁移、安全审查和生产保障等容易形成单点依赖的环节。备份并不是要求两个人同时全量投入,而是让组织知道关键知识是否可交接、风险出现时谁能接手。

6. 执行跟踪:只管理偏差,不把计划变成逐小时监控

运行期间应重点关注人员实际投入与计划差异、范围变化、里程碑偏差、阻塞等待、关键岗位空缺和质量风险。跟踪节奏可以按月或按迭代进行,遇到重大变化再触发专项复核。对稳定、低风险项目,不需要每周重做完整的人力计划。

计划与实际存在差异很正常。关键是要区分合理变化与管理失效:需求变化是否经过批准?人员被抽调是否同步调整项目承诺?招聘延期是否启动了替代方案?若这些问题没有答案,问题通常不在表格,而在决策机制没有闭环。

7. 复盘更新:把偏差变成下一轮估算依据

复盘应回看估算偏差来自哪里:工作范围遗漏、非项目负担低估、技能不匹配、依赖等待、招聘周期判断错误,还是优先级变化没有及时同步。不要把所有差异都归为“执行效率不够”,否则组织会不断要求同一批人做更多工作,却不修正计划模型。

每个季度至少更新一次关键岗位供需、关键能力风险、招聘兑现率和项目投入偏差。样本量较小时,以解释具体个案为主;积累足够数据后,再比较团队、项目类型和工作阶段。数据的作用是提出更好的问题,不是给团队贴上简单的效率标签。

人力资源计划人员投入全流程:研发团队协同管理与一文讲清

六、案例推演:一个百人以上研发组织如何识别“缺人”背后的问题

1. 场景设定:三个项目争用同一类稀缺能力

以下是匿名化的情景模拟,不是对某家企业的真实经历描述。某研发组织约有 120 人,季度内同时推进三个项目:客户侧功能升级、数据平台迁移和稳定性治理。三个项目都需要后端工程师,但平台迁移与稳定性治理还争用少数熟悉核心数据链路的高级工程师。

最初,三个项目合计提出 18 人的新增需求。若只按项目人数相加,管理层可能会直接讨论招聘预算;但核对技能、时间和已有承诺后,发现请求中有重复计算,也有一部分工作可以延期或拆分。

2. 先还原基准供需,不急着接受申请数字

团队将季度工作拆成开发、测试、线上保障和专项治理四类,并逐人核对可用窗口。模拟结果显示:团队名义可投入 900 人天,扣除既有保障、休假、培训和跨团队协作后,可计划产能为 660 人天。三个项目的原始需求合计 720 人天,表面缺口为 60 人天。

进一步拆到技能后,整体缺口并不均匀:一般后端容量基本够用,数据迁移能力却集中在两名工程师身上;其中一人还承担生产值班。此时“再招 3 名后端”无法解决近期迁移窗口的核心风险,除非新员工能及时获得相应领域知识。

3. 通过工作重排与组合方案缩小缺口

项目负责人重新审视交付范围后,将一项低优先级报表功能延期,并把部分自动化回归工作提前投入测试团队。平台迁移采用一名内部工程师主责、一名借调人员承担配套任务的方式,同时保留高级工程师用于设计审查和关键故障处置。

长期能力缺口则另行提出招聘与内部培养方案。招聘用于补足稳定的组织能力,内部培养用真实任务和导师安排降低单点风险。短期借调不被计作长期编制替代,外部支持也只覆盖边界明确的工作,避免把核心系统知识完全交给外部。

4. 以范围、成本和风险共同评价结果

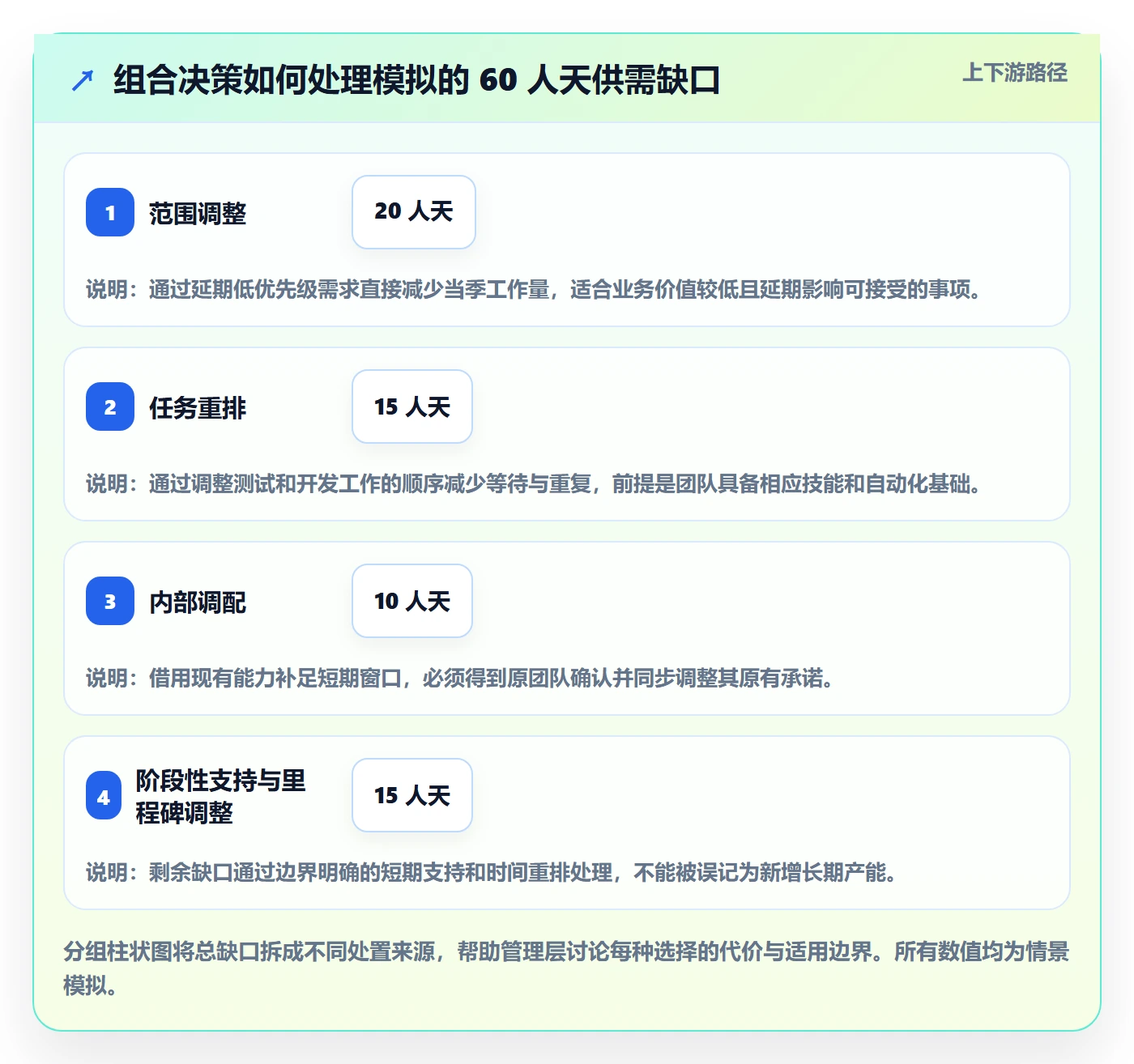

在这个模拟方案中,团队将 60 人天的表面缺口拆解为:通过范围调整减少 20 人天,通过任务重排释放 15 人天,通过内部调配补足 10 人天,剩余 15 人天用阶段性支持和里程碑调整处理。这不是证明某一种方案必然有效,而是说明缺口应被拆成可治理的成因。

方案评审同时记录三类结果:当季承诺是否可信、核心技能风险是否下降、长期成本是否可接受。若只看当季交付,可能过度依赖借调;若只看长期组织能力,又可能忽略眼前的客户窗口。管理者需要把短期交付与长期能力建设分开决策,再明确两者如何衔接。

人力资源计划人员投入全流程:研发团队协同管理与一文讲清

5. 复盘重点:关注误差从哪里来,而不只看结果是否按期

季度结束后,即使项目按期上线,也要核对是否通过加班、临时抽调或范围缩水实现。按期不一定代表计划准确;延期也不一定代表团队执行不力。只有将承诺、实际投入、范围变化和质量结果放在一起,才能判断计划模型需要修正什么。

如果高级工程师反复被多个项目争用,组织应优先处理能力集中与知识风险;若新增需求多数在审批后无法按时到岗,问题可能在招聘周期假设或审批节奏;若团队持续低估保障负担,就应把线上支持纳入常规容量,而不是每次都称为突发事件。

七、协同机制与工具:信息可见不等于决策自动发生

1. 明确角色职责,避免资源冲突变成“大家都在负责”

人力计划至少涉及业务负责人、项目负责人、团队负责人、HR、财务和高层决策者。业务负责人说明目标与价值,项目负责人维护范围和依赖,团队负责人核对能力与可用性,HR 支持岗位和招聘流程,财务校验预算口径,决策者裁定跨项目优先级冲突。

同一项信息可以由不同角色提供,但最终责任不能含糊。例如,团队负责人确认“某工程师可以投入”,项目负责人还需确认其任务边界和期限;HR 确认招聘流程启动,也不意味着业务已经获得到岗产能。每种状态都要避免被误读成下一状态。

2. 设计一份最小可用的数据字典

不同部门对“投入”“需求”“已批准”“已到岗”的理解经常不同。建立数据字典,比一开始采购复杂系统更重要。至少要说明人天计算口径、投入比例、项目状态、岗位技能、计划日期、实际日期和预算口径。

“已批准”应表示决策已完成;“招聘中”表示招聘流程已经启动;“已到岗”表示人员实际入职;“可投入”则要求工作权限、必要培训和团队安排均已落实。把这些状态分开,能减少会议里反复争论数字口径的时间。

3. 选择工具时先看对象和流程,不要先看功能清单

工具的选择应与组织规模、数据敏感性、现有系统和流程复杂度匹配。研发项目协同平台适合帮助团队组织项目、迭代、任务和交付状态;人事系统通常负责人员档案、组织关系、入转调离及相关流程;财务系统处理预算与实际成本。三类系统之间需要明确数据边界和责任人。

对于中大型企业及 100 人以上研发组织,可评估将研发协作与项目过程放在适合的软件平台中管理,例如将项目范围、任务责任人、计划节点和风险状态纳入统一视图。若考虑 PingCode,应先核实其当前产品能力、部署方式、权限体系和集成条件,再用实际试点验证是否符合组织要求;它不应被描述成替代 HR、财务或组织治理的万能系统。

4. 设置少而有效的管理指标

指标要服务于决策,而不是为了做仪表盘。建议从需求质量、容量可靠性、投入兑现和交付风险四类指标起步。例如,申请到审批的平均周期可以提示流程瓶颈;批准到有效投入的时间可以暴露招聘与配置风险;关键岗位覆盖率可以识别单点依赖。

不要直接用人均任务数或个人工时排名衡量研发效率。任务难度、质量责任、支持负担和协作复杂度差异很大,简单排名容易诱导拆分任务、低报风险或回避困难工作。指标应按团队和项目层级解释,结合情境,而非脱离背景作个人评价。

人力资源计划人员投入全流程:研发团队协同管理与一文讲清

八、不同情况下的行动建议:按问题来源选择动作

1. 业务目标明确,但关键技能长期不足

先判断该技能是短期峰值需求,还是组织长期必须掌握的核心能力。短期峰值可以评估内部借调或边界明确的外部支持;长期核心能力则应将招聘、培养、知识沉淀和备份机制纳入组织计划。

如果技能只集中在一两个人身上,招聘之外还要安排知识传递、代码评审、文档和轮值培养。否则即使增加人员,关键决策仍然会回到原有专家手中,表面人数增加,实际瓶颈没有移动。

2. 项目数量多,但优先级长期冲突

这类情况不宜继续要求每个项目都提供更精细的人力表。先由业务决策者明确项目排序、最低可交付范围和延期影响,再进行容量分配。若组织始终不愿意停止或延期任何项目,人力计划只能诚实呈现超载风险,不能通过表格消除资源约束。

可以建立固定的跨项目决策会议,但会议目标应是解决冲突,而非逐项汇报状态。议题最好限于新增需求、重大变更、关键岗位争用和无法通过团队内部调节的风险。

3. 招聘需求紧急,招聘周期又无法满足交付时间

把“招聘人数”和“短期交付替代方案”分成两条决策。招聘可以补充长期供给,但不能在决策表上被当作本月已存在的产能。短期方案需要明确到期时间、权限控制、交接责任和质量验收。

如果没有安全可行的替代方案,应评估缩小范围、分阶段交付或调整时间。将不可行的招聘时长包装成承诺,只会把计划风险延后暴露,并增加团队加班和返工概率。

4. 人员充足,但交付仍反复延期

先检查任务是否存在等待、返工、需求变更和决策延迟,再检查角色是否匹配。团队人数增加后,沟通与协作成本也可能上升;如果工作拆分不合理,更多人员未必缩短周期,甚至会增加交接和集成负担。

建议追踪阻塞时间、返工原因、依赖等待和关键审查队列。若瓶颈在产品决策、测试环境或发布审批,继续增加开发人员不一定有效。人力计划应能指出投入无法转化为结果的环节。

5. 组织刚开始建立流程,历史数据不足

不要等待完美数据才开始。先用轻量口径记录计划人数、可用日期、技能类别、实际投入和变更原因,连续运行两个到三个计划周期。初期数据用于发现结构性偏差,不宜用于精确排名或个人考核。

样本较少时,结合负责人访谈和项目复盘解释数据。明确哪些数字是观测值、哪些是估算值、哪些是假设值。把不确定性说清楚,比给出多位小数的错误精确更专业。

九、不同情况下的取舍:没有一种配置方式适合所有团队

1. 固定团队与共享资源

固定团队有利于积累领域知识、稳定协作和明确责任,适合长期产品线、持续维护和高耦合系统。代价是某些阶段可能出现局部闲忙不均,也需要更认真地做跨团队优先级管理。

共享资源有利于在多个项目之间调配稀缺专家,适合短期专业能力、架构评审或安全支持。代价是成员上下文切换多,项目承诺容易受到其他团队优先级影响。若采用共享模式,应设定可预期的服务窗口和升级规则,而不是让项目临时抢人。

2. 招聘与内部培养

招聘适合补足持续、明确且对业务重要的能力缺口,能够扩大长期供给,但需要承担招聘成本、到岗不确定性和融入时间。内部培养更有利于沉淀业务知识和保留组织上下文,却不能总是解决迫近的交付压力。

常见的误判是把培养当成免费资源,或把招聘当成即时资源。两者都需要真实估算投入时间、导师容量和生效周期。对于关键技能,可以采用“短期借调或外部支持稳住交付,长期招聘与培养补能力”的组合,但需要设置退出和交接节点。

3. 外部支持与内部自建

外部支持适合范围清晰、成果可验收、知识边界可控的工作。它能在短期内增加交付能力,但需要采购、权限、安全和质量管理成本,也可能带来知识转移和持续维护风险。

核心业务逻辑、关键数据权限和长期演进能力通常需要更谨慎评估外部依赖。若确需外部协作,应定义接口、交付标准、知识交接和访问期限,并确保内部有人能够验收和接管。单看外部单价低于内部成本,并不能证明方案总体更优。

4. 高利用率与容量缓冲

高利用率可以减少显性的空闲时间,却会降低应对变化的能力。较大的缓冲能吸收突发工作,但若长期缺少优先级约束,也可能被零散需求填满。缓冲应有用途、有边界,并通过实际偏差持续校准。

缓冲比例不宜脱离工作性质设定统一目标。生产保障多、依赖复杂或需求波动大的团队,需要更关注突发负担;成熟、边界清晰、变化较少的工作,可以使用更稳定的计划窗口。组织应解释缓冲如何使用,而不是把它当作隐形的闲置容量。

5. 统一平台与多系统分工

统一平台有利于减少重复录入、建立项目视图和跟踪变化,但若试图把招聘、薪酬、预算、项目和个人绩效全部塞进一个系统,可能造成权限复杂、数据重复和维护成本上升。多系统分工更适合既有系统成熟的组织,但必须解决身份、项目和成本口径的关联问题。

选择时先画出数据流:谁产生人员信息,谁确认项目需求,谁维护投入计划,谁记录实际工时或成本,谁负责最终报告。再决定哪些数据需要同步、哪些只需引用、哪些不应跨系统共享。工具数量不是协同成熟度的指标,责任清楚和信息可追溯才是。

十、落地清单:用一个季度建立可复盘的人力计划

1. 第一个月:统一定义与建立基线

先确定计划口径和责任人,不追求一次建立复杂的全员模型。挑选两个到三个重点项目,记录范围、技能需求、人员投入、保障负担、资源变更和关键风险。对已有项目补齐最基本的计划与实际状态。

本月的目标是识别数据缺口,而不是评价团队。若不同部门对人天、投入比例和批准状态理解不一致,应先解决定义问题。没有统一口径,后续的趋势图和管理报表只会制造表面上的可比性。

2. 第二个月:把供需讨论变成方案评审

在重点项目中试行容量评估和方案比较。新增需求同时提交业务理由、替代方案、成本或资源影响、到位时间和风险。优先处理跨项目争用、关键技能单点和已承诺但无人负责的工作。

评审后记录决策理由、未选方案和复核日期。未选方案并非无用信息;当条件变化时,它能帮助管理者快速重新比较,而不是从头启动讨论。

3. 第三个月:复盘偏差并决定是否扩大范围

比较计划与实际投入、批准与到岗、交付范围与变更、风险与结果。复盘时重点查找反复出现的偏差来源,并决定是调整估算方法、招聘节奏、项目组合还是系统数据流程。

只有当数据质量和角色责任在试点中稳定后,再扩大到更多团队。先把一条业务链路做通,通常比让全组织一次填满大量字段更有效。流程能够减少重复解释、帮助发现冲突,才值得规模化。

十一、结语:一份好计划,不是把不确定性藏起来

研发人力计划的价值,不在于准确预测每个人未来每一天做什么,而在于让组织更早看见目标、能力、时间和预算之间的冲突。它要帮助管理者回答:哪些工作值得投入、哪些技能真正短缺、哪些承诺必须调整、风险由谁承担。

我更看重计划是否能解释变化,而不是表格是否填满。优秀的人力计划允许估算有误,但要求假设可见、偏差可追溯、取舍有记录、调整有责任人。人员不是可以无限叠加的资源,项目也不是都能同时优先;真正的协同管理,是在约束中作出明确选择。

下一步可以从一个季度、两个重点项目开始:统一人天和投入口径,按技能核对容量,把支持工作纳入计划,记录需求从提出到有效投入的每个节点,并在季度末复盘误差。先验证一套能运行的决策闭环,再决定是否扩展系统、指标和组织范围。

常见问题解答(FAQ)

1. 人力资源计划人员投入全流程应该如何拆解,才能准确估算研发团队所需人力?

我负责过一次中型研发项目的人力规划,最初只按功能数量估算,结果开发后期出现测试堆积和项目延期。我想知道,人员投入到底应该按岗位、工时、阶段,还是按交付结果来计算?

我在一次约32人的研发项目中测试过三种估算方式:按功能点估算、按岗位人数估算、按阶段工时估算。前两种方式看起来简单,但实际偏差分别达到约35%和22%;最后采用“工作包×标准工时×风险系数”的方式,偏差控制在10%左右。

具体做法是先把需求拆成产品、交互、开发、测试、发布和运维六类工作包,再分别记录预计工时。例如一个中等复杂度功能,产品分析8小时、交互设计12小时、开发56小时、测试24小时、上线支持8小时,基础投入为108小时。

随后根据技术债、外部依赖和需求变更情况加入1.15至1.3的风险系数,而不是直接增加人员。判断是否需要增员时,我会先看关键路径是否已经超过团队可用产能。如果总需求工时为3200小时,团队月度有效产能只有2500小时,优先应当缩减范围、调整顺序或引入短期支援,而不是一次性招聘多个全职人员。

实际测算中,一个研发人员每月名义工时通常约160小时,但扣除会议、沟通、排障和休假后,有效交付工时往往只有105至125小时。用有效产能而不是名义工时,是人力计划不失真的关键。

2. 研发团队协同管理中,如何避免人员都在忙但项目仍然延期?

我曾经遇到过开发、测试和产品每天都在开会,工时填报也很完整,但版本还是连续延期。我想知道,如何判断问题究竟出在人员不足、协同低效,还是任务拆分不合理?

我处理过一个看似人手充足却连续延期的项目:开发8人、测试3人、产品2人,表面投入不低,但需求从开发流转到测试平均要等待2.6天,测试缺陷修复平均又等待1.8天。后来我没有先申请增员,而是把协同链路按“需求澄清,开发,联调,测试,发布”重新画出来,并统计每个环节的等待时间。

结果发现,真正限制交付速度的不是开发人数,而是测试环境排队和需求确认反复。调整后,将测试人员提前介入需求评审,规定高风险需求必须在开发前完成验收标准;同时把超过两天未推进的任务列入阻塞清单,由项目负责人处理跨角色依赖。

四周后,需求等待时间从2.6天降到0.8天,缺陷平均修复等待从1.8天降到0.9天,团队人数没有变化,但版本周期缩短了约24%。我的判断标准是:如果人员利用率超过90%,且关键路径持续堆积,可能确实需要增员;如果人员利用率只有70%至80%,但等待时间很高,优先优化流程;

如果大量任务处于“进行中”却没有交付,通常是任务拆分过大或并行事项过多。人力计划不能只看每个人有多少任务,更要看任务在团队之间流动得是否顺畅。

3. 人力资源计划中,什么时候应该招聘、外包或使用短期项目人员?

我在做研发资源规划时,经常遇到临时缺口:有些岗位招聘周期太长,有些工作又不值得长期养团队。我希望知道,怎样根据工作类型和项目周期选择合适的人员投入方式?

我曾经把一项持续三个月的自动化测试工作直接交给全职招聘人员,结果招聘、培训和业务熟悉就耗掉了近两个月,项目并没有因此更快。后来我用“需求持续时间、知识沉淀价值、交付波动性、管理成本”四个维度做决策。持续超过9个月、需要深度掌握业务规则、且后续需求稳定的岗位,优先招聘;

持续1至6个月、交付目标明确、工作边界清晰的任务,可以考虑外部专业人员;持续时间短、需求峰值明显但知识沉淀有限的工作,适合短期项目人员或内部轮岗。一个实用对比是:招聘的直接成本可能较高,但长期边际成本较低;外包启动快,却需要增加验收、权限和知识转移成本;

短期项目人员弹性最大,但在核心架构和关键业务上存在连续性风险。我通常会给每种方案做总成本测算,而不是只比较月薪。例如某项四个月工作,全职招聘方案包含招聘、试用期和闲置风险,预计总成本为42万元;专业外包报价36万元,但需要内部投入约1.5人月进行管理,折算后约40万元;

短期项目人员成本约31万元,但交接和返工成本约6万元,最终约37万元。若任务涉及核心架构、用户数据或长期维护,我不会仅因为报价低就选择外包。人员类型的选择,本质上是在平衡速度、控制力和知识留存,而不是单纯比较单价。

4. 如何用数据复盘人员投入计划,判断下一轮研发资源是否需要调整?

我以前做复盘时只统计计划人数和实际人数,最后只能说明“人不够”或“人比较忙”,却无法解释为什么偏差发生。我想建立一套简单但有判断价值的指标,指导下一轮人员安排。

我实际复盘过一个连续四个迭代周期的项目,最初只看人力投入,发现计划投入1280小时,实际投入1510小时,超出18%。如果只看这个数字,很容易得出团队效率低的结论;但进一步拆分后,发现其中210小时来自需求变更,96小时来自线上缺陷,剩余超支主要集中在两个技术依赖上。

后来我固定跟踪五项指标:计划工时与实际工时偏差、有效交付工时占比、需求变更返工率、阻塞等待时长、缺陷修复占用工时。比如某周期计划开发工时600小时,实际完成交付540小时,但会议和等待占用220小时,说明团队并非缺少投入,而是有效产出不足。

又比如需求变更返工率超过15%,继续增加开发人员通常会放大返工,而不是提升产出。我的做法是连续观察至少三个周期,再决定是否调整编制:如果工作量持续增长、有效交付工时接近满负荷、阻塞时间低于总工时的10%,可以申请增员;如果返工率超过15%或阻塞时间超过20%,先处理需求质量和协同机制;

如果工作量波动明显,则优先采用弹性资源。复盘表最好同时记录“投入了多少人”和“交付了什么结果”,例如计划投入10人月、实际投入12人月,但按期交付率从72%升到94%,这不一定是效率变差,也可能是一次合理的风险投入。人力计划的最终评价标准不是把人数压到最低,而是在可接受成本下稳定交付。

核心关键词

读者评论

唐
唐悦

我们团队以前也按编制数估产能,结果一遇到值班、评审和临时故障就延期。后来改看个人可用时间和关键技能,预测确实更接近实际。不过技能标签如果维护不及时,还是会出现“表上有人、实际上没人能接”的问题。

余
余思妍

滚动更新的思路比较适合需求变化快的研发团队,但周度调整需要有人持续维护数据。我们试过把所有任务都细化到个人,最后管理成本很高。现在只跟踪关键岗位、核心依赖和明显偏差,反而更容易坚持。

廖
廖佳宁

文中对招聘不是唯一解法的判断比较认同。实际工作中,很多缺口来自项目同时启动和优先级不清,而不是单纯缺人。比较遗憾的是,方案评估还可以加入团队稳定性、交接成本和外部支持带来的沟通风险。

文章包含AI辅助创作:人力资源计划人员投入全流程:研发团队协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540103

赞 (0)
飞飞飞飞
资源冲突最佳实践:研发团队人力资源计划落地方案,常见问题
上一篇 1小时前
人力资源计划可用工时全流程:研发团队落地方案与一文讲清
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
