技能最佳实践:项目负责人资源管理最佳实践,常见问题
项目延期,很多时候不是团队“不够努力”,而是同一位关键工程师被排进了三个同时交付的项目;计划表上每个任务都有负责人,现实中却没有任何人能连续投入半天。资源管理的难点不在于把人名填进排期,而在于判断谁能在什么时间、以什么技能、投入多少精力,完成哪项工作,并在变化发生时及时调整承诺。
一、核心结论:资源管理不是排满人,而是管理可兑现的产能
1. 先管理容量,再讨论任务
我判断一份资源计划是否可信,通常先看它有没有回答三个问题:团队在某个时间段真正可用多少工时;关键技能是否有人具备;已承诺工作之外还剩多少缓冲。只列出“任务、负责人、开始时间、结束时间”,却没有容量、技能和依赖信息,最多是一份任务清单,不是可执行的资源计划。
可用产能也不等于合同工时。一个每周工作40小时的成员,可能还要参加例会、处理线上故障、辅导新人和响应临时需求。若把40小时全部分配给项目,计划从第一周起就建立在不存在的时间上。资源计划应该使用有效容量:从可用工时中扣除固定运营、会议、休假和合理的突发处理时间。
2. 资源管理要同时看人、技能、时间和优先级
只按“人”分配容易忽略技能瓶颈,只按“技能”分配又容易忽略成员被多个项目争抢。实际决策至少要同时检查四个维度:人员可用性、技能适配度、时间窗口和业务优先级。任何一个维度不成立,名义上的分配都可能无法转化为交付。
例如,团队有五名开发人员,不代表支付接口改造就有五个人可用。如果只有一名成员熟悉结算规则,另两名成员只能在他完成设计后接手测试和文档,那么限制交付速度的不是总人数,而是关键知识的集中程度。资源管理的核心工作,是发现并处理这种“总量充足、局部短缺”。
3. 计划要留出调整空间,而不是追求表格上的满负荷
资源利用率看起来越高,计划未必越好。把每个人的全部时间都排满,会让任何小变更都变成连锁延期;把所有人都留出大量空闲,也可能造成资源浪费。我的判断标准不是“排得有多满”,而是团队能否在不牺牲质量的前提下吸收可预见的波动。
一个可兑现的资源计划,至少要有容量口径、技能覆盖、优先级规则、依赖顺序、风险缓冲和调整机制。这六项比排期表的精致程度重要得多。表格或管理平台能帮助团队看见事实,但不能替负责人决定哪些承诺应该被取消。
| 检查项 | 负责人需要确认的问题 | 不满足时的常见后果 |
|---|---|---|
| 有效容量 | 扣除会议、运营和休假后,每人还能投入多少时间? | 计划工时长期高于实际可用时间 |
| 技能覆盖 | 关键任务是否只有一位成员能独立完成? | 单点等待,成员离岗即形成阻塞 |
| 优先级 | 冲突时由谁决定延期、降范围或调人? | 多个项目各自要求“先做”,团队被动切换 |
| 反馈机制 | 负荷、风险和变更多久更新一次? | 负责人发现问题时已没有调整窗口 |

二、背景和真实场景:人力总量不缺,交付仍然堵在关键节点
1. 多项目共享人员时,局部争抢比整体缺人更常见
在中大型组织里,项目负责人往往不是独占一支团队。产品、研发、测试、数据、安全和运维成员可能同时支持多个项目。每个项目单看都合理,但把承诺放到一起,冲突才显现:同一位架构师要参加两场评审,同一个测试负责人要在同一周完成三条业务线的验收。
这类问题不一定会显示成“人员不足”。更常见的表现是任务状态长期停留在“进行中”,成员不断在会议和代码之间切换,评审等待时间变长,负责人则通过加班暂时掩盖容量缺口。结果是排期表看似正常,真正的交付流速却持续下降。
2. 一个项目的名义容量,不等于它能独立支配的容量
假设某个团队有8名成员,每周名义工时合计320小时。成员需要支持生产问题、参与跨团队会议,并承担招聘面试或内部辅导。若负责人按320小时安排项目任务,就等于把所有非项目工作都当成零。即使每个人只被多个项目各占用一点,叠加起来也可能让整体计划失真。
可以把容量核算拆成几层:名义工时减去休假与法定不可用时间,得到可排班工时;再减去固定会议、运营和支持,得到项目工作容量;最后为不确定性留出缓冲,得到可承诺容量。这个算法并不复杂,难点是团队是否愿意记录真实占用,而不是只登记“理想状态下”的项目投入。
3. 用一个可复算的容量例子看清差异

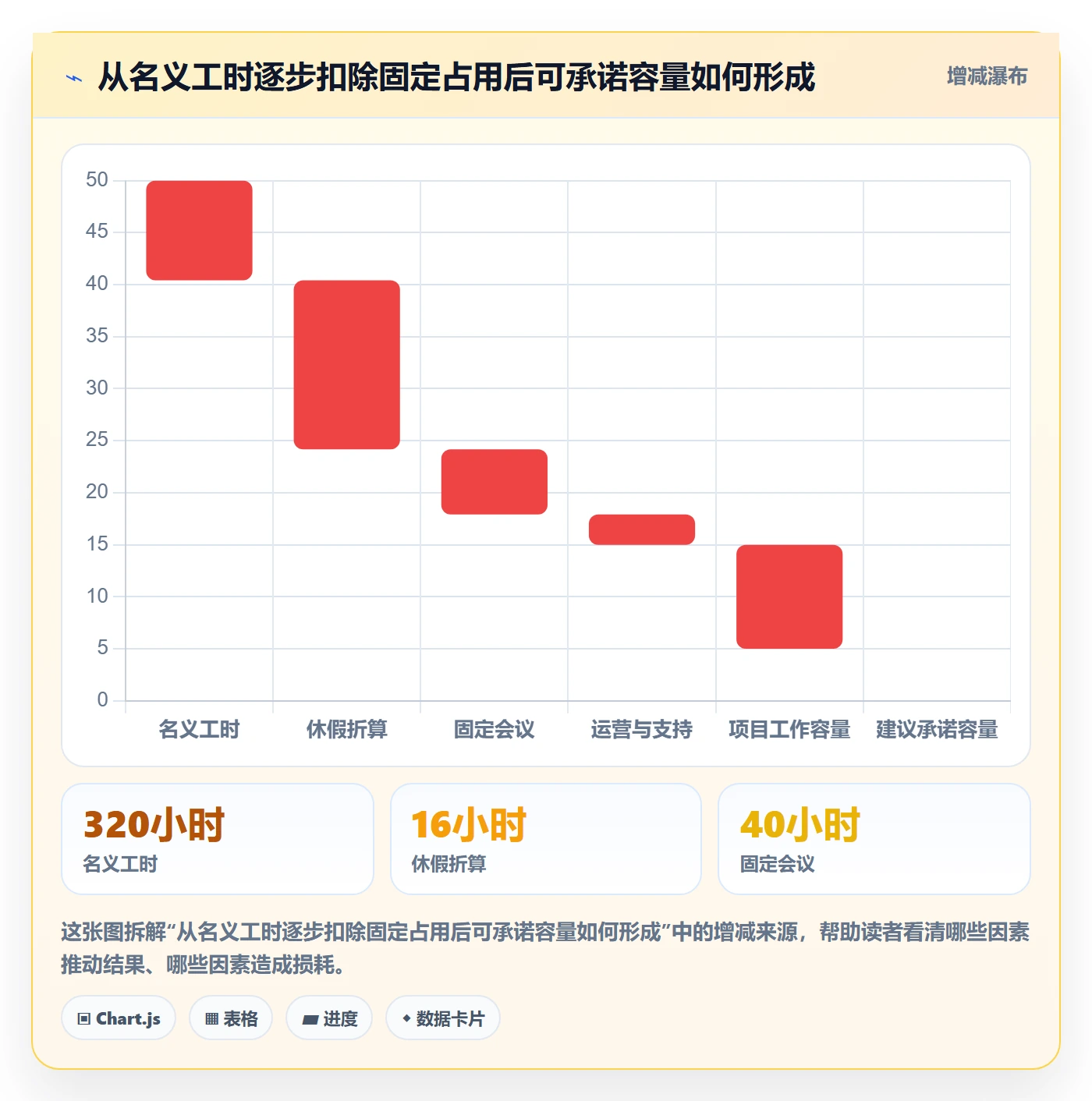

以下为情景模拟,不代表任何企业的实测结果。假设8人团队每周名义工时为320小时,休假折算占16小时,固定会议占40小时,生产支持和运营工作占48小时。扣除上述项目后,项目容量为216小时。若负责人希望为变更和突发问题预留约15%,可承诺的项目工时约为184小时。
若各项目负责人合计要求260小时,缺口不是“团队需要再努力76小时”,而是承诺已经超出可承诺容量约76小时。此时必须在范围、时间、优先级或资源来源上做选择。加班可以短期填补某些峰值,但不能让一项长期超负荷的计划变得健康。
| 容量项目 | 每周工时 | 计算含义 |
|---|---|---|
| 名义工时 | 320小时 | 8人乘以每人40小时 |
| 休假折算 | -16小时 | 当周休假和已知不可用时间 |
| 固定会议 | -40小时 | 例会、评审和跨团队同步 |
| 运营与支持 | -48小时 | 线上问题、日常维护及非项目职责 |
| 项目容量 | 216小时 | 扣除固定占用后的项目工作容量 |
| 建议承诺容量 | 约184小时 | 按15%预留空间后的情景估算 |
这个例子里,15%的缓冲只是一种推演起点,不是普遍适用的答案。线上故障频繁的团队需要更大运营预留;工作高度可预测、变更较少的团队可以通过历史数据验证是否能收窄缓冲。关键是把缓冲作为显式决策,而不是把它藏在成员加班里。
4. 何时应该引入资源管理平台
当团队仍能通过每周一次的短会,准确回答“谁在做什么、下周有什么冲突、关键任务谁能接手”时,简单看板和共享表格可能足够。随着项目数、团队数和依赖关系增加,分散表格容易出现口径不一致、数据过期和重复填报,负责人便需要更统一的视图与规则。
例如,PingCode主要服务中大型企业及100人以上组织。在这类组织中,讨论某个资源管理平台时,值得重点验证的不是功能清单有多长,而是它能否呈现跨项目负荷、依赖和状态变更,是否支持统一字段与权限,以及数据维护成本是否低于它节省的协调成本。工具应服务于组织机制,不应被当成机制的替代品。

三、常见误区:看起来在管理资源,实际上在制造隐性负债
1. 把每个人排到100%就是高效
满负荷不等于高产出。任务之间有依赖,人员也需要处理沟通、等待和返工。一个人被安排在上午开发、下午评审、傍晚支持线上问题,表面上每小时都“有事做”,但真正可用于深度工作的时间可能被切碎。任务切换越频繁,计划中的投入越难转化为连续产出。
我会把“利用率”与“交付效率”分开看。利用率高说明时间被分配出去,不说明工作已经完成,也不说明价值已经实现。若团队长期满载却仍然延期,应先检查工作在制数量、等待时间和返工,而不是继续提高个人任务负荷。
2. 把工时估算当成对个人的承诺
估时是对工作量和不确定性的判断,不是对成员的绩效保证。若一个任务估计需要20小时,这不等于负责人可以据此要求成员在两天内交付。中间可能有评审等待、环境准备、跨团队答疑和验收修改。资源计划应区分“投入工时”和“日历时间”,并明确依赖条件。
团队如果因为担心被追责而把估算报得过短,计划数据就会失去用途。负责人应追问估算区间、已知假设和主要风险,而不是只看一个精确数字。对未知较多的任务,给出范围并通过小规模验证收敛,往往比强行给出一个看似准确的点估算更诚实。
3. 把“有空”理解成“有能力接手”
某位成员下周没有排期,不等于他能接手任何任务。如果任务需要安全审查经验、特定领域知识或复杂系统权限,缺少相应能力的人即使有空,也无法立刻产出。把技能匹配纳入资源讨论,能减少“临时把人塞过去,几天后发现还要重新培训”的隐性成本。
技能矩阵也不应该只是填写“熟悉、了解、精通”。有用的能力定义应尽可能对应可观察行为,例如能否独立完成设计、能否在评审中识别风险、能否在故障中承担主责。否则矩阵看起来完整,实际分配仍依靠负责人印象。
4. 依赖冲突时,默认让最忙的人多承担一点
关键成员常常因为能力强而被多个项目反复调用。短期看,这是最省沟通成本的选择;长期看,它会强化单点依赖,让关键知识越来越集中。负责人需要区分“必须由专家完成的判断”和“可以通过标准、结对或评审传递的执行工作”。并非每个任务都要由最资深的人亲自做完。
如果一个专家持续被安排在评审、救火和交付三类工作中,他可能成为团队吞吐量的瓶颈。解决办法不一定是立刻招聘,还可以通过文档化、结对、轮值、模块拆分和培养第二负责人,逐步把关键知识从个人经验转化为团队能力。
5. 只看当前周,不看前后依赖
一个成员当前没有任务,可能是因为上游设计尚未完成,也可能是下游验收还没准备好。把人临时调到其他项目,可能提高本周利用率,却让原项目重新进入时需要重新加载背景。资源调整要计算切换成本,包括上下文恢复、权限准备、交接和返工风险,而不是只比较两张排期表上的空白格。
当任务可独立、切换成本低、优先级差异明确时,短期借调往往合理;当任务深度依赖领域上下文,或已进入关键交付窗口,频繁切换可能比等待更慢。负责人要把这些代价说清楚,让项目决策者比较,而不是只让执行成员承担后果。
6. 用加班解决长期容量缺口
偶发加班可能帮助团队处理一次突发事件,但不能替代长期容量规划。若每个迭代都依靠夜间工作才能兑现承诺,说明目标、范围、人员或支持机制至少有一项不匹配。把这种状态称作“团队有担当”,会让真正的风险被包装成个人牺牲。
负责人可以观察加班是否集中在某些岗位、某类依赖或固定阶段。如果测试、运维或评审角色反复成为瓶颈,应调整流程和资源配置;如果整个团队普遍超负荷,则要重新评估承诺,而不是仅对少数成员做情绪动员。
7. 用复杂工具掩盖没有优先级规则
不同项目的需求都标成最高优先级时,资源管理平台无法自动替组织做出取舍。工具能显示冲突,却不能替业务负责人承担延期、降范围或调配资源的责任。没有明确决策人和升级路径,精细化的资源图也只会把矛盾展示得更漂亮。
引入系统前,至少先确定冲突由谁裁决、哪些事项可以由项目负责人自行调整、何种风险需要升级,以及被延后的工作如何重新承诺。流程含糊时,先把规则简化并试运行,通常比一上来配置大量字段更有效。

四、专业判断逻辑:从需求承诺到人员安排逐层验证
1. 先判断工作是否值得现在做
资源管理的第一步不是分配,而是检查需求本身。所有进入排期的事项都应该有明确的业务目标、完成定义、必要截止时间和延期代价。若目标模糊、验收标准未定,却先占用稀缺技能,团队很可能花时间做出一个无法验收的结果。
我通常要求负责人把事项分为“必须现在做”“可以延后”“需要先验证”三类。对争议最大的需求,先设计一个短周期验证工作,减少在大规模投入之前的错误承诺。这样做不是拖延决策,而是用较低成本换取更高质量的资源选择。
2. 用容量区间而非单一数字做承诺
容量不是永远固定的常数。节假日、发布窗口、事故频率、跨团队支持和新成员入职都会改变可用工时。对外承诺时,可分别维护基准容量和保守容量:基准容量用于稳定情景,保守容量用于变更频繁或依赖较多的计划。两者差距能提醒负责人当前预测有多脆弱。
例如,可以用最近数个周期的已完成工作量估计团队吞吐,而不只依靠成员填写的理想工时。若历史数据波动很大,就不要把最高一次产出当作常态承诺。样本越少、变化越多,计划越应采用区间,并把假设明确写出来。
3. 把技能需求映射到工作包,而不是只建人员名单
每项工作应标注必要技能、熟练程度、是否需要独立负责,以及是否存在可替代人员。负责人需要区分“必须由特定专家完成”的工作和“专家制定标准后可由其他成员执行”的工作。前者是稀缺资源约束,后者是培养与分工机会。
技能矩阵可以采用三级定义作为起步:可在指导下完成、可独立完成、可评审并辅导他人。矩阵不必追求精确到小数点,重点是让安排更透明,并在任务完成后更新能力证据。能力判断最好来自实际交付、评审记录和成员反馈,而非单纯自评。
4. 识别关键路径和真正的资源瓶颈
并不是排期最长的工作就是瓶颈。真正的瓶颈通常具备三个特征:它处在关键依赖链上;可替代人员少;等待它会让多个后续任务无法启动。负责人应先标出这类节点,再判断通过提前评审、拆分任务、增加结对或调整范围,能否降低等待风险。
如果关键专家的工作可以并行拆分,增加辅助人员可能有用;如果需要专家个人判断、系统知识和最终签字,增加普通人手未必能缩短时间。人力增加只有在任务可分解、沟通成本可控且新增成员能及时进入工作的条件下,才可能转化为更快交付。
5. 用明确规则解决跨项目冲突
当两个项目争抢同一位成员时,不要把问题留给成员自行“协调”。负责人应依据业务价值、截止日期的真实性、延期影响、依赖数量和替代方案进行比较,并让有权调整优先级的人参与决策。这样可以避免成员陷入双重承诺,最后两个项目都认为自己获得了保证。
可执行的冲突处理顺序通常是:先确认是否真的必须同一时间完成;再尝试调整顺序或拆分交付;随后评估替代技能、短期借调或外部支持;最后由业务决策者在范围、时间和成本之间做取舍。每次调整都要同步更新受影响的承诺,而不是只改内部表格。
6. 让资源计划有固定节奏,也允许重大事件触发重排
多数团队需要一个稳定的检查节奏,例如每周查看未来数周的负荷,每个迭代重新确认优先级,每月复盘容量假设。节奏太慢,风险发现太晚;更新过于频繁,则会带来过多管理成本和排期噪声。
除了定期检查,还应约定触发条件:关键成员离岗、需求范围明显变化、生产事故升级、外部依赖延期或关键任务估算显著变化。触发后不只是更改某个任务日期,还要检查它对后续任务、其他项目和验收节点的影响。
| 判断维度 | 负责人要看什么 | 可采取的动作 |
|---|---|---|
| 业务价值 | 此项工作是否影响核心目标或合规要求? | 调整项目顺序或明确延期代价 |
| 技能稀缺度 | 是否只有一人能独立承担? | 结对、传递知识或寻找可替代方案 |
| 依赖关系 | 是否阻塞多个后续工作? | 提前评审、拆小交付或先完成接口约定 |
| 切换成本 | 成员转入新工作需多久恢复上下文? | 减少临时借调,或安排完整交接窗口 |
| 不确定性 | 估算是否基于已验证条件? | 先做验证任务并缩小承诺区间 |

五、案例与数据观察:把一位关键成员的排期冲突变成组织决策
1. 情景:三个项目同时争抢同一位系统专家
以下是匿名化情景推演,不应理解为某一家企业的公开案例。某组织有三个并行项目,都需要一位熟悉核心系统的资深工程师。项目甲要求在三周内完成接口改造,项目乙希望他支持架构评审,项目丙则需要他处理一项历史数据迁移。三位项目负责人各自的计划都合理,但三项工作的高峰期重叠。
最初的安排把专家每周40小时全部切分:甲项目16小时,乙项目12小时,丙项目12小时。纸面上没有超时,实际却需要反复切换上下文,还要参加多个临时评审。负责人发现任务虽然持续推进,交付日期却连续后移,其他成员也在等待专家完成设计确认。
2. 先拆出专家必须亲自完成的部分
调整时,团队没有直接要求专家加班,而是把三项工作拆成判断、执行和验证。架构方向与风险签核由专家负责;重复性测试、数据清理和文档整理则由其他成员在模板和评审机制下承担。项目甲先由专家集中完成一次接口决策,之后由两位工程师执行;项目乙将评审安排成固定时段,避免临时插会;项目丙先做小样本迁移验证,再决定是否扩大范围。
这项调整的重点不是把专家“复制”给别人,而是把稀缺判断和普通执行分开。若任务确实需要专家亲自完成,就明确为单点风险并安排缓冲;若其他成员经过指导能完成,就把指导成本一次性投入,换取后续并行能力。

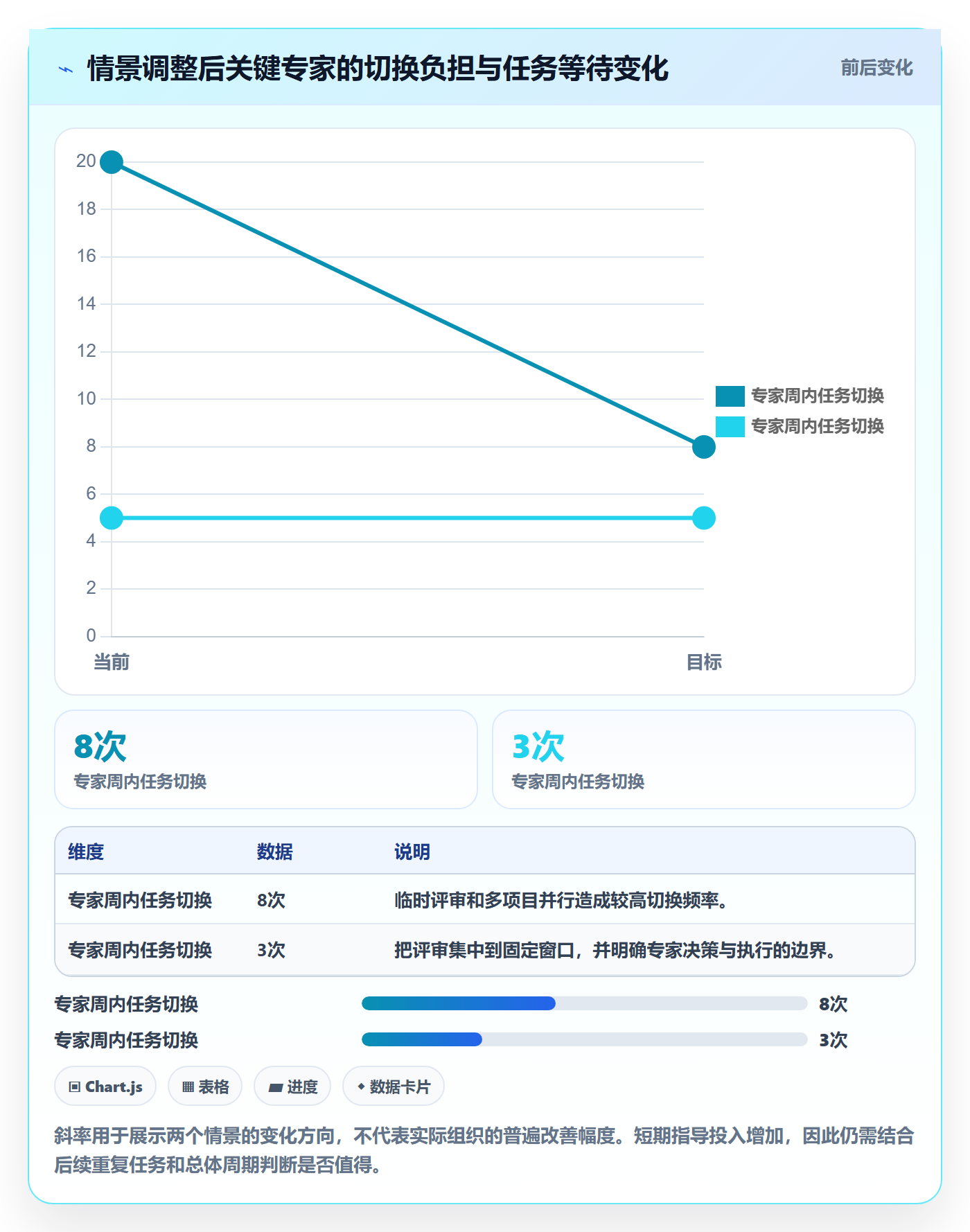

3. 情景推演的前后变化
下表中的数字是为说明决策过程而建立的样本推演,不是实测数据。假设调整前,专家在一个工作周内切换8次,相关任务累计等待约18个工作日;调整后,通过固定评审窗口和任务拆分,将切换降到3次,等待约9个工作日。这里的“等待”是跨任务阻塞时间估算,并不等于成员完全闲置。
| 观察项 | 调整前情景 | 调整后情景 | 解读 |
|---|---|---|---|
| 专家周内任务切换 | 8次 | 3次 | 按固定窗口处理评审,降低上下文切换频率 |
| 关键任务累计等待 | 约18个工作日 | 约9个工作日 | 通过提前决策和并行执行缩短阻塞时间 |
| 由专家直接承担的工作占比 | 约75% | 约45% | 将可标准化执行工作转给其他成员,保留关键判断 |
| 新增成员指导投入 | 约0.5人天 | 约2人天 | 短期增加知识传递成本,以换取后续并行能力 |
调整后并非所有指标都立即改善。专家要投入更多时间做知识传递,团队短期可交付工时可能下降;但如果同一类工作会反复发生,这笔投入可能减少后续等待。若只是一次性任务、剩余周期很短,培养替代者的回报未必能在本项目中实现,直接安排专家集中完成反而可能更合理。
4. 观察效率时不要只数完成项
完成事项数量容易受任务拆分方式影响。把一个工作拆成十张卡片,数字看起来可能比一张卡片多,但不代表用户更早获得价值。资源管理复盘应同时看交付周期、等待时间、返工、延期原因、关键技能集中度和成员负荷。只有能解释发生了什么的数据,才适合指导下一轮分配。
数据也需要明确口径。例如,“等待时间”应说明从什么状态开始计时、是否包含周末、暂停状态如何处理;“利用率”应说明分母是合同工时还是有效容量。口径不一致时,团队看似在比较数据,实际是在比较不同定义。

六、不同情况下的行动建议:先识别问题类型,再选资源动作
1. 小团队、项目少:先用轻量规则避免过度管理
如果团队只有一个项目或少数成员,复杂的资源模型可能比问题本身更耗时。负责人可以维护一张简单的周计划:成员、主要工作、可用时间、关键依赖、风险和预计完成窗口。每周用短会确认变更,避免把时间花在频繁维护精细到小时的排期上。
小团队也应建立最基本的技能备份。每个关键模块至少确认一位可协助的人,并安排代码评审、交接文档或结对任务。人员少并不意味着技能管理不重要,恰恰因为替代空间小,知识集中造成的风险更高。
2. 中型团队、多项目并行:建立统一容量与冲突处理口径
当多个项目开始共享研发、测试或设计成员时,统一容量口径比增加更多排期表更重要。团队至少要规定工时单位、状态定义、谁负责更新、多久检查一次,以及冲突如何升级。项目负责人可以共同查看未来数周的关键岗位负荷,但不需要把每个成员的每分钟都纳入管理。
在这个规模下,可以先使用共享看板或项目管理平台试点,优先解决资源冲突可见性和依赖透明度。试点应选一到两个真实痛点,例如关键岗位被重复承诺、跨团队等待过长或变更后排期不同步,并在上线前约定衡量指标。
3. 大型组织、百人以上:先统一治理,再评估平台能力
中大型组织涉及多个部门、业务线和管理层级,资源问题往往不仅是排期问题,还与预算归属、优先级裁决和团队边界有关。此时需要明确谁拥有容量数据、哪些角色可以调整承诺、跨部门冲突由谁决策,以及临时借调如何记录。没有治理规则,系统中的资源数据很容易变成过期的填报义务。
若评估PingCode等项目管理平台,可用实际场景验证其适配性:能否查看多项目负荷,能否区分角色和技能,能否追踪依赖变更,权限能否适配组织结构,数据能否与现有流程衔接。还要测算管理员维护时间、成员更新负担、培训成本和迁移工作量。平台是否有价值,最终要看它降低了多少协调成本、减少了多少重复承诺,而不是功能模块数量。
4. 需求经常变化:把计划做成滚动预测,不做一次性承诺
如果业务优先级每周都可能变化,精确到数月后的个人排期会迅速失效。可以把近期工作按更细的粒度排定,把远期工作按团队容量和技能类别做区间预测。近期明确到负责人和依赖,远期保留方案空间,等信息更充分时再细化。
需求变更时,应同时更新范围、日期、资源和风险,而不是只在任务上添加一条新要求。每次新增工作都要回答:什么工作因此延后?是否需要替代方案?新需求的完成定义是什么?如果决策者不愿意选择延后项,就应明确指出新增承诺对整体交付的影响。
5. 关键技能单点集中:先保护交付,再逐步扩散能力
当某项能力短期内只有一人掌握,第一优先是降低当前交付风险:限制插单、集中关键评审、准备交接资料,并为离岗或故障设置替代路径。不要为了追求能力矩阵上的“多人覆盖”,把新人直接放到高风险任务上独立承担。
中长期则要选择合适的能力传递方式。结对适合隐性知识较多的工作;标准文档适合重复且规则清晰的步骤;轮值适合持续运行的职责;模块拆分适合边界明确的系统。能力扩散要结合任务频率与培养周期评估,不必为了形式上的冗余让所有成员都成为所有领域的专家。
6. 团队持续超负荷:先降承诺,再诊断结构性原因
如果连续多个周期出现加班、延期和质量回退,负责人应先暂停新增承诺,找出工作量、技能、依赖和流程中的主要瓶颈。不要在容量已经失真的情况下继续接单,再试图通过更细的跟踪挽救计划。
结构性缺口可能需要招聘、外部支持或调整团队职责;流程性瓶颈可能需要减少审批等待、改善测试环境或提前确认需求;需求过多则需要业务优先级裁决。行动要对应原因,单纯增加人数未必能解决职责不清或上游输入不稳定的问题。
| 当前状况 | 优先动作 | 不建议的做法 | 判断是否有效 |
|---|---|---|---|
| 少数项目、团队规模小 | 使用轻量周计划,记录容量和关键备份 | 细化到每小时并频繁改排期 | 冲突能否提前发现,交接是否更顺畅 |
| 多项目共享同一岗位 | 统一口径、展示负荷、明确裁决人 | 让成员自行协调多个负责人 | 重复承诺和等待是否下降 |
| 百人以上跨部门协作 | 先定治理规则,再评估平台与集成 | 先上系统后补决策机制 | 数据更新成本是否低于协调收益 |
| 需求高度不确定 | 滚动预测、先验证再承诺 | 对远期工作给出虚假精确日期 | 预测区间是否随信息增加而收窄 |
| 关键技能只有一人掌握 | 保护当期交付并安排有边界的知识传递 | 无准备地把高风险任务交给新人 | 是否出现可验证的替代能力 |

七、工具与数据:让管理系统减少协调成本,而不是增加填报负担
1. 先确定最小数据集
资源数据采集得越多不一定越有用。负责人可以先从能够支持决策的最小字段开始:成员或角色、所属团队、技能类别、可用时间、任务优先级、预计投入、依赖关系、状态更新时间和风险。每个字段都应能回答一个具体问题;如果没有人会依据该字段采取行动,就要重新考虑是否值得维护。
资源数据还应区分计划值与实际观察值。计划投入用于预测,实际投入用于复盘,两者不能互相覆盖。若任务从预计20小时变成实际45小时,负责人要看偏差来自需求变化、估算假设、等待还是返工,而不是仅把数字改成45小时后结束讨论。
2. 重点验证跨项目视图和变更后的连锁影响
对于多项目组织,平台是否能展示一位成员的总体负荷、关键技能的供需、不同项目的依赖和日期变化,通常比单项目甘特图更接近资源管理的核心。负责人应拿真实场景验证:一个人被两个项目同时预订时,系统是否能识别冲突;上游日期变化后,哪些后续任务会受影响;项目优先级变化后,哪些承诺需要重新确认。
若考虑PingCode,可把评估拆成业务适配、数据治理、协作成本和长期维护四部分。比如先选一个跨团队项目,记录试点前的资源协调耗时、冲突发现时间和数据更新频率,再进行一段时间的试运行。通过前后对比判断平台是否带来改善,而不是因为已经投入实施成本,就默认它必然产生价值。
3. 用指标组合避免单一指标误导
建议选择少量互相补充的指标,而不是堆出一页无法解释的仪表盘。负荷指标说明团队接近容量上限的程度,流动指标说明工作在制和等待情况,结果指标说明承诺是否兑现,风险指标则提示关键能力是否过度集中。至少要同时看过程和结果,避免将高利用率误判为高效率。
- 可承诺容量与计划容量:显示当前计划是否超出团队可用范围。
- 关键任务等待时间:定位依赖、评审或决策造成的阻塞。
- 准时交付率与延期原因:评估承诺质量,并区分外部变化和内部执行问题。
- 工作在制数量:观察团队是否同时开启过多工作,导致完成时间变长。
- 关键技能备份覆盖:识别只有一人能够承担的工作类型。
- 数据更新时效:判断资源视图是否足够新,能否用于真实决策。
4. 建立数据质量约束,但不要把维护责任全压给执行者
如果资源数据只有成员负责更新,项目负责人和职能负责人却不提供优先级或变更信息,数据最终会变成单方面填报。更好的机制是明确数据责任:任务负责人更新工作状态,项目负责人确认范围与优先级,团队负责人提供容量和人员变化信息,治理角色检查跨项目口径与冲突。
系统可以设置更新时间提醒、异常负荷提示和重复分配检查,但提醒必须连接到明确的处理动作。若告警每天大量出现却无人处理,团队会迅速忽视它。先少量配置高价值规则,确保每条告警都能找到决策人,再逐步扩大自动化范围。

八、不同情况下的取舍:没有一种资源方案能同时满足所有目标
1. 短期交付与长期能力建设之间的取舍
让专家直接完成任务,通常能减少当期交接和指导成本;安排成员结对或接手,则可能增加当前周期的投入,却有机会降低未来的单点依赖。判断依据包括任务是否重复发生、替代者培养周期、未来需求量和当前截止日期的刚性。
如果这是一次性、高风险且期限很近的任务,专家集中处理可能更稳妥,但应同步保留必要的交接记录。如果类似工作会持续出现,则至少安排一位成员参与评审或执行,让知识传递成为交付的一部分,而不是等事故发生后再补课。
2. 高利用率与应对突发工作的取舍
把人员排得更满,能在稳定需求下增加短期计划产出;保留容量,则能应对故障、临时变更和验收问题。适合的缓冲并不存在一个对所有团队通用的比例。应回看过去几个周期的需求变化、运营负担和计划偏差,再决定预留多少容量。
如果缓冲一直被使用,说明它可能不是“浪费的空闲”,而是团队实际需要的运营容量。若长期几乎没有使用,可以逐步调整,但应观察调整后等待、延期和加班是否上升。缓冲的价值不只在被使用时,也在避免每次小波动都破坏承诺。
3. 人员借调与团队稳定之间的取舍
短期借调能够快速缓解局部瓶颈,但会引入交接、领域学习和原团队回补成本。适合借调的情况通常是任务边界明确、时间窗口有限、接收团队能够提供上下文,并且原团队有真实容量可以释放。若只是把一个人的时间切成碎片,名义上借到人,实际上可能没有获得有效产能。
需要借调时,应写清投入比例、起止时间、工作范围、决策人和回归安排。不要用“有空时帮一下”这样的模糊承诺替代资源安排,否则成员会同时承担两个团队的责任,却没有任何一方承认任务优先级冲突。
4. 专项团队与矩阵协作之间的取舍
专项团队能减少多项目争抢和上下文切换,适合长期、边界清晰且工作量稳定的目标;矩阵协作能灵活共享稀缺技能,适合工作量波动较大、专业能力集中在少数岗位的组织。两者并非互斥,组织可以让核心团队稳定承担主要工作,再通过明确机制处理短期跨团队支持。
选择组织方式时,应比较协调成本而非只比较人员数量。若多个项目每周都要争抢同一岗位,专项配置或固定服务窗口可能更高效;若某技能只在少数阶段出现,长期固定配置就可能造成闲置。决策还要考虑成员归属、职业发展和质量责任,不能只看短期排期。
5. 精确排期与滚动计划之间的取舍
精确排期让近期协作更清楚,但远期信息不足时,精确度容易制造虚假确定性。滚动计划则保留调整空间,却需要负责人持续维护优先级和假设。任务越接近执行、依赖越明确,就越值得具体排定;任务越远、变化越多,就越适合使用区间和容量预留。
可以把计划分成三个层次:已承诺的近期工作、需要验证的候选工作、尚未承诺的远期需求。每层使用不同的确定性口径,避免业务方把远期预测误读为交付保证。更新计划时,应保留变更原因,帮助组织学习哪些假设经常失效。
| 决策议题 | 选择方案A的主要收益 | 选择方案A的主要代价 | 更适合的条件 |
|---|---|---|---|
| 专家亲自做或带人做 | 专家亲自做可减少当期指导和交接时间 | 关键知识继续集中,未来仍可能等待 | 一次性任务、时间紧且风险高 |
| 提高利用率或保留缓冲 | 提高利用率可在稳定条件下扩大短期安排 | 突发事件更容易导致延期和加班 | 需求稳定且运营负担可预测时更适合提高负荷 |
| 临时借调或维持团队稳定 | 借调可快速补充局部能力 | 产生切换成本并影响原团队工作 | 工作边界明确、借调窗口完整时更适合 |
| 精确排期或滚动预测 | 精确排期便于近期执行协作 | 远期精确数字可能形成错误承诺 | 任务和依赖越明确,越适合具体排定 |
九、常见问题:项目负责人最容易卡住的资源管理决策
1. 项目负责人是否应该掌握每位成员的全部工作内容?
不需要掌握每个人的每个细节,但需要看见会影响承诺的工作:关键职责、有效容量、重要依赖、风险和当前优先级。对于稳定、低风险的日常工作,可以由团队负责人管理;对于跨项目冲突、关键技能瓶颈和里程碑风险,项目负责人必须能够及时了解。
2. 应该按工时还是按任务数量分配资源?
两种口径都不够完整。工时能帮助估算容量,但未必表达工作复杂度和等待;任务数量容易受拆分方式影响。更稳妥的做法是按工作包评估必要技能、预计投入、完成条件和依赖,再用团队历史数据检查承诺是否符合实际交付能力。
3. 没有准确的历史数据,如何开始估算容量?
先从简单、可持续的观察开始:记录成员可用时间、固定运营投入、计划工作和实际完成情况。连续观察数个周期后,再识别偏差来自哪里。初期使用保守区间并公开假设,比为了让计划显得专业而给出精确到小时的数字更可靠。
4. 资源利用率应该设定多少才合理?
不存在适用于所有团队的统一答案。运营支持多、需求变化快、依赖复杂的团队需要更大缓冲;任务重复、输入稳定、流程成熟的团队可以通过历史数据评估是否提高负荷。要同时观察准时交付、等待、返工和加班,不能把利用率当作单一绩效目标。
5. 关键成员临时请假,应该怎么处理?
先区分不可延期任务和可重新安排任务,再检查是否有已记录的方案、交接信息或替代人员。若没有替代者,不要假装原计划仍然成立;应及时调整范围、日期或验收顺序,并明确由谁批准变更。临时缺席事件也应纳入后续风险复盘,改善备份机制。
6. 什么情况下值得采购或引入项目管理平台?
当跨项目冲突频繁出现、信息分散导致协调时间过高,或负责人无法获得可靠的负荷与依赖视图时,可以评估平台。试点前应确定要解决的问题和衡量方式,例如资源冲突发现时间、计划更新耗时、重复承诺次数和数据维护负担。若流程和优先级规则尚未确定,先治理再选工具通常更稳妥。
7. 资源冲突由项目负责人还是职能负责人裁决?
日常任务安排可由项目负责人和团队负责人协同处理;涉及多个项目优先级、预算承诺或组织目标时,应由有权决定业务取舍的人裁决。关键是事先明确边界,避免每次冲突都从头争论。承担任务的人不应被要求独自解决不同负责人之间的优先级矛盾。
8. 如何判断是缺人,还是管理方式有问题?
先拆解等待、返工、任务切换、工作在制和技能瓶颈。若团队在明确目标、减少等待和调整流程后仍长期无法满足稳定需求,可能存在真实容量缺口;若大量时间耗在重复沟通、审批等待或返工,增加人手未必是首选。判断要基于过程数据和具体案例,不能只凭忙碌感。
十、结语:资源管理的价值,是让承诺与现实保持一致
项目负责人管理资源,不能只问“谁还有空”,还要问“谁具备完成这项工作的能力”“这段时间是否真的可用”“为了安排这项工作,组织准备让什么延后”。这三个问题把资源讨论从个人忙闲,转回到交付价值、技能约束和组织选择。
最值得记住的判断是:资源冲突不是排期表上的瑕疵,而是优先级与能力约束没有被公开处理。不要用加班、临时插单和精细化填表掩盖它。先核实有效容量,再识别关键技能和依赖,最后由有权的人做出范围、时间与资源的取舍。
下一步可以先做一件小事:选取未来四周内最容易冲突的一个团队,计算名义工时、固定占用和可承诺容量;标出只有一人能承担的关键工作;再约定冲突升级与重排规则。用真实数据运行一个周期,复盘预测偏差和等待来源。比起一次性建立复杂制度,这种小范围验证更容易发现问题,也更容易形成适合自身组织的资源管理实践。
常见问题解答(FAQ)
1. 项目负责人如何判断团队成员是否已经超负荷?
我负责的项目经常同时推进多个需求,大家看起来每天都很忙,但任务还是不断延期。我想知道,除了问一句“最近忙不忙”,有没有更可靠的办法判断一个人是否已经超负荷?
不要只看工时或任务数量,要同时看可用容量、任务切换和交付风险。可以先按周估算成员容量:每周工作日扣除会议、支持事务和休假,再预留约20%的缓冲;例如每周40小时,会议与协作占8小时,缓冲留8小时,计划任务最好不超过24小时。再检查是否有人同时负责多个高优先级任务、任务频繁被插入、评审或交付连续延期。
若这些信号同时出现,应暂停新增分配,先由负责人和相关方重新排优先级,而不是要求成员靠加班消化。容量估算不是精确计时工具,重点是尽早暴露冲突。
2. 项目任务应该怎样分配,才能兼顾技能匹配和成员成长?
我分配任务时,常常把熟悉某项工作的成员继续安排在同类任务上,短期交付确实更稳。但时间久了,其他人缺少锻炼机会,关键工作也越来越依赖少数人,这种情况该怎么平衡?
先区分任务的交付风险,再决定由谁主责、谁参与。高风险或时间紧的任务优先安排有经验的人主责,同时让一名有成长空间的成员参与设计、实施或复盘;低风险、边界清晰的任务则适合交给成员独立负责。分配前明确验收标准、求助路径和检查节点,避免把“培养”变成无人兜底。
可以每两周检查一次关键任务是否只有一人掌握:如果某项工作缺少替补,就安排结对或文档交接。判断是否有效,不只看任务是否按时完成,也看后续类似工作能否减少单点依赖。
3. 项目中途出现紧急需求时,负责人怎样调整资源而不让原计划失控?
我遇到过临时需求被直接塞进团队排期的情况,结果新任务做了,原有承诺却延期,最后还要逐个解释。我想知道,紧急任务进来时,怎样调整才算对团队和业务都负责?
把新增需求当作一次明确的优先级交换,而不是默认叠加。先确认截止时间、业务影响、延迟后果和是否存在临时替代方案,再与需求方及相关负责人决定:替换哪项原任务、缩小哪些范围,或增加什么资源。更新计划时记录调整前后的负责人、目标日期和被推迟事项,并及时通知受影响的人。
举例来说,如果新增任务预计占用两人各两天,就应明确指出哪两项原任务因此顺延,不能只把新任务写进看板。若所谓紧急需求每周反复发生,应复盘其来源,检查需求入口、变更审批和应急容量,而不是长期靠插队解决。
4. 没有专门的资源管理软件,项目负责人怎样掌握团队资源?
我们团队规模不大,目前用表格和会议跟进任务,暂时不想为了管理再引入复杂系统。我担心表格很快过时,也想知道至少要记录哪些信息,才能看出资源冲突并及时调整?
小团队可以先用一张共享表格管理未来两到四周的安排,字段控制在足以支持决策的范围:成员、任务、优先级、预计投入、开始与截止时间、依赖关系、状态和风险。每周固定更新一次,遇到重大变更再即时维护;会议重点讨论超出容量、关键依赖无人承接、截止日期冲突的项目,不逐行念表。
若负责人需要反复合并多人版本、同一任务出现不同状态,或无法追溯谁在何时改了排期,就说明表格的维护成本和信息风险已开始上升,可以评估某项目管理工具。是否换工具,应看它能否减少重复更新、提高资源冲突的可见性,而不是看功能数量。
核心关键词
文章包含AI辅助创作:技能最佳实践:项目负责人资源管理最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537395
读者评论
我们团队以前按每周40小时排任务,后来把会议、值班和支持工单单独记下来,才发现项目时间比预想少不少。缓冲比例确实不能照搬,按自己几个月的记录估更靠谱。
技能矩阵容易变成主观打分表。我们后来用“能否独立处理某类问题”来标注,还安排结对培养备份人选,至少比只写熟悉程度更能指导分工。
跨项目冲突最后还是要有人定优先级。看板能让大家看见谁被重复安排,但如果业务方都不愿意调整范围或日期,工具再细也只是把问题摆出来。
