项目负责人做资源分析时,最容易被误导的数字往往是“利用率”:团队利用率达到 95%,看起来很饱和,项目却仍然延期;利用率只有 70%,也不一定代表人力浪费,可能是关键岗位被会议、审批和临时支持切碎了。资源管理真正要回答的不是“每个人有多忙”,而是“关键能力是否在正确时间投入正确工作,以及这项投入能否转化为可交付结果”。
一、先讲核心结论:资源数据不是忙碌度排行榜
1. 先看交付风险,再看资源利用率
我做项目资源复盘时,会先问三个问题:承诺的交付日期是否可信,关键任务是否有人负责,团队当前的工作量是否超过可持续承载能力。利用率只是辅助信号,不能单独作为结论。
一个团队的平均利用率即使只有 75%,也可能因为唯一的架构师同时卡住三个项目而存在高风险。反过来,团队利用率接近 90%,如果任务已经完成、交接明确、支持工作有轮值,也未必意味着马上要扩编。
资源分析的起点应是项目结果和约束,终点才是人员安排。如果分析直接从员工工时排名开始,通常会把问题推给个人,而不是发现优先级冲突、依赖等待或需求频繁变更。
2. 用四类数据建立判断框架
我建议把资源数据分成四类:供给、需求、流动和结果。供给描述可用能力与可用时间;需求描述承诺工作与临时工作;流动描述任务如何经过等待、交接和返工;结果描述交付、质量与业务价值。
这四类数据要相互校验。只看计划工时,会漏掉临时支持;只看实际工时,会漏掉无效等待;只看任务完成数,又会鼓励拆小任务、忽略复杂度。没有交叉验证的单一指标,最多是线索,不是管理结论。
| 数据类别 | 核心问题 | 建议关注的指标 | 容易误读的地方 |
|---|---|---|---|
| 供给 | 团队有哪些能力,何时可用 | 净可用人天、技能覆盖率、关键岗位备份率 | 把名义人数当作可投入产能 |
| 需求 | 哪些工作已承诺,哪些仍在排队 | 需求人天、待排工作量、优先级变更次数 | 把所有需求都当作同等确定的承诺 |
| 流动 | 工作如何推进,堵在什么环节 | 等待时长、在制任务数、返工比例、交接次数 | 把任务停滞归因于个人效率 |
| 结果 | 投入是否换来交付与质量 | 按期交付率、缺陷逃逸率、计划偏差、价值兑现情况 | 只统计按期完成,不看质量和后续维护成本 |
对于中大型企业或 100 人以上组织,资源数据还要能说明跨项目的冲突。以 PingCode 这类面向中大型组织的项目管理平台为例,管理者应关注的不只是单个项目内的任务分配,还包括跨团队需求、人员能力、项目优先级与实际投入之间能否形成一致视图。平台本身不会替管理者作出取舍,关键是先定义数据口径和决策责任。
3. 用“可解释的偏差”代替“漂亮的平均数”
月度平均利用率、平均延期天数和平均工时都可能掩盖极端情况。假设一个团队十个人中,九个人利用率为 70%,一位测试负责人连续三周承担多个项目的上线验证,团队平均值仍可能看起来合理,但系统性风险已经集中在一个岗位上。
因此,资源分析至少要同时展示平均值、分布和关键岗位情况。管理者需要知道谁长期超载、哪些任务等待同一能力、什么工作被临时插入,以及偏差持续了多久。
二、背景和真实场景:计划表里的空闲,不一定是真空闲
1. 名义产能与净可用产能之间隔着一层现实
项目计划常以“人数乘工作日”估算产能。例如,五名成员在一个 20 个工作日的月份里,名义产能是 100 人天。但成员还要处理评审、沟通、值班、休假、招聘面试、环境维护和突发问题,实际可投入项目任务的时间通常低于这个数。
这里不应把某个固定折减比例当成所有团队的真理。支持型团队、研发团队、合规项目和跨时区项目的非项目时间结构不同。更可靠的做法,是连续记录六至八周的时间类别,建立本团队自己的基线,并将低频大事件单独标注。
例如,团队每月名义上有 100 人天,近两个月记录到例行会议和跨团队协调占 14 人天、值班支持占 9 人天、休假培训占 7 人天。此时净可用产能约为 70 人天。若项目计划仍按 100 人天排布,后续出现“大家都很忙但计划总落空”,并不是成员突然效率变差,而是最初的容量假设偏高。
2. 工作被切碎,是利用率失真的主要来源之一
资源计划通常按周或按月分配,实际工作却可能一天之内被切换多次。一个开发人员上午参加评审,下午处理线上问题,随后又被拉去支持另一个项目,最后只剩一段不足以完成复杂任务的时间。工时表上看,他可能“都做了”;交付流上看,每件工作都在等待。
任务切换的影响不应被简单折算为一个统一的损耗百分比。工作复杂度、切换频率、上下文差异和恢复时间都会影响结果。资源复盘中更有用的观察是:高优先级任务一周内被打断几次,打断后多久恢复,是否出现重复阅读、重复测试或重新确认需求的情况。
如果系统只能记录每人每天的总工时,却无法记录工作类型与任务状态,管理者就容易将“投入时间很多、交付却不多”解释成执行力问题。实际上,阻塞可能来自决策等待、环境准备、需求不稳定或关键人员被多个项目同时占用。
3. 中大型组织的难点通常是跨项目冲突
在小团队里,负责人往往能直接知道谁在做什么。规模扩大后,部门、项目和职能之间开始使用不同的计划周期与优先级语言:项目经理认为需求已经排入计划,职能经理认为人员仍要承担日常支持,业务方则认为新需求必须马上上线。
这时,冲突不是“谁不配合”,而是组织缺少一个共同的资源承诺规则。某位专家可能在多个项目计划里都被当作可用人员,导致每个项目单独看都合理,放在一起却不可能同时兑现。
在这类场景中,资源管理平台的价值在于减少信息分散,帮助管理者对齐项目、角色、时间窗口和工作状态。它不能自动解决项目优先级争议,也不能替代人员主管对技能培养与负荷可持续性的判断。
4. 数据口径不一,会让同一场会议出现多种“事实”
常见口径冲突包括:有人把请假时间从计划工时中扣除,有人没有扣;有人把缺陷修复算进原项目,有人记为运营支持;有人按任务估算工时报告,有人按实际登记工时报告。若不先统一口径,会议上看到的不是不同意见,而是不同数据定义。
我通常先明确三件事:统计对象是谁,统计周期是什么,统计的“投入”究竟指计划、登记还是实际经过的时间。口径文件不必很长,但必须能让另一个项目负责人独立复算关键数字。
三、常见误区:指标看起来精确,决策却可能更差
1. 把高利用率等同于高效率
高利用率说明资源被安排得多,不代表价值产出高。若成员一直处于满负荷状态,临时缺陷、需求澄清和知识传递都没有缓冲空间,项目就会对偶发事件异常敏感。
尤其要警惕把利用率设成个人考核目标。目标一旦绑定个人评价,成员可能倾向于把低价值事务登记成项目工作、延迟暴露风险,或拒绝帮助其他团队。数字可能变好,组织协作反而变差。
利用率适合用于观察负荷与容量边界,不适合单独用作个人绩效排名。如果管理者需要评估贡献,应结合交付质量、问题解决、协作影响和岗位职责,而不是将工时占用当作贡献本身。
2. 把估算偏差都归因于执行不力
计划工时与实际投入不一致,可能是需求范围变了,也可能是依赖团队延期、技术方案不确定、测试环境不稳定,或者估算时缺少关键输入。若只问“为什么没有按估算完成”,很容易让成员倾向于报更大的缓冲,而不是准确暴露不确定性。
我会把偏差拆成可识别的来源:范围变化、依赖等待、返工、估算误差、资源冲突和突发支持。拆解的目的不是找一个人承担责任,而是判断下一次计划应该改哪条假设。
3. 用完成任务数比较不同岗位和不同项目
任务数量与工作难度、风险、依赖和质量要求并不成正比。将开发、测试、设计和业务分析的完成件数放进同一张榜单,通常会奖励容易切分的工作,惩罚复杂而高风险的工作。
同样,跨项目比较工时也要谨慎。一个项目可能处于探索阶段,另一个项目可能处于稳定交付阶段;前者的不确定性更高,估算误差也更大。应先比较相似阶段、相似工作类型和相近团队条件,再讨论差异。
4. 把计划人天当成可承诺的人天
任务估算是对工作量的判断,不等同于成员在日历上完全可用。一个任务估算 10 人天,不意味着负责人可以在接下来的两周连续投入 10 天,也没有说明任务是否依赖评审、测试环境或外部确认。
计划承诺至少要补齐人员可用时间、依赖关系、工作顺序和不确定性。若一个任务有高风险依赖,却在计划里被排成连续工作量,后续计划偏差几乎是被提前写好的。
5. 用月底汇总解释每天发生的问题
月报适合看趋势,不适合单独还原过程。月末显示某项工作超时 30%,管理者可能无法判断超时来自第一周的需求变化,还是第三周的等待与返工。若过程数据缺失,团队只能依靠记忆争论。
资源分析需要保持足够轻量的过程记录。例如,在任务状态变更时记录阻塞原因,在范围变化时保留变更日期和影响,在临时工作出现时标记其来源。记录不是为了增加填表负担,而是为了让偏差能被解释。
6. 以为工具上线就会自动生成可信判断
工具可以统一视图、保存变更、减少手工汇总,但如果任务没有负责人、工作状态长期不更新、临时支持不入账,仪表盘只会更快地展示不完整信息。
选择系统时,我会关注它能否支持组织现有的项目层级、角色管理、计划与实际记录、跨项目查看、权限控制和数据导出,也会验证团队能否以可承受的成本维护数据。对 100 人以上组织来说,还要评估不同部门的工作方式能否在同一套规则中并存。
四、专业判断逻辑:从容量到结果,逐层定位问题
1. 先定义资源分析的决策问题
开始拉数据之前,先确定这次分析要支持哪种决策:是否接受新需求、是否调整里程碑、是否借调人员、是否增加外部支持,或者是否降低并行项目数。没有决策问题,数据很容易越拉越多,却没有行动出口。
不同决策需要不同时间尺度。判断本周是否会阻塞,要看日级任务和依赖;判断季度是否需要招聘,要看技能缺口、需求预测和人员流动;判断某项目是否值得继续投入,则要结合价值、风险、成本和战略优先级。
2. 计算净可用产能,不直接使用名义工时
对每个角色或团队,可以先采用一个透明的容量估算式:净可用产能 = 计划工作日 × 人数 × 标准日工时 − 已知休假与固定职责工时。这里的标准日工时是统计口径,不是对员工的强度要求。
接下来再区分可计划工作与不可预测工作。若团队承担线上支持,就应从历史数据估计支持工作的平均需求与波动区间,而不是假设它每月固定占用同样时间。对于波动较大的团队,可用过去数月的中位数和高位分位数共同判断,避免被单月异常值带偏。
例如,一个五人团队每月名义产能 100 人天,固定职责和已知休假合计 24 人天。过去四个月的临时支持分别占 8、11、15、10 人天。若团队没有其他缓冲,按照中位数 10.5 人天估算,计划容量约为 65.5 人天;若需要为高峰风险留出保护,则应讨论采用更保守的支持预留,而不是把 76 人天全部排满。
3. 看资源需求的确定性,而非只看需求总量
需求可以按确定程度分层:已承诺需求、待确认需求、探索性工作和突发支持。不同层级不应使用同一套承诺规则。已承诺任务要有负责人和时间窗口;待确认工作要说明前置条件;探索性工作则需要限定投入上限与验证目标。
把所有需求加总后再与容量比较,会把不确定的想法误当成确定工作。相反,按确定性分层,可以让项目负责人回答:当前交付计划究竟被什么挤压,是已承诺工作太多,还是候选需求没有及时取舍。
4. 从负荷率转向关键路径与关键技能覆盖
我更重视两类结构性信号:一是关键路径上的任务是否有明确负责人和备份,二是关键技能是否被单点人员垄断。一个岗位需求总量不高,但若只有一人掌握上线操作,仍是高风险资源。
技能覆盖率可按“能独立完成该类关键工作的人数 ÷ 该类关键工作所需的最小覆盖人数”定义。这个指标应按团队约定解释,不能机械追求所有技能都由多人掌握。对低频、高风险技能,培训、文档和演练可能比长期配置冗余人员更合算。
5. 用流动数据区分工作量问题和流程问题
如果任务在制数量持续增加,平均完成周期也变长,但登记投入没有显著增加,可能是等待和并行过多,而不是人手不足。若任务频繁退回、缺陷重复出现,则需要检查需求清晰度、验收标准和质量保障,而不是单纯增加投入。
建议把“工作时间”和“日历周期”分开看。工作时间回答投入了多少人力;日历周期回答从开始到完成经历了多久。二者的差距越大,越需要追查等待、排队、审批或跨团队依赖。
6. 用结果指标验证资源调整是否有效
增加人手之后,不能只确认团队利用率下降了。更重要的是看关键交付是否提前、等待是否减少、质量是否稳定、临时加班是否下降。资源调整若没有改变瓶颈,就可能只是把拥堵从一个环节转移到另一个环节。
每次重要调整都应提前定义验证期和预期结果。例如,借调一位测试人员四周,目标可以是缩短关键版本的测试排队时间,而不是笼统地要求“提高效率”。四周后若排队未下降,应复查环境、需求冻结和测试准入条件。
五、案例与数据观察:先找瓶颈,再决定是否加人
1. 一个跨项目团队的模拟复盘
下面的案例是用于演示分析方法的情景模拟,不代表任何企业的实际统计。某产品组织有 24 人,分成三个项目小组,另有少量共享职能人员。项目负责人发现两个版本连续延期,于是提出增加两名开发人员。
我不会立即批准增员,而会先把最近八周的数据按工作类型和状态拆开。模拟数据中,团队平均利用率为 84%,看起来并未达到极端饱和;但关键接口开发由两人承担,其中一人同时参加三个项目。任务的日历周期中位数为 13 天,实际登记投入中位数为 5.5 人天,差额显示存在明显的等待或中断空间。
进一步查看任务记录后发现,等待时间主要集中在跨团队接口确认和测试环境排队;另外,临时支持占团队投入的约 16%,却没有纳入原先的资源计划。换句话说,新增开发人员可能只能缓解部分编码工作,不能直接解决接口确认与测试排队。
| 模拟观察项 | 调整前 | 进一步拆解后发现 | 判断意义 |
|---|---|---|---|
| 团队平均利用率 | 84% | 关键接口岗位高于团队平均值 | 平均数掩盖岗位集中风险 |
| 任务日历周期中位数 | 13 天 | 实际投入中位数约 5.5 人天 | 需要追查等待与中断 |
| 临时支持投入占比 | 未纳入初始计划 | 模拟观察约 16% | 原容量计划偏乐观 |
| 测试排队时间 | 中位数约 3.5 天 | 集中在共享环境与测试人员档期 | 加开发人员未必缩短交付 |
这个复盘改变了决策顺序:先明确接口确认的时限,给测试环境设置预约和优先级规则,再从相邻团队安排短期测试支持;同时限制新需求插入的入口。两周后重新观察测试等待与任务周期,如果关键路径仍被开发能力限制,再讨论增员或调整范围。
这类案例最重要的不是某个百分比,而是分析链条:发现延期后,先区分投入不足、等待、返工和需求变更,再选择对应措施。缺少这一步,资源调配很容易变成“多派几个人试试看”。
2. 用阶段数据识别真正的排队点
以下为同一情景的示意数据。它展示任务从准备到上线的阶段停留时间,而不是人员工作时长。阶段停留时间高,可能意味着审批、依赖、环境或排队问题,不能直接解释为该阶段人员工作效率低。

3. 资源分布比团队均值更能暴露脆弱性

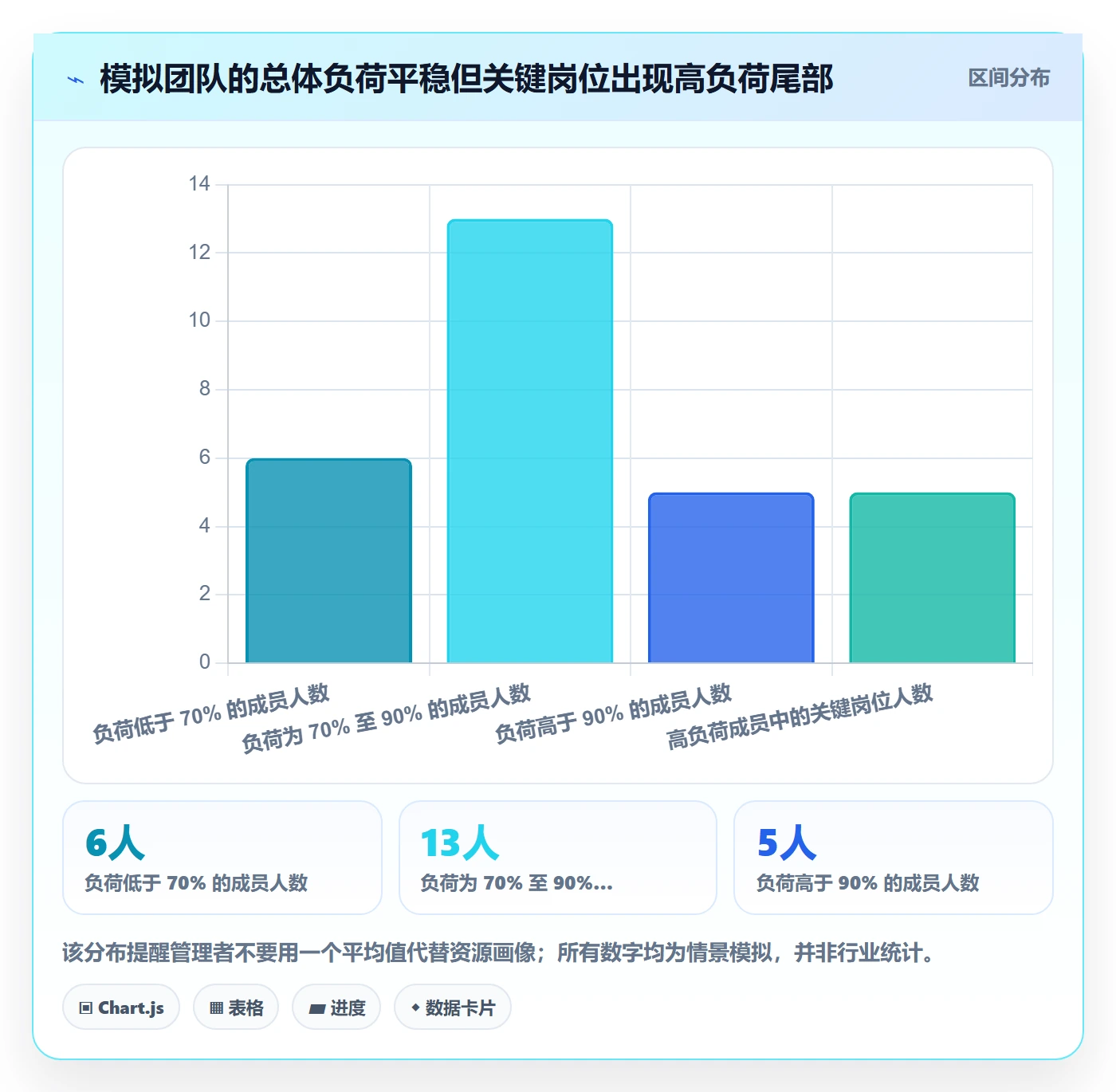

团队平均利用率 84% 不能说明每个人都处在 84%。下图用模拟分布展示一种常见情形:大多数成员负荷尚可,少数关键岗位持续超载。项目负责人应关注超载是否集中在不可替代能力上,以及高负荷是否已经持续多个周期。

4. 看调整前后的原因链,而不只看单一结果

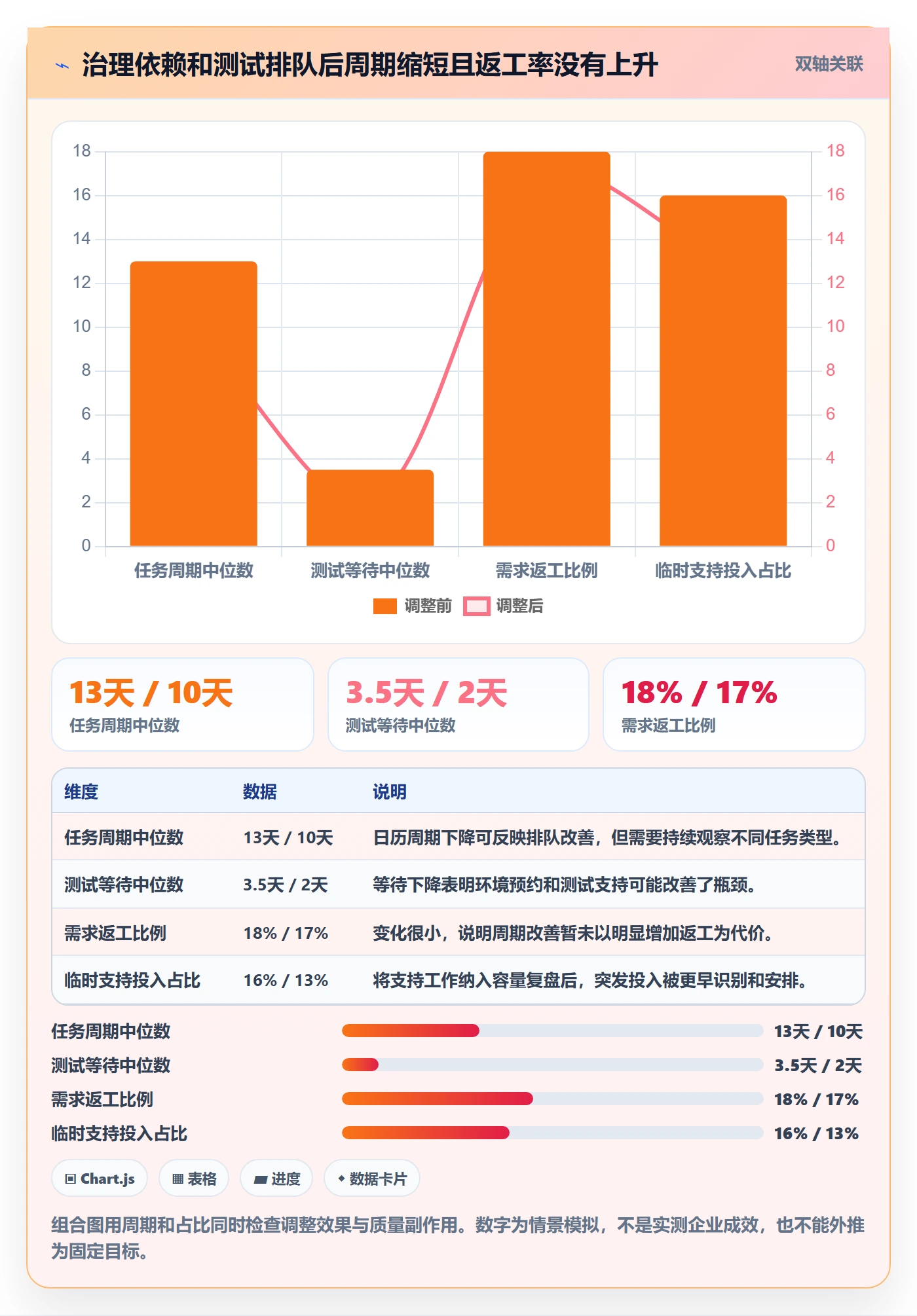

情景模拟中,团队实施了三项措施:明确接口确认责任人和时限,测试环境按项目窗口预约,临时支持进入每周容量复盘。下面的数据用于说明应如何设置验证指标,属于建议性模拟基准,不应被当成普遍承诺。

5. 哪些证据会推翻“缺人”的初始判断
如果新增人员后关键任务仍然等待同一个审批人,说明瓶颈在决策链;如果开发完成很快但测试积压,说明应优先处理测试容量或环境限制;如果计划不断被新需求打断,说明要先解决需求入口与优先级治理;如果返工集中在需求理解阶段,说明增加执行人手可能会放大无效工作。
相反,当任务已具备清晰输入、关键依赖可控、团队在合理工作负荷下仍持续无法完成承诺,而且瓶颈明确对应某项能力不足,才有更充分理由考虑增员、外包、借调或缩小范围。
六、行动建议:按组织规模和问题类型逐步落地
1. 小团队:先用轻量记录建立可信基线
小团队不必一开始就搭建复杂的资源模型。先用一个共享视图记录项目、负责人、优先级、预计时间窗、状态和阻塞原因,保持每周更新。重点不是记录每个人每小时做了什么,而是发现下周的承诺是否相互冲突。
建议每周进行一次 30 分钟的资源检查,围绕三个问题展开:关键任务谁负责,哪些任务可能等待同一人,新增工作会挤掉什么。若冲突已经出现,会议结论要明确写出被延后的工作,而不是把所有承诺都留在计划里。
小团队的记录粒度要足够轻。若成员花在填报上的时间明显超过这些数据帮助决策的价值,说明分类过细或流程设计不合理。先稳定核心口径,再考虑增加工时类别或更精细的报表。
2. 多项目组织:建立跨项目容量与优先级机制
当多个项目共享同一批专业人员时,需要有一个跨项目评审机制。会议不应逐个项目汇报进度,而应集中审查共享岗位、关键依赖和新增需求对现有承诺的影响。
可将需求分成“已承诺、候选、待澄清、暂停”四种状态,并规定只有在指定责任人完成影响评估后才能进入已承诺状态。负责人提出新需求时,必须同时说明它会影响哪项现有工作,避免“只加不减”的资源计划。
对于中大型企业及 100 人以上组织,项目管理平台可协助建立跨团队视图、权限边界与资源记录。以 PingCode 为例,评估时应通过真实项目验证:跨项目查看是否清晰,工作状态能否按组织规则配置,角色和权限是否匹配,数据是否能支持管理复盘。不要只看演示界面,也不要把工具报表直接当作组织决策。
3. 资源数据薄弱:先治理口径,再做预测
如果计划与实际记录差异很大,先不要急着用历史数据做精确预测。应挑选一至两个业务流程,统一工作类别、任务状态、统计周期和变更规则,连续观察数个周期,确认数据更新行为稳定后再讨论预测模型。
优先治理的数据通常包括:人员和角色是否正确、任务是否有负责人、时间区间是否有效、临时工作是否登记、状态变化是否及时。若这五项都不稳定,复杂图表只会增加解释成本。
4. 临时需求频繁:设置容量缓冲和入口规则
突发支持不可避免时,应当被纳入资源模型,而不是当成计划之外的“额外努力”。可以为团队设定一个基于历史观察的支持容量区间,并定期复核;当支持需求超出区间时,触发优先级讨论或范围调整。
这不是鼓励预留大量闲置产能,而是让不可预测工作有明确承载方式。若每个团队都声称临时任务很多,却没有来源分类和处理记录,管理者就无法判断问题来自真实业务波动、流程故障还是需求入口缺少约束。
5. 技能单点风险:把人员计划扩展到能力建设
当某类关键工作只能由一人完成,短期可以安排备份、文档和交叉培训,中期则要建立技能梯队。培训本身也需要容量,不能在现有排期满载的情况下假设员工可以“顺便学会”。
评估备份效果时,不要只看是否参加培训。更可靠的证据是备份人员能否在真实或演练场景中独立完成工作,文档是否能支持交接,关键操作是否有审查机制。培训目标应从“完成学习”转向“降低单点依赖”。
6. 复盘固定化:让资源分析形成闭环
一次有效的资源复盘应留下四项结果:偏差事实、原因分类、责任行动和验证日期。只有“讨论过”而没有后续检查,资源分析就会退化为定期展示图表。
建议在每次复盘结束前明确:谁负责调整计划,谁负责解决依赖,谁有权改变优先级,什么时间检查效果。项目负责人可以组织分析,但组织层面的优先级冲突需要由有决策权的人承担。
七、不同情况下的取舍:并非所有资源问题都需要加人
1. 关键技能短缺:在扩编、外援和缩范围之间选择
若工作需求稳定、技能缺口长期存在且招聘周期可接受,扩编可能是合适选择。但招聘不是立即可用的产能:新人需要熟悉系统、团队和流程,短期还会占用现有成员的辅导时间。
若缺口是短期、边界清晰且可交付物明确的工作,外部支持或短期借调可能更快。不过要计算沟通、审查、权限和知识交接成本,避免外部产能增加后,内部协调负担反而更高。
若项目价值不足以支撑投入,或交付日期没有现实依据,缩小范围和调整里程碑通常比增加人手更诚实。不能因为计划已经对外承诺,就让团队在缺少条件的情况下承担无限加班。
2. 负荷分布不均:调人之前先检查任务可迁移性
发现有人超载、有人看似有余量时,不要立即把任务平均分配。要判断任务是否能迁移、是否需要领域知识、迁移会产生多少交接成本,以及所谓空闲人员是否承担了未被计划记录的支持或培训职责。
如果任务可以模块化拆分,调配人员能减少瓶颈;如果任务高度依赖领域经验,贸然转交可能增加返工。此时更合适的做法可能是建立影子负责机制、安排结对工作,或者先让专家集中处理判断与设计,再由其他成员承担边界清晰的执行任务。
3. 项目周期变长但投入未增加:先优化流动
如果日历周期上升、实际投入稳定,优先检查等待、排队、审批和交接。如果增加人力无法减少这些停留时间,扩编的边际收益可能很低。
这时可以尝试减少并行工作、设定评审响应时限、明确跨团队接口责任、调整测试环境预约方式。改变流程后要用等待时间和周期分布验证,而不是只靠团队感受判断“协作更顺了”。
4. 工作范围持续变化:优先控制承诺边界
当需求不断插入,资源计划每天都在变化,最重要的决策可能不是“怎么排得更细”,而是建立变更入口。每项新增内容都应明确业务价值、紧急程度、影响对象和被挤出的现有工作。
紧急需求不等于不需要取舍。若确实需要立即处理,应由有优先级决策权的人确认延期、降级或暂停哪些事项。把所有新需求都称为“最高优先级”,本质上是让团队承担无法解决的排序冲突。
5. 预测误差较大:先缩短计划窗口,不要制造假精确
对于探索性强、需求不稳定或技术路径未知的工作,长周期的人天预测往往误差较大。可以把计划拆成短周期的验证阶段,明确每阶段的学习目标、投入上限和决策门槛,而不是将未知工作伪装成精确排期。
在稳定交付的工作中,可使用历史数据建立参考区间;在高不确定性工作中,则应展示范围和假设。把“预计需要 18 人天”改成“在当前假设下预计 15 至 22 人天,并在原型验证后更新”,通常更有利于做风险判断。
6. 需要评价人员表现:避免把资源数据当作单一考核
资源数据可以支持管理者识别工作环境和团队负荷,但不能直接解释个人能力。低工时登记可能是记录习惯不同,任务延期可能是依赖受阻,高任务数也可能来自大量小型事务。
如果需要绩效判断,应由直接管理者结合岗位职责、交付质量、专业判断、协作影响和长期成长进行评价。项目数据适合作为对话证据,不适合取代具体事实和双向沟通。尤其不能将长期加班或高利用率包装成优秀表现,否则会推动组织持续透支。
八、数据与工具的可信边界:先让指标能复算
1. 每个指标都要写清公式和适用对象
“资源利用率”不是天然统一的指标。有人用已登记项目工时除以合同工时,有人用计划投入除以可用容量,还有人把会议时间也算进分子。名称相同,含义可能完全不同。
团队应为核心指标保留定义、数据来源、更新频率、负责人和例外处理方式。比如,净可用人天是否扣除法定假期和培训;临时支持如何分类;未登记时间是否作为未知,而不是默认计为零。能复算比图表看起来完整更重要。
2. 用最少的指标覆盖主要决策
初期不需要一次追踪几十个指标。通常可以从净可用产能、已承诺需求人天、关键岗位覆盖、任务等待时间、计划偏差和质量结果开始。若某个指标连续数周没有影响任何决策,应考虑删除或降低更新频率。
指标体系不是越大越成熟。多指标同时进入个人考核,会形成复杂的行为博弈;团队可能花更多时间优化数字,而不是处理真实约束。每个指标都应该回答一个明确问题,并且配有可执行的行动。
3. 建立数据解释规则,防止图表被断章取义
图表在汇报时应同时说明统计周期、样本范围、数据是否完整、指标定义和限制条件。若样本只有一个项目或一个月,就不应把变化说成稳定趋势;若团队发生人员变动,也要说明比较条件已经改变。
特别是涉及个人负荷时,应控制访问权限并尽量以角色或团队层级汇报。管理者的目标是解决资源安排与流程问题,不是公开制造人员排名。合理的权限设计也能减少员工对数据用途的疑虑。
4. 选工具时用真实工作流做验证
评估项目管理平台时,我建议准备一条真实工作流:从需求提出、评估、排期、执行、阻塞、变更到复盘,逐段验证数据能否被记录并被不同角色理解。不要只看资源图表是否漂亮,还要看数据产生过程是否自然。
对于规模较大的组织,验证重点还包括项目之间能否共享必要信息、敏感数据如何授权、历史变更是否可追溯、报表口径是否可管理,以及系统在不同部门采用不同流程时是否仍能保持关键字段一致。
九、落地检查清单:从一周内能做的事开始
1. 第一周:确定问题和口径
- 写下当前要支持的决策,例如是否接受新需求或是否调整里程碑。
- 选定一个项目组或一个共享岗位密集的团队作为试点。
- 统一计划投入、实际投入、任务周期和临时支持的定义。
- 列出关键路径任务、主要依赖和唯一技能岗位。
- 标记数据缺口,不要将缺失数据默认为零或正常。
2. 第二至第四周:观察过程,不急着定输赢
- 每周记录一次容量、承诺工作和新增工作的变化。
- 对阻塞任务记录原因、开始日期、责任人和预计解除条件。
- 区分处理时间与日历周期,观察两者之间的差异。
- 确认关键人员的负荷是否连续超出团队约定范围。
- 记录每次资源调整的预期效果和复核日期。
3. 第五周起:根据证据调整方法
- 若等待是主因,优先优化依赖、评审、审批或环境安排。
- 若临时支持反复挤占计划,建立支持容量和升级机制。
- 若关键技能持续短缺,比较培养、借调、招聘、外援和缩范围的成本。
- 若数据质量不足,先简化记录流程并改善更新责任,而不是增加报表。
- 若某项指标长期不能改变决策,就删除、合并或降低更新频率。
4. 用决策记录积累组织经验
每次重要资源调整后,建议留下一条简短决策记录:当时看到什么数据,作了什么假设,采取了什么行动,多久后检查结果。三个月后,团队就能比较“增加人员”“减少并行”“限制新需求”分别在什么场景下有效。
这比照搬其他公司的利用率目标更有价值。不同组织的产品复杂度、支持责任、技术债和审批流程都不同,真正能复用的不是某个神奇阈值,而是从观察到行动再到验证的过程。
十、总结:资源管理的成熟度,体现在敢于说明取舍
项目负责人做资源管理,最容易陷入两个极端:一端是把人天和利用率算得很精细,却说不清项目为什么延期;另一端是只凭经验调人,缺少证据验证效果。更稳妥的做法,是把容量、需求、流动和结果连成一条可解释的链。
资源分析的价值,不是证明所有人都很忙,也不是给每个人排出高低,而是帮助组织看见承诺与能力之间的真实差距。若瓶颈来自等待,就治理等待;若来自优先级冲突,就明确取舍;若来自能力缺口,再讨论补充资源;若目标本身不现实,就调整范围和日期。
下一步不必先买工具或建立复杂仪表盘。选一个近期延期或跨项目冲突明显的场景,统一四项核心口径:净可用产能、已承诺需求、任务等待时间和交付结果。连续观察几个周期,再用证据决定是调人、改流程、减范围还是调整承诺。能把“为什么这样选”解释清楚,才是项目负责人资源管理真正的最佳实践。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:人员最佳实践:项目负责人资源管理数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/537216
读者评论
我们团队之前也只盯月度利用率,结果看不出是谁被多个项目反复借用。后来把关键岗位的任务和等待时间单独列出来,才发现瓶颈不在总人数,而在少数人的排期冲突。
按工作类型登记实际投入确实有帮助,但记录太细容易变成额外负担。我们试过要求逐小时填写,几周后数据就不完整了;按天记录支持、项目和固定职责,反而更容易坚持。
文中提到用六至八周建立基线,我想知道团队规模较小、临时工作波动很大的情况下该怎么处理?短周期样本可能刚好遇到上线高峰,直接拿来估算容量会不会偏保守?
