项目成员资源管理最容易失真的地方,不是“谁在忙”,而是“忙碌是否对应项目交付”。我在梳理中大型团队的项目资源流程时,反复看到同一种情况:部门负责人报出成员利用率接近 90%,项目经理却仍在等关键岗位交付;有人同时挂在五个项目上,真正能用于计划的时间不到一半。岗位流程与规范的价值,正是把岗位能力、可用工时、项目承诺和交付结果连接起来,并用一组可解释、可追溯的指标验证资源安排是否有效。
一、先讲核心结论:资源管理不是填满工时,而是保障关键交付
1. 指标的起点是交付,不是出勤
项目成员资源管理常被简化成排期、报工和统计利用率。它们都能提供信息,却不能单独回答管理者最关心的问题:关键岗位是否在正确时间投入了足够能力,风险是否提前暴露,承诺的交付是否按期完成。
因此,我建议把指标分成四层:岗位与能力是否匹配、资源计划是否可信、执行过程是否稳定、项目结果是否兑现。前两层是领先指标,能帮助团队提前干预;后两层是滞后指标,用于判断安排是否产生了实际效果。
核心判断:利用率高不等于资源管理好。若关键岗位长期超负荷、任务频繁延期、临时借人不断,即使团队报出的工时利用率很高,也可能只是把需求拥堵转化成了成员疲劳与交付风险。

2. 先建立一套能闭环的最小指标组
组织不必一开始就建设复杂的人力数据平台。我更建议先把核心指标压缩到能够触发行动的范围,再逐步扩展。一个可运行的最小指标组,应覆盖岗位能力、计划可信度、容量风险、资源变更和交付结果。
| 管理层次 | 建议指标 | 它回答的问题 | 触发的管理动作 |
|---|---|---|---|
| 岗位与能力 | 岗位匹配率、关键岗位覆盖率 | 安排的人是否具备承担任务的能力 | 补充评审、调整职责、安排培养或外部支持 |
| 计划与容量 | 计划准确率、负荷率、可用容量 | 团队是否有能力承接承诺的工作 | 重排优先级、削减范围、错峰或借调 |
| 执行与变更 | 资源变更率、临时插单占比 | 计划是否频繁被打断 | 检查需求入口、审批边界与决策时效 |
| 交付结果 | 里程碑按期率、返工率、关键任务等待时长 | 投入是否转化为可靠交付 | 复盘依赖、质量标准与岗位协作机制 |
3. 每个指标都必须对应一个责任人和一个动作
指标如果只用于月报,就容易变成“看起来很全面”的数据装饰。对每个指标,我都会追问三件事:谁对数据口径负责,谁能改变造成指标变化的条件,指标异常后采取什么动作。
例如,关键岗位负荷率超过团队设定阈值时,项目经理可以提出范围调整,但未必有权跨部门调人;部门负责人能够调整人员,却未必掌握项目优先级。要让指标有用,就必须把决策权和动作责任写进流程,而不是只把异常推送给一个无法处理的人。
二、背景与真实场景:为什么计划表看着合理,执行仍然失控
1. 多项目共享成员时,个人容量会被重复承诺
在 100 人以上的研发与交付组织中,资源通常跨项目、跨部门共享。一名架构师可能支持多个产品,一名测试负责人可能在版本发布前集中介入。项目经理各自看到的计划都成立,但若没有统一的容量视图,同一个人的可用时间就可能被重复承诺。
问题不一定出在计划工具,而常常出在计划单位不一致:有人按自然日排期,有人按工作日估算,有人把会议和支持任务算入,有人只填项目任务。结果是表格看起来精确,实际却无法比较。
2. 岗位名称相同,不代表可替代能力相同
两个成员都被标记为“测试工程师”,不意味着他们可以直接互换。一个熟悉自动化框架,另一个更擅长复杂业务验收;一个能独立设计测试策略,另一个需要明确用例和环境。只记录岗位名称、不记录能力层级和任务边界,资源调度就会产生虚假的替代性。
我会把岗位能力描述为可验证的工作范围,而不是笼统的等级标签。例如,“能独立设计关键链路测试并推动缺陷闭环”比“高级测试”更适合作为分配依据。前者可以通过项目经验、评审记录和交付结果核验,后者容易变成无法操作的名片。
3. 计划被频繁打断,不能都归因于成员执行力
临时支援、需求变更、生产问题和决策等待,都会侵蚀计划工时。如果团队只追究个人为何没按原计划完成,却不记录这些中断的来源,就会把系统性问题误判为个人问题。
我建议将计划偏差至少拆为需求变更、外部依赖、生产支持、估算偏差、能力不匹配和审批等待。分类不必繁琐,但要能回答“时间被什么占用”,否则管理者只看见延期结果,看不见可以被改善的过程。
4. 某项目管理平台的应用重点应是流程一致,而非替代判断
在中大型团队使用 PingCode 一类项目管理平台时,我会优先验证它能否支撑岗位信息、工作项、负责人、计划时间、依赖关系和变更记录之间的关联。工具的作用是降低重复维护、提供可追溯记录,并让异常更早显现;它不能替管理者判断某个岗位是否真正胜任,也不能自动解决跨部门优先级冲突。
如果组织尚未统一任务粒度、岗位定义和工时口径,先搭建复杂仪表盘往往会加速错误数据的传播。比较稳妥的顺序是先统一流程与字段,再选工具承载,最后讨论自动化和分析。
三、常见误区:看起来像管理,实际会让资源判断更差
1. 把利用率当作唯一绩效目标
利用率适合观察容量是否被计划使用,却不适合直接评价个人价值。一个成员需要预留时间处理线上故障、技术评审和跨团队支持时,低于 100% 的计划占用不一定是浪费;相反,把每小时都塞满,可能让突发任务没有缓冲,也让重要但不紧急的工作持续延期。
我通常把计划负荷率与可用容量分开看:前者描述已承诺工作占比,后者描述扣除休假、固定会议、支持职责等因素后还能投入多少时间。二者不能混为一个数字,更不应把某个目标值机械地套给所有岗位。
2. 用平均值掩盖关键岗位的局部拥堵
团队平均负荷率可能是 78%,但架构、数据、安全或质量负责人可能已经连续数周超过容量。平均数会把长尾风险抹平,特别是在人员数量较少、能力差异较大的专业岗位上。
资源评审至少应同时看整体、岗位族和关键人员三个层级。若一个岗位只有一名成员能承担关键工作,该岗位就不是普通容量问题,而是单点风险。需要考虑备份培养、范围缩减、外部支持或交付顺序调整。
3. 把资源计划精细到小时,却不处理需求不确定性
小时级排期看起来精确,但如果需求范围还在频繁变化,精度只是表面。任务估算误差、审批时延和依赖不确定性都可能超过小时级安排带来的收益。
我更倾向于按不确定性选择计划粒度:近期、边界清楚的任务可以细化;远期、需求未冻结的工作应使用容量区间和阶段性承诺。资源计划不是承诺未来每个小时,而是让决策者知道哪些投入已经确定、哪些仍依赖条件。
4. 用报工率衡量真实投入,却不核对结果和产出
报工能提供时间记录,但它受到填报习惯、任务拆分方式和组织文化影响。若成员只在月底补填,数据精度有限;若管理层只奖励报工完整,团队可能把时间记录当成目标,而不是改进计划的输入。
报工数据应与工作项、变更原因和交付结果关联,并且只用于适合的管理目的。对知识型工作,时间是资源约束信息,不是产出质量的替代指标。
5. 将每次偏差都归为个人责任
延期可能来自估算错误,也可能来自需求冻结晚、审批链过长、环境未就绪或关键成员被临时抽调。若只用“责任人未完成”解释偏差,复盘就无法形成可改进的流程动作。
更有效的做法是把个人责任、团队协作责任和组织决策责任分开记录。目的不是免除责任,而是找出能够减少下一次偏差的环节。
四、专业判断逻辑:怎样从岗位规范走到可执行指标
1. 先界定岗位,再定义可观测的能力
岗位规范不是岗位说明书的复制件,而是资源安排所需的最小能力模型。我会先明确岗位在项目中承担的责任,再把责任拆成可观察行为和交付物,最后标记哪些能力是独立承担、哪些需要协作或复核。
| 岗位要素 | 资源管理中的写法 | 不建议的写法 |
|---|---|---|
| 责任边界 | 负责接口方案评审、风险识别与决策记录 | 负责架构工作 |
| 能力证据 | 有独立完成同类方案并通过评审的项目记录 | 能力强、经验丰富 |
| 协作条件 | 依赖业务负责人确认规则,安全负责人审核边界 | 需要相关人员配合 |
| 交付标准 | 方案、风险清单、决策记录均通过约定评审 | 完成方案设计 |
2. 再计算可用容量,而不是直接拿标准工时做除法
最简单的容量估算是“人数乘以工作日”,但它通常高估了真正可用于项目工作的时间。休假、固定会议、值班、技术支持、培训和管理职责都需要被考虑。不同团队的职责结构不同,容量扣减规则也应不同。
建议先采用统一口径计算基准容量,再用实际记录校准,而不是宣称某个行业比例适用于所有团队。对值班较重的团队,应单独保留支持容量;对新组建团队,培训与协作成本通常更高,应避免用成熟团队的历史利用率直接设目标。
| 指标 | 计算口径建议 | 解释时要注意 |
|---|---|---|
| 可用容量 | 计划工作日工时减去休假、固定职责与已确认支持任务 | 必须注明统计周期与扣减项 |
| 计划负荷率 | 已承诺计划工时除以可用容量 | 超过 100% 表示计划超卖,不代表实际完成超额 |
| 关键岗位负荷率 | 该岗位已承诺工时除以该岗位可用容量 | 应按岗位分组,避免被团队均值稀释 |
| 未分配缓冲 | 可用容量减去已承诺计划工时 | 缓冲需要结合风险与支持职责解释 |
3. 指标必须有清晰的分子、分母和时间窗口
“计划准确率”是常见但容易被误用的指标。它可以表示按期完成的计划项比例,也可以表示实际工时与估算工时的偏差,两者含义完全不同。发布指标前应写清定义、数据源、纳入范围、排除规则和刷新频率。
例如,里程碑按期率可以定义为统计周期内按承诺日期完成的里程碑数,除以同期到期的里程碑数。若中途经正式变更重新批准日期,团队可以保留原承诺和新承诺两套记录,避免通过不断改日期制造虚假的按期表现。
4. 领先指标负责预警,滞后指标负责验证
如果只看延期率,管理者通常在问题发生后才发现资源不足。领先指标可以包括关键岗位负荷率、未确认依赖数量、临时插单占比和资源变更率;滞后指标可以包括里程碑按期率、返工率、延期天数和交付后缺陷情况。
领先指标的价值在于争取干预时间,但它们不能取代结果验证。例如,负荷率下降可能是范围减少、需求延期,也可能是计划没有录入完整。要结合交付结果判断改进是否真实有效。

5. 用阈值触发讨论,不用阈值替代判断
团队可以为负荷率、变更率或等待时长设置预警区间,但阈值应被视为讨论起点。比如关键岗位计划负荷连续两个周期高于 90%,可以触发资源评审;这不意味着必须立即加人,也可能通过延期低优先级需求、减少并行任务或拆分交付解决。
阈值要根据历史数据和业务节奏校准。没有历史基线时,可以先用一至两个周期观察波动,不要把首次设定的数值包装成行业标准。重要的是团队知道异常后如何行动,以及谁有权做出调整。
五、具体案例与数据观察:用一个模拟场景检验指标是否有用
1. 场景设定:共享角色导致计划超卖
下面是一个用于说明方法的情景模拟,并非某家企业的公开统计。某中型软件交付团队有 120 名成员,分布在 8 个项目组,架构、测试和数据岗位由多个项目共享。团队发现,版本延期并不集中在项目人手最少的组,而是集中在少数需要共享专家评审的里程碑。

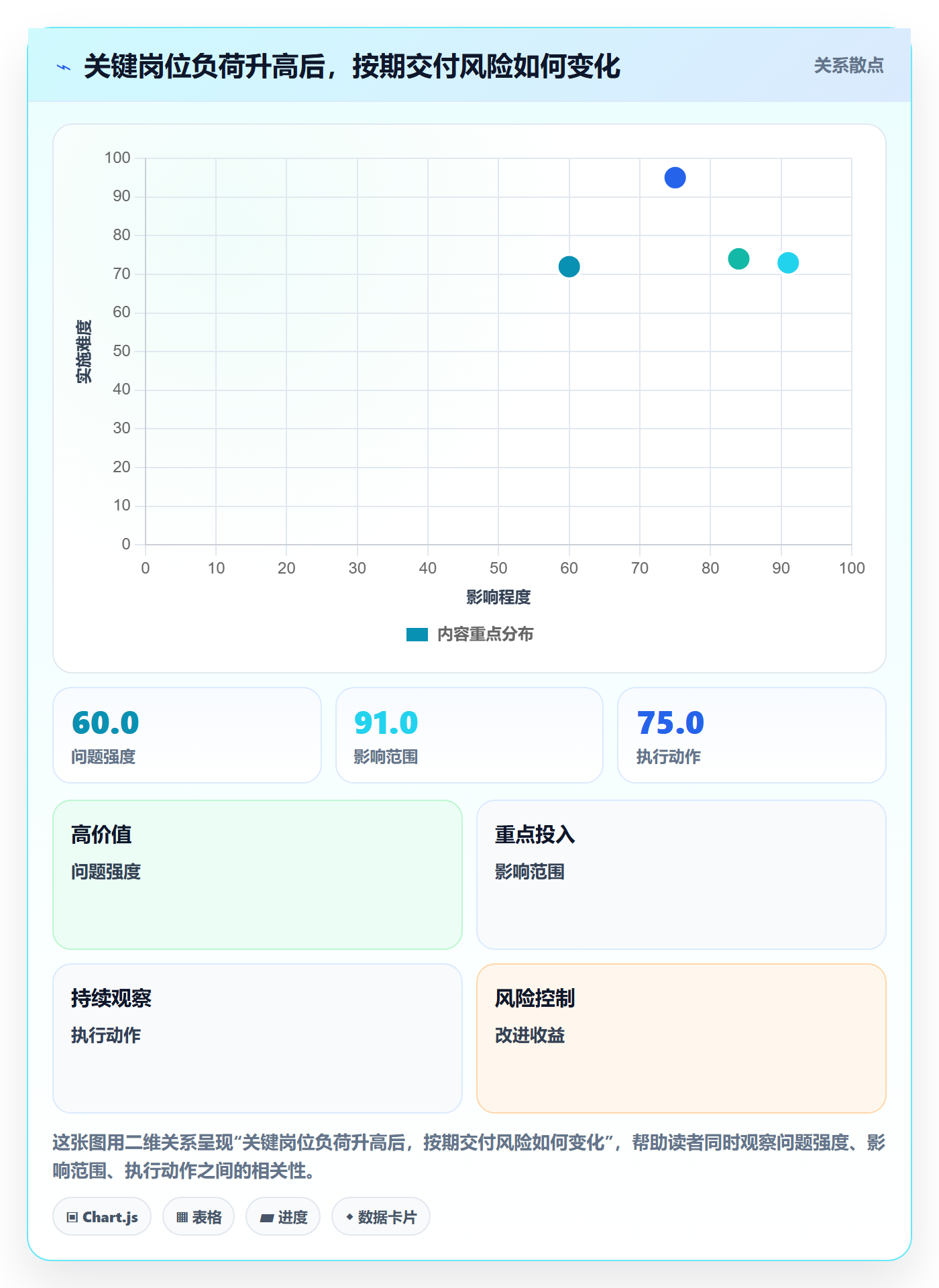

初次盘点时,管理者只看到团队平均计划负荷率约为 82%,觉得容量尚可。但按岗位拆分后,架构岗位达到 103%,测试设计岗位达到 96%,数据岗位为 74%。这时,平均值已无法解释实际等待和延期。
2. 把时间损失拆成可改进的原因

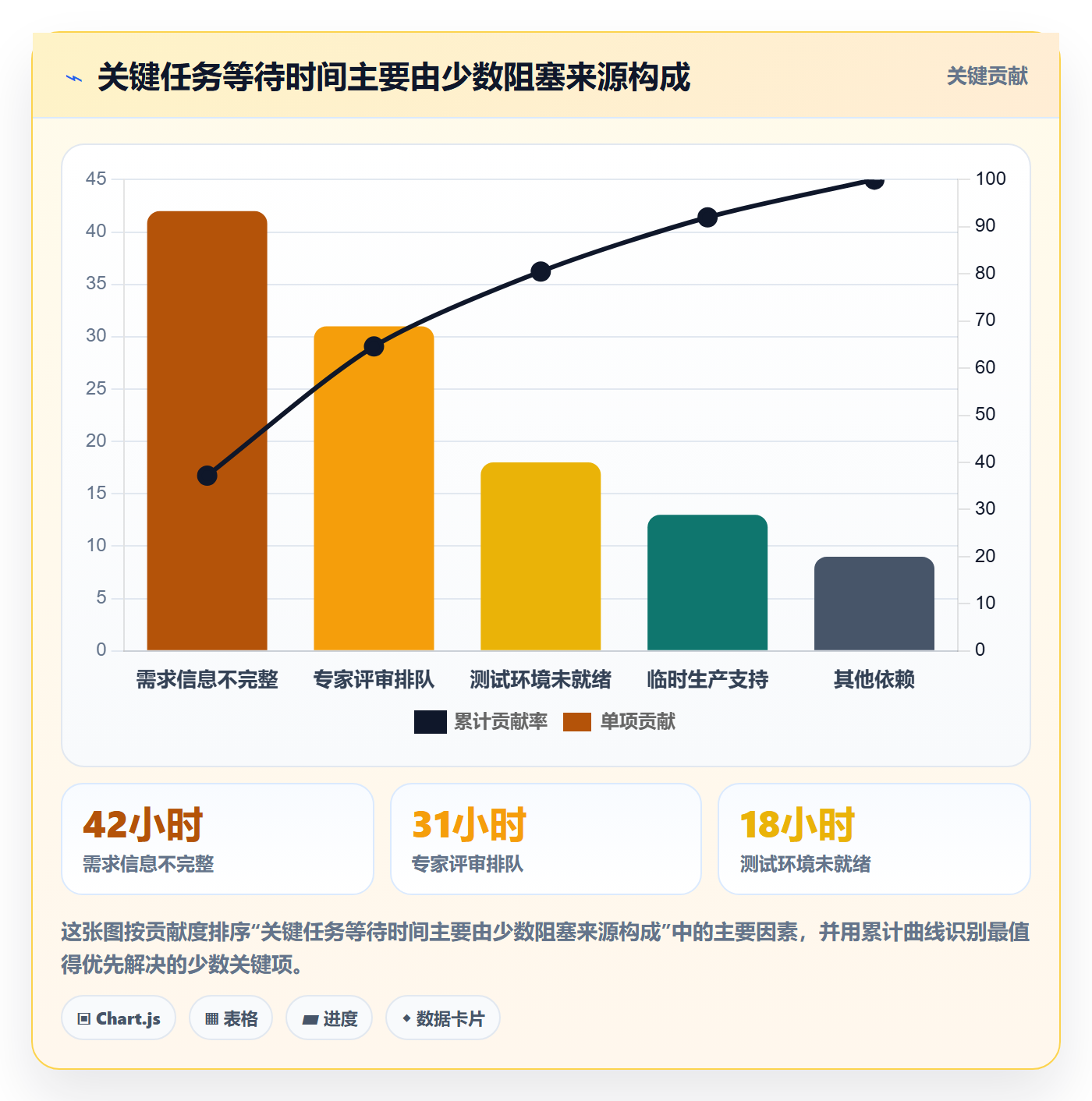

团队连续记录四周的关键任务等待原因,将阻塞时间分为需求确认、专家评审、环境准备、临时支持和返工。记录并不要求每个人逐分钟填报,而是在任务进入阻塞状态时,由负责人选择原因并写明起止时间。
这一步带来的变化不是“多了一份报表”,而是发现架构评审等待与需求信息不完整高度相关。过去团队把它当作专家人手不足,进一步核对后发现,部分评审因输入材料不齐而反复退回,专家的有效评审时间被低质量请求占用。

3. 调整流程后,观察的不是单一利用率

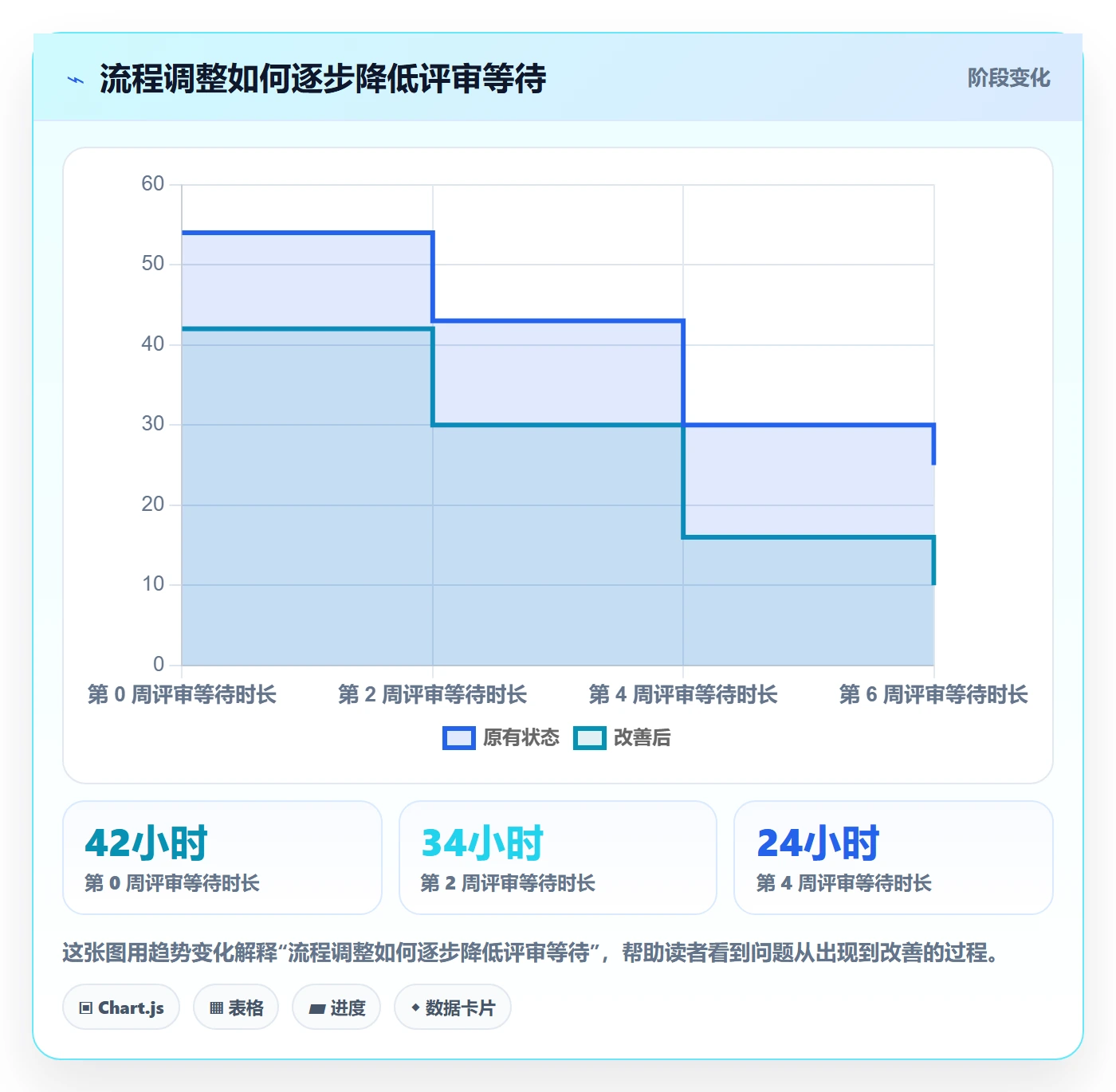

团队做了三项调整:评审请求必须带齐上下文和决策问题;关键专家每周固定两个评审时段;项目立项评审增加关键岗位容量检查。四周后,团队比较等待时间、临时变更、评审退回率和里程碑兑现情况,而不是只比较工时利用率。
模拟数据展示的是一种可能的评估方法,不是对真实项目效果的承诺。假设需求信息不完整导致的等待从每四周 42 小时降到 24 小时,评审退回率从 30% 降到 16%,关键岗位负荷率从 103% 回到 88%,仍要继续观察里程碑按期率和交付质量,才能判断调整是否有效。

4. 用结果指标确认没有把风险转移到别处
等待减少不必然意味着交付改善。团队还应检查是否出现评审仓促、缺陷增加、专家加班或其他岗位承担了更多隐性工作。改进措施可能只是把队列从专家身上转移到项目经理,或者用更快的审批牺牲了质量。
因此,案例复盘应同时比较投入、过程与结果。若评审等待降低,但返工上升,说明可能需要改善输入质量或评审标准;若按期率改善、返工稳定、加班没有持续增加,才更有理由认为流程调整产生了正向效果。
六、岗位流程与规范:从需求进入到资源复盘的落地步骤
1. 建立岗位目录与能力证据
先维护岗位族、关键职责、能力要求、可承担任务类型和备份人员。能力证据可以来自项目交付记录、评审结果、培训认证或实际协作反馈,但不应只依赖自我申报。对稀缺岗位,尤其要注明哪些工作必须由特定资质人员负责,哪些可以由培养中的成员在复核下承担。
不要一开始就把能力模型做成几十个维度的打分表。字段过多会让维护成本超过管理收益。可以先覆盖最影响排期的几个能力条件,并在发生错配或依赖集中时再扩充。
2. 统一需求与工作项入口
资源计划的质量取决于输入质量。需求进入计划之前,应至少提供业务目标、优先级、预计交付时间、范围边界、依赖方和验收条件。信息不完整的需求可以进入待澄清池,但不应被伪装成已承诺任务,再要求成员按计划交付。
团队还要约定什么事项必须形成工作项,什么事项可以作为固定职责容量。线上支持、临时排障和技术评审如果永远不进入计划,事后就无法解释容量偏差。
3. 进行容量评审和岗位匹配
项目计划提交时,应检查关键岗位的可用容量、技能匹配、并行任务数量和依赖条件。资源评审关注的是“可否完成承诺”,而不是逐项批准所有排期细节。对资源冲突,要明确由谁决定优先级,不能让多个项目经理私下争抢同一位专家。
对于关键岗位,可以设置专门的组合视图,至少显示计划周期、已承诺任务、预留支持时间、冲突区间和任务优先级。若工具无法直接展示这些信息,先用统一模板验证流程,避免为了工具功能改写真实业务口径。
4. 管理计划变更,而不是只保留最新版本
资源计划变更应记录变更时间、变更原因、影响对象、批准人和对交付日期的影响。保留历史版本并非为了追责,而是为了识别哪些偏差来自估算、哪些来自优先级调整,哪些是需求持续流入造成的。
如果每次临时插单都不留下记录,月底只能看到计划与实际不一致,却无法解释为什么。变更记录能帮助管理层判断问题属于个别项目、稳定的支持职责,还是组织层面的需求治理不足。
5. 以短周期复盘调整资源,而非等到项目结束
资源复盘可以按周或双周进行,关注未来一到两个周期的风险,而不是重复汇报过去发生了什么。会议输入应包括关键岗位容量、阻塞任务、计划变更、依赖风险和需要决策的选项;输出应有责任人、截止时间和决策记录。
复盘时要区分需要立即行动的异常与需要持续观察的波动。单周的负荷升高可能是阶段性峰值,连续多个周期超载才更可能说明组织容量或优先级安排存在结构性问题。
6. 让系统自动汇总,让人负责解释和决策
项目管理平台适合承载工作项、负责人、计划日期、状态、依赖和变更记录,并通过统一字段减少重复填报。若组织已经使用 PingCode 等平台,可先用一个项目群验证字段映射和工作流,确认数据口径后再扩展到更多团队。
自动化的边界应明确:系统可以提醒超负荷、未确认依赖或临近里程碑的任务,却不应仅根据工时数字自动评价个人。资源数据涉及工作安排与组织决策,权限、可见范围、保留周期和使用目的都应提前说明。
七、不同情况下的行动建议:先处理最影响交付的约束
1. 组织刚开始做资源管理
先不要追求完整的人才画像或全公司级容量模型。选择一个跨部门项目群,统一岗位目录、可用容量口径、任务入口和变更记录,跑完一个完整的计划周期后再评估字段是否足够。
- 指定一名流程负责人,维护字段定义和数据质量。
- 选取少量关键岗位,先观察容量冲突和等待时间。
- 建立计划、实际、变更三类数据的最小记录。
- 每个周期复盘指标是否触发了实际决策。
2. 多项目共享专家,冲突长期无法解决
如果同一批专家被多个项目同时占用,首先建立组合层面的优先级机制。项目之间的资源竞争不是个人排期技巧能够解决的,需要有权决定业务优先级的角色参与。
可以采用固定支持窗口、轮值、专家评审队列或按阶段集中投入等方式,但要结合工作类型选择。需要连续深入设计的任务,不适合被切成大量零散小时;高频、短时咨询则可能适合集中值守和预约机制。
3. 需求经常变化,计划准确率长期偏低
先检查需求冻结节点、变更审批和范围记录,而不是要求成员估算得更准。若业务变化是合理且不可避免的,资源计划应采用滚动窗口:近期做详细承诺,远期保留容量区间,并在关键决策发生后更新计划。
变更率本身不应被简单压低。重要的是区分有价值的业务调整和可避免的反复返工,并观察变更发生的时点、发起来源及其对关键岗位负荷的影响。
4. 交付延期但团队利用率不高
这种情况通常需要先看资源是否匹配、等待是否过长、依赖是否明确,以及任务是否被拆成可并行工作。低利用率可能来自计划缺口,也可能来自成员被不完整输入阻塞、关键决策无法及时取得。
若成员有容量却无法开始工作,继续加人往往不能解决问题。应先识别任务进入条件、审批瓶颈和依赖责任,再决定是否调整排期或资源。
5. 利用率很高但质量和稳定性变差
优先检查持续超负荷、并行工作和隐性支持是否被计入计划。若质量问题与赶工、频繁上下文切换或评审压缩有关,应减少同时进行的任务,保留必要缓冲,并明确哪些交付日期可以重新协商。
这类情形下,增加人员未必立即有效。新人需要熟悉业务和系统,短期内还会增加协作与指导成本。应先比较加人、减范围、延后低优先级工作和降低并行度的代价。
八、不同情况下的取舍:没有一种容量规则适合所有团队
1. 利用率目标与缓冲容量如何取舍
高利用率可以减少显性闲置,却会削弱突发问题的响应能力;保留缓冲有助于应对需求波动,但如果没有用途和复盘,也可能变成不可解释的空档。取舍应基于工作波动性、线上支持强度、依赖不确定性和交付承诺成本。
| 工作特征 | 更适合的资源策略 | 主要代价 |
|---|---|---|
| 需求稳定、任务边界清晰 | 提高计划覆盖,按周期校准估算 | 突发变化时需要重新排程 |
| 生产支持频繁、不可预测 | 单独预留支持容量或采用轮值 | 项目计划的可分配容量减少 |
| 关键专家稀缺、任务依赖集中 | 限制并行任务,明确优先级和备份培养 | 部分项目需要延迟或缩小范围 |
| 需求持续探索、范围易变 | 使用阶段性承诺和滚动计划 | 远期排期精度较低 |
2. 专业化分工与多技能培养如何取舍
高度专业化有助于复杂工作质量,却容易形成单点瓶颈;多技能培养提升替补能力,却需要培训时间、导师投入和阶段性效率损失。不能把培养写成“闲时安排”,而应将它作为有明确目标和容量预算的工作。
对关键能力,建议区分主责人、备份人和培养中成员。备份人不一定立即达到完全独立承担的水平,但至少应能在主责人不可用时处理标准化任务或完成基础检查,从而降低单点中断风险。
3. 集中排程与团队自治如何取舍
集中排程能看见跨项目冲突,也能统一资源优先级,但若所有调整都需要中央审批,响应速度可能下降。团队自治更灵活,却容易让共享专家被重复承诺。
较可行的方式是分层决策:项目组在已批准容量内自行安排;跨项目冲突由组合层处理;涉及业务优先级、重大范围或关键岗位长期超载时,由具备决策权的管理者拍板。流程不必把所有事项都升级,升级规则应围绕影响范围和不可逆成本制定。
4. 工具自动化与人工校验如何取舍
自动汇总适合重复、定义清晰的字段,例如工作项状态、计划日期和负责人;人工校验适合能力适配、优先级冲突和特殊职责安排。完全手工维护容易重复且滞后,完全依赖自动规则又容易把口径错误放大。
选择工具时,我会优先看数据是否能从日常工作自然产生、是否支持历史变更追溯、是否能按角色控制访问,以及异常能否触发实际流程。漂亮的图表不是优先项,先确认数据源稳定、字段有负责人,再评估看板和自动化。
5. 个人可见性与管理透明度如何取舍
资源视图越透明,越容易发现冲突,也越可能引发成员对个人工时被过度监控的担忧。组织应明确采集哪些数据、谁能查看、用于哪些决策,以及哪些用途被禁止。
面向资源决策,管理者通常需要岗位容量、工作项承诺和阻塞信息,不一定需要公开每个人的全部工作细节。按目的最小化数据访问范围,既能提高资源协作透明度,也能减少将工时数据误用于个人绩效排名的风险。
九、上线后的指标治理:让数据长期可信,而不是只在启动期漂亮
1. 建立指标字典和变更记录
每个指标都应有定义、计算方式、来源字段、统计周期、责任人和更新时间。若定义发生变化,应保留生效日期,避免拿新口径与旧口径直接比较,造成趋势判断失真。
指标字典不需要复杂,关键是让项目经理、部门负责人和管理层对同一个名称理解一致。尤其要区分“实际工时”“计划工时”“可用容量”和“估算工时”,这些词若混用,任何利用率分析都会变得含糊。
2. 对缺失数据保持诚实
数据不完整时,不要用看似精确的百分比掩盖缺口。可以标明统计覆盖率、未录入任务比例和异常记录数量,先改善采集,再讨论绩效变化。未录入的支持工作若占比很高,计划负荷率就不能代表真实容量状态。
团队可以设置数据质量检查,例如工作项无负责人、计划日期缺失、资源分配超过容量或已完成任务未更新状态。检查的目标是修复流程,不是追求每个字段都填满。
3. 用滚动观察而非单点截图评价改善
单个周期容易受到发布窗口、休假和突发事件影响。观察资源管理效果时,至少比较多个连续周期,并结合交付阶段解释波动。若组织变化很快,可将趋势分成项目类型或岗位族,避免把不同情形混在一起。
改善评估还要设置护栏指标。例如,想缩短等待时间,可以同时观察返工率、缺陷率、加班时长和关键岗位负荷。这样能减少“一个指标变好,另一个重要结果变坏”的假改善。
4. 每次复盘都要回答决策是否改变
指标治理最实用的检查方式,是回顾最近几个周期:哪些数据触发了资源调整,哪些异常被识别却没有决策权限,哪些字段长期无人使用。若一项指标从未改变优先级、范围、人员安排或流程动作,它可能不值得持续维护。
删掉无用指标并不可怕。与其维护一张没人据此行动的复杂报表,不如保留少量能推动决策的指标,并把定义、责任和动作做扎实。
十、总结:岗位流程的终点不是看板,而是更可靠的承诺
1. 用一条判断主线校验资源方案
我评估一套项目成员资源管理方案时,会沿着一条主线检查:岗位能力是否说得清,容量口径是否可信,计划冲突能否被发现,变更是否留下记录,异常是否有人能处理,交付结果是否验证了调整效果。
如果这条链路中间断开,增加更多指标往往只会增加解释成本。反过来,即使初期只有少量字段,只要它们能够进入真实决策,团队就已经迈出了有效的一步。
2. 下一步从一个关键岗位和一个周期开始
落地时,可以先选取最常发生冲突的岗位,盘点当前项目承诺、可用容量、支持职责和等待原因;接着统一口径,跑一个计划周期;最后根据数据决定是调整优先级、优化入口、培养备份,还是引入工具自动化。
我的独特判断是:资源管理的成熟度,不取决于组织能否把每个人排满,而取决于它能否在承诺之前识别容量边界,在变化之后说清代价,在交付之后验证决策。先让指标改变一次真实的资源决策,再考虑扩展看板和自动化,这通常比一开始追求全量建模更稳妥。
常见问题解答(FAQ)
1. 项目成员资源管理落地方案,优先设定哪些关键指标?
我在梳理项目资源管理方案时,发现可选指标很多,最后容易变成每周填一堆没人看的数字。我想知道哪些指标能真正帮助团队提前发现排期和人员风险,而不是只用于汇报?
先从能触发行动的指标入手,而不是追求指标数量。建议试行四项:人员负荷率、关键岗位覆盖率、资源冲突率、需求变更后的资源调整时长。负荷率可按“计划投入工时÷可用工时”计算,先将连续两周超过 85% 设为预警;关键岗位覆盖率按“已有明确主责且有备份的关键岗位数÷关键岗位总数”计算;
资源冲突率按“同一成员同一时段被安排到多个任务的次数÷资源分配总次数”计算;调整时长则记录从需求变更确认到排期更新完成的时间。阈值不是行业定律,应先用本团队近 4 至 8 周数据建立基线,再根据延期、加班和临时调人的实际情况校准。若指标升高却没有对应的复核人和处理动作,它就只是报表,不是管理机制。
2. 人员负荷率应该怎么计算,才能避免把忙碌误判为高效?
我以前会用每个人手头任务数来判断谁最忙,但一个大任务和几个小任务显然不能直接比较。我也担心只看工时会鼓励大家把时间填满,却忽略返工和任务难度,想知道怎样算才更接近真实负荷?
不要用任务数量或打卡时长代替负荷。可以按周计算:负荷率=已承诺项目工时÷该成员本周可用于项目的工时;可用工时应扣除休假、固定会议和已确认的非项目职责。例如一名成员每周可投入 30 小时,排入项目 27 小时,负荷率为 90%,但这并不代表产出效率为 90%。
应同时查看任务交付准时率、返工比例和未计划工作占比:若负荷率高、返工也高,问题可能是任务拆分或需求质量,而非单纯缺人。实践中可把 70% 至 85% 作为多数岗位的初始规划区间,为评审、协作和突发事项留出余量;研发、支持等岗位的合理区间可能不同,应根据实际数据调整。
3. 项目资源冲突率升高时,应该先加人还是先调整流程?
我遇到过同一位关键成员同时被两个项目排期,项目负责人都认为自己的任务最紧急,结果大家不断临时协调。我不确定冲突率升高究竟说明人手不足,还是优先级和审批流程出了问题,应该先查什么?
先区分“总量不足”和“分配失序”,不要看到冲突就立即加人。连续两周记录冲突发生的岗位、项目、时间段及原因:如果多个项目在同一时期争用同一稀缺技能,且团队总体负荷长期超过可用工时,才有较强证据支持增加产能或缩小交付范围;
如果冲突集中在少数成员,或项目优先级经常变动,优先检查资源申请是否经过统一排序、变更是否同步到排期。可以设置一条规则:资源冲突出现后,由指定负责人在一个工作日内确认优先级、替代人选或交付范围调整,并记录决定原因。
比较调整前后四周的冲突次数、延期任务数和临时加班时长,才能判断采取的是有效增援还是把混乱转移给更多人。
4. 怎样把关键岗位备份覆盖率纳入项目流程,而不让备份名单沦为形式?
我所在的团队有关键岗位负责人名单,也安排过备份人选,但真正遇到请假或离职时,备份成员并不熟悉项目背景。我想知道应该用什么指标检查交接是否可用,以及日常流程里需要留下哪些证据?
关键岗位覆盖率不能只统计“有没有写名字”,还要验证备份者能否接手。可将关键岗位定义为:岗位空缺会直接阻断关键路径、影响合规交付,或使重要系统无人维护的职责;覆盖率=同时具备主责人、备份人和可执行交接材料的关键岗位数÷关键岗位总数。
每季度抽取部分岗位做一次桌面演练,例如让备份者在不依赖主责人口头解释的情况下,依据任务清单、权限说明、当前风险和联系人完成一次模拟接手,并记录完成时间与缺失信息。若某岗位虽有备份人但缺少访问权限、最新决策记录或交付状态,按未覆盖处理。这样统计出的覆盖率才反映业务连续性,而不是名单完整度。
核心关键词
文章包含AI辅助创作:岗位流程与规范:项目成员资源管理落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/536030
读者评论
我们团队以前也把利用率当核心指标,后来发现架构师长期满负荷,版本评审反而不断排队。现在会单独看关键岗位和等待时长,确实比看平均值更能发现问题。难点是跨部门调人权限还需要流程配合。
指标拆分得比较实用,但实际落地时,计划工时和支持工时往往很难准确区分。尤其是临时处理线上问题,成员未必会及时记录。如果数据入口不够简单,最后还是可能变成月底补填,影响判断。
我比较认同按不确定性选择计划粒度。我们曾经把几个月后的需求排到小时,需求一变整张表都要重做。现在只对近期任务细化,远期保留容量区间,但还需要明确谁负责定期更新这些假设。
