资源占用流程与规范:项目成员资源管理效率提升关键指标

资源占用流程看起来是在回答“谁参与哪个项目”,真正要解决的却是另一组问题:关键岗位是否被过度承诺、项目计划是否建立在可用工时上、冲突能否在影响交付前被看见。我的判断是,资源管理效率不应以“人有多忙”衡量,而要看需求、能力、承诺和实际投入之间能否形成可追溯的闭环。下面以一组明确标注为情景模拟的数据,拆解如何建立流程、设定指标,并根据组织规模与项目特征作取舍。

一、先讲核心结论:资源管理不是把日历填满

1. 资源占用流程要管理承诺,而不只是登记工时

很多团队已经有排期表、周报或工时系统,却仍然经常发生“项目都排上了,关键人却不够用”。原因通常不是缺少一张表,而是需求提出、能力匹配、占用确认、冲突处置和实际投入之间没有连成闭环。

我建议把资源占用定义为:组织对某成员在特定时间段内可用于某项工作的能力承诺。它至少包含成员、时间范围、投入比例、工作内容、优先级、确认状态和调整规则。没有时间范围的“需要一个测试”,没有投入比例的“后端支持一下”,都还不能称为有效资源占用。

流程的目标不是让每个人看起来都很忙,而是让项目承诺与真实可用能力相匹配。因此,流程设计至少要回答四个问题:谁有权提出需求,谁能确认资源,冲突由谁裁决,计划变化后谁负责更新占用。

2. 先管关键岗位与冲突,再追求全员精细化

一个组织不必一开始就要求所有人每天填报每个小时。精细度越高,维护成本越高;如果数据不能用于决策,填报只会变成新的行政负担。更实用的顺序是先识别稀缺岗位、关键项目和容易发生冲突的时间窗口。

例如,产品设计、数据分析、架构评审和安全测试等岗位,可能同时服务多个项目。一个开发小组即使整体有余量,也可能因为唯一的安全测试人员无法及时介入而形成瓶颈。此时,团队平均利用率并不能说明项目是否可交付。

在实际管理中,我会先检查三个条件:需求是否有明确的交付物;投入比例是否按工作日或人天表达;占用状态是否区分“申请、暂定、确认、执行、释放”。这三项比一开始建设复杂的预测模型更重要。

管理目标 可观察的表现 不应误读成
减少重复承诺 同一成员同一时段的已确认投入不超过可用容量 所有成员都必须达到相同利用率
提高计划可信度 需求、投入比例、时间窗口和优先级有明确记录 计划排得越细就越准确
缩短冲突处理时间 冲突有责任人、决策时限和调整记录 任何冲突都靠资源负责人单独解决
控制管理成本 数据更新频率与决策周期相匹配 填报频率越高,管理质量越好

3. 衡量效率要看组合指标,而非一个利用率数字

资源管理指标至少应覆盖输入、过程和结果。输入看需求预测与可用容量,过程看确认速度和冲突消解,结果看计划兑现、延期风险与数据维护成本。只盯着利用率,容易激励管理者把空档消灭,却忽略缓冲、协作、培训和突发问题处理。

下面的数字是用于说明管理逻辑的情景模拟数据,不是行业基准,也不代表任何企业的真实结果。假设一个 120 人组织每月有 16 个并行项目,管理者将“已确认资源占用率”作为主指标,却没有同时观察计划兑现率和冲突解决时长,便可能把人员排满,却没有让交付更稳定。

资源占用流程与规范:项目成员资源管理效率提升关键指标

二、背景和真实场景:资源冲突往往在计划之外发生

1. 同一成员被多个项目“部分占用”时,冲突最容易被低估

资源冲突不一定表现为某个人在同一天被安排两项全职工作。更常见的是,甲项目占 40%,乙项目占 30%,日常支持占 20%,再加上例会、评审和临时问题。表面相加只有 90%,实际却可能无法连续完成需要专注的工作。

部分占用的风险在于,百分比只描述平均容量,不自动包含切换成本。每天在三个项目间切换,和一周集中两天支持一个项目,即使总人天相同,实际产出也可能不同。需要跨团队协作、频繁评审或上下游依赖的工作,通常更容易受到切换影响。

因此我不会只问“这个人还有没有 20% 空闲”,还会追问:空闲时间是否连续,是否与项目关键节点匹配,任务是否需要完整注意力,是否存在固定会议或支持值班。资源容量既有数量,也有时间结构。

2. 组织越大,越要把需求表达标准化

对于小团队,负责人通常直接知道成员手头在做什么;组织扩大后,项目名称、优先级、工作类型和占用周期的表达不一致,就会让汇总失真。一个团队说“预留半个人”,另一个团队说“每周二支持”,第三个团队只写“协助上线”,这些信息很难放在同一张资源视图里比较。

如果组织超过 100 人,且多个产品线共用技术、设计、测试或数据岗位,资源管理往往会从团队内部排班变成跨团队治理问题。以 PingCode 这类面向中大型企业和 100 人以上组织的项目管理平台为例,适合关注的不是“有没有一个资源页面”,而是项目计划、人员角色、需求优先级和实际执行记录是否可以关联起来,是否能按团队、项目和时间范围查看冲突。

我不会把平台本身当成流程。平台可以减少信息分散、支持状态流转和汇总视图,但项目负责人仍需明确优先级规则,资源负责人仍需有调配权限。没有决策机制,系统只会更快地显示冲突,不会替组织解决冲突。

3. 资源占用应区分计划、承诺和实际三种状态

项目早期的需求估算往往存在不确定性,不能把尚未批准的需求直接视为已确认占用。反过来,只记录已经发生的工时,又会失去提前识别冲突的机会。比较稳妥的做法,是把规划占用、已确认占用和实际投入分开。

  • 规划占用:用于讨论可能的人员需求,尚未形成正式承诺。
  • 暂定占用:需求和时间窗口基本明确,仍需等待优先级或资源负责人确认。
  • 已确认占用:成员、投入比例和工作周期已确认,进入项目基线。
  • 实际投入:记录已经发生的工作量,用于校准预测和复盘,不应反向替代计划。
  • 已释放占用:项目范围、优先级或人员安排变化后,及时释放未发生的容量。

状态拆分能避免两类误判:一是把“希望有资源”误认为组织已经承诺;二是把“过去花了多少时间”误认为未来还需要同样的资源。对于持续变化的项目,计划、承诺和实际必须能够互相比较,才有机会形成有效预测。

三、常见误区:看上去精细的管理,可能在制造噪声

1. 误区一:把 100% 利用率当作最佳状态

计划中把每个人排到 100%,并不等于获得了 100% 的产出。评审、协作、故障处理、知识共享和必要的恢复时间都占用真实容量;如果这些工作没有进入计划,它们并不会因此消失,只会变成延期、加班或临时插单。

我更倾向于把可用容量分成承诺工作、日常运营、协作管理和不确定性缓冲,再根据团队性质设置合理边界。产品研发与客户支持、探索型项目与标准化交付,所需缓冲并不相同。没有依据地规定“每个人都要保持某个利用率”,容易把指标变成压力传导工具。

如果某团队长期高利用率,却仍频繁延期,应先检查工作切换、需求变更、评审等待和关键岗位排队,而不是继续增加排期密度。高利用率有时说明资源紧张,有时只是说明系统没有给不可预见工作留位置。

2. 误区二:把工时记录等同于资源规划

工时记录回答的是“已经发生了什么”,资源规划回答的是“未来需要什么能力”。二者有关联,但不能互相替代。项目结束后发现某类工作耗时超出预期,应该用来更新估算方法;不能据此假定下一项目的工作量完全相同。

如果组织只要求成员补录工时,却不改变需求评审、优先级讨论和资源确认方式,工时数据会越来越完整,管理决策却未必更好。值得记录的不是所有微小动作,而是能够解释偏差的工作类型、角色、阶段和变更原因。

3. 误区三:把冲突推给直属经理或项目经理单独协调

当两个高优先级项目争夺同一位架构师时,要求项目经理私下协商,常常只是把组织层面的优先级问题转化成人际协调问题。谁的声音更大、谁先开会、谁和成员关系更近,可能会影响资源分配结果。

资源冲突需要明确裁决层级。例如,团队内工作冲突由团队负责人调整;跨团队冲突由产品或项目组合负责人裁决;涉及业务优先级变化的冲突由有权改变目标的管理者决定。裁决时应同时记录被延后的工作、影响范围和重新评估日期。

4. 误区四:只看人头,不看技能、可用时间和依赖关系

“还有三名工程师”不是足够的资源信息。若项目需要特定领域经验、系统权限、认证资格或对历史架构的熟悉程度,名义人数不等于有效容量。新加入成员也可能需要交接和指导,短期内不能按成熟成员的完整产能计算。

类似地,五名成员并不一定能替代一名关键岗位专家。资源匹配应至少区分角色和技能,必要时再细分到熟练度、所在团队、可投入周期和依赖条件。数据收集要服务于决策,不能为了“看起来全面”而建立无人维护的技能档案。

5. 误区五:所有变更都走同一套审批

若临时修复线上问题与提前数月规划的新项目都需要相同层级、相同等待时间的审批,流程会在两端失效:紧急工作绕过流程,常规工作则被无谓拖慢。流程应按影响范围和风险分级,而不是把每种需求都装进一个审批漏斗。

错误做法 容易出现的后果 更好的控制方式
所有成员都追求满负荷 加班上升,突发事项挤压计划工作 结合工作类型设置容量区间,并观察延期与加班
只录实际工时 无法提前发现资源缺口 同时管理规划、确认和实际三类数据
冲突由项目经理私下协商 优先级依赖个人影响力,责任不清 建立分层裁决机制与决策记录
只统计人数 专业技能和时间窗口不匹配 按角色、能力、周期和依赖条件匹配
所有变更都审批 流程迟缓,紧急工作转入线下 按风险、范围和优先级设置变更通道

四、专业判断逻辑:把资源管理拆成可决策的指标

1. 从业务问题反推指标,而不是先选仪表盘

指标是否有用,取决于它能否触发行动。资源流程的指标可以分为四层:容量是否可靠、流程是否及时、承诺是否兑现、管理成本是否可接受。每一层都应有明确的负责人、统计口径和触发动作。

例如,“资源冲突次数”本身不能说明管理好坏。项目增加后,冲突数可能自然上升;若同时看到冲突平均解决时间下降、延期风险没有增加,流程可能反而更成熟。指标需要和组织规模、项目结构、时间窗口一起解释。

指标类别 建议指标 管理问题 可能触发的行动
容量质量 容量数据完整率、有效容量偏差 计划所依据的可用工时是否可信 更新假期、支持任务、固定会议和岗位分配
流程效率 需求确认周期、冲突解决时长 资源申请是否卡在等待与反复确认 明确审批责任、补齐需求模板或裁决时限
交付质量 计划兑现率、关键岗位延期贡献 资源承诺是否支持项目按计划推进 调整排期、减少并行、设置岗位备份
治理成本 数据维护时间、过期占用比例 流程是否过重,信息是否及时更新 降低填报频率、自动化提醒、清理无效记录

2. 先定义可用容量,再计算占用率

占用率的分母如果定义不清,数字就没有比较价值。可用容量通常不是合同工时或标准工时的简单复制,而是需要扣除假期、公共假日、固定会议、支持轮值和组织约定的非项目工作。团队的口径应保持一致,并说明是否按工作日、人天或小时统计。

一种可操作的计算方式是:有效可用容量 = 计划工作时间 − 已确认非项目工作 − 已知不可用时间。随后可以计算已确认占用率:已确认项目投入 ÷ 有效可用容量。若项目投入使用人天,分母也必须使用相同时间单位。

需要注意,容量是估算边界,不是个人绩效定额。利用率超过 100% 时,系统应提示重复承诺或容量口径异常,而不是自动要求成员加班。长期明显低于预期的占用,也应先查明是否因为需求不足、优先级不清或数据未维护,而不是直接得出人员闲置的结论。

3. 把冲突定义为可核验事件

不同团队对“冲突”的理解可能不同。有人把占用超过 100% 才算冲突,有人把同一时间段的任何重复安排都算冲突。为了让指标可比较,应至少明确三个层次:容量超载、关键技能重复承诺、项目节点竞争。

  • 容量超载:成员同一时间窗口的已确认投入超过有效可用容量。
  • 技能冲突:稀缺技能岗位被多个项目同时需要,且无法按现有安排满足节点。
  • 节点冲突:多个项目虽未超出总投入,但在评审、上线、验收等关键日期集中需要同一成员。

冲突解决时长可按“冲突首次被识别”到“责任人确认调整方案”的时间计算。应另外记录未解决冲突数、影响项目数和被迫延期的里程碑数,避免通过延迟登记冲突来美化指标。

4. 预测偏差比预测精度的漂亮数字更值得复盘

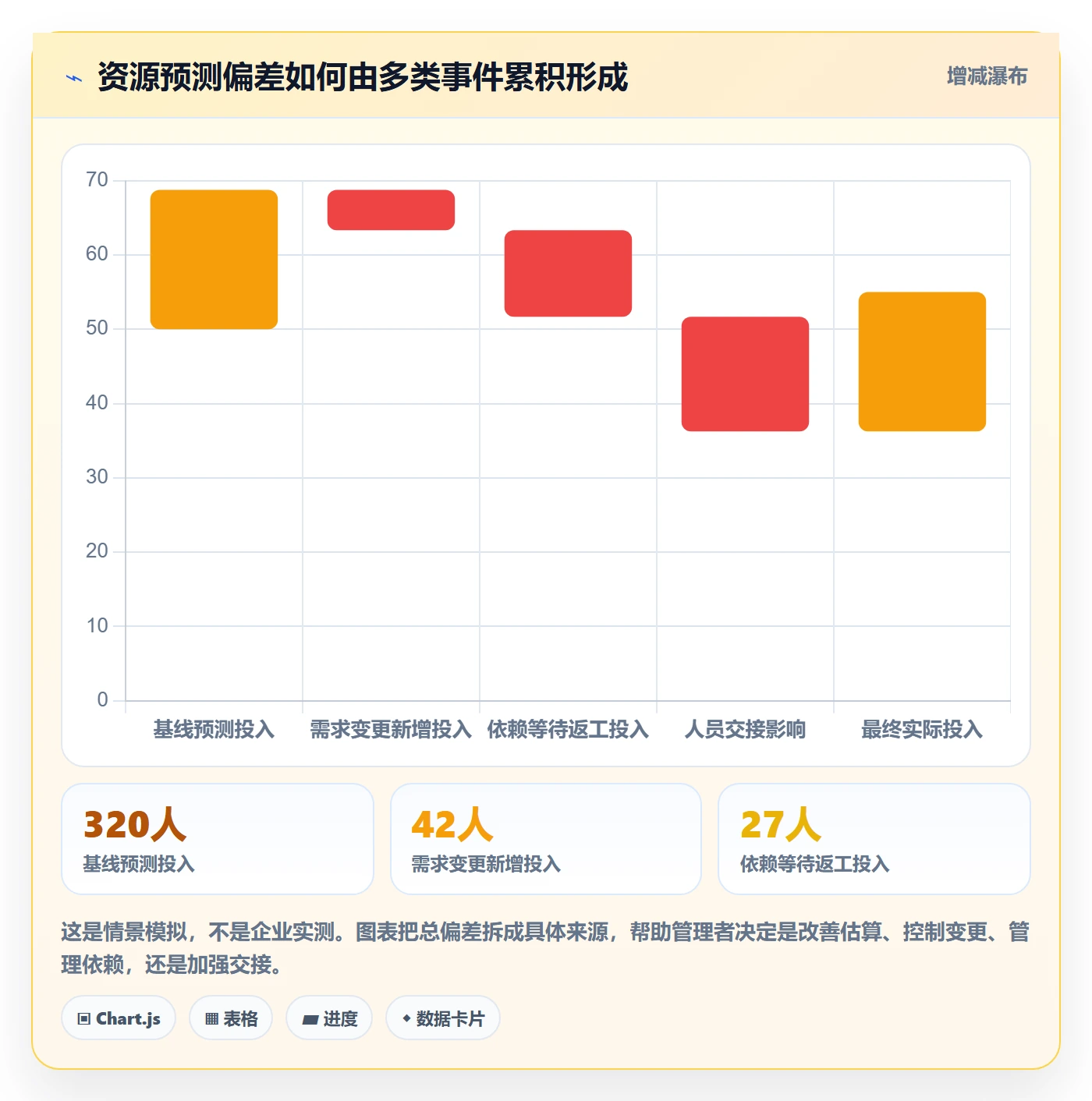

资源预测不可能完全准确,管理重点是知道偏差从哪里来。建议按项目阶段、工作类型和岗位比较预计投入与实际投入,并为偏差标注原因:需求变更、技术不确定性、人员交接、依赖等待、故障插入或估算方法失准。

举例来说,若一段时间内设计投入持续低估,原因可能不是设计效率不足,而是需求在评审后不断变化。若测试投入偏差集中在集成阶段,则可能说明依赖与环境准备未纳入资源计划。只有把偏差关联到原因,历史数据才会帮助下一次决策。

资源占用流程与规范:项目成员资源管理效率提升关键指标

5. 指标要有观察周期和解释边界

周度指标适合发现即将发生的冲突,月度指标适合看流程效率,季度指标更适合判断组织能力结构和资源配置变化。把季度能力规划的指标按天考核,容易造成频繁调整;把每天发生的容量冲突等到季度复盘,又会错过干预时机。

每个指标都应配一张简短的口径卡,至少写明定义、分子、分母、数据来源、更新频率、责任人、异常阈值和可能误读。例如“项目计划兑现率”要说明是按里程碑、任务数还是承诺交付物计算,以及延期是否按工作日统计。

资源占用流程与规范:项目成员资源管理效率提升关键指标

五、具体流程设计:从需求提出到资源释放

1. 第一步:把资源需求写成可评估的请求

资源请求不应只写岗位名称和项目名称。负责人至少需要说明要交付什么、预计开始和结束时间、每周或每阶段投入比例、需要的技能、优先级、依赖条件和不确定性。如果需求尚不确定,应明确标记为规划占用,而不是要求资源团队直接承诺。

建议将需求模板控制在必要字段范围内,避免填表本身成为障碍。可以从一页信息开始:项目与交付物、所需角色、时间窗口、投入量、优先级理由、相关依赖、申请人和确认责任人。对高风险或高成本需求再补充详细说明。

2. 第二步:核验容量与技能匹配

资源负责人检查成员在目标周期内是否已有确认占用,排除假期、固定职责、支持轮值等不可用时间,再核对能力匹配。若没有合适的人,不要只把需求退回申请人;应说明缺口来自容量、技能、时间窗口还是优先级,让业务方能够选择调整范围、延后日期、培养备份或引入外部能力。

核验时可以区分“名义可用”与“可立即投入”。成员刚结束高强度项目、需要完成交接或还承担运行支持时,即使表格上出现空档,也不一定能立刻达到项目所需产能。容量判断应尊重组织实际工作结构。

3. 第三步:按优先级处理竞争,而不是按申请先后排队

申请时间可以作为参考,但不应该成为唯一规则。资源分配更需要明确业务价值、时间敏感性、失败成本、法务与安全约束、客户承诺和依赖关系。不同组织可以采用不同权重,但必须保证同类需求使用同一套判断标准。

我建议把优先级讨论拆成两个问题:一是“项目是否值得做”,二是“现在是否由这名成员来做”。值得做的项目也可能因为关键岗位不足而需要调整阶段、范围或顺序。不要把项目价值判断和人员安排混成一个模糊结论。

4. 第四步:确认承诺并留下可追溯记录

确认后应记录成员、投入比例、有效时间、工作内容、所属项目、确认人和基线日期。发生变化时保留变更前后的信息与原因,特别是涉及关键节点和跨团队调配的事项。只有当前状态、没有变更历史,复盘时很难判断计划为何偏离。

占用确认还应包含撤销规则。例如,需求长期未启动、项目优先级改变或关键前置条件未满足时,资源负责人可以要求重新评估,而不是无限期保留资源。暂定占用需要设过期时间,避免“先占着再说”造成隐性资源冻结。

5. 第五步:滚动更新实际情况与风险

项目执行后,更新频率要和工作节奏匹配。对冲突频繁的跨项目团队,可按周检查未来四至六周的关键岗位;对稳定的长期项目,可按月更新资源预测。重要变化应即时触发更新,不必等到固定周期。

实际投入记录的重点是校准预测与识别偏差,不是给每个人建立秒级监控。若填报成本高于数据价值,可以按工作包、项目阶段或岗位类别汇总,而不是要求所有工作都细分到极小颗粒度。

6. 第六步:项目结束、延期或取消时及时释放资源

项目结束并不意味着资源自动回到可用池。如果占用没有显式关闭,后续管理者可能看到过期计划并误判容量。项目负责人应在里程碑完成、延期、暂停或取消时更新结束日期、释放比例和后续安排。

释放资源后还要关注交接与能力恢复。成员从一个高强度项目转出后,可能仍需完成问题收尾、知识转移或支持工作。过早释放会低估真实负担,过晚释放则会把容量锁在已不再有效的计划里。

  1. 提出需求:说明交付物、角色、时间和投入比例。
  2. 核验容量:检查已有承诺、非项目工作和能力匹配。
  3. 确认优先级:由有权责任人处理跨项目竞争。
  4. 建立基线:记录确认状态、时间范围和变更责任人。
  5. 滚动检查:更新偏差、风险和关键岗位安排。
  6. 释放资源:项目状态变化后及时关闭或调整占用。

资源占用流程与规范:项目成员资源管理效率提升关键指标

六、案例与数据观察:一个模拟组织如何找到瓶颈

1. 情景设定:团队并不缺人,缺的是关键时间窗口

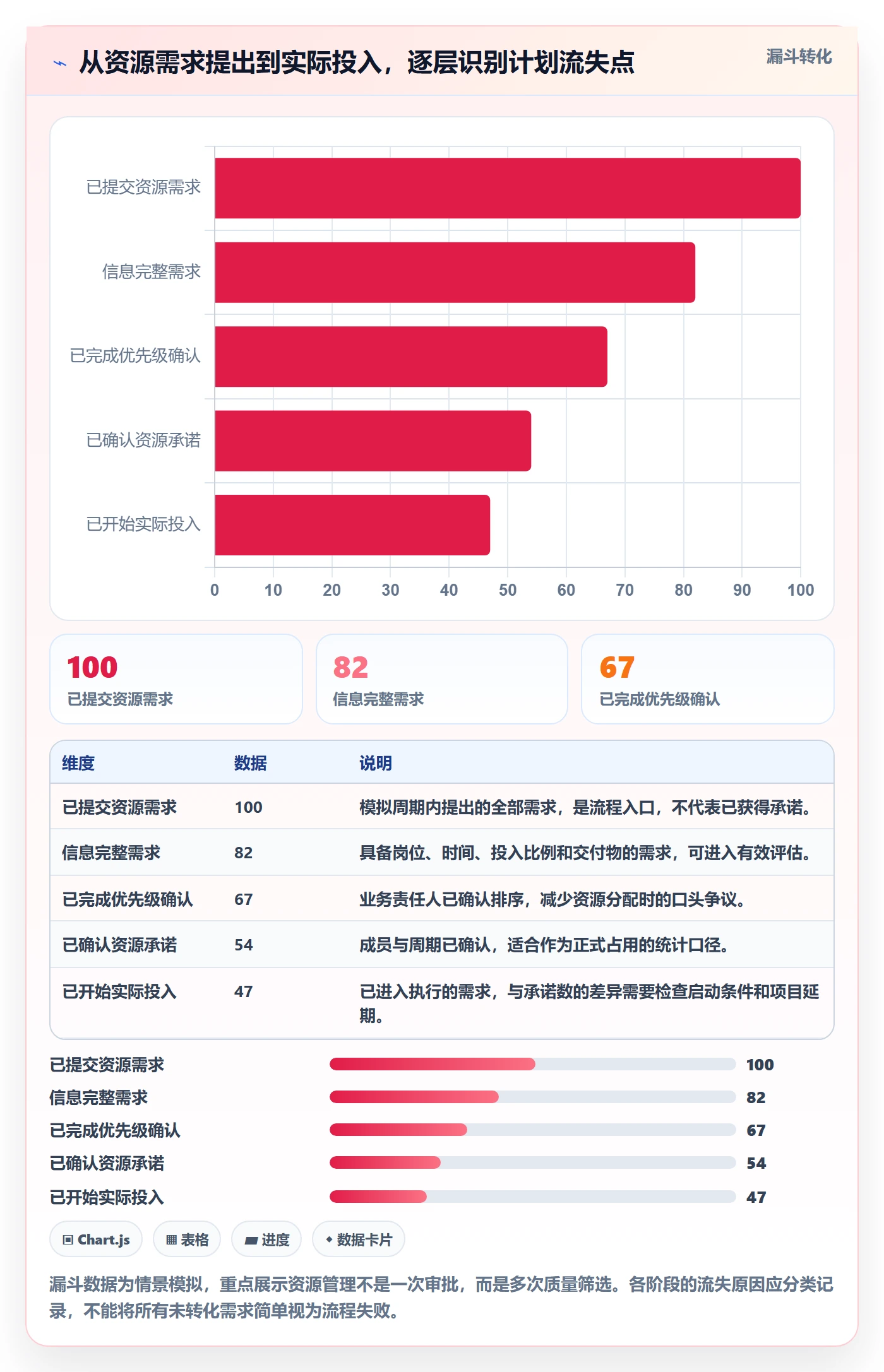

下面的案例为情景模拟,用于展示分析方法,不是某家企业的内部数据。假设某中大型产品组织有 120 名成员,研发、产品、设计、测试和数据团队并行支持 16 个项目。月度复盘显示,项目延期较多,管理者最初怀疑总体人力不足。

进一步梳理后,发现大多数延期并非由所有岗位全面超载造成,而是集中在架构评审、安全测试和数据迁移三个环节。多个项目在相近周期提出相同岗位需求,单个项目的投入比例看起来不高,叠加后却超过了关键岗位的可用容量。

这一发现改变了处理方式:组织没有马上增加全职编制,而是先统一关键岗位需求口径,明确项目组合优先级,为评审与测试建立固定预约窗口,并安排有经验成员带教备份人员。

2. 第一次观察:项目总人数掩盖了岗位瓶颈

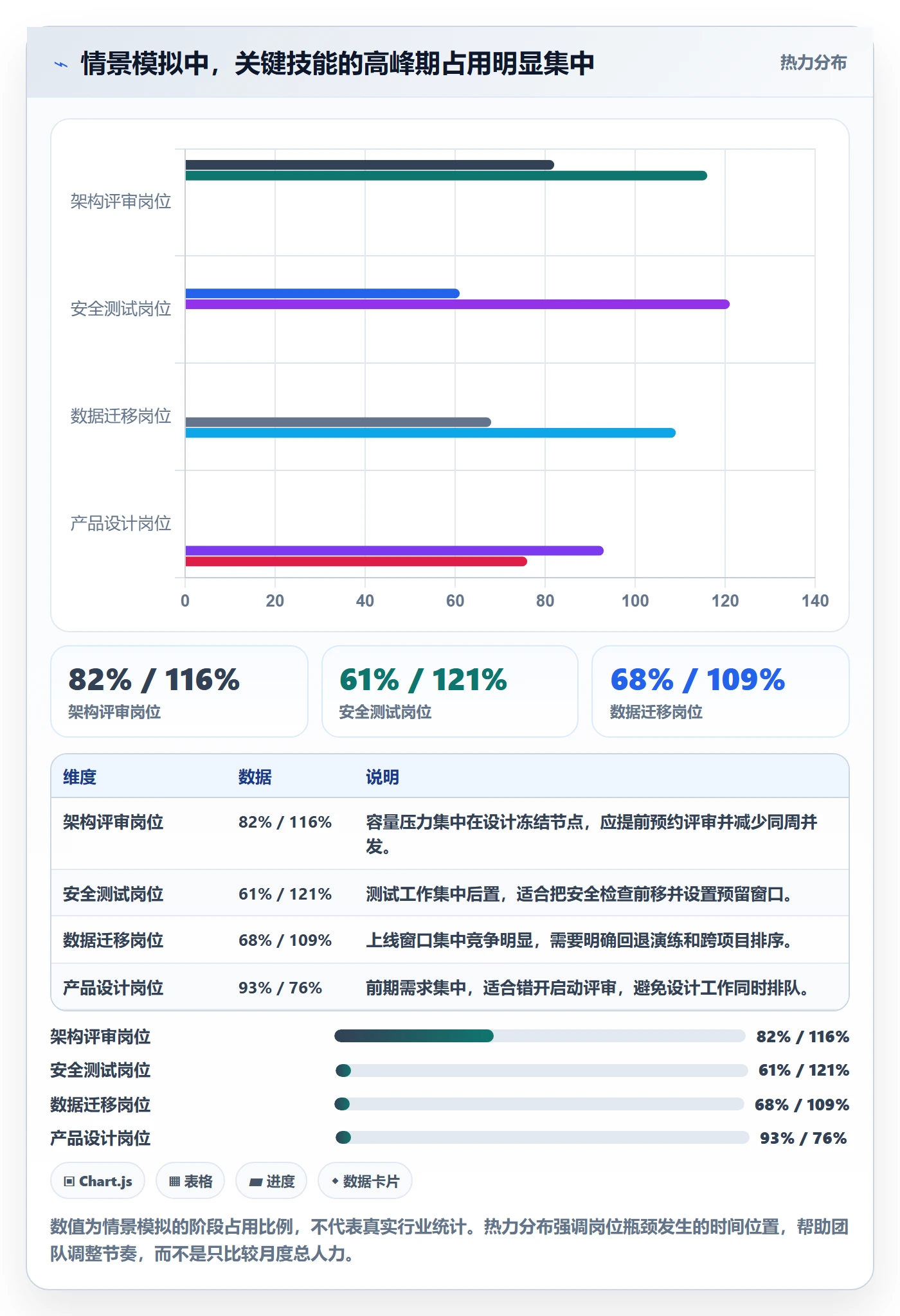

如果只看总容量,模拟组织的已确认占用率为 78%,看起来仍有余量。但在架构与安全岗位上,关键周期的确认占用达到 116%;数据迁移岗位在上线前两周也集中超载。总体指标掩盖了局部瓶颈,导致管理者误以为延期来自项目执行不力。

把资源按角色和时间窗口拆分之后,瓶颈位置变得清楚:不是“所有人都不够”,而是“少数技能在特定阶段无法并行支持”。这类问题的解法可能是错峰、分阶段交付、提前评审、培养备份,或改变项目顺序,不一定需要增加同等数量的人员。

资源占用流程与规范:项目成员资源管理效率提升关键指标

3. 第二次观察:需求质量影响确认周期

模拟团队还发现,资源需求初次提交时经常缺少投入比例、交付物或优先级理由。资源负责人需要反复询问,需求在多个团队之间往返。管理者曾试图通过增加审批人来降低风险,结果确认周期更长,却没有明显提高信息质量。

调整方式不是增加审批层,而是设置最小需求字段、标注暂定状态和明确业务确认责任人。需求方先补齐信息,资源负责人再匹配容量,跨项目冲突才进入裁决。这个顺序减少了“审批了一个还没讲清楚的需求”的情况。

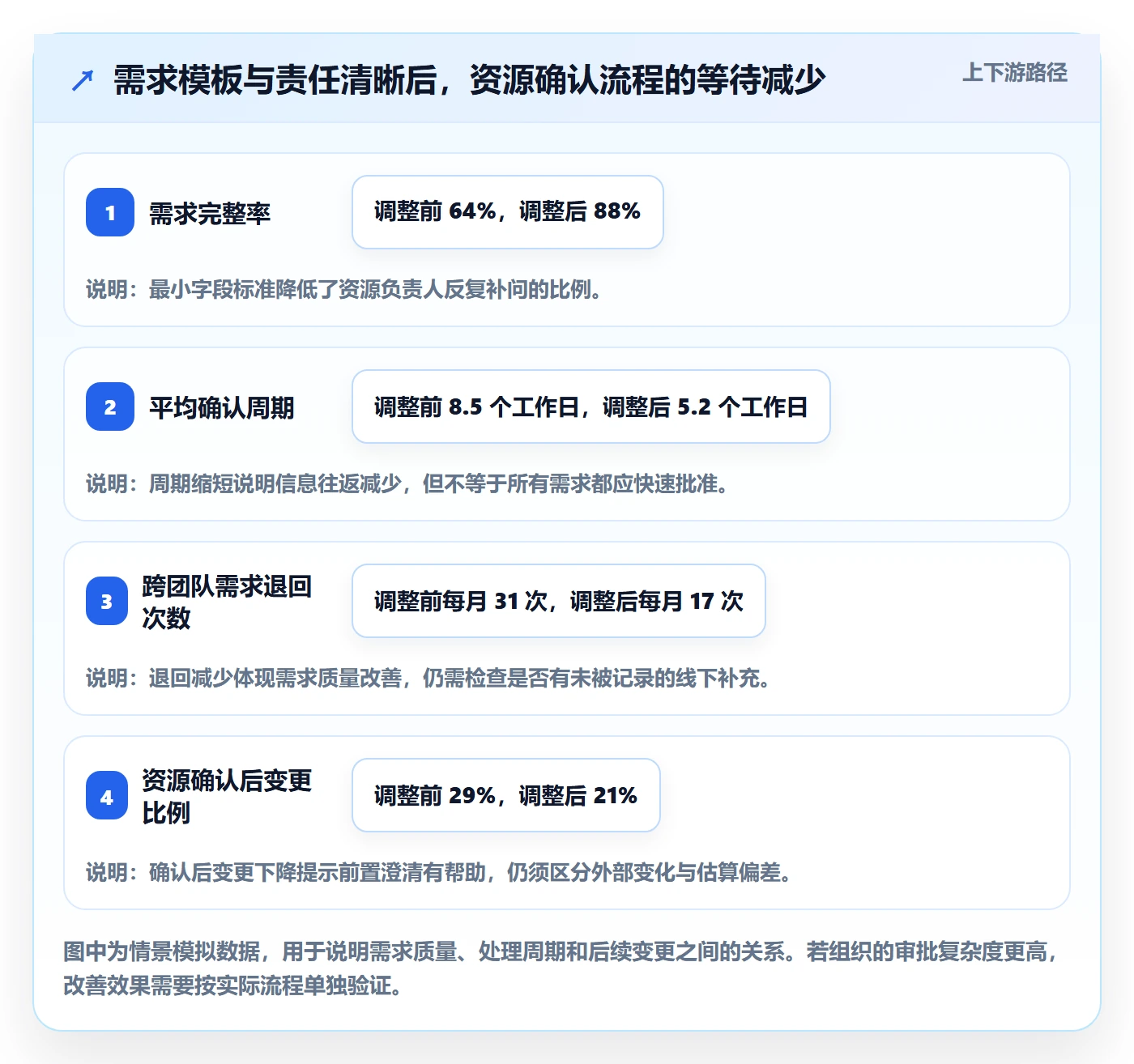

在模拟情景中,需求确认平均周期由 8.5 个工作日缩短到 5.2 个工作日,完整需求占比由 64% 提升至 88%。这些数字只用于示范如何评估前后变化;真实组织应以自己的基线和统计口径验证,不能把模拟值当作承诺目标。

资源占用流程与规范:项目成员资源管理效率提升关键指标

4. 第三次观察:建立缓冲后,计划兑现更稳定

团队没有追求把每个成员排到满负荷,而是把已知支持工作、固定协作和突发处理纳入容量计算。对于关键岗位,进一步把高峰需求分散到多个周期,并给跨团队工作保留明确的调度空间。

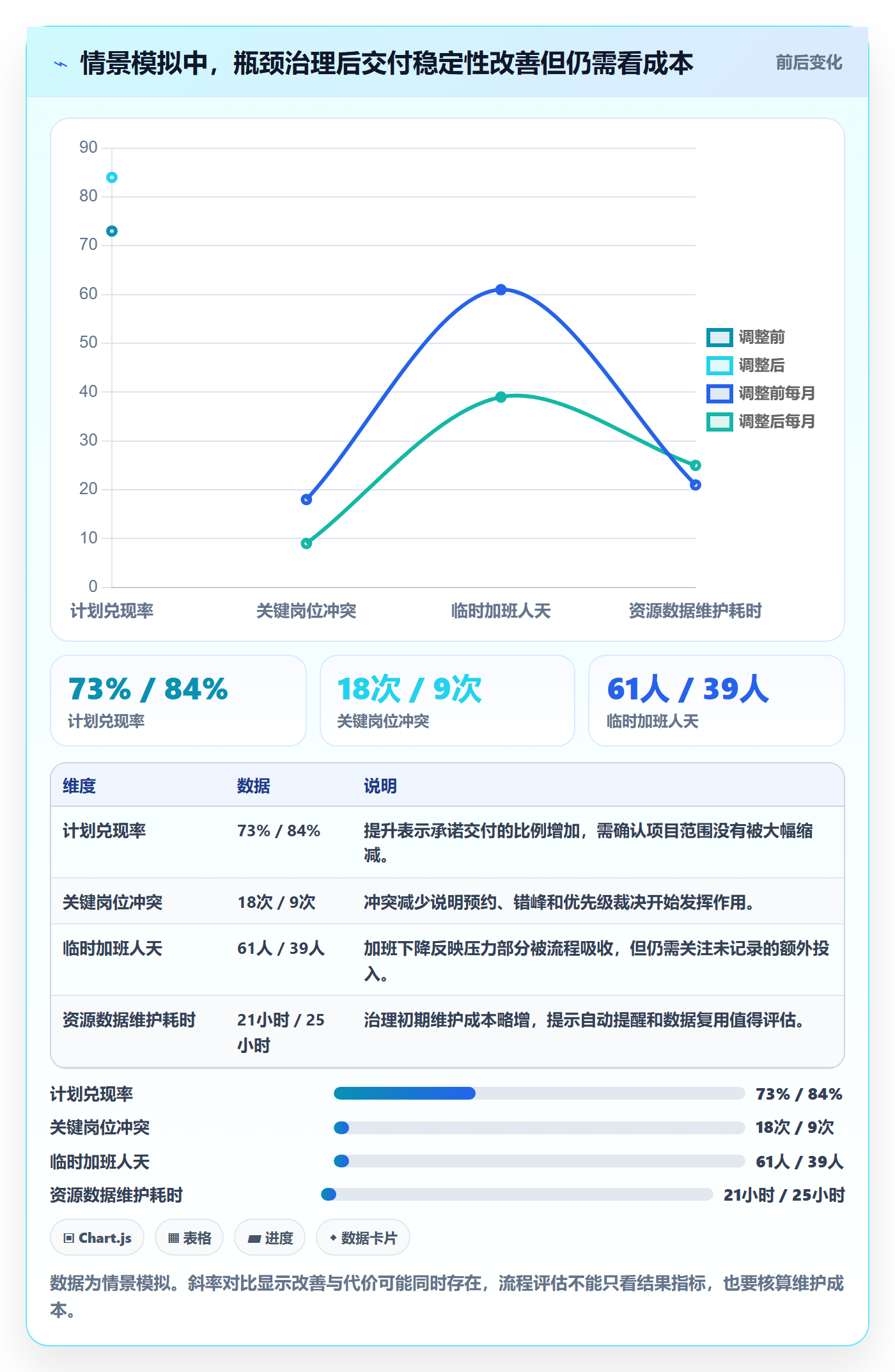

模拟结果中,关键岗位冲突次数下降,计划兑现率上升,临时加班也有所减少。重要的不是这组数字本身,而是变化路径:先看清岗位和时间瓶颈,再改需求与排期,最后检查交付结果。若只把加班压低,可能只是把工作推迟;若只让计划兑现率变高,也可能是团队承诺变少,因此必须联合观察。

资源占用流程与规范:项目成员资源管理效率提升关键指标

5. 从案例中得到的判断:先处理系统瓶颈,再处理个人表现

如果延期集中发生在单一岗位、固定里程碑或多项目重叠期,优先检查资源组合和流程约束;如果延期随机分布、需求持续变化且责任边界模糊,则应先治理需求和决策机制。只有在工作范围、资源承诺和依赖条件相对稳定后,个人任务表现才有可比性。

项目资源数据不应成为简单排名成员的依据。一个人承担更多紧急支持,表面利用率可能高,但计划工作因此延期;另一个人负责复杂问题,记录的人天更多,也不代表效率更低。数据可以提示值得调查的异常,却不能脱离任务难度和工作背景直接下结论。

七、不同情况下的行动建议:按组织成熟度和工作性质推进

1. 小团队或项目数量较少:先用轻量规则跑通闭环

如果团队成员少、项目冲突主要由负责人直接协调,可以先用共享资源表或现有任务管理工具,不必马上引入复杂组合管理机制。关键是统一状态和字段:成员、项目、时间窗口、投入比例、优先级、确认人和预计结束时间。

每周安排一次短时资源检查,重点看未来两至四周的关键节点和高风险岗位。若没有冲突,就不要为填表而开长会;若出现冲突,记录决策与被影响事项。小团队的优势是沟通快,最需要避免的是流程设计超过实际复杂度。

2. 100 人以上、多团队并行:建立跨团队优先级与资源视图

当资源跨越多个团队和产品线,口头协商会逐渐失效。需要建立统一的项目、角色、时间和优先级口径,并明确谁负责确认需求、谁负责资源匹配、谁负责跨团队裁决。对于组织规模较大的场景,可以评估 PingCode 等项目管理平台是否能支持项目计划与成员安排关联、资源冲突可见、变更留痕和多维度汇总。

平台评估应以关键场景验收,而不是只看功能清单。可以选取两个到三个真实流程,演示需求提出、容量校验、冲突升级、计划变更和资源释放。重点验证权限、数据维护成本、报表口径、与现有工作系统的衔接,以及一线团队是否愿意持续更新。

如果组织已有多个系统,不宜为了统一界面一次性迁移所有数据。可以先确定权威数据源:项目优先级在哪维护,成员组织关系在哪维护,实际投入在哪里记录。跨系统同步的数据若没有明确归属,容易出现多个版本都声称准确的情况。

3. 客户支持或运行保障占比较高:把值班和突发容量显式化

对支持与运维团队而言,按项目计划计算的可用时间通常会高估真实产能。值班、故障升级、客户问题和例行维护具有波动性,必须单独建模。可以从历史记录估算不同周期的平均处理量和峰值范围,但需要标明样本时间与异常事件,避免一次极端故障永久扭曲计划容量。

这类团队适合设置明确的支持预留和升级规则。若实际突发工作持续超过预留容量,应重新评估服务范围、自动化能力和人力结构,而不是每月把新增工作都记成“计划外”。项目管理指标还应区分正常支持与重大事件,二者的业务含义不同。

4. 探索型、创新型项目:以阶段性承诺替代过细的长期排期

探索性工作的不确定性较高,长期精确到个人和日期的排期容易制造虚假确定性。更合理的做法是按阶段承诺资源:例如先安排短周期验证,达到明确条件后再进入下一阶段。每个阶段设置目标、投入上限、检查日期和继续或终止的标准。

探索型项目需要保留实验、失败和学习时间。若用稳定交付项目的利用率标准考核探索任务,团队会倾向于选择低风险、短周期事项,削弱创新能力。资源管理应将“承诺了多少容量”和“获得了什么学习或验证结果”分开讨论。

5. 固定交付或合同项目:提高基线约束,同时保留变更通道

合同交付、监管项目或有明确客户承诺的项目,对节点和岗位连续性要求较高。资源确认应更早,关键岗位应尽量避免频繁切换,需求变更则要有明确的影响评估和批准机制。涉及外部承诺时,资源调整不能只由内部团队口头达成。

但严格基线不等于拒绝变化。若客户范围、法规要求或外部依赖改变,应重新计算投入与时间影响,明确接受变更后的成本。真正有效的控制,是让变化透明并得到决策,而不是让变更藏在工时和加班里。

八、不同情况下的取舍:效率、弹性和治理成本不能同时最大化

1. 精细填报与低维护成本之间的取舍

按天、按小时、按工作包细分资源数据,能够提高短周期观察能力,但会增加更新负担,也更容易产生形式化填报。按月或按岗位汇总,维护成本低,却可能无法及时发现上线周或评审日的局部冲突。

选择依据应是决策需要:如果团队经常在一周内发生资源冲突,小时级或周级视图可能有价值;如果工作相对稳定且项目跨度较长,按周或按阶段维护通常足够。可以先从最低可用精度开始,只有当某类决策反复因信息不够而失败时,再提高颗粒度。

2. 资源专属与共享调配之间的取舍

让关键成员长期专属于一个项目,能减少上下文切换,适合关键路径清晰、工作量连续且项目优先级稳定的场景。跨项目共享则有利于提高稀缺能力利用,但会增加排队和协调成本,适合需求波动、可分阶段交付或技能可替代的工作。

不能把“共享更灵活”当作普遍优势。若一个岗位每周被多个项目反复召回,表面上资源利用充分,实际上可能让所有项目都慢下来。反过来,专属安排也可能形成资源闲置。应比较端到端交付周期、切换频次、节点冲突和替代成本。

3. 预留缓冲与追求高利用率之间的取舍

缓冲不是浪费,而是吸收不确定性的能力;但缓冲过多,也可能意味着需求预测不足或资源配置保守。团队应基于历史偏差、突发工作量和岗位稀缺程度调整缓冲,而非套用统一比例。

对于故障高发、依赖复杂或探索性强的工作,缓冲的价值较高;对于标准化、可预测且能够快速扩容的任务,可以采用较紧的计划。观察缓冲是否合理,可看其是否被常态化消耗、延期是否仍频繁发生,以及闲置容量能否用于培训、技术债或流程改进。

4. 集中裁决与团队自治之间的取舍

集中裁决有利于跨项目统一优先级,适合资源共享度高、项目价值竞争明显的组织;团队自治响应更快,适合边界清晰、成员稳定且团队之间很少争用资源的组织。常见的折中办法是:团队内部拥有日常调配权,跨团队冲突才升级到组合层级。

升级不等于把问题推给高层。提交裁决时应提供备选方案:调整日期、缩减范围、改变交付顺序、培养替代人员或增加外部能力,并说明每个选项的成本和影响。这样决策者面对的是可比较的选择,而不是一句“人不够”。

取舍维度 偏向左侧时的收益 偏向左侧时的代价 适用判断
精细填报 vs. 轻量维护 更快定位短周期冲突 更新成本与填报疲劳增加 按冲突发生频率和决策周期选择颗粒度
专属资源 vs. 共享资源 减少切换、提升连续性 灵活度下降,可能出现闲置 按技能稀缺性、工作连续性和替代性判断
预留缓冲 vs. 高利用率 吸收变化,降低临时加班 短期看似未被占满 按历史偏差和突发工作量设置缓冲
集中裁决 vs. 团队自治 跨项目优先级一致 审批可能变慢 日常团队内自治,跨团队问题分层升级

九、落地与复盘:先用一个周期验证,再决定是否扩展

1. 第一阶段:建立基线,不急着设考核目标

选择一条业务线或几个并行项目,先连续记录一个完整计划周期。收集需求完整率、确认周期、冲突次数、计划兑现率、关键岗位占用和维护耗时。此时的目的不是评判团队,而是验证口径是否稳定、数据是否能被用于决策。

如果团队对“可用容量”“已确认占用”或“冲突”的理解不一致,应先修正定义,再比较趋势。口径还在变化时,漂亮的前后对比没有意义。把基线记录下来,还能帮助组织判断改进究竟来自流程变化,还是来自项目组合发生了变化。

2. 第二阶段:优先修复一个高频卡点

不要一开始同时改审批、系统、工时、绩效和项目优先级。先选一个最常见、影响明确的卡点,例如关键岗位高峰冲突、需求反复补充,或过期占用未释放。明确责任人、目标指标和观察周期,再试行一到两个周期。

若指标没有改善,检查执行是否到位、数据是否可信、改动是否触及真正原因。若指标改善但维护成本大幅增加,也要计算净收益。流程优化不是把问题从项目团队转移到资源团队,而是减少组织整体的协调浪费。

3. 第三阶段:把有效规则固化到系统和例会中

经验证有效的规则,才适合进入系统配置、审批路径和例会机制。例如,暂定占用需要自动过期提醒,跨团队冲突需要关联受影响的里程碑,已释放资源需要同步更新项目计划。自动化应服务于明确规则,不能把未经验证的复杂流程固化成系统负担。

每周或每月复盘时,建议只讨论有决策价值的异常:超过容量的关键岗位、确认周期异常增长、计划外工作持续增加、实际投入与预测偏差扩大,或某类需求长期未得到资源。会议的产出应是决定、责任人和完成时间,而非逐行朗读表格。

4. 第四阶段:用复盘结果调整容量结构

连续几个周期的数据,才足以支持较稳定的组织能力判断。若某项技能持续成为瓶颈,可以比较培养内部备份、调整项目顺序、优化流程、购买外部服务或增加岗位的成本。不要只用某个月的峰值推导长期编制,也不要把短期低利用率直接视作能力冗余。

复盘还应关注成员可持续性。若计划兑现率提升的同时,加班、缺勤、离职意向或质量问题持续恶化,说明资源配置可能以透支团队为代价。组织效率最终要体现在稳定交付和可持续工作能力,而不是短期把人力表排满。

十、结论:资源管理效率,取决于能否把“需求”变成可靠承诺

资源占用流程的核心不是把每个人、每个项目和每个小时都录入系统,而是让组织明确知道:需求从哪里来,哪些承诺已经成立,瓶颈发生在哪里,冲突由谁裁决,变化之后资源何时释放。

我最看重的判断是:占用率描述资源状态,兑现率描述计划结果,冲突解决时长描述组织响应能力,数据维护成本描述流程代价。任何一个指标都不足以单独证明效率提升。把它们放在一起,才能识别“资源不够”“需求不清”“技能错配”和“流程过重”之间的区别。

下一步可以从一个真实项目组合开始:统一资源需求字段,明确规划、暂定、确认和实际四种状态;选出两个最稀缺的岗位,检查未来四至六周的时间窗口;连续记录一个周期的冲突、确认周期和计划兑现情况。先把问题看清,再决定是否需要增加人手、调整项目顺序、培养备份或引入管理平台。

好的资源流程不是让每个人都处于满载状态,而是让关键能力在正确的时间投入最重要的工作,并且在假设改变时能够及时重新决策。资源管理真正提升的不是表格的完整度,而是组织兑现承诺、调整承诺和解释偏差的能力。

常见问题解答(FAQ)

1. 项目成员资源占用流程应该怎么设计?

我们团队经常遇到同一个人同时被多个项目排期,到了交付前才发现关键任务撞期。我想把资源申请、确认和调整串成固定流程,但担心流程太重,反而拖慢协作。

建议把流程压缩为“提出需求,确认容量,锁定时段,跟踪偏差,释放资源”五步。需求至少写清任务、负责人、预计工时、起止日期和优先级;负责人确认后再计入已承诺容量,未确认的需求只作为预测,避免把意向排期误当成可用资源。可以先用一张共享表或项目管理工具试运行两周,再决定是否增加审批节点。

判断流程是否过重,不看表单字段多少,而看申请到确认的中位耗时;如果大多数需求当天能确认,且临时撞期减少,流程通常足够轻。

2. 衡量项目成员资源管理效率,哪些指标比“利用率”更有用?

我以前只看成员是不是排满,结果排得越满,延期和加班反而越多。我不确定该看哪些数字,才能分辨是资源不足、任务估时不准,还是优先级总在变化。

利用率只能说明工时被安排了多少,不能单独代表效率。建议同时观察计划负荷率、计划与实际工时偏差、临时插单占比、任务等待时间和延期率。例如,某团队连续四周计划负荷率超过90%,但工时偏差从15%升到30%、延期率也上升,通常不是“人不够努力”,而是缓冲不足或估时失真。

指标要按角色和周统计,并保留未分配工时;把所有空档都视为浪费,会诱导团队过度排期。

3. 项目成员的可用工时应该怎么计算,才能避免排期过满?

我在排计划时通常用工作日乘以每天八小时,但实际还要开会、处理支持请求和休假,计划经常看起来可行,执行时却不断挤占个人时间。有没有一种简单、能落地的容量算法?

先从名义工时中扣除已知不可用时间,再用历史专注比例估算可承诺容量。举例:一周40小时,固定会议6小时、支持值守5小时、休假或培训2小时,剩余27小时;若近四周同类岗位平均只有80%的剩余时间能用于计划任务,可承诺容量约为22小时,而不是40小时。这个比例应按岗位和团队实测,不要统一套用。

新团队可先用四周记录实际投入,之后每月更新;若任务经常被突发工作打断,应优先降低承诺工时,而不是把缓冲藏进个人加班。

4. 资源冲突发生时,项目负责人该按什么顺序协调?

我碰到过两个项目负责人都把同一位核心成员排进本周计划,双方都说自己的任务更紧急,最后只能让成员自己加班解决。我想知道怎样做取舍,既不靠谁声音大,也不把资源调整变成漫长审批。

先把冲突从“谁更重要”改成可比较的决策:列出各任务的交付日期、延误影响、是否存在替代人选、拆分后能否先交付部分结果,以及调整会影响哪些下游工作。可先保护有明确外部承诺或关键路径影响的任务,再评估其余任务的延期成本;若两项影响接近,就由共同负责人在限定时间内决定范围缩减、换人或改期,并记录理由。

一次协调控制在15分钟左右通常足够,前提是排期数据可信。会后检查一周内是否出现重复冲突;若频繁发生,问题多半在共享容量规划或优先级机制,而不只是某位成员的排期。

核心关键词

读者评论

史
史景行

我们团队试过按周登记投入比例,但会议、值班和临时支持经常没算进去,表上的空余容量并不可靠。把这些非项目工作纳入分母后,排期才稍微接近实际。

马
马嘉宁

关键岗位冲突确实不只是排期问题,最后通常要有人决定哪个项目让路。想了解文中提到的分层裁决,实际执行时如何避免决策一直卡在管理层?

范
范书瑶

按项目记录实际工时有助于复盘,但让成员频繁更新占用状态也有成本。我们目前只在关键节点调整,数据没那么细,反而更容易维护。

文章包含AI辅助创作:资源占用流程与规范:项目成员资源管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/535809
