团队管理真正卡住的,往往不是“人不够”,而是没人能回答三个问题:每个人接下来两周具体做什么,关键任务是否有合适的人负责,以及需求变化后谁来决定资源重新分配。《团队管理方法大全:项目成员资源管理效率提升落地清单》要解决的不是把日历填满,而是建立一套能看见负荷、暴露冲突、及时调整的工作机制。我的核心判断是:资源管理效率不等于成员忙碌率;在中大型团队里,先降低多任务切换和等待,再提高人员利用率,通常比继续加任务更有效。
本文中的案例数据均为情景模拟,用来说明计算方法,不代表任何企业的实测结果。
一、先讲核心结论:资源管理不是“把每个人排满”
1. 项目资源管理的目标是减少系统性浪费
团队成员资源管理,通常包括能力识别、工作分配、负荷评估、进度协同、风险处理和复盘。它看起来像排期,实质上是在有限的人力、时间与技能约束下,让最重要的工作尽可能连续地流动。
如果一个人同时挂着六项任务,表面上“利用率很高”,实际可能不断切换上下文、等待他人反馈,还要在临近截止日期时返工。管理者看到的是任务数量,成员承受的是切换成本,项目承担的则是交付不确定性。
因此,我更建议把管理目标写成四个结果:关键工作有明确负责人,成员负荷可被提前看见,依赖与阻塞有人处理,资源调整有规则可循。个人忙碌率可以作为观察项,但不应成为单独的绩效目标。
2. 先稳定工作流,再优化资源利用率
当任务不断插入、优先级随时改变时,精确排期只会制造虚假的确定性。此时最优先的工作不是给每个人再分配任务,而是限制并行工作、明确插单规则、识别关键依赖,并为紧急事项留出处理空间。
对多数项目团队来说,资源管理可以按“看清,判断,分配,跟踪,调整,复盘”六步运行。每一步都有具体输入和输出,管理者才能从“感觉某人很忙”转向“知道哪项任务会延误、原因是什么、谁有权调整”。
- 看清:建立成员技能、可用工时、休假和当前任务的基本视图。
- 判断:比较任务优先级、技能要求、依赖关系和风险等级。
- 分配:明确任务负责人、协作者、验收标准和预计投入。
- 跟踪:关注进展、阻塞、工作量变化和外部依赖。
- 调整:根据事实改变范围、顺序、人员或交付日期。
- 复盘:比较估算与实际,修正团队的工作容量基线。
这套顺序很重要。若跳过“看清”和“判断”,直接分配任务,管理者很容易把资源管理变成平均分活;若没有复盘,团队就会持续沿用已经失真的容量假设。
3. 用四类结果衡量效率,而不是只看任务完成数
任务完成数会受任务大小、复杂度和拆分方式影响。一个团队把大任务拆成几十个小卡片,完成数可能显著上升,但价值交付未必变快。因此,我通常建议同时观察交付速度、流动效率、负荷质量和返工风险。
| 观察维度 | 可用指标 | 它回答的问题 | 常见误读 |
|---|---|---|---|
| 交付速度 | 周期时间、按期完成率、里程碑偏差 | 工作是否按预期完成 | 只压缩工期,不看质量与范围 |
| 流动效率 | 等待时间、阻塞时长、在制任务数 | 任务是否持续流动 | 把成员所有空闲都视为浪费 |
| 负荷质量 | 超负荷人数、并行任务数、关键岗位集中度 | 资源分配是否可持续 | 把排满工时当成高效 |
| 交付质量 | 返工率、缺陷回流、验收一次通过率 | 速度是否以质量为代价 | 忽略交付后的修复成本 |
二、背景和真实场景:为什么“大家都很忙”项目仍会延期
1. 延期经常源自资源冲突,而不是单纯缺人
我在梳理团队交付问题时,会先区分“容量不足”和“容量错配”。容量不足意味着总工作量超过可用人天;容量错配则意味着总人天可能够用,但关键技能、时间窗口或依赖关系没有对上。
例如,项目总量看起来需要四十人天,团队也确实能提供四十人天,可其中需要架构评审的工作集中在一名资深工程师身上。只要该工程师还承担线上故障响应、跨团队评审和日常辅导,计划中的四十人天就不是可兑现的四十人天。
资源管理应先识别“稀缺能力和稀缺时段”,再讨论总人数。不少延期不是因为团队每个人都不够努力,而是少数关键岗位成为系统瓶颈,其他人的投入无法绕过这个瓶颈转化为交付。
2. 任务切换会让计划容量缩水
成员的名义工时不是项目可用工时。会议、评审、支持、临时沟通、休假和跨项目协作都会占用时间。若计划把每周五个工作日全部视为项目执行时间,实际偏差通常会在执行阶段集中暴露。
我建议团队先记录一段时间内的实际工作结构,再设定容量假设。例如,把时间粗分为项目任务、例行支持、会议沟通、突发处理和学习辅导。分组不必精细到分钟,重点是找出计划与现实之间长期存在的差额。
下方为情景模拟:假设一个成员每周名义工时为四十小时,经过观察后,固定会议与支持占用十二小时,突发工作平均占五小时,剩余时间才是可规划的项目投入。这里的数字只演示计算方式,团队应使用自己的观察数据替换。

3. 中大型组织的难点是信息分散与决策链条长
在超过百人的组织里,资源信息经常散落在项目计划、个人日历、需求系统、表格、周报和部门沟通中。每个团队都有局部视图,却缺少可以共同讨论的资源事实。
这会带来两个后果:第一,资源冲突发现得太晚;第二,决策者无法判断调整一个人的任务会影响哪些项目。系统越大,越不能依赖某位项目经理记住所有人的工作,需要有统一的任务口径、成员负荷视图和升级路径。
例如,PingCode 可作为项目与研发协作场景中的管理平台进行评估,适用对象通常是中大型企业及百人以上组织。评估时不应只问它能不能建任务,更应检查能否支持跨团队计划、角色权限、工作流、报表和现有系统衔接;具体能力、版本差异与实施方式应以供应方当前资料和企业实际验证为准。
4. 资源视图的价值,在于提前发现冲突而非事后追责
好的资源视图不是给成员贴上“忙”或“不忙”的标签,而是让团队提前发现:某个关键任务将在什么时间需要哪种能力,当前是否有合适的人,若没有,能否调整范围、顺序、人员或日期。
如果管理者只在项目延期后追问“为什么没有早点说”,成员通常会把问题视为责任追究;如果冲突可以在计划会议上被公开讨论,团队才更可能提前暴露风险。资源管理机制的成熟度,体现在问题出现时是否有可用的处理动作。
三、常见误区:看似管得更细,实际上让团队更慢
1. 把成员利用率追到百分之百
高利用率不等于高吞吐量。对于变化频繁的知识工作,成员没有任何缓冲时,一个紧急问题就会让原计划整体滑动;多个成员都满载时,跨任务协作也会变慢。
排期中应区分“可承诺容量”和“理论容量”。前者是结合会议、支持和突发任务后可承诺的工作量;后者只是日历上的名义时间。团队可以通过实际记录逐步确定缓冲比例,而不是照搬统一百分比。
对经常处理线上问题或客户支持的岗位,缓冲应更高;对需求稳定、依赖少的工作,缓冲可以更低。缓冲不是偷懒空间,而是对不确定性的预算。
2. 把每个人都分到同等数量的任务
任务数量相同,工作量并不相同。一个需要跨部门评审、处理未知技术问题的任务,和一个边界清楚、重复性高的任务,即使都被标成“一项”,消耗也可能差异很大。
更合理的做法是按技能、复杂度、依赖和估算投入评估工作,并把任务负责人和协作者的责任分开。多人共同参与不代表多人共同负责;每项交付最好仍有一个明确的最终负责人。
3. 用“谁有空”代替“谁适合”
临时把任务交给当下最空的人,可能减少短期等待,却制造长期返工。如果任务需要特定领域知识、权限或客户上下文,换人后可能多出学习、沟通和复核成本。
我会把分配优先级按以下顺序处理:技能匹配优先于表面空闲,关键路径优先于平均分摊,连续工作优先于频繁拆换。若必须让不熟悉的人接手,应同时安排知识转移、审查人和首个可交付检查点。
4. 把估算当成承诺,把偏差当成个人失误
估算是基于当前信息对工作量的判断,不是保证。若需求边界不清、外部依赖未确认或技术方案仍在探索,给出一个看似精确的工期只会掩盖不确定性。
管理者需要追问估算的前提:范围是否稳定、依赖是否可用、关键决策是否完成、风险是否留出空间。偏差复盘应关注估算假设和流程问题,而不是简单得出“成员效率不高”的结论。
5. 用表格或系统替代管理判断
工具可以让信息可见,却不能替团队决定优先级。即便每个人的任务和工时都准确录入,若高层不断插单、项目负责人没有调整权限,资源冲突仍会原样存在。
工具选型需要围绕管理机制验证:需求变更如何传递,项目之间如何看见依赖,成员负荷如何汇总,权限如何配置,报表是否能支持决策。若工具只把旧流程电子化,团队可能只是更快地产生更多无效数据。
6. 把每个任务都拆到极细
过粗的任务难以判断进度,过细的任务则会增加维护和状态更新成本。拆分的目的不是制造更多卡片,而是让工作具备清楚的验收点、责任人和风险信号。
我通常用一个简单问题判断是否需要继续拆分:如果该任务停滞两天,团队能否知道停在哪一步、谁可以解除阻塞?如果答案是否定的,继续拆分或补充检查点;如果任务已经能被独立验收,过度拆分带来的记录负担可能大于收益。
四、专业判断逻辑:如何算容量、识别瓶颈并决定优先级
1. 先算可承诺容量,而不是拿工作日直接乘人数
可承诺容量可以用一个朴素公式估算:团队可承诺人时,等于名义工作时间,减去固定会议、日常支持、休假和预期突发工作,再乘以历史交付折算系数。公式不必追求数学上的精密,关键是把隐性占用显性化。
例如,成员每周名义工时四十小时,固定会议和支持占十小时,休假折算为两小时,突发缓冲预留四小时,剩余二十四小时。若该团队近几轮任务实际完成量约为估算量的百分之八十五,可先用这一比例调整承诺量;百分之八十五只是该情景中的假设值,不能直接套到其他团队。
| 容量项目 | 情景示例 | 管理含义 |
|---|---|---|
| 名义工时 | 40小时/周 | 日历上限,不是项目承诺 |
| 固定会议与支持 | 10小时/周 | 应检查是否可以减少、轮值或异步处理 |
| 休假与培训折算 | 2小时/周 | 提前纳入周期计划,避免中途透支 |
| 突发缓冲 | 4小时/周 | 适用于波动性较高的工作环境 |
| 可规划项目时间 | 24小时/周 | 容量估算的输入值,仍需结合历史完成情况校正 |
对团队层面,不要简单把所有个人工时相加后就宣布“还有多少余量”。关键技能可能不能互相替代,个人工作时间也可能受审批、评审和交接影响。容量汇总必须同时保留角色或技能维度。
2. 用负荷、能力、依赖三张视图判断资源是否匹配
负荷视图回答“谁在做什么、何时做”;能力视图回答“谁能承担哪类工作”;依赖视图回答“哪些工作必须等待其他工作”。只有把三者放在一起,才不会把一名空闲成员误判为可立即替代某个关键岗位。
- 负荷:按周或迭代观察个人正在进行的任务、预计投入和时间窗口。
- 能力:记录领域经验、技能熟练度、权限和必要的知识备份人。
- 依赖:标注前置决策、外部团队交付、评审人和关键验收节点。
能力矩阵不应变成永久标签。技能会变化,熟练度也因任务情境而异。建议每季度或项目结束后更新一次,并让成员参与确认,避免管理者凭印象决定谁“最适合”。
3. 以关键路径和阻塞成本排定优先级
团队需要的不只是一个从高到低的任务列表,还要知道哪些工作会影响最终交付。优先级判断可以综合业务价值、紧迫度、依赖位置、失败成本和资源稀缺度。
如果某项工作价值很高,但不在关键路径上且可以延后,它未必比一个价值中等、却阻塞三项下游工作的任务更紧急。资源有限时,先解除系统瓶颈,通常比让每个人都推进自己最喜欢的工作更有效。
| 判断因素 | 适合追问的问题 | 高风险信号 |
|---|---|---|
| 业务价值 | 延后交付会损失什么结果? | 只有“领导要求”,没有可说明的结果 |
| 时间约束 | 是否存在法规、客户或市场窗口? | 截止日期不断改变,却没有变更依据 |
| 依赖位置 | 是否阻塞多个下游团队? | 关键输入没有负责人或交付日期 |
| 资源稀缺 | 是否只有一人拥有所需能力或权限? | 关键岗位无备份且被多个项目同时占用 |
| 失败成本 | 若不按期完成,补救代价是什么? | 风险影响不可逆,但没有预案 |
4. 用并行任务上限保护专注时间
对于依赖多、协作密集的工作,减少并行任务往往比催促个人更有效。团队可以先观察平均周期时间和在制任务数的变化,逐步设置团队级工作上限,而不是一开始就给每个人规定统一的任务数量。
如果成员同时处理过多任务,新的工作启动得很快,旧任务却迟迟无法验收,团队就会出现“开始很多、完成很少”的局面。限制在制品并非拒绝新需求,而是要求先明确哪些工作需要暂停或退出。

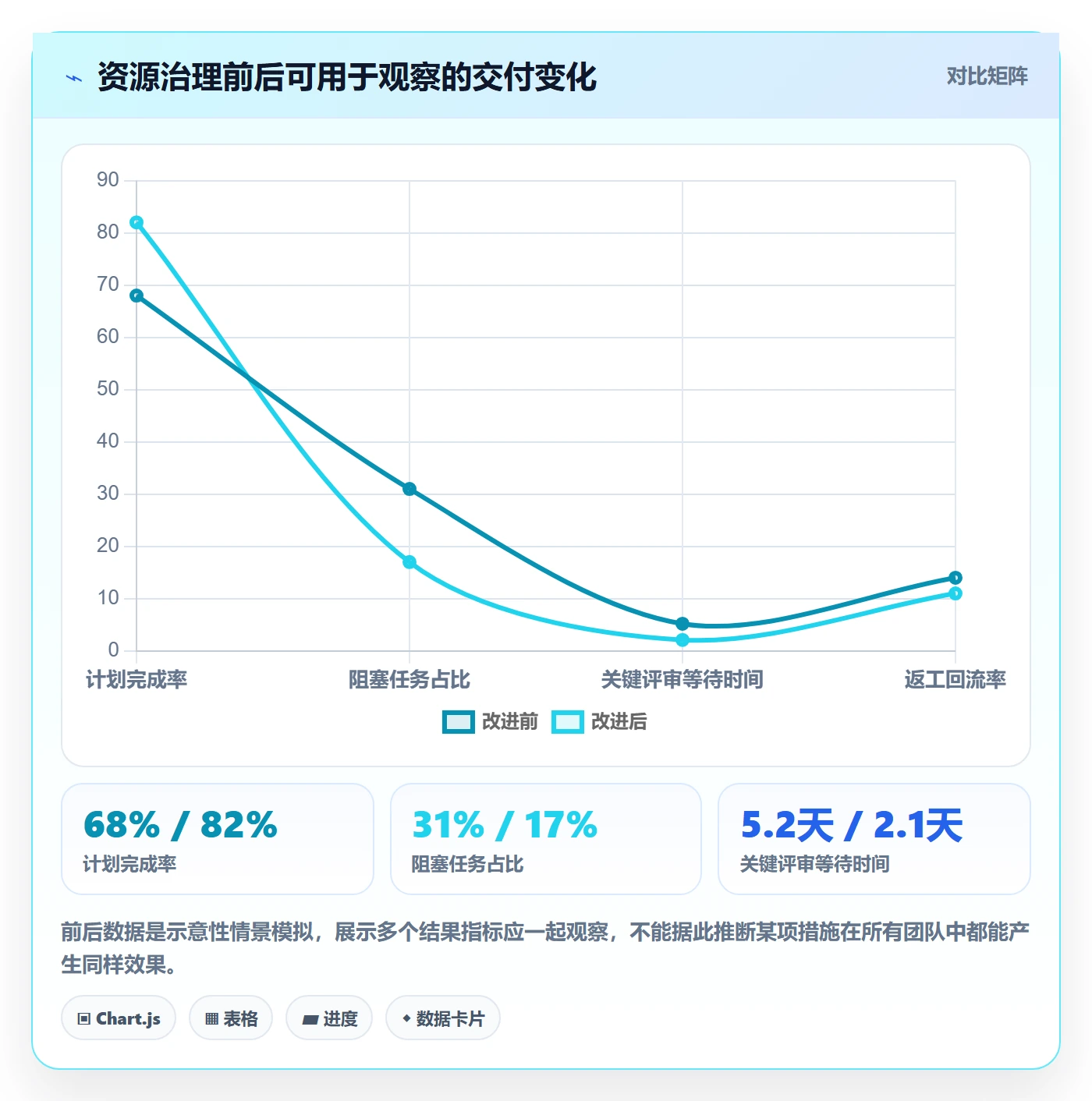

示意数据可以帮助团队理解这种取舍:当并行任务下降时,等待和切换可能减少,但如果前置依赖没有解决,单纯限流也未必提高交付。下图是情景模拟的观察框架,不是普遍规律。

5. 让估算表达不确定性,而不是装作精确
对于信息充分的重复性任务,可以用历史中位数或区间估算;对于新领域、外部依赖多的任务,应使用范围和风险假设。管理者要区分“工作量可能需要多少”和“日历上何时能够完成”,两者并不相同。
例如,一个任务预计需要三个人天,但负责人只能每周投入半天,且还需等待评审,则日历周期可能跨越数周。计划应分别记录投入量、开始窗口、等待条件和验收日期,避免把人天直接误当作日历天。
五、具体案例与数据观察:一个跨职能团队怎样找到真正瓶颈
1. 案例设定:交付不断延期,但团队并非人人满载
下面用一个情景模拟案例说明诊断方法。某百人以上组织的产品、研发、测试与运营协作团队,共有二十四名项目参与者,负责一个跨部门版本交付。团队连续两个周期未按计划完成,成员反馈“每天都很忙”,项目负责人则认为“投入已经足够”。
模拟中,计划完成率为百分之六十八,平均每项工作涉及三名左右协作者,部分任务因关键评审等待而停滞。复盘没有把责任归结为个人速度,而是把任务状态、等待原因、并行数量和技能分布放到同一张图里分析。
诊断后发现三个问题:资深评审人同时被四个项目占用;需求变更没有固定入口,临近交付仍有任务插入;团队把“已开始”误当作“已推进”,多个任务长时间等待外部输入。
2. 先看流动过程,再决定是否加人
模拟团队随后采取三项措施:为关键评审设定固定时段和代理人;每周明确一次需求变更优先级,新增工作必须说明被替换的工作;对超过两天无进展的任务标记阻塞并指定处理人。
这组措施没有立即增加人数,也没有强迫成员延长工时。它先减少评审等待、无规则插单和无人处理的阻塞,再观察团队能否更稳定地完成已承诺工作。此处的关键不是把以下数字当作效果承诺,而是展示怎样定义前后观察指标。

3. 结果变化不等于单一措施的因果证明
如果计划完成率提高,却同时发生了需求减少、人员增加或范围缩小,就不能把变化全部归因于资源管理动作。因此,团队应记录观察期间的范围变化、人员变化和重大外部事件,并优先比较同类周期、同类工作。
在真实项目中,我会要求复盘团队回答:哪些任务等待下降了,哪类任务仍然延期,谁的负荷改善了,是否出现新的瓶颈,质量指标有没有恶化。这样才能判断改进是否可持续,而不是只看一个漂亮的总体百分比。
4. 识别瓶颈的四步分析法
- 按任务状态拆分时间:区分实际执行、等待评审、等待需求澄清、等待外部输入和返工时间。
- 按角色或技能分组:查看延期是否集中在某类能力、某个审批点或某个团队接口。
- 按原因统计发生频次:区分偶发异常与反复出现的系统性原因,避免用一次事故改造整个流程。
- 提出一个可验证动作:例如评审轮值、需求入口治理或并行上限调整,并指定观察周期与指标。
瓶颈分析的价值在于让管理者把“大家很忙”变成可处理的问题。若多数任务都在等待评审,继续给执行人员加任务只会扩大等待队列;若大量时间消耗在需求反复澄清,真正需要改进的可能是决策质量,而不是排期精度。
5. 用工具承载机制,但先验证业务闭环
当团队规模增长到跨项目协作时,可以评估 PingCode 一类项目管理平台,重点验证任务流转、权限控制、项目组合视图、依赖关系、负荷分析、报表和系统集成是否满足本组织场景。中大型企业及百人以上组织尤其需要关注多团队协作与治理能力,而非单个项目的看板是否好看。
试用时应选一个真实项目进行端到端验证:从需求进入、任务拆分、责任分配、阻塞升级到交付复盘,检查信息是否能被需要的人看到,数据是否需要重复录入,变更是否留下记录。若平台功能丰富,但团队仍需在多个表格之间手工同步,工具带来的管理负担可能抵消收益。
选型不要只让项目管理者参与。实际使用者、部门负责人、信息安全、系统管理员和数据分析角色都应参与验证。尤其要确认权限模型、数据迁移、接口能力、审计要求、实施成本和供应商服务边界,并以正式合同及当前产品资料为准。
六、项目成员资源管理效率提升落地清单
1. 第一步:建立可用的资源底账
资源底账不是员工档案的重复版本,而是项目决策所需的最小信息集合。信息过少无法分配,信息过细则无人维护。建议从成员角色、技能、可用时段、当前工作、主要依赖和备份关系开始。
- 列出项目参与者、所属团队和主要职责。
- 标记关键技能、必要权限及熟悉的业务领域。
- 记录已知休假、固定支持轮值和长期会议占用。
- 列出当前在做任务、预计投入和计划完成窗口。
- 识别只有一人掌握的知识或审批权限,并指定备份培养计划。
不要一开始就要求精确到每天的工时。先让信息可信、更新成本可接受,再逐步增加颗粒度。团队若无法持续维护,过度详细的底账很快会变成过期数据。
2. 第二步:制定容量和插单规则
容量规则需要回答:哪些工作可以进入计划,突发工作如何处理,新增需求由谁批准,原有工作如何被替换。没有这些约定,资源图表只能显示冲突,不能帮助团队解决冲突。
- 以过去若干个可比周期的完成情况估算团队可承诺容量。
- 区分计划工作、例行支持、故障响应和临时需求。
- 为突发工作设置预留容量,并按实际发生情况定期调整。
- 规定插单必须说明业务原因、截止约束和被替换的工作。
- 明确谁有权改变项目优先级,避免每个需求方都能直接打断执行。
若团队的突发工作占比持续上升,不应长期用更大的缓冲掩盖问题。需要追查突发事项是否本可预防、支持轮值是否合理、需求入口是否失控,或者当前服务承诺是否超过团队能力。
3. 第三步:把任务拆到可以负责、可以验收
每项关键任务至少应有明确负责人、可检查的完成定义、必要的协作者、依赖项和预计投入。对于高度不确定的工作,可以先安排探索任务,用有限时间换取方案、风险或范围信息,再决定后续投入。
任务拆分应服务于决策:管理者能否判断它是否被阻塞,成员能否知道下一步动作,验收人能否判断是否完成。若卡片只有一个模糊标题,例如“优化体验”,即便状态显示进行中,也无法提供有效的资源信息。
4. 第四步:建立固定节奏而非随时追问
资源管理需要有节奏。日常工作可以通过异步更新状态,周度会议处理跨项目冲突,迭代或阶段复盘校准容量和估算。会议重点应是决策,而不是让每个人轮流朗读自己做了什么。
| 节奏 | 重点问题 | 建议产出 |
|---|---|---|
| 每日异步更新 | 进展、阻塞、需要谁协助 | 明确阻塞处理人和下一步动作 |
| 每周资源检查 | 未来一至两周的冲突与插单 | 资源调整、优先级确认和风险清单 |
| 阶段复盘 | 估算偏差、等待、返工和实际容量 | 修正基线和改进动作 |
| 月度组合评审 | 多个项目是否争夺同一关键资源 | 项目顺序、暂停决策或资源调配 |
5. 第五步:设置风险阈值和升级路径
风险规则不必复杂,但必须让问题有出口。团队可以约定:关键任务超过两天无进展、依赖交付逾期、成员预计负荷连续超出可承诺容量、或范围变更影响关键里程碑时,必须进入相应的升级流程。
阈值应结合工作类型设定。软件研发、内容生产、工程建设和客户实施的正常周期并不相同,统一规定“两天不动就升级”可能造成噪声。更好的做法是先从历史数据识别正常波动,再定义值得关注的异常。
6. 第六步:复盘时把结果、过程与假设放在一起
复盘不要只问“是否按期完成”。还要检查原计划依赖了哪些假设、哪些假设被事实推翻、等待发生在哪个节点、临时变更如何进入、质量是否受到影响。这样才能判断是容量估算、资源匹配、需求治理还是协作机制出了问题。
每次复盘最多选择少量行动项,并明确负责人、截止时间和验证指标。若行动项多到无法追踪,团队通常是在记录问题,而不是改变工作系统。
七、不同情况下的行动建议:不要用一套排期法解决所有团队
1. 小团队:优先减少协调成本
十人以内的团队往往不需要复杂的资源管理系统。共享任务清单、清楚的负责人、每周一次的冲突检查和简明的容量估算,通常已经足够。小团队的优势是信息传递快,应避免为了形式而引入大量审批和报表。
如果小团队经常漏掉工作,先明确任务入口和验收标准;如果关键成员过载,先安排知识备份或减少并行项目;如果计划经常变化,先确定谁有权改变优先级。规模小不代表资源冲突少,只是沟通路径较短。
2. 百人以上组织:优先统一口径与组合决策
中大型组织的核心难点是多个项目同时争夺同一类资源。单个项目经理可能只看得到本项目,部门负责人也可能只关注本部门局部负荷。此时需要统一任务定义、成员与角色口径、容量周期和项目优先级治理。
企业可以先建立项目组合层面的关键资源视图,再逐步扩展到更细的技能和任务层面。评估管理平台时,应验证跨团队权限、数据汇总、变更留痕、报表口径和集成能力。工具部署需要配套流程负责人和推广计划,否则组织只是获得了更多填报入口。
3. 工作稳定、重复性高:用标准工时和例外管理
对流程稳定、任务类型重复的团队,可以积累标准工时区间,按工作量和服务水平规划人员。标准工时应定期校准,并记录复杂度差异,不能把历史平均值变成刚性配额。
这类团队更适合重点观察吞吐量、积压量、处理周期和异常比例。若个别任务显著偏离标准,应优先识别输入质量、系统故障和例外审批,而不是立即调整所有人员计划。
4. 创新探索、需求变化快:用阶段投入与决策门
探索型项目的任务不确定,过早做精确排期容易给出错误安全感。可以先设定短周期探索目标、投入上限和继续或停止的决策条件,再根据获得的信息重估后续资源。
例如,先用一到两周完成用户验证或技术验证,交付明确的证据与选项,而不是承诺数月后的完整方案。资源管理要保护探索空间,同时设定退出条件,避免低价值探索无限延长。
5. 有大量突发支持:把支持容量单独建模
线上支持、客户实施、运维值班和紧急合规工作,不宜全部混入项目计划。团队应把支持轮值、响应等级和升级边界单独管理,并统计突发工作对计划的实际影响。
如果突发任务连续数个周期超出预留容量,应重新评估服务承诺或人员配置。继续要求项目人员加班,可能只是把系统性需求缺口转嫁给个人。
6. 成员技能高度专门化:先做知识备份再谈调度弹性
关键技能集中在少数人身上时,短期调度空间很有限。强行轮换可能导致质量风险;长期不培养备份,又会让项目持续依赖单点资源。应在真实任务中安排结对、复核和渐进式授权,而不是只制作一张无人使用的技能矩阵。
对于高风险岗位,备份培养应有明确目标,例如能独立完成哪类任务、能否承担值班、能否通过评审。这样,资源韧性才能转化为实际能力,而不是表格上的“熟悉”。
八、不同情况下的取舍:效率、稳定性与可持续性不能同时无限拉满
1. 利用率与交付稳定性之间的取舍
提高利用率会让更多时间进入计划,但可用于应对变化的空间变小;保留缓冲会降低表面利用率,却可能减少临时插单造成的连锁延误。选择取决于工作波动、客户承诺和延误成本。
高波动团队应优先保护稳定性与响应能力;工作可预测、依赖少的团队,可以提高计划利用率,但仍应保留处理异常的余量。不能只比较“谁的空闲时间少”,还要比较延期、返工和加班的总成本。
2. 专业化与人员可替代性之间的取舍
专业化能提高复杂任务的质量和速度,但可能增加单点依赖;轮岗和交叉培养会占用短期产能,却有助于降低长期风险。对核心技术、审批权限和关键客户知识,通常值得安排备份;对低频且低风险的任务,不一定需要追求全员互换。
建议按风险分层:影响面大、替代成本高的工作优先培养备份;低影响、流程标准化的工作可通过文档和自动化降低依赖。资源弹性不是让所有人都能做所有事,而是让关键工作不因单人不可用而停摆。
3. 标准化与团队自主性之间的取舍
统一规则有利于跨项目比较和资源组合决策,但过度标准化会让不同类型的工作失去适配空间。建议统一数据口径和治理底线,例如负责人、优先级、依赖和状态定义;至于任务拆分方式、会议节奏和估算颗粒度,可以根据团队工作性质调整。
组织层面若要求所有团队使用同一套状态,却没有解释状态的决策用途,成员容易把维护数据视为额外劳动。任何新增字段和报表都应回答:谁会使用它做什么决定?若没有明确答案,就不应要求团队填报。
4. 管理透明与成员隐私之间的取舍
团队需要知道工作负荷和任务状态,但这不等于要监控每一分钟。资源管理关注的是交付能力、依赖和风险,而不是通过在线时长推断贡献。过度追踪容易诱发“看起来忙”的行为,损害信任。
应优先采集完成资源决策所需的最少信息,并明确数据用途、可见范围和保留规则。成员应能查看自己的负荷记录,并对明显错误提出修正。透明度的目标是共同解决工作问题,不是建立新的个人排名。
5. 手工管理与系统化管理之间的取舍
团队人数少、项目少、依赖简单时,轻量表格可能成本最低;当多个项目共享人员、权限和依赖变复杂时,手工同步的错误成本会快速上升。系统化的价值来自减少重复录入、提高冲突可见性和保留决策记录,而不只是界面整齐。
是否引入平台,应比较维护成本、数据一致性、集成成本、权限要求和组织采用成本。若流程尚未稳定,可以先用小范围试点验证机制;若组织已长期受跨团队信息分散困扰,则应同时规划平台、流程和治理责任人。
九、衡量改进是否有效:建立一组能推动行动的指标
1. 指标要能触发决策,而不是只用于汇报
一个指标如果不能让团队采取行动,就很可能只是展示数字。计划完成率下降,应能引发范围、容量或依赖检查;阻塞时间上升,应能指向责任人和升级动作;返工率上升,应能触发验收标准或需求质量复盘。
| 指标 | 定义建议 | 可能触发的行动 | 使用限制 |
|---|---|---|---|
| 计划完成率 | 按期完成的承诺工作项占比 | 检查承诺容量、变更和依赖 | 需统一承诺口径,防止拆分刷数 |
| 周期时间 | 从工作开始到验收完成的时间 | 检查等待、队列和并行工作 | 应按工作类型分组,不宜混算 |
| 阻塞时长 | 任务处于无法推进状态的累计时间 | 定位依赖责任人和升级路径 | 需要明确何种状态算阻塞 |
| 返工回流率 | 因未满足验收或质量要求而重新打开的比例 | 复核需求、验收与评审质量 | 不能把必要迭代都算作返工 |
| 关键技能集中度 | 关键任务依赖少数成员的程度 | 安排备份培养或调整项目顺序 | 需结合技能复杂度和替代成本解释 |
2. 指标要分层,不能把团队问题压给个人
个人层指标可以帮助成员管理负荷和发现过载,但组织决策应重点看团队与项目层数据。若计划完成率低,可能是需求频繁变更、审批缓慢或外部依赖失约,不应未经分析就归因于个人能力。
把个人指标直接用于排名,容易让成员选择容易完成的任务、隐藏风险或拆小工作项。指标设计应奖励如实暴露问题、及时协作和稳定交付,而不是单纯追求卡片数量或在线时长。
3. 建立基线,再看变化,不要迷信外部平均数
不同团队的工作类型、质量标准和依赖环境差异很大,外部平均值很难直接成为目标。更稳妥的方法是先记录本团队的基线,再选定少量改进动作,观察相同口径下的变化。
例如,若周期时间下降但返工增加,说明速度可能以质量为代价;若计划完成率上升但范围持续缩小,则需要重新判断业务产出;若成员负荷下降而交付稳定,可能说明团队减少了无效切换,这不应被视为效率退步。
十、工具与流程的落地路径:先解决一个真实痛点
1. 先做流程诊断,再决定是否换工具
工具采购前,先回答目前最昂贵的问题是什么:任务重复录入、跨项目冲突不可见、审批等待过长、成员负荷无法汇总,还是报表口径不一致?问题不同,解决方案也不同。
如果主要痛点是优先级经常变化,先建立变更治理;如果主要痛点是资源信息散落,统一数据入口可能更重要;如果主要痛点是关键人员成为瓶颈,就应同时做技能备份与组合排期。只换工具而不处理管理规则,通常无法消除根因。
2. 用小范围试点验证端到端闭环
试点项目应具备真实协作、真实依赖和足够代表性,但范围不能大到无法复盘。试点前确定基线和目标,试点期间记录数据维护成本、用户反馈、冲突发现时间和实际决策变化,结束后决定扩展、调整或停止。
- 选择一个存在明确资源冲突的项目或团队。
- 记录当前任务入口、排期方式、阻塞处理和报表生成成本。
- 配置最小必需字段、权限和工作流,不追求一次覆盖所有场景。
- 观察一个完整交付周期,并访谈执行者、负责人和管理者。
- 比较使用前后的信息完整性、维护负担和决策速度。
- 明确未解决问题,再决定是否扩大范围。
若评估 PingCode 等平台,应要求供应方针对组织的真实流程演示,而不是只看标准演示环境。关键问题包括:跨项目资源如何呈现,数据能否按角色授权,变更能否追踪,既有研发或办公系统如何衔接,历史数据迁移由谁负责,实施和后续支持成本如何计算。
3. 给平台建设设定退出和扩展条件
试点不是为了证明工具一定可行。若使用者需要在多个地方重复维护、关键决策仍发生在系统之外,或者权限与数据规则无法满足要求,就应先调整方案,而不是靠行政命令扩大使用。
扩展条件可以包括:关键任务信息完整率达到团队约定水平,成员负荷和依赖冲突能在计划会议前被发现,报表生成时间有所下降,使用者认为系统减少了重复劳动。具体阈值应由企业根据基线设定,不应照搬其他组织的目标。
十一、可直接使用的团队管理落地清单
1. 启动前:先把目标和边界说清楚
- 明确当前要解决的是延期、过载、技能瓶颈、插单还是信息分散。
- 确定试点范围、观察周期、负责人和决策参与者。
- 列出项目交付目标、不可变约束和可调整范围。
- 确认关键成员、关键技能、重要依赖和已知风险。
- 建立一组最小指标,并记录当前基线。
2. 计划中:让承诺建立在可用容量上
- 扣除会议、支持、休假、培训和突发预留,估算可规划时间。
- 根据历史完成情况校正容量,而非直接按名义工时承诺。
- 优先安排关键路径和稀缺技能工作。
- 每项关键任务设置负责人、协作者、依赖、验收标准和完成窗口。
- 规定新增工作进入计划时要替换什么工作。
- 设置团队级并行工作上限,并约定超限后的处理方式。
3. 执行中:尽早处理等待和变化
- 定期查看阻塞任务及阻塞责任人,不只看完成百分比。
- 对关键评审、外部输入和审批设置明确的时间窗口。
- 识别成员负荷连续超出可承诺容量的情况。
- 需求变化时同步评估范围、优先级、人员和日期的影响。
- 重大风险出现时及时升级,不把已知问题留到里程碑前。
- 鼓励成员暴露不确定性,避免用乐观状态掩盖真实风险。
4. 交付后:把经验转化为容量基线
- 比较估算投入、实际投入和日历周期,找出差异来源。
- 分析等待、返工、插单和依赖失约造成的时间损失。
- 检查是否有关键知识集中、备份不足或审批过度的问题。
- 判断提速是否伴随质量下降、加班增加或成员过载。
- 只保留少量可验证改进动作,并指定负责人和检查日期。
- 把真实完成数据用于下一轮容量校准,不把旧估算永久沿用。
十二、结尾:从“谁还有空”转向“怎样让关键工作流动起来”
1. 资源管理的独特价值是让冲突提前浮出水面
项目成员资源管理不是一张排得满满的日历,也不是一套让每个人不断汇报的制度。它的价值,是让团队能在成本还可控时看见冲突:关键技能被多个项目争抢,任务因评审而等待,需求插入正在挤压原有承诺,或者成员负荷已经不可持续。
我的最终判断是,团队效率提升的优先顺序通常应是:减少无效并行,缩短关键等待,澄清优先级和责任,再依据真实容量安排工作。只有当工作流、决策权和资源信息已经清楚,增加人手或部署管理平台才更可能产生稳定收益。
2. 下一步从一次真实的资源冲突复盘开始
不必一开始建设复杂的全组织资源体系。选一个近期延期或关键岗位过载的项目,画出任务从开始到验收的过程,标记执行、等待、返工和变更,再统计最常见的两类阻塞。
接下来只做一个改动:设置评审窗口、明确插单替换规则、减少并行任务,或培养关键岗位备份。用一个完整周期观察计划完成率、阻塞时长和质量变化,再决定是否扩展。资源管理做得好,不是让所有人一直有事做,而是让团队把有限的注意力用在真正决定交付的工作上。
常见问题解答(FAQ)
1. 项目成员资源管理第一步应该做什么?
我负责的项目经常一开工就分任务,过几天才发现关键成员同时被几个项目占用。我想知道,资源管理是不是应该先做一张人员排期表,还是先统一任务优先级?
先统一优先级,再核实可用容量;只做排期表,容易把冲突画得很整齐,却没有解决冲突。可以先列出未来两周的项目、交付节点、负责人和预计投入,再逐人确认实际可用时间。容量不要按每周40小时计算:会议、支持请求和临时事务都会占用时间,可先用每周30小时作为计划基线,并根据团队记录调整。
比如一名成员每周可投入30小时,已有任务占24小时,再安排10小时的新工作,就已经超载4小时。此时应调整范围、期限或优先级,而不是让成员自行加班兜底。
2. 如何判断团队成员的工作量是否已经超负荷?
我看到成员手上任务很多,但有些任务只是等待评审或外部反馈,数量并不能说明真实负荷。我该看任务数、工时,还是交付延期情况,才能更早发现过载?
不要单看任务数量,也不要把填报工时当成唯一依据。每周检查三类信号:已承诺工作量是否超过可用容量、同时进行中的任务是否过多、关键任务是否连续等待评审或依赖方。可以给每人设置同时进行任务上限,例如开发类工作不超过2项;超出时先完成、暂停或转交旧任务,再接新任务。
若某人连续两周计划投入超过可用容量的85%,且延期或加班同时上升,就应重新分配,而不是等到里程碑失守才处理。这个比例是预警线,不是绩效指标;岗位差异和突发支持量都需要纳入判断。
3. 项目成员资源冲突时,管理者应该按什么顺序协调?
我遇到过两个项目负责人都说自己的需求最紧急,最后只能让同一位骨干两边赶进度。我不想靠职级或谁催得更急来分资源,有没有一套能解释清楚的协调顺序?
先比较影响,再比较时间窗口,最后才讨论由谁执行。协调时逐项确认:延误会造成什么业务影响、是否存在不可移动的外部期限、是否有替代成员或可拆分范围,以及延迟一周的代价。把这些信息放在同一张决策记录里,由有权调整项目优先级的人拍板;不要把选择压力留给被争抢的成员。
若两个需求都重要,可以评估拆分交付,例如先交付能解除客户阻塞的部分,再安排完整功能。每次调整都记录受影响的项目、负责人、期限和复核日期,避免资源冲突在口头协调后反复出现。
4. 怎样建立一份真正能提升效率的项目成员资源管理清单?
我试过让大家更新任务表,但经常出现负责人没填、预计工时不准、风险写得很晚的情况。我希望这份清单能用于实际决策,而不是变成每周一次的表格维护工作,应该保留哪些字段和检查动作?
清单只保留会改变决策的信息:成员、当前任务、优先级、预计投入、截止时间、依赖项、风险状态和下一次复核时间。每周安排一次15分钟资源检查,先看未来两周的超载人员和关键依赖,再处理低优先级任务;不要逐条汇报所有工作。
预计投入允许使用区间,例如4至6小时,复盘时再比较估算与实际,连续偏差较大的任务类型应更新估算规则。管理者重点检查三件事:是否有人超出计划容量、是否有关键工作只有单一负责人、是否有任务因等待而占着资源却没有推进。
若一项任务连续两个检查周期没有进展,应明确继续投入、暂停或转交,避免清单记录了问题却没有触发行动。
核心关键词
文章包含AI辅助创作:团队管理方法大全:项目成员资源管理效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/535813
读者评论
文中用“可承诺容量”替代名义工时这一点很实用,但历史折算系数需要持续记录几轮数据后再确定,否则容易变成管理者拍脑袋设定的比例。
限制并行任务对研发团队确实有效,不过紧急需求频繁插入的团队,还需要明确谁有权打断计划,以及被打断任务如何重新排序,否则规则很难落地。
能力矩阵容易被做成静态标签,建议除了定期更新,还结合实际交付结果和成员意愿调整。工具能提供视图,但跨团队协调和优先级决策仍需要明确的责任人。
