研发团队做技能管理,最容易踩的坑不是“技能标签不够多”,而是把“谁会什么”误当成“谁现在能接什么”。我见过团队把成员标成前端、后端、测试、架构师,表格看起来完整,项目启动时却仍然反复争抢同一位资深工程师:因为技能表没有记录熟练度、最近实战、可投入时间和关键依赖。真正有效的技能管理,不是建一份静态人才名册,而是把技能证据、项目需求、人员容量和培养计划连成一个能持续校正的决策流程。

一、先讲核心结论:技能管理不是贴标签,而是提高配置质量

1. 技能管理要解决的是四类业务问题

我判断一套技能管理机制是否有用,不先看它列了多少项技能,而是看它能否改善四个决策:项目需要什么能力、团队真实具备什么能力、能力缺口由谁在何时补上,以及关键任务是否过度依赖少数人。

这四个问题彼此关联。只盘点技能、不看项目需求,容易得到一份漂亮但没人使用的档案;只看项目需求、不看团队容量,会把少数专家排满;只做培训计划、不验证实战结果,则容易把“参加过课程”误判成“可以独立交付”。

我的核心判断是:技能管理的最小有效单元,不是“人会某技能”,而是“某人在特定场景下,能以何种独立程度完成某类任务,并且在指定时间内有多少可用容量”。这个定义能把能力、证据、场景和资源放在同一张决策桌上。

2. 把技能管理和资源管理拆开,问题就会反复出现

技能管理关注“能不能做”,资源管理关注“什么时候能做、能投入多少”。两者必须一起看。例如,一名工程师熟悉数据库迁移,但下个月只有每周半天可用;另一名成员经验稍浅,却能连续投入两周。在一次时间紧、风险高的迁移任务中,前者可能适合做评审和关键决策,后者适合承担可拆分的实施工作。

如果系统只记技能名称,项目负责人会默认技能拥有者可以接活;如果系统只记工时,团队又可能把任务分给没有足够经验的人。技能与容量分开记录、联合决策,才是研发资源管理的起点。

3. 用结果指标判断机制是否有效

我建议不要把“技能档案填写率”当作主目标。填写率高只能说明信息被录入,不能证明排人更准。更值得跟踪的是关键岗位单点依赖数、需求与能力匹配耗时、技能验证后独立交付比例、临时调人次数、培训后真实任务应用率,以及计划投入与实际投入的偏差。

下表中的数值是建议观察口径,不是行业基准。团队可以先用一个季度建立自己的基线,再观察趋势,而不是拿模拟数字直接评价个人或组织。

观察指标 建议定义 它能回答的问题 容易误读的地方
关键技能单点依赖数 只有一人达到团队认可独立级别的关键技能项数量 团队有哪些交付风险集中在个人身上 不能把所有稀缺技能都视为必须立即复制
需求匹配耗时 从明确任务技能需求到确认负责人所用时间 能力信息是否支持快速排人 任务范围反复变化会拉长时间,需区分原因
技能验证通过率 完成实际任务评估并达到目标级别的人数占比 培训或辅导是否形成可用能力 评估难度不同,不能跨技能简单比较
投入偏差 实际投入工时与承诺容量之间的差异 排期是否建立在现实容量上 故障和需求变更应单独记录,不要归咎个人

技能管理指南:研发团队如何做好资源管理,入门指南全流程

二、背景和真实场景:为什么研发团队总觉得人不够用

1. 项目需求变化快,技能清单却更新慢

研发工作不是稳定的流水线。团队可能在一个季度内经历架构调整、依赖升级、线上故障、交付加速和人员轮岗。技能清单通常在季度初盘点一次,成员的真实能力却会随着项目实践变化;如果更新节奏跟不上,管理者看到的是“过去的团队”,不是当前可用的团队。

这会造成两种相反错误:一是低估能力,把已经能独立承担任务的人继续当成初学者;二是高估能力,把某人曾经参与过一次任务,等同于现在能够独立处理同类问题。前者浪费发展机会,后者增加交付风险。

2. 高级工程师的时间看起来充足,实际上被切碎

不少资源计划把高级工程师的整周工时列为可用容量,却没有扣除代码评审、技术方案讨论、故障响应、跨团队沟通和新人辅导。结果是计划表里每人都“有空”,现实里关键问题仍排队等人拍板。

我通常会要求把容量拆为承诺项目时间、支持与协作时间、维护与值班时间、学习与培养时间,以及不可预见缓冲。这里不是要精确到每分钟,而是防止把一周中所有工作时间都当成可连续交付时间。对跨团队协作多、线上责任重的岗位,预留缓冲尤其重要。

3. 项目负责人拿到的是人名,不是可交付能力

“把小李安排到数据平台项目”是一种资源分配,但还不是任务配置。项目负责人需要进一步知道:小李是否能独立做数据链路排障,是否熟悉当前技术栈,遇到边界问题谁能复核,预计投入多少时间,手上已有任务能否调整。

如果这些信息缺失,团队很容易用熟人经验排人:谁以前做过就继续找谁,谁响应快就一直找谁。短期看似效率高,长期会加深能力集中,形成“专家越忙、其他人越没有机会、专家就越不可替代”的循环。

4. 工具只能承载机制,不能替团队做判断

对中大型组织,尤其是百人以上团队,技能信息可能分散在项目计划、绩效材料、培训记录和个人文档里。管理平台可以帮助统一字段、责任人、变更记录、项目需求和人员容量,但不能替代技术负责人对任务风险的判断,也不能自动推导一个人是否适合某个岗位。

例如使用 PingCode 一类研发管理平台时,我会把重点放在需求与任务、迭代计划、人员负载、协作记录和能力成长证据是否能关联,而不是只问“有没有技能矩阵模块”。如果技能字段脱离项目实践,最终仍会变成另一份需要维护的表格。

三、常见误区:看起来完成了盘点,实际没有改善配置

1. 把“接触过”写成“掌握了”

“使用过容器”“参与过性能优化”“了解安全测试”都是模糊描述。一次旁听、一次协助和独立负责,代表的能力水平差异很大。如果技能标签没有熟练度和证据,管理者就无法判断任务风险。

我建议将技能分成可观察的行为等级,而非使用“初级、中级、高级”这种容易被理解为职级的词。比如:能在指导下完成、能独立完成常规任务、能处理复杂问题并复核他人、能制定标准并推动跨团队应用。等级描述要针对技能本身,不能机械套用同一套措辞。

2. 把技能矩阵做成“大而全”的词典

管理者常想一次性列齐所有技术栈,最后得到几十个分类、上百项标签。成员不清楚哪些需要填写,负责人也不知道哪些影响当前交付。技能项越多,不代表信息越有效;没有使用场景的字段只会抬高维护成本。

我的做法是从近期项目和未来一到两个季度的关键能力倒推技能目录。先覆盖影响交付、质量、稳定性和安全的高频或高风险能力;低频技能可以先记录在专项人才池中,不必挤进每个人的日常矩阵。

3. 用自评结果直接安排高风险任务

自评适合发现兴趣、经历和发展意愿,不适合单独作为任务准入依据。有人低估自己,有人把“做过”理解为“能独立做”。高风险任务应结合具体工作证据、同伴反馈和小规模验证,而非以自评分数决定。

这并不意味着要建立繁重的考试制度。一个真实的代码变更、一次故障演练、一段可复核的设计说明,往往比一套抽象问卷更能说明能力边界。关键在于评估要贴近实际工作,并且明确谁有权确认结果。

4. 把培训完成率当成能力提升

课程完成、证书获得和能力形成是不同事件。培训后如果没有真实任务、导师反馈和结果复盘,知识可能没有转化为团队的交付能力。对研发团队而言,最关键的问题通常不是“学没学”,而是“是否在真实工作中应用过,能否稳定重复”。

因此,培训计划必须绑定应用任务和验证节点。可以先让成员在低风险模块中练习,再由导师复核,随后扩大任务范围。没有任务机会的培训,也许有知识价值,但不能被直接记为团队已具备该技能。

5. 把高负载当成高贡献,把低负载当成闲置

一个成员长期承担多个项目,可能是团队不可替代的核心,也可能是过度集中造成的风险。一个成员当前投入较少,可能是在承担平台治理、技术债偿还或学习转岗任务。单看忙闲程度容易误判,必须结合任务类型、责任强度和预期产出。

资源管理不是把每个人排满,而是让关键工作有合适的人、合理的连续时间和必要的协作支持。长期接近满负荷会压缩评审、改进和学习空间,还会让计划对突发问题失去弹性。

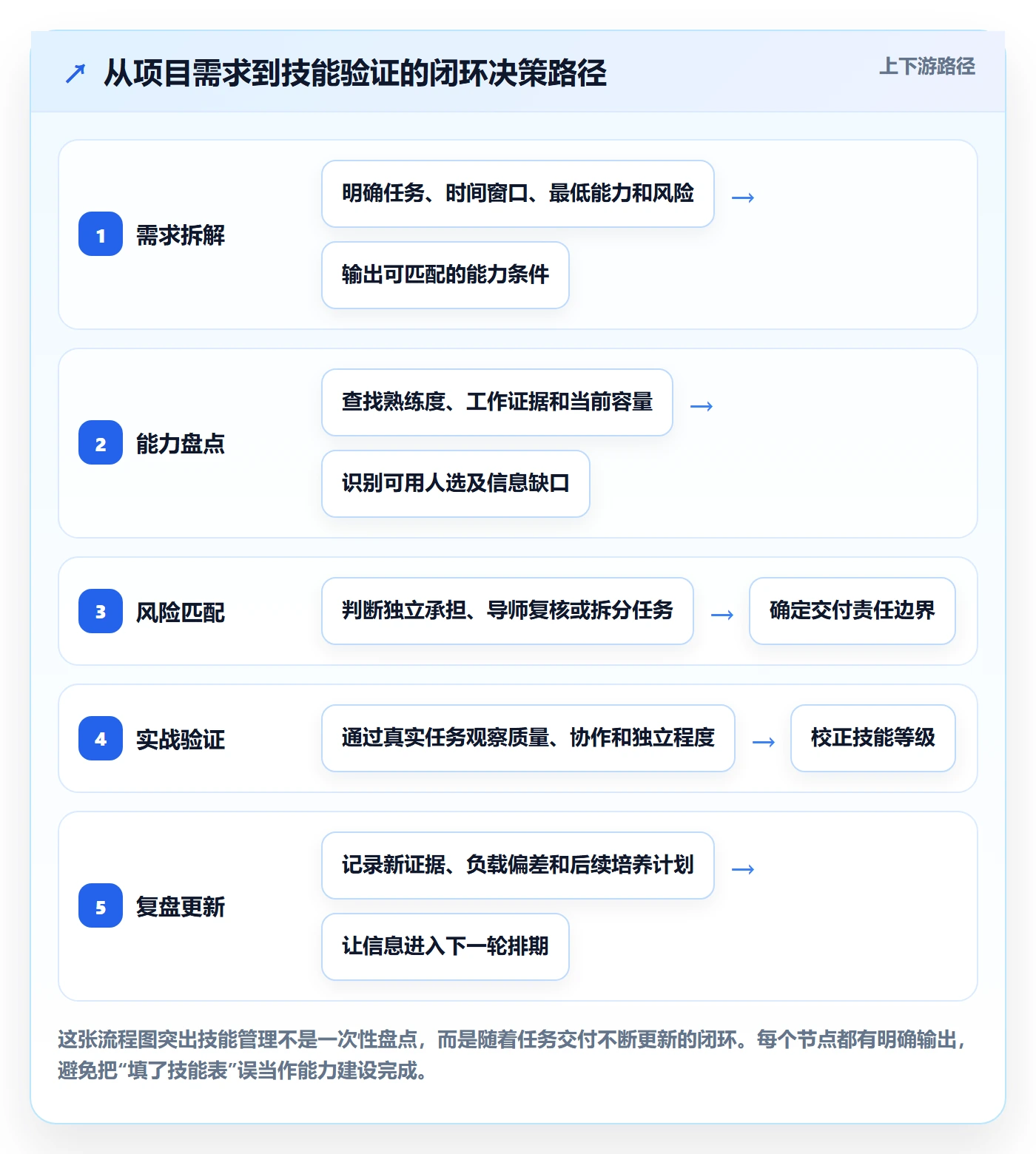

四、专业判断逻辑:把技能、证据、需求和容量放入同一流程

1. 先定义技能目录的边界

技能目录不是组织知识的百科全书,而是资源决策和能力发展所需的最小共同语言。我一般从工作成果反推技能:团队必须交付哪些产品、平台和质量结果?为了稳定交付,哪些能力不能缺?哪些能力一旦缺失会造成较大风险?

按照这一逻辑,技能目录可分为技术能力、工程实践、领域知识、协作能力和管理能力。需要注意,分类只是检索方式,不是评价人的标签。某人负责架构讨论,不代表他必须拥有所有架构技能;产品领域知识也可能是某个任务所需的关键能力。

技能类别 研发场景示例 适合记录的证据 常见用途
技术能力 服务开发、数据建模、云资源治理 合并代码、设计文档、上线记录、故障处理记录 任务匹配、技术风险识别
工程实践 自动化测试、持续交付、代码评审 流水线改进、缺陷趋势、评审案例 提升质量和交付稳定性
领域知识 支付结算、权限模型、客户数据流程 需求分析、业务方案、问题定位记录 缩短上下文切换和沟通成本
协作能力 跨团队接口澄清、技术辅导、复杂问题协调 协作结果、复盘记录、辅导反馈 降低协作瓶颈和单点依赖

2. 用行为锚点定义熟练度

技能等级必须能被不同评估者理解。若等级描述只是“熟悉、精通、专家”,不同经理会得出不同结论。行为锚点则把判断建立在可观察工作上:是否需要持续指导、能否独立完成、是否能处理异常、能否指导他人或设计团队标准。

我建议每项关键技能设置三到四级即可。等级越细,评估负担越重,评估者也越容易制造虚假精确。对非关键、低频技能,可以只记录“有经验、可独立、可辅导”三档;对安全、数据迁移、核心架构等高风险领域,再增加更细的验证规则。

(1)可用于研发技能的四级行为锚点

  • 观察与理解:能解释基本概念,参与任务时需要明确指导;适合学习和协助。
  • 指导下完成:能在既定方案和复核机制下完成边界清晰的工作;适合逐步增加实践机会。
  • 独立交付:能处理常规任务、识别常见风险并按约定完成交付;可作为常规任务负责人。
  • 复杂问题与赋能:能解决非典型问题、制定可复用实践,并帮助他人提升;适合承担关键评审和能力建设。

3. 建立证据,而不是只收集自我描述

能力证据可以来自代码和设计产出、任务交付记录、质量结果、故障处理复盘、同伴反馈、技术分享,以及导师观察。证据不必堆成个人档案库,重点是能回答“这个判断基于什么工作”。

对于容易受项目机会影响的技能,不应简单用“没有证据”推断“没有能力”。例如成员从未接触某类系统,可能只是没有被分配相关任务。此时应记录为“尚未验证”,而不是“能力不足”。这一区分对公平发展很重要。

4. 让项目需求描述能力,而不是只描述职位

项目申请资源时,应说明需要完成的任务类型、关键技能、目标熟练度、预期投入、时间窗口、风险级别和复核要求。职位名称只能提供粗略线索,不能替代任务能力描述。

比如“需要一名高级后端”信息不足;“需要一名可独立完成高并发接口改造、每周投入三天、在上线前接受安全评审的工程师”则能支持更准确的匹配。任务越高风险,越要明确最小能力门槛和复核机制。

5. 把容量规划做成多层视图

我会先看团队级容量,再看角色和技能瓶颈,最后细化到个人。团队总人天充足,不代表某种能力充足;个人有空,也不代表可以连续投入。将容量按时间窗口和工作类型记录,能减少“名义可用、实际不可用”的错配。

容量规划不应追求每周预测精确到小数点。对多数团队,按迭代或周估算可投入比例,配合实际复盘已足够。重点是识别长期偏差:某类支持工作是否被低估、某位专家是否持续被打断、项目间争抢是否成为常态。

6. 用“风险优先”决定技能建设顺序

不是所有技能缺口都需要立即培训。优先级应同时考虑交付影响、发生概率、技能稀缺程度、替代难度和培养周期。一个低频但一旦失败会造成重大影响的能力,可能比高频但容易外包或替代的技能更值得优先建设。

我常用一个简单判断:先处理“关键任务依赖单人、短期内有明确需求、缺口会导致不可接受风险”的组合;再处理影响交付效率的普遍缺口;最后才是兴趣驱动、暂时没有应用场景的技能储备。这样既避免只追热点,也避免把培训预算平均分配。

技能管理指南:研发团队如何做好资源管理,入门指南全流程

五、具体案例和数据观察:一个模拟团队如何降低单点依赖

1. 案例边界与团队背景

以下是一个情景模拟案例,用于演示判断方法,不代表任何企业的真实绩效或行业平均水平。假设一家研发组织有 120 人,平台团队承担核心服务、数据链路和发布平台维护。团队发现关键变更经常排队等待少数资深成员,项目负责人也无法及时判断谁能接手。

团队最初的问题并非“缺少所有技能”,而是三个具体症状:数据库迁移只能由两名工程师主导;发布流水线出现异常时,多数成员只能提供外围支持;项目排期没有计入专家评审和线上支持时间。于是,名义上的人力充足与实际瓶颈并存。

2. 先建立基线,再选小范围试点

团队没有立刻给 120 人全面打分,而是先选取影响多个项目的三类能力:数据库迁移、发布流水线排障和核心服务容量评估。每项能力只记录工作行为、证据、当前可用容量和下一步验证机会,并明确哪些人是已验证的独立负责人、哪些人处于导师复核阶段。

资源负责人随后回看过去一个季度的排期记录,整理关键任务等待时间、专家介入次数、临时调人频次和计划投入偏差。团队用这些记录建立自己的基线,不把估算数据包装成行业对比,也不据此给个人做未经验证的能力排名。

3. 用真实任务完成能力迁移

团队将原本由专家独立完成的工作拆成方案评审、执行步骤、异常处理和上线检查。两名处于培养阶段的工程师先承担标准化步骤,专家负责关键节点复核;每次完成后记录出现的问题、指导次数和返工原因。

这种拆分不是把高风险工作交给新人试错。任务必须具备回滚方案、明确检查点和负责复核的人。如果团队无法提供这些安全条件,就不应为了“培养人才”把风险转嫁给成员或客户。

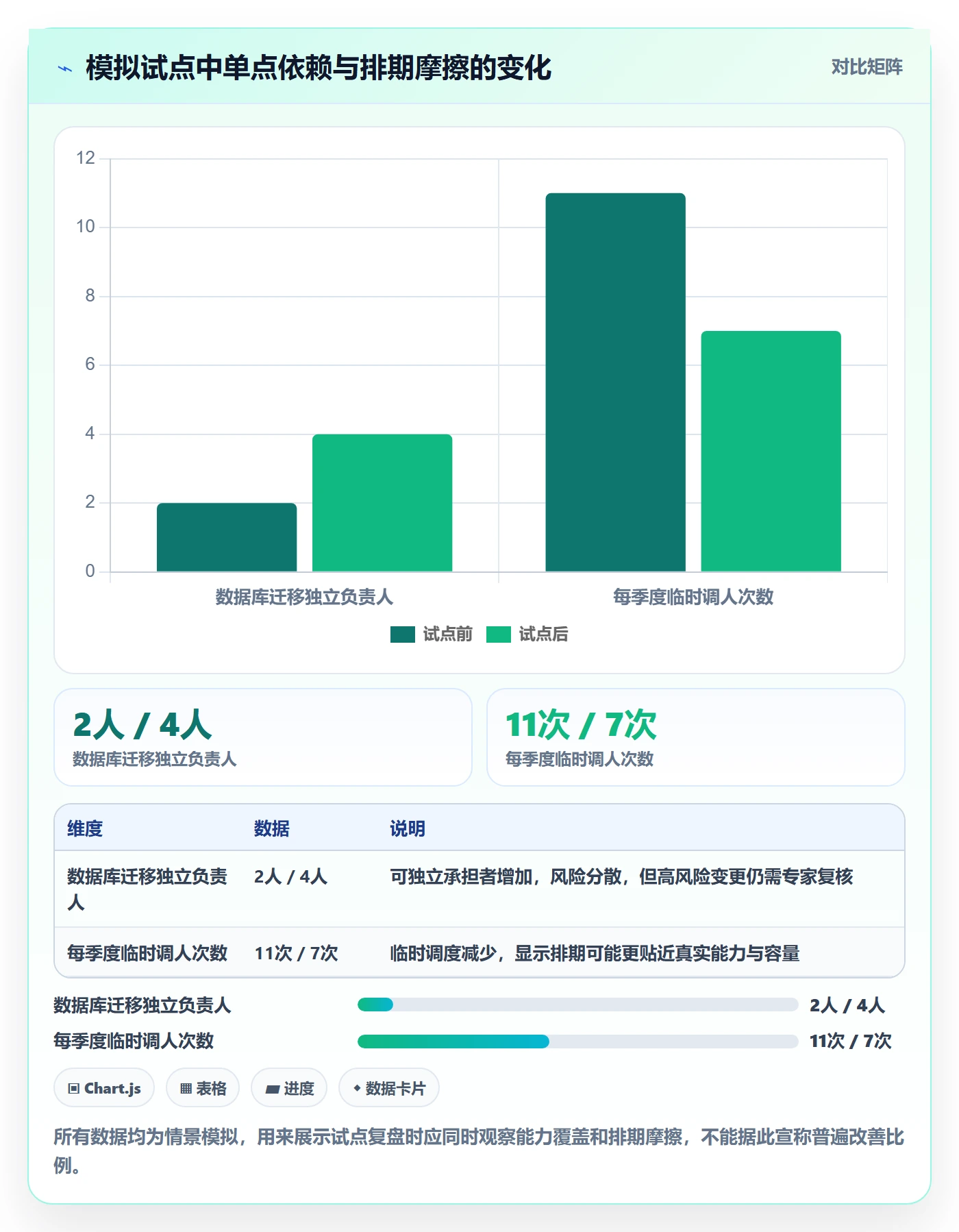

4. 用模拟数据展示观察结果的读法

假设试点前后各观察一个季度,团队可用“等待关键专家确认的任务数”“可独立承担该类任务的人数”“临时调人次数”作过程和结果指标。以下数值为情景模拟,重点是展示指标之间的关系,不可当作 PingCode 或任何企业的实测结果。

指标 试点前模拟值 试点后模拟值 应如何解释
数据库迁移独立负责人 2 人 4 人 多出两名经过任务验证的负责人,不等于资深专家可以退出所有高风险评审
关键任务等待确认时间 平均 3.5 个工作日 平均 2 个工作日 等待缩短可能来自证据可见和责任边界清晰,也要排除需求量变化影响
临时调人次数 每季度 11 次 每季度 7 次 临时调度下降说明预排资源更接近现实,但仍需检查是否有任务被延期而未计入
培养阶段任务复核通过率 首次观察 62% 第二轮观察 78% 反映特定任务和评估规则下的进步,不应直接外推到其他技能

技能管理指南:研发团队如何做好资源管理,入门指南全流程

5. 结果不能只看单一数字

若独立负责人增加,但返工率也上升,说明培养速度可能超过了风险控制能力;若等待时间缩短,却是专家承担了更多加班,说明问题只是从排期转移到个人负担;若临时调人减少,但延期增加,则资源计划可能通过降低交付承诺“改善”了指标。

因此,技能管理试点至少要同时观察能力覆盖、交付质量、人员负荷和计划兑现。对关键技能,增加独立负责人是过程成果;对业务,质量稳定和响应可预测才是最终价值。任何单项指标都可能被误读,最好与质量、负载和任务变化一起解释。

6. 工具如何参与这个案例

对于百人以上、项目较多的研发组织,PingCode 这类平台的价值在于把项目任务、迭代安排、团队协作和交付记录放在可查询的工作流中,减少技能信息与项目实际脱节。管理者可以把技能目录、等级证据和复核责任与项目实践衔接,而不是让每名成员重复填写多个互不关联的表格。

我会先验证三个问题:一是项目任务能否表达所需能力和风险;二是管理者能否看到人员容量与已有承诺;三是交付后是否能将真实工作证据回写到能力评估。若这三件事仍靠线下表格补充,采购或部署平台本身不会自动解决资源错配。

六、落地全流程:从试点到持续运行

1. 第一步:明确要改善的业务问题

启动前先选一个可观察的问题,不要以“建设技能体系”为目标。问题可以是关键任务总在等同一位专家、某类项目启动时反复找不到合适人选、跨团队借人频繁,或新技术迁移缺少第二梯队。

把问题写成可验证假设,例如“如果将数据库迁移能力拆成可观察等级,并让培养阶段成员参与标准任务,等待专家确认的时间会下降,同时线上质量不恶化”。假设应同时包含希望改善的结果和不可接受的副作用。

2. 第二步:选择试点范围和负责人

试点范围要足够小,能在一到两个项目周期内完成观察;也要足够重要,成员愿意投入真实任务。通常选择两到四项关键技能、一个稳定协作的团队或一个共享平台组,比全公司统一盘点更容易检验机制。

负责人至少包括业务或研发负责人、技能评估者、项目资源协调者和平台维护者。技能评估者负责定义行为锚点,资源协调者负责将能力用于排期,平台维护者负责信息结构和更新流程。没有明确责任人时,技能数据很容易成为“人人都能改、无人负责”。

3. 第三步:建立最少字段和清晰口径

第一轮只记录能支持决策的字段:技能名称、适用任务、等级定义、当前评估、证据链接或摘要、评估日期、评估人、当前容量、发展意愿、下次验证机会。不要把绩效评价、薪酬判断、个人隐私和技能匹配混在同一张表里。

每个字段都要有用途。如果无法说明一个字段会影响什么决策,就先不收集。特别是“潜力”“态度”“综合能力”等主观标签,如果没有公开标准,容易产生偏见,也很难给成员明确的改进方向。

4. 第四步:采集信息时区分三种状态

  • 已验证:有近期、可复核的实际工作证据,适合按照评估等级安排任务。
  • 待验证:有相关经历或学习记录,但尚未在当前场景中证明独立交付能力。
  • 未接触:缺少相关实践机会,不代表没有潜力,也不应被当作负面评价。

这三种状态能减少“技能有或没有”的二元判断。尤其在新技术或新业务场景中,很多人不是能力不足,而是没有机会形成证据。后续应安排低风险验证任务,而非把空白自动解释为不可用。

5. 第五步:把需求和人选配对,并保留判断理由

匹配时先满足最低安全门槛,再比较可投入容量、领域经验、协作成本和发展价值。任务负责人应记录为何选择某人、为何需要导师复核、哪些风险需要额外控制。这样做不是增加审批,而是让排人逻辑可解释、可复盘。

若没有完全匹配的人选,可以选择拆分任务、延后时间、邀请外部支持、调整范围或接受经过评估的风险。不要只把任务塞给最接近的成员,再期待他在没有支持的情况下自行补齐能力。

6. 第六步:在任务中培养,并定义验证点

培养计划要落到工作,而不是只写“提升架构能力”。可以把成长路径拆成:观察评审、承担局部模块、独立完成标准任务、处理异常情况、复核同伴产出。每一步都要明确任务边界、导师支持方式和通过标准。

验证点可以是技术方案评审通过、缺陷率处于可接受范围、任务按约定完成、独立定位并解决问题,或能够解释设计权衡。指标要根据技能性质设定;不能把速度作为所有技能的统一标准,安全和质量任务尤其如此。

7. 第七步:复盘数据并更新技能状态

任务完成后,尽量在一周内完成轻量复盘:实际投入与计划差多少、需要多少次指导、是否出现返工、证据能否支持当前等级、下一步适合什么任务。复盘重点是修正系统判断,不是给成员贴上“好”或“不好”的标签。

技能记录也要设置有效期。变化快的技术、近期没有实践的能力,应标明最后验证时间;成熟稳定的领域知识则不必频繁重评。更新频率可按技能风险和技术变化速度区分,而不是要求所有字段每月刷新。

8. 第八步:从试点扩展到组织机制

试点有效后,再扩展到相邻团队或更多技能。扩展时保留共同字段和评估原则,但允许业务技能的具体证据不同。一个统一模板不应强迫所有团队用完全相同的等级描述,尤其是产品开发、平台运维、测试工程和数据工程的工作证据差别很大。

组织层面应定期查看能力分布、单点依赖、人员容量和发展机会分布。若同一批人长期获得高价值项目机会,而其他成员始终没有验证技能的机会,技能体系可能在无意中固化既有优势,而非扩大团队能力。

七、不同情况下的行动建议:按团队成熟度选择做法

1. 十人以内的团队:先解决协作透明度

小团队不必马上购买或建设复杂系统。一页共享文档或轻量看板就能记录关键技能、当前任务、可用时间和备份人员。管理者每个迭代花二十分钟检查关键任务是否只依赖一人,通常比建立几十个字段更有价值。

小团队的优势是信息传递快,可以用每次项目复盘更新能力证据。要避免的是把技能管理做成个人评价排名;成员应能看到记录、提出修正,并知道某项能力如何通过实践得到验证。

2. 三十到一百人的团队:建立共同口径和团队内备份

这个阶段常出现多个小组使用不同技能称谓的问题。建议先统一关键技能的命名、等级解释和证据形式,再让各团队按业务补充专属技能。资源协调可以从关键项目和高风险任务入手,不必一开始就追求全组织实时排班。

优先找出只有一人能独立承担的关键任务,给每项单点依赖设计备份路径。备份不必立即达到专家水平,可以先做到能执行标准步骤、知道升级渠道、能在专家支持下完成操作。

3. 百人以上或多事业部组织:重视权限、数据责任和跨团队视图

规模变大之后,技能信息不只是字段问题,还涉及组织边界、数据更新责任、岗位流动和项目资源审批。此时可考虑使用研发管理平台承接项目任务与协作记录,并明确谁能查看、谁能修改、哪些信息用于人员发展、哪些信息用于项目匹配。

跨团队技能搜索应服务于具体资源决策,而不是制造全员排行榜。企业还要明确员工如何纠正过期信息,如何申请技能验证机会,以及技能记录如何避免被脱离上下文地用于绩效或裁员判断。

4. 正在转型或引入新技术的团队:先验证,不要先扩目录

技术转型期的知识变化快,静态技能标签很容易过时。我会先选取真实迁移任务,确定必须具备的能力、风险门槛和验证方式,再安排核心成员学习和示范,随后通过配对实践扩大覆盖。

此时“尚未验证”尤其重要。新技术领域很多成员都没有既往证据,强行评出精确等级反而制造虚假确定性。用短周期任务、代码评审和故障演练积累证据,比组织一次自评问卷更可靠。

5. 项目持续超负荷的团队:先处理容量,不要先要求培训

如果核心成员长期满负荷,组织又不断追加项目,那么技能培养很可能只会增加他们的额外劳动。此时应先检查承诺是否超过容量、非计划支持占比、项目优先级和维护工作是否被隐藏,再决定是否开展培养。

对确实需要培养的岗位,可通过减少低优先级任务、安排结对时间或调整交付窗口来创造空间。培训时间不是免费资源,导师时间也不是无限供给。不把这些成本计入计划,培养项目很容易变成新的过载来源。

八、不同情况下的取舍:效率、公平、风险与维护成本

1. 全员详尽盘点,还是只盘关键技能

全员盘点有利于组织层面发现能力结构,但维护成本高,也容易诱发为了填表而填表。只盘关键技能,启动快、关联业务直接,却可能看不到新兴能力和跨团队机会。

我的建议是分层管理:核心交付技能做较完整的证据和容量记录;一般技能保留轻量标签;暂时没有任务场景的能力只记录自愿申报或专项经验。只有当业务确实需要跨团队搜索或人才发展规划时,才扩大范围。

2. 统一等级,还是团队自主定义

统一等级便于跨团队理解,但如果定义过于抽象,就会造成形式统一、判断不统一。团队自主定义贴近实际,却可能让同一个等级在不同部门含义完全不同。

可以统一等级的核心行为逻辑,例如指导下完成、独立交付、处理复杂问题、赋能他人;再由团队为关键技能补充证据样例。这样兼顾可比性和业务差异,避免用一套技术细节框架评价所有岗位。

3. 公开技能信息,还是限制访问

适度透明能让成员寻找导师、申请项目机会,也能帮助项目负责人快速匹配资源。但若技能记录直接展示给全组织并用于隐性排名,成员可能倾向于夸大熟练度,或者避免接触新领域以免留下失败记录。

可按用途分层:技能定义和学习路径对团队公开;个人评估证据由本人、直属负责人和授权的资源协调者查看;敏感的人员发展信息限制范围。所有评估都应允许成员补充背景和提出更正。

4. 内部培养,还是外部招聘

内部培养能保留业务上下文、增强团队韧性,但需要时间、导师和真实任务;外部招聘可以补充稀缺经验,却有招聘周期、适配成本和知识传递风险。两者不是互斥选项,关键在于缺口的紧迫程度和持续时间。

若关键需求在短期内必须交付,且内部培养赶不上窗口,可先外部引入或借助专业支持,同时安排内部成员参与并承担后续维护。若需求长期稳定、内部已有基础,则培养第二梯队可能更有长期价值。

5. 让专家继续做,还是把任务交给培养对象

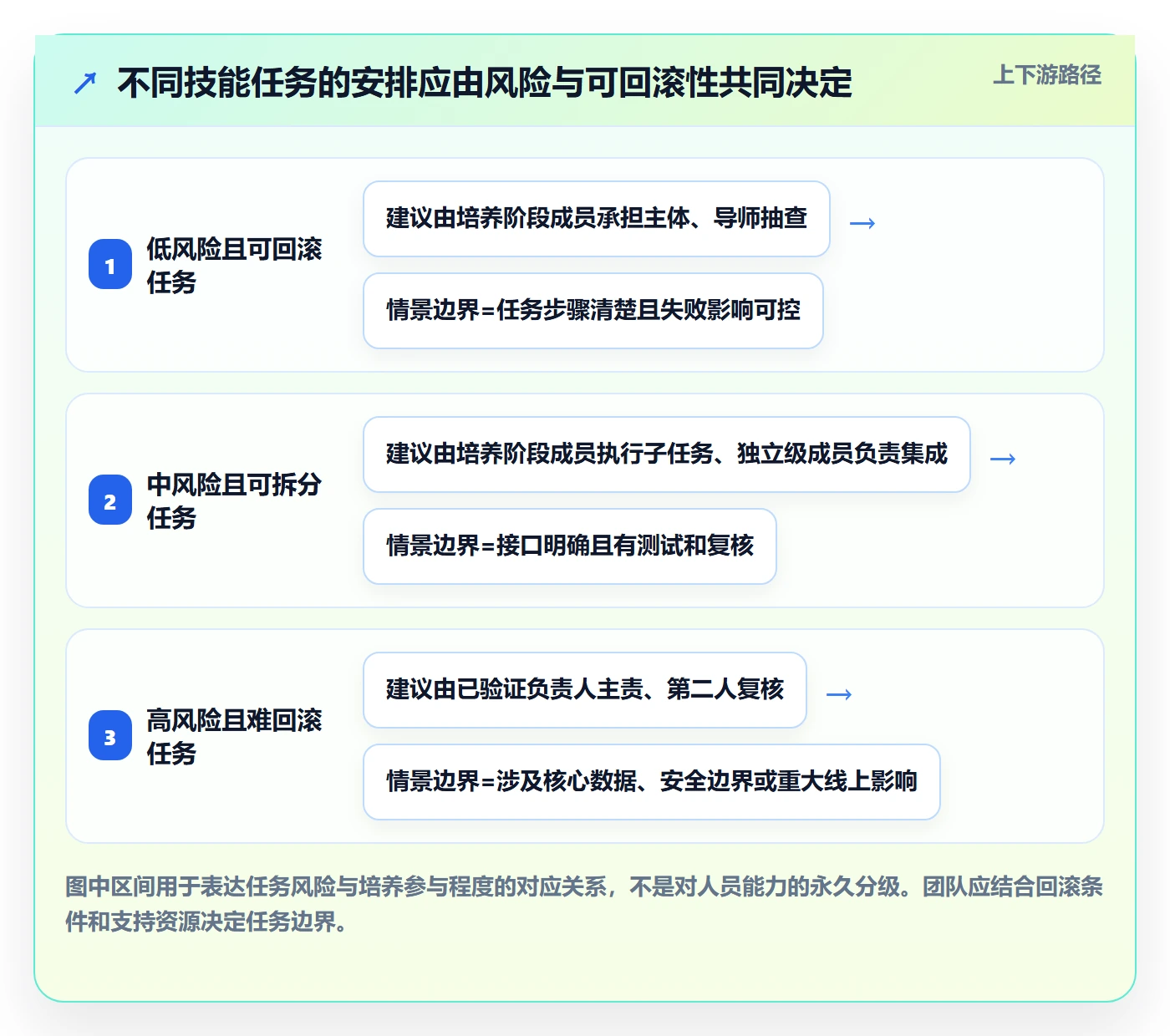

专家直接处理通常短期更快,但会强化单点依赖;交给培养对象有助于扩展能力,却可能增加复核与返工成本。决策应取决于任务风险、可回滚性、交付时间和团队支持条件。

低风险、可拆分、可回滚的任务适合培养;高风险、不可逆、时间极紧的任务应由经过验证的人主责。即使由专家主责,也可以安排培养对象参与方案、执行某个安全子步骤或承担复盘,从而在不牺牲交付安全的前提下积累证据。

6. 使用管理平台,还是继续使用表格

表格成本低、灵活,适合小范围试点;当团队变多、更新频繁、权限复杂,或者技能信息必须和项目任务、容量、交付记录连起来时,表格会出现重复录入、版本混乱和责任不清。

是否使用 PingCode 这类研发管理平台,应看组织是否需要把项目规划、需求任务、团队协作和能力证据放进持续工作流,而不是只看功能清单。若试点还没有明确字段口径和更新责任,先上平台只会更快地复制混乱;若已经有稳定机制,平台才能放大可见性和协同效率。

技能管理指南:研发团队如何做好资源管理,入门指南全流程

九、衡量机制是否奏效:指标、节奏与反作弊

1. 建议保留一组平衡指标

技能管理要同时看能力覆盖、交付结果和人员负荷。若只看技能覆盖率,团队可能通过降低评估门槛让数字变好;若只看交付速度,团队可能让专家持续加班;若只看培训时长,组织可能把学习活动当成结果。

指标类别 可选指标 建议复盘的问题
能力覆盖 关键技能已验证独立承担人数、单点依赖项 哪些关键任务仍然只能由一个人承担?
资源配置 需求匹配耗时、临时调人次数、计划投入偏差 排期是否建立在真实容量和技能要求之上?
交付质量 返工、缺陷、回滚、复核通过情况 能力扩展是否损害了质量和安全?
发展效果 培养任务应用率、导师支持时间、技能验证结果 学习是否进入真实工作,支持成本是否可持续?
人员健康 关键人员负荷、非计划工作、持续加班趋势 风险是否只是转移到了少数专家身上?

2. 为指标设置口径和解释条件

“技能覆盖率”需要说明分母是什么:所有技能项、关键技能项,还是本季度项目需要的技能项?“匹配耗时”要说明从哪一个时间点开始计时,是需求确认后还是项目立项后?没有口径,团队之间的数字不可比较,趋势也可能被误读。

指标变动还要记录背景,包括团队人数变化、需求波动、项目风险、技术迁移和人员流动。一个季度的指标改善可能来自需求变简单,也可能来自任务被推迟。数据必须与业务事实一起解释。

3. 防止指标变成新的绩效压力

当技能等级直接影响奖励或淘汰,成员就会合理地把注意力转向“如何得到更高评分”,而非“如何诚实呈现能力边界”。这会降低技能数据对排期的价值,也会让新人不愿意承认尚未验证的部分。

技能信息首先应服务于任务匹配、培养和风险管理。若组织确实需要将相关能力纳入绩效,应公开标准、给出证据、允许申诉,并避免用单一技能等级替代整体贡献判断。

十、结尾:先把关键任务排对,再谈完整的人才地图

研发团队的技能管理,不是把所有人装进一张更漂亮的表,而是建立一种可验证的判断能力:知道任务需要什么、知道成员在什么场景下能做到什么、知道何时需要复核,也知道当前容量是否允许承诺。

我最看重的不是团队拥有多少技能标签,而是关键工作是否不再依赖一个人的记忆和空闲时间;培养是否发生在安全、真实的任务中;资源决策能否解释其依据,并在交付后被事实修正。

下一步可以从一个关键技能开始:选出近期确实会用到的任务,写清最低能力门槛和风险边界,记录现有证据与可投入容量,再安排一名备份成员参与真实工作。一个季度后,复盘等待时间、质量、专家负荷和能力变化,再决定是否扩展。先把一个关键任务配置得更可靠,比先建立一张覆盖全公司的技能大全,更能证明技能管理真正有用。

常见问题解答(FAQ)

1. 研发团队的技能管理从哪里开始?

我想给团队做技能管理,但一想到要盘点每个人会什么,就担心最后变成一张没人维护的表。我应该先收集哪些信息,才能让这件事真正服务于项目安排?

先从一个正在发生的业务问题开始,而不是先设计一张庞大的能力表。例如,团队总因只有一人熟悉发布流程而排期受阻,就先盘点发布、回滚和故障处理能力。可以选取团队近期最常见的 5 至 8 项关键任务,让成员按“未接触、需指导、可独立完成、可指导他人”自评,再由实际协作过的人补充证据。

等级要对应可观察行为,而不是“熟练”这类含义不清的词。这样做的判断依据是:技能管理首先要降低交付风险,只有能影响任务分配、培训或备份安排的信息才值得持续记录。

2. 研发团队如何评估技能,避免能力矩阵变成主观打分表?

我见过团队把技能分成初级、中级、高级,但不同人对等级的理解完全不同。我担心这类分数会被误解为绩效排名,怎样设计标准才能让评估更可信?

把等级写成可验证的工作表现,并为关键技能保留最近一次应用证据。以数据库变更为例,“可独立完成”可以定义为能编写变更方案、评估影响、执行验证并说明回滚路径;“可指导他人”则要求曾审查他人的方案或带领演练。评估时可结合本人自评、协作者反馈和实际交付记录,不建议只由主管凭印象打分。

矩阵应注明用途是任务配置与能力发展,不直接等同于绩效结论;如果等级变化没有对应的工作证据,就先标记为待验证,而不是急着给出精确分数。

3. 如何根据技能盘点结果安排研发资源?

我负责排迭代任务时,经常发现某项工作看起来人手充足,真正推进后却只有一个人能处理关键环节。我想把技能情况用于排期,但又不希望把成员长期固定在某一种工作上,该怎么平衡?

先同时看工作量、技能覆盖和可用时间,不要把“有人会做”误当成“有足够产能”。例如,一个 6 人团队计划投入 10 人日处理发布相关任务,如果只有 1 人能独立执行,即使总人日充足,仍存在单点风险。

可把关键任务安排为“主负责人加备份参与”,让备份在本次交付中承担演练、审查或部分操作,并在排期中明确学习时间。分配后每周检查实际负荷与阻塞原因;如果备份持续没有机会参与,矩阵上的覆盖人数就只是纸面覆盖。

4. 技能管理怎样形成持续改进闭环,避免盘点完就过期?

我以前做过技能盘点,刚整理完还算完整,几个月后项目和人员都变了,表格却没人更新。我不确定应该多久复查一次,也不知道用什么结果判断技能管理有没有价值。

不必机械地每月重评所有技能。更有效的做法是把更新嵌入项目复盘、重要任务完成和人员变动等节点,并每季度检查一次关键技能的覆盖情况。可以跟踪三项简单指标:关键任务是否存在唯一执行人、因技能缺口造成的等待或返工次数、备份人员是否完成过真实任务或演练。

举例来说,若某关键模块连续两个季度都只有一名独立维护者,行动应是安排结对维护或故障演练,而不是继续给所有人打分。指标的目的在于触发具体资源决策,不是追求矩阵看起来完整。

核心关键词

读者评论

邓
邓宇轩

我们团队以前也做过技能矩阵,但最大问题是更新不及时,项目忙起来没人维护。文章提到用真实任务和交付证据校正,这点比较实用。不过如果每项技能都要求留记录,日常维护成本可能不低,最好先从高风险、易形成单点依赖的能力开始。

周
周宁

容量按“每周可投入工时”记录确实比单纯看岗位更接近实际,但研发人员经常被临时故障、评审和沟通打断,计划值仍然会偏乐观。我更关心的是如何区分长期支持工作和突发事项,否则复盘时容易把偏差归到个人执行力上。

戴
戴俊杰

把自评、培训完成和独立交付区分开很有必要。实际落地时,能力验证还要注意公平性:有些人只是没遇到过对应项目,不代表不会做。建议增加“尚未验证”和“近期未使用”等状态,并明确谁来复核,避免技能档案变成新的绩效排名工具。

文章包含AI辅助创作:技能管理指南:研发团队如何做好资源管理,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/533029

赞 (0)
飞飞飞飞
资源管理人员教程:产品经理最佳实践,避坑指南
上一篇 2小时前
岗位怎么做?研发团队入门指南:资源管理从0到1
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
