技能管理最容易出现的误判,是把“团队里有多少人”当成“团队能交付多少事”。一个产品团队看起来有产品经理、设计师、研发和测试,排期时却可能发现:唯一熟悉支付风控的人已经被三个项目同时预约;能做数据埋点的工程师只有一位;新同事名义上能接需求,却还需要两周熟悉业务。技能管理指南真正要解决的,不是把员工贴上能力标签,而是让产品经理在承诺目标之前看清能力供给、需求约束与交付风险,并据此做优先级、拆分、培养和资源调度。
一、先讲核心结论:管理技能,不是给人打标签
1. 先把“技能”从简历词汇变成项目决策信息
我把技能管理定义为一套持续更新的决策机制:团队能做什么、在什么条件下能做、何时能独立交付、当前是否有时间,以及能力缺口会怎样影响产品目标。这个定义比“某人会前端、某人会数据分析”更严格,因为它把技能和具体工作场景、熟练程度、可用时间及交付结果连在了一起。
单独记录“会 SQL”几乎不能帮助产品经理排计划。更有用的信息是:这位同事能否独立搭建常规业务查询,是否理解指标口径,能否识别数据异常,平均需要多少时间完成一次分析,以及当他正在支持核心版本时能否接临时问题。技能只有与任务、证据和可用容量关联,才有管理价值。
2. 资源管理的对象是“可交付能力”,不是人头
产品经理经常收到类似问题:“这个季度有 8 个研发,能不能同时推进 5 个项目?”人数无法直接回答这个问题。项目需要的可能是 2 名后端、1 名具备风控经验的研发、0.5 名数据分析师和一位能独立处理复杂交互的设计师。供需是否匹配,取决于关键能力与时间窗口,而不是团队人数总和。
因此,我建议把资源拆成四层:人员、技能、可用时间和任务约束。人员回答“谁能做”,技能回答“能做到什么程度”,可用时间回答“什么时候能做”,任务约束则回答“必须与谁协作、依赖什么系统、需要什么权限”。少一层,排期都可能产生虚假的确定性。
3. 一套实用框架:识别、验证、匹配、培养、复盘
产品经理不必先采购复杂系统,也不必先做一张覆盖所有岗位的能力大表。我在实际规划中更倾向于先建立五步闭环:识别关键技能,拿交付证据验证能力,按工作量和时间窗口匹配任务,针对瓶颈安排培养或外部补位,最后用交付结果校准判断。
这五步不是一次性盘点。产品方向会变,技术栈会变,人员会轮岗,熟练程度也会因为长期不使用而下降。技能档案如果半年不更新,表面上仍然完整,决策上却可能已经失真。技能管理不是建立静态人才地图,而是持续降低资源承诺中的不确定性。
| 管理环节 | 产品经理要回答的问题 | 可验证的产出 | 常见失误 |
|---|---|---|---|
| 识别 | 哪些技能会影响当前产品目标? | 关键技能清单与需求清单 | 盘点太宽,记录了大量暂时用不到的能力 |
| 验证 | 能力是否有近期、可复核的交付证据? | 任务记录、评审意见、质量与周期数据 | 把自我评价或职位名称当作能力证明 |
| 匹配 | 技能、时间、依赖关系是否同时满足? | 资源计划与风险说明 | 多人被重复预约,关键专家成为隐性瓶颈 |
| 发展 | 缺口值得培养、拆分、借调还是外采? | 培养任务、导师安排或补位决策 | 把所有缺口都变成培训课题 |
| 复盘 | 原有能力判断是否预测了实际交付? | 估时偏差、返工原因与能力校准 | 项目结束只看是否上线,不回看资源假设 |
这张表描述的是管理动作的输入和输出,不是绩效评级表。它的作用是让产品经理判断“下一步要补什么证据”,而不是替代用人经理做员工评价。
二、背景和真实场景:为什么产品团队总觉得“人够,能力不够”
1. 需求增加,往往不是平均增加
一个产品团队接到的新需求,不会均匀消耗所有人的时间。支付、数据合规、核心架构、复杂交互等工作,可能集中压在少数熟悉特定业务的人身上。其他成员即使时间充足,也未必能直接接手。这造成一种很有迷惑性的现象:团队总工时看起来够,关键岗位却不断排队。
举例来说,某业务团队计划在同一季度推进会员权益、支付改造和经营分析。会员权益需要常规服务端能力,支付改造需要了解交易状态与异常补偿,经营分析需要明确埋点口径。三个项目的主要开发工作并不完全重叠,但它们都依赖同一位熟悉支付链路的工程师做方案评审。瓶颈不是“研发不足”,而是稀缺技能集中在一个人身上。
2. 产品经理需要管理的,不只是开发资源
产品工作常常被误解为提出需求、验收功能。实际推进中,产品经理会遇到跨职能依赖:用户研究排期、设计系统约束、数据埋点审批、隐私评估、客户成功反馈、运维窗口和外部供应商响应时间。这些条件都能影响能力是否可用。
技能管理的范围应由业务问题决定,而不是由部门边界决定。例如,某产品功能依赖数据分析师提出实验方案,研发配置事件,法务确认数据使用范围,运营维护实验人群。如果只记录研发和设计的技能,资源模型就会漏掉真正的前置依赖,最后只能在临近上线时补救。
3. 100 人以上组织,隐性资源冲突会被协作层级放大
团队规模较小时,产品经理可能直接知道谁正在做什么。组织扩展到 100 人以上后,矩阵协作、共享专家、跨部门项目和不同业务线的优先级会让信息迅速失效。一个人的可用时间可能被多个项目负责人分别当作“已确认”,却没有任何人掌握全局。
面向中大型企业及 100 人以上组织的管理平台,例如 PingCode,可以用来集中关联项目、任务、负责人、状态和依赖信息,减少不同团队各自维护表格造成的版本冲突。但工具只能提高信息可见性,不能替管理者做优先级裁决;如果没有明确的容量规则,平台里的计划也可能只是更整齐的冲突。
4. 远程协作让“能力可见”比“在线状态”更重要
远程团队里,产品经理很难通过办公室观察判断某位同事正在处理什么难题。在线时长、会议数量和即时回复速度都不等于有效产出。相反,任务是否有清晰验收条件、技能是否有交付记录、阻塞是否及时暴露,才更能说明资源真实状态。
因此,技能管理应依赖工作证据,而非监控个人行为。成熟做法是记录任务类型、交付复杂度、协作条件和结果质量;不成熟做法是把“最近看起来很忙”当作容量判断。前者能帮助团队修正分工,后者容易带来不必要的压力和错误激励。
5. 计划中的可用工时,不等于净交付容量
产品经理常见的估算错误,是把工作日直接乘以人数,得到一个看似精确的总工时。例如 5 人、10 个工作日,理论上有 400 小时。但日常工作还包括评审、故障处理、内部沟通、支持其他项目、休假和上下文切换,实际可用于某个目标的时间往往更低。
我不会把一个统一的折减比例当成行业定律。团队的支持负担、会议文化、项目成熟度和角色差异都可能改变有效容量。更稳妥的方式是回看过去 4 到 8 周的实际工作,按角色和任务类型估算净容量,再为突发事项保留缓冲。

三、常见误区:看起来在盘点技能,实际上在制造错觉
1. 误区一:技能矩阵越大,管理越精细
有些团队第一次做技能盘点,就试图覆盖所有岗位、所有工具、所有业务域,列出几十项甚至上百项能力。员工需要花大量时间填写,管理者很难判断哪些项目有用,最终矩阵变成定期更新的行政任务。
我建议从未来两个季度内可能影响交付的技能开始,优先纳入三类:项目成败依赖的稀缺能力、容易形成单点故障的能力,以及能显著改变交付效率的能力。与当前目标无关的技能可以保留在个人发展记录中,不一定进入项目资源决策表。
2. 误区二:把“接触过”当作“可以独立负责”
“做过一次”“参加过项目”“看过培训”并不等于可以独立承担任务。技能至少要区分熟悉程度和承担范围。某人可能能在指导下处理简单数据需求,但无法独立定义指标口径;也可能可以完成标准页面,却不适合负责复杂交互方案。
如果能力等级没有明确行为锚点,打分就会变成个人印象。产品经理可以把等级描述成可观察行为,例如:需要指导、能完成标准任务、能独立处理复杂任务、能评审并帮助他人。等级的目的不是排名,而是预测任务是否需要导师、复核或缓冲时间。
3. 误区三:技能等级等同于绩效等级
技能档案不是绩效排名,更不应被单独用来决定晋升或淘汰。一个人当前没有某项技能,可能是工作机会不足;某项技能近期没有使用,也不代表能力消失。若团队把技能矩阵直接变成绩效证据,员工会倾向于夸大能力、回避暴露缺口,数据质量反而下降。
更好的治理方式是明确用途:技能信息用于项目匹配、团队能力建设和风险管理;绩效评价需要结合岗位目标、交付质量、协作行为和组织标准,不能把一张矩阵当作完整结论。记录权限也应按需开放,避免不必要的个人信息扩散。
4. 误区四:有空闲的人就能接瓶颈任务
“这个人这周有空,为什么不把任务给他?”只有在任务所需能力、权限、业务背景和协作条件都满足时,这个问题才成立。没有相关经验的人接手关键任务,可能需要更多辅导和复核,短期产能未必增加,反而把资深专家拖进更多指导工作。
我通常把替补能力看成一条成本曲线,而不是非黑即白:完全独立承担、导师复核后承担、拆分后承担、暂时不宜承担。这样才能判断替补方案的真实代价。例如,一个新同事可以负责数据校验,但关键指标定义仍由熟悉业务的人审批。
5. 误区五:培训是弥补缺口的默认答案
培训能提升知识,却不能自动创造可用产能。若团队下周就要完成关键项目,安排一位新手参加课程未必解决交付风险。能力形成需要练习场景、反馈、复盘和承担边界;没有实际任务验证,课程完成率只是学习活动的记录。
判断要不要培养,我会看缺口是否会反复出现、技能是否可迁移、培养周期是否短于业务窗口、团队是否有导师容量。对于偶发、专业度极高或监管责任重的工作,外部支持、内部专家评审或缩小功能范围,可能比培养一个临时替代者更合理。
6. 误区六:把“人员利用率”追到接近 100%
将所有人的时间排满,看上去提高了利用率,实际会减少系统吸收变化的能力。只要一个依赖延误、线上问题或关键人员请假,后续任务就可能连锁推迟。高利用率还会让团队倾向于推迟技术维护和学习,最后把今天节省的时间转化成未来更大的成本。
资源计划不是要让每个人每天都填满,而是要在交付、维护、协作和缓冲之间建立可解释的平衡。产品经理应重点关注约束资源的队列长度、阻塞时间和临时插单,而不是只看个人有没有空白时间。
7. 误区七:上线了管理平台,资源问题就会消失
管理平台能统一项目、任务、负责人、依赖和状态,降低信息搜集成本,但它无法自动判断某个目标是否值得做,也无法替代团队之间的冲突仲裁。若每个项目都把自己的工作标成最高优先级,工具呈现出来的只是结构化的争抢。
工具选型前,先问清楚:是否需要跨项目查看人员负荷?技能信息与任务如何关联?状态由谁维护?数据多久更新一次?哪些信息应该限制访问?如果这些问题没有答案,先用轻量流程试运行往往比大规模配置系统更稳妥。
| 表面现象 | 容易作出的错误判断 | 更值得核实的事实 |
|---|---|---|
| 项目总工时看似充足 | 所有任务都能按时并行 | 关键技能是否集中、专家是否被多次预约 |
| 技能矩阵分数较高 | 团队可以独立承担复杂任务 | 近期交付证据、任务复杂度与复核成本 |
| 成员日历上有空档 | 有空档就有可用容量 | 是否承担支持工作、是否有上下文切换或隐性依赖 |
| 培训已完成 | 能力缺口已经补上 | 是否在真实任务中练习并通过质量验证 |
| 任务都已录入平台 | 资源计划已经可信 | 优先级是否统一、容量是否更新、风险是否有人决策 |

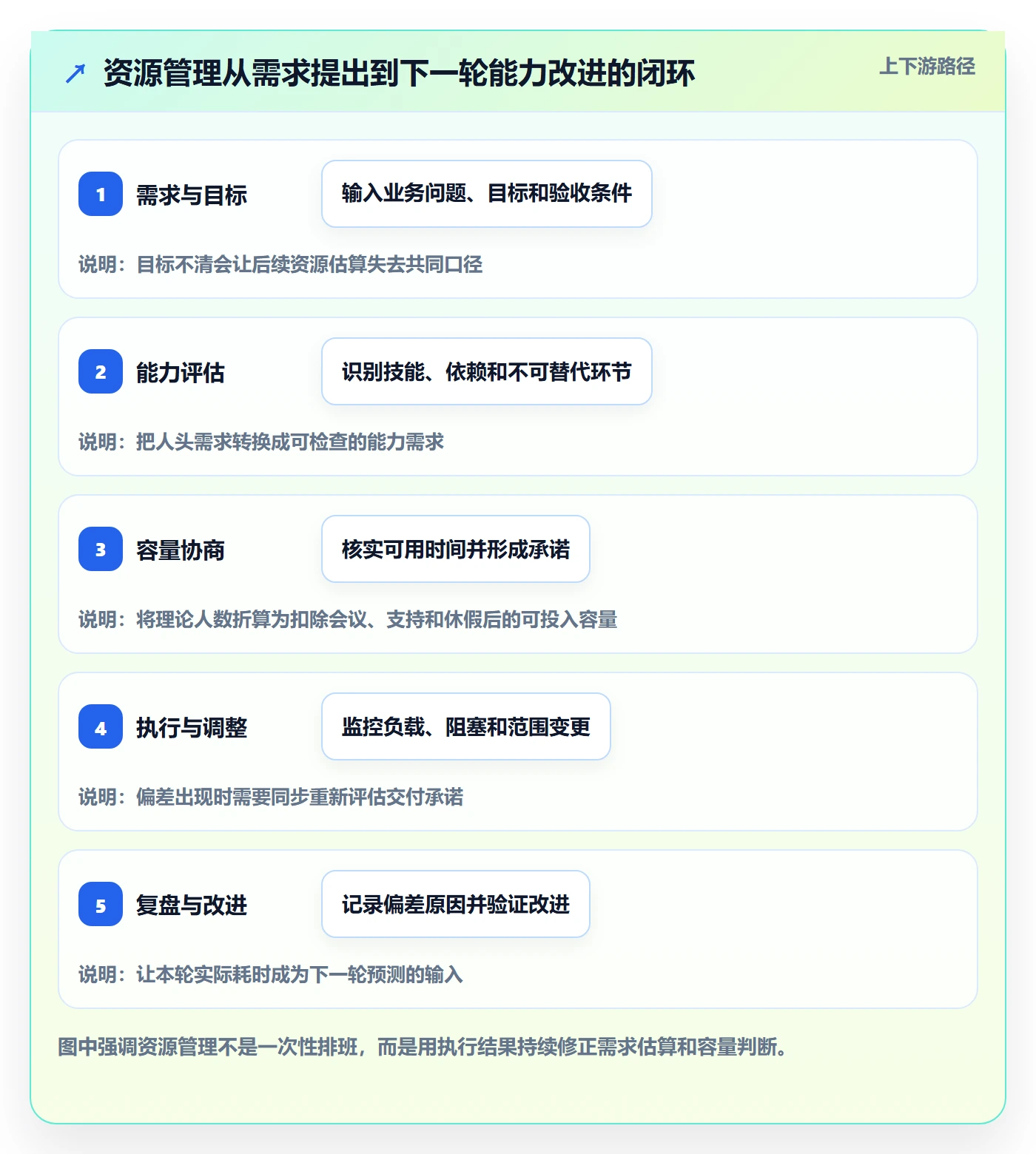

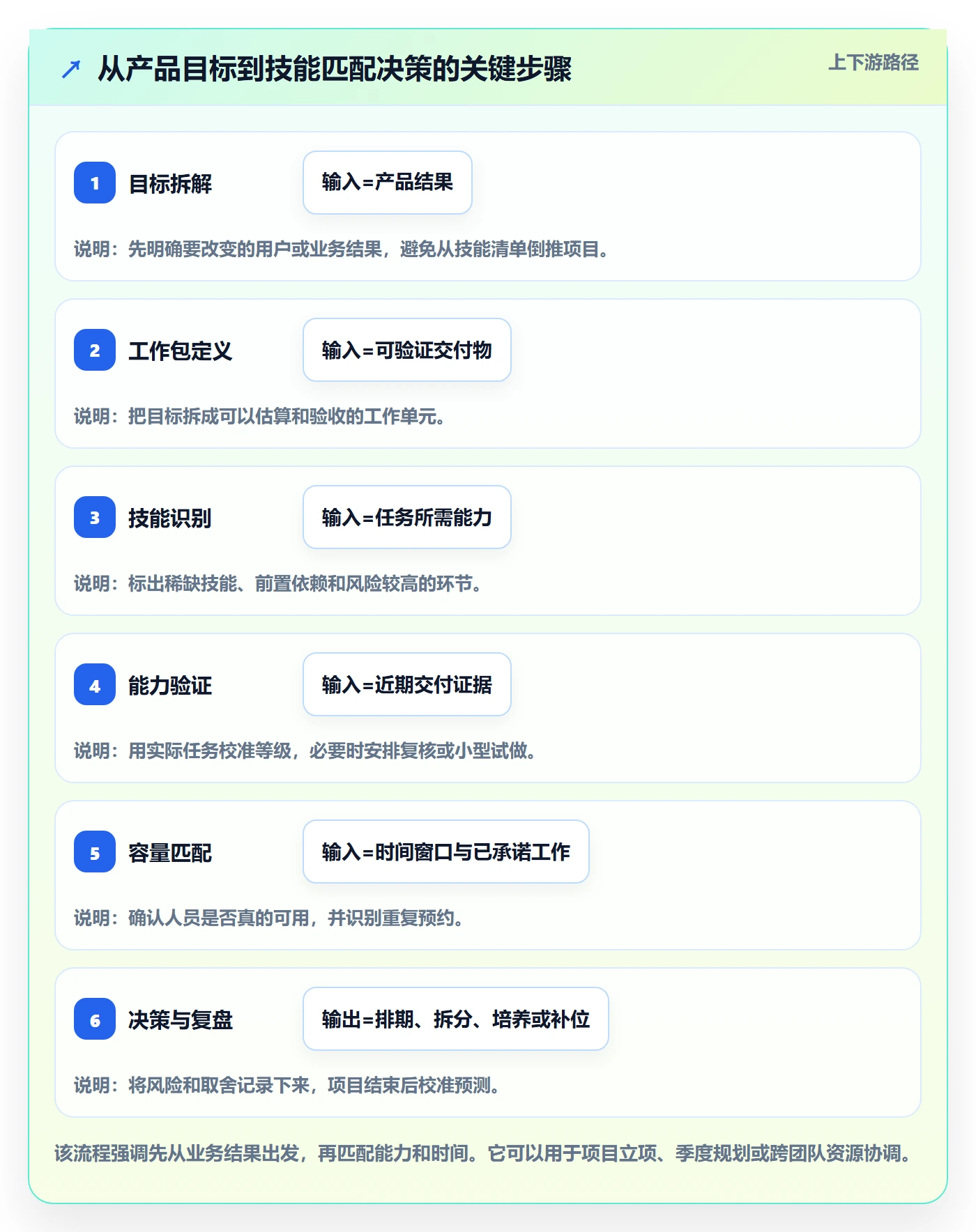

四、专业判断逻辑:从技能清单走到资源决策
1. 先从产品目标反推关键技能
不要从“团队里有哪些技能”开始,而要先问“这个目标必须完成什么”。例如,目标是提升新用户首次成功率,可能需要用户研究、漏斗分析、产品设计、实验配置、客户端埋点和数据解释。目标若只是修复已知缺陷,能力结构可能完全不同。
我会把目标拆成可交付结果,再列出每个结果所需的工作包与技能。这样可以避免把技能管理做成与业务脱节的人才档案,也能暴露“计划里没有安排,但交付必然需要”的隐性工作,例如数据验证、权限审核和上线观察。
2. 把能力拆成“知道、能做、能独立交付、能指导”
技能等级应当描述行为,而不是描述人的价值。可采用四级锚点:了解基本概念;在明确指导下完成标准任务;能独立完成并处理常见异常;能评审复杂方案并帮助他人。并非每个技能都需要四级,也不必追求全员达到最高等级。
给等级配上证据,比给等级配上颜色更重要。证据可以是近期任务、交付物、评审结果、缺陷记录、周期表现或同行复核意见。对于高风险技能,证据应该更具体;对于低风险、常规任务,简化记录即可。
3. 把技能熟练度与可用容量分开记录
一个能力很强的人,不等于现在就可用;一个当前有空的人,也不等于能承担目标。资源判断应分开处理两个问题:能力匹配度和时间可用性。能力匹配度看任务难度与证据,可用性看已承诺工作、支持责任、假期及协作时间。
这两项最好按时间窗口记录,而不是给员工一个永久标签。比如“具备支付异常处理能力”是相对稳定的能力判断,“下周可投入 2 天”则很快过期。把长期技能信息和短期排期信息混为一列,会让计划很快失效。
4. 用任务拆分降低单点依赖,而非只寻找替代者
发现某项技能只有一个人掌握时,第一反应不应只是找第二个人。更有价值的问题是:整个任务是否一定要由同一个专家完成?能否把方案决策、常规实现、数据校验和上线观察拆开?专家可能只需要负责高风险环节,其余工作可以由其他成员按明确标准完成。
这种拆分能同时降低专家负荷和交接风险,但也会增加沟通成本。如果任务高度耦合、错误代价高,过度拆分反而不划算。产品经理要评估交接次数、返工概率和边界清晰度,再决定拆分粒度。
5. 把不确定性写进排期,而不是藏在“预计完成”里
技能匹配存在不确定性时,排期应该反映这种不确定性。熟练成员做过多次的标准任务,可以使用较窄估算区间;新技能、陌生业务、跨系统依赖则应留出更宽区间,或者先安排探索性工作。精确到某一天的日期,并不会让未知变少。
产品经理可以用三点估算:乐观、最可能、悲观。三种估算不是为了制造统计学上的精确感,而是帮助团队说清楚风险来自哪里。若悲观时间远高于最可能时间,通常说明任务边界、依赖或技能熟悉度仍需澄清。
6. 先判断瓶颈,再优化平均产能
资源分析常常把注意力放在平均工作量上,但项目交付往往由最拥堵的环节决定。假设设计工作已完成、研发大多空闲,只有一位安全评审人员需要先后检查多个方案,那么增加普通研发并不能缩短交付周期。产品经理要识别排队最长、返工最多或无法并行的环节。
可以每周查看三项信息:关键技能等待时间、因能力不足产生的返工、专家被打断的次数。如果这些指标持续上升,优先动作可能是缩小并行项目数、安排替补、前置评审,或者重新排序目标,而不是要求某个人“再挤一挤”。
7. 用“最小可用技能矩阵”降低维护成本
技能矩阵不是越完整越好。对产品经理而言,能回答当前决策的最小信息通常包括:技能名称、能力等级、证据日期、可承担任务范围、备份人选和更新责任人。若某一字段无法改变任何决策,就应考虑删掉。
我倾向于先试行 6 到 8 周,再复盘哪些字段真的被使用。矩阵的维护成本也要被衡量:如果每月更新需要每个人填写大量项目,却没有减少排期冲突,那么流程需要简化,而不是要求大家更认真地填表。

五、实操方法:从第一次盘点到持续运行的全流程
1. 第一步:明确盘点范围与决策用途
启动前先写清楚盘点服务于什么决策,例如:季度目标是否可承诺、关键技能是否存在单点、跨项目冲突如何处理,或新团队需要怎样补位。范围越明确,越能避免把所有人的所有能力都拉进表格。
建议选一个产品域或一个季度试点,而不是一开始覆盖全公司。试点范围应包含真实协作关系,至少能够观察从需求提出到上线复盘的完整过程。试点并非为了证明工具好用,而是为了验证技能信息能否改变资源决策。
2. 第二步:整理工作包与技能需求
将目标拆为工作包,每个工作包记录交付物、验收标准、预估工作量、依赖关系、所需技能和风险。产品经理不必独自判断所有技能,应该邀请实际执行者和专业负责人共同校验。
以“上线新用户引导实验”为例,工作包可能包括用户路径分析、文案与交互设计、客户端事件配置、实验分组、指标口径确认、上线监测。看起来只是一个小功能,实际可能需要产品、设计、研发、数据和运营共同投入。
3. 第三步:建立能力证据,而非只收集自我评价
能力信息可以通过结构化自评、主管校准、同行评审和交付记录共同形成。自评适合发现员工愿意承担什么、希望发展什么;交付记录适合确认近期做过什么;专业评审适合核实高风险能力。三者用途不同,不宜相互替代。
每项关键能力至少记录一个近期证据来源。比如“能独立分析核心漏斗”可以关联近期分析任务及评审记录;“能设计异常补偿方案”可以关联方案评审和线上问题处理经验。证据不必写成长篇报告,但要能让另一个负责人理解判断依据。
4. 第四步:核实真实容量和重复预约
容量核对要把已承诺项目、维护工作、支持责任、休假、会议和学习任务放到同一时间窗口里。共享专家尤其需要集中查看,因为不同团队分别询问“能不能帮忙”时,很容易形成没有共同确认的隐性承诺。
不要把容量核对变成个人报工监督。其核心目的是预测团队能否完成承诺,不是证明每个人每小时做了什么。对估计值有争议时,优先查看过去几周的任务记录和实际阻塞,再调整计划假设。
5. 第五步:匹配人员时同时考虑技能、容量和协作成本
匹配人员时,先选满足关键技能要求的人,再确认时间是否可用,最后评估交接与协作成本。若只有一位资深成员符合要求,不要默认他从头做到尾;检查是否可以让他负责方案与复核,其他成员完成边界清楚的部分。
任务分配也要考虑并行度。把一项工作分给太多人会增加同步成本,把所有工作集中给少数专家则会形成队列。最合适的安排不是“参与者最多”,而是能够在不制造额外交接的前提下保持任务流动。
6. 第六步:对能力缺口选择合适的补位方式
技能缺口至少有五种处理方式:缩小或延后需求、拆分任务并由专家复核、内部培养替补、临时借调或外部支持、调整目标顺序。每种方式对应不同的成本、速度和风险,产品经理需要把选择理由说清楚。
如果能力会在多个项目反复出现,培养往往更值得;如果只是一次性、强监管或高失败成本任务,外部专业支持可能更安全;如果目标收益有限但资源占用很高,缩小范围可能比补人更理性。
7. 第七步:在执行期间维护变化,不要等季度结束
项目执行中,技能信息会因新任务、人员变动和问题处理而变化。重大任务完成后,更新能力证据;发生明显返工时,检查是技能判断错误、需求不清还是依赖设计有问题。不能把所有偏差都归咎于“能力不足”。
每周资源检查不必重新审查整张矩阵,重点看近期变化:关键人员是否被插单、瓶颈任务是否排队、风险是否升级、哪些任务正在等待专业评审。短会的价值在于做决策,不在于逐项朗读任务状态。
8. 第八步:项目结束后校准预测与实际
复盘时,比较原先假设与实际表现:估算偏差来自任务范围变化、技能熟悉度、外部依赖还是过多上下文切换?计划中的备份人员有没有真正接手?培训任务是否让团队以后少依赖唯一专家?
复盘不是追责会议,而是修正下一次规划的输入。若某类任务持续低估,就调整估算参考;若某项技能长期集中,应制定更具体的备份方案;若矩阵字段从未参与任何决策,可以删除或改造。
- 立项前:确认目标、工作包、关键技能与高风险依赖。
- 排期时:校验能力证据、时间容量、重复预约和协作成本。
- 执行中:追踪瓶颈、插单、阻塞和技能判断变化。
- 交付后:复盘质量、周期、返工和备份能力成长情况。
六、案例与数据观察:一个模拟团队如何识别真正的瓶颈
1. 场景说明:三个项目争用同一项业务能力

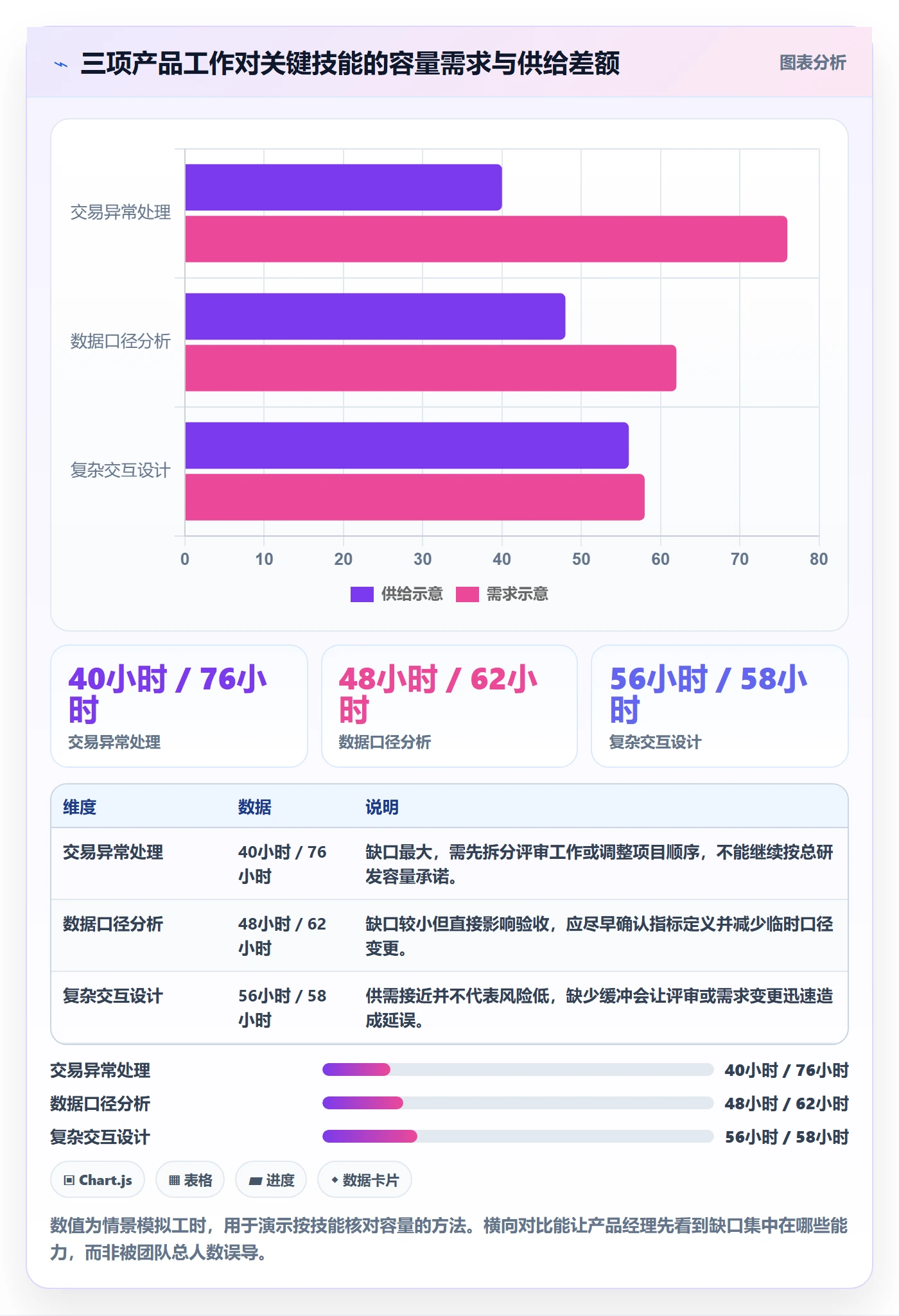

下面的案例是为了说明判断方法而构造的情景模拟,不代表某个企业的实际数据。某产品组织有 120 人,产品、研发、设计、数据和运营分属不同团队。一个季度内计划推进支付异常优化、会员权益上线和经营分析看板,三项工作都需要熟悉交易状态与数据口径的人员参与。
最初的资源表显示研发容量充足,三个项目都被排入季度计划。进一步拆解后发现,支付异常方案评审依赖一位资深工程师;经营分析口径依赖一位数据分析师;会员权益上线还依赖同一位设计师熟悉的组件规范。团队真正的问题不是总人力不足,而是关键技能集中、预约没有统一视图。
2. 先看任务负荷:总容量掩盖了关键角色超载
情景推演中,团队按每人每周可投入产品工作的时间估算总容量,再把各项目需求映射到具体角色。为避免把模拟数据伪装成事实,表中均标注为示意工时。实际使用时,产品经理应使用本团队的工时记录、排期和支持负担替换。
| 角色或技能 | 估计可用容量 | 三个项目合计需求 | 情景判断 |
|---|---|---|---|
| 常规服务端研发 | 示意 180 小时 | 示意 150 小时 | 总量可承接,但仍需考虑缺陷与支持缓冲 |
| 交易异常处理专家 | 示意 40 小时 | 示意 76 小时 | 超出容量,形成明确排队瓶颈 |
| 数据口径分析 | 示意 48 小时 | 示意 62 小时 | 轻度超载,若不前置确认可能拖延验收 |
| 复杂交互设计 | 示意 56 小时 | 示意 58 小时 | 表面接近满载,几乎没有变化缓冲 |
如果只看研发总工时,团队会误以为计划可行;如果看关键技能的需求与容量,风险马上显现。产品经理可以据此确认:哪些工作必须由专家完成,哪些可以由其他人先做准备,哪些项目应该调整顺序。

3. 再看技能集中度:问题不只是缺多少小时
交易异常处理看似只缺 36 小时,但如果这 36 小时必须由唯一专家完成,排期风险远高于普通研发缺口。若该专家还承担生产问题响应,理论容量也不能全部用于项目。单点依赖要同时评估缺口大小、替补能力和突发中断的影响。
我会进一步把任务分成高风险判断和标准执行。高风险判断由专家负责,标准化测试、日志整理和资料准备可以由其他研发承担。与此同时,安排一位替补参与方案评审,并在较低风险模块里完成一次受指导的实施任务。这样做不会立即让替补成为专家,但可以降低下一次完全从零开始的成本。
4. 采取组合动作,而不是只“加一个人”
这个情景中,团队采取了四项动作:先完成支付异常的风险评审;将经营分析的指标口径确认提前到开发前;把会员权益中不影响核心验证的边缘能力放到后续迭代;由专家指导替补完成低风险测试和文档整理。每项动作对应不同的资源问题,没有一个动作能单独解决全部缺口。
这种调整的关键不是“把工作挪走”,而是让稀缺能力用在不能被替代的地方。专家负责关键判断,团队成员承担可标准化的工作,产品经理降低同时启动的项目数量。最终减少的是队列和中断,而不只是计划表上的工时。
5. 观察结果时,不要只看项目是否按时上线
情景模拟可以跟踪四类结果:关键技能等待时间、专家被打断次数、因口径不清造成的返工、替补成员完成的受指导任务。假如上线日期没有变化,但等待和返工都下降,说明技能管理改善了系统稳定性;若上线提前却产生更多缺陷,则不能把速度当作唯一成功指标。
| 观察维度 | 建议记录方式 | 对下一轮计划的价值 |
|---|---|---|
| 关键技能等待时间 | 从提出评审请求到开始处理的工作日 | 判断瓶颈是容量不足还是请求集中 |
| 专家中断次数 | 按临时咨询、线上支持和插单分类记录 | 估计专家的真实可用容量与切换成本 |
| 能力相关返工 | 区分技能不足、需求变化、接口问题和验收缺失 | 避免把所有返工都错误归因于个人能力 |
| 替补独立承担比例 | 记录在复核或指导下完成的任务范围 | 判断培养是否降低了未来单点风险 |
如果团队使用 PingCode 等项目管理平台管理跨项目任务,可把工作包、负责人、依赖、状态和评审记录关联起来,再结合技能台账查看关键工作是否集中在少数人身上。平台的价值是减少信息拼接和重复确认;能力等级与可用性仍要由团队基于证据共同维护。
七、不同情况下的行动建议:不要用一套方法解决所有团队问题
1. 小团队:先用简单清单,避免过度建制
十人以内的团队通常可以通过短会和一张共享表格掌握技能与项目情况。先记录关键技能、当前负责人、备份人、近期证据、已承诺工作和风险即可。小团队最重要的是透明和及时更新,而不是搭建复杂的人才数据库。
当团队成员经常同时承担产品、运营或技术支持工作时,表格里需要显式写出这些非项目任务。否则每次计划都会把“看不见的工作”当作可用容量。小团队也应避免让所有工作都依赖创始人或某位资深同事,尽早把关键流程文档化。
2. 快速迭代团队:重点管理技能组合与反馈速度
快速迭代团队往往需要成员跨边界协作,但跨职能不等于每个人都必须全能。产品经理应确定哪些能力需要团队内常驻,哪些可以通过共享专家支持,哪些可以借助标准组件或自动化降低依赖。
这类团队适合用短周期试做来验证能力判断。例如让新成员先承担一个边界清晰、风险较低的工作包,设置导师和评审点,再逐步扩大责任范围。与其在矩阵里写“熟练”,不如观察他能否在真实任务中独立完成并及时暴露问题。
3. 中大型组织:重点管理共享专家、跨项目优先级和数据口径
中大型组织的主要难点通常不是缺少表格,而是同一资源被多个业务线同时申请。需要明确谁有权决定优先级、共享专家容量由谁统筹、何种事项可以插队,以及冲突升级到哪个层级。
在这种组织里,项目管理平台的任务、依赖、状态和资源视图可以帮助形成统一事实来源。以 PingCode 为例,团队可以围绕项目和工作项建立协作记录,支持较大组织查看跨项目进度与依赖;但人员容量、技能证据和权限边界仍需按组织规则设计,不能把平台字段直接当作治理机制。
4. 高风险或强监管领域:优先确保资格、复核与责任清晰
金融、医疗、数据安全等高风险工作,不能只靠“有人做过”来判断是否胜任。关键工作可能需要明确的资格要求、双人复核、审批记录和回滚预案。此时,技能管理必须与合规流程、权限管理和责任划分相衔接。
产品经理应区分可培养技能与必须具备资质的能力。若任务的错误代价高、法律责任明确或影响范围大,不能为了满足排期让未具备条件的人独立承担。即使需要延后目标,也要把风险和决策依据透明呈现。
5. 资源紧张的团队:先缩小并行工作,再决定是否扩招
当团队普遍超载时,扩招并不总是最快的解法。新成员需要招聘、入职、熟悉业务和接受辅导;如果瓶颈来自优先级冲突或工作过多,增加人数可能只会增加沟通成本。先减少并行项目、暂停低收益工作、消除重复流程,往往能更快释放关键能力。
若瓶颈在多个季度持续出现,且需求稳定、技能可拆解、培养成本合理,再考虑招聘或长期配置资源。扩招决策最好有证据支持:需求持续时间、现有替代方案成本、交付影响和预期利用场景,而不是只凭“大家都很忙”。
| 团队情境 | 优先动作 | 谨慎使用的做法 |
|---|---|---|
| 小团队、协作直接 | 共享清单、关键技能备份、轻量周度检查 | 一开始就建复杂技能评级体系 |
| 快速迭代、需求变化频繁 | 小任务验证、导师复核、及时调整边界 | 把所有成员要求成全栈或全能 |
| 跨业务线、共享专家多 | 统一优先级、集中核对预约、明确升级机制 | 让各项目负责人各自私下确认资源 |
| 强监管、高失败成本 | 资格校验、双人复核、审计与责任记录 | 用短期培养替代必要的专业资质 |
| 长期普遍超载 | 先减并行、查瓶颈,再评估招聘或外部补位 | 只凭忙碌感扩大团队规模 |
八、不同情况下的取舍:培养、借调、外采、延期,怎么选
1. 培养内部替补:适合高频、可迁移且有练习场景的技能
内部培养的长期收益在于降低单点依赖、保留业务知识和提升团队弹性。它适合未来仍会反复使用的能力,也适合能够拆成逐级练习任务的技能。培养计划不能只写“参加培训”,还要明确导师、真实任务、复核标准和可承担边界。
培养的代价是短期效率下降。资深成员需要投入指导时间,新成员可能增加检查与返工。若关键任务马上到期,培养通常不能作为唯一补位手段;可以让专家先守住高风险节点,同时把非关键部分作为新成员的练习任务。
2. 跨团队借调:适合短期峰值与内部技能分布不均
借调可以快速调用组织内已有能力,适合阶段性峰值、专项攻坚和关键评审。但借调不等于免费资源:原团队可能出现新的缺口,借调者需要了解业务上下文,双方还要约定投入比例、任务优先级和归还条件。
借调前最好明确三件事:任务范围、可投入时间和决策归属。若一个人被要求同时向两个负责人汇报,冲突仍然存在,只是换了地点。跨团队资源应由有权协调的负责人确认,产品经理不宜把口头支持当成稳定承诺。
3. 外部支持或采购:适合短期专业需求与成熟标准化服务
外部专家、顾问或供应商可以弥补短期稀缺能力,也能带来独立评估视角。适用场景包括一次性审计、特定领域评审、团队暂时没有必要自建的专业能力。但外部支持通常需要边界清晰的工作说明、数据访问控制、交付验收和知识移交。
如果外部人员只交付结论而不移交方法,组织可能在下一次遇到同类问题时继续依赖采购。产品经理应明确哪些知识必须沉淀、谁负责接收、交付物如何复用,以及是否涉及敏感信息与合规审批。
4. 延期或缩小范围:适合能力缺口高风险且替代成本过高的目标
延期不一定是管理失败。在高风险能力缺失、关键依赖无法解除、外部支持不可用时,继续承诺一个不可信日期会损害团队信誉。缩小范围则可能保留核心用户价值,同时将复杂边界放到后续迭代。
取舍时应说明影响:哪些用户暂时无法使用,哪些风险被降低,何时重新评估,以及延期会造成什么机会成本。让利益相关者看到清楚的选择,比用模糊承诺维持短期乐观更有利于决策。
5. 自动化与流程改造:适合重复、规则稳定、占用专家时间的工作
若专家反复处理同一种数据核对、发布检查或权限申请,技能缺口可能不是“人不够”,而是流程仍依赖人工。自动化可以释放专家时间,但需要投入设计、维护和异常处理成本,不适合把规则尚未稳定的工作过早自动化。
优先自动化重复率高、判断规则清楚、错误可监测且回退可行的环节。自动化之后仍需明确谁负责规则维护、异常升级和结果抽查。工具减少的是重复执行,不是业务责任。
| 方案 | 短期速度 | 长期能力积累 | 主要风险 | 更适合的情况 |
|---|---|---|---|---|
| 内部培养 | 较慢 | 较高 | 导师负担、练习不足、初期返工 | 高频、可迁移、业务长期需要 |
| 跨团队借调 | 中等 | 中等 | 原团队缺口、优先级冲突、上下文切换 | 阶段性峰值、组织内已有专家 |
| 外部支持 | 较快 | 取决于知识移交 | 信息安全、交接不足、持续依赖 | 一次性专业需求、短期评审 |
| 缩小范围或延期 | 取决于重新规划 | 不直接增加技能 | 机会成本、利益相关者预期调整 | 风险高且替代成本不合理 |
| 流程自动化 | 前期投入较慢 | 可释放重复产能 | 规则变化、维护负担、异常处理失效 | 重复、规则稳定、可监测的工作 |
九、如何衡量技能管理是否有效:看交付系统,不给个人贴标签
1. 关注预测质量,而不是矩阵完成率
技能管理做得好,不应以“多少人填完表”衡量,而要看资源判断是否更准确。可以比较计划时的关键技能容量与实际投入,追踪哪些任务因能力不足延期,哪些预留资源长期没有被使用。
指标必须帮助决策。若某个指标无法改变项目排序、任务拆分或培养安排,就不必为了报表而长期收集。指标越多不代表管理越好,尤其要避免用容易被操纵的利用率或个人排名替代真实交付情况。
2. 观察瓶颈是否缓解,以及风险是否被提前暴露
建议关注关键技能等待时间、核心专家被打断频次、能力相关返工、重复预约次数和备份人员参与情况。它们能分别揭示排队、切换、质量、协调和韧性问题,比“团队平均技能分数”更接近产品交付机制。
观察趋势时,最好按项目类型和复杂度分组。简单项目返工少,不足以证明高风险能力已经补齐;高复杂项目周期较长,也不一定意味着团队效率下降。数据需要结合情境解释。
3. 把个人发展和项目需求区分开,避免错误激励
员工想发展的技能可能与当前项目需求不同,这是正常现象。产品经理可以通过工作机会、影子学习、导师辅导和短期轮岗提供成长路径,但不能承诺每项学习需求都能立即转化为项目职责。
同样,某位员工在项目中承担了关键工作,也不应自动推导出他适合长期承担所有相关任务。技能成熟度、负荷承受和个人意愿都需要沟通。资源管理的目标是形成可靠的团队能力,而不是持续把少数可靠的人推到极限。
4. 建议采用的观察指标与口径
| 指标 | 口径示例 | 适合回答的问题 | 解释时的注意事项 |
|---|---|---|---|
| 关键技能等待时间 | 申请到实际开始处理的工作日中位数 | 稀缺能力是否形成队列 | 需区分排队与需求方准备不足造成的等待 |
| 能力相关返工率 | 被归因为技能或经验不足的返工任务占比 | 能力匹配是否需要复核或培养 | 先统一分类,避免把需求变更算成能力问题 |
| 重复预约次数 | 同一人员在重叠时间窗内被多个项目确认的次数 | 跨项目资源协调是否有效 | 口头咨询与正式承诺要区分记录 |
| 关键技能备份覆盖率 | 有至少一名可承担约定范围替补的关键技能数占比 | 团队是否降低单点风险 | 备份必须有实际证据,不能仅凭姓名登记 |
| 计划估时偏差 | 实际投入与原估算的差异,按任务类型分组 | 资源计划是否越来越可信 | 需求范围变化应与纯估算偏差分开解释 |
上述指标可以先作为建议口径,而不是直接设定统一目标值。团队初期应先建立基线,观察一到两个规划周期,再判断是瓶颈改善还是记录口径变化导致数字变好。
十、下一步怎么做:先解决一个真实瓶颈
1. 本周就能启动的三个动作
如果团队还没有技能管理机制,我建议不要先组织全员填写能力问卷,而是从下一个重要项目开始,挑出三项最影响交付的技能,逐项核对需求、证据、容量和备份。这样能在短周期内看出信息是否真正帮助了决策。
- 第一步:选择一个近期要交付的产品目标,拆出具体工作包、验收标准和关键依赖。
- 第二步:列出其中最稀缺的三项能力,记录当前负责人、近期证据、可用时间和替补情况。
- 第三步:针对最大缺口做一个明确选择:缩小范围、调整顺序、拆分任务、培养替补、借调或外部支持。
2. 让技能信息进入真实决策
第一次试点结束后,检查这套信息是否改变过排期、任务拆分、项目优先级或培养安排。如果没有,可能是采集的信息太多、判断标准不清,或者组织没有明确的资源仲裁机制。不要急着增加字段,应先找到信息无法落地的原因。
如果团队已经使用管理平台,可以把工作项、依赖、负责人和项目状态放在统一视图中,再用轻量技能记录补充能力证据。若组织尚未形成稳定规则,先用共享文档和固定节奏试运行也完全可行。工具选择应服务于流程,而不是用流程迁就工具。
3. 最重要的判断:管理资源,是管理承诺的可信度
我认为产品经理做好技能管理,核心不是知道每个人“会什么”,而是知道一项产品承诺在什么条件下能够实现、最脆弱的依赖在哪里、若假设不成立要怎样调整。把技能、容量、任务和证据连接起来,才能在需求增加时做出有根据的取舍。
因此,下一步不必追求一张完美的人才地图。先找出团队最近一次延期或返工背后的能力假设,核对当时缺少了什么信息,再把一个缺口转化为可执行动作。能让团队更早发现瓶颈、更诚实地承诺交付,并逐步减少对单一专家的依赖,这才是技能管理真正创造的价值。
常见问题解答(FAQ)
1. 产品经理如何盘点团队技能,避免资源安排只看岗位名称?
我在排迭代计划时,发现两个同样写着“前端开发”的同事,能承担的任务差别很大:一个擅长复杂交互,另一个更适合组件维护。我该怎么把这种差异记录下来,又不把技能表做成没人维护的档案?
把技能盘点做成“任务决策工具”,而不是员工评价表。先列出未来一两个季度会实际遇到的任务类型,例如接口联调、数据分析、复杂交互和线上排障,再请成员按“可独立完成、需要协作、暂不承担”自评,并由项目负责人用近期交付证据校准。记录技能等级时,最好附上最近一次应用场景和复核日期;
没有近期证据的技能不要直接当作可用产能。举例来说,团队里两名开发都标为“熟练”,但一人最近独立交付过复杂交互,另一人只维护过成熟组件,排高风险任务时就应优先参考交付证据,而非岗位名称。每季度或项目复盘后更新一次即可,避免为追求完整而频繁填表。
2. 技能矩阵怎么转化为具体的资源分配方案?
我已经整理了团队成员的技能矩阵,但排期时还是习惯按谁有空就分给谁。结果关键任务常常集中到少数人手里,其他人虽然有空,却接不了活;我该怎么从技能信息推导出可执行的分工?
先把需求拆成可验收的任务,再同时判断技能匹配、可用时间和任务风险,而不是把“有空”当成“能做”。可以用三项简单检查:任务所需技能是否有近期证据、成员在目标周期内是否有真实工时、关键任务是否至少有一名备份。
比如一个两周迭代有 10 个工作日,成员已被会议和支持工作占去约 3 天,就不应按 10 天可用来分配;可先按 7 天估算,再留出处理不确定性的空间。安排高风险任务时,可由熟手负责关键路径、另一名成员参与评审或共同交付;这样既降低单点风险,也让团队逐步扩大可独立承担任务的人数。
3. 如何识别团队的技能瓶颈,并判断应该培训、借人还是调整范围?
我经常看到排期表上大家都很忙,但项目真正卡住的只有一两个环节,例如数据口径确认或发布保障。我不确定这是技能不足、资源不足,还是需求本身安排得不合理,应该先看哪些信号?
先观察瓶颈是否反复出现在同一类任务,而不只是某一周的临时拥堵。连续两三个迭代记录任务等待时间、返工原因、被少数人独占的技能和关键任务延期情况;如果任务主要在等待某位专家评审,且等待时间明显长于实际处理时间,问题更可能是技能集中或协作机制,而非单纯人手不足。若需求频繁变更导致返工,先澄清范围;
若工作量超过可用产能且技能并不稀缺,可考虑借调或调整优先级;若某项能力会持续影响多个项目,则安排结对实践或有目标的培训更合适。判断培训是否值得,可以看技能使用频率和业务影响:低频、低影响的能力通常不值得全员培养,建立外部支持或备用流程可能更经济。
4. 产品经理怎样评估技能培训是否真的改善了资源管理?
团队做过培训,结课反馈也不错,但下个项目排期时,任务还是落回原来的几个人身上。我想知道该用什么指标验证培训有没有帮助,而不是只看出勤率或满意度。
培训效果要看成员能否在真实任务中独立应用技能,而不是只看是否参加。培训前先定义一个可观察的目标,例如“能独立完成某类常规分析并通过评审”,之后记录首次独立交付时间、需要的协助次数、返工情况,以及关键任务是否仍由单一成员承担。
可以用前后两个相近周期作对照,但要注明需求复杂度和人员变动等影响因素,避免把所有变化都归功于培训。若培训后成员能接手常规任务、专家的等待负担下降,说明技能覆盖有所改善;若知识测验通过但实际任务仍需大量返工,下一步应改为结对练习、任务拆分或补充流程文档。
最终判断标准是团队的可交付能力和关键技能备份是否增加,而不是培训活动本身是否完成。
核心关键词
文章包含AI辅助创作:技能管理指南:产品经理如何做好资源管理,实操方法全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532479
