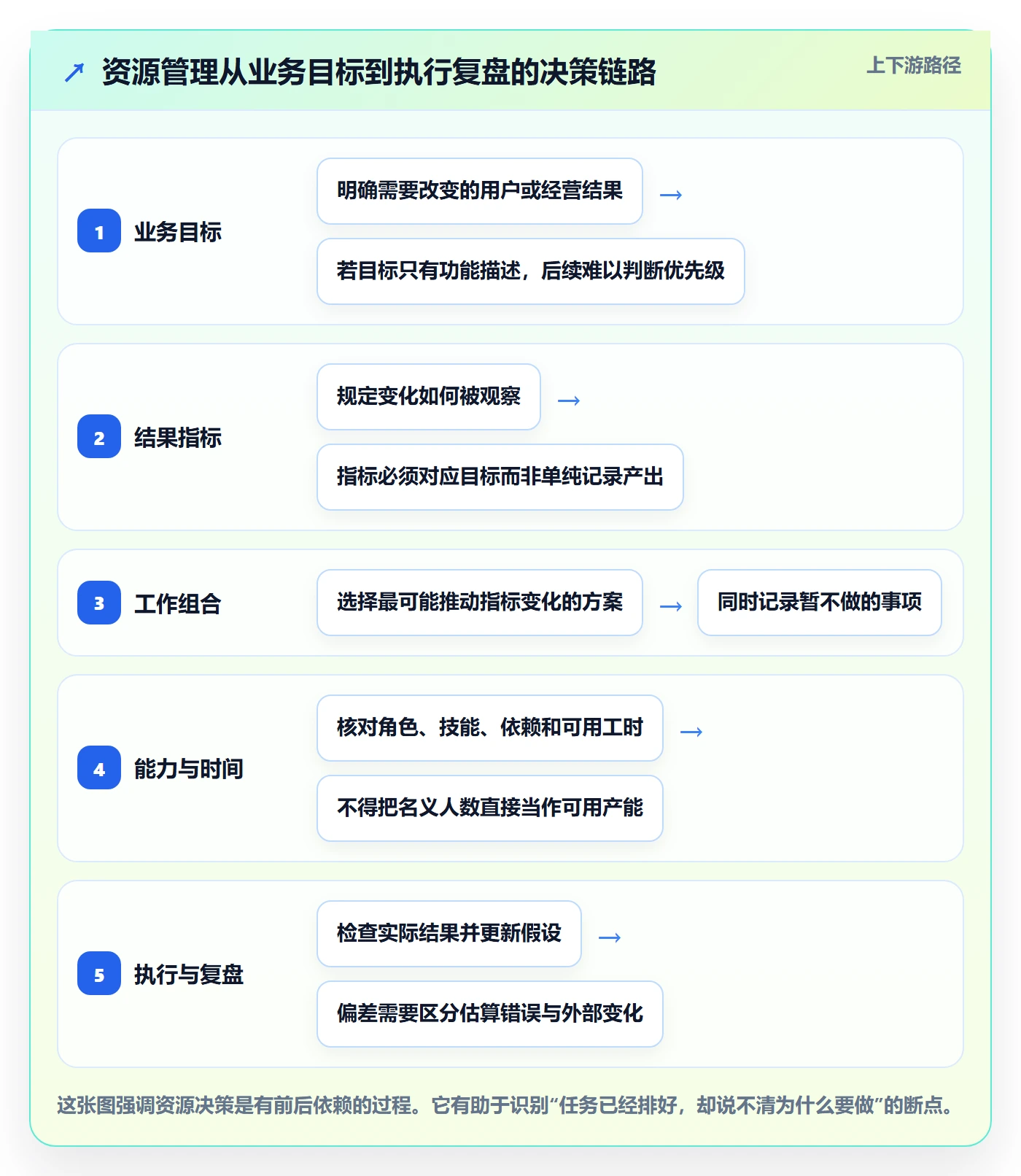

资源池看起来像一张“谁有空、谁能做”的表,真正让产品经理头疼的却是另一件事:需求已经排进计划,研发、测试或设计资源却在多个项目之间被重复承诺。最后每个项目都显示“有人负责”,但关键节点一起延期。我的判断是,资源管理效率并不取决于把人员名单维护得多细,而取决于能否把需求、能力、可用时间和决策权放进同一套可更新的机制里。本文会用一个可复用的资源池方法,说明怎么建、怎么分、怎么调,以及在什么情况下不该继续往资源池里加人。

一、先讲核心结论:资源池管理的是可兑现的能力,不是人员名单

1. 资源池不是“所有人的排班表”

我把资源池定义为一份面向交付决策的供需台账:一侧记录工作需要什么能力、何时需要、需要多少投入;另一侧记录组织能提供什么能力、何时可用、能投入多少。两侧按时间窗口匹配后,才形成可以承诺的资源安排。

只登记姓名、部门、岗位和联系方式,不足以支持资源决策。产品经理真正需要知道的是:某位后端工程师在未来两周能投入多少比例,是否掌握当前服务架构,正在承担哪些交付责任,以及如果抽调他,会把什么风险转移给其他项目。

资源池的最小可用单位不是“一个人”,而是“某人在某个时间段内、具备某类能力的可用投入”。例如,“小林,后端工程师”信息不足;“小林,支付域经验,未来两周计划可投入 40%,其中每周约 2 个工作日”才有讨论价值。

2. 资源效率应看交付结果,不看表格填得多满

资源利用率很容易成为管理目标,但它不应单独作为效率指标。一个团队连续几周保持接近满负荷,表面上看没有闲置,实际上可能没有空间处理线上故障、需求澄清和代码评审。计划稍有变动,所有任务就开始连锁延期。

我更愿意把资源效率拆成四个问题:需求是否被及时接住,承诺是否按期兑现,关键能力是否有替补,计划变化后恢复秩序要花多久。资源池如果只提高“忙碌程度”,却让变更成本上升,就不是效率改善。

3. 先统一口径,再谈工具和模板

同一团队里,“可用”可能有三种含义:日历上没有会议、项目经理还没有安排任务,或者该员工经负责人确认能够承接新工作。三者不等价。若定义不统一,再好的项目管理系统也只会把不同口径的错误整理得更整齐。

开始实施前,我会先明确四条规则:资源容量按什么单位计算,已分配投入如何扣减,谁有权确认可用性,需求变更时谁负责重新排序。规则能被团队理解并持续执行,资源池才有价值。

管理对象 常见错误口径 建议口径
容量 每人每周按 5 天满额计算 扣除会议、支持工作、休假与必要缓冲后的可计划投入
需求量 按产品需求数量估算 按角色、技能、时间窗口估算人天或投入比例
可用性 没有会议即视为可接活 由资源负责人结合已承诺工作确认
优先级 谁催得急谁先做 按价值、时限、风险和依赖综合排序

二、背景和真实场景:资源冲突通常先表现为计划失真

1. 多项目并行时,冲突藏在不同的计划里

在多产品线或多项目团队里,一个人经常同时出现在几个计划中。产品线的路线图写着他负责新功能,项目计划又把他排进技术改造,部门周报还把他列为线上支持。每份材料单独看似乎合理,合并后却可能超过一个人的实际容量。

问题往往不是有人故意“抢资源”,而是每个计划都在局部最优下作出承诺:产品希望尽快验证市场,研发希望减少技术债,运营希望赶上活动窗口。没有共同的供需视图时,组织只能到冲突爆发后再协调。

2. 资源冲突不是平均分配就能解决

把稀缺资源平均分给所有项目,听起来公平,却可能让每个项目都只拿到一小段、不连续的投入。对需要上下文连续性的工作来说,零散投入会增加切换成本,实际交付速度可能比集中投入更慢。

例如,某项功能需要后端连续完成接口设计、核心逻辑和联调。若后端每周只在三个项目之间切换,日历上看投入比例可控,实际却会反复恢复上下文、等待接口决定、重新理解代码。资源池必须同时考虑投入数量和投入连续性。

3. 三种典型场景需要不同的资源池颗粒度

产品探索期:需求不确定,资源池不宜把人天精确到小数点。重点是保留试验窗口,明确哪些能力可以快速响应,哪些工作需要正式排期。

稳定交付期:版本、角色和验收标准相对清楚,可以按周或迭代估算角色投入,并追踪承诺与实际的偏差。

重大专项期:跨团队依赖多、时间窗口固定,需要把关键岗位、替补方案、外部依赖和决策升级路径一起纳入计划,而不是只登记核心成员。

场景 优先维护的信息 不建议做的事
产品探索 试验周期、关键能力、可响应时段 把未验证需求排成确定人天承诺
稳定交付 迭代容量、任务角色、实际偏差 只更新开始日期,不更新结束条件
重大专项 关键岗位、替补、依赖、升级人 把单点专家当作无限可调度资源

三、常见误区:资源池为什么会变成另一张没人维护的表

1. 误区一:把“忙”当作“有效利用”

团队成员日历排满,不代表产出最大化。高频会议、临时需求和任务切换都可能占据时间,却没有形成可验收成果。若管理者只追求满负荷,成员会倾向于把所有时间都提前承诺,真实风险则被推迟到交付前暴露。

我的建议是把利用率作为诊断数据,而不是个人绩效目标。连续高负荷可以提示容量不足;持续低负荷则可能提示需求准备不充分、技能错配或等待依赖。只有结合延期、返工和切换情况,才能判断问题在哪里。

2. 误区二:每个需求都估算到精确人天

产品早期的需求常常缺少边界,强行估算到 0.5 人天,看似严谨,实际是在精确表达不确定性。需求成熟度越低,估算区间就越应该宽;当验收条件和技术路径明确后,再收窄估算范围。

我通常用区间而非单点表达早期投入,例如“前端 3,5 人天,后端 5,8 人天”,同时标明不确定因素。区间不是逃避承诺,而是把风险显性化,让决策者知道哪些信息补齐后可以提高估算可信度。

3. 误区三:资源池由产品经理单方面维护

产品经理通常最了解需求价值和时间窗口,却未必掌握成员的真实负荷、技术适配和团队内的支持任务。若资源池由产品经理单独维护,很容易把“希望投入”误写成“已经确认可投入”。

更稳妥的职责分工是:产品经理说明业务目标、优先级和最晚交付时间;项目或团队负责人核对角色容量与依赖;职能负责人确认人员安排及能力适配;最终由有权限的人作出资源承诺。提出需求的人不应默认拥有调度权。

4. 误区四:只记录人,不记录能力和替补

如果资源池显示某个角色有两个人,但其中只有一人熟悉关键系统,组织实际上仍然面临单点风险。人数不等于冗余,岗位名称也不等于技能可以互换。

能力标签不必写成冗长的技能百科。只记录影响当前项目交付的能力,例如业务域经验、关键技术栈、合规资质、环境权限或对外接口经验,并标注熟练度和近期可用性即可。

5. 误区五:资源冲突靠私聊解决

临时私聊能快速处理一次冲突,但难以留下决策依据。几周后,团队可能记不清谁批准了调人、谁承担了延期风险,也无法判断同类冲突是否反复发生。

资源池不是要求所有沟通都走复杂审批,而是让关键决策有迹可循。至少记录申请方、影响范围、批准人、变更时间和被挤出的工作。轻量记录比事后追责更有用。

四、专业判断逻辑:先算容量,再排优先级,最后承诺

1. 用可计划容量替代理论工时

理论上,每周工作 5 天的人看起来有 5 人天容量。但实际还有例会、评审、支持、休假和协作成本。产品经理不必对每个人做精密计时,但应使用一致的折算口径,避免把理论工时误当可交付工时。

一个便于启动的估算方式是:可计划容量=工作日容量-固定协作时间-已承诺任务-支持与缓冲。以下是示意,不是行业标准:一位成员一周有 5 个工作日,固定协作约 0.8 天,已有项目占用 2.5 天,团队预留 0.5 天处理突发事项,则可计划容量约为 1.2 人天。

容量估算不应追求小数精度。若团队实际偏差很大,先找到会议负担、返工或需求等待等原因;如果只调整公式、却不改变工作方式,数字会更好看,交付并不会更稳定。

2. 把需求拆成角色负荷和时间窗口

资源需求至少包含工作包、角色、投入区间、开始与结束时间、依赖条件和验收结果。仅写“需要一个开发”,无法判断是否需要特定领域经验、是否可以并行,以及延迟两周会造成什么影响。

我建议产品经理把需求从“功能清单”翻译成“交付工作包”。例如,一个支付改造可能拆为接口方案、服务端开发、客户端适配、测试与灰度,每个工作包分别估算角色投入和依赖。这样才能识别真正的瓶颈是否集中在某个角色。

3. 先排硬约束,再比较业务价值

排期时,先识别不能随意移动的约束:法规或合同期限、外部发布窗口、关键依赖的可用时间、不可替代专家的投入窗口。之后再比较需求价值、风险降低和投入成本。

如果多个项目争夺同一位专家,不能只问“哪个项目更重要”,还要问:专家必须亲自做哪些工作?是否能通过评审、辅导或方案把部分任务交给其他成员?投入是否需要连续?替代安排会带来多大风险?

4. 建立公开的优先级规则

优先级最好有共同的判断维度,而不是依赖谁声音最大。我常用的讨论框架包括业务影响、时间约束、风险降低、依赖关键度和资源消耗。权重可以因组织而异,但维度应让相关负责人看得见。

判断维度 要回答的问题 常见证据
业务影响 延后会影响收入、留存还是内部效率? 目标用户数、业务流程影响、验证计划
时间约束 日期是否来自外部承诺或真实窗口? 合同、政策、生效日期、市场活动安排
风险降低 现在投入能减少哪种损失? 事故记录、合规缺口、故障概率与影响
依赖关键度 其他团队是否被该工作阻塞? 依赖清单、阻塞任务、接口确认记录
资源消耗 需要多少稀缺能力和连续时间? 角色人天、关键技能、切换成本

5. 识别计划缓冲,不把全部容量提前卖掉

没有缓冲的计划,只能在变化发生后通过加班或延期来消化。缓冲不是空闲浪费,而是组织面对不确定性的能力。具体比例没有适用于所有团队的统一答案,产品越探索、依赖越多、线上支持越重,越需要保留弹性。

我会通过历史数据逐步校准缓冲:观察过去几个迭代中临时支持、返工、审批等待和估算偏差分别占用多少时间,再按团队类型设定初始范围。若没有历史记录,可以先做小规模试运行,并明确这是建议基准,不要包装成精确预测。

五、操作案例:用一个跨团队需求演示资源池如何落地

1. 案例边界与数据说明

以下是一个情景模拟,用于展示判断过程,不代表某家企业的实际业绩。假设一家 120 人左右的数字化业务团队,同时维护支付体验、会员增长和内部运营三个项目;一个新需求需要在六周内完成支付链路优化,涉及产品、后端、前端、测试和数据分析。

初始计划把需求整体写成“开发两周、测试一周”,没有拆分角色,也没有检查现有承诺。进一步核对后发现,后端关键成员已被另一个项目预订约一半时间,测试团队还承担线上回归,数据分析资源只在发布窗口前后可投入。

2. 先把需求转换成工作包

工作包 所需角色 估算投入 关键依赖
问题定义与指标确认 产品、数据分析 产品 3,4 人天;分析 2,3 人天 事件口径与现有漏斗数据可用
接口方案与风险评审 后端、测试 后端 2,3 人天;测试 1 人天 支付状态与异常处理规则确认
服务端与客户端改造 后端、前端 后端 7,10 人天;前端 4,6 人天 接口方案通过评审
测试、灰度与监控 测试、后端、数据分析 测试 4,6 人天;后端 1,2 人天;分析 1,2 人天 测试环境、监控事件和回滚条件就绪

这一步改变了讨论方式。团队不再争论“能不能两周做完”,而是具体讨论后端在哪个窗口能连续投入、测试回归是否需要补位、数据分析能否提前确认事件口径。需求从一个模糊的时间承诺,变成了一组可协商的资源约束。

3. 用冲突矩阵找到真正的瓶颈

模拟核对后,后端在目标窗口内有约 9 人天可用,但工作包估算需要 10,13 人天;测试可用约 5 人天,需求为 4,6 人天;前端可用约 8 人天,需求为 4,6 人天。真正的瓶颈不是所有角色都缺,而是后端容量和测试波动风险。

此时不应按比例缩减所有角色投入。可以先拆分高风险接口和可并行的前端工作,邀请领域专家做关键设计评审,再由另一名后端成员承担边界清楚的实现。测试侧则明确保留线上支持窗口,避免把所有测试容量都用于新功能。

4. 比较三个方案,而不是只接受一个日期

方案 做法 收益 主要代价
方案甲:固定范围、调整日期 保留完整改造范围,延后约一至两周 降低并行冲突和压缩测试的风险 错过部分业务窗口
方案乙:保留日期、缩小范围 先完成最关键链路,次要体验优化后置 先验证主要假设,减少稀缺资源需求 后续仍需安排补齐工作
方案丙:保留日期、增加并行力量 临时调入替补开发与测试支持 日历时间可能缩短 上下文交接、评审成本和质量风险上升

我的倾向通常是先评估方案乙:如果核心目标能被更小范围验证,缩减范围比同时抢占多名成员更稳妥。若日期来自不可移动的外部约束,再考虑方案丙,但必须先确认新增成员能承担边界明确的工作,而不是把关键专家的工作简单拆给不熟悉系统的人。

5. 设定能触发调整的观察点

资源池不是计划冻结工具。案例中可以设定三个检查点:接口方案评审通过、核心开发完成、灰度前测试退出标准满足。每个检查点都要有明确条件,而不是写“按计划推进”。

  • 接口评审前:确认异常状态、幂等策略和回滚边界;若未确认,不把后续开发投入视为已锁定。
  • 开发中段:检查实际投入与估算区间的偏差;偏差扩大时,先判断是需求变化、技术风险还是成员切换造成。
  • 灰度前:确认核心测试场景、监控指标、回滚负责人和业务验收人;缺一项就重新评估上线窗口。

这套观察点把“出了问题再找人”变成了“在承诺失效前触发重新决策”。资源管理效率的提升,不只体现在更早看到空档,也体现在更早看到计划开始失真。

六、可直接使用的资源池模板与维护方法

1. 资源池主表模板

主表应尽量控制在一次会议能看懂的范围内。若所有历史信息、人员介绍和任务细节都堆进同一张表,团队很快会把它当成维护负担。建议主表只承载供需匹配所需字段,详细任务留在项目计划中。

字段 填写说明 示例
资源编号或成员 标识具体资源,避免姓名重名 后端成员甲
角色与能力标签 记录与当前交付相关的能力 后端;支付域;服务监控
时间窗口 建议按周或迭代维护 第 3,4 周
计划容量 扣除固定协作与已知支持后的可计划投入 每周约 2.5 人天
已承诺投入 按项目或工作包列明占用 会员项目 1.5 人天
剩余可用投入 容量减已承诺投入,并标注估算可信度 约 1 人天;待负责人确认
替补与风险 说明不可替代环节和备选方案 代码评审可替补;生产发布需专家
更新时间与确认人 让信息有责任人和时效 周二更新;团队负责人确认

2. 需求资源申请模板

资源申请要写清楚“为什么需要”和“如果不给会怎样”,而不是只列人名。下面的字段适合放在需求卡片、项目管理平台或轻量表格中,具体载体不重要,关键是申请和确认过程可追溯。

  • 需求或项目名称:用团队能识别的名称,避免“紧急事项”这类无法检索的描述。
  • 业务目标:说明希望改变的用户行为、流程结果或风险状态。
  • 最晚需要完成时间:区分真正不可移动的外部日期与内部期望日期。
  • 工作包与角色:逐项写明所需能力、投入区间和连续性要求。
  • 依赖与前置条件:注明需求、接口、权限、数据或供应方条件。
  • 不做或延后的影响:描述机会成本、风险或受影响团队。
  • 资源决策:记录批准人、方案选择、被调整任务和复核日期。

3. 周度维护流程

维护频率要与团队变化速度匹配。变化频繁的团队可以每周更新,稳定团队可以按迭代核对;重大专项则应在关键节点前额外复核。没有必要让所有人每天重新填写整张资源池,除非业务本身要求高频调度。

  1. 收集变化:整理新增需求、延期工作、休假、线上支持和依赖变化。
  2. 核对容量:由团队或职能负责人确认关键角色的可计划投入。
  3. 匹配供需:按时间窗口和能力要求找出过载、空档及单点风险。
  4. 做取舍:确定范围调整、日期调整、资源替补或需求暂缓方案。
  5. 记录承诺:把决定、批准人、影响对象和复核时间写入项目记录。
  6. 复盘偏差:比较计划投入与实际投入,找出系统性误差来源。

4. 轻量化实施与管理平台配合

小团队可以先用共享表格验证口径;跨产品线、跨部门协作变多后,单表往往难以保持项目状态、任务依赖和资源计划的一致。此时可以考虑用具备项目、任务、工时或资源视图的管理平台承载信息,但不应因为工具功能丰富,就把所有成员都变成数据录入员。

以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,适合讨论的是如何把需求、项目计划、任务责任和进展状态关联起来,减少多个团队各自维护一份进度表的情况。实际使用时仍需先确认组织的资源管理边界、权限设置与流程适配;工具不能代替负责人确认容量,也不能替管理层决定冲突项目的优先级。

选择工具时,我会先问三件事:是否能看到跨项目的角色负荷;项目变更后是否能同步到相关计划;决策记录是否容易追溯。若团队规模小、项目少、变化低,简单表格可能更轻;若多团队依赖多、状态分散且重复维护严重,再评估平台化管理的收益。

七、用数据观察资源池是否真的提升效率

1. 不要只看利用率

利用率容易计算,却可能引导错误行为。若只看成员投入是否接近满额,团队可能把缓冲挤掉、把临时工作隐藏起来,最后出现延期和返工。建议至少搭配承诺兑现、计划偏差、关键岗位集中度和需求等待时间观察。

下表为情景模拟中的建议基准,用来演示如何建立观察框架,不是外部调查结果,也不应直接用作绩效目标。不同业务类型和团队成熟度需要用自己的历史数据校准。

观察指标 定义建议 适用提醒
承诺兑现率 按期完成的已承诺工作包数 ÷ 到期工作包数 需区分范围变更和执行延期
计划偏差 实际投入与计划投入的差异,按角色汇总 用来校准估算,不宜单独考核个人
需求等待时间 资源需求提出至获得明确决定的时间 区分等待确认与等待实际开工
关键能力单点率 仅一人能承担关键工作包的数量占比 需结合替补可培养程度判断风险
临时插入占比 周期内临时新增工作投入占总投入比例 长期偏高可能说明需求入口失控

2. 用计划偏差找到管理原因

如果某类工作反复超出估算,不要马上给该角色加“预留系数”。先看偏差来自哪一环:需求反复变化、依赖等待、测试返工、环境不稳定,还是成员频繁切换。不同原因需要不同动作,单纯多排人天只会把症状藏进计划。

可按工作包比较估算区间与实际投入,并给偏差标注原因。经过数个迭代后,团队通常能识别哪些任务类型适合预估、哪些工作受外部依赖影响较大,以及哪些能力需要建立替补。数据量不大时,先读趋势和案例,不要过度追求统计显著性。

3. 用等待时间判断资源池是否降低协调摩擦

资源池的价值不止是让某个项目更快,也包括减少“找谁问”“等谁回复”“重新解释背景”的时间。若需求已经进入台账,但从申请到得到决定仍需很久,问题可能不在容量,而在决策权不清或优先级争议无人拍板。

可以把需求按提出、确认、排定、开工四个节点记录时间,区分等待发生在哪一段。确认慢,通常需要明确资源责任人;排定慢,可能是优先级规则不统一;开工慢,则要检查依赖、环境和任务拆分。

八、不同情况下的行动建议与取舍

1. 人少、项目少:优先建立最小规则

如果团队只有一个产品线、并行项目有限,不必一开始就搭建复杂资源模型。先用一张表维护未来两到四周的关键角色、已承诺工作、剩余容量和更新时间,再约定谁能确认资源安排。

这种做法维护成本低,适合验证团队是否真的需要更细的资源视图。它的限制是横向对比能力弱,历史变化不易追溯;项目数量和依赖关系增加后,需要把信息迁移到更适合协同的管理方式。

2. 多产品线共享专家:优先治理关键能力瓶颈

当多个项目争夺同一位架构师、数据分析师或测试负责人时,不要先做全员级精细盘点。先识别哪些工作必须由专家亲自完成,哪些可以由专家评审、其他成员执行;同时确定替补培养路径和可预约的支持时段。

取舍是专家不再随时接受临时插单,短期内一些需求可能需要等到约定窗口。好处是减少上下文切换,也让其他团队更早知道可承接边界。如果业务必须随时响应,就要把这种响应能力正式纳入容量,而不是假设它不会占用时间。

3. 需求不确定、探索性强:保留小批量试验资源

对于探索型产品工作,提前分配完整开发团队常常过早。可以先安排小型跨职能试验单元,用短周期完成用户验证、技术验证或数据验证;验证通过后再进入正式资源排期。

这种方式牺牲了部分长期排期确定性,但降低了在错误方向上投入大量资源的风险。产品经理要明确试验成功条件和停止条件,避免“先做一点看看”无限延长,最终仍占用核心资源。

4. 交付时间不可移动:优先讨论范围与风险,而非只加人

当日期确实不可移动,第一步是把范围分成必须交付、可延后和可降级部分;第二步检查依赖是否能提前解除;第三步才评估增加人手是否能缩短关键路径。新成员需要交接和评审,短期内不一定能让关键工作更快。

若必须加人,优先让新增成员承担边界明确、上下文负担较低的工作,例如补充测试数据、文档、独立模块或监控配置。核心方案决策和高耦合代码仍由熟悉系统的人负责,避免“人数增加、沟通成本更高”。

5. 组织变动频繁:降低承诺粒度并提高更新频率

在频繁调整的组织里,按季度锁定人员配置容易失真。可以将资源承诺分成近期确认、后续预留和待决策三类:近期窗口给出明确负责人,远期只保留能力需求和风险提醒。

这会减少远期计划看起来很精确的错觉,但也意味着管理者需要接受一定程度的不确定性。与其维护一份看似完整、实际过期的长周期排期,不如维护一份可信的近期承诺和可解释的远期假设。

九、实施节奏:先试运行,再扩大范围

1. 第一阶段:选一个资源冲突明显的试点

不要一开始要求全公司统一维护所有人的时间。选择一个有真实跨项目冲突、关键角色明确、负责人愿意参与的团队作为试点。试点的目标不是证明某种工具成功,而是验证容量口径、决策流程和更新频率是否能被日常工作接受。

试点前记录当前状态,例如需求从提出到确认资源平均需要多久、计划延期主要发生在哪些角色、临时插入工作有多频繁。若缺少历史数字,可以从现在开始记录,并明确样本周期和口径,不要把估算说成实测结果。

2. 第二阶段:用真实变化检验流程

资源机制只有在发生变化时才真正接受检验。试点期间至少观察一次需求延期、人员休假、优先级变化或线上事件,检查资源池是否能及时反映影响,是否有人能作出取舍,是否记录被挤出的工作。

如果团队发现更新成本过高,可以先删掉低价值字段;如果信息常常不准,就要查谁负责确认、数据从哪里来;如果冲突总是解决不了,就要升级到组织优先级和决策权层面。不要把所有失败都归因于“大家没有认真填表”。

3. 第三阶段:把有效规则固化,而非照搬试点格式

试点结束后,保留被证明确有用的规则,例如容量口径、优先级会议节奏和关键岗位替补标记;舍弃只在试点中偶然适用的字段。不同团队可能需要不同颗粒度,但对外的角色定义、承诺状态和升级路径应尽量一致。

扩大范围时,优先连接已有的需求与项目流程,减少重复录入。若资源池和项目计划各自维护,迟早会出现两个版本的事实。管理机制的目标是让重要信息在变化时被同步,而不是增加一套独立报表。

十、结尾:资源池的关键产物是更好的取舍

我认为资源池最有价值的结果,不是显示每个人还有多少空档,而是让团队在承诺之前看见代价:哪个项目会被挤出、哪个日期需要移动、哪项能力存在单点风险、哪些需求值得先缩小范围验证。能把这些代价摆到桌面上,资源冲突就不再只是临时协调。

如果你准备开始,可以先选一个近期确实存在资源冲突的项目,按角色拆出未来四周的工作包,核对已承诺投入与可计划容量,再记录一次真实的优先级决策。先用两三个周期验证口径和流程,再决定是否扩大覆盖范围或引入管理平台。资源池不是为了让所有人更忙,而是为了让有限能力投向更值得、也更可能按期完成的工作。

常见问题解答(FAQ)

1. 产品经理如何搭建一个真正能用于决策的资源池?

我手里同时有好几个项目,大家都说缺人,但我看不出到底是总量不足,还是资源分配不合理。我想搭一个资源池,却担心最后只多出一张没人维护的表,应该从哪些字段和规则开始?

先别从“全公司人员名单”开始,而要从未来4到8周的交付需求倒推资源池。实操中,最容易让资源池失真的问题不是字段少,而是把“某人有空”误当成“某人能接这项工作”。建议先记录人员、技能、可投入工时、已承诺事项、所在项目、可用日期和替补人选,并把可投入工时按周更新。

例如某位设计师每周名义工时40小时,扣除例会、支持和请假后,团队只承诺其中28小时;再扣掉已排期的20小时,真实剩余容量是8小时,而不是20小时。资源池的首要用途是暴露容量与需求的差额,不是给每个人贴标签。

模板可以先用“人员|技能等级|每周可用工时|已占用工时|空闲时段|限制条件|数据更新时间”七列,运行两周后再按决策需要增删字段。

2. 资源池里的可用工时应该怎么估算,才不会排期过度乐观?

我排计划时经常看到成员日历上有空档,就把任务塞进去,结果评审、沟通和线上支持不断打断工作。我想知道可用工时该按合同工时、团队平均值,还是每个人实际情况计算?

不要直接用名义工时排期,建议用“可承诺工时=工作时间-固定会议与值守-已承诺任务-合理缓冲”计算,并按岗位分别校准。比如每周40小时中,固定会议占6小时、支持值守占5小时、已承诺工作占21小时,剩余8小时里再留约20%的不确定性缓冲,可承诺的新任务约为6小时。这个数字不是效率评价,而是排期边界;

若把缓冲当成浪费,突发事项就会把计划挤垮。连续记录三到四周的计划工时与实际工时,如果某类任务反复超出估算,就修正该类任务的估算系数,而不是简单要求个人“加快”。资源池最好同时显示名义容量、已承诺容量和可承诺容量,避免一个“剩余工时”数字掩盖风险。

3. 多个项目争抢同一名关键人员时,产品经理怎么分配资源?

我遇到过两个项目都把上线时间定死,而且都依赖同一位后端同学的情况。继续让双方负责人各自催进度只会让人同时切换任务,我想知道怎样把冲突变成可讨论、可取舍的决策?

先把争抢从“谁更着急”改成可比较的影响:分别列出业务目标、最晚决策日期、延迟成本、依赖关系和可替代方案,再让项目负责人共同确认优先级。一个实用判断顺序是:先看是否有不可移动的外部承诺,再看延迟造成的实际损失,最后比较是否能拆分任务、换人或调整范围。

举例来说,项目甲若晚两周会错过已确认的客户验收窗口,项目乙若晚一周只影响内部试用,则可优先保障甲;但若甲的关键工作能拆出一部分交给具备相近技能的人,就不必把全部资源都押在一个人身上。记录每次取舍的依据、影响和复盘日期,避免资源分配变成反复争论。

产品经理负责呈现选项与代价,涉及跨团队优先级时应由有决策权的负责人拍板。

4. 资源池模板应该多久更新一次,如何判断它是否真的提升了效率?

我做过任务看板和人员排期表,但几周后数据就过期了,团队又回到私聊问人有没有空。我不确定问题是更新频率不够,还是资源池本身没有帮助决策,应该观察哪些信号?

更新频率按变化速度定,不必要求所有字段每天维护。建议每周固定一次更新容量和已承诺事项;发生人员调整、范围变化或关键依赖延期时即时更新;技能信息则每月或项目结束后校准。

衡量效果不要只看表格是否填满,而看三项结果:资源冲突是否更早暴露、临时插单导致的计划变更是否减少、负责人能否在短时间内说清“谁何时可接什么工作”。可以先做四周试运行,记录每周冲突数量、从发现冲突到定案的平均时间,以及计划外切换次数。若数据维护成本持续超过决策收益,就删掉没人用的字段;

若冲突仍靠私聊解决,通常说明资源池没有明确负责人、更新时间或冲突升级规则。模板只有嵌入例会和排期流程,才会成为管理工具,而不是静态台账。

核心关键词

读者评论

马
马骏

我们团队也试过按人天维护资源表,后来发现临时支持和评审时间经常漏算。把缓冲单独列出来后,排期没那么紧,但实际交付反而更稳。

刘
刘俊杰

按能力标注替补确实有用,不过技能标签怎么定、多久更新一次,文中还可以再展开。否则表里写着有人能接,遇到具体系统时还是得找原负责人。

冯
冯梦琪

优先级矩阵适合把冲突摆到台面上,但权重很难完全客观。实际讨论时,我会把每项判断依据和最终批准人也记下来,避免分数看似公平,结论仍靠职位高低决定。

文章包含AI辅助创作:资源池实操方法:产品经理提升资源管理效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/532465

赞 (0)
飞飞飞飞
团队管理方法大全:产品经理资源管理入门指南落地清单
上一篇 1小时前
技能管理指南:产品经理如何做好资源管理,实操方法全流程
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
