需求排期最容易出问题的时刻,往往不是团队“做得太慢”,而是迭代开始后才发现:产品以为需求已经确认,研发还在等接口定义,测试拿到的验收口径却是另一版。结果是排期表看起来完整,实际工作不断插队、返工和延期。要优化需求排期迭代规划,关键不是把任务排得更满,而是建立一套从需求准入、容量评估、承诺确认到迭代复盘的协作机制,让每个项目成员都能看清自己承诺了什么、还缺什么、何时需要升级风险。
一、先讲核心结论:排期不是分任务,而是管理承诺
1. 好排期回答四个问题
我判断一份排期是否有用,不先看甘特图画得多漂亮,而是看它能不能回答四个问题:本次迭代要交付什么结果,团队实际有多少可用容量,需求之间有什么依赖,出现偏差时谁在什么时间采取什么动作。只要其中一个问题没有答案,排期就更像愿望清单,而不是可执行计划。
例如,“完成会员中心改版”不是可检验的迭代目标。它没有说明交付边界,也没有说明怎样才算完成。更有效的写法是:“本迭代交付会员资料编辑和手机号验证,支持移动端页面及服务端校验;短信供应商回调异常时显示可恢复提示;暂不包含头像裁剪。”这类表达将目标、范围和排除项放在一起,能减少成员对“做完”的不同理解。
2. 排期的最小闭环
一轮迭代至少要形成下面这条闭环:需求进入候选池,完成澄清和估算,按团队容量选择工作项,明确负责人和验收方式,执行期间跟踪变化,结束后检查交付和偏差。闭环的价值不在于多一道流程,而在于每个决定都有输入、责任人和后续检查点。
- 准入:判断需求是否有明确用户问题、业务价值和必要上下文。
- 澄清:补足边界、验收条件、依赖、风险和待决问题。
- 评估:让研发、测试及相关成员共同识别工作量与不确定性。
- 承诺:根据可用容量选定目标,记录负责人、交付范围及依赖方。
- 执行:以短周期同步风险,不等到迭代末期才暴露阻塞。
- 复盘:把延期原因转化为下一轮可验证的改进,而不是追责结论。
3. 先保护目标,再讨论装载量
不少团队把“计划内任务全部塞进迭代”当成管理能力,实际更应该关注目标是否稳定、关键路径是否畅通。工作量装得越满,临时缺陷、评审延迟或依赖方变更越容易把整轮计划推倒。我的建议是先确认本轮最重要的结果,再为必要的不确定性留出空间。
容量余量不是浪费,而是应对真实变化的缓冲。团队如果每轮都没有任何余量,表面上计划利用率很高,长期却可能靠加班和压缩测试来维持,质量成本会在后续版本中显现。反过来,余量也不应成为随意塞入新需求的理由;它要有明确用途,例如线上问题、不可预见的依赖等待或必要的技术处理。

二、背景与真实场景:为什么排期表越详细,团队反而越忙
1. 排期依赖的信息常常不在同一处
在一个常见的跨职能项目里,需求说明在文档中,研发估时在讨论记录中,测试用例在另一个空间,接口依赖靠成员私聊确认。只要项目成员有人休假、负责人调整,团队就得重新拼凑背景。排期表看似集中,关键决策却没有跟随任务留下来,结果是每次变更都要重新解释一遍。
因此,我会把“信息可追溯”当作流程设计的一部分,而不是工具使用习惯。每项需求至少要有一个稳定入口,能够看到业务目的、验收条件、关联任务、当前状态和变更记录。文档可以很长,但关键决策不能只藏在长文档中;任务卡片也可以简洁,但需要链接到完整上下文。
2. 多角色交接处最容易形成隐形等待
产品经理提交需求后,研发可能需要等待设计稿;研发完成后,测试可能发现环境或数据准备不足;测试发现问题后,又可能等待产品确认是否符合预期。这些等待时间通常不会体现在个人工时估算里,却会直接拉长交付周期。团队只统计“开发用了几天”,容易低估端到端交付所需时间。
排期时应同时查看工作量和流转时间。工作量指实际投入的劳动,流转时间指工作项从进入流程到完成所经历的日历时间。一个需求只需三天开发,却在等待评审、接口联调和验收确认中停留两周,问题不在开发效率,而在流程的队列和依赖。
3. 需求变化本身不是失控,变化没有代价才是
业务变化不可避免,尤其是市场验证、法规调整或线上问题驱动的项目。真正危险的是变化直接进入执行,却没有同步调整范围、容量和交付日期。这样做会造成“新工作加进来,原承诺仍然不变”的假象,最后由项目成员用加班填补计划缺口。
每次迭代中途变更,都应明确记录新增事项的来源、影响范围、替换掉的工作项以及决策人。变更不是一律拒绝,而是要让代价可见。若新增事项必须立即处理,就明确本轮哪项工作退出;若可以等待,就进入下一轮候选池。

三、常见误区:把排期做成表格,不等于流程优化
1. 用需求数量代替业务目标
“本轮完成十个需求”看似清晰,却没有说明这些需求是否解决了同一个问题,也没有说明上线后如何判断价值。不同需求大小差异很大,数量无法体现投入与产出。一个迭代目标最好用用户结果或业务能力描述,任务数量只用于执行管理,不应用来替代目标。
如果业务目标暂时无法量化,也可以用可观察的行为或能力作为验收依据。例如,用户能够独立完成某个关键操作,客服不再需要人工核验某类信息,或管理人员可以在一个页面查看当前状态。关键是把“做了什么”往前推进一步,说明“完成后谁能做什么”。
2. 把估算当成个人承诺
估算用于识别工作量和不确定性,不是让成员对一个数字签字负责。若团队把估算直接变成考核承诺,成员往往会降低估算、隐藏风险,或把联调、评审、测试和返工排除在外。数字看起来越来越漂亮,预测反而越来越不可信。
更稳妥的做法是由实际参与工作的成员共同估算,并标注估算范围、依赖和信心程度。需求越模糊,越应该先做探索或拆分,而不是要求一个看似精确的工时数字。估算的目标是支持决策,不是制造确定性的幻觉。
3. 以个人忙碌程度衡量迭代健康
成员每天都很忙,不代表项目推进顺畅。若大量时间花在等反馈、重复确认、修复返工或切换任务上,忙碌只是系统摩擦的表现。团队应看交付流动、阻塞时长、返工比例和目标完成情况,而不是只看每个人填了多少工时。
个人工作量仍有管理价值,但更适合用于容量规划和过载识别,不适合作为简单排名。尤其在协作型工作中,测试、评审、架构支持和故障处理往往由少数关键成员承担,单看任务数量会误判其贡献和负荷。
4. 迭代开始后冻结一切,或允许一切插队
完全冻结会让团队无法响应真实紧急情况;完全开放则会让迭代目标失去意义。两种极端都把“规则”变成了口号。关键是预先定义什么情况可以中途进入、由谁判断、影响怎样记录,以及新增事项如何置换原计划。
例如,影响用户数据安全或核心交易的故障可以走紧急通道;一般优化需求则进入候选池,等待下一次计划。若使用紧急通道,应记录发生频率和所占容量。如果紧急事项持续占据大量时间,问题可能已经从个别例外变成团队的常态工作,应重新设计维护和运营容量。

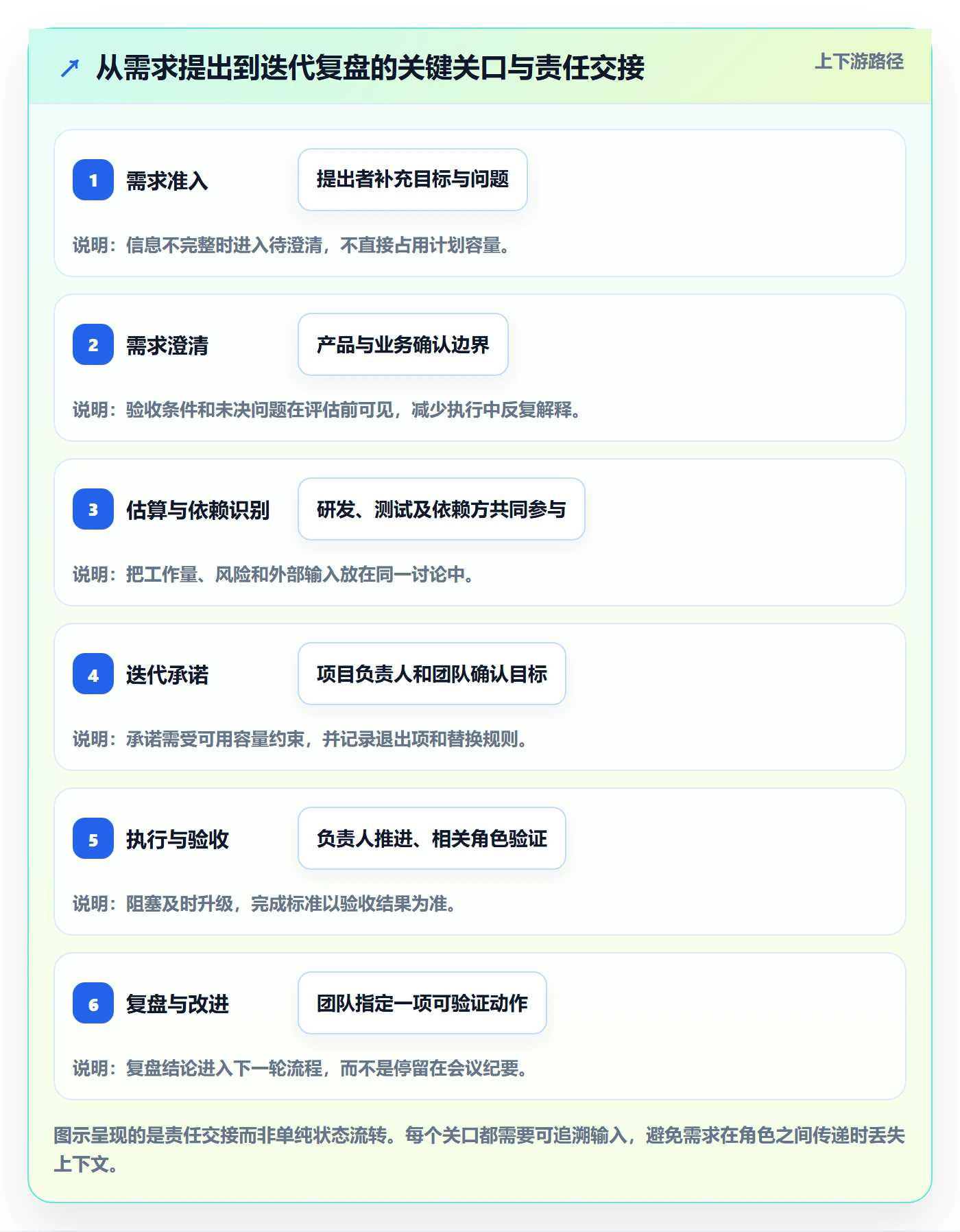

四、专业判断逻辑:从需求准入到承诺排期的完整流程
1. 需求准入:先判断是否值得进入讨论
需求准入不是审批每个想法,而是判断它是否具备进一步评估的基本信息。需求提出者至少应说明目标用户、当前问题、希望改变的结果、紧迫程度和已知限制。信息不足时可以保留在待澄清区,不必为了“有流程”而强行估算。
我通常把需求拆成三种状态:想法、待澄清、可评估。想法用于保存机会,不意味着承诺;待澄清表示已有人负责补信息;可评估表示基本上下文齐全,可以进入优先级和容量讨论。状态清晰后,团队就不必在迭代计划会上花大量时间补背景。
2. 需求澄清:把“做什么”变成可验证边界
澄清阶段重点不是写更多文字,而是消除会影响实现和验收的歧义。常见要素包括用户场景、正常路径、异常路径、权限边界、数据规则、兼容要求、依赖系统和验收条件。并非每个小需求都需要完整规格,但涉及资金、权限、数据迁移或外部接口的事项,边界必须更明确。
验收条件应尽量采用可观察结果。比如“页面体验良好”难以验证;“提交失败时保留用户已填写内容,并展示可操作的错误提示”则能指导研发和测试。对于尚未决定的内容,应明确标记决策人和截止时间,不能把开放问题悄悄转成开发默认值。
3. 优先级判断:价值、风险、时机都要看
优先级不是单看业务负责人声音大小,也不是把所有需求都标成高优先级。我会至少检查四个维度:用户或业务价值、时效性、风险降低效果、实现成本与依赖复杂度。某个需求商业价值高但依赖尚未就绪,可能适合先做技术验证;某个需求价值中等但有明确合规期限,则需要按时效重新排序。
优先级讨论最好由业务、产品、研发和相关风险责任人共同完成。业务方提供价值和时机,研发说明成本与依赖,测试或质量负责人指出验证风险,项目负责人负责把取舍记录下来。优先级的目的不是消除分歧,而是让分歧显性化并形成可追溯的决定。
4. 拆分需求:让工作项能在迭代内验证
过大的需求会让进度长期处于“进行中”,太小的任务又会产生管理噪声。拆分时应优先围绕可独立验证的用户价值、技术边界或风险节点进行,而不是机械地按前端、后端、测试切成彼此无法单独验收的碎片。
如果一项需求无法在一个迭代内交付,可以先拆出探索、最小可用路径和后续增强。例如,先交付一条可验证的业务主路径,再安排次要配置和体验优化。拆分不是为了把大项目藏进多个小任务,而是让每一段完成后都能产生可检查的结果。
5. 容量评估:从日历时间回到实际可用时间
估算迭代容量时,先扣除假期、固定会议、轮值、已知维护任务和其他确定性承诺,再根据团队近期完成情况校准。不能把所有人的工作日简单相加后全部分给新需求,因为实际工作还包含评审、沟通、联调、修复和临时支持。
对历史数据不完整的团队,先采用保守基线并连续观察几轮,不要一开始就建立复杂公式。对成熟团队,可以按角色或工作类型观察容量,例如研发、测试、设计和平台支持的可用投入。若某角色成为持续瓶颈,单纯增加其他角色的任务只会让队列变长。
6. 计划会:确认目标、工作项、依赖和退出条件
计划会不是逐条朗读需求。会议前应完成需求材料准备、优先级初排和依赖识别;会议中集中解决仍有分歧的事项,并确认本轮目标、承诺范围、负责人、验收方式和风险;会后将决定同步到团队日常协作位置。
我建议计划会结束时检查三件事:每个承诺项是否有人负责,关键依赖是否有明确联系人和日期,若容量不足是否已经明确哪些工作退出。没有退出项的“临时加量”,实际上是把计划风险推迟到迭代末尾。
7. 执行跟踪:关注流动,不只关注状态颜色
执行期间不需要频繁开长会,但需要及时暴露阻塞。同步时围绕“下一步是什么、当前卡在哪里、需要谁做决定、影响哪项承诺”展开,比轮流汇报昨天做了什么更有用。看板状态也应能反映真实流程,例如待澄清、待开发、开发中、待评审、待测试、验收中和完成。
若任务连续数日没有变化,团队应检查它是在等待外部输入、范围过大、缺少责任人,还是状态更新失真。状态停滞不是自动等于成员懈怠;先查系统阻塞,再判断是否需要调整任务或升级依赖。
8. 变更与复盘:把偏差变成下一轮的输入
迭代结束后,不只看完成了多少工作项,还应检查目标是否达成、未完成原因是什么、实际容量损失在哪里、质量问题是否增加。复盘时优先讨论可以改变的流程条件,例如需求澄清过晚、测试环境准备不充分或跨团队接口没有提前确认。
每轮复盘最好只选一到两个改进动作,并指定负责人、观察周期和验证指标。一次性列出十几条改进,通常会让大家记住问题,却没有改变工作方式。真正有效的复盘不是写出更多结论,而是下一轮能观察到某个指标或行为发生变化。

五、案例与数据观察:一次迭代为什么会“按时结束但没交付”
1. 案例背景:团队按计划完成任务,却没有达成目标
以下是一个经过抽象处理的产品团队情景案例,数字用于演示分析方法,不代表某家企业的真实统计。团队有产品、研发、测试和设计成员,原计划完成账户资料修改、短信验证和异常提示三个相关能力,迭代周期为两周。
计划阶段,团队将工作项拆成若干任务,按估算把容量排满。迭代中途,短信服务方调整回调规则,产品又追加一项提示文案优化。团队没有替换原计划,也没有给依赖方设定确认时间。最后,研发任务大多显示完成,但端到端联调和异常路径验收未完成,因此核心用户流程仍不能上线。
2. 复盘发现:偏差并非来自单一成员效率
团队回看记录后,发现有三类原因叠加。第一,需求澄清时没有确认供应商回调约束,依赖风险直到开发阶段才暴露。第二,新增事项进入迭代后没有退出原计划的工作。第三,任务状态以开发完成为主,缺少“可验收”这一最终交付判定。
如果只用“未完成任务数”评价结果,团队可能得出需要加快开发的结论。但拆开流转过程后,真正的优化方向是提前验证外部接口、为变化建立置换规则、把验收路径纳入工作项。这个诊断比要求成员“以后提高效率”更可执行。
3. 用少量指标定位系统问题
我不建议一开始收集几十个指标。一个团队可以先选择四类:目标完成率衡量承诺质量,周期时间衡量交付流动,阻塞时间衡量等待,返工比例衡量需求与实现质量。指标必须定义口径,例如周期时间从进入开发算起,还是从需求承诺算起;口径不一致,趋势就无法比较。
同时,数据只能提示问题,不能直接解释原因。周期时间变长可能来自需求变大,也可能来自评审排队;返工上升可能是需求边界不清,也可能是测试环境不稳定。每次看到异常变化,都应回到具体工作项和事件记录中验证,不要把相关性直接当成因果。

4. 复盘后如何把建议落到下一轮
团队没有全面重做流程,而是先做三项调整:把外部接口确认设为需求评估的准入条件;迭代中途新增事项必须同时标记替换项;任务完成状态必须经过约定的验收检查。下一轮只观察阻塞工作项占比、目标完成率和验收返工情况,避免一次改太多,无法判断哪项措施真正有效。
案例中最值得借鉴的不是模拟数据,而是诊断顺序:先区分容量不足、依赖等待、需求变更和验收不清,再选择对应动作。若根因是容量不足,优化看板状态没有意义;若根因是等待接口,要求开发加速也不会缩短整个周期。
六、项目成员流程优化:不同角色应该怎样参与
1. 产品与业务:对价值、范围和决策负责
产品或业务负责人要提供问题背景、目标用户、优先级依据和验收口径。业务信息发生变化时,要同步说明原因及影响,不应只提出“这个也很重要”。当几个需求争夺同一容量时,业务负责人需要参与取舍,不能把排序责任完全交给项目管理人员。
如果需求提出者无法在计划前确认关键规则,应将相关工作标记为待决策或探索任务。产品角色不必提前替研发决定所有实现方式,但必须帮助团队知道什么结果必须实现、哪些范围可以调整。
2. 研发:共同估算,提前暴露技术和依赖风险
研发成员不仅提供工时估算,也要指出拆分机会、技术不确定性、兼容风险和外部依赖。发现估算需要建立在某个假设上时,应把假设写出来,例如“以现有身份服务支持该字段为前提”。假设未成立,排期就需要重新评估。
技术工作也应与业务目标建立连接。对架构调整、性能治理或自动化投入,不要只写“技术优化”,而应说明希望降低哪类风险、缩短哪个环节或减少多少重复处理。这样团队才能在资源紧张时进行有依据的取舍。
3. 测试与质量角色:尽早参与,而不是末端验收
测试成员如果到开发完成后才接手,往往只能发现问题,难以影响需求边界和测试准备。测试应在澄清阶段参与风险识别,尤其关注异常路径、权限组合、数据迁移、跨端兼容和回归范围。质量不是最后一道门,而是需求和设计阶段的共同约束。
对存在外部依赖的需求,应提前确认测试环境、模拟数据和可用时间。测试准备本身也需要排期。若测试资源是团队瓶颈,把所有研发工作排到迭代末尾再交给测试,必然会形成队列。
4. 项目负责人:维护决策节奏和风险透明度
项目负责人不应替每个角色做专业判断,而应确保关键决定有人做、依赖有人跟、风险有升级路径。遇到跨团队阻塞时,负责人需要让影响范围和最迟决策时间透明,帮助团队判断是否继续等待、采用替代方案或调整承诺。
管理动作要尽量围绕工作系统,而非频繁追问个人进度。可以通过短周期风险同步、阻塞清单和明确的决策时限减少信息噪声。若同一类阻塞反复出现,应推动流程或接口机制调整,而不是每次临时协调。
5. 项目成员共同遵守的协作约定
- 需求有唯一入口,聊天记录中的临时结论应回写到工作项或关联文档。
- 任务进入迭代前,至少具备负责人、验收条件和已知依赖信息。
- 工作项受阻时尽早标记原因、需要的协助和预计影响,不等待周会。
- 中途新增事项必须记录来源、决策人和被替换的工作项。
- 完成状态以可验证交付为准,不以代码提交或个人自评替代验收。
- 复盘讨论流程条件和可控因素,避免把系统性问题简单归结为个人态度。
七、不同团队、不同情况下的行动建议
1. 小团队:先把准入和变更规则做简单
小团队通常沟通链路短,不需要先建设复杂治理体系。可以用轻量工作板和一页式需求说明,重点做好三件事:需求进入前讲清目标,承诺时核对真实容量,中途变更时说明替换关系。每周或每轮结束后回看未完成原因,逐步形成自己的容量基线。
小团队的风险往往不是流程太少,而是关键决定只存在于口头沟通。即使大家每天坐在一起,也要把目标、范围和依赖留下记录。成员少并不意味着不会发生误解,反而更容易因为角色兼任而忽略测试准备和维护负担。
2. 多团队协同:先管理依赖,再优化单队排期
当多个团队共同交付一个结果时,单个团队排得再精确,也无法替代跨团队依赖管理。应明确接口负责人、输入输出、最晚确认时间和替代方案。关键依赖需要在迭代计划前进入共同评审,而不是等双方都开始开发后才对齐。
跨团队协作还要区分同步交付和异步交付。若团队必须同时准备才能验证,就需要共同里程碑和联调窗口;若可以通过稳定接口独立推进,则要定义契约和模拟方式,减少彼此等待。不要让所有工作都因为一个依赖方尚未完成而停摆。
3. 需求波动大:保留探索能力,不要强行精确预测
探索型产品、早期市场验证和实验项目,需求变化频繁是工作特征,不是流程失败。此类团队不适合把每个细节都提前锁定,更适合设定稳定的短期目标、控制投入上限,并以阶段性验证结果决定后续方向。
在探索项目中,排期可以把工作分成验证假设、构建最小方案和观察反馈三个阶段。每阶段结束时明确继续、调整或停止的判断条件。这样既保留业务灵活性,也避免“探索”成为长期没有范围、没有结果要求的理由。
4. 维护与线上问题较多:单独管理服务容量
若线上故障、客户支持和合规修复持续占用团队时间,应把它们作为工作负荷单独观察,而不是每轮都解释为临时意外。可以设置轮值角色或预留维护容量,使其他成员仍能推进计划工作,同时减少所有人被零散问题不断打断。
若维护工作长期超过预留空间,就要调整产品承诺、投资稳定性建设或增加专项资源。继续按理想容量承诺新功能,实际上是在用不可见加班支付维护成本。
5. 已有流程但交付仍不稳定:先检查实际使用,不急着换工具
如果团队已经有流程、表单和协作系统,但任务状态仍不可信,先检查流程是否被团队真正执行。是否存在需求从聊天直接进入开发、工作项没有验收条件、阻塞不更新、变更不留痕等情况?如果有,增加更多字段和审批可能只会增加填表负担。
对于中大型企业或成员规模在一百人以上的组织,跨团队权限、需求追踪、流程配置和数据汇总的复杂度通常会上升。以 PingCode 为例,评估此类项目管理平台时,我会先确认它能否覆盖需求到迭代、任务到缺陷的关联,以及不同团队的流程差异和权限边界。工具适配需要结合组织实际验证,不能仅凭功能清单推断实施效果。
八、工具与流程的取舍:先解决问题,再决定配置深度
1. 什么时候用表格或轻量看板就够了
如果团队人数少、依赖关系简单、工作项总量可控,且成员能够在同一处更新状态,表格或轻量看板可能已经足够。此时更重要的是稳定需求入口、字段口径和变更约定。工具简单可以降低维护成本,也更容易让团队快速开始。
但当同一需求需要关联多个子任务、测试、缺陷和版本,或者跨团队协作导致信息分散时,表格容易出现复制多份、状态过期和责任边界不清。出现这些问题后,再考虑升级管理方式,而不是因为“别人都在用”提前引入复杂流程。
2. 什么时候需要较完整的项目管理平台
组织规模扩大后,通常会同时面对多项目并行、角色权限差异、流程分支、版本追踪、审计要求和管理数据汇总等问题。此时,项目管理平台的价值应体现在减少信息断层和重复维护,而不是单纯增加图表数量。
在评估平台时,我会用一个正在发生的真实项目做小范围验证,而不是只看演示环境。挑选一个包含需求变更、跨团队依赖、缺陷回归和阶段验收的项目,观察成员能否顺畅完成日常操作,管理者是否能从同一数据源看清风险。若试点必须依赖大量人工补录,说明流程设计或工具配置仍需调整。
3. 工具选型的四项检查
- 工作链路:是否能连接需求、任务、测试、缺陷、版本和复盘记录。
- 协作边界:不同团队是否能采用适合自己的流程,同时保持跨团队信息可见。
- 使用成本:日常更新是否足够简单,是否需要重复录入或依赖专人维护。
- 验证能力:能否按组织关心的口径查看周期、阻塞、变更和交付结果。
任何工具都不能替代优先级判断、容量取舍和责任协商。流程如果没有清晰规则,工具只会把混乱数字化;如果流程过度复杂,工具配置也可能进一步放大成本。合理顺序是先明确需要改进的工作环节,再用工具承载已经验证有效的约定。

九、落地清单:用四周建立可验证的排期机制
1. 第一周:统一入口和字段口径
先不要急着全面改造流程。选择一个团队或项目,统一需求入口,确定最少必要信息:目标用户、问题描述、优先级理由、验收条件、依赖和负责人。同步定义状态含义,尤其区分“待澄清”“可评估”“已承诺”和“完成”。
这一周的目标不是追求数据完整,而是让团队知道哪里是可信信息源。若同一需求在多个地方有不同版本,先明确主记录位置,再通过链接关联详细文档。记录清楚比写得漂亮更重要。
2. 第二周:建立容量和承诺机制
收集团队最近几轮的完成情况和中断记录。数据不足时,按保守容量安排,并记录假期、会议、轮值、缺陷和其他固定工作。召开计划会时,优先确定迭代目标,再从候选池中选工作项,直到容量边界清晰。
如果业务方要求临时增加事项,要求同时回答两个问题:它为什么必须现在做,哪项已承诺工作可以退出?无法回答时,不应默认把新需求直接叠加到团队负荷上。
3. 第三周:观察阻塞与流转
用一周时间观察工作项从进入到完成的变化,重点记录阻塞原因和等待时长。不要因为记录指标就要求成员额外填写复杂表单;能从任务状态或协作记录自动获得的数据优先自动采集,确需人工记录的字段应保持精简。
若同类阻塞重复出现,例如评审长期排队、测试环境经常不可用、需求确认总在开发后发生,先选择影响最大的一个问题进行改进。流程调整范围越小,越容易判断效果,也更容易得到团队接受。
4. 第四周:复盘并决定是否扩大
一个月后回看目标完成情况、周期时间、阻塞占比和变更次数,结合具体案例解释变化。若数据改善且成员负担可接受,可以扩大试点;若流程增加大量维护但没有减少等待或返工,应简化字段、调整会议或重新划分责任。
不要把“上线了新流程”当作成功标准。真正的成功是成员更早发现风险,需求更少在执行中反复定义,迭代目标更可信,管理者能据此做取舍。
5. 推荐的迭代检查表
- 本轮目标能否用用户结果或业务能力描述?
- 每项承诺是否都有明确负责人和验收条件?
- 关键依赖是否有对接人、确认时间和备选方案?
- 容量是否扣除了假期、固定会议、维护和已知支持工作?
- 中途变更是否规定了决策人和范围置换方式?
- 测试、发布和验收是否都进入计划,而非默认发生?
- 复盘是否能指出一个具体流程问题和一项验证动作?
十、总结:排期优化的核心,是让不确定性更早出现
1. 不追求零变化,追求变化可见且有代价
需求排期不可能把未来所有情况预测准确。高质量流程的目标不是制造“绝不变更”的计划,而是让变化尽早暴露、影响能够估算、承诺能够调整。变化可以进入,但不能无声地叠加在原计划上。
2. 不用更多报表替代更好的判断
数据可以告诉团队目标完成率下降、周期变长或阻塞增加,却不能单独说明原因。专业判断要回到工作项、依赖关系和变更记录中,确认究竟是需求、容量、质量还是协作链路出了问题。指标是诊断入口,不是结论本身。
3. 下一步先做一件具体的事
如果团队目前的排期经常延期,我建议下一轮先别同时改工具、流程和考核。挑一个最近未按计划交付的需求,逐步还原它从提出到验收的过程:哪里等待,何时变更,谁缺少信息,哪项约束没有提前确认。把发现的首要原因转成一条具体规则,再用两到三轮验证效果。
需求排期的真正优化,不是让项目成员更努力地追赶一张计划表,而是让团队更早知道哪些事值得做、哪些条件尚未具备、哪些承诺必须调整。当目标、容量、依赖和变更都能被共同看见,排期才从静态表格变成支持决策的协作系统。
常见问题解答(FAQ)
1. 需求排期时,怎么判断哪些需求应该进入下一迭代?
我手里有十几条需求,业务方都说紧急,研发也觉得每条都要先评估。我不想只按谁催得急来排,应该用什么方法把优先级排得更有依据?
先把“紧急”拆成可比较的判断项:用户影响范围、业务价值、截止时间、风险和实现成本。可以用1,5分评估价值与时效,再除以估算人日,作为初筛,而不是机械地把分数当结论。比如,需求A影响约800名用户、价值评分5、成本3人日;需求B只影响20名用户、价值评分4、成本8人日,前者通常更值得优先进入评审。
排期前还要确认验收标准和依赖条件:描述不清、关键决策人未确认的需求,先补信息,不要因为分数高就直接承诺。
2. 迭代计划排多少工作量才不容易延期?
我以前按团队人数乘以工作日来估算,结果每次都排满,测试和临时问题一来就延期。我该看哪些数据来确定团队真实能接多少工作?
不要用名义工时直接当可交付容量。先看最近3,5个迭代的实际完成量,并区分计划工作、紧急插入、返工和等待依赖。例如,团队连续4个迭代计划40、42、40、44个相对工作量单位,实际完成32、35、31、34,那么下一轮更适合以约31,34为基线,而不是继续承诺40以上。
若支持线上问题的成员固定占用约15%的时间,还应先扣除这部分容量,再留出缓冲。估算偏差连续两轮扩大时,优先检查需求拆分和等待时间,不要简单要求成员“做快一点”。
3. 需求、研发、测试之间的排期依赖怎么处理?
我发现计划表里每个任务都有负责人和日期,但研发做完后测试才发现接口还没定,最后整个迭代都在等。我应该在排期前确认哪些依赖,才能减少这种空等?
排期时把跨角色交接条件写成可检查的前置项,而不只写任务名称和起止日期。例如,接口开发开始前确认字段定义和异常规则,联调开始前确认测试环境与样例数据,验收开始前确认业务负责人和验收口径。一个常见做法是把依赖方、最晚确认时间、未确认时的替代方案放在同一张排期表里;
如果关键依赖晚于约定时间仍未就绪,就及时调整范围或顺序,而不是让下游成员保持“看起来在计划中、实际上无法开工”的状态。复盘时统计等待天数,往往比只看延期任务数更能找到流程堵点。
4. 迭代中途新增需求,应该插入当前计划还是放到下一轮?
我担心拒绝临时需求会影响业务合作,但每次答应插入,原来的任务就被挤到后面,团队也说不清为什么延期。我想有一套既能响应变化、又能保护迭代目标的判断规则。
先判断新增事项是否涉及线上故障、合规期限或明确的重大业务损失;只有这类必须立即处理的事项,才考虑中途插入。插入前明确它占用多少容量、由谁负责,以及要从当前计划中移出什么,避免把新增工作当成“免费容量”。
例如,原计划32个工作量单位,团队已完成12个,新增紧急事项预计占4个单位,就应在剩余计划中移出约4个单位,并通知相关负责人调整交付范围或时间。普通优化需求进入下一轮候选池;迭代结束后再比较计划完成率、插入量和延期原因,判断规则是否过严或过松。
核心关键词
文章包含AI辅助创作:需求排期迭代规划全流程:项目成员流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/526294
读者评论
我们以前排期只看开发估时,接口联调和评审等待常被漏掉。把依赖方和最晚反馈时间也写进计划后,延期原因确实更容易定位,不过前提是有人持续更新这些信息。
容量留缓冲这点比较实用,但70/15/15更适合作为讨论起点,不宜直接套用。我们团队线上维护负担波动很大,最好按几轮实际中断情况调整比例。
中途新增需求要求同步替换原工作项,能避免计划表越堆越满。实际执行时还需要明确谁有权做这个取舍,否则紧急通道容易变成绕过排期的入口。
