需求排期需求排期教程:项目成员入门指南,避坑指南
需求排期最容易出错的地方,往往不是把任务估少了两天,而是把“需求已经排进计划”误当成“团队已经承诺交付”。我在梳理项目排期时,反复看到这样的场景:需求有负责人、有截止日期,甚至已经出现在迭代看板上,却没有确认验收标准、依赖方和可用工时。到了迭代中段,测试才发现接口未定,开发才发现关键成员同时支援另一个项目,原计划看起来完整,实际却没有可执行性。对项目成员来说,排期不是抄日期,而是把需求、能力、依赖、风险和交付顺序放在同一张可验证的计划里。
一、先讲核心结论:排期不是填日期,而是做承诺管理
1. 先记住排期的四个输入
我判断一份排期是否可信,通常先看四项输入有没有被说清楚:需求范围、工作量、可用产能、依赖与风险。少任何一项,日期都只是猜测。需求范围决定“要做什么”,工作量说明“需要多少投入”,产能说明“谁在什么时间能投入”,依赖与风险则决定计划是否会被外部条件打断。
这四项输入之间有先后关系。需求边界不清时,估算只会把不确定性包装成一个数字;工作量没有拆分时,产能匹配就没有意义;依赖没有确认时,任务即使排在日历上,也未必能开工。因此,我不会先问“这个需求哪天完成”,而会先问“完成的定义是什么、由谁完成、需要谁先交付什么”。
2. 需求排期的结果应当可检验
一份可执行的排期至少应让团队回答五个问题:需求是否进入本次范围,负责人是谁,预计何时开始和结束,完成依赖什么条件,出现偏差后如何调整。只写开始日期和结束日期,不写负责人和前置条件,信息并没有闭环。
排期不是对未来的保证,而是基于当前信息做出的、带条件的交付承诺。当需求范围、人员投入或外部依赖变化时,计划应该被重新评估,而不是要求成员继续用加班填平所有差额。
3. 优先级、工作量和日期不能混为一谈
优先级回答“先做什么”,工作量回答“要投入多少”,日期回答“何时能交付”。三者有关联,但不能互相替代。业务负责人说某项需求“非常紧急”,并不意味着开发工作量自动变小;把一项需求排为高优先级,也不代表它已经具备开工条件。
常见的失真来自把优先级直接翻译成日期:谁催得急就先排谁,谁先提需求就先做谁。这会让团队的计划受声音大小影响,挤压真正有业务价值、且已经准备好的工作。更稳妥的做法是分别记录价值、时限、工作量、准备度与依赖,再讨论排序。
| 排期要素 | 要回答的问题 | 容易出现的误判 |
|---|---|---|
| 优先级 | 为什么现在做,延后有什么影响 | 把“很急”当成唯一排序依据 |
| 工作量 | 各角色需要投入多少有效工作时间 | 只估开发,不估测试、联调与发布 |
| 产能 | 成员在排期窗口内实际能投入多少 | 把全部工作日都当作项目时间 |
| 日期 | 在现有条件下,最可能何时完成 | 把目标日期写成无条件承诺 |
| 准备度 | 需求是否具备开始实施的必要信息 | 需求进了迭代,就默认随时能开工 |
4. 先区分三种时间
项目成员讨论排期时,经常把工作时间、等待时间和日历时间混为一谈。工程师投入两天,并不代表需求两天后就能交付:中间可能要等待接口、业务确认、测试环境或审批。反过来,一个需求在看板上停留了一周,也不代表团队实际投入了一周。
我建议在复盘时至少区分“实际处理时间”和“端到端历时”。前者用于判断估算是否合理,后者用于发现流程等待和依赖阻塞。只看实际处理时间,容易忽略等待造成的交付延迟;只看历时,又可能把外部等待错误地归咎于执行成员。

二、背景和真实场景:为什么看板上有日期,项目还是会延期
1. 需求排期是多角色之间的协作接口
需求通常不只由一个人完成。一个看似简单的业务改动,可能要经过产品澄清、设计确认、开发实现、数据或接口联调、测试验证、业务验收与发布。项目成员各自看到的只是工作链条的一段,因此排期的价值之一,是让上下游都知道自己何时需要交付什么。
例如,开发人员看到“页面增加一个筛选条件”,可能会估算前端改动;但如果筛选条件依赖新的数据字段、权限规则和历史数据补齐,真正的工作量就不止页面本身。项目负责人如果只把需求标题和发布日期放进计划,隐藏的工作就会在后续阶段集中暴露。
2. 组织越大,跨团队依赖越容易成为关键路径
在中大型企业里,需求可能同时依赖业务、研发、测试、数据、安全、运维或外部供应方。一个团队内部把任务拆得再细,也不能自动消除团队之间的排队等待。人员超过百人的组织尤其需要明确依赖责任人和交付边界,因为成员往往同时服务多个项目,口头约定很容易被其他优先事项覆盖。
例如,使用 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台时,团队可以把需求、任务、负责人、迭代和依赖关系放在可追踪的工作流中。工具能帮助沉淀计划与变更记录,但不会替团队判断需求是否准备充分,也不能凭空创造跨团队产能。工具让计划更可见,不等于计划自然更可靠。
3. 成员要看到的不只是“自己的任务”
项目成员容易把排期理解为个人任务列表:我负责什么、什么时候做完。但如果看不到前置任务、下游验收和整体目标,就可能在局部上按时完成,却让整个需求仍然无法交付。比如开发任务已完成,测试环境未部署;测试已通过,业务验收人却没有预留时间。
因此,成员在接任务时要多问一步:“我的交付物会被谁使用,谁的工作依赖它?”这不是越权管理,而是识别协作链条。只要上游交付不明确,自己的任务开始时间就应标记为条件性计划,而不是无条件承诺。
4. 排期的可靠性来自准备度,而不只是估算精度
团队容易把延期归因于“估算不准”,但实际原因常常是需求在未澄清时就被排入计划。估算再精细,也不能补足未确定的业务规则。准备度不足时,应该先安排澄清、验证或技术调研,而不是直接给出一个看似精确的开发日期。
我会把“可开始”与“已排期”分开看。已排期表示团队暂时保留了时间和顺序;可开始表示必要信息、权限、数据、依赖和验收条件已经具备。两者重叠时,计划最可信;两者分离时,风险应当显式标出。

三、常见误区:排期为什么会越做越像猜日期
1. 误区一:把需求标题当成需求范围
“增加导出功能”“优化审批流程”“支持批量操作”都只是主题,不是可排期的范围。相同标题可能包含不同权限、字段、数据量、异常处理和兼容要求。没有范围边界,估算的人可能假设最简单的路径,验收的人却按照最完整的场景检查,最后双方都觉得对方变更了需求。
我会要求至少写清目标用户、使用场景、主要规则、异常边界和验收方式。对于暂时无法确定的部分,不必假装已经有答案,可以明确标记待确认项、责任人和最晚决策时间。未知项可见,才能被安排;隐藏的未知项只会变成临近交付时的返工。
2. 误区二:把估算值当成精确承诺
估算是基于当前信息对投入的判断,不是对未来的精确测量。尤其是首次接触的技术、复杂数据迁移、跨系统联调或外部供应商协作,单一数字容易制造虚假的确定感。比如“开发需要三天”,并不能说明从需求确认到发布只需要三天。
对于不确定性较高的工作,我更倾向于给出范围和假设,例如“在接口字段本周确认、测试数据可用的前提下,开发估算为三至五人天”。这比把五天写成确定交付日期更诚实,也更容易在前提变化时重新协商。
3. 误区三:把成员的全部工作日当作可用产能
一个人一个月有很多工作日,但其中会包含例会、代码评审、线上支持、休假、培训、临时故障处理和其他项目任务。若排期把全部工作日都算成需求开发时间,计划就没有缓冲,也默认所有非项目工作可以消失。
产能应当按真实可投入时间估算,而不是按日历上的工作日直接换算。对于同时承担支持任务的成员,可以回看近期实际投入,估算固定支持占比,再讨论本周期可用于项目工作的时间。没有历史数据时,先标注为暂估,并在几个周期后校准。
4. 误区四:把任务平均分给成员,就认为资源均衡
按任务数量平均分配,看起来公平,实际工作量可能差异很大。一个需要跨系统排查的任务,可能比三个小改动更复杂;某位成员如果掌握关键模块,其他人即使手上空闲,也未必能立即接手。排期要看角色能力、上下文切换成本和瓶颈资源,而不是只数任务卡片。
如果一个成员同时承担多个高优先级任务,计划中应显示其总负荷和冲突窗口。否则每个项目单独看都合理,合在一起却超出同一人的可用产能。这类问题不是成员“效率低”,而是组织层面的资源分配没有对齐。
5. 误区五:依赖只写在备注里,没有确认交付
“等数据团队提供字段”“等业务确认规则”不是可执行的依赖管理。至少还要知道谁负责、交付物是什么、最晚何时需要、未按时提供时如何处理。如果依赖没有责任人和时间点,下游成员只能被动等待,风险也无法提前升级。
依赖最好拆成可验证的交付项,例如“在周三下班前提供包含字段定义和示例数据的接口文档”。若上游无法承诺日期,下游计划就应显示条件和风险,不应把后续开发日期写成确定事实。
6. 误区六:不愿意调整排期,直到最后一天才报告
排期不是贴在墙上就不能动。执行中出现新信息时,及时调整范围、顺序或日期,通常比坚持原计划到最后一刻更容易控制影响。真正损害信任的不是计划变化,而是风险早已出现却没有被公开。
成员发现偏差时,应报告事实、影响和可选方案,而不只是说“可能来不及”。例如说明已完成什么、剩余工作是什么、哪个依赖阻塞、对发布日期的影响区间,以及是否能拆分最小可交付范围。这样负责人才能做决策,而不是等到延期已经发生后才补救。
| 表面现象 | 背后常见原因 | 更好的处理方式 |
|---|---|---|
| 需求反复返工 | 验收口径和异常场景未确认 | 排期前补齐验收条件,未决项设责任人和截止时间 |
| 成员长期超负荷 | 多个计划重复计算同一人的产能 | 按成员汇总跨项目负荷,显式讨论优先级冲突 |
| 看板显示正常,交付仍延期 | 外部等待和关键依赖没有计入历时 | 单独记录等待节点,跟踪依赖交付日期 |
| 临近发布才发现范围膨胀 | 变更没有重新评估工作量与影响 | 变更先评估,再决定替换范围、延期或增加资源 |

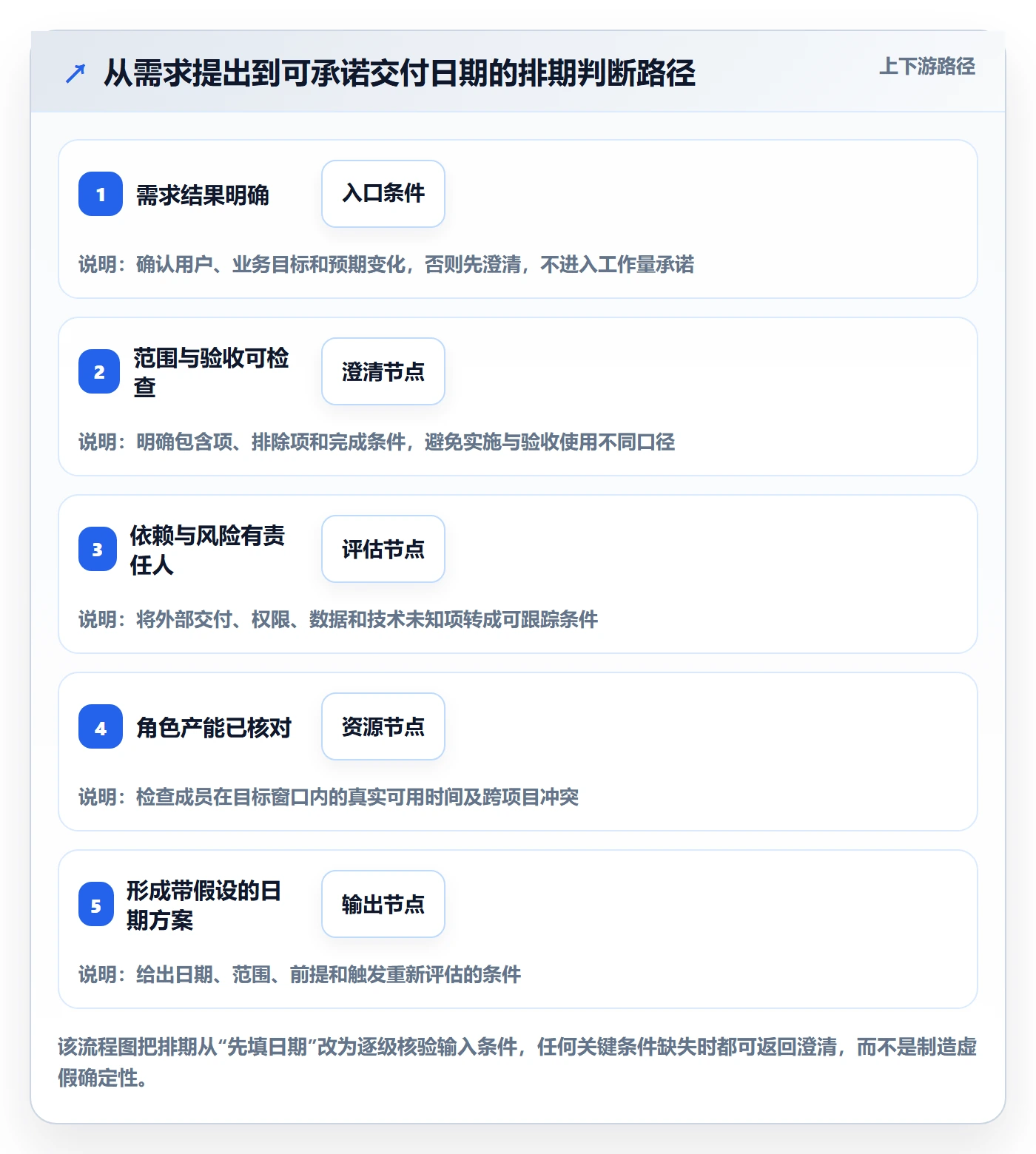

四、专业判断逻辑:怎样把需求转成可执行的排期
1. 第一步:先定义交付结果,不急着拆任务
我会先问需求要改变什么用户行为、业务结果或系统能力。没有结果定义,团队容易拆出一串活动,却无法判断这些活动是否真的解决问题。比如“优化列表页”不是结果;“一线人员能在两分钟内定位待处理记录,并且不再依赖线下表格筛选”更接近可验证目标。
结果定义不一定要复杂,但应能指导范围取舍。若目标是降低人工查找时间,就要确认哪些用户、哪些记录、哪些筛选条件是本次必要范围。对不影响目标的装饰性优化,可以作为候选项,而不是悄悄混入必须交付的范围。
2. 第二步:把需求拆到能估、能验、能交接
拆分的目标不是制造更多任务卡,而是让每项工作都有明确产出。一个任务如果需要多个角色协作,或者无法在一个短周期内验证,通常还可以继续拆分。反过来,过度拆分会增加协调和维护成本,因此拆分到责任清楚、完成条件明确即可。
常见拆分维度包括用户路径、系统组件、数据与接口、异常处理、测试验证和发布准备。不是每个需求都要采用全部维度;我会根据风险和依赖选择。涉及权限的功能要检查角色矩阵,涉及数据迁移的功能要单独安排校验,涉及外部接口的功能要把联调条件放进计划。
3. 第三步:先识别依赖,再排任务顺序
任务之间存在先后关系时,先画出依赖链,才能找到决定整体交付日期的关键路径。非关键路径上的任务即使晚一天,也可能不影响发布日期;关键路径上的依赖一旦延迟,就可能直接推迟交付。
依赖分析不需要从复杂项目计划软件开始。团队可以先列出任务、前置条件和责任方,再确认哪些工作可并行、哪些必须等待。若某个依赖的交付时间未知,计划就应给出风险标识和备选方案,而不是用一个乐观日期覆盖不确定性。
4. 第四步:按角色和可用产能排,而非按总人天除人数
假设一个需求总工作量为十二人天,并不意味着三个人四天就能完成。工作可能需要特定技能,测试可能只能在开发完成后开始,联调也可能依赖单一接口负责人。只有能并行的工作才可以通过增加人员缩短日历时间,且并行会带来沟通、评审和集成成本。
排期时要先确认关键角色的可用窗口,再安排依赖链。对于跨项目成员,应汇总其全部承诺,不要让多个项目分别把同一段时间预留给同一人。若无法拿到完整资源信息,至少把已知的会议、值班、假期和其他固定任务从可用产能中扣除。
5. 第五步:把不确定性写成假设、区间与触发条件
不确定性不能通过把日期写得更具体来消除。对高风险任务,我通常记录三个内容:当前估算区间、估算成立的假设、需要重新评估的触发条件。例如“预计四至六人天,前提是数据字段周二前确认;若周二未确认,则周三重新评估联调与发布日期”。
这种写法能把风险从“大家心里都知道”变成可管理的信息。它也能帮助业务方理解:日期不是随意后移,而是关键前提变化后重新计算的结果。对低风险、重复性工作,可以用历史数据给出更窄范围;对探索性工作,则应先安排短期验证,再决定是否承诺完整交付。
6. 第六步:排定范围时,准备可选方案而非只有一个答案
当目标日期固定、产能有限、范围又无法全部完成时,三者不能同时保持不变。团队需要讨论取舍:缩小范围、调整日期、增加适合的资源,或分阶段交付。盲目要求成员“想办法都做完”,并没有解决约束,只是把风险推迟到后面。
我建议准备至少两个可选方案。例如方案一保留核心路径,按目标日期交付;方案二包含完整范围,但需要更晚日期;方案三加入额外资源,但要说明上手和协作成本。负责人可以基于业务价值决策,成员则提供准确的工作与风险信息。
7. 第七步:设定排期准入条件和变更规则
排期准入条件的作用,是避免准备不足的需求挤占已经承诺的产能。准入条件可以包括目标明确、范围可识别、验收标准可执行、关键依赖有负责人、估算有依据、必要资源有窗口。条件不齐全的需求可以进入候选池,但应明确它还不能被视为可开工任务。
变更规则也要在执行前讲清楚:新增需求由谁提出,谁评估影响,谁批准替换范围,原日期是否重新确认。没有规则时,团队容易把变更当成“顺手加一点”,而每次看似很小的新增都可能侵占测试、验收和发布时间。

五、具体案例与数据观察:一次看似简单的筛选需求
1. 案例边界与数据口径
下面是一个用于说明排期方法的情景模拟,不代表某家企业的真实项目统计。某业务团队要在内部工作台增加“按状态和负责人筛选记录”的能力,目标是在一个短周期内减少人工查找。初始描述只有一句话,业务希望两周内上线。
团队初步估算时发现,需求涉及页面交互、查询接口、权限过滤、历史数据兼容和验收规则。若只按页面改动估算,会低估接口和权限验证;若一开始就把所有可能的筛选条件加入范围,又会让需求超过当前迭代产能。于是团队先把核心用户路径和首期范围讲清楚,再把增强项列为后续候选。
2. 先把范围分成核心项与候选项
首期核心范围包括:按记录状态筛选、按负责人筛选、无权限记录不可见、筛选结果可清除、验收人能用一组固定样例验证结果。高级组合条件、导出、保存个人筛选方案暂不进入首期。这样拆分不是为了少做事,而是为了先交付能验证目标的最小闭环。
验收条件也从模糊描述变成可检查规则:不同角色看到的数据范围符合权限配置;清除筛选后恢复默认列表;指定样例数据的结果数量与预期一致;筛选操作不破坏现有分页。若业务希望增加新的条件,应作为范围变更重新评估,而不是在验收时临时追加。

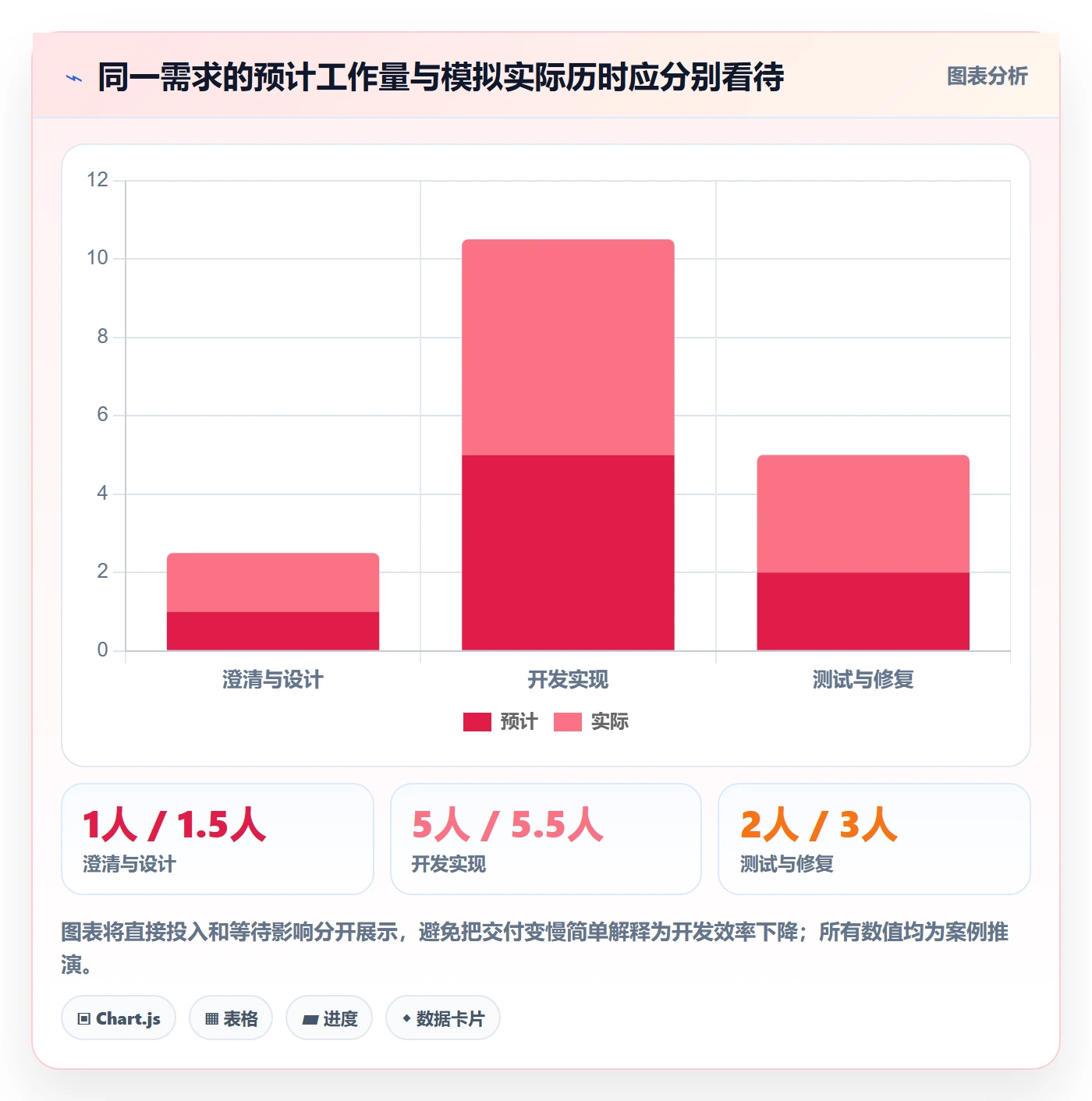

3. 模拟工作量拆分
| 工作项 | 角色 | 模拟估算 | 主要前提 |
|---|---|---|---|
| 确认规则与验收样例 | 产品、业务代表 | 1人天 | 业务代表能在评估窗口内确认权限与筛选口径 |
| 查询接口与权限过滤 | 后端 | 3至4人天 | 现有数据结构可支持首期条件,无需批量迁移 |
| 筛选交互与状态处理 | 前端 | 2至3人天 | 沿用现有列表组件与设计规范 |
| 接口联调与测试验证 | 前后端、测试 | 2至3人天 | 测试环境及覆盖权限的样例数据按时就绪 |
| 业务验收与发布准备 | 业务、项目成员 | 1至2人天 | 验收人预留时间,发布窗口可用 |
这些数字是情景模拟的估算区间,不应被理解成普遍行业基准。它们的用途是让团队看到:总工作量不是单一开发任务,而且估算成立依赖于组件复用、数据结构和业务确认等条件。若其中任一条件不成立,应先重新评估,不要机械地沿用区间。
4. 将人天转成日历计划
假设前后端各有一位成员,但两人并非全时投入;测试成员在本周期中段才有窗口;业务代表只能在指定日期验收。那么日历安排就不能简单把各角色人天相加后除以人数。需求澄清、接口开发、页面实现可以部分并行,但联调必须等接口和页面都达到可集成状态,业务验收又需要测试通过。
团队可以把计划表达为条件链:先完成规则确认;前后端按各自依赖并行实现;接口和页面达到联调条件后进入集成测试;关键权限场景通过后安排业务验收。发布日期取决于关键路径和可用窗口,而不是总人天的算术平均。

5. 观察偏差时,先找原因类别,不急着归责
假设联调阶段发现,历史记录的负责人字段为空,导致权限过滤无法按预期验证。此时应先判断这是需求边界遗漏、数据质量问题、技术实现问题,还是测试样例不足。不同原因需要不同处理:补充数据规则、调整兼容逻辑、修复代码或补齐测试数据,不能统统归结为开发估算失误。
如果问题影响首期目标,项目成员应说明影响范围、剩余工作和备选方案。可以选择补齐历史数据处理并调整日期,也可以在业务认可的前提下限制首期数据范围,再把兼容工作安排到后续。取舍需要由有决策权的人确认,执行成员不应在没有业务确认的情况下悄悄降低验收标准。
6. 用偏差记录改进下一次估算
复盘时,我更关心估算与实际的差异来自哪里,而不是只比较“估了几天、做了几天”。可以记录需求澄清、开发、测试、等待、返工分别花了多少时间,并注明导致差异的事件。样本积累后,团队才能判断问题是拆分太粗、依赖等待太长,还是特定类型任务的估算长期偏低。
小样本不宜过度统计。一个需求的偏差不足以证明某类任务普遍低估;团队可以先观察同类需求在多个周期中的范围、等待和返工情况,并保留需求复杂度、技术栈和人员熟悉度等上下文。数据的价值在于帮助校准,而不是制造新的考核分数。

六、项目成员入门操作:从接到需求到交付后复盘
1. 接到需求时,先确认六个问题
新人不需要一开始就掌握复杂的项目估算模型,但可以先养成提问习惯。接到需求时,先确认目标用户是谁、问题是什么、期望结果是什么、首期范围包含什么、什么条件代表完成、哪些事项还没有决定。六个问题能帮助成员识别需求是否只是一个标题。
- 这个需求要解决谁的什么问题?
- 本次必须交付的内容有哪些,明确不做的内容有哪些?
- 业务规则、异常情况和权限边界是否说清楚?
- 验收人是谁,如何验证结果符合预期?
- 是否依赖其他团队、接口、数据、环境或审批?
- 哪些信息仍未知,谁负责确认,最晚何时确认?
2. 估算时说清楚范围、单位和假设
估算可以使用团队熟悉的单位,但必须前后一致。若使用人天,应说明是直接工作投入还是包含会议、评审和等待;若用相对规模,也要有团队自己的历史参照。不要拿不同团队的一个“点”直接比较,因为相对估算通常只对同一团队、同一套约定有意义。
表达估算时,不要只报“我觉得要三天”。可以说明“实现约两至三人天,不含等待业务确认的时间;如果现有权限组件不能复用,需要再评估”。这句话既交代了范围,也暴露了前提,负责人可以据此决定是否先做技术验证。
3. 认领任务时检查依赖与交付物
成员认领任务后,要确认前置任务是否已经完成,自己的交付物是什么,完成后谁需要接手。若任务依赖接口文档、测试数据或权限开通,应该把这些条件写进任务描述或协作记录。不要因为任务卡已分配给自己,就默认所有前置条件都已具备。
如果工作可以先做一部分,可以说明哪些内容不依赖外部条件,哪些内容必须等待。例如先完成页面骨架和静态校验,但在字段定义确认前不实现最终查询逻辑。这样既能减少空等,也不会让暂定假设被误当成已确认需求。
4. 执行过程中用事实更新状态
更新进度时,避免只写“进行中”“基本完成”。更有用的状态包含已完成的交付物、正在处理的事项、阻塞条件、下一步动作和预计变化。项目成员无需写长篇日报,但要让依赖方能够根据更新采取行动。
如果任务比预期复杂,尽早提供新估算和原因。不要等任务原定结束日到了才宣布延期。早期报告并不代表能力不足,而是给团队重新安排范围和依赖的机会。只要报告基于事实并附带可选方案,计划调整通常比隐瞒偏差更专业。
5. 完成自己的任务不等于完成需求
任务完成后,确认代码、文档、测试结果或其他交付物已交到下游,并提醒接收方检查。需求层面的完成通常还需要集成、测试、业务验收和发布,成员要知道自己在哪个节点结束责任、在哪个节点仍需配合。
若验收发现问题,先区分缺陷、需求变更与验收口径差异。缺陷是实现不符合已确认条件;需求变更是新增或修改原有范围;口径差异则需要回到记录确认双方当初怎么理解。三者处理方式不同,分类清楚才能避免责任争议和错误返工。
6. 复盘一次偏差,至少留下一个可复用结论
复盘不必变成复杂会议。成员可以记录最初估算、实际投入、等待时间、偏差原因和下次调整。重点是形成可复用的改进,例如“涉及权限组合的需求,排期前要确认测试账号和样例数据”,而不是写一句“以后注意沟通”。
如果团队使用项目管理平台,可以把这些信息关联到需求、任务或迭代记录中。这样未来评估类似工作时,成员能查到前次假设和实际阻塞,而不必依赖某个人的记忆。记录应该服务决策,避免为了填字段而填字段。
七、不同情况下的行动建议:排期方法要随不确定性变化
1. 需求清晰、技术熟悉、依赖少
这类需求适合按工作项拆分,结合团队历史数据估算,并直接进入常规排期。成员仍需确认验收条件和测试范围,但不必为低风险事项增加过多审批或分析。流程越简单,越能把精力留给真正复杂的工作。
如果团队过去做过相似功能,可以参考历史实际投入,但要检查是否具备相同的组件、数据结构、权限模式和测试环境。所谓“同类需求”需要基于关键条件相似,而不是标题看起来接近。
2. 需求价值明确,但规则尚未澄清
先安排需求澄清或业务验证,不要把完整实现直接排进迭代。可以为澄清设置负责人、问题清单和截止时间,明确在什么情况下可以进入正式估算。如果业务时限很紧,也可以先做低成本的验证工作,但要标明这不是完整交付承诺。
如果澄清迟迟无法完成,应讨论是否缩小首期范围、采用临时规则,或推迟需求。不能无限期占用成员产能,等一个没有责任人和决策时间的答案。
3. 技术方案未知,且失败成本较高
先做限时技术验证或探索任务。探索任务要定义输出,例如性能测量、接口可用性结论、兼容方案或风险清单,而不是只安排“先研究一下”。验证结束后再估算正式实施,减少把未知工作伪装成普通开发任务的风险。
如果验证结果表明技术路线不可行,应及时调整目标或方案。已经投入的探索成本不应成为继续错误路线的理由。排期的目的不是证明最初假设正确,而是尽早获得足以支持决策的信息。
4. 外部依赖明确,但交付时间不稳定
将依赖作为独立风险管理,记录责任人、交付物、期望日期和升级路径。可并行的工作先推进,不可提前的部分不要假装已经开始。需要承诺发布日期时,区分“目标日期”和“依赖按时交付时的预测日期”,避免对外传达时丢失条件。
若外部依赖失约,快速讨论替代方案:临时数据、功能降级、模拟接口、拆分发布,或调整整体日期。是否采用替代方案要考虑安全、质量和业务风险,不能为了保住日期而绕过必要控制。
5. 目标日期固定,但范围可以调整
先明确日期为什么固定,是法规窗口、合同节点、市场活动还是管理层目标。不同原因的可协商空间不同。然后按业务价值和依赖关系划分必须交付、可延后和可取消的范围,确保首期仍然是完整可用的结果,而不是一堆未闭合的半成品。
范围裁剪应由业务决策者确认,项目成员提供影响分析。不能只删掉测试、文档或安全检查来换取日期,因为这可能把短期延期变成上线后的事故和返工。
6. 成员同时承担多个项目或运维工作
把冲突提前摆到资源讨论中,按项目汇总关键成员的承诺。如果一个人被多个计划同时按满负荷排入,管理者需要决定优先级,而不是让成员自行加班解决。对于值班和突发支持任务,可以参考历史占用形成产能预留,再通过周期复盘校准。
关键知识集中在单一成员时,还要把不可替代性作为交付风险。短期内可以安排结对、文档和交接,长期则应通过模块轮换或知识共享降低单点依赖。知识传递本身需要时间,不能默认“找个人接手”就能立即获得同等产能。
7. 新团队缺少历史数据
没有历史数据时,不要假装拥有精确估算能力。先拆小、选取可验证的范围,记录每个阶段的实际投入与等待,经过几个周期再建立团队自己的参考区间。团队早期更重要的是一致地记录口径,而不是追求一个看起来科学的复杂公式。
对外沟通时,可以说明当前估算是初步范围,并列出影响因素。随着需求类型和团队协作稳定,区间可以逐步收窄。若任务变化大,保持宽区间比强行报单点数字更有决策价值。

八、不同情况下的取舍:日期、范围、产能与风险不能同时不变
1. 什么时候优先保日期
如果日期受到外部硬约束,且业务目标可以通过较小范围达成,可以优先保日期、裁剪范围。前提是裁剪后的交付仍然能够独立使用,且不削弱必要的安全、质量和合规要求。首期完成核心用户路径,后续再扩展非关键能力,通常比上线一个范围很大但质量不稳的版本更可控。
保日期不等于承诺所有需求都完成。团队要尽早明确被移出的内容、后续安排和对业务的影响,避免裁剪项在会议纪要里消失,之后又以“本来就答应了”为由重新压回当前周期。
2. 什么时候优先保范围
如果需求与法规、合同、数据完整性或端到端业务流程强相关,范围可能不能任意拆分。这时应优先保护必要范围,同时评估日期调整或额外资源。所谓增加资源,要考虑新成员的熟悉成本、沟通成本和任务是否可并行;对关键路径上的单人专业工作,临时增加人数未必能缩短周期。
若日期和范围都不可谈,必须进一步讨论风险接受机制,包括由谁批准、采取什么控制、哪些失败信号触发停止或回滚。没有明确风险负责人时,不应让执行成员默认承担所有后果。
3. 什么时候优先保质量与安全边界
涉及数据权限、资金、个人信息、系统稳定性或安全要求时,不能把测试和控制步骤当作普通可删减范围。日期压力可以推动流程并行、提前准备环境或减少非关键功能,但不能用跳过必要验证来制造“按时完成”的表象。
如果必须在风险与日期之间做决策,应由具备权限的业务和技术责任人共同确认,并记录影响范围、补救措施和回滚条件。成员可以提出专业意见,但不应独自替组织接受重大风险。
4. 什么时候增加人手,什么时候不该增加
增加人手适用于工作可拆分、接口稳定、任务边界清楚且新增成员能快速上手的情况。例如多个相互独立的数据校验任务可以并行分配。若任务高度依赖同一位专家、设计尚未确定或系统耦合很强,新增人员可能先增加沟通负担,短期反而拖慢进度。
判断前可以问三件事:新增成员承担的任务是否独立,是否有明确的交付接口,现有成员是否有时间进行交接和评审。如果答案是否定的,优先减少范围或解除依赖,往往比临时扩编更有效。
5. 什么时候延后比压缩更合理
当关键假设没有验证、外部依赖无法确认、验收人没有窗口,或压缩会牺牲安全和质量时,延后可能是更低成本的选择。延期不是自动正确,仍要说明延后的业务影响、可用于降低风险的时间,以及延期后是否真的能补齐缺失条件。
如果延后只是把同样的未知问题推到未来,计划不会自然变好。日期调整必须伴随明确行动,例如安排技术验证、确定业务口径、提供测试数据或锁定依赖团队窗口。否则只是移动日历上的数字。
6. 取舍方案对照
| 选择 | 适用条件 | 主要收益 | 主要代价 | 需要守住的边界 |
|---|---|---|---|---|
| 缩小范围 | 核心价值可独立交付,非核心能力可后置 | 保留目标日期,减少并行工作 | 完整体验推迟,后续仍需安排扩展 | 裁剪后仍能完成端到端核心流程 |
| 调整日期 | 范围不可拆,或关键依赖与质量验证需要时间 | 保留完整性,降低赶工风险 | 错过窗口或推迟业务收益 | 延期期间要有解决不确定性的行动 |
| 增加资源 | 工作可并行,新增成员具备所需能力 | 可能分担独立工作项 | 上手、评审和协作成本上升 | 不能把不可并行工作误判为可扩容 |
| 采用分阶段交付 | 业务可接受先交核心能力,再扩展边界 | 更早获得反馈,风险分批暴露 | 需要管理版本、兼容与后续承诺 | 每阶段都应有可验证价值和清晰边界 |
| 接受风险并按期推进 | 业务责任人明确接受可量化的剩余风险 | 避免错过外部窗口 | 故障、返工或合规成本可能增加 | 明确批准人、监控信号、回滚与补救方案 |
九、排期工具与团队机制:让信息可追踪,而不是制造表格负担
1. 工具应该承载决策,不应该替代决策
需求管理、任务管理和迭代看板可以帮助团队维护负责人、状态、日期、依赖和变更记录。工具的价值在于让信息更新后能被相关成员看到,减少散落在聊天记录、表格和个人记忆中的计划。若团队已经使用 PingCode 等项目管理平台,可以把需求与任务关联,便于追踪从目标到执行的变化。
但工具不能判断一个需求是否值得做,不能替代业务确认,也不能自动识别所有真实产能。字段填得完整不代表判断正确;看板颜色正常也不代表风险不存在。应先约定团队的排期规则,再配置工具;不要先堆字段,再要求成员每天维护一套无人使用的信息。
2. 最小可用的排期记录包含什么
一个轻量排期记录可以包含:需求目标、范围与排除项、负责人、工作量区间、目标窗口、关键依赖、验收条件、假设与风险、状态更新时间。不同团队可以按复杂度调整,但每个字段都应有明确用途,能帮助团队做排序、协作或风险判断。
对于小团队,简单看板和清晰的责任约定可能已经足够;对于多团队、多项目并行的组织,则需要更可靠的关联、权限、变更留痕和跨项目资源视图。选择工具时,应从真实协作问题出发,而不是仅比较功能列表。
3. 建立轻量的排期节奏
排期不应只在迭代开始时发生一次。团队可以在周期启动前确认候选需求和产能,周期中短会检查阻塞与变更,周期结束后复盘偏差。不同团队节奏不必完全相同,关键是让高影响风险在仍可调整时暴露。
- 周期前:确认目标、范围、人员窗口、依赖和准入条件。
- 周期中:关注阻塞、范围变化、关键路径和预计交付变化。
- 周期末:核对验收结果,拆分实际工作与等待,记录可复用经验。
4. 指标要用于发现系统问题,而不是简单评价个人
团队可以观察计划完成率、估算偏差、等待时间、返工占比、依赖按时交付率和需求变更频次。但任何单一指标都可能误导。例如计划完成率提高,可能来自减少了承诺,也可能来自把复杂工作移出统计口径;交付周期变长,可能是等待增加,而不是成员处理变慢。
指标应结合上下文和趋势使用。不要把个人估算偏差做成排名,也不要鼓励成员为了数字好看而报高估算或隐藏阻塞。指标的正确用途是定位流程瓶颈、校准团队判断和改进协作,而不是将复杂系统问题简化为个人责任。

十、避坑清单:排期会议结束前再核对一次
1. 需求是否真的具备开工条件
会议结束前,检查目标、边界、验收标准、依赖责任人和关键数据是否明确。缺失项要标出负责人和确认时间;如果缺失项可能改变工作量或方案,不应把当前日期包装成确定承诺。
若需求仍处于探索阶段,明确它是验证任务还是完整交付任务。两者的完成定义不同:验证任务要回答关键未知问题,完整交付任务则需要经过实现、测试和验收。把探索任务混进交付承诺,容易在后续被误认为已经承诺完整功能。
2. 产能是否按真实投入核对
检查关键成员是否同时被其他项目占用,是否有值班、支持、休假、培训或固定会议。不要只看每个人总共承担多少任务,还要看这些任务是否落在同一个时间窗口,以及是否需要同一项稀缺技能。
如果产能数据不完整,标记假设并在执行过程中验证。团队可用实际时间记录逐步建立自己的估算基础,但不必一开始要求所有成员记录到每分钟。记录粒度应服务于改进,而不是让维护成本超过信息价值。
3. 关键路径和外部等待是否可见
逐项确认哪些工作必须先完成,哪些可以并行;关键依赖是否有明确交付物和责任人;如果依赖延迟,是否有替代方案。日历计划应体现等待和验收窗口,而不只是开发任务的起止日期。
如果团队依赖其他部门,却没有对方的承诺,不要把期望日期写成已经确认的日期。可以把它标记为目标窗口,并说明相应的风险和重新评估时间。
4. 范围变化有没有重新评估
只要新增内容影响开发、测试、验收、发布或依赖,就应重新评估工作量和日期。不要只问新增功能本身要做多久,还要看它是否改变接口、数据、权限、兼容性或测试范围。
如果新增内容很小但不影响关键路径,也要记录决策,避免后来出现范围争议。透明记录并不意味着所有变化都要开会审批,而是让团队知道谁决定了什么、对原计划有什么影响。
5. 是否把“按时”误当成唯一成功标准
需求按期上线但没有解决用户问题、无法通过验收或产生不可接受风险,并不能算有效交付。排期成功应同时看范围是否符合承诺、质量是否达标、用户结果是否可验证、后续维护是否可承担。
对于探索性或创新性需求,结果未必每次都成功,但应当在约定的资源和时间内获得有用信息。此时排期的价值是控制探索成本和决策节点,而不是硬把未知结果写成确定功能。
十一、结尾:先让不确定性可见,再让日期可信
1. 真正有用的排期,不是假装没有风险
我对需求排期最重要的判断是:日期的可信度,取决于团队能否说清它建立在哪些条件上。需求范围、工作量、产能、依赖、验收和风险都可见时,计划即使后来调整,团队也知道为什么调整、影响在哪里;这些因素被隐藏时,日历上的日期再精确,也只是把不确定性推迟到最后。
对项目成员来说,最有价值的习惯不是“更积极地答应日期”,而是把未知项说清楚,把交付物说具体,把偏差尽早报告,并在变更发生时协助团队做取舍。这样既保护个人执行,也帮助团队形成可复用的估算经验。
2. 下一步从一项需求开始练习
现在就选一项即将排期的需求,按顺序完成三件事:写清目标与首期边界;列出工作量、关键依赖和可用产能;给出带假设的日期方案与变更触发条件。不要先追求复杂模板,先确认团队能否用这些信息作出更好的决定。
如果排期仍然说不清,先别急着填日期。问清楚缺的是需求信息、估算依据、人员窗口还是外部承诺,再安排相应的澄清或验证工作。排期的成熟,不在于计划永不变化,而在于变化出现时,团队知道该如何判断、协商和行动。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:需求排期需求排期教程:项目成员入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/526288
读者评论
我们团队以前只看任务开始和结束日期,后来把接口文档、测试数据和验收人单独列出来,延期确实少了一些。尤其是把等待时间和实际投入分开后,复盘时不容易误判成员效率。
文中提到按真实产能排期很有价值,但实际操作中不太容易统计。例会、线上支持和临时需求经常被忽略,可能需要连续记录几个迭代,数据才足够可靠。
我认同依赖要明确责任人和交付时间,不过跨部门协作时,即使写进某项目管理平台,也不代表对方一定能按期提供。关键还是要有升级路径和备选方案,工具只能帮助留痕。
