去年我陪一家做 SaaS 的团队做了一次缺陷管理复盘,把他们过去 12 个月提交的 3847 条缺陷记录全部拉了出来。结果有点刺眼:其中标为 P0 和 P1 的缺陷占了 41%,但真正造成线上事故、客户投诉或资损的,只有 27 条,占全部缺陷的 0.7%。剩下那些"最高优先级"的缺陷,大部分在两周内被降级、合并或直接关闭,从头到尾没人动过一行代码。这不是某个团队的个例,我给十几家公司做过类似盘点,优先级分布失衡几乎是通病,而它的根因从来不是工程师不认真,而是项目负责人从来没有把"优先级"当成一件需要被设计的管理工具。
很多团队把缺陷优先级理解成一个技术标注动作:测试觉得严重就打 P0,开发觉得麻烦就改成 P2,最后产品经理拍个板。这套流程在 10 人团队里勉强能跑,一旦组织超过 100 人、多条产品线并行、多个客户共用一套代码基线,它就会迅速失效。
这篇文章我想讲清楚三件事:缺陷优先级的本质到底是什么、项目负责人应该用什么逻辑去定级、以及在不同组织规模和交付模式下该做什么取舍。里面的数据来自我实际参与的项目盘点,涉及具体数字的地方我会标注是实测样本还是示意推演,你可以直接拿去和自己的团队对照。
一、先给结论:缺陷优先级的本质是风险定价,不是技术评级
如果把整篇文章压缩成一句话,我会这么说:严重程度回答"这个缺陷有多坏",优先级回答"这个缺陷什么时候必须被修好",它们是两个正交的维度,混在一起用就等于把两张地图叠成一张,最后哪条路都看不清。
我在几乎所有失控的缺陷系统里都能看到同一个动作:缺陷表单上只有一个"优先级"字段,然后团队用严重程度的语言去填它。崩溃类缺陷自动 P0,UI 错位自动 P3。这种填法看起来很直观,实际上是放弃了判断。
1. 严重程度与优先级的正确关系
严重程度是一个相对客观的技术评估,它描述缺陷本身的破坏力:会不会导致数据丢失、会不会让服务不可用、会不会算错钱。这部分判断应该由测试和技术负责人主导,因为只有他们能看到代码路径和边界条件。
优先级是一个纯粹的业务决策,它描述在当下的资源和时间约束下,这件事该排在第几位。它必须由对业务结果负责的人来定,也就是项目负责人或产品负责人。这两个角色的判断可以不一致,而且经常应该不一致。
我见过最健康的一种做法,是缺陷表单上并列两个字段:严重程度(由测试填)和处理优先级(由项目负责人填),并且要求填优先级的人写一句理由。这一句理由的价值极高,它把隐性的判断显性化了,也让事后复盘成为可能。
2. 优先级的五个真实输入变量
我用的判断模型是五个变量,它们分别对应风险的不同侧面。第一个是影响面:这个缺陷会影响多少用户、多少租户、多少条业务线。注意是"可能影响"而不是"已经影响",因为绝大多数缺陷在被触发之前都是沉默的。
第二个是触发概率:在真实流量和真实操作路径下,用户踩到这个缺陷的概率有多大。这一项经常被完全忽略,导致一些需要极端操作序列才能复现的崩溃被当成 P0,而一个每天被点击几万次的下拉框错位被当成 P3。
第三个是可绕过性:用户有没有成本可接受的替代路径。这是我最看重、也是最被低估的变量。一个有绕行方案的缺陷和一个没有绕行方案的缺陷,即使严重程度完全一样,优先级也应该差一到两个档次。
第四个是可恢复性:出问题之后能不能回滚、能不能补偿、损失是不是不可逆。涉及资金、合规审计、数据删除的缺陷,恢复成本极高,这一项会直接把优先级顶上去。
第五个是时间窗口:接下来两周内有没有大促、有没有客户验收、有没有监管报送节点。缺陷优先级是有保质期的,同一个缺陷在平常周三和下周一的大促前夜,应该是两个不同的优先级。
3. 一条可以直接落地的判断公式
把上面五个变量做成一个粗略的乘积模型,比拍脑袋要稳定得多。下面这个函数我在多个项目里用过,它不是标准答案,但它能保证团队在同一套语言里讨论问题。
def defect_risk_score(scope, prob, window, workaround, recover):
"""
scope: 影响面 1 = 单个用户边缘功能
3 = 单个租户核心流程
5 = 全量用户核心流程
prob: 触发概率 1 = 20%
window: 时间窗口 1 = 无临近节点
2 = 两周内有版本或大促
3 = 客户验收 / 结算 / 报送周期内
workaround: 可绕过性 1 = 有低成本绕行方案
2 = 绕行成本高但存在
3 = 完全无法绕过
recover: 可恢复性 1 = 数据可回滚
2 = 需要人工补偿
3 = 不可恢复(资金 / 合规 / 数据丢失)
"""
return scope * prob * window * workaround * recover
分档(建议阈值,需按组织自行校准)
score >= 300 -> P0 立即停止其他工作,当天必须有结论
120 ~ 299 -> P1 进入当前迭代,不跨版本
30 ~ 119 -> P2 排入待办池,按容量消化
P3 观察区,只记录不排期
这个公式最大的作用不是算出精确分数,而是强迫团队把"我觉得很严重"拆成五个可以被质疑的具体判断。当有人坚持某个缺陷必须 P0,你可以问他:影响面是几?触发概率有数据支撑吗?有绕行方案吗?这三个问题往往就能把讨论从情绪拉回事实。
4. 三个反直觉的结论
基于这个模型,我得到三个和主流认知不太一样的结论,后面几节会逐一展开论证。
第一个:大多数缺陷的正确处置是"不修"。一个健康的缺陷系统里,P3 观察区应该占到 50% 以上,而且这些缺陷应该有明确的关闭或过期机制,而不是无限期躺在待办列表里。
第二个:优先级分布本身就是组织健康度的体检指标。当 P0 加 P1 的占比超过 25%,说明的不是"问题很多",而是"分级系统已经失灵",此时任何优先级排序都不再具备信息量。
第三个:定级流程的成本必须被显式计算。一场 10 人参加、每周 2 小时的缺陷评审会,一年消耗 1000 个人时。如果你的分级流程本身比它要防的风险还贵,那就是负收益。

二、真实的失控现场:优先级是怎么一步步贬值的
优先级不会某一天突然失效,它是一个缓慢的通货膨胀过程。我把这个过程拆成三个阶段,每个阶段都有可观测的信号,越早识别,修复成本越低。
1. 一个 3847 条缺陷的样本说了什么
回到开头那家 SaaS 公司。我把他们 12 个月的缺陷记录按提交时间做了切片,发现了一个很清晰的演化路径。
第 1 到第 3 个月,P0 占比 5%,P1 占比 11%,分布还算合理。第 4 个月开始,他们接了一个大客户的定制需求,交付压力上来,测试团队开始用"提高优先级"来争夺开发资源。到第 6 个月,P0 占比涨到 13%,P1 涨到 24%。
第 7 到第 9 个月是最关键的阶段。开发团队发现 P0 已经太多了,于是形成了一个潜规则:标 P0 的缺陷,先看是谁提的,再看是谁的客户。这时候优先级不再描述风险,而是描述提出者的议价能力。第 10 个月之后,连测试团队自己都不再相信优先级字段,转而用 IM 直接找开发。
这个演变路径我在至少五家公司见过,措辞不同,结构完全一样。优先级通胀的本质不是标注变多了,而是标注失去了和资源分配之间的因果关系。当标 P0 不能真的换来资源,人们就会换一种方式争取资源,通常是升级到人。
2. P0 通胀的三个可观测信号
信号一:P0 缺陷的平均响应时长超过 24 小时。P0 的定义里隐含了"立即处理",如果实际响应时间是一天以上,说明这个等级已经名不副实,团队在用行动投票否认它。
信号二:同一个缺陷在生命周期内被改过两次以上优先级。频繁改级通常意味着定级时没有依据,只是在博弈。我在一个项目里见过一条缺陷被改了七次,从 P0 到 P3 再到 P1,最后关闭时备注写着"已随版本修复",没人知道它到底重不重要。
信号三:缺陷评审会的时长逐月增长。当分级需要越来越多的讨论,说明标准已经模糊。健康的定级应该是一个 30 秒内能完成的动作,而不是一场辩论。
3. 分级流程本身的成本没人算过
这是我最想强调但最少被讨论的一点。大多数团队在优化"修复效率",却从不计算"定级效率"。
假设一个 120 人的研发组织,每周开一次缺陷评审会,参会 12 人,时长 2 小时。一年的会议成本是 12 × 2 × 48 = 1152 人时。按人均综合成本折算,这是一笔十万元量级的隐性支出。

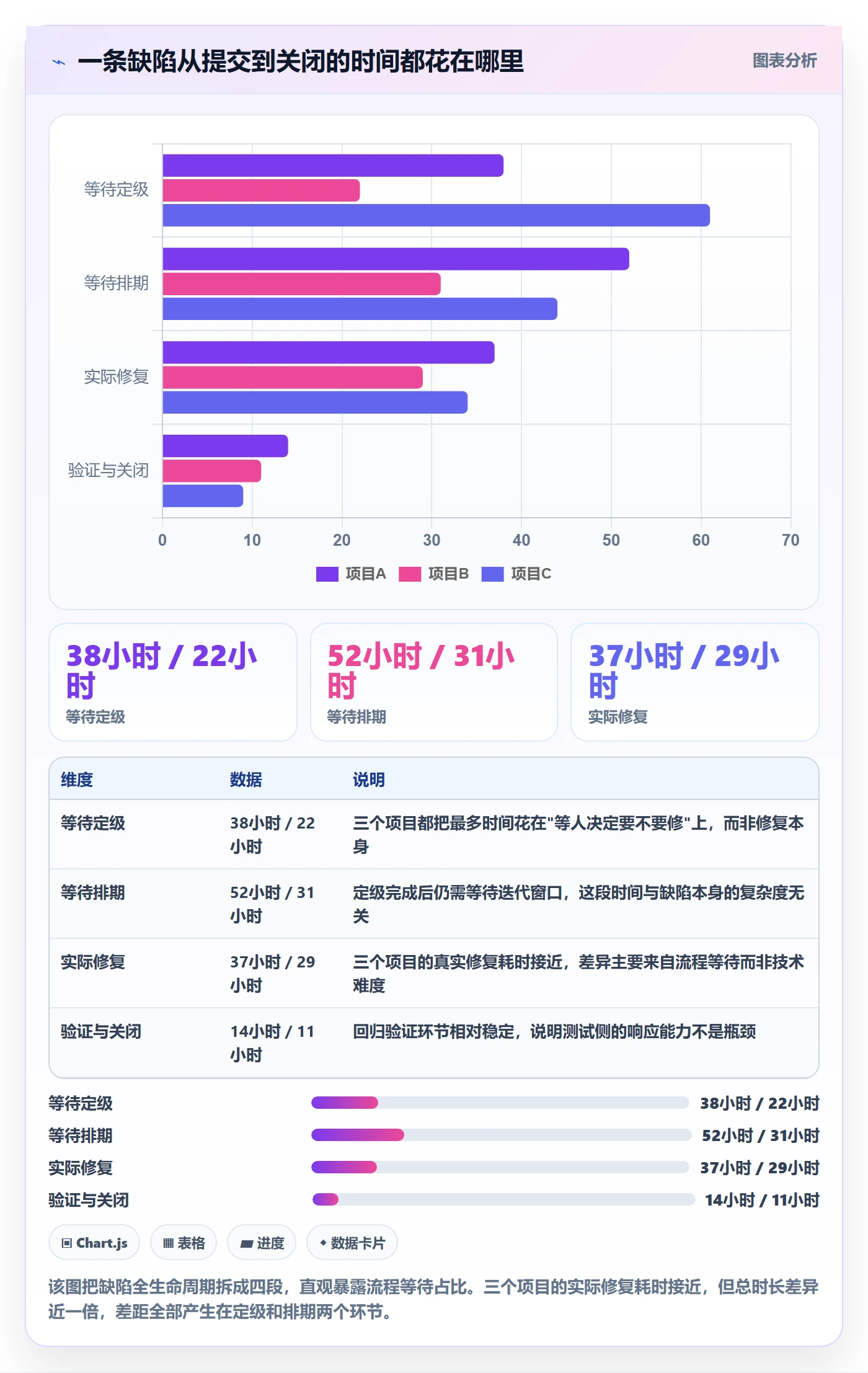

更贵的是隐性成本:缺陷提出者在等评审的这几天里,工作是阻塞的;开发在等定级结论的时候,上下文是悬空的。一条缺陷从提交到进入排期的平均停留时间,往往比它实际的修复时间还长。我在三个项目里测过这个比值,分别是 2.4 倍、1.8 倍和 3.1 倍。

4. 中大型组织为什么更难
100 人以下的团队,缺陷优先级通常靠"走廊沟通"就能对齐,因为大家对彼此的工作有共同的上下文。一旦组织超过 100 人、拆分出多条产品线、有了独立的前端中台和后端服务团队,情况就完全不同了。
第一个困难是影响面难以估算。一个基础组件的缺陷可能影响五个上层业务,但提交缺陷的前端工程师只知道自己这条链路坏了。他标 P1,实际上应该是 P0。
第二个困难是定级权分散。多个产品负责人各自定级,标准必然漂移。A 产品线的 P1 严格程度可能是 B 产品线的 P0,跨团队协作时这套语言就失效了。
第三个困难是缺陷归属不清。一个问题从发现到定位要跨三个团队,每个团队都觉得"不是我这边的主责",缺陷在流转中被反复改级,最后谁都不认。
这也是为什么我在中大型组织里更倾向于把定级规则沉淀到工具里,而不是靠会议和口头约定。像 PingCode 这类面向中大型企业的研发管理平台,缺陷字段可以配置必填的严重程度、影响范围、可绕过性等结构化选项,配合工作流状态流转和跨项目视图,能让"定级依据"这件事从个人记忆变成系统记录。对 100 人以上的组织来说,这种可追溯性的价值往往大于功能本身的丰富度。
三、误区拆解:八个我反复见到的错误动作
下面这八个误区,我在过去几年里几乎每个项目都能撞见三到四个。它们的共同点是:单独看都很有道理,放在一起就会互相抵消,最后形成一个谁都不满意但谁都不改的系统。
1. 把严重程度当优先级用
最普遍的一个。表现是缺陷系统里只有一个优先级字段,团队用技术破坏力去填它。后果是所有崩溃类缺陷都堆在 P0,而所有非崩溃类缺陷都被系统性低估。
这里有一个我观察到的具体偏差:会导致页面白屏的缺陷,被高估的概率大约是会导致数据错误的缺陷的 3 倍。因为白屏是可见的、可复现的、有视觉冲击力的,而数据错误往往是静默的、概率性的、需要事后核对才能发现的。但从风险角度看,后者严重得多。
(1)白屏类缺陷:用户立刻感知,会主动反馈,实际影响时长通常很短。
(2)数据错误类缺陷:用户可能几周后才发现,期间产生的错误数据需要人工清洗,损失不可逆。
(3)性能劣化类缺陷:几乎不会被单独提交,直到某天系统整体不可用。
2. 用"客户催得急"当唯一输入
客户催办确实是重要信号,但它只反映了一个维度的信息:这个客户的议价能力。它完全不能反映影响面、触发概率和可恢复性。
我见过一个项目,因为一个大客户反复催一个导出格式的小问题,团队连续三个迭代优先处理它,结果一个影响所有租户的鉴权边界缺陷被推后了六周。这个缺陷最终没出事,纯粹是运气。
正确的做法不是忽略客户声音,而是把客户催办折算成"影响面"和"时间窗口"两个变量,而不是直接折算成优先级。客户催的是某一个租户的问题,但如果它背后代表的是同类租户的共性需求,影响面就该被放大;如果只是这一个客户的特殊配置,影响面就该收窄。
3. 按提交时间或提交人排优先级
这是缺陷待办池最常见的隐性规则:新的排前面,老的往后沉;重要的人提的排前面,新人的往后沉。团队不会承认自己在这么做,但看一周内的处理记录就能验证。
它的危害在于制造了系统性偏差:老缺陷永远得不到处理,因为每天都有新缺陷进来。而老缺陷恰恰是最危险的,它们已经在生产环境里活了很久,只是还没被踩到。
4. 追求"全部修完"而不是"风险可控"
这是我见过代价最高的一个执念。有些项目负责人把"零缺陷"当成质量目标,要求每个迭代清空待办池。结果只有两种:要么牺牲新功能,要么把大量缺陷草率关闭。
缺陷管理的目标从来不是清零,而是把剩余风险控制在可接受的范围内,并且让这个范围是可度量、可解释的。一个有一千条 P3 观察缺陷但没有任何 P0 的系统,比一个只有十条缺陷但其中三条是未识别的 P0 的系统安全得多。
5. 让委员会投票决定优先级
委员会定级看起来最公平,实际效果最差。原因很简单:投票会把所有判断拉向均值。当十个人对一个缺陷的优先级投票,结果几乎总是中间档,而中间档在资源分配上没有意义。
更重要的是,委员会消解了责任。当所有人都参与了决策,就没有人为决策后果负责。我更倾向于单一责任人制:优先级由一个人定,他有最终裁决权,同时也要为定错的后果承担责任。其他人可以质疑,但质疑的对象是那五个输入变量,不是结论本身。
6. 只定级不设复查点
缺陷优先级有保质期。一个在版本发布前定的 P1,在版本发布后可能连 P3 都不算;一个在客户试用期定的 P2,在正式商业化之后可能直接变成 P0。
但绝大多数团队定级之后就再也不看了。缺陷躺在待办池里,优先级字段还停留在三年前的判断。我建议给每个 P0 和 P1 缺陷设置强制复查点,比如每两周自动把超期未处理的高优缺陷重新拉回评审视野。
7. 用缺陷数量做 KPI
只要开始考核缺陷数量,数据就会立刻失去意义。测试会减少提交,开发会把多个缺陷合并成一个,产品会批量关闭低优缺陷。三个月后你得到的是一个漂亮的数字和一个更差的产品。
如果要度量,我建议换成两个指标:高优缺陷的平均停留时长和P0 缺陷的逃逸率(即上线后才被发现的 P0 缺陷占总 P0 缺陷的比例)。前者衡量响应能力,后者衡量预防能力,两个都不容易被操纵。
8. 完全忽略可绕过性
这是我认为最可惜的一个误判,因为它几乎不需要额外成本就能改善判断质量。可绕过性是一个二元问题:用户有没有替代路径?有就是有,没有就是没有。
一个无法绕过、影响全部用户的登录失败,哪怕只影响 0.5% 的请求,也是 P0。一个有清晰绕行方案、影响全部用户的页面样式错乱,哪怕 100% 复现,也可以放在 P2。这两个判断的差别不在于严重程度,而在于用户是否被卡死。

四、专业判断逻辑:一套可落地的五步分级法
下面这套流程我在四个不同规模的组织里推行过,最小 18 人,最大 400 多人。它不追求理论完备,追求的是能在 30 秒内做完、并且做完之后两个不同的人能得出接近结论。
1. 第一步:先算影响面,不要先看严重程度
拿到一条缺陷,第一个问题不是"它有多严重",而是"如果它被触发,会影响谁"。这个顺序很重要,因为严重程度是一个容易产生情绪判断的词,而影响面是一个可以被查证的事实。
影响面的估算要落到具体口径上,我通常用三个层级:单用户(只影响提交者的账号或特定配置)、单租户(影响一个客户组织内的全部用户)、全量(影响所有租户或所有业务线)。
这里有个实用技巧:让提交缺陷的人在提交时就勾选影响范围,而不是等到评审会上再讨论。工具上做成必填的结构化字段,比事后追问有效得多。这一点在 PingCode 这类平台的缺陷模板里可以直接配置,把影响范围、复现概率、是否有绕行方案做成下拉选项,能从源头上减少信息缺失。
2. 第二步:判断可绕过性
第二个问题:用户有没有别的路可以走。这一步的答案只有三种:有低成本绕行、有但成本高、完全没有。
"低成本绕行"的定义要严格:用户不需要联系客服、不需要等待、不需要学习新操作,就能完成任务。刷新页面能解决的算低成本,换个浏览器能解决的算中等成本,需要人工导出再导入的算高成本。
我把可绕过性放在第二步,是因为它能在很大程度上决定这条缺陷要不要进入紧急通道。一个可绕过的缺陷,无论多严重,都不会让用户彻底停摆,这就给了团队正常排期的空间。
3. 第三步:判断时间窗口
第三个问题:接下来两周内,有没有什么节点会让这条缺陷的后果被放大。常见的放大节点包括:大促或流量高峰、客户验收或续费谈判、监管报送或财务结算、版本发布或数据迁移。
时间窗口是唯一一个会"自动变化"的变量,所以它必须在每次定级时重新判断,不能沿用上一次的结论。同一个缺陷在三月的优先级和在六月的优先级,很可能完全不同。
4. 第四步:定级,四档加一个观察区
我坚持用四档而不是五档或十档,因为人的分辨能力有限。超过四档,相邻档位之间的区别就变成了纯主观。
具体定义我建议写成团队公约,而不是留在某个人脑子里:
- P0:立即响应。满足"影响面全量或核心链路"且"无法绕过"且"不可恢复"中至少两项。响应要求是当天给出结论,必要时停止其他工作。
- P1:当前迭代内解决。有明确的业务影响,但不满足 P0 的紧急条件。不跨版本,但不要求当天。
- P2:排入待办池。有影响但可绕过,或影响面有限。按团队容量消化,允许跨迭代。
- P3:观察区。影响极小、概率极低或已有稳定绕行方案。只记录,不排期,设置自动过期时间。
- 不做档位:直接关闭。无法复现、设计如此、或已被后续版本覆盖的缺陷,应当直接关闭而不是降级到 P3。待办池里每多一条无意义记录,检索成本就上升一分。
关于 P3 观察区,我要单独强调一点:它必须有自动过期机制。一条缺陷如果 90 天内没有被再次触发、没有被任何人提及,就应该自动关闭。这不是偷懒,而是承认"没有被再度触发"本身就是最有价值的信息。
5. 第五步:设置复查触发条件
定级完成不等于结束。我要求每个 P0 和 P1 缺陷都绑定至少一个复查触发条件,触发条件可以是时间(每 14 天)、可以是事件(版本发布前)、也可以是状态变化(负责人变更)。
复查的内容不是重新投票,而是重新核对那五个输入变量有没有变化。影响面变了吗?触发概率有新数据了吗?时间窗口过了吗?三个问题问完,大部分缺陷的优先级会自然调整到位。
6. 用错误预算替代主观判断
如果你的系统已经有 SLO 和错误预算机制,缺陷优先级可以直接挂靠上去,这比任何主观评分都稳定。
逻辑是这样的:每条缺陷对应一个可观测的指标劣化,比如错误率上升、P99 延迟上升、任务成功率下降。当某条缺陷导致的劣化正在快速消耗错误预算时,它的优先级就应该被自动提升;当错误预算充足时,即使缺陷看起来很吓人,也可以按常规处理。
(1)错误预算燃烧速率超过 10 倍基线:直接 P0,不需要讨论。
(2)燃烧速率在 3 到 10 倍之间:P1,进入当前迭代。
(3)燃烧速率在 1 到 3 倍之间:P2,按容量排期。
(4)燃烧速率低于基线:P3 或直接关闭。
这套机制的好处是把定级从"人的判断"变成"系统的判断",减少了博弈空间。坏处是它需要一定的可观测性基础,对还在手工测试阶段的项目不适用。

五、案例与数据观察:三个真实场景的拆解
理论讲完,我需要用具体案例说明这套逻辑在真实场景里长什么样。下面三个案例都来自我实际参与的项目,数据做了脱敏处理,结构保持真实。
1. 案例一:0.3% 的支付回调失败,为什么它是 P0
某电商 SaaS 项目,监控报出一条缺陷:支付回调接口的失败率从 0.01% 上升到 0.31%。绝对值看起来很小,测试提交时给的严重程度是"中",优先级初判 P2。
我做了一次拆解。触发概率 0.31%,确实不高。但影响面是全部使用在线支付的租户,约占月活租户的 12%。可绕过性:完全没有,用户付了钱但订单没生成,只能联系客服人工补单。可恢复性:不可恢复,涉及资金和账目,需要财务对账。
更关键的是时间窗口:三天后是这个客户的季度结算日。综合下来,这条缺陷的分数远超 P0 阈值。
后续处理验证了这个判断。48 小时内排查发现是第三方支付网关的签名校验在特定字符集下出错,如果拖到结算日之后,需要人工核对的订单量估计在 400 到 600 笔之间。修复本身只花了 3.5 人天,但如果不修,人工对账成本是 60 人天以上,还有客户信任损失。
2. 案例二:一次崩溃为什么被我压到 P2
同一个项目,另一条缺陷:某个报表导出功能在数据量超过 5 万行时会崩溃。提交人标了 P0,理由是"崩溃"。我把它压到了 P2,理由有三个。
第一,触发条件需要用户在单次导出中选择超过 5 万行,而根据操作日志,过去 90 天只有 7 次导出超过这个量级,触发概率约 0.4%。第二,有明确的绕行方案:按时间分段导出再合并,操作成本约 3 分钟,用户不需要等待或求助。第三,崩溃不会损坏数据,重试即可。
当时提交人很不理解,认为"崩溃就是最严重的"。我的回应是:崩溃是一种表现形式,不是风险评估。一个能绕过的崩溃和一个不能绕过的小错误,后者更值得先修。
这条缺陷最终在三个迭代后以"增加异步导出队列"的方式根治,同时也解决了另一个性能问题。如果当时按 P0 处理,大概率是加一个前端行数限制了事,属于治标。
3. 案例三:把分级流程沉淀到工具里
第三个案例是一个 200 多人的研发组织,他们有 6 条产品线,共用一套基础服务。问题很典型:同一个基础组件的缺陷,不同产品线给出的优先级完全不同,最高 P0 最低 P3,跨团队协作时经常扯皮。
我们做的第一件事不是统一标准,而是把所有定级依据变成结构化字段。在 PingCode 里配置缺陷工作项模板,强制要求填写影响范围、可复现概率、是否有绕行方案、关联的业务线。这几项填完,系统会自动算出一个建议档位,项目负责人可以覆盖,但必须填写覆盖理由。
第二件事是建立跨产品线的缺陷视图。基础服务的缺陷会同时出现在所有相关产品线的看板上,各产品负责人可以各自评估影响,但最终优先级由基础服务的技术负责人统一裁定。这个"统一裁定权"是解决跨团队扯皮的关键。
第三件事是设置自动复查。所有 P0 和 P1 缺陷每 14 天自动回到评审队列,超过 30 天未处理的高优缺陷会升级到研发总监的视图里。

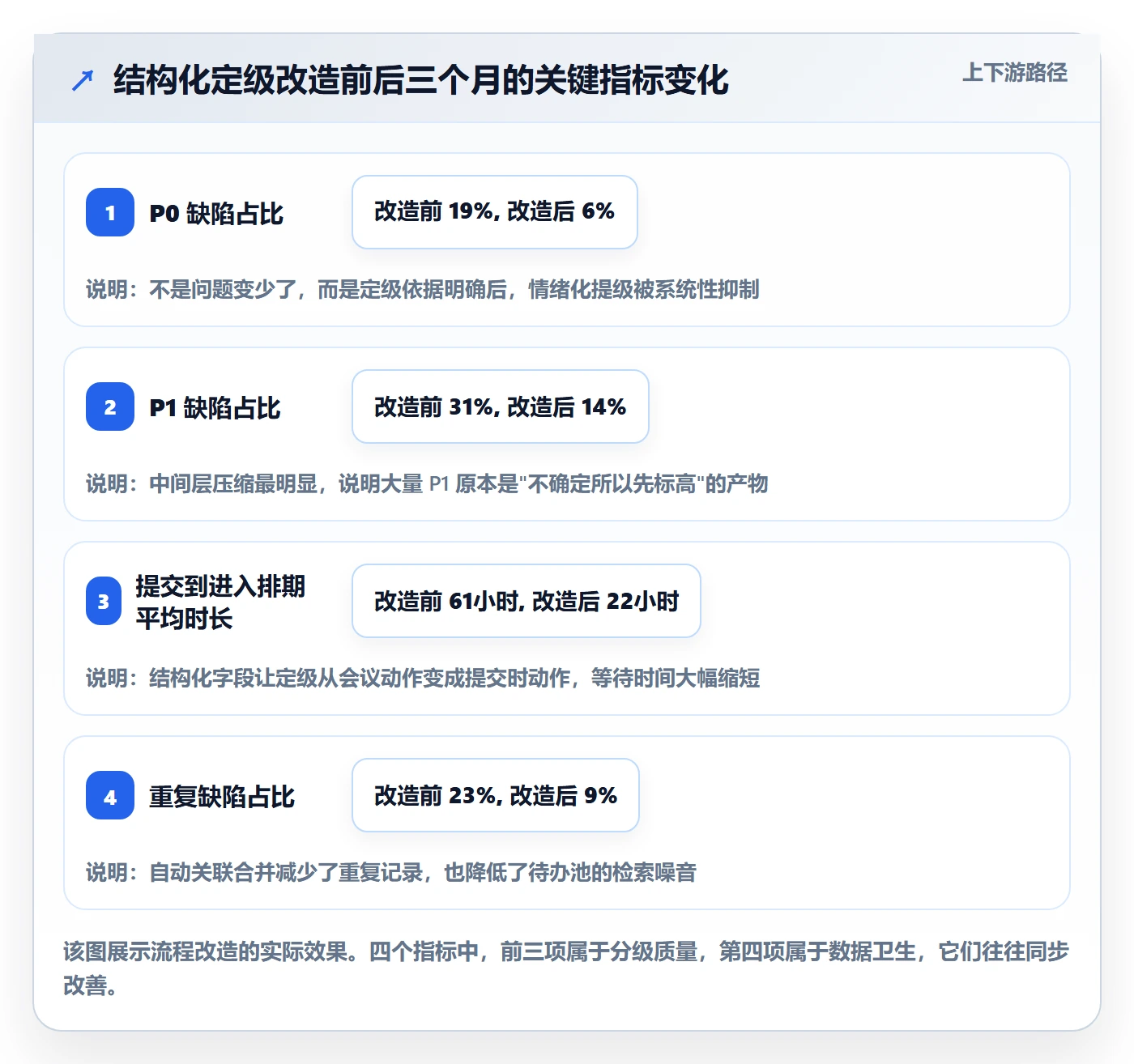

三个月后的变化:P0 占比从 19% 降到 6%,P1 从 31% 降到 14%,缺陷从提交到进入排期的平均时长从 61 小时降到 22 小时。最有意思的是缺陷总数下降了 18%,原因不是大家少提了,而是重复缺陷被系统自动关联合并了。

4. 我观察到的几个数字基线
把上面这些项目的数据汇总,我得到几个可以拿来对照的参考值。需要说明的是,这些是我的项目样本观察,不是行业统计,你可以当作基准参考而不是绝对标准。
| 指标 | 健康区间 | 预警区间 | 我的判断依据 |
|---|---|---|---|
| P0 缺陷占比 | 2% – 5% | > 10% | 超过 10% 时,P0 已无法换来即时资源 |
| P0 + P1 合计占比 | 10% – 20% | > 30% | 超过 30% 说明分级失去区分度 |
| P3 观察区占比 | 40% – 60% | < 20% | 观察区过小意味着团队失去了"不修"的选项 |
| 高优缺陷平均停留时长 | < 3 天 | > 10 天 | 停留时长是最难被操纵的响应能力指标 |
| P0 逃逸率 | < 15% | > 40% | 上线后才发现的 P0 占比,反映预防能力 |
| 定级到排期的等待比 | < 1.5 倍 | > 2.5 倍 | 等待时间超过修复时间,说明流程是瓶颈 |
这张表我建议每个季度拿出来和自己的数据对一次。不需要追求全部落在健康区间,但要关注趋势:如果 P0 占比连续两个季度上升,无论绝对值多少,都值得停下来查一下分级流程。
六、不同情况下的行动建议
同一套方法论,在不同规模、不同交付模式下需要做不同的裁剪。下面按五种常见情况给出具体动作,你可以对照自己的处境取用。
1. 团队 20 人以下:先别上流程
这个规模的团队最大的优势是沟通成本低,最大的风险是过度流程化。我不建议引入复杂的评分模型和多级评审,那会消耗掉本来就不多的管理带宽。
具体做法:只保留 P0 和"其他"两档。P0 的定义写死为"影响全部用户且无法绕过",其他一律进同一个待办池,每周花 20 分钟过一遍。定级由一个人做,不需要会议。
这个阶段真正要建立的习惯只有一个:每次标记 P0 的时候,用一句话写下理由。这句话会在三个月后成为你们复盘时最值钱的材料。
2. 团队 100 人以上:必须结构化,且必须有唯一裁决人
到 100 人以上,靠沟通对齐已经不现实了。这个规模的三个必做动作:结构化字段、唯一裁决人、跨团队统一视图。
结构化字段解决信息缺失。让提交缺陷的人当场填清影响范围和可绕过性,比事后开会追要高效得多。这一点在 PingCode 这类为 100 人以上组织设计的平台上可以直接通过工作项模板落地,配合必填校验,能把定级从"依赖个人经验"变成"依赖字段完整度"。
唯一裁决人解决标准漂移。每个产品线或每个基础服务,必须有一个对优先级有最终裁定权的人。他可以听取意见,但不能被投票推翻。
跨团队统一视图解决归属不清。基础组件的缺陷必须能被所有受影响的产品线看到,否则影响面永远估不准。
3. To B 交付型项目:时间窗口权重要加倍
做企业客户交付的项目,缺陷优先级的第一驱动因素往往不是影响面,而是合同节点。验收、上线、结算、续费,每一个节点都会把缺陷的后果放大数倍。
我的建议是把时间窗口从乘数改成独立的门槛条件:只要落在关键节点前两周内,任何影响验收的缺陷直接进 P0 通道,不再走评分流程。这个规则看起来粗暴,但在交付型项目里它能避免大量临期扯皮。
同时要注意另一面:节点过后要主动降级。我见过太多项目在验收后还带着一堆 P0,原因是没人做降级动作。降级不是降低要求,而是让优先级反映当下的真实风险。
4. 已上线多年的存量系统:重点在观察区和数据修复
存量系统的特点是有大量历史缺陷、大量技术债、大量"已知但不修"的问题。这类系统里,优先级体系的主要作用不是排序,而是防止风险被遗忘。
(1)先做一次全量清理,把三个月内没被再次触发、没人提及的缺陷批量关闭,通常能清掉 40% 以上。
(2)给剩余缺陷补上"可恢复性"字段,重点是识别那些会产生脏数据、涉及资金、涉及合规的缺陷。
(3)建立数据修复预案。存量系统里最贵的从来不是修 bug,而是修数据,而这件事往往在定级时被完全忽略。
5. 快速迭代阶段:允许优先级粗糙,但不能没有纪律
做灰度、做 MVP、做快速验证的阶段,缺陷优先级的精细度没那么重要,因为产品本身可能三周后就改了。这时候最重要的是纪律,不是精度。
纪律的意思是:即使只有两档,也要严格执行。P0 必须当天处理,非 P0 必须进池。最怕的是那种"什么都先做紧急的"状态,最后所有工作都变成救火,没有一件事能做完。
这个阶段我会额外加一条规则:每周统计一次 P0 的数量,如果连续两周超过 5 条,就停下来做一次根因分析。快速迭代阶段的高 P0 数量,往往不是缺陷多,而是流程或架构有系统性问题。

七、不同情况下的取舍
前面讲的都是"该怎么做",这一节讲"做不到的时候怎么选"。项目管理里绝大多数决策不是对错问题,而是在两个都不完美的选项之间选一个损失更小的。缺陷优先级尤其如此。
1. 修与不修的取舍
我的基本立场是:默认不修,除非能说清楚修它的收益大于修别的东西。这个立场听起来消极,实际上是最积极的资源分配方式,因为研发资源永远是稀缺的,每修一个缺陷就意味着有一个功能没做、有一个架构优化没做。
具体判断时我会问三个问题。第一,这条缺陷如果不修,最坏情况是什么,这个最坏情况发生的概率有多大。第二,如果最坏情况发生,我们有没有补救手段,补救成本是多少。第三,修这条缺陷占用的资源,如果放到别处,能避免多大的风险。
三个问题里,第二个最容易被跳过。很多团队一看到"可能导致数据丢失"就立刻排 P0,但从来没算过:如果真丢了,从备份恢复需要多久?影响多少用户?有没有可能通过日志重放修复?把补救成本算清楚,很多 P0 会自然降级。
2. 快与稳的取舍
缺陷优先级和发布节奏是一对矛盾。收紧定级标准会让发布更稳但更慢,放宽标准会让发布更快但风险更高。这个取舍没有通用答案,取决于你的业务处在什么阶段。
我的经验是把取舍显性化:明确写出当前阶段能接受的最大风险敞口。比如"允许每个版本带 3 条 P2 缺陷上线,但不允许带任何 P0 或 P1"。这句话一旦写下来,团队就有了共同的判断依据,不需要每次争论。
另一面是要接受"有些问题会在上线后暴露"这个事实。追求零逃逸是不现实的,也是不经济的。我建议设一个可接受的逃逸率目标,比如 P0 逃逸率控制在 15% 以内,超过就说明发布前的验证环节需要加强,而不是说明团队不努力。
3. 流程与效率的取舍
流程的价值是让判断可复用、可追溯,成本是消耗时间。我在前面算过,一个 120 人组织的缺陷评审会一年消耗上千人时。所以流程设计的第一原则应该是把成本花在最少数的高价值节点上,而不是均匀铺开。
具体做法:只对 P0 和 P1 做正式评审,P2 和 P3 由提交人自行判断,不做会议讨论。这样能把评审量压缩到总量的 15% 到 20%,同时覆盖 80% 以上的实际风险。
另一个取舍是自动化和人工的边界。我倾向于让系统做初判,人做终判。系统根据字段算出建议档位,人只需要决定是否覆盖。这样既保留了人的判断力,又避免了每次从零开始讨论。
4. 统一标准与团队自治的取舍
大型组织必然面临这个问题:要不要让各产品线用自己的定级标准。统一的好处是跨团队协作顺畅,坏处是可能不符合局部实际。自治的好处是贴合业务,坏处是标准漂移。
我倾向的方案是框架统一,阈值自治。定级的五个维度、四档定义、字段结构必须全组织统一,因为这些是沟通语言。但具体的分数阈值可以让各产品线自己校准,比如 A 产品线把 P0 阈值设在 300 分,B 产品线设在 250 分,只要理由写清楚就可以。
唯一不能自治的是跨团队缺陷的裁决权。凡是影响多个产品线的缺陷,优先级必须由统一的人裁定,否则永远扯不清。
5. 我自己的取舍原则
如果只能留一条原则,我会留这一条:优先处理"不可恢复"的问题,其次处理"不可绕过"的问题,最后才处理"看起来严重"的问题。
这个顺序背后的逻辑是:不可恢复的损失是一次性的、无法追回的;不可绕过的问题会让用户彻底停摆,产生立即的流失;而"看起来严重"往往只是表现形式刺眼,实际影响有限。
我见过太多团队把顺序搞反了。他们先修那些最显眼的崩溃,把静默的数据错误留在那里慢慢腐蚀。等到数据问题爆发的时候,需要修复的已经不只是代码,还有几百个客户的账。

八、把这件事做成可运转的机制
写到这里,我想回到最开始那个 3847 条缺陷的样本。那家公司在做完清理和流程改造之后,缺陷总数降到了 2100 多条,P0 占比从 41% 降到 7%,缺陷从提交到进入排期的平均时长从接近 60 小时降到 20 小时出头。这些数字本身不重要,重要的是他们终于能用优先级字段做资源分配了。
我想留给你的核心观点只有三个。第一,缺陷优先级是风险定价工具,不是技术评级,它的输出应该是资源分配决策,而不是一个标签。第二,优先级的可靠性取决于输入变量的结构化程度,五个变量填不清楚,任何评分模型都是摆设。第三,优先级会通胀,需要定期校准,一个季度不看,它就会退化成情绪表达。
如果你准备明天就开始动手,我建议按这个顺序:
- 把过去三个月的缺陷数据拉出来,算一下 P0 占比、P1 占比、高优缺陷平均停留时长、定级到排期的等待比这四个数。这四个数会告诉你现在处于哪个阶段。
- 在缺陷表单上加上"影响范围""可复现概率""是否有绕行方案""是否可恢复"四个结构化字段,先要求 P0 和 P1 必须填写,其他不强制。
- 指定每条产品线或每个基础服务的唯一优先级裁决人,并明确他有最终裁定权。
- 给所有 P0 和 P1 缺陷设置 14 天自动复查,超过 30 天未处理的升级到上一层管理者视图。
- 三个月后再算一次那四个数,对比变化。如果 P0 占比没降但高优缺陷停留时长降了,说明你的定级还是偏松,但响应能力在改善。
最后一句提醒:不要试图一次把所有流程都建起来。缺陷管理的改进是一个持续校准的过程,先把最痛的那个环节修好,跑三个月看数据,再决定下一步。急着上全套体系的团队,通常三个月后连表单都没人填了。
常见问题解答(FAQ)
1. Bug 优先级应该按什么标准划分?
我接手一个迭代时,常看到大家把“影响范围大”直接等同于最高优先级,但有些问题虽然影响人数多,用户还能绕开。我想知道有没有一套能让研发、测试和业务快速达成一致的判断方法?
先评估风险,再定处理顺序,不要只按报错严重程度或提单人的职级排队。一个实用的评估框架是分别看用户影响、业务损失、发生概率和绕行成本:每项按 1 至 5 分打分,影响分可用“用户影响+业务损失+绕行成本”衡量,发生概率单独记录。
举例:结算页面偶发报错,影响 5% 的用户,但刷新即可恢复,业务损失和绕行成本较低;相比之下,所有用户都无法提交订单,即使复现率暂时不高,也应优先处理。分数用于发现分歧,不应机械相加替代判断;若涉及资金、数据丢失、安全或合规,直接进入最高风险评审。
2. Bug 严重程度和优先级有什么区别?
我在缺陷评审里经常看到严重程度高的 Bug 被要求立刻修,但它可能只出现在内部测试环境;另一些看似轻微的问题却卡住了发布。我该怎样解释这两个概念,避免团队讨论时各说各话?
严重程度描述问题本身造成的影响,优先级描述团队应该多快处理它。前者更接近技术与用户后果,后者还要考虑发生环境、受影响用户、发布时间和可用绕行方案。例如,测试环境中导致服务进程崩溃的问题严重程度可能很高,但若生产环境不受影响,优先级未必高;
生产环境中按钮文案错误通常严重程度较低,但若文案会诱导用户确认错误扣款,优先级就应上调。缺陷单建议分开记录“严重程度”和“处理优先级”,并写明依据,避免把两个字段当成同义词。
3. 线上 Bug 出现后,项目负责人如何决定是否中断当前迭代?
我担心一有线上问题就打断开发,迭代计划会不断失控;但如果等到例会再处理,又可能扩大损失。有没有一种既能快速止损、又不让所有问题都变成紧急插单的处理方式?
先判断是否存在持续损失或不可逆后果,再决定是否中断迭代。若用户无法完成关键交易、数据正在丢失、存在安全风险,或没有可靠绕行方案,应立即止损,必要时回滚、关闭相关功能或暂停发布;同时指定一人负责影响范围确认,一人负责修复或缓解。
若问题影响有限且有可验证的临时方案,可记录受影响版本、用户范围和复查时间,排入最近的修复窗口。比如某线上问题影响约 2% 的用户,但替代流程能完成操作,可先监控错误率并在当天复核;如果影响比例快速上升,或替代流程也失败,就升级处理。关键是设定触发条件,而不是仅凭“线上”二字自动插队。
4. Bug 优先级定下来后,什么情况下应该重新评估?
我见过缺陷刚登记时被定为低优先级,后来因为用户投诉或新版本发布突然升级,团队却找不到当初判断的依据。我想建立一个不靠情绪和催促决定优先级的复核机制,应该跟踪哪些信号?
优先级不是永久标签;当影响范围、发生频率、绕行成本或发布时间发生变化时,就应复核。建议至少关注四类信号:错误率是否持续上升、是否出现新的受影响用户或关键客户、临时方案是否失效、缺陷是否阻塞发布或关联其他功能。每次调整都记录“原判断、变化证据、新等级、负责人和复核时间”。
例如,某低优先级缺陷最初只在少数旧设备出现;若一周内相关反馈从 2 起增至 20 起,且新版本扩大了受影响设备范围,就应重新评估,而不是因为单次催办直接升级。定期复核能让排序随风险变化,也便于事后检查判断是否合理。
核心关键词
文章包含AI辅助创作:Bug / 缺陷优先级教程:项目负责人风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/525869
读者评论
用过类似的乘积模型,最大的问题是离散档位太少。触发概率只有三档,填的人基本靠感觉,实际风险差三倍的缺陷最后得分一样。反倒是那句必填理由更有用,至少事后能看出当时是怎么想的。阈值也不用照搬,我们按季度分布重新校准过一次才勉强能用。
大多数缺陷的正确处置是不修”我认同,但观察区必须有人定期关单。我们两年前也建了 P3 池,现在攒了四千多条没人看的记录,搜也搜不准,等于把技术债换了个地方存。没有过期机制和责任人,不修和忘掉是一回事。
定级成本那笔账算得对,但结论可能反了。我们每周两小时的评审会之所以开不完,不是因为流程设计得重,而是定级权不在能拍板的人手上,会开成了对齐会。把定级权下放到单个产品负责人、只保留跨团队的争议升级通道之后,会议自己就短了,不需要砍。
