严重程度管理方法大全:跨部门团队Bug / 缺陷效率提升落地清单

去年冬天我帮一家约 1200 人的公司做缺陷流程复盘,打开他们某个季度的缺陷库,最高两档(P0/P1)合计占了 64%。同一时期,他们客户成功团队升级上来、真正造成业务中断的工单只有 11 个。这个缺口不是数据录错了,而是严重程度管理失效后的典型症状,分级表还挂在墙上,判据早就没人用了。更麻烦的是,当所有人都在喊"这个很严重"的时候,团队其实已经失去了排序能力,跨部门的排期会变成了情绪拉锯战。

这篇文章把我这几年在几十个跨部门团队里反复验证过的一套严重程度管理方法完整拆开,包括判据怎么写、谁有定级权、争议怎么仲裁、度量看什么,以及在不同规模和不同业务形态下该做哪些取舍。

一、核心结论:把严重程度从"感受"变成"可复核的刻度"

先把结论摆出来。严重程度管理做不好,90% 的原因不是团队不重视,而是从第一天起就把三个不同的东西混成了一个字段。

1. 严重程度是缺陷的客观属性,优先级是排期的结果

严重程度回答的是"这个缺陷坏到什么程度",优先级回答的是"我们什么时候修它"。前者由缺陷本身的技术与业务影响决定,后者由资源、时间窗、商业节奏共同决定。一个在冷门功能里的崩溃,严重程度可能是高,优先级却是低;一个文案错误出现在即将到来的发布会主视觉上,严重程度是低,优先级却是高。

这两件事一旦塞进同一个下拉框,团队就再也没有办法讨论"该不该现在修",只能争论"它到底严不严重"。争论的标的错了,会议就永远开不完。

2. 三个必须拆开的字段:严重程度、优先级、响应时限

我建议的最简结构是三个独立字段。严重程度由缺陷的客观判据决定,通常 3-5 档;优先级由产品与研发共同排定,通常 3-4 档;响应时限(SLA)挂在优先级上,而不是挂在严重程度上。三者解耦之后,"定级"和"排期"从一次争吵变成两次各司其职的判断。

很多团队把 SLA 直接绑在严重程度上,结果出现一个荒唐现象:一旦把缺陷标成最高档,就自动承诺 4 小时响应,于是"标高档"变成了给自己挖坑,研发的第一反应是把级别往下压。制度设计逼着人撒谎,这是最常见的一类管理自伤。

3. 严重程度管理只需要四件事

不要把它做成一个庞大的质量体系。真正起作用的是四件事,缺一件整套就会退化。

  • 可判定的判据表:每一档必须能用"看到什么现象"来识别,不能只用"严重、致命、一般"这类形容词。
  • 明确的定级责任人:谁定级、谁可以改、谁能否决,必须写清楚,且只有一个人对初判负责。
  • 有出口的争议机制:允许反对,但反对必须有时间盒和仲裁人,不能变成无限循环。
  • 定期校准的度量:不是统计缺陷数量,而是统计"分级质量",争议率、降级率、误判导致的线上事故。

4. 一个可以明天就启动的最小闭环

如果你现在就想动手,不用等流程文档写完,按这个顺序做,两周内能看到变化。

  1. 把现有的严重程度字段冻结一周,导出最近 200 条缺陷,统计各档占比。
  2. 找出占比最高的两档,让测试、研发、产品各挑 20 条,独立重新定级,记录分歧。
  3. 把分歧最多的那一档,拆成"可观测现象"级别的判据,每条判据配一个真实缺陷编号作为示例。
  4. 明确初判人是测试负责人,研发有权在 24 小时内提出异议,异议由技术负责人一人裁决,不设委员会。
  5. 两周后复盘争议率,目标从当前的两位数压到 5% 以内。

这套动作不需要采购任何工具,但它的效果取决于第 3 步,判据的质量。判据写不好,后面全是形式主义。

二、背景与真实场景:跨部门为什么必然在缺陷分级上打架

单团队做缺陷分级很少吵架,因为大家坐在同一片工位,对"坏成什么样"有共同的肌肉记忆。跨部门之后,这种默契消失了,取而代之的是三套完全不同的风险函数。

1. 一次真实的跨部门分级复盘

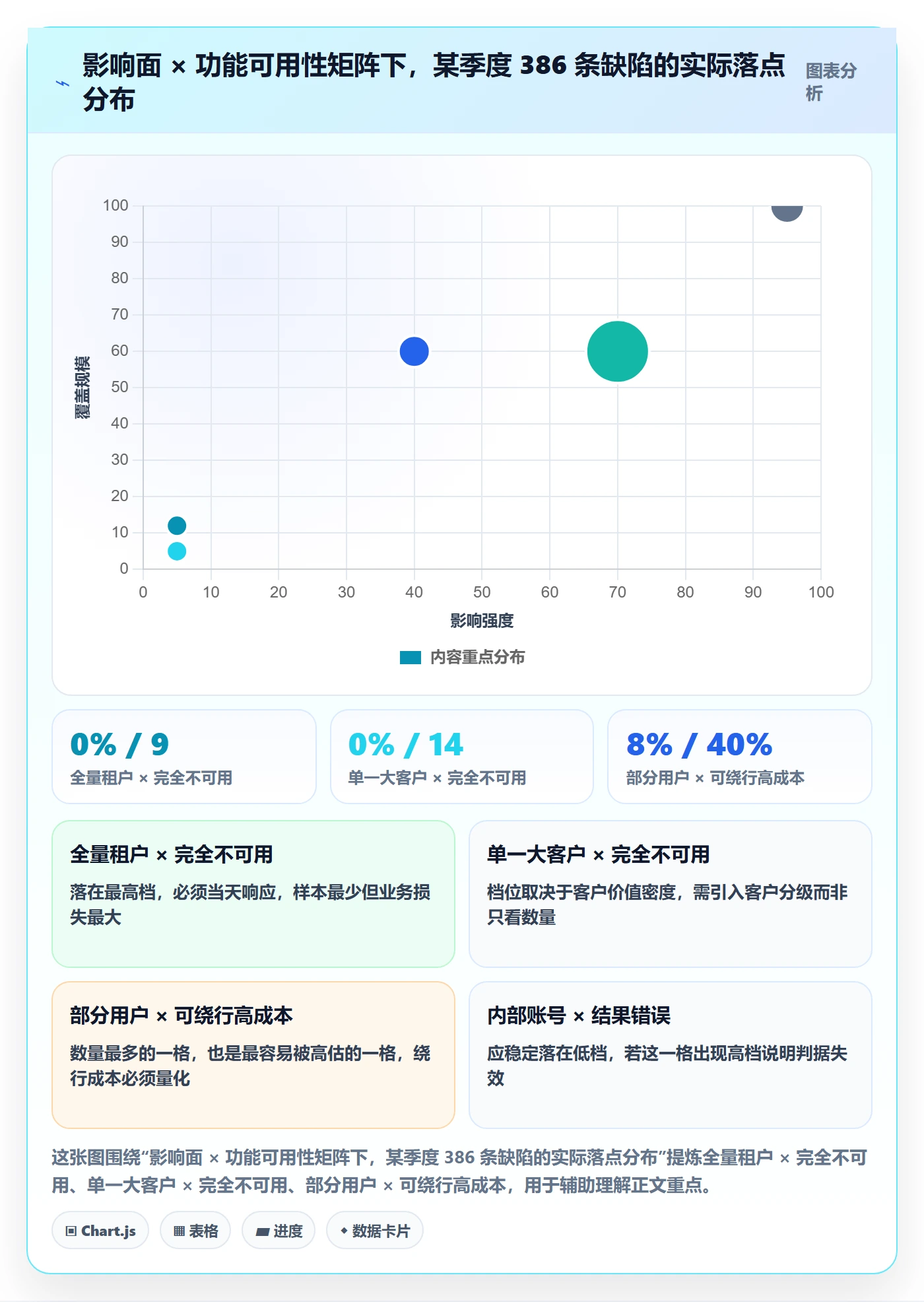

那家 1200 人的公司有三条产品线、一个共享的中台团队和一个独立的客户成功部门。缺陷从发现到修复要经过四道手:客户成功提报、测试复现、研发评估、产品排期。每一道手都会重新理解一次"严重程度",而四级理解之间没有任何校验。

我从他们的缺陷库里随机抽了 120 条,让四个角色在互不通气的情况下重新定级。结果非常难看:同一批缺陷,测试给出的最高档占比 31%,研发只给 8%,产品 14%,客户成功 27%。最高档的认定率相差近四倍,这意味着"严重程度"这个字段在跨部门协作里几乎不携带信息。

严重程度管理方法大全:跨部门团队Bug / 缺陷效率提升落地清单

2. 三种结构性冲突,不是态度问题

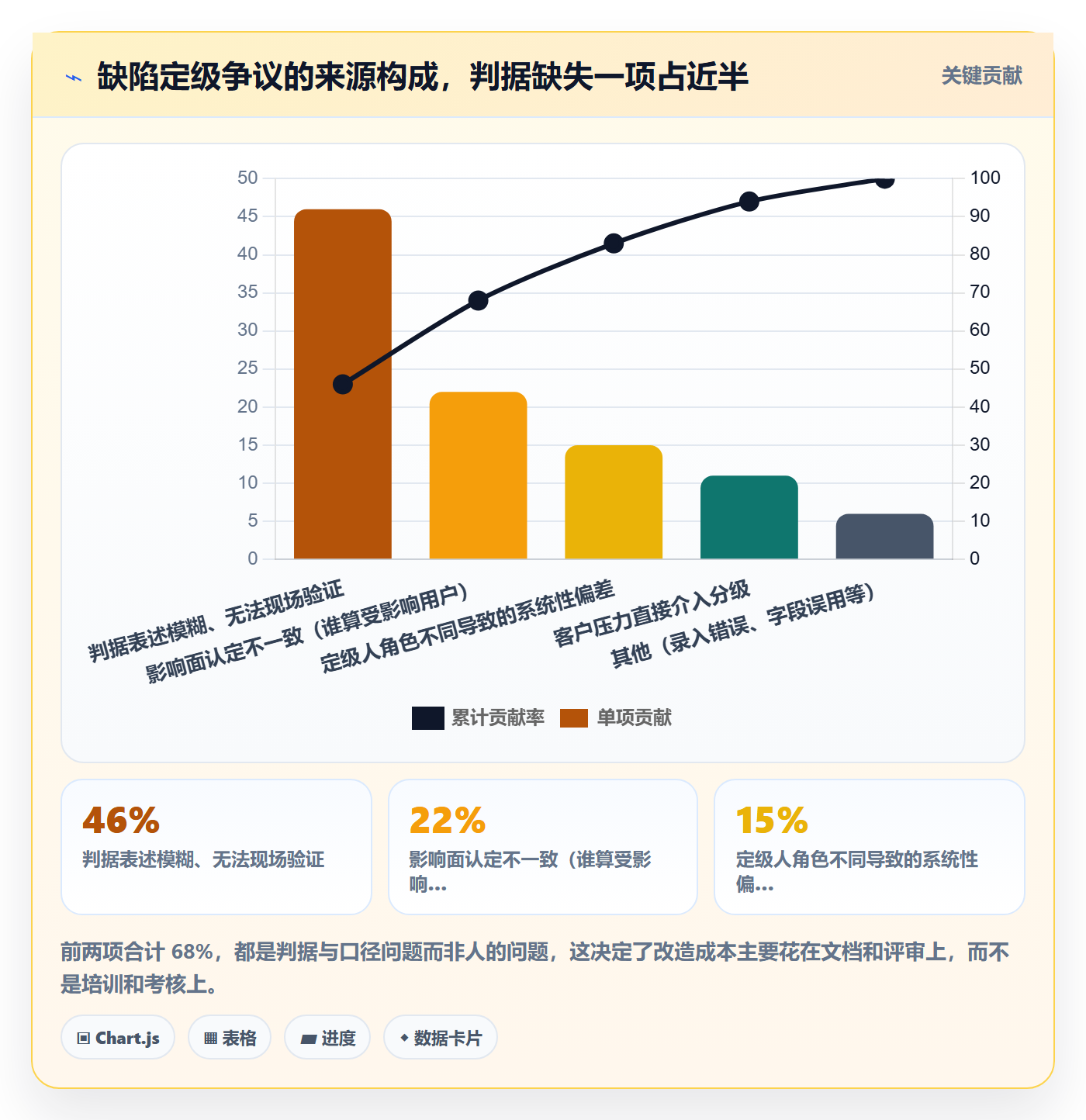

把这次复盘的分歧逐条归因,会发现几乎没有一条是"谁不负责",全部是立场差异带来的系统性偏差。

测试的偏差来自验证视角。测试的职责是证明缺陷存在,最有力的证据是"不可用""不可复现地崩溃""阻塞后续用例"。这三件事在测试的评价体系里都是高权重的,所以测试天然倾向高估。这不是激进,是职业本能。

研发的偏差来自修复视角。研发看到的第一个问题是"能不能绕过去"。有绕行方案的缺陷在研发眼里就是低一档,因为线上还在跑;没有绕行方案的才值得立刻停下手上工作。这个判断在工程上是合理的,但它系统性低估了绕行方案给用户带来的摩擦成本。

业务的偏差来自收入视角。客户成功只对已经发生的不满有感知,产品只对已签约客户有感知,而真实的影响面往往包含未投诉的沉默用户和内部操作人员。这两类人在缺陷库里没有代言人。

3. 严重程度通胀是怎么一步步形成的

通胀不是一次决策造成的,而是一个正反馈循环。我把它拆成五步,你大概率能在自己团队里对上号。

  1. 某次高优先级缺陷被漏掉,造成线上事故,复盘结论是"当初级别定低了"。
  2. 为了避免再次背锅,所有人开始就高不就低,最高档占比从 5% 涨到 15%。
  3. 最高档变多之后,研发开始对最高档脱敏,响应速度下降,真正的高危缺陷被淹没。
  4. 业务方发现"标高档也没用",于是升级到人盯人、群里 @ 全员,流程被绕过。
  5. 流程失效后,复盘结论又变成"分级没有约束力",于是加更多审批节点,进一步拖慢响应。

这个循环里,每一方的行为都是理性的,合起来却是集体失效。破解点不在第 2 步的"觉悟",而在第 3 步,只要最高档的数量受到结构性约束,通胀就无法自我强化。

4. 通胀的隐性成本,比你想的贵

多数团队只算"多修了几个不该现在修的缺陷",实际成本远不止于此。我在几家公司的度量里看到,通胀带来的成本至少有四块:分级会议时间、争议仲裁时间、因脱敏导致的真实高危缺陷延迟、以及跨部门信任损耗带来的额外沟通轮次。

其中最难量化也最贵的是第四块。当业务方不再相信缺陷库里的级别,他们就会建立自己的影子渠道,微信群、电话、当面拦截。这些渠道不产生记录,不进入度量,也无法复盘。三个月后你会发现,缺陷库的数据挺好看,线上的真实状况你一无所知。

三、七个最常见的误区,逐条拆开

下面这七条,是我在复盘里出现频率最高的。它们不是"注意点",而是会直接导致整套机制失效的结构性错误。

1. 误区一:把严重程度当优先级用

这是最普遍的一条。表现形式是缺陷库里只有一个"优先级"字段,或者有两个字段但永远同增同减。后果是团队丧失了对"重要但不紧急"这类缺陷的处理能力,它们既不会被标成高优先级,也不会被单独统计,最后烂在库里。

判断自己有没有中招,看一个指标就够了:严重程度和优先级的交叉分布里,是否存在"高严重+低优先级"这一格。如果这一格长期为空,说明两个字段实际上是一个字段。

2. 误区二:用严重程度代替排期承诺

有些团队为了让缺陷"看起来被重视",把严重程度当成给业务方的答复。"这个我们标 P0 了",意思是"我们知道了,会尽快"。但 P0 既不等于排期,也不等于交付时间,业务方拿到的是一个无法验证的承诺。

正确的做法是分两次答复:第一次用严重程度确认"我们认同它坏到什么程度",第二次用优先级和排期确认"我们什么时候修"。两次答复分开,业务方的预期才可控。

3. 误区三:判据写成形容词,而不是现象

"系统崩溃""严重影响使用""一般性问题",这类描述在实际定级时毫无约束力,因为每个人对"严重"的阈值不同。判据必须写成别人可以现场验证的现象。

对比一下两种写法。前者是形容词版,后者是现象版,实测分歧率能差 3 倍以上。

【形容词版判据(无效)】
P0:系统完全不可用,影响严重

P1:主要功能受损,影响较大

P2:一般功能问题

P3:轻微问题,不影响使用

【现象版判据(有效)】

P0:

核心交易链路任意一步返回 5xx 且持续 > 5 分钟

已登录用户 100% 无法进入首页

数据出现不可逆错误(账目金额错误、订单丢失)

无任何绕行方案,且影响全部付费租户

P1:

单一租户的核心功能不可用,其他租户正常

存在绕行方案,但绕行步骤 > 3 步或需要人工介入

性能劣化导致主流程耗时超过基线 3 倍

影响全部用户但仅限于非核心路径(如导出、通知)

P2:

功能可用但结果不正确,且有明确的手工修正路径

影响面 < 10% 的用户,或仅影响内部账号

视觉/文案错误出现在非核心页面

P3:

不影响任何操作的显示问题

日志、监控类非用户可见的异常

现象版判据的关键在于每条都能对应一个"现场可验证的事实",而不是一个"需要主观评价的判断"。写判据的时候,一个好用的自检是:这条判据能不能让一个刚入职两周的测试同学独立判定?不能,就还得改。

4. 误区四:谁发现谁定级

表面上看很合理,实际上把定级权交给了最没有全局信息的人。客户成功发现的问题,他看不到代码层面的影响范围;研发自测发现的问题,他看不到客户侧的履约风险。

定级需要的是全局信息,不是发现权。我的建议是:发现人只负责填写"现象描述 + 复现步骤 + 影响对象",初判由固定角色(通常是测试负责人或专职的缺陷管理员)完成,研发和产品各有一次异议权。把"发现"和"定级"拆开,是跨部门分级能跑通的前提。

5. 误区五:只统计数量,不校准质量

大量团队的质量报表长这样:本月新增缺陷 320 个,修复 280 个,遗留 40 个。这类报表对严重程度管理毫无帮助,因为它不反映"分级准不准"。

真正需要的是四个质量指标:定级争议率(提出异议的缺陷占比)、降级率(事后被调低档位的占比)、漏判率(低档缺陷事后造成线上事故的占比)、定级耗时(从提交到级别确定的中位时长)。这四个指标一起看,才能判断分级机制是在工作还是在走过场。

6. 误区六:所有团队共用一套 SLA

中台团队和业务前台团队共用一套响应时限,几乎必然失效。中台的一个缺陷可能影响五个业务方,响应压力巨大;业务前台的一个缺陷可能只影响一条产品线,但对外承诺很硬。用同一套时限,结果是一边长期超标,一边长期闲置。

SLA 应该按"影响对象的价值密度"分层,而不是按缺陷本身的严重程度。同样是 P1,影响一个年费百万的客户和影响一个试用账号,响应时限不该一样。

7. 误区七:把严重程度当成追责工具

这是最伤团队的一条。一旦"你当初把它定低了"变成复盘会上的定性结论,所有人都会在下一次定级时选择保守。保守的代价是通胀,通胀的代价是整个分级体系失去区分度。

严重程度是协作工具,不是考核工具。复盘应该看"判据是否需要补充",而不是"谁定错了"。如果一定要追责,追的是"判据缺失",不是"个人判断"。

严重程度管理方法大全:跨部门团队Bug / 缺陷效率提升落地清单

四、专业判断逻辑:一套可落地的分级判定模型

讲完误区,进入方法本身。这套模型我在不同规模的组织里用过,核心是两个正交维度加三条治理规则。维度决定"怎么判",治理规则决定"判错了怎么办"。

1. 两个正交维度:影响面 × 功能可用性

不要用五个形容词去描述严重程度,用两个客观维度交叉。影响面回答"多少人、多重要的对象受影响",功能可用性回答"受影响之后还能不能干活"。这两个维度正交,交叉出来的格子天然对应不同的严重档位。

影响面建议分四档:全部付费租户、单一大客户或单一租户、部分用户(有明确比例)、内部或个别账号。功能可用性建议分四档:完全不可用、可绕行但成本高、结果错误但有手工修正、仅显示异常。四乘四共十六格,收敛到 4-5 个严重档位即可。

严重程度管理方法大全:跨部门团队Bug / 缺陷效率提升落地清单

2. 判据要写成"可观测现象",并且必须配真实样本

每一条判据后面都应该挂一个缺陷编号,作为这个档位的"标准样本"。这是我在实践里发现最有效的一个小动作,判据是抽象的,样本是具体的,人比较两个具体案例的能力远强于理解一段抽象描述。

样本要定期轮换。每个季度从争议最少的档位里挑一条,替换掉旧的样本,让判据始终贴着当前的产品形态。产品形态变了而判据没变,是分级失准的第二大来源,仅次于判据模糊。

3. 定级权归属与举证责任

定级权必须唯一,但异议权要开放。我的默认配置是:初判人固定为测试负责人或缺陷管理员,24 小时内完成;研发、产品、客户成功各有一次异议权,异议必须附带证据,不能只说"我觉得没那么严重"。

证据的形态也要规定清楚。研发提异议,需要给出绕行方案和验证步骤;产品提异议,需要给出受影响客户清单;客户成功提异议,需要给出客户原话和履约风险说明。谁提异议谁举证,这一条能过滤掉大部分情绪化反对。

4. 争议仲裁的时间盒机制

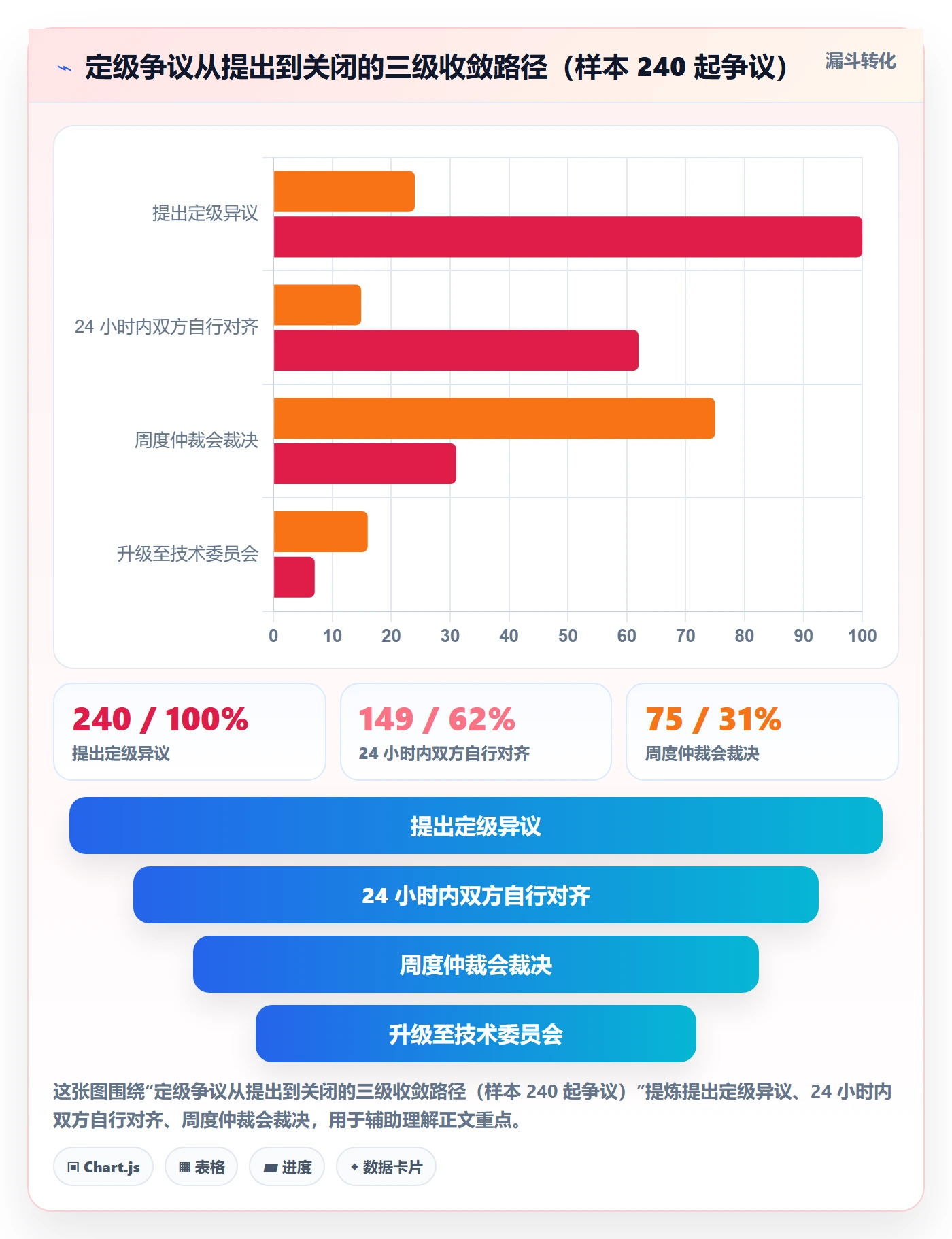

争议机制最大的风险不是判错,而是无限循环。一个缺陷在三个部门之间来回改级别,两周过去还在讨论,这比一开始就判错更糟。所以仲裁必须时间盒,且层级要少。

我通常设计成三级,每级都有明确时限和唯一裁决人。第一级是初判人与异议人在 24 小时内自行对齐,能解决六成;第二级进入每周一次的定级仲裁会,由技术负责人裁决,不超过 30 分钟;第三级只处理跨产品线的系统性争议,由技术委员会月度处理。绝大多数团队在第二级就能收敛。

严重程度管理方法大全:跨部门团队Bug / 缺陷效率提升落地清单

5. 降级机制:让定级可以往下走

几乎所有团队都设计了升级通道,很少有团队设计降级通道。结果是级别只升不降,通胀无法逆转。

降级应该有两个触发点。一是修复过程中发现真实影响小于初判,由修复人提交降级并说明原因;二是复现失败或影响面缩小,由初判人主动降级。降级不需要走仲裁,但必须记录,因为它是最有价值的校准数据,降级率持续偏高的档位,就是判据写得最差的档位。

6. 三层解耦:严重程度、优先级、SLA 各管一段

把三层的关系写清楚,跨部门协作里的很多争论会自动消失。

层级 回答的问题 决定人 可变性 出错后果
严重程度 坏到什么程度 固定初判人 低,需证据才能改 排序失真、高危缺陷被淹没
优先级 什么时候修 产品 + 研发共同 高,随迭代调整 重要缺陷长期积压
响应时限 多久内必须有人动 流程owner按客户分层 中,按客户等级分档 对外承诺违约、客户流失

这张表建议直接贴在缺陷模板的说明里。我见过最有效的做法是把它做成提交表单顶部的一行提示,让每个提缺陷的人在填之前就知道自己在填什么。

7. 度量分级质量,而不是缺陷数量

最后是度量。分级质量是可以被量化的,而且不需要复杂的报表系统,四个指标加一个分布就够了。

  • 定级争议率:有异议的缺陷 / 总缺陷,健康值 5% 以下。
  • 降级率:被下调档位的缺陷 / 总缺陷,健康值 3%-8%,过低说明不敢降,过高说明判据失效。
  • 漏判率:低档缺陷事后引发线上事故的比例,健康值 1% 以下。
  • 定级中位耗时:从提交到级别锁定,健康值 4 小时以内。
  • 档位分布:最高档占比长期超过 10%,基本可以判定为通胀。

注意降级率的健康区间是双向的。降级率为零不是好事,它通常意味着没人敢动级别,而不是判得准。这个反直觉的判据,我在复盘里用来识别"表面平静实则僵化"的团队特别有效。

五、案例与数据观察:一家 900 人企业的 14 周改造

前面讲的是方法,这一节讲一个完整案例。以下数据来自我 2023-2024 年参与的流程复盘样本,已做脱敏处理;工具侧的配置细节参照我在中大型企业缺陷管理平台 PingCode 上的实施记录,这类 100 人以上、多部门协同的组织是它主要服务的场景。

1. 改造前的基线

这家公司约 900 人,研发 420 人,分五个业务团队加一个中台,客户成功 60 人。改造前的状态很典型:缺陷库里有严重程度和优先级两个字段,但严重程度实际由提交人自选;最高两档合计占比 64%;每周有一次两小时的缺陷评审会,其中一半时间在争论级别;线上事故季度 9 起,事后复盘有 5 起被判定为"当初级别定低了"。

最刺痛管理层的一个数字是:真实高危缺陷从提交到被排入迭代,中位耗时 6.2 天。而他们对外承诺的响应时限是 24 小时。承诺和现实之间差了六倍,原因是高危缺陷被淹没在大量被标为高危的普通缺陷里。

2. 14 周做了什么

改造分三个阶段,每阶段四周左右,没有一次性推翻旧流程。

第一阶段(第 1-4 周):只做判据和字段拆分。把严重程度改成四档,每档写 6-8 条现象判据,每条挂一个历史缺陷作为样本。同时新增独立的优先级字段和响应时限字段,把原来混在一起的语义拆开。这一步没有改任何工具配置,只在文档和模板层面动。

第二阶段(第 5-9 周):定级权收口和争议机制上线。初判权收归各业务团队的测试负责人,提交人只填现象。在 PingCode 里配置了自定义字段和工作流:严重程度字段仅初判人和管理员可编辑,其他人提交修改申请;异议以子任务形式挂在缺陷下,超 24 小时未处理自动提醒,48 小时未闭环自动升级给技术负责人。

第三阶段(第 10-14 周):度量和校准。建立了四个质量指标的周报,用平台自带的自定义报表配置,每周五自动生成。同时启动每两周一次的判据评审,只做一件事:把降级率最高的那一档判据重写。

3. 关键配置示例

工具侧的配置不需要复杂,核心是把治理规则变成不可绕过的约束。下面是他们实际使用的字段与自动化规则结构,用平台的自定义字段和自动化规则都能实现。

# 缺陷字段定义(节选)
severity: # 严重程度,四档,仅初判人可改

S1_critical # 全量不可用 / 不可逆数据错误

S2_major # 单租户核心不可用 / 绕行成本高

S3_normal # 功能可用但结果错 / 影响面有限

S4_minor # 仅显示异常 / 内部可见问题

priority: # 优先级,与 severity 解耦

P0_now # 本迭代必须处理

P1_next # 下个迭代

P2_backlog # 排入待办池

P3_watch # 观察,不排期

sla_tier: # 响应时限,按客户价值密度分档

T1_enterprise # 4 小时响应

T2_growth # 1 个工作日

T3_standard # 3 个工作日

affected_scope: # 影响面,必填,用于定级举证

all_tenants

single_tenant

partial_users # 需填写受影响用户比例

internal_only

workaround: # 是否存在绕行方案,必填

none

manual_high_cost

manual_low_cost

自动化规则(节选)

rule: severity_change_guard

trigger: severity 字段被非初判人修改

action: 转为修改申请子任务,需初判人 24 小时内确认

rule: dispute_escalation

trigger: 异议子任务创建后 24 小时未关闭

action: 通知技术负责人,并进入周度仲裁会议程

rule: inflation_alert

trigger: 某团队 S1 占比连续两周 > 10%

action: 触发判据评审,冻结该团队新提交的 S1 自动通过

rule: downgrade_tracking

trigger: severity 由 S1/S2 下调至更低档

action: 记录降级原因标签,进入月度校准报表

注意最后两条规则的设计意图。通胀告警不是惩罚,而是触发评审的信号;降级追踪不是追责,而是判据质量的采样。这两条如果做成考核指标,整个机制会在一个月内被规避掉。

4. 14 周后的数据

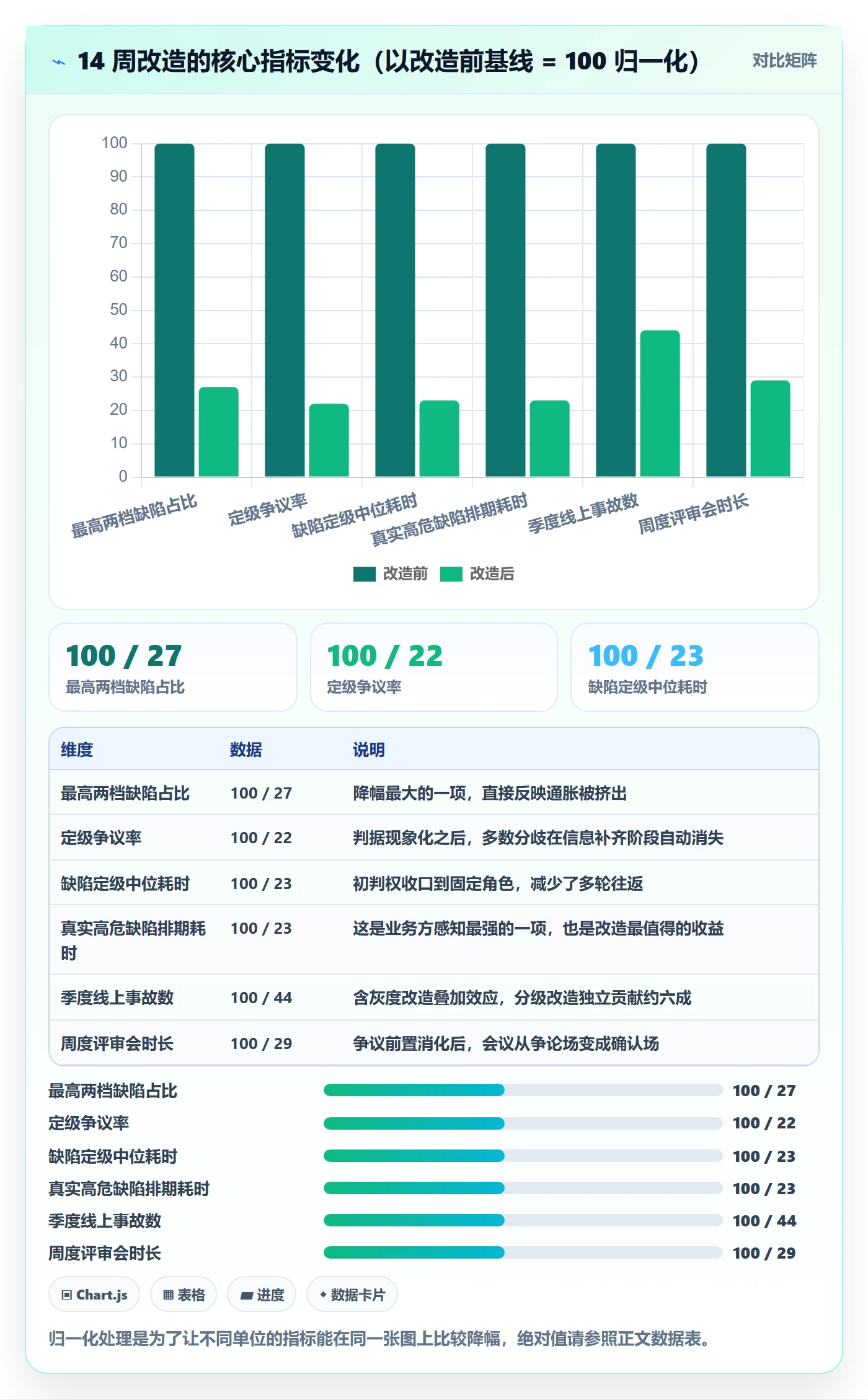

改造后的变化比我预期的大,尤其是真实高危缺陷的排期速度。下表是改造前基线(改造前 8 周均值)与改造后(第 12-14 周均值)的对比,数据来自平台报表导出,口径一致。

指标 改造前 改造后 变化 口径说明
最高两档缺陷占比 64% 17% -47 个百分点 同期缺陷总量基本持平(±6%)
定级争议率 18% 4% -14 个百分点 提出异议的缺陷 / 总缺陷
缺陷定级中位耗时 3.5 天 0.8 天 -77% 提交到级别锁定
真实高危缺陷进入迭代的中位耗时 6.2 天 1.4 天 -77% 以事后确认为高危的缺陷为样本
季度线上事故数 9 起 4 起 -56% 造成客户可见中断的才算
周度缺陷评审会时长 120 分钟 35 分钟 -71% 含仲裁环节

有一点要坦白:线上事故下降不能全部归因于分级改造。同期他们还做了发布流程的灰度改造,两者有叠加效应。我在复盘时用缺陷级别与事故的关联做了简单归因,分级改造的独立贡献大概在六成左右,剩下的属于流程叠加。这个数字不精确,但方向是清楚的。

严重程度管理方法大全:跨部门团队Bug / 缺陷效率提升落地清单

5. 一个失败案例:只上工具不改流程

同期我还跟进了一家规模相近的公司,他们做了几乎一样的工具配置,但结果完全相反。差别只有一处:他们把初判权留给了提交人,只是增加了一个"必须填写严重程度依据"的必填文本字段。

三周后,那个文本字段里的内容高度同质化,"影响客户使用""比较严重""客户催了"。工具强制执行了填报,但没有任何判定标准,于是所有人用同一套话术通过校验。六个月后他们的最高两档占比从 58% 涨到了 71%,比改造前更糟。

工具能强制执行流程,但不能替代判据。这是我在所有缺陷管理项目里最想强调的一句话。上线一个字段只要一天,写出一套能用的判据要四周,而后者才是决定成败的部分。

6. 数据的口径提醒

上面所有数字都依赖一个前提:缺陷库的记录是完整的。如果你的团队存在大量绕过系统直接沟通的缺陷,那么报表上的改善可能只是把问题挤出了视野。改造前后都要做一次"影子渠道抽查",问客户成功和一线支持:过去两周有多少问题是没进系统的。这个数字比任何报表都诚实。

六、不同情况下的行动建议

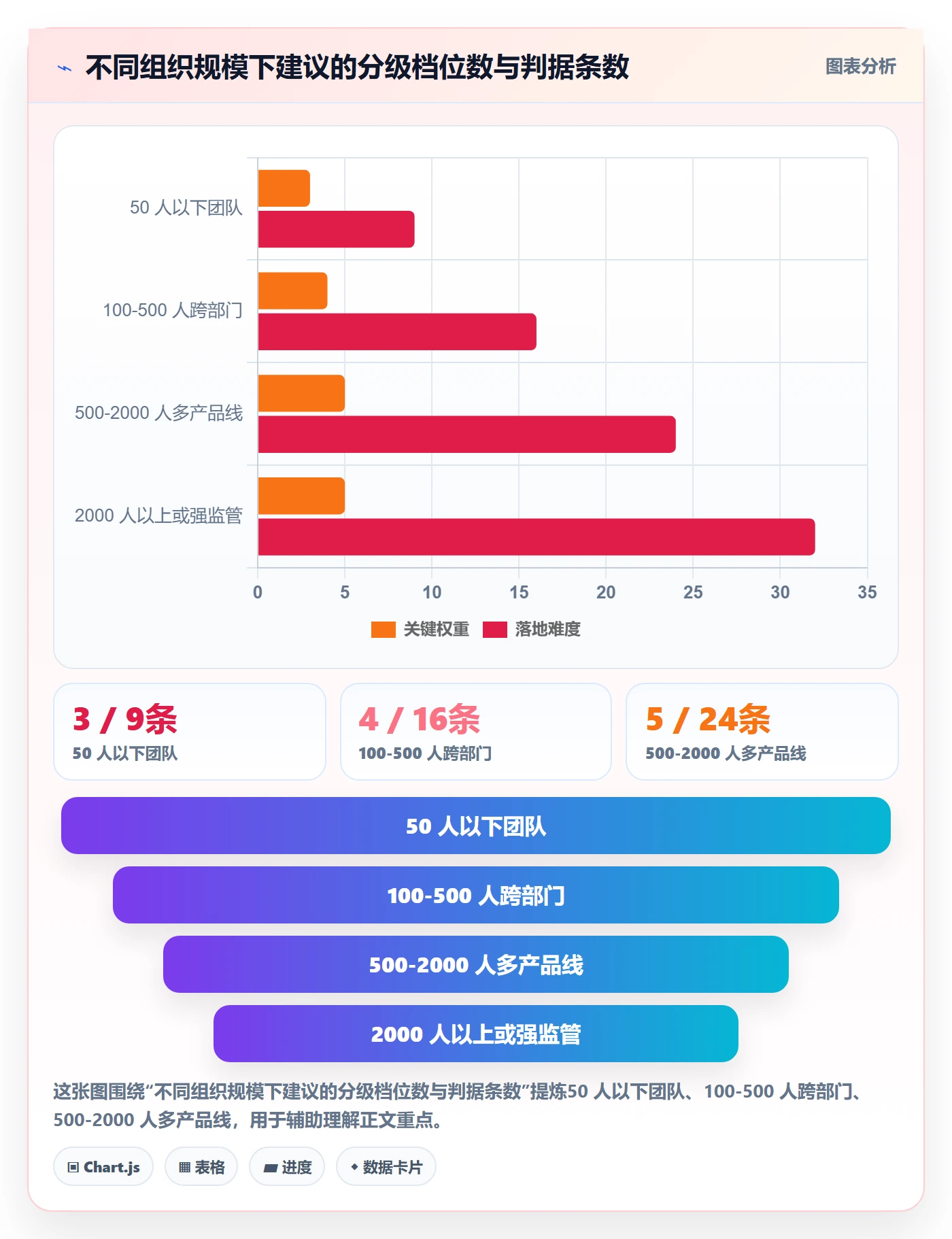

方法不能照抄,规模、业务形态、合规要求不同,落地路径差别很大。下面按六种常见情况给具体建议。

1. 50 人以下团队:三档足够,别搞治理

小团队的信息传递靠面对面,分级的主要作用是防止"全都紧急"。建议只用三档:阻塞、影响、轻微。判据写六到九条就够,挂在缺陷模板的说明里,不做仲裁会,不做度量报表。

这个阶段唯一值得坚持的习惯是:提交人只填现象,不填级别。级别由当班的研发负责人一句话定,定完就往下走。引入复杂的治理机制在这个规模是纯负担。

2. 100-500 人跨部门团队:四档 + 固定初判人

这是最容易出现分级通胀的规模区间。部门墙开始形成,信息开始不对称,但还没到需要委员会的程度。建议四档,判据 16 条左右,初判权固定在测试负责人,设一个 24 小时自证期,超时由技术负责人裁决。

这个规模我建议一定要上系统,因为跨部门的异议需要留痕。这里的价值不在于工具功能多强,而在于"谁在什么时候改了什么级别"有据可查。PingCode 这类面向中大型组织的平台在这个规模比较合适,字段权限、工作流和自动化规则能覆盖前面说的三层解耦;团队更小、流程更轻的时候,用简单的工单表也能凑合。

3. 500-2000 人多产品线:五档 + 分层仲裁

到了这个规模,最麻烦的是跨产品线的口径不一致。A 产品线的 S2 和 B 产品线的 S2 可能完全不是一回事,跨产品线汇总报表就没有意义了。建议五档,并且在判据里明确"本产品线的基线"。

同时必须建立分层仲裁:产品线内由技术负责人裁决,跨产品线由架构组或技术委员会月度处理。度量要按产品线拆开看,不要只看公司级的总分布,否则一个产品线的通胀会掩盖另一个产品线的健康。

4. 有对外 SLA 的 To B 业务:把响应时限独立出来

有合同约束的业务,响应时限必须独立于严重程度,按客户价值密度分档。同一档严重程度的缺陷,在 T1 客户和 T3 客户上的响应时限可以差三倍,这在商业上是合理的,但必须在流程里写明白,否则一线会觉得自己在被不公平地催。

建议把"客户等级"做成缺陷的必填字段,而不是靠人记。这一条我见过太多团队漏掉,最后变成销售在群里喊"这是战略客户",然后所有流程让路。让路本身没问题,问题是让路不留痕,下次还得再喊一遍。

5. 软硬件结合的产品:增加"现场可恢复性"维度

纯软件团队用影响面 × 可用性两个维度就够,软硬结合的产品需要加第三个维度:现场能否通过远程或用户自助恢复。一个需要工程师上门的缺陷,即使影响面小,严重程度也应该更高,因为恢复成本是软件缺陷的几十倍。

这个维度的判据要写得很具体,比如"是否需要返厂""是否需要现场固件重刷""用户能否自行重启恢复"。三条判据能把大部分争议挡掉。

6. 强监管行业:把合规影响做成独立标记

金融、医疗、汽车电子这类行业,缺陷的影响不只在功能层面,还在合规层面。建议不要把这些塞进严重程度的五档里,而是做成独立的多选标记:涉及数据合规、涉及安全漏洞、涉及监管报送。

合规标记与严重程度正交,各自独立升级。一个轻微级别的显示缺陷如果涉及个人信息展示,它需要走合规通道,但严重程度仍然是轻微。把两件事混在一起,会导致所有合规相关缺陷都被标成最高档,反过来又制造通胀。

严重程度管理方法大全:跨部门团队Bug / 缺陷效率提升落地清单

七、不同情况下的取舍:没有最优解,只有代价不同的选择

方法讲完,最后讲取舍。这些选择没有标准答案,但每一个都有明确的代价,你需要知道自己买的是什么。

1. 三档还是五档:区分度 vs 维护成本

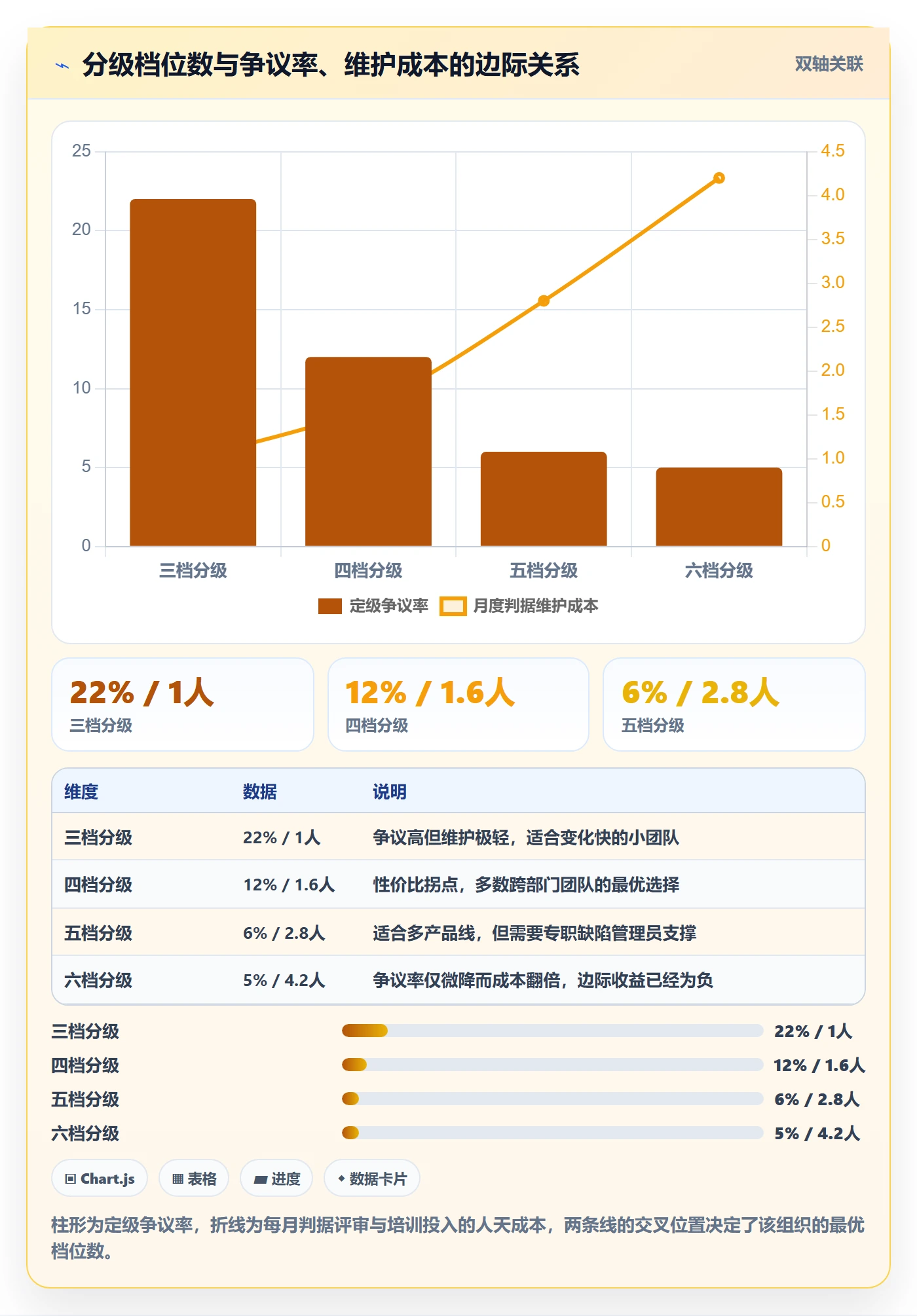

档位越多,区分度越高,但判据维护成本和争议率也越高。我的经验数据是:三档的争议率约 22%,四档降到 12%,五档 6%,六档只降到 5% 但维护成本翻倍。

四档到五档之间是性价比拐点。再往上加档位,团队的执行一致性会明显下降,因为人记不住那么多判据。如果你的团队已经在五档上挣扎,往四档退一步往往比继续加培训更有效。

严重程度管理方法大全:跨部门团队Bug / 缺陷效率提升落地清单

2. 测试定级还是联合定级:效率 vs 认同

固定初判人效率高,但业务方容易觉得"级别是测试一个人说了算"。联合定级认同度高,但每次要拉三个人,跨时区团队基本不可行。

我的建议是单人初判 + 开放异议 + 定期轮值。初判人固定,但每个季度轮换一次,让研发和产品都当过初判人。轮到过一次,就理解了判据的边界在哪,异议也会变得更有建设性。这个动作成本很低,对信任的改善却很明显。

3. 强制仲裁会还是异步仲裁:确定性 vs 节奏

强制仲裁会的好处是有确定出口,坏处是占用整块时间。异步仲裁省时间,但容易拖。我的经验是:争议量大于每周 20 起时必须开会,小于 5 起时用异步就够了。

中间地带可以折中:不设固定会议,只设固定的截止时间(比如每周四 18:00 由技术负责人批量处理当周未闭环的争议)。这样既有确定性,又不用占所有人的时间。

4. 工具强约束还是文化引导:可控 vs 灵活

工具强约束(字段权限、必填校验、自动化升级)能保证执行率,代价是灵活性下降,特殊情况需要走例外流程。文化引导灵活,但在跨部门场景里几乎必然失效,因为没有共同的行为准则时,人只会按自己部门的习惯走。

跨部门场景我倾向工具强约束,但只约束三件事:谁能改级别、异议必须带证据、超时必须升级。其他都不要约束,尤其是不要约束"必须填多少字的说明",那只会催生废话。

5. 度量数量还是度量质量:可见性 vs 真实性

数量类指标(新增、修复、遗留)容易统计,但会诱导行为。缺陷数一旦成为考核项,团队会拆分缺陷、延迟录入、把问题转到系统外。质量类指标(争议率、降级率、漏判率)难统计,但不易被操纵。

取舍建议:数量指标只用于容量规划,不进考核;质量指标进复盘,但不与个人绩效挂钩。一旦质量指标和个人绩效挂钩,它会迅速退化成另一种数量指标。

6. 自动化到什么程度:一致性 vs 例外处理

自动化能保证一致性,但缺陷管理里总有大量例外。我的建议是自动化只做三类事:状态流转的提醒与升级、字段权限的强制、报表的定期生成。定级本身不要自动化,用关键词匹配自动定级的方案我试过三次,准确率都不超过 60%,而且错得毫无规律,比人工更糟。

取舍点 选左边你会得到 选右边你会付出 我的默认建议
档位数:3 档 vs 5 档 执行一致、维护轻 区分度不足、跨产品线难对齐 跨部门团队用 4 档
定级权:单人 vs 联合 效率高、责任清晰 认同度低、易被质疑 单人初判 + 季度轮值
仲裁:开会 vs 异步 确定性强 占用整块时间 争议 > 20 起/周 才开会
约束:工具 vs 文化 执行率有保障 灵活性下降、需例外通道 只强约束三件事
度量:数量 vs 质量 易统计、可视性强 易被操纵、归因困难 数量做容量,质量做复盘
自动化:全自动 vs 半自动 一致性高 例外处理成本高 只自动化流转和权限

7. 一个容易被忽略的取舍:改造节奏

一次性推翻旧流程,见效快但阻力大,容易在执行层阳奉阴违;分阶段推进,阻力小但周期长,中间状态会让团队困惑"到底按哪套走"。

我的经验是分三阶段,但每个阶段必须有明确的"生效日"和"废弃日"。最怕的是新旧并行且没有截止时间,那种状态下团队会自动选择阻力最小的那套,通常是旧的那套。模糊的过渡期,比错误的流程更消耗组织。

八、下一步:把这张清单变成你团队的第一周动作

回到开头那个 23% 的 P0 占比。这个数字之所以刺眼,不是因为团队不努力,而是因为从来没有人问过"我们凭什么说它严重"。严重程度管理的本质,是把一个所有人都在凭感觉做的判断,变成一个有判据、有责任人、有出口、有校准的组织能力。

我想强调三个和主流说法不太一样的观点。第一,严重程度通胀不是态度问题,是制度设计问题,把 SLA 绑在严重程度上、把定级权交给提交人、把降级通道封死,任何一条都足以制造通胀,光靠强调"要客观"没有用。第二,降级率为零是一个危险信号,它意味着级别只能上不能下,校准机制已经失效。第三,判据的质量比工具的先进程度重要一个数量级,我见过用最简单工单表跑得非常好的团队,也见过用最贵平台但在三个月内彻底形式化的团队。

如果你打算这周就动手,按这个顺序走,不要跳步。

  1. 今天:导出最近 200 条缺陷,统计各严重档位占比。最高两档超过 30%,你就有明确的改造理由。
  2. 本周:让测试、研发、产品各挑 20 条独立重新定级,算出分歧率。这个数字是你的改造基线,也是说服管理层最有力的材料。
  3. 下周:只做一件事,把分歧最多的那一档,重写成 6-8 条可现场验证的现象判据,每条挂一个真实缺陷编号做样本。
  4. 第三周:把初判权收口到一个角色,开放 24 小时异议窗口,指定唯一裁决人。不设委员会。
  5. 第四周起:每周只看四个数字,争议率、降级率、漏判率、定级中位耗时。任何一项异常,回去改判据,不要改人。

这套动作不需要预算,不需要采购,也不需要等组织架构调整。它唯一需要的是有人愿意花四个星期,把"严重"这两个字拆成别人能验证的句子。做到了,跨部门的排期会会安静很多,不是因为大家不吵了,而是因为该吵的事情在第一周就已经吵完了。

常见问题解答(FAQ)

1. Bug 严重程度和修复优先级有什么区别?

我在跨部门项目里经常遇到开发说“这个不严重”,业务却认为必须马上修的情况。严重程度和优先级到底该怎么区分,才能避免大家只围着一个等级争论?

严重程度描述缺陷造成的影响,优先级描述团队何时处理;前者尽量依据用户与系统影响判断,后者还要考虑业务节点、绕行方案、修复成本和依赖关系。例如,某报表页面在低频场景下显示错位,影响范围小且有替代路径,严重程度可以较低;但若它恰好阻断次日上线验收,优先级仍可能很高。

建议缺陷单分别记录“影响范围、功能损害、是否有绕行方案”和“修复期限、业务依据、决策人”,避免用“高优先级”掩盖影响判断不清。

2. 跨部门团队怎样制定可执行的 Bug 严重程度分级标准?

我想给研发、测试和业务团队统一一套严重程度标准,但担心最后变成每个人凭感觉选等级。分几级比较合适,哪些判断条件能让不同团队的结论更一致?

四级通常足以覆盖多数团队的分流需要,关键不是等级名称,而是每级都有可观察的判定条件。可以把系统不可用、核心数据丢失或安全风险列为最高级;核心流程大面积受阻且没有绕行方案列为高等级;局部功能异常但有可接受的替代路径列为中等级;文案、样式等不影响主要任务的问题列为低等级。

实际评审时要求提交人补充受影响用户或业务范围、复现条件、损害结果和绕行方式;信息不足时先标记“待确认”,不要默认定为低级。先用近一个月的缺陷做回溯校准,再试运行两周,检查相邻等级是否频繁争议,比一次性追求完美定义更有效。

3. 业务和研发对缺陷严重程度意见不一致时,应该由谁拍板?

我遇到过业务认为问题会影响客户,研发却认为只是边缘场景,双方在缺陷单里来回留言,处理时间反而被拖长。有没有一种既不让单方垄断判断、又能快速定级的流程?

不要让“谁提缺陷谁定级”或“由研发单独定级”成为默认规则。可以由测试或缺陷协调人主持短时分诊:提交方提供复现证据与业务影响,研发判断技术范围和修复风险,产品或业务负责人确认用户损害与时限;涉及数据、安全或合规风险时,邀请对应责任人参与。

设定明确时限,例如普通缺陷在一个工作日内完成定级,高风险事件立即升级处理;若证据不足,先给临时等级并写明待核实事项和复核时间。这样既能先采取保护措施,也避免把未经证实的影响永久固化为等级。

4. 如何判断严重程度管理是否真正提升了缺陷处理效率?

我担心团队上线了分级规则后,只是缺陷单上的等级填得更整齐,实际修复速度并没有变化。应该看哪些指标,才能分辨流程有效、规则失真还是资源不足?

不要只统计各等级缺陷数量,因为数量变化可能来自提报习惯,而非质量改善。建议同时看高严重程度缺陷从发现到确认、从确认到缓解或修复的时间,超时比例,重新打开率,以及定级后被上调或下调的比例。

举例来说,连续四周观察发现最高等级缺陷的确认时间缩短,但修复时间不变,说明响应变快了,瓶颈可能在修复资源或发布依赖;若大量缺陷在评审后改级,则更可能是标准或证据要求不清。可以先建立两周基线,再按周复盘,并把指标按产品线或团队拆分,避免平均值掩盖个别流程的堵点。

核心关键词

读者评论

朱
朱欣然

按现象写判据”这一点我们确实实践过:把最高档拆成 6 条可观测条件后,三个角色重新定级的分歧率从四成降到一成多,但没到文章说的 5%。剩下的是跨产品线的边界缺陷,为了缩小那几个分歧点,判据越写越长,维护成本明显超过收益,最后就停在 10% 左右。5% 这个目标在小团队或许可行,业务线一多就不现实。

顾
顾梓萱

由一人终裁这一条,我持保留意见。我们试过让技术负责人做最终裁决,结果异议全堆到他那里,他一周只排得出一次评审,很多异议过期后自动作废,实质上变成了“没人反对就算通过”。后来改成每周两个固定时段集中处理,才勉强运转起来。集中仲裁权没有问题,但必须配套时间预算,否则这个争议出口就形同虚设。

侯
侯舒然

SLA(响应时限)按影响对象的价值密度分层,听着合理,实际会影响到商务侧。我们这么分之后,销售直接把响应时限写进合同,研发等于同时背了通用时限和一堆单客户承诺,反而更难排期。中台和前台共用一套确实不行,但在改成按客户价值分层之前,最好先确认这份时限不会流到对外承诺里去。

文章包含AI辅助创作:严重程度管理方法大全:跨部门团队Bug / 缺陷效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/525584

赞 (0)
飞飞飞飞
修复管理指南:跨部门团队如何做好Bug / 缺陷,数据分析全流程
上一篇 1小时前
严重程度流程与规范:跨部门团队Bug / 缺陷协同管理关键指标
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
